工作量管理方法大全:实施团队人力资源计划入门指南落地清单

《工作量管理方法大全:实施团队人力资源计划入门指南落地清单》要解决的,不是“怎样把每个人的工时填满”,而是如何在需求变化、技能差异和交付期限同时存在时,判断团队能不能兑现承诺。我的核心判断是:工作量管理首先是容量与风险管理,其次才是工时统计。把计划工时当成可用工时,常常会做出看似精确、实际上无法执行的计划。下面我会从口径、估算、排期、追踪到复盘,拆出一套可以逐步落地的方法;文中的团队案例和数字均为匿名化情景推演,不代表行业普查数据。

一、先讲核心结论:管理工作量,不等于把工时排满

1. 工作量管理要管的是承诺能否兑现

工作量管理,是把待完成的工作拆成可估算的任务,再将任务与人员技能、可用时间、依赖关系和交付期限匹配,并持续调整计划的过程。它至少包含五个动作:识别需求、估算工作量、核实团队容量、安排优先级、根据实际变化重新预测。

如果只收集“每个人本周做了多少小时”,管理者得到的是事后记录;如果能同时看见“有多少工作进入、多少容量可用、哪些任务受阻、预测何时完成”,才有条件提前做取舍。工时是观察窗口,不是管理目标。

2. 计划容量必须从日历时间中扣除现实损耗

一个人一周有 40 小时合同工时,不代表项目可以安排 40 小时的专注工作。会议、支持请求、休假、培训、代码评审、跨团队沟通和不可预见问题都会占用时间。若团队在计划中不留缓冲,表格越精细,越容易产生“每项任务都有人负责,但整体交付仍然延期”的错觉。

我建议把“日历工时”和“项目可用容量”分开记录。前者用于理解工作时间,后者用于排期。对知识型团队而言,容量应该通过一段时间的实际数据校准,而不是照搬一个看上去整齐的固定比例。

3. 先定管理目标,再决定用什么单位

研发团队可以用相对估算点数、理想人天或任务周期观察工作量;客服实施团队可能更关注工单数、处理时长与复杂度;现场交付团队则需要把地点、角色、交通和客户窗口纳入容量。不同单位各有用途,不应为了统一报表而强迫所有团队用同一把尺子。

如果目标是评估交付承诺,关注范围、容量、依赖和预测偏差;如果目标是识别过载,关注在制任务、加班、阻塞和轮值负担;如果目标是核算成本,再将工时与成本口径关联。把这些目标混在同一指标里,容易导致团队为了“好看”而改变填报方式。

工作量管理方法大全:实施团队人力资源计划入门指南落地清单

二、背景和真实场景:为什么工作量计划经常在执行中失真

1. 计划变动往往来自系统,而不只是估算错误

计划延期时,团队容易先追问“谁估少了”。但我会先检查四类输入是否改变:需求范围是否扩张,关键人员是否被临时抽调,外部依赖是否延误,计划是否把日常支持工作漏掉。若这些因素没有纳入计划,即使单项估算准确,最终排期也仍然会失真。

例如,一个实施团队在启动时承接 12 家客户的配置与培训,计划表按顾问人数平均分摊。后来有两家客户的数据准备未完成,顾问却无法将空档全部转给其他项目:客户会议窗口、行业规则和权限配置都不同。问题并非简单的“人不够”,而是容量被错误地视作可以无摩擦迁移。

2. 同一项任务对不同角色的消耗并不相同

一个需求从确认到上线,可能依次消耗业务分析、实施顾问、研发、测试、运维和客户负责人的时间。只给需求标一个“总共 20 人天”,很难判断高峰出现在哪个角色。总量看似可控,关键岗位却可能在同一周被排到 120% 甚至更高。

因此,我会把总工作量至少拆到工作包和关键角色层面。不是每个小任务都要做多角色成本核算,而是要看清楚稀缺技能的负荷、任务之间的先后关系,以及角色交接是否形成等待。

3. 计划失败经常是“多个小偏差”叠加

单项任务多花半天未必致命,但如果多个工作包同时发生小幅超时,再叠加评审排队和客户反馈延后,缓冲就会很快消耗。团队往往在截止日前才发现问题,是因为看板记录了任务状态,却没有把剩余工作、等待时间和依赖风险放在同一视图里。

一个更有用的问题不是“这件事完成了百分之几”,而是“还剩哪些可交付内容,谁需要完成它们,下一道依赖何时能解除”。百分比进度在大任务中尤其容易产生错觉:完成了 80% 的工作,不代表剩余 20% 不会耗费大部分时间。

4. 规模扩大后,手工汇总的误差会成为管理成本

当项目少、团队稳定时,负责人可能凭经验就能记住谁在做什么。超过一定规模后,工作分布跨项目、跨区域、跨角色,计划信息散落在表格、聊天记录和会议纪要里,重复录入和口径不一致会显著增加。

对于 100 人以上、并行项目较多的组织,项目管理平台可以用于统一任务、责任人、计划时间和状态口径。但平台不会自动让估算变准确。工具能降低信息汇总成本,却不能替代明确的容量规则、责任边界和优先级决策。

三、拆解常见误区:看起来精细,不代表真的可执行

1. 误区一:每个人都要保持满负荷

把全部可用时间排满,表面上提高了利用率,实际上会消灭团队吸收变化的空间。临时缺陷、客户问题、紧急评审一出现,原计划就只能通过加班、延期或偷偷降低质量来“恢复”。

在需求波动较大的场景,我更看重有边界的利用率,而不是理论上的满载。适度保留容量并不等于闲置,而是为不可预测工作、交接和高优先级事项提供弹性。缓冲比例要通过历史数据验证,不能把某个百分数当成所有团队的通用标准。

2. 误区二:工时记录等于工作量估算

工时记录说明实际投入,估算说明未来需要投入,两者相关但不相同。历史花了 10 小时完成某类任务,不代表下一次必然也是 10 小时:范围、人员熟练度、环境准备和依赖质量都可能不同。

如果把工时记录直接用于个人绩效排名,员工可能会减少主动帮助、把简单任务拆得更碎,或低报复杂任务以避免显得“慢”。我建议先明确数据用途,再决定记录精度。用于成本核算的工时制度,不一定适合作为团队产能预测的唯一依据。

3. 误区三:百分比进度足以预测完工时间

“已完成 70%”不一定意味着剩余 30% 的工作。任务的前置探索、环境搭建、数据修复和客户验收,常常集中在后段。以百分比汇报代替可验证的交付物,会让负责人误以为风险已被控制。

我更愿意把大任务拆成可以验收的阶段,例如“配置完成”“样例数据验证”“关键用户签字”“生产环境检查”。每一阶段写清楚完成证据和阻塞条件,预测才有依据。

4. 误区四:把所有角色折算成一个总人天

总人天适合做粗略规模比较,却容易掩盖技能瓶颈。两个项目都需要 40 人天,可能一个主要由可并行的配置工作组成,另一个需要同一位架构师连续参与。后者即使总人天更少,也可能更难安排。

计划中至少要标明关键技能或稀缺角色。对于短周期、低依赖的小任务,可以简化;对于多项目共享专家、专业审核或客户现场窗口,则必须单独核对资源冲突。

5. 误区五:计划一经批准就不能调整

计划不是承诺“什么都不会变化”,而是记录当前假设下的最佳安排。需求变化、人员请假或依赖延期后,继续维护一张已经过时的基线,只会增加汇报负担。真正成熟的团队会保留初始基线,同时维护当前预测,并明确变更原因。

保存基线是为了复盘承诺偏差;更新预测是为了管理当前风险。二者不能混为一谈。前者回答“当时计划得怎样”,后者回答“现在预计何时完成”。

6. 误区六:所有任务都需要精确到小时

粒度过粗会看不见风险,粒度过细则会把管理时间花在维护计划上。估算精度应该与任务风险、持续时间和依赖复杂度匹配。一个持续数周、跨多个团队的工作包值得拆解;一个半天内可以完成、风险很低的例行事项,通常不值得开多轮估算会。

我使用的原则是:越接近执行、越不确定、越影响关键路径的工作,越需要细化;越远期、越可替换的工作,越适合保持区间估算。

四、专业判断逻辑:从需求进入到团队容量闭环

1. 先定义工作范围与估算口径

在排期前,先说明什么算作“完成”。如果客户验收、文档、培训、数据迁移和上线支持没有写进范围,团队可能只估了配置工作,却承担了完整交付责任。估算口径至少要写清单位、包含项、排除项和假设。

例如,“配置 3 人天”可以解释为一位熟悉业务的顾问在配置资料齐全、无需定制开发的前提下完成标准配置,不包括客户数据清洗和现场培训。这样的估算即使不完美,也比一个没有上下文的“3”更可复用。

2. 用工作分解避免漏项,而不是追求无限拆细

我会先按可验收结果拆工作包,再判断是否需要进一步拆成任务。判断标准包括:任务是否有单一负责人、能否在一个较短周期内完成、是否存在独立验收证据、是否包含多个不同技能环节。

如果一个任务超过团队常用的计划周期,或无法说清楚剩余内容,就应该继续拆分。拆分的目的不是让看板变得热闹,而是让风险能在交付前显露出来。

3. 用三点估算表达不确定性

对不确定性较高的工作,可以分别估算乐观值、最可能值和悲观值。常见的简单估算方式,是用乐观值与悲观值形成范围,再结合最可能值计算加权参考值。例如 PERT 公式为:期望工时约等于(乐观工时 + 4 × 最可能工时 + 悲观工时)÷ 6。

这不是预测真理,而是迫使团队明确风险条件。如果悲观值比最可能值高出数倍,讨论重点应转向“哪些条件会触发悲观情形、如何提前验证”,而不是只拿加权平均数安排日历。

4. 从名义容量推导可排容量

按角色计算容量时,先从计划周期内的工作日和实际出勤情况起步,再扣除固定会议、轮值、支持工作、培训和已确认的休假。对于经常被临时请求打断的角色,还要用历史数据估计非计划工作占比。

容量不应被理解为每个人必须完成的工时配额。它只是用来判断“这批工作在当前条件下是否有机会完成”的规划输入。若目标是提高交付稳定性,就要观察计划负荷与实际完成之间的关系,而不是把差额自动解释为员工效率不足。

5. 识别技能瓶颈和依赖链

先列出工作包所需的关键技能,再核对具备该技能的人在同一周期的任务安排。只看项目总容量容易漏掉局部拥堵。例如团队还有 50 小时空闲,但唯一能审批数据迁移方案的专家已经排满,真正的瓶颈仍然存在。

同时,把任务依赖标出来:哪些工作必须前置完成,哪些可以并行,哪些等待客户或外部团队提供输入。与其把所有等待都换算成人天,不如明确等待的责任方、触发条件和最晚确认时间。

6. 使用情景而不是单点承诺

对远期计划,我通常至少看三个情景:基准情景、保守情景和变更情景。基准情景使用当前范围及常见处理时长;保守情景考虑关键依赖延迟或估算偏差;变更情景则测算新增工作进入后,哪些里程碑需要移动。

情景规划的价值不在于给管理层更多数字,而在于提前暴露决策:如果客户验收晚一周,是挪用其他项目资源、缩小范围,还是调整发布日期?没有对应选择的预测,只是换了形式的猜测。

7. 追踪预测偏差,不只追踪实际工时

实际工时可以用于成本和工作模式分析,但团队还应跟踪估算偏差、周期时间、延期原因、返工比例、阻塞时长和计划外工作占比。一个团队工时记录完整,并不自动代表预测能力强;一个团队估算与实际有偏差,也不应马上被贴上效率低的标签。

我建议每个周期复盘偏差类别,而不是只计算平均差值。若偏差集中在需求不完整,就改进需求澄清;若集中在客户等待,就增加输入检查;若集中在某个稀缺角色,就调整并行项目安排。

工作量管理方法大全:实施团队人力资源计划入门指南落地清单

五、具体案例与数据观察:一个实施团队如何发现计划偏差

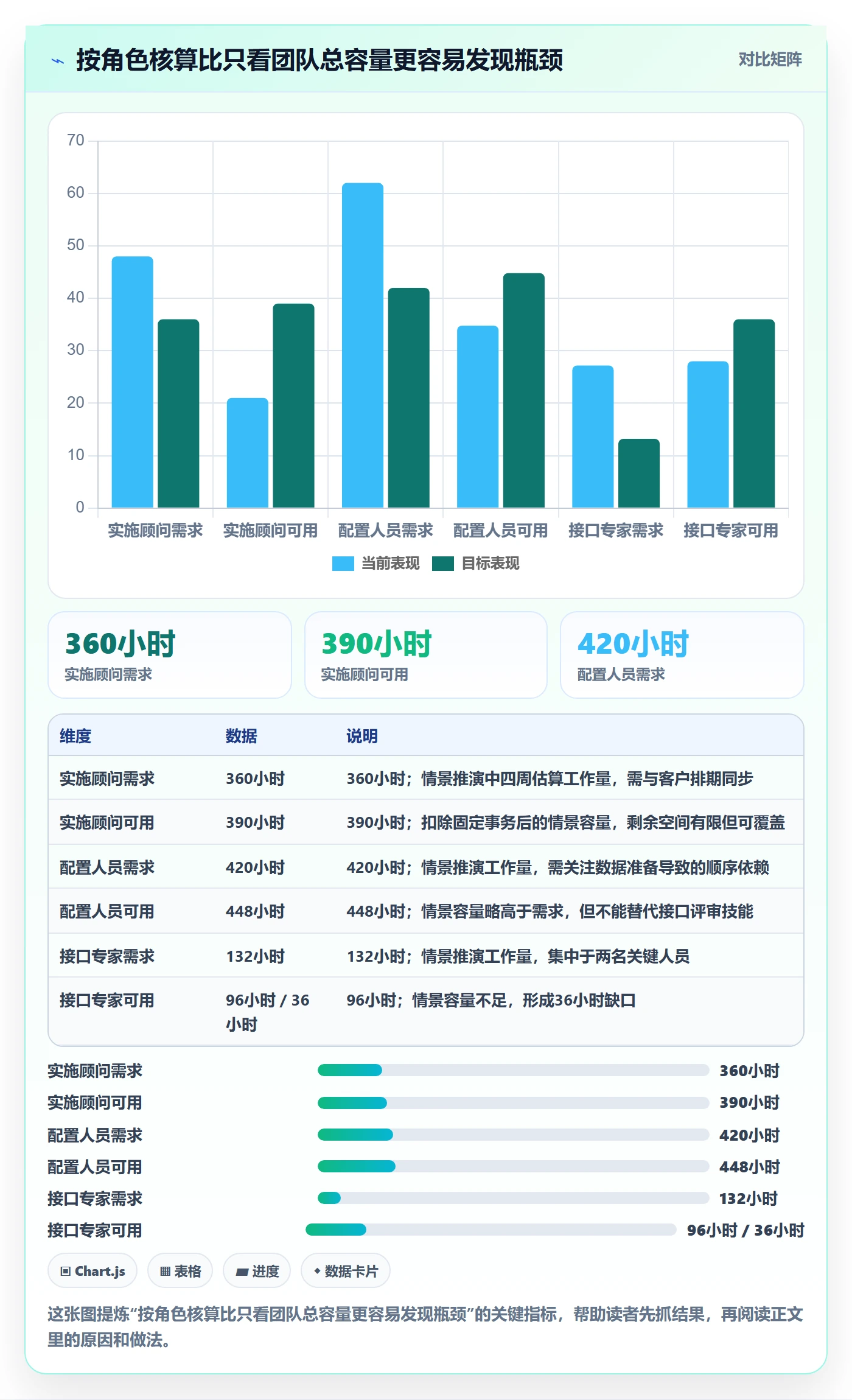

1. 情景设定:项目总人天够,关键角色却排不过来

以下是我用于说明方法的匿名化情景推演:某企业实施团队有 12 人,同时支持多个客户项目,计划在四周内完成一批上线准备工作。初始排期按每人每周 40 小时计算,团队看起来拥有 1,920 小时日历工时。

复核会议和例行支持后,团队估计每人每周只有约 26 小时可用于计划中的项目工作,四周合计约 1,248 小时。再按角色拆解后发现,实施顾问和配置人员有余量,但负责接口评审的两位专家合计只能提供 96 小时,而需求估算需要 132 小时。项目总容量并非唯一约束,接口评审已成为关键瓶颈。

2. 用工作包拆解代替平均分配

团队把任务拆成需求确认、数据准备、标准配置、接口评审、联调测试、用户培训和上线支持。之后分别标注负责人角色、依赖条件、估算区间和验收证据。拆解后发现,数据准备是否及时完成,会影响配置和测试的开始时间;接口评审则必须由指定专家完成,无法简单用其他角色的空余时间替代。

团队没有立即要求专家加班,而是采取三项调整:把一部分评审提前到需求确认阶段;将低风险接口按模板预审;与客户协商分两批上线。这样做不是让工作消失,而是把等待集中到可管理的位置,并避免所有客户挤在同一个验收窗口。

3. 用滚动预测替代一次性锁死排期

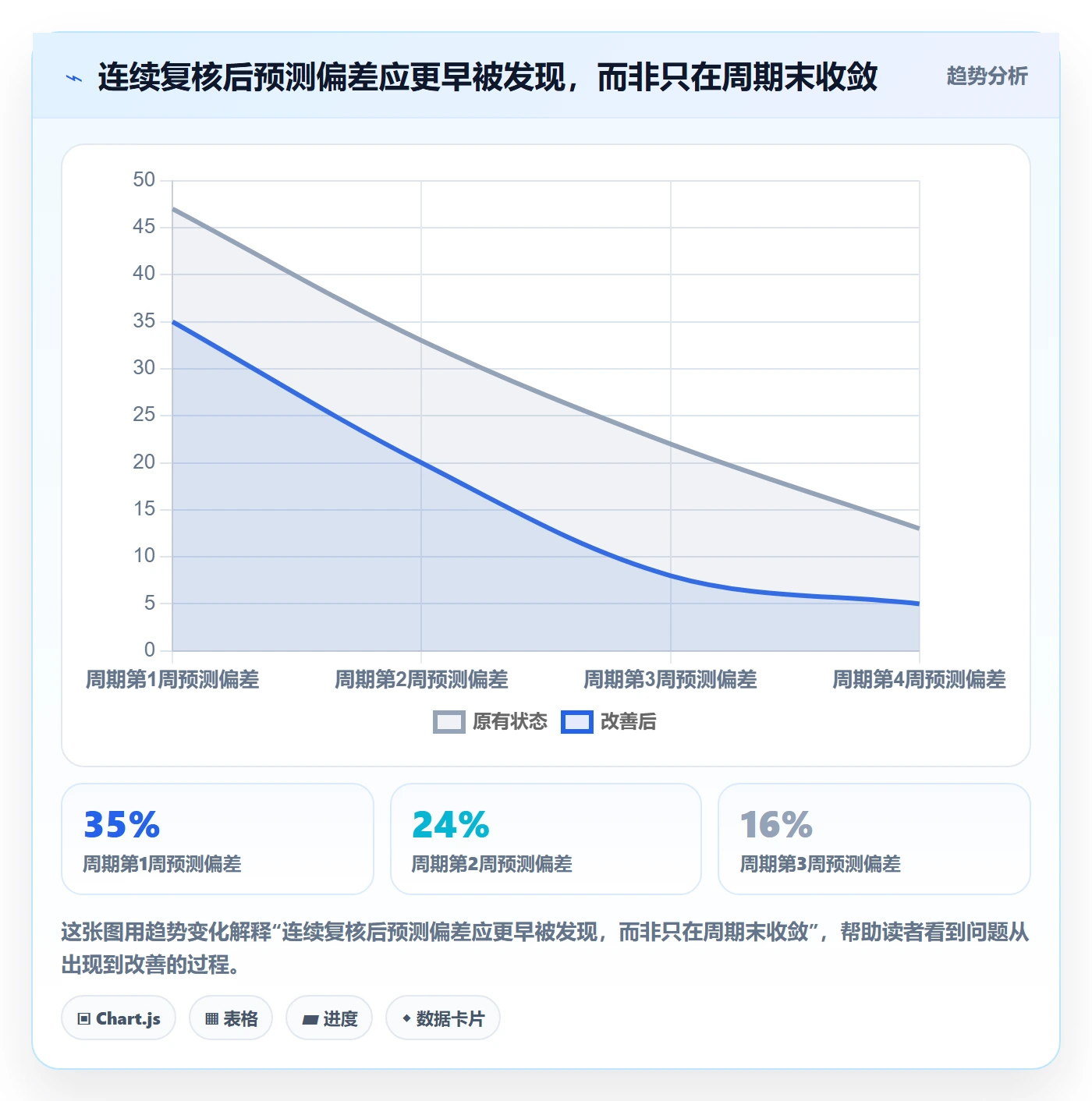

第一周结束后,团队没有简单以“完成 25%”判断进度,而是核对工作包的交付证据:多少客户完成数据检查、多少接口通过预审、还有哪些测试环境未就绪。每周滚动更新剩余工作量和外部依赖日期,同时保留最初的计划基线。

情景推演显示,如果按最初的平均分配方式执行,关键评审工作会在第三周集中排队,后续联调和客户确认被压缩。调整后,团队将部分评审前移、降低同周并发,并保留明确的变更窗口。结果不是“每个人更忙”,而是瓶颈更早暴露,计划有机会采取动作。

工作量管理方法大全:实施团队人力资源计划入门指南落地清单

4. 观察偏差时,优先追原因而不是追责任人

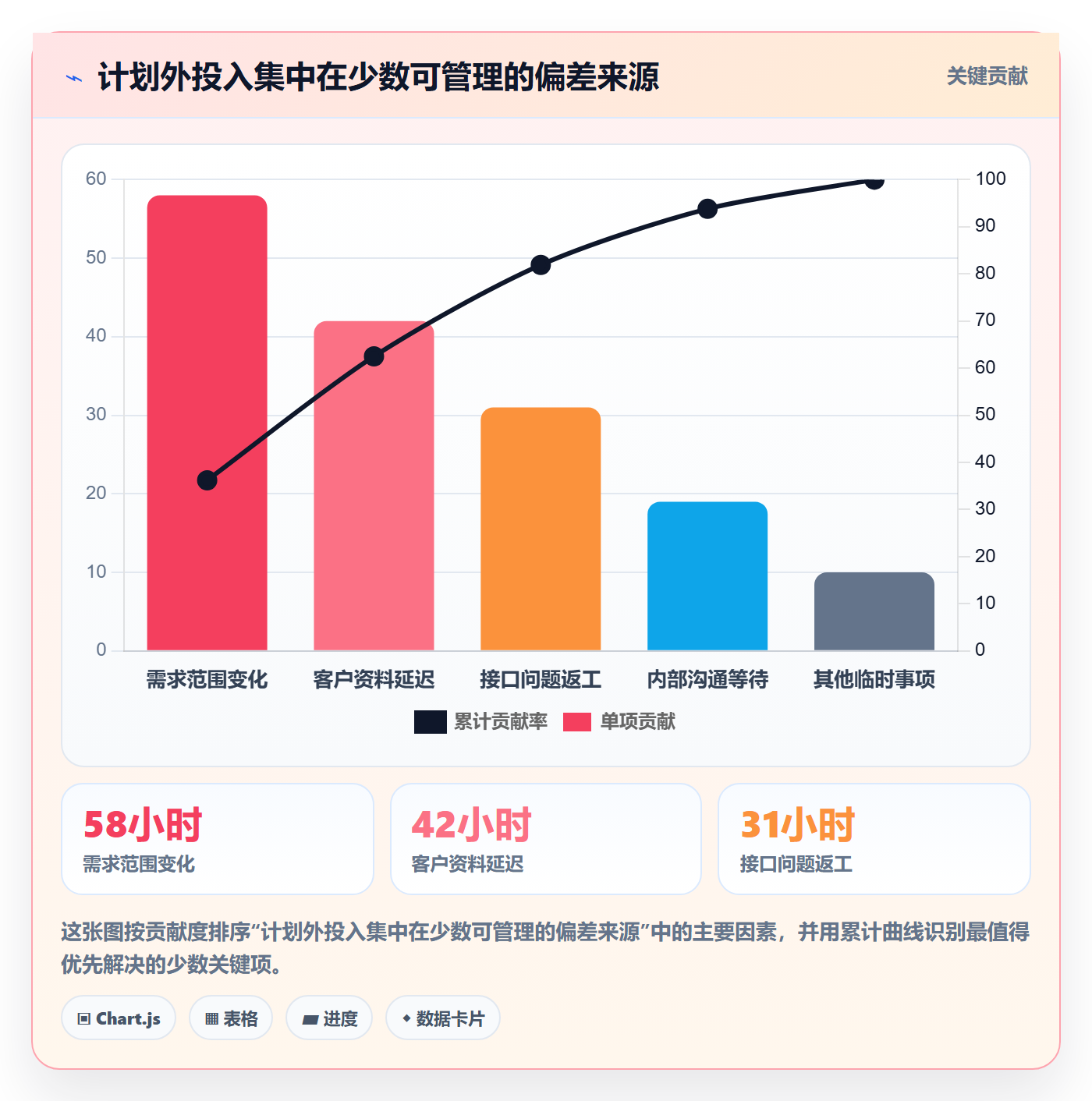

在案例复盘里,团队将偏差分类为需求变化、数据准备延迟、接口不确定、客户等待和返工。假设同一周期计划工时为 1,100 小时,实际投入为 1,260 小时,超出 160 小时。若只说“估算不准”,无法指导下一轮改善;拆分原因后,才知道应优先加强哪些输入检查。

下面的数据是为展示偏差分析方法而构造的模拟示例,不是该类团队的行业平均水平。实际使用时,应由团队自己的任务、工时或周期记录按统一口径计算。

工作量管理方法大全:实施团队人力资源计划入门指南落地清单

5. 这组案例能支持什么判断,不能支持什么判断

这个例子支持的判断是:总工作量和人员总数无法单独说明计划可执行性,必须结合角色容量、依赖和窗口。它不能证明某种工具或某一套容量比例必然带来固定的效率提升,也不能据此推断其他团队的实际产能。

如果团队缺少历史数据,先收集连续几个计划周期的需求量、剩余工作、实际投入、阻塞时间和变更原因,比引用外部的“平均利用率”更有价值。公开资料中的通用管理原则可以启发流程,但不能替代本组织的口径校准。

六、实施团队人力资源计划:从零开始的落地清单

1. 建立统一的工作入口

所有进入团队的工作都应有基本信息:需求来源、业务目标、期望时间、优先级、完成标准、依赖方和决策人。紧急事项可以走快速通道,但需要标记它挤占了哪项原计划,不能让插单变成无记录的隐形工作。

入口统一不意味着所有工作都必须通过复杂审批。小团队可以用共享表格;项目较多、角色交叉明显的中大型组织,可以用项目管理平台维护需求、任务、负责人、状态和历史记录。工具选择应围绕真实流程,而不是为了拥有更多字段。

2. 为每类工作定义估算单位

团队应先讨论什么单位对决策有帮助,再做小范围试用。若任务类型相对稳定,可以用理想人天;若工作规模难以直接换算工时,可以用相对规模点数并通过历史交付量校准;若支持请求数量大、处理时间差异明显,可以按复杂度分层,而不是只数工单。

最好不要同时引入多套互相冲突的尺度。例如一个团队既用故事点做绩效比较,又用小时解释个人产能,还用项目人天承诺日期,却没有映射规则,就会让同一份工作出现多个无法核对的数字。

3. 先做角色容量表,再安排具体任务

容量表至少包含计划周期、人员或角色、工作日、已确认休假、固定职责、例行支持和项目可用时间。若多项目共享关键岗位,还要把已承诺事项放在同一视图核对。

不要把容量表变成逐小时监控。它的作用是发现冲突和支持取舍,不是证明员工每一分钟都在工作。对管理成熟度较低的团队,先按周或按迭代粒度管理通常更容易坚持;只有确有排班或现场服务需要时,才进一步细化到日或时段。

4. 建立估算校准机制

每个周期结束后,抽取几类常见任务,比较计划范围、实际投入和周期时间。关注差异是否与任务规模、人员熟悉程度、需求质量或等待有关。不要只汇总一个“估算准确率”,因为准确率可能掩盖系统性低估与过度预留相互抵消。

对于新类型工作,先给出区间,安排小规模验证,再更新估算规则。若数据只有少数样本,明确标注样本不足,避免把偶然结果写成团队标准。

5. 设定优先级与插单规则

优先级不是把每项工作都标成“高”。可以从业务影响、时间敏感性、风险降低、客户承诺和依赖阻塞几个方面讨论,并明确谁有权打破原计划。插单时同步决定被挤出的任务,避免通过加班把所有冲突隐藏起来。

高优先级任务也要写清楚资源需求与验收条件。如果紧急事项只得到一个标签,却没有负责人、明确范围和停做决定,团队仍然无法知道应该如何调整。

6. 建立轻量级周度复核

周度复核不应成为逐人汇报工时的会议。我建议依次看四件事:本周期能交付什么、哪些工作阻塞、关键角色是否超载、预测相较上周改变了什么。每个问题都以任务和证据为单位讨论。

会议结束时,形成少量清晰决定:哪些工作继续、哪些工作暂停、哪些风险升级、谁负责何时拿到缺失输入。会议纪要若只有状态描述,没有决策与责任人,下一周仍会重复讨论同一问题。

7. 保存基线并记录变更原因

批准计划时保存范围、工作量、角色容量和关键日期的版本;范围或资源变化时,记录变更日期、原因、影响和决策人。这样既能维护真实的当前预测,也能在复盘时区分估算偏差与外部条件变化。

项目管理平台适合承载这些记录,但字段应克制。初期只保留能影响决策的信息,例如任务、工作包、负责人、估算、期限、依赖、状态、风险和变更原因。若维护数据的成本高于使用价值,团队会绕开系统,最终形成两套计划。

8. 设立可行动的预警阈值

预警指标不是用来给团队排名,而是触发进一步核查。可以关注关键角色连续超负荷、阻塞超过约定时限、计划外工作占比持续上升、重要任务反复改变预计完成日期等现象。

阈值需要用团队实际数据调整。若一次短暂的高负荷就触发大量红色告警,成员会逐渐忽略预警;若阈值太宽松,风险又会在上线前才暴露。建议先试运行几个周期,记录误报和漏报,再调整规则。

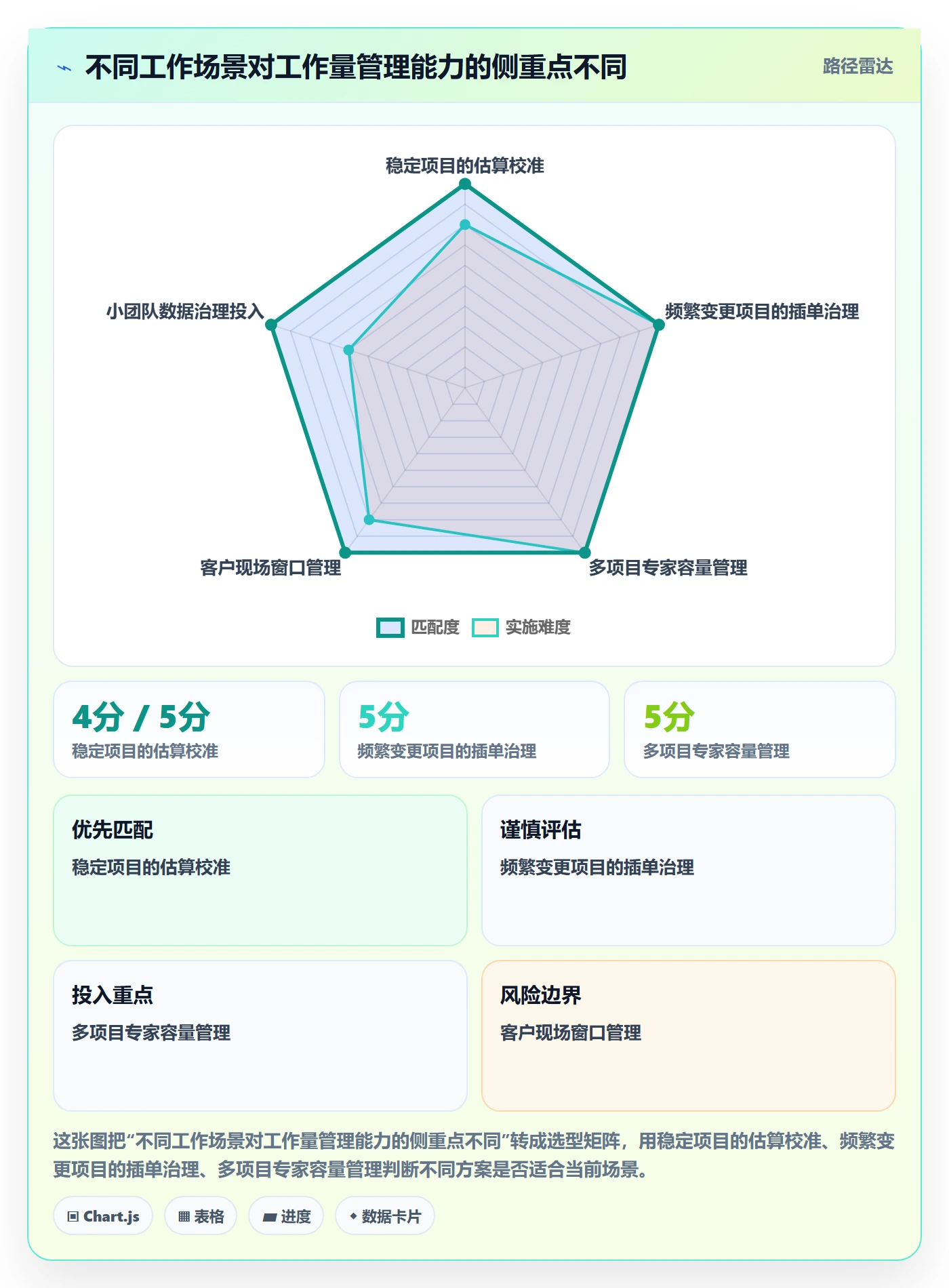

七、不同情况下的行动建议与取舍

1. 项目范围稳定、人员固定:优先做容量校准

这类团队通常不需要过度复杂的资源模型。先统一估算单位,记录角色容量和实际交付,再用数个周期校准常见工作包。主要目标是提高预测的一致性,而不是把每个任务拆到最小单位。

取舍在于维护精度与执行成本:稳定任务可以用简单模板和历史基准,遇到新工作或高风险依赖再提高估算颗粒度。不要为了“完整”给低风险任务也安排多轮评审。

2. 需求变化频繁:优先控制在制工作和变更入口

频繁变化的团队,重点不是把季度计划写得更细,而是限制同时开展的工作数量,并建立明确的插单和替换机制。每次新增高优先级任务,都要共同确认哪项任务暂停、范围如何缩小或日期如何调整。

取舍在于响应速度与稳定性:保留弹性容量能接住重要变化,但计划承诺会更保守;把容量全部承诺出去,短期看似利用率更高,遇到变化时则更可能靠延期和加班收尾。

3. 多项目共享稀缺专家:优先管理角色级瓶颈

如果专家同时支持多个项目,不能只让各项目负责人分别填报“需要多少天”。应在组织层面核对需求时间、优先级、最晚决策点和替代方案。必要时将专家工作集中在设计评审、关键节点把关,而不是让其全程参与每个细节。

取舍在于专家介入深度与团队自主性:过早把所有判断都交给专家,会形成排队;过晚参与,则可能导致大规模返工。最稳妥的做法通常是将高风险决策前移,并培养可承担常规工作的备份角色。

4. 客户现场或实施窗口受限:优先按日历和依赖排期

实施服务不只是人天算术。客户可用时间、地点、环境权限、数据准备、差旅和多个客户的时间窗口都会影响计划。此时应先确认现场窗口与前置条件,再安排人员,不要先把工时平均分到每个项目上。

取舍在于资源利用率与交付确定性:把同一区域或相似配置的工作批量安排,可能降低切换成本;但若客户输入未确认,批量排期也可能造成一串人员空等。每个窗口应有取消条件和替代工作安排。

5. 团队规模较小、数据不足:先做简单记录再谈预测模型

小团队不必一开始购买复杂系统或设计多维指标。可以先连续记录工作类型、计划范围、实际交付、阻塞和变更原因。即使只有几周数据,也能帮助发现“总是忘记支持工作”或“同一类需求反复等客户资料”等问题。

取舍在于少量数据的可解释性:样本少时,不要发布看似精确的趋势结论;应把它当作待验证假设,并继续观察。记录质量优先于数据量,统一口径优先于复杂仪表盘。

6. 组织超过 100 人、跨多个项目:优先统一口径与数据治理

大规模组织的难点通常不是缺少单个项目的表格,而是跨项目无法比较:同一状态名称含义不同,同一估算单位被不同团队使用,资源信息更新延迟。应先定义最少的共同字段和治理规则,再允许团队在此基础上保留自己的细节。

这类场景可以评估项目管理平台是否支持跨项目工作视图、角色容量、权限控制、变更记录和数据导出。选择时不要只看演示中的报表效果,要实际试用:任务是否容易维护、资源冲突能否定位、数据能否回溯、普通成员是否愿意使用。

对于适合通过 PingCode 这类工具管理工作项和协作流程的组织,应把它视为信息与过程的承载层,而不是人力资源决策的自动答案。尤其在中大型企业,先用一个真实项目验证数据口径、权限和跨团队协同,再决定是否扩大范围,比一次性全员上线更稳妥。

7. 选择工具时,先比较流程能力而非功能数量

我通常从真实工作流做验收测试:新需求能否进入统一队列;计划容量能否按角色查看;变更后能否保留旧预测;依赖与阻塞是否能追踪;管理者能否按项目和团队汇总;成员是否可以少量操作就更新状态。

如果工具需要大量重复录入,团队会把维护工作放到计划之外;如果报表无法解释口径差异,管理者则可能把错误信号当成真实产能。选型时应优先验证“信息是否可靠、决策是否更快”,而不是只看页面上有多少图表。

工作量管理方法大全:实施团队人力资源计划入门指南落地清单

八、如何判断工作量管理是否真的改善

1. 看预测是否越来越有解释力

衡量改善不能只看项目是否按期完成。团队可能通过不断压缩范围或加班准时上线,但并没有提高计划质量。应同时观察预测变化、计划范围变化和实际交付结果,追问每一次偏差背后的条件。

较有用的信号是:团队能更早识别关键依赖;计划变更有原因、有影响评估;对外承诺能够说明假设;管理者知道何时需要做范围、资源或日期取舍。这些能力比单独追求一个“准确率”更能反映管理成熟度。

2. 看负荷风险是否提前显现

可以观察关键角色负荷是否持续超过可用容量、未完成工作是否长期累积、阻塞是否在临近交付才被发现、加班是否集中在少数人身上。若团队仍旧依靠个别员工记住所有依赖,系统视图再好看也没有完成风险管理。

负荷指标必须结合工作性质解释。短期发布周出现一次峰值,和多个周期长期超负荷不是一回事;会议多也不必然表示低效,关键要确认会议是否解决了依赖和决策问题。

3. 看计划外工作是否被看见

很多团队以为自己估算不准,实际原因是从未把支持、缺陷处理、临时评审或内部事务记录进计划。可以用一个周期追踪计划外工作类别,估算其占用,再判断是否需要固定预留容量、轮值或设立快速处理队列。

不要为追求“计划内占比”而把所有临时工作强行归到原任务。分类的目的是解释变化,不是改善报表外观。若团队能清楚说明计划外工作的来源和处理方式,管理已经向前迈了一步。

工作量管理方法大全:实施团队人力资源计划入门指南落地清单

4. 把效率、质量和人员可持续性放在一起看

工作量管理的最终目的不是让同样的人一直承担更多任务。若交付速度上升,却同时出现返工增加、缺陷增多、关键人员离职或持续加班,管理并没有真正改善。效率指标必须与质量、稳定性和人员负担一起解释。

建议定期查看计划完成情况、返工、交付缺陷、加班分布和关键岗位替补能力。团队成员的反馈也重要:如果任务计划看起来合理,但实际每天被临时事项打断,就说明容量模型漏掉了真实工作。

九、实施团队人力资源计划落地清单

1. 计划启动前检查

  • 明确项目交付范围、完成标准和不包含事项。
  • 列出任务所需角色、关键技能和外部依赖。
  • 确认客户输入、系统环境、权限和现场窗口。
  • 记录估算单位、数据来源、假设条件和不确定性。
  • 核对团队计划周期内的休假、会议、轮值和固定职责。
  • 检查共享专家是否同时承接其他项目的关键任务。

2. 排期时检查

  • 按角色而非只按项目总量核对容量。
  • 避免将名义工时全部排成项目工作。
  • 标明关键路径、前置条件、验收证据和最晚决策点。
  • 将高风险任务拆小,并为远期工作保留估算区间。
  • 为计划外事项设计处理方式,而不是假设它们不会发生。
  • 新增紧急事项时,同步确认被暂停或延期的工作。

3. 执行中检查

  • 记录交付物和剩余工作,避免仅用百分比汇报进度。
  • 追踪阻塞持续时间、责任方及下一步解除条件。
  • 每周复核关键角色是否出现持续冲突或过载。
  • 对需求、人员、依赖和日期变化保留变更原因。
  • 区分原始基线与当前预测,避免覆盖历史判断。
  • 对超出预警阈值的事项及时做范围、资源或日期决策。

4. 周期结束后检查

  • 对比计划与实际时,先核实口径和范围是否一致。
  • 将偏差分成需求变化、等待、返工、估算和临时工作等类别。
  • 检查偏差是否集中在某些角色、任务类型或外部依赖。
  • 记录哪些估算假设被验证,哪些需要更新。
  • 评估加班、质量和团队可持续性,避免只看交付速度。
  • 选择一到两项可执行的流程改进,在下个周期验证效果。

5. 管理者每月自问

  • 我是否知道团队当前计划之外的工作占用了多少容量?
  • 我是否能解释关键岗位的负荷,而不仅是团队总人天?
  • 项目延期时,我们是否区分了范围变化、等待和估算偏差?
  • 临时插单是否有明确的优先级决策和被替换任务?
  • 计划数据是否被团队用于决策,还是只用于向上汇报?
  • 当前工具和流程的维护成本,是否低于它带来的决策价值?

十、结尾:把工作量管理做成一套可修正的承诺机制

1. 工作量计划不是一张静态表格

我认为,工作量管理真正的分水岭,不是有没有工时系统,也不是计划表做得多精美,而是团队能否在问题变成延期之前看见约束,并有权在范围、资源和时间之间做选择。只统计投入,容易得到事后解释;同时管理容量、依赖和预测,才有机会提前行动。

2. 下一步先做一个小周期试点

如果团队目前没有统一做法,不必一开始建立复杂模型。选一个真实项目,统一范围和估算口径,按角色核对容量,记录阻塞与计划外工作,并在每周复核预测变化。连续几个周期后,再决定哪些字段、指标和工具值得扩展。

最值得先做的动作,是找出当前最容易被忽略的容量损耗和关键技能瓶颈。只要团队开始依据证据讨论“这批工作能否完成、哪些条件还不确定、需要谁来做取舍”,工作量管理就从填表转向了真正的资源计划。

常见问题解答(FAQ)

1. 工作量管理和工时统计有什么区别?

我以前以为只要每个人每天填了工时,团队工作量就算管清楚了。后来发现,表格里数字很齐,项目却还是频繁延期,我想知道这两个概念到底差在哪里。

工时统计回答的是“时间花在哪里”,工作量管理还要回答“剩余工作由谁承担、是否能按期完成”。例如,团队有 5 人,每人每周名义上可工作 40 小时,但扣除会议、支持和休假后,可用于项目的时间可能只有 25 至 30 小时。若把 200 小时直接当作项目产能,就容易把计划做得过满。

建议同时维护任务剩余工时、人员可用时间和风险缓冲;工时记录用于校准估算,不要把填报时长直接当作个人绩效排名依据。

2. 团队人力资源计划应该从哪里开始制定?

我负责一个新项目时,最先想到的是列出需要哪些岗位,再把任务分给同事。但需求还在变化,人员也可能临时被其他项目借走,我不确定计划应该细到什么程度,才既能落地又不会天天重做。

先从交付物和关键任务倒推能力需求,不要先按组织架构分配人头。可以依次列出任务、所需技能、预计投入、负责人和时间窗口,再核对每个人的可用容量。举例来说,一个 6 周迭代计划若包含 120 小时开发、40 小时测试和 16 小时交付支持,不能只看总计 176 小时;

还要检查测试是否集中在最后一周、关键技能是否只有一人掌握。计划先细化到未来 2 至 4 周,远期按阶段估算,每周根据实际进展滚动调整。

3. 如何估算任务工作量,避免团队总是低估?

我发现同事估任务时常说“半天就能做完”,但联调、评审和返工经常没有算进去。项目做完后再看,偏差又很难说清是需求变了还是估算不准,我该怎么建立更可靠的估算方式?

把任务拆到能在数小时至数天内验证进展的粒度,并明确估算包含什么。比如一个功能不能只估编码时间,还应单列需求澄清、代码评审、测试、联调和发布准备。可用三点估算记录乐观、最可能、悲观工时,再用实际完成数据逐步校准;例如取三者加权平均,而不是把最乐观值当承诺。

复盘时区分范围变化、等待依赖和执行耗时,连续积累 3 至 5 个相似任务的数据后,再调整同类任务的估算基线。

4. 项目人力不足时,应该加人、砍范围还是调整期限?

我的项目已经出现延期风险,团队有人建议临时加人,也有人认为应该减少需求。我担心加人会带来沟通成本,砍范围又可能影响业务目标,想知道怎样用事实判断,而不是靠谁的声音更大。

先确认瓶颈在哪,而不是把“人不够”当作结论。若任务受单一专家、外部审批或环境等待限制,增加普通人手未必能缩短周期;若工作可并行且交接成本可控,加人可能有效。把剩余工作按关键路径、可并行任务和非必要范围分类,并估算各方案的工期与风险。

例如,可比较“新增 1 人但增加 8 小时交接”“移除 20 小时低优先级功能”“延期 1 周并保留全部范围”三种方案。通常先保护关键路径,再与业务方明确范围、期限和质量之间的取舍,并记录最终决策及其依据。

核心关键词

读者评论

龚
龚思源

我们团队以前按每人每周40小时排计划,临时支持一来就整体延后。后来把轮值和固定会议先扣除,预测确实更接近实际。不过非计划工作的比例波动很大,按月还是按季度校准会更合适?

田
田天佑

三点估算适合暴露不确定性,但小团队每项任务都做乐观、最可能和悲观估算,维护成本也不低。我倾向只对关键路径和高风险工作使用,其他任务用区间或历史周期估算。

于
于启航

文中区分初始基线和当前预测很实用。实际复盘时还要注意延期原因的归属:客户等待、内部审批和需求变更常常交织在一起,若只记一个主要原因,可能会掩盖真正的瓶颈。

文章包含AI辅助创作:工作量管理方法大全:实施团队人力资源计划入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540304
