人力资源计划工作量教程:PMO协同管理,避坑指南

人力资源计划里的工作量,最容易在“看起来很精确”的表格里失真:项目负责人填了 120 人天,部门经理承诺 3 名员工,PMO 汇总后发现总需求正好等于总供给;到了执行阶段,关键岗位却连续两个月超负荷,另一些人的计划工时又没有对应任务。问题通常不在加总公式,而在于大家把工作量、可用产能和人员承诺当成了同一件事。要让人力资源计划真正可执行,PMO 必须把需求估算、能力约束、人员配置和变更反馈连成闭环。

一、先讲结论:工作量计划不是“把人天填满”

1. 先区分三个经常被混用的量

我做资源计划评审时,通常先让团队把三个概念分开:工作量、产能和配置。工作量是完成范围所需的劳动投入,常用人时或人天表示;产能是某人在一个时间段内实际可投入工作的上限;配置则是组织决定把谁、以什么比例、在什么时间段投入到哪项工作中。

三者相关,但不能互相替代。一个需要 40 人天的任务,不代表能由一名员工在 40 个工作日内完成;如果任务依赖两个专业角色,或必须在三周内交付,单纯把 40 人天除以人数会掩盖协作、等待和关键路径问题。

PMO 管的不是“每个人有多少空闲”,而是需求在时间、技能和责任边界上的可行性。因此,资源计划的核心不是把某个月的总人天算平,而是判断谁能在什么时间、以什么能力完成什么交付,以及计划失效时如何重新决策。

2. 用四层模型组织资源计划

我建议把人力资源计划拆成四层:需求层、产能层、匹配层和治理层。需求层回答“要做什么、需要多少工作量”;产能层回答“组织实际上能提供多少时间”;匹配层回答“什么人、什么技能、什么时间投入”;治理层回答“出现变化后由谁批准、如何调整”。

这四层必须能互相追溯。一个岗位需求如果只能追到项目名称,不能追到交付物和任务,就难以判断估算是否可靠;一个人员容量如果没有扣除休假、例会和日常支持,也不能用于承诺;一次资源调整如果没有记录决策原因,下一轮计划就无法复盘。

计划层 要回答的问题 建议留下的证据 常见失真
需求 交付物、任务和技能需求是什么 范围说明、任务拆分、估算依据 只报总人天,不报工作内容
产能 可投入时间的实际边界是什么 工作日历、休假、例行职责、支持占用 把名义工时当成可用产能
匹配 谁能在何时完成哪项任务 技能、可用窗口、负责人确认 按人数平均分配工作量
治理 计划变化由谁处理、如何留痕 审批记录、风险、调整方案、基线版本 变更只在会议里口头传递

这张表不是为了增加文档,而是为了阻止一个常见错误:PMO 收到不同口径的数据后,直接汇总出一个“看上去完整”的总表。数据越完整,若定义不一致,越容易让管理层误以为结论可靠。

3. 先把“计划准确”改成“计划可解释”

在需求不确定、工作经常变化的组织里,要求每个岗位的月度投入都精确到个位数,通常是伪精确。与其承诺“下月需要 3.6 人”,不如说明“需要一名资深数据工程师投入约 60 至 80 小时,前两周用于数据建模,后两周用于联调;如果接口范围未确认,估算误差可能达到 30%”。

可解释计划至少包含估算范围、估算依据、置信度和依赖条件。管理者看到的不只是数字,还能判断数字为什么会变、什么条件下会失效。对 PMO 而言,这比把所有数字都填成一个精确值更有决策价值。

人力资源计划工作量教程:PMO协同管理,避坑指南

二、背景与真实场景:为什么总量平衡,项目还是缺人

1. 组织里的“人”不是同质资源

不少资源计划表只有部门、岗位、人数和人天。这样的表适合做粗略的预算盘点,却不足以支持项目排程。一个组织有 10 名工程师,不意味着某项工作有 10 名可用工程师:其中可能只有 2 人熟悉关键系统,另有 3 人承担生产支持,剩下的人虽然有时间,却缺乏任务所需经验。

因此,我把资源能力至少分成三个维度:专业技能、熟练程度和业务上下文。专业技能决定能不能做,熟练程度影响工时和质量,业务上下文影响沟通成本与判断速度。把这三个维度压缩成“岗位名称”,常常会让资源计划在纸面上成立,在执行中却无法落地。

关键岗位尤其不能只看人数。若核心系统只有一名员工掌握发布流程,增加两名普通开发人员,并不一定能缓解发布瓶颈。此时真正的约束可能是知识集中、审批权限或生产窗口,而不是项目总人天不足。

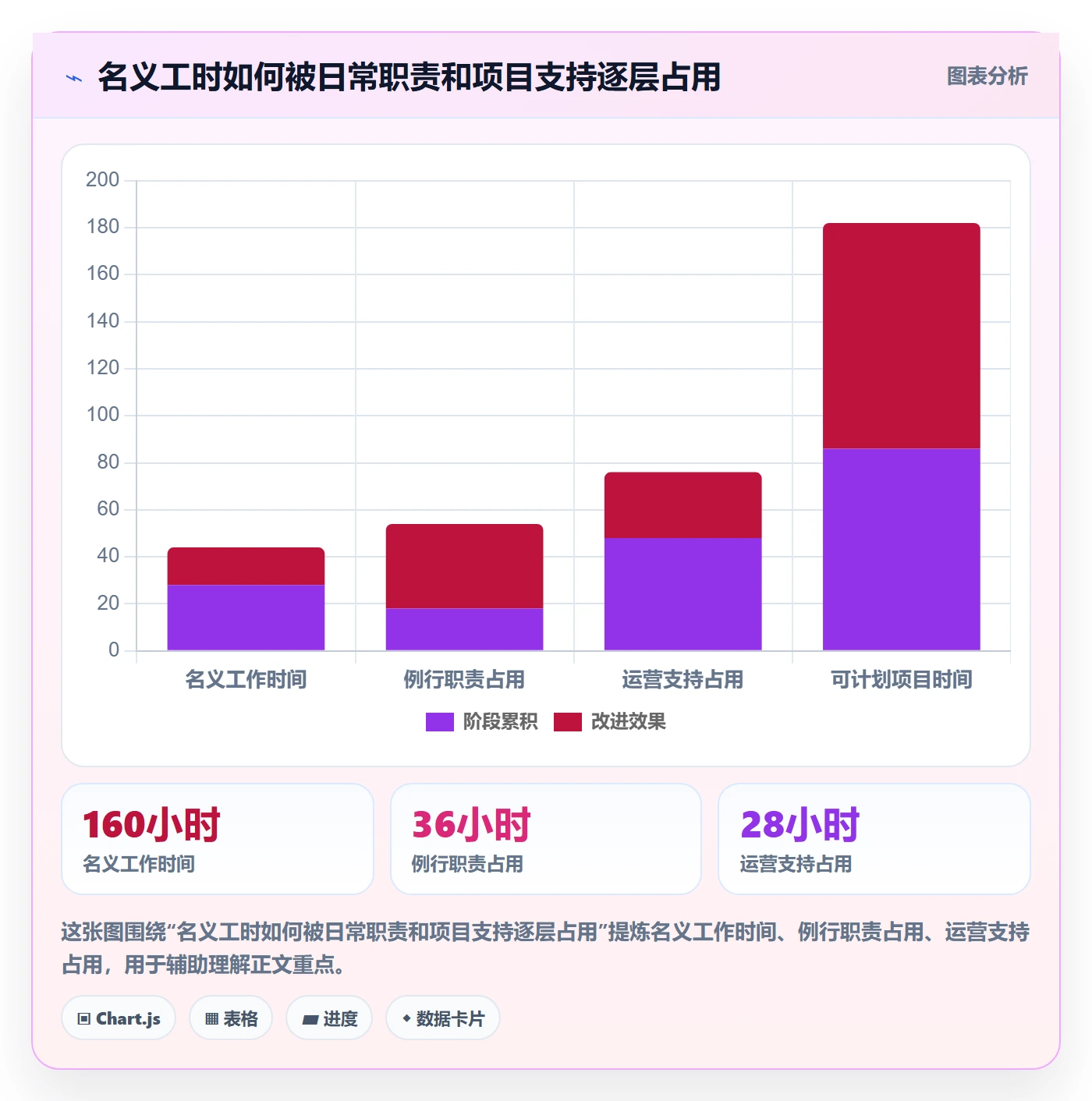

2. 名义工作时间不等于项目可用时间

按每人每月 160 小时计算产能,适合作为粗略起点,不适合作为最终承诺。员工还会处理例行运营、会议、协作、培训、请假和突发支持;不同岗位的非项目占用也不同。研发、客服、法务、人事和财务的工作节奏不能用一条统一的可用率假设覆盖。

我在资源评审中会追问“这份容量扣掉了什么”。如果答案是“大家都按 80% 估”,就继续问 80% 的来源是什么、哪些团队验证过、是否包含值班和部门例会。统一比例看起来公平,但会把真实差异藏起来。

3. PMO 面对的是跨团队的承诺冲突

项目负责人希望优先拿到关键成员,职能经理要守住日常运营,员工本人可能同时服务多个项目。每一方都可能提供合理解释,却没有任何一方天然拥有完整视图。PMO 的价值在于建立共同口径、揭示冲突,并把“谁让步、换来什么”变成透明的决策。

这也是为什么资源计划不能被理解为一次性填表。项目启动时做的预测,随着范围变化、优先级调整、人员离职和工作返工,需要定期滚动修订。如果只在季度末更新,PMO 通常是在记录已经发生的资源事故,而不是提前管理风险。

4. 中大型组织更需要把资源计划连接到项目执行

当组织超过 100 人,项目、团队和职能部门数量增加,资源需求常常散落在项目计划、会议纪要、工时记录和部门表格中。手工汇总并非绝对不可行,但维护成本会随着项目数量、岗位种类和变更频率上升;关键困难往往不是工具缺少图表,而是同一名员工在不同系统里有多个身份、多个口径和多个版本。

以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,评估时不应先问“有没有资源视图”,而应先检查项目任务、团队、负责人、时间计划与变更记录是否能形成可追溯关系。平台能否支持组织自身的权限、流程和数据口径,比界面上是否有一张漂亮的负荷图更重要。

人力资源计划工作量教程:PMO协同管理,避坑指南

三、常见误区:表格越精细,错误可能越隐蔽

1. 把“人数”当成“能力”

“这个项目缺 2 个人”不是完整的资源需求。PMO 需要知道缺的是哪种技能、在哪个阶段缺、需要几小时、是否必须全职、是否有替代方案。如果团队只报人数,职能部门可能派出两位有空的人,但他们不具备工作所需技能,结果项目表面上补齐了编制,实际仍要等待关键岗位。

更可执行的写法是:“需要一名熟悉结算链路的测试工程师,在 5 月第二至第四周投入约 50 小时;若内部暂无人选,可由其他业务线提供一次性评审支持。”这句话把技能、窗口、投入量和替代路径都说清楚了。

2. 把每月 160 小时全部当作可分配产能

满负荷计划看起来利用率高,实际上没有给突发事件、返工和沟通留余地。若员工每周有固定值班、支持和跨团队会议,再将名义工时全部派给项目,计划从第一天起就会超出容量。随后出现的延期会被错误归因于员工执行力,而不是模型本身没有留出缓冲。

产能缓冲不是“浪费时间”,而是对波动的承认。缓冲设置过低,计划会频繁失效;设置过高,又会造成资源利用不足。正确做法是根据团队历史数据和工作波动确定范围,而不是复制一个组织里流传多年的固定百分比。

3. 用平均值掩盖关键岗位峰值

项目组合月均需要 500 人天,并不意味着组织有 500 人天就够。如果开发需求集中在月初,而测试和安全评审集中在月末,月平均数会把时间冲突抹平。资源计划必须按周或关键里程碑检查峰值,尤其关注稀缺岗位、审批角色和只有少数人掌握的系统知识。

平均值适合预算与趋势观察,不适合决定具体排期。凡是涉及发布日期、法定流程、客户验收或生产变更窗口,至少要把资源需求拆到周,确认关键工作是否在同一个时间段争抢同一批人员。

4. 把计划工时当成实际工时

计划工时是一种事前估算,实际工时是一种事后记录,两者用途不同。计划 40 小时、实际 55 小时,不一定说明员工效率低;也可能是需求漏项、依赖等待、环境故障或估算时没有纳入评审返工。反过来,实际工时低于计划,也不代表估算质量高,可能是范围被砍掉或工作未完成。

如果组织只用“计划与实际差异”评价个人,员工就会有动力把计划填高,或把实际记录得更接近预期。更稳妥的用法是按任务类型、团队和项目阶段观察偏差,寻找系统性原因,而非把单个数字变成个人绩效结论。

5. 把空闲时间等同于可用能力

日历上没有会议,不代表员工可以立即接手新任务。员工可能在做无法拆分的深度工作,也可能承担未记录的协作职责。连续多次上下文切换会产生真实成本:项目排期看似并行,实际交付却因恢复专注、同步状态和等待反馈而变慢。

我会把“是否有时间”和“能否投入”分开问。前者是日历容量,后者还要考虑切换成本、任务连续性、专业匹配和当前承诺。新增一个 10 小时任务时,如果把它拆成每天 1 小时插入一周,未必比连续安排半天更省时。

6. 把一次性汇总当成治理闭环

每月做一次资源盘点,却没有指定数据责任人、更新触发条件和变更审批规则,最后通常会形成一张过期表。项目范围已经变了,人员名单还停留在上个月;部门经理在会议里同意调整,系统记录却没有更新;PMO 看着数据仍认为资源已经确认。

治理闭环需要明确:谁提交需求、谁确认能力、谁批准优先级、谁更新计划,以及哪些变化必须重算。计划不是由 PMO 单方面维护的表格,而是项目和职能部门共同承担的承诺。

人力资源计划工作量教程:PMO协同管理,避坑指南

四、专业判断逻辑:从需求到可承诺容量逐步验证

1. 先定义计划口径,再谈汇总

PMO 在收集数据前,应先发布统一口径:工作量按人时、人天还是人周;是否含会议、评审和测试;休假如何处理;跨项目投入按什么粒度分配;紧急支持如何记录;人员是按姓名、技能角色还是团队容量汇总。口径不一致时,任何汇总都可能只是数字拼接。

我通常建议把计划时间粒度设为“任务阶段+周”,而不是一开始就细化到每天。管理跨度较大、需求不稳定时,按周预测更容易维护;临近关键里程碑、需要锁定稀缺岗位时,再下钻到日或具体窗口。粒度应该服务决策,而非为了显得精细。

2. 把工作拆到可估算、可验收的交付

资源需求不能只挂在“项目运营”“系统升级”这类大任务下面。每个工作包应有负责人、交付物、依赖和验收条件。拆分不是为了把任务切得越碎越好,而是让团队能识别技能组合、阶段顺序和主要不确定性。

拆分过粗时,估算容易漏掉分析、评审、部署和验收;拆分过细时,维护成本会超过计划价值。我的判断标准是:一个工作包如果跨越多个角色、多个阶段或多个重要依赖,就值得进一步拆开;如果拆分后无法独立验收,可能只是机械切割。

3. 用估算区间与置信度表示不确定性

确定性高、重复性强的任务,可以给出单点估算;新领域、外部依赖多或需求尚未确认的任务,应给范围。区间的宽度不只是“估得不准”的标记,也能帮助管理层决定要不要先做调研、原型或技术验证。

例如,一项重复执行的报表改造可能估算 16 至 20 小时;一个依赖历史数据清洗的迁移工作,可能是 40 至 80 小时。两者不应在项目组合里呈现为同等确定的数字。对后者,PMO 可以把部分容量列为预留,并设定在验证完成后重新估算的节点。

4. 计算有效产能,而不是使用名义容量

一个简化的容量公式是:有效产能=计划工作日×每日可工作小时-固定职责-已承诺工作-已知休假-合理缓冲。这里的每一项都需要口径说明。每日可工作小时不应自动等于 8 小时,固定职责也不应只凭印象估算。

缓冲可以根据团队历史波动估计,而不是使用所有部门统一的比例。运营任务多、需求随时插入的团队,需要更高的保留容量;交付节奏稳定、范围冻结的项目团队,可以更精确地提前承诺。初期没有可靠历史数据时,可先用小样本记录两到三个周期,再逐步校准。

5. 同时检查负荷、技能和时间窗口

匹配时,我会从三个方向检查。第一是负荷:个人或团队在某个周是否超出可用容量。第二是技能:负责者是否具备所需能力,是否需要复核、指导或培训。第三是时间窗口:上游输入、环境、审批和下游验收是否能按顺序衔接。

单看利用率容易误判。一个员工连续数周达到 95% 计划负荷,未必意味着安排优秀;如果关键任务被切成零散时段,实际交付可能更慢。相反,某个时间段利用率略低,也可能是为了保持关键岗位的连续性或应对高不确定性而有意保留。

6. 让资源冲突进入优先级决策

资源不足时,PMO 不应默默把工时平均摊薄,而要把冲突转化为管理层可以选择的方案。常见选择包括调整交付日期、缩小范围、替换人员、引入外部支持、降低并行项目数或接受风险。每个方案都应说明影响和代价。

如果两个项目争用同一名专家,PMO 应展示项目价值、关键里程碑、延误成本和替代可能性,而不是由谁先来填表决定谁先拿人。优先级冲突不应伪装成排班问题;它本质上是组织对资源稀缺时如何取舍的决策。

人力资源计划工作量教程:PMO协同管理,避坑指南

五、案例与数据观察:把一个“缺三个人”的问题拆开

1. 案例背景与数据边界

以下案例是一个匿名化的计划推演,用于说明判断方法,不代表某家企业的真实经营数据。某中型产品团队准备在两个月内完成客户权限改造,项目负责人初报“需要 3 名开发、1 名测试”,并估算总投入 320 人时。部门负责人则表示现有团队没有空余人手。

如果 PMO 只拿这两句话去做管理汇报,冲突会变成“项目要人、部门不给人”。我会要求把需求拆成阶段和技能,并同时核对已有容量。进一步拆分后,320 人时包括需求澄清、接口改造、测试、安全评审、发布准备和客户验证,并不是全部需要开发岗位。

2. 将总工作量拆成角色与阶段

阶段 主要角色 估算工作量 主要依赖 估算置信度
需求澄清 产品、业务代表 36人时 客户权限规则确认 中
技术设计 架构、开发 28人时 现有认证逻辑梳理 中
接口与权限改造 后端开发 104人时 设计评审通过 中低
前端与管理配置 前端开发 52人时 接口契约稳定 中
测试与回归 测试、安全 64人时 测试环境和用例可用 中低
发布与客户验证 运维、客户成功 36人时 发布窗口、客户验收 中

拆分后,真正稀缺的不是“三名开发”,而是熟悉认证链路的后端工程师和能参与安全评审的专职角色。团队有两名普通开发人员,但只有一人熟悉现有权限模型;另一名开发人员可以承担管理配置和部分前端联调。测试工作又集中在接口冻结之后,不能与开发工作简单并行。

这时 PMO 可以把“缺三个人”改写成可决策的问题:关键后端岗位需要连续投入约 60 小时;安全评审需要 12 至 16 小时的指定窗口;测试资源需要在第六周增加一名熟悉权限回归的人员。不同缺口对应不同解决办法,不必对所有工作都采用招聘或全职借调。

3. 先看容量,再排日期

推演中,关键后端工程师每月名义工时为 160 小时,但扣除固定支持 32 小时、例行协作 20 小时、已承诺项目 48 小时和休假 8 小时后,剩余容量为 52 小时。项目计划要求其在同一个月投入 60 小时,超出的 8 小时不是靠“提高利用率”就会消失。

PMO 有三种候选方案。方案一把接口范围分两期,首期减少约 12 小时关键岗位需求;方案二从另一团队借入熟悉该系统的工程师 16 小时,但会推迟对方任务;方案三推迟发布两周,保留完整范围。把代价写明后,管理者才能真正比较方案,而不是在会议里要求“想办法挤一挤”。

4. 观察估算偏差时找原因,不只看结果

假设项目结束后,接口改造实际耗时 128 人时,比 104 人时高出约 23%。这并不能直接说明最初估算失败。复盘时应进一步拆解:其中有多少是新增权限规则,有多少是历史兼容问题,有多少是等待其他系统提供测试数据,又有多少是重复返工。

如果增加的 24 人时主要来自范围变化,改进重点是变更审批和需求冻结;如果来自测试环境等待,重点是依赖管理;如果是同类任务长期低估,则要修订估算基线。只有把偏差分成可控和不可控来源,PMO 才能提高下一轮计划质量。

人力资源计划工作量教程:PMO协同管理,避坑指南

六、落地流程:PMO 如何把计划变成可执行的管理节奏

1. 设定计划周期和冻结边界

不同层级要用不同计划周期。年度层更适合看能力建设、预算和关键岗位供需;季度层适合做项目组合优先级和团队容量规划;月度层适合协调人员承诺;周度层用于检查关键路径和局部冲突。把所有问题都塞进月度表格,会让长期判断太短、短期执行又太粗。

冻结边界也要清楚。比如月度计划可以锁定未来两周的关键岗位安排,后续四至六周保留为预测;超出窗口的需求不应被描述成已经承诺。冻结不是禁止变化,而是规定变化必须留下原因、影响和批准人。

2. 建立最小可用的数据字段

如果一开始就要求收集几十个字段,团队容易把精力花在填表上。建议从最小集合开始:项目与任务、交付物、岗位技能、估算工作量及区间、计划时间窗、负责人、依赖、置信度、实际投入、变更原因和审批状态。

不同组织可以再增加成本中心、地点、职级或外包属性,但要先确认字段会支持什么决策。若一个字段没人维护,也不会被任何管理动作使用,它就可能只是数据负担。PMO 应优先保证关键字段完整和定义统一。

3. 让责任分工明确,而不是让 PMO 代替所有人填表

  • 项目负责人:负责范围拆分、交付时间、依赖和工作量估算。
  • 职能经理:负责技能确认、实际容量、员工职责冲突和人员可用窗口。
  • 员工或岗位负责人:反馈任务切换、技术复杂度和预计投入中的明显偏差。
  • PMO:统一口径、检查冲突、维护版本、组织优先级决策并跟踪行动项。
  • 管理层或组合委员会:处理跨项目取舍、关键资源优先级和超出授权范围的变更。

PMO 不应替项目负责人编工作量,也不应替职能经理承诺员工时间。PMO 的职责是让数据可比较、风险可见、决策可追踪。若所有人只把表格交给 PMO 代填,计划看似集中,责任却没有真正落在掌握业务事实的人身上。

4. 设定触发更新的事件

计划更新不必每天全量重算,但需要明确触发条件。常见触发事件包括范围变化超过约定阈值、关键人员离岗、依赖交付延期、里程碑提前或推迟、实际工作量持续偏离区间、运营支持突然增加,以及团队技能结构发生变化。

每个触发条件都应对应动作。例如,关键人员离岗后,项目负责人在规定时间内重新评估工作包;PMO 更新资源冲突视图;职能经理提出替代人员或容量方案;超出授权范围时提交组合决策。没有动作的预警只会增加通知噪声。

5. 通过周期性会议处理决策,不要只朗读报表

资源评审会不应逐行汇报谁忙谁闲,而要聚焦需要决策的冲突。会前由 PMO 提供风险清单:哪些岗位超出容量、哪些项目争用同一资源、哪些估算置信度低、哪些依赖可能影响关键里程碑。会议时间用于选择方案、明确责任人和截止日期。

一个有效的会议结论应该包括“决定了什么、为什么、影响哪些项目、谁在何时更新计划”。如果记录只有“会后持续关注”,下一次会议仍会面对同一个问题。资源治理的成熟度,往往体现在决策能否转化为明确行动。

6. 工具评估关注数据链路和治理约束

对项目管理平台的评估,我建议先选一个真实业务场景做小范围验证:同一项任务能否关联负责人、时间计划、依赖和变更;团队容量是否能与项目需求按权限查看;计划调整是否留有版本和记录;报表口径能否解释;数据能否导出并进入已有分析流程。

以 PingCode 为例,若评估的是中大型组织的项目协同能力,应重点验证它是否能适配企业现有的项目流程与权限要求,而不是仅凭功能清单判断是否合适。不同组织在项目组合治理、职能容量管理和人事系统集成上的要求差异很大,演示环境中的顺畅操作不等于正式运行后数据责任也能落实。

采购前最好用一组包含真实复杂性的样例任务做试点:既有多个角色,也有固定运营占用、跨项目争用、范围变更和审批记录。观察一轮计划从收集到决策的全过程,测量维护工作量、数据一致性和冲突发现时间,而不是只看页面是否美观。

七、不同情况下的行动建议与取舍

1. 团队规模较小、项目不多时

如果团队规模较小、项目之间资源冲突不频繁,先用统一模板和固定节奏即可。重点是口径统一、负责人明确、关键依赖可见,不必过早建设复杂的技能矩阵或全自动资源模型。小团队的沟通成本低,过度治理可能比计划误差本身更昂贵。

这种情况下可以按周记录关键岗位的承诺和实际投入,用一到两个季度观察偏差来源,再决定是否需要更细的工具支持。模板应轻,但不能省去变更记录和容量扣减,否则小团队一旦增加并行项目,原来的默契很快会失效。

2. 多项目并行、关键岗位经常冲突时

当多个项目经常争用相同技能,尤其是架构、安全、数据、法务或发布岗位时,应把资源视图从部门人数提升到“技能角色+时间窗口”。只看项目总人天无法发现峰值;只看员工姓名又可能把知识集中和替代风险藏起来。

可先建立关键岗位池,标明具备资格的人员、可投入区间、替补关系和培训计划。若只有一人掌握关键流程,补充人员不一定能立即解决当期缺口,但可以降低中长期单点风险。短期交付安排与长期能力建设应分开讨论。

3. 需求变化频繁、估算可信度低时

需求变化频繁时,不应为了计划完整而一次性把整个季度的工时锁死。可以把近期工作拆到可承诺层,把远期工作保留为区间预测,并设置验证点。PMO 应关注需求变化的频率、原因和影响,而不是要求项目负责人持续填报越来越细的远期数字。

取舍在于预测稳定性与响应速度:锁定太多,变化时重排成本高;锁定太少,职能部门无法安排人员。较实用的办法是设置滚动窗口,例如近两周锁定、后续几周按区间预测,更远周期只保留关键岗位需求和风险假设。

4. 日常运营和项目工作争用同一批人时

运营型团队不适合把所有人员都当作项目资源。应分别记录固定值守、可预测工单和突发事件,并基于历史数据估算运营负荷。若项目长期被突发支持打断,问题可能不是员工不够努力,而是组织没有对运营服务等级和项目承诺做取舍。

可以建立明确的运营容量预留,或指定轮值机制降低全员被打断的概率。代价是项目可用容量可能看起来变少,但实际交付更加稳定。若只把所有人都排满项目,运营需求仍会发生,只是会以延期和加班的形式隐藏起来。

5. 关键技能短缺但预算受限时

短期缺口可以比较内部借调、外部顾问、缩小范围、延期和培训等选项。外部支持见效可能较快,但交接和业务上下文成本不能忽略;内部培训短期占用现有产能,却能降低未来对单一专家的依赖;缩小范围需要清楚说明会放弃什么价值。

不要只比较单价或人数。决策应考虑总交付成本、知识留存、质量风险、上线后的维护能力和后续项目机会成本。若某项技能仅在本次项目中短暂需要,外部支持可能合理;若它已成为组织持续发展的核心能力,长期依赖临时外援就未必经济。

6. 计划失真已经影响信任时

如果员工认为资源表被用于绩效排名,职能经理担心暴露团队不足,项目负责人又习惯报乐观数字,数据质量会迅速下降。此时先不要增加采集字段,而要明确用途边界:资源计划用于预测与决策,不等同于个人绩效评价;实际工时用于分析系统偏差,不直接代表个人效率。

信任恢复需要管理层示范:对偏差先问原因,不能为了报表好看而要求团队修改历史记录;对容量短缺要做真实取舍,而不是让员工在多个承诺之间自行承担冲突。没有这种治理承诺,任何工具都无法从根本上修复数据偏差。

人力资源计划工作量教程:PMO协同管理,避坑指南

八、结尾:让工作量计划成为组织的决策系统

1. 判断计划质量,看它能否支持取舍

一份成熟的人力资源计划,不是每个格子都填满,也不是所有人利用率都达到某个漂亮数字。它应该让管理者看清需求来自哪里、容量被什么占用、关键能力缺在哪里、计划依赖什么条件,以及如果条件变化有哪些可选方案。

我更愿意把资源计划看成组织的决策系统,而不是人力盘点表。计划的价值不在于预测未来永不出错,而在于尽早暴露假设、缩短冲突发现时间,并让资源调整有证据、有责任人、有后续验证。

2. 下一步先做一个小范围闭环

如果你正在建立这套机制,不妨先选一个跨团队、但范围可控的项目,跑完一次完整周期。先统一工作量口径,再拆分交付和技能需求;核对真实产能,识别时间窗口冲突;将方案提交决策,并在执行中记录偏差原因。试点结束后,复盘数据是否帮助团队更早做出正确取舍。

最值得避免的误区,是把“数字更精细”误认为“计划更可靠”。真正可靠的计划,能解释数字、承认不确定性,也能在资源不足时迫使组织做出明确选择。当 PMO 把需求、产能、匹配和治理连起来,工作量计划才从一张静态表格,变成能持续校准的协同机制。

常见问题解答(FAQ)

1. 人力资源计划的工作量应该从哪里开始估算?

我负责整理一个跨部门项目的人力资源计划,但各组给出的都是“需要两个人”“大概一个月”这种说法。我不确定应该先按岗位、任务还是工时拆解,才能让 PMO 后续协调有依据。

先从可验收的任务拆解,不要从“需要几个人”倒推。把项目拆成工作包,逐项确认交付物、负责人、预计工时、所需技能和计划时间,再汇总到岗位与人员层面。例如,一个为期 8 周的系统上线项目,可以拆为需求确认 40 小时、配置与开发 160 小时、测试 80 小时、培训与上线支持 40 小时;

这些数字只是估算示例,实际应由任务负责人结合历史记录校准。估算时同时记录假设,例如需求已冻结、关键人员每周可投入 20 小时。这样工作量变化时,PMO 能定位是范围、效率还是可用时间发生了变化,而不只是看到总人数增加。

2. 如何避免人力计划把“可用人数”误当成“可用产能”?

我看到团队有 10 个人,就曾按每人每周 40 小时计算项目产能,结果计划看起来很宽裕,执行时却不断延期。除了会议和日常工作,我还想知道哪些因素应该明确扣除。

人头数不等于项目产能,建议按人员逐周确认净可用工时。可用一个简单口径:项目净工时=合同工时-固定会议与行政事务-日常运营投入-已承诺的其他项目工时,再乘以实际投入比例。

比如 10 人每周名义工时为 400 小时,扣除例会和日常支持 120 小时、其他项目承诺 160 小时后,理论上只剩 120 小时;若再考虑新成员熟悉业务、关键岗位等待审批等损耗,计划产能还应进一步保守。

PMO 应让部门负责人确认这些扣减项,并按周更新,而不是用一个全项目统一的“利用率”掩盖岗位差异。

3. PMO 协调多个项目争抢同一批关键人员时,应该怎么排优先级?

我遇到过测试负责人同时被三个项目排进同一周,三个项目经理都认为自己的节点不能延。我不想只靠谁先提需求来分人,也担心频繁调整让团队失去信任。

先把冲突从个人层面提升到组合层面处理:列出受影响的里程碑、延误后果、替代方案和资源需求时段,再由有决策权的业务负责人确认优先级。一个实用做法是按周制作关键岗位负荷表,标出需求工时与已确认产能;

例如测试岗位某周需求 72 小时、可用 40 小时,就明确显示 32 小时缺口,并比较延后低优先级测试、借调具备能力的人员、缩小本轮范围等方案。不要把加班当作默认补缺方案,也不要只按项目紧急程度排序;应综合业务价值、承诺日期、风险和替代成本,并记录决策人及影响范围。

4. 人力资源计划应该多久更新一次,哪些变化需要立即触发重估?

我不确定计划是每月更新一次就够了,还是每次任务变化都要重做。过去有项目连续几周沿用旧表,直到关键岗位缺人时才发现工作量早已变了。

计划更新频率应匹配项目节奏:稳定项目可每两周滚动检查,需求变化频繁或临近上线的项目应至少每周检查;遇到重大变化则立即重估,不必等到例会。建议把触发条件写清楚,例如范围新增或删除、关键人员离职或请假、里程碑变化超过一周、实际工时连续两周偏离估算 20% 以上、外部依赖延迟。

重估时只更新受影响的工作包、岗位和时间窗口,并保留原计划与变更原因,避免每次覆盖旧数据后无法复盘。PMO 可以重点比较计划工时、实际工时和剩余工时;如果实际工时持续超出估算,优先检查任务拆分和前置条件,而不是简单要求团队加快速度。

核心关键词

读者评论

龙
龙宇轩

我们以前也按每人每月160小时排过计划,真正扣掉值班和日常支持后,项目容量确实差不少。难点是这些零碎占用谁来持续记录,不然口径统一了,数据还是会过期。

孟
孟知夏

按周看稀缺岗位的峰值比看月度总量实用。不过人员技能和熟悉业务的程度不太容易量化,评审时通常还是要靠负责人逐项确认,不能只看表里的负荷数字。

彭
彭程

把计划工时和实际工时分开看很有必要。想请教下,团队如何用偏差复盘改进估算,同时避免这些记录最后被拿去做个人绩效比较?

文章包含AI辅助创作:人力资源计划工作量教程:PMO协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/538756

赞 (0)
飞飞飞飞
人力资源计划投入比例教程:PMO最佳实践,避坑指南
上一篇 48分钟前
可用工时怎么做?产品经理入门指南:人力资源计划从0到1
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
