人力资源计划人力规划教程:PMO数据分析,避坑指南

人力资源计划最容易出错的地方,不是少算了几个人,而是把“项目计划需要多少人”直接等同于“公司应该招多少人”。我在做 PMO 人力规划时,会先把工作量、技能、时间窗口和可用产能拆开,再判断缺口究竟该由招聘、内部调配、外包还是范围调整解决。否则,一张看起来精确到小数点的资源表,可能只是把不确定性藏进了公式里。

一、核心结论:人力规划不是数人头,而是管理供需差

1. 先用一个判断框架看资源问题

人力资源计划要回答的不是“项目团队有多少人”,而是四个连续的问题:未来要交付什么、需要哪些技能和多少有效工时、现有人员能提供多少产能、缺口发生在什么时间段。四个问题少一个,规划就容易退化成人头统计。

我建议 PMO 把人力规划拆成“需求、供给、缺口、动作、验证”五个环节。需求按项目工作包和技能估算,供给按人员可投入时间核算,缺口按月份或迭代定位,动作明确负责人和完成日期,验证则跟踪资源假设是否兑现。

核心判断是:总人数相等,不代表资源平衡。一个项目需要三名数据工程师,而团队现有三名后端开发人员,人数上看没有缺口,技能上却仍然短缺。反过来,某个岗位的工时总量有缺口,也不一定意味着必须招聘;如果峰值只有一个月,短期借调或外部支持可能更合适。

2. 把“需求人数”换算成“可交付产能”

名义上每人每月有 160 小时,并不意味着能为项目贡献 160 小时。会议、休假、培训、跨团队支持、突发故障都会占用时间。规划时应使用可用工时,而不是合同工时,尤其要分清项目工作、部门运营和临时事务的边界。

可先用以下公式建立粗略基线:

净项目产能 = 计划工作日 × 每日工作时长 × 项目投入比例 × 技能匹配系数

例如,一个月按 20 个工作日、每天 8 小时计算,某工程师的项目投入比例为 60%,技能匹配系数按 0.85 估算,则净项目产能约为 81.6 小时。这里的技能匹配系数不是给员工贴能力标签,而是提醒 PMO:不同任务对经验、熟悉度和协作成本的要求不同,投入工时未必能等价转换为有效产出。

技能匹配系数最好由任务负责人和专业负责人共同校准。若没有足够历史数据,不要把系数伪装成客观测量结果。可以先标注为“初始估计”,再按实际完工工时、返工和等待情况迭代。

3. 规划结果必须能导向行动

一份可执行的人力计划,至少要让管理者看见:哪个时间段、哪个项目、哪种技能发生缺口;缺口有多大;由谁提出处理方案;方案什么时候生效;如果方案失败,预案是什么。只提供“研发缺 5 人”这类汇总结论,无法帮助组织做资源决策。

因此,我会把规划表的最小颗粒度设为“项目或工作流 × 技能角色 × 月份”。当业务变化较快时,再细化到迭代或周;当项目周期较长、需求稳定时,月度粒度通常足以支撑容量决策。颗粒度不应越细越好,细到无法及时维护的表格,会制造虚假的确定性。

规划层级 典型问题 建议粒度 适用场景
项目组合 项目之间是否争抢关键人员 技能角色 × 月份 年度预算、季度优先级评审
项目阶段 关键阶段何时需要什么能力 技能角色 × 阶段或迭代 产品研发、系统实施、重大交付
执行团队 人员是否过载、工作是否可排期 个人或小组 × 周 短期排期、冲刺计划、上线窗口

二、背景和真实场景:PMO为什么常常晚一步发现缺人

1. 项目组合变化比年度编制调整更快

年度预算通常以岗位和编制为单位,而项目组合以任务、阶段和时间窗口为单位。预算通过时,某个项目可能还处于概念验证阶段;等项目进入交付期,需求已经变成“下个月需要两名具备特定系统经验的人”。编制表没有变化,实际资源需求却已经改变。

PMO处在项目组合和职能部门之间,能够看到项目优先级、里程碑和依赖关系;人力资源团队掌握招聘周期、岗位供给和人员变动;部门负责人了解技能梯队和日常运营负荷。规划要有效,必须把这三类信息放在同一张决策桌上,而不是让每个团队单独维护一套数字。

在 100 人以上组织中,信息断层往往更明显。多个部门可能分别认为“只占用某位专家 20%”,但加总以后,这位专家可能同时承担五个项目的 20% 投入,实际需求已经达到 100%,还没有计入日常支持和审批工作。单个项目的资源请求看起来合理,整体组合却无法执行。

2. 一个典型的预测偏差场景

假设某企业同时推进客户门户改版、数据平台升级和内部审批流程优化。项目负责人分别提交资源计划:门户改版需要两名后端开发,数据平台需要一名数据工程师和一名测试,流程优化需要一名后端开发。表格里每个项目都有明确负责人和排期,看起来并不冲突。

PMO把人员计划按技能合并后,发现三个项目都依赖同一位熟悉身份认证接口的工程师。门户改版在第二季度初需要 60 小时,数据平台联调需要 40 小时,流程优化的发布前验证需要 32 小时。若这个工程师每月可用于项目的净产能只有 96 小时,那么当月需求为 132 小时,超额 36 小时,而且三个任务都处于关键路径。

这个问题不是“团队缺一名工程师”这么简单。更准确的描述是:某项稀缺技能在特定月份出现 36 小时净缺口,且缺口落在三个项目的关键活动上。这个描述可以直接支持调序、借调、外部支持或范围变更的讨论。

3. 人力数据的质量往往比工具更先决定结果

实际规划中,最耗时的工作常常不是制作图表,而是统一口径:项目负责人报的是人头还是工时,部门提供的是总工时还是可投入工时,休假和运营工作是否计入,技能名称是否一致,人员是否跨项目重复登记。若这些定义没有对齐,系统只是更快地汇总不同口径的数据。

如果组织使用 PingCode 管理项目计划、工作项和团队进度,可把项目时间线、负责人、任务状态和依赖关系作为规划输入之一。但具体能否直接形成适用的人力供需视图,取决于组织的配置、数据字段和流程设计。不要因为工具能记录任务,就默认它已经具备完整的人力规划口径。人员产能、技能标签、非项目事务和职能部门容量,往往仍需要明确的数据治理与业务规则。

工具的价值在于减少重复登记、让项目变更更快反映到组合视图,并保留计划与实际的差异。它不能替代资源决策,也无法自动判断“这项工作是否值得继续”。如果输入没有负责人、时间范围和技能维度,再漂亮的看板也无法回答缺口问题。

人力资源计划人力规划教程:PMO数据分析,避坑指南

三、常见误区:看似精确的资源表,为什么仍然失真

1. 把编制人数当成项目可用人数

部门有 20 名开发人员,不代表项目组合能使用 20 个人。有人负责线上值守,有人维护历史系统,有人承担架构评审,还有人处于休假、入职或交接阶段。若把全员都作为可用容量,规划就会系统性高估供给。

我会把供给拆成三层:组织名册人数、可进入项目的人员、在指定时间段可投入指定技能任务的净产能。只有第三层可以与项目工时需求直接比较。前两层可以用于解释供给边界,但不能直接替代容量计算。

2. 用平均负荷掩盖关键时间窗的过载

季度平均负荷为 80%,不代表每个月都安全。假如第一月为 50%、第二月为 110%、第三月为 80%,平均值约为 80%,但第二月仍可能因为关键人员过载而延误。平均数会压平峰值,特别容易掩盖上线、审计、迁移、验收等固定窗口的冲突。

因此,至少要同时看平均负荷、峰值负荷和关键路径技能的负荷。团队平均利用率适合观察整体压力,不适合单独判断某个里程碑能否按时完成。若某项任务需要不可替代的专业能力,团队有闲置时间也不一定能补上该技能缺口。

3. 把利用率越高等同于效率越高

利用率是负荷指标,不是生产率指标。某团队连续几个周期保持 95% 以上排期,表面上资源利用充分,实际上缓冲空间很小。一旦发生线上故障、需求澄清延迟或关键人员缺席,多个任务会一起向后滑动。

规划时不宜把所有人员都排到满负荷。需要为不确定性留出缓冲,缓冲比例应根据工作性质和历史波动确定。新业务、强依赖、需求不稳定的项目要比成熟、重复性高的工作留出更多回旋空间。不要把某一个固定百分比当作所有团队的通用答案。

4. 把工时预测当作承诺,而不是假设

项目早期的工作量往往来自粗估,任务拆解越细不代表估算越准。若需求边界未确认、接口依赖未梳理、技术方案未验证,工时数字应该带有置信范围和更新时间,而不是被当作确定承诺写进计划。

一个实用做法是为估算附上依据:历史相似任务、专家判断、原型验证、供应商报价或工作包估算。对信息不足的任务,可以使用区间而非单点,例如“预计 80 至 120 小时,待技术验证后收敛”。这比写一个 97 小时的精确数更诚实,也更利于风险讨论。

5. 忽略技能替代成本和交接成本

把“后端开发”视为一种完全通用的资源,会遗漏领域知识、系统权限、代码熟悉度、客户背景和交接时间。新加入人员可能需要数周才能独立承担任务;将工作转给另一团队,也可能增加评审、沟通和返工成本。

因此,替代方案评估不能只比较名义工时。要估算交接周期、熟悉成本、质量风险和协作负担。短期工作若剩余时间不足以覆盖上手成本,外部借调看似补了人,实际可能拖慢交付。

6. 每次预测都覆盖旧版本,导致无法复盘

如果计划表每周都被最新数字覆盖,PMO最后只能看到当前预测,却无法知道预测为什么变化、偏差由什么造成。没有版本记录,团队无法区分需求增加、人员退出、估算修正和执行效率变化。

建议保存基线、当前预测和实际结果三个版本。基线用于看原始承诺,当前预测用于决策,实际用于校准估算和供给模型。每次重要变更都记录变更原因、影响项目、审批人和生效时间,避免把所有偏差都归结为“执行不力”。

常见做法 隐藏的问题 改进方向
按部门总人数计算产能 忽略运营、休假、技能和项目投入比例 按角色、时间段计算净项目容量
只看季度平均利用率 峰值冲突被平均数掩盖 同时检查月度峰值和关键路径技能
把早期估算写成确定承诺 不确定性被隐藏,后续偏差难以解释 记录估算依据、区间和复核节点
覆盖旧计划 无法分析偏差原因,经验无法沉淀 保留基线、预测和实际三套记录

四、专业判断逻辑:从需求到决策的六步分析法

1. 先统一需求单位和时间边界

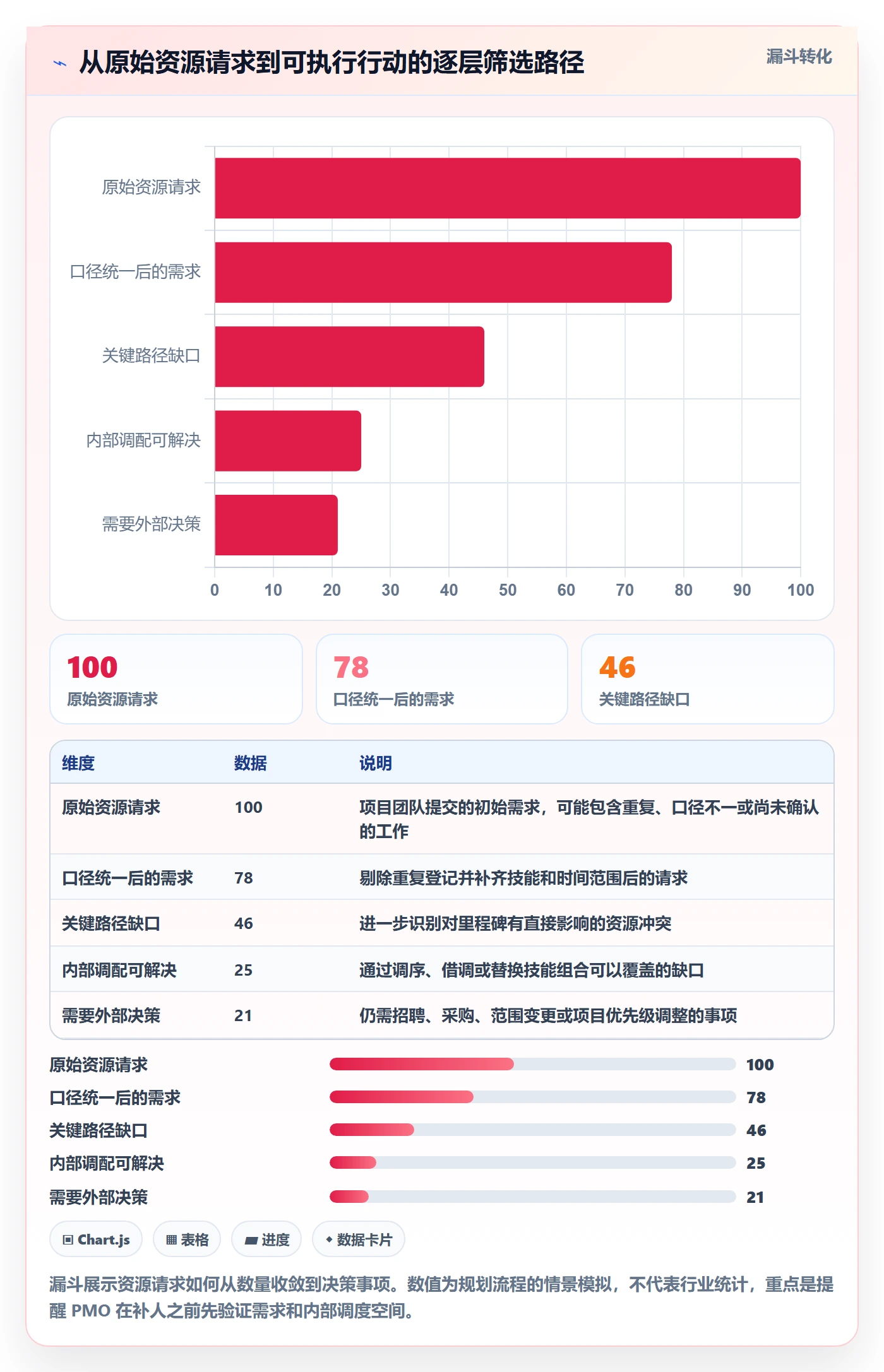

第一步不是开会收集“要几个人”,而是统一需求单位。建议优先使用工时或人天,并明确是否包含会议、评审、测试、支持和返工。若不同团队使用不同口径,先做换算和说明,不能直接相加。

时间边界也要明确。年度计划适合预算与能力建设,季度计划适合项目组合取舍,月度或迭代计划适合执行调度。越接近执行期,预测越应该依据具体工作包和人员可用性,而不是继续沿用年度平均分配。

2. 把项目工作拆到技能角色,而不是停留在职位名称

职位名称能说明组织编制,却未必能说明任务能力。PMO需要的技能分类要足以支持调度,例如后端开发可进一步区分系统集成、数据接口或身份认证经验,但不必把技能目录细化到每个工具和技术栈,否则维护成本会快速上升。

我建议先从关键路径任务和反复出现的资源冲突中识别技能。只有当某项技能影响项目排序、交付时间或风险控制时,才值得进入规划模型。技能标签应有定义、责任人和更新规则;否则“熟悉”“精通”等主观标签会把偏见包装成数据。

3. 用三种供给口径避免高估容量

供给可以分为名册供给、可安排供给和确认供给。名册供给是组织中具备相关岗位的人数;可安排供给扣除日常运营和已知休假;确认供给则进一步扣除已承诺给其他项目的工时。项目排期应主要依据确认供给,名册供给只用于识别潜在调度空间。

例如,名册中有 10 名测试人员,扣除值守和部门运营后,可能只有 7 人能进入项目安排。考虑到已有项目占用后,本月能够确认给新项目的净产能也许只有 320 小时。PMO应明确每一层数字的口径,避免管理者把“有 10 人”误解为“可立即投入 10 人”。

4. 用时间序列而非静态总数识别缺口

把每个月的需求工时与确认供给逐一比较,才能看见缺口的开始时间、峰值和持续长度。静态总量只能回答“总共差不差”,不能回答“什么时候差”“差哪种技能”以及“能否通过调序解决”。

缺口应同时按数量和严重度判断。短缺 20 小时但落在关键路径、且没有替代人员,可能比短缺 60 小时的可延期辅助任务更危险。PMO可以用影响范围、持续时长、可替代性、时间敏感性四项维度进行风险分级。

5. 先看能否消除需求,再决定补充供给

管理者面对资源缺口时,常常第一反应是招聘。我的判断顺序是:确认工作是否必须做,检查范围能否拆分或延后,评估项目优先级和顺序,寻找内部调配空间,最后再比较招聘、外包或加班等补充供给方式。

这个顺序不是否定招聘,而是避免为低价值工作扩张固定成本。若缺口来自需求反复、重复审批或返工,增加人手可能只是放大低效流程。若缺口来自长期稳定的能力建设,招聘或培养才更可能解决根因。

6. 对每项方案写清假设、负责人和失效条件

“借一名工程师”不是完整方案。要写明借调时间、原团队影响、交接内容、技能匹配、返回条件以及借调失败时的备选方案。同样,招聘方案要说明预计到岗时间、培训周期和招聘无法按期完成时的项目应对措施。

决策记录可以包含以下字段:

  • 缺口描述:项目、技能、时间段、工时差额和关键程度。
  • 选项比较:调序、减范围、内部调配、招聘、外部支持等。
  • 决策依据:交付价值、总成本、风险、可逆性和生效速度。
  • 责任人与日期:谁执行,何时确认,何时复核。
  • 失效条件:什么情况出现时必须启动预案或重新决策。

人力资源计划人力规划教程:PMO数据分析,避坑指南

五、案例与数据观察:用一个组合计划验证判断

1. 案例设定:三个项目争用四类关键技能

以下是用于演示分析方法的情景数据,不是某家企业的真实经营数据,也不代表行业平均水平。假设一家约 300 人的企业在一个季度同时推进客户门户改版、数据平台升级和审批流程优化,PMO收到的计划显示:后端、数据、测试和安全评审能力均存在不同程度的时间冲突。

规划小组先把每个项目拆为工作包,再按技能角色和月份估算需求;职能负责人提供可用于项目的净工时;PMO再把已经确认的项目承诺扣除。初步结果发现,后端技能总量看似充足,但第二个月峰值超过净产能;数据工程技能在第三个月出现持续缺口;安全评审只在上线前两周集中出现,若提前安排评审窗口,缺口可以部分消除。

2. 不只看总工时,还要看缺口出现的位置

技能角色 季度需求 季度确认供给 总量差额 关键风险
后端开发 720小时 680小时 短缺40小时 第二个月集中冲突,涉及门户和流程项目关键路径
数据工程 520小时 440小时 短缺80小时 缺口持续两个月,且熟悉目标数据模型的人员较少
测试验证 460小时 500小时 富余40小时 总量有余,但测试窗口集中,需提前预约环境
安全评审 120小时 96小时 短缺24小时 工时总量不大,但错过评审窗口会延迟上线

这张表揭示了一个常见误判:如果只看全团队总工时,测试验证的富余可能会被误认为能够抵消数据工程短缺。但技能之间不可直接互换,除非存在明确的交叉培训、任务重构或工具替代方案。把不同岗位工时简单加总,会制造“总体够用”的假象。

第二个观察是,安全评审缺口虽然只有 24 小时,延误风险却可能高于后端缺口。因为评审窗口靠近发布节点,且评审人员较少。优先级判断不能只按缺口工时排序,必须结合可替代性和时间敏感性。

3. 先调整排期,再谈招聘

PMO进一步检查三个项目的依赖关系后发现,审批流程优化中的一部分后台管理功能可以延后一个迭代;门户改版的接口开发必须保留在原窗口;数据平台的部分质量校验可以在核心链路上线后分阶段补齐。经过业务评审,团队将后端峰值需求降低 24 小时,并为安全评审提前锁定了两个半天的窗口。

这并没有消除所有缺口。数据工程仍短缺约 80 小时,但缺口从连续三个月的高峰收敛为两个关键阶段。组织于是比较三种方案:内部培养一名相邻技能工程师、短期外部顾问支持、招聘长期岗位。由于项目窗口较近,内部培养更适合解决后续能力建设,无法承担当期全部缺口;招聘周期也不确定,不能作为唯一的短期保障。

最终的情景方案是:安排现有数据工程师优先处理核心数据模型;将一部分可标准化的数据质量任务交由经过培训的测试人员执行;对上线前的复杂建模工作采购短期专家支持;同时评估下一季度是否存在持续岗位需求,再决定是否招聘。这个方案牺牲了一部分短期灵活性,但避免了把一次性峰值直接变成长期编制承诺。

人力资源计划人力规划教程:PMO数据分析,避坑指南

4. 用预测偏差校准模型,而不是惩罚估算者

项目结束后,PMO需要把预测工时与实际工时对照,但目的不是找出谁估得最差,而是判断误差来自哪里。可把偏差拆为需求变化、估算误差、人员可用性变化、返工和等待依赖五类。每类偏差对应的管理动作不同:需求变化要加强变更控制,估算误差要积累相似任务基线,人员变动要提高供给更新频率,返工和等待则要检查流程与依赖。

假设连续三个迭代里,数据集成任务的实际工时分别比初始估算高 18%、25% 和 21%。这不一定表示团队效率下降,也可能说明估算模型没有包含数据质量清理或接口联调。若把平均偏差记录为约 21%,并回看任务类型和环境差异,之后可以把这类工作拆成核心开发、数据准备和联调验证三项分别估算。

这类历史记录必须附带适用条件。某个项目的偏差率不能机械套到所有项目;技术栈、团队熟悉度、依赖方响应和质量标准不同,误差分布也可能不同。更稳妥的做法是按任务类别建立小样本基线,并在样本不足时明确标记不确定性。

六、数据模型与工具落地:先让信息可复核,再让看板可视化

1. 建立一套最小可用的数据字段

人力计划的数据字段不应追求面面俱到。字段太少,无法支持资源判断;字段太多,维护负担会让数据迅速过期。我通常建议从项目、工作包、技能角色、时间段、需求工时、确认供给、人员或团队、估算依据、风险等级、变更记录开始。

对于规模较大的组织,还应补充项目优先级、依赖关系、运营工作比例、休假或培训影响、供应商资源和招聘预计到岗时间。个人级信息需要按组织权限管理,只向有业务需要的角色开放。规划关注工作能力和容量,不应让计划表变成对员工进行不透明评价的工具。

字段 回答的问题 常见质量检查
技能角色 需要什么能力 名称是否统一,边界是否清晰
时间段 什么时候需要 月份、迭代或周是否与计划周期一致
需求工时 需要多少投入 是否包含评审、联调、返工和支持
确认供给 实际能调度多少 是否扣除运营负荷和已承诺工作
估算依据 数字从哪里来 是否有历史任务、专家判断或验证结果
变更原因 为什么预测发生变化 是否区分需求变更、人员变化和估算修正

2. 设置数据责任人和更新节奏

数据治理不能只写“项目经理负责更新”。项目经理适合维护工作包和需求变化,职能负责人适合确认人员容量和技能供给,PMO负责口径、组合汇总和冲突升级,人力资源团队负责招聘周期、岗位供给和组织变动信息。责任边界明确后,数据才有稳定来源。

更新频率应与决策节奏匹配。年度预算至少按季度复核;季度组合计划可每月滚动一次;短期执行计划则根据迭代周期更新。高风险项目、关键岗位或临近上线的资源计划可以提高更新频率,但不必要求所有项目每天重报容量。

可以把数据新鲜度设为质量指标,例如“关键技能供给在过去 30 天内确认的比例”。若数据已超过一个规划周期,就把相关容量标为待确认,而不是继续当作有效供给。这样的标记会促使决策者识别信息质量风险,而不是误以为数字已经被验证。

3. 用项目系统承载过程,用规则保证口径

若项目计划、工作项、负责人和进度已经在统一系统维护,PMO可以减少重复录入,把这些信息用于项目需求侧分析。以 PingCode 为例,中大型团队可以结合项目工作项、计划与团队协作流程,形成项目进度和任务依赖的可见性;但人力容量仍需要基于组织实际配置,定义角色、投入比例和供给确认流程。

实施前建议先选一个项目群试点,而不是一次性覆盖全公司。试点应验证三件事:项目团队是否愿意按统一粒度提供需求;职能团队是否能及时确认净产能;PMO是否能从视图中发现并解释真实冲突。只有流程跑通,再扩展字段和自动化规则。

工具选型时,不要只看能否生成资源图。更值得验证的是:数据能否追溯到任务和负责人;计划变更能否保留历史;不同角色能否看到适合自己的视图;跨项目容量是否能按技能和时间聚合;权限是否符合组织要求;导出和集成能否支持预算、招聘或人事流程。

4. 设计看板时区分事实、预测和建议

看板上至少要区分三种信息:已经发生的事实、基于当前假设的预测、尚待审批的建议。把预测显示为事实,会让管理者误判确定性;把建议混在已批准计划中,又可能造成资源重复承诺。

我建议使用明确的状态标识,例如“已确认”“待部门确认”“估算中”“方案审批中”,并在关键指标旁标示数据更新时间。任何汇总数都应能向下追到项目、技能和时间段,必要时还能看到需求由哪些工作包构成。

七、不同情况下的行动建议:把资源缺口转化为具体决定

1. 项目刚立项,工作范围仍不稳定

早期项目不宜追求个人级精确排班。先用阶段和技能角色做区间估算,标记关键假设,并设置下一次估算收敛节点。对信息不足的事项,优先安排探索、原型或技术验证,把不确定性转成可验证的工作包。

行动顺序可以是:定义目标和边界;列出关键工作包;识别稀缺技能;按乐观、基准和保守情景估算;明确影响预算和里程碑的条件;到需求、架构或供应商信息更清楚时更新基线。不要在需求尚未稳定时,把粗估工时当作正式招聘依据。

2. 项目已经进入交付期,短期出现关键技能缺口

短期缺口优先处理时间和任务结构,而不是先启动长期招聘。检查任务是否能前移或后移、能否分阶段交付、是否可以由不同技能组合完成、是否能从低优先级项目临时调配,以及是否可以购买短期专业服务。

若缺口直接影响上线或合规节点,应设定明确升级阈值。例如:关键任务在两周内仍未确认负责人,或关键技能缺口连续两个计划周期未解决,就由项目组合治理层决定缩减范围、调整日期或批准额外资源。升级条件比反复催办更能促成决策。

3. 缺口长期存在,且工作量稳定重复

若相同技能在多个周期持续短缺,且需求不是单个项目的一次性峰值,可以评估招聘、内部培养或岗位设计调整。比较时要看全年总需求、培训周期、流失风险、外部市场供给、管理跨度和岗位利用是否稳定。

招聘不是唯一的长期方案。若缺口来源于少数专家承担过多审批和重复支持,可以建立知识库、轮值机制、自动化或复核授权;若需求具有明显季节性,外部合作或跨团队共享人才池可能更灵活。关键是找到反复发生的结构性原因。

4. 多个高优先级项目同时争抢同一批人

这通常不是资源经理单独能解决的问题,而是项目组合优先级问题。管理层需要比较各项目的战略价值、监管约束、收益时点、延误成本和相互依赖。若所有项目都被标为最高优先级,排序实际上不存在。

PMO应提供可选组合,而不是只报告冲突。例如,方案甲保持所有项目范围但延后一个项目;方案乙保留关键节点、减少非核心功能;方案丙增加外部支持并承担更高成本。每个方案都应写明收益、代价、风险和不可逆影响,帮助决策者做真正的取舍。

人力资源计划人力规划教程:PMO数据分析,避坑指南

八、不同情况下的取舍:没有一种方案能同时最快、最便宜、最稳

1. 招聘与内部调配的取舍

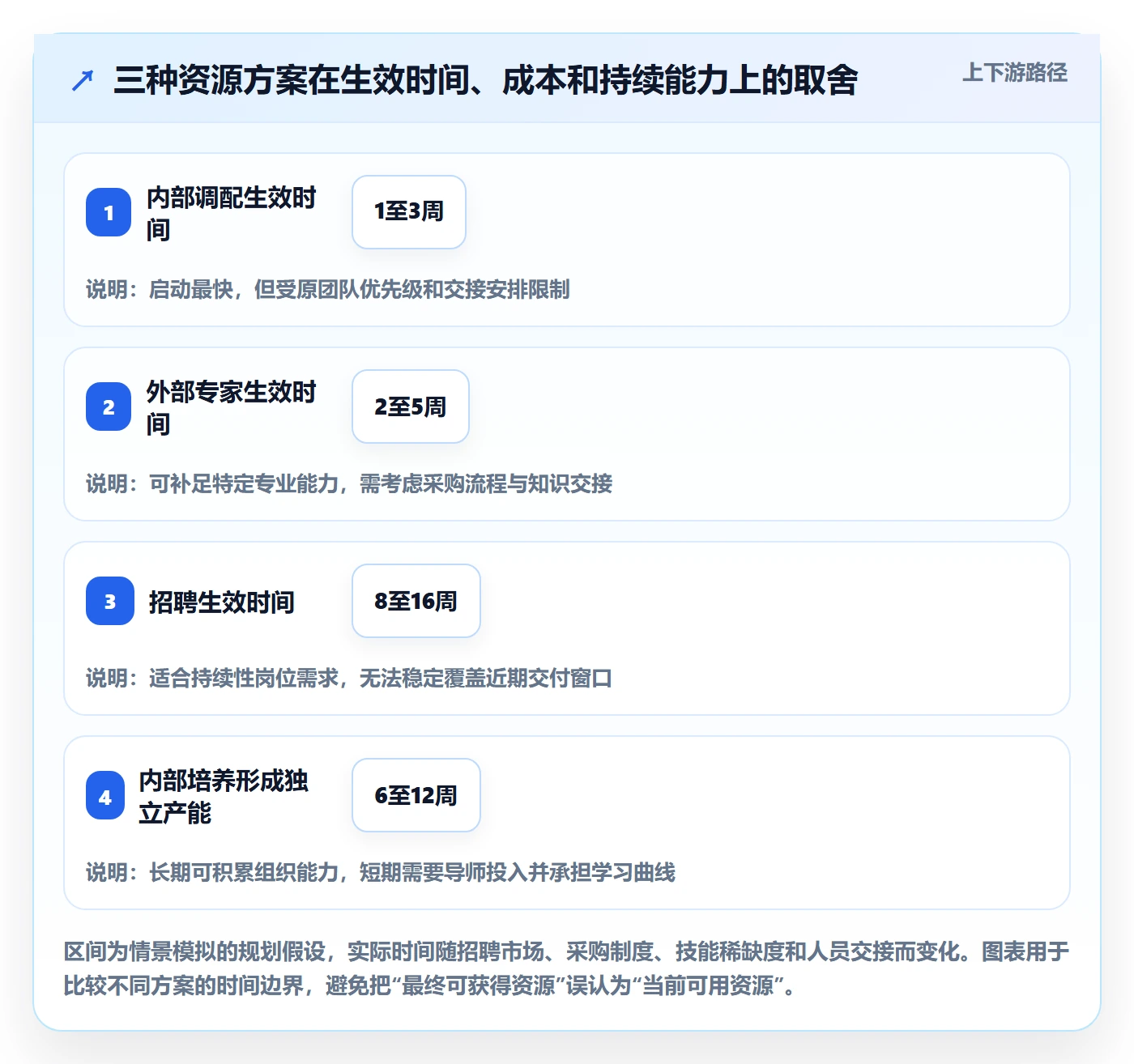

招聘的优势是能够补充长期能力,降低关键岗位长期过载;限制是招聘周期、到岗时间和融入成本不完全可控。内部调配速度可能更快,也更了解组织背景,但并没有凭空增加容量,通常意味着另一项工作让出资源。

若缺口只持续一个月,招聘很可能赶不上,内部调配或短期服务更现实;若缺口持续多个季度并且工作量稳定,长期扩充能力的经济性可能更好。决策时应把现有团队被调出后产生的机会成本一起算入,而不是把内部资源当成“免费”。

2. 外包与自建能力的取舍

外部支持适合边界清晰、专业稀缺、交付周期明确的任务。它可以快速获得经验,但需考虑供应商响应、合同边界、数据权限、质量控制和知识留存。若外部人员只交付结果、不移交方法,短期缺口解决后,组织可能仍无法独立维护。

自建能力适合长期形成竞争优势或持续运营的工作,但需要投入招聘、培养、管理和工具建设。对于尚未验证的业务需求,过早自建可能产生长期闲置;对于持续依赖核心技术的业务,长期完全外包则可能削弱知识控制和响应能力。

3. 提高利用率与保留缓冲的取舍

提高利用率能在短期内增加已排产工作,但会降低处理突发任务的空间。保留缓冲会让部分容量看起来没有被充分使用,却能减少计划被小型扰动击穿的概率。缓冲不是闲置的同义词,而是对需求波动、依赖延迟和维护工作的风险预算。

缓冲应有适用边界。成熟团队、标准化任务和依赖较少的工作可以采用较紧的排期;新技术、跨部门协作、客户需求不确定或上线窗口刚性较强的项目,适合保留更大机动空间。最重要的是通过实际偏差校准,而不是把一个固定比例复制给所有团队。

4. 个人级排班与团队级容量的取舍

个人级排班能提高短期执行可见性,适合少数关键人员、明确任务和高风险阶段;缺点是维护成本高,也容易让计划过度依赖具体个人。团队级容量更适合长期项目组合规划,能减少名义精确带来的误导,但可能掩盖关键技能集中在少数人的风险。

可以采用分层做法:组合层按技能角色和团队容量规划;关键路径层识别具体人员和依赖;短期执行层才细化个人排期。这样既保留组合决策所需的可比性,也不把全公司的人力计划都变成逐日排班系统。

5. 集中调度与团队自主安排的取舍

集中调度有利于处理跨项目冲突和稀缺资源,适合项目数量多、依赖复杂、资源共享程度高的组织。但如果所有排期都集中到 PMO,团队响应会变慢,领域负责人也可能失去对工作方式的必要控制。

团队自主安排更灵活,能利用专业判断快速决策,但容易出现重复承诺和局部最优。实际治理可以按稀缺性和影响范围分权:普通工作由团队安排;稀缺技能、跨项目关键人员和重大里程碑冲突进入组合层;涉及预算、范围和战略优先级的变化由管理层决策。

九、结尾:先把不确定性摆到台面上,再谈资源是否够用

1. PMO人力规划最值得坚持的原则

人力规划的价值不在于预测永远准确,而在于更早发现计划之间的冲突,并让组织有机会在问题变成延期之前做选择。只要需求、供给、时间和技能口径透明,预测有误差仍然可以管理;如果口径混乱、版本被覆盖、缺口无人负责,再精细的表格也只是事后解释。

我最看重的不是“总人数是否匹配”,而是“关键技能能否在关键时间窗形成可确认的有效产能”。这个视角会把讨论从单纯争取编制,转向业务价值、任务顺序、能力建设和风险承担。组织不一定需要更多人,但必须知道哪些工作值得优先获得现有的人。

2. 下一步可以从一个小范围开始

如果组织尚未建立人力规划机制,不必先做庞大的系统工程。选择一个项目群和三到五类关键技能,统一工时与时间口径;让项目负责人提供需求、职能负责人确认供给;按月绘制供需差;记录两到三轮预测变更和实际偏差,再决定是否扩大到全组织。

每轮规划结束时,至少回答三个问题:本周期最严重的技能缺口是什么,解决方案由谁负责,哪些估算或供给假设需要在下一周期验证。先让这三个答案稳定出现,再逐步增加自动化、指标和工具集成。

人力规划不是把人塞进项目表,而是让资源选择与组织优先级保持一致。下一步,先挑出一个近期存在冲突的项目群,按“项目 × 技能 × 月份”重算一次净需求和确认供给。把峰值、关键路径和可替代性同时摆出来,管理层才真正有条件决定:调人、调序、减范围、外部支持,还是为长期能力投资。

常见问题解答(FAQ)

1. PMO 做人力规划时,应该先看项目需求还是先看现有人力?

我在做年度人力规划时,手里已经有各部门的编制和人员名单,但项目需求还在变化。我担心先按现有人数分配会把历史配置当成合理配置,也想知道从哪里开始才不容易返工。

建议先梳理项目需求,再核对现有人力,最后计算缺口;否则容易把“现在有多少人”误当成“业务需要多少人”。可以按项目阶段、岗位、技能和月份拆分需求,同时记录每项需求的来源与置信度。例如,某项目未来三个月需要 2 名测试人员,但项目尚未获批,就不应与已立项项目的确定需求等权相加。

PMO 可以将需求分为已承诺、待确认、情景假设三类,再与人员可用工时对照。判断依据不是岗位编制是否填满,而是关键任务是否在目标时间内有具备相应技能的人承担。

2. 项目人力规划中的可用工时,为什么不能直接按员工人数乘工作日计算?

我用团队人数乘以当月工作日估算产能,算出的数字看起来足够,但项目负责人仍不断反馈资源冲突。我不确定差异来自数据口径、会议占用,还是员工同时参与多个项目。

人数乘工作日通常只是理论工时,不是可投入项目的产能。规划时应扣除休假、固定会议、运维支持、培训和跨项目工作,并明确统计口径。举例来说,10 人每月有 20 个工作日,理论工时是 1,600 小时;

若平均有 20% 用于固定事务,实际规划基线约为 1,280 小时,之后还要结合技能和岗位分布判断是否可用。不要把 1,280 小时平均分给所有项目:需要 Java 开发的工时不能由测试岗位补足。

建议同时展示总可用工时、岗位可用工时和已分配工时,并将持续超负荷或长期低负荷作为复核信号,而不是简单用利用率高低评价个人。

3. PMO 如何发现人力数据中的重复需求和隐性资源冲突?

我把各项目负责人提交的资源表汇总后,发现同一位专家在多个项目中都被列为全职投入,但每张表单独看都合理。我想知道怎样在不增加大量填报负担的情况下,提前发现这种冲突。

关键是把需求从“项目填了多少人”转换成可核对的人员、岗位、时间段和投入比例。可先用唯一人员编号或岗位编号统一记录,再按周或月汇总同一资源的需求;若某人在同一时间段被分配超过可用比例,就进入冲突清单。

比如某专家当月可投入 80 小时,两个项目分别申报 60 小时和 40 小时,合计 100 小时,超出的 20 小时应由项目负责人共同确认优先级或调整计划。对尚未确定人员的需求,使用岗位或技能标签标记,避免把“需要一名数据分析师”误计为某个具体员工。

PMO 的重点不是替项目拍板,而是让冲突、责任人和决策截止时间可见。

4. 做人力规划分析时,PMO 应该重点看哪些指标,避免只追求高利用率?

我做月度汇报时常用人力利用率和缺编人数,但利用率升高有时伴随延期和加班,低利用率也可能是项目等待审批造成的。我希望知道哪些指标能帮助管理者判断问题,而不是只让团队把数字做得好看。

不要把利用率当作单一绩效指标。它适合用来发现资源配置异常,却不能单独说明交付效率或人员是否过载。建议至少联合查看需求与供给缺口、关键岗位负荷、资源冲突数量、计划变更频率、加班趋势和里程碑延期情况,并按项目阶段与岗位区分。

比如利用率从 75%升至 95%,若同时出现关键岗位持续超配、加班增加和延期上升,更可能是产能风险;若利用率偏低且项目尚未获批,则应先检查需求时点,而不是立即削减人力。每项指标都要注明分母、统计周期和数据更新时间,并追问它对应什么决策:补人、调序、缩范围,还是更新预测。

指标不能关联行动时,通常只是在制造报表。

核心关键词

读者评论

石
石安琪

我们团队以前只按岗位人数做资源表,真正排期时才发现值守和客户支持占掉不少时间。改用可投入工时后更接近实际,但技能系数仍比较主观,后续还需要用历史数据校准。

陆
陆舒然

文中把缺口落到具体月份和技能上很有参考价值。不过小团队未必有条件维护太细的技能标签,建议先从关键岗位和高频冲突入手,否则表格很快会变成额外负担。

侯
侯依诺

我比较认同保留基线、预测和实际三套记录。实际工作中计划变化往往没有留下原因,复盘时很难判断是需求变了、估算错了,还是人员投入没有兑现。

文章包含AI辅助创作:人力资源计划人力规划教程:PMO数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/538576

赞 (0)
飞飞飞飞
人力资源计划人员投入全流程:PMO数据分析与一文讲清
上一篇 1小时前
资源负载流程与规范:PMO人力资源计划数据分析关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
