投入比例管理最容易被误解成“把每个人的工时分成百分比”,但真正让 PMO 人力资源计划失真的,往往不是比例算错,而是分母不一致:有人按合同工时算,有人按可用工时算;有人把会议、支持和休假扣掉,有人没有扣。结果看起来每个人都只投入了 80%,项目却仍然延期,关键岗位还在反复救火。《投入比例管理方法大全:PMO人力资源计划效率提升落地清单》的核心不是追求每个人填报精确到小数点,而是让需求、容量、承诺和实际投入使用同一套口径,并用例外管理代替全员填表。

一、先讲核心结论:比例不是目标,容量与承诺才是

1. 投入比例管理到底管理什么

投入比例管理,是把团队成员在特定期间内可用于工作的容量,按项目、职能、运营支持、管理事务和缓冲等类别进行分配,并持续比较计划与实际的过程。它回答的不是“某员工忙不忙”,而是三个更有决策价值的问题:现有团队能否承接计划中的工作;承接后哪些交付会产生冲突;发生变化时,谁有权调整优先级。

如果只收集“张三给项目 A 投入 40%、给项目 B 投入 30%”这一类数据,却不说明统计周期、可用工时、职责边界和审批责任,这些数字只能制造精确感。它们无法告诉 PMO 一周里的 40% 到底是 16 小时、20 小时,还是把休假和会议也算在内的名义比例。

2. 我建议先统一四个口径

我在设计资源计划时,会先把以下四项写进制度或计划模板。它们比“采用哪种软件”更影响结果,因为系统只能更快地执行既有口径,不能自动修复管理定义上的矛盾。

  • 统计对象:按人、角色、团队还是技能池统计。个人分配适合明确责任,技能池容量适合早期规划,不能把两者混成一个数字。
  • 统计周期:按周管理短周期交付,按月观察组合负荷,按季度做人才与预算规划。周期越长,越不适合用来处理临时冲突。
  • 容量分母:以合同工时、工作日折算工时,还是扣除假期、会议与固定运营事务后的可用工时为分母。
  • 投入分类:至少区分项目交付、日常运营、跨部门支持、管理事务、学习休假和待命缓冲。

一种实用做法是将“名义工时”与“可计划容量”分开。比如某员工一个月有 20 个工作日,每日 8 小时,名义工时为 160 小时;扣除 16 小时固定会议、8 小时团队运营和 8 小时已知休假后,可计划容量是 128 小时。项目分配 80%,应以 128 小时为分母,即约 102 小时,而不是误算成 128 小时。

3. 先看容量是否超限,再看比例是否好看

比例管理中,我更关注“需求小时数与有效容量的比值”,而不是个体投入比例是否整齐。资源负荷率可按“计划需求工时 ÷ 可计划容量”计算。低于 80% 不代表没有问题,可能是工作尚未细化;接近 100% 也不代表效率最高,因为计划变更、缺陷处理和协作中断都需要空间。

对于知识工作团队,建议把 85%,90% 作为需要复核的计划负荷区间,把持续超过 100% 作为必须采取动作的异常,而不是把超负荷当成常态。这里的区间是管理建议基准,不是跨行业通用的权威标准。运维值守、强流程生产、研发探索和咨询交付的波动特征不同,基准必须通过本组织的历史数据校准。

投入比例管理方法大全:PMO人力资源计划效率提升落地清单

二、背景与真实场景:为什么计划表完整,项目还是缺人

1. 资源冲突往往发生在角色层,而不是人数层

一个常见场景是:公司有 30 名产品、研发、测试和实施人员,项目组合表上总容量看起来充足,但上线前仍然出现“没人能在本周完成接口评审”“测试环境只能由一人处理”“客户问题一来,计划全部推迟”。表面看是人员不足,实际往往是稀缺技能集中在少数人身上,或者同一名专家被多个项目同时视为“可用”。

按人数做容量规划会掩盖关键岗位瓶颈。团队有 10 名研发人员,不代表有 10 名能处理支付链路、数据迁移或安全审核的人。PMO 应先识别需求对应的技能、级别和时间窗口,再看可用人员,而不是先把“部门人数”平均分给项目。

2. 多项目组织中的冲突通常有四种来源

  • 时间窗口重叠:多个项目都把同一位专家列为下月 50% 投入,单看每个项目合理,合并后已经超过容量。
  • 职责分类遗漏:项目交付计划没有计入招聘面试、客户支持、故障响应、评审和管理沟通。
  • 工作粒度不一致:一个项目按任务小时估算,另一个项目按“半个人月”估算,汇总后无法对比。
  • 承诺没有变更机制:新增项目只增加资源表中的数字,没有要求同步说明被挤出的工作是什么。

这些问题在百人以上组织尤其明显。随着项目数量、职能边界和审批层级增加,单个部门的局部计划可能都“看起来合理”,但组合层面会产生重复承诺。此时,PMO 的价值不是替各团队填表,而是建立统一容量视图、冲突升级规则和有记录的决策过程。

3. 计划准确,不等于实际确定

知识工作存在探索性,需求和工作量会变化。计划表的用途不是把未来伪装成确定,而是让不确定性变得可见。若计划只显示一个精确百分比,没有置信区间、风险标记和更新日期,管理者容易把估算当承诺,再把偏差归因于执行者。

我更愿意把投入比例看成“当前假设的可审计快照”:它记录谁在什么周期内预计承担什么工作、数据由谁确认、哪些事项可能改变分配。只要变化发生时能及时调整,计划就有价值;要求每个人每天维护一张精确到小时的预测表,反而可能把时间从交付转移到报表。

投入比例管理方法大全:PMO人力资源计划效率提升落地清单

三、常见误区:看起来量化,实际让决策更差

1. 把投入比例直接当作绩效或忙碌度

投入 100% 不等于产出高,投入 50% 也不等于贡献低。比例描述的是计划容量的分配,不是工作价值、质量、复杂度或结果。如果把“高投入比例”直接与绩效挂钩,团队会有动机把工作估得更长、把支持性工作藏起来,或者争抢被认为重要的项目。

绩效评价应围绕角色责任、交付质量、协作行为和结果展开。投入数据最多可以帮助解释负荷背景,例如某人长期承担高比例临时支持,导致计划任务交付波动;它不能替代对实际工作的判断。

2. 把 100% 计划容量填满,当作资源利用率最大化

将每个人安排到 100%,在静态表格中看似高效,现实中却没有为缺陷、客户问题、评审等待、依赖延误和需求变更留位置。只要其中一项发生,团队就会通过加班、推迟或降低质量来“偿还”过度承诺。

这并不意味着所有团队都要长期闲置 20%。正确做法是根据波动性配置缓冲:需求稳定、工作可替代性高的团队可以较紧;依赖多、故障响应频繁、关键技能集中或探索性强的团队,应留出更高机动容量。缓冲应该被解释和管理,而不是被当成浪费。

3. 用平均数掩盖稀缺技能的过载

团队平均负荷 82%,不表示每个人都在合理区间。可能多数成员只有 70%,而唯一的架构审核人、测试环境管理员或客户交付负责人已经达到 130%。因此,PMO 至少要同时看团队总量、角色负荷和关键个人负荷。

还要避免把“可替代”理解成岗位名称相同。熟悉业务、具备权限、能独立处理复杂问题的人,短期内未必能由其他同岗人员替代。替代性应从实际任务和授权条件验证,而不是仅凭组织架构表判断。

4. 频繁填报,却没有对应的管理动作

每周追踪投入比例,如果报表从未触发资源调拨、范围调整、优先级决策或风险升级,填报就是额外行政负担。数据采集必须对应决策:谁阅读、何时阅读、触发什么动作、结果如何回写。如果四个问题没有答案,就先不要增加填报频率。

在实施中,我倾向采用“稳定数据自动汇总、变化数据人工确认”的方式。人员基本容量、休假和长期职责可以从已有系统或统一台账获取;项目新增需求、临时支持和优先级变化才需要负责人确认。这样比要求所有人重复申报固定信息更有效。

5. 用小数点制造不必要的精确感

在缺乏任务拆解和历史数据时,写“项目 A 投入 37.5%”并不比“约四成”更准确。投入比例的精度应与决策粒度匹配。若管理决策按周进行,按 5% 或半天为单位通常足够;若涉及短期关键路径,才需要进一步拆到小时或具体班次。

小数点越多,越应追问数据从哪里来、多久更新一次、估算误差有多大。若无法回答,数字的形式可能比它所承载的信息更精确。

投入比例管理方法大全:PMO人力资源计划效率提升落地清单

四、专业判断逻辑:从需求、容量、风险到承诺

1. 先把需求拆成可比较的资源单元

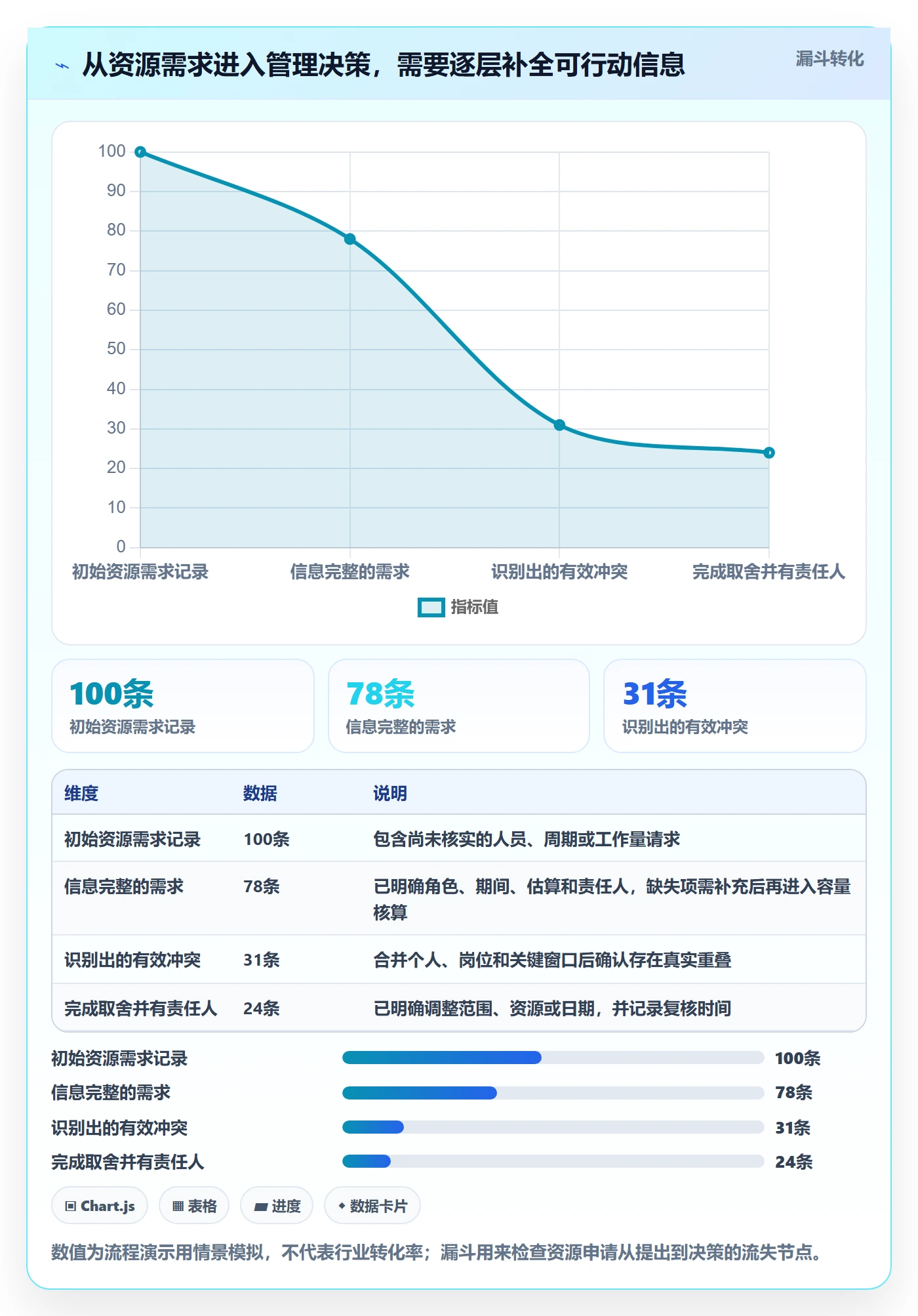

资源需求至少要包含项目、角色或技能、期间、预计工作量、交付节点、需求负责人和估算置信度。仅填写“需要一名研发 50%”信息不够,因为 PMO 无法判断这 50% 是否集中在发布前一周,是否要求特定技术经验,也无法判断它是固定投入还是遇到问题才需要的待命支持。

在早期规划阶段,可先用技能池和区间估算。例如,“数据工程师:第 3,6 周每周 2,3 人天,主要用于迁移脚本和验证,估算置信度中等”。等项目进入执行,再把需求映射到具体人员和周计划。这样既避免过早锁定个人,也保留了关键技能约束。

2. 再计算真实可用容量

建议从工作日开始计算,而不是直接把每人每月设为 100%。可计划容量可以按以下逻辑估算:工作日折算工时,减去已知休假、固定运营责任、必要会议和长期值守。对支持岗位还应考虑轮值和响应负荷;对管理岗位应确认其管理职责是否已经占用一部分容量。

容量估算不需要追求完美,但必须公开口径。假设某团队一个月有 21 个工作日,名义工时为 168 小时;扣除 8 小时休假、20 小时固定会议和 12 小时运营支持后,个人可计划容量为 128 小时。项目分配 90% 对应约 115 小时,而不是 151 小时。

3. 将计划负荷与交付风险一起判断

负荷率只是信号,不是最终结论。判断是否可接受时,我会同时检查关键路径、技能稀缺度、工作并行性、需求变更率、外部依赖和交付缓冲。两名人员的负荷率同为 95%,一个承担可拆分的常规开发,另一个承担唯一的上线审批,风险显然不同。

可以采用分层规则:低风险事项由项目负责人自行处理;单人超载或关键路径冲突由部门负责人协商;跨部门优先级冲突、重要交付窗口冲突或持续超容量,则升级到组合治理层。升级的目的不是增加审批,而是让有权改变范围、资源或日期的人作出明确选择。

4. 资源冲突必须转化为取舍选项

当需求超过容量,不能只要求“团队想办法”。至少要把选项摆出来:推迟部分工作、缩小交付范围、调入具备技能的人、降低非关键事项优先级、增加外部支持,或者接受风险并记录责任人。每个选项都要说明成本和影响,避免把资源问题伪装成个人加班问题。

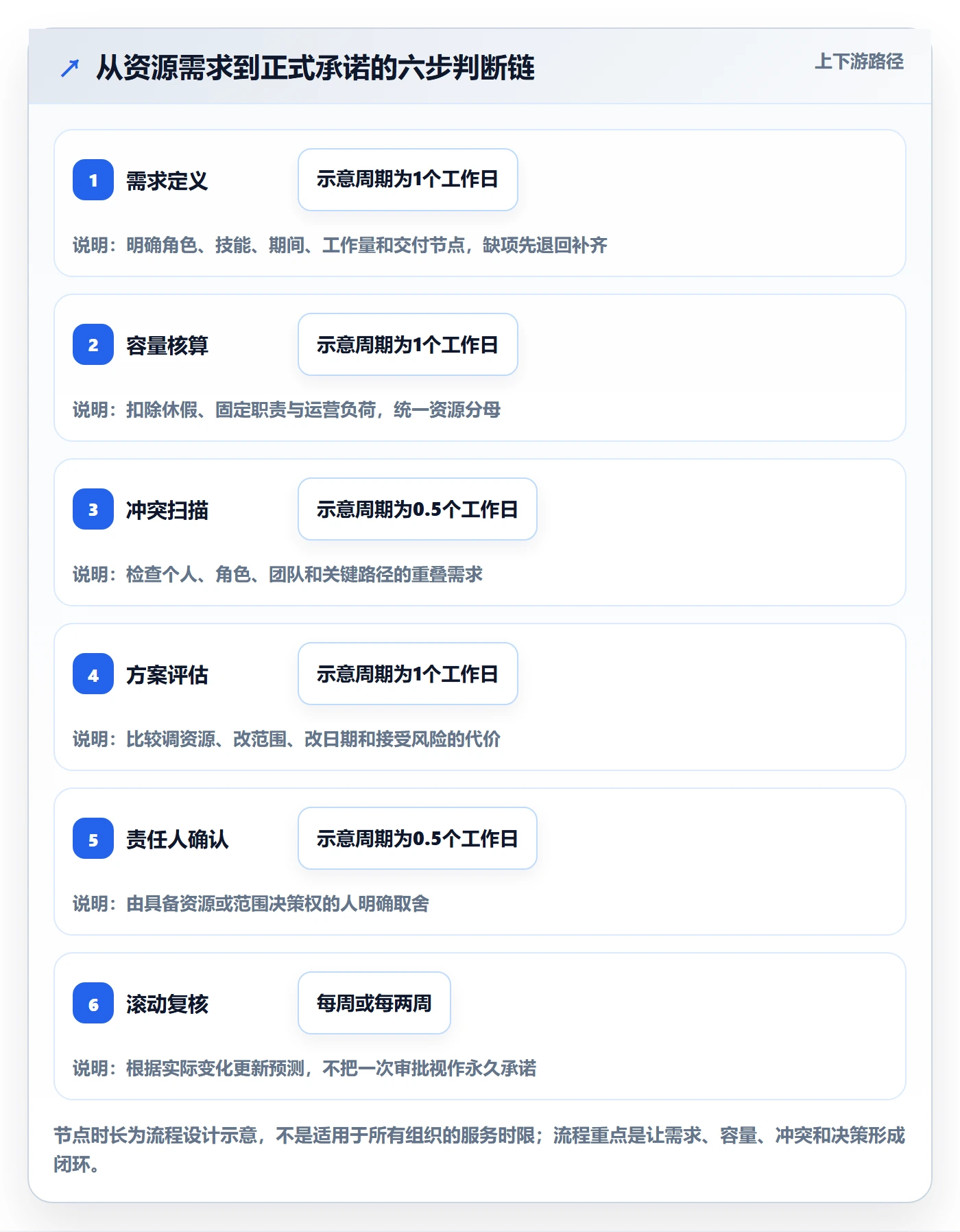

PMO 可以用简短的冲突决策单记录:冲突对象、受影响项目和日期、可选方案、各方案影响、建议方案、决策人和复核日期。它让争论从“谁更重要”转到“哪种组合对组织损失最小”。

投入比例管理方法大全:PMO人力资源计划效率提升落地清单

5. 计划、实际和预测要分开看

很多报表把计划投入和实际投入放在一个字段里,导致管理者无法区分“原计划是什么”和“现在预计会怎样”。建议保留三个视图:基线计划用于复盘原始承诺;实际投入用于理解已发生的工作;滚动预测用于决定接下来如何调整。

实际投入不一定要细到每小时。若组织主要关注组合资源,可按周记录投入区间和主要偏差原因;若任务具有工时计费、合规或严格值守要求,再根据业务要求细化。记录粒度应由决策风险决定,不应由工具默认值决定。

五、具体案例与数据观察:把比例表变成可执行计划

1. 案例背景:三个项目争用同一组关键人员

以下案例是基于常见项目组合冲突构造的匿名情景模拟,不代表某一家企业的实测结果。某中大型组织同时推进客户门户改造、数据迁移和合规升级,核心团队共有 12 人,其中 4 人具备关键数据处理经验。三个项目各自编制计划时都认为资源充足,合并后却出现关键岗位重复承诺。

原始计划按月计算。客户门户申请 6 名成员各投入 60%;数据迁移申请 4 名成员各投入 70%;合规升级申请 5 名成员各投入 40%。如果不核对具体人员与技能,管理层会看到“总体还有空间”;但数据处理专家中有 3 人同时被两个项目安排,且合规审核窗口集中在同一周。

2. 第一步:把项目百分比换算成容量需求

假设统一采用每人每月 128 小时可计划容量。客户门户的名义需求为 6×60%×128,即约 461 小时;数据迁移约 358 小时;合规升级约 256 小时。这个换算只是第一步,仍需按角色和时间窗口分解。若把总工时合并成一个数字,研发、测试、数据和审核能力之间的差异仍会被掩盖。

因此,我会为每个项目建立“角色,周,需求小时”矩阵。先标出关键节点,再将需求分配到周。对于不确定性较高的工作,使用范围估算,例如每周 12,20 小时,并明确估算置信度;对于外部审批或上线窗口等硬约束,则记录最晚完成日期和依赖条件。

3. 第二步:确认真正的瓶颈,并重排优先级

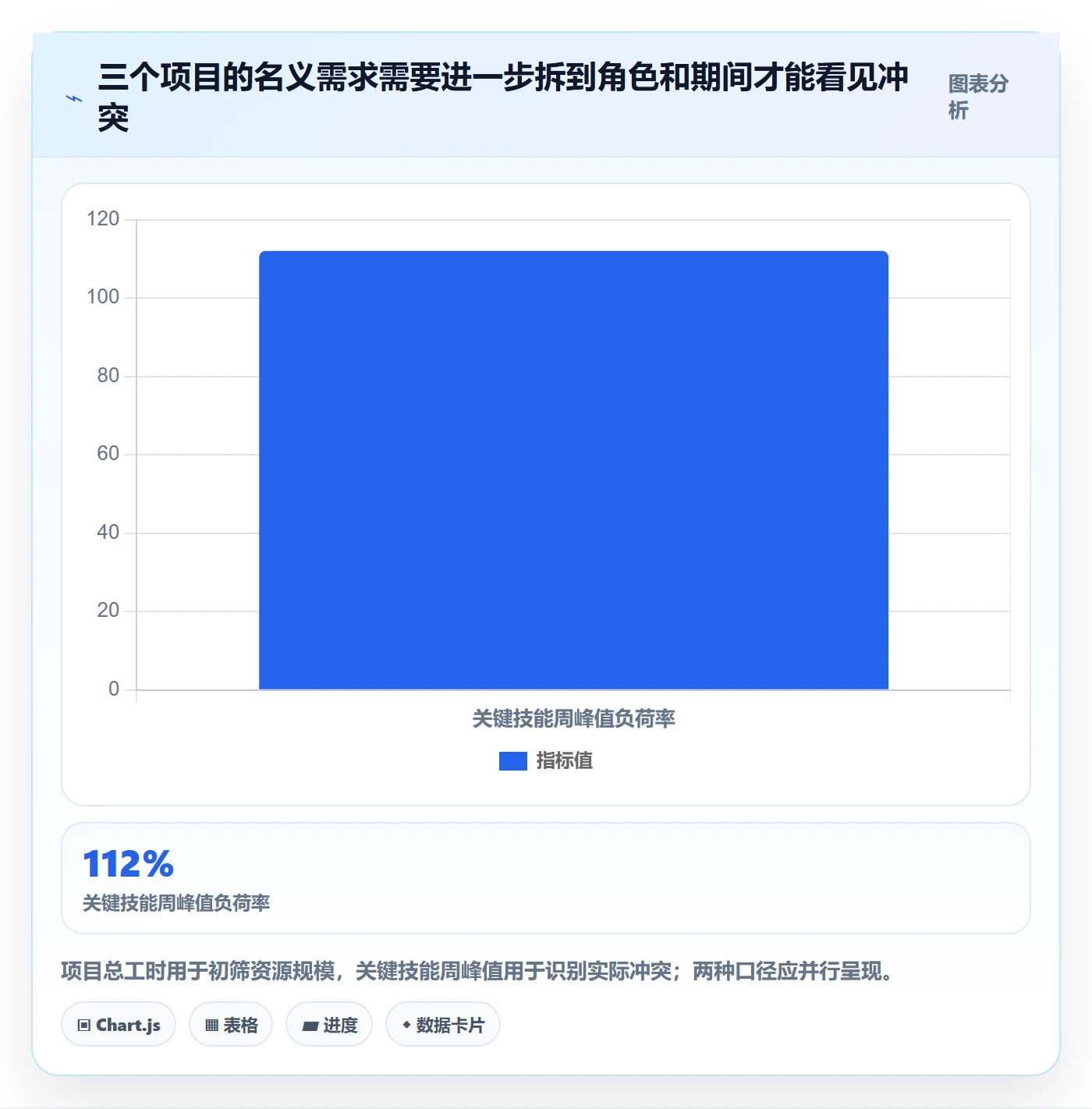

矩阵显示,团队总量在月度口径下尚未超过容量,但数据迁移项目在第 3 周需要 3 名数据专家同时投入,而组织只有 4 名可用专家,其中一人承担固定运营值守。合规审核又要求其中一人同周参加审查。问题不是“再多招一个人”就一定能解决,而是原计划把多个关键活动堆在同一窗口。

项目负责人讨论后,把一项非关键数据校验提前到第 2 周,并安排资深专家先完成规则评审,其他成员按模板并行执行;合规项目将预审资料提交时间前移,正式审查仍保留原日期。这样不是单纯压缩工时,而是改变工作顺序,降低稀缺技能同时到场的需求。

4. 第三步:用滚动预测看调整是否有效

调整后,PMO 每周更新未来四周的负荷预测,只对偏差超过约定阈值的角色进行复核。假设第 1 周预测的关键角色负荷为 112%,调整后第 3 周降至 92%;团队总负荷由 88% 小幅变为 86%。这里的关键改善不是总负荷大幅下降,而是瓶颈人员回到可管理区间,且没有通过隐性加班转移问题。

要特别说明,案例中的小时数和负荷率均为情景模拟,用于演示计算和判断,不是公开调查结果。组织应以自身至少 8,12 周的历史预测与实际偏差校准容量、缓冲和升级阈值。没有本地数据前,阈值应标注为试行规则,不能包装成行业定论。

投入比例管理方法大全:PMO人力资源计划效率提升落地清单

投入比例管理方法大全:PMO人力资源计划效率提升落地清单

5. 软件如何支持闭环,但不替代管理判断

对于 100 人以上、项目并行较多的组织,投入比例管理通常需要组合视图、角色容量、权限边界和变更记录。以 PingCode 为例,团队可将项目、任务、责任人和周期信息纳入统一协作流程,再通过规划视图和报表帮助 PMO 观察项目分布、识别计划变化。实际功能应以产品当前版本和企业配置为准,选型时要核实是否支持本组织所需的资源字段、周期粒度、权限及数据导出方式。

工具上线前,我会先用一个项目群或一个职能团队试运行,验证三件事:资源数据是否能在不重复录入的前提下汇总;变更是否能追溯到提出人和决策人;报表是否能回答“哪个角色在何时冲突、冲突影响什么”。如果只能生成漂亮的利用率图,却不能把数据关联到任务、周期和决策,工具价值有限。

若企业已有 HR、工时、财务或项目系统,不必为追求“一套系统包办一切”而强行替换。更现实的方式是明确主数据来源:人员与组织关系从人事系统取得,项目需求从项目系统取得,实际工时按业务要求从工时系统取得,PMO 负责统一口径和组合视图。接口、权限和更新时间比产品名称更值得优先检查。

六、落地清单:从试点到常态化运行

1. 启动前:先问清楚为什么要管理

投入比例管理不应从“要做一张资源表”开始。先确认组织希望解决什么:多项目冲突、关键技能过载、预算人力估算、交付预测,还是团队负荷公平性。一个机制难以同时满足所有目标,尤其是资源预测与个人绩效评价的目的并不相同,混用会损害数据质量。

  • 明确数据使用范围:组合决策、项目计划、成本核算还是绩效辅助。
  • 确认管理周期:周计划、月度容量还是季度人才规划。
  • 定义负荷异常:什么情况需要项目负责人处理,什么情况必须升级。
  • 指定数据责任人:需求由谁估算,容量由谁确认,冲突由谁决策。
  • 声明禁止用途:不以单一比例排名个人,也不以填报精细度替代工作评价。

2. 建立最小可行字段,不要一开始做大而全

试点的字段应足以支持决策,但不应让团队花大量时间维护。建议起步字段包括项目名称、资源角色或人员、统计周期、需求区间、可用容量、计划负荷、关键节点、估算置信度、数据更新时间和责任人。等运行中发现字段缺失确实影响判断,再逐步增加。

对不确定需求,可以用区间而不是假装精确。例如“每周 1,2 人天”比“投入 30%”更适合短期支持需求;对于固定团队责任,比例或小时数可能更清晰。字段选择应匹配工作类型,避免所有活动都被迫套入同一种表达。

3. 设定例外阈值和升级路径

管理机制最重要的部分不是绿色、黄色、红色的颜色,而是每种状态对应什么动作。试行阶段可以采用如下建议规则,再用本组织实际预测偏差调整。阈值是内部管理基准,不是外部统一标准。

状态 建议判断 责任人 应采取的动作
常态 关键角色负荷低于85%,无重要节点冲突 项目负责人 按常规节奏更新预测,不增加额外审批
关注 关键角色负荷达到85%,100%,或出现中等置信度需求 项目负责人和职能负责人 核对任务顺序、支持事项和缓冲安排
超载 关键角色负荷持续超过100%,或关键路径出现重叠 职能负责人 提出范围、日期、资源或优先级取舍方案
组合冲突 跨项目争用且各项目负责人无权独立取舍 项目组合决策人 明确组织优先级,记录决策、影响和复核日期

4. 采用固定节奏,而不是不断催报

建议把容量复核嵌入现有项目治理节奏。周会关注未来两至四周的关键角色冲突;月度组合评审关注跨项目优先级、人员调度和重大变更;季度人才规划关注技能缺口、招聘、培养和外部支持。不同问题放在不同周期处理,避免用一张周报讨论长期组织能力。

如果项目发生重大范围变化、关键人员离职、事故响应或外部节点调整,应触发事件式更新,不必等到下次例会。反过来,稳定期也不需要每天重新核算。更新频率要能够跟上决策需要,同时避免数据维护成为团队的主业。

5. 用预测偏差检验机制,而非用填报率验收

试点结束时,不要只统计多少人按时填表。更有效的观察指标包括:关键角色冲突提前发现率、计划与实际的偏差、资源争议的决策时长、临时插单造成的延期比例、因重复承诺引发的返工,以及 PMO 汇总所需人工时间。

这些指标的基线应从试点前后采用一致的定义收集。若没有历史数据,可以先记录 6,8 周,建立初始基线,再判断变化。短期内项目延期未必下降,因为项目结果还受需求、依赖和技术风险影响;但冲突是否更早暴露、决策是否更快,是资源治理更直接的先导信号。

投入比例管理方法大全:PMO人力资源计划效率提升落地清单

七、不同组织状态下的行动建议与取舍

1. 项目数量少、团队稳定:轻量管理优先

若团队只维护少量项目,人员稳定、任务依赖较少,不必建立复杂的资源治理委员会。使用角色周计划、关键岗位冲突清单和每两周一次的负责人复核,通常足以发现主要问题。投入比例可以按区间记录,重点关注交付窗口和不可替代技能。

取舍是减少填报负担,接受部分容量预测不够细。只要风险能够被提前讨论,这种轻量方式可能比购买复杂系统、维护大量字段更合算。

2. 多项目并行、跨部门依赖多:优先统一组合口径

如果项目数量多、多个部门共享稀缺角色,首要任务是统一周期、容量分母、角色定义和优先级机制。没有统一口径时,局部数字无法汇总,管理层只能在会上重新解释每张表。此时适合建立组合视图,并明确谁有权决定资源冲突。

取舍是需要投入治理成本。统一口径可能会让一些团队短期内觉得“不够灵活”,但若不统一,跨部门冲突只能通过关系协调,决策透明度和复盘能力都会受限。

3. 需求不确定、探索性高:用范围和阶段门管理

创新项目、早期产品探索或研究工作,初期投入比例很难稳定。与其要求精确到月的固定承诺,不如按阶段门分配探索容量:先限定一段时间和预算,设定需要验证的问题,到阶段结束再决定继续、暂停或扩大投入。

取舍是降低远期预测精度,换取更快的学习和资源退出机制。项目负责人必须说明阶段目标和停止条件,否则“探索性”容易变成无限期占用容量的理由。

4. 运维与客户支持负荷高:把响应容量单列

如果团队经常处理线上故障、客户咨询和紧急变更,不应把这些工作藏在项目投入比例的剩余部分。应单列响应容量或值守轮班,并用历史工单、告警和支持请求估算不同周期的波动。高峰期可以采用区间或情景预测,而非固定比例。

取舍是项目可分配容量会显得更低,但计划更诚实。若业务要求响应时效,应优先保障响应能力,而不是把全部人员排满后再期待团队“兼顾一下”。

5. 团队刚开始做资源管理:先验证机制再上复杂工具

缺少历史数据时,可以先用简洁模板试行一个团队、一个项目群和一个月度周期。重点观察数据是否能帮助负责人作出具体选择,是否出现重复录入,是否有人因为数据被误用于考核而降低真实性。试点期间要允许修订字段和阈值,但每次改动都应说明原因。

当试点已经证明资源冲突需要跨项目汇总、审批留痕或角色容量追踪,再评估系统支持。面向中大型组织的管理平台应重点核对权限模型、数据集成、审计记录、报表口径和配置成本,而不是只看演示界面的利用率图表。

6. 需要提高精度时,也要计算精度成本

把数据从月度比例细化到周,再细化到日或小时,确实可能改善短期排班和成本核算,但也会增加采集、校验和解释成本。是否值得,取决于更高精度是否改变决策。例如关键上线窗口需要精确排班,细粒度数据有价值;长期能力规划通常不需要追踪到个人每日小时。

我通常用一个问题做判断:如果把数据精度提高一级,组织会做出什么不同决定?如果答案只是“报表看起来更细”,就不应增加填报要求。

八、PMO 人力资源计划效率提升落地清单

1. 口径与数据准备清单

  • 是否定义了统计对象、统计周期、比例分母和投入分类。
  • 是否区分名义工时、可计划容量、项目计划、实际投入和滚动预测。
  • 是否记录人员技能、角色等级、可替代性和关键授权,而不只记录部门与岗位名称。
  • 是否把休假、固定运营、值守、会议和跨项目支持纳入容量核算。
  • 是否为不确定需求标注区间、置信度、估算责任人和更新时间。

2. 冲突处理清单

  • 是否检查个人负荷、角色负荷、团队负荷和关键路径,而非只看组织平均值。
  • 是否能够识别同一人员被多个项目重复承诺的时间窗口。
  • 是否要求超容量时提供至少两种可比较的处理方案。
  • 是否有权威决策人处理跨项目优先级冲突。
  • 是否记录被推迟、被缩减或被接受的风险,以及复核日期。

3. 运行与复盘清单

  • 是否将资源复核嵌入既有周会、月度组合评审和季度规划。
  • 是否仅对变化和异常进行人工确认,避免重复填报稳定数据。
  • 是否追踪预测偏差、冲突提前发现率、决策时长和临时插单影响。
  • 是否明确投入比例不等于绩效、产出或个人价值。
  • 是否定期检查数据是否仍被使用,删除没有决策用途的字段和报表。

4. 可以直接采用的试点节奏

第 1 周完成口径定义,选择一个跨部门项目群,确认容量分母和关键角色;第 2 周收集未来四周的需求与可用容量,标记冲突和估算置信度;第 3 周召开一次取舍会议,记录决策与责任人;第 4,6 周按周滚动更新,只处理新增需求、关键偏差和超载角色;试点结束后复盘哪些数据改变了决策,哪些只是增加了维护工作。

这不是唯一的实施周期,而是一个低成本的验证框架。若组织的项目周期更短,可以压缩到两周;若审批层级复杂或数据来源分散,则应先解决数据责任和权限问题,再谈自动化。

投入比例管理方法大全:PMO人力资源计划效率提升落地清单

九、最后的判断:好的比例管理,能让组织更早做取舍

1. 不要把“把人填满”当成管理成果

投入比例管理不是证明每个人都很忙,而是让组织看见有限容量如何被项目、运营和变化共同占用。一个计划如果只显示 100% 利用率,却没有休假、风险缓冲和优先级规则,它不是高效率计划,而是把不确定性推给执行团队。

我更看重三种结果:关键冲突是否提前暴露;管理者是否能在交付前作出范围、日期或资源选择;计划偏差是否能解释并反哺下一轮估算。只要这三件事改善,比例表即使没有精确到个位小数,也可能比精细但没人使用的系统更有价值。

2. PMO 应管理决策质量,而不只是数据完整度

人力资源计划的难点从来不只是计算公式,而是多个项目争用同一容量时,组织能否明确什么优先、什么推迟、谁承担风险。PMO 的职责是提供可信的共同事实、揭示冲突并推动决策,不是替项目负责人承诺资源,更不是用一张利用率榜单给人贴标签。

下一步可以从一个项目群开始:统一可计划容量分母,列出未来四周的角色需求,找出关键岗位重叠,再为每项冲突准备范围、资源、日期和风险四类选项。跑完一个周期后,删除不能改变决策的字段,保留真正帮助组织做取舍的指标。投入比例管理的成熟度,不在于数字有多精细,而在于承诺是否可信、变化是否可见、取舍是否有人负责。

常见问题解答(FAQ)

1. PMO人力资源投入比例应该如何设定,才能兼顾项目交付与管理改进?

我以前在制定PMO人力计划时,最容易犯的错误是把所有工时都排给项目,结果项目看似有人支持,流程优化、风险复盘和能力建设却长期没有进展。到底应该按什么比例分配人力,才能避免PMO变成单纯的项目救火队?

建议先把PMO工作拆成四类,再按组织成熟度设定初始比例:项目交付支持约占50%至60%,治理与风险控制约占20%至25%,流程和工具改进约占10%至15%,机动与应急容量约占10%。这不是固定标准,而是一个可验证的起点。

例如,一个8人的PMO团队,按每人每月160小时计算,理论容量为1280小时,但扣除例会、培训、请假和行政工作后,真正可分配工时通常只有950至1050小时。如果仍按1280小时排计划,月末一定会出现延期或加班。

更合理的做法是先按1000小时有效容量分配,其中550小时用于项目支持,220小时用于治理,130小时用于流程改进,100小时作为应急缓冲。

判断比例是否合适,不能只看项目是否按期完成,还要观察三个指标:项目支持工时是否连续三个月超过70%,流程改进事项是否持续被挤压,紧急需求是否经常占用周末或夜间时间。如果项目支持长期超过65%,说明PMO可能缺少业务自助机制;如果应急工时连续两个月超过15%,说明计划质量或项目组合风险存在问题。

比例管理的关键不是把时间切得更精确,而是给非交付类工作设置不可被随意挪用的容量底线。

2. 如何判断PMO投入比例是否合理,而不是仅凭负责人经验拍脑袋?

我曾经遇到过一种情况:管理层认为PMO人手已经很充足,项目团队却认为支持严重不足,双方都拿不出统一依据。除了统计工时之外,还有没有一种更客观的方法,可以判断资源投入到底该增加、减少,还是重新分配?

可以建立“需求量、复杂度、交付风险、资源稀缺度”四项评分模型,而不是简单按照项目数量平均分配。项目数量多不等于工作量大,一个高合规、高依赖、跨部门的项目,可能比三个常规项目更消耗PMO精力。

实际落地时,可以给每个项目打分:需求量占30%,项目复杂度占25%,延期或合规风险占25%,跨部门协调难度占20%。每项按1至5分评估,再用总分计算资源权重。例如,项目甲得分4.2,项目乙得分2.8,项目丙得分2.0,那么三者不应按1:1:1分配,而可以按4.2:2.8:2.0计算初始投入比例。

我建议再增加一个“实际偏差校正”。连续四周记录计划工时与实际工时,如果某类项目的实际工时平均比计划高出20%以上,就把该类别的复杂度系数上调;如果连续两个月实际投入低于计划的70%,则检查是否存在重复汇报、无效会议或职责边界不清。这种方法的价值在于,它把“我觉得很忙”转化成可复核的资源证据。

最终的投入比例应同时满足两个条件:高优先级项目获得足够支持,PMO总有效工时不超过85%的可用容量。超过85%后,团队表面上仍能运转,但请假、突发事件和关键人员离岗会迅速放大延期风险。

3. PMO人力资源计划应该多久调整一次,如何处理临时项目和突发需求?

我在做月度计划时,经常遇到临时项目插入,原本排好的资源被迫反复挪动,最后所有项目都延迟。PMO到底应该按月、按周还是按季度调整投入比例?怎样才能既保持计划稳定,又不被突发需求拖垮?

建议采用“季度定方向、月度定容量、周度做微调”的三级节奏。季度层面只调整团队结构和重点能力,例如是否增加数据分析、项目治理或变更管理人员;月度层面确定每类工作可以使用的工时上限;周度层面只处理优先级变化,不轻易改变整体比例。

临时需求必须进入统一的变更入口,并同时标注预计工时、最晚完成时间、业务影响和替代方案。可以设置三档处理规则:预计占用有效容量5%以内的需求,由当周机动工时吸收;占用5%至10%的需求,需要项目负责人和PMO负责人确认挤出哪项工作;超过10%的需求,必须重新评审项目组合,不能直接塞进原计划。

一个比较实用的预警线是滚动四周容量利用率。低于75%时,可以承接优化和能力建设;处于75%至85%时,保持计划不变;超过85%时,暂停低优先级改进事项;超过95%时,应立即升级资源或缩减范围。这里的利用率不是“坐班时间”,而是已承诺且有明确交付物的工时占有效容量的比例。最容易被忽略的是保留机动容量。

很多团队为了让计划看起来饱满,会把100%的时间都排满,结果任何临时需求都会破坏计划。保留10%左右的机动容量,短期看似少安排了工作,实际上能显著减少临时加班、计划重排和跨项目抢人的次数。

4. 如何用项目管理系统落地PMO投入比例管理,避免工时填报流于形式?

我试过让团队每天填工时,但很快发现大家只是为了完成动作,随便填一个数字,数据并不能帮助决策。若要用某项目管理工具或某项目管理平台进行投入比例管理,应该采集哪些字段,如何验证数据是否可信?

不要一开始就要求员工记录所有细碎动作,否则填报成本会高于数据价值。建议先记录四类核心字段:工作类型、所属项目、计划工时、实际工时,再补充优先级、是否延期和产出物链接。工作类型至少区分项目交付、治理控制、流程改进和应急支持,否则最后只能看到总工时,看不到比例失衡的原因。落地时可以先做两周试运行。

第一周只记录计划工时和实际工时,观察团队平均每天花费多少时间;第二周增加工作类型和产出物字段,并抽查10%至20%的记录。抽查重点不是核对每分钟是否准确,而是确认记录是否能对应会议纪要、风险清单、项目里程碑或流程改进成果。

数据可信度可以用三个指标判断:填报及时率达到90%以上,计划与实际偏差在±15%以内的记录占比达到70%以上,无法关联具体项目或成果的工时低于10%。如果某个人每天都填满8小时、每周偏差几乎为零,反而要重点检查,因为真实工作通常会受到会议、等待、返工和突发事项影响。

系统看板建议只展示四组结果:各工作类型投入比例、各项目获得的PMO工时、计划与实际偏差、未来四周容量预测。不要用“填报率”作为唯一绩效指标,否则团队会优先满足录入要求,而不是提高资源配置质量。真正有价值的判断是:哪些项目持续超配、哪些工作反复返工、哪些流程改进能够减少后续项目的PMO投入。

核心关键词

读者评论

田
田承宇

我们团队以前按月填项目占比,结果一到上线周就频繁加班。后来改成按周看关键技能和交付节点,确实更容易发现冲突。不过支持类工作很难提前估算,缓冲比例仍需要结合历史数据调整。

邵
邵安

容量分母统一后,资源会显得比原来少一些,但这个结果反而更接近实际。比较难落地的是固定会议、临时故障这类时间的归类,不同部门如果没有明确规则,最后还是会出现口径不一致。

黄
黄思妍

文章把平均负荷和关键岗位风险区分开,这点对多项目团队很有参考价值。我比较关心的是超负荷后的决策时限:如果只标记风险,却没有明确谁来砍范围或调资源,报表可能仍然停留在记录层面。

文章包含AI辅助创作:投入比例管理方法大全:PMO人力资源计划效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/538477

赞 (0)
飞飞飞飞
人力资源计划如何做好资源负载?PMO效率提升与操作步骤
上一篇 39分钟前
人力规划落地方案:PMO开展人力资源计划的效率提升案例解析
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
