《资源负载管理指南:PMO如何做好人力资源计划,制度设计全流程》的难点,不是把员工姓名填进项目排期表,而是回答三个更难的问题:承诺的工作量是否真实、关键岗位是否有可替代的人、需求变化时谁有权重新分配资源。我见过不少企业项目计划看起来排得很满,月末却仍然有人加班、有人等待、关键节点不断延期;根因通常不是“人不够”这么简单,而是需求、能力、可用时间和决策权没有进入同一套管理机制。
我建议 PMO 把资源负载管理设计成一条闭环:统一需求口径,建立可用产能基线,按技能与优先级匹配人员,设置超载预警和冲突仲裁,再用实际投入与交付结果校准下一轮计划。本文中的案例数据均为情景模拟,用于展示计算和决策方法,不代表某家企业的真实经营数据;涉及产品的部分以 PingCode 为例,重点讨论它在中大型企业及 100 人以上组织中的项目与资源协同场景。
一、先讲核心结论:资源负载管理不是“把人排满”
1. 负载的目标是可兑现,而不是利用率最大化
资源负载管理关注的是:在明确的交付目标、时间窗口和技能约束下,组织是否把有限的人力安排到了最有价值、最可能按期完成的工作上。它既不是简单统计每人有多少任务,也不是要求每个人每周都达到 100% 利用率。
如果一个团队把“排得越满”当作管理成绩,短期看似提高了资源利用率,实际却会压缩评审、沟通、缺陷处理和临时事件所需的空间。研发、产品、测试、实施等角色的工作结构不同,会议密集程度、任务切换成本和外部依赖也不同,不能用同一个满载率判断所有岗位。
我的判断是:资源计划要优化的是有效产出和交付可信度,而不是表格上的满格程度。计划必须同时显示需求、可用时间、技能适配、优先级和不确定性;只展示“某人负责几个项目”的表格,通常不足以支持真正的资源决策。
2. PMO 需要管理规则,不应代替业务经理派工
PMO 的价值不在于越过职能负责人,直接决定每个人每天做什么,而在于提供统一规则和决策信息:哪些需求可以进入计划、容量如何计算、冲突如何升级、变更由谁批准、超载达到什么程度需要调整。
职能经理更了解员工的专业水平、培养计划和日常工作约束;项目负责人更了解范围、里程碑和交付风险;PMO 则需要看见多个项目之间的冲突和组织层面的优先级。资源计划的制度设计,应当让这几类角色各自承担合适的责任,而不是让 PMO 成为所有分配争议的最终执行者。
3. 一个可用的计划至少要有四种视图
- 项目视图:某个项目在未来数周或数月需要哪些岗位、需要多少投入、关键日期是什么。
- 人员视图:每个人的可用容量、已承诺工作、技能、休假和关键依赖。
- 技能视图:某项稀缺能力有多少人可以承担,是否存在单点依赖和培养缺口。
- 决策视图:哪些需求发生冲突、冲突对交付的影响是什么、有哪些备选方案及其代价。
如果工具只能显示“项目,人员,工时”,却不能把项目优先级、技能适配、工作日历和变更记录连起来,PMO 仍然要靠线下会议补全判断。PingCode 可用于展示项目计划、任务分工与进展协同;对中大型组织而言,采用工具前仍要先定义资源口径和权限边界,不能指望软件自动替代管理制度。
二、背景和真实场景:为什么人不少,项目还是会缺人
1. 人力总量充足,不代表关键角色充足
企业经常说“公司有两百名研发人员”,但项目真正争抢的,可能是少数熟悉核心架构、特定行业流程、复杂数据迁移或大型客户交付的人员。组织总人数是粗粒度指标,不能说明某个关键时点是否有合适的人来完成关键任务。
例如,一个项目团队名义上有 12 人,但其中只有 2 人能独立完成某类系统迁移。若两个项目都在同一季度进入迁移阶段,组织并不是缺少 12 人,而是缺少那个技能组合在特定时间窗口内的供给。把这种冲突当成“大家协调一下”,往往只会让风险更晚暴露。
2. 项目计划和职能计划经常使用不同口径
项目团队通常按里程碑和任务估算工作量,职能团队可能按岗位人数、部门预算或月度目标安排人员。两种计划看似都合理,却可能互相矛盾:项目计划认为某位专家投入 60%,职能团队同时把该专家排进日常支持、内部建设和其他项目。
矛盾往往不是谁“故意抢人”,而是缺少一条共同规则:什么工作算已承诺、什么只是待评估、紧急插单如何进入计划、谁可以批准重新排序。只要这些规则不清楚,资源表就会变成事后争议的记录,而不是事前决策的依据。
3. “每人 160 小时”经常造成虚假的精确
按每月工作日乘以每天工时,可以得到理论工作时间,但理论时间并不等于可用于项目交付的时间。会议、辅导、值班、运营支持、培训、休假、质量活动和临时问题都会占用容量。若没有把这些工作纳入基线,计划中的“空闲时间”只是尚未登记的工作。
我更倾向于先算净可用容量,再安排项目工作。以一个月 20 个工作日、每天 8 小时为例,理论时间是 160 小时;如果固定会议与协作占 24 小时、值班和支持占 20 小时、培训和内部工作占 12 小时、预计休假占 8 小时,那么剩余可规划容量是 96 小时,而不是 160 小时。这个例子是计算示意,实际比例必须由组织的日历和工时观察校准。
4. 组织变化会让静态资源表迅速失真
新需求、范围变更、关键人员请假、生产问题、招聘延迟和供应商交付波动,都会改变资源供需。资源计划不是一次性排完就归档的文档,而是随滚动周期更新的经营信息。
但这不意味着需要每天重做长期计划。更有效的做法,是分层管理:近期计划更细,远期计划保留区间和假设;稳定项目按节奏更新,临时事件通过明确的变更机制进入。计划越远,精度越不应伪装成精确数字。

三、常见误区:看起来精细的表格,为什么仍然不能做决定
1. 把利用率当成唯一绩效指标
利用率可以帮助发现容量闲置或安排过度,但它本身不能说明交付质量、价值或风险。如果团队只追求数字好看,就可能把缓冲时间全部分配出去,把探索性工作压缩为零,或者把估算偏差隐藏在加班之中。
当关键岗位长期超过可持续负载时,直接后果可能包括缺陷增加、返工上升、知识集中、休假无法安排和项目互相拖累。因而利用率需要与按期交付率、返工比例、跨项目切换次数和延期原因一起看。单一指标很容易让管理动作朝错误方向发展。
2. 把任务工时相加,就当成资源需求
任务估算通常带有不确定性,还可能忽略评审、联调、部署、客户沟通和质量保障等工作。若只把开发任务的工时相加,得到的是一个不完整的需求数字,不是完整的交付容量需求。
在任务尚未拆解时,更适合用人天区间、阶段区间或角色需求表达,例如“未来六周需要约 1 至 2 人的测试支持”,并标注估算信心和前置条件。等范围清楚后,再逐步细化。过早精确到个人每天几小时,往往只是把不确定性包装成精确小数。
3. 把资源计划理解成均匀分配
平均分配有时看起来公平,却未必符合交付顺序。若项目 A 的关键路径依赖架构评审,项目 B 的工作可以延后两周,那么把专家各分配一半,可能让两个项目都无法及时完成,而不是让资源得到最优使用。
合理分配应优先考虑业务优先级、关键路径、技能稀缺性、替代方案和延期影响。公平不是每个项目拿到同样的人时,而是依据公开规则分配,并让未被优先满足的需求有清晰的解释和复盘渠道。
4. 把“人员已分配”当成“人员可以交付”
人员分配只说明名义责任,不能证明该人员具备相应技能、能够及时投入、拥有必要权限,或不受其他项目约束。计划中写着某位专家投入 30%,如果没有确认其他职责和可用时间,这个比例只是一个假设。
我建议将计划记录拆成三种状态:已确认、待确认和情景假设。只有已确认的分配才能进入承诺基线;待确认项必须有责任人和截止时间;情景假设用于比较不同方案,不能被当成已经获得资源的事实。
5. 认为买了工具就会自动解决冲突
工具可以提升数据可见性、减少重复录入、保留变更记录,却不能替管理层决定哪个项目更重要,也不能自动判断某项技能是否可替代。若部门不愿共享容量数据,或没有人对需求质量负责,系统只会更快地展示不完整信息。
在 PingCode 或其他项目管理平台中配置资源视图之前,我会先确认项目、任务、角色、日历、优先级和权限是否有统一定义。工具实施的关键不是把所有字段都填满,而是让关键决策能够从数据中被解释、被追踪、被复核。
四、专业判断逻辑:从需求到决策建立一套可复核的方法
1. 先统一需求口径,再讨论供需平衡
每项资源需求至少要回答:为哪个交付目标服务、需要哪类能力、在哪个时间窗口投入、预计投入多少、依赖什么前置条件、当前估算有多大把握。缺少其中任何一项,PMO 都很难判断它是否与其他需求真正冲突。
可以按成熟度分层记录:战略构想用角色与区间描述;已立项项目按阶段拆分岗位需求;进入执行的近期工作按团队和任务细化。不同成熟度的需求不应放在同一个数字精度下比较,否则粗估的长期项目会与已确认的近期交付产生虚假的公平。
2. 建立容量基线,而不是把工时日历当供给
容量基线可以从个人、团队或技能池三个层次建立。个人层用于处理具体日历和关键岗位分配;团队层用于短期迭代或交付承诺;技能池层用于中长期规划与招聘决策。组织不必一开始就精确到每个人,但关键岗位至少应能识别可用供给与替补情况。
可采用以下基础计算思路:
- 理论容量 = 工作日 × 每日标准工时。
- 净可用容量 = 理论容量 − 休假 − 固定会议 − 值班支持 − 已确认的非项目工作。
- 可承诺容量 = 净可用容量 × 可规划比例;可规划比例用于保留风险缓冲,需根据工作稳定性校准。
- 负载率 = 已确认需求 ÷ 可承诺容量;需求和容量必须采用相同时间单位与统计范围。
可规划比例不能机械套用某个统一数字。生产支持频繁、客户现场多、需求变化大的岗位,应保留更多弹性;工作节奏稳定、依赖少且任务可拆分的团队,才更适合提高计划占比。每个比例都应有数据来源、适用范围和复核周期。
3. 让优先级成为有代价的选择
资源冲突不能只用“哪个项目更急”来解决。PMO 可以协助业务负责人比较延期成本、客户影响、合规风险、收入或战略目标、关键路径和可替代方案。优先级不是贴在项目名称上的标签,而是资源紧张时愿意放弃什么、承担什么后果的选择。
对冲突项目,至少呈现三个可比较的方案:维持全部范围并调整日期;保持日期但减少范围;维持范围和日期但增加外部资源或改变依赖。各方案都应写明成本、风险、决策人和决策期限,而不是只把问题上报后等待模糊答复。
4. 用技能矩阵识别单点依赖
技能矩阵不宜只写“会”或“不会”。至少区分独立完成、可在指导下完成、尚未具备三种状态,并将技能与实际交付任务关联。某个技能只有一位独立承担者时,风险不应只记录在个人层面,还应进入项目和组织风险视图。
矩阵更新要谨慎:课程完成并不等于能力达标,参与一次任务也不等于可以独立承担。更可信的证据是实际交付记录、评审结果、故障处理经历和授权范围。这样才能把资源计划与人才培养连接起来,而不是把技能标签变成静态人事档案。
5. 把不确定性写进计划,而不是留在会议室里

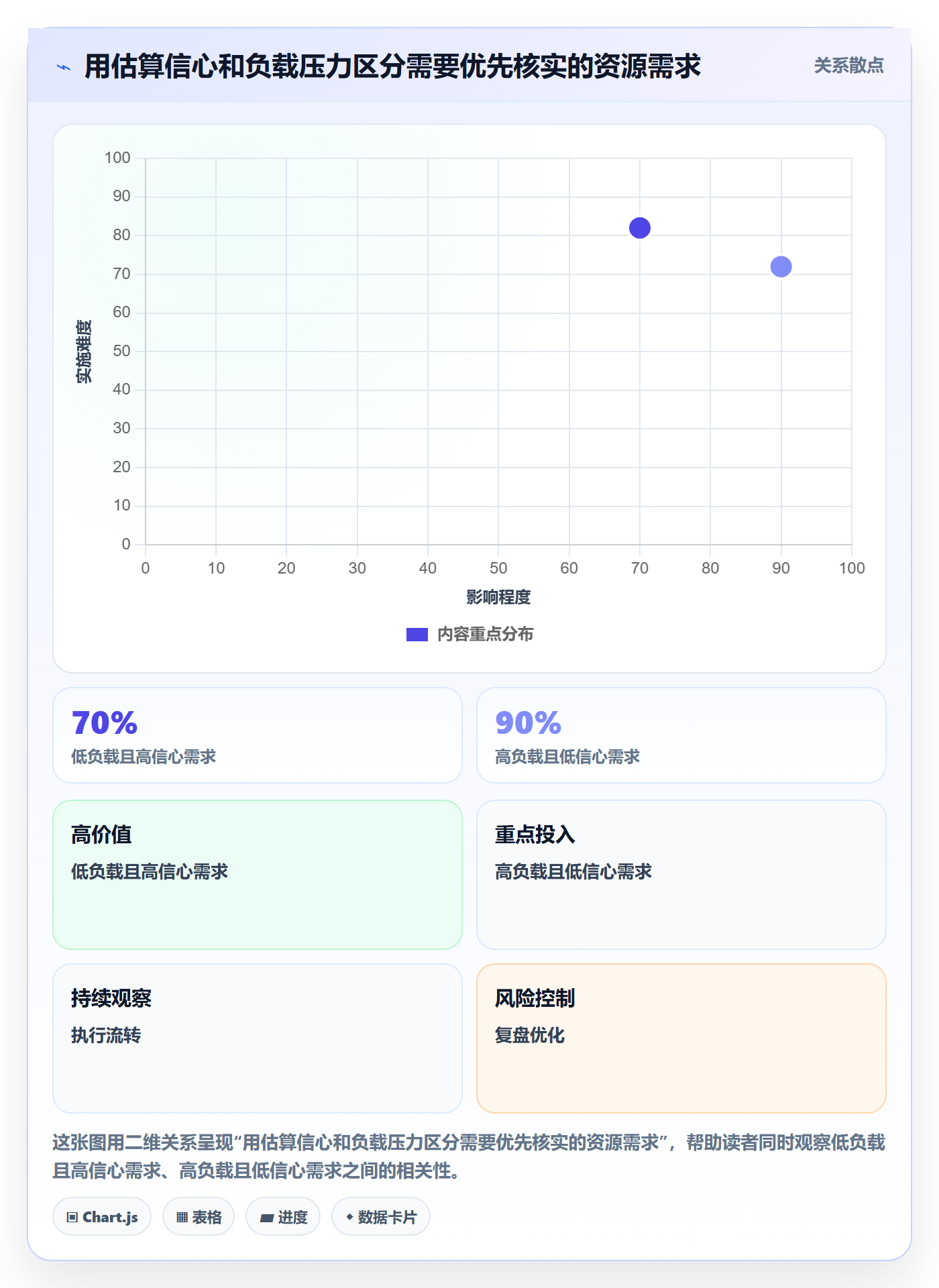

计划不需要伪装成确定事实。可为每项需求标注估算信心、范围成熟度、外部依赖和风险缓冲。例如,已拆解的任务可以采用小时或人天;未确认的客户需求可以采用区间;招聘补位尚未完成时,应将候选人到岗视为条件,不应提前计入可用供给。
对关键岗位,可以做简单的情景推演:基准情景、人员缺席情景、需求上升情景。情景分析不是预测未来必然发生什么,而是回答“如果发生,哪项交付受影响、最迟何时需要决策、替代方案是什么”。

五、具体案例:一个多项目团队如何从“抢人”转向有规则地取舍
1. 案例背景与约束条件
下面以一家 120 人的软件企业作为情景模拟。企业同时推进三个项目:核心平台升级、重点客户交付和内部数据治理。三个项目都需要架构师、后端工程师和测试人员,其中架构师是稀缺岗位;与此同时,后端团队还承担生产支持。

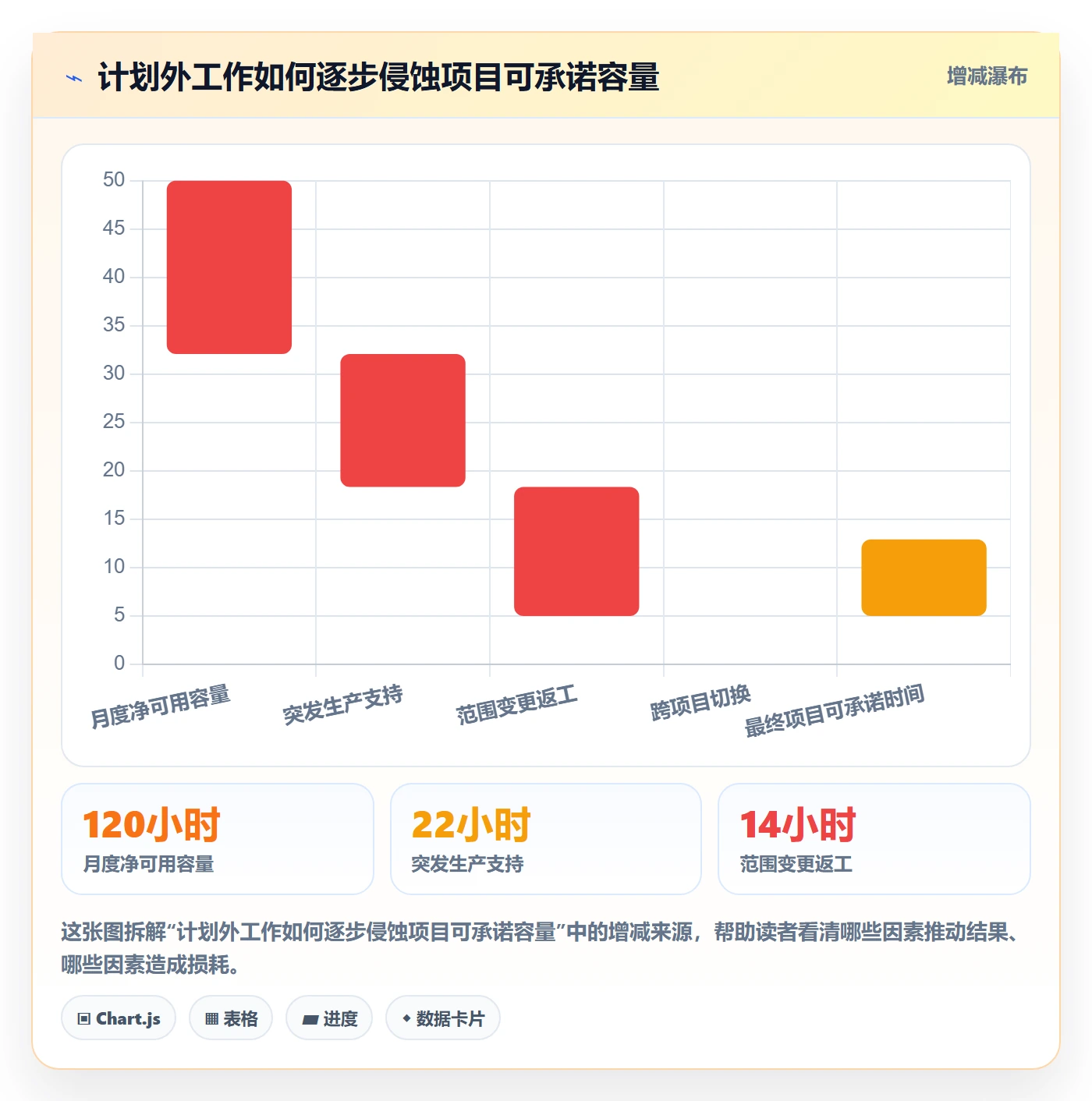

原计划按项目负责人提交的比例分配人员,结果架构师被多个项目重复承诺,测试需求集中在同一阶段,生产支持工作则没有进入项目计划。月度会议不断讨论“谁先用人”,但没有共同的容量口径,也没有呈现不同延期方案的代价。
为演示计算,假设架构师的月理论时间为 160 小时,扣除固定会议 20 小时、生产支持 16 小时和休假 8 小时后,净可用时间是 116 小时;再为临时问题预留约 15%,可承诺容量约为 99 小时。以上是情景模拟数字,真实企业应按人员日历和历史工作记录重算。
2. 先把需求从“要人”改写成可决策的信息

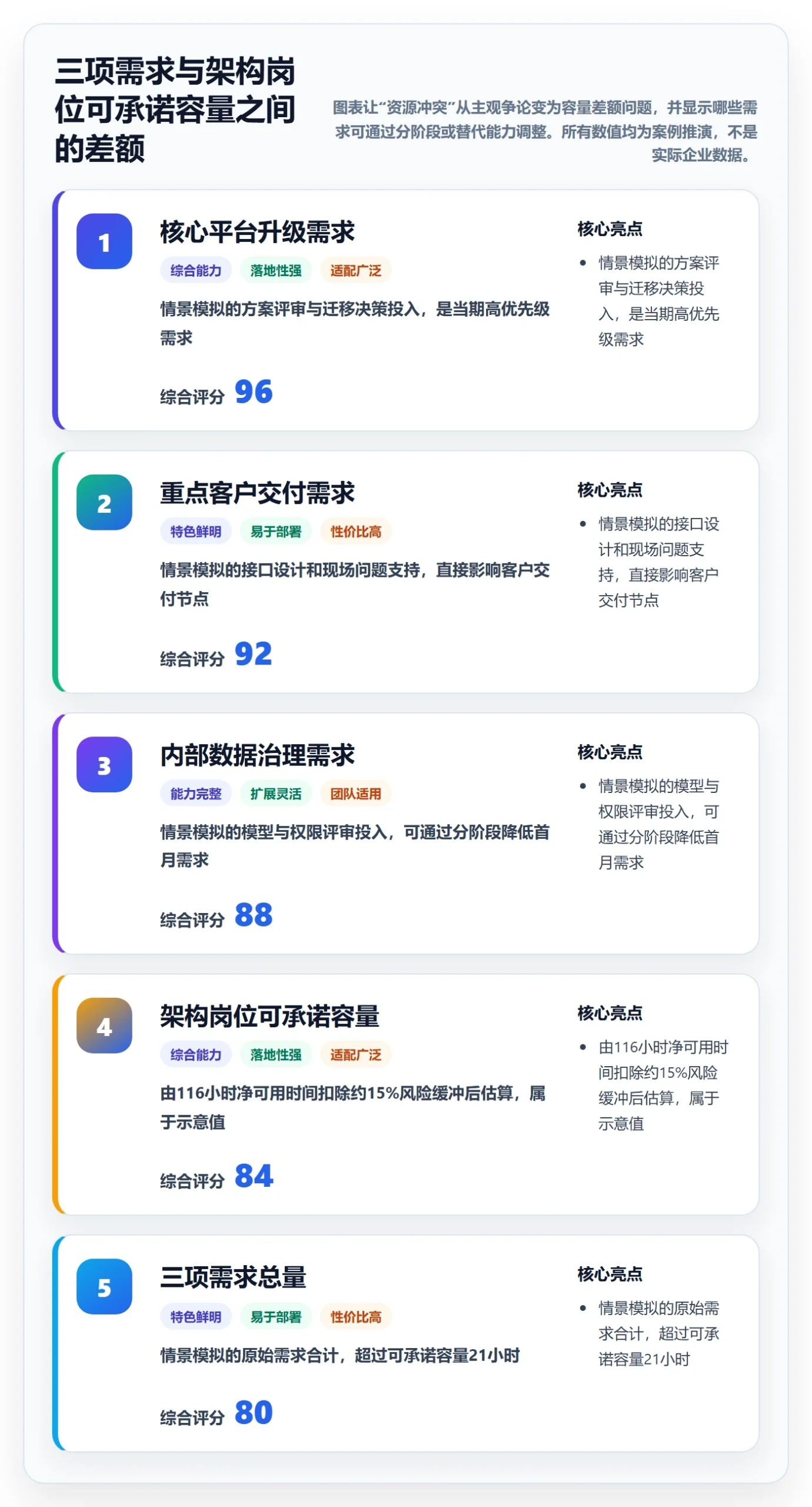

项目负责人最初提出的是“架构师要全程支持”。PMO 要求进一步拆解后,需求变成:核心平台升级需要 48 小时用于关键方案评审和迁移决策;客户交付需要 40 小时用于接口设计和现场问题处理;数据治理需要 32 小时用于数据模型与权限评审。
三个需求合计 120 小时,超过 99 小时的可承诺容量。这个结果没有直接告诉管理层该砍哪个项目,却清楚表明“原计划不能同时成立”。如果仍用名义上的 160 小时作为分母,表面负载率只有 75%;使用净可承诺容量后,需求已经超出约 21%。这正是容量口径影响决策的地方。
3. 给出可比较的方案,而不是只报告超载
PMO 与项目负责人、职能经理共同提出三种方案。方案一,架构师保持现有分配,数据治理的评审延后,接受内部治理节点推迟;方案二,缩小客户交付中需要架构师参加的范围,由资深工程师承担标准接口评审;方案三,从外部引入短期架构支持,但需要承担成本、磨合和信息安全审查。
决策会议随后确认:核心平台升级和客户交付属于当期高优先级,必须保障关键路径;数据治理可以分阶段推进,首月只完成数据模型原则评审,详细审查放入下一滚动周期。与此同时,团队指定一名工程师跟随架构师完成部分评审工作,将本次安排作为后续培养和替补验证,不把“培养中的人员”立即当作完全替代资源。
4. 计划变化后,管理动作也必须跟着变化
调整后的计划不是把缺口从一个表格挪到另一个表格。项目经理需要更新里程碑和范围假设;职能经理需要确认架构师实际可用时间;数据治理负责人需要书面接受分阶段交付;PMO 需要记录决策日期、决策人、影响和复核条件。
在执行过程中,若生产支持占用高于预留、客户交付新增接口或架构评审发现重大风险,团队就需要触发重新评估。没有重新评估机制的计划,通常会把新工作悄悄加到原承诺上,最终通过加班和延期来支付没有被批准的成本。

5. 复盘不只看项目是否按期
资源计划的复盘要检查预测质量:容量估算偏差来自休假、运营支持还是需求变更;被确认的分配是否按时兑现;技能替补是否真正能够承担任务;临时插单是否经过授权;延期是否源于资源不足,还是范围、技术决策或依赖管理出了问题。
如果最后项目按期,却依赖长期加班和关键人员过度投入,不能简单得出“计划成功”的结论。如果项目延期,但风险提前暴露、业务方主动选择了范围调整,也不一定说明资源制度失败。评价资源机制,应该看它是否让组织更早发现冲突、作出透明取舍,并减少未授权的隐性承诺。
六、制度设计全流程:从规则建立到执行复盘
1. 明确制度目标、适用范围和管理对象
制度开篇要说明管理什么、不管理什么。建议至少覆盖正式项目、跨部门专项、关键岗位共享、外部资源和计划外紧急工作。常规部门日常事务是否纳入,可以根据组织规模和资源冲突程度决定,但不能一边不记录,一边默认它不占用容量。
制度目标应落在可验证的结果上,例如提高资源需求的透明度、减少关键岗位重复承诺、提前暴露供需缺口、支持项目优先级决策。不要把目标写成“提高资源利用率”这一句,因为它没有说明如何避免以牺牲交付质量和员工可持续性为代价。
2. 建立统一角色与责任边界
| 角色 | 主要责任 | 不应单独承担的职责 |
|---|---|---|
| 业务负责人或组合负责人 | 确认优先级、接受延期或范围调整等业务取舍 | 不应只提出“所有项目都优先”而不承担冲突决策 |
| PMO | 维护流程、汇总供需、识别冲突、组织决策、追踪变更 | 不应替代职能经理进行专业能力评估和日常人员管理 |
| 职能经理 | 确认人员能力、可用日历、培养计划和替补安排 | 不应只按部门局部目标配置资源而忽略已批准的组合优先级 |
| 项目负责人 | 提出可解释的需求、维护范围和里程碑、及时报告变化 | 不应把未经批准的人员比例当作已获得承诺 |
| 资源责任人或团队负责人 | 核实分配、反馈实际投入与依赖风险 | 不应在没有变更记录的情况下长期接受额外任务 |
责任表只是起点,组织还要明确冲突的最终决策层级。项目间涉及战略顺序的冲突,应由有权调整业务优先级的人决定;涉及专业能力和培养安排的事项,应由职能负责人参与;PMO 的职责是确保决策所需的信息完整、过程可追溯。
3. 设计需求准入和估算规则
项目需求进入资源计划前,应达到与计划周期相匹配的成熟度。短期要执行的工作,至少需要范围、时间窗口、责任人、关键岗位和依赖信息;远期需求可以保留区间,但必须说明其假设。信息不完整的需求可以进入风险清单,不应直接占用确认容量。
可为需求设置必填项:项目标识、交付目标、需求岗位、所需技能、投入区间、开始与结束窗口、估算信心、前置依赖、优先级依据和审批状态。字段不宜无限增加;每一个字段都应能支持一个具体决策或复盘问题,否则只会增加填报负担。
4. 设定容量核算与计划粒度
容量核算要统一工作日历、统计周期、工时单位和非项目工作的处理方式。不同部门若采用不同工作日、不同休假算法,跨部门计划就无法比较。对外部人员、兼职投入和共享专家,还需说明投入是否可被实际预约,避免把合同上的可用比例当作完全可调度的容量。
计划粒度可按时间远近逐步细化。近两周适合检查人员和任务可执行性;未来一至三个月适合按角色、团队或阶段规划;更远期适合做情景需求和技能供给预测。具体窗口应根据项目周期和业务变化速度调整,不是固定标准。
5. 建立冲突升级与变更控制
制度必须规定冲突达到什么程度需要升级。触发条件可以包括:关键岗位需求超过确认容量、同一人员被多个项目重复承诺、关键路径没有替补、需求变化影响已批准里程碑、生产支持持续侵占项目容量等。阈值应结合企业历史数据设定,并定期校准。
每次变更至少记录变更原因、影响范围、受影响项目、候选方案、批准人、生效日期和后续复核时间。对于紧急生产问题,可以允许快速通道,但快速处理不等于无记录;事后补录的目的,是让组织看清计划外工作的来源和代价。
6. 设计固定节奏的滚动评审
资源评审最好分成三个层次。项目团队进行短周期执行检查,确认下一阶段任务和人员是否就绪;职能团队检查容量变化、技能培养和支持任务;组合层会议处理跨项目冲突和优先级取舍。不同层级解决不同问题,避免所有事项都堆到一场冗长会议上。
会议材料应聚焦例外,不必逐一朗读所有正常项目。建议提前输出超载岗位、待确认需求、计划外投入、近期里程碑风险和需要拍板的方案。会后记录决策及责任人,若没有需要决策的事项,评审可以采用异步确认,减少会议成本。
7. 用制度试点验证,而不是一次性铺满全公司
试点应选资源冲突真实存在、负责人愿意参与、项目周期足以观察的业务单元。先跑通需求准入、容量核算、冲突升级和变更记录,再扩展到其他部门。若一开始就要求全公司填报细到小时的长期计划,通常会出现数据质量下降、填报抵触和系统使用形式化。
试点结束后,复盘三类问题:数据是否可信、会议是否真的减少盲区、决策是否比以前更及时。若容量数字经常被改写但没有原因记录,说明口径或权限不清;若冲突被看见却无人拍板,说明治理结构不完整;若所有问题都被归因于“人不够”,则需要检查范围、优先级和工作方式是否也存在问题。

七、不同情况下的行动建议:先选择合适的管理粒度
1. 小团队、单项目、人员稳定时
如果团队规模较小、项目相对独立、成员长期固定,不需要为了资源管理建立复杂的组合治理。可以从共享工作日历、阶段岗位需求、固定支持容量和每周风险检查开始,优先解决重复安排与休假冲突。
此时最值得做的是把固定非项目工作纳入计划,建立轻量的变更记录,并明确谁可以调整里程碑。过早建设复杂的资源能力模型,投入可能大于收益;但如果关键岗位只有一人,也应尽早做替补和知识传递。
2. 多项目共享专家、冲突频繁时
此类组织需要建立组合层的资源视图,按技能和时间窗口检查供需,并将关键岗位的重复承诺作为显式风险。PMO 可以组织定期冲突评审,但每项冲突都应提交可比较方案,而不是只提交“缺几个人”的结论。
如果项目优先级经常变化,建议设定优先级变更的批准规则和生效日期。资源计划一旦因为新项目重排,就要同步更新受影响项目的承诺,避免不同团队各自使用不同版本的计划。
3. 工作量波动大、突发支持多时
支持型团队、运维团队和客户现场团队通常很难把所有时间提前绑定到项目。对这类岗位,PMO 应将计划容量与响应容量分开:已知项目工作按任务或阶段安排,未预见支持工作根据历史区间保留缓冲,并跟踪实际占用与来源。
如果实际支持工作连续多个周期超过预留,就不能继续靠扩大个人负载解决。应评估服务范围、轮值方式、自动化、问题源头治理和人员供给;若支持需求出现明显季节性,则应将其纳入年度和季度容量预测。
4. 长期项目多、需求尚未成熟时
远期计划不应假装已精确到每个人的每周工时。可以先按关键技能池、阶段窗口和需求区间规划,并将计划分成基准、乐观和压力情景。项目逐步进入近期后,再完成角色确认和容量锁定。
关键是标明计划的有效期和假设:范围何时复核、依赖何时确认、招聘何时到岗、哪些外部条件会触发重新估算。没有这些条件的长期表格,很容易让组织把早期猜测误认为已经批准的承诺。
5. 处于快速增长或组织调整期时
人员规模快速变化时,历史人均产能不一定具有参考价值。新员工有入职和熟悉期,组织架构调整会改变职责,管理范围变化也可能带来额外沟通成本。此时容量模型要区分“账面人数”“可独立交付人数”和“短期可调度人数”。
建议按月检查关键技能供给、招聘兑现情况和新人达到独立承担任务所需的时间。招聘计划不能直接填补当期缺口,除非到岗时间、岗位匹配和团队带教容量都已确认。
八、资源管理数据怎么选:少而能用,比多而没人信更重要
1. 同时衡量计划质量、执行结果与组织风险
单一负载率无法说明制度运行得好不好。PMO 可以围绕三类问题选指标:需求是否有质量、承诺是否被兑现、关键风险是否提前暴露。指标要服务具体动作,不要为了仪表盘丰富而堆叠大量无人维护的字段。
| 指标类别 | 可观察指标 | 能支持的判断 |
|---|---|---|
| 需求质量 | 需求信息完整率、估算修订频次、待确认需求占比 | 判断需求是否具备进入计划的条件 |
| 资源承诺 | 重复承诺次数、关键岗位覆盖率、计划变更次数 | 判断人员分配是否可执行、变更是否稳定 |
| 交付结果 | 里程碑兑现率、延期原因分布、返工与缺陷变化 | 判断资源安排是否改善交付,而非只提高表面利用率 |
| 可持续性 | 加班趋势、计划外投入、关键人员集中度 | 判断交付是否建立在不可持续的个人负担上 |
指标口径要写清楚。比如“计划变更次数”应说明统计一个项目、一个团队还是一个周期;“关键岗位覆盖率”要说明岗位如何定义、替补达到什么能力等级才算覆盖。口径变化会让趋势失去可比性,必要时应保留旧口径与新口径的衔接说明。
2. 不要把员工工时数据直接变成绩效排名
资源数据涉及员工工作安排和组织管理,采集目的、权限范围、保存周期和展示对象都应明确。用于容量规划的数据,不应未经说明就转成个人绩效排名。否则员工可能少报支持工作、夸大估算或把任务拆分成更好看的数字,数据质量反而下降。
管理者需要区分计划工时与实际工时的用途。前者服务于供需决策,后者帮助识别估算误差、支持负担和工作结构;如果要用于绩效评价,必须采用更完整的背景信息,避免把项目复杂度、依赖等待和突发故障都归责于个人。
3. 用差异解释改进,而不是用偏差惩罚报数
如果实际投入持续高于计划,正确的第一步是分类原因:需求范围变化、估算偏差、人员技能不足、外部等待、返工、支持任务未登记,还是排期切换成本。不同原因对应不同的管理动作,简单要求团队“下次估准一点”不能修复系统性问题。
当团队可以如实报告不确定性,并且偏差会带来复盘而非惩罚时,资源数据才可能变得可信。PMO 应关心偏差模式和纠正机制,而不是只追求计划与实际数字完全一致。

九、工具与制度的取舍:什么时候需要系统化,什么时候先做轻量治理
1. 先看组织复杂度,再决定工具深度
当项目数量少、人员固定、跨部门资源冲突很少时,结构清晰的表格和固定评审节奏可能已经足够。判断标准不是组织有没有购买平台,而是现有方式能否可靠回答:谁可用、何时可用、用在哪个目标上、冲突由谁决定、变更后谁收到通知。
当项目数量增加、共享岗位变多、计划变更频繁、信息分散在多个文档和聊天记录中时,系统化的收益才更明显。尤其是需要保留历史版本、追踪依赖、汇总多个团队计划和管理权限时,靠人工复制很容易出现版本冲突和重复承诺。
2. PingCode 场景:协同能力不能替代资源治理
对于中大型企业及 100 人以上组织,PingCode 可作为项目协同与计划信息的承载平台之一,用于让项目目标、任务状态、责任分工和进度变化更容易被相关角色看到。若企业已有适用的平台,重点应放在字段、权限、流程和数据责任是否适配,而不是为了使用产品而重造一套管理流程。
在资源管理场景中,平台可以帮助呈现项目需求、任务关系、状态变化和责任归属,降低跨团队查询信息的成本。但“某项目优先级高于另一项目”“某人是否具备独立承担能力”“外部支持是否值得购买”等判断,仍然需要管理者基于业务目标和真实约束作出。
上线前,我会先验证一个最小闭环:项目负责人能否提交标准化需求;职能经理能否核实可用容量;PMO 能否看到冲突;有权负责人能否完成取舍;变更后项目计划是否同步更新。若这五步不能跑通,增加更多报表和自动化通常不会解决核心问题。
3. 选型时重点核对数据与权限边界
- 需求是否能按项目、团队、技能和时间窗口查询,而不是只能按单一项目查看。
- 项目负责人、职能经理和 PMO 是否能看到完成各自职责所需的信息。
- 计划变更是否保留版本、责任人、时间和原因,便于复盘。
- 是否能够区分已确认资源、待确认资源和假设资源。
- 是否支持与企业已有身份、日历、工时或财务数据流程衔接,且权限符合内部要求。
- 报表是否能解释数据口径,避免不同部门用相同字段表达不同含义。
平台演示时,建议不要只看功能清单,而要用企业自己的一个真实冲突案例走完整条流程:提交需求、核对容量、发现冲突、比较方案、批准变更、追踪结果。只有实际业务链路能够闭合,工具才可能稳定降低协调成本。
4. 取舍:自动化越多,不代表管理越成熟
自动提醒、容量看板和流程审批可以减少遗漏,但过度自动化也可能把不成熟的规则固化下来。若技能标签不可信,自动匹配只会更快推荐不合适的人;若项目优先级没人维护,系统显示的冲突仍然无法决策。
我建议按“先有共同口径,再有可用数据,最后做自动化”的顺序推进。自动化应优先用于重复、规则明确、可追踪的动作,例如提醒待确认需求、通知计划变更和汇总超载岗位;涉及业务价值和人员发展的问题,应保留有依据的人工作判断。
十、落地路线与结尾:下一步从一次真实冲突开始
1. 用四周建立最小可行制度
第一周,盘点正在执行的项目、关键岗位和主要计划口径,选出冲突最明显的一个团队或项目组合。不要试图一次清理所有历史数据,先判断现有信息是否足以支持一次资源决策。
第二周,统一需求字段、容量计算方式和资源状态,区分确认、待确认和假设。让项目负责人和职能经理共同核对样本数据,重点检查会议、支持、休假和其他非项目工作是否被遗漏。
第三周,组织一次资源冲突评审,要求每项冲突明确业务影响、候选方案、决策人和最迟决策时间。若没有人能够拍板,问题不是表格不够细,而是决策权需要重新设计。
第四周,复盘需求预测与实际占用的差异,记录哪些规则有效、哪些字段没人使用、哪些冲突依旧无法处理。基于复盘调整制度,再决定是否扩大范围或引入更系统化的平台能力。
2. 判断是否真正改善,要看三件事
第一,组织是否更早看见资源缺口,而不是到里程碑前才发现关键人员冲突。第二,冲突出现后是否能够在明确时限内作出取舍,而不是把决定拖成长期加班。第三,下一轮计划是否因上一轮的偏差而变得更可信,而不是换一张表继续沿用旧假设。
可以在试点期间记录待确认需求数量、重复承诺次数、计划变更原因、关键岗位替补情况和里程碑影响。若希望对比上线前后,应使用相同统计范围和周期,并注明数据来源;没有可靠基线时,先建立基线,不要为了展示成果编造改善比例。
3. 最后的管理判断
资源负载管理真正解决的,不是“人能不能再多做一点”,而是组织是否愿意把机会成本和交付风险摆到台面上。一个成熟的计划,不是没有冲突,而是冲突在造成延期、返工或员工过载之前已经被看见,并由正确的人作出有记录的选择。
PMO 下一步最值得做的事,是挑一个近期真实发生的资源冲突,重新核算净容量,列出至少两种可执行方案,并追踪决策后的结果。先让一项决策变得透明、可复核,再把有效规则扩展到更多项目;这比先做一张覆盖全公司的“满载率大屏”,更可能带来持续改善。
常见问题解答(FAQ)
1. PMO做人力资源计划,应该先盘点项目还是先制定制度?
我接手多个并行项目后,发现各项目经理都说缺人,但说不清缺的是哪类能力、从什么时候开始缺。我想知道,先把资源盘清楚再定规则,还是先统一制度再要求项目填报?
建议先做一次轻量级资源盘点,再据此制定制度;否则容易把未经验证的假设写成流程。可以选取未来8至12周内的项目,按人员、技能、可投入工时、任务时间窗和优先级建表,再与项目负责人逐项核实。比如某岗位名义上每周可投入40小时,扣除例会、支持工作和休假后,实际可用于项目的时间可能只有24至30小时。
盘点结果还应标出数据可信度:已确认、待负责人确认、仅为估算。制度则规定谁维护数据、多久更新、冲突由谁裁决,以及计划偏差达到什么条件时必须升级处理。
2. 如何判断一个人是否真的超负荷,而不是计划表看起来很忙?
我看资源表时,经常发现有人同时挂着好几个项目,按百分比相加已经超过100%,但项目负责人都说自己的工作量不大。我不确定该相信投入比例,还是应该用别的方式识别风险。
不要只看项目分配百分比,要把需求放到同一时间轴上核算,并区分承诺工时与实际可用工时。可按周统计任务所需工时,再扣除会议、值班、请假和固定运营职责;连续两周需求超过可用工时的85%时,可以设为预警,而不是等到超过100%才处理。
85%是管理阈值示例,不是通用定律,知识工作还需要留出突发问题和任务切换空间。复核时重点看关键岗位是否被多个高优先级任务同时占用,以及计划是否依赖某个不可替代的人。
3. 资源冲突发生时,PMO应该按什么规则决定项目优先级?
我遇到过两个项目都临近交付,双方负责人都认为自己的需求最紧急,最后只能靠高层临时协调。我想建立一套可解释的规则,但担心只按商业价值排序会忽略合规和客户承诺。
优先级规则应先设硬约束,再做价值比较。第一层识别法规、安全、已签署交付承诺等不能随意延后的事项;第二层比较战略关联、预期收益、延误成本和资源替代难度;第三层明确裁决人和复审时间。可用1至5分作初筛,但不要把分数伪装成精确答案:例如合规影响可作为否决条件,战略价值和延误成本再用于排序。
PMO应记录被延后的项目、影响范围和重新评估日期,避免一次性裁决变成长期隐性承诺。
4. 资源负载管理制度应包含哪些内容,才能避免变成填表流程?
我所在团队以前每月都更新人力表,但填完之后没人用,项目临时要人时还是靠私下沟通。我想知道制度里哪些环节真正影响决策,哪些字段可以删掉,避免增加项目经理负担。
制度的核心不是字段齐全,而是让数据触发行动。至少要明确资源口径、计划周期、更新责任人、审批权限、冲突升级路径和变更记录;每个字段都应对应一个决策用途,例如技能信息用于匹配岗位,可用工时用于识别过载,项目优先级用于冲突裁决。
试运行时可先保留项目、角色、周需求、可用工时、负责人和风险状态等必要信息,连续运行四周后检查哪些数据被用于调配、哪些只是在重复录入。若某字段从未改变决策,就应考虑删除或改为按需补充。
核心关键词
文章包含AI辅助创作:资源负载管理指南:PMO如何做好人力资源计划,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/538343
