人力资源计划里的资源冲突,通常不是“人不够”这么简单:同一位架构师可能同时被三个项目列为全职,部门负责人却在汇报里说团队还有余量;项目计划看起来都能按期完成,到了关键评审、联调和上线窗口,任务却一起卡住。我的判断是,PMO要解决的不是表格上的人数重叠,而是需求、技能、可用时间和决策权之间的错位。下面这套方法把冲突识别、量化、协商、落地和复盘连成一条闭环,并说明哪些数字可以作为管理基准,哪些只能作为情景模拟。
一、先讲核心结论:资源冲突不是排班问题,而是决策问题
1. 先识别真正稀缺的资源
我不会先问“谁有空”,而会先问“什么能力在什么时间窗口不可替代”。资源冲突的主角可能是一个人,也可能是一种技能、一段连续工作时间、一项审批权限、一套测试环境,或只能在特定日期提供的业务专家支持。
如果需求只是一般文档整理,团队中通常有替补空间;如果需求是只有一位资深工程师掌握的核心系统切换,哪怕只占用两天,也可能决定整个项目的关键路径。资源管理的颗粒度应落在可替代能力和时间窗口上,而不只是姓名与工时。
2. 把冲突分成四类,避免用一种办法处理所有问题
- 数量冲突:同一时段需求总量超过可用工时,例如三个项目都需要同一小组支持上线。
- 技能冲突:总人力看似充足,但缺少具备特定经验、授权或资质的人。
- 时序冲突:任务并非总量超载,而是评审、联调、上线等不可移动节点集中重叠。
- 治理冲突:多个负责人都能提需求,却没有明确的优先级裁决人,团队只能靠私下协调。
这四类冲突的处理方式不同。数量冲突可通过重新分配、缩小范围或外部补充来缓解;技能冲突需要培养替补或降低关键人依赖;时序冲突需要调整依赖和交付节奏;治理冲突则必须明确谁有权作出取舍。把治理问题伪装成排班问题,往往只会让冲突在每周会议里重复出现。
3. PMO要提供可选择的方案,不要只报“缺多少人”
“还缺两个人”不是决策材料,因为管理层不知道这两个人要解决什么、晚到几周会造成什么、是否可以通过缩减范围替代。更有效的表达是:如果保持范围和日期,需要某项技能投入多少人天;如果资源不变,哪些里程碑将移动;如果日期不能动,哪些验收项可以分批交付。
PMO的价值不是证明资源不够,而是把资源约束翻译成成本、进度、范围和风险之间的可比较选项。冲突无法消失时,至少要让取舍透明、责任明确,并留下可追溯的决策记录。
4. 资源计划要看峰值和连续性,不要只看月度平均值
月度工时总量容易掩盖短期瓶颈。某位专家一个月可投入四十小时,并不意味着他能在同一周同时完成两个系统评审和一次生产切换。对关键技能,要同时看峰值负荷、连续工作时间、上下游依赖和应急缓冲。
我通常把资源视图拆成“月度容量判断”和“周级关键窗口判断”。前者帮助组织看总量,后者帮助项目避免临近交付时才发现评审人、测试负责人或业务决策人无法到场。

二、背景和真实场景:计划表为什么总是看起来可行
1. 计划里写的是投入比例,冲突发生在具体时间
在中大型组织中,我经常看到一种表面合理的计划:某专家在项目甲投入百分之三十,在项目乙投入百分之四十,在项目丙投入百分之二十,合计百分之九十。单从比例看,还有百分之十余量;但若三个项目都在周四安排评审,专家实际只能参加其中一场。
因此,投入比例适合做组合层面的粗规划,不适合替代具体任务排期。高影响节点要落到周甚至天,尤其是审批、架构评审、合规检查、生产变更和业务验收。没有时间窗口的百分比,只是意向,不是可执行承诺。
2. 名义容量不等于可用容量
一名员工每周的合同工时不等于项目可投入工时。例会、辅导新人、故障响应、代码评审、行政事项、休假和突发支持都会侵蚀容量。若计划按每人每周四十小时全部装满,实际上等于假设组织没有任何沟通成本和意外事件。
我建议团队先从实际工作记录中估算可用率,而不是直接套一个统一比例。稳定产品团队、客户交付团队和运维团队的中断模式不同;同一组织里,专职项目组和共享专家的可用率也不该用一个数。初始估算可以用情景区间,再通过连续数周的实际投入校准。
3. 共享专家比普通岗位更容易形成隐性瓶颈
共享专家的风险不只在于“被多个项目预约”。他们通常还承担咨询、故障升级、方案评审和临时决策,未登记的工作可能比正式项目任务更多。若资源计划只记录项目工时,便会系统性高估他们的剩余容量。
判断一个岗位是否是瓶颈,我会观察三件事:任务是否必须由该岗位完成,替补人员能否在需要的时间内接手,以及等待该岗位是否会阻塞其他工作。三个条件同时成立时,这个岗位就值得进入重点监控名单。
4. 项目组合规模越大,越需要统一的需求入口
当多个业务线分别向技术、数据、设计或合规团队提需求,资源冲突会被拆散在不同计划、邮件和即时消息里。单个项目负责人看见的是“自己的优先事项”,职能经理看见的是“团队已经满负荷”,PMO若没有统一口径,就无法还原整个组合的真实负载。
对于一百人以上、跨团队协作较多的组织,使用统一的项目管理平台可以帮助集中管理项目、任务、负责人、计划时间和风险状态。以 PingCode 为例,适合在这类组织里作为项目协作与计划管理的示例:关键不在工具名称,而在于是否能把任务归属、日期变更、依赖关系和责任人放在同一套可追踪的数据里。工具能改善可见性,但不能代替优先级裁决和管理授权。
5. 一条可执行的资源记录至少包含六项信息
- 具体工作包,而不是只有项目名称。
- 所需技能或角色,必要时说明必须由谁审批。
- 预计投入及其计算依据,例如人天、小时或工作量区间。
- 开始和结束窗口,区分计划日期与硬性截止日期。
- 前置条件和依赖,例如数据、环境、业务决策或外部供应商。
- 优先级、负责人和冲突裁决人,避免需求提交后无人负责取舍。
缺少这些字段,PMO就很难判断两个看似相同的“十小时需求”是否真的可以互换。十小时分散在两周内,和十小时必须集中在上线前两天,风险不是一个量级。
三、常见误区:为什么看似忙碌,资源管理仍然失灵
1. 误区一:把百分之百利用率当成效率目标
高利用率并不自动代表高产出。复杂工作存在等待、返工和突发事项;当所有人都被排满,任何一个延期都会把压力传递给后续任务。团队可能看起来没有闲置,却频繁切换上下文、延后评审,并在关键节点依靠加班补洞。
我把缓冲理解为风险控制能力,而不是闲置浪费。缓冲要有边界:它应服务于可预见的波动和高影响风险,而不是掩盖低效或长期不做优先级管理。对稳定、可预测的重复工作,可以提高排程密度;对高度不确定的探索工作,则应保留更大的调整空间。
2. 误区二:按人数平均分配,忽略能力差异
两名工程师不一定能互换,一名高级测试人员也不一定能立即替代一名熟悉业务规则的验收负责人。用“每个项目分到几个人”来平衡,会制造表面公平,却把不可替代的关键能力留在瓶颈上。
更好的做法是先按技能族群、熟练度、授权范围和业务背景识别可替代性,再讨论分配。技能矩阵不必做成复杂的人事档案,只需回答项目任务能否由其他人独立完成、需要多久交接、交接后质量风险如何。
3. 误区三:依赖救火,不做冲突前置管理
临时调人可以解决一次紧急问题,但如果每次都靠同一位经理私下协调,组织会失去真实的负载信息。其他项目看不到资源被挪走,也不会及时调整承诺,最终风险在计划表和实际交付之间越积越大。
救火并非绝对错误。生产事故、重大客户影响或合规风险确实可能要求立即转移资源。关键是事后要记录被牺牲的任务、影响日期、决策人和恢复计划。没有记录的紧急插单,会让“例外”逐渐成为新的常态。
4. 误区四:把所有任务都标成最高优先级
如果优先级没有区分度,资源分配就会退回到谁催得紧、谁职位高或谁更擅长争取。PMO需要推动业务方说明价值、时限、失败影响和可延后性,而不是替每个项目背书。
优先级还要和实际依赖挂钩。某项工作即使业务价值高,如果它当前没有准备好所需数据、决策或环境,立即投入人力也可能只是制造等待。排程要同时看重要性与就绪度。
5. 误区五:把工具上线等同于资源治理完成
工具可以展示负载、记录变更、关联任务,但如果负责人不更新计划,任务没有统一定义,管理层也没有裁决机制,图表只会把旧问题做得更整齐。资源治理的核心是数据责任、流程约束和决策机制三者同时存在。
对采用 PingCode 或其他项目管理平台的团队,我会先明确最小数据规则:谁维护投入和日期、变更何时必须更新、冲突升级到谁、延期后哪些关联计划要同步调整。规则跑通后再扩展仪表盘,而不是先追求漂亮的总览页。
6. 误区六:用“新增人手”替代工作范围审查
很多资源缺口并非来自工作量绝对增加,而是因为需求重复、验收口径变化、低价值报告过多或返工频繁。新增人员需要招聘、交接、管理和协作成本;若问题源头是范围失控,新人可能只会加入更多沟通链条。
遇到缺口,我会先核对工作包是否必要、是否重复、是否可以拆分或自动化,再判断是否值得增员。只有当工作价值明确、负载持续存在、技能需求稳定且新增投入能改善关键结果时,扩编才更有依据。
四、专业判断逻辑:从需求进入到冲突裁决的六步法
1. 第一步:统一工作量口径
不同团队可能分别用工时、人天、故事点或投入百分比。PMO不必强迫所有团队采用同一估算方法,但在跨项目比较前必须转换到可解释的口径。我的建议是组合层面使用人天或工时区间,团队内部保留适合自己的估算方式。
对于不确定性高的任务,使用区间比单点数字诚实。例如给出“约六至九人天”,并明确主要不确定因素。把不确定任务硬写成精确数字,容易造成计划看似可靠、实际无法校正的错觉。
2. 第二步:区分容量、需求和承诺
容量是某资源在特定时间内可用于工作的上限;需求是项目希望获得的投入;承诺是经过优先级和条件核验后,负责人确认可交付的投入。三者不能混为一谈。
资源计划中经常出现“项目申报了八十小时,管理者就把八十小时当作已承诺”的错误。申报只是需求,不表示容量已经验证,也不表示资源负责人接受了该安排。状态字段至少应区分待评估、已预留、已承诺和已完成。
3. 第三步:按关键窗口检查峰值
先按月或季度看组合总量,再对关键角色下钻到周级。对影响关键路径、正式评审、切换窗口或外部承诺的活动,必要时进一步细化到具体日期。不要把所有日常任务都精细化到小时,否则维护成本会高于管理收益。
对共享人员,建议设置“可承诺容量”而非“理论工时”。可承诺容量要扣除已知的会议、休假、固定运营任务和必要缓冲。若团队尚无可靠历史数据,可先采用保守区间,连续记录六至八周后再调整;该周期是实施建议,不是适用于所有组织的统计定律。
4. 第四步:识别冲突的业务影响
冲突不应仅按人数多少排序,而应看它对交付结果的影响。一个人被重复预约可能只是计划错误,也可能阻断多个项目的关键路径。评估时至少要检查延期天数、影响对象、成本变化、合规后果、恢复难度和可替代方案。
我会将风险拆成“发生可能性”和“影响程度”分别说明。若只是一个未经验证的估算,就明确标注为情景推演;不要把模拟出来的节省、延期或收益写成已经发生的事实。
5. 第五步:先比较方案,再决定牺牲什么
常见方案包括调整顺序、拆分交付、缩减范围、错峰使用专家、训练替补、采购外部服务、延后低优先级工作或增加资源。方案评估不宜只看总人天,还要考虑交接成本、质量风险、持续运维、知识沉淀和退出成本。
| 处理方案 | 适用情形 | 主要代价 | 需要补充的判断 |
|---|---|---|---|
| 调整顺序 | 多个项目共用关键专家,且部分需求日期可移动 | 后置项目可能延期 | 确认延后是否影响外部承诺和依赖方 |
| 拆分交付 | 范围可分阶段验收,核心价值可以先交付 | 需要管理阶段间接口和重复测试 | 确认业务是否接受分批成果 |
| 培养替补 | 瓶颈岗位长期反复出现,知识可以传递 | 短期产出下降,交接需要时间 | 确认替补有足够练习和授权机会 |
| 外部补充 | 需求明确、周期有限,且外部能力可验证 | 采购、管理、保密和交接成本 | 确认外部人员能否获得所需权限和上下文 |
| 缩小范围 | 目标不变但资源不足,且存在低价值或可延后部分 | 业务功能或覆盖面减少 | 由业务负责人确认可接受的边界 |
| 增加资源 | 缺口持续、工作价值清楚,且人员能及时产生有效产出 | 招聘与协作成本,可能伴随上手延迟 | 核对净新增能力而不是名义人数 |
6. 第六步:记录裁决,形成闭环
每次重大冲突至少记录:冲突对象、相关时间窗口、被比较的方案、最终选择、决策人、被延后的工作、风险接受人和复查日期。记录不是为了追责,而是为了避免同一问题换个项目名称再次出现。
裁决后还要更新计划、依赖、对外承诺和团队容量。若方案改变了范围,却没有同步验收标准;若资源转移了,却没有更新原项目日期,冲突并未解决,只是从一个表格搬到了另一个表格。
五、案例与数据观察:一个专家被三个项目同时预约时怎么办
1. 情景设定:冲突表面上只有一个人,实际牵动三个承诺
以下是用于演示判断方法的情景模拟,不代表某家企业的实际经营数据。某组织有一名掌握核心系统切换知识的架构专家,三个项目在同一周提出需求:甲项目希望完成架构评审,乙项目需要上线前风险检查,丙项目需要支持一次接口联调。每项都标成“高优先级”,计划投入分别为两天、两天和一天。
架构专家当周可用于项目工作的容量为四天,五天的需求超过容量一天。但这并不意味着简单删掉一天就能解决问题:甲项目的评审是设计冻结前置条件,乙项目的风险检查与外部切换窗口绑定,丙项目的联调则可以在相邻周安排,前提是接口资料提前齐备。
2. 先把需求拆成决策条件,而不是直接抢人
我会先核对每项需求中专家必须亲自完成的部分。甲项目可能只需要专家参加评审和裁决关键问题,材料核对可由技术负责人预审;乙项目需要专家签署最终风险意见,但准备工作可由运维团队先完成;丙项目则要确认接口契约是否冻结,而不是默认专家必须全程陪同。
经过工作包拆解,情景模拟中可把甲项目从两天调整为一点五天,把乙项目从两天调整为一点五天,丙项目的一天整体移到下一周。当前周投入降到三天,剩余一天作为临时风险缓冲。这里的核心不是把专家压得更满,而是让高成本判断只由关键角色完成,把准备和执行工作交给适当的团队。
3. 方案比较:日期、范围和风险不能只选一个“最优解”
| 方案 | 专家本周投入 | 项目影响 | 主要风险 | 适用判断 |
|---|---|---|---|---|
| 全部接受 | 五天 | 三项计划表面不变 | 容量超出一天,容易引发加班、延误或评审质量下降 | 不建议作为默认方案 |
| 丙项目错峰 | 四天 | 丙项目联调后移一周 | 需确认下游接口测试是否仍有足够时间 | 丙项目日期可调整且不影响外部承诺时 |
| 先做准备工作 | 三天 | 甲、乙关键评审保留,丙先完成资料和接口检查 | 要求团队能独立完成准备,且专家下周确有档期 | 工作包边界清楚、替补能力足够时 |
| 增加外部专家 | 内部专家三天,外部投入待评估 | 理论上可维持更多并行工作 | 上下文不足、权限审批和知识交接可能抵消短期收益 | 需求持续且外部能力已验证时 |
4. 冲突解决后,要观察有没有把风险推到下游
把丙项目移到下一周,并不自动代表整体更优。要检查接口团队、测试资源和业务验收是否也能接住新的日期。如果下游测试窗口已经被其他版本占用,错峰只是把架构专家的冲突转成测试环境冲突。
因此,PMO要沿依赖链检查至少一个关键下游节点;对高风险项目,还要继续确认回退方案和责任人。单个资源视图只能解释局部拥塞,完整计划必须说明调整对邻接工作包的影响。
5. 观察数据:先做小范围记录,再决定是否新增岗位

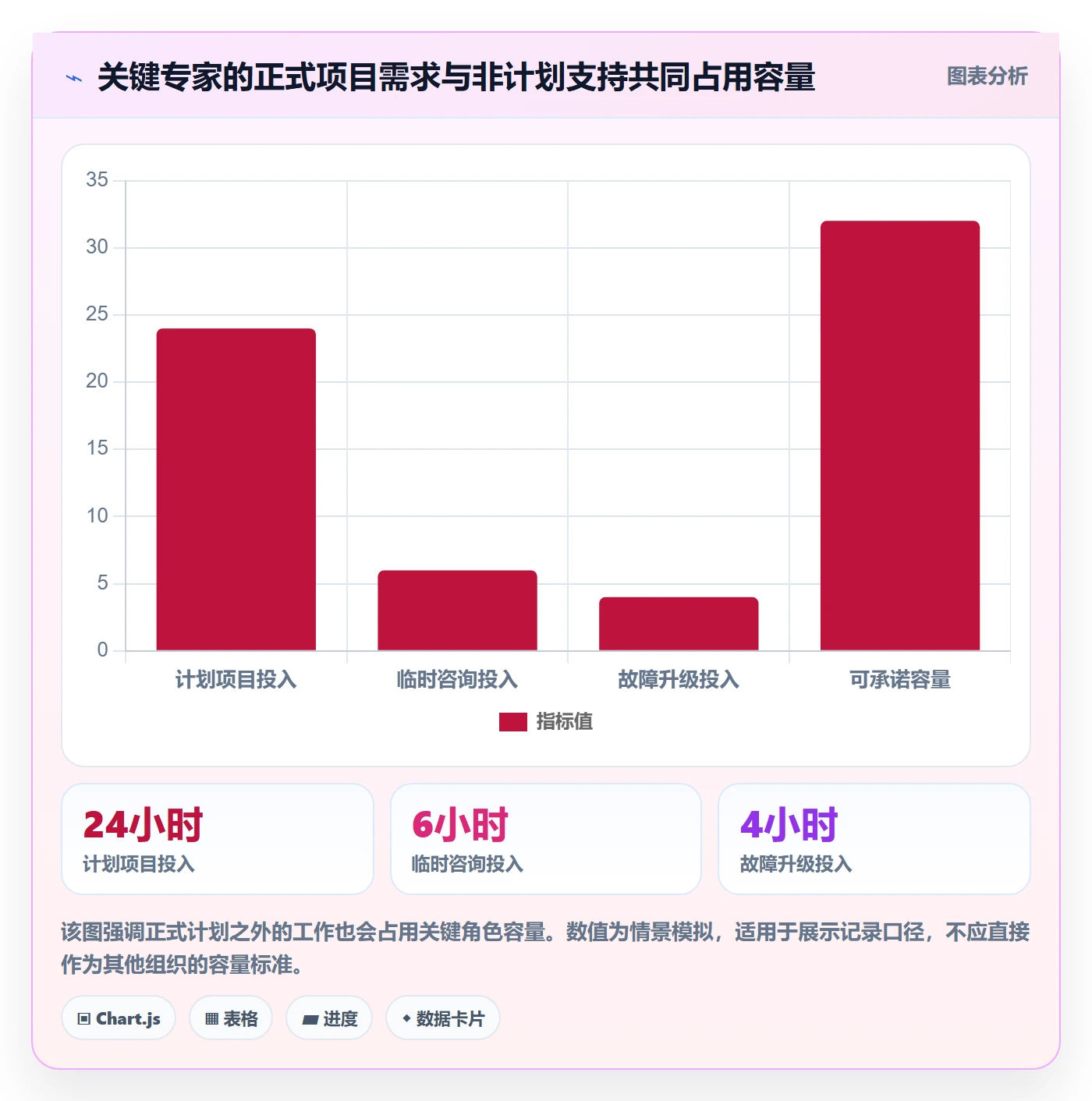

情景模拟中的组织连续记录八周,发现架构专家每周正式项目投入之外,平均还承担若干小时的咨询和故障升级。团队据此没有马上申请新增一个同职级岗位,而是先建立评审模板、指定两名候补人员参与预审,并把紧急支持单独登记。这个做法的重点是识别隐藏需求,不是宣称固定周期内必然能节省某个比例。
建议组织按以下口径观察至少一个管理周期:关键角色的超载周数、临时插单工时、因等待专家造成的阻塞时长、替补人员独立完成任务的比例,以及关键项目日期变化次数。只有当缺口持续存在、不能通过流程和范围调整解决,并且新增人员能在合理时间内承担相应工作,扩编结论才更稳健。

6. 如果使用项目管理平台,重点是让变更留下轨迹
在工具中建好项目和任务之后,我会优先检查三个能力:能否识别同一人员的重叠安排,能否看到任务与关键里程碑之间的依赖,能否追踪日期和负责人变更。资源冲突管理不需要一开始就追求复杂算法;数据完整、更新及时、变更可追溯,通常比一张看起来精密却无人维护的容量图更有用。
以 PingCode 为例,若组织已采用该平台,可以把项目任务、负责人、计划时间、风险和变更记录纳入统一协作流程,再结合组织自身的资源口径开展评审。若工具不能覆盖薪酬、排班或人事主数据等管理需求,不应把项目资源计划误当成完整的人力资源系统。工具边界要说清楚,才能避免用一个平台承担所有管理问题。
六、按不同情况采取行动:小团队、共享专家和多项目组合
1. 小团队:用轻量规则控制多任务切换
小团队通常没有专职资源管理员,也不适合先建复杂的容量模型。我会建议每周只维护一张视图:关键角色、正在进行的工作、下一周承诺、需要裁决的冲突和临时事项。每项工作只给一个主要责任人,避免多人共同负责却无人确认交付。
小团队的风险往往不是总人数不足,而是关键工作在过多项目之间切换。要主动限制并行工作量,先完成已进入关键阶段的任务,再启动新工作;如果需求持续涌入,则让业务负责人明确哪项可以等待,而不是让团队默默承受。
2. 共享专家团队:维护技能矩阵和服务窗口
对于架构、安全、数据治理、法务或运维等共享团队,仅靠项目名称排期不够。PMO应与职能负责人建立明确的服务入口、需求提前期、紧急事项定义和工作包模板。这样做不是把专家变成“工单机器”,而是让项目更早提供足够上下文,使专家时间用于高价值判断。
技能矩阵可以分成“可独立承担、可在指导下承担、目前不可承担”三档。矩阵的用途是暴露替补缺口,不是给员工贴标签。更新时应结合实际任务证据,并明确学习路径和授权要求。
3. 项目组合:建立裁决节奏,而不只在冲突时开会
项目组合层面适合固定节奏复核资源需求、重要日期和风险变化。会议不应逐条朗读状态,而应集中讨论三类决策:哪些工作优先、哪些工作延后、哪些资源缺口值得投入管理成本解决。
参加者需要有决策权或能代表决策人。若会议上所有人都能提出问题,却没有人能确认范围、日期或投入,会议只能形成讨论纪要,无法形成承诺。决策需要说明权衡理由,尤其要指出被延后工作及其影响。
4. 高不确定性项目:使用区间与滚动计划
新产品探索、技术验证和需求频繁变化的项目,不适合把未来数月的每个工时都锁死。应按阶段规划:近端任务细化,远端任务保留区间;每次获得新证据后更新工作量、风险和可交付范围。
这类项目的资源计划可以把“固定承诺”和“探索预算”区分开。探索预算不是无条件追加,它应有验证目标、时间上限和停止标准。若一个假设在约定窗口内没有得到支持,就应该调整方向,而不是用更多资源证明最初计划一定正确。
5. 紧急项目:允许例外,但必须标记代价
紧急需求确实可能打破原计划,但“紧急”应对应清晰触发条件,例如重大故障、法规时限、重要客户影响或不可逆的业务风险。普通的延期焦虑和临时加塞,不应自动获得最高优先级。
批准插单时,同时指定被挤出的工作、影响负责人和恢复日期。如果新任务没有明确责任人,原任务也没有被调整,团队会被要求同时履行两份互相冲突的承诺。
七、行动取舍:什么时候错峰、增员、缩范围或接受延期
1. 适合错峰:需求重要,但日期可以移动
当多个需求需要同一资源,且下游依赖允许调整时,错峰通常比立即增加人员更快,也更容易控制知识交接风险。错峰前要确认新的窗口不会撞上其他项目的上线、验收或外部承诺。
如果只是把任务挪到下周,却没有更新相关团队的计划,错峰并未真正完成。需要同步确认资源重新可用、依赖方能够接收、原项目受影响的日期已被业务方接受。
2. 适合拆分范围:核心价值可以先交付
当业务目标能通过阶段成果部分实现,且验收边界清楚,拆分范围往往是比延期更有弹性的选择。先交付核心流程、重要客户能力或合规必需部分,其余部分进入后续计划,能减少一次性交付对稀缺资源的集中挤压。
但拆分不等于把完整范围切成多个未经验证的小版本。要评估接口、重复测试、数据迁移和用户培训的额外成本。若拆分让整体风险更高,或者业务无法接受部分成果,就不应为了表面按期而强行切片。
3. 适合培养替补:瓶颈重复出现且知识能够传递
当同一岗位连续多个周期成为瓶颈,培养替补可能比持续依赖一个人更划算。培养计划要有真实任务、辅导人、验收标准和逐步授权过程;只安排培训课程而不提供实践机会,不能形成可用容量。
替补也不是完全复制资深人员。管理者应区分哪些判断必须保留在高经验层,哪些准备、验证或标准化工作可以由其他成员承担。减少关键人负荷的第一步,有时不是培养另一个“全能专家”,而是重新设计工作分工。
4. 适合外部补充:需求明确且交接成本可控
短期、标准化、边界清楚的工作,可能适合外部服务或临时支持。选择前要检查保密、数据权限、知识产权、质量验收和退出安排。若外部人员无法及时理解系统历史,或必须依赖内部专家逐项指导,名义上新增人力并不等于有效产能增加。
对于核心架构、业务规则或长期运维能力,外部补充还要考虑知识留存。合同结束后,组织是否能继续维护成果,比短期交付速度更重要。
5. 适合延期:日期硬、资源不可替代、质量底线不能降
有些项目没有合理的替代方案:工作必须由特定能力完成,范围不能缩,外部人员无法及时接手,日期又不涉及可以通过重新协商化解的外部承诺。此时延期可能是最负责任的选择。
延期决定要讲清新的日期依据、受影响对象、恢复计划和风险降低措施。不要用持续加班制造“计划没变”的表象。延期不是失败的同义词;隐瞒资源约束直到质量或生产事故发生,代价通常更大。
6. 适合增员:缺口具有持续性,新增能力能够兑现
增员应建立在稳定需求、明确技能画像和可验证的工作量基础上。除招聘周期外,还要把入职学习、管理带宽、团队协作和交接成本纳入评估。若缺口只在短暂峰值出现,永久增加编制可能造成之后的闲置或成本压力。
我会要求需求方说明:新增岗位解决哪个持续瓶颈,预计何时能独立承担工作,若不增员会造成什么结果,以及哪些范围或流程已先行优化。回答越具体,越能判断这是能力建设,还是把计划不确定性转移给招聘团队。
八、PMO落地清单:从本周开始的四周实践节奏
1. 第一周:统一最小数据集
先不要清理所有历史项目,也不要要求每个团队一次补齐所有字段。选择当前仍在执行、且共享资源明显的项目,统一记录工作包、角色、投入区间、时间窗口、优先级、依赖和责任人。对缺少依据的估算,标注待验证,不要用精确数字制造确定感。
本周的目标是能回答“谁在什么时间需要什么能力”,而不是生成复杂仪表盘。若同一个资源在不同项目中被写成多个不同岗位名称,应先建立技能分类映射。
2. 第二周:召开一次组合级冲突评审
从重叠窗口和关键路径开始,列出最可能影响交付的资源冲突。优先讨论不可替代角色、硬性日期、外部承诺和高影响风险,而不是平均检查每个任务。会议材料应包含至少两个可行选项,并明确每个选项需要谁批准。
若没有冲突,仍要检查关键角色是否被满负荷预订,以及计划是否漏掉运营、咨询和休假时间。资源评审的价值不仅是处理已经发生的矛盾,还要尽早识别脆弱计划。
3. 第三周:落地一项具体决策并跟踪后果
从最具代表性的冲突里选一项,完成错峰、拆分、替补或范围调整。保留决策前的计划版本和调整后的计划版本,记录实际投入和依赖变化。一次小范围实践比同时推出一套庞大制度更容易暴露规则缺口。
跟踪时不要只看“是否按新日期完成”,也要看返工、额外协调、质量问题和其他团队被挤压的情况。资源调整可能改善一个项目,却使另一个项目承受新风险。
4. 第四周:复盘规则,决定是否扩大范围
复盘重点包括数据是否易维护、资源负责人是否理解承诺口径、冲突升级是否及时、管理层是否真正做出了取舍。若计划频繁变更但没有原因记录,下一步应先改进变更治理,而不是增加图表。
扩大范围之前,确定哪些项目和资源应进入统一视图,哪些工作保持团队内部管理即可。项目组合越大,统一规则越有价值;但并非每个任务都需要PMO逐项审批。
5. 每月关注的五类信号
- 关键资源超载周数:观察过载是否偶发,还是持续集中在少数岗位。
- 临时插单工时:识别计划外工作是否正在挤占正式承诺。
- 等待资源的阻塞时间:衡量瓶颈是否影响关键路径,而不只看人员忙碌程度。
- 计划变更次数与原因:区分需求变化、估算偏差、资源不足和决策延迟。
- 替补任务独立完成情况:验证知识传递是否真的扩大了可用能力。
这五类信号不是绩效排名工具,也不适合脱离业务背景单独比较。若不同团队的任务结构、支持责任和风险等级不同,先做同类比较,再解释差异。指标的用途是改进计划和决策,不是简单归咎于某个部门。
九、结语:真正可靠的资源计划,允许承认取舍
1. 判断一份计划是否可信,要看它能否解释边界
一份有用的人力资源计划,不是把每个人填满,也不是预测未来每一小时会做什么。它要说明关键能力在哪里、哪些时间窗口有压力、哪些假设尚未验证、出现冲突时谁来裁决,以及组织愿意用什么代价换取目标。
如果所有项目都按时、所有需求都高优先级、所有资源都百分之百可用,那份计划通常不是完整,而是没有把现实写进去。承认容量边界,才能让管理层真正选择优先级;没有取舍的计划,只会把冲突留给执行团队承担。
2. 下一步先做一张关键资源冲突表
本周可以从最稀缺的三类角色开始,列出未来四至六周的关键任务、投入区间、硬性窗口、依赖、可替代方案和裁决人。先核对数据,再讨论怎么分配;先说明选择的代价,再承诺日期。
我的核心建议是:把资源冲突当作组合决策的早期信号,而不是人员管理的失败记录。当PMO能够把隐性需求显性化,把平均容量还原成关键窗口,并把冲突转换为清楚的选项,组织就不必靠加班和临时救火维持一份表面上可行的计划。
常见问题解答(FAQ)
1. 人力资源计划中,怎么判断资源冲突是真冲突还是排期看起来重叠?
我在整理项目计划时,常看到同一个人同时出现在两个任务里,但有些任务只需要他参加一次评审,并不需要全天投入。我该按任务日期重叠就判定冲突,还是要把工时和角色一起算进去?
不要只看日期是否重叠,要比较同一时间段内的需求工时、人员可用工时和任务所需技能。比如某工程师每周可用于项目的时间是 24 小时,两项任务分别需要 16 小时和 12 小时,即使任务周期重叠一个月,也已经出现每周 4 小时的容量缺口;如果其中一项只是 1 小时评审,则不能按整天占用处理。
实操时,我会先把需求拆到周或关键里程碑,再区分执行、评审、待命等投入类型。只有时间窗重叠且需求超过可用容量,或关键技能无法替代,才列为实质冲突。
2. 多个项目争抢同一位关键员工时,PMO 应该按什么顺序协调?
我遇到过两个项目经理都说自己的任务是最高优先级,最后大家只能把同一位专家的名字同时排进计划。我不想靠谁声音大来分资源,PMO 有什么可复核的判断方法?
先比较业务后果,而不是比较项目负责人的职级或催办频率。可以用一张决策表记录四项:未按期交付的影响、承诺日期是否外部锁定、关键路径延误天数、是否存在可替代人员;每项按 1 至 5 分评分,但评分必须附证据,例如合同节点、上线窗口或依赖关系。
举例来说,若项目甲的延误会错过监管申报窗口,项目乙延误一周只影响内部演示,通常应先保障甲的关键工作,同时明确乙的调整日期和影响。PMO 的职责是提出带后果的选项并留痕;涉及业务取舍时,应由有权决定优先级的负责人确认,而不是由 PMO 私下分配。
3. 资源冲突已经影响关键路径时,先调人、延后任务,还是增加工时?
我曾把加班当成最快的补救办法,结果任务仍然延期,返工还变多了。面对关键路径上的资源瓶颈,我怎么判断哪种处理方式风险更小?
先确认瓶颈是能力、连续性还是单纯工时不足,再选措施。若任务依赖某位员工的专属知识,临时加人往往会产生交接成本;更稳妥的做法可能是让其完成高风险设计或决策,把可拆分的测试、整理工作交给其他人。若任务可并行且有成熟交接材料,再考虑增援;若缺少替代人员且外部承诺允许调整,重排日期通常比持续加班更可控。
每个方案都应估算新增成本、交接时间、质量风险和关键路径变化。比如计划增加两人但需要三天熟悉系统,就不能把这两人当作立即可用的两份产能。
4. 怎样建立资源冲突预警机制,避免每周开会才发现问题?
我不希望项目团队每次到周会上才发现某位同事已经被排满,也不想为了预警维护一张没人更新的表。PMO 应该跟踪哪些信号,怎样让数据真正参与决策?
把预警放在可执行的时间粒度上,并明确数据责任人。一个轻量做法是每周更新未来 4 至 6 周的人员需求、可用工时、技能缺口和已确认休假;当需求连续两周超过可用容量,或关键岗位没有备份时,标记为黄色预警,超过容量且影响里程碑时升级为红色。
不要把所有人员都默认按每周 40 小时可分配,会议、支持工作和休假都要扣除;也不要只收集百分比而不记录对应任务。PMO 可用某项目管理工具或共享表格生成冲突清单,但每条预警必须有责任人、决策截止时间和处理结果,否则看板只会变成展示数据的装饰。
核心关键词
文章包含AI辅助创作:人力资源计划资源冲突教程:PMO实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/538329
读者评论
我们团队以前也按月度工时看资源,结果每到上线周就集中缺人。后来改成按周确认评审、联调和发布窗口,确实更容易提前发现问题。不过共享人员的临时支持仍很难统计,这部分如果没有统一记录,容量估算还是会偏乐观。
文中把“需求、容量、承诺”分开很有必要。实际工作中,业务方提交需求后常被默认成资源已经锁定,最后只能靠项目经理私下协调。建议再补充一个变更时限,否则计划更新不及时,冲突看板也可能只是事后展示。
我比较认同不要把新增人手当成第一解法。我们曾经因为验收口径反复变化而不断加人,后来先删掉重复报表、明确交付边界,负载反而下降了。只是涉及外部供应商或合规岗位时,替补培养周期较长,短期内仍需要保留应急方案。
