可用工时管理指南:项目经理如何做好人力资源计划,落地方案全流程

可用工时管理最容易算错的地方,不是把每个人每周的工作小时加起来,而是把“人在岗”误当成“项目可调用”。我在梳理项目资源计划时,反复看到这样的情况:计划表显示团队有 600 小时可用,项目负责人却仍在关键节点前临时借人;复盘后发现,会议、支持任务、休假、技能不匹配和跨项目切换,已经吞掉了表格里没有被扣除的时间。可用工时管理指南真正要解决的,不是如何把人排满,而是如何建立一套能解释容量、暴露冲突、支持取舍的人力资源计划。

一、先讲核心结论:可用工时不是排班数字,而是交付能力的边界

1. 先区分“在岗时间”和“项目可用时间”

我做资源计划时,会先把工时拆成四层:合同或制度规定的工作时间、实际出勤时间、可用于项目的时间,以及某项具体工作真正能消耗的有效时间。四者不是同一个数字。比如一位员工一周工作 40 小时,不代表项目能安排他 40 小时;如果每周有例会、客户支持、内部协作和必要的学习时间,真正可承诺给项目的容量可能只有 26 至 30 小时。

因此,项目计划里写“某人本周投入 40 小时”,如果没有说明这 40 小时是否扣除了固定职责,就不是可靠承诺,而是对未来的乐观猜测。管理者应把数字的口径说清楚:这是日历工时、净可用工时、已承诺工时,还是经团队确认的交付容量。

2. 可用工时应作为承诺上限,而不是利用率目标

我更愿意把可用工时看作一条容量边界:它告诉项目“最多可以承诺多少”,而不是要求员工“必须把这些时间填满”。如果把利用率设成唯一目标,计划很快会变成满负荷排队系统。任何需求变更、线上故障或审批延误都会把任务推迟,员工则通过加班掩盖计划缺陷。

稳健的人力资源计划,允许容量没有被完全排满。空余时间不是天然浪费,它可能是应对不确定性的缓冲,也可能用于代码评审、方案澄清、客户问题和高优先级插单。关键是把缓冲设为有边界、有原因、可复盘的容量,而不是无解释的闲置。

3. 资源计划要同时回答四个问题

  • 有多少容量:扣除假期、固定职责和已知非项目工作后,团队可用于交付的时间是多少?
  • 容量属于谁、具备什么技能:总工时是否落在真正需要的角色和技能上?
  • 什么时候可用:容量是否出现在项目需要的时间窗口,而不是只在整个季度总量上看起来充足?
  • 发生变化时怎么处理:需求增加、人员缺席或优先级调整后,谁有权重排承诺?

如果这四个问题不能同时回答,工时表通常只能说明“曾经怎样安排”,不能支撑“接下来能否交付”。

二、背景和真实场景:为什么团队总觉得“人不少,还是忙不过来”

1. 总量够,不代表关键技能够

一个 12 人团队可能有 480 小时周工作时间,但如果其中只有两人能完成数据迁移,而迁移工作集中在同一周,团队并没有 480 小时的可调度容量。它拥有的是若干分散在不同角色、不同技能和不同时间窗口里的容量。把这些数字加总,会掩盖真正的瓶颈。

我会把资源供需至少按“角色或技能 × 时间周期”切开看。例如,开发容量、测试容量、产品决策容量分别按周统计。项目总体工时看起来有余量,不等于测试、架构评审或业务验收环节不会排队。

2. 固定职责会持续侵蚀项目容量

很多团队成员同时承担线上支持、值班、招聘面试、合规审查、内部培训或售前支持。这些工作未必出现在项目甘特图里,却会真实占用工作时间。若不计入计划,它们就会以临时打断的形式出现,最终被错误归因成“执行效率低”。

对管理者来说,持续发生的非项目工作不是偶发噪声,而是组织容量的一部分。若一项支持任务每周都出现,就应纳入基线;只有真正无法预测的事项才使用风险缓冲。否则,团队每周都在重复“计划外”工作,却仍把它当成意外。

3. 多项目共享人员,会产生切换成本和优先级冲突

共享人员不只是把 20 小时分给项目甲、20 小时分给项目乙。项目切换还要重新进入上下文、同步信息、等待评审和澄清依赖。对于需要连续思考的工作,把时间切成许多零碎片段,实际产出往往低于工时总和暗示的水平。

当一个人同时被三个项目标记为“优先”,问题并不是这个人不够努力,而是组织没有做优先级决策。项目经理可以优化本项目的安排,却不能靠一张排期表消除跨项目的资源冲突。

4. 预测误差来自输入不完整,不只是估算不准

项目延期经常被解释为估算偏差,但我会先检查计划输入:需求是否稳定、人员是否有固定职责、审批等待是否被遗漏、角色是否匹配、外部依赖是否有明确负责人。若输入本身不完整,即使每项工作估得很精确,汇总后的日期仍可能不可信。

因此,资源计划不是一次性填表,而是持续更新的预测。计划准确性要看它能否随着新信息及时修正,而不是看最初那版表格有多精致。

三、拆解常见误区:看起来精细的计划,可能更容易误导人

1. 误区一:按每周 40 小时直接排满

把标准工时直接当成项目容量,会漏掉休假、固定会议、支持职责和个人发展时间。即便这些项目在组织中确实需要完成,也不能假设它们会自动消失。排满 40 小时只会把尚未登记的工作推到计划之外。

我的做法是先确定“可计划容量”口径,再安排项目工作。口径可以按团队、岗位或工作类型设置,但必须稳定,且能与实际记录对照。不要为了让计划显得积极而临时提高可用比例。

2. 误区二:把工时填满等同于效率高

利用率高不等于交付快。任务在制品过多、等待评审、需求频繁变更时,员工即使每天都很忙,交付仍可能停滞。对于需要协作的工作,个人工时的满载还会让其他人失去及时反馈的机会。

建议同时看工时计划、任务流动和结果指标。可观察在制品数量、等待时间、返工比例和承诺完成情况。若利用率上升而交付周期变长,继续压缩空闲时间通常不是正确方向。

3. 误区三:团队总工时足够,项目就能按期完成

总量掩盖角色约束。团队有 200 小时空闲,不代表有足够的测试、架构或领域专家容量。若关键工作只能由一两个人完成,整体平均值会制造虚假的安全感。

每次做计划时,至少检查关键技能的供需缺口和人员集中度。对单点依赖,要么培养备份能力,要么调整范围和时间,要么明确外部支持,不要只在总工时上“补足”。

4. 误区四:把实际工时记录当成生产力考核

实际工时有助于校准估算、识别支持负担和分析偏差,但它不是个人价值的直接指标。过度以工时评价员工,会诱导虚报、拆分任务、减少协作记录,反而降低数据质量。

我倾向于把工时数据用于团队层面的计划改进:什么工作经常被漏估?哪些职责持续挤压项目?哪个环节的等待时间异常?涉及个人的管理对话,应结合工作复杂度、协作贡献和交付质量,不以单一时长下结论。

5. 误区五:计划一旦审批,就不能再改

资源计划不是承诺之后冻结的静态合同,而是基于当前信息的预测。需求变化、人员缺席或风险暴露后,继续维持旧计划并不会让目标更可靠,只会延迟暴露冲突。

真正的纪律不是“不准改计划”,而是每次调整都说明原因、影响范围、决策人和新的承诺。这样既能控制变更,也能积累组织的预测经验。

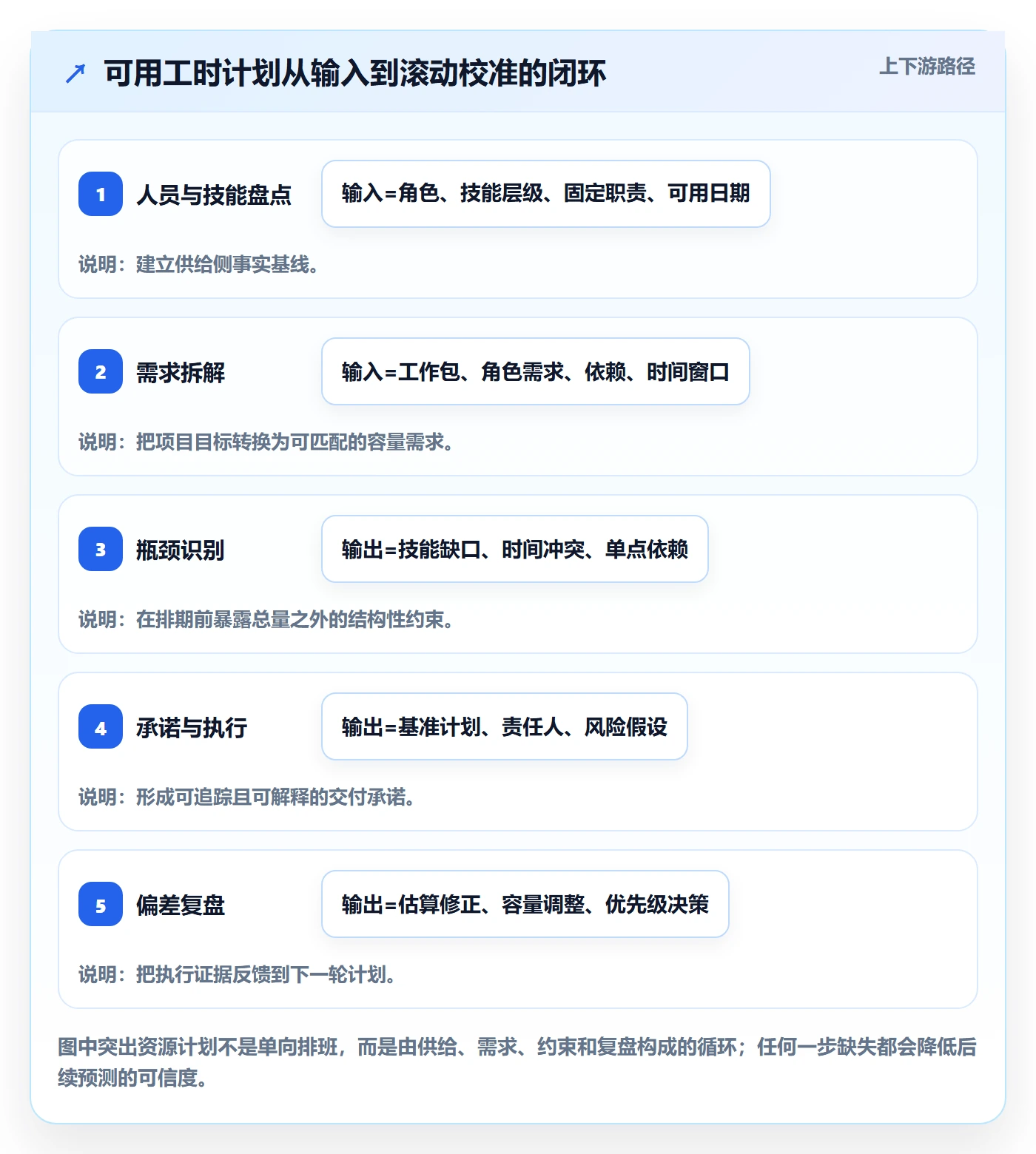

四、专业判断逻辑:从可用时间推导可交付容量

1. 先统一口径:日历工时、净容量、承诺工时分开记录

我建议在计划中至少区分三种工时。日历工时是制度或排班上的工作时间;净容量是扣除休假、固定职责等后的可计划时间;承诺工时是已经分配给具体项目或任务的容量。还可以单独记录风险缓冲,避免把它混入某个项目承诺。

口径统一后,项目经理才能回答“这 24 小时是什么意思”。若不同团队各自把会议、支持和学习时间按不同方式处理,跨团队汇总就会出现看似精确、实际上不可比的数字。

2. 用分层扣减法估算容量,不要先排任务再补理由

以每周 40 小时为例,先扣除已知休假,再扣除固定会议、值班、常规支持和必要的管理事务,得到净可计划容量。随后再按角色、技能和时间窗口检查是否适配。扣减项要有来源,不能凭直觉把所有人统一打折。

下面的计算是示意模型,不代表任何企业的统计结论。实际比例要用本组织至少数周的计划与实际记录校准。

容量项目 示意工时 处理方式
标准周工作时间 40 小时 作为日历工时起点
固定会议与协作 5 小时 按团队实际日历核算
支持与值班 6 小时 用轮值安排或历史基线估算
个人事务与必要学习 3 小时 按团队政策设定合理时间
项目可计划容量 26 小时 再按技能和项目优先级分配

上表的 26 小时不是通用答案。若团队有高频客户支持,支持容量可能更高;若岗位以项目交付为主,固定职责可能更低。应使用自己的数据验证,而不是把示意数字复制成制度。

3. 按技能和时间窗口做供需匹配

把团队成员按技能或角色分类,逐周比较需求和容量。需求侧至少标记工作量、所需技能、最早开始时间和依赖;供给侧标记可用时间、技能熟练度、不可用日期和既有承诺。如此才能发现“总量够,但关键角色缺”的问题。

技能匹配也不能简单按“会或不会”二分。可以区分独立负责、需要复核、可在指导下完成等层级。这样既能识别专家瓶颈,也能评估把部分工作交给成长中的成员是否可行。

4. 用负荷区间判断,不用单点数字制造确定性

早期计划往往存在估算范围。与其写“需要 72 小时”,不如记录一个可解释的区间,例如 60 至 90 小时,并标记范围取决于什么:需求澄清、外部接口、历史数据质量或审批周期。区间让管理者看见不确定性,而不是把它藏在小数点后。

对成熟、重复性高的任务,可以逐步缩窄区间;对探索性工作,应保留更宽的范围,并设定验证节点。精确到小时并不自动意味着准确,很多时候只是精确地表达了一个尚未验证的假设。

5. 设置容量缓冲,并明确它保护什么

缓冲不是某个任意比例的空白,而是用来吸收特定波动的机制。可以分别为需求变更、线上支持、关键审批和跨团队依赖设置风险处理方式。若组织把所有风险都塞进同一项“预留工时”,就难以判断缓冲为什么被消耗,也无法据此改善流程。

团队可先用情景模拟确定缓冲区间,再根据实际偏差校准。例如,模拟支持工作比预期增加 20% 时,哪些交付日期受影响、哪些任务可延后。这里的 20% 是建模假设,不是行业基准。

6. 用滚动计划代替一次性年度排期

我建议把计划分成不同精度:近期任务按周细化,中期按角色和里程碑规划,远期保留范围和容量假设。越接近执行,信息越充分,计划才越适合细化。年度计划可以用于资源方向和投资判断,不适合伪装成逐周准确的排班表。

每次滚动更新时,保留原计划与新预测的差异,记录变化原因。几轮之后,团队就能看出预测偏差主要来自估算、支持负担、需求变更还是资源调度,而不是只知道“又晚了”。

可用工时管理指南:项目经理如何做好人力资源计划,落地方案全流程

五、落地方案全流程:从盘点到复盘建立闭环

1. 明确管理对象、周期和决策责任

启动前先回答三个问题:计划覆盖哪些项目和团队?按周、双周还是月度管理?谁能决定资源优先级?如果项目经理只能看到数据却无权调整优先级,资源计划就只能做风险报告,不能解决冲突。

我通常建议以团队可执行的节奏为准。节奏太长,计划容易过期;节奏太短,管理成本会上升。对于变动频繁的研发或交付团队,可以周度检查近期容量、月度复核中期需求;组织规模较小、项目稳定时,可以降低更新频率。

2. 建立人员与技能基线

盘点人员时,不只记录姓名和岗位,还要记录技能、熟练度、固定职责、可用时间、休假和关键依赖。技能信息不应变成僵化的标签,而应服务于派工和培养。例如,某项工作由专家独立完成、由新人在复核下完成,所需时间和风险并不相同。

涉及个人信息时,应坚持最小必要原则。资源计划需要的是工作相关的可用性和技能信息,不需要收集与排期无关的私人细节。数据访问权限也要明确,避免计划工具变成员工监控工具。

3. 盘点需求并拆到可估算的工作包

需求不能只写成项目名称和总工时。要拆出可执行工作包,标明负责角色、依赖关系、时间窗口和估算依据。若工作内容仍未澄清,应标为待验证,而不是填入一个看似确定的数字。

拆分粒度以能够安排、跟踪和调整为准。太粗,无法识别瓶颈;太细,维护成本过高。项目经理应特别检查跨角色的交接点,例如设计评审、测试验收、数据准备和业务确认,因为延误往往发生在工作包之间,而非工作包内部。

4. 先识别瓶颈,再做资源分配

资源分配时,我不会从“谁现在有空”开始,而会先找关键路径和稀缺技能。关键角色若被多个项目争抢,需要先由有权决策的人确定优先级,再讨论分配。否则项目经理只能各自优化,最后把冲突留给员工自行承受。

对于一般任务,可以考虑调整顺序、拆分工作或培养备份;对于不可替代的专家任务,应尽量减少并行项目和临时打断。专家的工时可能不多,但其决策和评审会影响多个团队的流动效率。

5. 形成基准计划和明确假设

基准计划应记录每个时间段的容量、已承诺需求、缓冲和风险假设。对于重要里程碑,写清楚前置条件,例如需求冻结、接口可用、审批按期完成。假设变化时,团队才能解释为什么需要重估,而不是被要求继续执行一份已经失效的计划。

基准计划不是为了追责,而是为了比较预测与实际。每次变更都保留版本或变更记录,至少包含变更时间、原因、影响项目、批准人和新的日期或范围。

6. 在执行中维护状态,而不是月底补账

容量数据应该在有变化时及时更新:人员休假、支持轮值改变、项目优先级调整、任务范围变化都可能影响供需。月底集中补录,容易把记忆误差当成实际数据,也无法在问题发生时及时调整。

状态维护不必要求每个人填写复杂表格。可以让任务、排期、休假和支持安排在同一套工作流程中关联起来,减少重复录入。规模较大的组织可以评估 PingCode 等项目管理平台是否适合承载需求、任务和团队协作信息;但工时口径、权限和决策机制仍需组织自己定义,平台不能替代管理判断。

7. 建立偏差复盘机制

复盘时不要只比较“计划工时”和“实际工时”。还要问:任务是否按原范围执行?等待时间是否被记入?支持工作从何而来?是否发生人员切换?估算差异是偶发还是重复模式?这些问题比简单追问“为什么超时”更能改善下一轮计划。

每轮复盘最好只挑少数可行动的偏差。例如,连续几周有大量未计划支持,就调整支持容量或值班安排;某类工作总被低估,就建立历史区间;关键技能持续排队,就调整项目顺序或培养备份。复盘结果要进入下一轮容量假设,否则复盘只是记录,不是改进。

可用工时管理指南:项目经理如何做好人力资源计划,落地方案全流程

六、具体案例与数据观察:一个 100 人以上组织怎样避免容量被重复承诺

1. 情景说明:问题不是缺少工时表,而是承诺口径不一致

下面是用于说明判断方法的情景模拟,不是某家企业的真实经营数据。假设一家 120 人的软件组织,多个产品团队共享测试、架构和数据迁移专家。各项目经理都按成员的标准工作时间排期,月初看起来资源充足,临近版本冻结时却出现测试排队和关键专家超载。

进一步梳理后发现:不同项目对“投入 50%”的理解不一致;有的按日历工时,有的已扣除会议;线上支持没有进入项目容量;测试工作被放在开发完成之后,却没有锁定测试窗口。问题的表象是人员不够,根因是同一份容量被重复承诺,且角色供需没有按时间展开。

2. 先重建容量视图,再讨论要不要加人

团队把计划拆成周维度,按开发、测试、数据迁移和架构评审等角色分别统计。固定支持任务作为常规容量扣减;每个项目标注角色需求与依赖;关键专家的评审时间采用预约窗口。这样一来,管理者看到的不是一个团队总工时,而是每周各类能力的供需曲线。

为了避免用模拟数字冒充真实效果,下面的结果只展示一种可能的情景推演。它的作用是说明“先规范容量口径”可能改善哪些指标,实际组织应使用自己的历史数据做前后对比。

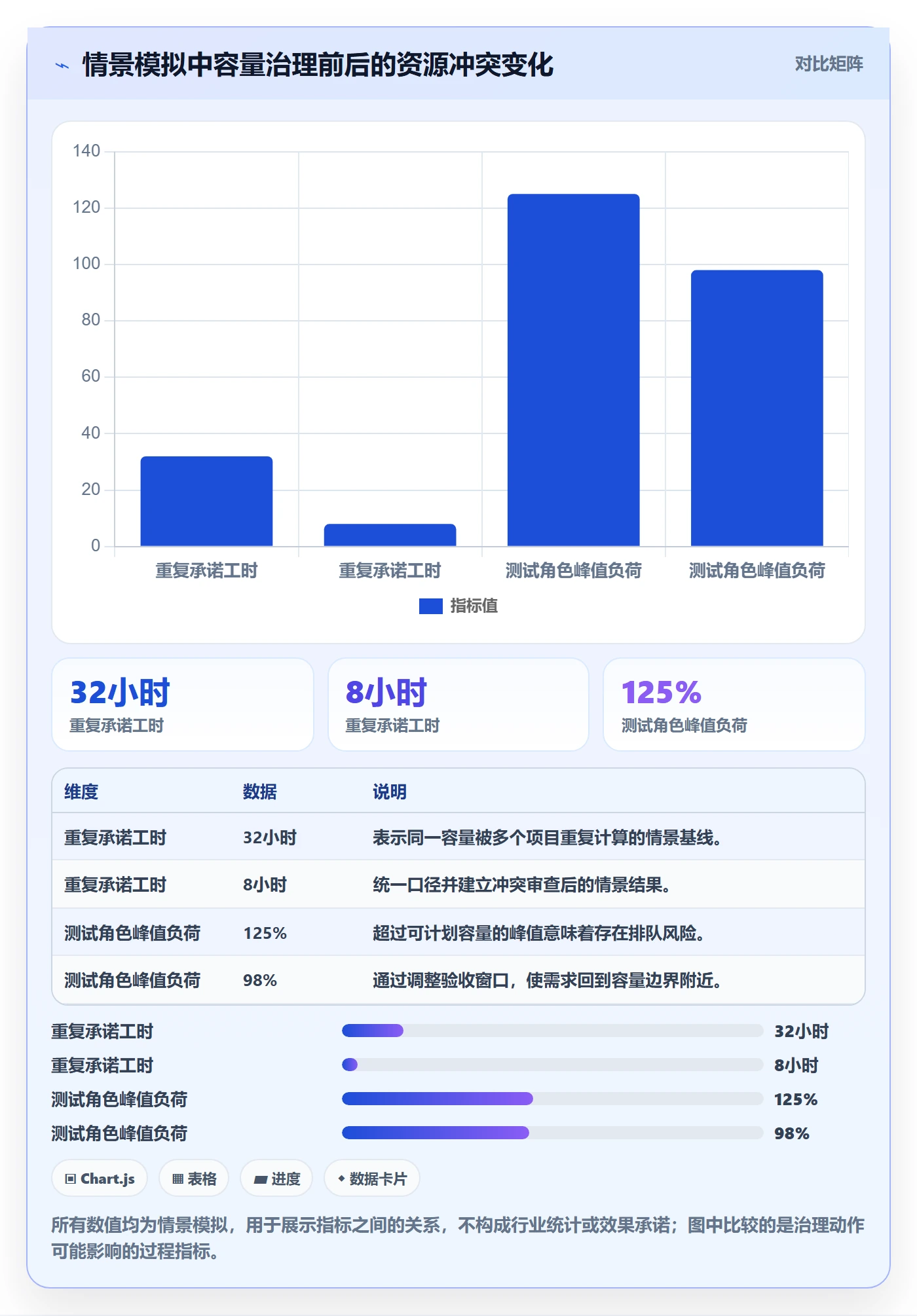

观察指标 调整前情景 调整后情景 解读
重复承诺工时 每周 32 小时 每周 8 小时 统一口径后,冲突更早暴露
测试角色峰值负荷 可计划容量的 125% 可计划容量的 98% 通过错开验收窗口降低峰值拥堵
关键评审等待时间 平均 6 个工作日 平均 3 个工作日 预约窗口减少临时插队与等待
计划外支持占比 项目容量的 18% 项目容量的 11% 支持工作进入基线后,更容易安排轮值

这些变化不能直接归因于工具或某一个流程动作。情景里的改善同时依赖优先级决策、角色视图、支持容量登记和评审窗口。若只上线软件而不改变重复承诺机制,数字视图可能更清楚,但冲突本身不会自动消失。

3. 判断是否应该加人,要看瓶颈持续性和工作可转移性

若某技能在多个周期持续超负荷,且需求有稳定来源,增加人员或培养备份可能合理。若高峰只出现在某一周,可以先调整里程碑、错开工作或购买短期支持。若需求本身频繁变化,直接扩编可能把不确定性变成长期成本。

还要判断工作是否能被拆分。某些专家工作可以拆成方案设计、执行和复核,由不同熟练度人员承担;另一些工作高度依赖领域知识,短期内无法有效转移。招聘、外包和内部培养的收益周期不同,不能只比较小时单价。

4. 数据观察要能区分“计划误差”和“系统约束”

项目实际工时高于计划,可能是估算偏低,也可能是范围扩张、等待、返工或支持挤占。将原因分类后,才能决定改估算方法、补足需求管理、减少依赖等待,还是调整容量基线。

建议至少按月观察承诺完成率、计划外工作比例、关键角色负荷、任务等待时间、返工率和预测偏差。数据量不足时,不要急着给个人或团队排名;先检查定义是否一致、记录是否完整,以及指标是否能被团队通过行动影响。

可用工时管理指南:项目经理如何做好人力资源计划,落地方案全流程

七、不同情况下的行动建议:先处理最影响交付的约束

1. 团队规模较小、项目变化频繁

小团队不一定需要复杂的资源系统。先用一张共享视图记录每周可计划容量、固定职责、休假、项目承诺和关键依赖即可。重点是每周短会中处理冲突,而不是花大量时间维护精细到小时的计划。

需求变化频繁时,建议短周期承诺、限制并行工作,并给突发支持留出明确容量。不要把远期排期写成确定日期;用范围、假设和下一次决策点表达不确定性,通常比不断修改一张精细日历更诚实。

2. 多项目共享专家,跨团队争抢明显

首先建立跨项目的统一优先级,而不是让每个项目经理分别谈判。对稀缺专家,可以设置固定支持窗口、集中评审时间或明确服务等级,并限制同时进入的工作数量。专家的时间应优先用于高杠杆决策,不宜被大量临时同步会议切碎。

若瓶颈长期存在,推动组织层面决策:减少并行项目、培养第二责任人、调整目标范围或补充外部能力。把超负荷长期维持为常态,不是资源管理方案,而是把组织风险转移给个人。

3. 支持工作和项目交付并行

若支持任务持续且可预测,就为其设定容量基线和轮值安排。若支持量波动很大,可以采用分层响应:明确哪些问题必须即时处理,哪些进入队列,哪些由自助文档或自动化解决。这样能减少所有支持请求都打断项目工作的情况。

还应追踪支持工作的来源和类别。若某一类问题反复出现,应该将其作为产品质量、客户培训或运维能力问题处理,而不是每月继续增加一个笼统的支持工时桶。

4. 远程团队或跨时区协作

跨时区团队的可用工时不仅受工时总量影响,也受协作重叠时间约束。应把需要实时决策的工作集中在重叠时段,异步任务则通过清晰的输入、输出和交接记录降低等待。否则,某个成员“有空”并不代表项目能立即获得反馈。

计划中可记录工作时间窗口、会议可用窗口和交接依赖,但不要把每个工作时段都变成监控点。重点是识别协作瓶颈和交付接口,而不是要求成员不断在线证明投入。

5. 需求尚未澄清,项目处于探索阶段

探索阶段的核心不是把不确定工作估算得更精确,而是为验证假设分配时间。可以将容量分成研究、原型、用户验证和决策准备等阶段,每阶段设定明确产出与停止条件。

当验证结果改变方向时,应允许重新分配后续容量。若探索项目使用传统的固定工时承诺,团队容易为了“完成计划”继续投入已经失去价值的工作。

6. 组织已有较多历史数据

有数据时,先检查可比性:同一任务类型是否采用相同记录口径?计划与实际是否覆盖支持和等待?人员变动和需求范围是否有记录?没有这些条件,历史平均值可能把不同情境混在一起。

可以按任务类别建立估算区间和偏差分布,而不是只取平均数。对于少数极端任务,单一平均值容易误导。使用中位数、区间或分位数时,也要解释统计范围和样本量,避免把小样本包装成精确预测。

八、不同情况下的取舍:计划精度、弹性与管理成本如何平衡

1. 精细排到小时,还是按容量区间管理

按小时排期适合工作内容稳定、依赖清晰、人员投入相对连续的短周期任务。它可以帮助识别日历冲突,但维护成本较高,也容易产生虚假精确感。若需求变化快,精细排期可能在一周内过期。

按容量区间管理更适合探索性工作、中长期规划和共享资源。它牺牲部分日历精度,换取对不确定性的诚实表达。我的判断是:近期执行细化到任务和时间窗口,远期保留角色容量和风险范围,不必要求所有阶段用同一种精度。

2. 追求高利用率,还是保留缓冲

稳定、可预测、依赖少的工作可以提高计划负荷;工作类型波动大、支持频繁或跨团队依赖多的团队,需要更多应变空间。缓冲过大可能让资源规划失去约束,缓冲过小则会使每次变化都转化为延期或加班。

缓冲的大小应根据偏差历史和风险情景校准,并明确谁能动用、用于什么情况、使用后如何调整计划。若缓冲长期未被使用,可以逐步检视;若总被同一类工作耗尽,就应修正基线或处理根因。

3. 共享资源,还是固定嵌入项目

共享资源能够提高稀缺技能的利用效率,也方便统一专业标准,但容易产生排队和频繁切换。固定嵌入项目能提高上下文连续性和协作速度,却可能导致局部闲置或技能孤岛。

对稀缺专家,适合集中治理其优先级,并通过预约窗口减少碎片化;对长期稳定项目,可考虑部分固定配置;对工作量短期波动的角色,保留共享机制通常更灵活。没有一种结构适合所有岗位,关键看切换成本、需求波动和知识依赖。

4. 自建表格,还是使用项目管理平台

表格适合小团队快速建立口径,启动成本低,便于试验字段和流程;但当人员、项目和依赖增加后,重复录入、版本冲突和权限管理会成为负担。项目管理平台可以关联项目、任务和协作记录,降低信息分散,但上线前仍需定义工作流、角色权限和数据口径。

对 100 人以上、跨项目协作较多的组织,可以评估 PingCode 等项目管理平台是否能承载团队的需求、任务和协作流程。评估时不要只看功能清单,应拿一个真实项目试跑:能否看见角色负荷?能否追踪变更?能否限制不必要的数据访问?数据导出和权限治理是否满足组织要求?具体效果取决于配置、流程和使用纪律。

5. 统一管理口径,还是允许团队差异

完全统一能提升跨团队比较能力,但不同职能的工作模式差异很大。研发、支持、实施和运营对“可计划容量”的构成未必相同。建议统一核心定义和汇总规则,同时允许团队配置本地扣减项,并清楚标注差异。

管理者要避免用一个利用率目标套所有岗位。一个支持岗位需要为突发问题留容量,一个开发岗位可能需要连续专注时间,二者的合理负荷结构不同。统一的是透明度和决策原则,不必强行统一每个比例。

九、衡量效果:用一组指标解释计划是否更可信

1. 承诺完成情况与预测偏差

承诺完成率能帮助判断团队是否经常高估可交付量,但必须区分范围变化和执行偏差。若项目中途增加了大量工作,单看原承诺完成率会惩罚团队诚实更新计划。建议同时记录基线变更、实际交付和未完成原因。

预测偏差可以按项目、角色或工作类型观察。目的不是寻找“最不准的人”,而是发现系统性误差:哪些任务常被低估?哪些外部依赖经常延迟?是否某类工作总被遗漏?只有偏差能回到计划假设,指标才有行动价值。

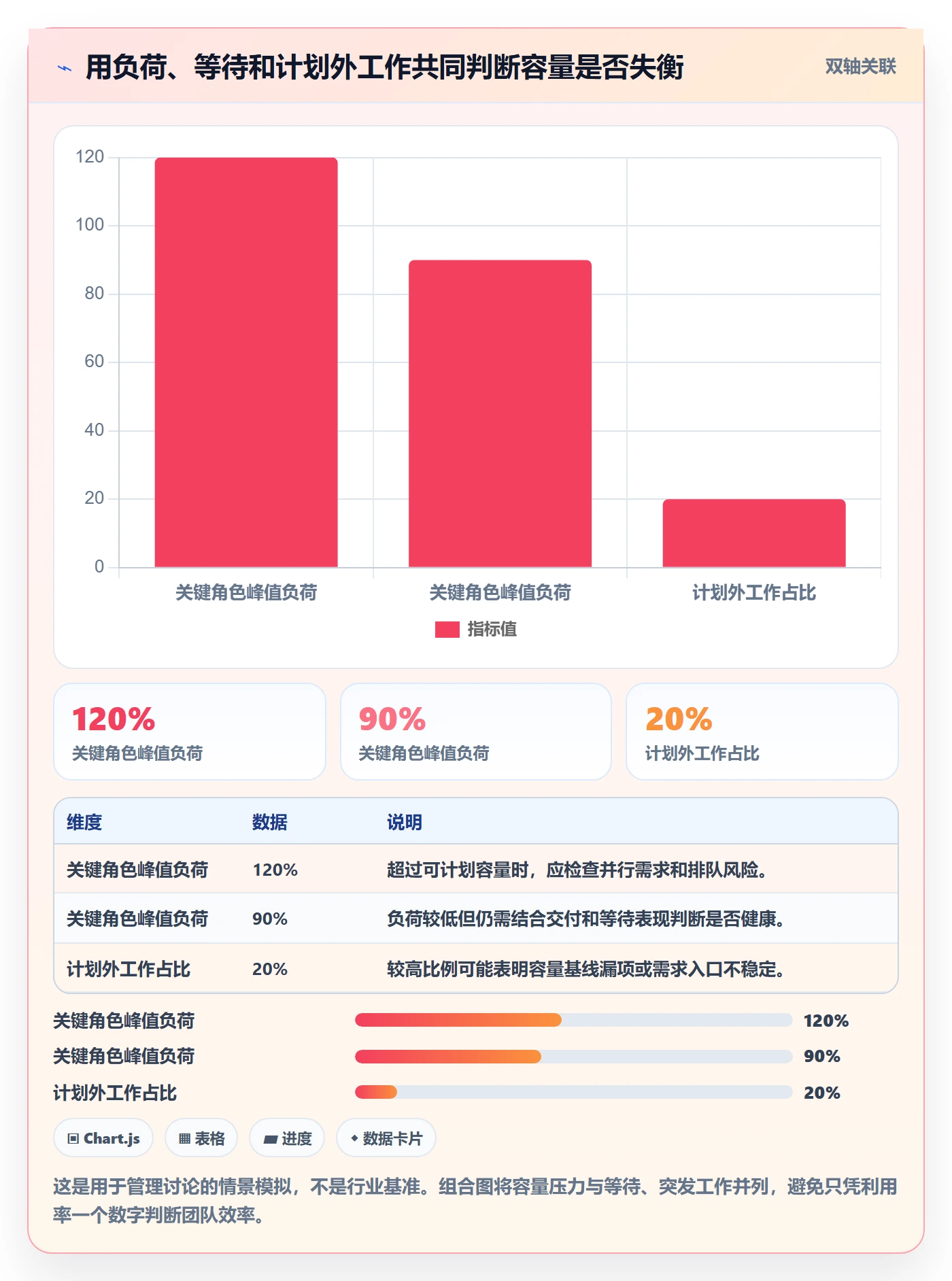

2. 关键角色负荷与排队时间

关键角色负荷应看时间序列,而不只是月度平均。平均负荷 90% 可能掩盖某周达到 140% 的峰值。若专家、测试或审批环节形成持续队列,组织应优先处理流入量、顺序和能力配置,而不是要求该角色加速处理所有请求。

等待时间往往比个人忙碌程度更能揭示系统问题。任务在等待评审、环境或业务确认时,人员可能没有直接工作时长,却已经影响项目周期。因此,资源计划应尽可能把关键等待和依赖纳入风险视图。

3. 计划外工作比例与其来源

计划外工作比例有助于判断容量基线是否真实,但不能把所有意外都归为坏事。紧急安全问题、客户故障和重要业务变更可能必须优先处理。关键是按来源分类,区分合理突发、可预防重复问题和优先级失控。

若计划外工作长期偏高,组织应讨论支持排班、产品质量、需求入口和优先级权限。单纯提高缓冲比例可能暂时让表格看起来更合理,却不会减少产生突发工作的原因。

4. 交付周期、返工与团队可持续性

资源计划最终要服务交付和可持续工作。可以观察交付周期、返工率、加班趋势、休假推迟和团队脉冲反馈。若工时利用率上升但周期变长、返工增加或休假持续被取消,说明容量管理可能只是在把风险推迟。

指标要与团队共同解释。管理者应定期询问:当前计划是否允许完成必要的评审和维护?是否有能力应对突发任务?哪些工作一直被挤到下个周期?这些定性信号能帮助解释数字背后的机制。

可用工时管理指南:项目经理如何做好人力资源计划,落地方案全流程

十、常见实施风险与治理边界

1. 数据记录负担超过决策收益

如果团队每周花数小时维护工时表,却没有人根据数据调整优先级、容量或流程,记录就会沦为行政任务。应先明确每个字段对应什么决策,不能用于决策的字段应删减或降频采集。

试运行阶段可以从关键角色、固定职责、项目承诺和计划外工作开始。等团队证明这些信息能改善排期,再增加更细的任务类别。先建立可用的最小模型,比一次设计一套没人维护的完美系统更稳妥。

2. 工时数据被用于不恰当的个人比较

同样 10 小时的工作,复杂度、协作依赖和质量要求可能完全不同。把工时排名与绩效直接挂钩,会让员工倾向于优化记录而非交付,也可能伤害跨职能协作。

组织应明确数据用途、访问权限、保留周期和员工沟通方式。资源计划数据的首要用途是容量与交付管理;如需用于其他管理目的,应重新评估公平性、必要性和相关制度要求。

3. 把管理问题误当成工具问题

工具可以帮助汇总数据、关联任务和呈现冲突,但不能替组织决定哪些项目优先、谁承担支持、何时停止低价值工作。若这些权责模糊,工具只会把冲突从会议中搬到界面上。

上线前应明确资源决策机制:冲突由谁裁定、调整是否需要项目负责人确认、变更如何通知受影响团队、紧急任务如何进入队列。工具配置应服务于这些规则,而不是先选功能再期待管理方式自动形成。

4. 用历史数据推断未来时忽视结构变化

历史工时不一定适用于新产品、新技术或不同组织结构。团队人员变化、供应商替换、自动化程度提升,都会改变单位工作量和协作成本。历史数据是参考,不是保证。

当工作类型或团队结构发生明显变化时,应缩短预测周期,增加验证节点,并明确标注模型适用范围。不要因为过去的数据精确,就默认未来仍会沿用同一规律。

十一、项目经理的执行清单:从下一次排期会开始

1. 会前准备

  • 确认计划周期、工作日历、休假和轮值安排。
  • 列出固定职责、支持任务和必要会议,避免把它们隐去。
  • 按角色或技能整理项目需求,并标注依赖和时间窗口。
  • 识别共享专家、关键审批人和单点依赖。
  • 标记未澄清需求和估算区间,不把假设伪装成承诺。

2. 排期会中

  • 先确认优先级,再讨论资源分配。
  • 先处理关键角色冲突,再优化一般任务顺序。
  • 核对同一人员是否在多个项目被重复承诺。
  • 区分基准工作、支持容量和风险缓冲。
  • 对每项重要承诺写明负责人、前置条件和调整机制。

3. 执行中与复盘时

  • 人员、范围或优先级变化时及时更新计划。
  • 记录计划外工作来源,而不只记录最终耗时。
  • 观察关键角色负荷、等待时间和在制工作数量。
  • 复盘时区分估算偏差、需求变化、等待和支持挤占。
  • 将复盘结论转成下一周期的容量假设或流程改进。

如果团队刚开始做可用工时管理,第一轮不要追求完整。先用一个项目周期验证口径是否可理解、冲突是否更早发现、调整是否有人负责。确认数据能帮助决策后,再扩大到更多项目和角色。

十二、结语:好的人力计划不是把每个小时占满,而是让承诺经得起变化

可用工时管理的核心,不是算出一个看似精确的剩余小时数,而是让组织看见容量从哪里来、被什么占用、被谁承诺,以及风险发生时由谁做取舍。项目经理真正需要管理的,是容量与需求之间的关系,而不是表格里的空白格。

我的独特判断是:当团队总在临近交付时发现“人不够”,优先检查的往往不是人数,而是容量口径、技能约束、并行项目和计划外工作是否被系统性隐藏。把这些因素摆到台面上,项目延期才会从“某个人没跟上”转化为可以处理的组织决策。

下一步可以从最近一个正在排期的项目开始:选定统一工时口径,盘点固定职责,按角色和周次画出供需,找出一个最明显的瓶颈,再用一个周期验证调整结果。先让计划能够解释现实,再逐步提高预测精度;这比一开始追求复杂模型,更容易形成真正可持续的人力资源计划。

常见问题解答(FAQ)

1. 可用工时应该按合同工时还是实际可投入时间计算?

我以前会把每个人每周五个工作日直接算进项目计划,排出来的进度看着很充足,实际却总是延期。想知道可用工时到底该扣掉哪些时间,才能避免计划从第一天就偏乐观。

按实际可投入时间计算,不要把合同工时等同于项目工时。先从工作日总时数中扣除休假、固定会议、值班、支持工作和其他项目占用,再根据历史执行情况预留沟通与返工空间。例如,一名成员一周名义工时为40小时,固定会议占5小时、支持工作约6小时、休假折算2小时,剩余27小时也不宜全部承诺给项目;

若团队过去几周的计划工时兑现率约为80%,则可先按约22小时安排承诺性工作。这个折减系数应从团队记录中校准,而不是套用统一比例。

2. 项目经理怎样估算任务工时,减少成员报数偏差?

我让成员估工时的时候,有人报得特别乐观,有人会把所有不确定性都算进去,最后相同类型的任务差距很大。我该如何让估算有依据,同时又不把估算变成追责数字?

先把任务拆到可以在一至三个工作日内验收的粒度,并说明交付物、验收条件和依赖项,再由实际执行者估算。对重复任务可用历史中位数作参照;例如最近10个同类接口任务实际耗时中位数为6小时、四分位区间为4至9小时,新任务可先以6小时作为基线,若涉及新系统或外部依赖,再单独标注风险缓冲。

评审时追问估算依据和未知项,不要求成员为了看起来准确而报一个单点数字。完工后记录实际耗时与偏差原因,用于修正下一轮估算,不把偏差直接等同于个人绩效。

3. 可用工时不足时,项目经理应该怎样调整人力资源计划?

我遇到过关键成员同时被多个项目占用的情况,大家都说自己的任务最急,计划表上却没有任何余量。我不确定应该先加人、延后日期,还是缩小范围,怎样判断才能少制造新的风险?

先按交付价值、依赖关系和延期成本排序,而不是把所有任务平均压缩。列出关键路径上的工作、不可替代技能和可推迟范围,再与项目负责人比较三种方案:调整优先级、缩减首期范围、改变交付日期。临时加人只有在任务可并行、交接成本可控且新增人员具备所需技能时才有效;

若任务依赖核心成员审批或复杂知识,增员可能先增加沟通负担。比如缺口是每周12小时的测试能力,应先核实是否能拆分测试批次、调配有经验的测试人员或分阶段验收,再决定是否改期,并把取舍及其影响明确记录。

4. 如何用数据判断团队的可用工时计划是否可靠?

我已经按成员和任务做了工时表,但每周更新后计划数字总在变化,很难判断是正常调整还是估算方法出了问题。我应该看哪些指标,多久复盘一次,才不会让表格变成只填不看的形式?

至少同时观察计划工时、实际投入、完成的验收工作和未完成原因,不能只看忙碌时长。每周复盘计划兑现率,即按期完成的承诺工时除以计划承诺工时,并按任务类型、依赖阻塞和临时支持分类解释偏差;连续三至四周偏低,才更适合判断是容量折减不足、任务拆分过粗或需求频繁变更。

还要监测未计划工作的占比,因为它持续升高通常意味着支持负担或插单没有进入资源计划。数据用于调整下一周期的容量和流程,不宜把单周波动当成稳定规律。

核心关键词

读者评论

王
王安宁

我们团队以前只看总工时,遇到测试和数据岗位集中排队时才发现容量并不够。按技能和周次拆开后,冲突确实更早暴露,但维护这类数据需要明确负责人,否则很快会过期。

金
金予安

把固定会议、值班和支持任务纳入容量计算很有必要。不过“必要学习与事务”这类扣减项容易被随意估算,建议结合几周实际记录校准,不要直接套用示例比例。

姚
姚雅楠

我比较认同不要把利用率当成唯一目标。实际项目中,排得太满反而没有处理需求变更的空间。只是滚动调整时还需要明确谁能拍板,否则计划更新得再及时,也只能停留在记录风险。

文章包含AI辅助创作:可用工时管理指南:项目经理如何做好人力资源计划,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537995

赞 (0)
飞飞飞飞
投入比例管理方法大全:项目经理人力资源计划协同管理落地清单
上一篇 41分钟前
人力规划落地方案:项目经理开展人力资源计划的协同管理案例解析
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
