资源负载管理指南:项目经理如何做好人力资源计划,数据分析全流程

资源负载管理最容易犯的错,不是把某个人排得太满,而是把“看起来有空”误判成“真的能接活”。一个团队的周计划表上,某工程师还有 12 小时空档;项目经理据此安排了新任务,到了周四才发现,这 12 小时被代码评审、线上故障、跨团队沟通和临时支持切得七零八落,任务仍然无法交付。做好人力资源计划,不能只算人头和工时,而要把需求、技能、可用时间、工作切换与交付风险放进同一套数据分析流程。

一、先讲结论:资源负载管理不是把每个人排满

1. 先管理交付能力,再管理日历空档

我做资源计划时,第一步不是打开排期表,而是问三个问题:团队在目标周期内必须交付什么?完成这些工作需要哪些技能?在扣除会议、支持、休假和不可预见工作后,团队真正拥有多少可用能力?只有这三项都清楚,负载数字才有决策价值。

日历上显示 40 小时,并不代表一个人每周能拿出 40 小时做项目。全职员工通常还要参加站会、评审、需求澄清、代码审查、内部沟通,并处理突发事项。若计划把这些时间全部视为“额外工作”,项目看起来能按期,实际却是在借未来的加班填今天的计划缺口。

我更愿意用“有效产能”而非“理论工时”做计划:有效产能 = 可工作时间 − 固定协作时间 − 支持与运维时间 − 已知休假与培训时间 − 风险预留。不同团队的扣减比例不同,必须从实际工时和交付记录中校准,而不是套一个看似精确的行业平均值。

2. 资源负载要同时看四个维度

只看总工时,容易忽略人力计划里真正影响交付的约束。我会至少同时检查负载率、技能匹配、时间分布和依赖关系。一个人可能总工时不高,但关键技能被多个项目争抢;也可能总负载在合理范围内,却在同一周承担了三个交付节点。

  • 负载率:计划工作量相对于有效产能的比例,用于发现过载、闲置和计划偏差。
  • 技能匹配:任务要求的能力与人员熟练度是否相符,识别“有工时、无能力”的伪可用。
  • 时间分布:工作是否集中在少数几天或关键节点,避免月度平均值掩盖周内拥堵。
  • 依赖关系:关键人员的产出是否成为其他任务的前置条件,识别单点瓶颈和等待成本。

在中大型组织里,资源管理还必须把项目组合放进来。单个项目经理眼中的“合理安排”,可能同时占用了另一个项目的架构师、测试负责人或数据分析人员。PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可以帮助团队把项目、任务、负责人、计划时间与进度放在统一视图里;但平台只能帮助呈现和协同,资源规则与决策责任仍要由组织明确。

3. 资源计划的目标是提高兑现率,不是提高利用率

利用率高不等于效率高。一个团队每个人都被排到 95%,看起来没有闲置,却可能没有能力应对需求变化、线上故障和任务返工。相反,保留一定缓冲并不意味着浪费,它可能是保证关键交付稳定的必要成本。

我的判断标准是:计划是否能在现实约束下被兑现。如果利用率上涨的同时,延期率、返工率和跨项目等待时间也上涨,那么这不是产能改善,而是把隐性成本推迟到未来。资源负载管理应该帮助组织识别“哪里必须腾挪”,而不是用满负载证明团队很忙。

资源负载管理指南:项目经理如何做好人力资源计划,数据分析全流程

二、背景和真实场景:为什么资源计划总在执行中失真

1. 需求往往比资源数据更新得快

项目启动时,团队通常能拿到一份相对完整的需求清单和人员名单;进入执行后,需求范围、优先级、缺陷数量、外部依赖都会变化。资源计划却常常停留在启动会版本:人员没有更新,估算没有重算,关键任务仍按原日期推进,最后只能依靠加班和临时借人维持表面进度。

资源负载因此不是一次性编制的表,而是随项目状态变化的管理模型。需求新增后,项目经理需要知道新增工作落在哪些技能、哪个时间窗口、哪项已承诺任务之上;如果无法回答,计划就无法支持取舍。

2. 多项目环境会把局部合理变成整体冲突

我见过一种很典型的冲突:项目甲计划让高级工程师在周二完成方案评审,项目乙也把同一人安排在周二做技术决策,职能团队则默认他还要参加每周例会。三个安排分别看都合理,合并后却不可能同时成立。问题不是某个项目经理不会排期,而是组织没有统一查看共享资源的机制。

当组织规模变大,资源冲突通常先出现在稀缺技能上,而不是普通岗位上。高级架构、数据安全、性能测试、特定行业合规等能力往往被多个项目共享。人力计划如果只按部门人数汇总,会把“总人数足够”误读成“关键技能足够”。

3. 名义上的空闲,常被碎片化和上下文切换吞掉

一个人每天可能只被安排六小时项目任务,但剩下时间并不一定能构成连续的专注时段。会议、审批、消息响应和临时咨询把时间切碎后,复杂任务的启动成本显著增加。若工作需要连续分析或开发,上午一小时、下午一小时与完整半天并不等价。

因此,我会把负载看成“工作量”和“时间形状”的组合。对需要深度工作的任务,排期要检查是否有连续时间块;对需要频繁沟通的任务,则要确认关键协作者是否能在同一窗口响应。只把小时数相加,容易低估协调成本。

4. 管理层关注的交付日期,和执行团队承受的工作方式并不总是一致

管理层通常看里程碑、预算和承诺日期,执行团队更清楚任务之间的等待、返工和临时工作。若两种视角没有通过数据连接,资源计划就会出现“上层认为还有余量,下层认为已经超负荷”的长期拉扯。

解决这类问题,不是要求团队报告更多数字,而是先让关键数字口径一致。什么算计划工时?缺陷修复算项目工作还是支持工作?请假和培训如何扣除?跨项目借调由谁批准?如果这些定义不同,任何资源图表都可能形成争论,而不是帮助决策。

5. 一套可用的资源数据,必须能追溯到工作和责任人

资源统计若只记录“某部门投入了 20 人天”,无法解释这 20 人天花在哪里、哪些工作延期、是否发生返工,也无法用于下一轮估算。反过来,若所有数据都精确到分钟,团队又会把大量时间耗在填报上,产生看似精细、实际不可靠的记录。

我倾向于在任务层记录足够支持决策的粒度:任务负责人、角色或技能、计划开始与结束、估算范围、实际消耗、状态、依赖和变更原因。粒度以能发现资源冲突和估算偏差为准,不追求对每分钟进行监控。

三、常见误区:负载表看起来清楚,不代表计划可靠

1. 把 100% 利用率当作团队管理目标

高利用率常被误解为高效率。实际上,利用率越接近满载,团队面对需求波动和突发事件的缓冲越少。一个任务晚半天,可能把后续三项工作全部推迟;关键人员缺席一天,整个项目组合都可能重新排队。

利用率适合用来观察资源使用状况,不适合孤立地作为绩效目标。若组织要求所有人持续满负载,团队可能会把培训、知识沉淀、复盘和预防性维护压到计划之外,短期看产出增多,长期却提高了返工和人员流失风险。

2. 把“有空的人”直接分配到“缺人的任务”

资源调度首先要看能力与任务要求是否匹配。一个人有 20 小时空档,不意味着他可以替代正在超负载的测试负责人;任务若要求特定领域经验,临时分配新人可能增加审查和返工工作,结果是表面分担、实际加重。

我会把技能匹配分成“可独立承担”“需要指导”“不宜承担”三档,再结合任务风险和交付时限做判断。低风险、可拆分的工作可以用于培养;高风险、强依赖经验的工作,不应为了填满空档而随意转派。

3. 用月度平均负载掩盖关键周的峰值

一个月平均负载 80%,并不说明每周都安全。如果月底集中验收,前两周可能只有 50%,最后一周却达到 130%。这时月度平均值会让资源计划显得平稳,真正的风险却藏在交付节点前。

我会至少以周为单位看关键角色,并对里程碑前后的工作量做检查。对周期短、需求变化频繁的团队,日级视图可以用于处理当周冲突;但不建议把日历排得过细,否则计划本身就难以维护。

4. 把估算数字当作承诺事实

任务估算通常带有不确定性,尤其在需求不明确、依赖未确认、技术方案尚未验证时。若把单点估算直接当作精确工时,资源计划就会产生虚假的确定性。比如“开发 16 小时”可能实际落在 12 到 28 小时之间,差异取决于接口、数据质量和评审反馈。

更稳健的做法是记录估算范围或置信度。对于高不确定任务,可以将范围拆成探索、验证和实施三段,先安排有限资源验证关键假设,再根据结果更新后续计划。

5. 把加班当作常规产能

临时加班可以解决偶发峰值,却不能作为长期资源模型的默认输入。若一个项目每周都靠额外工时维持,计划实际已经超出团队可持续能力。此时应该讨论范围、优先级、交付时间或增补资源,而不是把异常当作标准。

加班数据还需要看分布。少数关键人员持续承担额外工作,风险往往高于全团队偶发一次峰值。平均加班小时可能掩盖个体负荷,因此要同时看团队总量、岗位分布和连续发生的周数。

6. 把资源冲突当成项目经理之间的协调问题

当多个项目竞争同一资源时,单靠项目经理互相谈判,往往会演变成谁更紧急、谁的负责人级别更高。组织需要明确优先级、资源审批权和冲突升级机制。否则每个项目都能证明自己优先,结果是所有承诺都被拖延。

资源冲突不是工具里的颜色问题,而是组织取舍问题。数据的作用是把冲突讲清楚:受影响的里程碑、可替代方案、每种方案的成本与风险。最终应由拥有组合视角的负责人决定,而不是让执行人员默默承担冲突后果。

四、专业判断逻辑:从需求到负载的全流程

1. 先界定计划范围与时间粒度

开始分析前,先明确资源计划覆盖哪些项目、哪些部门、哪些岗位,以及观察未来几周还是几个季度。不同周期需要不同精度:未来一至四周要能处理人员和任务的具体安排;更远的季度计划通常关注能力缺口、关键岗位和项目组合容量,不适合假装能精确到每个人每天。

同时要明确计划对象是“人员”“技能角色”还是“团队容量”。在早期项目组合评估阶段,按角色和团队容量估算更合理;当需求稳定、人员已明确时,再下钻到个人排期。过早锁定个人,可能导致组织为了维护一张表而忽视更有价值的方案调整。

2. 建立需求清单,并标记工作类型

将工作拆到可以估算、分配和检查的粒度。任务不宜大到跨多个阶段,也不宜碎到每个操作都单独建项。对大多数项目,任务应能清晰说明产出、负责人、完成条件和前置依赖。

我建议至少区分以下工作类型,因为它们的可预测性和调度方式不同:

  • 承诺型工作:已确认范围和日期的项目交付,资源计划应优先保障。
  • 探索型工作:需求或方案仍不确定,宜先安排验证任务,再根据证据扩展投入。
  • 支持型工作:咨询、故障处理和临时协助,应从历史数据估算容量,而非默认不存在。
  • 持续性工作:维护、运营、安全检查和技术债治理,需要稳定保留资源。
  • 能力建设工作:培训、轮岗和知识传承,短期消耗时间,长期降低单点风险。

3. 把人员可用时间从日历中算出来

计算有效产能时,先使用可核验的数据:法定工作日、个人休假、培训安排、固定会议、值班表和已知支持责任。对不确定的临时工作,使用历史区间或显式预留,不要把它藏在“机动时间”里却不说明依据。

一个常用的初始公式是:某周期有效产能 = 工作日 × 每日可工作小时 − 已知缺勤 − 固定协作时间 − 常规支持预留。公式本身不复杂,难点在于每一项口径是否真实,以及估算是否按团队实际调整。

(1)区分可用时间与可排期时间

可用时间是员工在组织安排下能够工作的总时间;可排期时间则是扣除固定协作、支持和其他必要工作的时间。两者混用,会让项目计划天然高估产能。

(2)支持预留按团队工作特征校准

稳定的产品研发团队、客户交付团队和运维团队,临时工作比例差异很大。可先回看最近六至十二周的支持记录,找出中位数和高峰区间,再决定计划预留。若数据不足,先使用透明的情景假设,并在复盘后修正。

(3)识别连续时间块的约束

需要集中工作的任务,除了总小时数,还要检查可用时间块是否连续。将两个零散小时拼成四小时,可能并不能满足需要连续分析的任务。对关键任务,应明确最小工作时段和协作窗口。

4. 建立技能矩阵,避免“人数等于能力”的错觉

技能矩阵的目标不是给员工贴永久标签,而是帮助计划者识别能力覆盖、备份关系和培养需求。维度可以包括技能领域、熟练程度、最近实践时间、是否能够独立交付、是否具备评审或指导能力。

为了让矩阵能用于排期,等级定义必须可观察。例如,“可独立承担”表示能够在已知业务约束下完成任务,并能处理常见问题;“需要指导”表示可承担拆分后的工作,但需要资深人员定期检查;“待培养”表示目前不适合承担有高交付风险的关键任务。

技能数据还需要定期更新。长期未实践某项技能的人,不应仅因过去做过就被视为当前可用。对于安全、合规和关键架构类任务,能力评估最好结合近期开工记录、评审记录或内部认证,而不是只依赖自我申报。

5. 估算工作量时同时记录范围和不确定性

估算可以使用工时、人天、故事点或相对规模,但组织必须明确口径。用于个人负载管理时,时间单位更直观;用于团队交付预测时,相对规模可能更适合比较工作复杂度。不要把不同团队的故事点直接换算成相同工时,因为估算习惯和工作构成可能不同。

对不确定性较高的任务,可以采用三点估算:乐观值、最可能值和悲观值。若团队使用 PERT 作为参考,可用“乐观值 + 4 × 最可能值 + 悲观值”除以 6 得到加权估算。但该计算只是估算工具,不会自动解决输入偏差,仍应通过实际完成数据持续校准。

6. 计算负载率,但不要让单一阈值替代判断

基本负载率可以按“计划工作量 ÷ 有效产能”计算。它适合发现明显超载和容量不足,但不应被当作跨岗位、跨团队一刀切的考核线。支持型岗位的临时工作比例高,项目型岗位的工作块要求不同,合理阈值自然不同。

我通常把负载率用作预警信号,再结合任务风险、持续周数、人员稀缺性和交付关键度判断。连续多个周期超出有效产能,值得优先处理;单周轻微超出但有明确替代方案,可能可以接受。数字负责提示,管理判断负责解释。

7. 将依赖关系和关键路径纳入资源视图

资源计划不能只问“谁还有空”,还要问“谁的工作卡住了别人”。一个关键评审人员只需投入两小时,却可能决定后续十个人能否启动;因此,工作量很小不代表影响很小。

对关键依赖,可以记录前置任务、需要的技能、最晚完成时间、替代人员和等待后果。计划时优先保障这类约束点,必要时调整普通任务,而不是把所有人的负载平均化。

8. 通过滚动预测持续更新,而不是一次定死

资源计划应当随着实际进展更新。每周或每个迭代检查任务估算与实际偏差、未完成原因、临时支持、人员变化和新增需求;按月或按季度检查能力结构、项目组合优先级和长期瓶颈。

更新不意味着每次都重排所有工作。优先更新受到变化影响的任务、关键角色和里程碑,再判断是否需要调整其他安排。滚动计划的价值在于快速发现偏差,而不是让团队陷入不断改表。

9. 设定预警规则,并明确谁负责行动

预警必须连着行动,否则只是更醒目的数字。组织可以按角色设定不同触发条件,例如关键人员连续两周负载超过团队设定上限、重要任务超过估算区间、关键技能只有一名可独立承担者,或项目之间出现日期冲突。

每条规则都应明确责任人和处理时限:谁确认数据,谁评估影响,谁批准资源调整,谁通知受影响项目。尤其要避免把超载警告只发送给执行人员,却没有给项目组合负责人调整范围和优先级的权限。

资源负载管理指南:项目经理如何做好人力资源计划,数据分析全流程

五、案例与数据观察:从“每个人都很忙”到可解释的资源决策

1. 案例背景:四个项目共享同一批关键角色

下面用一个情景模拟案例说明分析方法,数据不是任何企业的实际统计。设某中大型产品团队有 24 名成员,未来六周同时推进四个项目,并共享 3 名高级工程师、2 名测试负责人和 1 名数据安全专家。项目负责人分别按自己的里程碑排计划,没有统一查看共享资源。

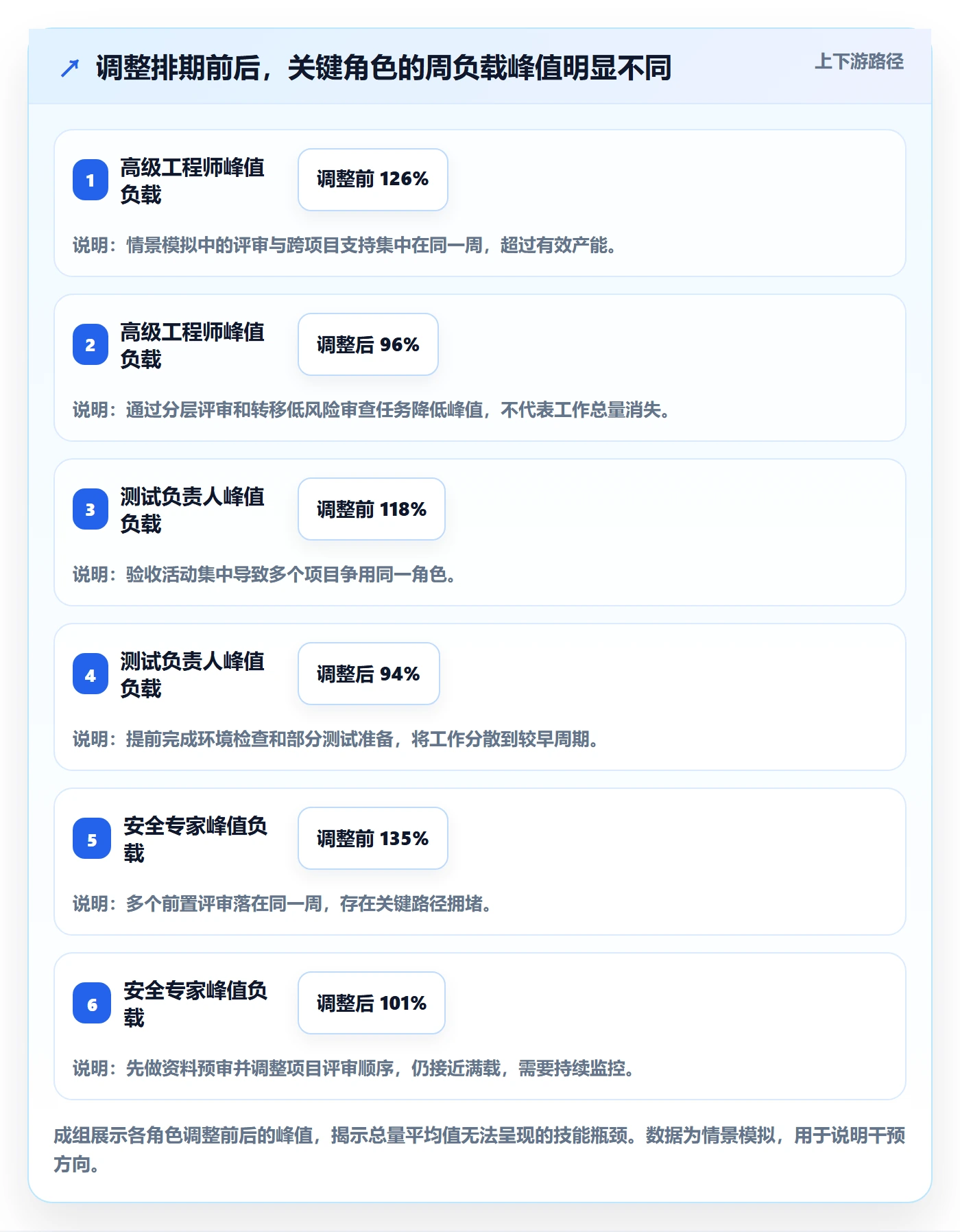

初始表格显示全团队月度负载约为 82%,不少人看起来还有空间。但下钻到周维度后发现,第 4 周的高级工程师计划负载达到 126%,测试负责人达到 118%,数据安全专家在同一周需要参加三个项目的评审。总体平均负载掩盖了关键角色的局部拥堵。

进一步检查任务依赖后发现,数据安全评审是两个项目上线前的前置条件;如果不在第 4 周完成,团队即使其他人员有空,也无法进入最终验收。此时“增加普通开发工时”并不能解决问题,真正需要的是调整评审顺序、拆分可并行的准备工作,或临时引入经过验证的备份人员。

2. 把“总量问题”和“结构问题”分开

团队先按技能和任务类型拆分超载原因。高级工程师的压力主要来自方案评审、关键代码审查和跨项目救火;测试负责人的压力来自集中验收;数据安全专家的负载则来自多个项目都把合规审查放到同一周。三者看起来都是人手不足,实际上需要不同处理方式。

对高级工程师,团队将部分常规代码审查授权给已具备能力的中级工程师,并保留高风险模块由高级人员复核。对测试负责人,团队把可提前验证的测试用例和环境检查移到前一周。对安全评审,则由项目组合负责人确定优先顺序,并拆出资料预审,减少专家会议中的重复讲解。

这些调整没有新增全职人员,却释放了关键角色的瓶颈时间。重要的是,这并不意味着团队“凭空增加产能”;它是把低风险工作转移、提前准备和重复沟通减少之后,提升了关键能力的有效使用。

3. 用负载率和交付风险共同判断方案

团队对比了三个方案:维持原计划并接受超负载、延后一个项目的评审、临时借调一名具备相关能力的人员。单看人员利用率,维持原计划似乎最省协调成本;但将延期概率、上下游等待和返工风险纳入后,方案差异就更清楚。

方案 关键角色峰值负载 预计里程碑影响 主要风险 适用判断
维持原计划 约 118%,126% 按期概率低,存在连锁延期 持续加班、评审质量下降、故障响应受挤压 不建议作为默认方案,仅适用于短期且有明确兜底安排的峰值
调整评审顺序并提前准备 关键周降至约 92%,101% 主要里程碑可保持,需重新确认依赖 前置资料准备不足可能导致评审返工 适用于任务可拆分、参与方能够提前协作的情形
临时借调合格人员 约 88%,96% 主要里程碑相对稳定 借调人员熟悉业务需要时间,原团队工作可能受影响 适用于有可验证备份能力、交接成本低且原团队能承受的情形

表中区间是情景模拟,用于展示如何比较方案,不是项目管理行业的通用基准。真实决策应使用本组织的历史完成率、人员熟悉度、外部依赖和延误成本重新估算。对关键上线任务,避免事故的价值可能远高于短期利用率差异。

4. 记录干预前后的变化,而不是只展示“调度成功”

模拟团队实施调整后,观察接下来四周的计划兑现率、关键角色超载周数、评审等待时间、返工小时和临时加班。这样做是为了区分真实改善与指标转移:如果峰值负载下降了,但准备工作变成了大量无偿加班,资源问题并没有解决。

管理者还应留意个体差异。团队平均值改善,不代表每个人都受益。若高风险工作仍集中在一个人身上,平均负载下降可能只是普通任务重新分配的结果,单点风险依旧存在。

资源负载管理指南:项目经理如何做好人力资源计划,数据分析全流程

5. 用实际记录校准估算,不追求一次算准

案例团队还发现,部分任务的实际工时持续高于估算,原因不是团队执行慢,而是原估算不包含需求澄清、跨系统联调和评审修改。将这些工作补进任务拆分后,后续计划更接近实际,项目负责人也更容易解释为什么某类工作需要额外预留。

估算偏差应按任务类型和团队查看。若所有任务都超估算,可能是估算口径漏项;若某一类任务偏差大,可能是需求质量、环境依赖或技能匹配有问题;若偏差集中在某个阶段,则可能是前置条件未满足。单纯要求个人“估得准一点”,往往没有触及系统性原因。

6. 建议追踪的指标与适用边界

指标不必越多越好。对多数项目团队,先从少量能触发行动的指标开始,再根据决策需要增加。每个指标都要明确分子、分母、周期和排除项,否则不同团队的数字无法对比。

指标 计算或观察方式 主要用途 容易误读的地方
计划负载率 计划工作量 ÷ 有效产能 发现超载、容量不足和局部峰值 不能单独代表效率或个人绩效
计划兑现率 按约定完成的计划任务 ÷ 到期计划任务 衡量计划可靠性,识别承诺与现实之间的差距 需区分合理变更和执行失败,避免压制必要调整
估算偏差 实际消耗与计划估算的差异 校准估算方法和任务拆分质量 异常值要结合范围变化、返工和外部等待解释
关键技能集中度 可独立承担关键工作的人数及占比 识别单点依赖和备份不足 人数相同不代表能力同等,需结合近期实践
等待与阻塞时长 任务因人员或依赖未就绪的时间 发现排队和协调成本 需区分资源等待、需求等待和外部审批等待
加班分布 按角色、人员和连续周期观察额外工时 识别不可持续的负载模式 团队平均值可能掩盖少数人员长期过载

资源负载管理指南:项目经理如何做好人力资源计划,数据分析全流程

六、不同情况下的行动建议:按问题类型选工具,而不是只加人

1. 项目刚启动,需求仍不稳定

在需求尚未稳定时,不要把所有工作都排到个人和具体日期。先建立角色级容量计划,明确探索阶段需要的技能与时间窗口,并将高不确定部分拆成短周期验证任务。验证结果出来后,再决定是否扩大投入。

这类阶段应优先保障关键假设验证、架构风险和外部依赖确认。若项目经理已经能列出详细到数周后的个人排期,却无法说明需求变更如何影响估算,计划精度可能只是表面精细。

2. 多项目争抢同一批稀缺人员

先把冲突显性化:哪些项目需要同一个人、冲突发生在哪些日期、哪项交付依赖该人员、替代者是否具备独立承担能力。随后由组合负责人按业务价值、风险和承诺成本确定优先级,而不是让每个项目各自维持原承诺。

如果不能新增人员,可比较四种调整:移动里程碑、缩小范围、改变工作顺序、培养或借用备份人员。真正值得保留的工作应优先获得关键资源;低优先级工作若仍占据稀缺能力,就需要明确延期或下线。

3. 团队经常被临时支持打断

不要把支持工作当作计划外噪声。先记录支持请求的数量、处理时长、问题类型和来源,找出主要负担是否来自产品缺陷、客户咨询、内部依赖或运维事件。然后设置轮值、值班缓冲或专门支持容量,减少多人同时被打断。

若支持需求波动较大,可以根据历史数据设置容量区间,而不是每周固定一个绝对数值。出现高峰时,按预先约定的优先级处理;若支持量长期超过预留,则应重新评估产品质量、服务范围或团队配置。

4. 关键人员持续超载,短期又无法招聘

先区分工作中哪些必须由该人员完成,哪些可以通过决策模板、标准流程、评审分层、知识库或指导机制转移。可将常规任务交给备份人员,关键人员保留高风险判断和最终审查,逐步建立能力冗余。

不要把“让关键人员培训别人”安排成额外工作,却不给出时间。知识转移本身需要资源,应纳入计划,并通过实际承担任务验证培训效果。只有当备份人员能够独立完成一类真实工作,单点风险才算降低。

5. 新团队缺少历史工时和交付数据

数据不足时,先建立简单、透明的基线。可以按任务类型记录估算范围、实际消耗、阻塞原因和验收结果,持续几个周期后再分析。不要为了看起来专业,直接引入复杂预测模型或精细到小时的填报要求。

在样本很少时,估算应保留较大不确定区间,并采用小批次交付。负责人需要明确告诉相关方:目前计划是基于哪些假设,哪些事件会触发重估,以及下一个可靠校准点何时到来。

6. 组织规模较大、项目和部门较多

当多个部门、事业部和项目组合共享资源时,个人表格往往难以维持一致。此时需要统一项目、人员、技能、计划时间、实际进度和资源冲突的口径,并定义哪些数据由团队维护、哪些由组合管理层审阅。

对于 100 人以上的组织,项目管理平台的价值通常不只在排期,而在于建立跨项目可见性、变更记录和责任链。以 PingCode 为例,企业可以结合自身流程管理项目与任务信息,并基于统一视图识别资源冲突;采用任何平台前,都应先确认它是否能支撑组织的权限、流程、数据治理和系统集成需求。

7. 紧急项目必须压缩交付时间

紧急不等于不需要计划。先明确不可变的日期和范围,再识别可以并行、可以降级或可以延后的工作。对高风险任务,压缩日历时间可能增加沟通、返工和质量风险,必须把这些后果写进方案。

若必须通过临时增加人手加速,先检查任务是否能有效拆分、接手所需的业务知识,以及新增协作者带来的沟通成本。对复杂、紧耦合的工作,投入更多人不一定更快;可能更有效的方式是减少范围、降低审批等待或集中关键决策。

资源负载管理指南:项目经理如何做好人力资源计划,数据分析全流程

七、不同情况下的取舍:没有零成本的资源方案

1. 调整范围与增加资源,取舍的是交付完整度和组织成本

缩减范围能保留日期,但可能推迟功能价值或增加后续发布成本;增加资源能补充容量,却会带来招聘、交接、管理和协作成本。对紧密耦合的项目,新增人员未必能立刻形成有效产能。

我的判断是先看任务是否可独立拆分。如果工作边界清晰、交接成本可控、所需能力能够快速验证,增加资源可能有效;如果核心困难是复杂决策、系统耦合和未澄清需求,调整范围或分阶段交付往往更稳妥。

2. 延后日期与维持日期,取舍的是承诺可信度和短期压力

维持日期可以保护外部承诺,但如果所需资源明显不足,实际结果可能是按期交付概率下降、质量风险上升。主动调整日期会带来沟通和业务影响,却能让计划重新贴近可执行能力。

延期不应只报一个新日期,还要说明改变日期的假设、关键依赖和风险控制措施。否则新计划只是重复旧计划的乐观偏差。若日期不可变,应清楚说明范围、风险接受人和兜底方案,不要把不可兼得的条件包装成“团队承诺”。

3. 借调与外包,取舍的是获得能力的速度和管理边界

借调通常更容易获取内部业务知识,但会影响原团队容量;外部合作可能补充专业能力或短期产能,却需要明确交付边界、数据权限、质量标准和验收方式。两者都不是零成本资源。

涉及核心架构、安全、合规或敏感数据的工作,应提高准入和审查要求。即使任务能够外包,也要保留组织内部的决策能力和知识沉淀,否则短期交付结束后,长期维护可能依旧受制于外部资源。

4. 精细填报与低管理成本,取舍的是数据颗粒度和团队注意力

更细的数据能帮助解释工作流向,但填报和维护会占用团队时间。若数据无法触发计划调整、风险处理或估算校准,精细化只会增加负担。

我建议先从任务级计划和实际记录开始,选取能够支持决策的字段。只有当某类资源长期短缺、成本很高或风险较大时,再增加更细的记录要求。任何新增指标都应能回答一个具体管理问题。

5. 统一阈值与角色化规则,取舍的是管理简洁和业务准确

统一负载阈值便于管理层快速扫描,但可能误伤波动大的支持岗位,也可能放过关键技能的局部过载。角色化规则更贴合实际,但维护复杂度更高。

对规模较小、工作类型相似的团队,可以先用简单阈值识别异常,再人工复核;对跨部门、多项目的组织,应按岗位、工作类型和风险等级逐步细分。不要一开始就追求完美规则,先保证定义一致、可解释、能行动。

6. 集中调度与团队自治,取舍的是整体优化和局部响应速度

集中调度能看到跨项目冲突,适合共享稀缺专家和高优先级资源;但如果所有任务都需要中心审批,团队会失去快速调整空间。完全自治则响应快,却可能反复争抢同一批人。

较稳妥的做法是分层决策:团队内的日常排期由团队负责人处理;跨项目的稀缺资源和重大日期冲突由组合层裁决;超出授权范围的风险再升级。边界越清晰,协调就越少依赖个人关系。

八、落地执行:建立一个能持续维护的资源管理节奏

1. 每周进行一次短周期负载检查

周检查聚焦未来一至四周的关键工作,优先看共享资源、临近里程碑、超出估算区间的任务和未解决依赖。会议不必逐人汇报“做了什么”,而应围绕需要决策的冲突展开。

每次检查结束,至少形成三类结果:确认无需调整的计划、明确责任人的调整事项、需要上级决定的取舍。没有负责人和完成日期的风险记录,很容易在下一周继续原样出现。

2. 每月复盘计划质量和能力缺口

月度复盘不仅看延期项目,也要看估算偏差、任务返工、支持工作占比、关键技能集中度和加班分布。目的是识别模式:某类任务总在后期增加工作量,某个角色总是成为等待瓶颈,或某些会议持续挤压专注时间。

复盘结果要能改变下一周期的计划方法,例如调整支持预留、重新拆解任务模板、安排交叉培训或改变评审顺序。只汇报数字、不改变规则,复盘就无法形成组织记忆。

3. 每季度评估项目组合与人才能力结构

季度层面需要回答更长期的问题:当前项目组合是否与组织战略匹配?哪些技能会成为未来瓶颈?关键岗位有没有备份?持续性工作是否被项目承诺挤出?这些问题不能靠每周排期解决。

能力建设应与需求预测连在一起。若未来几个季度都依赖某类稀缺能力,组织可以比较培训、轮岗、招聘、外部合作和项目节奏调整的成本,而不是每次都临时借人。

4. 使用工具时先统一数据规则,再自动化展示

项目管理平台可以减少重复汇总、增强跨项目可见性,并留下计划变更的记录。但如果不同团队对任务、工时、角色和完成状态的定义不一致,系统会更快地产生彼此矛盾的数据。

上线或扩展工具前,先确定数据责任:谁创建任务、谁维护计划日期、谁更新实际状态、谁审核技能信息、谁处理资源冲突。工具的成功标准不应只是“系统里有表”,而是是否减少了反复催数、缩短了冲突发现时间,并让取舍过程有据可查。

5. 给团队说明数据如何使用

资源数据常引发担忧:是否会被用于个人绩效排名?实际工时是否会变成监控?如果组织不说明用途,填报质量往往会下降,员工也可能倾向于报对自己有利的数字。

应明确资源数据主要用于项目预测、能力规划、风险发现和流程改善。若涉及绩效评价,必须说明规则、上下文和申诉机制,避免用单一利用率或填报时长判断个人贡献。

九、不同成熟度团队的实施路径

1. 初级阶段:先看见冲突

如果当前排期分散在多个表格和个人日历中,第一阶段不要追求复杂预测。先统一项目清单、人员与角色、任务负责人、计划周期、休假和关键依赖,让团队能回答“未来几周谁会被多个项目同时需要”。

此阶段的成功标准是冲突更早被发现,资源讨论不再依赖临时口头询问。若连任务和人员的基本信息都不一致,优先修复数据源,暂时不要上复杂的负载评分模型。

2. 发展阶段:让计划能够解释并预测

当团队已有稳定的数据记录后,加入有效产能、任务估算范围、支持预留、实际消耗和计划兑现率。按周观察峰值,按任务类型分析偏差,逐步建立适合本组织的预警规则。

此阶段的重点不是追求高预测准确率,而是知道误差来自哪里。若估算偏差能被需求变更、依赖等待或返工解释,团队已经具备改善基础。

3. 成熟阶段:让资源决策连接项目组合和能力建设

较成熟的组织能够在项目立项、资源配置、执行监控和能力建设之间建立闭环。新项目进入组合时,先检查关键技能容量和已有承诺;执行中出现重大变化时,能评估对其他项目的连锁影响;季度复盘则能把反复出现的瓶颈转化为培训、招聘或流程调整。

成熟不意味着每个数字都自动准确,也不意味着管理者不再判断。成熟的标志是数据口径透明,风险能够被讨论,资源冲突有明确决策人,团队不必靠长期加班维持计划表上的承诺。

资源负载管理指南:项目经理如何做好人力资源计划,数据分析全流程

十、下一步怎么做:用一轮小试点建立可信的资源视图

1. 选择一个真实且有代表性的团队

不要一上来覆盖全公司。选择一个有多个项目共享资源、又能获得负责人支持的团队,试点覆盖未来四到六周。团队规模和工作类型应足以暴露冲突,但不宜复杂到无法确认数据口径。

2. 用一周补齐最小必要数据

先收集项目与任务、负责人、技能要求、计划时间、估算范围、已知休假、固定协作、支持责任和关键依赖。缺少的数据可以标为待确认,不要为了让表格完整而编造确定值。

3. 做一次周维度的瓶颈检查

找出负载超过有效产能的角色、关键技能的单点依赖、峰值周的任务集中和无法按时满足的前置条件。对每项风险,写清楚可能影响、可选方案、需要谁做决定以及最迟决策时间。

4. 让计划在执行中接受检验

每周更新实际进展、未完成原因、支持工作和估算偏差。一个周期后,检查调整是否减少了关键角色的峰值、等待时间和加班,还是仅把工作转移到了别的人员或别的项目。

5. 把有效做法固化成组织规则

如果试点证明某些规则有效,再扩展到更多项目。例如,关键角色必须经过组合层确认、支持容量单独预留、估算范围随任务记录、评审前必须完成资料预审。规则应简明且能被执行,避免把试点变成一套繁重的填报制度。

资源负载管理的独特价值,不是让项目表更漂亮,而是把“人不够”拆成可以选择的原因与方案。它可能是总产能不足,可能是技能不匹配,可能是时间窗口冲突,也可能是需求不确定、支持工作不可见或组织没有明确优先级。原因不同,处理方式就不同。

下一步可以从一个团队、一段周期和一类稀缺资源开始:统一有效产能口径,画出周级负载,找出最重要的一个瓶颈,再用实际执行数据验证调整结果。能持续帮助组织作出范围、日期、能力和优先级取舍的计划,才是一份真正可用的人力资源计划。

常见问题解答(FAQ)

1. 项目经理如何把工作量估算转化为可执行的人力资源计划?

我过去排计划时,常把需求拆成任务后直接分配给团队成员,结果看起来人人都有事做,关键节点却还是延期。想知道从任务清单到人员计划,中间应该补上哪些判断,才能避免只按工时做表面分配?

先把需求拆成可验收的工作包,再估算每个工作包的工作量、所需技能和最早可开始时间。以一个预计持续4周的功能项目为例,假设工作量为前端12人日、后端18人日、测试10人日,不能据此简单得出“总计40人日,安排两个人做10天”:前后端可能存在接口依赖,测试也通常要等可测版本交付后才能充分开展。

计划表至少要记录任务、角色、工作量、依赖关系、负责人和计划时间,并先安排关键路径上的任务。估算可采用三点估算法:乐观、最可能、悲观工期分别为2、4、8天时,期望值约为(2+4×4+8)÷6=4.3天。对不确定性较高的任务,使用期望值而非最乐观值,更能避免计划从第一周就失真。

2. 资源负载率应该怎么算,超过多少需要调整?

我看过团队的资源表,有人负载率超过100%,也有人只有六七成,但每个人的工作内容和会议量都不一样。想确认负载率到底按什么口径算,超过多少才代表有风险,而不是单纯看一个百分比就判断忙不忙?

建议按“计划投入工时÷可用工作工时”计算,并统一统计周期和口径。例如一名成员一周名义工作40小时,扣除固定会议、支持值班和休假后,可用于项目的时间只有30小时;若计划投入27小时,项目负载率是90%,而不是按40小时计算出的67.5%。负载率不是绩效指标,也不存在适用于所有团队的硬性红线。

实操中可把连续两周超过85%作为检查信号,超过100%则优先核查是否重复分配、忽略了日常支持,或把任务工时当成连续可用时间。还要看工作是否集中在关键岗位:两名测试人员整体负载只有75%,并不代表安全,如果唯一熟悉发布流程的人已经排满,发布风险仍然很高。

3. 项目经理发现关键岗位资源过载时,应该先加人还是调整优先级?

我遇到过一个开发人员同时负责多个项目,大家都说自己的任务紧急,最后临时借人也没能马上缓解。想知道资源过载时怎么判断是加人、延后任务,还是重新分配工作,避免越协调越乱?

先判断瓶颈在哪个环节,再决定加人还是改计划。某岗位连续两周被安排每周36小时项目任务,但实际可用时间只有30小时,缺口是6小时;若任务依赖该成员独有的业务知识,临时增加一名新人未必立即补上缺口,因为交接和复核也会占用瓶颈人员时间。

建议依次检查任务优先级、截止日期是否真实、工作能否拆分或转交、依赖是否可并行,最后再评估借调或招聘。把低优先级任务延后一周,有时比立即加人更有效。若决定补充资源,应把带教、权限申请和熟悉系统所需时间计入计划,并明确新成员从哪项可独立交付的工作切入,而不是只在资源表上增加一个姓名。

4. 如何用数据分析持续更新人力资源计划,而不是只在项目启动时做一次?

我通常在立项时做过资源表,但项目开始后需求、缺陷和请假都会变化,计划很快就没人维护。想知道哪些数据值得每周看,以及如何区分正常波动和需要升级处理的资源风险?

每周固定更新三类数据:剩余工作量、实际投入与可用工时、任务交付和阻塞情况,并保留上一周的预测值用于对照。例如某任务上周估计剩余8人日,本周完成后重新估计仍剩7人日,虽然团队投入了4人日,但工作量只减少1人日,可能说明需求变更、返工或估算口径有问题,不能继续按原速度推算完成日期。

可以记录“预计完成日与目标日的差距”“连续超负荷周数”“阻塞任务数量”作为预警指标;当关键任务预计晚于目标日期,或同一岗位连续两周超出可用工时,就召集相关负责人调整范围、顺序或人员。数据的价值不在于堆图表,而在于让每次调整都有依据,并说明谁在什么时间做了什么决定。

核心关键词

读者评论

郑
郑云舟

我们团队也把会议、值班和临时支持扣除后再排项目任务,计划明显更接近实际。不过支持工作波动很大,按过去几周预留容量时,遇到故障高峰还是容易失准。

邱
邱诗涵

文中强调技能匹配很有必要。我们曾把任务分给有空档但缺少相关经验的同事,最后资深成员花了更多时间指导和返工。只是技能等级怎么评估,团队里确实不太容易统一。

杨
杨依诺

我认同不该把利用率当成目标,但保留缓冲后,管理层有时会追问为什么资源没排满。除了延期率和加班情况,哪些指标更适合说明这部分余量确实在降低交付风险?

文章包含AI辅助创作:资源负载管理指南:项目经理如何做好人力资源计划,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537887

赞 (0)
飞飞飞飞
资源负载怎么做?项目经理效率提升:人力资源计划从0到1
上一篇 1小时前
人员投入最佳实践:项目经理人力资源计划数据分析,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
