人力规划流程与规范:项目经理人力资源计划风险控制关键指标

人力规划失控,往往不是因为团队人数不够,而是计划把“可用人数”误当成“可交付能力”:项目计划里写着 10 名工程师,实际却有 3 人被其他项目占用、2 人缺少关键技能、1 人即将休假。项目经理看到的是 10 个名字,项目真正能调用的可能不足 6 个全职当量。人力规划的核心,是把任务、技能、时间、承诺和风险放进同一套可校验的决策框架,并持续验证计划与现实之间的偏差。

一、核心结论:人力计划不是名单,而是一套风险控制机制

1. 计划的质量取决于“有效产能”,不是编制人数

我判断一份人力资源计划是否可信,不先看岗位人数,而先问三个问题:这些人何时可以投入、投入多少比例、是否具备当前任务所需能力。项目经理若只把部门给出的人员名单复制进甘特图,得到的是名义产能,不是可交付产能。

一个简单但经常被忽略的计算是:有效产能=计划投入工时×可投入比例×技能匹配系数。比如某位开发人员未来四周每周可工作 40 小时,但已有 25% 时间被维护任务占用,且当前模块经验不足,按 0.8 的技能匹配系数估算,有效产能约为每周 24 小时,而不是 40 小时。

人力规划的第一项控制指标应是有效产能覆盖率,而非团队人数。覆盖率可以按关键任务所需有效人天除以已确认有效人天计算。覆盖率低于 1,代表计划存在缺口;即使总人数看起来充足,也可能因技能错配、时间冲突而延期。

2. 关键指标要能触发行动,而不只是汇报

指标不是为了月报好看。每个指标都应对应一个责任人、一条阈值和一个处理动作。若关键岗位的资源确认率低于 90%,项目经理要升级协调;若连续两个周期的负荷偏差超过 15%,则要重新估算或调整范围,而不是继续要求团队“加把劲”。

我建议把指标分成三层:计划质量指标回答“计划可靠吗”;执行过程指标回答“资源是否按计划到位”;结果指标回答“人员安排是否带来交付、质量和成本变化”。三层缺一不可。只看结果,容易发现得太晚;只看计划,容易把未经验证的假设当成事实。

指标层级 代表指标 主要用途 触发动作示例
计划质量 有效产能覆盖率、岗位确认率、技能匹配率 判断启动条件是否成立 关键岗位未确认时,不承诺不可逆里程碑
执行过程 资源到位率、负荷偏差、跨项目占用率 识别计划与实际的偏离 偏差超阈值时调整任务顺序或资源分配
结果反馈 交付预测偏差、返工工时占比、加班依赖度 验证配置是否有效 持续返工时先查技能与任务拆分,不先加人

人力规划流程与规范:项目经理人力资源计划风险控制关键指标

3. 规划要同时覆盖资源、技能、时间和不确定性

人力计划不能只是一张资源分配表。可执行的计划至少包含岗位与能力要求、工作包和估算依据、人员投入时间、跨项目占用、资源确认状态、关键岗位替补方案,以及假设失效后的应对策略。

计划中每个数字都应有口径。比如“投入 50%”究竟是每周 20 小时,还是每个迭代承担一半工作?“高级测试人员 1 人”是否包括测试自动化能力?不写清口径,项目经理、职能经理和团队成员可能各自理解,最后却都认为自己按计划执行了。

二、背景与真实场景:为什么人力规划常在启动后才暴露问题

1. 组织资源不是可以随时调用的库存

在中大型企业里,人员通常同时服务于项目、产品维护、客户支持、合规整改和内部建设。组织结构图上的汇报关系,不等于项目经理拥有调度权。人力规划必须经过资源负责人确认,并处理同一人员的多项目冲突。

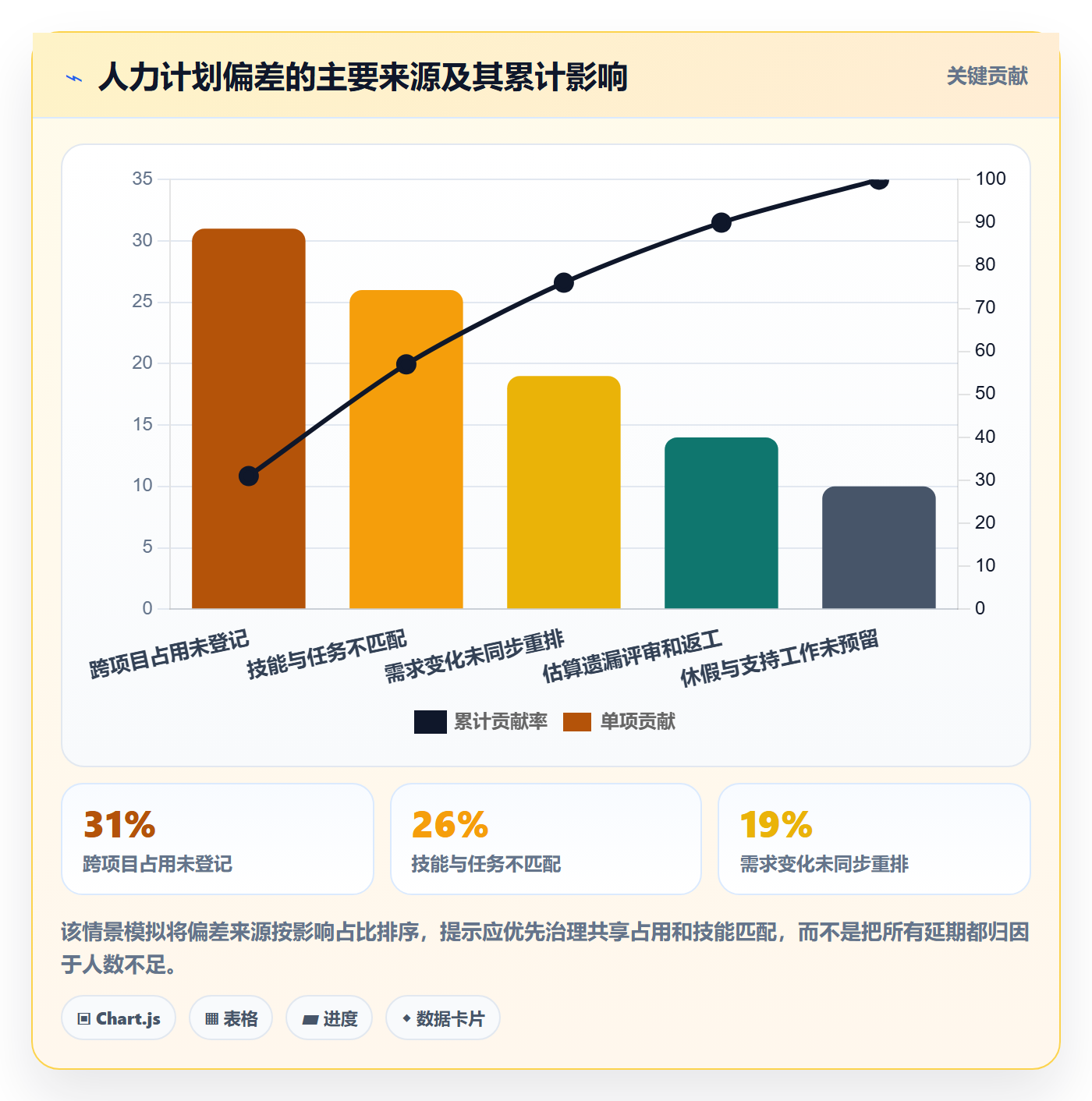

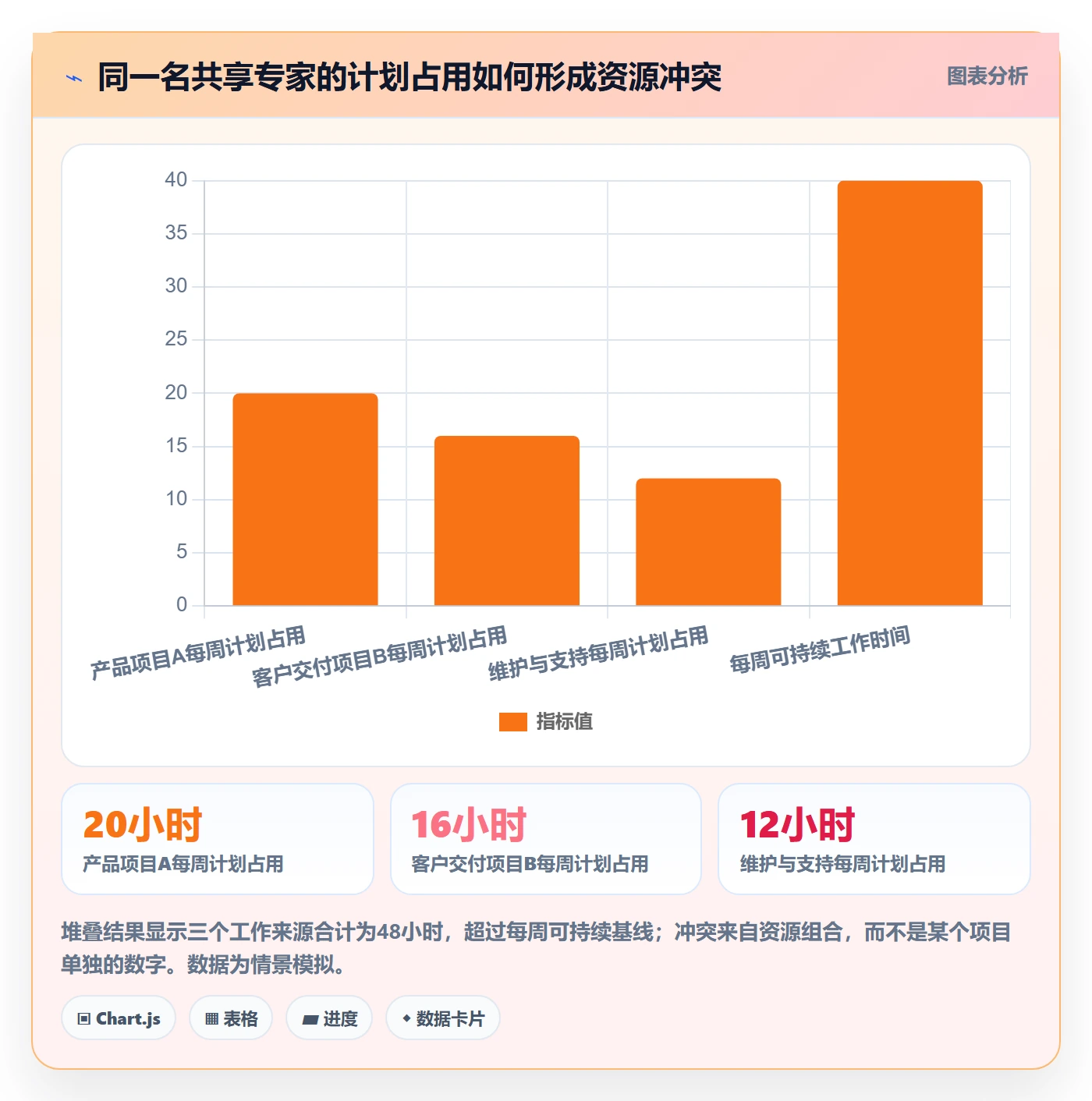

不少延期并非单个项目内部估算错误,而是组织层面的资源承诺重复。两个项目都把同一位架构师安排在同一周做关键评审,两个计划分别看都合理,合并后却不可能执行。这类问题无法靠项目经理在项目内部优化解决,必须建立共享资源视图和升级机制。

2. 任务估算如果不拆到技能层,缺口会被平均数掩盖

假设一个迭代需要 80 人天开发、30 人天测试、12 人天数据分析。团队总共还有 130 人天可用,看起来刚好够。但如果其中 20 人天开发工作必须由熟悉旧系统的人完成,而这类人员只有一人,且只能投入 10 人天,那么总量平衡仍无法避免关键路径延误。

因此,我会先按工作包拆分任务,再标记技能要求、最低熟练度、任务依赖和最晚开始时间。只有到这个粒度,才能识别“总量够、结构不够”的问题。职位名称往往太粗;“后端工程师”不等于能接手特定语言、特定系统或特定合规要求。

3. 高风险场景通常有可观察的早期信号

  • 关键人员确认日期晚于项目启动或设计冻结日期。
  • 核心任务依赖单一人员,且没有经过验证的替补。
  • 同一人员在多个项目里的计划负荷之和长期超过可用工时。
  • 计划依赖大量加班才能按期完成,却没有把加班视为风险。
  • 人员投入比例持续变化,但范围、日期和预算没有同步调整。
  • 团队产出下滑时,管理者只增加人手,没有检查返工、等待和任务切换。

这些信号的重要性在于,它们通常比最终延期早数周出现。项目经理若只在里程碑延误后追问“为什么缺人”,其实已经错过了成本较低的干预窗口。

人力规划流程与规范:项目经理人力资源计划风险控制关键指标

三、常见误区:看似精细的计划,为什么仍然不可靠

1. 把全职人数直接换算成完整工时

项目计划里常见的“1 人月”容易造成错觉。员工的工作时间不可能全部转化为项目任务:会议、代码评审、问题响应、培训、休假、组织事务都会占用时间。不同团队的可用比例也不同,维护型团队和新项目团队不应套用同一个默认系数。

与其争论一个通用利用率,不如按团队历史记录建立基线。连续 8 至 12 周采集计划工时、实际工时、非项目工作和返工时间,再按团队、角色与工作类型分层。基线并非完美预测,但通常比把每周 40 小时全部计入产能更接近现实。

2. 把“资源已分配”误认为“资源已确认”

在计划表里填入姓名,不等于对方的职能经理已经承诺,也不等于本人知道自己要承担什么任务。资源状态至少要区分“需求提出”“负责人评估”“时间待确认”“已确认”“已到岗”“已释放”。不同状态不能被压成一个“已分配”字段。

对于尚未确认的人员,计划应保留风险标记和日期。项目经理可以用概率加权做预测,但不能在对外承诺时把待确认资源当作确定资源。对客户或管理层承诺交付日期时,关键路径上的不确定资源应单独列出,而不是隐藏在总人数里。

3. 只关注人数缺口,不关注技能缺口

“缺两个人”不是足够精确的资源需求。项目经理需要说明缺的是哪种能力、在哪个阶段、每周需要多少投入、持续多久,以及是否可由培训、外部支持或范围调整替代。

如果缺口是常规工作量,短期补充人员可能有效;如果缺口是领域知识、系统权限或关键决策能力,新成员上手需要时间,临近交付时加人反而增加沟通和辅导成本。此时,先让已有专家拆分知识、明确接口,再补充执行人员,往往更稳妥。

4. 用平均负荷掩盖关键路径过载

团队平均负荷为 75%,不代表安排合理。可能有人只有 30%,而唯一掌握数据迁移的人负荷达到 130%。平均值把风险抵消掉了,却没有消除任何实际瓶颈。

负荷指标要按人员、技能组和关键任务分别观察。对关键岗位,我更关注峰值负荷、连续超负荷周数和可替代性,而不是团队总平均。连续高负荷既是交付风险,也可能导致缺陷、事故和离职风险。

5. 计划只在立项时做一次,之后没有滚动更新

人员计划是动态预测,不是一次性审批文件。需求范围、缺陷数量、依赖团队交付和人员可用时间都会变化。若计划仍沿用立项时的投入比例,项目经理得到的只是历史快照。

我建议高风险项目每周核对一次关键资源,普通项目至少每两周或每个迭代更新一次。更新不是把每个人每小时的变化都记下来,而是重新判断关键路径、资源冲突、剩余能力和交付预测。

人力规划流程与规范:项目经理人力资源计划风险控制关键指标

四、专业判断逻辑:把人力规划做成可复核的流程

1. 从交付目标反推工作包与所需能力

规划从交付物开始,而不是从现有人员名单开始。先定义验收标准,再拆解工作包、依赖关系、估算和完成条件。随后把每个工作包映射到所需技能和熟练度,避免出现“有人做了很多事,但关键交付物没有负责人”的情况。

工作包需要足以支持估算和责任分配,但不必细到每个操作步骤。若一个任务持续数周、跨多个技能或缺少可验证的完成标准,就可能过大。拆分的目的不是增加管理颗粒度,而是让项目经理能够识别等待、并行条件与资源瓶颈。

2. 计算可用产能,并公开估算假设

对每个角色或技能组,可以按周期计算:净可用工时=名义工时-已承诺的其他项目工时-固定运营工作-已知休假;有效可交付工时=净可用工时×技能匹配系数×可持续投入系数。

其中,技能匹配系数和可持续投入系数不能伪装成精确科学。团队可以先采用经验区间,再用实际交付数据校准。例如,刚加入项目且不熟悉系统的人员不宜按成熟成员同等产能估算;任务中若包含高比例探索工作,也要单独加风险缓冲。

所有调整系数都应记录依据、适用范围和复核日期。若某团队长期用固定折扣掩盖流程问题,应调查等待、会议负担和返工来源,而不是无限降低产能预期。

3. 找出关键岗位、单点依赖和最晚确认日期

关键岗位不是职级最高的人,而是其缺席会阻塞关键路径、造成不可逆决策延迟或使验收无法完成的人。项目经理可以将关键任务标记为单点依赖,并为每项依赖定义替补方式:培养备份、提前完成知识转移、引入外部支持,或调整任务顺序。

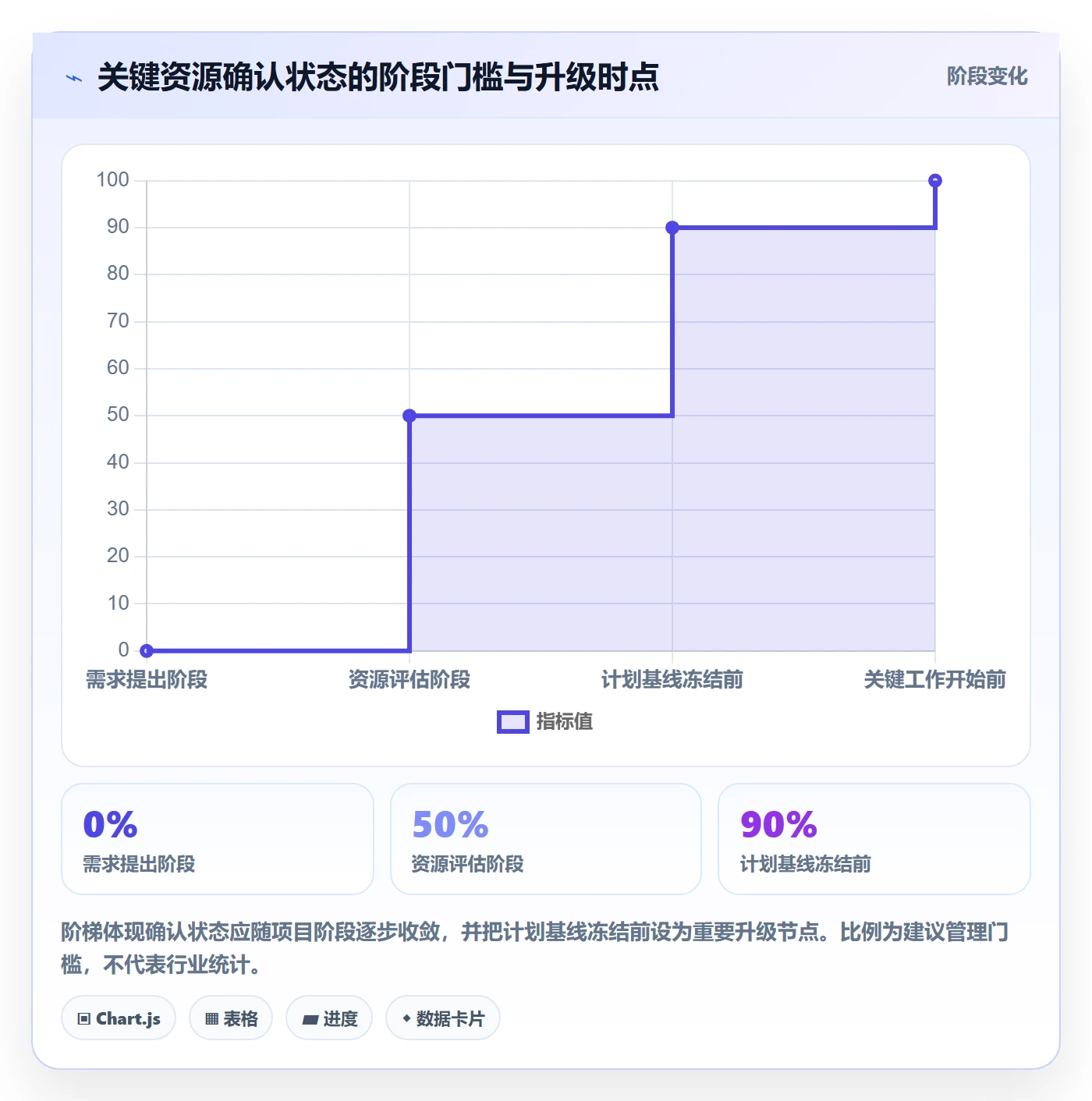

资源确认也要有截止日期。若某关键人员必须在设计阶段开始前到位,那么“计划开始日”并不足够;还要设定最晚确认日和升级日期。过了确认节点仍不确定,就要及时启用备用方案,而非继续假设人员会按时加入。

4. 设置预警阈值,区分局部问题与结构性问题

阈值要结合组织环境设定。下面的数值可作为讨论起点,不是普适行业标准:关键岗位确认率低于 90% 时升级;关键技能有效产能覆盖率低于 1.1 时重新评估范围或时间;个人计划负荷超过可持续基线 110% 且持续两周时,必须调整;滚动预测连续两期偏差超过 15% 时,检查估算和流程假设。

对于高安全、高合规或高客户影响项目,阈值应更保守。探索性研发可以容忍更大的估算区间,但需要更短周期、更清晰的学习目标和更频繁的重新规划。判断重点不是“偏差是否存在”,而是偏差是否可解释、是否在扩大、是否已有负责人采取动作。

指标 计算口径 建议观察方式 达到预警后的动作
关键岗位确认率 已确认关键岗位数÷计划关键岗位数 按里程碑和技能类别分层 升级至资源负责人,启用替代安排
有效产能覆盖率 已确认有效产能÷关键工作所需有效产能 按迭代或周滚动观察 重新排优先级、范围、时间或预算
计划负荷偏差 实际投入与计划投入的差值÷计划投入 同时查看个人峰值与团队中位数 查明占用来源,重新分配工作
单点依赖覆盖率 已有可验证备份的关键任务数÷单点依赖任务数 在设计评审和关键交付前复核 知识转移、任务拆分或降低依赖
加班依赖度 加班工时÷项目总投入工时 观察连续周期变化而非单周峰值 重估范围和容量,避免把临时补偿常态化

5. 将人力风险纳入项目治理节奏

风险登记册里应写清风险事件、原因、触发条件、影响、应对动作、责任人和复核时间。例如:“数据迁移负责人尚未确认,若本月 15 日前无法落实,测试准备预计延后两周;项目经理负责升级,备用方案为先完成模拟数据迁移。”这比“人力不足风险”更可管理。

治理会议不必讨论全部人员,而应聚焦三类例外:关键资源未确认、负荷超过阈值、预测发生显著变化。把正常状态从会议里移走,能让讨论集中在需要决策的地方。每次会议结束时,资源变化必须同步到项目计划、风险记录和对外预测。

人力规划流程与规范:项目经理人力资源计划风险控制关键指标

五、案例与数据观察:从“人不够”转向“瓶颈在哪里”

1. 情景案例:团队名义上充足,关键任务仍然等待

下面是一个用于说明分析方法的情景案例,数据为模拟,不代表特定企业的真实项目。某产品团队计划在 12 周内完成一轮关键能力升级,名义团队 12 人,包括 6 名开发、3 名测试、1 名数据工程师、1 名产品经理和 1 名设计师。

启动时,项目经理按 12 人全职投入估算,总体人力看似宽裕。进一步核对发现:两名开发人员每周有约 12 小时维护工作,一名测试人员要支持线上质量问题,数据工程师同时承担其他项目迁移任务;此外,关键接口只有一位开发人员熟悉。

按工作包拆分后,团队每周计划有效投入约 310 小时,关键任务需求约 325 小时,表面缺口不大。但关键接口开发需要 60 小时,而唯一熟悉该模块的人员四周内只有 32 小时可投入。团队总产能缺口约 5%,关键岗位缺口却超过 45%。整体平均数没有显示这个风险。

如果此时简单要求全员加班,可能短期增加可用工时,却没有解决接口知识单点和并发冲突。项目经理更合理的选择是:把接口设计与实现拆开,先安排专家完成设计决策和代码走查;再让另一名开发人员承担可并行的实现任务;同时提前安排测试人员参与接口契约评审,减少后段返工。

2. 采用组合措施,而不是只增加一个人

案例团队将计划调整为四项:确认专家每周固定投入 8 小时;将 16 小时的常规开发工作交给经过评审的备份人员;测试提前介入接口契约验证;把非关键报表功能移至下一迭代。新的计划没有追求所有人满负荷,而是先解除关键路径上的技能瓶颈。

在情景模拟中,关键接口等待时间从预计 3 周降至约 1 周,项目总工时增加约 4%,但关键路径预测缩短约 2 周。这个结果说明,人员总量和进度改善并非线性关系。投入少量专家时间去解除阻塞,可能比增加一名通用执行人员更有效。

3. 观察趋势比盯单次数字更有价值

项目经理不应把一周的负荷偏差直接当作结构性问题。一周超负荷可能源于集中评审或事故处理;连续多个周期都由同一岗位超负荷,则说明计划、流程或组织资源配置需要改变。判断时应同时看负荷变化、返工时间、任务等待时间和交付预测偏差。

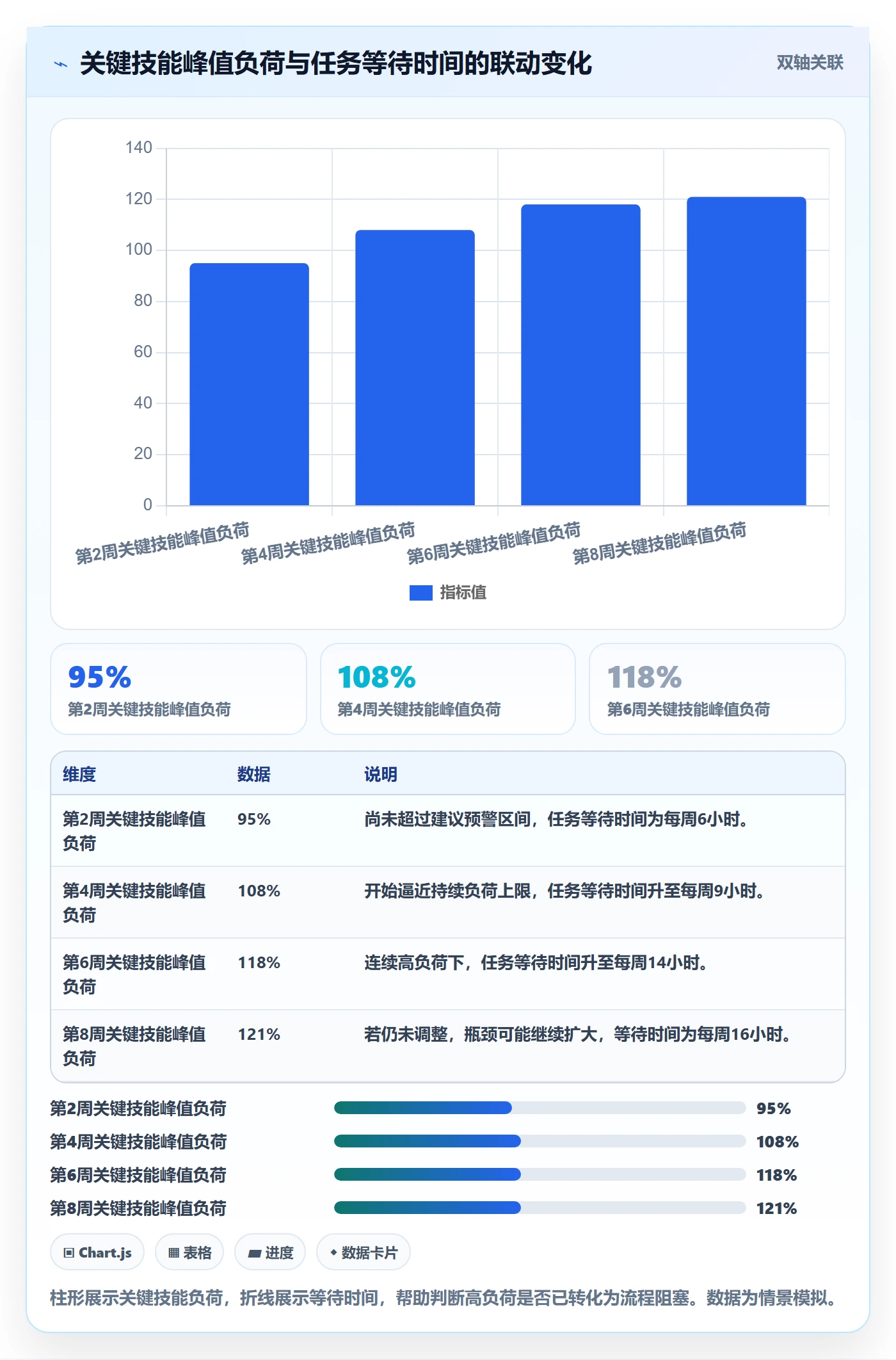

在模拟的 8 周滚动记录中,团队总负荷长期维持在 85% 左右,但关键技能组的峰值负荷连续 3 周超过 115%。同期关键任务等待时间从每周 6 小时升至 14 小时,返工工时占比从 8% 升至 13%。这类组合信号比“团队利用率 85%”更能说明实际风险。

观察维度 调整前情景 调整后情景 解释
关键岗位每周可用工时 8小时 16小时 通过明确专家投入窗口,减少临时协调等待。
关键接口预计等待时间 3周 1周 设计决策和可并行实现拆开后,工作不再依赖专家全程执行。
非关键功能范围 全部纳入本期 部分移至下一迭代 主动调整范围,避免把不确定资源转化为隐性加班。
预计总工时变化 基准值 增加约4% 短期成本增加,但用于减少关键路径等待和后段返工。

人力规划流程与规范:项目经理人力资源计划风险控制关键指标

4. 数据使用边界:模拟数字不能冒充组织基线

上述数值用于说明计算方法,不能直接作为企业绩效目标。不同组织的工作类型、技术栈、维护比例和会议负担差异很大。项目经理应从本组织的历史项目、工时记录、工作项流转数据和资源确认记录建立基线,并说明样本范围、周期和计算口径。

公开管理数据也要慎用。项目管理成熟度调查、行业报告或劳动力统计可以作为宏观背景,但不能直接推导某个项目应该有多少人、产能利用率应该达到多少。宏观数据回答的是群体趋势,具体计划仍需经过工作分解和资源确认。

六、工具与数据治理:让计划更新成为低成本动作

1. 先定义最小数据集,再考虑系统功能

工具可以帮助整合任务、角色、投入、依赖和风险,但工具不会自动让数据变真。若团队没有明确“计划工时”“实际投入”“已确认资源”的定义,系统里只会更快地产生彼此矛盾的数字。

人力规划的最小数据集建议包括:工作包、所需技能、计划周期、估算工时、资源负责人、确认状态、投入比例、其他项目占用、关键路径标记、替补方案和更新日期。对于个人敏感信息,应限制访问范围,只收集实现交付管理所需的数据。

2. 把资源台账与任务计划连接,而非复制多份表格

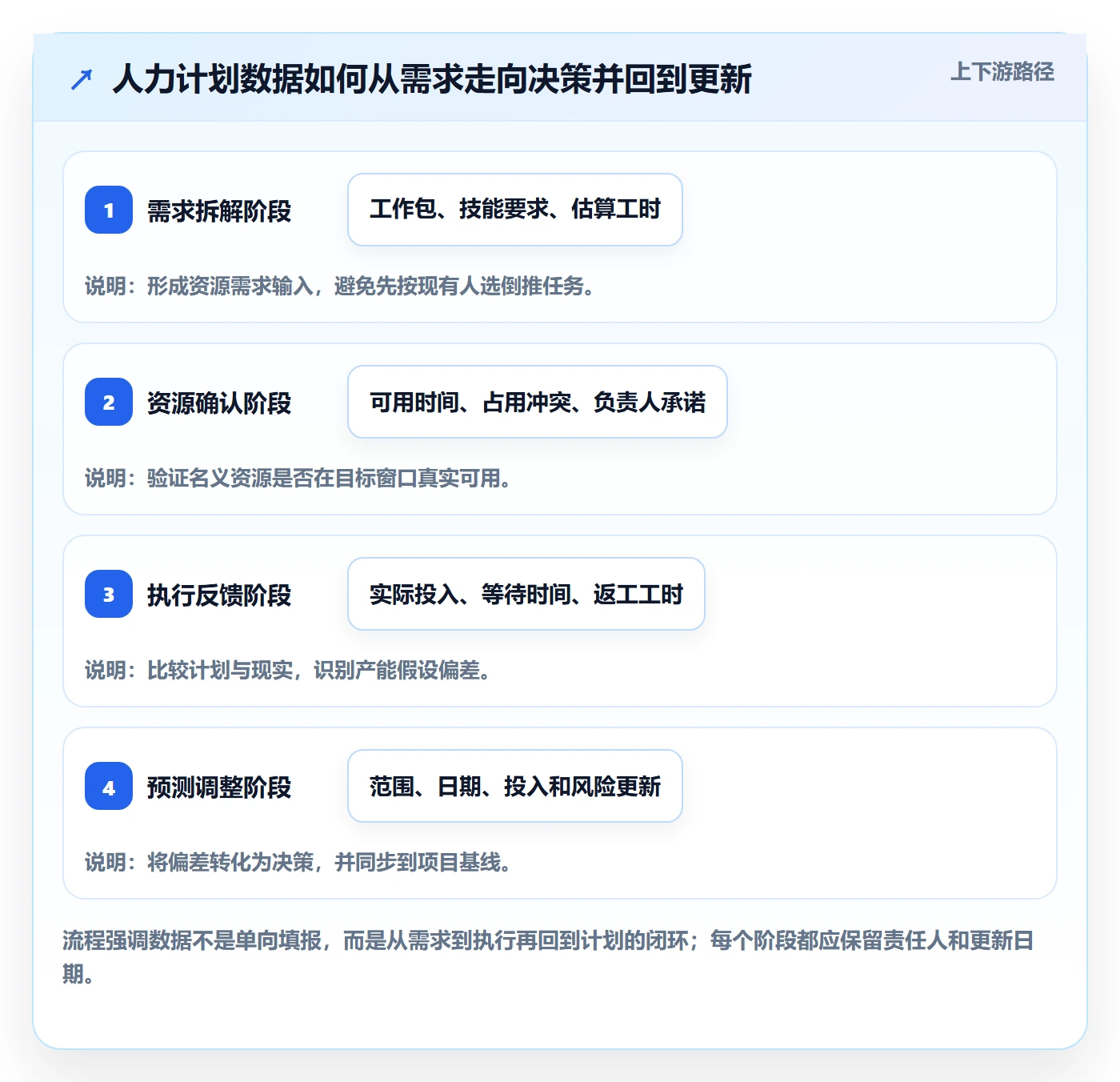

当任务计划、资源确认和跨项目排期分散在多份表格中,项目经理很难发现共享资源冲突。更可靠的做法是让同一岗位需求在任务层与资源层可追溯:任务需要什么能力,谁确认供给,实际投入是否发生变化,变化影响了哪些里程碑。

对 100 人以上的组织,跨项目资源协调和权限治理会更加复杂。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,评估重点不应是界面上能否录入工时,而应检查能否把项目计划、工作项、人员投入、协作权限和风险状态放在统一的管理流程中。具体能力需按企业实际版本、配置和采购范围核验,不能仅凭产品介绍推断其适配程度。

工具评估时,我会用一个真实但不敏感的项目做小范围验证:一项关键工作是否能关联责任人和技能要求;资源变更能否同步影响计划;跨项目占用能否被看见;管理者能否按权限查看;数据导出是否支持审计与复盘。试点结果比功能清单更有决策价值。

3. 设定数据责任,避免系统成为“计划墓地”

项目经理负责更新项目需求、工作包和预测;职能经理负责确认人员能力与可投入时间;团队负责人负责反馈实际占用和障碍;项目管理办公室或组织治理角色负责定义口径、检查跨项目冲突。责任要落到岗位,不能只写“项目组共同维护”。

更新频率也应与决策节奏一致。关键路径资源可以每周更新,其他资源按迭代更新;里程碑临近时提高核查频率。若频繁更新带来的管理成本超过决策价值,应减少字段或自动化数据采集,而不是要求每个人每日填写大量细碎工时。

人力规划流程与规范:项目经理人力资源计划风险控制关键指标

七、不同情况下的行动建议:先判断问题类型,再选择干预方式

1. 项目即将启动,但关键人员尚未确认

先判断该岗位是否在关键路径上。若是,不要把待确认人员作为确定产能写入基线;应列出确认截止日、升级路径和备用方案。若暂时无法确认,可以先安排不依赖该岗位的工作,但不能让团队在缺少关键决策的情况下大规模启动,避免返工。

项目经理要和资源负责人谈具体时间窗口,而非只问“能不能给人”。例如:“未来六周每周需要 12 小时,设计评审前两周必须到位;若只能提供 6 小时,接口工作将拆分并推迟测试准备。”有条件的请求更容易获得可执行的承诺。

2. 团队总产能不足,但工作可以调整顺序

先做优先级排序,区分必须交付、可延后、可删除和可用低成本替代的工作。若业务价值允许,削减低优先级范围通常比长期加班更稳健。调整后要重新估算关键路径,不能只从总工时里删掉一部分,却忽略任务依赖和验收约束。

若项目有固定合规或合同日期,范围调整空间有限,则应同步评估外部支持、阶段交付和管理层协调资源。外包不是即时产能,必须考虑采购、权限、知识转移、质量检查和内部接口成本。

3. 资源数量足够,但技能不匹配

评估缺口是短期专业判断还是长期执行能力。如果只是少数关键决策依赖专家,可让专家集中完成架构评审、关键方案和验收把关,再由其他成员执行明确任务。如果执行本身需要专业技能,就要考虑培训、调配、招聘或外部支持,并把上手时间计入计划。

技能矩阵应基于可观察证据,而不是简单自评。可以用任务完成记录、代码评审结果、演练表现、认证或同伴反馈来校验。矩阵的目的不是给员工贴标签,而是帮助项目经理做任务分配和备份设计。

4. 人员负荷持续超标,且进度仍然恶化

此时不应继续提高利用率目标。检查需求变更、任务切换、等待、缺陷返工和决策延迟。若实际工时增加但完成量没有同步提升,问题往往不在“投入不足”,而在系统中存在阻塞或返工放大。

针对不同原因分别行动:需求变化频繁,就设变更评审和范围边界;任务切换过多,就限制并行工作;等待严重,就提前处理依赖;返工上升,就加大测试前移和质量评审。盲目补人可能增加协调成本,使问题进一步复杂化。

5. 项目处于探索阶段,工作量难以准确估算

探索型任务不适合假装精确。可以先为团队设定时间盒,明确需要验证的假设、可接受的试验成本和阶段性退出条件。时间盒结束后,根据证据重新评估工作量、技能需要和交付范围。

探索阶段的人力计划应给出区间和信心等级。比如标注“估算 4 至 7 人周,低信心,取决于外部接口可用性”,比填入一个看似精确的 5.2 人周更诚实,也更利于管理层做风险决策。

八、不同情况下的取舍:没有一种资源策略适合所有项目

1. 增加人手还是调整范围

增加人手适用于任务可并行、接口清晰、上手成本可控且关键瓶颈确实是执行容量的场景。若工作高度耦合、系统知识集中或交付窗口很短,新增人员可能先消耗老成员时间,短期产出反而下降。

调整范围适用于低优先级功能可延后、交付价值可以分阶段实现的场景。代价是业务方可能需要接受功能不完整或分期收益。项目经理要把“延后什么、对谁有影响、何时补回”说清楚,不能把范围缩减包装成无成本优化。

选择 更适合的情况 主要收益 主要代价与风险
增加内部人员 任务可拆分,内部有可用技能 减少长期容量缺口,沉淀组织能力 可能产生协调和上手成本
引入外部支持 需求短期明确,内部技能缺口可界定 较快补充特定专业能力 采购、权限、知识交接和验收成本较高
调整交付范围 存在低优先级功能或可分阶段交付 保住关键路径与核心价值 需要业务方接受功能延后或取舍
调整交付日期 日期缺乏外部刚性约束,工作不可合理压缩 减少不健康加班和质量风险 影响市场窗口、合同安排或依赖方计划
重新设计任务与流程 等待、返工和串行依赖是主要瓶颈 可能在不大幅增加人数时提升流动效率 需要承担前期分析、试点和变更成本

2. 高利用率还是留出缓冲

高利用率能减少表面上的闲置,但会降低团队吸收紧急事件和工作波动的能力。任务不确定、共享依赖多、线上支持强的团队,若排期接近满载,一次故障或外部延迟就可能让整条计划连锁失效。

缓冲不等于让团队无所事事。它可以用于缺陷修复、知识转移、风险实验和临时支持。缓冲应按风险来源配置,并在计划中说明使用条件。若缓冲长期被常规需求吞掉,说明组织可能缺少需求入口治理,而非缓冲设置得太多。

3. 专家集中处理还是分散培养

专家集中处理适用于高风险、不可逆、必须快速作出判断的任务,优点是质量和决策速度较高,代价是形成单点依赖。分散培养适用于重复性工作或中长期能力建设,前期投入较多,但能降低未来的资源脆弱性。

实际做法通常不是二选一:专家负责定义标准、处理少数高风险决策,团队成员通过配对、评审和逐步放权承担执行。若项目有持续业务价值,不能总以短期效率为由把知识锁定在个人身上。

4. 精细追踪还是降低管理负担

对高风险项目,详细追踪关键资源、工作包和阶段投入有实际价值;对稳定、低风险、短周期任务,过细的个人工时管理可能带来额外负担和错误精确感。项目经理应按风险调整颗粒度,而不是要求所有团队采用同一套记录方式。

最重要的不是追踪得多细,而是数据是否足以改变决策。若收集的字段从未用于调整范围、日期、人员或风险策略,就应删除或自动化。数据治理也需要成本收益判断。

人力规划流程与规范:项目经理人力资源计划风险控制关键指标

九、落地清单:把指标变成可执行的人力规划规范

1. 项目经理可以在启动阶段完成的检查

  1. 明确交付目标、验收标准和不能改变的约束。
  2. 将交付拆成可估算的工作包,标注依赖、技能和最晚开始时间。
  3. 核实每个关键岗位的可投入时间、其他工作占用和确认状态。
  4. 计算有效产能覆盖率,区分总量缺口与关键技能缺口。
  5. 识别单点依赖,为关键任务设定备份或降低依赖的方案。
  6. 为资源确认、负荷偏差和滚动预测设置阈值、责任人及升级日期。
  7. 把范围、日期、预算和人员假设放在同一份基线中,避免各自维护。

2. 每周或每个迭代的复核问题

  • 关键人员是否按确认时间到位,投入比例是否发生变化?
  • 哪些任务等待资源、决策、环境或其他团队输入?
  • 实际投入与计划差异来自新增需求、返工、支持任务还是估算错误?
  • 关键技能组是否连续超负荷,是否已有可验证的替补?
  • 交付预测是否变化,变化是否同步到范围和风险记录?
  • 当前最便宜、最有效的干预是增加人员、改变顺序、缩小范围,还是改善流程?

3. 复盘时记录可迁移的组织经验

项目结束后,不要只总结“资源紧张”。记录哪些角色的占用被低估、哪些技能需要更早确认、实际上手时间多长、哪些工作可并行、哪些管理动作减少了等待。若数据口径稳定,这些记录可以逐步形成团队自己的产能区间和风险基线。

复盘应区分个体表现与系统条件。人员投入不足有时来自资源冲突,有时来自任务定义不清、权限不及时或反复改变优先级。若把系统问题归结为个人效率,组织不仅无法改进,还会诱发更隐蔽的加班和数据失真。

十、总结:用可验证的承诺替代乐观的人数表

人力规划流程与规范的价值,不在于把每个人的时间排满,而在于让项目经理尽早看见交付能力的真实边界。人数是输入,技能、时间、依赖和可持续投入决定产能;关键指标的价值,则在于把偏差转化为及时的资源、范围、日期或流程决策。

我最看重的独特判断是:项目延期前,通常先出现资源结构失衡,而不是团队总人数突然不足。一个高风险岗位没有替补、一个共享专家被重复承诺、一个关键假设没有负责人,这些小型结构问题会逐步汇聚成进度问题。平均利用率和总人数很难揭示它们。

下一步,项目经理可以选一个正在执行的项目,先做三件事:按技能拆出关键工作包;逐人核实关键周期的可投入时间;建立有效产能覆盖率、关键岗位确认率和连续超负荷周数三项指标。先用真实项目数据跑两个周期,再调整阈值和资源策略。一份有边界、有责任人、有复核节奏的人力计划,远比一张看起来完整却未经确认的人员名单更能控制风险。

常见问题解答(FAQ)

1. 项目经理的人力资源计划应按什么流程制定?

我以前做计划时,习惯先把任务分给现有成员,结果到了联调阶段才发现关键岗位同时被多个项目占用。我想知道,怎样制定流程才能尽早发现这种冲突,而不是把排期表做得很漂亮、执行时却不断延期?

建议按“拆交付物,估工作量,识别技能,核实可用产能,排定资源,持续校准”制定计划,而不是从人员名单倒推任务。先把项目拆成可验收的工作包,为每项标注所需角色、技能、预计工时、时间窗口和依赖关系;再与职能负责人确认人员实际可投入比例,包括日常支持、会议、休假和其他项目占用。

排期时以可用产能而非名义工时为基准:例如一名成员每周40小时,扣除例会、支持工作和已确认的其他任务后,项目可用时间可能只有24小时。最后每周检查未来两至四周的负荷与关键岗位缺口。这样做的判断依据是,人员冲突通常不是总人数不足,而是某个技能在某段时间不可用。

2. 人力资源计划中,怎样判断人员负荷已经构成风险?

我在看项目排期时,经常遇到计划工时看起来没有超标,但成员仍然频繁加班、任务反复延期的情况。我不确定应该看总工时、利用率还是任务完成率,才能及时区分正常波动和真正的资源风险。

不要只看团队总利用率,至少同时看个人负荷、关键技能覆盖和连续超负荷时长。一个可执行的项目内预警口径是:未来两周任一成员计划负荷超过可用产能的90%,列为黄色;超过100%,或连续两周超过90%,列为红色。这里的分母应是扣除休假、固定支持和会议后的可用工时,而不是标准工时。

例如某人下周可用32小时,却被安排36小时,负荷为112.5%,即使团队整体只有80%,该岗位仍有明确风险。阈值需要结合团队工作类型校准;知识工作还应观察返工率和任务切换,因为表面排满并不等于有效产出。

3. 项目经理如何量化关键岗位缺失带来的进度风险?

我遇到过项目整体人手不少,但某个测试或架构岗位请假几天,后面的工作就全部卡住。我想把这种依赖关键个人的隐患转成可以跟踪的指标,而不是等到延期后才说“当时没人能接手”。

可将“单点依赖”纳入资源风险台账,按关键岗位逐项记录:关键任务数量、唯一胜任人数、可替补人数、交接所需时间和受影响里程碑。一个简单指标是关键技能覆盖率,即至少有两名可承担该技能工作的成员数,除以全部关键技能数;若10项关键技能中只有6项有双人覆盖,覆盖率为60%,其余4项应明确列为风险。

还可记录关键人员不可用时预计影响的工作日,并设置应对动作,例如安排结对、留出交接时间或调整任务顺序。关键岗位不能只按职位名称判断,应看它是否位于关键路径、是否存在替代方案,以及替代人员能否在需要的时间内独立交付。

4. 人力规划应设置哪些指标,并如何用指标触发调整?

我想给项目的人力计划设一组固定指标,但担心指标太多,团队只是在填表;指标太少,又发现不了资源问题。哪些数字值得每周看,看到什么程度时应该调整人员、范围或时间安排?

优先保留能触发决策的指标,而不是追求指标数量。建议每周跟踪四项:未来两周负荷率、关键技能覆盖率、关键岗位缺口工时、计划与实际投入偏差。可将缺口工时定义为“需求工时减去确认可用工时”,例如某关键岗位下周需求50小时、可用36小时,缺口14小时;

若任务位于关键路径,就应在周会上决定借调、拆分任务、改变顺序或调整范围。计划与实际投入偏差若连续两周超过20%,应重新估算剩余工作,而不是继续沿用原计划。判断调整方式时,先确认瓶颈是否可替代、工作是否可并行;若不能,增加非关键岗位人员通常无法解决关键路径延误。

核心关键词

读者评论

莫
莫天佑

以前做计划时也容易把“已分配”当成“已确认”,实际到执行阶段才发现人员被其他项目占用。把资源状态和最晚确认日期单独列出来很有必要,但还要明确由谁负责更新,否则表格很快会失真。

熊
熊可欣

有效产能的思路比较贴近实际,尤其是技能匹配和非项目工作这两个折扣项。不过技能系数如果长期靠个人经验填写,可能变成新的主观判断,最好结合历史交付数据定期校准。

蒋
蒋天佑

我比较认同按关键路径看峰值负荷,而不是只看团队平均负荷。实践中真正影响进度的往往是某个专家被多个项目同时依赖。只是跨项目资源冲突通常涉及部门协调,单靠项目经理很难解决,还需要统一的资源视图和升级机制。

文章包含AI辅助创作:人力规划流程与规范:项目经理人力资源计划风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537826
