资源冲突最容易被误判成“某位同事太忙”:研发说排期排不开,测试说需求集中到月底,项目经理则把几张甘特图挪来挪去。真正的问题通常不在日历,而在资源承诺没有经过统一的容量核算、优先级判断和变更审批。人力资源计划的关键指标也不只是“每个人有多少空闲时间”,而是团队能否持续、可预测地把有限能力分配给最重要的工作。
一、核心结论:资源冲突不是排班问题,而是决策问题
1. 先把“冲突”定义清楚
我把资源冲突定义为:两个或多个任务在同一时间段争用同一项稀缺能力,且这些任务的承诺无法在既定容量、质量和期限约束内同时兑现。冲突对象不一定是某个具体员工,也可能是测试环境、架构评审人、数据分析能力或某个审批角色。
因此,“小李这周有 40 小时工时”并不能证明项目有 40 小时可用产能。会议、支持请求、评审、休假、跨项目协作和上下文切换都会占用容量。只用名义工时排计划,通常会把风险藏到执行阶段。
我的判断是:先核实可用容量,再决定优先级,最后才讨论人员调度。如果项目经理一上来就要求某个人“再挤一点时间”,实际是在把组织层面的优先级问题转嫁给个人。
2. 用四类指标管理资源,而不是只盯利用率
一个可操作的人力资源计划至少要覆盖容量、负荷、技能、稳定性四类指标。它们互相补充:容量说明能投入多少,负荷说明已经承诺多少,技能说明能否完成具体工作,稳定性说明计划是否可能被频繁打断。
| 指标类别 | 建议指标 | 项目经理要回答的问题 |
|---|---|---|
| 容量 | 净可用人天、关键角色可用率 | 扣除假期、会议和固定支持后,实际可投入多少? |
| 负荷 | 承诺负荷率、并行任务数 | 已经承诺的工作是否超过可持续容量? |
| 技能 | 技能覆盖率、关键岗位单点依赖数 | 任务是否必须由唯一一人完成? |
| 稳定性 | 计划变更率、被打断工时占比 | 计划执行过程是否不断被临时事项侵蚀? |
这四类指标中,负荷率最容易被误用。若团队将其理解为“越接近百分之百越好”,就会把缓冲全部挤掉。我的建议是将负荷率用于识别风险,而不是作为员工绩效排名指标。
3. 资源计划的目标是守住交付能力,不是把每个人排满
知识型工作存在估算误差、协作等待和问题返工。计划中预留一部分容量,不等于浪费;它是吸收不确定性的空间。对稳定、重复且可预测的工作,可以提高计划负荷;对探索性研发、跨团队依赖多或需求变化频繁的工作,则应保留更多缓冲。

二、背景与真实场景:为什么资源冲突总在承诺之后才暴露
1. 同一位专家被多个项目同时“预订”
常见场景是架构师、数据工程师、测试负责人或合规评审人被多个项目共享。每个项目都只提出少量需求:本周半天评审、下周两天支持、月底参加验收。单独看似乎都能安排,合并后却可能超过该角色的真实容量。
更隐蔽的问题是“时间碎片化”。一个人每天被三个项目各占用一小时,并不等于可以连续完成三小时高质量工作。需要长时间专注的设计、调试和方案评估,可能因为频繁切换而产生额外成本。
2. 计划表记录任务,却没有记录资源约束
甘特图可以显示任务日期,却不一定显示任务依赖的技能、审批人和共享资源。项目计划如果只写“开发完成”,没有明确需要几名什么能力的人、何时投入、投入多久,冲突通常会在临近节点时才浮现。
我更愿意把计划看成一组可验证的承诺,而不是一张视觉上整齐的时间表。一个可验证的承诺至少包括负责人或角色、工作量区间、开始条件、完成标准、依赖方和变更规则。
3. 临时插单把“紧急”变成了默认状态
业务方说“这件事很急”,并不能自动说明它比当前承诺更重要。如果每次插单都通过口头沟通直接进入团队,原有计划就会成为一份无法兑现的文件。项目经理需要追问:谁授权改变优先级?被挤出的工作是什么?延期影响由谁接受?
在我参与复盘的匿名化项目情景中,团队曾连续三周接收临时需求,却没有同步调整里程碑。表面上看,成员每天都很忙;实际上,关键功能的交付日期不断后移。问题不是团队缺少努力,而是组织没有为新增工作支付机会成本。
4. 先建资源台账,再把工作量放进时间窗口
资源台账不必一开始就做得复杂。对每个关键角色记录工作日、休假、固定支持、已承诺项目、可投入能力和技能替代人选,通常就能比单看个人日历更早发现冲突。
容量计算应使用净容量,而不是名义工时。举例来说,一名成员某月有 20 个工作日,预计占用 3 天会议与例行事务、2 天支持工作、1 天休假,则可用于项目计划的基准容量是 14 人天。若仍按 20 人天排任务,计划从第一天起就已超载。

三、常见误区:看起来精确的计划,可能更容易失真
1. 把百分之百利用率当成效率目标
利用率接近百分之百,意味着任何突发事项都只能靠加班、延迟或降低质量吸收。它也会掩盖工作队列变长的事实:成员手上任务越多,切换和等待越频繁,单项任务的完成时间反而可能变长。
我通常把利用率与交付流动性一起看。高利用率而周期稳定,可能说明团队流程成熟;高利用率同时伴随在制任务增加、延期增多和返工上升,就说明系统已经缺少缓冲。
2. 把“有空”理解成“有能力接手”
一个人在日历上有时间,不代表具备当前任务所需技能,也不代表可以不经交接立即投入。关键技术任务如果由不熟悉背景的人临时接手,短期看似补足人力,后续却可能增加评审、返工和沟通成本。
因此,资源冲突要拆成两类:容量冲突和能力冲突。容量冲突可以通过错峰、减范围或增加投入处理;能力冲突则需要培训、结对、拆分工作或接受更长的爬坡时间。
3. 用加班掩盖资源缺口
偶发、短期且经过团队同意的加班,可能帮助处理一次性高峰;若每个迭代都依赖加班才能兑现计划,就不是临时措施,而是容量模型错误。长期如此还会使估算数据失真,因为计划看起来完成了,真实成本却被隐去。
项目经理应把加班视为异常信号,记录触发原因、持续时间、涉及角色及后续代价。连续出现时,需要上升到范围、优先级或资源决策层,而不是继续要求个人吸收。
4. 用平均值掩盖关键岗位瓶颈
团队总容量充足,不等于每项工作都能按期完成。十名通用开发人员的空闲时间,不能自动替代唯一的安全评审人;多出来的测试人天,也不能解决测试环境尚未准备好的问题。
判断资源是否充足,必须按工作包检查技能、权限和依赖。真正限制交付的常常是少数关键角色或流程节点,而不是团队总人数。
5. 只看人天,不看并行任务和等待时间
估算“总共需要 30 人天”并不能直接推出“两个星期可以完成”。工作是否能并行、任务之间是否有依赖、评审是否排队、环境是否可用,都会改变日历周期。资源计划不仅要估总量,还要标出关键路径和等待节点。
当团队在制任务过多时,新增人员未必立刻缩短周期。新成员需要培训与协作,原有成员还要承担解释和评审。是否加人,必须比较增加容量的收益与引入协作成本的时间。

四、专业判断逻辑:把资源冲突转成可讨论的选项
1. 先核对需求,再核对容量
冲突会议不应从“谁来加班”开始。我会先确认任务是否仍然必要、完成标准是否清晰、需求方是否能接受分阶段交付。若一项需求的范围尚未稳定,先把整个团队锁进排期,往往会制造虚假的确定性。
接着按周或按迭代汇总净容量。对共享角色尤其要集中查看,不能让各项目经理分别维护互不相通的承诺。容量数据可以从工时记录、任务系统、值班安排和请假信息中整理,但要明确统计口径,避免把会议和支持工作重复扣减。
2. 用优先级、不可延期性和替代性评估任务
当资源不足时,我不会只按业务方的声音大小排序,而是检查三件事:延迟会造成什么后果,是否存在真实的外部截止日期,以及是否能通过替代角色或拆分交付降低风险。
| 判断维度 | 高风险信号 | 可采取的动作 |
|---|---|---|
| 延迟后果 | 影响合同、合规、安全或关键客户承诺 | 确认事实和责任边界,必要时升级资源决策 |
| 截止日期真实性 | 日期来自内部期待,尚未与外部约束对应 | 重新协商范围或日期,不把偏好伪装成硬约束 |
| 替代性 | 关键技能只有一人掌握,且没有交接资料 | 安排结对、知识转移或调整任务顺序 |
| 任务可拆分性 | 所有功能必须一次性交付才有价值 | 评估最小可用范围与分阶段验收 |
3. 把冲突决策落在明确的取舍上
冲突最终必须转化为一个明确选择:延后某项任务、减少范围、增加资源、改变质量或验收策略,或接受风险。不能只留下“大家再协调一下”这种没有责任人和期限的结论。
我建议把决策记录写成短句:选择了什么方案、舍弃了什么、由谁批准、何时复核、哪些指标触发重新评估。这样即使人员更替,也能还原决策依据,而不是在延期后重新争论“当时为什么这么排”。
4. 用升级阈值避免项目经理独自承担组织取舍
项目经理可以协调日常冲突,但无权替所有业务负责人决定哪个项目更重要。若冲突涉及多个项目的承诺、关键合规风险或跨部门资源重新分配,就需要由有授权的负责人做组合层面的决策。
可设定清晰的升级条件,例如关键角色连续两周超出容量、两个一级项目争用同一资源、里程碑预测延期超过一个迭代,或插单导致原承诺变化超过团队约定阈值。阈值不是惩罚线,而是让决策更早发生的报警器。

五、具体案例与数据观察:一次排期争议如何变成容量决策
1. 案例背景:三个项目共用一位测试负责人
以下是匿名化的情景推演,不代表某家企业的真实经营数据。某中大型软件团队有 120 名成员,三个项目共享一位测试负责人。项目甲要求本月完成核心流程验收,项目乙安排月底发布,项目丙则提出临时安全回归。三方各自认为自己的需求只占少量时间,但测试负责人的月度净容量只有 16 人天。
原计划分别承诺 7、6、5 人天,总需求为 18 人天,表面超出 2 人天。若只把冲突理解为“加两天班”,就漏掉了更重要的事实:安全回归必须在发布前完成,而项目乙的完整测试可以拆为核心路径与低优先级边界场景两批。
2. 先列出事实,再比较方案
团队先确认三个项目的外部承诺、失败影响、可拆范围和替代人选。核查后发现,项目甲的验收日期与客户培训绑定,项目乙的部分边界测试可以进入下一次小版本,项目丙的安全回归存在发布前的硬性要求。
因此,团队没有简单平均每个项目的测试时间,而是先保护安全回归和项目甲的关键验收,再把项目乙的非关键测试移动到下一窗口,并安排另一位测试工程师在负责人指导下承担部分执行工作。关键负责人保留评审职责,避免把“替代人力”误当成“无成本替代”。

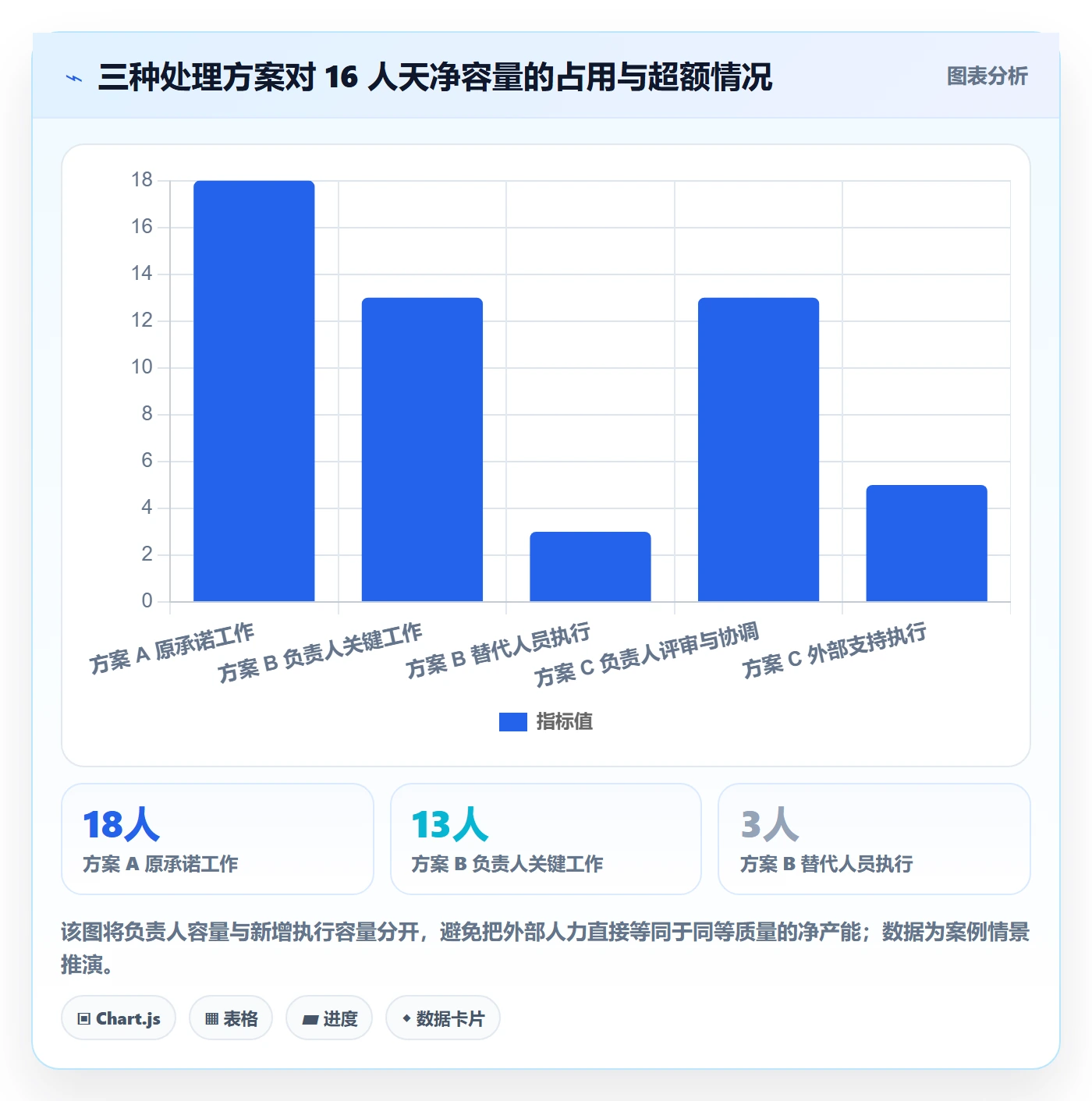

| 方案 | 测试负责人投入 | 主要收益 | 主要代价或风险 |
|---|---|---|---|
| 方案 A:全部按原日期执行 | 18 人天 | 不调整任何项目范围 | 超出净容量 2 人天,存在加班或质量下降风险 |
| 方案 B:按优先级拆分项目乙 | 16 人天 | 守住关键验收和安全回归 | 项目乙部分边界测试延期,需同步业务方 |
| 方案 C:全部增加外部测试支持 | 负责人投入 13 人天,新增支持约 5 人天 | 理论上可保留大部分原范围 | 培训、环境权限和复核需要额外时间,适合高价值且时间不可变的情况 |
3. 复盘不能只问“最后有没有按期完成”
若项目按时发布,但团队靠持续加班完成,不能据此认定资源计划准确。复盘应同时检查承诺兑现率、临时插单、返工、加班和后续缺陷。只看最终日期,会把计划过程中的隐性成本全部忽略。
示例复盘中,团队记录到:关键节点按期完成,项目乙部分测试顺延 5 个工作日,测试负责人没有额外加班;新增测试工程师承担了 3 人天执行工作,负责人用 1 人天完成指导和复核。这个结果说明,拆分与能力转移有帮助,但也提醒管理者:新增人员的净贡献必须扣除培训和复核时间。

4. 适合 100 人以上组织的工具支持边界
当组织内项目增多、角色共享和跨团队依赖变复杂时,电子表格容易出现口径不一致、更新滞后和版本分散。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,团队可以用统一的工作项、负责人、迭代计划和项目视图整理承诺,再通过看板或报表观察任务状态与延期风险。
不过,工具不能替管理层决定优先级,也不能自动证明某个人的真实容量。若团队没有定义工时口径、休假扣减规则、共享角色维护责任和变更审批流程,系统里只会更快地产生互相矛盾的数据。我的建议是先确定资源决策规则,再配置字段、视图和提醒。
评估工具是否有用,可以观察三个结果:冲突从出现到被发现的时间是否缩短,项目承诺变更是否能追溯,资源会议是否减少重复对账。若平台增加了录入负担,却没有改善这三项结果,就应简化流程或重新设计数据采集方式。
六、资源冲突处理流程与规范:从预防到升级

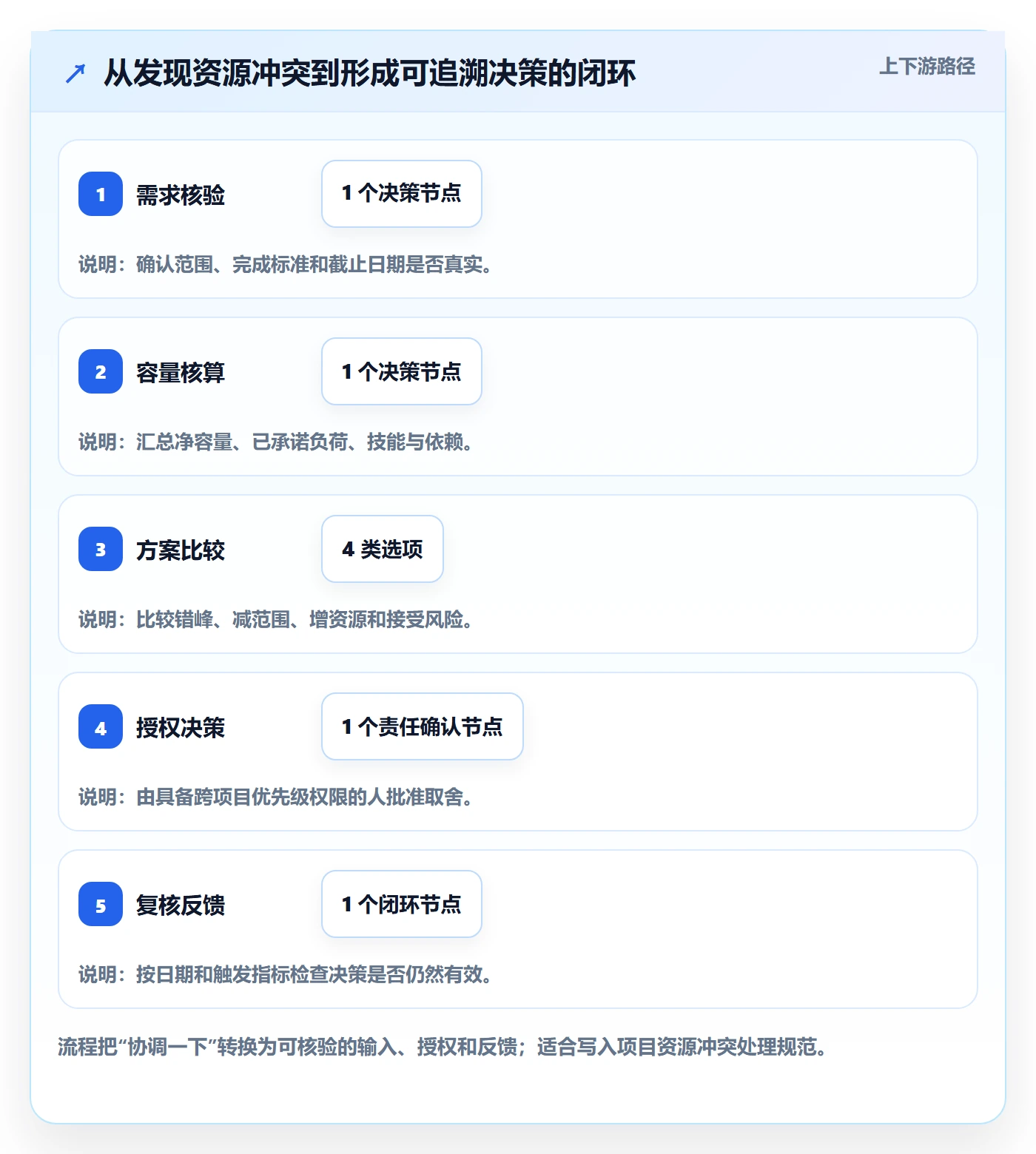

1. 建立固定节奏,避免只在延期时盘点资源
资源核算最好嵌入项目组合、迭代或月度计划节奏,而不是等到关键成员已经超负荷时才召开协调会。节奏不必复杂,关键在于输入、责任人和决策时限稳定。
- 计划前:项目负责人提交工作范围、目标日期、关键技能、估算区间和依赖条件。
- 汇总时:资源负责人核对可用容量、已承诺任务、休假、固定支持和共享资源安排。
- 冲突时:项目经理列出冲突证据、影响范围和可选方案,不只提出“缺人”。
- 决策后:授权负责人确认优先级、范围或日期的取舍,并指定沟通责任人。
- 执行中:按约定节奏更新实际投入、工作状态、阻塞时间和新增需求。
- 复盘时:比较估算与实际,校准容量假设、技能替代方案和升级阈值。
2. 为每一次资源变更留下最小记录
记录不必写成冗长会议纪要,但要足以还原决定。最小记录应包括冲突任务、涉及角色、原承诺、调整方案、受影响的里程碑、批准人、通知对象和复核日期。
尤其要记录“被挤出的工作”。很多计划只记录新增任务,却没有同步更新被延期的任务,结果管理报表看似所有项目都正常,实际团队已经形成新的隐性欠账。
3. 设定指标口径,避免不同团队各算各的
指标一旦进入绩效或汇报,就会受到行为影响。比如将工时利用率作为个人绩效排名,成员可能倾向于多报任务、少报等待和协作时间。资源指标应主要用于计划质量与系统改进,除非组织有充分理由并具备清晰、公平的绩效解释机制。
| 指标 | 推荐计算方式 | 常见解释风险 |
|---|---|---|
| 承诺负荷率 | 计划项目人天 ÷ 净可用人天 | 不同团队若对净容量扣减口径不同,横向比较会失真 |
| 计划变更率 | 周期内变更的任务数 ÷ 周期初承诺任务数 | 变更多可能来自需求治理薄弱,也可能来自外部环境突变 |
| 关键技能覆盖率 | 至少有两名可承担者的关键技能数 ÷ 关键技能总数 | “可承担”应包含独立完成能力,不能只凭职位名称判断 |
| 冲突发现提前量 | 计划风险首次识别日至受影响节点日的间隔 | 提前发现不等于风险已解决,还要观察决策是否及时 |
| 插单影响人天 | 临时新增工作实际投入及被挤出工作的估算投入 | 只记新增工作会低估真实机会成本 |
4. 关注趋势,不把单月波动误判为系统问题
某个月负荷偏高,可能来自发布窗口或季节性业务;连续多个周期高负荷、频繁变更与延期同时发生,才更像系统性容量不足或优先级失控。观察窗口应与团队节奏匹配,并结合项目类型解释。

七、不同情况下的行动建议与取舍
1. 冲突是短期峰值,且任务可错峰
如果冲突只持续一两周,关键任务之间存在时间弹性,优先考虑错峰和缩小并行度。这样通常比临时增加人员更快,也避免新人培训、权限申请和交接成本。
取舍是部分项目的开始日期或非关键交付会后移。项目经理应说明延期对象、影响范围和复核日期,避免把错峰包装成“没有影响”。
2. 冲突由不可移动的外部期限造成
如果期限来自法规、合同、客户窗口或生产安全要求,先核实约束证据,再评估增加资源、外部支持或范围拆分。外部资源适合执行边界清晰、可独立验收的工作;如果关键知识集中在内部人员身上,外部支持可能反而增加协调负担。
取舍是短期成本可能上升,而且新增人力并不自动缩短关键路径。应该把权限开通、环境准备、交接、复核和沟通时间一并纳入方案。
3. 冲突来自长期能力缺口
若同一技能连续多个周期成为瓶颈,单次调度无法解决问题。可选方案包括培养第二责任人、制定知识转移计划、调整招聘与外包结构、减少依赖该技能的项目数量,或改变产品与技术方案以降低稀缺技能需求。
取舍是能力建设短期会降低关键专家的直接产出,但能减少长期单点依赖。若只追求当期产出,组织可能持续把风险集中在少数人身上。
4. 冲突源于需求变化频繁
如果资源冲突主要由临时插单导致,应先治理需求入口。每个新增事项需要说明业务价值、时间约束、负责人以及对既有承诺的影响。只有经过授权的变更,才进入团队当前计划。
取舍是业务方可能觉得响应变慢,但团队得到的是更可信的承诺。真正紧急的事项仍可走快速通道,只是需要明确由谁批准,以及哪些工作因此让位。
5. 冲突由跨项目优先级争夺造成
多个项目争用同一资源时,项目经理之间私下协商通常只能暂时解决问题。若项目收益、风险和期限由不同负责人管理,应交给具备组合视角的授权人决策,并把取舍同步给所有受影响项目。
取舍是决策可能不让每个项目都满意,但比让团队同时接受互相矛盾的承诺更诚实。资源冲突规范的价值,不是消灭所有分歧,而是让分歧在造成延期之前显性化。
八、把关键指标落到日常管理:从数字回到行动
1. 建议优先跟踪六项指标
指标越多,维护成本越高。入门阶段我建议先选六项:净可用人天、承诺负荷率、关键技能覆盖率、在制任务数、计划变更率和冲突发现提前量。团队稳定运行后,再根据具体业务增加返工、加班、等待时间或外部支持成本。
- 净可用人天:作为容量计算起点,口径必须包括休假、固定支持与常规事务。
- 承诺负荷率:用于发现过度承诺,不作为个人努力程度的替代指标。
- 关键技能覆盖率:识别单点依赖,并安排培养或交接行动。
- 在制任务数:检查并行工作是否过多,必要时先完成再启动。
- 计划变更率:判断需求入口、范围定义和授权流程是否稳定。
- 冲突发现提前量:衡量风险是否在还能调整时被发现。
2. 每个指标都要绑定一个管理动作
没有动作的指标只是装饰。例如,承诺负荷率超过团队阈值时,触发范围检查和优先级复核;关键技能覆盖率偏低时,安排结对与知识转移;计划变更率连续上升时,检查插单审批和需求澄清;冲突发现太晚时,改进项目间资源汇总频率。
阈值应由团队历史数据校准。起步阶段可以先把数据收集四到六个周期,观察正常波动,再与延期、加班、返工和支持请求进行对照。不要把示意值直接变成所有团队的硬性考核线。
3. 用复盘修正假设,而不是寻找背锅者
计划偏差可能来自估算不准,也可能来自需求变化、依赖延迟、环境故障或共享角色被临时调走。复盘应区分可控因素与外部因素,并更新容量假设和处理规则。把所有偏差都归因于“执行力不足”,不会让下一次计划更准确。
我的经验判断是,资源计划是否成熟,不看表格有多精细,而看团队能否在承诺之前说出限制、在变化发生时说明代价、在决策之后追踪结果。只有这些动作形成闭环,指标才真正服务于交付。
九、结语:好的资源计划,敢于把“做不到”说在承诺之前
1. 用三句话检验计划是否可执行
第一,任务需要什么能力,相关角色的净容量是多少?第二,发生冲突时,谁有权决定优先级和被挤出的工作?第三,计划改变后,哪些指标和承诺需要同步更新?如果这三句话没有明确答案,计划通常还只是愿望。
2. 下一步从一个关键角色开始试行
不必先建立庞大的资源管理体系。选一个经常被多个项目争用的关键角色,连续记录六周的净容量、已承诺工作、临时支持、在制任务和变更原因。每周做一次短复核,并记录一次具体的资源取舍。
六周后检查:冲突是否更早被发现,承诺是否更稳定,临时插单的机会成本是否可见,关键能力是否出现替代人选。若答案是肯定的,再扩展到其他角色和项目。
资源冲突管理的独特价值,不是让每个人始终满负荷,而是让组织知道有限能力正在服务什么、因此放弃了什么,以及这个取舍何时需要重新评估。项目经理真正需要的不是更密的排期,而是更透明的容量、更清楚的授权和更诚实的承诺。
常见问题解答(FAQ)
1. 项目经理如何判断资源冲突已经影响关键路径?
我手上有两个项目都在排同一位测试工程师,排期表看起来只是重叠了三天,但其中一个版本已经临近上线。我不确定应该看工时冲突,还是看对里程碑的实际影响,怎么判断才不至于过度升级?
不要只按日历上是否重叠判断,应同时看资源负荷、任务依赖和缓冲时间。可以先核对冲突任务是否处于关键路径,再计算延迟是否会吃掉后续测试或发布缓冲。例如,测试任务计划需要3天,工程师被占用后只能晚2天开始,而发布前仅留1天缓冲,那么至少有1天会传导到里程碑,属于需要立即处理的冲突。
建议记录冲突资源、受影响任务、最晚开始日期、可用缓冲和预计延期天数;若影响关键里程碑或安全、合规验收,即使冲突只有数小时,也应升级评估。
2. 资源冲突流程应该设置哪些关键指标?
我想给团队建立一套资源冲突看板,但担心指标越多越难维护,也怕只看利用率会把团队推向长期满负荷。我应该保留哪些指标,才能既发现风险,又看出问题是否解决?
入门阶段建议保留四类指标:冲突数量、冲突解决时长、关键里程碑受影响次数、关键岗位负荷率。冲突数量反映问题规模,解决时长反映决策效率,里程碑影响次数体现业务后果,负荷率则帮助提前识别过载。可将负荷率定义为某周期内已承诺工时除以可用工时,并把会议、支持和休假从可用工时中扣除;
例如每周可工作40小时,预留8小时处理协作事务,可承诺工时应按32小时估算,而不是按40小时。单看高利用率并不能证明管理有效,若利用率持续接近100%,同时冲突解决时长上升,通常意味着没有缓冲而非效率更高。
3. 两个项目争抢同一名关键成员时,按什么规则分配资源?
我遇到过两个项目负责人都说自己的任务最紧急,最后只能靠职级或谁催得更频繁来决定。有没有一种相对透明的排序方法,能减少临时争抢,也让被调整项目知道为什么要让出资源?
先统一比较口径,不要直接比较负责人表达的紧迫程度。可以依次评估合同或法规承诺、对关键里程碑的影响、延迟成本、是否存在可替代人员,以及调整后能否通过拆分任务或改变顺序降低损失。举例来说,项目甲晚两天会错过外部验收窗口,项目乙晚两天只会消耗内部缓冲,通常应优先保障甲;
但如果乙的任务可由经过交接的成员接手,就不必把关键人员整段时间完全锁定。决策记录应写明比较依据、让渡资源的时段、替代方案和复核日期,避免把一次性优先级变成长期默认安排。
4. 资源冲突处理流程中,什么时候应该升级给管理层?
我不希望每次排期有重叠都上报,导致管理层被琐事淹没;但也担心项目经理自己协调太久,等发现问题时已经错过调整窗口。能否用明确的触发条件区分团队内协调和正式升级?
可把升级条件写成可观察的阈值,而不是由项目经理凭感觉决定。例如,团队内协调一个工作日仍无可执行方案、冲突可能导致关键里程碑延期超过一天、涉及多个部门或需要改变已批准的优先级时,提交给资源负责人或项目治理角色决策。若涉及法规、安全、客户承诺或不可逆窗口,应立即升级,不必等待时限。
升级材料控制在一页内,列出冲突时间段、受影响交付物、两到三个方案、各方案的成本与风险,以及最迟决策时间;这样管理层收到的是待决策事项,而不是未经整理的争议。
核心关键词
文章包含AI辅助创作:资源冲突流程与规范:项目经理人力资源计划入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537506
读者评论
文中的净容量算法比较实用,但会议和支持工时往往每月波动很大。实际执行时,我会按最近三个月的记录滚动校准,而不是长期固定套用85%、75%这类比例。
共享测试负责人时,建立资源台账只能发现冲突,未必能解决冲突。我们遇到过多个项目都标注“高优先级”,最后仍靠负责人临时拍板,建议同时明确统一的升级和授权机制。
把负荷率与绩效排名分开很重要。不过中小团队若记录每次打断,维护成本可能不低。我更倾向先记录插单、等待和返工三类异常,再定期对照计划与实际周期,指标更容易坚持。
