人力资源计划人员投入教程:项目经理入门指南,避坑指南

项目经理做人员投入计划时,最容易犯的错不是把工期算长了,而是把“需要多少人”误当成“能安排多少人”。计划表上写着两名开发、两名测试,实际却可能有一人同时支援另一个项目、一人每周被会议占去一天,测试还要等需求确认和环境准备。表格看起来人力充足,关键路径却照样延期。人员投入计划的核心,不是把人头填满,而是把工作、能力、可用时间、协作依赖和风险放在同一张决策桌上。

一、先讲核心结论:计划的是有效产能,不是名义人数

1. 人员投入计划到底要回答什么

一份可执行的人员投入计划,至少要回答五个问题:项目要交付什么工作,工作需要哪些能力,人员什么时候可用,团队之间如何交接,以及当需求或资源发生变化时如何调整。只写岗位人数和起止日期,最多算资源申请表,还不能称为完整计划。

我判断一份计划是否可靠,通常先看它能否解释“为什么这个阶段需要这些人”。如果计划写着“开发 4 人”,却说不清四个人分别负责哪个工作包、投入比例多少、什么时候可以接手,人数只是一个看起来精确的猜测。

我的基本原则是:先估工作量,再确认能力组合,再核算实际可用时间,最后才讨论人数与排期。顺序颠倒,往往会让项目经理用固定人数反推工期,最后得到一份形式完整、执行时处处需要临时协调的计划。

2. 把人头、工时和产能分开

“一个人月”不等于一个自然月里 100% 的项目工作时间。员工还需要参加团队会议、处理维护任务、响应线上问题、请假和完成组织性工作。不同组织、岗位和项目阶段的非项目时间差异很大,直接把每人每月都按满负荷计算,通常会高估产能。

我建议计划中至少区分三个概念:名义人数、计划投入比例和有效工时。名义人数描述有多少人参与;投入比例描述某人有多少工作时间分配给该项目;有效工时则是扣除固定会议、支持工作、假期和必要缓冲后,真正可用于交付任务的时间。

例如,某位工程师每周有 40 小时合同工时,但项目投入比例是 50%。若每周固定会议和支持工作合计占其可用工作时间的 6 小时,那么该项目可获得的时间并不是简单的 20 小时。还要明确这些固定工作是先从全部工时扣除,还是已经体现在投入比例中,避免同一项损耗重复扣减。

3. 计划应当是一张滚动预测,而不是一次性承诺

项目启动时,需求、人员可用性、技术方案和外部依赖往往都没有完全确定。因此,早期计划应当呈现假设、置信度和调整条件,而不是把不确定的估算伪装成精确承诺。计划越早,越应该允许范围区间;进入执行后,再用实际数据逐步收敛。

我会把计划分成三层:近期任务做细,通常细化到个人或小组;中期安排按能力和工作包管理;远期只保留里程碑、关键角色和资源窗口。这样既能满足执行需要,也避免把三个月后的每日安排写得像已经发生一样。

下面的数值是便于说明的情景模拟,不代表行业基准。它展示了为什么名义人数相同,实际投入仍可能相差明显。

人力资源计划人员投入教程:项目经理入门指南,避坑指南

二、背景和真实场景:人员投入计划为什么容易失真

1. 多项目共享人员,日历上有名字不代表真的可用

在中大型组织里,关键人员经常同时服务多个项目。业务分析师可能要参加两个产品线的需求评审,架构师可能只在关键决策点投入,测试负责人还要处理线上质量问题。资源表里每个项目都把这名员工列为 50%,相加却超过 100%,本质上是多个项目各自做了乐观假设。

这类冲突通常不会在项目启动会上自动暴露。它会以更隐蔽的方式出现:评审反复延期、问题迟迟无人确认、开发等待接口定义、测试窗口被临时任务挤占。项目经理如果只盯着成员名单,就容易把资源冲突误判为个人执行力不足。

我通常会要求关键岗位同时提供“承诺投入”和“已承诺事项”。前者回答本项目能获得多少时间,后者回答这段时间是否已经被其他工作占用。没有第二项,投入比例就是未经核验的声明。

2. 工作负荷不平均,瓶颈岗位决定交付节奏

项目工作往往不是各岗位均匀分摊。需求澄清、架构评审、数据迁移、集成测试等环节可能依赖少数人。即使团队总人天看起来充足,只要关键岗位短缺,整个交付仍会卡在瓶颈上。

比如,一个系统改造项目有六名开发人员,但只有一名熟悉旧系统数据结构的工程师。若数据迁移方案、历史数据校验和回滚设计都依赖这名工程师,增加两名普通开发并不能让关键路径同步缩短。应先识别工作依赖,再评估增加人手能否真正改变周期。

人数是总量,能力组合才是结构。人员投入计划如果没有能力和依赖的维度,就容易把“团队人数足够”误当成“工作可以并行”。

3. 计划外工作会持续侵蚀项目时间

团队的工作并不只有项目任务。线上故障、客户支持、合规审查、内部汇报、技术债处理和临时管理任务,都会占用可用时间。若这些工作没有进入计划,项目经理看到的不是一个忙碌团队,而是一个看起来“总是进度落后”的团队。

计划外工作并非都能被消除。更现实的做法是观察它的来源、频率和波动范围,再决定是否预留容量或安排轮值。对线上支持占比高的团队,按满负荷安排项目任务等于默认每周都不会发生故障;这种默认通常不符合实际。

为了避免把所有缓冲都归咎于“效率低”,我会把可用时间拆成明确类别:固定例会、运维支持、假期与培训、其他项目、项目执行、风险预留。分类不是为了给低效率找借口,而是让管理者看见容量被什么占用。

4. 组织流程会改变资源投入的实际形态

在人员规模较大、部门协作较多的组织中,人员计划不只是项目经理和团队负责人之间的口头约定。招聘、借调、审批、岗位能力匹配、工作量记录、绩效周期和项目优先级,都可能影响资源何时到位、投入多久、由谁协调。

以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,项目团队可以把工作项、负责人、迭代或阶段进度与项目计划关联起来,用于观察任务分布和交付过程。它不能替组织解决优先级冲突,也不能替负责人承诺人员投入;工具能提供的是更清晰的工作可见性,真正的资源决策仍要由有权限的人作出。

使用管理平台时,我会先确认组织希望解决的具体问题:是工作分配不可见、跨项目负荷难汇总,还是变更后责任人没有及时更新?如果问题是决策机制本身缺失,单纯增加看板和报表只会更快地呈现混乱。

三、拆解常见误区:看起来合理的做法,为什么落地会失败

1. 误区一:按总人天除以人数,就能算出工期

假设一个项目估算需要 120 人天,团队有 4 人,直接得出 30 个工作日,隐含了几个前提:四个人能力合适、工作可以并行、任务之间没有等待、人员全程可用、评审和测试不占额外时间。这些前提很少能同时成立。

如果工作包含先后依赖,工期由关键路径约束;如果任务可以并行,但需要频繁交接,沟通成本会随人数增加;如果只有一名熟悉业务的人员,工作量再小也可能在等待决策时停滞。人天是工作量单位,不是工期换算公式。

更稳妥的做法是先画出工作包和依赖关系,再对每个工作包标注能力、预计持续时间、投入比例和前置条件。对于可并行任务,才讨论增加资源能否缩短时间;对于不可并行的瓶颈,不要把加人当成默认解法。

2. 误区二:所有人都按 100% 投入,计划最简单

“全职投入”容易让计划表简洁,却可能与实际日历完全不一致。成员在计划中显示 100%,现实中却参加组织会议、维护线上系统、响应其他团队;到了项目复盘时,管理者发现计划差异,却找不到偏差产生的来源。

全职投入可以作为特定阶段的管理承诺,但要讲清楚起止时间、工作范围和例外处理。例如,开发冲刺阶段的全职投入,不代表需求澄清阶段也需要同样配置,更不代表人员在冲刺期间不承担紧急支持。

投入比例应当可解释、可校准,而不只是好看。我更愿意看到“本阶段每周安排 24 小时,周三固定支持值班,剩余时间用于项目任务”,而不是没有背景的“投入 60%”。

3. 误区三:加人就能追回延期

当项目落后时,管理者常问“能不能再加两个人”。如果延期原因是缺少可并行任务,新增人员可能只能增加沟通和交接;如果问题来自需求未决、审批等待或环境不可用,增加执行人员也无法消除等待。

我会先把延期原因按类型拆开:工作量超估、人员实际投入不足、任务依赖未满足、需求反复变化、质量返工、外部审批延迟。每种原因对应的措施不同。增加人员只对一部分原因有效,还必须考虑新成员熟悉项目、访问权限、开发环境和协作方式所需的时间。

在紧急情况下,与其笼统加人,不如寻找可拆分、低耦合、交付边界清楚的工作包,并安排熟悉系统的成员做短期辅导。否则新成员的加入可能先提高老成员的指导负担。

4. 误区四:用历史平均速度直接预测新项目

历史数据有价值,但团队速度不能脱离工作类型、技术复杂度和人员组合使用。一个维护项目中形成的平均产出,不应直接套到全新系统;同一团队更换关键成员后,原有速度也可能不再适用。

我会把历史数据当作校准输入,而不是答案。使用时至少核对:样本覆盖了多少个迭代或阶段,工作定义是否一致,实际投入是否完整,是否包含返工,团队成员是否稳定。样本少、口径变化大时,用区间比用单点预测更诚实。

如果组织尚无可靠历史数据,可以先建立最小记录:任务类别、计划工时、实际投入、等待时间、返工原因和交付结果。连续几个周期后,再讨论团队层面的预测范围。不要为了追求“数据化”,把未经验证的估算包装成精确基准。

5. 误区五:资源计划只在立项时做一次

计划不是立项材料的附件,而是项目运行中的控制工具。需求范围、人员休假、线上事件、预算和外部依赖都会变化。若项目经理只在启动时确认投入,后续却不维护,计划将很快失去指导意义。

我建议设置变更触发条件,而不是机械地每周重做整张表。例如,关键岗位可用时间下降超过约定范围、里程碑前置条件延迟、需求范围发生实质变化,或者实际投入连续两个周期偏离计划,都应触发重新评估。

重新评估不等于每次都改承诺。它首先要说明偏差从哪里来,再比较缩范围、调优先级、补资源、延后节点或接受风险等选项。计划更新的价值在于让取舍显性化,而不是把预测改成最新的乐观数字。

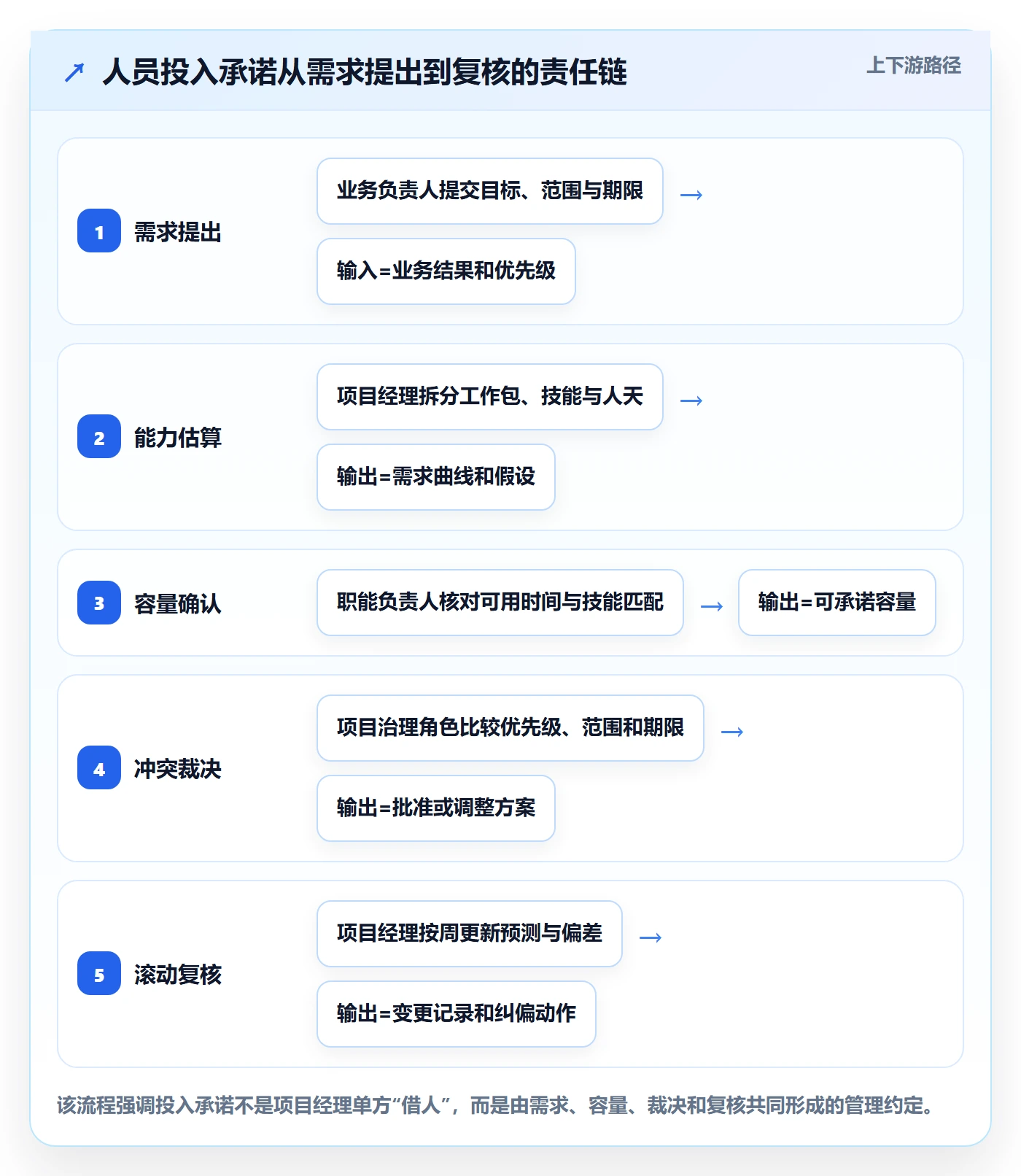

四、专业判断逻辑:从工作包推导到人员安排

1. 第一步:把目标拆成可估算的工作包

先把项目目标拆成可交付成果,再把成果拆成工作包。工作包需要有明确的完成标准、责任边界和依赖条件。比如,“完成接口开发”过于宽泛;“完成接口定义评审、服务端实现、契约测试和联调验证”更容易判断需要哪些角色。

拆解的粒度不必追求越细越好。若一个任务需要多周才能验收,项目经理很难及时发现偏差;若细到每个操作步骤,又会增加维护成本。我的经验做法是让工作包在一个管理周期内能够产生可验证进展,具体周期由团队节奏决定。

可以用以下问题检查拆解质量:

  • 完成后能否通过明确的产物或验收标准判断?
  • 是否存在未写入计划的前置条件或外部审批?
  • 是否能识别负责执行、审核和验收的角色?
  • 任务是否大到无法在一个管理周期内看见进展?
  • 多个任务之间是否存在必须等待的依赖?

2. 第二步:识别能力需求,而不是只写岗位名称

“需要开发人员”仍然不够具体。项目可能需要熟悉特定技术栈、业务领域、数据治理、集成接口或安全控制的能力。岗位名称只能描述大致分工,不能说明候选人员是否能独立完成关键任务。

我会将能力需求分成三类:必须具备的能力、可以通过短期辅导补足的能力、只在评审或关键节点需要的专家能力。这有助于减少“必须找一个全能人员”的不现实要求,也能区分持续投入和阶段性投入。

能力矩阵不应变成对员工进行简单排名的工具。它的作用是发现团队覆盖缺口:哪些能力只有一个人掌握,哪些任务可以由多人承担,哪些知识需要通过结对、文档或复核机制扩散。

能力维度 计划中要说明的内容 常见风险 可采取的安排
业务理解 是否理解目标用户、规则和验收口径 需求反复解释,验收标准不一致 安排业务代表参与澄清与关键评审
技术实现 所需技术栈、系统边界和独立完成能力 低估学习、集成和迁移成本 区分熟练执行者与需要辅导的成员
质量验证 测试类型、数据准备、环境和自动化覆盖 开发完成后才发现测试资源缺口 把测试设计与环境准备提前纳入计划
决策与审批 需要哪些负责人在何时给出确认 团队有产能但工作因等待而停滞 明确响应窗口、替代决策人和升级路径

3. 第三步:核对人员日历和竞争性工作

在分配人员之前,我会核对公共假期、休假、培训、轮值安排、已有项目承诺和固定会议。资源日历的价值不在于精准预测每一分钟,而在于尽早发现明显冲突。特别是关键路径上的单点专家,必须核对其可用窗口,而不能只听到“应该可以支持”。

建议把人员计划至少拆到阶段或迭代,明确各阶段的投入变化。需求澄清时,业务分析师和产品负责人可能投入较多;实现期间,开发主力增加;测试准备阶段,质量人员需要提前进入;上线阶段,运维和业务代表也要留出窗口。

如果人员只能部分投入,要把任务切分方式与工作节奏匹配。每天被多个项目切换的成员,通常难以获得与连续投入相同的专注时间。计划中可通过集中安排会议、设置固定协作时段或减少并行任务,降低切换成本。

4. 第四步:建立可解释的有效产能模型

有效产能模型不一定复杂,但计算口径必须透明。一种简单做法是先确定计划周期内的工作日,再扣除已知休假和固定事务,然后乘以项目投入比例,最后单独标注风险预留。关键是避免重复扣减:如果投入比例已经排除了会议,就不能再把全部会议时间扣一次。

例如,假设一个月按 20 个工作日估算,每日 8 小时,某成员已知休假 1 天,项目投入比例为 60%,且该比例已包含例会和日常支持,那么可用于项目计划的时间约为 19 × 8 × 60% = 91.2 小时。这个结果仍是计划容量,不是承诺产出;任务复杂度、等待和返工还需另行评估。

对于项目早期的不确定任务,我会用三点估算法或范围估算,而不是强行报一个精确数。可以分别记录较顺利、最可能和较困难情景,解释造成差异的关键假设。不要把范围的中点当作确定事实,再把它写进对外承诺。

5. 第五步:结合依赖关系判断能否并行

人数增加是否能缩短周期,取决于工作是否可分割、交接成本是否可控、关键路径是否受该工作约束。若四个模块接口稳定且能够独立开发,增加人员可能带来并行收益;若需求和架构尚未确定,提前安排更多开发人员可能只会制造返工。

我常用“工作包,前置条件,负责人,交付物”四列检查并行性。若两个工作包共享同一项未决决策,或都依赖同一名专家逐项审核,它们即便由不同的人承担,也未必真正并行。

可视化项目依赖时,团队需要看到任务之间的等待关系,而不仅是负责人列表。管理平台适合承载工作项、负责人和进度状态,但依赖关系是否真实、完成定义是否明确,仍需要项目团队共同维护。

6. 第六步:为关键岗位和高不确定工作设计缓冲

缓冲不是统一加一个百分比就结束。需求不确定、外部审批、技术探索、数据质量和单点技能,分别需要不同的应对方式。需求不确定可以分阶段确认范围;审批风险可以提前预约决策窗口;单点技能风险则需要知识共享和备份安排。

我会优先为不确定性最高、影响范围最大的环节设置显式预留,而不是平均摊到所有任务。若数据迁移是最大风险,缓冲应靠近数据验证和回滚节点;如果上线审批不确定,就应该把审批窗口提前纳入里程碑,而不是把所有延迟留到最后。

缓冲必须有使用规则。谁可以动用、什么情况下触发、用了之后如何调整范围或日期,都应提前讨论。没有规则的缓冲容易被悄悄消耗,直到项目末期才发现所有任务都已经用尽余量。

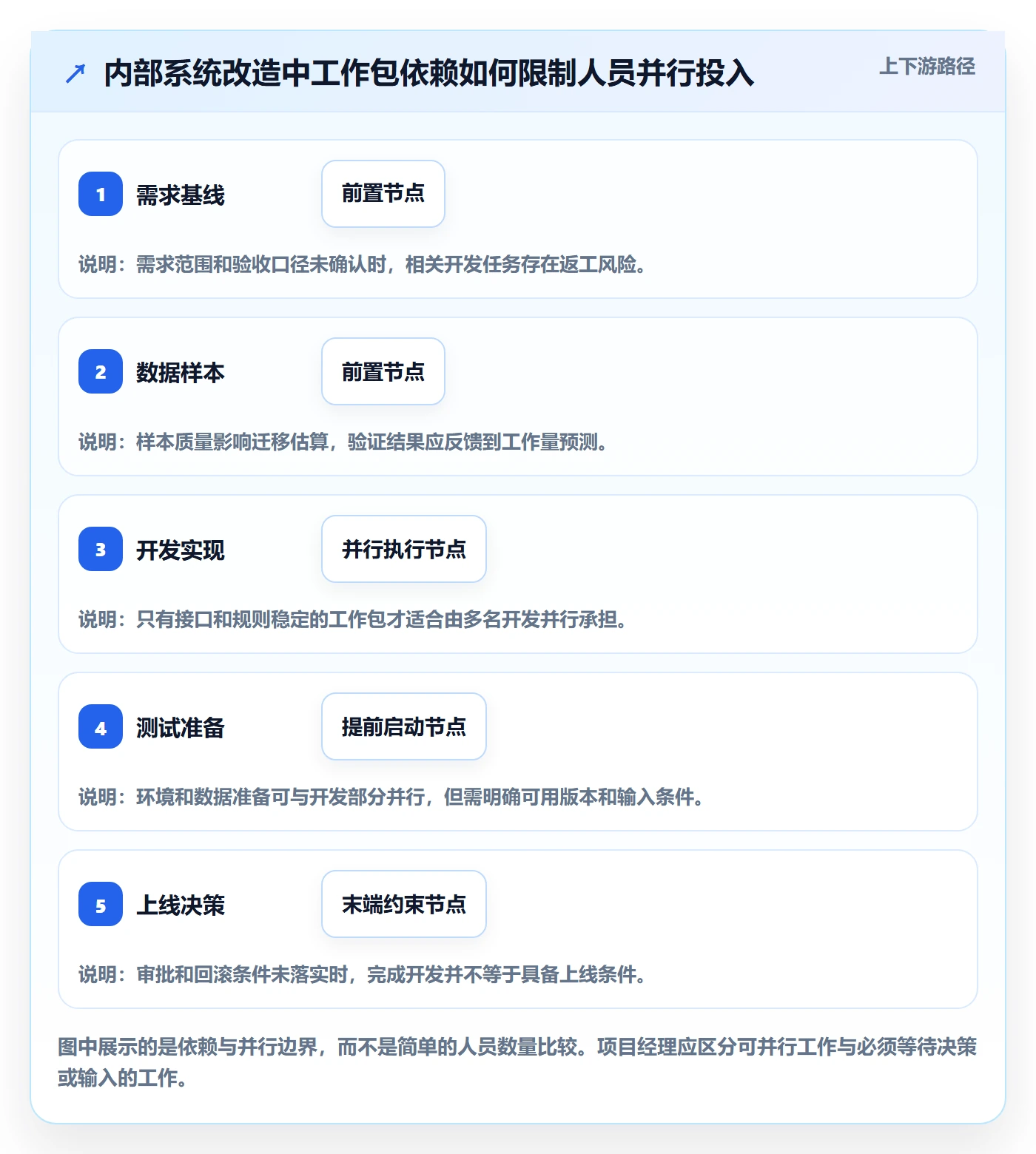

五、具体案例:用一个可复核的情景看懂投入计划

1. 项目情景和估算假设

以下案例为情景模拟,目的是演示计划方法,不代表某家企业的真实项目数据。假设一家中大型企业要在 12 周内完成内部业务系统的一期改造,范围包括需求梳理、数据迁移、核心流程开发、接口联调、测试与上线准备。团队由项目经理、业务分析师、开发、测试及阶段性架构支持组成。

项目启动时,业务方提出“尽量按期上线”,但需求细节仍在确认;旧系统数据质量未知;架构师每周只能支持约半天;开发人员还要轮流响应线上问题。若直接按“项目团队 8 人”计算产能,三个关键约束都会消失。

我会先把每个阶段要交付的成果和关键依赖写出来,再估算人员投入。估算值采用小时或人天都可以,前提是全表口径一致,并说明一天按多少小时折算。不要一张表里混用工时、自然日和人周,却没有换算规则。

2. 按阶段拆分工作和人员投入

阶段 关键工作 主要能力 计划投入示例 主要依赖
需求与方案 流程澄清、范围确认、方案评审 业务分析、业务决策、架构 分析师 1 人约 0.8 投入;业务代表分阶段参与;架构师阶段性支持 业务规则与一期范围确认
数据摸底 数据采样、映射、异常分类、迁移方案 数据分析、旧系统经验、业务复核 数据工程师 1 人约 0.7 投入;业务代表按检查节点参与 测试数据访问与历史数据可用性
开发实现 核心流程、接口、权限和日志实现 服务端、前端、接口集成 开发 3 人约 0.8 投入;其中 1 人保留线上支持轮值 需求基线与接口定义
联调与验证 接口联调、回归测试、业务验收 测试设计、环境管理、业务验收 测试 1 人约 0.8 投入;开发按缺陷责任投入 环境、测试数据和版本可用
上线准备 迁移演练、回滚验证、上线审批 运维、数据、业务审批、项目协调 相关人员在关键窗口集中投入,不按整段全职计算 审批通过、演练结果达标

这张表的重点不是具体人数,而是投入随阶段变化。把所有岗位从第一周到最后一周都按相同比例安排,看起来整齐,却忽略了工作负荷的实际峰谷,也会造成某些岗位早期空转、后期拥堵。

3. 用产能核算暴露冲突

为了演示,假设计划期按每人每月 160 小时计算。三名开发名义上合计每月 480 小时;若平均项目投入比例为 80%,理论上约为 384 小时。但其中一人每月约 40 小时承担线上支持,且这项支持未包含在 80% 中,那么实际项目时间需要继续扣减,或重新定义投入比例口径。

更重要的是,支持工作可能集中在故障发生时,无法均匀分摊。即便月度总量看起来只减少 40 小时,若故障集中在接口联调周,就可能直接冲击关键节点。对这类工作,除了总工时,还应讨论发生时间和备用安排。

团队每周短会检查计划与实际投入,若发现开发任务连续两周低于计划,项目经理不能只要求“加快进度”。应核查是工时未投入、等待前置条件、返工增加,还是估算口径失真。解决问题之后再更新预测,避免把未查明的偏差继续滚入下一个阶段。

4. 对比三种排期方案

假设首轮评估发现,数据迁移和需求确认是主要风险。管理层可以选择不同方案,但每一种都伴随成本或风险。下表中的工期和投入是情景模拟,用于说明取舍方法,不是通用承诺。

方案 人员与范围安排 预计工期 主要收益 主要风险
按期、缩小一期范围 维持现有核心团队,暂缓低优先级报表与非关键自动化 约 12 周 关键流程优先交付,人员负荷相对可控 后续仍需安排迭代,业务需接受分批交付
按原范围、延长周期 维持现有投入,增加数据核验和回归时间 约 15 周 减少临近上线的压缩与返工风险 业务价值兑现更晚,需确认团队后续可用窗口
按原范围、增加定向资源 增配一名熟悉数据迁移的人员,并明确辅导和交付边界 约 13 周 缓解特定瓶颈,部分工作可并行 新成员上手、权限和交接会带来初始成本

如果数据迁移确实是关键路径,增加相关经验人员可能有帮助;若关键瓶颈是业务规则尚未确定,新增开发人员未必有效。项目经理要把“资源增加”具体到角色、技能、开始时间和交付任务,不能只提交一个人数申请。

5. 案例中的四个检查点

检查点一:需求基线。在开发大规模展开前,确认一期范围、验收标准和未决事项。未决项要指定负责人和决策日期,不能把所有模糊问题留给开发阶段临时解释。

检查点二:数据样本。先抽取有代表性的数据样本,记录异常比例和主要类型。若数据质量与假设差距较大,应重新估算清洗、映射和验证工作,不要等迁移演练才承认估算不成立。

检查点三:测试准备。测试人员不应等开发结束才进入项目。测试范围、环境、测试数据和业务验收人要提前确认,否则开发表面按时完成,整体交付仍因验证准备不足而延后。

检查点四:上线决策。把上线条件、回滚方案和审批责任写清楚。若审批者只在固定会议上决策,应提前排入日历。项目团队可以提高准备质量,但无法用加班替代未安排的决策窗口。

人力资源计划人员投入教程:项目经理入门指南,避坑指南

6. 案例复盘:数据观察比“进度百分比”更有用

项目周报里写“整体完成 70%”通常不足以指导资源决策。这个百分比可能是任务数占比,也可能是负责人主观估计,无法说明关键工作是否完成。更有用的观察包括:关键路径任务是否按时完成、阻塞任务等待了多久、计划投入和实际投入差异多大、返工占用了多少时间。

情景模拟中,如果开发投入连续两个周期低于计划,测试缺陷数却没有增加,可能不是开发速度变慢,而是开发时间被支持任务或需求澄清占用。如果测试工作迟迟不能开始,原因也可能是环境未准备,而不是测试人员效率低。指标要与可行动的原因对应。

人力资源计划人员投入教程:项目经理入门指南,避坑指南

六、不同情况下的行动建议:让计划适应项目阶段与团队条件

1. 需求还不稳定时:采用阶段性承诺

需求不稳定时,不要把全部工作拆到任务级并承诺固定日期。先确认探索、澄清和验证所需的关键角色,设定一个短周期来收敛范围,再根据结果滚动估算后续资源。早期承诺应重点落在决策节点和可验证成果上,而非远期细节。

可以把需求分为已确认、待决策和待验证三类。已确认部分进入实施估算;待决策部分标注决策人和截止日期;待验证部分安排原型、技术试验或数据采样。三类事项混在同一份开发任务表里,容易让“还没确定”看起来像“已经安排”。

如果管理层必须要早期日期,可以同时给出基准情景和风险情景,并明确影响日期的假设。关键不是制造复杂模型,而是避免把最乐观假设悄悄变成对外承诺。

2. 团队跨项目共享时:优先解决优先级和容量冲突

共享人员项目的核心工作不是让每个项目负责人分别争取更高投入比例,而是让组织对工作优先级作出明确排序。若关键专家每周只可投入 12 小时,就要说明哪些工作获得这 12 小时,哪些工作等待,而不是多个项目都按 12 小时做计划。

项目经理可以建立跨项目资源视图,但不能把表格上的空档直接解释为可用容量。应由资源负责人确认冲突、承诺时间和优先级,并定期检查实际分配是否发生变化。人力规划越依赖共享专家,越需要更高层级的协调机制。

若冲突长期存在,可比较三种办法:降低并行项目数、设立固定的专家服务窗口、培养第二能力备份。第一种影响业务吞吐,第二种牺牲即时响应,第三种需要短期培训投入。没有一种选择是零成本的,关键在于显式承担成本。

3. 项目紧急且范围较大时:先拆出最小可交付范围

紧急项目最忌讳同时要求范围不变、日期不变、质量不降、资源不增。发现容量不足时,应先把需求分成必须上线、可延后和可替代三类,再评估不同方案。范围排序通常比让全员持续加班更可持续,也更容易解释风险。

若新增人员,优先选择边界清晰、依赖少、能独立验收的任务;将核心业务规则、关键架构和高风险数据处理留给熟悉系统的人。新人应有明确的交付责任人和上手条件,不能把“加人”只写成一个没有培训成本的数字。

如果确实需要短期集中投入,要限定时段、明确结束条件,并评估疲劳、缺陷和后续维护风险。连续加班可能让短期任务看似提前,却把缺陷和人员流失风险推迟到上线后出现。

4. 维护型或运维占比较高的团队:按容量而非理想工时排期

对持续响应线上问题的团队,按完整工时安排计划任务不现实。可以依据历史记录估算支持工作的常见范围,再区分常态工作与突发峰值。历史记录应注明统计周期、团队规模和重大事件,避免某个异常月份永久扭曲计划。

较常见的实践是将支持轮值集中到明确人员或时段,让其他成员尽量获得连续工作时间。轮值安排也要轮换和复盘,避免同一位熟悉系统的员工长期承担所有故障处理,造成知识单点与倦怠。

若计划任务频繁被故障打断,项目经理要与业务和技术负责人讨论服务级别、技术债与功能投入的取舍。不能既要求支持工作随时响应,又要求项目任务按满负荷如期完成,却不增加容量或缩小范围。

5. 新团队缺少历史数据时:先做小规模校准

没有历史数据时,不要照搬外部“平均速度”。先选择风险较低、范围清楚的小工作包进行校准,记录计划投入、实际投入、等待时间、返工和验收结果。几轮以后,团队能建立自己的估算参照,虽不一定精确,但比无来源的行业平均值更贴近实际。

校准过程要关注团队稳定性。成员更换、技术栈变化、工作定义变化都会影响结果。若把不同情境的数据混为一谈,平均值看起来很稳定,预测却可能偏离新项目。

新团队还应把协作成本纳入初期计划。成员之间缺少共同约定,代码评审、测试环境、需求交接和决策路径都需要磨合。随着工作方式稳定,这类成本可能下降,但不应假设它从第一天起就不存在。

6. 组织规模较大时:把人员计划与工作数据连接起来

对于 100 人以上的组织,单个项目经理很难靠手工表格准确掌握所有人的跨项目负荷。适当的项目管理平台可以帮助团队维护任务、负责人、状态和阶段视图,但平台中的信息是否可信,取决于任务粒度、更新责任和资源口径。

以 PingCode 为例,适合先从项目工作可见性入手:让工作项关联责任人和状态,明确阶段目标,检查跨团队依赖是否有人跟进。若组织还没有统一的人员分配规则,先完善资源负责人、项目优先级和投入比例口径,再逐步把管理流程沉淀到平台中。

选用任何工具都不应把“能显示投入”误认为“投入已被承诺”。系统中的人力数据需要有来源、更新时间和责任人。若某个百分比无法追溯到人员确认、任务安排或组织规则,它只是更整齐的猜测。

人力资源计划人员投入教程:项目经理入门指南,避坑指南

七、人员投入计划的取舍:没有免费的“更快、更省、范围不变”

1. 增加人员与增加协调成本之间的取舍

增加人员可能扩大并行能力,但也会增加沟通、评审、环境配置和知识传递成本。任务越耦合、项目越接近尾声、系统知识越集中,加人的边际收益越低。新增人员的价值应看其能否承接独立工作包,而不是看团队名单人数是否增加。

在前期规划阶段,人员更容易通过分工扩大并行;在临近交付时,新增人员通常要先熟悉背景。若剩余工作主要是缺陷定位、系统集成和上线决策,稳定的核心人员往往比临时扩编更有效。

2. 缩小范围与延后交付之间的取舍

当日期固定而资源有限时,缩小范围常常是较容易被忽视的选项。它不意味着随意删除功能,而是按业务价值、合规必要性、依赖成本和用户影响分层,保证最重要的交付有完整质量。延后部分低优先级内容,也可能比带着未验证功能匆忙上线更安全。

如果范围不能缩小,就要讨论延长周期、增加定向资源或接受明确风险。项目经理应说明每个方案对用户、成本和维护工作的影响,而不是只报告“无法按期”。高质量的计划不是避免坏消息,而是让决策者看清选择的代价。

3. 高利用率与稳定交付之间的取舍

把所有人排到 100% 看起来提高了利用率,但团队会失去应对变化的空间。任务一旦等待评审、环境或外部决策,计划就没有缓冲吸收波动。利用率越高,单点事件越容易把整个排期推迟。

这不意味着每个团队都应该保留相同的空闲比例。不同工作类型、服务承诺和项目风险需要不同容量策略。关键是不要把“有人暂时没有任务”直接等同于“浪费”,也不要用个人利用率指标替代项目整体交付判断。

4. 统一标准与团队差异之间的取舍

大型组织需要统一口径,才能比较项目投入和识别冲突;但若规定所有团队使用同一套细化程度、同一估算方式和同一利用率目标,可能忽视研发、运营、咨询和合规项目的工作差异。

比较可行的做法是统一数据定义和决策规则,同时允许团队选择适合自身的估算粒度。统一“实际投入如何记录、资源冲突如何升级、变更如何触发复核”,比统一所有人每天填多少分钟更重要。

管理目标 可选做法 可能获得的收益 必须接受的代价
优先保证日期 分期交付、缩小范围、集中关键资源 关键价值较早交付 一期功能不完整,后续仍需排期
优先保证范围 延长周期、降低并行风险 保留较完整的目标范围 业务价值兑现更晚,团队占用时间更长
优先控制预算 减少临时扩编、分批验证、调整优先级 降低额外人力成本 对范围和日期的弹性要求更高
优先降低上线风险 增加演练、测试和回滚验证投入 提高上线准备质量 需要预留测试与验证时间,可能推迟发布

八、落地模板与常见问题:把计划变成可维护的工作机制

1. 一页人员投入计划至少包含什么

一份轻量但可用的计划,不需要先搭建复杂模型。至少应包含项目阶段、工作包、所需能力、负责人或候选角色、计划投入比例、可用时间、前置条件、估算口径、风险假设和更新时间。重要的是每个字段都能支持实际决策,而不是为了填表而填表。

建议明确数据责任:项目经理维护工作包和预测,职能负责人确认人员可用性,团队成员反馈实际占用,业务负责人确认优先级和验收条件。若所有信息都要求项目经理独自猜测,计划表再完整也无法保证真实性。

对于重要变化,保留版本或变更记录。人员计划为什么调整、谁确认、影响了哪些里程碑,这些信息可以帮助组织复盘估算质量,也能防止项目结束后只剩“当时计划一直是这样”的记忆分歧。

2. 最小可行的计划字段

字段 填写方式 检查重点
工作包 描述可验收的工作或成果 是否有边界和完成标准
能力需求 填写必需能力和可替代能力 是否把岗位名称误当成能力说明
投入窗口 明确开始、结束及阶段性投入 是否与真实日历和其他项目冲突
计划容量 说明工时、投入比例和扣减口径 是否重复扣除会议、支持或假期
依赖条件 记录前置任务、审批和外部输入 是否有人负责跟踪未满足条件
风险与假设 写出不确定因素及触发动作 是否把高风险假设隐藏在单点日期里
实际观察 按周期记录投入、等待和返工 数据是否足以解释计划偏差

3. 常见问题:人员计划应该按周、月还是迭代管理

粒度取决于工作节奏和变化频率。稳定的阶段性项目可以按月或阶段规划总量,再按周核对关键岗位;迭代型团队可按迭代安排近期容量;事件驱动的支持团队需要同时观察轮值日历和项目任务。越远期的安排,越不适合精确到个人每天。

原则是近期细、远期粗,关键岗位细、低风险岗位适度概括。细化的价值来自减少现实冲突,而不是让计划看起来更精确。若每周都要花大量时间维护一张无法稳定执行的人员表,应调整规划粒度。

4. 常见问题:谁应该对投入比例负责

投入比例通常需要项目经理、职能负责人和员工共同确认。项目经理说明工作需求和时间窗口;职能负责人核实组织安排与优先级;员工反馈现实负荷和依赖。最后由有权协调资源的人解决冲突。单由项目经理填写比例,无法形成组织承诺。

对于兼职成员,还应明确投入方式。相同的 30% 投入,可以是每周固定一天半,也可以是每天零散支持;两种安排对复杂任务的连续性影响不同。计划应写清工作模式,而不只是百分比。

5. 常见问题:怎么判断计划偏差是估算问题还是执行问题

先看实际投入是否与承诺一致,再看任务是否满足前置条件,接着检查范围变化和返工情况。如果人确实投入了计划时间,依赖也已满足,但交付仍显著偏慢,才进一步讨论估算偏差、能力匹配或执行过程。

不要在缺少证据时把偏差直接归因于个人效率。一个任务持续停滞,可能是责任边界不清、决策等待、环境阻塞或需求变更。复盘要找可改进的系统因素,也要保留对个体责任的合理判断;两者并不矛盾。

6. 常见问题:管理平台能否自动算出需要多少人

管理平台可以汇总工作项、状态、负责人和部分投入记录,为团队提供可见性,但无法凭空知道需求复杂度、实际技能、优先级和未记录的支持工作。自动计算的结果依赖输入质量,适合作为发现异常和比较方案的辅助,不应自动替代项目经理与资源负责人的判断。

实施平台时,先确定口径和更新责任,再决定哪些数据需要自动化。若组织尚未统一“项目投入比例”的定义,先把不同理解录入系统,只会让混乱有了统一界面。工具配置应服务于明确的管理机制。

7. 常见问题:怎样减少计划维护成本

减少维护成本的办法不是停止更新,而是让更新与团队已有节奏结合。比如在迭代规划时确认近期容量,在周会只检查关键变化,里程碑复盘时校准长期预测。对没有变化的部分不必重复抄写,使用版本差异或变化记录即可。

还可以区分“计划数据”和“执行数据”。计划数据用于预测和资源决策;执行数据记录实际情况。两者口径相同但用途不同,不要为了让实际数看起来接近计划而修改记录。偏差本身是组织学习的输入,不是需要被美化的结果。

九、下一步怎么做:用一次短周期校准替代一次大而全的重做

1. 今天先完成三项核查

第一,挑出项目关键路径上的三到五个工作包,确认交付标准、负责人和前置条件。若工作包无法说明完成标准,先补清楚再估算投入。

第二,核实关键人员未来四至八周的可用窗口,特别检查跨项目承诺、休假、轮值和审批工作。不要只问“有空吗”,要问“已经承诺给哪些事项、哪些时间能够连续投入”。

第三,建立计划与实际的最小记录,至少包含计划容量、实际投入、等待原因和返工原因。先运行一到两个管理周期,再决定是否需要更复杂的指标和平台配置。

2. 两周后检查计划是否有决策价值

经过一个短周期,项目经理可以检查四件事:偏差是否能被解释,关键依赖是否有人跟踪,投入比例是否与实际工作方式一致,遇到冲突时是否知道由谁决策。如果这些问题仍然无法回答,先修正工作定义和责任机制,不要急着增加更多表格。

对大型团队,可以逐步把工作项、阶段、责任人和资源窗口放入统一项目管理平台,形成可回溯的计划与执行视图。平台上线的验收标准不应只是“大家都登录了”,而应包括关键项目能否更早发现资源冲突、变更是否有记录、负责人是否能据此作出调整。

3. 计划成熟的标志不是误差为零

人员投入计划不可能消灭不确定性,也不应该承诺每一小时都被精确预测。成熟计划的标志是:关键假设清楚,容量口径一致,瓶颈和依赖可见,偏差能较早暴露,团队有明确的调整选项。

我最终看重的不是计划表有多精美,而是它能否帮助项目经理在损失扩大前作出选择。一个诚实的区间预测,往往比一个精确到小数点却没有依据的单点承诺更有价值。

人员投入计划的独特价值,不是证明团队“应该够用”,而是提前指出什么条件下够用、什么条件下不够,以及不够时要牺牲什么。下一步从关键路径、真实日历和实际投入记录开始,先让计划可以被检验,再逐步让它变得更准确。

常见问题解答(FAQ)

1. 人力资源计划中,项目人员投入应该从哪里开始估算?

我第一次做项目计划时,直接把需求拆成任务,再让各负责人报工时,结果总工时看起来合理,关键岗位却在同一周被安排了满负荷工作。我想知道,人员投入到底应该先按任务估,还是先看团队能提供多少人?

建议先按任务估算工作量,再用人员可用性校验计划;先看团队人数再分任务,容易把“有人”误当成“有足够的有效工时”。例如,一个为期8周的功能项目,粗估需要产品经理12人日、开发60人日、测试24人日,合计96人日。

若团队有2名开发,每人每周可投入4天,8周的理论开发容量是64人日,但还要扣除会议、支持工作和休假;如果实际可用率按75%估算,容量只有48人日,开发环节就已经超出。把工作量、岗位、时间窗口和有效可用率放在同一张表里检查,比只报总人日更能发现风险。

2. 人员投入计划为什么不能把每周40小时都算成项目产能?

我习惯用每人每周40小时换算工时,排出来的计划总是比实际乐观,临近交付时还会不断加班。我想弄清楚,哪些时间应该从项目可用工时里扣除,扣多少才不至于拍脑袋?

40小时是名义工时,不等于可用于项目任务的专注时间。可先用过去4至8周的工时记录或日历抽样,统计例会、客户支持、评审、行政事务和休假,再计算个人的项目可用率。举例来说,某工程师每周40小时中,固定会议占6小时、支持工作占5小时、其他协作与切换占5小时,则项目可用时间约为24小时,即60%。

没有历史数据时,可先用70%至80%作为初始假设,并在两周后用实际完成情况校准;关键是明确这是暂定假设,而非固定行业定律。

3. 一个人同时参与多个项目时,怎样安排投入才不容易造成延期?

我负责的项目成员经常被临时拉去处理其他项目,计划表上每个人看起来都只有八成工作量,实际却总在等待。我想知道,问题是资源总量不足,还是任务切换和优先级没有管好?

先按人员逐周汇总所有项目的承诺工时,而不是分别查看每个项目的计划。若某成员每周可投入30小时,却被三个项目分别安排12、10、12小时,合计34小时,表面只超出4小时,实际还没有计算切换成本;多个紧急任务交替处理时,损失可能更大。

可以为每个人设定明确的项目容量上限,标出不可挪动的交付任务,并由项目负责人共同确认优先级。遇到冲突时,优先调整范围、顺序或交付日期,不要默认让成员用加班填补资源缺口。

4. 人员计划出现偏差后,项目经理应该怎样调整而不是只要求加人?

项目进度落后时,我最先想到的是申请更多人,但新成员加入后还要熟悉背景,短期内反而占用老成员时间。我想知道,什么情况下加人有效,什么情况下应该先改任务或计划?

先判断偏差来自总工作量低估、人员可用时间减少、任务依赖阻塞,还是返工增加。若工作可以独立拆分、交接成本低且有可用人员,加人可能有效;若任务高度依赖核心成员,或新成员需要较长熟悉期,追加人力未必能缩短近期工期。

可用滚动方式每周更新剩余工作量、实际投入和关键路径:例如计划完成40人日,已投入24人日却只完成15人日,应先查明效率差异和阻塞原因,再决定缩小范围、调整顺序、延后非关键交付或补充资源。调整后记录新的人员假设与影响,避免只改日期、不改投入计划。

核心关键词

读者评论

陶
陶泽宇

我们团队以前只按名册人数排期,后来把值班和固定会议也记进日历,才发现测试阶段的可用时间比预想少不少。文中把名义人数和有效工时分开讲,这点比较贴近实际。

郑
郑思源

工作包拆得再细,如果部门负责人没有确认关键人员的投入比例,计划还是容易落空。跨项目资源冲突这块,除了记录已承诺事项,实际还得有明确的优先级协调人。

曹
曹阳

对延期先区分是等待、返工还是人手不足,我觉得很有用。不过有效工时里的风险预留怎么估,团队之间差异挺大,可能需要先积累几轮实际数据再定。

文章包含AI辅助创作:人力资源计划人员投入教程:项目经理入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537497

赞 (0)
飞飞飞飞
人力规划怎么做?项目经理入门指南:人力资源计划从0到1
上一篇 37分钟前
资源冲突流程与规范:项目经理人力资源计划入门指南关键指标
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
