项目资源表里写着“某位工程师本月还有 30% 空闲”,项目负责人却说他已经连续两周加班;产品负责人认为需求已经排定,研发负责人却还在等需求澄清。资源管理做不好人员,通常不是因为缺一张排期表,而是因为“可用”没有统一定义:有人看工时,有人看技能,有人看优先级,还有人只看谁现在最容易被叫来救火。我的判断是,人员资源管理的核心不是把人排满,而是让组织能在能力、容量、优先级和风险之间做出可解释、可调整的选择。
一、核心结论:人员管理不是填满日历,而是管理承诺
1. 先管理“承诺”,再管理“工时”
项目成员协同管理最容易陷入一个误区:把每个人的日历填满,就认为资源利用率高。事实上,排满日历不等于高产出。若需求反复、决策等待、跨团队依赖未解决,成员即使每天都在开会和切换任务,也不一定形成可验收的成果。
我更看重“承诺容量”:团队在一个计划周期内,扣除休假、例行支持、会议、不可预见工作和能力边界后,能够负责任地承诺交付的工作量。计划一旦超出这个容量,管理者要做的不是让成员默默加班,而是公开选择:缩减范围、调整顺序、补充能力、延后日期,或接受明确的质量与风险代价。
人员资源管理的目标不是让每个人看起来很忙,而是让关键工作有人负责、工作量有上限、风险能提前暴露、承诺能够兑现。这四件事比单纯追求利用率更能说明团队是否真正协同。
2. 用四个问题判断资源安排是否健康
我会用四个问题快速检查一份人员计划。第一,当前项目的优先级是否由同一套决策规则决定?第二,每个人的有效容量是否包含日常支持和休假?第三,任务是否匹配成员能力,并且有明确负责人?第四,需求变化或成员不可用时,团队是否知道如何重新排序?
只要其中一个问题答不上来,资源计划就可能只是“看起来合理”。例如,团队将一个月按 20 个工作日排满,却未扣除每周例会、线上故障支持和代码评审,计划表上的 100% 占用就可能对应现实中的持续超载。
3. 建立一套可以复盘的管理闭环
可执行的人员管理闭环通常包括:识别工作、估算容量、匹配技能、确认承诺、跟踪偏差、调整优先级、复盘估算。每一步都应有清楚的输入和输出,而不是只在项目启动时做一次排期,之后靠负责人临时协调。
我建议至少把每项关键工作记录为“负责人、预计投入、开始与结束条件、依赖方、优先级、验收标准”。涉及多个团队时,还要记录谁负责最终决策。没有决策人的任务,看似有人在跟进,实际常常只能等待。

二、背景与真实场景:为什么“有空的人”未必是合适的人
1. 多项目并行让局部最优变成整体拥堵
在多项目组织中,产品、研发、测试、设计和运维往往被多个项目共同调用。单个项目负责人看到的只是自己需要的那几天,职能负责人看到的却是同一名成员同时承担的全部任务。于是,每个项目都觉得需求合理,成员却发现周一上午要参加三个项目的启动会,周二下午又被要求完成两个高优先级交付。
这类冲突不是成员不够努力,而是组织把共享资源当成了无限资源。尤其是架构师、资深测试、数据分析师、安全专家等稀缺岗位,名义上可以支持多个项目,实际可用时间却很容易被评审、答疑和应急支持切碎。此时,日历上的零散空档并不等于可用于深度工作的有效容量。
2. 任务切换会吞掉看不见的时间
人员计划经常只统计任务本身的投入,却忽略切换上下文的成本。一个开发成员上午处理线上故障,午后参加需求评审,傍晚再回到原来的功能开发,不是简单地把三段时间相加就能得到有效产出。重新理解代码、找回讨论背景、恢复测试环境,都可能消耗时间。
没有必要把所有组织都套进一个固定的“切换损耗率”。我更建议用团队自身数据观察:连续两到四个迭代,记录计划外支持次数、任务中断次数、从中断到恢复工作的间隔,并按角色分析。若某类岗位频繁被打断,就应为其设置轮值、集中答疑时段或保护性工作时间,而不是继续把它排到满负荷。
3. 资源冲突往往是优先级冲突的外在表现
当两个项目争抢同一名成员时,管理者容易先讨论“谁更忙”或“谁先提需求”。但真正的问题通常是:组织有没有明确说明哪项工作更重要,以及牺牲另一项工作会带来什么后果?如果优先级没有组织级决策,资源协调就会退化为谁更着急、谁声音更大的竞赛。
我会要求项目负责人把资源申请转换为决策材料:需要什么能力、投入多久、对应哪个交付节点、不安排该资源会造成何种影响、是否有替代方案。这样讨论的对象就不再是“把人借给我”,而是“组织是否愿意为这个结果承担相应成本”。
4. 角色缺口比人数缺口更值得警惕
团队人数看上去充足,并不代表关键角色齐备。一个项目可能有多名开发人员,却缺少熟悉目标系统的技术负责人;测试人员数量足够,但没有人掌握关键业务场景;需求讨论很多,却没人负责验收口径。此时继续增加人数,可能只会增加沟通和交接成本。
因此,资源盘点要从“有多少人”进一步转向“有哪些能力、能力集中在哪里、哪些能力只有一个人掌握”。管理者需要识别关键岗位的单点风险,并通过结对、文档、轮岗或替补机制降低依赖。人员管理不仅是分配当下工作,也是在维护组织持续交付的能力。

三、常见误区:表格越细,不代表管理越成熟
1. 把利用率当成唯一绩效指标
利用率适合帮助发现明显闲置或长期超载,却不适合单独评价个人价值。高利用率可能意味着任务安排紧凑,也可能意味着成员没有学习、复盘和协作空间;低利用率可能是估算偏差,也可能是团队为关键问题预留缓冲。脱离工作类型和交付结果谈利用率,容易诱发“把每个小时都填上”的行为。
如果管理者只奖励排期饱和,成员会倾向于把估算拉长、回避帮助他人、隐瞒真实空档,甚至把等待时间伪装成工作时间。更可靠的评估应结合承诺完成情况、质量、返工、风险响应和团队支持贡献,并用趋势而非单个周期判断。
2. 把一个人当作可以随时替换的工时单位
同样是 40 小时,不同成员的经验、领域知识、权限和协作关系并不相同。把工作按小时切分,再把人按空闲比例填进去,容易忽略交接成本和学习曲线。一个熟悉历史架构的工程师投入 10 小时,可能比一个刚加入项目的人投入 20 小时更快解除关键风险。
这并不意味着所有任务都只能交给“最强的人”。如果关键工作长期集中在少数专家身上,组织会形成单点依赖。更合理的做法是区分“当前交付责任”和“能力培养安排”:重要任务由熟手把关,同时通过结对、代码评审或阶段性交接,让替补成员逐渐具备独立承担能力。
3. 把所有工作都放进同一张优先级清单
维护需求、客户承诺、合规整改、产品探索和技术治理,紧急程度与价值口径都不同。把它们放在一条列表里,仅凭一个数字排序,可能造成不可比的事项被简单压在一起。优先级不是装饰字段,而是需要解释其决策依据。
我通常将工作至少分为四类:必须按期完成的外部承诺、降低重大风险的工作、提升用户价值的计划工作、改善长期能力的投入。每类内部可以排序,但跨类别的取舍应由有权承担后果的人决定。比如,暂缓技术治理不是“没有成本”,而是把未来维护风险换成当期交付速度。
4. 用加班填补计划误差
短期加班可以处理突发情况,不能成为容量模型的一部分。若团队连续多个周期依赖晚间和周末完成原定范围,问题通常在估算、范围控制、依赖协调或人员配置,而不是成员不够拼。把加班当作常态缓冲,会让管理层看不到真实容量,也会提高疲劳、缺陷和人员流失风险。
我会把“计划工作”和“计划外工作”分开记录。若计划外工作持续侵入交付时间,就需要追查来源:是线上故障集中、需求频繁插入、审批等待,还是上游输入不完整。只要原因没有被解决,下一轮继续按原容量承诺,就等于把同一个问题再次包装成计划。
5. 以为上了工具就自动完成协同
管理平台能帮助汇总项目、成员、任务和状态,但不能替组织决定优先级,也不能替负责人解释冲突。工具中的数据如果没有口径治理,反而会让错误显得更精确。例如,有人按任务小时填报,有人按天估算,有人只记录项目工作,最终汇总出来的“资源负荷”并不具备可比性。
对于 100 人以上、同时运行多个项目的组织,统一项目、工作项、角色和容量口径尤其重要。以 PingCode 这类面向中大型企业的项目管理平台为例,适合把项目计划、工作项、团队协同和进度信息纳入统一视图;但启用之前仍要先明确数据责任人、字段定义和更新节奏。工具只是让管理规则可执行,不是管理规则本身。
6. 只看项目负责人,不看职能管理者
项目负责人关注交付,职能负责人关注专业质量、能力成长和团队负荷。若两种责任没有衔接,成员可能收到相互矛盾的指令:项目要求尽快完成,职能侧要求先补齐质量门槛;项目希望全职投入,职能侧却安排培训和日常支持。
协同机制要说清楚谁决定“做什么”,谁决定“怎么做”,谁处理冲突,以及成员的工作量由谁复核。对于矩阵组织,资源安排不是把人从职能部门“借走”就结束,而是要保留专业反馈渠道和负荷监督机制。
四、专业判断逻辑:从需求、容量和能力三条线做决策
1. 先把任务说清楚,再讨论谁来做
资源申请至少应包含业务结果、完成期限、验收条件、工作依赖和不做的影响。若任务仍处于探索阶段,就不应伪装成一项已精确估算的交付工作。可以先安排短周期澄清或原型验证,拿到更多信息后再承诺完整投入。
我会特别关注“工作完成”的定义。任务写成“完成接口开发”仍然不够,可能还需要说明接口由谁验收、是否包含异常处理、日志、权限、性能测试和文档。范围越模糊,排期越容易在执行中不断膨胀,最终把需求不确定性转化为成员超负荷。
2. 用净容量而不是名义工时做计划

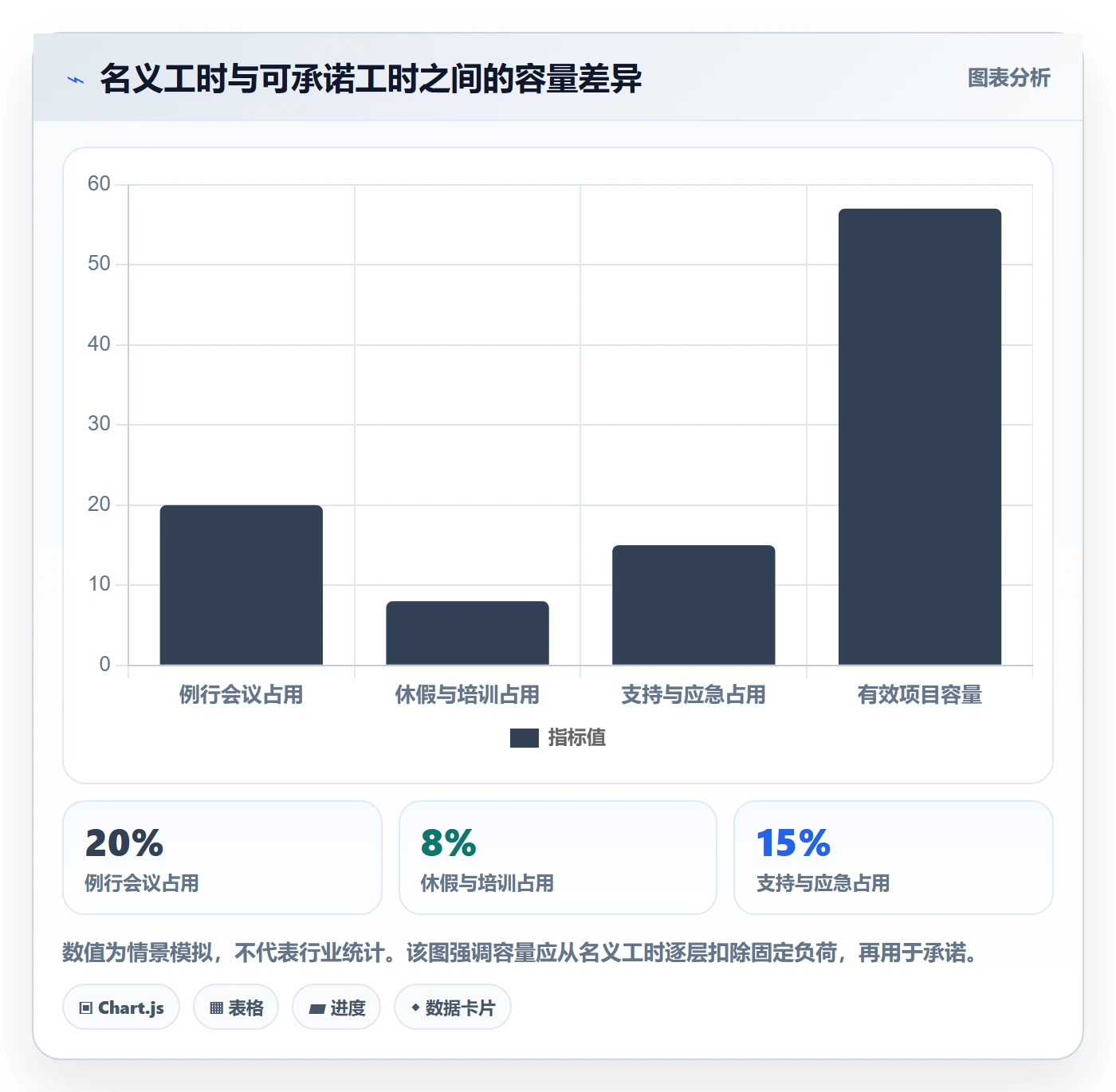

净容量可以用简单、透明的方法估算:计划周期内工作日乘以每日可用于工作的时间,再扣除休假、固定会议、轮值支持、已确认的非项目责任和必要缓冲。这个数字不是个人产能承诺,而是团队进行计划讨论的起点。
如果团队历史数据质量较好,可以按角色或团队观察过往完成量;如果数据不足,不要假装估算精确到小时。先采用区间和相对规模,连续记录几个周期后再校准。比起一次性做出看起来精密的计划,持续减少系统性偏差更有价值。
净容量计算要回答“可承诺多少”,而不是给每个人设定一个永远不变的标准产能。不同项目阶段、工作类型和协作模式都会影响有效容量,数字应随现实变化而更新。
3. 做能力匹配时区分熟练度与可替代性
能力盘点不必从庞大的技能矩阵开始。先识别影响交付的关键能力,再按“可独立承担、可在指导下承担、尚未掌握”进行轻量标注。标注的目的不是给人贴标签,而是回答任务是否能由现有成员承担、需要多少支持,以及是否存在单点风险。
同一能力还要看替代性。某项任务即使有负责人,如果只有一人了解部署权限或客户历史约束,仍然存在交付风险。此时要安排知识转移和替补演练,而不是只在计划表中写上“负责人已确定”。
4. 用明确的决策顺序处理资源冲突
我建议按以下顺序处理冲突:先确认组织级优先级,再确认任务是否必须由该技能完成,然后检查是否可以改变范围或分阶段交付,接着评估延期和替代方案,最后才决定是否增加人员或延长工期。这个顺序能避免一遇到冲突就加人、加班。
增加人员并非总能缩短工期。新成员需要理解背景、获得权限、熟悉流程,也需要原成员投入时间进行交接。若任务高度耦合或已接近完成,增加人员可能只会扩大协调成本。对于可并行拆分、边界清楚、指导成本可控的工作,补充资源才更可能有效。
5. 让风险信号先于延期出现
进度落后是结果,不是最早的信号。更早的信号可能是需求长期未确认、关键依赖无人响应、负责人同时承担过多高优先级事项、测试环境迟迟不可用,或任务反复从“进行中”退回“待澄清”。管理者应追踪这些前置信号,而不是等到里程碑临近才询问“为什么还没完成”。
对于关键项目,可以设定触发条件:例如关键决策超过约定时间仍未完成、工作量估算连续两次显著上升、成员负荷超过团队设定阈值时,立即发起资源评审。具体阈值应由组织依据历史数据设定,不能把示例数字直接当成通用标准。

五、操作步骤:从人员盘点到滚动调整

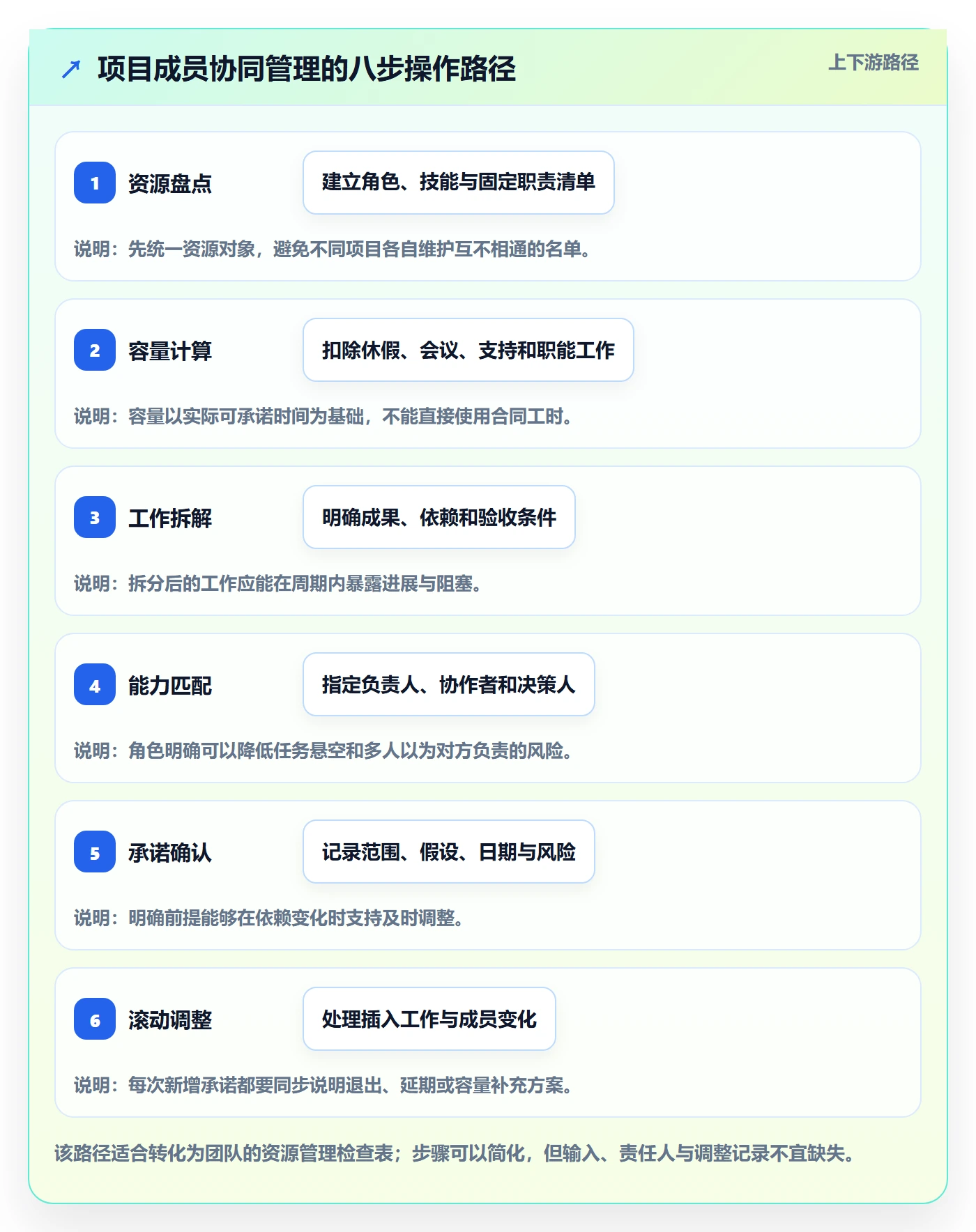

1. 建立统一的资源视图
资源视图不必一开始就覆盖所有人、所有任务、所有历史数据。先纳入正在运行的项目、关键角色、已确认的里程碑和共享资源。建议至少包括成员或角色、所属团队、能力标签、工作时间、固定职责、项目分配、预计负荷、不可用时间和风险备注。
如果组织规模较小,可以从一张结构清楚的表开始;如果团队跨部门、项目多、数据更新频繁,再考虑使用项目管理平台统一维护。选择工具时要看能否支持组织当前的管理颗粒度,而不是只看功能列表。资源视图的价值在于让冲突更早被发现,而不是让表格看起来更复杂。
2. 盘点真实可用时间
以团队为单位盘点容量时,要把固定会议、日常运维、客户支持、休假、培训和职能工作纳入。对存在轮值的团队,还要明确值班成员在轮值期间是否仍承担正常项目任务。很多容量误差并非估算能力差,而是计划时根本没把固定责任算进去。
我会采用一个实用原则:先记录持续发生的负荷,再估算项目工作;先用区间形成计划,再通过实际完成数据逐步校准。不要为了追求表面准确,要求成员每天把所有时间精确切片。高频填报如果不能支持决策,最终只会增加管理成本并降低数据可信度。
3. 把工作拆到可协同、可验收的粒度
一项工作若跨越数周、涉及多个角色,却没有中间结果,管理者很难判断它是否正常推进。可以按可验收成果拆分阶段,例如先完成方案评审,再完成关键路径开发,随后进入联调和验收。拆分的目的不是制造更多状态,而是让依赖和风险尽早可见。
任务粒度也不宜过小。若成员每天需要更新几十个微任务,维护成本会超过管理收益。经验上,应以团队能够稳定估算、在合理周期内看到结果、并能指出明确阻塞为准。不同工作类型的合适粒度不同,探索性研究和重复性运维不必采用同一种拆分方式。
4. 按优先级和能力匹配成员
先确定必须进入本周期的工作,再匹配能力与成员。对关键任务,指定一名直接负责人,并明确协作人和决策人。避免用“研发组负责”“测试团队跟进”替代个人责任,因为团队级标签常常无法说明谁要推动下一步。
如果某个关键岗位已经接近容量上限,不要立刻把新任务塞给能力相似但经验不足的成员,再假设交接不会花时间。先估算指导成本,判断能否通过结对、分阶段交付或调整任务范围降低风险。培养替补是必要投资,但不能把培养成本隐藏在原计划里。
5. 确认承诺并记录假设
项目计划需要说明哪些条件成立时才能按期完成。例如,上游需求需在某日冻结,外部接口需按约提供,测试环境需在联调前就绪。把这些条件记录下来,团队才能区分“执行慢了”和“输入条件变化了”,也能在依赖失效时及时重新计划。
承诺应由工作负责人和相关决策人共同确认,而非由项目经理单方面填入日期。成员需要有机会说明工作量、未知项和风险;负责人则需要对优先级和范围负责。没有讨论过程的日期,只是预测或要求,不应被误读为团队已认可的承诺。
6. 建立轻量的协同节奏
日常协同不需要层层开会。团队可以用短会处理阻塞和依赖,用每周资源评审处理跨项目冲突,用周期复盘校准容量和估算。会议的重点应是做决定、明确责任、更新风险,而不是逐人朗读任务清单。
对共享专家,可以建立固定答疑时段或支持队列,避免所有项目随时插入。对高风险里程碑,则可以设专项检查点,集中确认依赖、方案和验收条件。协同机制应按工作风险设计,不要让每项工作都背负同样密度的管理流程。
7. 滚动调整,而非守着旧计划
计划不是签完就不能改。需求变更、成员请假、线上故障、外部依赖延迟,都可能改变容量和顺序。调整时应记录变更原因、影响范围、决策人和新的承诺,而不是只移动日期或把任务悄悄转给别人。
变更评审需要明确取舍:新工作进入本周期,哪些原有工作退出或延期?如果没有任何内容退出,组织实际上是在扩大承诺。可以将调整分成小范围团队内调整和组织级优先级调整,后者应由有权重新分配资源的人作出决定。
8. 复盘偏差,更新容量模型
一个周期结束后,比较计划与实际,不是为了追责谁估错了,而是为了找到系统性偏差。若某类任务总是低估,可能是验收范围不清;若支持工作频繁挤占计划,可能要设专门轮值;若关键工作反复等待审批,问题可能在决策链而非人员配置。
复盘时保留三类信息最有价值:计划偏差的来源、计划外工作占用、质量与返工情况。单独记录完成了多少事项,无法解释为什么完成或为什么没完成。经过多个周期后,组织才能逐渐建立适合自身工作类型的估算基线。

六、案例与数据观察:一支多项目团队如何找出真正的瓶颈
1. 案例设定:表面缺人,实际是关键角色被切碎
下面是一个匿名化的情景推演,不代表某家企业的真实经营数据。某产品团队有 12 名成员,同时承担两个客户交付项目和一个内部平台改造。项目负责人认为团队人手不足,计划再增加两名开发;但资源盘点后发现,主要瓶颈并不在开发人数,而在一名架构师和两名测试人员同时支持多个项目。
团队先把连续四周的工作按计划内交付、例行支持、会议沟通、等待依赖和返工分类。结果显示,计划表看起来接近满负荷,但多个任务在不同项目之间切换,且测试集中在周期末。团队把资源问题改写为三个可验证假设:架构评审排队是否造成开发等待;测试介入过晚是否导致集中返工;计划外支持是否持续侵占项目容量。
2. 先查过程数据,不急着购买更多人力
情景推演中,团队连续两个周期记录关键节点等待时间、缺陷返工和计划外支持小时数。数据显示,架构评审等待是部分工作无法启动的主要原因;测试参与过晚,则让缺陷在集成阶段集中暴露。与此同时,新增需求不断进入,却没有明确移出原有承诺。
这时,立即增加开发人员未必有效。新增成员仍要等待架构决策,也无法自动消除测试排队。团队选择先设置每周两次固定架构评审,安排测试参与需求澄清,并建立插入需求的优先级审批规则。处理措施的目标是减少瓶颈排队,而不是单纯把人数加到资源表里。

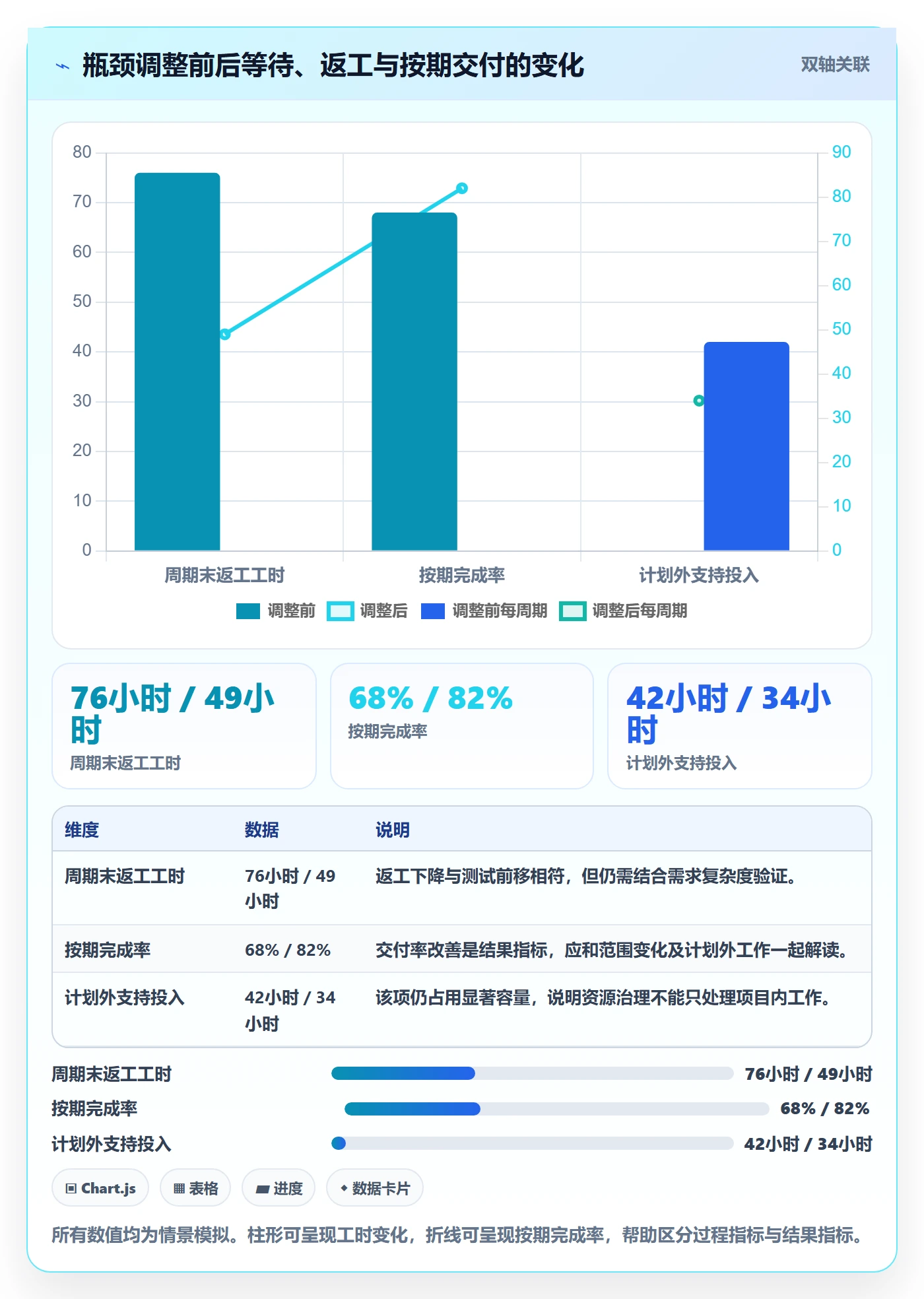

3. 用前后指标判断措施是否有效
在这类评估中,不能只看交付速度。若周期缩短了,但缺陷率或成员加班明显上升,不能简单判断措施成功。比较前后时,至少应同时观察关键工作等待时间、按期完成率、返工比例、计划外投入和成员负荷,并说明工作范围是否可比。
下表中的数字是情景模拟,用来演示如何构建观察口径,不是外部调查结果。真实团队应替换为自己的周期记录,并把样本范围、统计方式和需求变更说明写清楚。
| 观察指标 | 调整前示意值 | 调整后示意值 | 管理解释 |
|---|---|---|---|
| 架构评审等待时间 | 平均 5 个工作日 | 平均 2 个工作日 | 固定评审节奏减少了关键决策排队,但仍需确认评审质量未下降。 |
| 测试介入时点 | 开发完成后 | 需求澄清阶段 | 更早发现验收歧义,减少后段集中返工的机会。 |
| 计划外支持投入 | 每周期 42 小时 | 每周期 34 小时 | 支持负荷仍然存在,应继续识别来源,不能把下降直接归功于单一措施。 |
| 按期完成率 | 68% | 82% | 改善可能来自评审、测试前移和范围控制的共同作用,不能据此推断所有团队都能达到相同结果。 |
| 周期末返工工时 | 每周期 76 小时 | 每周期 49 小时 | 返工下降支持“前置协同有帮助”的判断,但仍应对比需求复杂度和缺陷严重程度。 |
4. 数据解释要避免把相关性误当成因果
如果按期完成率上升,不能立刻断言是资源管理工具或某项会议机制造成的。同期可能发生需求减少、范围变小、关键人员临时加入,或者统计口径变化。管理者应把措施、样本周期和影响因素记录在一起,必要时观察多个周期,并对不同工作类型分别分析。
有价值的数据不是“看上去精确”的数字,而是能帮助团队做决定的数据。若数据无法说明是否要改优先级、补充角色、减少并行项目或调整验收方式,就要重新审视采集成本。数据越多不等于判断越好,关键是每个指标都有明确用途和责任人。

七、不同情况下的行动建议:先识别约束,再选择动作
1. 小团队、项目数量少:先用简单规则保持透明
小团队不需要一开始就建设复杂的资源管理制度。可以维护一张共享计划表,明确项目优先级、每个人当前承诺、固定支持职责和不可用时间。每周进行一次短评审,集中处理冲突和新需求,避免每个人分别接受多个项目负责人安排。
此时最值得投入的是统一估算口径和工作边界,而不是购买复杂系统。若团队只有少数成员,沟通距离短,过度细化的小时填报很容易变成负担。只要重要承诺有记录、冲突有人决策、变化能同步更新,轻量机制就足够支撑协同。
2. 100 人以上、多项目并行:优先治理口径和决策权
组织规模扩大后,个人记忆和临时会议无法稳定覆盖跨项目冲突。此时应建立组织级资源视图,并统一项目、团队、角色、工作项和容量字段的定义。至少要明确谁负责更新数据、谁确认项目优先级、谁可以批准资源调整,以及多久复核一次。
对中大型企业而言,可以评估 PingCode 这类项目管理平台是否适合承载项目、工作项、进度和团队协同信息。评估时应以实际流程验证:跨项目视图是否可用,权限是否符合组织结构,数据是否容易维护,管理者能否从视图中发现冲突,成员是否能以合理成本更新状态。避免只根据演示页面判断适配性。
如果组织已存在多个系统,先界定主数据来源和同步责任。项目名称、人员归属和工作状态在不同系统中出现冲突时,仪表盘再美观也会误导决策。平台实施的重点应是口径治理、权限设计和使用习惯,而不是一次性搬入大量历史数据。
3. 需求变化频繁:采用滚动计划而非假装长期确定
在探索性产品、创新项目或客户需求快速变化的环境中,长期逐人排期容易产生虚假确定性。可以保留较稳定的近期承诺,同时把较远期工作维持在能力和优先级层面,待关键假设验证后再进入详细排期。
建议把“承诺”和“预测”分开标记。承诺代表已确认范围、条件和责任;预测代表根据当前信息推算的可能时间。这样既不会因为变化就把所有计划视为失败,也不会让不确定的远期估算被误读成刚性日期。
4. 关键专家稀缺:减少上下文切换并培养替补
当少数专家成为多个项目的瓶颈,应先限制并行请求,集中处理评审和答疑,再判断哪些工作必须由专家亲自完成。部分工作可由其他成员执行,专家通过方案评审或阶段验收把关。这样既释放专家容量,也避免把所有知识长期锁在一个人身上。
培养替补要设置明确的阶段目标,例如由替补先承担低风险模块,再参与关键评审,最后在指导下独立完成一类任务。培养所需时间应计入计划。若组织从不为知识转移留容量,却希望随时有人替代专家,这个要求本身就不现实。
5. 项目经常被突发工作打断:把支持容量显式化
运维、客服、生产支持和突发故障较多的团队,应为支持工作设置轮值或容量池。若所有成员都同时承担项目交付和随时响应,团队很难保护深度工作时间,也难以准确估算计划内任务。
记录突发工作的来源和持续时间,能帮助管理者区分合理波动与结构性问题。若相同故障反复出现,应投入根因修复;若客户请求集中在固定时段,可以调整排班;若插单主要来自内部优先级混乱,应收紧需求入口。支持容量不是闲置,而是对不确定性的有意安排。
6. 项目已进入关键节点:先保护关键路径
临近发布或合同节点时,团队不宜频繁调整所有人员。应识别关键路径上的工作、未完成依赖和质量门槛,保护关键成员的连续工作时间。非关键工作可以暂缓,低价值的临时需求应通过明确审批,不能默认插入。
若必须调整人员,优先考虑工作交接是否可行、接手者是否具备上下文、切换成本是否会高于收益。项目进入收尾阶段时,新增成员未必能带来净增产出。必要时可采用范围裁剪或分阶段发布,而不是把风险全部转移给成员加班。
八、管理取舍:容量、速度、质量和公平无法同时无限最大化
1. 高利用率与响应弹性之间的取舍
团队把容量排得越满,账面利用率可能越高,但应对插单和突发问题的空间越小。若业务环境相对稳定,较紧凑的计划可能可行;若项目依赖多、需求变化频繁或承担生产支持,就需要保留缓冲。缓冲并非浪费,它是对不确定性的风险预算。
缓冲应有依据,而非随意留白。可以依据历史计划外工作、依赖失败和估算偏差设定团队级区间,再观察实际情况滚动调整。不要为了提高表面利用率,把缓冲直接分配给新需求,随后遇到突发事件再要求成员自行消化。
2. 专家集中处理与团队能力扩散之间的取舍
把任务交给专家通常有利于短期质量和速度,但会使组织越来越依赖少数人;将任务交给新成员有利于能力扩散,却可能增加指导、返工和决策成本。选择取决于时间窗口、风险等级和任务可拆分性。
高风险、时间紧迫的关键任务可以由专家主责,同时安排替补参与;低风险、边界清晰的工作可以交给成长中的成员,并设置阶段检查。这样既保护当前交付,也避免把长期能力建设推迟到“以后有空”的不确定时间。
3. 统一规则与团队自主之间的取舍
组织规模越大,越需要统一口径,否则资源数据无法汇总;但规则过于僵硬,又会忽略团队之间的工作差异。建议统一核心定义,例如优先级、角色、承诺和风险字段,同时允许团队根据工作类型补充本地流程。
统一的是组织需要共同理解的信息,不是所有团队必须使用完全相同的执行方法。运维团队的轮值管理、研发团队的迭代节奏和咨询团队的项目排期,不应因为使用同一平台就被强行压成同一种模式。
4. 数据透明与成员隐私之间的取舍
透明的资源视图有助于发现过载和冲突,但不应将其变成对个人每分钟活动的监控。管理者更需要看到的是团队承诺、角色负荷、工作状态和风险,而不是用细碎的在线时间判断贡献。
数据采集要遵守必要性原则:只有能支持工作协调、风险判断或容量复盘的信息才值得收集。成员应知道数据如何使用、谁能查看、多久保留,以及是否用于绩效评价。缺少信任时,越细的数据越容易被填报行为扭曲。
5. 立即交付与长期韧性之间的取舍
持续把所有能力投入当前项目,短期可能增加交付量,却会挤压技术治理、文档、学习和知识转移。完全不留长期投入,则可能让系统质量和组织韧性逐渐下降。管理者要把长期能力工作纳入资源讨论,而不是把它视为有空才做的附加项。
当业务确实进入紧急阶段,暂缓部分长期工作可以是合理选择,但应记录风险和恢复计划。最危险的不是一次有意识的取舍,而是长期默认所有长期工作都可以被无限延期,却没有人承担未来维护成本。

九、用数据建立管理习惯,而不是制造新的考核负担
1. 先选少量指标,避免指标泛滥
人员资源管理不需要一开始就追踪几十个指标。可以从承诺完成情况、计划外工作、关键依赖等待、返工和成员负荷五类中选择与当前问题最相关的指标。每项指标都要说明定义、数据来源、统计周期和负责人,避免同一个词在不同团队代表不同含义。
例如,“按期完成率”要说明分母是全部任务还是承诺任务,延期任务是否包括范围变更;“负荷”要区分预计投入与实际投入;“返工”要说明统计的是缺陷修复、需求返改还是所有重复工作。口径不清,数字就不能支持跨团队比较。
2. 指标应连接到可采取的管理动作
如果关键依赖等待时间上升,动作可能是升级决策或调整依赖顺序;如果计划外工作增加,动作可能是建立轮值或处理根因;如果周期末返工上升,动作可能是前移评审与测试。指标与动作之间没有联系,就容易沦为月报装饰。
还要关注副作用。追求高按期率可能诱发团队缩小承诺范围;追求低缺陷数可能导致问题被延迟上报;追求高利用率可能压缩协作与学习。指标应成组解读,并允许团队解释异常,不能把单个数字直接变成员工排名。
3. 关注趋势和分布,不只看平均值
平均负荷可能掩盖少数成员严重超载。例如,大部分成员容量健康,少数关键专家却连续承担多个高风险任务。资源复盘应查看角色和个体层面的分布,同时遵守隐私和组织政策;必要时可用团队级数据呈现,避免公开制造不必要的比较。
同样,平均交付周期可能被少数极长等待拉高。了解中位数、范围和异常项目,有助于判断问题是普遍存在还是集中在某类依赖。数字的用途是找到改善点,不是为既定结论挑选证据。
十、常见落地阻力与处理方式
1. 成员不愿更新状态
成员不更新状态,未必是态度问题。可能是字段太多、更新价值不明显、状态定义不一致,或者担心暴露延迟后受到惩罚。先精简更新内容,只保留能帮助团队协同的状态、阻塞和下一步,再让管理者用这些信息及时解决问题。
如果成员发现更新后没有人处理阻塞,甚至只是被要求解释数字,填报意愿自然会下降。管理者要把信息反馈转化为行动:协调依赖、调整优先级、提供决策或移除障碍。数据只有在能改善工作时,才值得持续维护。
2. 项目负责人不愿共享资源信息
项目负责人可能担心共享负荷后资源被调走,或担心进度问题被公开放大。解决方式不是强制要求“透明”,而是建立共同规则:资源调整由谁决定、调整会如何影响原承诺、项目负责人如何参与取舍。
组织级视图应让冲突可见,同时保护项目负责人对交付的合理责任。若管理层只要求共享,却不承担重新排序的决策责任,团队会逐渐把真实风险隐藏起来。
3. 高层期待一次性得到精确预测
复杂项目的预测存在不确定性,要求过早给出精确日期,往往制造虚假承诺。管理者可以提供区间、主要假设和置信程度,并说明哪些信息出现后预测会更新。随着需求和依赖逐步明确,预测再收敛为承诺。
这不是逃避责任,而是把不确定性说清楚。组织若只接受单点日期,团队就会把风险藏到执行阶段;若允许用区间表达,管理层反而能更早决定是否调整范围、投入或商业预期。
4. 工具上线后数据仍然不准
先检查数据责任和更新触发条件。项目状态是否在评审后更新?成员负荷是否按固定周期校准?项目关闭后分配是否释放?人员变更后角色信息是否同步?很多数据质量问题源于流程没有规定谁在什么时候维护,而非软件功能不足。
可以先挑一个业务单元做小范围试运行,观察字段是否能被理解、更新成本是否可接受、视图是否帮助处理真实冲突。试运行后删掉没人使用的字段,补齐缺失定义,再逐步扩大。一次性全组织推广通常会放大口径问题。
十一、如何判断管理机制正在发挥作用
1. 冲突更早暴露,而不是更晚解释
机制有效的一个信号,是团队在项目启动或周期初期就能看到共享资源冲突,而不是在临近交付时才发现同一名专家被多方占用。早暴露不意味着问题减少,而是组织获得了更长的处理时间。
2. 新增工作会带来明确取舍
当紧急需求进入时,团队能够说明哪些工作因此延期、范围如何变化、谁批准了调整,就说明组织开始管理承诺。若新任务不断增加,旧任务却没有退出,资源计划只是累积愿望而非可执行安排。
3. 计划外工作不再被隐藏
成员能如实记录支持、故障和临时协助,而不担心被误判为效率低,管理者也会据此调整容量和流程,团队才有机会从临时救火转向根因治理。计划外工作不可避免,长期看不见才危险。
4. 关键能力不再集中在少数人身上
若替补成员可以承担更多工作,知识文档能够支持交接,关键岗位休假时项目仍能推进,说明组织韧性正在提高。人员管理的成果不仅是本周期交付,也包括下一周期不再被同一个单点依赖卡住。
十二、下一步行动:用一个周期验证,而不是先追求大而全
1. 先选一个真实的资源冲突
选择一个正在发生的具体问题,例如某位专家被多个项目同时调用、测试总是集中在周期末,或临时支持不断打断计划。不要从“建设全面资源管理体系”开始,先把问题限定到能在一个计划周期内观察的范围。
2. 用一页纸记录关键条件
写清工作范围、优先级、角色需求、净容量、依赖、验收条件和可能的取舍。若这些信息无法回答,就先补齐输入,而不是急着把人排进去。简单、可讨论的资源说明,通常比复杂但无人维护的长表更有用。
3. 运行一个周期并复盘偏差
周期结束后,检查承诺是否兑现、哪些计划外工作挤占容量、哪些依赖最常等待、是否发生返工,以及成员负荷是否可持续。把原因分成可控流程问题、外部变化和估算未知项,再决定下一周期调整什么。
4. 再决定是否扩大机制或引入平台
若问题主要来自口径不一致、跨项目视图缺失或协同信息分散,再评估是否需要平台支持;若主要来自决策权不清、范围频繁变化或关键能力单点依赖,先治理这些管理问题。不要把组织决策困难误诊成软件不足。
我对资源管理的最终判断很简单:真正成熟的组织,不是让每个人都持续满载,而是能说明为什么这样分配、什么情况会调整、调整后由谁承担代价。下一步可以从一个共享资源冲突开始,记录实际容量和等待原因,跑完一个周期,再根据证据改计划。先把承诺管理清楚,人员协同才会从“找人救火”变成可持续的交付能力。
常见问题解答(FAQ)
1. 资源管理如何判断项目成员是否分配过载?
我在排项目计划时,经常看到同一个成员同时挂着好几个任务,表面上每个任务的工时都不高,实际却总是延期。我该看哪些信号,才能区分正常并行和已经过载?
不要只把各任务工时相加,还要看时间是否重叠、任务是否需要连续专注,以及成员是否承担评审、会议和临时支持。可以按周核对每人的可用工时:例如一周按40小时计算,先扣除会议、休假和固定支持,再把剩余时间作为可分配容量;
若可用时间为30小时,计划任务已排到36小时,就应先调整优先级,而不是默认成员靠加班补齐。实际判断时,可同时检查任务逾期率、在制任务数和等待评审的数量。若一个人手上有多个未完成任务,且任务频繁切换,通常比单纯的工时超额更值得警惕。容量数字是计划依据,不是绩效指标,需根据团队节奏定期校准。
2. 项目成员协同管理时,任务应该按什么粒度拆分?
我把需求拆成任务后,有的任务半天就完成,有的却要做两三周,中途很难判断进展。任务拆得太细会增加维护负担,拆得太粗又看不出风险,怎样找到合适的粒度?
拆分的目标不是让任务数量变多,而是让责任、交付物和验收条件清楚。一个可操作的判断方法是:任务应能明确指定负责人,完成后能检查具体产出,并且在一个短周期内产生可见进展。比如“完成登录模块”过于宽泛,可以拆成接口实现、异常提示、权限校验和联调验证;
但若把每个小改动都单独建任务,成员会把时间耗在更新状态上。对于跨角色工作,还应标出前置依赖和交接产物。团队可以先以一周左右作为观察窗口:经常超过该周期且无法说明阶段成果的任务,优先评估是否需要拆分;频繁出现大量几小时的小任务,则考虑合并同类工作。
3. 跨部门成员参与项目时,怎样减少任务交接中的等待?
我负责的项目需要产品、研发和测试共同完成,任务状态看起来一直在推进,但经常卡在等确认、等资料或等环境。大家都认为自己已完成该做的部分,项目还是慢下来,这种情况该如何管理?
交接延迟往往不是成员不配合,而是交接条件没有写清。给每个依赖任务补充三项信息:上游交付什么、下游何时需要、出现阻塞找谁决策。例如研发交给测试的内容,不应只写“开发完成”,还要说明可测试版本、变更范围和已知限制。项目负责人可在周计划中列出关键依赖,并把“等待中”与“进行中”分开统计;
如果某项依赖连续两个工作日没有响应,就主动确认缺少的是信息、权限还是决策,而非只催促进度。对跨部门事项,还要约定替代联系人和升级路径,避免关键成员休假或临时转岗时,整个链路停摆。
4. 项目成员变更或请假时,如何做好资源交接?
我遇到过成员临时请假后,任务虽然有人接手,却因为背景资料散落在聊天记录和个人文档里,重新熟悉花了好几天。人员变动时,最少要交接哪些内容,才能降低进度和质量风险?
交接不等于把任务负责人改成另一个名字,重点是让接手者能继续判断和行动。至少整理当前状态、已完成成果、未解决问题、关键决策及其原因、依赖对象、下一步动作和验收标准;涉及权限或环境的事项,应确认接手者实际能够访问。
可以用一个具体检查点验收交接:接手者能否在不依赖原成员即时解释的情况下,说清下一步要做什么、卡点在哪里、完成后交付给谁。若项目临近发布或任务高度依赖个人经验,应安排短时重叠交接,并优先交接高风险任务。对一般事项,结构化记录通常比长篇会议更有效,也便于人员再次变动时复用。
核心关键词
文章包含AI辅助创作:资源管理如何做好人员?项目成员协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535986
读者评论
我们团队以前只按工时排人,结果线上支持一多,计划几乎每周都要重排。后来把轮值和固定会议单独扣除,预测确实更接近实际,但临时需求的优先级仍需要更高层及时拍板。
承诺容量”这个提法比较实用。实际协作中,最难统计的不是休假,而是评审、答疑和跨团队等待时间。若只要求成员填报投入,可能还是看不出这些隐性消耗,建议结合周期性的偏差复盘。
能力矩阵不宜做得过细,这点有同感。我们曾花很多时间维护技能标签,最后没人认真更新。相比完整表格,给关键岗位指定替补并安排真实交接,反而更能发现单点风险。
