资源池管理看起来是在回答“谁有空”,真正决定项目能否按期交付的,却是三个更难的问题:这个人是否具备当前任务需要的能力、他能投入的时间是否真实、项目结束后释放资源的动作是否发生。只统计资源池人数,往往会得到一种危险的虚假确定感:表格里有十名可用成员,实际能在本周承担关键工作的可能只有两名。

本文把资源池视为一套“需求,匹配,承诺,执行,释放,复盘”的管理机制,而不是人员名单或空闲率看板。我会给出一套可以落地的流程、指标口径和决策方法;文中的案例数据均为情景模拟,用于演示计算与判断,不代表任何组织的真实统计结果。

一、核心结论:资源池不是名单,而是一套供需控制系统

1. 先管理承诺,再管理利用率

我判断资源池流程是否有效,通常不先看“员工利用率”,而是先追问:项目提出需求后,组织能否在约定时间内确认合适人选;确认后,资源经理、项目经理和成员是否对投入比例与起止时间达成一致;需求变化时,是否能及时撤回或重新分配承诺。

如果这些问题没有答案,再精细的利用率报表也只是把不确定性包装成数字。成员同时被多个项目“预订”,系统显示每个项目都已配齐,到了执行阶段却发现同一位架构师被安排了百分之百以上的工作量。问题不在人员不努力,而在资源承诺没有统一口径。

因此,资源池流程的首要目标不是让每个人尽可能忙,而是让关键能力在正确的时间,以可验证的投入量,进入最有价值的工作。利用率是约束条件,不应成为单独的绩效目标。

2. 把流程效率和资源结果分开衡量

资源管理指标至少分成三层。流程指标回答“资源申请是否及时处理”;匹配指标回答“分配的人是否适配任务”;结果指标回答“分配动作是否降低延期、切换和返工”。只看一个层面,容易发生局部优化:审批变快了,但匹配变差;利用率提高了,但项目延期和成员加班同时上升。

指标层 核心问题 建议指标 使用边界
流程效率 需求从提出到决策花了多久 需求确认周期、匹配周期、逾期需求占比 必须区分等待审批与实际匹配时间
匹配质量 派出的能力是否与任务相符 技能匹配率、关键角色覆盖率、分配后调整率 不能只以成员是否“有空”判定匹配
交付结果 资源安排是否改善项目表现 资源原因延期率、关键任务等待时间、返工工时 需与范围变化、依赖阻塞等原因区分
可持续性 安排是否长期可承受 超负荷周数、临时加班比例、连续切换次数 不能把短期峰值等同于长期能力

3. 先建立最小闭环,再追求复杂预测

不少组织一开始就想做技能画像、自动排程、成本预测和情景模拟,最终却没有统一需求字段,也没有及时更新成员可用时间。我的建议是先把最小闭环跑通:每项需求有责任人、能力要求、投入比例、时间窗口、优先级和确认状态;每次分配有来源、有承诺、有变更记录;每次释放有明确日期和复盘原因。

只有当基础数据连续几个周期保持可用,才值得做更复杂的预测。否则,算法不是消除不确定性,而是让错误输入以更高效率扩散。

资源池流程与规范:项目成员资源管理流程优化关键指标

二、背景和真实场景:资源冲突常常不是“人不够”

1. 多项目组织中的隐性重复承诺

在中大型组织里,项目通常共享少数稀缺角色:系统架构师、数据工程师、安全专家、资深测试人员、行业顾问等。每个项目经理都希望优先拿到关键成员,部门负责人又要维护团队的日常工作,成员本人还可能承担故障处理、客户支持或技术治理。

表面上看,项目计划里每个角色都有人;实际上,同一位成员的时间被多个团队重复计算。问题往往在项目启动之前就埋下了:项目计划按“全职人头”填报,资源管理按“岗位名称”检索,成员日历却没有记录临时支持和非项目工作。

2. 资源池边界不清会造成两种相反失真

第一种失真是把所有人都放进池里。成员技能、可投入时间、工作地点、合规要求和当前职责都没有区别,名义上的“可用资源”很多,真正能承担任务的人很少。

第二种失真是资源池过窄。组织只把正式项目工时纳入统计,忽略运营、维护、值班、知识传承和内部治理。看板显示成员有空,成员却已经被非项目职责占满。资源池由此变成项目经理争抢的名册,而不是组织整体供给能力的可靠视图。

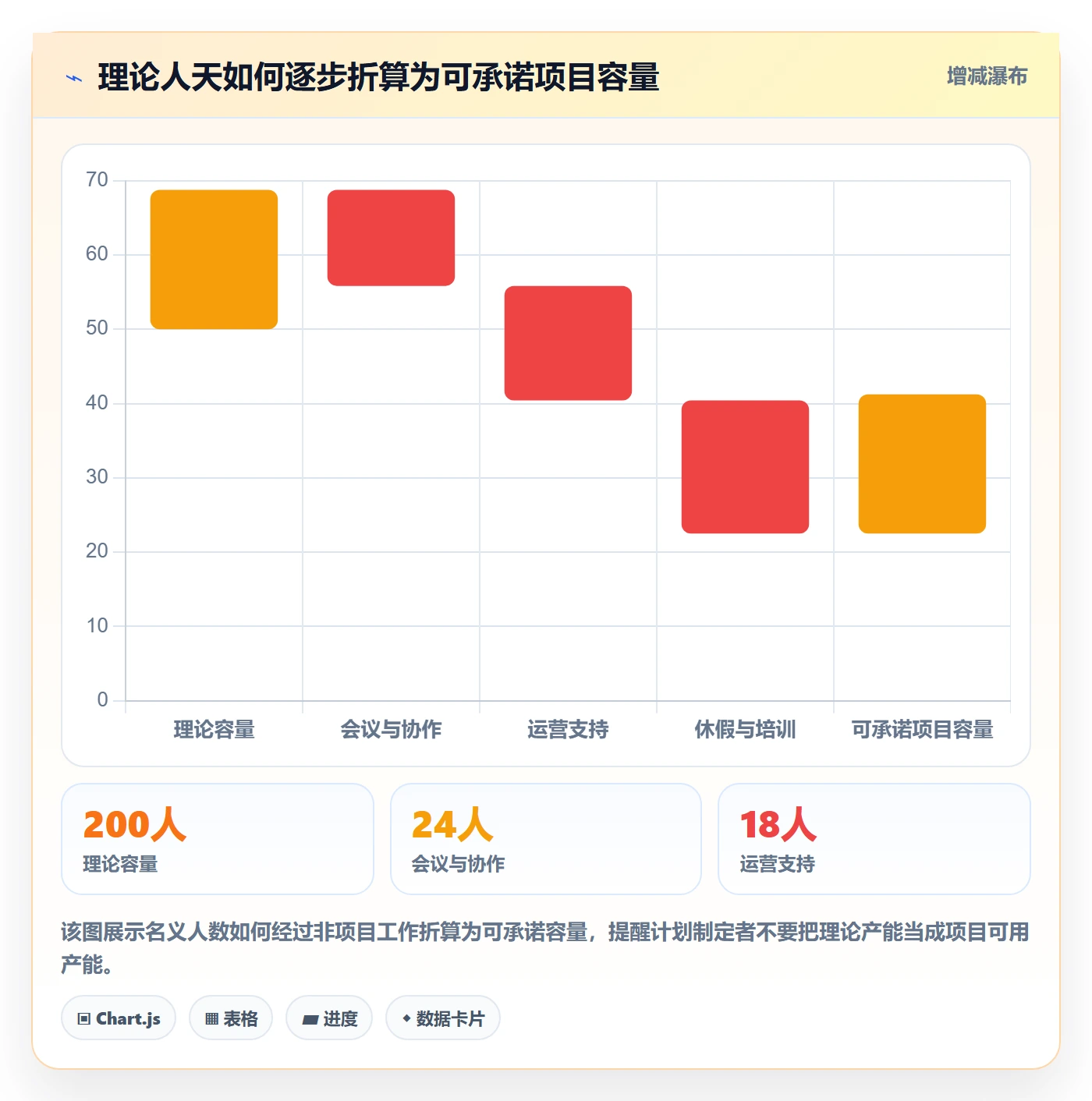

3. 先区分“能力供给”与“时间供给”

资源匹配至少有两个维度。时间供给表示成员在目标时间段内可分配多少工作量;能力供给表示成员是否具备完成任务所需的技能、经验和授权。两者不能互相替代:有时间但缺乏能力,会造成返工和监督成本;有能力却没有可用时间,则不能被当作本期供给。

我建议把需求表达成“能力组合加投入窗口”,而不是一个模糊职位。例如,不写“需要一名高级工程师”,而写“需要具备支付链路设计经验、能参与接口评审与风险识别、未来六周平均投入百分之四十”。这样的需求才能被比较、协商和追踪。

4. 资源池流程的常见触发点

  • 项目启动:项目负责人提交角色、技能、投入比例和时间窗口,避免先写姓名再倒推需求。
  • 里程碑临近:项目检查关键角色是否按承诺到位,及时暴露依赖冲突。
  • 范围或优先级变化:重新确认资源承诺,不默认原分配继续有效。
  • 成员离岗或突发缺席:启动替补与知识交接机制,记录对交付的实际影响。
  • 项目阶段结束:由项目负责人确认释放时间,资源经理更新供给状态。
  • 周期复盘:比较预测投入与实际投入,识别系统性低估或重复承诺。

资源池的关键不是一次分配成功,而是每当上述事件发生时,数据和决策能够同步更新。若资源释放没有明确动作,旧项目就会长期占用成员的“虚拟容量”,新需求只能靠口头协调。

三、常见误区:看起来合理,执行时却会制造更多冲突

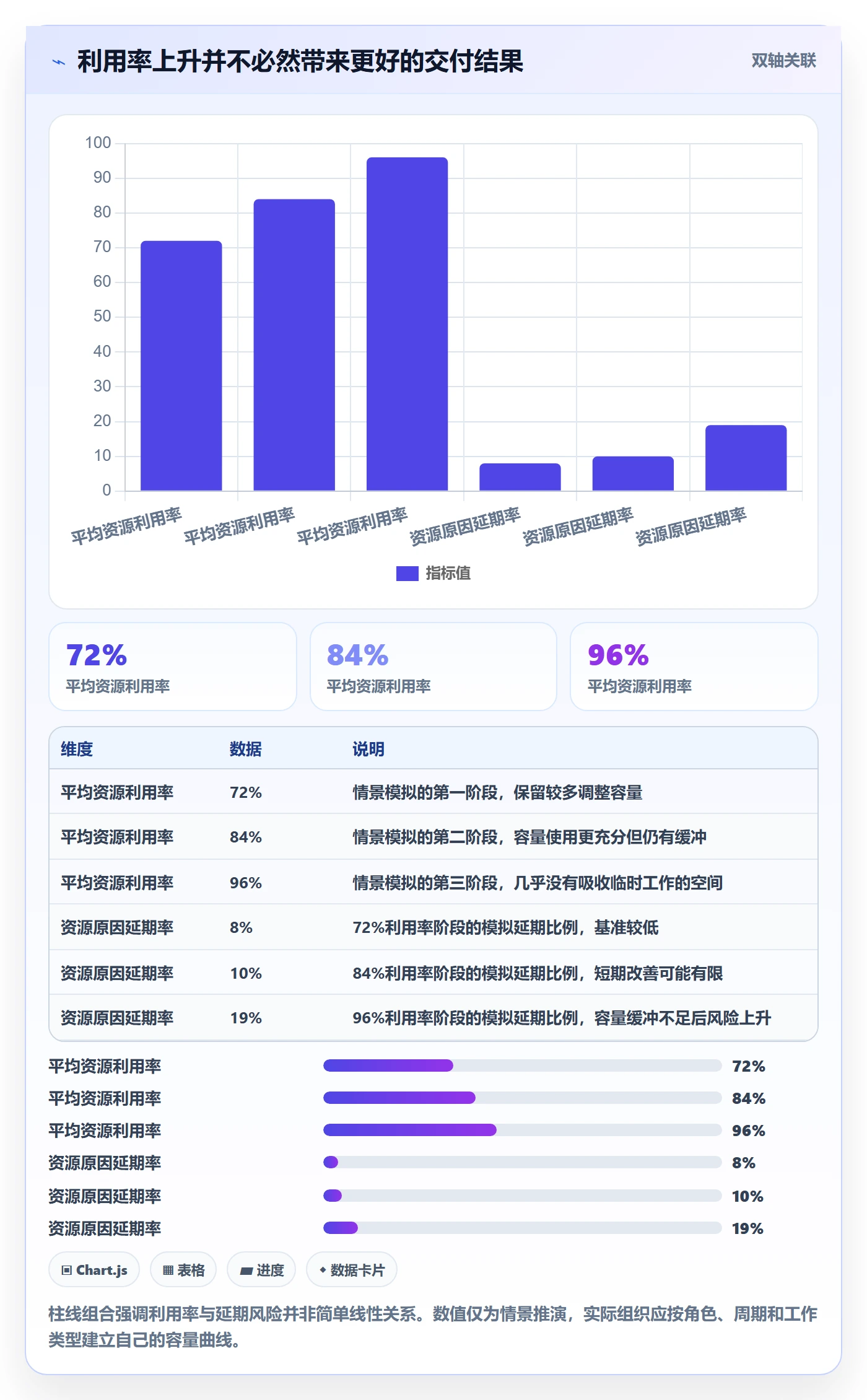

1. 把利用率越高等同于管理越好

利用率高可能意味着资源充分使用,也可能意味着没有缓冲、会议和支持工作未被计入,或工作量估算系统性偏低。若成员连续数周被排到百分之百甚至更高,任何临时故障、需求澄清或跨团队评审都会变成加班。

管理者需要看的不是单点利用率,而是利用率的分布、持续时间和工作性质。百分之八十的可计划负荷,可能比百分之九十八的满载更有利于按期交付;前者留出的容量可吸收变更,后者通常把风险推迟到项目后半段集中爆发。

2. 用岗位名称代替技能要求

同一岗位的人,经验领域、技术深度、业务理解和授权范围可能完全不同。“需要一名测试人员”不足以说明任务要求:是自动化框架搭建、性能测试、合规验证,还是业务验收?岗位标签只能用于初筛,不能直接作为最终匹配依据。

技能也不应写成无限膨胀的简历标签。若把“熟悉十几种工具”当作资源画像,匹配系统会显得很丰富,却无法解释成员能否处理当前交付风险。更可操作的做法是把技能与近期任务证据关联,例如最近两年是否完成同类系统的性能压测、是否承担过关键模块负责人。

3. 只统计项目工时,忽略真实工作负荷

日常运营、事故响应、内部咨询、招聘面试、带教和合规培训可能没有进入项目计划,却会切走成员的可用时间。若资源池只记录项目投入,项目负责人会不断把“计划空闲”误认为“实际可用”。

这并不意味着组织要把每一分钟都计时。对大多数团队而言,按周记录工作类别的容量比例已经足够。重点是识别稳定存在的非项目负荷,并在计划中显式保留,而不是事后把延期归咎于个人执行不力。

4. 把资源需求审批做成层层盖章

审批的目的应当是解决优先级、预算、能力和冲突,而不是证明每个需求都经过了很多人。若申请需要依次通过多个负责人,但没有明确的决策时限和升级路径,需求匹配周期会被审批等待拖长。

我更倾向按决策类型设计审批:常规需求由资源经理与项目负责人确认;跨部门冲突由组合层级裁决;新增预算或关键岗位扩编走投资决策。没有争议的需求不应等待高层逐项批示。

5. 把“已分配”误当作“已承诺”

资源工具里出现了某位成员的名字,并不代表成员经理已经批准投入,也不代表该成员知道自己的任务、期限和优先级。若只有项目经理单方面登记,系统上的分配状态只是意向,不是承诺。

成熟的状态设计至少要区分“草案”“待确认”“已承诺”“执行中”“待释放”和“已释放”。这几个状态能揭示资源究竟卡在需求、协商、交付还是退出环节,比一个简单的“已分配”字段更能支持管理判断。

6. 把分配准确率理解为“事后对照姓名”

如果资源分配准确率只看最终是否由原定成员完成,就会惩罚合理调整。项目范围变化、人员离职、突发优先级调整,都可能让原分配不再适合。更有意义的判断是:分配时掌握的信息是否充分,变化发生后是否及时重估,调整是否降低了交付风险。

因此,复盘应区分“初始匹配错误”和“环境变化后的合理替换”。前者指向需求理解或能力画像问题;后者指向变更管理能力。两种问题的改进动作完全不同。

四、专业判断逻辑:从需求入口到资源释放建立可追踪流程

1. 第一步:统一资源需求字段

资源申请表应让项目负责人讲清楚要解决什么工作,而不是只填一个职位名称。以下字段通常足以支持首轮匹配,不必一开始就设计庞大的表单。

  • 需求关联:项目、工作包、交付物或关键里程碑。
  • 能力要求:必需技能、加分技能、最低经验或授权要求。
  • 时间窗口:开始日期、结束日期、关键节点和预计持续时间。
  • 投入比例:按周或按月说明平均投入,并标出峰值阶段。
  • 优先级依据:业务价值、合规要求、客户承诺、风险等级和延期后果。
  • 替代空间:可接受的技能替代、远程协作、分阶段投入或外部支持方式。
  • 决策责任:需求负责人、资源确认人和冲突升级人。

尤其要避免“需要尽快”“长期支持”“最好全职”这类无法排程的描述。若范围尚未明确,可以先登记为探索性需求,但必须附上确认截止日期;否则不确定需求会永久占用确定资源。

2. 第二步:先做供需校验,再讨论个人姓名

资源经理首先检查的是能力和时间的交集。对每项需求,依次判断技能是否可替代、目标时间是否冲突、投入比例是否可信、成员是否承担固定运营职责。初步校验完成后,再讨论具体人选和项目优先级。

先谈姓名容易把协商变成部门之间的占有权争夺;先谈任务、能力和时间窗口,才能把对话拉回交付需要。如果某项能力只有一人具备,组织应将其标记为单点风险,而不是把这名成员无限重复分配给多个项目。

3. 第三步:明确多方承诺和边界

有效分配至少需要三方确认。项目负责人说明任务与优先级;成员经理确认容量、替代安排和团队影响;成员本人确认职责、交付接口和投入时间。三方无需参加冗长会议,但需要在同一记录中留下可追踪的确认。

确认投入时,要说清楚“平均投入百分之三十”是每周约定时间,还是关键节点集中投入;还要定义哪些工作可以被打断,哪些任务必须保护。没有边界的部分投入,常常会被多个项目同时理解成“随时可找”。

4. 第四步:设定状态流转与超时规则

流程不是画出几个方框就完成了。每个状态都需要进入条件、责任人、最晚处理时间和退出条件。比如需求进入“待匹配”之前必须字段完整;“已承诺”需要资源经理和成员经理确认;“已释放”需要项目负责人确认工作交接,并由资源经理更新可用日期。

状态 主要责任人 进入条件 退出条件
草案 项目负责人 识别到潜在资源需求 补齐需求字段,提交评审
待匹配 资源经理 需求信息完整且优先级明确 提出候选人或返回补充信息
待确认 成员经理与成员 候选人及投入窗口已提出 接受、拒绝或提出替代方案
已承诺 项目负责人、成员经理 任务、比例、起止时间达成一致 按计划启动或因变化重新评估
执行中 项目负责人 成员实际投入工作 阶段结束、变更或需要调整
待释放 项目负责人、资源经理 原任务已结束或投入需下调 完成交接并确认新可用日期
已释放 资源经理 交接完成、占用记录更新 成员进入新需求匹配或保持可用

5. 第五步:把释放纳入正式流程

资源管理最容易被忽略的环节是退出。项目完成了阶段任务,不等于成员自动可用;可能还有缺陷修复、知识转移、客户答疑或维护责任。反过来,若资源一直不释放,后续项目也无法正确排程。

我建议在项目计划里同时定义分配日期和释放日期。若实际交付发生变化,项目负责人需要更新释放预测,并说明原因。对于长期支持角色,可使用明确的基线投入和复核周期,避免用“暂时支持”掩盖永久占用。

6. 第六步:设定分级升级机制

资源冲突不能无限期留在两个项目经理之间。建议建立明确的决策层级:可在团队内部调剂的,由团队负责人处理;跨部门但不影响战略节点的,由资源委员会或组合负责人裁决;涉及客户承诺、重大合规风险或投资优先级的,升级到有权调整项目组合的决策者。

升级材料应聚焦选择及其后果,而不是只提交“缺人”。例如,方案甲延期两周并保留关键专家;方案乙引入外部供应商,增加预算但保护上线日期;方案丙缩减范围,保留合规功能。这样,决策者处理的是取舍,而非替团队继续搜寻人名。

资源池流程与规范:项目成员资源管理流程优化关键指标

五、关键指标:让每个数字对应一个可采取的动作

1. 需求确认周期

建议口径:从需求字段完整并进入待匹配状态,到资源承诺完成的工作日数。应同时观察中位数与高分位数,例如第八十五百分位,以免少数复杂需求被平均值掩盖,也避免极端个案扭曲整体表现。

该指标偏高时,不要立刻要求资源经理“加快处理”。先拆分等待时间:需求澄清、优先级审批、候选人搜寻、成员经理确认、冲突升级分别占多少。不同等待段对应不同改进动作。若主要时间耗在审批,就优化决策权限;若耗在技能搜寻,就改善能力目录;若耗在候选人确认,就检查承诺机制。

2. 需求按期满足率

建议口径:在需求要求日期之前,完成合格资源承诺的需求数,除以同期到期的有效需求数。应明确什么叫“合格”:关键技能满足、投入比例经确认、可用时间覆盖目标窗口。

不建议把所有延期需求都算作资源部门失败。项目优先级临时上调、需求范围突然扩大、客户变更或成员突发离岗,都可能改变可实现性。报表应将未满足原因分类,区分供给短缺、需求变更、审批延误、承诺失约和能力不匹配。

3. 技能匹配率与关键角色覆盖率

技能匹配率衡量分配人员满足必需能力项的比例;关键角色覆盖率衡量项目里已明确的关键角色中,已经确认人选的比例。两者要分开:一个项目可能关键岗位都有人,却缺少特定能力;也可能技能整体匹配不错,却有一个决定进度的架构角色迟迟没有覆盖。

技能匹配不能简单把所有技能等权相加。建议区分必需项与加分项,并为必需项设置明确门槛。必要技能未满足时,只有在安排带教、风险评审或外部支持后,才可被标记为“有条件承诺”。

4. 计划投入与实际投入偏差

建议口径:比较周期内承诺工时与实际记录工时,按成员、项目、角色和工作类别观察偏差。数据不必精确到分钟,按周或按月的容量等级也可以形成有效信号。

如果项目普遍低估支持工作,偏差会长期朝同一方向;如果所有项目都在关键阶段超过承诺,则可能是需求估算偏低或成员被重复调用。分析偏差时,重点不是追责某一次偏离,而是找出可预测的系统模式。

5. 资源原因延期率

建议口径:将延期事件按主要原因分类,统计资源供给、技能缺口、投入不足、交接延误、优先级冲突等因素造成的延期占比。最好同时记录影响天数与受影响的关键路径任务。

此指标的难点是原因归属。项目延期往往由多个因素共同造成,不能为了报表整洁强行只选一个原因。可以设置主因与次因,并要求复盘时附上事实,例如关键角色实际到岗日期、承诺投入与实际投入差异、依赖任务等待时间。

6. 资源切换成本

成员在多个项目间频繁切换,会产生上下文恢复、重复沟通、环境准备和优先级重置成本。与其只统计每人负责几个项目,不如记录每周跨项目切换次数、短周期任务被打断次数,以及切换后关键工作的等待时间。

切换指标要结合角色判断。某些顾问角色天然支持多个团队,多个轻量咨询未必构成问题;而需要持续深度工作的人,频繁切换的代价更高。指标的价值是提示需要讨论,不是设立一个适用于所有岗位的硬性上限。

7. 超负荷与可持续性指标

可以把持续超负荷周数、加班工时、临时插单比例、关键人员连续高负荷周期作为风险信号。短期交付高峰不应自动触发负面评价,但连续周期的超负荷应触发容量复核、范围调整或临时补充供给。

若只追求利用率,超负荷会被误读为高绩效。更稳健的做法是同时看交付结果和负荷分布:当高利用率伴随延期、缺陷或离职风险上升时,组织需要增加缓冲,而不是继续压缩可用时间。

指标 计算思路 可触发的管理动作 常见误读
需求确认周期 完整需求至承诺完成的工作日 优化澄清、审批或匹配环节 只催资源经理,不看等待原因
按期满足率 到期前合格承诺数除以有效到期需求数 调整优先级、扩充供给或改期 把所有需求都视为同等重要
技能匹配率 满足必需能力项的已分配需求占比 培训、替代方案或风险评审 用岗位名称代替能力证据
投入偏差 承诺投入与实际投入的差异 修正容量估算与日常负荷基线 把所有偏差归为个人执行问题
资源原因延期率 资源相关延期事件或影响天数占比 处理单点依赖与冲突升级 忽略范围变化等共同原因
切换成本信号 切换次数、等待时间和中断情况 合并任务、保护专注时间 对不同角色使用同一阈值

资源池流程与规范:项目成员资源管理流程优化关键指标

六、案例推演:一个关键专家被三个项目重复占用

1. 情景设定:计划表都成立,现实中却无法同时发生

以下是便于说明的情景模拟。一家拥有约三百名员工的企业,同时推进三个项目:客户门户升级、数据平台迁移和内部合规改造。三项工作都需要同一位资深架构师参与评审与关键方案决策。门户项目申请百分之五十投入,数据迁移项目申请百分之四十,合规改造申请百分之三十,合计百分之一百二十。

三个项目负责人都认为自己的需求合理:门户项目有客户承诺,数据迁移项目存在旧平台下线日期,合规改造项目有审计期限。如果资源管理只按申请先后分配,最先登记的项目会得到优先权;如果按领导级别裁决,团队会学会把需求包装成更高优先级;如果平均分配,三个项目都可能拿不到足以完成关键工作的投入。

2. 第一次诊断:需求看似冲突,工作形态却不同

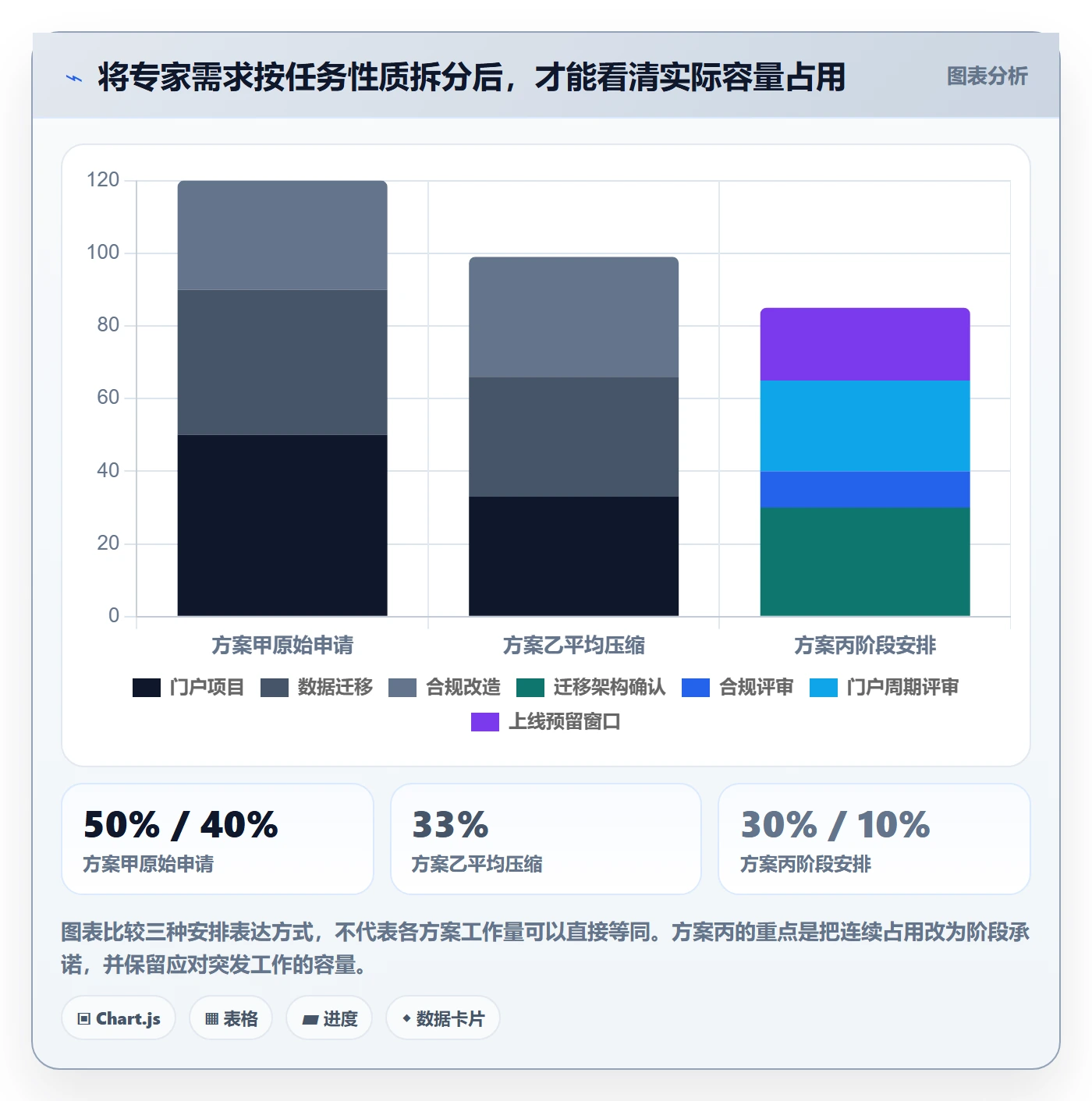

进一步拆分后发现,门户项目需要架构师每周参加一次方案评审,并在上线前进行两周集中支持;数据迁移项目需要前两周完成目标架构确认,后续主要由数据团队执行;合规项目需要架构师确认访问控制方案并参加审计说明,不需要持续投入。

这说明原始的“百分之五十、百分之四十、百分之三十”并不是经过任务分解的工作估算,而是各团队对“留住专家”的保守申请。资源经理如果直接按比例排程,就会把持续占用、阶段性评审和一次性咨询混成同一种供给需求。

3. 方案比较:不是平均分配,而是拆开关键任务

方案 架构师投入安排 优点 主要风险
方案甲:维持原申请 三项需求总计百分之一百二十 每个项目都获得表面上的投入承诺 重复承诺,实际执行必然超载
方案乙:平均压缩 三个项目各约百分之三十三 形式简单,冲突看似消失 没有匹配各项目的峰值与关键节点
方案丙:按任务窗口分配 先完成迁移架构确认,再安排合规评审与门户持续评审,保留上线前窗口 投入与任务阶段对应,减少长期占位 需要明确交接、替补和决策日期

在情景推演中,方案丙更可执行:数据迁移在前两周安排集中评审,随后由数据团队按已确认方案推进;合规改造安排一次控制方案评审和一次审计说明;门户项目保留每周短时评审,并预先锁定上线前集中支持窗口。架构师的承诺不再是同时覆盖三个项目的平均比例,而是按阶段划分的时间块。

关键判断是:稀缺专家的供给不应只用“总百分比”表达,还要描述时间分布、决策权和可替代性。如果某个任务必须由该专家签署或拍板,那么替代成员可以承担准备工作,却不能在资源报表里被视为完全等价的供给。

4. 模拟结果:把未使用时间与被占用时间分开

按阶段安排后,组织需要跟踪四个结果:关键评审是否按期完成、架构师的实际投入是否符合承诺、项目因等待决策产生的工作日是否减少、是否出现临时切换导致的返工。若方案执行后仍出现延期,就应追查是评审安排不足、决策材料准备不充分,还是项目范围变化,而不是仅凭“专家已经排满”判定资源配置成功。

这个情景也揭示了资源池的一个反直觉价值:有时不需要立刻增加人头,先把需求拆成“决策、执行、咨询、审查”四类,就能释放被模糊需求占住的容量。但若任务确实需要长期由稀缺专家亲自完成,拆分也无法凭空创造能力,组织必须在延期、外部采购、培养替补或减少范围之间做真实取舍。

资源池流程与规范:项目成员资源管理流程优化关键指标

七、不同组织阶段的行动建议:先解决最痛的摩擦

1. 小团队:先用轻量台账统一承诺

如果团队规模较小、项目数量有限,不必先采购复杂系统。用共享台账记录需求、成员、技能、投入比例、开始结束日期、确认状态和变更原因,通常就能解决大部分“谁答应了什么”的争议。

小团队最重要的不是字段多,而是更新及时。建议每周用十五至三十分钟检查未来四到六周的关键资源,确认新增需求、释放时间和冲突升级。若管理者不愿维护一份简单的共同台账,更复杂的工具只会增加录入负担。

2. 百人以上组织:建立跨项目的资源治理节奏

项目数量和部门数量增加后,资源信息分散在各团队,局部排程不再能代表整体供给。中大型企业,尤其是百人以上的组织,需要建立稳定的跨项目治理节奏:统一需求定义、容量口径、优先级规则和冲突裁决人,并将项目组合计划与成员实际投入联系起来。

此类组织可以评估 PingCode 等项目管理平台是否适合承载需求、任务、团队协作和进度数据,但选型时不应只看能否画出资源甘特图。更关键的问题是:能否关联项目与工作项,能否识别跨项目重复承诺,能否记录状态变化和责任人,能否满足权限、审计、集成与数据治理要求。

工具不能代替资源治理。若部门之间没有共同认可的优先级机制,即使同一平台显示所有需求,也不会自动产生公平决策。先确定谁有权裁决,再把规则配置到系统中,通常比先搭建漂亮看板更有效。

3. 项目制业务:将阶段性容量与长期岗位分开

咨询、实施、研发交付等项目制业务,成员可能在客户项目、售前支持、内部建设和培训之间切换。建议把可计划的项目容量与固定运营容量拆开,并按交付阶段建立负荷预测。售前投入若长期不被记录,交付团队看起来会拥有充足容量,项目启动后却频繁发现成员被客户支持占用。

对于有季节性高峰的组织,应比较历史周期而不是只看最近一周。例如年末集中验收、季度上线窗口和客户续约季,都可能造成供给峰值。提前识别峰值,才能决定是否需要临时外包、调整签约节奏或在关键阶段限制新项目启动。

4. 稀缺专业能力:优先做单点风险治理

当某个能力只有一两个人具备时,资源池的重点不是把这几个人排得更满,而是降低组织对单点的依赖。可采取结对交付、方案评审轮值、知识沉淀、阶段性培训和外部专家备援等措施。

培养替补需要时间,不能在项目已经进入关键路径时才启动。建议把替补覆盖率、关键知识文档完整度和影子参与人选列入能力治理,而不是把所有风险都压在短期排程上。

5. 资源波动较大:采用滚动预测而非静态年度计划

若业务需求变化快,年度计划可以作为预算基线,但不能作为成员全年可用性的事实。可以采用未来数周的详细排程、季度级能力预测和更长期的情景规划:时间越近,数据越具体;时间越远,强调范围与假设。

滚动预测的重点是暴露不确定性,不是声称能精确预测未来。每次更新都应保留前一版计划,以便比较预测误差来自需求变化、容量估算还是执行偏差。

八、流程优化的取舍:速度、准确度、弹性不能同时最大化

1. 速度与匹配准确度的取舍

快速分配可以减少等待,但若技能要求含糊,容易先派人、后返工。严格匹配能降低能力错配,却可能让需求在筛选阶段停留过久。对于低风险、可逆的小任务,可以先安排短周期试配;对于安全、合规、核心架构等高风险任务,应在承诺前验证关键能力。

这不是所有需求都套用同一个审批流程,而是按任务的错误成本分级。错误成本越高,前置验证越值得投入;任务越容易调整,越适合用短周期试配降低决策成本。

2. 利用率与缓冲容量的取舍

高利用率减少账面闲置,却压缩吸收突发工作的能力。缓冲过多会降低短期产出,缓冲过少会增加延期、加班和临时外包。组织需要按业务波动、故障频率、需求变更率和人员稀缺程度设定不同缓冲,而不是全公司采用同一个利用率目标。

对稳定、可预测的工作,较高利用率可能合适;对客户响应、运营保障和高变更项目,应保留更大弹性。缓冲不是没有产出,而是为不确定性预留的组织能力,应通过避免的延期和临时成本来评估其价值。

3. 中央统筹与团队自主的取舍

中央资源管理能看见跨部门冲突,也能阻止局部最优;但集中决策可能不了解团队细节,反应速度也可能变慢。团队自治能快速处理日常需求,却可能导致关键专家被多方重复承诺。

较稳健的做法是分层授权:团队自行处理低风险、可替代且短周期的分配;跨项目共享资源由资源经理协调;影响组合优先级、预算或重大承诺的事项由有决策权的组合层处理。授权边界要写清楚,不能在冲突发生后才临时决定谁说了算。

4. 统一口径与业务差异的取舍

没有统一口径,组织无法横向比较;统一得过度,又会把不同角色、业务周期和工作性质硬塞进同一套指标。建议统一基础定义,例如“承诺投入”“实际投入”“释放日期”,同时允许不同职能使用适合自己的容量单位和补充指标。

例如,研发工作可按周期容量管理,现场服务可按工单和班次管理,专家咨询可按关键评审窗口管理。共同的不是每个岗位都填同一张工时表,而是对承诺、变更和结果采用可解释的共同语言。

5. 详细记录与维护成本的取舍

追踪越细,分析可能越精确,但录入和维护成本也越高。对资源决策真正有用的字段应优先保留;不能支持任何决策、也没有后续使用者的字段,应考虑删除。

如果组织要求成员精确记录每分钟,却没有根据数据改善排程,成员会把记录视为监控负担,数据质量反而下降。资源数据的采集应遵循最小必要原则:先用足以识别冲突和趋势的粒度,出现具体问题后再增加细节。

九、工具与治理:让系统承载规则,而不是替代规则

1. 先确认需要解决的业务问题

评估工具前,先写下当前最昂贵的三类摩擦:需求长期没有明确负责人、成员被多个项目重复占用、实际投入与计划严重偏离,还是释放状态不透明。每类问题都要有可观察的现状数据和期望变化,否则选型容易被功能清单带偏。

对中大型组织而言,工具通常需要支持项目层级、工作项关联、权限治理、跨团队视图、变更记录和数据导出。若还涉及研发交付,则应考察需求、任务、缺陷、版本与人力承诺之间能否形成追踪关系,而不是把资源排程孤立成另一套表格。

2. 评估系统是否能表达真实承诺

演示环境里的拖拽排程很容易令人满意,真正上线后却要验证系统能否表达部分投入、阶段性投入、共享成员、固定运营负荷、临时冲突和待释放状态。若只能把一个人放进一个项目,或者只能用静态百分比表达全年容量,就很难支持复杂组织的真实工作模式。

同时要检查变更审计能力:谁修改了投入比例,何时调整了释放时间,谁确认了承诺,冲突由谁裁决。发生延期时,组织需要还原决策过程;没有历史记录,指标就难以用于可信复盘。

3. 小范围试点比全组织一次铺开更可靠

建议选择资源冲突明显、负责人愿意参与、工作类型相对清晰的部门作为试点,先跑完一个或两个完整周期。试点不只验证功能,还要观察成员是否愿意更新数据、经理是否按时确认、项目负责人是否接受更透明的优先级决策。

试点结束后,优先复盘数据质量和决策行为,而不是先比较看板数量。若系统显示的可用容量与团队实际工作差异很大,说明工作分类、更新频率或容量基线需要调整。数据不可信时扩大范围,只会让问题更难清理。

4. 上线前定义数据责任

每个关键字段都应有维护者和更新时限。例如,项目负责人维护需求与阶段,成员经理确认容量,资源经理维护匹配和释放状态,成员反馈实际投入异常。没有责任归属的数据字段,最终会变成无人维护的装饰信息。

组织还应明确数据用途。若实际投入数据用于容量预测,就应说明汇总口径、访问范围和保留规则;若同时用于绩效评估,必须谨慎防止把估算误差直接归因于个人。用途模糊会损害成员信任,降低数据质量。

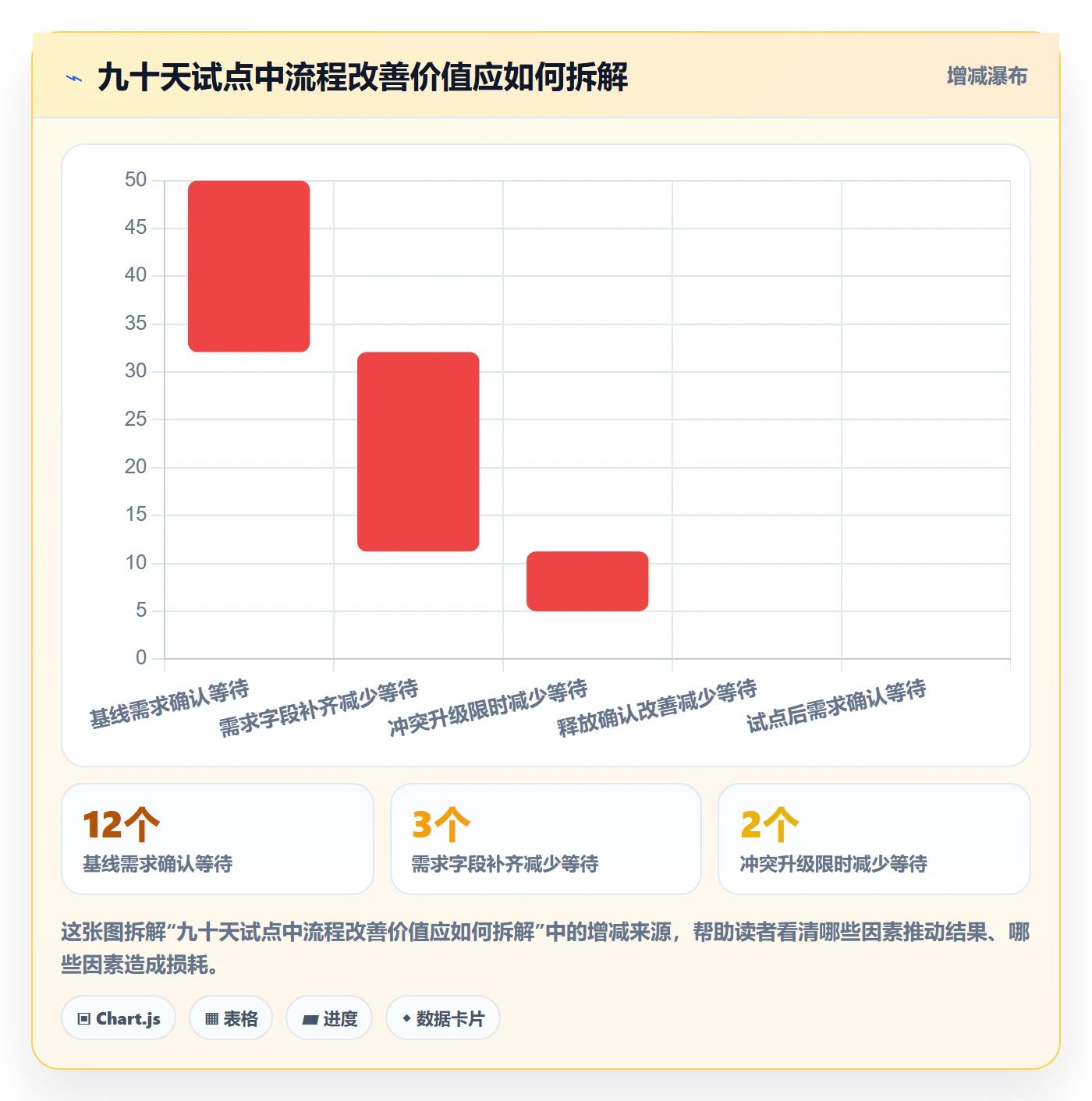

十、实施路线:用九十天验证资源池是否真的改善决策

1. 第一个阶段:统一定义和建立基线

前两周确定资源池边界、需求字段、状态定义和责任角色。选择近期项目回溯需求确认周期、冲突次数、延期原因和资源释放时间,形成基线。数据不完整时要标记缺失,不要用猜测填满报表。

基线的目的不是证明组织做得不好,而是让后续改进有对照。若过去没有记录,就先从新需求开始观察,避免把不可靠的历史资料包装成精确趋势。

2. 第二个阶段:挑选试点并运行流程

选择两到三个项目团队,要求所有新资源需求通过统一入口登记。每周进行一次短时供需评审,检查未来四至六周的关键角色、冲突和释放计划。会议只处理需要决策的事项,普通更新由系统记录,不应把所有成员都拉进长会。

试点期间,允许流程调整,但变更要留痕。若某个字段连续几周没人使用,可判断它是否多余;若某类需求反复因同一信息缺失而退回,应改善申请模板或提供填写示例。

3. 第三个阶段:按指标定位瓶颈

第一个月重点看需求完整度和确认周期;第二个月看技能匹配、计划投入偏差和重复承诺;第三个月再看延期风险、切换成本和释放及时性。不同指标需要不同观察周期,过早评价最终交付结果,容易把季节性或项目复杂度差异误当成流程成效。

试点的目标不是让所有指标立刻变好,而是让组织能解释变化。若确认周期下降但延期率没有变化,可能意味着流程更快、匹配质量却未改善;若利用率略降而延期和加班同时下降,可能说明容量缓冲创造了更好的交付条件。

4. 第四个阶段:决定扩展、修订或停止

试点结束时,由项目负责人、成员经理、资源经理和管理层共同评估:需求是否更清楚、冲突是否更早暴露、承诺是否更可信、维护成本是否可接受。若改进只体现在填表完成率,而没有改善资源决策,就应先修正流程,不宜直接全组织推广。

如果试点证明共享视图和升级机制有效,再逐步扩大团队范围;如果主要痛点是技能短缺而非排程混乱,应转向培养、招聘、供应商或项目组合调整。流程优化不能替代真实的能力投资。

资源池流程与规范:项目成员资源管理流程优化关键指标

十一、结尾:资源管理的成熟度,体现在冲突出现得更早

资源池流程优化,不是让组织永远没有冲突,也不是让每个人保持满负荷。项目优先级会变化,稀缺能力会不足,计划也会受到客户、合规和技术风险影响。真正成熟的管理,是让冲突在影响交付之前被看见,让不同方案的成本可以比较,让承诺变化有记录,让成员能够从已经结束的工作中真实释放出来。

我最看重的判断是:资源池是否有效,不看表里有多少人,也不看利用率是否接近百分之百,而看组织能否说明“为什么这个能力在这个时间分配给这项工作”,并在条件变化时及时重新决策。

下一步可以从一项最常见的资源冲突开始:选定未来四到六周的一项关键需求,补齐能力、投入比例、时间窗口和优先级依据;确认项目负责人、成员经理与成员的承诺;记录实际投入、等待时间和释放日期。连续观察一个周期后,再决定需要改表单、改审批、补能力,还是调整项目组合。先让一个闭环可信,再把它扩展到整个组织。

常见问题解答(FAQ)

1. 资源池流程中,项目成员资源管理最应该优先监控哪些关键指标?

我正在搭建项目资源池,但发现“成员已分配”并不等于“成员真的有空”。我想知道哪些指标能反映资源是否被过度占用、是否存在等待,以及哪些指标适合每周持续跟踪,而不是只做一次统计。

建议把指标分成供给、分配、交付和风险四组,而不是只看成员利用率。供给侧看可用工时,计算方式是成员在统计周期内的理论工时减去休假、培训、固定会议和支持值班;分配侧看计划占用率,即已排入项目的工时除以可用工时;交付侧看承诺工时完成率和计划偏差;风险侧看关键岗位缺口、任务等待时长和跨项目冲突数。

在一个12人、同时运行6个项目的模拟资源池中,单看平均利用率为82%,管理者很容易判断资源状态正常。但进一步拆分后发现,两名后端工程师占用率达到118%,三名测试人员只有54%,并且测试任务平均等待4.5天。真正的问题不是“总资源不足”,而是技能结构和时间窗口错配。

因此,我更建议每周至少追踪这5个数:计划占用率、超配人数、关键技能缺口数、任务等待时长中位数、计划变更率。判断阈值可以先采用相对保守的规则:计划占用率超过90%进入黄色预警,超过100%进入红色预警;关键岗位连续两周缺口不应继续靠加班填补;

任务等待时长中位数超过2个工作日,就要检查资源审批、优先级或排期是否失真。利用率不是越高越好,长期保持95%以上通常意味着系统没有给突发需求和返工留下缓冲。

2. 如何设计项目成员进入资源池、被分配和退出的标准流程?

我以前把资源池当成一张成员名单,项目开始时临时找人,项目结束后也没有及时释放,结果排期经常出现重复占用。我想把流程标准化,但担心审批环节太多,反而拖慢项目启动。

资源池流程不宜从“谁能参加项目”开始,而应从“谁在什么时间、以什么技能、可投入多少工时”开始。建议设置五个状态:待入池、可分配、预留、执行中、已释放。成员入池时登记岗位、技能等级、可投入时间、所在团队、不可用日期和直属负责人;项目申请资源时必须提交角色、技能要求、投入比例、开始结束日期和优先级;

资源负责人确认后进入预留状态;任务正式启动后转为执行中;项目验收或成员不再承担工作时,必须执行释放动作。一个实用的控制点是“预留不超过7天”。如果项目申请资源后7天内没有形成明确任务或排期,预留自动失效,资源回到可分配状态。这样可以避免项目负责人为了防止资源被抢,长期占住稀缺成员。

对于关键岗位,还应采用双重确认:项目负责人确认工作内容和时间,职能负责人确认成员是否具备技能及是否会影响原项目。流程工具可以使用某项目管理工具或共享资源表,但字段必须固定,不能只记录姓名和项目。最低字段应包括成员、技能标签、可用工时、已承诺工时、项目优先级、起止日期、审批人和释放日期。

审批不应覆盖所有普通资源,低于20%投入且周期不超过两周的任务可以走快速分配;超过50%投入、跨部门或占用稀缺技能的任务才进入正式审批。这样既能保留治理,也不会把资源管理变成行政流程。

3. 资源池中的成员利用率达到多少才算健康?

我看到不少团队把成员利用率定在90%甚至更高,并把低于这个数字视为资源浪费。但实际工作里总有沟通、返工、支持和突发需求,我不确定高利用率是否真的代表管理得好。

成员利用率不能脱离工作类型判断。对于有大量研发和交付任务的岗位,70%至85%的计划占用率通常更健康;需要频繁响应线上问题的岗位,60%至75%可能更合理;纯重复性、边界清晰且需求稳定的岗位,短期达到85%至90%也可以接受。关键是区分“有计划的有效投入”和“被临时事务填满”。

可以用一个四周滚动观察法。第一周记录计划工时,第二周记录实际投入,第三周检查临时任务和返工,第四周计算偏差。比如某成员可用工时为160小时,计划项目工时为136小时,计划占用率为85%;但其中有24小时来自紧急支持,实际项目交付只完成108小时,说明表面利用率并不低,实际计划可靠性却只有79%。

这类团队不应继续加任务,而应减少临时插单或设置轮值机制。我建议同时看三个指标:计划占用率、实际有效产出率和非计划工作占比。计划占用率长期超过90%,通常会带来排期失真、缺陷增加和成员离职风险;低于60%且连续四周没有需求,则可能说明资源配置过量或技能标签不匹配。

比单一利用率更有价值的是观察趋势:如果利用率从78%升到88%,但延期率也从8%升到21%,这不是效率提升,而是资源池进入过载状态。

4. 怎样通过资源池数据判断是该补人、调优先级,还是重新排期?

我经常遇到这样的情况:多个项目都说自己缺人,但管理层并不希望立刻招聘。我想知道如何用资源池数据区分真实缺口和排期不合理,避免靠加班解决所有问题。

可以采用“技能缺口、时间缺口、优先级冲突”三步判断法。先看技能缺口:如果某项关键技能的需求工时连续三周高于可供工时20%以上,而且无法通过培训或内部调配补足,才接近真实招聘信号。再看时间缺口:如果总工时足够,但需求集中在同一周,说明应先错峰排期,而不是补充长期人员。

最后看优先级冲突:如果两个项目都被标为最高优先级,问题通常在决策机制,而不是资源数量。例如,某团队未来四周有480小时前端需求,可用前端工时为430小时,表面缺口为50小时。

但拆开后发现第1周需求为150小时、可用110小时,第2周需求为140小时、可用115小时,第3周和第4周分别有95小时需求、可用105小时。这个案例更适合把部分工作后移,或者让低优先级需求错峰,而不是直接招聘。

相反,如果连续三个月每月都有超过15%的同类技能缺口,且项目延期、外包成本和加班成本同步上升,就应把招聘或长期外部合作纳入决策。实践中可以设一张决策表:缺口持续少于两周,优先调排期;缺口持续两至六周,优先跨团队调配、拆分任务或引入短期支持;缺口超过六周且属于核心技能,评估招聘或长期外包;

任何情况下,如果关键路径任务已经延期超过一个里程碑,不应只等待资源池自然平衡。资源池的价值不是证明谁忙,而是把“缺人”转化为可比较的成本、时间和优先级选择。

核心关键词

读者评论

覃
覃泽宇

我们团队以前只在表里登记项目工时,运维和临时支持基本靠口头协调,排期经常偏乐观。按周记录非项目工作占比可能更容易落地,不必细到每小时。

魏
魏然

把“已分配”和“已承诺”区分开很实用。不过成员本人确认后,如果优先级后来被临时调整,谁负责同步并重新确认?这一步最好也有明确规则。

孟
孟沐阳

指标分层的思路我认同,但资源原因延期率不太容易归因。范围变化和外部依赖常常同时发生,实际复盘时可能需要允许多原因并存,避免为了填单一原因而失真。

文章包含AI辅助创作:资源池流程与规范:项目成员资源管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535699
