项目成员制度最容易失效的地方,不是没有资源表,而是表里只有“谁有空”,没有“谁能做、何时能做、做完后谁负责”。我在梳理跨部门项目时反复看到同一种局面:项目经理认为某位同事已经加入项目,职能经理却仍把他排进原部门的日常任务;两边都觉得对方应当协调,最后交付延误,成员还被评价为“配合度不高”。人员怎么做,真正要设计的不是名单,而是一套关于归属、承诺、冲突和退出的制度。

一、先讲核心结论:成员制度不是点名册,而是资源承诺机制

1. 人员管理要回答四个问题

如果让我从零开始搭建项目成员制度,我不会先做组织架构图,也不会先买资源管理软件。我会先确认四个问题:成员由谁选、工作由谁排、冲突由谁裁决、人员何时退出。只要其中一个问题没有明确答案,所谓“项目成员”就可能只是被抄送进群的人。

项目成员制度的核心,是把个人能力、可用时间、任务责任和管理权限连成闭环。成员是否在项目里,不应由群聊、会议邀请或任务系统里的头像决定,而应由一份可追踪的承诺决定:负责什么交付物、投入多少时间、投入持续多久、遇到冲突找谁处理。

我通常把这套制度拆成五项:岗位与能力、成员身份、投入承诺、任务授权、变更与退出。它们分别回答“需要什么人”“谁算成员”“能投入多少”“谁能安排工作”“变化时如何调整”。制度不一定复杂,但这五项不能互相替代。

2. 先建最小闭环,再逐步精细化

从零到一,最小可行制度不需要几十页管理办法。一个项目只要先落地三张表,就能大幅减少口头误解:项目角色与责任表、成员投入承诺表、资源冲突与升级记录表。表格不是目标,它们的价值在于让承诺可以被复核、变化可以被看见、争议可以找到决策人。

  • 角色与责任表:写清交付物负责人、审批人、协作人和知会人。
  • 投入承诺表:记录成员每周可投入的人天、投入周期、主责任务和替补安排。
  • 冲突升级表:记录冲突事项、影响范围、临时方案、决策人和最终结论。

小团队可以用共享表格维护,大型组织可以把信息放进项目管理平台或资源管理系统。工具负责记录和提醒,制度负责授权和裁决;如果组织没有约定谁能做决定,任何软件都只能更快地展示冲突,不能替管理者解决冲突。

3. 判断制度是否有效,看承诺兑现而非名单完整

很多团队会统计项目成员数量,甚至把名单完整率当作资源管理成熟度。这个指标很容易误导:一个项目可以有二十名成员,却没有一位成员的投入比例得到职能部门确认。比人数更有解释力的指标,是关键岗位承诺覆盖率、投入变更提前通知率、任务责任明确率和冲突平均关闭时间。

制度开始运行后,我建议先观察四到六周,再调整规则。过早追求精密的产能预测,往往会把未经验证的估算包装成准确数据。先让承诺可见,再让预测可靠;先解决责任模糊,再谈资源利用率。

人员怎么做?项目成员制度设计:资源管理从0到1

二、背景和真实场景:为什么项目有成员,却仍然缺人

1. 矩阵组织里,成员同时属于两套工作系统

在职能型组织中,员工通常由部门负责人分配日常工作;在项目型组织中,项目负责人需要围绕交付目标安排工作。矩阵组织把两者叠加起来:员工既要接受职能管理,也要承担项目责任。问题不在于“双重汇报”本身,而在于两套工作系统的优先级、时间窗口和决策边界没有被说清楚。

例如,产品项目计划在本月完成一轮用户验证,产品经理每周投入两天;同一时间,部门安排他负责季度规划。项目经理认为两天已经锁定,部门经理认为季度规划是本职工作。双方都没有违反明确规则,因为规则并不存在。对成员来说,最现实的选择通常是先处理催得更急、评价权更直接的任务。

这就是为什么“项目经理负责进度”不等于“项目经理拥有成员”。如果项目负责人没有明确的任务授权和冲突升级路径,他能做的往往只有催办;如果职能经理不承担资源承诺责任,项目计划中的人力就容易成为愿望而非配置。

2. 人员信息常常分散在四个地方

我见过的资源信息通常分布在部门排班表、项目计划、个人日历和临时聊天记录里。每份信息都可能部分正确,却没有一份是完整的:项目计划有任务没有真实可用时间,日历有会议没有任务负荷,部门表有员工没有项目承诺,聊天记录有变更但没有正式结论。

当这些信息互相矛盾,管理者容易把问题归因于个人执行力。实际上,成员可能同时被安排了多个“最高优先级”任务。要判断人员是否真的短缺,必须先把重复占用、等待审批、返工和不可用时间分开,否则增加人手可能只是把协调成本继续放大。

3. 100人以上组织的难点是依赖关系,而不只是人数

当组织超过百人,项目通常跨越多个职能团队,成员变更会影响上下游工作。一个测试岗位晚到三天,可能让研发人员等待;一个架构决策人被临时抽走,可能让多个需求都无法定稿。此时,资源管理的核心已经从“谁有空”转向“哪个岗位、在哪个时间点、会影响哪些交付依赖”。

这类组织可以把 PingCode 作为项目协作与信息沉淀的示例场景来讨论:项目、任务、角色和变更记录需要形成可检索的工作上下文。但具体系统能否承载资源管理,仍要依据实际产品能力、组织权限设计和集成情况验证,不能把“上了平台”误认为“资源治理完成”。对于中大型团队,尤其是百人以上组织,工具选型应先做真实流程试点,再决定是否扩大使用范围。

4. 先辨别人员不足,还是制度造成的虚假短缺

人员不足至少有四种不同成因:总量不足、关键技能不足、投入时间不足、任务分配与优先级冲突。总量不足需要招聘或外部支持;技能不足需要培训、补充专家或调整方案;时间不足需要重新谈判投入;优先级冲突则需要管理层裁决。把四种问题统称为“缺人”,会导致错误采购和错误招聘。

观察到的现象 可能根因 优先验证的问题 不宜立即采取的动作
任务持续延期,但成员工作时长很高 任务切换、返工或依赖等待 非项目工作和等待时间各占多少 直接增加同岗位成员
某一类交付物长期排队 关键技能或审批角色稀缺 是否只有一人能完成或签核 均匀削减所有成员任务
成员承诺反复被临时取消 优先级规则和授权边界不清 谁有权改变已确认投入 要求成员自行协调
成员很多,项目仍然推进缓慢 职责重叠、决策等待或协作成本高 关键决策平均等待多久 继续扩充项目群和会议

人员怎么做?项目成员制度设计:资源管理从0到1

三、常见误区:看起来在管人,实际是在制造不确定性

1. 误区一:成员进了群,就算资源到位

群成员、项目成员和资源承诺成员是三种不同身份。群成员可以只是旁听或接收信息;项目成员应当承担明确责任;资源承诺成员还需要有经过确认的投入比例和时间范围。如果把三者混为一谈,项目计划就会把“愿意关注”误读成“可以交付”。

我会要求项目负责人在启动阶段把每个人的身份标清楚:决策者、交付负责人、协作人、顾问或知会对象。顾问不一定需要固定投入,知会对象更不应被算作可交付产能。身份清楚后,项目会议也可以按角色邀请,而不是把所有人永久拉进所有讨论。

2. 误区二:按百分比承诺,却不说明时间窗口

“投入百分之二十”听起来明确,实际可能有两种完全不同的含义:每周固定一天,或任何时候有空就处理。对依赖明确的工作,前一种可以排期;后一种只是一个模糊预期。若成员每周五天还要承担日常职责,百分比还必须说明计算口径,是工作时间、可排产时间,还是扣除会议后的专注时间。

我建议把百分比换成可检查的工作窗口,例如“未来六周,每周二、周四各半天,负责接口评审与风险确认”。这比“投入20%”更有操作性,也能让职能经理安排其他工作。对于阶段性项目,应在承诺中写明开始时间、结束时间和重新确认日期,不要默认长期占用。

3. 误区三:用满负荷证明资源管理有效

成员利用率越高,不代表项目交付越好。资源排到百分之百时,临时缺勤、线上故障、需求变更或审批延迟都没有缓冲;多个项目并行时,成员还会在任务间频繁切换。表面上每个人都很忙,实际完成速度可能下降,项目间的冲突也更难处理。

我更愿意把利用率当作风险信号,而非绩效目标。持续满载意味着系统对波动的承受能力接近于零;长期偏低也不一定代表浪费,可能是关键专家需要为突发问题保留弹性。对有不可预测工作、强依赖审批或高度创新任务的项目,留出缓冲是风险控制,不是管理松懈。

4. 误区四:让项目经理和职能经理私下协调

私下沟通有助于解决日常问题,但不能替代有时限的裁决机制。两个经理如果都在等待对方让步,成员就会被夹在中间,甚至被迫自己选择哪项任务会延期。制度应说明:什么级别的冲突可以协商,协商多久仍无结论就升级,最终由谁决定,以及决定后如何通知受影响项目。

例如,可以约定普通排期冲突由双方负责人在一个工作日内协商;影响里程碑或两个以上项目的冲突,升级到项目组合负责人或指定管理层;涉及安全、合规或客户承诺的事项,则按风险等级进入更高优先级流程。关键不是把所有问题都上报,而是让重大冲突有明确出口。

5. 误区五:把人员变更只当成名单更新

成员离开项目,不只是删除名字。知识交接、未完成任务、权限回收、客户沟通和替补上手都可能影响交付。制度若只记录“谁加入、谁退出”,就看不到变更带来的成本。对关键岗位而言,退出应该触发交接清单和风险复核;对短期协作者,则应确认其交付物是否已经验收。

还有一种常见错误,是成员已经被抽走,系统里却仍显示原投入比例。这样做会让项目报表看起来资源充足,却无法解释延期。资源状态必须跟着实际承诺变化,且每次变更需要记录原因、批准人、生效时间和受影响任务。

6. 误区六:上线系统就等于完成制度建设

系统可以把任务、成员、排期和变更集中展示,但它不会自动判断一个职能经理是否有权抽走成员,也不会替组织定义项目优先级。若流程规则未定,系统配置越细,越可能固化错误规则;若基础数据质量不稳定,自动化提醒只会把错误及时推送给更多人。

我建议先用一个项目验证制度,再决定如何配置工具。试点至少要覆盖一次成员冲突、一次投入调整和一次人员交接。观察过程中哪些信息没人维护、哪些审批过慢、哪些字段无法指导决策,再决定是改流程、改权限还是改系统配置。

四、专业判断逻辑:从项目需求反推成员制度

1. 先定义项目需要的交付角色

人员计划不应从现有员工名单开始,而应从交付物和风险开始。先列出阶段性成果,再分析每项成果需要的能力、决策权和时间窗口。角色不等于职称:一个项目可能需要“数据口径负责人”,但组织里没有这个岗位名称;也可能需要某位高级专家只做关键评审,而不承担日常执行。

我会把角色描述写成结果导向,而非笼统职责。例如,“负责数据分析”不够具体;“在第4周前确认埋点口径、审核样本完整性并签署分析结论”更容易评估工作量,也方便判断是否可以由其他人替代。

2. 区分岗位责任、任务责任和管理权限

岗位责任说明成员承担哪类持续职责;任务责任说明某个具体交付由谁完成;管理权限说明谁可以分配、变更或批准工作。三者不一定由同一个人承担。职能经理可以负责能力发展和日常排班,项目负责人可以负责范围内任务排序,业务负责人可以批准跨项目优先级。制度要把这些边界写明,而不是假设大家自然理解。

角色 主要责任 通常拥有的决定权 不宜默认拥有的权限
项目发起人 确认目标、价值和关键约束 批准范围重大变化及关键资源优先级 日常直接拆分所有成员任务
项目负责人 组织交付、跟踪依赖、管理项目风险 在已确认投入内安排任务顺序 未经协商改变职能部门的长期人员配置
职能经理 保障专业能力、人员发展和资源供给 确认成员可用时间并管理职能工作 未告知项目方就取消关键交付承诺
任务负责人 完成并汇报约定交付物 在任务范围内选择执行方法 擅自改变项目范围和验收标准

3. 用投入承诺替代模糊的“有空支持”

有效的投入承诺至少包含五个字段:成员姓名、负责角色、每周可投入时间、承诺起止日期、冲突升级对象。对关键岗位,还应补充替补人员、交接材料位置和预计接手时间。若工作量无法精确估算,可以先承诺一个区间,例如每周半天至一天,并在两周后复核。

投入承诺不是对个人的惩罚性指标,而是组织之间的工作协议。实际投入发生变化时,应允许重新谈判;但重新谈判不等于静默抽调。项目负责人需要知道影响,职能经理需要说明变化,受影响的里程碑需要重新评估。

4. 决定团队是全职、兼职还是混合配置

全职项目团队适用于目标清楚、周期集中、依赖紧密且项目优先级高的情境。成员主要精力集中在单一交付链上,沟通成本低,但会降低职能部门对人员的直接调度能力,也可能使项目结束后的岗位安排复杂化。

兼职矩阵团队适用于项目数量多、专业资源稀缺或成员需要持续承担职能工作的情境。它能共享专家,但协调成本更高。若没有固定的工作时段和优先级裁决机制,兼职安排很容易退化为“主业之外的额外工作”。

混合团队通常更现实:核心成员稳定投入,专业专家按阶段参与,顾问和审批角色按需介入。关键是不要把所有人都按照同一种投入模式管理。不同成员要使用不同的计划粒度和会议频率。

5. 建立冲突分级,而不是所有事情都升级

有效的升级机制既不能让小事都上交管理层,也不能让重大冲突无限期停留在私下沟通。判断是否升级,可以看四个维度:是否影响关键里程碑、是否影响客户或合规承诺、是否涉及多个项目、是否需要改变已批准的资源优先级。符合其中一项或多项时,就应进入正式决策流程。

每次升级都要带上可选方案,而不是只提交“缺人”这一结论。至少比较三种路径:延后某项任务、调换资源或降低范围。决策记录需要写明选择理由、承担的风险和复核日期,这样团队才能知道延期是经过管理决策,还是执行过程中的失控。

6. 选择有行动意义的资源指标

不要为了让看板显得完整而堆砌指标。一个指标只有能触发行动,才有管理价值。若“资源使用率”上升,管理者不知道是该补人、减范围还是减少会议,这个指标就缺少解释力。相反,“已承诺工时与实际投入偏差”可以帮助发现承诺失真;“关键岗位单点依赖数”可以触发替补培养计划。

  • 关键岗位承诺覆盖率:已确认投入的关键岗位数除以项目所需关键岗位数。
  • 承诺兑现率:实际投入与已确认投入在约定口径内匹配的比例。
  • 资源冲突关闭时长:从冲突登记到形成可执行决定的时间。
  • 任务责任明确率:拥有唯一负责人、验收标准和计划日期的任务比例。
  • 关键岗位替补覆盖率:存在可接手替补且交接材料可用的关键岗位比例。

人员怎么做?项目成员制度设计:资源管理从0到1

五、案例与数据观察:一个跨部门项目如何从“借人”转为“承诺”

1. 案例边界:这是用于推演的匿名化情景

以下案例是依据常见项目治理问题构造的匿名化情景,不对应某家企业的真实内部数据。某中型企业启动客户服务流程改造,涉及产品、研发、测试、运营和数据团队,项目周期四个月。项目初始名单有18人,负责人认为资源已基本到位,但第一个月结束时,两个关键里程碑均出现延期。

复盘发现,18人里有5人只参加启动会,4人没有明确投入比例,3位关键成员每周只能在临时空档处理项目工作。真正拥有固定时间窗口、明确任务和已确认交付责任的成员只有6人。项目并非简单缺少12个人,而是“名单中的人数”与“可计划的有效资源”之间存在巨大差异。

2. 第一步:把人员按真实参与方式重新分类

团队将原有成员分成核心交付成员、阶段性专业成员、审批决策成员和信息接收成员。核心成员负责持续任务,阶段性成员在设计评审、测试或上线窗口加入,审批角色按节点决策,信息接收者不计入交付产能。分类完成后,项目会议参与人数从18人降到常规8人,评审节点再邀请相关专家。

这一步的价值不是减少参与,而是减少隐性成本。项目负责人发现,过去每周两次的例会有不少成员只能听取与自己无关的状态更新;缩小常规会议范围后,会议时长下降,但需要决策的专题会仍保留相关角色。

3. 第二步:确认可用时间,暴露真实的资源缺口

团队与职能经理共同确认未来六周的投入窗口:核心产品成员每周两天,研发负责人每周三天,测试在开发完成前每周半天、进入验收阶段后每周三天,数据专家在口径确认和结果分析两个阶段分别投入。此时,团队发现并非所有岗位都缺人,真正的瓶颈集中在测试窗口和数据口径审批。

过去项目计划把测试成员平均分配到四个月,表面上资源充足,实际却与工作峰值错位。调整后,测试资源集中到构建完成后的验收周期;数据专家则提前参与口径定义,减少后期返工。这里的管理动作不是简单增加人数,而是把资源安排与交付阶段对齐。

4. 第三步:明确谁能改变已确认的投入

试点建立了一个轻量规则:已确认投入若需调整,职能经理先说明原因和预计持续时间;项目负责人评估受影响任务;若影响关键里程碑,双方在一个工作日内提出方案,必要时由项目发起人裁决。决策结果写入项目记录,并同步更新任务负责人和计划日期。

这项规则没有消除所有冲突,但让冲突从“成员没配合”转为“哪个承诺发生变化、谁承担决定后果”。成员不再需要在两个管理者之间解释来解释去,项目计划也不再默默保留已失效的投入比例。

5. 观察结果:不要把示意数字误当成行业结论

为说明制度改变后应该观察什么,下面列出一组情景模拟数据。它展示的是合理的验证方式,不是来自公开研究或特定企业的实测结果。真实团队应保留自己的基线,比较同一口径下的前后变化,并同步记录项目范围、任务复杂度和人员变动等影响因素。

观察项目 调整前情景值 调整后情景值 管理含义
已确认投入成员占名单比例 33% 78% 名单与可排期资源的差距缩小,资源计划更可信。
关键任务责任明确率 61% 91% 单一负责人和验收标准覆盖增加,交接争议减少。
资源冲突平均关闭时间 约6个工作日 约2个工作日 升级路径缩短等待时间,但不代表冲突数量必然下降。
关键岗位替补覆盖率 20% 60% 部分关键职责有备份安排,仍需通过实际交接检验可用性。
计划投入与实际投入偏差 约35% 约18% 承诺开始接近真实情况,但仍应关注阶段峰值和临时工作。

人员怎么做?项目成员制度设计:资源管理从0到1

6. 从案例里可以得出的专业判断

第一,人员制度能提高计划可信度,却不能保证项目必然按期完成。范围频繁变化、技术风险和外部依赖仍可能造成延期。第二,资源冲突关闭更快,可能意味着决策机制更有效,不一定意味着冲突本身变少。第三,替补覆盖率上升只是表面保障,只有替补实际完成过交接演练,才算具备可用性。

第四,工具数据必须与责任机制同步。若成员投入比例由个人随意填写、职能经理从不确认,系统里的精确数字只是精确地记录了不确定性。对百人以上组织,可以考虑将项目任务与资源信息放入统一协作平台,先验证权限、字段、提醒和审计记录是否符合治理要求,再逐步扩展,不要一次性要求所有团队照搬同一模板。

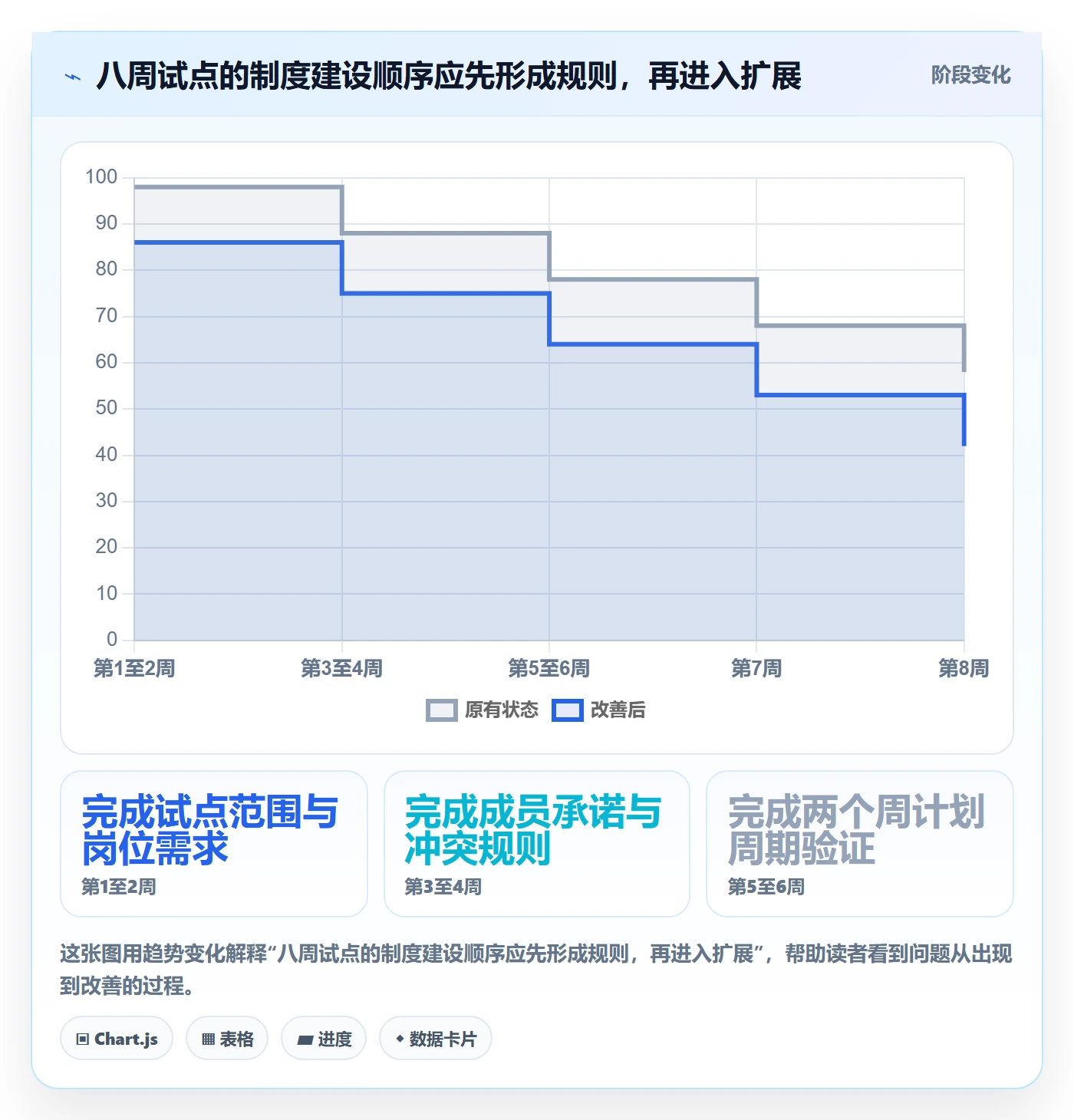

六、从0到1的落地步骤:用八周建立可运行制度

1. 第1周:选一个项目作为试点

选择一个跨部门但规模可控的项目,最好有清晰交付目标、至少三个职能团队、明确的业务负责人,并且在接下来两个月内会经历一次资源变化。不要挑最简单、完全没有冲突的项目,否则试点无法验证升级机制;也不宜一开始就选组织内最复杂的战略项目,风险和变量过多。

启动时先确定试点范围、项目发起人、项目负责人和职能接口人。让管理层明确:试点的目标是验证资源承诺机制,不是给个人打分。否则成员可能把投入记录当成监控工具,倾向于填一个“看起来正确”的数字,而不是报告真实可用时间。

2. 第2周:拆解交付物与岗位需求

把项目目标拆成阶段成果、关键任务和验收条件,再反推所需岗位。每一项关键交付物都要有唯一的最终负责人;可以有多人协作,但“共同负责”不能成为无人负责的理由。对依赖外部团队的工作,写明输入、输出、期望时间和接口人。

此阶段不追求把每个小时都估准确。重点是找出不可替代的技能、审批节点和资源峰值。对于估算不确定的工作,可以先使用区间,并说明估算依据,例如历史项目记录、专家判断或任务拆分。不要把未经验证的工时估计写成承诺工时。

3. 第3周:确认成员身份与投入窗口

项目负责人和职能经理共同确认人选,明确核心成员、阶段成员、审批者和知会对象。核心成员应有相对稳定的时间窗口;阶段成员应写明参与阶段和交付内容;审批者则要有明确的决策时限。若关键任务找不到合适人选,及时标记缺口,不要先把空缺填上一个无权或无能力承担的人名。

当投入只能以区间确认时,设定下一次复核点。比如“未来四周每周投入一天,首轮开发完成后复核”。区间承诺并不比精确承诺差,只要风险透明、复核日期明确,并且项目排期能够承受不确定性。

4. 第4周:写清任务授权和冲突流程

规则要简单到成员在冲突发生时能想起来。先明确项目负责人对已确认投入范围内任务的安排权,再明确职能经理对人员发展、能力管理和部门工作安排的责任。双方对优先级无法达成一致时,写明升级对象、响应时限和决策信息要求。

升级信息至少包含冲突任务、计划投入、实际变化、受影响里程碑、可选方案和建议方案。管理者不应只收到“项目缺人”,而应看见“如果维持部门工作,交付日期会推迟几天;如果调整范围,哪些结果可以保留”。这样才能做有成本意识的决定。

5. 第5至第6周:连续运行两个计划周期

制度初次发布后,至少运行两个周计划周期。每周比较承诺投入、实际投入和未计划工作,识别差异来自任务估算、临时支持、会议占用还是优先级变化。不要第一周就因一次偏差判定成员不可靠;应先辨别是个体偶发情况,还是流程长期把可用时间估高。

对每次资源变化,只记录会影响计划或责任的事件,不必把所有日常沟通都变成审批。记录的目的,是还原项目为什么变化,以及谁需要重新确认,而不是增加文书负担。若维护每一项资源信息的成本超过它带来的决策价值,就需要简化字段或自动化重复维护。

6. 第7周:检验替补和交接是否真实可用

挑选一项关键职责进行交接演练,让替补在原负责人不介入的情况下,尝试定位资料、理解决策背景并完成一个小型任务。仅仅在表里写了替补姓名,不代表风险已解除。若替补无法接手,补充文档、共同行动或培训计划,并重新评估关键岗位风险。

交接材料不需要把所有背景写成百科全书,但至少应包含当前状态、未决事项、关键决策依据、相关联系人、访问权限和下一步行动。对于知识高度隐性的岗位,双人协作可能比文档更有效;对于周期性、标准化任务,清单和操作说明往往更划算。

7. 第8周:复盘规则,再决定是否扩大

试点复盘要区分三类问题:规则本身不清、执行者没有遵守、系统无法支持。规则不清就改制度;执行问题要明确责任和培训;系统问题才进入配置或采购讨论。不要把所有缺陷都归结为工具不好用,也不要指望培训能修复管理层不愿裁决优先级的问题。

扩展前,确认试点是否减少了责任模糊、冲突等待或承诺偏差,同时核算维护成本。若数据质量提升但每周要投入大量人工填报,制度还没有成功。规模化的标准不是表格完整,而是关键决策更快、更有依据,维护成本没有失控。

人员怎么做?项目成员制度设计:资源管理从0到1

七、按组织情境做取舍:同一套制度不该强行套用

1. 十人以内的小团队:优先口头确认加简洁记录

小团队的信息传递链短,复杂审批常常得不偿失。可以用一页项目成员表记录角色、投入时间、任务和复核日期,每周站会确认变化。资源冲突由团队负责人直接协调,只有影响客户承诺或项目范围时才升级。

小团队尤其要避免照搬大型组织的层层审批。若每次成员调整都要填写多张表,成员会绕过制度,重新回到即时消息中私下处理。记录只保留能影响责任、排期和交接的信息,轻量并不意味着模糊。

2. 多项目并行的中型组织:建立资源池和周期性校准

当团队同时承担多个项目,成员承诺应在统一周期内校准,例如每周或每两周查看未来四至六周的关键岗位需求。校准会议不必讨论每个任务,而应聚焦稀缺能力、关键里程碑、跨项目冲突和新出现的风险。

资源池不等于把人当成可随意调度的单位。每个人都有专业能力、工作上下文和交接成本。跨项目调度时,应明确任务切换损失、离开原项目的交付影响以及恢复原工作所需时间,避免把资源池理解为“谁空就派谁”。

3. 百人以上组织:增加治理层,但避免过度集中

大型组织需要清晰的项目组合优先级、资源责任人和跨团队冲突通道。对于多个战略项目争抢同一位专家的情形,单个项目负责人通常无权独立决定,应由有授权的组合层基于价值、风险和时间窗口裁决。同时,日常任务安排仍应尽量留在最了解工作的人手中。

可以按项目组合、业务线或能力领域建立资源视图,但不要让中央团队变成所有任务的审批瓶颈。中央层负责规则和重大优先级,本地团队负责实际交付和短周期调整。工具平台应帮助不同层级看到同一事实,而不是让每个部门维护一份互不一致的资源表。

4. 高度创新或需求频繁变化的项目:用区间计划而非假精确

探索型项目早期的不确定性高,详细到小时的人力排程通常很快失效。可以固定核心成员的可用容量,按两周或一个月的工作块重新决定任务,阶段性专家则按验证节点参与。计划表达的是“我们为这类探索预留多少能力”,而不是提前承诺每项任务的精确完成日。

需要特别注意,灵活不等于无承诺。核心团队仍应对实验目标、学习结果、预算上限和阶段决策负责。若连续多轮没有形成有效学习,应重新审视问题定义或项目是否继续,而不是把所有不确定性都解释为“创新需要时间”。

5. 强监管或高风险项目:强化审批、授权与审计记录

涉及安全、隐私、财务控制或合规要求的项目,成员制度必须覆盖关键岗位资格、审批权限、访问控制和变更留痕。不能只看某人是否有时间,还要确认其是否具备批准资格、是否存在利益冲突,以及替补人员是否符合要求。

这类项目的效率优化不能以削弱控制为代价。应尽量让审批责任在启动时确定,提前预约审查窗口,并区分必须由特定授权人批准的事项与可以委派的执行工作。若审批等待是瓶颈,改进重点应是流程容量和材料质量,而不是绕开控制节点。

6. 新员工、外部顾问和短期协作者:把接入成本纳入资源估算

新成员通常需要理解业务背景、工具、术语、权限和历史决策,刚到岗时并不能立即贡献全部计划产能。外部顾问也需要明确知识产权、保密边界、交付格式和内部接收人。把名义投入当作有效产出,会低估上手、复核和交接成本。

对于短期协作者,任务应尽量边界清楚、验收标准明确,并指定内部负责人承接结果。若工作高度依赖隐性知识或需要持续判断,短期外援未必比内部培养更快。选择外部支持时,应把管理和知识转移成本一并计入。

八、最终取舍与行动建议:先让资源承诺可信,再谈精细化

1. 先做哪件事,取决于当前最大的不确定性

如果项目经常找不到人,先确认岗位需求和资源供给;如果人已到位但任务仍延期,先检查责任、依赖和决策等待;如果成员承诺反复变化,先建立变更通知和冲突裁决规则;如果项目结束后经验带不走,先补替补和交接机制。不同问题需要不同动作,不要把所有资源问题都交给招聘、加班或系统采购。

我通常建议负责人先抽取最近四周的三个延期任务,逐个回答:原计划由谁负责、投入是否确认、任务是否有明确验收标准、延期前出现了什么变化、谁知道变化、决策花了多久。这个小样本往往比一次全员问卷更能揭示制度断点。

2. 制度复杂度要与决策风险匹配

一个两周、三个人、低风险的小任务,不需要委员会级审批;一个跨多个业务线、涉及客户承诺和关键专家的项目,也不能只靠群里一句“麻烦支持”。制度应该随风险增加而增加授权确认、留痕和交接要求,而不是所有项目一刀切。

一项规则是否值得保留,可以问三个问题:它降低了什么风险?谁需要维护它?维护成本是否低于避免的损失?如果一张表没有使用者、一条审批没有决策价值、一个指标没有对应动作,就应删减。好的制度不是信息最多,而是关键变化发生时,相关人员知道该做什么。

3. 工具选择放在流程验证之后

工具选型至少要验证五类能力:能否表达角色和任务关系,能否记录投入承诺及变更,能否设置不同角色的查看和操作权限,能否保留决策上下文,能否降低重复维护成本。实际项目中还应验证数据导出、权限继承、历史记录和与现有工作系统的衔接。

对于百人以上的中大型组织,项目协作平台可以成为成员、任务、计划和决策记录的共同入口。以 PingCode 作为示例时,应把关注点放在真实场景验证:团队能否按既定制度记录任务责任、追踪变更、查看关键交付状态;哪些资源信息需要外部系统提供;哪些决定仍必须由管理角色作出。不要把产品介绍、演示环境或配置截图当成生产环境效果证明。

试点可以从一个项目开始,邀请项目负责人、职能经理、关键成员和系统管理员共同验证。测试不同角色看到的信息是否足够、录入是否重复、冲突提醒是否可操作,以及项目变更后能否快速更新受影响任务。确认工作流跑通后,再决定扩展范围和配置深度。

4. 下一步可以在五个工作日内完成

  1. 第1天:选一个正在推进的跨部门项目,列出未来六周的关键交付物和不可替代岗位。
  2. 第2天:把成员区分为核心交付、阶段支持、审批决策和信息接收四类。
  3. 第3天:与职能经理确认关键成员的投入窗口、承诺期限和变更通知方式。
  4. 第4天:写明资源冲突升级对象、处理时限和决策需要的最少信息。
  5. 第5天:记录当前承诺覆盖率、任务责任明确率和冲突关闭时间,作为试点基线。

五天后不必宣布制度全面上线。先让团队按新规则跑两个计划周期,观察成员投入是否更接近现实、责任是否更明确、冲突是否更快形成决定,再决定下一步是补规则、补能力还是补系统。

5. 最值得记住的独特判断

人员制度的第一目标,不是把每个人排满,而是让组织对“谁承诺了什么、在什么条件下可以改变、改变后谁承担影响”形成共同认知。资源计划的准确度来自真实承诺,不来自表格的精细;项目速度的改善也常常来自减少等待和责任模糊,而非单纯增加人手。

从0到1的正确顺序是:先明确交付角色,再确认投入承诺;先约定冲突裁决,再配置管理工具;先验证关键岗位连续性,再推广规模化流程。下一步,找一个正在发生资源冲突的项目,用五天时间把名单变成承诺,再用两个周期验证制度是否真的让决策更快、计划更可信。

常见问题解答(FAQ)

1. 项目从0到1时,项目成员制度应该先定岗位还是先定人?

我在搭建一个12人交付团队时,最初是先按熟悉程度拉人,结果两周后发现测试、产品和实施职责互相重叠,关键任务没人真正负责。我想知道,资源紧张时到底应该优先按岗位设计,还是先把现有的人填进项目,再边做边调整?

建议先定岗位责任,再定具体成员,最后才讨论每个人投入多少时间。原因是“谁在项目里”与“谁对结果负责”是两件事,直接按人分工很容易把个人能力误当成组织机制,人员一变,项目就重新失控。我通常先用一页纸列出四类角色:目标负责人、专业负责人、执行成员、协作支持。

每个交付物只设置一名最终负责人,可以有多人参与,但不能有多人共同负责。例如需求评审由产品经理负责,技术方案由技术负责人负责,验收材料由交付负责人负责。若一个任务出现两个“负责人”,实际执行中往往会变成互相等待。在一次从0到1的项目中,我们先按角色建立了责任清单,再把人员匹配进去。

原本需要9人全程参与,调整后变为4名核心成员、3名阶段性成员和2名外部支持人员,核心成员平均投入从每周约18小时降到14小时,但延期任务从11项降到4项。真正起作用的不是减少人数,而是把决策权、执行权和咨询权分开。判断岗位是否设计合理,可以看三个指标:每个关键结果是否只有一个最终负责人;

成员是否知道自己能决定什么;人员缺席一周后,项目是否仍能继续。如果答案是否定的,应先修订角色边界,而不是继续加人。

2. 如何制定项目成员的投入比例,避免出现“名义参与、实际缺席”?

我曾经把一名专家标成项目核心成员,计划投入30%的时间,但他同时承担了三个项目,实际每周只能抽出两小时,导致评审节点连续推迟。我想建立一套更接近现实的资源估算方法,而不是让大家填一个看起来很专业的百分比。

不要只登记“投入比例”,要同时记录投入时段、可用时间和不可打断的关键窗口。30%的投入,如果分散在每天零碎的半小时里,价值可能低于连续两天集中投入;尤其是架构设计、测试排障和客户沟通,这类工作需要完整上下文,无法简单按工时折算。

我会把成员资源分成三档:核心成员每周投入超过50%,负责持续推进和日常决策;阶段成员每周投入20%至50%,在设计、开发或验收阶段集中参与;专家支持低于20%,只承担评审、攻关或风险判断。登记时还要写明“周二和周四下午可投入4小时”这类具体时间,而不是只填“40%”。

曾经有一个8周项目,团队最初按总工时估算,认为人力富余15%。实际排期时才发现,所有关键人员都在第3周和第6周出现冲突,结果这两个节点分别延迟了5天和7天。后来我们改用“工作量乘以有效系数”的算法:专职成员有效系数取0.8,兼职成员取0.5,临时专家取0.25,并额外检查关键周的可用性。

调整后,估算总量虽然增加了约22%,但实际延期从12天降到3天。资源安排的底线是:不要让一个关键任务依赖一名每周只能临时响应的人。如果确实只能这样安排,就必须提前指定替补、交接文档和响应时限,否则这不是资源计划,而是把风险隐藏到执行阶段。

3. 项目成员制度中,如何区分核心成员、兼职成员和外部支持人员?

我以前把所有参与过项目的人都放进成员名单,会议邀请和通知越发越多,真正需要决策的人反而经常被信息淹没。现在我更关心的是,成员分层到底应该依据职位、投入时间,还是对项目结果的影响程度?

成员分层应以“对结果的影响程度”和“需要承担的连续责任”为主,而不是职位高低。一个部门负责人可能只需要在立项和升级时参与,而一名普通工程师可能每天都要处理影响交付的关键任务,后者反而更应该被列为核心成员。我建议使用三层制度。核心成员负责目标拆解、日常推进和关键决策,人数最好控制在总成员的30%以内;

兼职成员负责明确的专业任务或阶段任务,必须有交付物和退出时间;外部支持人员只在特定问题上提供意见,不参与日常排期,也不默认拥有项目决策权。在一次跨部门项目中,团队共有19名参与者。最初所有人都进入项目群,平均每周收到约260条项目消息,会议迟到和漏看信息的情况频繁发生。

我们改成5名核心成员、8名兼职成员、6名支持人员后,核心群消息降到每周约110条,关键决策平均确认时间从1.8天缩短到0.6天。成员总数没有减少,但信息路径被重新设计了。可以用一个简单判断法:如果某人连续两周不参与,项目是否会影响进度;如果会,他应进入核心或阶段成员;如果不会,他更适合放在支持名单。

另一个判断是,这个人是否有明确交付物。没有交付物、没有决策权、也没有固定参与窗口的人,不应长期保留在核心成员名单中。

4. 人员变动频繁时,项目成员制度如何保证交接和责任不断档?

我经历过一次项目负责人临时离职,团队花了近一周才弄清楚哪些任务已经确认、哪些只是口头承诺,客户也因此重新问了一遍需求。我想知道,成员制度除了分配任务,还应该设计哪些机制来抵抗人员流动?

成员制度要具备“人走责不走”的能力,关键不是保存更多会议记录,而是把责任、状态和决策沉淀到可替代的结构中。每个关键任务至少要有一名主负责人和一名备份负责人,备份人不一定全程执行,但必须能在半天内找到最新状态、风险和下一步动作。

我会为每个关键成员建立一张交接卡,内容只保留五项:当前负责事项、最近一次确认结果、未解决风险、下一步动作及截止时间、相关资料入口。交接卡不应写成几十页总结,最好控制在一页以内,并要求成员离岗前与接替人进行一次30分钟口头演练。没有演练过的文档,往往只是“看起来完整”。

在一个持续10周的项目中,我们把人员变动分为可预期和突发两类。可预期变动提前5个工作日交接,突发变动要求当天完成责任冻结和备份人接管。实施后,项目负责人更换两次,但未关闭任务的恢复时间从原来的3至5天降到4小时左右;有一项客户验收问题因为备份人提前参与过评审,甚至没有造成延期。

还要特别防止“知识只在一个人脑中”。对于关键决策,至少记录背景、选项、最终选择和未选方案;对于关键操作,至少保留一次可复现记录。人员制度成熟的标志,不是团队永远不换人,而是换人后项目仍能在一个工作日内恢复正常节奏。

核心关键词

读者评论

毛
毛思妍

我们之前也把投入比例写进计划,实际执行时却没人记得具体是哪几天。后来改成固定工作窗口并设定复核日期,排期才稍微可靠些。

吕
吕知夏

冲突升级机制有必要,但小团队未必需要多层审批。我更关心的是指定一个能拍板的人,并约定多久没谈妥就升级,避免流程本身拖慢交付。

肖
肖晓彤

关键岗位安排替补听起来合理,不过替补也需要时间了解上下文。实际做交接时,最好把决策依据和未结事项一并记录,单纯列任务清单往往不够。

文章包含AI辅助创作:人员怎么做?项目成员制度设计:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535698

赞 (0)
飞飞飞飞
团队管理指南:项目成员如何做好资源管理,制度设计全流程
上一篇 34分钟前
资源池流程与规范:项目成员资源管理流程优化关键指标
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
