资源分配失灵,通常不是“人不够”这么简单:同一位资深工程师可能同时挂在三个项目上,三个项目都把他算作可用人力,最后却没有一个能按计划交付。企业管理者要提升资源管理效率,关键不是把每个人排得更满,而是建立一套可追溯的资源分配流程,并持续观察需求、容量、变更和交付结果之间的关系。
资源分配流程与规范:企业管理者资源管理效率提升关键指标
一、核心结论:资源效率不等于人员利用率
1. 管理目标应从“排满”转向“按优先级兑现承诺”
我判断资源管理是否有效,首先不看团队日历有多满,而看组织能不能持续兑现最重要的承诺。高利用率只表示资源被安排了任务,不代表任务值得做,也不代表团队可以按时交付。若所有人都达到百分之百负荷,突发故障、客户反馈和需求澄清就会把计划推向延期。
更稳健的目标是:在明确容量边界的前提下,把有限的人力、预算、设备和时间投向价值最高、风险可控的工作。管理者需要同时回答三个问题:当前有哪些资源、哪些工作值得优先投入、发生变化时由谁做取舍。
资源分配的核心不是把所有空档填满,而是让组织在变化发生时仍有能力完成关键工作。因此,资源管理效率应由交付结果、负荷健康度、变更成本和决策速度共同衡量,而不能由单一利用率替代。

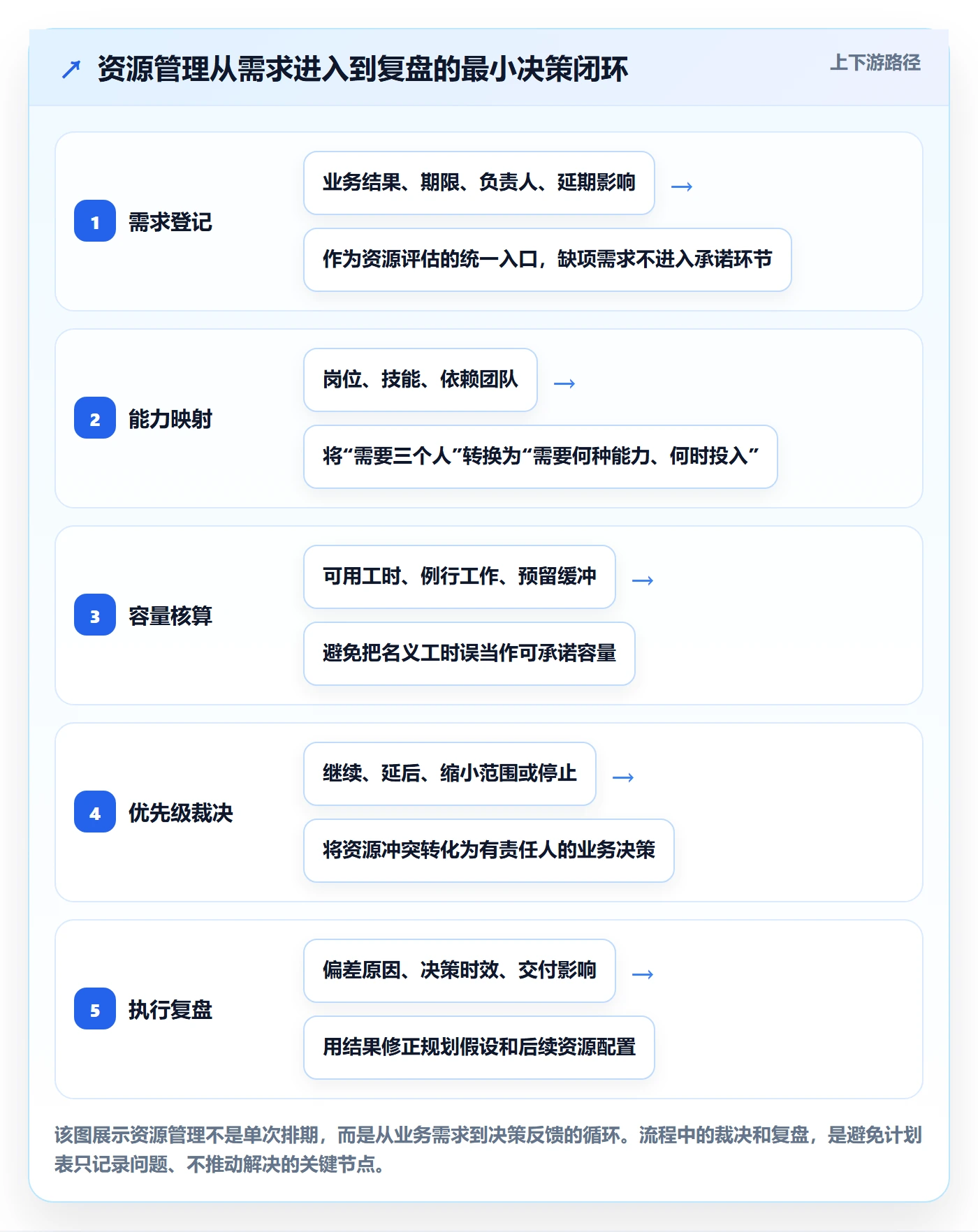

2. 建立一套能运转的资源分配闭环
一套可执行的流程至少包含六步:需求进入、优先级评审、容量核算、资源匹配、执行跟踪、复盘调整。每一步都要有输入、责任人和决策产物,否则流程看起来完整,实际仍会退化为“谁先来找人,谁先拿到人”。
- 需求进入:统一登记工作范围、预期结果、期限、技能要求和依赖条件。
- 优先级评审:依据业务价值、客户承诺、风险和战略要求排序,说明取舍理由。
- 容量核算:扣除休假、会议、支持值班、培训和必要缓冲,得到可承诺容量。
- 资源匹配:按技能、可用时间、连续投入要求和关键依赖安排人员或其他资源。
- 执行跟踪:关注负荷变化、阻塞、范围变更和实际投入,不只看计划表。
- 复盘调整:比较预测与实际,识别估算、优先级、依赖和变更管理的问题。
流程不必一开始就复杂,但必须能回答“为什么这样分配”和“什么情况下重新分配”。如果一个项目临时获得资源,却没有留下决策依据,其他团队就无法判断是否应该暂停、缩小范围或延后自己的工作。
3. 用一组互相制衡的指标替代单一利用率
我建议管理者至少观察四类指标:容量可信度、交付可靠性、资源负荷健康度、变更响应成本。它们分别告诉你计划是否可相信、承诺是否兑现、人员是否处于可持续负荷,以及需求变化是否造成了额外损耗。
例如,团队利用率上升而按期交付率下降,往往意味着工作切换、依赖等待或计划超载;利用率略降但交付可靠性提高,可能说明团队保留了必要缓冲,反而更能应对变化。指标必须结合趋势、项目类型和组织阶段解释。
| 指标类别 | 建议观察项 | 管理者要回答的问题 | 常见误读 |
|---|---|---|---|
| 容量可信度 | 计划容量偏差、已承诺容量占比 | 现有计划是否建立在真实可用时间上? | 把合同工时当成实际可投入工时 |
| 交付可靠性 | 按期交付率、关键里程碑偏差 | 最重要的工作能否兑现? | 只统计全部任务的平均完成率 |
| 负荷健康度 | 超负荷人数、并行项目数、加班趋势 | 当前安排能否持续,而非只撑过一个周期? | 把短期加班当作稳定产能 |
| 变更响应成本 | 重排次数、变更影响评估耗时 | 组织能否快速而有依据地调整? | 把每次变更都视为执行团队的问题 |
以下数值是用于说明指标关系的情景模拟,不是行业基准。它展示了为什么“利用率更高”不必然代表资源管理更好。

二、背景与真实场景:资源问题通常先表现为承诺冲突
1. 多项目并行时,一个人会被重复计算
在中大型组织里,资源冲突常见于多个项目同时争用同一类稀缺能力:架构师、数据工程师、安全专家、测试负责人或业务分析人员。每个项目负责人都可能认为“只需要他半天”,但当五个项目都这样估算时,这个人实际上承担了两天的工作量。
这类冲突并不总会立刻出现在正式计划中。它可能先表现为评审排不上、问题回复延迟、任务在不同团队之间等待,随后才变成里程碑延期。管理者看到的是交付偏差,真正的原因却可能是稀缺技能没有被统一管理。
因此,资源视图不能只按部门汇总人数,还需要看到技能、时间窗口、项目依赖和工作类型。人数相同的两个团队,若技能结构不同,可承接的工作量可能完全不同。
2. 需求临时变化会把局部最优变成全局损失
常见场景是:某客户提出紧急需求,业务负责人要求当天插入;项目团队为了响应,抽走原有计划中的关键人员。新需求看似得到处理,原项目却失去连续性,之后要重新熟悉上下文、恢复环境、补齐评审,实际成本可能高于被抽走的工时。
我会把资源变更分成两类:可被当前缓冲吸收的微调,以及必须由管理层明确取舍的重大变更。前者由项目负责人在规则内处理;后者必须说明影响了哪些承诺、需要谁批准、被延后的工作是什么。
不记录被放弃的工作,就无法准确计算临时插单的真实成本。只记新需求投入了多少小时,会让组织误以为资源调整是免费的。
3. 100 人以上组织需要统一规则,也需要保留本地判断
对于超过 100 人、项目并行度较高的组织,单靠管理者记忆很难掌握跨部门容量。资源信息分散在电子表格、会议纪要和个人日历里时,组织往往要花大量时间核对“谁有空”,却没有足够时间讨论“哪项工作更重要”。
统一规则的价值在于让不同团队用同一套语言描述容量、优先级和变更影响;但规则不应替代专业判断。研发任务、客户交付、运营支持和合规工作所需的容量颗粒度不同,强行使用同一套详细度,会增加维护成本。
在资源协同场景中,PingCode 可以作为中大型组织的项目管理平台示例,用于集中呈现项目、任务、负责人、计划和进度信息。工具的作用是让决策依据更容易被看见,而不是自动决定哪个项目更重要;优先级与资源冲突仍需要管理者承担责任。
4. 资源数据的质量,取决于用途是否明确
如果员工认为资源数据会被用来追究个人效率,填报就容易变成防御行为;如果数据只用于帮助团队判断容量和风险,成员更愿意及时说明阻塞与超负荷。制度设计应明确数据用途、访问权限、更新频率和例外处理方式。
资源管理不是对个人进行连续监控。多数管理决策需要的是团队或技能组层面的容量,而非把每个人的每一分钟都转成统计报表。数据粒度越细,维护成本和误用风险也越高。
三、常见误区:看上去精细,实际容易失真
1. 把百分之百排满当成管理效率
百分之百排满看起来能最大化资源使用,但它隐含了一个不现实的前提:工作量稳定、任务之间没有切换成本、没有突发事项、估算完全准确。现实中这些前提很少同时成立。
更值得关注的是不同工作类型的计划负荷。稳定、重复且可预测的工作可以安排较高负荷;探索性工作、跨团队协作和客户响应需要更多弹性。统一要求所有团队达到同一利用率,会诱发隐藏工作、推迟风险暴露和人为压低估算。
管理者若发现团队长期满负荷,应先区分是需求超过容量、工作方法低效、技能配置不匹配,还是优先级缺乏约束。直接要求“再提高效率”,通常只会把风险推到执行末端。
2. 把工时精度误认为预测精度
把任务拆到小时级,不代表预测就更准确。若需求尚未澄清,或者任务依赖外部审批,精确到小时的数字只是更精致的猜测。资源计划的准确性来自假设透明、历史数据校准和及时更新,而不是表格里小数位更多。
对不确定性高的工作,可以用区间和置信度表达,例如“预计 3 至 5 人天,依赖接口评审按期完成”。这比写“4.2 人天”更诚实,也更有助于管理者理解风险来源。
精细估算适合重复、边界清晰、历史记录充足的任务;对于探索性工作,先安排短周期验证,再根据证据决定后续容量,通常比一次性承诺完整工期更稳妥。
3. 只按部门分配,不看稀缺技能与依赖关系
部门有十个人,不意味着可以并行处理十份同类工作。真正的瓶颈可能集中在一位审批者、一套测试环境、一名领域专家或某个外部供应商。按部门人数平均分配,会掩盖瓶颈,并让项目计划显得比实际更乐观。
我会把资源拆成“人力容量”和“关键约束容量”。后者包括特定技能、设备、预算审批、测试窗口、数据权限和供应商档期。只要其中一项没有可用窗口,相关工作就不能被视为可执行。
4. 只看计划,不记录实际变更与等待
计划表通常记录谁做什么,却不一定记录为什么任务没有推进。实际交付中,等待决策、等待环境、等待客户确认和等待跨团队依赖都可能占据大量日历时间。若只统计个人工时,管理者会误判为执行慢。
建议把未完成工作至少分为几类:工作量估算偏差、需求变化、外部依赖、质量返工、资源冲突和管理决策等待。分类不需要复杂,但必须能支持行动:不同原因对应不同改进责任,不能都归结为“效率问题”。
5. 将资源管理平台等同于资源管理制度
工具可以减少信息重复、帮助发现冲突、留下决策记录,但无法替组织解决优先级争议。若管理者仍允许每个部门各自宣布最高优先级,系统里的计划再整齐,也只是把冲突搬到了屏幕上。
在选用项目管理平台时,我更重视三个问题:是否能呈现跨项目负荷,是否能追溯范围和负责人变化,是否能让决策者看到关键依赖。若平台只能登记任务,却不能支持资源冲突讨论,组织仍需要在别处维护另一套事实。
四、专业判断逻辑:先定义容量,再决定投入
1. 从有效容量而非名义人数开始计算
名义容量是团队人数乘以工作日,但有效容量要扣除非项目工作和不可避免的损耗。可采用一个简单的估算框架:有效容量=可用工作时间-固定支持工作-休假培训-必要协调时间-已知风险缓冲。
例如,一个 8 人团队在两周周期内,每人名义工作时间为 10 天,总计 80 人天。若团队平均需要 12 人天处理支持工作,休假培训占 6 人天,跨团队协调和例行事务占 10 人天,则可用于计划项目的容量约为 52 人天,而非 80 人天。这个数字仍需结合历史完成情况校准。
以上是方法示例,不是通用比例。支持工作占比高的运维团队和需求相对稳定的后台团队,容量结构差异可能很大。更好的做法是连续观察 6 至 12 周,记录固定工作和计划外工作,再建立团队自己的基线。
2. 先给需求分层,再讨论资源归属
资源争抢常常源于所有需求都被描述为“紧急”。在评审时,我会要求每个需求回答:不做的业务后果是什么?最晚决策时间是什么?是否存在法规、合同或安全约束?能否缩小范围?是否依赖其他团队?
需求分层不是为了制造复杂评分,而是让管理者看见不同工作的代价。合规修复、客户承诺、营收机会和内部优化不能简单按同一维度比较,但它们必须在同一个决策会上说明优先理由和被挤占的工作。
可用简单的分层法作为会议入口:必须完成、重要且有明确价值、可延后、暂不承诺。若需要量化,可将价值、紧迫性、风险降低和实施成本分开评分,但评分只用于暴露判断差异,不应伪装成客观真理。
3. 以技能和连续投入要求进行匹配
匹配资源时,不能只看空闲比例,还要看任务是否需要连续投入。一个人每天被安排在多个项目之间切换,即使表格显示总工作量没有超标,也可能因上下文切换降低有效产出。
对关键技能稀缺的工作,可以优先考虑减少并行项目数,而不是把专家零碎地分给更多项目。必要时安排主责与备份,降低单点依赖;但若备份人员没有实际参与,名单上的备份并不代表组织真的具备替代能力。
我通常把资源匹配的判断顺序设为:必要技能是否具备、可用窗口是否匹配、关键依赖是否具备、并行负荷是否可持续、是否存在替代方案。只有前几项成立,才进一步比较成本和优先级。
4. 用决策权边界减少反复协调
流程是否高效,取决于谁能在什么范围内做决定。团队负责人可在本团队缓冲内调整任务顺序;项目负责人可在不影响关键里程碑时协调短期替补;跨部门资源冲突、关键承诺变化或预算调整,则应提交资源评审机制。
如果所有变化都要高层审批,决策会成为瓶颈;如果任何负责人都能随意抽调他人,团队承诺就失去可信度。合理的治理方式是明确变更阈值,例如影响关键里程碑、挤占其他已承诺项目、超过约定容量比例时,必须升级审批。
阈值应根据组织规模和变化速度设定,并定期复核。新成立的团队可能需要更频繁的协调,稳定运行的团队则可把更多决策权下放。
5. 设计指标时避免制造错误激励
任何指标都会影响行为。若只考核利用率,成员可能把未完成工作藏起来;若只考核按期率,团队可能选择低风险任务或通过缩小范围维持数字;若只考核成本,可能牺牲关键质量和长期能力。
因此,我会把指标组合成“结果指标、过程指标、风险指标”。结果指标看按期交付和关键目标;过程指标看计划变更、阻塞时间和需求澄清;风险指标看超负荷、关键技能单点和未决依赖。指标组合能够相互制衡,单项异常也更容易解释。
| 指标 | 计算建议 | 适用场景 | 解读边界 |
|---|---|---|---|
| 容量兑现率 | 实际完成的计划工作量÷计划承诺工作量 | 需求相对稳定、团队持续交付的场景 | 必须说明计划外工作,否则会把插单造成的偏差归咎于团队 |
| 关键里程碑按期率 | 按期完成的关键里程碑数÷到期里程碑数 | 项目组合和管理层承诺跟踪 | 里程碑定义不能频繁改变,需保留原计划版本 |
| 资源冲突解决时长 | 冲突提出至明确取舍的中位时间 | 跨部门协作和多项目并行组织 | 解决快不等于决策好,应同时检查后续影响 |
| 计划外工作占比 | 计划外投入÷总投入 | 支持、运维、客户响应较多的团队 | 不能简单压低,需识别哪些工作是必要响应 |
| 超负荷持续周数 | 团队或成员超过约定负荷的连续周数 | 工作量与人员健康风险监控 | 短期峰值与长期过载应分开处理 |
五、案例与数据观察:把一次资源冲突变成可复用决策

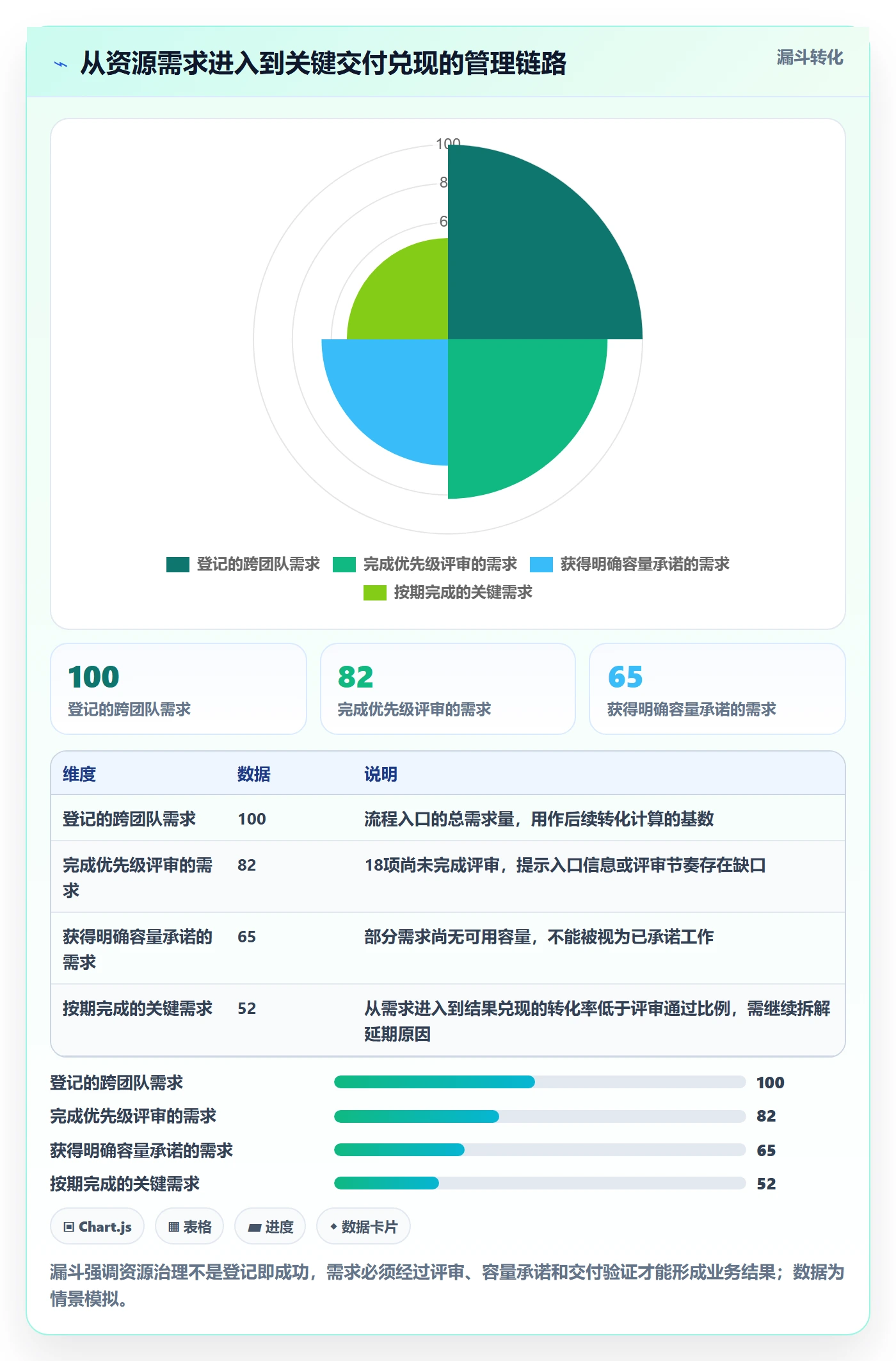

1. 一个跨部门项目组合的情景案例
下面是一个情景化案例,数字为便于说明管理方法而构造,不代表某企业的公开实测结果。某中大型企业同时推进产品版本升级、客户定制交付和内部数据治理,三类工作都需要同一组架构与测试资源。最初,各项目独立估算并分别承诺,导致关键人员被重复安排。
项目负责人最初以“每人还剩一点时间”为理由继续接单。两周后,评审等待时间增长,集成测试被推迟,客户定制项目要求临时插入,产品升级的关键里程碑随之延误。复盘发现,问题不是团队整体人数绝对不足,而是架构评审和测试窗口没有被纳入统一容量视图。
管理团队采取了四项动作:把需求登记到统一项目组合;将架构评审和测试资源列为受限容量;对项目按合同承诺、风险和业务价值重新排序;为紧急插单设置影响评估与批准流程。工具层面使用项目管理平台集中展示任务、负责人、依赖和变更记录。
2. 调整前后的变化应看过程与结果

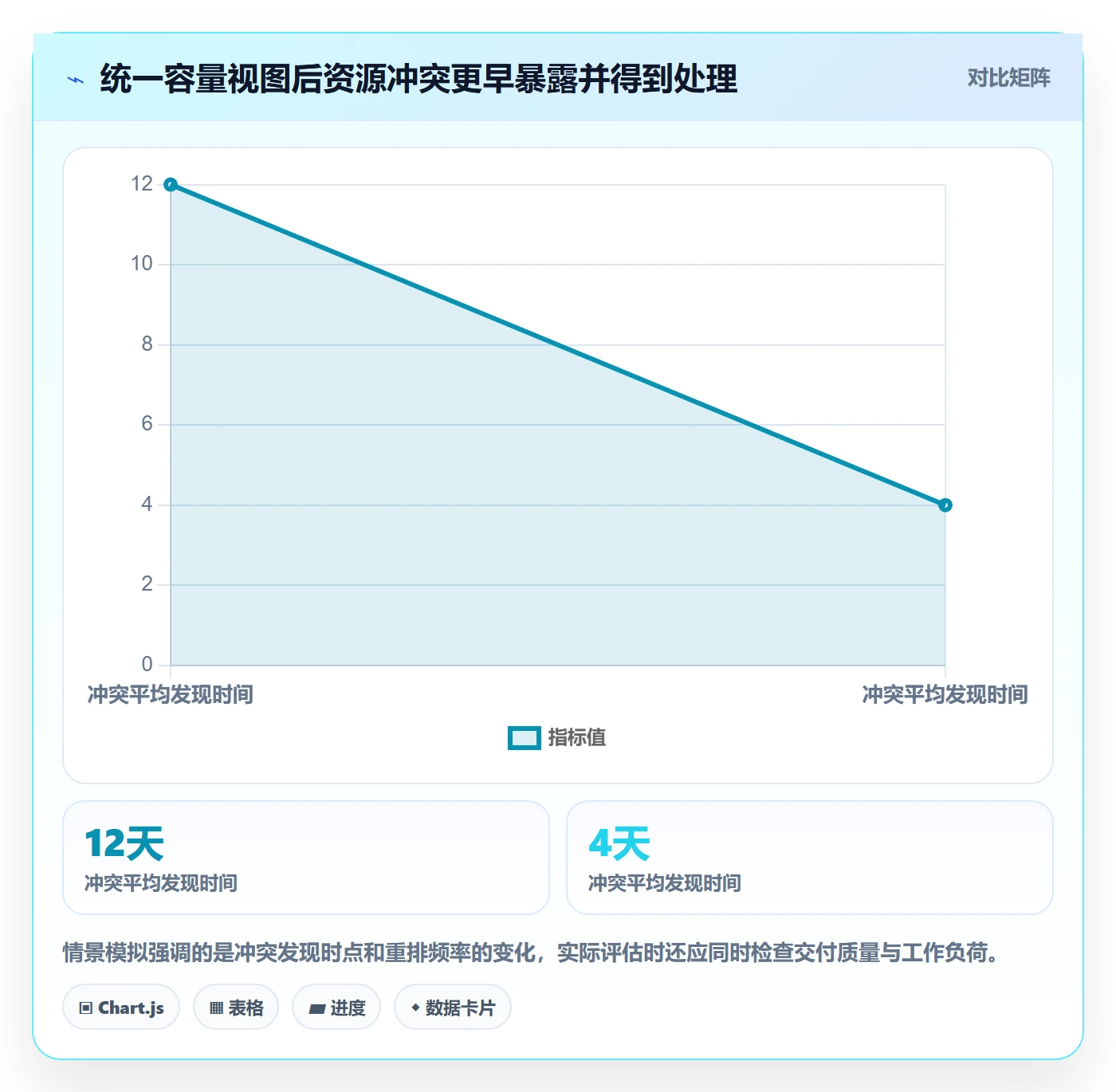

模拟对照显示,管理改进的收益未必首先体现为总工时下降,而是体现在冲突更早暴露、计划更少被反复推翻、关键依赖有明确责任人。以下数据为情景模拟,用于展示观察框架;企业落地时应以自己的历史数据替换。

3. 不要把案例中的变化全部归功于工具
如果企业只上线平台,却没有统一需求入口、容量定义和升级规则,冲突可能只是从邮件转移到系统。案例中真正改变结果的是决策机制:资源冲突被看见后,有人有权决定哪些工作延后,并且团队能够查到取舍依据。
PingCode 这类项目管理平台可以帮助中大型组织把项目、任务、人员和进展信息放到共同视图中,减少不同表格之间的人工核对。实际效果取决于字段设计、数据更新纪律、团队使用习惯及治理机制,不能仅凭产品功能推断效率提升幅度。
评估平台价值时,我会把“数据是否更新”与“决策是否更快”分开看。若项目数据齐全但资源冲突仍要经过多轮会议,问题可能在审批权;若决策很快但基础数据失真,问题则在容量口径与责任机制。
4. 用前导指标验证,而不是等季度结果
资源管理的结果指标通常滞后:项目延期发生时,冲突可能已经积累数周。建议配合前导指标,例如未决资源冲突数量、关键技能超承诺次数、依赖项逾期数、计划外工作占比和资源变更审批耗时。
前导指标不是用来惩罚团队,而是帮助管理者在承诺失守之前干预。若未决冲突连续上升,即使当前里程碑仍按期,也应检查团队是否正在依靠加班、隐性返工或延期其他工作维持表面进度。
可以按月查看指标趋势,按周处理高风险事项。对于项目组合规模较小的团队,不必建设复杂仪表盘;一张包含冲突、影响、责任人和决策期限的清单,可能比十几张图更有用。
六、落地流程:从需求入口到复盘形成闭环
1. 统一需求入口,先把工作说清楚
所有需要跨团队资源、影响既有承诺或占用稀缺技能的工作,都应进入统一入口。紧急故障可以走快速通道,但也要在事后补录,以便还原真实容量消耗。若只登记正式项目而忽略支持请求,资源计划仍会系统性低估需求。
建议需求记录至少包含:业务目标、期望完成时间、范围边界、责任人、所需技能、依赖项、风险和不做的影响。信息不足时,不要急着给出完整承诺,可以先安排澄清活动或短周期验证。
2. 进行分层评审,避免所有需求都抢同一个会议
可把评审分为三个层级。团队层面处理小范围、可逆、不会影响其他承诺的调整;项目组合层面处理跨团队资源冲突和优先级排序;管理层处理预算、战略方向和重大客户承诺变化。
分层的目的不是增加审批,而是让决策去到最接近问题且有足够授权的人手中。会议材料应提前呈现资源缺口、替代方案、延后影响和决策截止时间,避免会议现场才开始寻找基本信息。
3. 把容量日历和工作计划连接起来
容量日历不仅要记录工作日和假期,还要记录固定支持轮值、培训、发布窗口、设备占用和关键审批时间。对某些团队,最重要的资源不是工时,而是特定日期的环境、实验设备或客户验证窗口。
计划中的每项工作要关联负责人或资源池,并保留计划版本。资源变化时,系统或流程应能说明变化发生的时间、原因、批准人和受影响的承诺。否则,复盘时只能看到最终结果,无法判断问题从哪里开始。
4. 建立变更规则,把插单的代价说清楚
紧急工作不一定要拒绝,但必须说明代价。每次插单至少要回答:它替代什么、影响哪个里程碑、是否需要额外资源、风险由谁接受、何时重新评估。如果没有明确的被替代工作,所谓“只加一件事”往往会转化为团队的隐性加班。
变更可分为小幅调整、项目内范围变化、跨项目资源变更和组织级优先级变化。不同级别对应不同审批人和记录要求。规则越明确,负责人越不需要在每次突发事件中重新争论流程。
5. 用复盘校准估算和制度
周期结束后,不宜只问“任务完成了吗”,还要比较计划容量与实际容量、计划外工作、等待时间、资源切换和返工情况。复盘重点不是追究谁估算错了,而是识别哪类假设持续失效。
若支持工时总是被低估,应调整容量基线;若关键资源总在评审阶段被临时抽走,应调整优先级治理;若项目频繁等待外部决策,则要缩短决策路径。复盘只有转化为规则、容量参数或权限调整,才算形成闭环。
七、关键指标设计:看趋势、分群体、查异常
1. 容量计划偏差要按工作类型拆分
一个整体平均值可能掩盖结构性问题。建议把计划偏差按工作类别拆分,例如客户交付、产品研发、运维支持、合规工作和内部改进。计划偏差持续集中在某一类工作,通常意味着该类工作缺少历史基线或需求入口不完整。
容量计划偏差可用“实际投入与计划投入的差异÷计划投入”观察,但应明确统计周期和口径。不同项目的估算单位若不一致,比较结果就没有意义;人天、工时和任务点不能不加说明地混为一谈。
2. 交付指标要区分承诺变化与执行偏差
按期率下降时,先检查计划是否被修改。若计划多次被管理层改变,把所有延期都归因于执行团队,会形成错误结论。建议同时记录初始承诺日期、批准后的调整日期和实际完成日期,并把变化原因分类。
对于长期项目,单一终点日期可能无法及时发现风险。可结合关键里程碑偏差、待决依赖数量和工作范围变化观察。若所有中间节点都正常,但最终阶段突然延期,可能意味着集成、验收或上线窗口没有在早期计划中体现。
3. 负荷指标必须关注持续时间与分布
团队平均负荷看似正常,仍可能有人长期超载、有人等待依赖。管理者应同时关注负荷分布、关键技能组负荷和超负荷持续时间,而不是只看整体均值。
对于个人级数据,应控制访问范围并明确用途。管理者通常只需要知道某项能力是否存在持续缺口,不需要把个人每小时的任务活动公开排名。透明的目标是让风险可见,不是让员工彼此比较。
4. 决策效率要结合决策质量
资源冲突从提出到处理的时间,能够揭示组织治理是否顺畅。但“更快”不是唯一目标:若为了快速关闭冲突而把任务随意推给团队,后续延期和返工会增加。建议同步观察决策后的承诺变更、交付影响和复议频率。
当冲突数量较多但解决时间较短,可能说明机制成熟,也可能说明冲突被轻率处理;当冲突数量少但项目延期多,可能是团队不愿上报问题。指标需要与访谈、复盘和项目事实交叉验证。
5. 形成指标树而不是指标清单
单个指标告诉管理者“发生了什么”,指标树帮助解释“为什么发生”。例如,按期交付率下降,可以继续检查容量偏差、计划外工作、依赖等待、范围变更和关键技能负荷;每一层指标都应对应可以采取的行动。
以下数据是情景模拟,展示资源管理指标如何沿原因、过程和结果连接,不构成行业基准。

八、工具与治理:让信息集中,但不把判断外包
1. 先明确管理问题,再决定工具需要呈现什么
选工具前,我会先问组织当前最难回答的问题是什么:谁在多个项目间超负荷?哪类技能是瓶颈?哪些承诺受到变更影响?资源冲突平均多久才能解决?这些问题决定了数据字段、权限和视图,不应反过来让工具的默认字段决定管理制度。
如果组织最痛的是项目进度分散,就优先统一项目和任务视图;如果痛点是稀缺技能冲突,就要能按技能与时间窗口查看容量;如果痛点是变更追溯,就要保留计划版本和审批记录。工具选择应围绕真实决策,不要为了功能数量而增加填报负担。
2. 对中大型组织,平台应服务组合视角与团队执行
100 人以上组织常面临两种视角的冲突:管理层需要看到跨项目的容量和优先级,团队需要知道本周期具体做什么。有效的平台应能把组合目标与任务执行连接起来,同时避免管理层视图细到每个工时、团队视图却缺少业务背景。
以 PingCode 为例,组织可以评估它是否适合承载项目、需求、任务与协作信息,并检查是否支持团队所需的流程配置和管理视图。评估时应使用真实项目试运行,观察一线人员是否能低成本更新,管理者是否能从同一数据源发现冲突,而不是只看演示环境中的功能清单。
3. 用试点验证数据维护成本
建议先选一个跨团队、冲突明显但范围可控的项目组合试点,运行 6 至 8 周。试点中记录新增的填报时间、资源冲突发现时间、计划调整次数和管理会议耗时,再判断收益是否超过维护成本。
若系统数据只有项目管理员维护,执行团队不更新,资源状态很快会失真;若每个人都要填写大量细粒度字段,维护成本又可能过高。可优先要求更新会改变决策的信息,例如负责人、预计完成时间、关键依赖、容量状态和变更原因。
4. 工具上线前后都需要数据定义
“已投入”“已承诺”“可用容量”“计划外工作”等词,必须在部门之间有一致口径。否则同一张报表里的数字看似可比,实际上一个团队把会议算入投入,另一个团队没有;一个团队把支持工作登记为任务,另一个团队只在聊天里处理。
数据定义文件不必写成厚重手册。把核心指标的名称、计算方法、更新频率、责任人和例外情况写清楚,并在试点过程中不断修订,通常比追求一次性完美更有效。
九、不同情况下的行动建议与取舍
1. 组织规模较小、项目数量有限
小团队不需要一开始就建设复杂的资源治理委员会。可以使用轻量容量表、每周一次的需求排序会议和明确的插单规则。重点是确保所有工作都可见,并且团队能说清哪些承诺会被影响。
这种方式成本低、响应快,但依赖负责人持续维护信息。若项目数量增加、跨团队依赖增多或同一技能被多个团队争用,就要逐步引入统一容量视图和稳定的升级机制。
2. 多项目并行、稀缺技能冲突频繁
优先建立技能资源池和项目组合评审,减少部门各自承诺导致的重复占用。先聚焦少数关键技能,不必立刻把每个人的所有工作都纳入精细化资源计划。
代价是管理层需要投入时间做真正的优先级取舍。资源池可以提高透明度,却不能凭空增加专家供给;当需求长期高于容量时,组织必须选择延后工作、缩小范围、培养替代技能或增加资源。
3. 客户响应或运维工作占比高
不要把全部工作都当作可预测项目排期。建议把固定值班、常规支持和计划外响应分开统计,为不确定工作预留容量,并根据历史数据定期调整缓冲。若响应量季节性明显,可以按业务周期建立不同容量计划。
预留缓冲会降低纸面利用率,但有助于避免支持工作持续挤压项目承诺。缓冲比例不应照搬其他团队,应观察真实的计划外工作分布,并区分可减少的重复问题与不可预测的突发事件。
4. 需求频繁变化、探索性工作较多
对探索性工作,不宜过早承诺完整范围和固定人天。可以先为验证阶段安排有上限的容量,定义需要验证的假设、决策期限和继续投入条件。证据出现后再扩展资源,降低一次性押注的风险。
这种做法牺牲了短期预测的表面精度,换取更强的适应性。若合同、法规或硬性发布日期要求明确,则仍需保留关键节点计划,并通过范围分层和风险预案管理变化。
5. 正在评估或更换项目管理平台
先做流程试点,再做功能评估。把当前最常见的资源冲突带入真实场景,检查平台能否呈现资源、依赖、变更和历史计划;再测量一线更新成本与管理者决策效率。
若当前问题主要来自权责不清,换工具的收益有限;若问题来自数据分散、版本冲突和跨项目不可见,平台可能带来明显改善。两种情况可以同时存在,但应先修治理机制,再逐步扩大工具覆盖范围。
6. 管理层要求短期提高利用率
先验证利用率的计算口径,区分名义工时、可计划时间和实际投入;再查高负荷是否伴随按期率、质量、加班和人员流动风险变化。不要仅凭一个利用率目标决定裁员、加班或增加并行任务。
如果确实存在可释放容量,应优先检查重复审批、无价值等待、低优先级工作和返工,而不是直接要求团队提高工作强度。若需求长期超过有效容量,应做范围与资源取舍,而不是用指标掩盖供需缺口。
| 组织情境 | 优先动作 | 主要收益 | 需要接受的取舍 |
|---|---|---|---|
| 小团队、低并行度 | 轻量需求清单与每周排序 | 维护成本低,反馈快 | 对个人经验依赖较高 |
| 多项目、稀缺技能冲突 | 技能容量视图与组合评审 | 减少重复承诺和临时抽调 | 需要管理层明确工作优先级 |
| 支持响应占比较高 | 单列支持容量与计划外工作 | 提升项目计划可信度 | 纸面利用率可能下降 |
| 高不确定性探索 | 分阶段投入与验证门槛 | 减少过早锁定资源 | 远期资源承诺不如传统计划稳定 |
| 信息分散、版本冲突 | 平台试点与统一数据定义 | 减少人工核对,便于追溯 | 需要承担迁移、培训和数据维护成本 |
十、下一步怎么做:用一个周期建立最小可行机制
1. 第一周:盘点承诺与资源约束
先把当前在做、已承诺、待评审和计划外的工作放到同一张清单。标明负责人、目标日期、所需技能、主要依赖和当前风险。不要追求一次补齐所有历史数据,先覆盖正在消耗团队容量的工作。
同时识别一到三个最常见的资源瓶颈,例如某类专家、测试环境或审批窗口。瓶颈越具体,后续治理越容易产生效果。若团队无法说清哪些资源最稀缺,先访谈负责人并观察延误位置。
2. 第二周:定义口径与优先级规则
确定有效容量、计划外工作、已承诺工作和关键里程碑的基本口径,并写明由谁更新、何时更新。规则应简短、可执行,先解决会影响决策的歧义。
与关键负责人一起确定需求分层和插单原则。尤其要明确:谁可以批准跨项目调配,什么变化必须升级,批准时需要说明哪些影响。没有这些边界,资源清单只能展示冲突,无法解决冲突。
3. 第三至第六周:运行试点并记录偏差
选择一个项目组合或一个关键技能组开展试点。每周查看容量偏差、未决冲突、计划外工作和关键依赖;每次重大调整都留下原因和决策记录。平台可以辅助集中信息,但不要在试点期增加不必要的字段。
试点中重点观察三件事:冲突是否更早暴露、管理者是否更快完成取舍、一线是否能以可接受的成本维护数据。如果系统数据整齐但决策没有改变,说明需要调整治理;如果决策更快但数据频繁失真,说明需要简化口径或加强责任分工。
4. 一个周期结束后:决定扩大、修正还是停止
复盘时比较试点前后的关键指标,同时访谈项目负责人和执行成员。不要只问“大家觉得好不好用”,还要检查具体案例:哪次冲突提前发现了?哪项工作因此被调整?是否减少了重复承诺或无效会议?
若试点没有明显收益,先判断原因是工具不合适、数据口径不清、管理者未授权,还是试点范围选错。不能把所有失败都归因于员工没有填数据,也不能在没有证据时继续扩大部署。
十一、结语:资源管理的本质是组织做出取舍的能力
资源分配流程与规范的价值,不是让每个人的日历看起来更满,而是让组织能够在容量有限、需求变化和信息不完整的条件下,仍然把最重要的事情做成。真正成熟的管理者,不会把超负荷包装成高效率,也不会把工具报表当成决策本身。
我建议下一步先做一件具体的事:选出当前最常发生冲突的一类资源,盘点其实际容量和已承诺工作,连续观察一个管理周期,再依据交付、负荷和变更数据调整规则。先让冲突被看见、被解释、被公平取舍,再逐步扩大到更多团队和项目。
资源效率不是把闲置压到最低,而是让每一次资源承诺都有依据、每一次变更都看得见代价、每一项关键工作都能获得与其价值相匹配的投入。
常见问题解答(FAQ)
1. 企业资源分配流程应该如何设计,才能避免反复抢人?
我所在的团队经常出现多个项目同时找同一位设计师或技术骨干的情况,最后只能靠负责人临时协调。我想建立一套流程,但担心审批层级太多,反而拖慢项目。
可以把流程压缩为“需求申报,优先级评审,容量核算,负责人确认,周期复盘”五步。申报时要求项目说明交付目标、截止日期、所需角色及投入比例;评审时统一看业务价值、时限刚性、风险和依赖关系,不能只按提出者职级排序。
容量核算要扣除会议、支持工作和休假等非项目时间,例如按每人每周可用工时的 70%,80%规划,剩余部分用于突发事项与日常协作。每两周复核一次占用情况;若实际投入连续两个周期偏离计划 20% 以上,就重新分配或调整范围。流程是否有效,关键不在审批表有多完整,而在冲突出现时是否有公开、一致的取舍依据。
2. 衡量资源管理效率,哪些指标比“资源利用率”更值得关注?
我看到有些团队把人员排得很满,利用率看起来很漂亮,但项目延期和加班反而不少。我该怎么判断资源到底是被有效使用,还是只是被填满了?
建议至少同时看计划兑现率、关键岗位等待时间、资源负荷偏差、项目延期率和临时调配频次,而不要单独追求利用率。比如连续四周利用率接近 100%,同时加班上升、任务切换增多,通常说明缓冲不足,不代表效率更高。
可以将“计划投入与实际投入偏差”设为诊断指标:偏差较大时,区分是需求估算不准、临时插单,还是人员被多项目并行占用。再按岗位和项目类型分组观察,避免全公司平均值掩盖瓶颈。指标的判断依据应是交付结果与投入是否匹配,而不是每个人的日程表是否排满。
3. 项目优先级冲突时,管理者应按什么规则重新分配资源?
我负责的几个项目都声称自己最紧急,业务部门还会直接找骨干人员插单。我不希望每次都靠临场拍板,有没有一套能解释给团队听的判断方法?
先设准入条件,再做相对排序:法规或安全事项、已承诺的关键交付、明确的收入或客户影响,通常优先于内部优化类需求;但每一类都要有可核验的证据,例如合同节点、风险评估或业务影响范围。
对其余项目,可用 1,5 分评估价值、时限刚性、失败风险和资源替代难度,并公开权重,例如价值 40%、时限 25%、风险 25%、替代难度 10%。评分不是自动决策器,而是让分歧显性化;当两个项目得分接近时,由有权调整范围和承诺的负责人作取舍,并同步说明被延后的事项及影响。
临时插单必须同时回答“挤占谁的资源、推迟什么交付”,否则团队只会不断累积隐性延期。
4. 资源分配规范落地后,如何判断它真的提升了管理效率?
我担心制度发布之后,大家只是多填几张表,实际分工仍靠私下沟通。落地一个月后,我应该检查哪些变化,才能判断这套规范值得继续执行?
先设一个可比较的基线,记录实施前 4,6 周的需求响应时间、资源冲突次数、计划与实际投入偏差、延期项目比例和临时加班时长;实施后用相同口径复测,并按项目类型或团队规模分组。比如需求响应时间缩短,但延期率、加班时长和投入偏差同时上升,就不能认定效率改善,可能只是更快地把任务压给了团队。
还要抽查资源变更记录,确认每次调整都有原因、决策人和受影响交付物。若表单填写率很高、冲突却没有减少,应简化流程并明确决策权限;若冲突减少但关键岗位长期过载,则要调整项目并行数量或补充能力,而不是继续提高个人利用率。
核心关键词
文章包含AI辅助创作:资源分配流程与规范:企业管理者资源管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535210
读者评论
把利用率从考核指标中降下来是对的。我们团队以前按满工时排计划,结果一遇到线上问题就整体延期。现在会预留支持和风险缓冲,但还在摸索如何区分合理缓冲与长期低负荷。
文中提到“被挤占的工作也要记录”很有价值。临时插单通常只统计新增任务,原项目延期、重新熟悉上下文的成本没人承担,久而久之管理层会误判紧急需求的真实代价。
统一资源口径确实能减少跨部门扯皮,但落地时最难的是数据更新责任。若每周都要求细到个人工时,维护成本很高;按技能组和项目阶段管理,可能更适合多数团队。
