资源占用管理指南:管理层如何做好资源管理,流程优化全流程

资源占用管理失灵,通常不是“人手不够”这么简单:同一位架构师被三个项目同时排满,项目计划表却都显示按期;关键岗位每天在救火,管理层看到的仍是 100% 利用率。资源管理真正要解决的,不是让每个人看起来更忙,而是让有限的人力、预算、设备与时间,优先投入到价值更高、风险更可控的工作中。

一、先讲结论:资源管理不是把人排满,而是控制承诺

1. 资源占用管理要管的是“承诺”,不是表格里的工时

我判断一套资源管理机制是否有效,首先不看计划表是否精细,而看三个问题能不能回答:谁在什么时间段承诺了多少产能;这些承诺对应哪些优先级和交付结果;当新增工作进入时,谁有权决定挤掉什么。

如果一个团队能统计任务,却无法追溯任务背后的承诺,也无法在需求冲突时明确取舍,那么它拥有的是工作记录,不是资源管理。把每项工作都录进工具,并不会自动减少冲突;真正减少冲突的是统一的需求入口、清楚的优先级和有约束力的变更规则。

我的核心判断是:资源利用率不是管理目标,资源配置质量才是。资源利用率高,可能意味着团队把时间花在高价值交付上,也可能意味着关键岗位没有缓冲、缺陷修复被挤占、员工长期超负荷。只有同时看产出、风险、等待和返工,利用率才有解释力。

2. 管理层应建立四个可验证的管理结果

资源管理不应止于“知道谁忙”。我建议管理层把目标拆成四个结果,并为每个结果设置可以复核的证据。

  • 承诺可见:正在进行、已批准、待排期的工作分开显示,计划与实际工时能够区分。
  • 优先级一致:不同部门对项目价值、交付日期和风险的判断,进入同一套决策机制。
  • 冲突可处理:关键人员被多项目争抢时,有明确的升级路径和决策时限。
  • 变化可追溯:新增需求、延期、人员调整和范围变化,能够回看是谁在什么依据下作出的决定。

这四个结果比“每周更新一次资源表”更重要。更新频率只是机制的一部分;若数据没有连接到决策,表格更新得再勤也只是更及时地记录混乱。

3. 先建立产能口径,避免用一个百分比遮住差异

我不建议把每个人的月度工作时间直接当成可承诺产能。会议、支持、培训、休假、故障处理和跨团队协作都会占用时间。管理层若把日历上的全部工作日视为可交付工时,计划从起点就会偏乐观。

实践中可以先采用“可计划产能”口径:从可用工作时间中扣除已知假期、固定会议、轮值支持和必要的非项目工作,再把剩余部分按岗位和工作类型划分。这个口径不是为了追求精确到分钟,而是为了避免把明显无法兑现的承诺写进计划。

管理口径 回答的问题 适合用途 常见误用
名义工时 日历上理论上有多少工作时间 基础排班和假期测算 直接当成项目产能
可计划产能 扣除已知固定占用后,能分配多少时间 季度和月度资源规划 忽略突发支持与工作复杂度
实际投入 时间最终花在了什么工作上 复盘偏差和估算质量 把填报时长当成产出价值
有效产出 投入是否形成可验收的交付结果 判断配置质量和流程效率 只看完成数量、不看质量

一开始不必要求所有团队采用完全一致的工时粒度。更重要的是先统一定义:什么叫已承诺,什么叫预测,什么叫实际;什么工作计入项目,什么工作属于支持或运营。没有口径的精细数据,只会让不同团队的数字更难比较。

二、背景与真实场景:为什么计划看起来合理,执行仍然失控

1. 典型场景:多个项目共享少数关键岗位

在中大型组织中,项目团队经常共享架构师、安全专家、数据工程师、测试负责人或产品运营人员。项目负责人各自看着自己的计划,都能给关键岗位安排出“合理”的工作;但同一位专家的总承诺可能已经超过实际产能。

冲突往往不会在立项时暴露。项目启动时,需求还未细化,风险看起来不大;进入设计评审、联调、上线准备等阶段后,关键岗位才成为瓶颈。于是团队开始拆借人员、延后评审、压缩测试,管理层看到的是局部延期,根因却是早期把有限产能重复承诺给了多个项目。

我特别关注一种“虚假空闲”:资源计划显示某人下月还有 20% 空余,但这个人恰好负责一个所有项目都要经过的审核节点。数字上有空闲,不代表流程上有替代能力。对于单点专家、审批人和外部依赖,计划表应记录的不只是投入比例,还要记录其关键路径位置和替代方案。

2. 四类占用混在一起,导致管理层看错资源状态

很多资源表把所有工作都放在一个“占用”字段里,结果项目工时、日常运营、紧急支持和等待时间混成一团。管理者无法判断资源到底被价值工作占用,还是被流程低效、反复沟通或突发问题吞掉。

占用类型 例子 管理问题 建议处理方式
计划内项目工作 研发、测试、实施、交付 是否与优先级和里程碑一致 关联项目、阶段和验收结果
持续运营工作 客户支持、系统维护、数据巡检 是否有稳定服务容量 设定轮值、服务等级和容量基线
突发与风险处置 生产故障、合规整改、紧急客户需求 是否侵蚀已承诺的交付 建立缓冲并记录挤占影响
等待与返工 等审批、补需求、重复修复 流程是否制造了隐性占用 记录等待原因并推动流程改进

把这些类别拆开后,管理层才能判断“忙”究竟意味着什么。如果团队大量时间用于等待依赖,补人未必解决问题;如果长期被突发支持打断,可能需要明确轮值和服务容量;如果返工持续偏高,资源规划应与质量改进一起处理。

3. 资源紧张是系统问题,不宜归咎于个人效率

当多条工作流争夺同一批人时,个人加班通常只会把系统问题往后推。员工可以短期延长工作时间,却无法无限提高并行切换能力,也无法消除等待审批、需求反复或关键依赖的排队。

管理层应区分三类问题:产能不足、需求过量、流程损耗。产能不足需要补充、培养或外部采购;需求过量需要排序和暂缓;流程损耗需要消除等待、重复审批和返工。把三者统称为“效率不高”,会导致错误的改进动作。

4. 资源管理的时间尺度不同,不能用一张表解决所有问题

战略组合管理关注季度到年度的能力与投资;项目资源计划关注月度到周度的承诺;日常排班关注当天或当周的具体任务。三种尺度的数据颗粒度不同,决策者也不同。若管理层用每日工时表决定战略投入,视野会过窄;若团队用季度规划处理线上故障,响应又会太慢。

我倾向于把资源管理设计成三个相互连接、但不互相替代的层次:管理层决定“做什么和不做什么”,项目组合负责人决定“何时投入哪些能力”,团队负责人决定“谁在何时处理哪些具体工作”。每层都要有明确的权限边界和升级条件。

三、常见误区:看似精细的管理,为什么反而让资源更紧张

1. 误区一:把满负荷当成优秀,把空档当成浪费

在复杂工作中,100% 排满不等于 100% 产出。需求澄清、评审、测试和风险处置都需要弹性。如果关键岗位完全没有余量,任何优先级更高的临时事项都会通过加班、延期或质量下降来“借用”产能。

当然,保留缓冲也不是让所有团队都空出固定比例。合理缓冲取决于工作波动、服务等级、关键岗位稀缺程度和依赖复杂性。工作可预测、替代性强的团队可以更紧凑;故障频繁、需求变化快的岗位则需要更大弹性。

因此,管理者不应问“为什么有人没有排满”,而应问“这段余量承担了什么风险保护,是否和工作波动相匹配”。如果无法解释余量的用途,再讨论是否压缩;如果余量用于应急却从未被测量,就要用实际事件验证其是否过多或不足。

2. 误区二:把工时填报当成资源管理的核心

工时记录可以帮助分析实际投入,但它不能单独说明投入是否合理。填报越细,团队可能越多时间花在维护数据上;如果工时数据没有连接范围、质量、交付和变更原因,管理者只能得到一份看似精确、难以行动的明细。

我建议先确定“记录是为了什么”。若目标是成本核算,就要明确项目和费用归属;若目标是改进估算,就要记录实际偏差与工作类型;若目标是识别瓶颈,则需关注等待时间、在制任务和关键岗位排队。目的不同,采集字段和精度就不同。

不要要求每个人填更多字段,却不给管理者更好的决策规则。最小可用数据通常包括工作归属、计划时间、实际时间、状态变化、阻塞原因和验收结果。只有当这些字段支持具体决策时,才逐步扩展记录深度。

3. 误区三:只按人数配置,不看能力结构和替代性

一个项目缺少两名初级工程师,与缺少一名熟悉核心系统的专家,不是同一种资源缺口。把岗位都折算成人数或全职当量,容易掩盖能力稀缺、知识集中和关键路径风险。

在资源评估中,我会至少区分三种属性:能力等级、工作类型和可替代程度。对低替代性岗位,还要记录备份人选、交接周期和并行项目数量。否则组织可能表面上拥有足够人手,实际却把交付能力押在少数人身上。

一个实用检查方法是问:“如果这位成员下周离岗两周,哪些任务会停,哪些可以由他人接手,哪些需要重新排期?”答案越依赖个人记忆,资源风险越高,问题越不仅是排班,而是知识管理和岗位韧性。

4. 误区四:项目立项后,默认承诺不可调整

需求和外部环境会变化,资源计划必须允许调整。但“允许调整”不等于随时插队。没有变更规则时,每个部门都会把自己的需求描述成紧急,最终由执行人员在多头指令中自行判断。

管理层需要定义优先级变更的触发条件,例如监管期限、重大客户影响、关键安全风险或经批准的业务机会。变更一旦通过,应同时记录被挤出的工作、影响里程碑和风险接受人。否则新增工作只会在原计划上叠加,形成看似不变、实际持续延期的“幽灵承诺”。

5. 误区五:采购工具之后,流程自然就会变好

工具可以让需求、计划、依赖和状态更容易被看见,却不能替管理层决定谁的优先级更高。若组织没有统一项目分类、资源口径和冲突升级机制,系统只是把不一致的规则数字化。

在选择工具时,我通常先问它是否支持组织当前必须做的决策,而不是先看页面是否丰富。对中大型组织而言,权限边界、跨团队关联、项目组合视图、历史变更追踪和数据导出能力,往往比单个看板的视觉效果更重要。

四、专业判断逻辑:建立从需求到交付的资源管理闭环

1. 第一步:统一需求入口,先判断是否值得占用资源

资源冲突的源头常常不是排期,而是需求入口过多。业务部门通过会议、即时消息、邮件和个人关系分别派活,团队无法完整评估总需求;项目计划只包含正式立项事项,实际工作量却不断增加。

我建议将正式项目、客户支持、内部改进、合规事项和突发事件纳入同一需求目录。入口可以因业务类型不同而不同,但进入评估后应能被统一比较。对每项需求至少记录业务目标、预期收益、截止约束、影响范围、风险和所需能力。

这一步的重点不是把所有想法都做成大型立项材料,而是让管理者看到同一资源池正在面对哪些请求。小型工作可以使用轻量模板;高投入、高风险或跨部门工作再进入正式评审。流程门槛应和决策影响相称,避免每个小需求都消耗大量审批时间。

2. 第二步:按价值、时限、风险和机会成本做排序

需求排序不能只看“业务价值”,因为高价值事项也可能有不同的时间约束、实现风险和资源成本。我会把决策拆成几个问题:不做会损失什么;推迟一个周期影响多大;是否存在不可替代的截止时间;需要占用哪些稀缺能力;投入后会挤压哪些已承诺事项。

评分模型可以帮助讨论,但不应伪装成客观真理。若评分全由需求方自报,所有项目都容易拿到高分。管理层应要求业务价值由业务负责人说明,技术和合规风险由相应责任人评估,资源成本由执行负责人提供,最终由有权调整组合的人作出取舍。

判断维度 关键问题 可用证据 决策提示
业务价值 实现后改变哪个业务结果 收入、成本、客户留存或服务质量指标 没有结果指标时,先补充目标而非直接抢资源
时限约束 截止日期是否真实且不可移动 法规要求、合同条款、市场窗口 区分外部硬期限与内部期望日期
风险暴露 延误或不做会带来什么损害 安全评估、运行影响、合规判断 高风险事项应有明确风险所有者
资源稀缺 是否需要少数关键能力 岗位供给、替代人员、交接周期 优先评估瓶颈岗位,而不只看总人数
机会成本 为它让出资源后,什么会被推迟 里程碑变化、客户影响、承诺调整 批准新增投入时同步批准被挤出的工作

3. 第三步:按能力而不是部门名称做容量规划

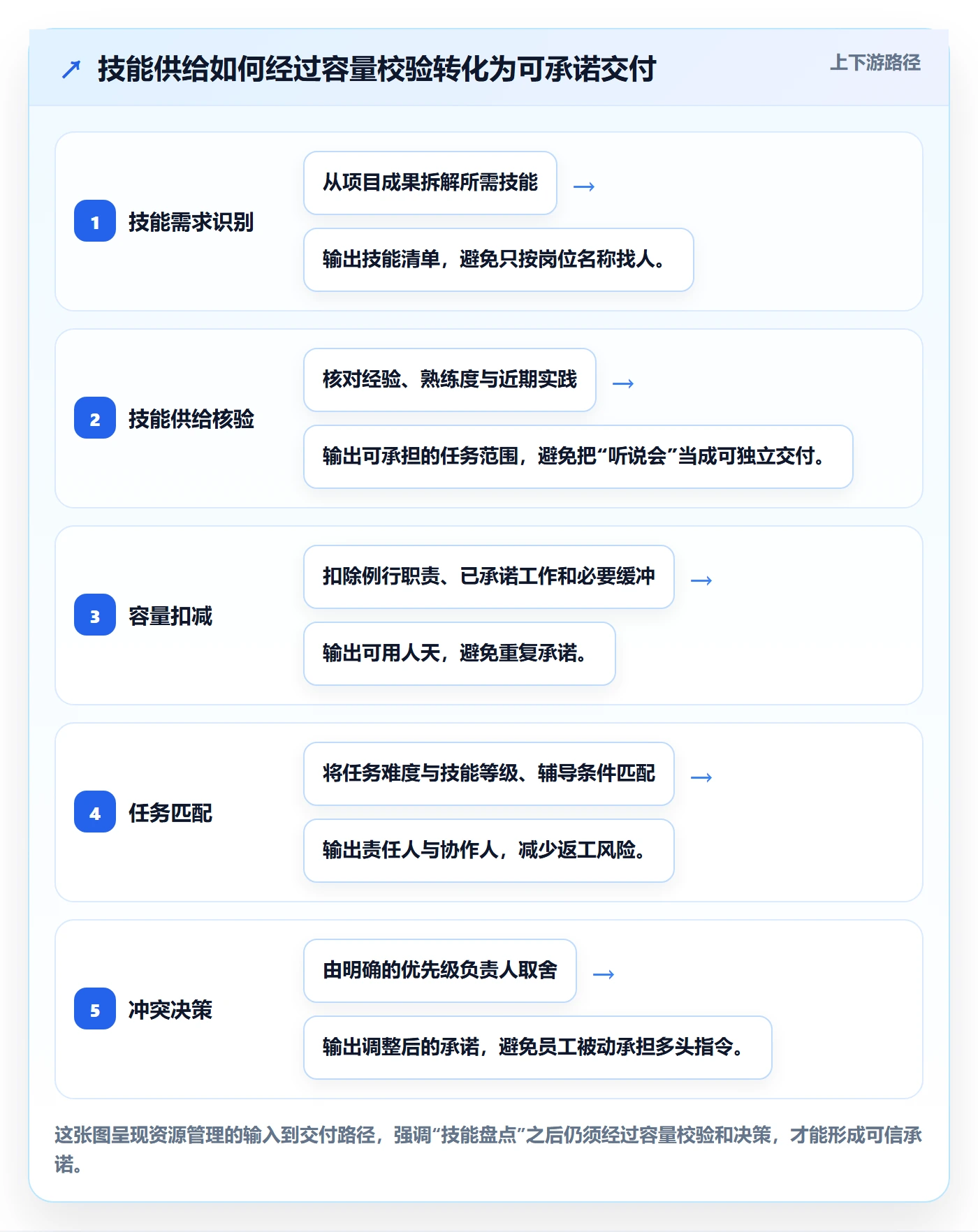

部门边界适合组织管理,却不一定适合资源规划。项目需要的是某种能力及其投入时间,不是“从某部门借一个人”这句话。能力规划可以按岗位族、技能等级、认证要求或服务角色划分,但分类颗粒度应足以识别真正的瓶颈。

规划时要分清“可用人数”和“可交付能力”。两名成员的能力、熟悉领域和可投入时间可能差异很大;单纯把人数相加,会低估学习、交接和协作成本。对关键技能,可以结合技能矩阵、项目历史和团队负责人判断,定期更新能力覆盖情况。

我不建议一开始建立几十种技能标签。分类过细会让维护成本迅速上升,数据很快失真。先识别影响交付的 10 至 20 个关键能力维度,再按实际瓶颈增加细分,比追求一份覆盖所有岗位的完美矩阵更可靠。

4. 第四步:分开显示已承诺、预测和缓冲

资源计划最常见的问题之一,是把不同确定性的工作混在一条时间线上。已经批准的工作、尚在评估的需求、按历史经验预估的支持量,不能被当成同等可靠的承诺。

我通常建议至少分成三层:已承诺工作、待决策工作、风险缓冲。已承诺工作有负责人和验收节点;待决策工作不应占用正式承诺容量,除非明确标注为情景预测;缓冲要说明用于什么风险,避免被当作“可以再塞一个需求”的空档。

对重要项目,可以采用乐观、基准和保守三种情景估算资源,而不是只给一个看似确定的日期。估算区间能帮助管理层理解不确定性:若团队必须在某个日期前交付,究竟需要减少范围、增加可替代能力,还是接受更高风险。

5. 第五步:用在制工作限制减少多任务切换

同时启动过多工作,会让每项工作都更晚完成。关键岗位频繁在不同项目间切换,重新理解上下文、等待输入、重新安排评审,都会产生难以在单个任务工时中体现的成本。

我会优先观察在制工作量、任务等待时间和阶段间滞留,而不是一开始就要求团队提高个人效率。若任务队列持续变长,管理者应考虑暂缓新工作、减少并行项目,或补齐真正的瓶颈能力。限制在制工作不是让团队“少做事”,而是尽量让有限注意力集中在更少、更重要的工作上。

6. 第六步:为冲突设定有时限的升级路径

资源冲突如果没有处理时限,执行团队会被迫自行承担优先级决策。项目负责人希望保住承诺,职能负责人希望保护团队,业务负责人希望按时兑现,最后往往由最靠近任务的人加班来消化矛盾。

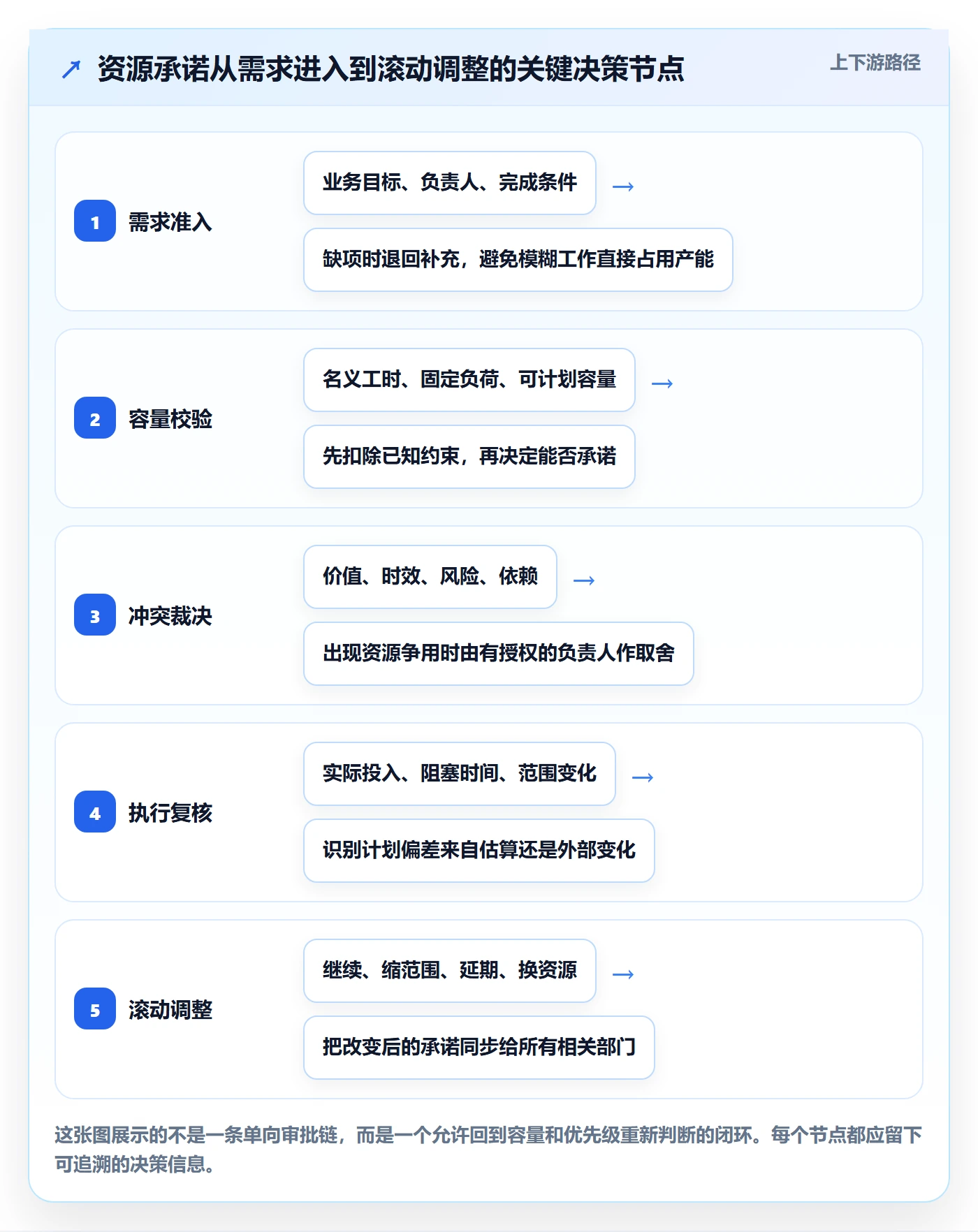

组织可以设定清晰的升级路径:团队负责人先核实冲突与替代方案;项目组合负责人评估跨项目影响;有权调整优先级的管理者作出决定。对重大冲突,可规定一个工作日或若干工作日内给出结论,具体时限应依据业务响应要求确定,而不是照搬统一数字。

决策记录至少应包含冲突事项、备选方案、受影响里程碑、风险承担人、批准人和复核日期。记录的意义不是留痕问责,而是让组织能在结果出现后区分估算偏差、执行问题和决策取舍。

资源占用管理指南:管理层如何做好资源管理,流程优化全流程

7. 第七步:在交付过程中监控偏差,而不是只在月末看报表

资源计划需要持续校正。项目范围变化、缺陷暴增、人员离岗、外部依赖延误,都可能改变原来的容量假设。若只在月末复盘,管理层往往只能解释已经发生的延期,难以在风险扩散前调整。

监控不必变成每日追问。可以按项目风险和工作节奏设定检查频率:高风险上线阶段更频繁地看阻塞、关键岗位占用和未完成工作;稳定运行的工作则按周或双周复核。重要的是异常出现时,系统能触发具体行动,而非仅仅变红。

建议把资源偏差分成四类:范围增加、估算偏差、可用产能变化、执行流程损耗。每类都需要不同的纠偏动作。范围增加应重新排序或调整目标;估算偏差要校准未来计划;产能变化要重新分配人员;流程损耗则要改进依赖、审批和交接。

五、案例与数据观察:一个跨部门团队如何把冲突从“救火”变成“决策”

1. 案例边界:这是管理情景推演,不是公开绩效承诺

为了避免把未公开的企业数据包装成事实,下面采用一个明确标注的情景模拟。它适用于理解资源管理方法,不代表某家企业的实测结果,也不应直接用作行业基准。

假设一家拥有 180 名产品、研发、测试和实施人员的企业,同时推进 12 个项目。架构、安全和数据岗位由多个项目共享;项目计划由各部门分别维护;支持工作通过即时消息和工单进入。季度中期,管理层发现三个重点项目连续延期,关键专家的日历却显示仍有少量空档。

团队没有先增加人员,而是抽样检查了最近八周的工作记录和项目计划。结果发现,四个问题叠加:支持工作未计入项目容量;评审人员被多个团队重复预订;项目间缺少统一优先级;需求变更没有同步更新交付承诺。

2. 先建立基线,区分可见工作与隐性消耗

试点团队选择研发、测试、实施三个资源组,先统一工作分类和状态定义。连续四周记录计划工作、支持工作、阻塞等待、返工和实际交付,不对个人排名,也不以工时直接评价绩效。

为了减少填报负担,团队没有要求分钟级记录,而是使用半日或任务级别的投入区间;阻塞原因只保留少数可分析类别。管理层强调这批数据用于识别系统瓶颈,不用于把人员彼此比较。这个说明很关键:如果员工认为数据会被用来做简单排名,填报准确性会迅速下降。

试点中的情景模拟基线显示,计划内任务约占可计划容量的 68%,支持与紧急事项约占 17%,等待与返工约占 15%。这些比例只用于展示分析方法,不是普遍规律。真正值得关注的是:一部分等待来自跨部门输入缺失,另一部分返工来自需求验收条件不清。

3. 识别瓶颈:不是每个资源组都缺人

团队进一步按角色查看工作队列,发现普通开发任务的等待相对可控,而安全评审和数据迁移能力集中在少数成员手中。部分项目把评审时间当作“零成本的短任务”,却没有考虑多个项目同时到达时产生的排队。

这改变了管理层的判断。原先的解决方案是补充泛化人手,但数据提示短期瓶颈在特定能力和评审窗口。若不解决技能覆盖和排队方式,新员工也无法立刻承担关键评审,增加人数只能缓解非瓶颈工作。

团队因此采取三项动作:将评审请求提前纳入项目计划;给关键岗位建立预约窗口;安排一名备份人员在专家指导下逐步承担低风险评审。与此同时,项目负责人必须提供完整材料后才能进入评审队列,减少因信息不全造成的重复约会。

4. 设立组合会议:只讨论取舍,不逐项汇报状态

管理层把原来的项目状态会议改成每两周一次的资源决策会议。会议只处理跨项目冲突、重大范围变化、关键能力缺口和需要调整的承诺;常规进展仍在项目团队内跟进。这样做是为了把高层时间留给只有高层能处理的取舍。

每个冲突议题必须带上至少两个可执行方案。例如:保持全部范围并延迟;减少首期范围以守住日期;把低优先级项目暂停,将资源转移到关键项目;或者批准外部支持并接受交接成本。没有替代方案、只有“需要更多人”的事项,不进入决策环节。

这种会议不追求让所有人满意,而是追求让决定可以执行。最终决定会明确:资源从哪里来、什么工作被延后、风险由谁接受、何时复核。若会议结束后没人知道自己要停止什么,说明资源取舍并未真正完成。

5. 观察结果:改善来自减少隐性冲突,而非增加填报

在这个情景模拟中,运行八周后,计划外插入的工作开始进入统一需求队列,关键岗位排队时间下降;团队能够更早发现评审容量冲突;部分低优先级工作被主动暂缓,而不是拖到最后阶段才暴露延期。

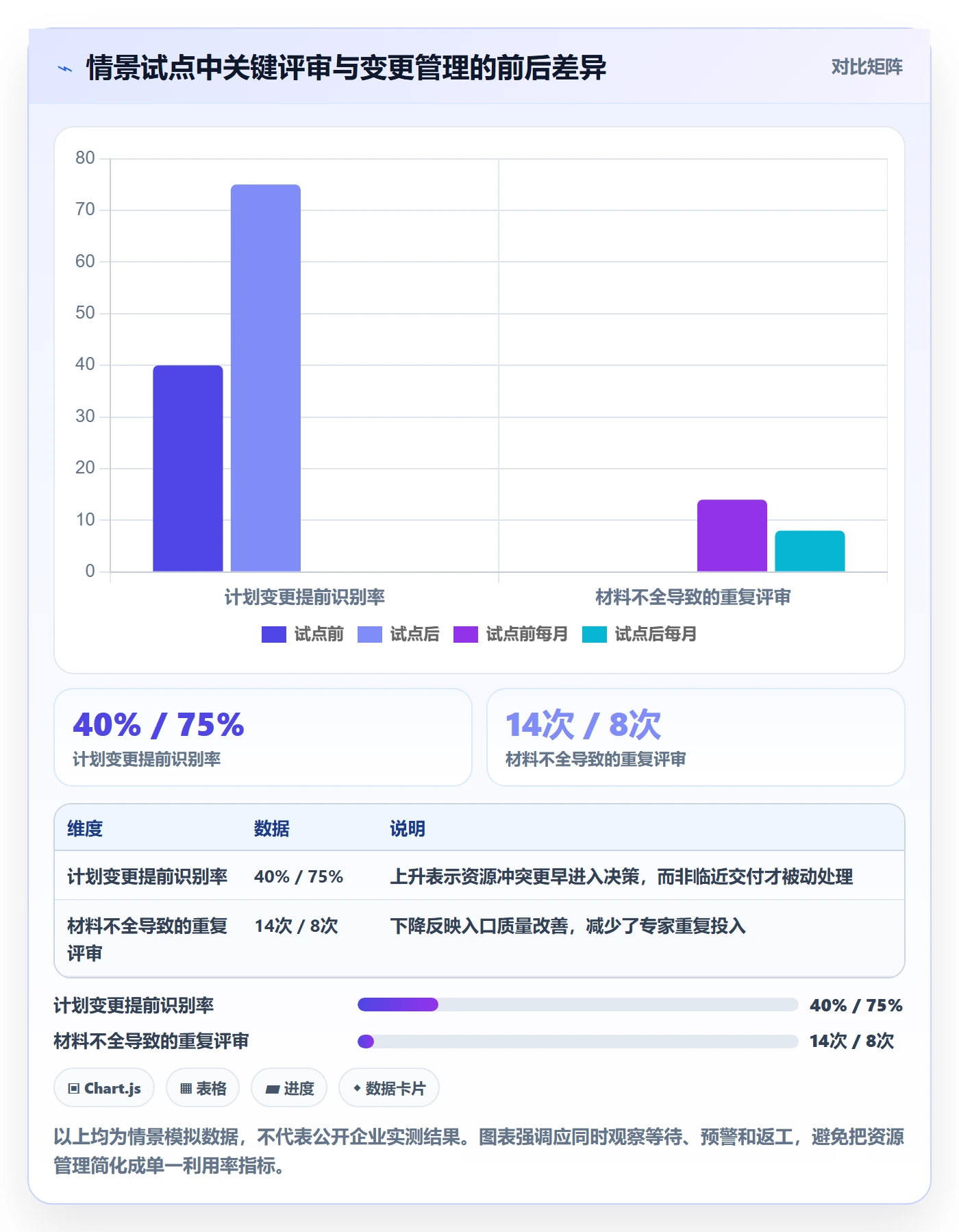

示例对比中,关键评审平均等待时间从 9 个工作日降到 5 个工作日,计划变更的提前识别率从 40% 升至 75%,因材料不全导致的重复评审次数从每月 14 次降到 8 次。以上数字为情景模拟,用来展示应如何定义可验证的结果;实际组织应以自己的历史数据建立基线。

值得注意的是,团队没有把“利用率提升”作为唯一成功标准。若评审等待变短,却以专家长期加班为代价,这不是可持续改善。因此试点同时检查加班、缺陷、返工和未完成工作量,避免把一个指标的改善建立在其他指标恶化之上。

资源占用管理指南:管理层如何做好资源管理,流程优化全流程

6. 工具的作用:让决策依据可追溯,而不是替人拍板

对 100 人以上的组织,需求、项目、资源和进度往往分散在不同部门。试点团队使用 PingCode 作为工作协作与项目管理示例,将项目目标、工作项、负责人、里程碑和状态变化关联起来,并由管理者通过项目视图检查跨团队依赖与承诺变化。

这里要强调:工具名称并不是改善结果的原因。真正起作用的是组织先统一了工作分类、需求入口和升级规则,工具再承担信息汇总与变更追溯的职责。若团队仍允许多套私下排期、不同部门自定优先级,任何工具都只能呈现片段。

选择类似平台时,我会优先验证几个现实问题:能否按权限显示不同层级的信息;能否把计划与实际、需求与项目、风险与责任人关联;能否记录变更历史;能否支持跨团队视图;数据能否导出供管理分析。上线后还要观察填报成本和数据完整性,避免系统成为新的行政负担。

六、不同情况下的行动建议:从小团队到多项目组织分层推进

1. 团队规模较小、项目不多:先做轻量容量表

如果团队成员少、项目数量有限,暂时没有必要建设复杂的资源系统。可以用共享表格或现有协作工具,维护每人每周的可计划容量、已承诺任务、支持轮值和休假信息。

小团队最需要的是一条简单规则:新工作进入时,必须说明由谁承担、预计投入、优先级,以及是否会影响已有承诺。每周用 20 至 30 分钟检查一次冲突,并让负责人明确推迟、减范围或重新分配中的一种处理方式。

当资源分配长期依赖负责人脑内记忆,或项目数量已超过管理者能够同时追踪的范围,再考虑升级流程和工具。不要为了“数字化”而提前制造维护成本。

2. 多部门共享专家:先管瓶颈岗位与评审队列

若资源冲突集中在少数专家、审批人或稀缺技能,优先建立关键能力清单和需求预约规则。将工作提前纳入计划,标注准备材料、预计时长、最晚需要日期和替代人选,不要等到项目进入临门一脚才争抢专家。

对长期重复出现的瓶颈,可比较几种方案:培养备份人员、重新设计流程减少专家参与、把部分工作标准化、采购外部服务,或调整项目组合。每种方案都应比较交接时间、质量风险和持续成本,不能只比较新增人数。

3. 需求变化快、支持工作多:建立专门的应急容量

如果团队经常处理客户问题、生产事件或监管事项,应把支持工作从项目容量中单独识别。可以采用轮值、服务队列或专门支持小组,减少所有项目成员被零散打断。

应急容量不是一笔永远固定的“空闲”。团队应按历史事件频率、严重程度和响应要求,定期复核容量是否足够。突发事件发生后,记录其挤占了哪些工作、恢复成本多大、是否需要调整服务设计。若长期超出预留能力,就要改变服务模式或降低其他承诺。

还要避免把所有“紧急”都塞进应急通道。明确严重级别和响应条件,要求申请人说明影响范围;不符合条件的请求回到正常排序,否则应急机制会变成第二条不受控的需求入口。

4. 多项目并行且优先级冲突:建立项目组合决策机制

当十几个项目共同竞争有限能力时,部门级排期不足以处理整体取舍。管理层应设定固定的组合评审节奏,统一查看收益、期限、风险、资源瓶颈和当前承诺,并允许暂停或缩减项目。

组合会议不应逐个项目念进度,而要聚焦决策问题:哪些项目继续投入,哪些项目调整范围,哪些项目暂缓;关键岗位由谁支持;这次调整会影响谁的交付。会后应把结论同步到项目计划,避免会议决策与执行信息脱节。

5. 刚开始数字化:先标准化少数关键字段

初次上线时,最容易犯的错误是追求一次录入所有资料。字段过多会让团队把精力花在填写上,数据质量也难以保持。建议从需求目标、工作类型、负责人、计划时间、实际状态、阻塞原因和验收结果开始,先跑通完整决策链条。

完成一个规划周期后,再根据决策缺口增加字段。例如管理者无法区分软截止和硬截止,就补充期限类型;无法识别技能瓶颈,就补充能力标签;无法追踪范围变化,就强化变更记录。字段应由实际管理问题驱动,而不是由系统能配置什么决定。

6. 管理成熟度较高:把资源规划连接到能力建设

成熟组织不会只问“下个季度缺几个人”,还会问未来需要什么能力、现有人才如何发展、关键知识是否过度集中,以及外部采购与内部培养的组合是否合理。

能力建设通常无法立即缓解当季瓶颈,因此要同时做短期和长期判断:短期通过优先级、外部支持或范围调整降低风险;长期通过轮岗、导师制、标准化和招聘扩大能力供给。管理层需要把培养时间纳入计划,而不是要求员工在已满负荷之余完成所有学习。

7. 可直接采用的 30 天启动步骤

如果组织尚未形成完整机制,我建议先以 30 天为一个诊断周期。目标不是马上把所有资源安排得完美,而是建立可解释的基线,找出最值得解决的一个或两个瓶颈。

  1. 第 1 至 5 天:界定范围。选定一个项目群或一个共享资源团队,说明试点目的、数据使用方式和决策负责人。
  2. 第 6 至 10 天:统一定义。明确项目工作、运营支持、突发任务、等待和返工的口径,确定哪些工作属于正式承诺。
  3. 第 11 至 20 天:采集基线。记录可计划容量、已承诺工作、关键技能占用、阻塞原因和交付状态,不做个人效率排名。
  4. 第 21 至 25 天:识别瓶颈。检查需求过量、能力稀缺、流程损耗和优先级冲突分别占多大影响,避免把不同问题合并成“缺人”。
  5. 第 26 至 30 天:执行一个改进。例如限制在制工作、设置专家预约窗口、调整需求入口或明确应急轮值,并确定复核指标。

一个周期内最好只重点改善一到两个瓶颈。若同时更改所有流程、字段和会议节奏,团队很难判断什么真正带来了变化。试点结束后,再根据结果决定扩围、调整或停止。

七、管理取舍:利用率、弹性、透明度和公平性之间如何平衡

1. 利用率与弹性:不要把缓冲当作闲置,也不要把空闲当作安全

提高资源利用率可能带来更多短期产出,但也会降低吸收变化的能力。保留弹性会减少某些时段的排期密度,却能帮助团队应对故障、范围变化和关键人员缺席。两者没有适用于所有组织的固定比例,关键是缓冲要对应明确风险。

管理层可以用历史数据估算波动:支持工作占用是否集中在月末;关键评审是否经常扎堆;缺陷和返工是否在上线前突然上升。然后按工作类型分别设计缓冲,而不是给全公司一个统一比例。固定比例可以作为起点,不应成为不经复核的长期政策。

2. 透明度与隐私:看见负载,不等于监控每个动作

资源透明的目的,是让管理者做出更好的组合决策,不是持续监视员工的每一分钟。组织应明确数据用途、访问权限和保留期限;工时数据适合分析工作模式,不适合脱离岗位差异直接给个人排名。

如果管理层把低利用率等同于表现不好,员工会倾向于把工作填满、隐藏等待或把任务拆得更碎。结果是数据更热闹,真实容量反而更不可见。透明度必须伴随安全的反馈机制,让团队可以如实报告风险、估算偏差和流程阻塞。

3. 公平分配与业务优先级:公平不是平均分配

资源分配公平,不是每个部门都拿到相同人数或相同工时,而是决策依据一致、承诺影响透明、例外有记录。对某个项目投入更多资源,可以是合理选择;前提是说清价值依据、放弃了什么、风险由谁承担。

管理者还要避免长期把最可靠的人分配给最紧急的工作,导致关键人才持续过载,而其他成员无法成长。高风险任务当然需要合适能力,但应同步安排知识转移、备份参与和轮岗机会,逐步降低单点依赖。

4. 集中管理与团队自主:控制决策边界,不要控制每个细节

全部资源都由中心统一排班,会增加审批负担,也可能让中心管理者远离实际工作;完全由项目团队自行安排,又容易造成跨项目重复承诺。更实用的做法是分层授权:组合层决定优先级和容量边界,团队层在边界内安排具体任务。

中心机制主要处理跨团队冲突、稀缺资源、重大变更和组合级风险。日常任务顺序、协作方式和小幅调整,应尽可能留给熟悉工作现场的团队负责人。集中控制过多会降低响应速度,完全分散则会隐藏资源竞争。

5. 标准化与灵活性:统一规则,不必统一所有流程细节

不同业务的工作节奏差别很大,产品研发、客户实施、运营支持和合规整改不一定适合一套完全相同的计划粒度。管理层应统一关键定义和决策规则,同时允许不同团队采用适合自身工作类型的执行方式。

例如,需求价值、优先级变更、关键岗位冲突和风险升级可以采用统一口径;任务分解方式、评审节奏和工时颗粒度,则可根据工作特点调整。真正需要标准化的是跨团队协作的接口,而非把所有团队变成同一种流程。

八、持续改进:用少数指标看清资源配置是否真的变好

1. 不要只盯利用率,建立结果、过程和风险三层指标

资源管理指标最好能回答不同层次的问题。结果指标看交付是否改善;过程指标看工作如何流动;风险指标看组织是否把压力转移到了加班、质量或单点依赖上。

指标层次 建议观察项 能发现什么 需要避免的误读
结果 按期交付率、验收通过率、范围变更影响 资源配置是否支持业务承诺 单次准时不代表配置长期可持续
过程 等待时间、在制工作量、关键岗位排队 工作流中的容量瓶颈和阻塞 任务变快不一定意味着价值变高
风险 加班时长、返工比例、单点岗位覆盖率 是否通过透支团队换取短期结果 短期低风险不代表长期没有知识集中
计划质量 预测偏差、变更提前识别率、容量估算误差 规划假设是否逐步接近实际 精准到小数点不等于预测可信

指标数量应保持克制。管理层可以选一两个结果指标、两三个过程指标和一两个风险指标,按月或按季度复核。指标一多,团队容易把注意力分散到“让数字好看”,而不是解决真正的交付问题。

2. 先看趋势与差异,再讨论统一目标值

不同团队的工作类型不同,直接比较利用率或交付数量,容易把业务差异误判为绩效差异。更可靠的方法是先比较同一团队在流程改进前后的变化,或比较工作特征相近的团队,再判断是否存在可复用的管理做法。

当数据还不成熟时,不急着设定全组织硬目标。可以先观察连续几个周期的范围,识别波动来自季节性、需求变化还是流程问题。目标值应基于组织实际基线和业务约束制定,并在试点验证后逐步推广。

3. 复盘要追问决策质量,而不只是追究执行结果

延期可能来自错误估算、需求变化、资源挤占、外部依赖、执行偏差或管理层主动调整优先级。复盘时应还原当时可获得的信息与决策选项,而不是只用最终结果倒推“当时就应该知道”。

一个有价值的资源复盘,至少回答四个问题:当时的容量假设是什么;变化何时首次出现;团队是否及时升级;管理层在什么约束下选择了当前方案。这样复盘才能改进下一次决策,而不是鼓励团队隐瞒风险。

九、结语:把资源管理从“谁更忙”转向“组织如何兑现承诺”

1. 管理层下一步最值得做的事

资源占用管理的关键,不是找一张更漂亮的排班表,而是建立一套能够诚实表达容量、统一评估需求、明确记录取舍并及时调整承诺的机制。管理层越早承认资源有限,越有机会把有限产能用在更重要的工作上。

如果现在就要启动,我建议先做三件事:选一个资源冲突明显的项目群;统一已承诺、待决策、支持和缓冲的定义;用一个周期记录等待、返工、关键岗位占用和变更影响。随后找出最主要的瓶颈,做一个小范围改进,再用结果决定是否扩展。

2. 最终判断:健康的资源管理会让冲突更早出现

我不把“会议上没人提出冲突”视为管理成熟。真正成熟的团队,往往更早暴露负载不平衡、关键能力不足和优先级冲突,因为问题能被看见,才有机会通过排序、减范围、补能力或调整期限来处理。

资源管理的价值,不是让每个人都没有空档,而是让组织知道每个承诺的代价,并且有能力在代价失控之前重新选择。当管理层能够说清楚“为什么做、由谁做、会挤掉什么、何时复核”,资源计划才从占用统计变成真正的经营工具。

常见问题解答(FAQ)

1. 管理层如何判断团队资源是否真的不足?

我负责的项目总是延期,团队也一直说人手不够,但新增人员后进度并没有明显改善。我想知道,怎么区分真实的产能缺口和需求变更、任务切换或流程等待造成的“假性缺人”?

先别用“每个人都很忙”作为缺人证据,应该拆开看需求量、可用工时和等待时间。可以连续记录两到四周:每人每周可投入项目的工时、已承诺任务工时、临时插单、跨项目切换次数,以及任务从开始到完成的周期。

举例来说,团队每周可投入 200 小时,承诺工作约 190 小时,但任务平均有 35% 的时间在等待评审或依赖项,这时优先要查流程瓶颈,而不是立即招聘。若可用工时长期低于经确认的需求,且等待占比不高、范围变化受控,再考虑补人或调整优先级。

2. 资源管理时,管理层应该按什么顺序优化流程?

我发现团队一遇到延期,就会加会、催进度,或者临时把人从一个项目调到另一个项目,结果大家更忙,交付却没有变快。我想知道,流程优化从哪里开始,才能避免只是在制造新的管理动作?

建议按“看清工作,找出瓶颈,小范围试改,验证结果,固化规则”的顺序推进。先画出需求进入、评审、分配、执行、验收的实际路径,标记每一步的排队时间、返工和责任人;再挑一个高频瓶颈试改两周,例如把需求评审固定为每周两次,并明确进入评审的材料标准。对比改动前后的交付周期、等待时长和返工率,而不只看会议数量。

若周期缩短但返工明显增加,说明只是把问题推到了下游,需要调整入口质量或验收条件。

3. 多个项目争抢同一批关键人员时,管理层怎么分配资源?

我所在的团队里,测试、架构和数据人员经常同时被几个项目申请,最后每个项目都只拿到一点时间,任务不断切换。我担心直接按项目级别排序会忽略实际依赖,怎样分配才更稳妥?

先分清“必须由特定人员完成的工作”和“可以培养替补或调整顺序的工作”,再按业务影响、截止日期可信度、依赖关系和延迟成本排序。可以用资源负荷表按周展示关键人员的承诺工时,给计划保留约 15% 至 20% 的缓冲应对支持工作和突发问题;这只是起始参考,需按团队历史波动校准。

若某位专家连续数周被安排超过可用工时,不要把超额部分当作承诺,而应让管理层在项目间明确取舍、拆分交付或培养备份。把资源决定记录下来,并说明被延后的工作及影响,能减少私下抢人和反复改计划。

4. 如何判断资源管理和流程优化是否真正见效?

我看过一些团队用工时利用率、完成任务数来评价资源管理,但大家为了数字会把任务拆得很小,或者把日程排满,实际交付质量反而下降。我应该跟踪哪些指标,才能判断优化有没有产生真实收益?

不要只看利用率或任务数量,至少同时观察交付周期、按期完成率、在制工作量、返工率和关键资源的超负荷情况。比如优化前连续四周平均交付周期为 18 天、返工率为 12%;试行后周期降到 14 天,但返工率升到 20%,这不能算成功,可能是评审被压缩或任务过早验收。

应使用相近类型、相近规模的工作做前后对比,并记录需求变更等干扰因素。管理层真正要确认的是:同等质量下,等待是否减少、承诺是否更可靠、团队是否不再依靠持续加班维持交付。

核心关键词

读者评论

沈
沈启航

我们团队以前只看月度利用率,关键岗位长期满载,临时故障一来就只能挤压测试时间。后来把运营支持和项目投入分开看,至少能说清产能被什么占用。缓冲比例怎么定,还是得结合实际突发频率持续校准。

孟
孟凡

文章提到记录被挤出的工作,这点很实用。我们遇到过临时需求获批,却没人同步调整原里程碑,最后延期责任落到执行团队身上。想问问实际操作中,谁来确认并接受这类变更带来的风险?

廖
廖一凡

从执行角度看,统一需求入口确实能减少私下派活,但入口太重也可能拖慢小需求处理。我们按影响范围设了轻量登记和正式评审两档,效果比所有事项走同一套审批流程好一些。

文章包含AI辅助创作:资源占用管理指南:管理层如何做好资源管理,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534377

赞 (0)
飞飞飞飞
技能落地方案:管理层开展资源管理的实操方法案例解析
上一篇 3小时前
资源管理角色教程:管理层实操方法,避坑指南
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
