资源管理技能教程:管理层入门指南,避坑指南

资源管理失控,往往不是“人不够”,而是管理层把资源管理误当成排工时:项目计划里每个人都有任务,周会上却仍有人同时背着五个优先级,关键岗位的工作不断被插单,月底再用加班补进度。我的判断是,资源管理的核心不是把每个人填满,而是让有限的能力投向当前最重要、最可交付的工作,并且让取舍有依据、变更有代价、结果可复盘。

一、核心结论:资源管理不是排满日历,而是管理取舍

1. 管理层需要管理的是“供需差”,不是任务总数

资源管理常被简化成“谁在做什么”。这只能回答任务归属,不能回答更关键的问题:团队是否有能力按期完成承诺?某个关键岗位是不是成为所有项目的共同瓶颈?新需求进入后,什么工作应该延期、缩减或停止?

我建议管理者把资源管理看成一条决策链:确认业务目标,估算所需能力,盘点可用供给,识别约束,做优先级取舍,再根据实际偏差调整。只要其中一环缺失,排得再细也可能只是把不确定性藏进表格。

判断资源管理是否有效,不看日历填得有多满,而看承诺是否可信、关键工作是否得到保护、变化是否能及时显性化。团队有空档不一定是浪费;为了应对突发故障、客户变更和关键人员缺席,保留一定缓冲往往比将所有人排到百分之百更理性。

2. 先统一四个概念,避免用一种数字回答不同问题

  • 工作量:任务大致需要多少人时或人天,回答“需要多少投入”。
  • 产能:在一定周期内,团队可以稳定交付多少工作,回答“现实能做多少”。
  • 利用率:可用时间中分配给计划工作的比例,回答“时间分配得多满”。
  • 吞吐量:一段时间里实际完成的工作数量或规模,回答“最终交付了多少”。

这些数字不能互相替代。例如,利用率升高不等于交付增加。若工作经常在任务间切换,或排队等审批、测试环境和业务确认,团队可能看起来很忙,完成量却没有同步增长。

3. 管理层的职责是设边界、定优先级、做冲突裁决

一线负责人能估工作、拆任务、报告风险,但通常没有权限决定两个部门争抢同一位专家时谁先做,也难以单方面拒绝高层临时插入的工作。资源管理因此不是单纯的项目经理技巧,而是组织决策机制的一部分。

管理层至少要明确三件事:哪些目标优先于其他目标;关键岗位的能力如何分配;出现新需求时由谁决定牺牲什么。没有这三项,所谓“优先级”经常只是一张排序表,真正执行时仍由声音最大的人决定。

资源管理技能教程:管理层入门指南,避坑指南

二、背景与真实场景:为什么人越忙,交付反而越不稳

1. 多项目争抢少数关键技能,人数总量会掩盖瓶颈

在多项目组织里,表面上可能有足够的人,真正稀缺的却是某种能力:熟悉特定系统的工程师、能够批准合规方案的专家、掌握客户现场知识的实施人员,或只能由少数人完成的测试与发布工作。

这类岗位被多个项目同时预订时,每个项目计划单独看都合理,合在一起却超过了真实供给。于是关键人员每天切换上下文,任务在等待中延长,项目负责人则误以为“资源已经到位”。人数表很容易显示供需平衡,技能和时间分布却可能完全失衡。

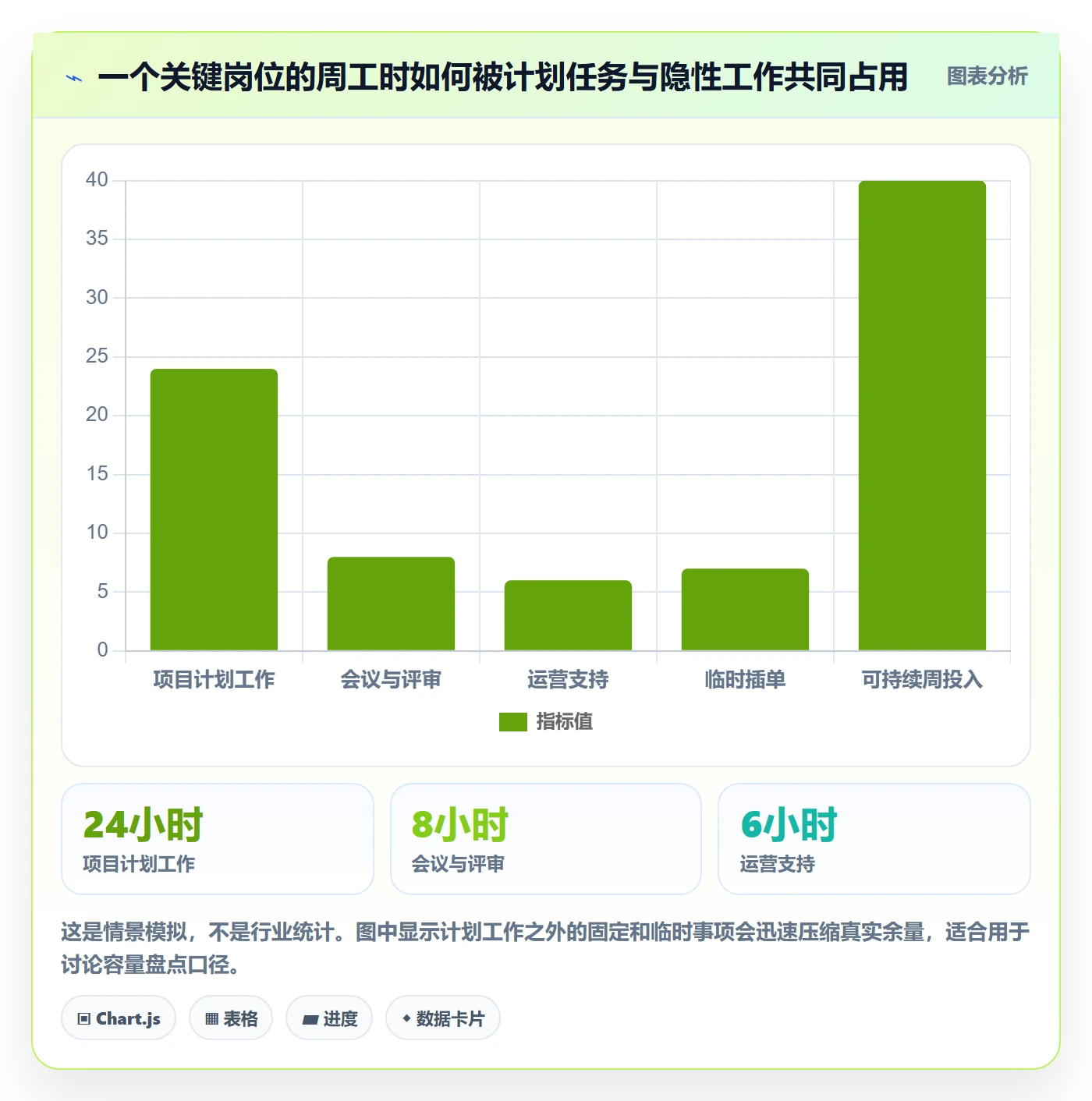

2. 计划负荷不是现实产能,隐性工作必须进入账本

团队的可用时间不会全部转化为项目产出。会议、支持、招聘、培训、故障处理、代码评审、跨团队协调和临时咨询都在消耗能力。若计划只记录正式项目任务,未记录的工作就会以延期、加班和质量下降的形式出现。

我通常把隐性工作分成三类:必须持续发生的运营工作、可以预测的周期性工作、难以预测但必须预留空间的突发工作。前两类应尽量纳入容量估算;第三类可以用缓冲管理,而不是假装它不存在。

3. 插单之所以伤害交付,不只因为它占时间

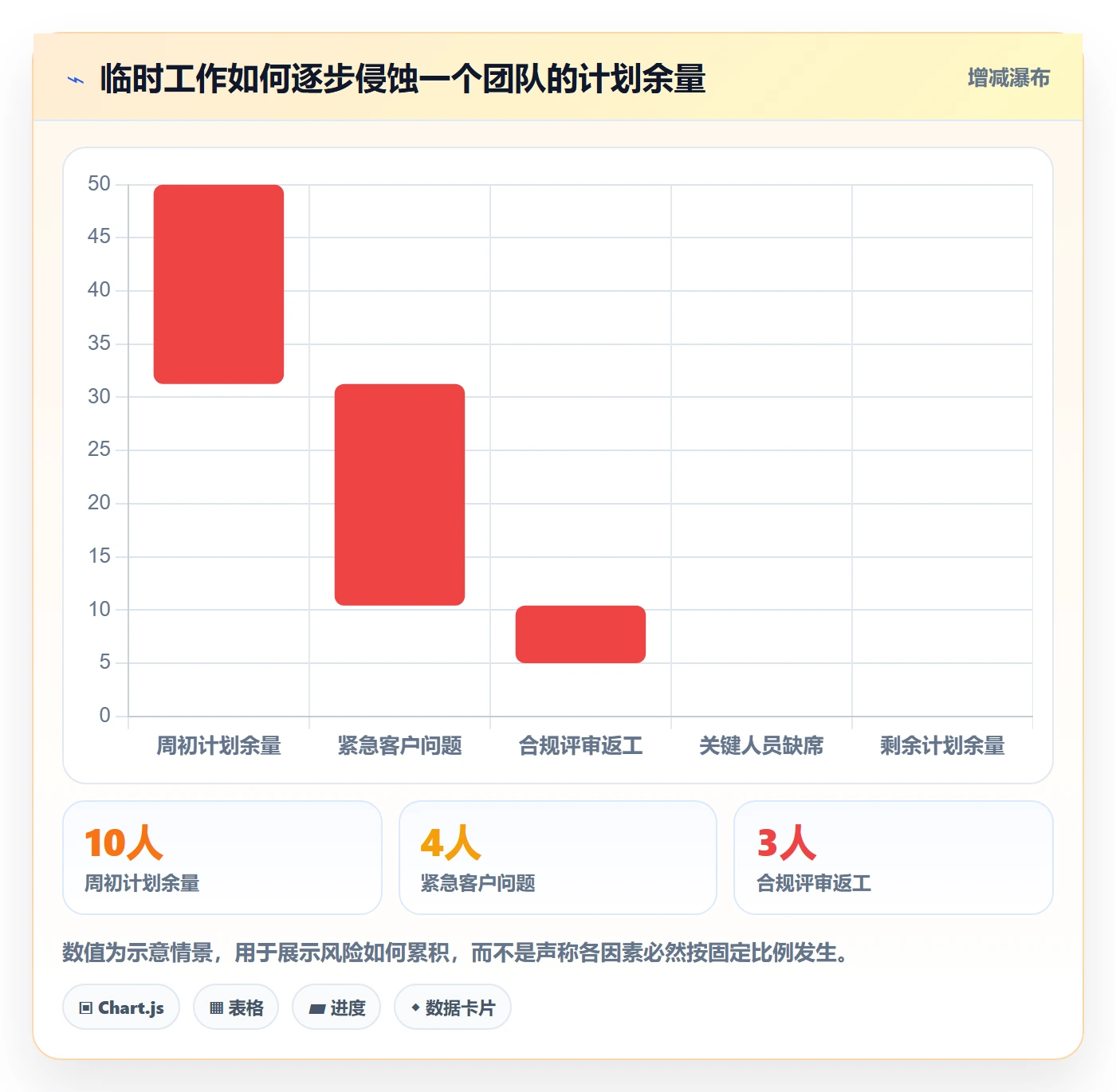

临时需求会带来额外的切换成本:原任务需要重新找回上下文,依赖方要重新协调,已经排队的评审或测试也可能被打乱。若同一位专家一周内反复切换多个项目,损失并不只是切换的几分钟,还包括任务恢复、沟通重启和交付顺序变化。

因此,插单不能只登记“新增了多少人天”。管理层还应看它挤占了什么、打断了哪些工作、是否把风险转移给下游。一个看似只需要两天的紧急需求,可能使原本接近完成的工作整体延迟。

4. 资源管理应区分战略配置与短期排程

战略配置关注季度或年度:要建设什么能力、哪些业务方向需要更多人力、哪些工作不再投入。短期排程关注本周或本月:谁做什么、依赖何时满足、风险如何处理。把两者混在一起,管理者容易陷入两种极端:要么只谈长期组织图,不解决眼前冲突;要么天天调日程,却不改变造成冲突的业务承诺。

对于 100 人以上的组织,跨团队依赖和多个项目并行更常见,单个主管掌握的信息往往不足以看清全局。这种情况下,PingCode 可以作为项目与工作协作的例子,帮助中大型组织汇总项目进展、任务状态、责任人和风险信息。工具可以提升可见性,但不能替代管理层决定项目优先级,也不能自动创造稀缺技能。

资源管理技能教程:管理层入门指南,避坑指南

三、常见误区:看起来管理得很细,实际上把风险推迟了

1. 误区一:把满负荷当成效率

把每个人每周排到百分之百,常被误认为是资源利用最大化。实际情况是,计划不留缓冲,一旦出现故障、需求澄清或任务估算偏差,团队只能通过加班或推迟其他工作吸收波动。

在高度依赖协作的工作中,资源满载还会使等待时间变长。任务完成后没有人及时接手,审核排队时间延长,问题发现得更晚。短期看每个人都很忙,整体交付周期却可能拉长。

2. 误区二:把人头数等同于能力

“我们有二十名工程师”不是有效的产能说明。二十个人可能只包含一位熟悉旧系统的人;也可能多数成员尚未完成必要培训;还可能因为权限、地域、客户资质或设备限制,无法互相替代。

资源盘点至少要从人数走向技能、熟练度、可用时间和替代性。对关键技能,还应确认知识是否集中在个人身上,是否有备份人选,以及培养替代能力需要多长时间。

3. 误区三:用工时精确到小时,掩饰估算本身不可靠

精确数字不等于准确预测。如果工作范围还在变化,却要求团队估到每小时,表格只是制造了虚假的确定感。项目初期适合用范围和置信度表达估算,例如“约 8,12 人天,主要不确定性来自外部接口”;临近执行时,再细化近期任务。

我会特别关注估算的使用场景。如果它用于跨项目比较,口径必须一致;如果它用于个人绩效,团队容易把风险藏起来;如果它用于预算,应该说明假设和区间,而不是把单点数值当成承诺。

4. 误区四:只看工时投入,不看完成与价值

工时记录能帮助解释成本,但不能单独证明工作有价值。一个项目花了很多人天,可能是因为需求返工、决策迟缓,也可能是问题本身复杂。若管理者只要求“工时填满”,团队会把记录质量放在交付质量之前。

更好的做法是将投入与结果一起看:任务是否按约定完成,交付是否通过验收,返工和缺陷是否增加,业务目标是否得到改善。投入异常是调查线索,不应直接成为人员表现结论。

5. 误区五:新需求进来,但不要求明确退出项

优先级会上经常出现“这个也很急”。如果每个需求都被标成最高优先级,排序就失去意义。新增工作必须回答一个问题:它进入后,原计划中的哪一项会延后、缩小范围或停止?

如果管理层不愿明确这个代价,代价并不会消失,只会由一线团队通过并行工作、加班、质量折损和承诺失信来承担。把取舍写出来,是资源管理最重要的治理动作之一。

6. 误区六:把工具上线当成管理改造

工具能让任务、责任人、进度和风险更容易被看见,却无法替组织解决目标冲突、权责不清和不愿停止低价值工作的难题。流程如果没有决策规则,系统只会更快地记录混乱。

我更愿意把工具视为“共同事实的载体”。在配置之前先统一项目状态、工作类型、容量口径和变更规则,再决定哪些信息需要汇总。否则,管理者会得到很多看似精确的图表,却仍不知道该做什么取舍。

资源管理技能教程:管理层入门指南,避坑指南

四、专业判断逻辑:先看约束,再决定怎么分配

1. 用目标、能力、时间、依赖四个维度审查资源需求

在决定资源如何分配之前,我会要求每项重要工作说明四件事:它服务哪个业务目标;需要哪些稀缺能力;必须在什么时间窗口完成;依赖哪些团队、客户或外部条件。

这四个问题能筛掉不少“看起来重要但条件不完整”的需求。没有明确目标,无法比较价值;能力需求不清,无法判断谁能做;时间窗口不实,无法评估是否真紧急;依赖未确认,计划就可能把等待风险错误地算到执行团队头上。

2. 区分“必须按时”与“希望尽快”

管理者应把截止时间分为外部硬约束和内部目标日期。法律法规、客户合同、已公告发布窗口可能构成硬约束;内部希望尽快、季度末看起来更好,则不一定是不可变条件。

如果所有日期都被称为不可移动,资源冲突就无法通过协商解决。先确认日期背后的业务后果,再讨论范围、顺序和资源,通常比直接要求团队“想办法按期完成”更有效。

3. 以瓶颈岗位为中心做容量判断

团队总人天充足,并不意味着项目可以按期完成。关键步骤可能依赖单一审批人、某一技能岗位或外部供应商。此时应围绕瓶颈进行排程:先保护瓶颈的连续工作时间,减少不必要的并行需求,再为非瓶颈任务安排可替代人员。

判断瓶颈可以从三种信号入手:任务长期排队;同一角色反复被多个项目争抢;项目延期总是集中在某个环节。解决方式可能是增加人手,也可能是简化审批、调整工作顺序、培训替代者,或减少并行项目。补人不是唯一答案。

4. 把不确定性放进计划,而不是放在会后解释

对需求变化大、技术路径未验证或外部依赖较多的工作,不要用一个精确日期掩盖不确定性。可以使用区间估算、分阶段承诺和明确的验证节点。例如先承诺完成技术验证,再根据验证结果决定规模化实施的资源投入。

管理层应区分“团队执行不力”与“计划假设失效”。前者需要改进执行;后者需要更新范围、时间或供给。若两者被混为一谈,团队会为了保护承诺而隐瞒坏消息。

5. 用一组少而稳定的指标观察,而非堆叠仪表盘

资源管理指标要服务于动作。若团队的核心问题是抢占关键人员,应看关键岗位负荷、等待时间和并行工作数;若主要问题是预测失准,应看计划与实际偏差及偏差原因;若组织面临能力短缺,则应看技能覆盖率、替代能力和培养进度。

管理层可以从以下指标开始,但不必全部同时采用:

  • 计划负荷:已承诺工作量占可用产能的比例,用来发现明显超载。
  • 关键岗位排队时间:任务等待稀缺角色处理的时间,用来识别瓶颈。
  • 计划兑现率:周期内完成的承诺项占比,用来检验承诺是否可信。
  • 临时工作占比:非计划工作在总投入中的比例,用来判断计划是否被持续打断。
  • 返工或重开率:完成后再次返工的工作比例,用来观察速度是否以质量为代价。

资源管理技能教程:管理层入门指南,避坑指南

五、案例与数据观察:从“谁有空”转向“什么必须先做”

1. 一个多团队项目组合的情景案例

以下是为了说明方法而构造的情景案例,不代表某家企业的真实经营数据。假设一家中大型企业同时推进客户门户改版、内部数据平台建设和合规整改。三个项目都提出需要同一名数据工程师参与,项目负责人各自给出了合理理由,管理层起初准备通过加班解决冲突。

进一步拆解后,冲突并非单纯的人力不足。门户项目需要一次短期数据迁移;数据平台项目需要持续的模型建设;合规整改则必须在外部审查前完成证据链核验。真正有硬性时间约束的是合规工作,门户迁移可以分批,平台建设则可以先完成不依赖该工程师的部分。

管理层据此作出三项决定:为合规工作设定固定处理窗口;门户项目先做低风险数据集的迁移验证;平台项目暂时降低并行范围,并安排一名工程师参与知识转移。关键变化不是“多招一个人”,而是把时间约束、工作顺序和替代能力放在一张决策桌上。

2. 案例中的工作量如何重新分布

在这个示意案例里,团队最初把三项工作都按原时间表并行推进。重新排序后,合规工作先占用关键工程师的连续时间,门户迁移分两批完成,平台工作则将不依赖数据模型的准备事项提前。项目总工作量并没有神奇消失,但高风险等待被提前暴露,承诺也更容易解释。

工作 原安排 调整后安排 管理层取舍
合规整改 与其他项目并行,关键工程师随叫随到 设固定连续处理窗口,优先完成审查必需项 保护外部硬约束,减少频繁切换
门户数据迁移 按完整范围一次性推进 先做小范围验证,再分批扩展 以阶段交付降低不确定性
数据平台建设 按原计划并行启动全部模块 先推进不依赖关键工程师的准备工作 暂缓部分并行范围,避免排队假象

3. 如何解释改善数据,避免把示意值误当成承诺

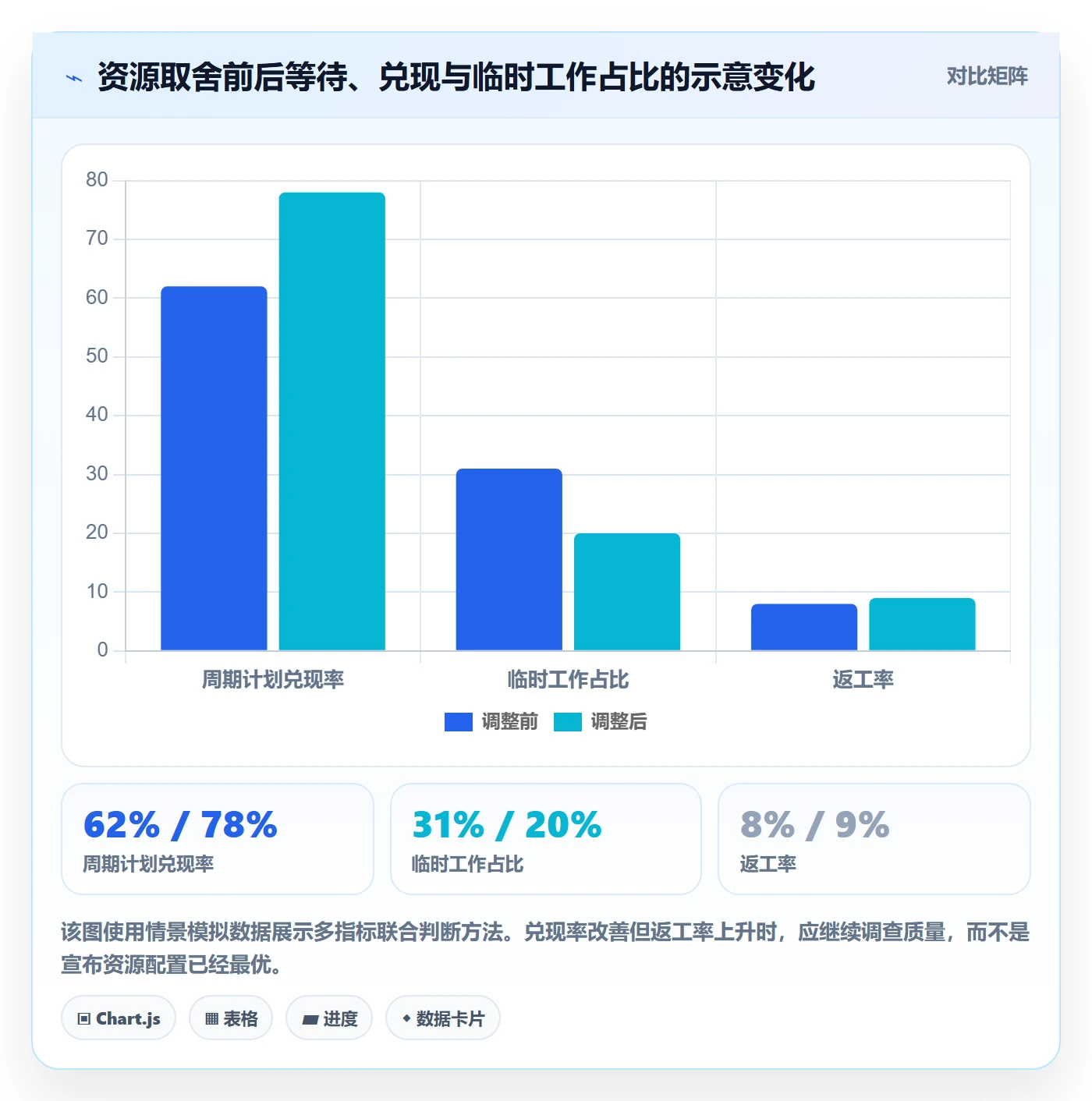

若要验证调整是否有效,我会记录调整前后的等待时间、计划兑现率、临时插单占比和返工情况。下面的数据是示意情景,用来展示评估逻辑,不是公开调查结果,也不应直接作为其他企业的目标值。

假设调整前关键岗位的平均等待时间为 9 个工作日,调整后降至 5 个工作日;周期计划兑现率由 62% 提升至 78%;临时插单占比由 31% 降至 20%。如果同期返工率也明显上升,就不能只凭兑现率改善得出“资源管理成功”的结论,还要检查是否通过牺牲质量换取速度。

资源管理技能教程:管理层入门指南,避坑指南

4. 公开数据如何使用:看方向,不照搬目标线

资源管理没有适用于所有团队的单一“最佳利用率”。工作稳定、任务重复且需求可预测的团队,与研发、咨询、应急响应等不确定性较高的团队,合理缓冲应不同。管理者可以参考组织内部连续周期的历史数据,结合项目组合和工作类型建立基线。

引用外部调查时,也要确认样本、行业、年份和指标定义。公开报告中的“生产率”“项目成功率”或“员工投入度”往往采用不同口径,不能简单转成某个团队的工时目标。没有可核验来源时,应明确标注情景模拟或建议基准,不把推演包装成事实。

六、落地行动:不同成熟度组织的做法

1. 初次建立资源管理机制:先做四周试点

如果组织目前主要靠口头协调,不建议一开始就要求所有部门填写复杂工时表。先选一个资源冲突明显、负责人愿意配合的项目组合,用四周建立最小可用的事实基础。

  1. 列出试点范围内正在进行和计划启动的工作。
  2. 为每项工作写清业务目标、负责人、关键技能、时间约束和依赖。
  3. 按技能盘点可用人员,不只统计部门总人数。
  4. 记录固定运营工作和临时工作,估算实际可投入容量。
  5. 每周只讨论最严重的冲突,并明确继续、延后、缩减或停止的决定。
  6. 四周后对比计划兑现、等待时间、临时工作和返工情况,决定是否扩展。

试点的目的不是证明团队填表认真,而是检验管理层是否愿意根据事实做取舍。如果每次会议都能看见冲突,却没有任何优先级调整,问题不在表格,而在决策授权。

2. 已有项目组合:建立轻量级容量评审

项目较多的组织可以设置固定节奏的组合评审,例如每两周或每月一次。会议不应逐条听取所有任务状态,而应聚焦资源冲突、关键依赖、范围变化和需要升级的决策。

会前由项目负责人更新差异,管理层会中处理无法由团队自行解决的问题。会后记录决策、责任人、完成时间和受到影响的承诺。若资源评审没有改变任何安排,它很可能正在退化成状态汇报会。

3. 关键技能过度集中:先降低单点风险

当某项工作只能由一个人处理时,直接把此人排得更满通常会增加组织风险。可以先减少低价值打断,明确必须由其本人完成的任务,再安排影子参与、知识文档、结对评审和逐步授权。

培养替代者需要时间,不应只在人员离职或项目延期后启动。管理层可以将技能备份纳入季度规划,明确哪些能力必须至少有两名可独立承担者,哪些能力允许短期单点但需要应急预案。

4. 需求变化频繁:用分阶段承诺替代整包承诺

如果业务方向经常调整,年度计划可以保留目标和资源边界,但不宜把所有执行细节过早锁死。将工作拆成验证、试点、扩展等阶段,每一阶段以结果和假设检查作为继续投入的条件。

这种做法并不意味着没有计划,而是把承诺放在信息足够的范围内。阶段间的检查点要明确:什么结果支持继续,什么信号触发缩减,什么条件意味着停止。否则“试点”容易无限期延长,成为另一种资源占用。

5. 组织分布广、项目协作复杂:先统一数据定义

当多个部门使用不同的项目状态、工作类型和产能口径时,汇总出来的数据很难用于比较。一个部门把“已开始”算作进展,另一个部门只把“已验收”算作完成,管理报表自然会产生错觉。

使用协作平台时,先统一最少必要的字段和状态定义,再逐步扩展。对于 100 人以上、项目与团队交叉较多的组织,可评估 PingCode 等项目管理平台在项目视图、任务协同和风险汇总方面是否匹配现有流程。评估重点应放在跨团队可见性和数据治理上,而不是功能清单越长越好。

资源管理技能教程:管理层入门指南,避坑指南

七、不同情况下的取舍:没有一种配置适合所有团队

1. 稳定运营与探索性工作,管理方式应不同

稳定运营的工作通常有重复流程、较明确的需求和可预测的周期,可以更细致地排班、测量处理量和服务水平。探索性工作往往需要试验、澄清和反复调整,过早把每小时排满,会压缩发现问题的空间。

前者更适合关注需求量、处理周期、积压和服务目标;后者更适合关注阶段成果、假设验证、风险暴露速度和决策质量。用同一套利用率目标衡量两者,会鼓励不恰当行为。

2. 硬截止项目与可调整范围项目,优先级依据不同

硬截止项目应先确认日期不可变的依据,再反推关键路径和必须完成的范围。可调整范围的项目则可以通过分期交付、缩小首发范围或变更顺序来适配供给。

如果管理层不能增加资源,也不愿调整日期和范围,结果通常只能从质量、团队健康或风险暴露中支付成本。做取舍时,应明确组织愿意承担哪种代价,而不是把“全部都要”伪装成计划。

3. 稀缺专家可以集中配置,但要防止长期锁死

集中安排稀缺专家有助于减少切换、保护高价值工作,适合短期关键路径任务。但如果专家长期被少数项目占用,其他团队会形成隐性排队,组织也更依赖个人。

管理者可以为专家设置投入边界、固定咨询时段和清晰的升级通道,并优先处理必须由专家完成的判断。常规任务则应通过模板、培训或授权转移,逐步减少对专家的低价值依赖。

4. 远程分布团队与同地团队,协调成本应单独考虑

跨时区和远程协作会改变工作交接、决策等待和会议成本。若计划只按工时加总,不考虑交接窗口,任务可能在每个团队都“有空”的情况下仍然延迟。

这类组织应明确异步更新规则、决策响应时限、工作交接格式和紧急事件升级路径。资源分配不仅是“谁有多少时间”,还包括“不同角色能否在正确的时间接上工作”。

5. 扩大团队与降低并行度,应该比较总周期而不是人数

遇到延期时,增加人员可能有帮助,但如果新增人员需要培训、权限配置和上下文传递,短期内也会增加核心成员负担。对于高度依赖沟通的工作,更多参与者还可能增加协调成本。

另一种选择是降低并行项目数,让团队先完成已启动的关键工作。管理层应比较两种方案的启动成本、瓶颈缓解速度、交接风险和整体完成周期,而不能只看新增人数带来的理论工时。

组织情形 优先动作 主要收益 需要接受的代价
关键岗位长期排队 降低并行度,保护瓶颈时间 减少等待与频繁切换 部分项目需要延后或缩减
需求变化频繁 分阶段承诺,设置继续条件 避免过早锁定大规模投入 需要更频繁地做阶段决策
单点技能风险高 建立备份能力与知识转移 降低人员缺席造成的中断 培训期会暂时占用产能
任务稳定且重复 完善标准流程与负荷预测 提高排程和服务水平的可预测性 流程需要持续维护,避免僵化

八、管理层入门检查表:从一次会议开始建立闭环

1. 会前准备:让讨论围绕冲突而不是状态展开

每项重点工作只需提供足够支持决策的信息,不必把整份项目计划搬进会议。建议会前确认目标、负责人、剩余工作、关键技能、硬性日期、依赖项和当前风险。

若信息仍不确定,应标注假设和置信度,而不是用精确数字掩盖缺口。对于临时需求,还要说明不处理的业务后果,以及希望它挤占哪项现有工作。

2. 会中提问:把讨论从“谁更忙”转为“哪种结果更重要”

  • 这项工作对应什么业务目标?当前优先级依据是什么?
  • 日期是外部硬约束,还是内部期望?改变日期会产生什么后果?
  • 真正稀缺的是总人力、特定技能、连续时间,还是决策等待?
  • 新工作进入后,哪项承诺需要延后、缩减或停止?
  • 如果不增加资源,最可接受的风险是什么?
  • 下一次检查哪些信号,才能确认这次取舍有效?

3. 会后记录:决定必须能追溯,也必须能复查

决策记录不必冗长,但要写明选择了什么、放弃了什么、影响哪些项目、由谁跟进、何时复查。如果只记录“同意协调资源”,之后就很难判断到底改变了什么。

同样重要的是记录未采纳的方案和理由。下一次类似冲突出现时,组织可以复用判断逻辑,而不是每次都从头争论。管理制度的成熟,不是表格越多,而是同类问题能否更快、更一致地处理。

4. 每月复盘:同时看效率、可靠性与健康度

每月复盘可以围绕三个维度展开:工作是否按承诺完成;完成过程是否造成明显返工、质量风险或长期加班;关键能力是否比上月更有备份。单看交付速度,可能鼓励透支;单看员工忙碌程度,也无法判断投入是否产生价值。

如果兑现率提高但缺陷、返工和加班同步上升,说明改善可能不可持续。如果负荷较低但交付仍慢,应检查等待、依赖、决策和任务拆分,而不是立即要求提高利用率。指标的价值在于指出下一步调查方向,不是替代管理判断。

资源管理技能教程:管理层入门指南,避坑指南

九、结语:先让取舍可见,再让资源配置变聪明

1. 资源管理的关键不是准确预测一切

复杂工作无法被完全预测。真正成熟的管理,不是承诺永远不变,而是让假设、约束和变化尽早显现;发现偏差后,能及时调整范围、时间、顺序或供给,并解释由此产生的影响。

我最看重的不是资源表有多精细,而是组织能否坦诚回答:目前最重要的工作是什么?它依赖什么能力?新工作进来时要牺牲什么?若这些问题没有答案,再先进的系统也只会更精确地呈现冲突。

2. 下一步从一项真实冲突开始

管理层可以先选一个正在争抢关键岗位的项目组合,收集两到四周的计划工作、隐性工作、等待时间和临时变更;随后召开一次只处理冲突的评审,明确继续、延后、缩减或停止的决定;最后用计划兑现、返工和关键岗位排队情况复查结果。

资源管理不是把每个人安排得没有空隙,而是确保组织知道自己正在选择什么,也知道这个选择让什么暂时不做。先把真实供需和取舍摆上桌,再谈优化工具、提高效率或扩大投入,管理决策才有可靠的起点。

常见问题解答(FAQ)

1. 管理层入门资源管理,第一步应该做什么?

我刚开始负责跨部门项目时,最想先做一张人员排期表,把每个人的任务和日期都填满。但我担心这样看起来很精细,实际却没有反映谁被多个项目同时占用。管理层应该先盘点什么,才能避免一上来就把资源表做成形式?

先统一资源口径,再排任务。建议从未来4至8周开始,盘点关键岗位、可投入工时、已承诺工作、休假和必要的日常事务;不要把员工的全部工作时间都算成项目产能。例如,一名员工每周工作40小时,若预留8小时用于会议、支持和突发事项,排期时可用工时就是32小时,而不是40小时。

再将需求按项目、角色和优先级汇总,找出供给与需求的差额。管理层最先要回答的不是“谁还有空”,而是“哪些承诺必须兑现,哪些需求可以延期或减范围”。这能避免把未经确认的空闲时间当成可调度资源。

2. 怎样判断团队是资源不足,还是优先级太多?

我遇到过每个项目负责人都说自己的事项最紧急,团队成员的日历也几乎排满,但关键里程碑仍不断延期的情况。我不确定这到底是需要增员,还是管理层没有做取舍;有什么可操作的判断方法?

先按角色和时间段比较已确认需求与可用产能,而不是只看团队总人数。比如某关键岗位下月可投入160小时,已承诺工作需要190小时,缺口是30小时;如果其中40小时来自低优先级、尚未对外承诺的需求,问题更可能是优先级失控,而非人手绝对不足。

相反,如果高优先级工作持续超过产能,且延期、加班或质量问题连续出现,才需要考虑增员、外部支持或调整交付范围。建议管理层每周检查一次未来4周的角色级负荷,并把新增需求的代价写明:接受它会推迟什么、减少什么或增加多少成本。

3. 资源排期中最容易踩的坑是什么,怎样避免?

我以前把排期表里的利用率当成越高越好,结果项目一有需求变更或人员请假,原定计划就接连失守。现在我担心预留缓冲会被认为是在浪费资源,管理层该怎样设定缓冲才有依据?

最常见的坑是把名义工时当成稳定产能,并把所有人排到接近满负荷。知识型工作中的评审、沟通、返工和临时支持都会占用时间;资源越紧,任务切换和等待造成的损耗往往越明显。可以先连续记录4周计划工时与实际工时,按团队和岗位观察偏差,再据此设置缓冲,而不是统一规定一个看似精确的比例。

例如,若某岗位连续数周每周都有约6小时临时支持,就应把这类工作纳入常态容量,而不是每次都当作意外。缓冲应与需求波动和历史偏差对应,并定期复核;若长期用不上,再逐步收紧。

4. 管理层如何选择资源管理表格或项目管理平台?

我试过用共享表格跟踪人员和任务,初期维护很方便,但多项目并行后,经常出现版本不一致、负责人更新不及时的问题。我不想为了工具而上工具,应该用什么标准判断现有方式是否已经不够用?

判断重点不是功能清单,而是协作成本和数据可信度。若团队规模较小、项目少、依赖关系简单,共享表格配合明确的负责人和更新时间通常足够;若频繁发生重复录入、跨项目抢人、排期冲突难以及时发现,或管理层无法从同一份数据看清角色负荷,就应评估某项目管理平台。

选型时可用一个真实项目试运行两至四周,检查人员负荷能否按角色汇总、变更是否留痕、排期是否能及时更新,以及团队是否愿意持续维护。试点前先统一任务、工时和状态的定义,否则换工具只会把口径不一致的问题搬到新系统里。

核心关键词

读者评论

曹
曹知夏

我们以前也把排期尽量填满,结果临时支持一来,原任务就整体往后拖。后来给运营和突发问题单独留容量,预测确实更接近实际,但缓冲比例还是得按团队情况调整。

向
向予安

文中提到新需求要对应明确的退出项,这点在跨部门协作里最难落地。需求方往往只追加、不愿延期已有事项,最后还是执行团队承担代价。想知道管理层怎样把这个规则变成真正有效的决策机制。

叶
叶欣然

我比较认同先看关键岗位而不是总人数。我们团队并非缺人,但发布和审批都集中在少数同事手里,任务经常排队。培养替代者有帮助,不过短期内也需要同步考虑简化流程。

文章包含AI辅助创作:资源管理技能教程:管理层入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534318

赞 (0)
飞飞飞飞
角色管理方法大全:管理层资源管理入门指南落地清单
上一篇 43分钟前
岗位落地方案:管理层开展资源管理的入门指南案例解析
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
