角色管理最容易被误解成“把人分到项目里”:表格上每个人都有岗位、项目和工时,管理层却仍说不清谁能拍板、关键能力被占用了多少、下个月的交付是否会撞车。真正有效的角色管理,不是多维护一张人员名单,而是把决策权、能力供给、工作负荷和业务优先级连起来。本文给出一套管理层可启动、团队可执行、每月能复盘的资源管理落地清单;案例中的数字均为情景模拟,用于说明分析方法,不代表行业统计。
一、先讲核心结论:角色管理要管清四件事
1. 角色不是职位名称,而是对结果的责任约定
职位回答的是“这个人属于什么岗位”,角色回答的是“在这项工作中,他需要对什么结果负责”。同一个产品经理,在立项阶段可能是需求负责人,在交付阶段可能是业务验收人;同一个技术负责人,既可能负责方案评审,也可能负责关键技术风险的最终处置。
如果角色定义只有“项目经理、研发、测试、业务”几个名称,团队仍然不知道谁可以决定范围变化、谁确认资源冲突、谁承担上线风险。角色管理的最小有效单元,应当包含角色名称、负责结果、决策边界、协作对象、投入范围和替补机制。
管理层需要先回答四个问题:谁负责交付结果?谁有权作出决定?关键能力投入了多少?出现冲突时由谁裁决?其中任何一个问题没有明确答案,资源计划就只能算人员盘点,不能算管理机制。
| 管理对象 | 需要回答的问题 | 可检查的产物 |
|---|---|---|
| 角色 | 谁对哪项结果负责 | 角色卡、责任矩阵 |
| 授权 | 谁可以在什么范围内作决定 | 决策权限表、升级路径 |
| 资源 | 关键能力在何时投入多少 | 容量计划、负荷视图 |
| 治理 | 冲突、变化、例外由谁处理 | 例会机制、变更记录 |
2. 管理层应看“能力供需”,而不只是人数
“研发团队有二十人”并不能说明组织有多少可用研发能力。有人负责维护,有人正处于项目关键节点,有人是唯一掌握某项系统知识的专家,还有人名义上参与多个项目、实际每周都在切换上下文。人数是库存口径,资源管理关心的是在特定时间、特定能力上,真实可供投入的容量。
我通常把资源计划拆成三层:组织层看能力供需和优先级;项目层看角色配置和时间窗口;个人层看负荷、冲突与替补。只看个人,会陷入逐人排期;只看项目,会忽视跨项目争抢;只看组织编制,则难以发现关键岗位的单点风险。
3. 先消除决策歧义,再追求工具自动化
工具可以把责任矩阵、项目计划和负荷数据放在一起,却不能替管理层决定哪项业务优先,也不能自动补齐模糊的授权边界。先建立规则,再配置系统;先定义数据口径,再讨论仪表盘。否则,系统只是把不同部门对“投入”“完成”“负责”的不同理解,汇总成一张看起来精确的报表。
判断落地是否成功,不看角色字段填得多完整,而看三种结果:冲突是否更早暴露,决定是否更快到达有权者,资源变动是否能追溯到业务取舍。
二、背景和真实场景:资源冲突通常不是“人不够”这么简单
1. 多项目并行时,隐性争抢比显性缺编更常见
在中大型组织里,同一个专家可能同时被列入三个项目的计划。项目负责人都认为自己“已经拿到了资源”,但部门负责人并未承诺具体投入比例,员工也没有可执行的优先级顺序。等到交付临近,三个项目才发现同一周需要这个人完成评审、排障和上线支持。
这种情况表面上像人手不足,实质上往往是承诺方式不清、优先级不透明、角色授权缺失。如果直接加人,可能只是增加协作和交接成本;如果先把承诺、优先级和冲突处理规则说清楚,部分问题可以在不扩编的情况下被消除。
管理层还容易看到“项目计划里有资源”,却看不到维护、合规、客户支持、内部治理等非项目工作。只把正式项目计入负荷,会系统性低估一线团队的真实占用。
2. 资源管理应从业务组合开始,而不是从个人日历开始
当多个项目争夺同一类能力,逐个项目讨论“能不能多给我半个人”通常效率很低。因为每个申请单看都合理,争议却发生在组织层:哪些结果必须优先保障,哪些可以延期,哪些范围可以减少,哪些风险愿意接受。
我建议先建立可比较的业务组合视图,再逐步下钻到角色和个人。管理层至少要看到项目目标、交付窗口、关键能力需求、投入承诺、风险等级和业务优先级。这样讨论的对象就从“谁更会争资源”变为“哪种资源配置更符合当前战略”。
| 观察层级 | 常见问题 | 应当追问 |
|---|---|---|
| 组织层 | 关键能力供不应求 | 哪些业务结果优先,哪些可以调整 |
| 项目层 | 人名已填,投入未确认 | 投入比例和时间窗口是否获承诺 |
| 个人层 | 任务不断插入,计划持续失真 | 谁有权调整其优先级,怎样处理紧急事项 |
| 治理层 | 冲突反复讨论,没有结论 | 决策者是谁,最晚何时必须定案 |
3. 100 人以上团队更需要分层治理,不宜靠一张总表管到底
规模扩大后,角色数量和协作关系都会增加。管理层既不可能逐项审批每个人的任务,也不应把全部资源决策交给项目负责人。合理做法是把决策分层:业务优先级由组合层确认,跨部门资源冲突由资源责任人协调,项目内的日常分工由项目团队处理。
以需要跨部门协作的中大型组织为例,可以用某项目管理平台呈现项目、角色和交付状态,把讨论焦点从零散表格转到可追溯的工作视图。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织;在此类场景中,适合将项目工作、角色责任和进度信息作为协作依据。具体能否满足资源规划、权限和报表要求,应以企业实际版本能力、配置方式及试点验证为准,不能把工具选型当成资源治理本身。
三、常见误区:看似有制度,实际无法指导取舍
1. 把角色等同于岗位,导致一人多帽却无人负责结果
岗位通常相对稳定,项目角色则会随阶段和任务变化。团队成员同时承担多个项目角色并非必然错误,问题在于没有区分主责、协作和审批责任。若每个人都被写成“共同负责”,遇到延期时就容易出现责任稀释:所有人都参与过,没人对关键决策负责。
解决办法不是禁止兼任,而是明确每个关键结果只有一个最终责任人。协作者可以有多位,审批者也可以按风险设置,但“最终负责”不能变成多人共同承担的模糊表述。
2. 用 100% 利用率当作资源效率目标
把人员排到满负荷,表面上提高了资源使用率,实际上会让组织失去吸收变化的余地。工作中的需求变更、故障、审批等待和跨团队依赖都需要缓冲。计划利用率达到 100% 时,任何一个紧急事项都会挤占既定工作,最终造成加班、延期或质量风险。
利用率还容易混淆“被安排”与“有效产出”。一个人同时参与五个项目,可能五个计划都显示他有投入,但频繁切换会拉长任务周期。管理者应关注承诺负荷、切换次数和交付结果,而不是单独奖励填满日历。
3. 只做责任矩阵,不定义决策权限
责任矩阵能显示谁负责、谁协作、谁知会,却未必能回答“谁有权决定”。例如产品负责人确认需求,技术负责人确认方案,项目负责人负责交付,但范围变化影响预算和发布日期时,三方都可能认为自己没有最终授权。
因此,责任矩阵旁边必须有决策清单:哪些事项由项目内决定,哪些必须经业务负责人批准,哪些需要管理层在固定时限内裁决。没有决策边界的矩阵,只是角色名录,不是管理工具。
4. 把估算工时当成确定承诺
“需要两周”可能表示纯工作量,也可能表示跨依赖后的日历周期;“投入 50%”可能是每周两天,也可能只是优先级承诺。不同口径混用,资源计划就会出现假精确。团队需要分别记录工作量估计、时间窗口、投入比例和依赖条件。
我会要求资源承诺至少写清三项:起止时间、投入比例、承诺性质。承诺性质可分为已确认、暂定和待协调。管理层据此识别哪些计划可以对外承诺,哪些仍只是预测。
5. 只在项目启动时分配角色,后续变化不更新
项目启动后的范围、技术方案、客户优先级都可能变化。如果角色只在立项时确认,原有资源配置会逐渐失真。尤其是关键岗位离岗、阶段转换或紧急事项插入时,负责人变化与授权调整必须留下记录。
角色管理不是一次性填表,而是事件驱动的维护:立项、阶段门评审、人员变更、范围调整、风险升级和项目结束,都是重新确认角色与资源承诺的节点。
四、专业判断逻辑:从业务目标逐层推导到角色和容量
1. 先定义结果,再定义责任角色
角色应由需要达成的结果反推,而不是由现有组织架构直接复制。先写清楚项目要交付什么、何时交付、质量和风险边界是什么,再拆出为实现结果必须承担的责任。
例如“完成客户门户改版”不是足够明确的结果。更可执行的描述是:在指定窗口完成关键用户流程上线,业务负责人验收核心场景,技术负责人确认安全和运行风险,项目负责人协调依赖并维护基线。这样才能判断角色是否缺失、权限是否足够。
2. 用“结果,决策,能力”三问检验每个角色
- 结果:该角色必须交付或保障什么?如何判断完成?
- 决策:该角色可以独立决定什么?哪些事项需要升级?
- 能力:承担该角色需要何种技能、经验或系统权限?替补是谁?
如果角色没有可验证结果,它可能只是名义头衔;如果没有决策边界,承担者可能有责无权;如果没有能力条件和替补安排,关键角色就可能成为组织单点故障。
3. 用责任矩阵处理协作,不把矩阵当成万能规则
责任矩阵适合快速检查任务上的角色覆盖。常见标记可以包括执行、最终负责、咨询和知会,但必须提前约定符号含义,并确保每项关键交付只有一个最终负责者。
| 工作事项 | 业务负责人 | 项目负责人 | 技术负责人 | 职能经理 |
|---|---|---|---|---|
| 确认业务目标 | 最终负责 | 执行协调 | 咨询 | 知会 |
| 确定交付基线 | 审批范围 | 最终负责 | 评估技术影响 | 确认能力可用性 |
| 技术方案评审 | 知会 | 协调 | 最终负责 | 提供专家资源 |
| 跨项目资源冲突 | 提供业务优先级 | 提出影响 | 评估关键能力需求 | 协调并提交裁决 |
| 上线验收 | 最终负责业务验收 | 组织流程 | 确认运行准备 | 按需提供支持 |
这张表是示意模板,不是可直接套用的组织制度。项目类型、监管要求和企业授权都会改变责任划分。最重要的检查不是每个格子都填满,而是有没有事项无人最终负责、有没有同一事项出现相互冲突的最终授权。
4. 将容量按时间和能力双重核算
容量计划应按岗位类别或能力类别汇总,避免一开始就过度追踪个人。简化计算可采用:可计划容量=工作时间减去休假、固定运维、例会与组织职责;可用交付容量=可计划容量乘以实际可投入比例。
例如,一个团队每周名义工作时间为 40 小时,扣除固定支持、会议和休假折算后,可计划交付容量可能只有 28 小时。此时把 40 小时全部分配给项目,会让计划从起点就偏离现实。28 小时只是示意计算,不应作为行业标准;每个团队都应使用自身历史数据校准。
能力维度也不能省略。组织可能总人数充足,但某个关键技能只有一人具备。资源视图应同时显示能力需求、可用容量、时间窗口和替补覆盖情况,避免总量看似平衡、关键节点仍然缺口。
5. 用决策时限降低冲突的隐性成本
资源冲突不是只要开会就能解决。若没有裁决时限,项目负责人会继续按旧假设推进,员工会同时接受多个承诺,最后把决策拖延转化为加班和返工。
建议为不同级别冲突设置时限:项目内的任务顺序由项目负责人当天处理;跨团队能力冲突由职能与项目负责人在约定周期内协商;影响关键业务目标或重大风险的冲突,提交组合层决策并明确决策截止日期。具体时限按业务节奏确定,关键是让“等待决定”也成为可见状态。
五、案例与数据观察:把“资源不够”拆成可讨论的证据
1. 情景案例:三个项目争用同一类核心能力
下面是一个情景模拟案例:某企业有三个并行项目,分别是客户流程升级、内部数据平台建设和合规改造。三个项目都需要同一类资深技术能力。项目负责人按各自计划申报投入,合计需求超过团队可用容量;同时,维护支持和突发问题尚未计入。
最初的争论是“是不是还要招人”。我会先把问题拆成三步:确认各项目的业务优先级,识别需求峰值是否落在同一时间窗口,再区分必须由资深人员完成的工作和可以培养、委派或延后的工作。拆解后,管理层讨论的不再是笼统的缺人,而是要不要调整某个项目的范围或时间。
| 项目 | 核心能力需求 | 业务优先级 | 情景判断 |
|---|---|---|---|
| 客户流程升级 | 每周 1.2 人周,连续 8 周 | 高 | 关键节点需保留资深评审 |
| 数据平台建设 | 每周 1.0 人周,连续 10 周 | 中 | 可拆分基础建设与专家评审 |
| 合规改造 | 每周 0.8 人周,连续 6 周 | 高 | 窗口固定,需保障合规验证 |
| 团队固定支持 | 每周 0.6 人周 | 必要运营 | 不能简单视为项目余量 |
表中需求是情景模拟,不是实际企业调查结果。它展示的重点是:需求必须带有时间窗口和业务属性;不把固定支持纳入容量,就会把看似可行的配置建立在不存在的空闲时间上。
2. 先看需求峰值,再讨论平均负荷
平均需求能用于看总体趋势,却可能掩盖短期峰值。若三个项目在前四周集中评审,后续需求较低,用整个周期的平均值判断,就容易误以为资源够用。管理层应比较每周或每个关键阶段的需求与供给,并标记必须由特定资历承担的工作。
在案例推演中,团队每周可供核心能力投入约 2.4 人周,项目与固定支持的申报需求合计约 3.6 人周,峰值缺口约 1.2 人周。这个差额并不自动等于应招聘 1.2 人;它可能通过调整范围、错开评审、培养替补或外部支持解决。招聘决策还要考虑持续时间、招聘周期和长期需求。

3. 设定冲突处理后,比较可选方案的代价
在模拟案例中,我会把可选方案摆在同一张决策表上,而不是只提交“需要加人”。方案可以包括延后低优先级工作、缩减阶段范围、把部分任务交给培养中的成员、购买短期外部支持,或新增长期岗位。每种方案都要说明成本、风险和适用条件。
| 方案 | 可能收益 | 主要代价或风险 | 适用条件 |
|---|---|---|---|
| 调整项目时间窗口 | 缓解需求峰值,不增加固定成本 | 可能影响市场或客户承诺 | 目标允许分阶段交付 |
| 缩小首阶段范围 | 优先保护关键结果 | 需要业务方接受范围取舍 | 功能可分批上线 |
| 培养替补并安排专家评审 | 降低长期单点依赖 | 短期效率可能下降,需留出辅导时间 | 工作可以拆解且风险可控 |
| 外部短期支持 | 适合明确、短周期的容量缺口 | 交接、权限和知识沉淀有额外成本 | 需求边界稳定且可验收 |
| 新增长期岗位 | 持续需求下可提升稳定供给 | 招聘周期、固定成本和培养成本 | 缺口长期存在且能力需求清晰 |
我倾向于先处理优先级和工作切分,再评估长期扩编。若缺口只集中在一个短期窗口,招聘未必赶得上;若多个周期都反复出现同类能力短缺,单纯调整计划只是在延后问题。决策依据应是历史需求和未来业务组合,而不是某次冲突的情绪强度。
4. 同时观察计划变化,识别资源规则是否真的有效
资源治理的效果不应只用“按时完成率”衡量,因为交付结果受范围、外部依赖和需求变化影响。更有用的观察组合包括:冲突提前发现率、已承诺资源兑现率、关键角色替补覆盖率、计划变更次数、因资源等待导致的周期延误。

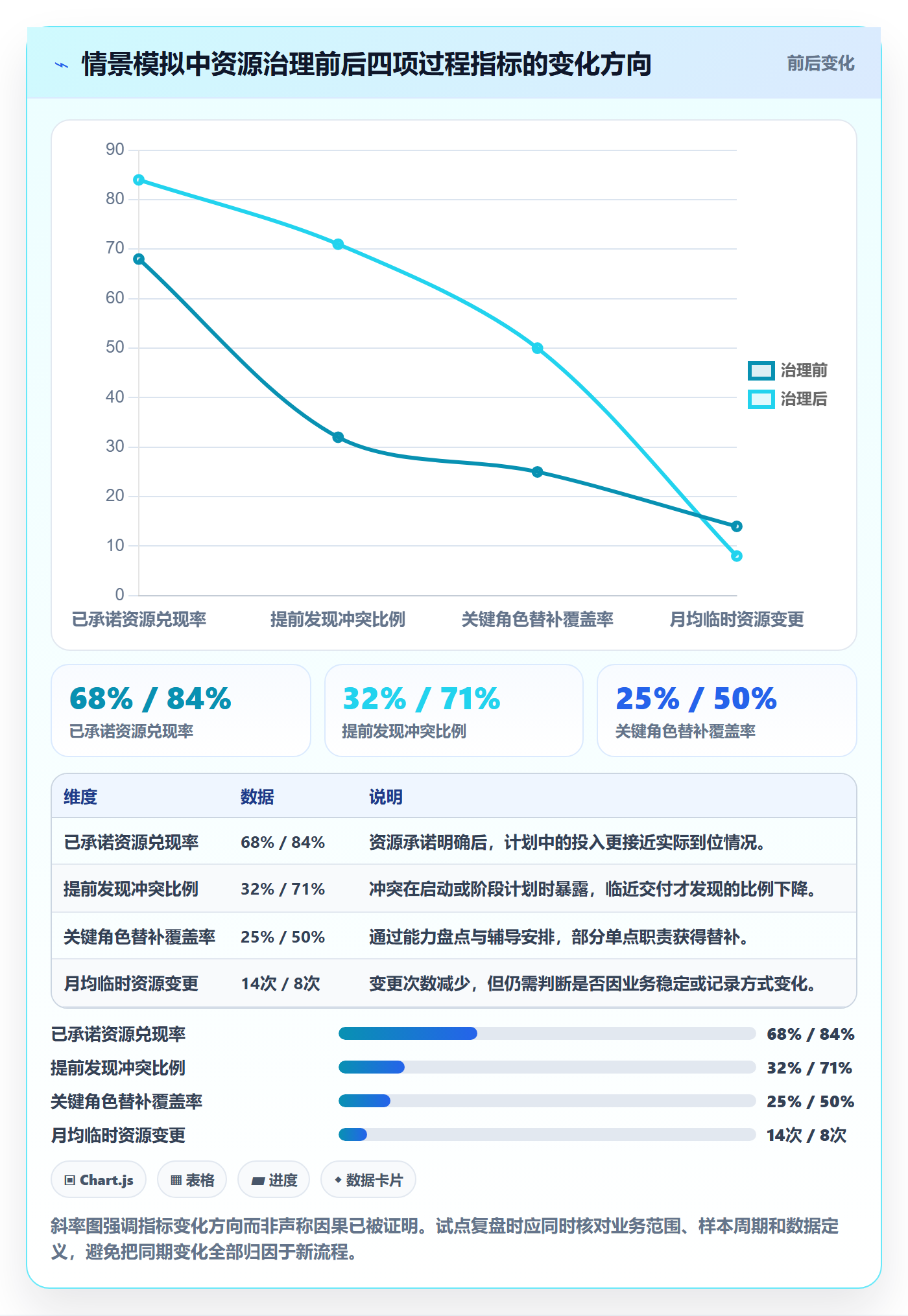

以下图表使用情景模拟数据,示意一支团队在建立容量核算和冲突升级机制前后的观察方式。数字不是行业基准,不应直接拿来设定绩效目标。其意义在于展示:治理改善既可能提升资源承诺兑现,也可能降低临时变更;需要结合业务环境解释,而非孤立比较。

5. 用小样本试点验证机制,不急于全公司推广
试点应选择具有代表性的业务单元:有跨项目依赖、存在共享专家、但管理链条仍可观察。建议至少覆盖一个完整的资源规划周期,并记录实施前后的口径。若试点只选资源充足、项目少的团队,机制看起来会很顺,却无法验证它能否处理真实冲突。
试点开始前要锁定指标定义。例如,“资源兑现率”可以定义为实际确认投入与已承诺投入的比值,但必须明确按人天、工时还是投入比例计算。“提前发现冲突”也要界定提前多少天才算提前。先写口径,再读结果,才能减少复盘时的解释争议。
六、落地清单:从角色盘点到月度复盘
1. 第一步:明确管理范围和决策层级
不要一开始覆盖所有部门和所有工作。先明确要治理哪些项目、哪些能力类别、哪些管理者参与,以及哪些事项暂不纳入。可以从跨团队项目、关键技术岗位或年度重点计划开始,避免把资源管理变成所有日常任务都要审批。
- 列出纳入范围的项目与业务目标。
- 识别共享能力类别和容易发生冲突的岗位。
- 明确组织层、项目层、个人层分别处理什么问题。
- 指定资源冲突的协调人和最终裁决人。
- 规定紧急事项的处理原则及事后补录要求。
这一步的产物应是一页治理范围说明,而不是复杂制度。若团队无法用几句话说明哪些决策由谁作出,暂时不宜先建设大量流程和报表。
2. 第二步:建立角色卡,避免角色定义空泛
角色卡应短而可用。每张卡至少包括角色名称、目标结果、主要职责、可作决定的事项、需升级的事项、协作对象、能力要求和替补安排。角色卡服务于具体业务场景,不需要把组织的所有职位说明书复制过来。
对于一个阶段里确实由同一人承担多个角色的情况,允许兼任,但要分别说明其责任结果和时间投入。若一个人既是交付负责人又是最终验收人,应重点检查是否存在自我审批或风险独立性不足的问题。
3. 第三步:用项目组合视图确认优先级
项目清单需要让管理者看见目标、期限、业务价值、风险、关键能力需求和依赖关系。优先级不要只用“高、中、低”,还要说明排序依据,例如监管窗口、客户承诺、收入影响、战略必要性和延期代价。
管理层可以在组合评审会上明确:哪些工作必须按期完成,哪些可以调整时间,哪些可以减少首期范围。资源调配必须以这些取舍为依据,否则团队只会把所有项目都标成最高优先级,计划无法指导行动。
4. 第四步:形成容量计划,明确承诺程度
容量计划不要制造超过数据精度的假象。短期内可以按周或按阶段估算,长期可用区间而非精确到小时的排期。计划必须把固定支持、例会、休假、维护和不可预见工作纳入,且明确数据更新时间和责任人。
- 先估算团队可用容量,再分配项目投入。
- 区分已确认投入、暂定投入和待协调需求。
- 标记稀缺能力与关键时间窗口。
- 保留适度缓冲,不将每个人排满。
- 每次重大变更记录原因、影响和批准人。
5. 第五步:设置冲突处理流程和升级条件
一套可执行的冲突流程至少包括发现、量化、协商、裁决、通知和复盘。发现时记录冲突涉及的角色、时间窗口和受影响交付;量化阶段评估延期、范围、风险和替代方案;协商阶段由相关负责人尝试局部调整;协商未果或影响重大时,按既定路径升级。
升级不等于“把问题扔给领导”。提交管理层的材料应包含选项和后果,例如方案 A 保住关键日期但减少范围,方案 B 保留范围但推迟上线,方案 C 增加外部支持但提高成本。管理者的职责是作出业务取舍,并让决定回写到计划中。
6. 第六步:固定复盘节奏,校正计划与实际偏差
资源复盘可以按月或按关键阶段进行。复盘不应变成逐人追责会,而应识别系统性偏差:估算是否持续偏低,某类角色是否长期过载,固定支持是否漏算,审批等待是否侵占交付时间,变更是否总发生在同一阶段。
管理者应检查计划与实际的差异来源,而非只问“为什么没完成”。如果需求不断插入,就要审视变更机制;如果某个专家总被临时调用,就要讨论替补培养和知识分散;如果资源承诺反复落空,则需要确认部门经理的承诺权限和优先级规则。
7. 第七步:把工具作为执行载体,而不是管理答案
当表格版本混乱、状态更新靠追问、项目关系难以汇总时,可以评估协作平台是否能提供统一工作视图。以 PingCode 为例,组织可以围绕项目协作、工作状态和角色责任进行试点;但资源容量计算、权限模型、数据导出、集成能力和审计要求仍应逐项验证。产品能力会因版本和配置不同而变化,选型时应以实际演示、合同范围和试点结果为准。
工具试点应围绕明确场景设计:例如让管理层查看共享专家的时间窗口,让项目负责人更新资源承诺,让职能经理确认能力供给,让冲突决策留下记录。若系统只用于录入角色名称,却无法支持真实决策,部署完成不等于机制落地。
| 试点检查项 | 验证问题 | 通过信号 |
|---|---|---|
| 数据口径 | 投入、容量和状态是否有统一定义 | 不同团队能按同一规则解释数据 |
| 责任权限 | 谁能查看、修改、批准和导出 | 权限符合组织治理和合规要求 |
| 使用成本 | 更新计划是否增加大量重复工作 | 关键数据可从日常协作中产生 |
| 管理价值 | 能否提前发现冲突并推动决策 | 管理会议能基于统一视图作出取舍 |
| 可扩展性 | 项目规模增加后,视图是否仍可理解 | 支持按组织、项目和能力类别分层查看 |
七、不同情况下的行动建议:不要用同一套流程管所有组织
1. 小团队:先定唯一责任人和优先级规则
团队人数少、项目数量有限时,复杂的角色矩阵和审批链会制造额外负担。先把三件事做好:每项关键结果只有一个最终负责者;团队成员知道工作冲突时先保哪个目标;紧急插入任务必须同步说明被挤出的工作。
小团队可以用轻量表格或共享项目视图管理,但不要因为规模小就忽略替补机制。至少要记录关键系统、关键客户和关键审批事项的备份负责人。一个人休假就无法推进的工作,已经是管理风险。
2. 多项目团队:重点解决共享能力的时间窗口
多个项目争用专家时,增加更多项目负责人并不会自然增加容量。应按能力类别汇总需求,比较各项目关键节点,识别冲突发生的时间。必要时让项目调整评审顺序、拆分交付或提前准备材料,减少资深人员只能亲自处理的工作。
此类团队还需要明确“谁可以承诺共享资源”。项目负责人不能自行把某人列入计划后就视为已获批准;职能经理也不能只说“尽量支持”,却不说明投入边界。资源承诺应有状态、有责任人、有复核日期。
3. 中大型组织:采用分层治理,避免一刀切集中审批
中大型组织可以设立组合层、领域层和项目层的治理机制。组合层负责业务优先级和重大资源取舍;领域层管理共享能力与人才梯队;项目层管理任务执行和阶段计划。各层之间通过固定节奏和明确升级条件衔接,而不是所有事项都逐级审批。
若组织超过 100 人且跨部门项目较多,可考虑用项目协作平台支撑统一视图,但要控制指标数量。管理层需要的是能作出决定的信号,不是每周几十张无人阅读的报表。优先从冲突率、兑现率、角色覆盖和关键风险开始,再根据试点价值扩展。
4. 强监管或高风险业务:优先保障授权与审计留痕
涉及安全、财务、医疗、合规或重大客户承诺的工作,不能只按效率分配角色。应明确职责分离、审批权限、复核要求和记录保存方式。某些事项需要独立审核,即使这会增加流程时间,也不能简单用“资源紧张”取消必要控制。
高风险环境中的角色卡需要写明触发升级的条件,例如重大范围变更、关键控制失效或未通过验证。发生例外时,应记录授权来源、风险接受人和后续整改期限,让资源安排与风险治理保持一致。
5. 需求高度不确定的团队:管理容量区间,不追求远期精确排期
探索型项目或快速变化业务,长期工作内容不稳定。此时把几个月后的每个人排到具体任务,容易形成虚假的确定性。可以按能力类别保留容量区间,把近期计划做细,远期计划按假设和情景管理。
例如设定基准、增长和紧缩三种业务情景,分别估算关键能力需求。情景一旦触发条件出现,再调整资源承诺。这样既避免频繁改动个人计划,也能让管理层看清资源缺口与业务假设之间的关系。
八、不同情况下的取舍:资源管理没有免费的最优解
1. 速度与稳定性:缓冲不是浪费,过量缓冲也不是保护
缓冲能吸收突发事项,但如果所有团队都按高风险预留大量容量,组织整体交付能力会被低估。相反,完全不留缓冲会把变化成本转嫁给加班和质量风险。合理做法是根据工作不确定性、依赖复杂度和客户承诺,区分普通工作与关键路径上的风险缓冲。
管理层应要求解释缓冲依据,而不是统一设定一个看似精确的百分比。历史偏差、需求波动和故障频率可以作为参考;数据不足时,先标明假设,再通过几个周期逐步校准。
2. 专家集中与能力分散:效率和韧性之间的取舍
把所有关键任务交给最有经验的人,短期通常更快,但组织会形成单点依赖;让更多人参与培养,短期速度可能下降,却能降低未来的排队和离岗风险。两者并非二选一,可以把高风险决策留给专家,把可拆分的准备、测试和文档工作交给正在成长的成员。
判断是否值得培养替补,不能只看培训时长,还要看关键角色缺席造成的业务损失、知识转移难度和未来需求持续性。若能力需求只是一次性且外部可可靠获得,外部支持可能更合理;若持续依赖内部系统知识,培养替补通常更具韧性。
3. 统一流程与团队自主:标准应统一到口径,执行可以因业务调整
组织需要统一的是数据定义、决策权限和升级原则,不一定要统一每个团队的会议频率、计划颗粒度和任务方法。高不确定团队可以用短周期滚动计划,稳定交付团队可以按阶段门管理;只要核心口径一致,管理层仍能比较并协调资源。
流程过度统一会压低团队的适应能力,完全放任则让管理层无法看见跨项目冲突。我的判断是:先统一管理层必须用于取舍的字段,再把执行方法授权给团队,并定期检查结果是否可比。
4. 招聘与内部调配:先判断缺口的性质
招聘适用于长期、稳定且组织战略需要的能力缺口。若缺口只发生在短期峰值,招聘周期和后续固定成本可能不匹配;若问题来自优先级混乱,招聘只会让更多人卷入混乱;若能力长期由一个人承担,招聘一个替补或培养内部成员可能比单纯扩充项目人手更有效。
在作出招聘决定前,我会依次检查:需求是否持续多个周期、工作是否能拆分、内部是否有可培养人选、外部支持是否可行、延迟或缩减范围的业务代价是多少。答案应落到具体情景,而不是只用“团队很忙”作为依据。
5. 精细度与维护成本:数据越细,不一定越有管理价值
按小时追踪可以帮助识别某些成本,但也可能增加填报负担,并让团队把注意力放在记录工时而非改善流程。管理层应从决策需要反推数据粒度:如果每周投入比例足以判断冲突,就没有必要要求所有任务精确到小时。
只有当数据能够影响实际决策,才值得长期维护。每新增一个字段,都要明确谁更新、谁使用、多久复核,以及不维护会造成什么后果。没有明确使用者的数据字段,应考虑删除。
九、下一步怎么做:先用一个周期证明管理价值
1. 第一周:选一个试点范围并统一定义
选择一个有共享能力冲突、项目边界清楚、管理者愿意参与的团队。记录当前项目、关键角色、资源需求和主要冲突,同时约定容量、投入和优先级的定义。此时不要急着购买工具或设计复杂指标,先确保大家描述的是同一种问题。
2. 第二周:补齐角色卡和责任矩阵
围绕试点中的关键交付,确认每项结果的最终责任人、决策权限、协作对象和替补安排。找一线成员核对这些定义是否能指导日常工作,而不仅仅是管理层认可。若团队仍不知道遇到范围变化该找谁,角色设计还没有完成。
3. 第三周:做容量核算并处理一个真实冲突
把项目需求与固定支持放在同一视图中,按关键时间窗口比较需求和供给。至少用一个真实冲突验证升级流程:是否能在规定时限内拿到决定,决定是否有方案比较,受影响项目是否同步更新。
4. 第四周:复盘数据、负担和决策效果
检查冲突是否提前暴露、资源承诺是否更可信、记录工作是否过重、管理层是否真正作出取舍。若结果不理想,先判断问题出在口径、授权、执行还是工具,而不要立即增加审批层级。
试点结束时应形成一份简短复盘:哪些角色定义有效,哪些决策仍然模糊,哪个能力成为瓶颈,哪些数据确实帮助取舍,下一周期准备调整什么。若试点没有减少反复协调,也没有改善决定质量,就不应只凭系统已上线宣布成功。
十、结语:角色管理的价值,在于让取舍更早、更透明
1. 把角色管理从名单维护变成组织决策能力
角色管理的核心不是给每个人贴上更多标签,而是让责任、权力和能力供给相互匹配。名单可以告诉管理层“有哪些人”,角色和容量机制才能回答“谁能交付什么、什么时候能投入、发生冲突后由谁决定”。
当组织遇到资源紧张时,先不要把问题简化为扩编。先确认优先级是否真实、承诺是否明确、固定工作是否计入、关键能力是否存在单点依赖,以及项目是否有调整范围和时间的空间。把这些问题逐项拆开,管理层才能作出有依据的取舍。
2. 下一步行动:完成一张表、一次复盘和一个决策
从本周开始,选一个跨团队项目,完成一张责任与决策表;再按未来四至八周估算关键能力需求,标出已确认、暂定和待协调的投入;最后召开一次短会,要求每个冲突都带着替代方案和业务后果进入讨论。
如果这次讨论能让冲突更早暴露、责任更清晰、资源调整有据可查,角色管理就已经开始产生价值。如果它只是增加填表和审批,就回到结果、授权和容量三个问题重新设计。真正成熟的资源管理,不是让每个人永远满负荷,而是让有限能力投入到组织明确选择的结果上。
常见问题解答(FAQ)
1. 管理层如何从零建立角色管理机制?
我刚开始负责跨部门项目时,发现同一个人既是需求审批人,又负责排期和验收,出了问题大家都说不清该由谁拍板。角色管理应该先从组织架构入手,还是先把具体工作和责任划分清楚?
建议先从一项正在进行的工作入手,而不是先画完整组织架构图。选取一个跨部门事项,列出发起、执行、审批、协作和验收环节,再为每个环节指定一名最终负责者;参与者可以有多人,但最终负责者最好只有一人。
比如需求评审中,业务负责人确认优先级,项目负责人组织评审,技术负责人判断实现方案,验收人依据事先约定的标准确认结果。角色名称要对应实际决策权和责任,不要只写“参与人”或“负责人”。跑通一项工作后,再把验证有效的分工复制到其他流程。
2. 角色和职位有什么区别,应该按照职位分配权限吗?
我在整理团队权限时,发现两个同职位的人,一个需要查看预算和人员安排,另一个只负责日常执行。如果直接按职位开权限,看起来管理方便,但又担心给多了权限或让工作卡住。权限设计应该依据职级、岗位,还是实际职责?
职位说明一个人的组织身份,角色则说明他在某项业务或流程中可以做什么,两者不宜简单画等号。更稳妥的做法是按职责和业务场景定义角色,例如“需求审批人”“项目执行人”“资源协调人”,再为每种角色配置完成工作所需的最小权限。同一员工可以在不同项目中承担不同角色,也可能同时拥有多个角色。
权限评审时,可以逐项检查:这个操作是否是完成该职责的必要条件,是否能限制在对应项目或数据范围内,以及角色变更后能否及时撤销。
3. 管理层怎样分配资源,才能减少多人争抢同一位员工?
我遇到过几个项目同时启动,部门负责人都把同一位骨干排成了满负荷,结果每个项目都在等他做关键任务。计划表上看起来人人有事做,但实际进度不断延迟;管理层该用什么方法判断资源冲突的轻重?
不要只看任务数量,要比较关键岗位的可用工时、任务时限和延迟影响。可以先按周汇总人员投入,并把工时作为估算而非精确承诺:例如一名员工每周可用于项目的时间约为 30 小时,三个项目分别安排 18、12、10 小时,合计 40 小时,冲突已经明确。
接着让项目负责人说明哪些任务有硬性截止日期、哪些工作可以调整顺序,再由管理层决定降优先级、延期、拆分任务或补充替代人员。每周复核一次实际投入与计划差异,持续超负荷时先调整承诺,不要靠加班掩盖资源不足。
4. 角色管理落地后,如何判断它是否真正有效?
我担心团队花时间维护角色表和权限清单,最后只是多了一份文档,实际遇到审批和交接问题还是靠私下问人。有没有简单的检查方法,能判断这套机制是否减少了协作摩擦,而不只是形式上完成了整理?
用真实流程检验比检查文档是否齐全更可靠。选取近期发生的需求审批、任务交接或资源调整,观察是否能快速找到决策人、执行人和验收标准,并记录等待时长、退回次数及因职责不清造成的返工。
比如连续跟踪一个月,如果审批等待明显集中在某个角色无人承接,或同类任务反复出现“谁来确认”的问题,就说明角色定义或代理机制仍有缺口。每月复盘少量关键案例,调整角色边界、权限或替补安排;只有当团队能依据角色完成工作、又能及时发现例外时,角色管理才算落地。
核心关键词
文章包含AI辅助创作:角色管理方法大全:管理层资源管理入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534316
读者评论
我们之前也把人名排进项目计划,最后才发现运维和客户支持没算进去。把承诺区分为已确认、暂定和待协调,确实比只看投入比例更有用。
责任矩阵对厘清协作有帮助,但实际落地时,部门经理和项目负责人对优先级的判断常常不一致。文中提到设置裁决时限,这点重要;想了解怎么避免会议变成反复协商。
我对容量估算里的固定会议和支持工作很有共鸣。不过按能力汇总到什么粒度比较合适?分得太粗会漏掉单点技能,分得太细又容易让维护成本超过管理收益。
