研发团队的资源分配,最容易失控的时刻,往往不是人手明显不够,而是每个人看起来都很忙,关键交付却仍然延期:一个工程师同时挂着三个项目,测试人员在版本末尾集中排队,需求临时插入后没人说清楚原计划要推迟什么。资源分配流程与规范的价值,不是把人员填进排期表,而是让团队能用一致的口径判断“谁在什么时间做什么、为此放弃什么,以及何时重新评估”。
一、先讲核心结论:资源分配的对象不是工时,而是可交付能力
1. 先把“有多少人”改成“有多少可用能力”
我判断一份资源计划能不能指导决策,首先看它是否区分了名义人数和有效产能。团队有十名研发人员,并不代表一个月有十个人月可投入项目。休假、值班、故障处理、代码评审、跨团队协作、招聘交接和维护工作,都会消耗可用于新交付的时间。
因此,资源估算要从可用时间开始,而不是从组织架构表开始。对每个人或角色,至少要记录统计周期、计划投入、固定事务、已承诺工作和预留容量。只有口径一致,“还剩两个人月”才具有比较意义。
这里的“能力”也不只是工时。两个同样投入五天的人,可能因为系统熟悉度、权限、技术栈经验和上下游依赖不同,交付结果差异很大。排期表只记人天、不记关键技能和依赖,通常会把看似合理的计划变成等待队列。
2. 资源决策必须同时回答四个问题
- 目标是什么:本周期要完成的业务结果、质量门槛和必须遵守的日期是什么?
- 容量是多少:扣除固定事务、维护和风险预留后,真正可以承诺的容量是多少?
- 约束在哪里:哪些角色、系统、审批或上下游依赖构成瓶颈?
- 改变计划的代价是什么:新任务进入后,哪些既有承诺要延后、缩小范围或取消?
如果一场排期会议只讨论“谁能接这个需求”,没有讨论第四个问题,资源分配就不是决策,而是把压力分摊到个人身上。新的工作被加进来,旧的工作却没有移出,最终形成的是账面满载和实际拥堵。
3. 建议把计划分成承诺、预留和候选三层
我更倾向于把资源计划拆成三层,而不是把所有需求混在一个优先级列表里。承诺层是本周期必须交付、负责人和验收条件都明确的工作;预留层是容量已留出但触发条件尚未发生的工作,例如线上故障、合规修复和高风险联调;候选层则是经过初步评估、但尚未获得容量承诺的工作。
这三层的目的不是制造新的表格分类,而是防止候选需求被误读成已承诺工作,也防止预留容量被提前填满。对依赖多、变化频繁的团队,预留层尤其重要:它让团队有空间应对变化,而不是每次变化都通过加班来吸收。
适用于大多数研发团队的起点是:先测量四至六周实际容量,再决定预留比例。没有历史数据时,可以用情景模拟设定一个试行值,例如将计划容量的 15% 留给支持和突发事项,但必须标明这是试行假设,不是行业定律。

二、为什么资源分配会变成协同问题:真实场景中的拥堵与错配
1. 需求进入速度超过团队消化速度
研发资源管理常见的表面问题是“人不够”,深层问题却可能是需求进入节奏没有边界。业务部门、产品团队和客户支持都能提出紧急事项,却没有统一入口、影响评估和取舍机制。结果是每项需求单独看都合理,合在一起却超过团队容量。
这种情况会造成频繁切换。工程师上午处理版本缺陷,下午转去评估新项目,第二天又被叫去支持客户演示。每次切换都不一定体现在任务工时里,但重新理解上下文、恢复代码状态、同步信息都需要时间。管理者看到的是任务“都有人接”,团队体验到的却是持续排队。

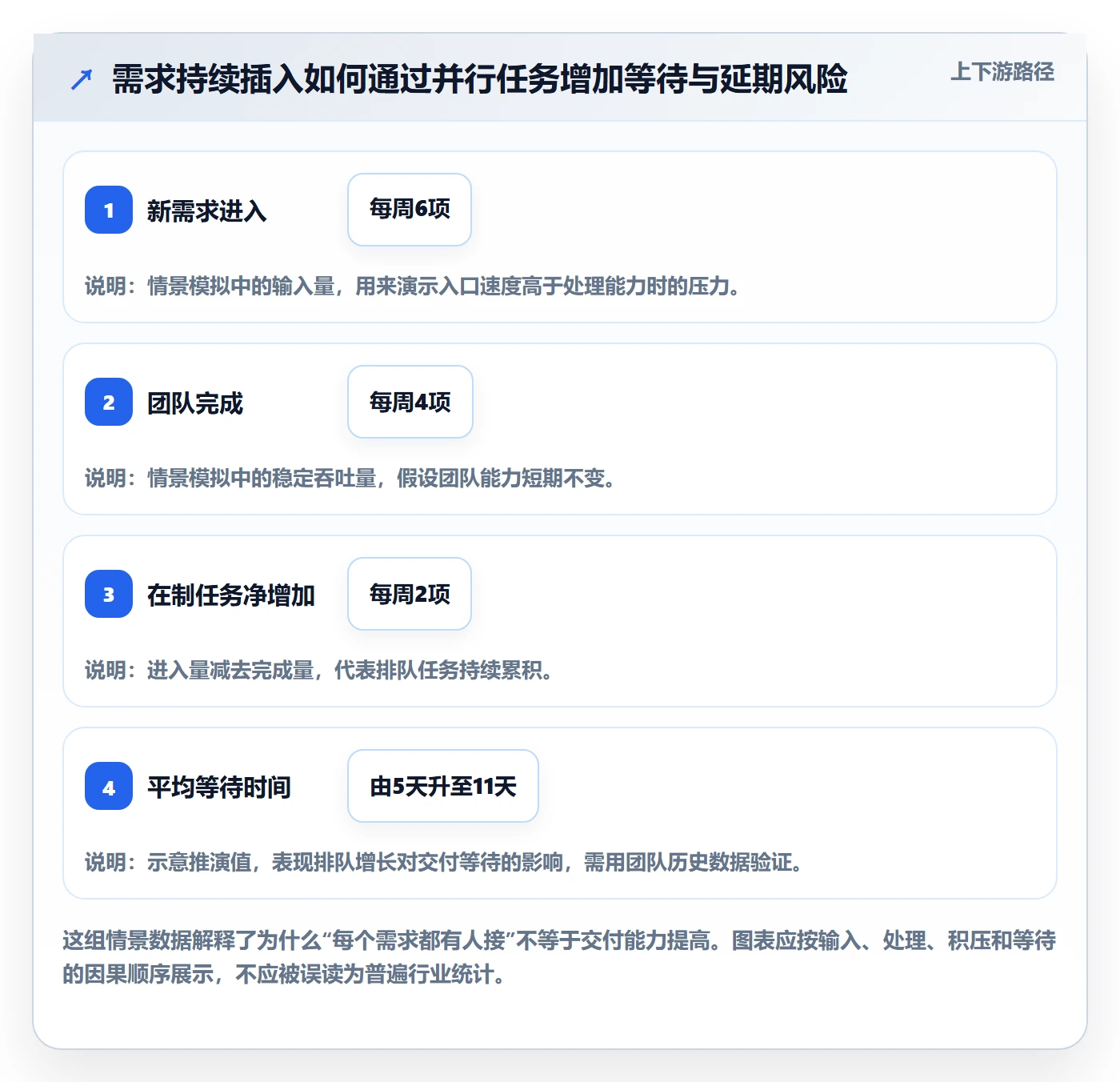

需求进入速度长期大于完成速度时,增加并行任务通常不会让交付更快。它会增加等待时间和协调成本。因而,资源分配不应只问“能不能再加一个任务”,还应追问“在制工作是否已经超过团队的有效处理能力”。
2. 关键角色的局部满载会拖慢整个交付链
团队总人数看起来充足,不代表每个环节都有余量。一个项目可能有多名开发人员,但数据库迁移只有一位熟悉系统的人能审查;也可能开发按期完成,测试环境、数据准备或安全评审却排不上。真正限制交付的,通常是少数关键能力和依赖节点。
我会优先检查“任务是否在等待某个角色”,而不是先看全团队平均负载。平均负载能掩盖局部拥堵:前端还有余量,不等于后端接口评审不排队;研发人天充足,不等于发布负责人有空。资源计划应按角色、技能和依赖路径拆开观察。
对跨团队项目,还要把外部依赖容量写出来。若一个团队把需求按时交给接口方,却没有约定对方的响应窗口,那么计划中的交付日期实际上建立在未经确认的假设上。
3. 资源变动频繁会让排期失去可信度
计划不是一经批准就不再调整。问题在于,变化是否有记录、有影响分析、有责任人。如果一个月内每周都临时换人、改优先级,却没有同步新的交付日期,管理者看到的计划就会越来越像愿望清单。
我建议区分“正常滚动更新”和“无控制的插单”。前者是在固定节奏内,根据实际进展调整未承诺部分;后者是新增工作不断进入,却不减少其他工作。前者提高计划的适应性,后者则把不确定性转嫁给执行人员。
资源协同的关键不在于不允许变化,而在于让变化有成本可见。每次插入高优先级任务,都应明确受影响的交付、延期幅度和批准人。这样,组织才能判断“紧急”是否真的值得,而不是把紧急标签当作绕过排期的通行证。

三、拆解常见误区:看起来公平的分配,可能并不有效
1. 误区:每个人都排满,说明资源利用率高
把每个人排到 100% 看起来很精细,实际却没有给评审、协作、突发问题和估算偏差留下空间。研发工作不是一条没有波动的流水线。任务依赖、缺陷返工和需求澄清会打断计划,人员满载意味着任何一个环节的延迟都容易传导到后续工作。
如果计划利用率长期接近 100%,团队可能呈现出“人人忙碌、整体交付变慢”的反常状态。因为个人没有可用余量,任何需要协助的任务都要等待;跨角色协调也只能通过中断其他工作完成。此时,管理者应该关注周期和等待,而不是把忙碌程度当成绩效。
更合理的做法是把计划容量和实际工时分开。计划容量用于承诺;实际工时用于解释偏差与调整模型。若团队长期超出计划容量才完成交付,说明资源计划或范围管理失真,不应把超额投入当成新的正常基线。
2. 误区:把工时平均分配,就实现了公平
平均分配不等于公平,也不等于有效。任务所需能力、工作复杂度、上下游依赖和人员熟悉度并不相同。把一个高风险架构任务平均拆给多人,可能增加沟通成本;把唯一掌握核心系统的人持续安排在多个项目,又可能制造单点风险。
公平的资源规则,应该让分配依据可解释,而不是要求每个人拿到一样多的任务。比如优先使用能力匹配、风险降低和关键路径贡献作为依据,同时关注知识是否过度集中。对长期承担高频支持工作的人员,也应在计划中计入支持负荷,而不是把这类贡献隐藏在项目工作之外。
3. 误区:某个员工空闲,就可以立即补上缺口
“空闲”可能只是看板上没有任务,不代表具备当前工作所需的技能、权限和背景。把不熟悉业务的人临时塞进关键路径,可能需要原负责人投入大量时间讲解和复核,表面上增加了人力,实际却增加了协作成本。
我在做资源判断时,会把候选人员分成可独立承担、需要短期辅导、只能提供局部支持三类。只有第一类可以直接按完整产能计算。后两类要把熟悉系统、环境搭建和评审的投入纳入估算,同时避免在关键交付前把学习成本压到没有缓冲的时间线上。
若团队需要降低单点风险,培养第二人通常值得,但应作为明确的能力建设任务安排,而不是假设“跟着做就会”。能力迁移需要任务选择、导师时间和验收标准。
4. 误区:资源表足够细,协同自然就会发生
一张表可以展示计划,却不会自动解决优先级冲突。若不同部门可以各自修改任务状态、优先级和负责人,而没有变更规则,细致的表格只会更快地产生互相矛盾的信息。
资源台账必须有治理规则:谁能提出需求,谁确认范围,谁批准容量承诺,谁负责更新进度,计划变更后通知哪些人。中大型组织还要明确跨团队依赖的确认方式,避免一方把“已发起协作”当成“对方已承诺”。
5. 误区:只用利用率评价团队资源管理
利用率回答的是人员时间是否被安排,不回答安排是否创造了价值。单看利用率,容易鼓励团队增加并行任务、压缩缓冲和减少学习时间,最后换来更多在制工作、返工和延期。
我更看重一组平衡指标:交付是否可靠、等待是否减少、质量是否稳定、关键人员是否过载、插单是否有代价记录。利用率可以作为诊断信息,但不能单独作为资源配置好坏的结论。
四、专业判断逻辑:先识别约束,再决定投放顺序
1. 建立统一的资源对象与容量口径
建立流程前,先定义资源对象。至少包括团队、角色、技能、个人可用时间、工作类型和依赖方。不要一开始就试图为所有人建立复杂技能矩阵;先把影响近期交付的关键能力标出来,例如系统维护、测试自动化、数据迁移、安全评审和发布操作。
容量口径需要固定统计周期。常见做法是按周看执行负载、按迭代或月份看承诺容量、按季度看技能与招聘规划。不同周期解决不同问题:周度便于处理异常,迭代周期用于交付承诺,季度视角用于能力建设和长期供需。
计算容量时,要明确固定事务的处理方法。若值班和维护工作历史波动很大,可以用过去数个周期的实际消耗估算区间,而不是取一个看似精确的单点。数据不足时,标明假设并安排复核,比伪造精确度更可靠。
2. 先做需求筛选,再做人员匹配
资源分配不应该从“把所有需求排进去”开始。先筛查需求是否具备进入计划的基本条件:目标用户或业务结果是否清楚,范围和验收条件是否可判断,优先级是否有决策人,关键依赖是否已识别。
信息不完整的需求可以进入待澄清队列,但不应被当作已承诺工作分配完整容量。否则,团队会把不确定性误当作工作量,排出一张表面完整、实际无法执行的计划。
筛选后,再按价值、时限、风险和依赖进行排序。排序不是把所有维度合成一个万能分数,而是明确冲突时谁有最终决策权。例如合规修复可能有强制日期,战略功能可能有高业务价值,稳定性工作则可能降低未来故障成本;这些工作需要显式比较,而非只依赖一个模糊的“高、中、低”。
3. 用关键路径和瓶颈能力校验计划
人员匹配完成后,按关键交付路径检查等待节点。一个任务即使只需要两天执行,如果必须等待三周的安全评审,也不应被估算成“两天就能交付”。计划应体现工作时间和等待时间的区别。
瓶颈角色可以通过几个现象识别:任务常排队等它处理;多个项目都依赖同一人;该角色的工作一旦延迟,其他人员就无法继续;临时插单经常从该角色开始。出现这些情况,通常比“全团队平均利用率偏高”更值得优先处理。
解决瓶颈不一定要立刻扩编。可以减少进入瓶颈的工作量、调整任务顺序、拆分评审批次、自动化重复检查,或培养备份人员。每种办法都有代价,关键是对准瓶颈,而不是平均增加所有环节的投入。
4. 将预估、承诺和实际结果分开记录
估算是预测,不是承诺;承诺是经过优先级和容量校验后对外确认的计划;实际结果则用于复盘和改善模型。三者混在一起,会导致估算偏差被解释为个人失误,或者计划变更后仍被拿旧日期追责。
每个重要任务建议记录估算范围、承诺日期、实际完成日期、阻塞时间和变更原因。对于高不确定性工作,用范围表达比给出单点更诚实,例如预计 5 至 8 个工作日,并说明范围主要取决于外部接口确认。
复盘时不要只问“为什么没按期完成”,还要拆解偏差来自范围变化、等待依赖、返工、估算误差还是突发工作。不同原因对应不同措施。因为依赖等待而延期,不能靠要求工程师估得更准来解决。
5. 设定明确的变更门槛
资源计划需要允许变化,但要规定什么变化可以由团队内部调整,什么变化必须重新决策。比如,同一周期内小范围任务替换可以由项目负责人处理;影响关键日期、跨团队容量或既有优先级的变更,应由相应业务和技术负责人确认。
变更记录至少包含新增事项、提出方、业务理由、所需角色和容量、受影响工作、批准人及复核时间。记录的目的不是增加审批,而是使组织能够看见选择的后果。
如果高频插单已经成为常态,可以设立固定的紧急事项入口和容量池。紧急事项必须定义响应时限与判定标准,避免“客户催得急”自动等同于最高优先级。容量池用完后,应触发范围或日期重审,而不是静默透支。

五、流程与规范:让资源计划可以执行、调整和追溯
1. 需求登记:入口统一,字段保持够用
需求登记的目标不是收集越多字段越好,而是让评估人能够判断价值、规模和依赖。最低限度可以包含需求名称、业务目标、期望日期、影响范围、验收条件、提出方、优先级依据、依赖团队和不做的后果。
需求尚不完整时,应明确标注待澄清,并指定责任人和答复时间。不要为了让看板显得整齐,就把信息不完整的事项塞进正式排期。缺少验收条件的任务,通常会在开发末期以“还差一点”的形式重新消耗容量。
2. 需求评估:按工作类型选估算方式
不同工作不适合用同一种估算方法。功能开发可以拆分为设计、实现、测试和发布准备;故障处理可以记录响应时间、恢复时间和后续修复;技术探索则更适合设置时间盒和决策产出,避免把研究任务无限期放大。
对不确定性较高的事项,我建议先估算“下一步能消除多少不确定性”,而不是直接承诺完整交付。比如先安排短期技术验证,明确接口可行性和性能边界,再决定是否进入正式开发。这种拆分能减少把未知风险假装成精确工时的情况。
估算可以使用人天、故事点或范围区间,但同一管理口径内应保持一致。故事点是团队相对复杂度的尺度,不应直接换算成跨团队的人日排行榜;人天适合容量计划,却也不等于自然日交付周期。
3. 优先级评审:把排序依据摆在桌面上
评审会不应只让每个部门陈述“这件事很重要”。我会要求需求负责人说明预期收益、时间约束、延期后果、风险降低效果和依赖情况。决策人需要在冲突时做取舍,并记录为什么某项工作优先于另一项。
如果优先级长期靠职位高低或声音大小决定,团队会逐渐失去提供真实估算的动力。把依据公开并保留决策记录,可以减少事后争论,也能帮助组织回看:哪些类型的承诺经常被改变,变化是否带来预期收益。
4. 容量核算:区分固定负荷、承诺工作和缓冲
每个周期先扣除休假、固定轮值、维护和已确认的组织事务,再确定承诺容量。对于有季节性或版本周期的团队,不应只取一个月平均值;发布窗口、客户上线期和年末冻结等因素可能让实际可用容量明显变化。
计算结果最好使用区间或可信度等级。比如某角色本周期可投入约 18 至 22 人天,主要不确定性来自线上支持量。这样的表达比“正好 20 人天”更能提醒项目负责人保留调整空间。
预留容量并非浪费。它的价值在于吸收波动、避免关键路径被小故障打断,并降低临时协调成本。若连续多个周期预留长期未使用,应复盘预留比例和用途;若预留总被提前占满,则说明团队可能在需求准入或工作分类上失去边界。
5. 人员匹配:先满足关键能力,再平衡负荷
分配工作时,先检查关键技能和依赖,再看个人负荷。对核心系统改造,熟悉系统的人适合承担方案把关,但不一定要亲自完成所有实现;可以把实施任务交给正在成长的成员,同时明确评审点和导师投入。
匹配时也要考虑连续性。一个任务若已经进入实现中段,频繁换人会造成知识交接、环境重建和责任边界模糊。除非原分配明显不合理或风险已经不可接受,否则人员切换的代价应被纳入决定。
对于长期跨项目共享的专家,需要建立明确的服务窗口或优先级机制。不要默认专家可以同时响应所有项目。多个团队争抢同一角色时,应由有权做业务取舍的人明确排序,并让未获支持的团队调整计划。
6. 承诺发布:明确范围、日期、责任和条件
资源承诺至少要说明交付范围、责任人或责任团队、目标日期、验收条件、关键依赖和风险假设。缺少任何一项,后续都容易出现不同人对“完成”的理解不一致。
有外部依赖的日期应标注条件。例如“接口团队在某日期前完成联调环境准备”是承诺成立的前提。若前提没有得到对方确认,计划日期只能视为预测,不能包装成确定交付。
正式承诺后,新增需求必须进入变更流程。变更不一定要召开大型会议,但要有对应负责人确认影响。团队内部可以快速处理低影响调整;涉及客户日期、合规要求或其他团队计划时,需要扩大决策范围。
7. 执行监控:看偏差、等待和风险,不只看完成百分比
执行中应追踪已经完成、正在进行、被阻塞和等待评审的工作。完成百分比容易产生虚假确定感:一个任务可能开发完成 90%,但剩下的联调和验收恰好是风险最高的部分。
我通常会关注阻塞持续时间、关键任务剩余工作量、变更次数、返工原因和角色负荷。若某事项阻塞超过预设阈值,例如两个工作日仍无明确解决路径,就应升级处理或重新安排依赖,而不是继续在计划里保留原日期。
监控的重点是尽早发现计划不成立。发现偏差后应及时更新日期、范围或资源,而不是等到周期末才解释。及时暴露风险不是失败,长期不更新却继续对外承诺才会损害协作信任。
8. 复盘与校准:让历史数据改善下一轮计划
周期结束后,比较估算、承诺和实际结果,但不要把结果直接用于个人排名。团队层面可以分析计划完成率、需求变更率、阻塞时间、返工比例、支持工作占比和关键角色负荷。
若估算经常偏小,先检查范围是否频繁变化、依赖是否被漏算、支持工作是否没有计入,以及任务是否拆得过粗。只有排除这些系统因素后,才有必要讨论估算习惯本身。
复盘应产出有限的改进动作,且有负责人和截止时间。比如“下周期在需求评审前确认测试数据准备责任人”,比“加强沟通”更可执行。改进动作太多、没有验证日期,往往会变成新的待办堆积。
| 流程阶段 | 关键输入 | 责任角色 | 关键输出 | 常见失控信号 |
|---|---|---|---|---|
| 需求登记 | 目标、范围、提出方、期望日期 | 需求负责人 | 可评估需求或待澄清事项 | 无验收条件却直接进入排期 |
| 需求评估 | 工作拆分、风险、依赖、估算区间 | 产品与技术负责人 | 价值和复杂度判断 | 估算不含测试、维护或等待 |
| 优先级决策 | 价值、时限、延期后果、风险 | 业务决策人 | 排序及未选事项的处理方式 | 所有需求均被标为最高优先级 |
| 容量校验 | 角色容量、固定负荷、预留、依赖 | 团队负责人 | 可承诺范围 | 全员满载仍不断加项 |
| 人员匹配 | 技能、熟悉度、连续性、成长目标 | 技术负责人 | 责任人和协作安排 | 关键知识集中于单一人员 |
| 执行与复盘 | 状态、阻塞、变更、实际消耗 | 项目负责人和团队 | 调整后的计划与改进动作 | 计划变化却不更新承诺日期 |
六、关键指标:用一组指标解释资源配置的后果
1. 计划完成率:衡量承诺是否可信,不等于个人绩效
计划完成率可定义为周期内按约定验收完成的承诺事项数,除以周期开始时正式承诺的事项数。也可以按工作量加权,但要谨慎选择权重,因为事后调整复杂度会让指标失去可比性。
这个指标适合观察团队计划稳定性,不适合单独评价个人。若完成率下降,要结合需求变更、阻塞、范围扩张和突发支持分析。为了抬高完成率而把任务拆得过小,或把难项移出承诺范围,都会让指标变漂亮、决策变差。
2. 周期时间与等待时间:看工作从开始到结束经历了什么
周期时间通常从工作开始进入执行到完成验收;等待时间则是其中等待依赖、评审、环境或决策的时间。两者分开后,管理者才能判断问题来自执行能力还是协同链路。
如果周期时间增长而实际执行时间变化不大,优先检查在制工作、评审队列和依赖响应。如果等待集中在某一角色,资源调整就应该针对该角色或流程,而不是要求所有人“再快一点”。
3. 在制工作量:识别同时开工过多的信号
在制工作量是某一时点尚未完成的工作数量或规模。它上升时,团队可能同时启动了过多事项,或完成瓶颈已经形成。仅看任务总数不够,还要看任务规模和阻塞状态。
设置在制上限可以帮助团队先完成已经开始的工作,再接新任务。上限不是惩罚措施,而是一个可调整的管理护栏。若某类工作波动较大,可以按工作类型或角色分别设定,不必要求所有团队使用相同数字。
4. 角色负荷与关键人员集中度:发现局部风险
角色负荷可以观察计划工作量相对可用容量的比例,但需要把维护、值班和协作计入分子或单独展示。关键人员集中度则看关键系统、审批或操作知识是否集中在少数人身上。
高集中度不意味着立即轮岗。轮岗本身会带来学习和交付成本。更可行的做法是按风险排序建立备份能力:先从高故障影响、频繁被依赖、交接困难的工作入手,安排共同评审、操作文档和低风险任务实践。
5. 需求变更率与紧急工作占比:检验入口治理是否有效
需求变更率可以观察周期开始后范围、优先级或交付条件变化的比例;紧急工作占比可以观察非计划支持、故障和临时需求消耗的容量。两项指标持续升高,可能说明需求入口、产品规划或运行稳定性存在问题。
不要为了压低紧急工作占比而把故障重新分类为计划工作,也不要用固定“紧急配额”掩盖系统性质量问题。指标必须保留定义与例外说明,并定期抽样审计分类是否一致。
6. 质量与健康指标:防止用透支换取表面交付
交付指标需要和缺陷逃逸、返工率、故障恢复时间、加班时长及休假积压等信息一起看。若计划完成率提高,同时线上缺陷和返工显著增加,资源管理可能只是把成本从交付前推到了交付后。
人员健康指标应以团队趋势和风险保护为目的,而不是监控个人每一分钟。连续加班、关键人员无休、值班与项目工作叠加,都是容量模型失真的信号。组织应调整范围或节奏,而不是把疲劳当作资源池。
| 指标 | 推荐定义 | 适合回答的问题 | 不能单独得出的结论 |
|---|---|---|---|
| 计划完成率 | 按期验收完成的正式承诺事项占比 | 承诺与实际交付是否稳定 | 不能单独说明个人效率高低 |
| 周期时间 | 工作进入执行至验收完成的时间 | 交付周期是否缩短 | 不能区分执行和等待原因 |
| 等待时间 | 依赖、评审、环境或决策等待时长 | 协同链路的阻塞点在哪里 | 不能说明等待责任必然属于某一团队 |
| 在制工作量 | 某一时点尚未完成的事项或工作规模 | 是否存在过多并行和积压 | 不应脱离工作复杂度比较团队 |
| 紧急工作占比 | 非计划工作消耗容量占总投入的比例 | 计划外负荷是否侵蚀承诺 | 不能通过改分类人为压低 |
| 返工比例 | 因缺陷、理解偏差或验收不符产生的重复工作占比 | 交付质量和需求澄清是否充分 | 需区分缺陷修复与合理迭代 |
七、案例与数据观察:用模拟场景看出哪里该调整
1. 一个 120 人研发组织的月度排期情景
以下是一个用于演示分析方法的情景模拟,不代表任何企业的真实经营数据,也不构成行业基准。假设一家 120 人研发组织按四个业务域协作,月度名义工时按每人 160 小时计算,合计 19,200 小时。扣除固定事务、支持维护、休假和计划外工作后,月度可承诺容量假设为 12,480 小时。
如果团队按名义工时接受需求,便可能把接近 19,200 小时的工作排入计划;但实际可承诺容量只有约 12,480 小时,差额超过六千小时。这个差额不会自动消失,只会以延期、加班、范围缩水、质量返工或需求被悄悄搁置的方式出现。
在模拟中,四个业务域的工作量分别为 3,100、3,400、2,800 和 2,600 小时,合计 11,900 小时,表面上低于可承诺容量。但如果其中一个共享测试角色每月只能支持 220 小时,而计划要求 310 小时,整体仍然无法按期完成。总量有余量,不代表关键角色有余量。
2. 观察 1:平均负荷正常,局部超载仍会拖期
假设某关键测试角色的工作负荷达到可用容量的 141%,开发团队的平均负荷却只有 82%。管理者若只看平均值,可能判断还有 18% 空间;实际上,测试队列已经成为瓶颈,开发完成的功能只能等待验证。
此时直接要求测试人员加速,短期或许能消化部分积压,却没有解决入口和排程问题。可选动作包括:按风险分层测试、让开发补齐自动化检查、把低风险验证提前、短期借调有测试经验的人员,或调整版本范围。应该用预期风险和实施成本比较,而不是默认让瓶颈角色长期超负荷。
3. 观察 2:计划完成率下降,原因可能是变化而非估算

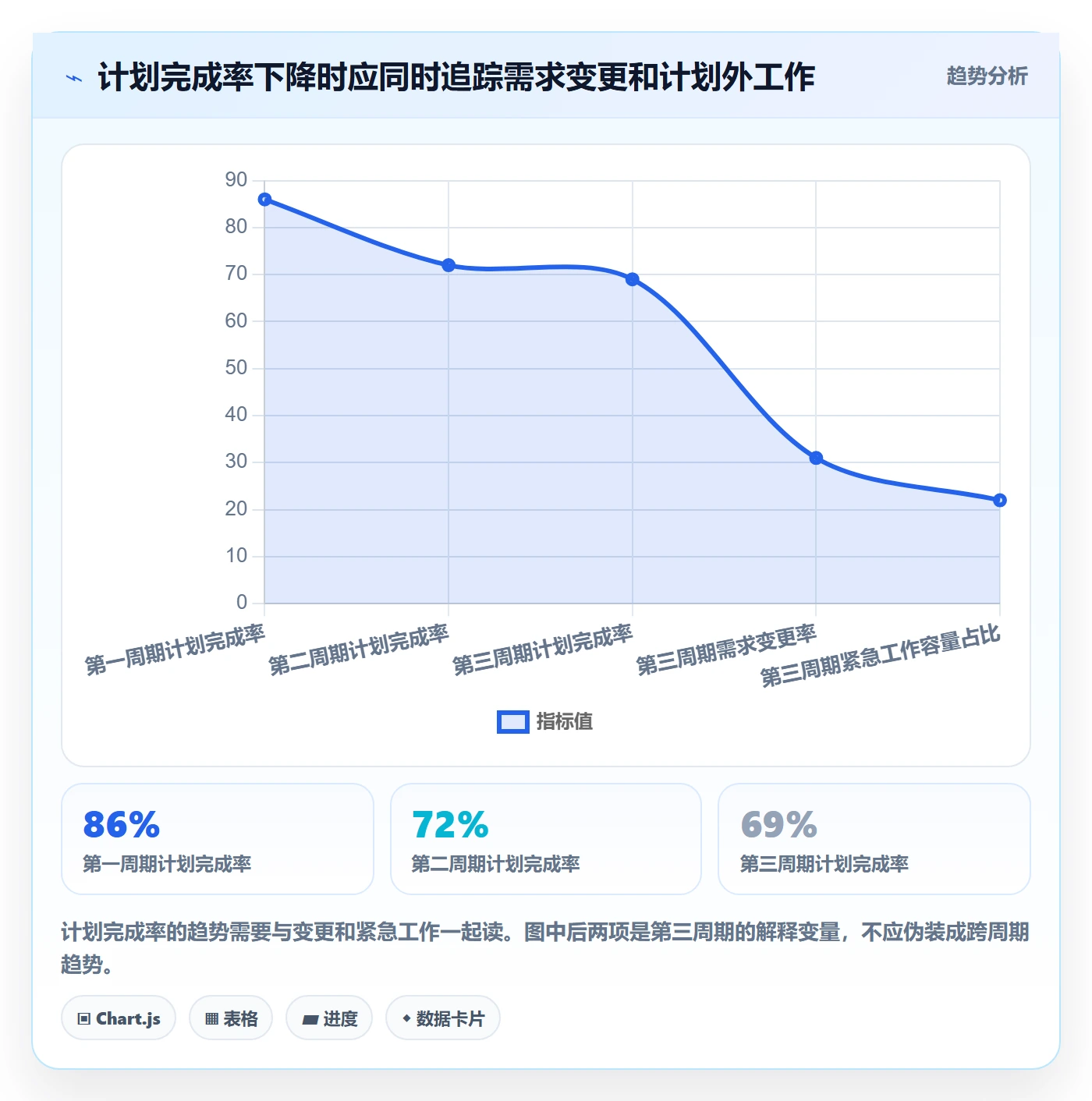

模拟团队连续三个周期的计划完成率分别为 86%、72% 和 69%,同时周期内需求变更率从 12% 升至 31%,紧急工作容量占比从 10% 升至 22%。这组数据并不能证明唯一原因,但足以提示:优先级变化和计划外工作可能正在侵蚀承诺。
若只要求项目经理提高估算准确度,很可能治错问题。更有价值的做法是抽查变更记录,确认哪些变更由业务决策人批准、哪些是未登记的临时工作、哪些源于故障和质量问题。只有知道工作如何进入,才能决定是优化需求入口、提升系统稳定性,还是重设预留比例。
4. 观察 3:扩大并行人数不一定缩短交付周期
模拟中,一个跨团队功能原计划由 5 人并行推进,周期时间为 24 个工作日;增加到 8 人后,周期时间达到 27 个工作日。这个结果并不反常:如果工作可拆分度有限、上下文切换频繁、评审角色稀缺,新增人员会增加沟通和集成成本。
这不是“加人永远无效”,而是说明加人必须满足可拆分、任务独立、环境准备完成和评审能力同步增加等条件。如果新增人员需要核心成员大量辅导,短期内净产能可能为负。应先判断项目处于执行瓶颈、协调瓶颈还是等待瓶颈,再决定是否增援。


5. 用 PingCode 类平台做容量协同时,重点看治理是否落地
对于 100 人以上、跨团队依赖较多的组织,工作项、版本、团队容量、负责人和变更记录往往分散在不同系统或表格里。以 PingCode 为例,这类项目管理平台可以承载需求、迭代、任务、缺陷和进度协同;但平台本身不会替组织作出优先级取舍,也不会自动把缺失的估算变成可靠承诺。
我会先看平台中的数据能否回答三个管理问题:本周期正式承诺了什么,哪些工作正在等待关键角色,计划变更后受影响的交付是否同步更新。若系统里只有任务标题和负责人,没有容量口径、依赖关系和变更原因,仪表盘再丰富也只是更快地展示不完整信息。
落地时可以先选一个跨团队项目试行:统一需求入口和状态定义;记录角色容量与固定负荷;为插单设置影响字段;每周检查阻塞和待评审任务;周期结束后对比估算、承诺和实际结果。等团队能够稳定维护这些信息,再考虑扩大到更多业务域。
对平台选型,我更关注信息模型能否适配组织的工作方式、权限能否覆盖跨团队协作、报表能否追溯口径,以及数据维护成本是否可接受。不要因为某个平台提供了资源视图,就假设资源管理问题已经解决。流程定义、管理责任和数据质量仍然是前提。
八、不同情况下的行动建议与取舍
1. 20 人以内的小团队:优先建立轻量规则
小团队不必先搭建复杂的资源管理体系。用一张共享看板记录承诺、负责人、预计完成时间、依赖和阻塞原因,再约定固定的优先级决策人,通常比建设精细的个人工时系统更有价值。
每周检查在制工作、关键阻塞和新需求是否挤占原承诺;每个周期复盘计划完成情况和计划外工作。若信息维护超过协同收益,先减少字段,而不是继续增加审批步骤。
取舍重点:小团队可以容忍部分流程依赖口头协作,但必须保留清楚的承诺和变更记录。否则,团队规模变大后,历史决策难以还原。
2. 100 人以上、多项目组织:优先统一口径与决策边界
中大型组织最大的难点通常不是缺少一个资源表,而是各部门的“容量”“优先级”“完成”定义不同。先统一工作类型、统计周期、需求状态、承诺规则和变更级别,再建立团队级视图,才有横向比较的基础。
组织层面应明确谁能调整跨团队优先级,谁能批准关键人员的共享安排,项目延期时由谁决定范围取舍。必要时设立跨项目资源协调机制,但会议应处理冲突和例外,而不是逐项替团队分配每个人的日历。
取舍重点:标准化越强,跨团队可见性越好;但标准过度统一会损害不同团队的工作习惯。可以统一指标定义和承诺边界,保留团队在估算方式、执行节奏和任务拆分上的自主权。
3. 产品变化快、需求频繁插入:采用滚动承诺而非假装固定
如果需求优先级经常随市场反馈变化,可以缩短正式承诺窗口,把长期需求保持在候选层。团队只对近期范围作较强承诺,远期计划使用容量区间和依赖假设表达。
同时设置插单入口和变更条件。紧急事项进入后,必须明确替换哪项工作或消耗哪部分预留。若所有需求都能插入且无需调整交付日期,团队实际上没有优先级体系。
取舍重点:滚动计划提升应变能力,但降低远期日期的确定性。面向客户或管理层沟通时,应区分近期承诺、远期预测和未获容量的候选事项。
4. 维护与故障工作占比高:先把非项目工作纳入容量
成熟系统团队经常被项目计划低估,因为支持、故障、升级和安全修复没有被明确归类。先连续记录若干周期的工作类型和消耗,再决定是设置固定容量池、轮值机制,还是通过自动化降低重复负担。
若故障占比上升,应将其与故障严重度、复发率和恢复时间一起观察。单纯增加支持容量可能缓解短期压力,却可能掩盖根因;单纯要求项目计划不受影响,则会让维护工作转入隐性加班。
取舍重点:维护容量留得多,短期项目承诺可能减少;留得少,线上风险和计划外中断可能增加。合适比例要根据系统稳定性和历史波动滚动校准。
5. 关键技能集中、单点依赖明显:先降低知识风险
如果核心系统只有一人能发布或排障,不要在高风险上线前突然安排全面轮岗。先完成操作清单、共同评审、低风险环境演练和备份人员认证,再逐步扩大授权范围。
为知识迁移安排真实容量。让资深人员同时承担满额项目交付和辅导任务,通常会让辅导被挤掉。可以在一个周期内明确减少部分交付工作,换取后续更稳健的支持能力。
取舍重点:培养备份人员短期降低主力产出,但能降低未来中断风险。应按业务影响、恢复时间和人员可替代性排序,不需要对所有技能平均投入培训资源。
6. 需要提高交付速度:先确认瓶颈类型再加资源
若实际执行时间长,且没有明显等待,可以检查任务拆分、自动化、开发环境和能力匹配;若等待时间长,优先改善评审、审批、测试环境或跨团队响应;若返工多,先处理需求澄清和质量门禁;若关键角色超载,考虑重排优先级或培养备份。
只有工作可拆分、依赖可并行、环境和评审能力充足时,扩充人员才更可能增加吞吐。若项目处于高协作成本阶段,增加人员可能先增加沟通、培训和集成负担。
取舍重点:加人适合解决可并行的执行容量不足;流程优化适合解决等待和返工;缩小范围适合解决固定日期下的容量缺口。三者不是相互替代,关键在于先找出约束。
| 团队情境 | 优先动作 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 小团队、协作紧密 | 轻量看板、明确承诺人、周度查阻塞 | 维护成本低,变化容易被看见 | 跨项目历史分析能力有限 |
| 多团队、依赖复杂 | 统一口径、明确跨团队决策权、记录变更 | 减少重复排期和隐性冲突 | 初期需要数据治理和管理协调投入 |
| 高频变化业务 | 短周期承诺、候选池、插单替换机制 | 保留应变能力,减少虚假确定性 | 远期日期的确定性较低 |
| 维护负荷较高 | 分类记录支持工作、设置预留、分析复发问题 | 减少计划外工作对项目的侵蚀 | 短期可承诺的项目容量可能下降 |
| 关键技能单点 | 建立备份、安排辅导容量、分阶段授权 | 降低人员离岗和故障恢复风险 | 短期主力交付能力有所让渡 |
九、落地检查清单:从一轮试运行开始,而不是一次性重建
1. 第一个周期:先建立基线
第一轮不追求预测绝对准确,而要收集可用于校准的事实。记录固定事务、支持维护、承诺工作、计划外工作、阻塞时长和人员切换。统一“开始”“完成”“延期”和“插单”的定义,避免同一个指标在不同团队里代表不同含义。
选择一个依赖明显、又有明确业务目标的项目作为试点。过于简单的项目无法暴露协同问题;过于复杂的项目则容易让团队把所有失败归因于试点特殊。试点的目的,是验证流程能否被实际使用,而不是证明制度设计完美。
2. 第二个周期:验证容量和变更规则
用第一周期的数据估算团队的可承诺容量区间,并明确其中有哪些假设。第二周期观察这些假设是否接近现实:支持工作是否超预期,测试资源是否排队,关键人员是否连续被多个项目占用。
同时实际运行变更机制。观察插单是否有明确批准人,既有承诺是否同步调整,候选需求是否被误认为已经排期。若流程在紧急情况下完全绕开,说明入口设计不符合真实工作方式,需要简化或调整,而不是只追加处罚条款。
3. 第三个周期:针对最大损失点改进
三个周期后,按影响排序选择一个主要问题处理。例如关键评审等待时间过长,就优化评审排程或分级机制;紧急支持挤占项目,就建立轮值和复发治理;关键技能集中,就安排备份能力建设。一次只推动少量重点改进,更容易判断措施是否有效。
将改进前后的指标变化与业务结果一起观察。等待减少但缺陷增加,不能算成功;在制工作下降但客户响应恶化,也需要调整。指标应帮助团队提出问题,而不是替团队自动给出结论。
4. 每次资源评审都要问的五个问题
- 本周期正式承诺的范围是什么,哪些事项仍是候选?
- 扣除固定事务和风险预留后,各关键角色还有多少可用容量?
- 当前最长的等待或瓶颈在哪里,哪些交付依赖它?
- 如果接纳新工作,具体哪项工作会被推迟、缩小或取消?
- 哪些日期依赖未经确认的前提,谁负责在何时验证?
这五个问题能把会议从“逐人报工时”拉回到供需判断。若答案不清楚,先补齐信息或降低承诺强度,通常比当场编出一个日期更负责任。
十、结语:好的资源管理不是把人排满,而是让选择有依据
1. 资源分配的成熟度,体现在愿不愿意承认容量边界
研发资源分配最重要的不是预测每个人每天做什么,而是让组织知道实际容量、关键约束和计划变更的代价。计划可以滚动,需求可以调整,人员也可以重新匹配;但每一次改变都应该留下可理解的选择理由。
我更愿意相信一份有区间、有风险假设、能及时更新的计划,而不是一份看起来精确到小时、却没有维护负荷和依赖信息的表格。精准格式不能替代准确判断,满载也不能证明高效。
2. 下一步从一项可验证的小改进开始
如果团队目前没有统一流程,下一步可以选一个周期,统计名义容量、固定事务、支持工作和正式承诺,识别一个最常见的瓶颈;随后约定插单必须说明替代事项,并在周期结束时复盘计划完成率、等待时间和返工情况。
资源管理真正要优化的不是“每个人看起来有多忙”,而是组织能否在有限能力下持续交付重要结果。把容量说清楚,把优先级说清楚,把变化的代价说清楚,协同才会从反复救火转向可解释、可调整、可复盘的管理过程。
常见问题解答(FAQ)
1. 研发团队资源分配流程应如何设计?
我所在的团队经常同时接到产品需求、线上故障和技术改造任务,排期时大家都说资源紧张,却说不清具体卡在哪里。我想知道,怎样把资源分配做成可重复执行的流程,而不是每次靠负责人临时协调?
可将流程设计为“需求准入,容量盘点,优先级评审,分配承诺,过程校准,复盘”六步。需求进入排期前,至少明确目标、验收条件、负责人、预估工作量和最晚交付时间;容量盘点时,按团队成员实际可投入工时计算,而不是直接把日历工时当作可用产能。
例如,8 人团队按每人每周 40 小时计算是 320 小时,但扣除会议、支持和休假后,如果历史有效投入约为 70%,本周可计划容量只有约 224 小时。建议先预留 15%,20% 处理线上问题与临时事项,再分配其余容量。评审后记录每项工作的负责人、投入比例和完成条件;
每周检查承诺与实际偏差,连续两周偏差较大时,优先调整估算口径或任务拆分方式,而不是单纯要求团队加班。
2. 研发资源分配应该看哪些关键指标?
我看到一些团队用任务数量或工时利用率来评价资源使用情况,但任务大小差异很大,利用率高也不一定代表交付顺利。我该看哪些指标,才能判断资源分配是否合理,又避免指标变成新的考核负担?
建议把指标分成容量、流动、结果和稳定性四类,避免用单一利用率代替管理判断。容量可看计划投入比例及计划外工作占比;流动可看任务周期中位数、在制任务数和等待时间;结果可看承诺完成率、关键目标达成率及延期原因;稳定性可看线上故障占用工时和紧急插单次数。
比如团队连续一个月计划完成率只有 60%,同时计划外工作占比达到 30%,问题可能不是成员执行慢,而是容量被临时事项侵蚀。相反,利用率接近 100% 但任务周期持续拉长,通常意味着缺少缓冲、并行任务过多或评审等待严重。先用 4,6 周建立团队自己的基线,再观察趋势,不宜直接拿不同团队的指标横向排名。
3. 遇到紧急需求或线上故障时,资源分配规范该如何调整?
我们有时会在迭代中途插入高优先级需求,原计划因此延期,但事后很难说明影响范围。我担心如果一律拒绝紧急任务会错过业务机会,如果每次都插队,团队又无法兑现承诺。有没有既能快速响应又能控制影响的规则?
可以设置明确的插单分级和容量阈值,而不是把所有“紧急”都交给团队自行判断。建议将线上服务中断、数据安全风险等列为最高级事件,由值班负责人立即响应;有明确业务时限但不构成事故的需求,必须由业务负责人说明影响和时限,并由研发负责人确认替换哪项已承诺工作。每个迭代可预留约 15% 的容量处理不可预见事项;
若实际紧急工作超过预留额度,应启动重新排期,而不是把超额工作隐性压到团队加班时间。每次插单记录提出时间、原因、实际耗时和被挤出的任务,月度复盘若插单持续超过预留比例,应调整需求准入、值班安排或容量估算。
4. 如何识别资源分配不均,并避免关键人员成为瓶颈?
我发现有些同事总是被安排高优先级任务,另一些人则经常等待评审或依赖接口支持,项目看起来有人忙、有人闲,整体进度却不快。我该如何判断这是短期波动还是资源配置出了结构性问题?
不要只看个人任务数量或忙碌程度,应沿着工作流检查负载、等待和依赖。可每周记录各角色的计划投入、实际投入、待处理任务数,以及任务因评审、测试、接口或决策等待的时间;如果某位关键人员连续数周承担大量跨项目支持,同时多个任务都在等其确认,这通常是单点依赖,而非个人效率问题。
可先把重复性知识沉淀为操作说明,安排搭档参与评审和交接,并限制关键人员同时负责的高优先级事项数量。判断改进是否有效,可比较调整前后 4 周的等待时间、阻塞任务数和关键人员支持工时;如果负载下降但交付周期没有改善,应继续检查需求拆分、测试能力或决策流程,而不是简单增加人手。
核心关键词
文章包含AI辅助创作:资源分配流程与规范:研发团队资源管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/533574
读者评论
我们团队以前也把每个人排到满负荷,结果一遇到线上问题,原计划就全部顺延。后来按周统计支持、评审和维护时间,承诺量反而减少了,但交付稳定不少。文中提到先测量四到六周容量,这个做法比较实际。
把“空闲人员”直接补到缺口里确实容易低估熟悉业务的成本。我经历过临时调人后,原负责人花大量时间讲背景和复核,项目并没有更快。资源表最好能记录技能匹配和依赖关系,而不只是姓名和工时。
文章对插单代价的强调很有必要,但实际执行还取决于决策权限。如果业务负责人可以直接把需求标成紧急,却没人负责确认延期范围,再细的资源台账也会失效。建议补充升级机制和争议处理规则。
