团队管理指南:研发团队如何做好资源管理,协同管理全流程
一个研发团队看起来有 20 名工程师,真正能用于新需求的产能可能不到 8 人天:有人被线上故障打断,有人等产品确认,有人同时挂在三个项目上,还有关键模块只有一位工程师熟悉。资源管理的难点,通常不是“人够不够”,而是团队能否把有限的人力、时间、技能和注意力,放到当前最重要且可交付的工作上。
一、先讲核心结论:资源管理不是排满日历,而是管理承诺
1. 资源管理要回答四个实际问题
我判断一个团队的资源管理是否有效,不先看排期表有多细,而先看负责人能不能回答四个问题:团队当前承诺了什么;每项承诺由谁负责;关键能力是否有备份;发生变化时,团队依据什么规则调整。
这四个问题分别对应工作范围、责任归属、能力供给和变更机制。只解决其中一项,往往会制造新的假象:任务表很完整,但没人能确认优先级;排期看似合理,却把单点专家排到了极限;项目进度显示正常,实际阻塞已经积压一周。
我的核心判断是:研发资源管理的对象不是“人头”,而是团队在特定时间内可持续交付的能力。这个能力受工作量、技能匹配、协作成本、突发事项和决策速度共同影响,不能简单用人数乘以工作日计算。
2. 管理目标从“利用率”转向“可靠交付”
把工程师排到接近 100% 忙碌,不等于团队效率最高。研发工作有不确定性:线上问题会插队,接口依赖会变化,测试会暴露新缺陷。日程没有余量时,一个小故障就可能让多个项目一起延期。
因此,我更愿意把资源管理目标表述为:在明确优先级和风险边界的前提下,持续交付有价值的结果,并且保留处理变化的能力。这里的“持续”很重要,靠长期加班把某个版本推上线,不等于资源配置合理。
- 范围:团队承诺的工作是否与业务目标一致。
- 能力:需求是否由具备相应经验的人承担,关键技能是否有备份。
- 流动:任务是否能从待办顺畅经过开发、评审、测试和发布。
- 韧性:面对故障、人员变动和需求调整时,交付是否有缓冲。
3. 资源管理应覆盖完整协同周期
资源管理不是立项时开一次排期会,而是贯穿需求进入、优先级评估、产能承诺、执行协同、风险升级和复盘调整的全过程。若只在项目启动时分配人员,后续没有持续校准,计划很快就会与现实脱节。
我建议把管理闭环压缩成一句话:先明确目标和边界,再评估真实产能;先安排关键路径,再跟踪阻塞;发生变化时公开做取舍,最后用结果校准估算。
二、背景和真实场景:为什么“人很多”仍然会资源紧张
1. 人力总量不等于可用产能
团队名册上的人数是名义供给,不是全部可投入产能。研发人员还要参加评审、处理线上问题、支持客户、进行代码维护、辅导新人和参与跨团队沟通。若用每人每月 20 个工作日作为可开发天数,通常会系统性高估产能。
在做计划时,我会先把时间拆成几类:项目交付、维护与故障、协作与评审、学习或辅导、不可预见工作。每个团队的比例不同,关键不是套用一个行业常数,而是用过去 6 至 12 周的实际记录建立基线,再按业务阶段修正。
例如,成熟产品的维护负担可能较高;新业务探索阶段,需求变更和技术验证会占去更多时间;临近发布时,测试、修复和上线准备通常会增加。把不同阶段都按同一产能比例排期,表面公平,实际失真。
2. 技能分布会制造“局部短缺”
团队总人数够,不代表关键任务有人可做。十名工程师中,如果只有一人熟悉支付链路,支付改造的有效供给可能就是一人;测试人员数量充足,如果缺少自动化能力,回归工作仍可能成为瓶颈。
我会把资源问题拆成“总量不足”和“结构不匹配”两类。总量不足,要缩范围、延期或增加供给;结构不匹配,则要调整任务拆分、安排结对、培养备份,或者引入外部支持。两者不能混为一谈,否则容易用加人解决技能缺口,结果新成员还需要核心人员投入时间辅导。
3. 多项目并行会消耗注意力
同一名工程师同时参与多个项目,看起来能提高资源利用率,实际往往增加上下文切换。每次切换都要重新回忆代码状态、业务背景、待确认事项和沟通对象。任务越碎、项目越多,这种隐性成本越难被排期表看见。
团队可以记录一段时间内每人参与的活跃项目数、待处理任务数和被打断次数,不必追求精确到分钟。观察目的不是监控个人,而是找出系统性负担:例如某类专家是否被反复借调,是否有太多工作同时处于“开始了但没完成”的状态。
以下示意数据展示了为什么总人天相同,分配方式不同,交付风险也不同。数据为情景模拟,用于说明团队需要观察有效产能,而非当作行业基准。

4. 中大型组织更容易遇到跨团队资源冲突
当组织超过 100 人,资源问题往往不止发生在单个团队内部。一个团队等待平台组提供接口,另一个团队等待安全评审,产品、研发和测试又分别使用不同的优先级口径。此时,问题未必是大家不努力,而是依赖关系和决策权没有被清晰表达。
对这类组织,资源管理至少要同时看到项目、团队、角色和依赖四个维度。单纯以人员排期为中心,容易忽略共享服务团队被多个项目同时占用;只看项目里程碑,也可能看不到同一位专家在不同项目中被重复承诺。
三、常见误区:看起来精细,实际会让协同更脆弱
1. 用满负荷证明管理能力
把每个人每天排满任务,容易被误认为管理严谨。但研发任务的时间波动大,计划一旦没有缓冲,人员就会在任务之间互相等待,或者通过加班吸收所有误差。短期可能按时交付,长期则会增加疲劳、缺陷和人员流失风险。
我会关注的不是个人日程有多少空白,而是团队是否有能力处理突发事项,以及工作是否持续流动。若每个迭代的计划完成率都不高,同时成员长期加班,问题通常不在个人执行,而在承诺方式和容量假设。
2. 只按人天估算,不看技能和依赖
“这个需求大约 10 人天”并不能直接回答要几个人、几周完成。若工作依赖一个关键接口,而接口团队两周后才能提供测试环境,投入更多开发人员也无法缩短等待时间。
估算应同时说明工作量、技能要求、前置条件和关键路径。尤其要识别串行工作:架构评审、数据迁移、外部验收、发布窗口等环节,常常比编码工时更能决定交付日期。
3. 把人员分配等同于任务分配
资源分配不是把姓名填进任务表。一个人被分配到任务,却没有明确决策权、可用时间和协作对象,依然无法形成有效产出。反过来,给每项工作都安排多人,也可能让责任变模糊,出现“大家都参与,但没人负责收口”的情况。
比较稳妥的做法是每个交付结果设一位明确负责人,同时标明参与角色、预期投入和关键依赖。负责人不是所有工作都亲自完成,而是对进展透明、问题升级和结果验收负责。
4. 需求变化只加不减
业务优先级调整很正常,危险的是新工作不断进入,旧承诺却不被重新评估。结果是团队同时背负多个“最高优先级”,每个项目都处于紧急状态,真正的选择权被隐藏在加班和延期里。
我会要求每次新增高优先级工作时,明确它替代什么、影响谁、推迟什么。不做取舍本身也是一种取舍,只是把成本转嫁给一线团队和交付质量。
5. 用单一利用率指标评价个人
个人利用率高,可能意味着团队资源紧张,也可能意味着任务颗粒度过细、会议过多或人员缺少自主安排空间。它不能单独说明工作价值,更不适合作为研发绩效的唯一依据。
更有解释力的组合通常包括交付周期、承诺兑现情况、缺陷与返工、阻塞时长、计划外工作占比,以及团队负荷感受。指标需要用于发现系统瓶颈,而不是把复杂协作压缩成一个个人分数。
6. 以为工具能够替代管理判断
某项目管理平台可以帮助团队统一需求、任务、负责人、依赖和状态,但它无法替管理者决定哪项业务更重要,也无法自动修复不合理的承诺机制。工具解决的是信息可见和协作留痕,不是优先级冲突本身。
我评估工具时会先问:它是否支持团队按自己的流程协作;关键状态能否被一致记录;跨项目和跨团队的依赖是否可见;数据是否能帮助复盘。若流程没有共识,工具只会把混乱更快地展示出来。
四、专业判断逻辑:从目标、产能到交付风险逐层评估
1. 先判断工作是否值得承诺
资源规划的第一步不是估工时,而是判断工作是否应该进入当前周期。每项候选工作至少应能说明业务目标、预期结果、截止约束、影响对象和不做的后果。信息缺失时,不要假装已经具备精确估算条件。
对于探索性需求,可以先承诺一个有限的验证阶段,而不是承诺完整交付。例如先投入 3 至 5 个工作日做技术验证,明确可行性、风险和后续估算,再决定是否进入开发。这样做能避免团队在关键假设未知时,提前承诺一个看似确定的日期。
2. 用团队历史数据估算容量
团队容量应从实际工作记录中推导,而不是从合同工时直接换算。一个简化的估算方式是:可承诺工作量等于团队名义工作时间,减去历史维护负担、固定协作、休假和合理缓冲。对于迭代团队,也可以参考近几次迭代的实际完成量,观察波动范围而不是只取最高值。
如果团队近期每个迭代完成量差异很大,先不要把平均值当成稳定能力。应进一步拆解差异来自需求临时插入、依赖等待、人员变动,还是估算偏差。只有知道波动来源,容量数字才有管理意义。
3. 以技能矩阵识别关键岗位风险
技能矩阵不应是给员工打分的表格,而应帮助团队发现任务供给风险。可以把能力分为“可独立承担”“可在指导下承担”“暂不具备”,并围绕业务关键模块记录,而不是覆盖所有技术名词。
重点观察两种情况:某项关键能力是否只有一人能独立承担;某个能力是否有很多人自评熟悉,却没有足够实际交付经验。对高风险模块,安排结对、代码轮值、文档化和备份负责人,通常比临时招人更快降低单点风险。
4. 识别瓶颈与关键路径,而不是平均分配
项目推进速度取决于关键路径,而不是每个岗位的平均忙碌程度。若测试环境、数据权限或架构评审是当前瓶颈,给开发组再增加人手可能只会增加等待队列。资源调整应优先缓解限制整体流动的环节。
我通常把任务拆成可独立并行的工作和必须串行的工作,再标出每个串行节点的负责人、预计等待时间和替代方案。若某项依赖超过预设阈值仍未解决,就要升级决策,而不是持续在状态栏里标记“进行中”。
5. 用风险而非平均值做承诺
日期承诺应表达不确定性。对成熟、重复性高的工作,可以给出较窄的范围;对探索性或外部依赖强的工作,应给出区间和条件,例如“若接口在某日开放,预计在某时间范围内完成”。
计划评审时,我会追问三件事:最可能让日期变化的因素是什么;这些因素发生的概率和影响有多大;出现偏差后,团队有哪些可选动作。没有应对方案的风险清单,只是把担忧写进文档。
| 判断维度 | 要问的问题 | 常见信号 | 优先动作 |
|---|---|---|---|
| 需求价值 | 这项工作服务哪个目标?不做会怎样? | 目标模糊、验收标准不断变化 | 补充业务结果和验收条件 |
| 有效产能 | 历史上有多少时间用于维护、协作和计划外工作? | 排期持续高于实际完成量 | 按历史区间重算承诺容量 |
| 能力匹配 | 关键技能由几人掌握?是否有备份? | 工作长期等待唯一专家 | 结对、轮岗或缩小并行工作 |
| 依赖风险 | 谁提供输入?最晚何时需要? | 依赖没有负责人或确认日期 | 设定接口责任人和升级节点 |
| 交付韧性 | 临时故障出现时,哪些承诺可调整? | 所有工作都被标为最高优先级 | 预先约定变更与替代规则 |
6. 让指标服务诊断,而不是制造表面秩序
管理指标最好分为三层:结果指标看交付价值和质量;过程指标看工作流动与等待;风险指标看依赖、单点和计划外负担。每个指标都要有明确口径、观察周期和触发动作。
例如,“周期时间”需要说明从哪个状态开始计时,到哪个状态结束;“计划外工作占比”要区分故障、客户支持和临时需求;“承诺兑现率”则应解释需求中途变更是否计入。口径不统一时,跨团队比较很可能误导决策。
五、案例与数据观察:一个 120 人研发组织如何看见资源错配
1. 场景说明:先把示例边界讲清楚
以下是一个用于说明管理方法的情景案例,不代表某家公司的公开经营数据,也不是任何产品的效果承诺。假设一家 120 人研发组织同时维护成熟业务并建设新产品,团队按业务线分布,平台、测试和安全能力被多个项目共享。

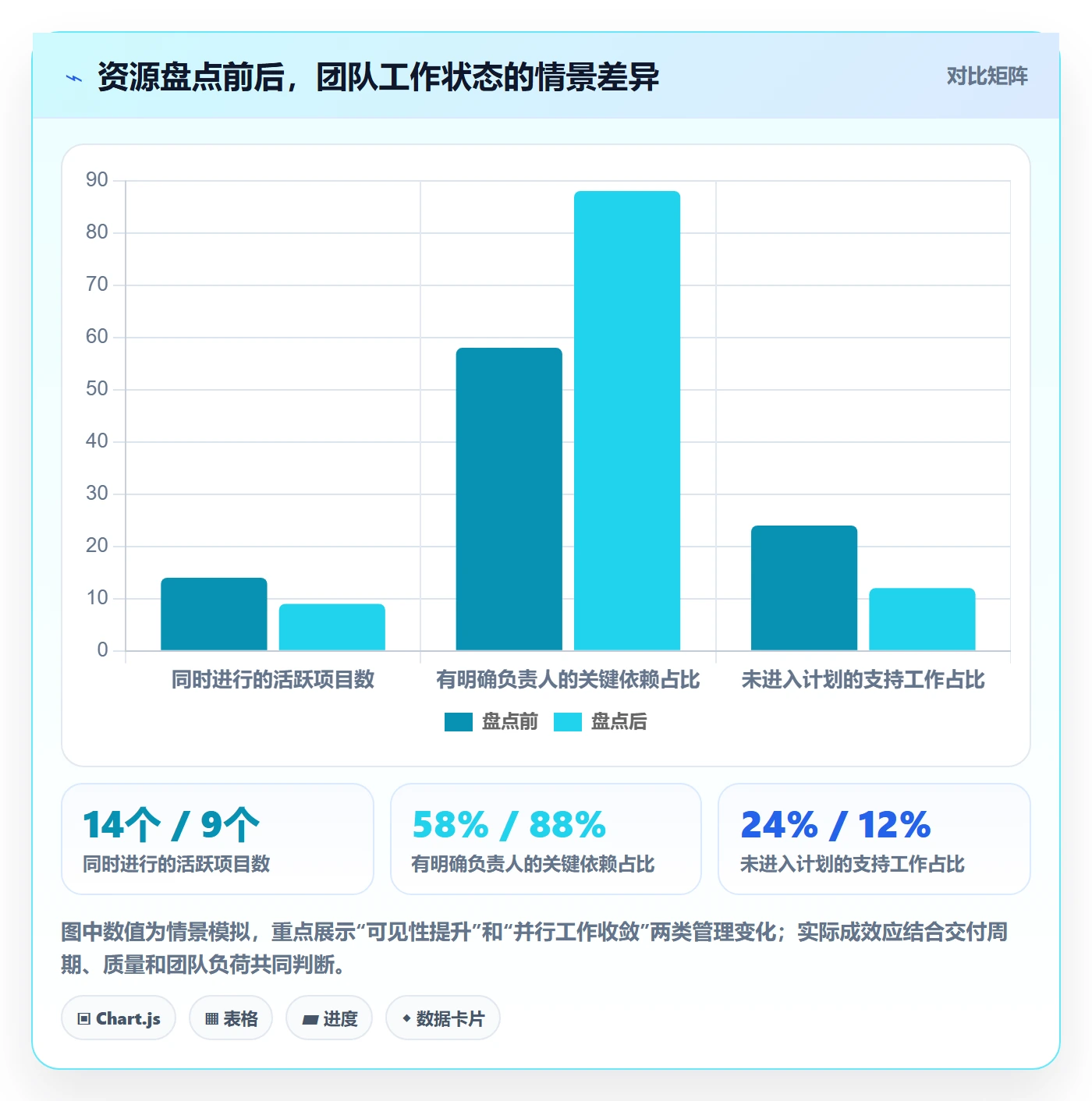

最初,组织用月度排期表汇总人员投入。表格显示每个项目都有负责人,实际却出现三类问题:共享专家被多个项目重复预订;线上支持没有进入计划;需求变更后没有明确挪出旧工作。管理层看到的是“资源已经分配”,团队感受到的却是“所有工作都不能停”。
2. 改进方法:先统一事实,再改变承诺方式
团队没有先购买工具或重新组织所有岗位,而是用了两个迭代做基线整理。第一周,补录正在进行的工作、负责人、状态、等待事项和预计投入;第二周,识别重复承诺、没有业务负责人和缺少前置条件的项目。
随后,管理者建立每周资源评审,聚焦三个议题:新增工作是否替代旧承诺;共享角色是否超过可用容量;关键依赖是否需要升级。团队把“项目状态汇报”改成“决策会议”,不讨论所有任务细节,只讨论需要调整资源或改变顺序的事项。
3. 情景模拟:关注变化方向,不把示意数当作实绩

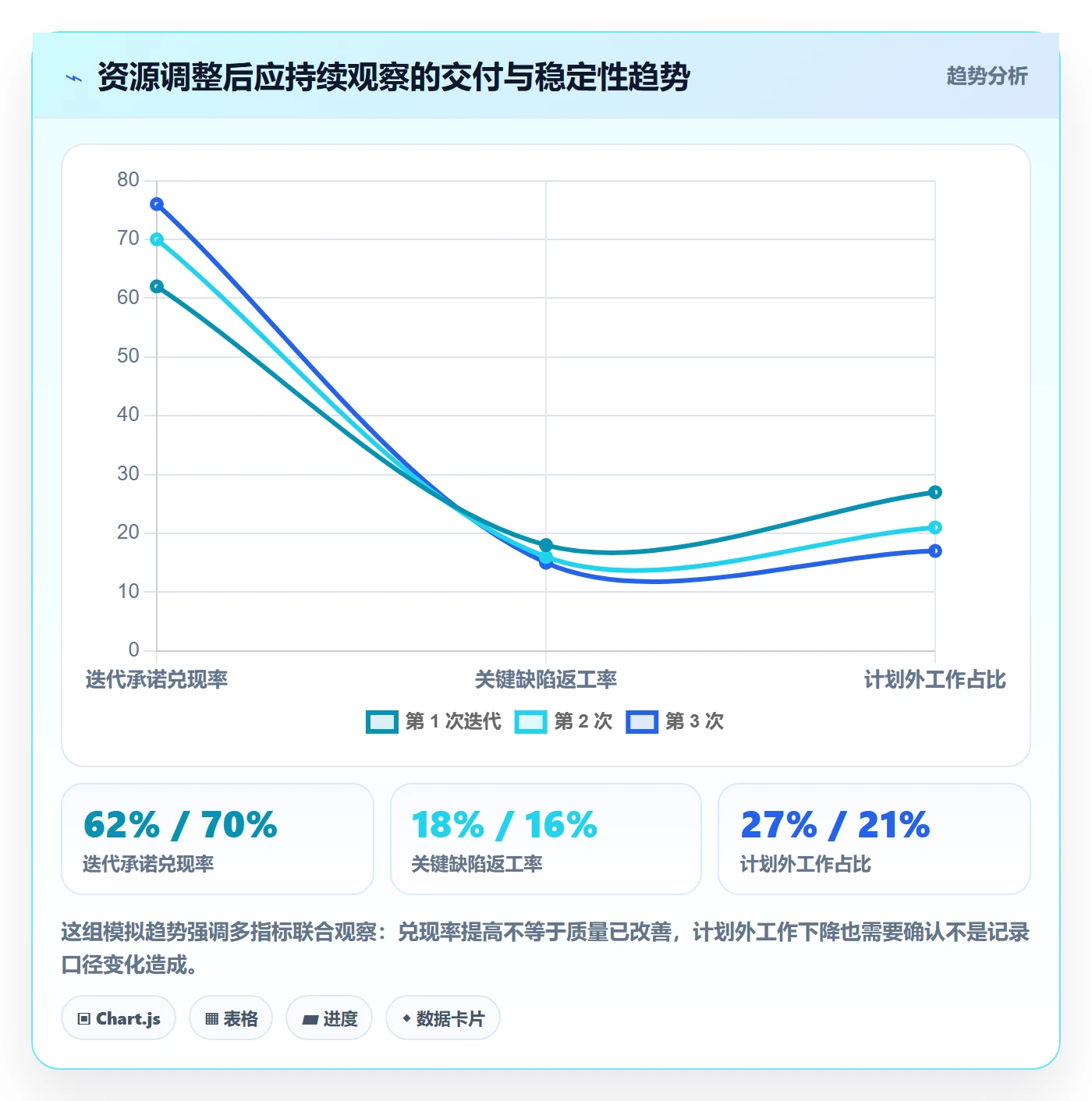

下面的数值是管理情景模拟,用来说明资源可视化和承诺规则可能改变哪些观察指标。实际组织应采用自己的迭代记录、工时分类、缺陷系统或任务流转数据来验证。不能把示意数据写成已发生的业绩,也不宜跨组织直接比较。

4. 结果不应只看项目是否按期
如果只看截止日期,团队可能通过缩减测试、加班或延后技术债务来“达成目标”。资源调整后的评估,至少要同时看承诺兑现、缺陷趋势、计划外工作和团队负荷。否则,表面准时可能只是把成本推迟到下一个季度。
在上述情景中,管理层最终没有要求所有项目都保持原计划,而是把两个低价值项目延后,给平台团队保留故障响应容量,并让高风险模块安排第二位工程师参与。其价值不是让每个人更忙,而是让有限资源的使用与业务优先级相匹配。

5. 使用某项目管理平台时,先检查治理设计
在 100 人以上的中大型组织中,跨项目依赖、权限边界、流程差异和管理视图通常比单个任务列表更难处理。若考虑使用 PingCode 这类面向中大型企业及 100 人以上组织的研发协作平台,我建议先用一个业务线或一个跨团队项目验证流程,而不是一开始就要求全公司照搬同一套模板。
试点时重点确认四件事:需求和任务是否能关联到交付目标;负责人、状态和依赖是否易于维护;管理者是否能按团队和项目查看负荷;数据是否支持周期复盘。还要提前确定哪些字段是必须填写的,避免把表单做得过重,导致一线人员为了完成记录而重复录入。
工具上线前后应保持指标口径稳定,至少选取一个迭代周期对比记录完整度、依赖响应时间、计划外工作识别率和会议准备耗时。若只是新增了看板,却没有减少重复汇报或加快决策,就不能把“数据更全”直接当作效率提升。
六、全流程做法:把资源管理嵌入协同节奏
1. 需求进入:先设入口,再谈排期
需求入口混乱,会让资源规划永远追赶临时任务。团队应约定什么信息齐备后才能进入评估:业务目标、受影响用户、验收条件、期望时间、风险依赖和业务负责人。信息不全的需求可以进入探索池,但不应直接占用正式交付承诺。
入口机制不必复杂,关键是明确“谁有权新增工作”和“谁能决定优先级”。紧急需求可以绕过常规评审,但必须补记原因、影响范围和被挤出的工作。否则,所谓紧急通道会逐渐变成默认通道。
2. 优先级评估:比较价值、时效和代价
优先级不能只看提出者级别或声音大小。团队可以用统一问题框架比较:预期价值是什么;时效约束是否真实;不做的风险有多大;完成所需能力是否稀缺;是否会挤占关键路径资源。
不一定要把所有因素压缩成一个精确分数。很多时候,明确分为“必须现在做”“本周期优先”“等待证据”“暂不投入”四类,更容易形成共识。对争议项,记录决策人和复核时间,比假装有一个客观分数更诚实。
3. 产能规划:按角色与时间窗核对
产能规划至少要从团队层和关键角色层各看一次。团队层确认本周期总体可承诺工作量;角色层检查架构、测试、数据、安全、运维等共享能力是否被重复占用。对关键角色,应标明可用时间窗和替代人选。
避免把人员拆成过细的百分比承诺。例如一人同时服务五个项目,每个项目占 20%,在表格里可能很整齐,实际却可能每天都在切换。优先考虑阶段性集中投入,或通过明确服务窗口减少打断。
4. 任务分解:让结果、负责人和依赖同时清晰
任务应拆到可以检查进展和验收结果的粒度,但不要拆成需要频繁维护的微型活动。任务过大,看不出风险;任务过细,管理成本又会超过信息价值。团队可以从“一个人或一个小组能在数日内给出可验证结果”开始试验,再按实际协作情况调整。
每项关键任务应包含负责人、参与者、完成定义、依赖对象和预期时间。依赖不是一句“等接口”,而要说明接口提供方、需要的内容、最晚时间和未交付时的替代方案。
5. 执行协同:用短周期暴露偏差
日常协同的重点不是反复汇报任务百分比,而是发现阻塞和变化。团队可以围绕三个问题进行短会:昨天以来有什么实际进展;下一步要完成什么;当前需要谁做决定或移除障碍。
对跨团队工作,建议设置固定的依赖检查节奏。若关键依赖连续两个检查周期没有进展,应升级到有决策权的人,而不是让执行人员无限期等待。等待本身需要被记录,因为它会影响容量判断和后续估算。
6. 变更管理:新增事项必须带来明确取舍
中途变更不可避免,但必须把影响显性化。发生新增需求时,团队应更新范围、负责人、日期和被替换的工作。若业务方坚持所有承诺不变,管理者需要明确说明这会增加的风险,例如测试时间被压缩、技术验证被取消或交付日期可信度下降。
这不是用流程阻碍业务,而是让业务选择真实成本。真正高优先级的事项值得插入,但它不应该伪装成“对原计划没有影响”。
7. 收尾与复盘:校准系统,不追责单次估算
项目结束后,复盘资源管理不只问“为什么延期”,还要看:计划外工作占了多少;最大等待发生在哪个环节;哪些技能出现单点;需求变更是否及时做了替换;缺陷与返工是否与赶工有关。
估算偏差应按类别归因。如果偏差来自需求不清,就改进需求入口;来自外部依赖,就提前约定接口和升级路径;来自故障负担,就为维护留容量。把所有偏差归咎于“估算不准”,只会催生更精细但更虚假的数字。
七、不同情况下的行动建议:先解决当前最紧的约束
1. 小团队:优先保证聚焦和备份
小团队通常没有专职资源经理,也不适合引入复杂审批。负责人可以每周维护一张轻量工作视图,列出目标、负责人、阻塞、依赖和预计完成区间;每两周检查一次在制工作是否过多。
当关键模块只有一位熟悉者时,不要立刻让其兼顾更多项目。先安排结对或代码走读,优先建立第二位可独立处理常见问题的人。小团队最需要的往往不是更多报表,而是减少同时进行的工作和避免关键知识集中在单人手中。
2. 快速增长团队:优先统一资源语言
团队规模快速增长时,同一个词可能代表不同状态:有人把“开发完成”理解为代码提交,有人理解为测试通过。应先统一工作状态、完成定义、优先级级别和依赖记录规则,再讨论是否增加更复杂的组织层级。
同时,留意新成员带来的辅导成本。扩招后短期产能不一定立刻上升,资深人员会投入面试、培训和评审。计划中若忽略这些工作,容易误判扩招效果。可把新人独立承担任务所需时间作为人才培养指标,而不是只统计入职人数。
3. 多项目并行团队:优先控制在制品数量
多个项目抢同一批人时,先把所有已启动项目放在同一张视图中,识别每个项目的业务优先级、关键资源和当前阶段。随后暂停价值最低或依赖未就绪的工作,把资源集中到能形成完整交付的少数项目。
这可能让某些项目的启动时间变晚,但通常比所有项目都开工、全部缓慢推进更容易获得可验证结果。若组织必须同时推进多个项目,至少要明确每个项目的最小核心团队和共享资源服务窗口。
4. 故障频繁团队:先为运维和恢复留容量
如果计划经常被线上事故打断,应把故障响应、根因分析和预防性改进纳入工作计划,而不是把它们视为“额外工作”。对故障建立分级、值班、升级和复盘机制,减少每次事件都临时寻找负责人。
当事故负担持续上升,应分析故障来源、重复类型、恢复时间和受影响业务。若团队只增加响应人手,却不处理重复故障根因,资源会长期被救火吞噬。此时,给稳定性改进安排可保护的时间,可能比继续扩大功能团队更有价值。
5. 关键专家稀缺团队:保护专家时间并降低单点
专家资源被频繁咨询时,直接让其加入更多项目通常会进一步加重瓶颈。可先设置咨询时段、方案评审入口和清晰的升级条件,让常规问题通过文档、示例或轮值解决。
对于关键系统,安排备份人员参与设计、发布和故障演练。备份不意味着短期内达到专家水平,而是先确保能完成常见操作、识别风险并在专家不可用时维持服务。
6. 正在进行数字化转型的组织:先处理口径,再扩大工具覆盖
如果不同部门对项目状态、工时、优先级和验收方式各有定义,先挑选一条业务链路建立共同口径,再逐步扩展。统一口径不等于统一所有流程,产品探索和合规交付的节奏可以不同,但共享信息的含义要一致。
工具选型应结合组织规模、权限要求、流程复杂度、集成能力、数据治理和落地成本。试点时除了看功能清单,也要测量迁移成本、培训时间、重复录入和管理维护工作量。看起来功能丰富的平台,如果一线使用门槛过高,最终可能只留下管理层维护的数据。
八、不同情况下的取舍:资源管理没有零成本方案
1. 加人还是缩范围
当工作明显超出当前产能,常见选择是增加人员、缩小范围或调整日期。加人适用于任务可以并行拆分、技能匹配较好且有足够辅导能力的情形;若工作高度耦合、交付时间很近,新增人员可能增加沟通和培训成本,短期反而拖慢进度。
缩范围适用于核心价值可以独立交付、非核心功能可后续补齐的项目。延期适用于质量、合规或数据迁移风险不能被合理压缩的场景。决策时要比较完整成本,而不是只看“是否按最初日期上线”。
| 选择 | 更适合的情况 | 主要代价 | 决策前核对 |
|---|---|---|---|
| 增加人员 | 工作可并行、技能相近、辅导资源充足 | 培训、沟通和集成成本上升 | 新增人员能否承担独立工作包 |
| 缩小范围 | 核心与非核心功能可分离 | 部分用户价值延后兑现 | 最小可交付结果是否完整可用 |
| 调整日期 | 关键路径、质量或合规风险不可压缩 | 市场窗口或业务收益可能延迟 | 延期是否换来可验证的风险下降 |
| 外部支持 | 任务边界清晰、交付标准可验收 | 知识转移、协作和安全治理成本 | 是否有内部负责人接收与验收成果 |
2. 专业化分工还是多技能团队
专业化有利于深度和复杂问题处理,但容易形成队列和单点;多技能团队能提升局部自治,却要求持续学习和更高的人员培养投入。高风险、需要深度积累的领域可保留专业角色,同时通过轮值和结对降低知识孤岛。
不要把“每个人什么都会”当作韧性。更现实的目标是:关键工作有人主责、有可用备份;常见任务有文档和自动化支持;稀缺专家能够把时间投入真正需要其判断的工作。
3. 标准化流程还是保留团队差异
标准化有助于跨团队协作、审计和资源汇总,但过度统一会削弱探索型工作的灵活性。适合标准化的是共同语言和关键控制点,例如优先级定义、风险升级、状态含义和验收原则;具体开发节奏、评审方式和任务粒度可以按团队特点调整。
当流程导致一线重复填报或延迟决策时,应检查它是否提供了足够的风险控制价值。流程不是越多越成熟,而是每一步都能说明它要减少哪一种错误。
4. 追求高利用率还是保留缓冲
在需求稳定、工作可预测、故障少的阶段,团队可以提高计划内投入比例;在发布窗口密集、系统稳定性差或依赖变化频繁时,缓冲应相应增大。缓冲不是闲置,而是为不确定性付出的保险成本。
如果管理层需要解释缓冲,可以展示其使用去向:突发故障、客户问题、跨团队等待或高风险验证。缓冲长期未被使用时,可以调整容量假设;若总被用完甚至不够,说明团队承诺方式或工作系统需要改变。
5. 集中管理资源还是由团队自治
集中协调适用于共享资源冲突严重、战略优先级变化频繁的组织,但可能增加审批层级和响应时间。团队自治适用于目标稳定、边界清楚、团队能力成熟的环境,但跨团队依赖多时容易产生局部最优。
实践中可以采用分层决策:团队决定日常任务顺序和内部协作;业务负责人决定目标与优先级;跨团队资源委员会处理共享专家、重大冲突和不可逆承诺。决策权越靠近实际信息,越需要明确授权边界。
九、可执行的 30 天启动方案:从看见工作到改变决策
1. 第一周:建立真实工作清单
先不追求完整系统,集中收集当前所有已承诺工作、负责人、状态、依赖和截止条件。把计划内项目、维护工作、支持请求和待决需求分开标记,避免新增工作被混入已有承诺。
- 列出正在进行和即将启动的工作。
- 标记每项工作的业务负责人和验收条件。
- 识别共享专家与关键依赖。
- 单独记录计划外支持和故障工作。
2. 第二周:找出过载点和重复承诺
把清单按团队、角色和时间窗口查看,重点找出同一人被多个项目同时承诺、关键能力只有一人掌握、长期阻塞却仍被标记为进行中的工作。此阶段的目标是发现事实,不是立即给个人贴上“产能不足”的标签。
与团队核对记录是否反映现实。若状态更新需要大量额外填报,可先删去没有决策用途的字段。管理视图应帮助团队减少解释成本,而不是增加一份维护负担。
3. 第三周:明确优先级与变更规则
由有决策权的人确认当前目标排序,并对冲突工作做出明确取舍。同步约定新增紧急工作的流程、被替换工作如何记录、依赖超时如何升级,以及哪些日期属于外部硬约束。
若优先级无法达成共识,至少记录争议点和决策期限。团队可以暂缓不可逆投入,先进行范围有限的验证,避免在决策悬而未决时消耗大量产能。
4. 第四周:用一组指标复盘试点
经过一个周期后,比较计划内外工作占比、关键依赖等待时间、承诺兑现情况和缺陷返工趋势。指标不需要一次性覆盖所有维度,先选能触发行动的少数指标,并记录口径和数据来源。
复盘时问:哪些工作进入太晚;哪些产能假设失真;哪些决策等待时间最长;哪些流程没有产生价值。下一轮只改少数关键规则,避免同时引入多个变化后无法判断原因。
5. 衡量试点是否值得扩大
试点成功不等于看板数量增加,也不等于所有人按时更新状态。更重要的是,管理者是否更早发现资源冲突;团队是否更少背负互相矛盾的承诺;跨团队问题是否更快得到决策;成员是否能更可预测地完成工作。
若这些变化没有出现,先检查目标排序、决策授权和输入质量,不要急着扩大系统覆盖范围。数字化的价值在于让更好的管理决策更容易发生,而不是让每一项工作都留下更多字段。
十、结尾:把资源管理变成一种诚实的协同机制
1. 团队真正需要的是可持续的交付能力
研发资源管理最容易走偏的地方,是把人当作可以任意切分的产能单位,再用精细排期掩盖需求冲突、能力短缺和依赖等待。更可靠的做法,是承认工作有不确定性,让目标、容量、风险和取舍都能被看见。
管理者不必追求每个人时时刻刻都满负荷,也不必假设计划可以完全准确。真正成熟的团队,能够说明为什么选择这项工作、暂缓哪项工作、当前最可能的风险是什么,以及出现变化时由谁作出决定。
2. 下一步从一个真实瓶颈开始
如果团队现在只做一件事,我建议从最近一次延期或频繁打断中选一个具体问题,回看工作入口、依赖、技能和容量记录。不要先写一份庞大的资源制度,也不要先把所有任务重新录入系统。先找到一个重复出现、能够被验证的瓶颈。
然后用一个迭代试行:明确当前优先级,记录实际计划外工作,给关键依赖设负责人和升级时间,并在新增需求时说明替代项。复盘数据后再决定是否调整团队结构、增加工具或改变排期方式。
资源管理的质量,不看表格把人排得多满,而看团队能否在变化发生时做出透明、及时且有代价意识的选择。这也是研发团队从“忙着推进”走向“可靠协同”的关键一步。
常见问题解答(FAQ)
1. 研发团队如何判断资源是否已经超负荷?
我看排期表时,发现每个人都排得满满当当,但迭代还是经常延期。我想知道,应该看工时利用率,还是有更可靠的办法判断团队是否超负荷?
不要把“排满”当成“可交付”。可以按人和迭代统计承诺工作量、实际完成量、临时插入任务和等待依赖的时间。举例来说,一个 6 人团队每人每周名义上有 40 小时,但扣除会议、支持和日常沟通后,可用于计划工作的时间可能只有约 25 至 30 小时;如果仍按 40 小时分配,延期就会成为常态。
实际操作时,先用最近 3 个迭代的数据估算团队可交付容量,再预留约 15% 至 20% 给缺陷处理和突发事项。若连续两个迭代承诺完成率低于 80%,优先检查需求变更、依赖等待和估算偏差,不要立刻归因于个人效率不足。
2. 研发资源应该如何分配,才能兼顾新需求和技术债?
我所在的团队总是优先做业务需求,结果维护成本越来越高;但如果专门安排人处理技术债,又担心业务交付受影响。我该怎样设定比例,才不至于两头都顾不好?
不要把技术债当成一个固定比例就能解决的问题,应先看它是否已经拖慢交付或增加故障风险。可以将工作分为业务交付、缺陷与稳定性、技术改进三类,按季度复盘实际投入与结果。作为起点,可尝试把每个迭代约 10% 至 20% 的容量留给维护和技术改进;
若线上故障频繁、构建时间持续变长,比例应提高,并明确对应的风险指标。比如某模块每次修改都要回归两天,就先记录回归耗时、相关缺陷数和变更频率,再决定是否投入重构。这样团队讨论的是可验证的交付成本,而不是“技术债重要不重要”的抽象争论。
3. 跨职能研发团队怎样减少协同中的等待和返工?
我发现产品、设计、研发和测试都按各自计划推进,但任务交接时经常才暴露信息不全或依赖未就绪。我不想再靠增加会议解决问题,有没有更轻量的协同办法?
协同效率的关键通常不是会议数量,而是任务进入执行前是否具备清晰的输入,以及阻塞是否能及时暴露。可以为需求设置简短的就绪条件:目标用户与验收标准明确、设计方案可评审、外部依赖有负责人和预计时间;进入开发后,再约定代码评审、测试环境和发布窗口。
每个工作日只需异步更新三项内容:已完成事项、下一步、当前阻塞及需要谁决策。若某项任务阻塞超过一个工作日,就升级处理,而不是等到迭代末尾。复盘时统计因需求不清、依赖延误和测试环境问题造成的返工或等待天数,才能找到最值得改进的交接环节。
4. 研发团队如何从需求排期一直管理到上线复盘?
我想把需求评审、任务分配、开发、测试和发布串成一套流程,但担心流程太重,大家只是在更新状态。我该怎样设置必要的检查点,又如何判断它们真的有用?
流程应围绕决策和风险控制设计,而不是围绕填表设计。可以设置四个检查点:需求确认时明确验收结果与优先级;迭代计划时核对团队容量和跨团队依赖;测试前确认变更范围、回归重点和回滚方案;上线后复盘实际结果、缺陷与偏差原因。每个检查点只保留能改变决策的信息,例如负责人、截止时间、验收条件和阻塞项。
用连续几个迭代的数据观察需求从确认到上线的周期、延期原因、上线后缺陷和计划变更次数。如果字段很多但这些指标没有改善,就删减记录项;如果某个检查点能提前发现依赖冲突或发布风险,再保留并明确责任人。
核心关键词
文章包含AI辅助创作:团队管理指南:研发团队如何做好资源管理,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/533568
读者评论
我们组过去总按每人每月工作日排需求,线上支持和评审时间常被漏掉,最后只能靠加班补。用近几周记录重算容量后,计划确实保守了些,但延期反而少了。
技能矩阵有用,不过维护成本也不低。团队规模不大时,我更倾向先把关键模块的备份人选和结对安排记清楚,不必给所有技术能力逐项打分。
文中强调新增高优先级工作要说明替代项,这点在跨部门协作里最难落地。若没有明确的决策人和升级时限,团队往往还是会把新任务接下来,建议把变更规则落实到具体负责人。
