资源分配最佳实践:研发团队资源管理入门指南,常见问题

研发团队资源分配最常见的失误,不是“人不够”,而是把所有人的时间都当成可以整块挪动的空白。一个看似有 20 人的团队,扣除维护、评审、支持、请假、跨团队协作和上下文切换后,真正能稳定投入新项目的时间可能不到计划值的七成。资源管理的第一步不是把任务平均分给每个人,而是弄清楚:团队能交付什么、谁具备关键能力、哪些工作必须保留缓冲,以及临时变化由谁来做取舍。

本文把资源分配看作一套滚动决策机制,而不是一次性排班。文中涉及的数字会明确标注为示意数据或情景模拟,不代表行业统计;案例用于说明计算方法,团队应以自己的历史工时、交付记录和中断数据校准。对于中大型研发组织,PingCode 等项目管理平台可以帮助集中呈现项目、人员、工作项和进度,但工具只能提高信息可见性,不能替管理者做优先级判断。

一、先讲结论:资源分配不是把人排满

1. 管理目标是可兑现的交付,而不是满负荷利用率

我在审视研发计划时,首先看承诺是否能兑现,而不是看每个人的日历是否被填满。日历空白可能代表缓冲、等待决策或专注时间;日历满格也可能只是把不确定性藏进了加班、延期和质量风险里。资源管理的目标应是稳定交付高优先级结果,同时让负荷、依赖和风险可见。

如果管理者把“人都忙着”当成效率证明,团队很容易出现三种错觉:任务看起来都有人负责,实际关键工作仍在排队;每个人的计划都很满,但跨职能依赖没有被算进去;短期产出增加了,返工和故障处理却挤占下一周期。资源利用率是诊断信号,不是唯一目标。

2. 先统一口径,再讨论人手够不够

“有多少资源”必须有明确口径。人数、可用人天、专门技能、可投入时段和可承诺产能并不是一回事。一个团队有 10 名工程师,不代表某项工作就有 10 人可用:其中可能有人承担值班,有人正在处理线上问题,也可能只有一人掌握关键系统的发布权限。

我建议先按周或双周计算团队可承诺产能,再按能力和项目拆分。口径中至少区分计划工作、维护支持、会议协作、休假培训和不确定性缓冲。没有这些分类,所谓资源缺口往往只是把不可见的工作当成了不存在。

3. 用“能力约束下的工作组合”代替平均分配

平均分任务看起来公平,却可能让稀缺能力成为瓶颈。例如,四个项目都需要数据库迁移评审,但只有一位同事熟悉相关架构,给其他人增加任务并不会缩短排队时间。此时应该管理的是专家负荷、评审入口和知识扩散,而不是让每个人的任务数相同。

资源分配应同时回答四个问题:哪些工作值得做,哪些能力是约束,工作之间有哪些依赖,出现变化时牺牲什么。只要其中一个问题没有答案,详细到小时的计划也可能只是表面精确。

4. 资源计划应有时间边界和变更规则

长期预测适合判断招聘、外包和路线图风险,短期计划才适合确认具体人员与交付承诺。对多数研发团队来说,可以用季度视角做能力和项目组合判断,用月度视角校正负荷,用一到两周的节奏承诺具体工作。这个节奏不是统一标准,核心是随着预测距离拉长,减少人员级的细节承诺。

任何计划都需要变更规则。临时插入高优先级工作时,要说明它替代了什么、由谁批准、影响哪些承诺、何时复盘。没有替代项的新增需求,不是资源决策,而是把成本转移给团队。

二、为什么资源计划总是失真:研发现场的真实约束

1. 研发人员的工作时间并不等于项目时间

研发工作会被代码评审、故障响应、需求澄清、技术方案讨论、环境等待和跨团队沟通切割。团队如果只统计编码时间,就会低估交付所需的完整协作成本;如果把所有活动都归入项目工时,又可能失去识别中断和流程瓶颈的能力。

在做计划时,我会把“工作时间”拆成可以解释的用途,而不是追求对每一分钟的控制。资源估算通常以人天或人周为单位更实用,颗粒度过细会制造精确错觉。对还没有完成方案澄清的工作,给出区间比给出单一数字更诚实。

2. 多项目并行会产生看不见的切换成本

一名工程师同时承担三个项目,不意味着三项工作可以各自得到三分之一的注意力。不同代码库、业务规则、沟通对象和发布节奏之间的切换,会增加恢复上下文的时间。任务越依赖连续思考,频繁切换的损耗越明显;支持类工作则可能本身就要求快速响应,不能简单合并成一段长时间。

因此,评估并行项目时,我会看每个人的“活跃责任数”,而不只看任务数量。若一位关键同事同时负责多个高优先级工作,应该优先减少并行、明确代理人,或把决策和执行拆开。增加一个新项目之前,先检查是否能暂停一个旧项目,通常比把所有项目都摊薄更有效。

3. 需求变化与人员变化都要进入计划

计划不准不一定意味着估算能力差,也可能是输入条件变了。产品范围变化、外部接口延迟、合规要求增加、人员休假、线上事件和招聘到岗时间都会影响可用能力。若复盘时只追问“为什么没按计划完成”,而不检查假设是否成立,团队会被迫为系统性不确定性背锅。

我会在计划里区分已确认工作和条件性工作,并给后者标注触发条件。例如,只有在外部接口按期开放后才启动联调;只有在灰度指标稳定后才扩大投放。条件未满足时,团队应转做已排序的替代工作,而不是让人闲等或临时制造新任务。

4. 负责人、执行者和审批者可能是三种不同资源

研发计划常把“某人负责”误读为“某人独立完成”。复杂工作可能需要架构评审、测试支持、安全审查、数据迁移确认和发布审批。若只把主要执行人计入资源计划,工作会在隐性依赖处排队,直到临近上线才暴露。

我通常为关键工作画出最小协作链:谁产出、谁评审、谁提供输入、谁作最终决策。不是所有参与者都要填报工时,但关键岗位的排队时间必须进入交付判断。审批人或专家只有一位时,他们的可用性往往比执行人数量更影响整体周期。

5. 大型组织的难点是口径不一致,而不只是数据缺失

在 100 人以上的组织中,部门可能分别使用“人天”“故事点”“迭代容量”或“项目投入比例”,同一个数字未必能直接比较。某团队把支持工作计入迭代容量,另一团队则把它留在计划外,横向对比就会产生误导。组织越大,越需要统一定义和数据责任人,而不是一张覆盖所有团队的总表。

像 PingCode 这样的项目管理平台,可以用于关联项目、工作项、负责人、状态和计划信息,让管理者更容易发现冲突和依赖。但平台里的字段只有在团队对定义达成一致时才有价值。若各团队用同一字段表达不同概念,报表只会把差异包装成整齐的数字。

三、常见误区:看似精细,实际让决策更差

1. 误区一:把每个人排到 100% 才算资源利用充分

满负荷计划把系统推到没有吸收波动的状态。一旦出现故障、需求澄清或关键依赖延期,团队只能通过加班、降低质量或挤掉其他工作来恢复。高利用率可能在短期内提高局部产出,却会延长等待时间并放大变化的影响。

计划中要保留缓冲,但缓冲不是任意留白。它应根据中断频率、工作不确定性和团队响应职责设定,并在复盘中校准。如果团队长期承担值班支持,就不能把全部名义工时分配给路线图项目,再把线上问题称为“意外”。

2. 误区二:把工作平均分给所有人

平均分配忽视技能、熟悉度、权限和任务依赖。把同样数量的工作派给新人和系统专家,可能看起来公平,实际会让新人承担超出当前支持能力的任务,也让专家陷入高频救火。更好的做法是把任务分成可独立交付、需要指导和必须由特定角色处理几类,再安排学习与交付的比例。

公平不等于每个人工作量相同,而是分配依据透明、发展机会合理、负担有迹可循。对于长期承担隐性支持的人,应让这部分贡献进入计划和认可机制,不要只奖励容易被看见的项目功能。

3. 误区三:用工时准确预测复杂工作的交付日期

工时估算回答的是“投入多少”,不自动回答“什么时候完成”。如果工作依赖外部审批、测试环境或其他团队,实际周期受排队和等待影响。多个任务串行时,关键路径上的延迟会直接推迟交付;并行任务则可能受共享专家和集成窗口限制。

对复杂工作,我会同时记录工作量区间、依赖条件和最早可启动时间。管理者需要区分努力时间与日历时间。用 20 人天除以 4 人推算出 5 天,只有在工作可并行、输入齐备、没有共享瓶颈且协调成本可忽略时才成立,而这些条件很少同时满足。

4. 误区四:用历史速度直接比较团队

团队速度适合帮助团队自身校准承诺,不适合作为跨团队绩效排名。不同团队的工作难度、故事点尺度、支持负担和质量标准可能不同。把速度放在排行榜上,容易诱发点数膨胀、拆分方式变化和挑选容易任务,反而损害数据可信度。

跨团队管理更适合比较交付周期、计划变更率、缺陷逃逸、阻塞时长和业务结果,同时解释团队上下文。任何一个指标都可能被局部优化,不能单独作为奖惩依据。

5. 误区五:用“项目优先级高”代替明确取舍

多个项目都被标为最高优先级时,优先级就失去了排序功能。部门负责人可以分别认为自己的工作最重要,但最终要由有权做组合决策的人比较收益、时限、风险和机会成本。没有明确的取舍人,团队就会被迫通过加班和隐性降质来执行相互冲突的承诺。

每次新增高优先级工作时,应明确暂停、延后或缩小的工作。若不做替代决策,团队面对的不是“执行力问题”,而是容量超过上限。

6. 误区六:上线资源工具就能解决资源冲突

工具能汇总信息、提示冲突、保留决策记录,但不能替代目标排序、能力判断和责任划分。系统显示某人还有 30% 空闲,不代表他能承担任何新任务;空闲可能正是为故障响应、深度工作或关键交付预留的。

工具选型应从决策问题出发:需要发现过载、追踪技能缺口、管理跨项目依赖,还是统一不同部门的计划口径?先确定用例和字段定义,再配置视图和自动化。否则容易把原有混乱搬进系统,增加填报成本却没有减少冲突。

四、专业判断逻辑:从需求到可承诺产能

1. 先定义可用产能的计算口径

一个可操作的起点是按人周估算,而不是把全年工作日都当作项目容量。可承诺产能可以用“名义可用时间减去固定职责、已知缺勤和明确预留,再乘以历史交付系数”做初步估算。这个计算的用途是暴露假设,不是制造一个看起来精准的结果。

例如,某团队在一个四周周期内有 8 名全职工程师,名义上约 160 人日。若固定支持、例会与协作占 24 人日,计划休假占 8 人日,团队预留 16 人日处理不确定事项,则可进入项目组合讨论的约为 112 人日。这里的数字是示意计算,实际比例应由团队历史记录校准。

折减系数尤其要谨慎使用。若过去多个周期中,计划投入 100 人日的工作平均只完成 80 人日,先查明差异来自中断、估算偏差、依赖等待还是范围变化,再决定如何调整。直接给所有工作乘一个“经验系数”可以暂时改善预测,却会掩盖真正的瓶颈。

资源分配最佳实践:研发团队资源管理入门指南,常见问题

2. 建立能力矩阵,识别真正的稀缺资源

资源盘点不能只按岗位名称分组。团队需要识别关键能力是否有单点依赖,例如特定服务的发布权限、数据库迁移经验、性能调优能力或合规评审资质。能力矩阵可以采用简单的熟练度等级:可独立承担、可在指导下承担、正在学习、暂不承担。它的重点是辅助派工和培养,不是给员工贴永久标签。

当某项能力只有一人掌握时,不能只把该人多排几个小时。要评估替补培养周期、文档和自动化能否降低依赖,以及是否可以调整工作顺序。若专家的工作无法拆分,应把其可用窗口视为团队容量约束,而不是普通的人员总量。

3. 用依赖图看交付时间,而不是只加总人天

对于跨职能项目,我会把主要工作拆成有先后关系的节点,并标记输入、输出、负责人和等待条件。开发、测试、安全审查和上线准备可能并行,也可能串行。真正决定交付日期的通常是关键路径及其缓冲,而不是所有任务的总人天。

如果测试环境必须等基础设施团队完成配置,安排更多开发人员并不会缩短等待。此时有效措施可能是提前预订环境、提供模拟接口或拆分验收范围。资源计划的价值之一,就是让团队区分“缺少执行人”和“工作尚未具备开工条件”。

4. 区分必做、可选和条件性工作

组合计划不应只有一列“本期工作”。我会把工作分为承诺项、候选项和条件性项:承诺项在当前容量内完成;候选项只有释放容量后才进入;条件性项需在某个事件发生后启动。这样遇到变化时,团队可以按预先约定的顺序调整,而不必每次从零争论。

优先级应基于业务价值、时限风险、依赖解除能力、风险降低和实施成本综合判断。数字评分可以辅助排序,但不能取代讨论。例如,一项工作评分较高,却因为关键外部输入尚未到位,短期内不具备开工条件,便可能不应立即占用执行资源。

5. 用分层计划控制承诺精度

远期计划关注项目组合和能力缺口,中期计划关注依赖和容量,近期计划关注具体任务与责任人。随着计划时间接近,信息变得更充分,承诺才逐步从区间收敛到具体日期。不要在需求未澄清时就把未来数月的工程师姓名和工时全部锁死。

这种分层方式还能减少伪精确。管理者可以对一个季度给出容量范围,对下一个月确认项目阶段,对下一个迭代确认可验收的工作。若外部变化使预测失效,更新的是相应层级的计划,不必假装最初的详细排期仍然有效。

6. 设置负荷预警和变更门槛

负荷管理需要可解释的阈值,而不是看到红色就一律要求加人。可以设定团队在连续周期内接近容量上限时触发组合复核;关键专家同时承担多个高风险任务时触发负责人评审;计划变更超过约定幅度时要求重新确认范围和日期。阈值应通过团队历史校准,并且是讨论入口,不是自动判罚。

平台可以用负责人、工作量区间、依赖、优先级和状态形成负荷视图。对于中大型组织,可把组织级汇总和团队级执行分开:高层看项目组合和能力缺口,团队看工作项、阻塞和近期承诺。每个视图都应服务于具体决策,避免为了汇总而重复填报。

7. 为高优先级变更制定显式替换规则

当突发需求进入时,先确认是否真有时间要求、影响对象和不做的后果,再判断是否需要打断当前工作。如果必须插入,就指定决策人,选出被延后或缩小的工作,更新受影响的依赖方,并记录调整理由。这样团队才不会在多个承诺同时保留的情况下承担不可能的负荷。

紧急工作结束后还要复盘:它是偶发事件,还是支持能力长期不足?如果相似故障反复发生,单纯追加缓冲并不能解决根因,可能需要改善监控、自动化、值班轮换或系统可靠性。

五、案例与数据观察:一个团队怎样算出真实容量

1. 场景设定:项目不少,真正的瓶颈只有几个

以下是一个情景模拟,不是某家企业的真实统计。假设某研发团队共有 12 人:8 名工程师、2 名测试、1 名产品经理和 1 名技术负责人。团队同时面对核心功能迭代、线上问题治理、平台升级和客户交付支持。管理层看到 12 人,直觉上认为可以并行推进四项工作;团队却连续两个周期出现延期。

进一步盘点后发现,工程师的维护和值班工作没有进入项目计划;测试资源被多个项目共享;技术负责人需要评审架构、处理升级风险并参与客户问题判断。延期并非简单的“人手不足”,而是容量计算不完整、关键能力共享和优先级没有明确排序共同造成的。

2. 先建立容量账本,分清可投入和已占用

团队以四周为一个计划周期,先收集每个角色的可用时间,再标记固定职责、计划工作和缓冲。工程师容量不能直接和测试容量相加后任意互换,因为开发人天不能替代测试验证。技术负责人虽然名义上只有一个人,其评审时段也需要进入依赖计划。

盘点时,团队发现上线支持平均每周期占用约 18 人日,临时故障处理波动明显;测试约 20 人日需要用于回归和发布验证;技术负责人约三分之一时间被跨项目评审占用。以上均为案例设定的情景数据,真实团队应至少回看多个周期,避免用单个异常周期推断常态。

3. 用过去周期解释计划偏差,而不是只改估算系数

团队把过去三个周期的计划工作和实际完成情况按原因分类。分类包括临时支持、外部等待、范围变化、返工和人员缺勤。假设复盘得到的情景分布是:临时支持占未计划工作量的 40%,外部等待占 25%,范围变化占 20%,其余来自返工和缺勤。这里的比例仅用于示范分析结构,不是通用行业基准。

从这个分布看,团队若只把估算整体加大 20%,可能仍然预测不准:临时支持需要容量预留,外部等待需要改善依赖,范围变化需要控制变更,返工则要检查质量和验收条件。原因不同,处理方式也不同。复盘的目的不是给偏差找统一折扣,而是找出能改变结果的杠杆。

资源分配最佳实践:研发团队资源管理入门指南,常见问题

4. 调整工作组合,保护关键路径

在容量和依赖明晰后,团队没有把所有项目平均降速,而是重新排列工作。核心功能保留最小可交付范围,平台升级先完成风险最高的兼容验证,低优先级的体验优化转入候选列表;客户支持安排固定轮值窗口,避免多个工程师被零散请求打断。测试提前参与验收条件设计,减少开发完成后才发现测试环境或数据准备不足。

技术负责人每周集中处理架构评审,并培养一名替补参与常规审查。这样并未立刻增加总人手,却降低了单点等待风险。对必须由技术负责人决定的事项,团队提前提交背景和选项,减少临时会议造成的时间碎片。

5. 用可验证指标跟踪,而非宣称效率提升

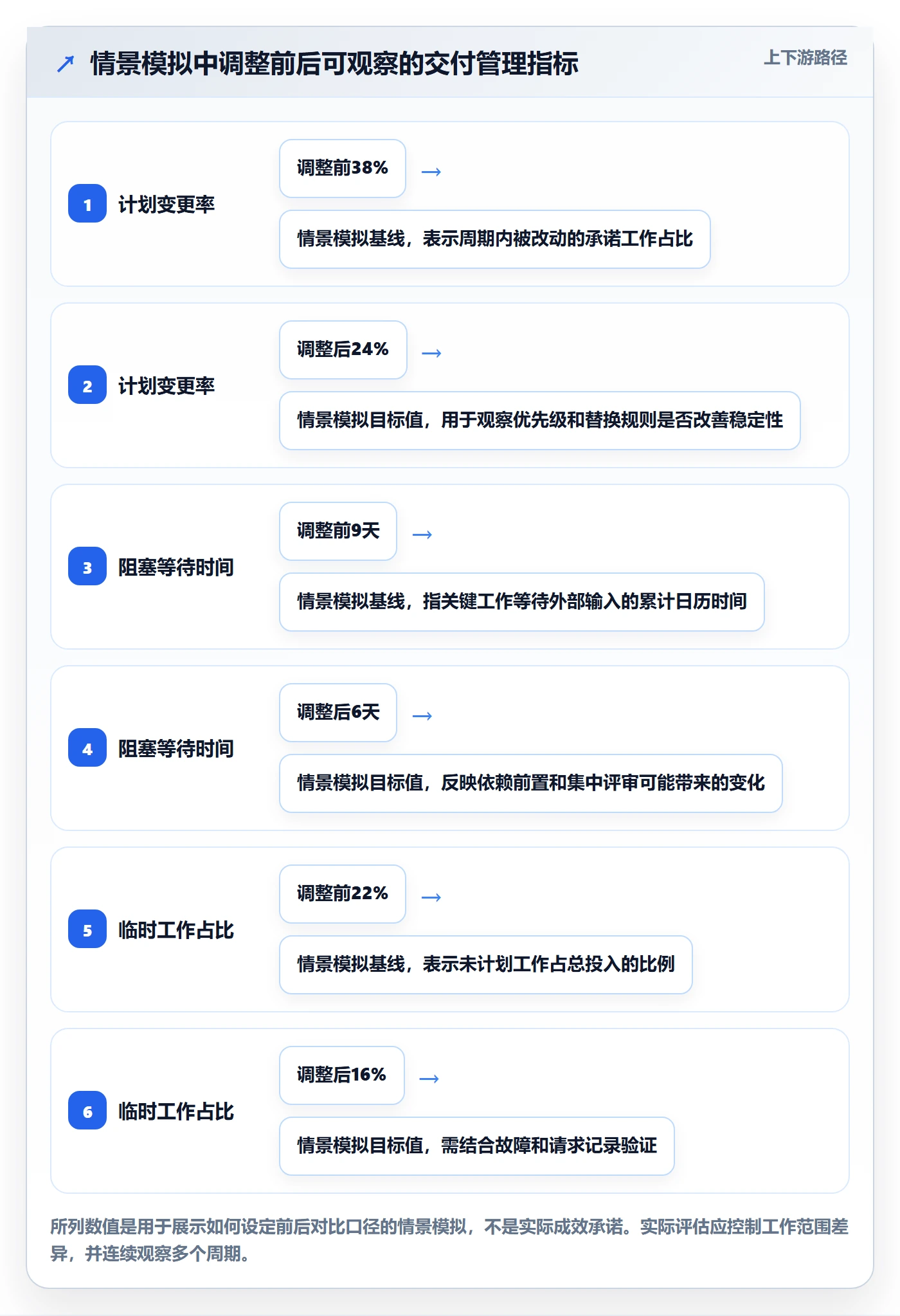

调整后,团队应观察计划变更率、阻塞等待时间、临时工作占比、交付周期、缺陷逃逸和加班时长。不能仅凭“计划完成率提高”就断言效率改善,因为团队可能通过缩小范围、推迟质量活动或重新定义工作项提高完成比例。

若要判断容量策略是否有效,至少对比多个周期,并记录工作类型和范围变化。比如,支持负荷下降可能来自故障减少,也可能只是请求没有被记录;交付周期缩短可能来自减少切换,也可能是项目难度下降。指标必须和上下文一起解释。

资源分配最佳实践:研发团队资源管理入门指南,常见问题

6. 对数据做交叉核验,避免只看一个仪表盘

若平台显示某工程师负荷下降,团队还应核验其工作是否转移给同事、等待时间是否上升、未记录支持是否增加。若项目状态变绿,也要检查关键验收是否完成,是否存在未关闭的高风险依赖。可视化让异常更容易被发现,但真正的判断仍依赖任务记录、发布结果、故障数据和成员反馈之间的交叉验证。

对 PingCode 等管理平台,建议先选一两个真实的资源决策场景试运行,比如识别多项目冲突或追踪关键专家评审负荷。试运行时记录填报成本、冲突发现提前量和决策所需时间。如果只增加了字段,却没有让任何决策更快或更可靠,就应简化配置或调整流程。

六、不同情况下的行动建议:从轻量做法到组织级管理

1. 10 人以内的小团队:先做一张容量与承诺表

小团队不必一开始建设复杂资源系统。每周确认团队可用时间、固定支持、当前承诺、风险和候选工作即可。表格只要能回答“谁被关键工作占用、下一个瓶颈是什么、临时任务会替换什么”,就比一张精致但没人维护的计划表更有用。

负责人可以每周主持一次短会,重点讨论变化、阻塞和超载,不逐项复述所有任务状态。对于只有一人掌握的能力,指定备份培养计划;对于依赖不明确的工作,先完成澄清而不是立刻排期。小团队最宝贵的是沟通速度,不要用报表替代直接协商。

2. 多项目并行团队:限制活跃项目数

如果同一批人员在多个项目间频繁切换,应优先限制并行项目,而不是继续细分每个人的百分比投入。可通过固定项目小组、阶段性集中资源或设置明确的支持轮值,减少注意力分散。分组并不要求完全隔离,关键是减少同一人员同时承担大量优先级相近的工作。

每次增加一个项目时,管理者应说明它对已有项目的影响。若项目只能获得少量零散时间,且依赖人员无法稳定参与,就要考虑延期启动、缩小范围或更换交付方式。启动项目不等于项目已经拥有可用资源。

3. 线上支持压力大的团队:把中断当作正式工作量

承担值班、客服升级或生产保障的团队,应把支持负荷纳入容量,而不是让它作为项目计划之外的隐性税。可以采用轮值、集中处理时段、分级响应和问题复盘,减少全员随时待命的状态。轮值人选需有足够权限和支持,不应让一位新人独自承担高风险事件。

如果支持占用长期高于预留水平,应优先判断故障是否重复、告警是否噪声过多、常见操作是否能自动化。永久增加缓冲会保护计划,却可能让可靠性问题长期得不到处理;一味压缩支持时间则可能让事故风险上升。

4. 稀缺专家被多团队共享:管理排队和替代能力

对架构师、安全专家、数据工程师或发布负责人等稀缺角色,建立清晰的服务入口和评审节奏,通常比临时拉人更有效。需求提交时提供必要背景、风险级别、期望时间和可选方案;紧急请求要说明不处理的后果,并由指定角色确认优先级。

如果排队持续增长,可以从三条路径处理:减少非必要评审、培养替代能力、拆分专家必须做的判断与可由他人完成的执行。招聘是可能选项,但从提出需求到新人能独立承担工作通常需要时间,不能把招聘人数直接当作当前周期的可用容量。

5. 100 人以上组织:建立共同语言和分层治理

中大型组织的资源管理需要既能看全局,也不把团队变成填表部门。组织级治理负责项目组合、跨部门依赖、关键能力缺口和资源冲突升级;团队级治理负责近期承诺、工作拆分、阻塞处理和质量反馈。两层之间应共享定义和关键事实,而不是要求团队重复维护多份数据。

工具侧可以从项目、团队、角色、工作项、依赖和时间周期等基础实体开始设计。PingCode 主要面向中大型企业及 100 人以上组织,可作为项目和研发协作信息的集中承载方式之一;是否适用,应看现有流程、权限要求、数据集成和实际使用成本,不能只按规模或功能清单判断。

组织推广时先选具有代表性的团队试点:一个多项目团队、一个支持负荷高的团队和一个跨部门依赖明显的团队。观察他们是否能用相同口径回答资源冲突,而不是要求所有团队立即改变工作方法。试点发现的字段歧义和权限问题,应先修正,再逐步扩展。

6. 资源缺口来自长期需求时:招聘、外包、降范围三选一或组合

招聘适用于长期、持续且需要内部知识积累的能力缺口,但存在招聘周期、培养周期和团队管理成本。外包适用于边界清楚、验收可定义、知识泄漏风险可控的工作,若任务高度依赖内部架构和频繁变化,交接成本可能抵消短期人力收益。

降范围适用于核心价值可以通过较小版本实现的情况。它不是削减质量,而是先交付最关键的能力,把次要功能、边缘场景或低优先级自动化移到后续。三种选择都要核算总周期和风险,不能只比较表面人天价格。

7. 需求不确定时:先买信息,再买产能

若工作范围和技术路径尚不清楚,直接增加人手可能扩大协调成本。可以先安排短期探索、技术验证、用户访谈或风险评估,明确关键假设和最小可行范围,再决定需要多少执行资源。探索工作也应设时间盒和决策输出,避免无限期研究。

当需求仍处于条件性阶段,保留候选容量比提前承诺具体人员更稳妥。等触发条件满足后,再在组合计划中确认投入;若条件迟迟不满足,团队可以继续推进已排序的替代工作,而不是围绕不确定项目空等。

七、不同情况下的取舍:没有一种分配方式适合所有团队

1. 高利用率与交付稳定性之间的取舍

提高利用率能减少部分空闲,但也减少吸收波动的空间。需求稳定、工作可重复、支持负荷低的团队,可以把计划做得更紧;面对高频中断、复杂依赖或探索性工作时,则需要更多缓冲。缓冲的大小不应照搬其他组织,而应由实际波动和业务风险决定。

如果管理层要求极高利用率,就要接受更长等待、较多计划重排或更高的加班风险,并明确谁承担这些成本。把风险转嫁给一线却不计入决策,是最差的取舍方式。

2. 专业化与人员灵活性之间的取舍

专业化能提升复杂任务的质量和速度,但可能形成单点依赖;轮岗和交叉培养提高弹性,却会带来短期学习成本。对于高风险核心能力,至少要有替代方案或清晰恢复机制;对低频、低风险技能,则不一定值得让所有人都达到专家水平。

培养计划要与真实工作结合。让备份人员参与评审、演练发布和故障复盘,往往比单独安排培训更有效。评估培养效果时看能否独立完成特定任务,而不是只看参加了多少课程。

3. 集中团队与跨团队共享之间的取舍

集中团队有利于清晰的优先级和完整责任,但不一定适合所有专业能力;共享专家提高资源覆盖面,却会制造排队和协调负担。工作频繁、上下文紧密、需要快速决策时,专属配置通常更顺畅;需求波动大、能力稀缺且交付边界清晰时,共享服务可能更经济。

选择共享模式时,要公开服务规则、响应等级和升级路径。若每个团队都能随时插队,名义上的共享资源实际上会变成持续冲突的公共资源。

4. 预测精度与计划维护成本之间的取舍

计划越细,维护成本越高,变化后也越容易过期。高风险、强依赖、固定窗口的交付值得更细致地规划;探索性工作和远期路线图则适合采用范围、区间和阶段性检查点。计划粒度应服从决策价值,而不是服从工具字段数量。

如果每周需要投入大量时间更新预计工时,却无法减少冲突或改善日期判断,说明计划可能过度细化。可以从任务级工时回到能力、里程碑和依赖层面,再根据近期风险补充细节。

5. 内部培养与外部补充之间的取舍

内部培养能够沉淀领域知识和协作关系,但需要时间和导师容量;外部补充可以更快获得特定经验,却涉及招聘、融入、权限和知识转移。若技能是长期核心能力,培养通常不能缺席;若需求短期、范围明确且退出成本可控,外部补充可能更合适。

无论采用哪一种方式,都应计算真正达到独立交付所需的时间。新成员入职当天不等于产能当天上线;外部团队也需要了解业务、代码和发布流程。资源计划应按可承担工作的时间估算,而不是按合同生效或入职日期估算。

6. 透明度与隐私之间的取舍

资源视图应帮助团队发现工作过载和协作风险,不应变成对个人进行分钟级监控的工具。管理者可以查看项目层面的负荷、能力覆盖和阻塞情况,同时限制不必要的个人敏感信息访问。数据收集范围越大,越要说明用途、权限、保留周期和纠错方式。

如果成员认为资源数据会被用于惩罚性排名,就更可能少报支持、夸大估算或把任务移出系统。透明度需要建立在可信使用规则上:数据用于改善决策和流程,不应脱离上下文单独评价个人绩效。

八、资源管理落地清单:先建立闭环,再增加复杂度

1. 第一步:确定资源管理要解决的决策

先选一个具体问题作为切入口,例如“为什么关键项目总在测试阶段排队”或“为什么临时需求不断挤占计划”。把问题写成可观察的现象,明确谁需要据此做什么决策。没有对应决策的问题,不必急着建立新的指标和表单。

2. 第二步:统一最小数据口径

至少定义团队、角色、工作项、项目优先级、周期、可用时间、支持负荷、依赖状态和变更原因。口径要短、易理解、能被日常流程自然记录。对暂时无法可靠估算的工作,用区间或等级表达,不要为了统一而伪造精度。

3. 第三步:回看多个周期,找出偏差来源

收集计划与实际之间的差异,按支持、等待、变更、返工、缺勤等原因分类。样本不足时明确说明数据边界,不把一次事故当作常态,也不把平均值当作所有团队都适用的基准。对关键结论,邀请团队成员和依赖方共同核验。

4. 第四步:从一两个团队开始试点

选择问题明显且负责人愿意参与的团队,设定试点周期和成功判断方式。成功标准可以是更早发现过载、减少重复填报、缩短阻塞暴露时间或提升承诺可信度,不应只看系统上线率。试点结束后保留有效做法,删掉没有帮助的流程。

5. 第五步:建立每周、每月和每季度的不同节奏

每周处理近期变化、阻塞和负荷冲突;每月复盘预测偏差、支持负担和能力瓶颈;每季度判断项目组合、招聘和能力建设。会议不需要逐条汇报状态,重点是识别差异、作出取舍和记录决策。

6. 第六步:把临时插入和范围变化纳入变更管理

每项重大变化都记录提出原因、决策人、受影响承诺、替代方案和复核时间。若同一类型变更反复发生,应回到上游检查需求入口、业务承诺或故障治理,而不是每次都以加班吸收。

7. 第七步:定期检查数据是否被误用

观察团队是否为了指标改变工作定义,是否出现支持工作漏报、任务过度拆分、故事点膨胀或质量活动被挤掉。若有,应暂停用相关指标做比较,重新解释数据用途和评估边界。指标只有在反映真实工作、支持真实决策时才值得保留。

8. 一页式资源复盘问题

  • 本周期名义容量、已知固定职责和实际可投入项目的容量分别是多少?计算依据是什么?

  • 哪些关键能力只有一位承担者?如果该人员不可用,工作会等待多久?

  • 本周期最主要的未计划工作来自哪里?是支持、等待、范围变化,还是返工?

  • 哪些工作因共享资源或外部依赖排队?是否能提前安排输入、替代方案或评审窗口?

  • 本周期新增了什么工作,又明确暂停、缩小或延后了什么?

  • 计划完成情况是否受到范围变化影响?是否存在通过降低质量或增加加班换取完成率的情况?

  • 下一周期最重要的一个资源风险是什么?谁负责处理,最晚何时需要决策?

  • 现有工具和数据有没有减少重复沟通、提早发现冲突或改善决策?如果没有,应该删改什么?

九、常见问题:资源分配中的决策边界

1. 研发团队资源管理是不是工时管理?

不是。工时只是理解容量和投入的一种输入,资源管理还要处理能力、优先级、依赖、风险和替代方案。若管理只关注每个人填了多少小时,容易忽略工作价值和等待成本,也可能诱导团队把注意力放在记录时间而非改善交付。

2. 团队应该保留多少缓冲才合理?

不存在适用于所有团队的固定比例。支持负担高、需求不稳定、外部依赖多的团队需要更充分的缓冲;工作稳定、流程成熟且中断较少的团队可以安排得更紧。建议回看多个周期的未计划工作和预测偏差,按工作类型分别设置缓冲,并定期校准。

3. 可以直接用人天比较不同项目吗?

可以用于讨论投入规模,但不能单独代表项目价值、周期或难度。两个项目即使都估算为 50 人天,也可能因关键路径、审批等待、技术风险和团队熟悉度不同而有完全不同的日历周期。比较时至少补充价值、时限、依赖和风险信息。

4. 多项目并行是不是一定不好?

不是。并行可以降低等待并适应不同工作节奏,但并行数量过多会增加切换和协调成本。关键在于并行是否有明确边界、人员是否能稳定投入、共享能力是否形成瓶颈。若每个人每天都在多个项目间切换,应该先检查工作组合和责任划分。

5. 怎样判断该招聘还是调整优先级?

先判断缺口是长期能力不足,还是当前项目组合超过容量。若多个周期都出现同类能力瓶颈,并且业务需求可持续,招聘或培养值得评估;如果缺口来自低优先级项目过多、范围膨胀或等待浪费,先调整组合更直接。招聘无法立即解决当前周期的排期冲突。

6. 工具能否自动算出每个人的最佳分配?

工具可以根据维护的数据提示负荷冲突、技能分布或依赖风险,但“最佳”取决于业务优先级、风险偏好、团队发展和交付承诺。系统可以辅助比较方案,最终取舍仍要由对结果负责的人完成。若输入数据不完整,自动分配只会让错误更快地规模化。

7. 怎样避免资源数据变成员工监控?

只收集与协作和决策直接相关的信息,说明数据用途和权限,不用单一利用率或任务数量排名个人。把资源数据用于发现长期过载、流程等待和单点依赖,并让团队有机会纠正错误记录。信任比更细的追踪频率更重要。

8. 资源计划偏差很大,应该先做什么?

先拆解偏差来源,不要急着给所有估算统一加码。检查范围变化、支持中断、依赖等待、质量返工、人员可用性和计划口径,再选影响最大的原因做一个周期的改进试验。能解释的偏差才可能被管理,无法分类的偏差通常意味着记录或流程还有盲区。

十、结语:资源管理的核心,是让取舍提前发生

资源分配不是把每个人的时间切成更小的格子,而是让组织在承诺之前看见真实容量,在变化发生时明确替代项,在交付之后用证据修正下一次判断。人数、工时和利用率都只是输入;真正决定计划是否可靠的,是工作组合、关键能力、依赖路径和变更规则能否被说清楚。

我的建议是从一个具体痛点开始:选一个反复延期或经常抢占资源的项目组合,连续观察几个周期,记录可用容量、支持负担、关键依赖和变更原因。先用简单表格或现有平台做出可解释的视图,再根据实际决策需要增加自动化。最好的资源计划不是看起来没有空隙,而是能够说明每一项承诺为什么成立、风险在哪里,以及条件变化时准备牺牲什么。

常见问题解答(FAQ)

1. 研发团队资源应该按项目平均分配吗?

我手上有三个项目,团队人数也有限,直觉上平均分人最公平。但项目规模和交付时间差别很大,我担心平均分配反而让关键项目都缺人,该怎么判断?

不建议把“平均”当作默认规则。资源分配应先看项目的业务优先级、交付期限、关键技能依赖和延期代价,再决定投入比例。

举例来说,一个有 6 人的团队同时负责三个项目:若项目甲两周后必须完成合规改造,项目乙是季度内上线的新功能,项目丙是内部体验优化,可以先为甲安排 3 人、乙安排 2 人、丙安排 1 人,并在甲的关键节点结束后重新评估,而不是长期固定比例。

这里的数字只是示例,重点是让每项分配都能对应明确的优先级依据,并约定复盘时间。

2. 怎样避免研发人员被多个项目同时占用?

我发现团队成员经常在几个项目之间切换,会议和临时需求一多,计划中的任务就不断延期。我想知道,除了要求大家提高效率,有没有更实际的资源管理办法?

先把每个人同时承担的进行中工作限制下来,而不是只统计其名义上的项目工时。对于需要连续思考的开发任务,可以从“每人一个主要项目、最多一个辅助事项”开始试行;紧急支持则明确负责人和时间上限,例如每周预留半天处理线上问题。复盘时观察任务切换次数、等待时间和延期原因,而不只看工时填报是否满额。

如果成员每周都在不同项目间来回切换,优先调整项目并行数量或明确需求优先级,通常比继续压缩单项任务估时更有效。

3. 研发资源计划应该留出多少缓冲?

我做排期时如果把所有人都排满,遇到线上故障或需求变更就会整体延期;如果留出太多空档,又担心交付能力没有充分利用。我应该怎样确定缓冲比例?

不要只设一个适用于所有团队的固定比例。可以先查看最近 6 至 8 周的实际记录,统计突发支持、返工、评审等待等非计划工作占比;若这类工作平均占每周可用工时的 15%,计划时就应把它纳入容量估算,而不是把全部时间排给项目任务。

新团队或业务波动较大的阶段,可以先预留约 15% 至 20% 的容量作为试行值,每两周根据实际偏差调整。缓冲的作用是吸收已知的不确定性,不应被当作额外任务池;如果总被提前占满,就需要重新审视需求准入和优先级机制。

4. 多个项目争抢同一位技术专家时,资源该怎么分配?

我们团队有一位熟悉核心系统的专家,几个项目都需要他参与设计或排查问题。我不想简单地让他自己决定接哪个项目,但也担心管理者分配后影响技术质量,该怎么处理?

先区分“必须由专家完成”和“需要专家把关”两类工作。可以让专家集中完成架构决策、风险评审和疑难问题处理,再由其他成员按明确的设计约束实施,避免专家成为所有任务的执行瓶颈。排期时把专家投入拆成可预约的时段,例如每周两个设计评审时段,并为高风险项目设置优先响应规则;同时指定一名成员跟进知识传递。

若多个项目仍无法满足,就由项目负责人依据业务影响、截止日期和延期成本排序,并记录被推迟事项及其影响,而不是通过私下插队解决冲突。

核心关键词

读者评论

崔
崔亦辰

我们团队以前按人数估产能,值班和评审经常被漏掉,结果计划总靠加班补。把固定支持单独列出来后,承诺确实更接近实际,不过缓冲比例还是得按团队自己的中断记录调整。

廖
廖晓彤

能力矩阵有帮助,但熟练度等级容易变成静态标签。最好定期更新,也给“可在指导下承担”的同事安排结对任务,否则关键能力还是集中在少数人身上。

侯
侯一凡

文中提到用计划变更率、阻塞时长等指标,比单看速度更合理。实际落地时还要先统一统计口径,不然不同团队对“阻塞”或“变更”的定义不同,横向比较仍然不可靠。

文章包含AI辅助创作:资源分配最佳实践:研发团队资源管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/533054

赞 (0)
飞飞飞飞
资源管理如何做好资源占用?研发团队入门指南与操作步骤
上一篇 2小时前
人员落地方案:研发团队开展资源管理的入门指南案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
