资源管理方法大全:产品经理资源管理协同管理落地清单

资源管理方法大全真正要解决的,不是“每个人今天忙不忙”,而是产品目标、人员能力、时间窗口和跨团队依赖能不能在同一张现实地图上对齐。一个常见的反常识是:团队越忙,越可能交付得慢;当所有人都被排到接近满负荷,临时需求、评审等待和返工就没有缓冲空间。产品经理要做的不是把工时填满,而是让关键资源在正确的时间投入最重要的工作,并能在变化发生时及时调整。

一、先讲核心结论:资源管理不是排满日历,而是管理约束

1. 把资源理解为一组有限且相互制约的能力

产品经理谈资源,容易先想到人力,但真正影响交付的资源至少包括人员能力、可用时间、预算、技术环境、数据权限、供应商支持和决策者注意力。它们并非可以彼此替代:多安排一名产品经理,不能自动补足关键系统的开发能力;增加预算,也不一定能缩短必须等待的数据合规评审。

因此,我会把资源管理定义为:在目标、时间、质量和风险约束下,持续判断哪些能力需要投入、何时投入、投入多少,以及哪些工作应该暂缓。这个定义强调“持续判断”,而不是项目启动时做一次排期就算完成。

资源管理的核心产物不是一张排期表,而是一组可被团队验证的承诺:谁负责什么结果、需要什么支持、什么时候可以开始、遇到哪类变化需要重新决策。

2. 先管优先级,再管容量

如果需求优先级没有明确,容量规划只是在给不确定的工作分配确定的日期。团队常见的做法是把所有需求都标成“高”,然后让每个职能各自排期。结果不是优先级更高,而是不同负责人对“高”的理解互不相同。

我建议先回答三个问题:这项工作对应哪个业务结果?延迟的代价是什么?它是否依赖必须先完成的前置工作?回答不了时,不应该先承诺人天,而应先补齐决策信息。

3. 用瓶颈决定节奏,而不是用最乐观的成员决定交期

一项工作通常跨产品、设计、研发、测试、数据或运营。整体进度受最紧张的关键能力和依赖环节制约。若一名熟悉核心系统的工程师同时承接多个项目,项目表面上可以并行启动,实际完成速度却取决于这名工程师能否及时处理设计评审、代码修改和线上问题。

资源分配应先识别关键路径和瓶颈角色,再安排非瓶颈工作。把所有人平均分到各项目,看似公平,常常导致关键任务处处缺少连续投入。

4. 追求可持续的有效负荷,而不是百分之百利用率

资源利用率不是越高越好。人员需要处理沟通、评审、线上事件、知识共享和突发风险。如果计划把这些时间全部忽略,日历里看似有容量,真实执行时却只能靠加班填补差额。

在容量估算中,我会先扣除休假、例会、支持轮值和必要协作,再规划项目投入。对依赖变化较多的团队,还要留出风险缓冲。缓冲不是浪费,而是承认现实不确定性的成本。

管理对象 要回答的问题 常见失控信号
目标 为什么做,如何判断有效 需求很多,却说不清成功标准
能力 需要哪类技能,谁能承担 关键任务只有一名可用人员
时间 何时可开始,何时可交付 排期不断变化但没人说明原因
依赖 谁先交付什么,等待多久 工作已开始,却卡在外部确认
风险 什么变化会触发重排 所有问题都被当作临时插单

这张表可以作为资源盘点的起点。它把“人不够”拆成不同类型的问题:目标不清、技能缺口、时间冲突、依赖等待或风险没有边界。不同问题需要不同解法,不能一律通过加人处理。

资源管理方法大全:产品经理资源管理协同管理落地清单

二、背景和真实场景:产品经理为什么总在“协调资源”

1. 产品工作天然跨越多个权责边界

产品经理通常对业务结果负责,却未必直接管理研发、设计、测试、数据和运营成员。需求由产品提出,资源由职能负责人安排,时间由项目约束,优先级又可能由管理层调整。资源管理因此不是单纯的排人,而是在不同决策权之间建立可执行的协作约定。

我在梳理项目失速原因时,会把问题分成“没有资源”“有资源但不可用”“资源已经投入但目标不清”三类。第一类需要优先级取舍或能力补充;第二类通常是依赖、技能或时间窗口问题;第三类要回到需求定义和决策机制。只问“还缺几个人”,很容易把诊断带偏。

2. 需求池看起来很满,不代表团队真的能并行

设想一个中大型产品团队,同时推进会员体系改造、移动端体验优化和内部运营平台建设。三个项目都获得业务部门支持,但会员改造要依赖账户系统,移动端需要设计资源,运营平台还需要数据权限评审。表格上每个项目都分配了人员,实际却共享同一名系统负责人和同一个合规评审窗口。

这种情况下,项目数并不能代表产出能力。真正需要管理的是共享资源的冲突和等待:账户系统的接口何时稳定,设计何时完成关键流程,权限评审是否有明确时限。资源清单若只记录姓名和百分比,就会漏掉影响交付的关键约束。

3. 变化频繁时,静态计划很快失去可信度

产品项目会遇到市场变化、客户反馈、技术发现和监管要求。计划当然需要稳定,但稳定不等于拒绝调整。我的判断标准是:变更是否改变目标价值、关键路径、风险暴露或团队容量?如果改变了,就要显式重排;如果没有改变,则不必为了每条新意见打乱全局。

成熟的资源协同不是保证计划永不变化,而是让变化有入口、有影响评估、有决策人、有记录。否则每次插单都像一场临时谈判,团队无法判断到底什么最重要。

4. 项目管理平台解决的是协作可见性,不是管理责任

对于跨团队、多人协作的组织,项目管理平台可以集中呈现需求、负责人、状态、依赖和风险。例如,PingCode适用于中大型企业及100人以上组织,可用于串联研发协作与项目过程信息。它能帮助团队减少信息散落,但不会替管理者决定项目优先级,也不会自动消除关键岗位的容量冲突。

选工具时,我会先确认团队要改善的协作链路,再看平台是否能支持这些信息被持续维护。若团队连负责人、交付物和状态定义都没有达成一致,先上工具往往只是把混乱搬进系统。

5. 用流程数据识别“忙”和“进展”的差别

资源管理应该观察工作流,不只是观察工时。工作项从提出到交付要经过澄清、设计、开发、测试、上线等阶段。某个阶段积压,可能意味着对应资源不足,也可能是验收标准不清、前置输入缺失或决策等待时间过长。

团队可以按月查看在制工作数量、阶段等待时间、延期原因和返工比例。它们不需要一开始就构成复杂数据体系,关键在于统一口径:什么叫开始、什么叫完成、等待从哪一刻计时。口径不一致,再精确的图也无法支持判断。

资源管理方法大全:产品经理资源管理协同管理落地清单

三、常见误区:看起来在管资源,实际在制造拥堵

1. 把“每个人都很忙”当作资源配置合理

忙碌是状态,不是产出。会议多、任务多、消息多,可能意味着团队正在处理大量切换和等待。判断配置是否合理,应看重要工作是否持续前进、关键瓶颈是否被保护、承诺是否兑现,而不是看日历颜色有多满。

一个实用检查是询问每位关键成员:本周最重要的交付是什么?下一步需要谁提供什么?如果答案包含五六件同等优先的任务,说明团队并没有真正完成取舍。

2. 把人力按百分比切碎,忽略切换成本

计划把某位工程师分给三个项目,分别投入30%、30%和40%,数学上刚好100%,执行上却可能一天切换四次。每次切换都要重新加载上下文、找回决策记录、处理未完事项。对于复杂、相互依赖的工作,连续投入通常比碎片化的名义工时更有价值。

我会优先考虑“某段时间由谁集中负责哪个结果”,而不是一开始就用精细百分比把人均摊。百分比可用于预算或容量概览,但不能替代具体的工作安排和切换成本评估。

3. 只按人数估算,不按技能和熟练度估算

两个“研发人天”并不总是等价。熟悉系统的人可以快速完成接口改造,刚加入的成员可能需要额外时间了解架构、环境和历史决策。经验不足不代表不适合承担任务,而是计划应包括指导、评审和学习成本。

资源盘点至少要记录能力类别、熟练程度、可用时间和替补情况。对于单点依赖严重的能力,还应制定知识转移或结对方案。否则所谓的人员储备只是名单上有人,关键时刻依然无法独立交付。

4. 需求一来就插入,不计算被挤出的工作

插单常被描述成“只加一个小需求”,但它占用的可能是关键成员的连续时间,或者把原有验收窗口推迟。合理的变更讨论不只问“能不能加”,还要回答“加了以后什么延后、由谁接受影响、风险如何变化”。

如果没有被挤出的工作清单,插单就会通过隐性加班或质量下降来支付成本。产品经理应把变更影响公开化,让决策者选择范围、时间或资源中的哪一项调整。

5. 只登记依赖,不定义依赖的交付条件

“等待数据团队支持”不是可管理的依赖。可执行的描述应包括所需产物、提供人、期望日期、验收条件和超期后的升级路径。比如,某项目需要一份脱敏样例数据用于联调,若未在某日提供,接口验证就无法开始。

依赖管理的重点不是把所有团队都拉进群,而是让双方对交付物和时间形成明确预期。必要时把依赖拆成可检查的里程碑,避免最后一天才发现对方理解的任务完全不同。

6. 把加班当作容量规划的常规补丁

偶发加班可以应对真正的突发事件,但若每个周期都靠延长工作时间才能兑现计划,问题多半在容量估算、优先级、返工或流程等待。长期加班还会增加错误和人员流失风险,最终进一步削弱团队容量。

团队应复盘加班背后的原因,并明确哪些工作可以取消、延期、拆分或自动化。把“大家再努力一点”作为常规方案,既没有说明问题,也没有建立可持续的资源策略。

7. 把工具里的状态当成事实本身

任务标为“进行中”,不代表有人正在持续处理;填了预估工时,也不代表估算经过校准。工具数据只有在状态定义统一、更新责任明确、决策过程可追溯时,才具备管理价值。

我倾向于先减少需要手动维护的字段,优先保留能影响决策的信息:负责人、交付结果、当前阶段、下一步、阻塞原因、预期日期和关键依赖。字段越多不一定越透明,维护成本过高反而会促使团队填写形式化信息。

四、专业判断逻辑:从目标到容量,建立可复用的决策链

1. 从业务结果倒推资源需求

资源估算的第一步不是问“谁有空”,而是说明目标和交付边界。业务结果可以是降低某类操作耗时、提升某个流程完成率、减少人工错误,或满足一项明确的合规要求。若目标无法观测,就先定义验证方式,再估算工作。

接下来把目标拆成交付物,再拆成可验证的工作包。每个工作包都应有负责人、验收条件和前置依赖。拆解不是为了让计划看起来精细,而是为了暴露未知:哪些工作能估算,哪些需要技术验证,哪些需要业务决策。

2. 用容量账本计算真实可用时间

容量账本应按照团队和角色分别计算,不宜直接用团队总人数乘工作日。每个角色需要区分合同或排班意义上的名义时间、固定事务、支持责任、休假、项目时间和缓冲时间。

举例来说,一个5人小组在两周周期中,理论上有50个工作日。但如果固定会议和协作占去约8人天,线上支持约5人天,休假约2人天,风险缓冲预留5人天,可承诺给项目的就只有约30人天。这里的数字仅作方法示范,实际应以团队自己的历史记录校准。

容量账本不应变成对个人进行分钟级监控的工具。它服务的是项目组合决策:管理层要知道哪些承诺与现有容量不匹配,团队要知道为什么需要推迟或缩小范围。

3. 先锁定关键路径,再决定并行数量

把工作包画成依赖网络,识别哪些步骤必须按顺序完成,哪些步骤可以并行。关键路径上的延期会直接推迟整体交付,非关键路径的少量延迟可能仍有缓冲。资源安排应优先保障关键路径的连续性,但也要避免把所有人都塞到关键路径上造成新的拥堵。

团队在制工作数量越多,管理和切换成本通常越高。可以给团队设一个基于实际观察的在制上限:当正在开发、等待评审、等待验收的工作超过阈值时,优先完成或解阻,而不是再启动更多工作。

4. 把排期表达为区间和置信度,而非单一承诺日期

早期估算信息不足,承诺某个精确日期会制造虚假确定性。可以用“最早可交付时间,较可能时间,风险情景时间”表达计划,并解释差异来源。例如,数据权限在两周内获批时可按较短路径推进,若审批延迟则可能影响联调窗口。

团队历史数据越稳定,预测区间才越有意义。没有可靠历史数据时,不要伪装成统计模型;可以先明确假设、列出不确定项,并在完成一两个周期后校准估算。

5. 以明确门槛决定是否启动,而不是因为已有投入就继续

项目开始后,团队容易受到沉没成本影响,继续投入已经不再划算的工作。我建议设立轻量的启动门槛:目标和受益对象明确、关键依赖有负责人、关键角色容量可用、验收方法可执行、主要风险有应对方案。

门槛不是要求所有未知都消失。探索性工作可以先做短周期验证,但需要规定验证问题、时间上限和继续投资的条件。这样既保留创新空间,也避免把长期不确定的项目伪装成已确定承诺。

6. 用变更规则保护团队的承诺可信度

建立变更规则时,不必把流程做得繁重。可以规定:影响关键目标、关键路径、容量上限或风险等级的变化,必须重新评估;不影响上述因素的细节调整,由负责人在既定范围内处理。

每次重要调整都记录原计划、变更原因、受影响工作、决策人和后续检查点。这样复盘时才能分清是估算偏差、外部变化、需求扩张还是执行问题,而不是只留下“项目延期”的结果。

7. 用组合视角判断资源,而非项目各自争抢

多个项目共享资源时,单个项目看起来合理的计划,组合起来可能根本无法实现。产品负责人和职能负责人需要定期审视全局:哪些项目争用同一技能,哪些依赖同时到期,哪些高价值工作被低价值工作挤占。

组合评估不应仅依据业务收益,也要考虑交付概率、机会成本、风险、合规时限和战略价值。一个收益较高但依赖尚未验证的项目,可能适合先做验证,而不是立即占用完整团队。

判断维度 可采用的问题 对应动作
价值 延迟一个周期会损失什么? 明确优先级和截止原因
容量 关键角色是否有连续投入时间? 调整启动批次或范围
不确定性 哪项未知最可能改变计划? 先做短周期验证
依赖 外部交付物是否有负责人和日期? 补齐依赖协议和升级路径
风险 什么信号出现时需要重新决策? 设置触发条件和检查点

这套判断逻辑适用于项目立项、季度规划和临时插单。它的价值不在于给每个项目算出一个看似精确的分数,而在于让取舍依据公开,避免资源分配只由谁声音最大决定。

资源管理方法大全:产品经理资源管理协同管理落地清单

五、案例与数据观察:把“资源不够”拆成可以行动的问题

1. 一个跨职能项目的排期重估

以下案例为匿名化情景推演,不代表某家企业的公开业绩。某产品团队计划在一个季度内上线新的客户自助流程,涉及产品、设计、前后端研发、测试、数据和运营。最初计划把工作平均分配到12周,评审后发现两个问题:核心接口依赖另一个团队,且负责复杂权限逻辑的工程师同时支持线上问题。

团队没有立即要求增加人手,而是把任务拆成用户流程、接口验证、权限模型、前端实现、测试准备和运营配置。拆解后确认,流程梳理和运营准备可以并行;接口和权限模型必须先通过技术验证;完整测试需要等测试环境准备完成。

2. 第一轮修正:区分“可并行”与“假并行”

原计划把接口开发、前端开发和运营配置都标为并行。复核后发现,前端可以先搭建静态骨架,但真实联调依赖接口字段;运营配置可以先准备文案,规则配置则依赖权限模型。团队把并行任务限定在不依赖未知输入的部分,减少了后续返工。

这一步没有减少任务总量,却改变了任务启动顺序。可提前做的准备工作被保留,受未知条件影响的工作则安排在验证之后。资源不再被提前投入到一条可能推倒重来的实现路径上。

3. 第二轮修正:保护关键角色的连续工作块

团队将核心工程师从多个项目的零散支持中调整出来,为权限模型验证安排连续工作时段;线上支持由轮值成员先行处理,只有达到预设升级条件才打断项目时间。职能负责人同时指定一名备份成员参与评审,降低单点依赖。

这种安排的代价是,另一个低优先级项目的部分工作推迟了。团队把被推迟的范围和影响明确记录,并由相关负责人确认,而不是默认让工程师在原有负荷上叠加新任务。

4. 情景模拟数据如何用于判断,而不是包装成果

下表数据用于说明复盘方式,属于情景模拟,不是外部企业的实测结果。真实团队应以自己的工作项记录为准,尤其要统一周期长度和“等待”“返工”的定义。模拟的重点不是证明某种流程一定提升某个比例,而是展示应观察哪些变量。

观察项 调整前模拟值 调整后模拟值 解释
关键接口等待时间 8个工作日 4个工作日 提前确认交付物和接口负责人后,等待缩短
核心工程师切换项目次数 每周9次 每周4次 集中工作块减少上下文重载,但未消除线上支持
需求返工工作量 约14人天 约8人天 先验证权限模型,减少基于错误假设的实现
计划外插单 每周期6项 每周期3项 设置变更影响评估后,部分需求转入后续批次
交付周期 约10周 约9周 改善来自等待和返工减少,不是单纯增加投入

这些指标之间存在因果链,但不能仅凭前后对比就断言改善完全由某一个动作造成。上线范围、人员经验、外部交付和需求稳定性都可能影响结果。复盘时需要记录同期变化,并避免把相关性夸大为因果。

资源管理方法大全:产品经理资源管理协同管理落地清单

5. 用瓶颈指标判断下一步该加人、减范围还是改流程

如果关键角色长期处于高负荷,但其他角色有较多等待,可能需要调整工作顺序、安排配对或补充专项能力。若各角色都被大量在制工作占用,继续加项目往往只会延长周期,优先减少并行启动更有效。若等待主要发生在审批或外部交付,招聘通常不是第一选择。

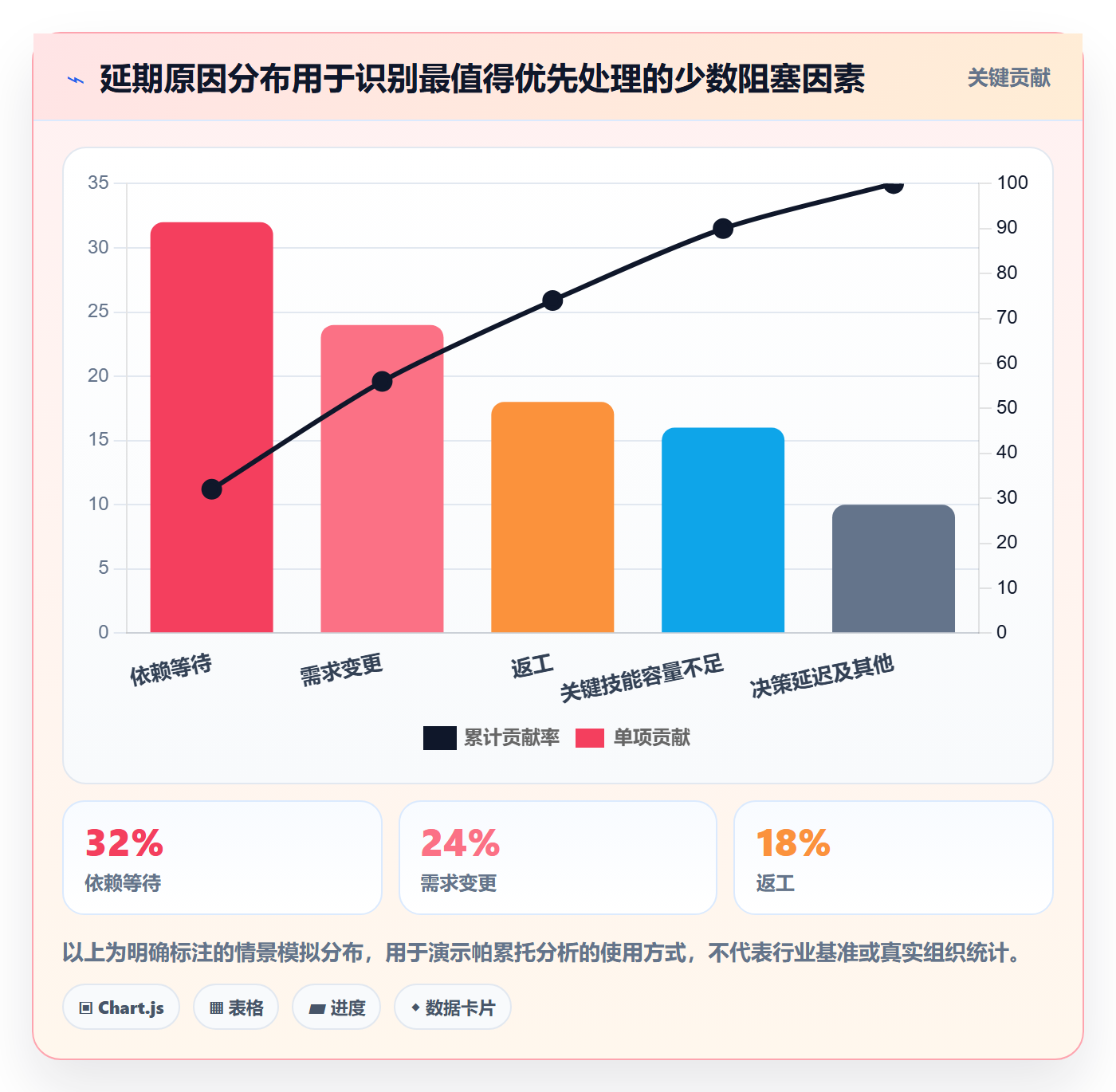

我会把延期原因至少分成容量不足、技能缺口、范围变更、依赖等待、决策延迟、返工和外部事件。连续几个周期的分布比单个项目的主观印象更有用。数据量不大时,要把它当作线索,而不是统计定论。

资源管理方法大全:产品经理资源管理协同管理落地清单

6. 观察平台数据时,优先核对定义和数据完整性

项目管理平台可以辅助汇总工单状态、负责人、迭代进度和阻塞原因,但仪表盘上的数字应能追溯到具体工作项。若团队把“已开发”定义为代码提交,而另一团队把它定义为通过测试,跨团队比较就会产生误导。

我会先选少量决策相关指标试运行,例如关键依赖等待时长、在制工作数量、计划变更频率和返工比例。每月抽查若干记录,确认原因分类是否一致。数据质量未经核实之前,不建议把它直接用于个人绩效排序。

六、落地清单:把资源协同做成日常工作机制

1. 建立统一的资源与项目视图

项目视图要让管理者看到目标、优先级、阶段、负责人、关键依赖、预计投入和主要风险。资源视图则按能力类别和时间窗口呈现可用情况,不应只列一个“团队剩余百分比”。两者需要关联,才能回答某项资源被哪个优先目标占用。

初期不要追求复杂系统。可以先用共享表格或现有管理平台建立一致结构,等团队稳定使用后再增加自动化。工具选型要依据协作规模、权限要求、研发流程和报告需求,而不是只看功能数量。

2. 设计周、月、季度三个节奏层

季度层面处理方向、项目组合和重大能力缺口;月度层面核对关键资源、依赖和里程碑;每周层面聚焦在制工作、阻塞和短期变更。不同节奏承担不同决策,避免在周会上重新争论战略优先级,也避免季度会上讨论每个任务的细节。

  • 季度复盘:确认目标、项目组合、跨团队能力缺口和重大风险。
  • 月度校准:检查关键角色容量、依赖日期、范围变化和里程碑可信度。
  • 每周协调:清理阻塞、限制新增在制工作、确认下一步负责人。
  • 重大变化时:按影响等级触发临时评估,不必等待固定会议。

3. 给资源分配流程设置明确入口

临时需求应通过统一入口提交,至少说明目标、紧急原因、希望完成时间、影响对象和未做的代价。产品经理先判断是否属于必须立即处理的事件,再评估对现有承诺的影响。紧急不是标签,必须说明不处理会带来的具体后果。

对明确需要立即响应的安全、合规或线上事故,可以设置快速通道;但快速通道同样需要事后记录投入和被挤出的工作。这样既能保障必要响应,也不让“临时”成为绕过优先级机制的常态。

4. 让任务负责人和资源负责人分工清楚

任务负责人对交付结果、进度更新和风险上报负责;资源负责人对人员能力、时间安排和团队负荷负责;产品负责人对价值、范围和优先级负责。三者可能由不同的人担任,需要在项目启动时说清楚,否则出现问题时每个人都以为别人会处理。

产品经理不一定有权直接调配所有人员,但可以要求影响承诺的资源决策透明。遇到资源冲突时,把可选项整理成范围、时间、资源、风险的对比,交由有决策权的人选择。

5. 每次排期都写明关键假设

排期不是保证书,而是基于当前信息作出的计划。把假设写出来,例如接口在某周前稳定、业务规则不再扩展、测试环境按期可用。假设改变时,团队可以及时解释计划为什么需要调整,而不是被动接受“延期是执行不好”的结论。

假设应有检查日期和责任人。若关键假设到期仍未验证,应尽早触发重估。没有检查点的假设,往往只是被隐藏的风险。

6. 用复盘把估算变成团队资产

每个周期结束后,比较计划与实际,不是为了追究个人估算错误,而是寻找系统性偏差。若某类工作反复低估,可能是没有计入测试、迁移、权限申请或运营准备;若计划完成率低,可能是外部插单和在制数量超出团队控制能力。

复盘记录应落到具体动作:增加某类工作的估算项、调整角色备份、提前预约评审窗口、降低在制上限,或改进需求验收标准。只写“加强沟通”通常无法改变下一轮结果。

7. 建立风险升级和替补机制

关键依赖或单点技能需要有预警阈值。例如,依赖交付逾期达到约定天数、关键负责人连续无法参与、风险验证结果不符合预期时,自动升级到项目负责人或职能负责人。阈值应结合团队节奏制定,不宜生搬硬套。

替补机制不一定意味着另一人完全接管。结对评审、共享技术文档、共同参与关键决策,都可以减少知识孤岛。对低频但高影响的专业工作,安排演练和知识转移比临时寻找外部支援更可靠。

8. 按轻重缓急分阶段落地

团队刚开始做资源管理时,先解决可见性和优先级;成熟一些后,再优化容量预测、依赖协议和跨项目组合。一次性引入大量模板、审批和指标,会让管理负担迅速超过收益。

  1. 第一个周期:统一项目目标、负责人、交付日期、依赖和阻塞状态。
  2. 第二个周期:记录关键角色容量与计划外工作,找出主要偏差来源。
  3. 第三个周期:设置在制上限、变更规则和依赖升级机制。
  4. 后续周期:依据真实历史数据改进预测,评估是否需要工具集成或流程自动化。

资源管理方法大全:产品经理资源管理协同管理落地清单

七、不同情境下的行动建议与取舍

1. 小团队:优先减少并行,不要先搭重流程

小团队往往没有专职项目管理人员,一个成员可能同时承担产品、项目和支持工作。此时资源管理应尽量轻量:明确本周期最重要的少数目标,限制同时启动的工作,集中处理依赖和阻塞。

取舍上,小团队通常应接受较少的并行项目,以换取更短的交付周期。若团队规模很小,精细的人天预测可能带来过多维护成本,不如用工作项大小、关键负责人可用性和历史交付周期做滚动判断。

2. 多项目并行的中大型组织:建立组合层面的仲裁机制

100人以上组织的难点通常不是缺少项目表,而是项目之间争抢共享能力。研发架构、数据治理、测试环境和业务专家可能服务多个产品线。此时需要有明确的组合决策机制,定期决定哪些项目先做、哪些等待、哪些先进行验证。

取舍上,集中管理有助于减少重复争抢,但若审批层级过多,也会造成决策延迟。应把战略优先级和重大资源冲突集中处理,把团队内部的常规任务排序下放给最接近工作的负责人。

3. 探索性产品:用短周期验证代替过早承诺完整团队

探索阶段常常不知道用户是否需要某项能力,也不知道技术路径能否成立。直接承诺完整项目资源,会让未知变成长期占用。更稳妥的做法是设定有限验证周期,明确要验证的假设、所需最小样本、观察指标和继续投资条件。

取舍上,探索项目可能暂时牺牲功能完整度,换取更快获得决策信息。若验证结果不支持原假设,应允许停止或转向,而不是因为已投入人天就继续堆资源。

4. 交付日期固定的项目:先保护关键路径和验收窗口

合规节点、合同承诺或大型活动可能有不可移动的日期。产品经理需要倒推验收和发布窗口,明确哪些范围是必须交付、哪些可以后置,并优先保护关键路径上的人员连续投入。

取舍上,固定日期通常意味着范围或质量缓冲需要更严格管理。不能同时承诺日期不变、范围不断增加、质量标准不降且资源不变。四者之间必须公开选择,并在风险尚可控制时完成,而不是临近上线才压缩测试。

5. 外部依赖较多的项目:把等待变成可管理的工作

涉及供应商、集团平台、数据安全或其他业务团队时,外部等待可能是主要周期来源。提前确认交付物、评审周期、负责人和升级路径,必要时准备替代方案或模拟数据,能降低关键路径被单点依赖锁死的风险。

取舍上,提前协调需要占用产品经理和技术负责人的时间,但通常比在交付末期临时追进度成本更低。如果依赖无法确认,应把它作为项目风险写入计划,不要把外部承诺当作确定事实。

6. 人员技能单点明显:投资备份能力,而不只买短期产能

某项能力只有一人掌握时,短期最直接的做法可能是减少其项目数量。但长期需要通过结对、文档、代码评审和轮岗培养第二责任人。对高风险岗位而言,备份能力本身就是组织韧性资源。

取舍上,培养备份成员会降低短期效率,因为资深成员需要指导,工作也可能暂时变慢。若该能力对多个核心项目都构成瓶颈,这种投入通常比每次依赖一个人救火更稳健。

7. 团队已经疲劳:先排查需求入口和在制工作

如果团队持续加班、延期增加、错误频发,第一步不是再加一轮排期会议,而是检查新增工作是否超出能力、优先级是否频繁翻转、任务是否长期等待和关键人员是否被过度打断。必要时暂停低价值项目,释放恢复和维护时间。

取舍上,暂停项目会带来短期机会成本,也可能引发利益相关者不满;但继续让所有事项都保持“正在进行”,会把成本转化为更长周期和更高质量风险。资源管理需要承认“不做什么”同样是管理决策。

8. 工具选型:先看管理对象和治理边界,再比较功能

选择项目管理工具或项目管理平台时,我会核对团队规模、协作边界、权限模型、研发流程、数据看板和集成要求。中大型组织还要关注多个部门的项目视图是否能共享、敏感信息是否能分级、指标口径是否可治理。

工具试点应设置可验证目标,例如减少状态询问、缩短依赖确认时间、提高阻塞记录完整度。试点结束后比较维护成本和决策价值,不要把“上线了多少模块”当作成功。像PingCode这类面向中大型企业及100人以上组织的项目协作平台,可纳入候选评估,但是否适用仍取决于流程和治理要求。

情境 优先动作 主要取舍
小团队、多角色 限制并行、聚焦短周期目标 少做项目,换取更连续的投入
中大型、多项目 建立组合仲裁和共享能力视图 集中处理冲突,避免审批过度
探索阶段 设定验证问题和投入上限 牺牲完整度,换取更快决策信息
固定日期 保护关键路径、冻结核心范围 在范围、缓冲和资源之间明确选择
外部依赖高 定义交付条件、预留替代路径 提前协调成本,换取更低等待风险

八、衡量效果:关注流动、结果与健康度的组合

1. 不要用单一利用率判断团队效率

资源利用率只能说明名义投入,不能说明价值是否实现。若利用率上升而交付周期变长、返工增加、延期变多,团队可能只是更忙,不一定更有效。利用率适合辅助判断容量压力,不适合独自作为绩效目标。

更稳妥的方式是同时观察流动、结果和健康度。流动指标显示工作是否顺畅;结果指标显示项目是否达到预期;健康度指标帮助识别长期不可持续的压力。

2. 建议先选少量可行动指标

  • 在制工作数量:判断团队是否启动过多,需结合团队规模和工作类型解释。
  • 交付周期:从约定的开始点到完成点计时,持续关注中位数及长尾个案。
  • 依赖等待时间:识别外部输入和审批是否构成瓶颈。
  • 计划变更频率:观察优先级是否频繁翻转,需区分必要变化和管理失序。
  • 返工比例:检查需求质量、技术验证、评审和验收是否存在缺口。
  • 计划外工作占比:识别支持、事故和插单是否侵蚀承诺容量。

3. 设定指标时明确口径和用途

每个指标都要写清楚计算范围、周期、数据来源和使用场景。例如,交付周期是从产品确认范围开始,还是从进入开发开始?被暂停的工作是否继续计时?如果口径每个月变化,就不能可靠比较。

指标应帮助团队改进系统,而不是简单给人排名。若某个团队交付周期较长,先看其依赖和工作复杂度,再讨论改进;不做上下文校正的横向比较,容易诱导团队挑简单任务或隐藏阻塞。

4. 既观察均值,也检查长尾和异常案例

平均值可能被少数大型项目拉高,也可能掩盖大量短任务之外的一两个严重阻塞。对周期和等待时间,我通常同时看中位数、分位数或具体长尾案例。样本不足时,直接列出案例并标注限制,比给出精确但不稳的结论更诚实。

数据的用途是引导调查,不是替代解释。若等待时间上升,要进一步追问是审批变慢、依赖任务变多,还是记录口径改变。只有找到机制,指标才可能转化为行动。

5. 用定期复盘验证资源管理是否有效

每月或每个规划周期,检查原先采取的动作是否改善了预期问题。若集中工作块没有减少切换,可能是线上支持机制没有调整;若设置变更入口后插单仍多,可能是紧急定义过宽;若工具数据仍不可信,可能是状态维护负担过重。

复盘时不应只问“结果有没有变好”,还要问“采取的机制有没有实际执行”。若规则没有被使用,就先解决执行障碍;若机制已执行但效果有限,再调整方案。

九、最终决策清单:产品经理下次协调资源时怎么做

1. 资源申请前先回答六个问题

  1. 这项工作要改变什么业务结果,如何验证?
  2. 如果本周期不做,损失或风险是什么?
  3. 需要哪些能力,哪些能力是关键路径瓶颈?
  4. 当前容量是否连续可用,还是只有零散时间?
  5. 有哪些依赖、假设和外部交付尚未确认?
  6. 如果必须插入,哪项现有工作应当让位?

如果前三个问题都没有答案,优先补充信息,不要立刻进入排期。如果关键角色没有连续容量,考虑调整范围、批次或优先级。如果依赖未确认,就把不确定性写入计划,并设置验证节点。

2. 项目启动时确认一页协同约定

  • 目标与范围:明确必需交付和可后置事项。
  • 负责人:分别确认业务、交付、资源和依赖责任人。
  • 容量与节奏:说明关键成员的可用窗口和支持安排。
  • 依赖与假设:记录交付物、日期、验收条件和检查点。
  • 变更机制:说明什么变化需要重新评估,谁有决策权。
  • 验收与复盘:定义完成条件及周期结束后的检查方式。

3. 遇到资源冲突时,把选择摆到桌面上

资源冲突时,不要把讨论停留在“团队很忙”。将方案写成可比较的选项:维持范围并延后日期;保持日期并缩小范围;补充特定能力但承担招聘或协作成本;暂停低优先级项目释放容量;先做验证再决定是否投入完整团队。

每个选项都要说明影响、风险和决策时限。产品经理的价值不是替所有人找到没有代价的方案,而是把代价说明白,帮助组织做知情选择。

4. 用一个周期验证,不要一次性制度化所有做法

先选择一个有代表性的项目或团队试行资源账本、依赖清单和变更规则。一个周期后评估维护成本、信息完整度和决策速度,再决定是否扩展。若机制让团队花更多时间填表,却没有更快暴露冲突,就应该简化。

这也是判断项目管理工具是否值得引入的重要方式:它是否减少重复汇报、让依赖更早可见、让决策有记录?若无法对应到具体协作问题,工具功能越多也不一定越有用。

5. 最后记住:资源管理的成熟,体现在敢于停止

资源管理最难的动作,往往不是把人安排到项目里,而是在证据不足、容量冲突或价值变化时,暂停、缩小或停止一项工作。继续投入不一定代表负责;如果目标已不成立,及时释放资源,反而能保护更重要的承诺。

我对产品经理资源管理的最终判断是:好计划不是把每个角色填满,而是让团队能够持续完成重要工作,并在条件变化时有规则地调整。下一步可以从本周的项目池开始,列出目标、关键角色、依赖、在制数量和计划外工作;找出一个最拥堵的环节,先做一次小范围重排,再用真实数据复盘效果。

常见问题解答(FAQ)

1. 产品经理做资源管理,第一步应该盘点人力还是拆解需求?

我刚接手一个跨部门项目,研发、测试和设计都同时支持好几个需求。我想先做一张人员排期表,但不确定是不是应该先把需求拆清楚;如果需求还在变,排期是不是很快就会失效?

先拆需求,再盘资源。至少把每项工作拆到能估算角色、投入和依赖的粒度,例如“完成支付页”应拆成产品确认、交互设计、接口开发、联调和测试,而不是直接给整个功能填一个工期。否则看似有排期,实际遗漏的往往是测试、评审和跨团队等待时间。

可以先用一个小范围示例校准:假设一个功能需要产品2人日、设计3人日、开发8人日、测试3人日,总计16人日;再逐项确认这些投入是否会被其他项目占用。需求变化后,只重估受影响的任务与依赖,不必推倒整张计划。

2. 如何判断团队资源是真的不足,还是任务安排不合理?

我经常听到团队说“人不够”,但有时项目延期并不是因为工作量太大,而是任务卡在评审或等接口。我该看哪些数据,才能避免一缺人就申请扩编?

先区分“工作量不足以在期限内完成”和“工作流不顺畅”。按周记录任务的预计投入、实际投入、等待时间、返工次数和并行项目数;如果开发投入并未超出可用容量,但任务大量停在需求确认、依赖交付或验收环节,增加人手可能只会增加沟通成本。

可以用连续两到四周的数据做判断:例如开发任务平均等待3天、实际编码2天,瓶颈更可能在前置确认;若关键角色连续多周排期超过可用工时,且延期集中发生在该角色的任务上,才有较强证据讨论补充资源或调整范围。

3. 产品经理怎样制定可执行的资源管理协同清单?

我希望把资源管理从每周追问进度变成固定协作机制,但团队觉得表格越填越多,最后没人更新。我应该保留哪些字段,才能既看出风险,又不把清单做成额外的行政负担?

清单只保留能触发决策的字段:任务与交付物、负责人及协作角色、预计投入、计划时间、前置依赖、当前状态、风险和需要谁在何时作出决定。每项任务要有唯一责任人,协作者可以多人;“大家负责”通常意味着出现问题时无人能推动。协同节奏可设为每周一次短会,只讨论新增变更、资源冲突、逾期依赖和需要升级的风险。

若某字段连续数周没有被用于调整范围、优先级或排期,就考虑删掉;清单的价值不是记录得完整,而是让冲突更早暴露并能明确下一步动作。

4. 多个项目争抢同一位关键成员时,产品经理应该怎么排优先级?

我负责的几个项目都依赖同一位资深工程师,大家都说自己的需求紧急,临时插单也越来越多。我不想只靠职级或催得最急的人决定排期,有没有更透明、也更容易让团队接受的处理办法?

不要把冲突留给关键成员个人协调,应由相关项目负责人共同确认排序依据。可以先比较业务影响、承诺期限、延迟代价、依赖范围和替代方案,并把结果记录下来;例如一个需求延期会阻断上线,另一个只影响内部优化,就应明确前者优先,同时同步后者的新日期。

还要检查是否能拆分工作、由其他成员接手准备任务,或通过缩小首期范围降低对单人的依赖。若每次都靠插单解决,说明团队没有稳定的优先级机制;建议设定固定的资源决策人和变更入口,临时事项必须说明影响及被挤占任务,避免“加一个急活”却不调整任何承诺。

核心关键词

读者评论

丁
丁景行

我们团队以前按人天排期,实际经常被评审和线上支持打断,后来改成按角色预留固定缓冲,延期确实少了一些。不过缓冲比例很难一刀切,支持量波动大的团队可能需要按历史数据每月调整。

石
石文博

我比较认同不要把每个人切成多个项目的百分比。自己同时跟三个项目时,真正耗时的不是任务本身,而是反复找背景和确认上下文。现在更倾向于按周安排连续投入,但临时需求多时,取舍仍需要负责人及时拍板。

陈
陈雅楠

依赖管理最容易被低估。我们曾把“等数据支持”写进计划,直到联调前才发现双方对数据格式理解不同。后来要求依赖项写清交付物、验收条件和联系人,沟通次数增加了,但返工明显减少。

文章包含AI辅助创作:资源管理方法大全:产品经理资源管理协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532911

赞 (0)
飞飞飞飞
资源分配落地方案:产品经理开展资源管理的协同管理案例解析
上一篇 38分钟前
资源管理资源占用教程:产品经理协同管理,避坑指南
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
