资源分配落地方案:产品经理开展资源管理的协同管理案例解析

资源分配落地方案:产品经理开展资源管理的协同管理案例解析

一个产品版本延期,表面上可能是研发人手不足,追到资源分配表里却常常会发现:同一位工程师被三个项目同时排期,测试资源只在发布日期前两周才被确认,产品经理还把“已沟通”误当成“已承诺”。资源管理的关键不是把人名平均分进项目,而是把有限的能力、时间和决策权分配给经过排序的工作,并建立变更时能重新协商的机制。本文以一个中大型企业产品团队的情景案例,拆解产品经理如何从需求优先级走到容量核算、跨团队承诺、冲突升级和复盘闭环;

案例中的业务数据为情景模拟,用于说明方法,不代表行业统计。

一、先讲结论:资源分配不是排人头,而是管理承诺

1. 产品经理要管理的是“可交付能力”,不是资源表格

资源管理常被简化成一张表:项目名称、人员姓名、投入比例、开始日期和结束日期。表格能显示“谁被安排了”,却未必能回答三个更重要的问题:团队实际有多少可用时间、这项工作为什么值得优先、发生冲突后由谁做取舍。

我判断一份分配方案是否落地,通常不先看它排得是否整齐,而是检查它是否把四件事连起来:需求价值、交付范围、团队容量、调整规则。缺一项,资源计划就容易变成静态承诺;有了四项,才有可能变成可协商的执行计划。

核心结论是:先确定优先级和交付边界,再计算容量,最后承诺时间。若先承诺日期,再倒推需要多少人,产品经理很容易把不确定性转嫁给执行团队,导致加班、质量下降和下一轮计划失真。

2. 一份能执行的方案要有四个层次

我会把资源分配方案拆成四层。第一层是决策层,明确本周期最重要的业务结果;第二层是容量层,计算不同职能在扣除日常工作和风险缓冲后能投入多少;第三层是执行层,把工作拆成可验证的交付项并确认负责人;第四层是治理层,定义冲突如何处理、什么情况触发重排、谁有权批准范围变化。

  • 业务层:目标、用户问题、价值判断和优先级依据。
  • 容量层:团队可用人天、技能约束、并行上限和缓冲。
  • 交付层:范围、负责人、依赖、验收口径和预计节点。
  • 治理层:变更规则、升级路径、复盘频率和数据责任人。

这四层并不要求一开始就有复杂系统支持。小团队可以用共享表格和例会运行;跨部门、多项目、多角色的组织则需要统一需求、计划、依赖和状态的协同载体。无论使用何种工具,都要先统一资源口径,否则工具只会更快地传播错误计划。

3. 资源利用率高,不等于交付效率高

常见的管理直觉是“每个人都排满,资源才没有浪费”。但知识工作并非流水线,工作之间有沟通、切换、评审、等待和返工。把所有人的日历排到接近百分之百,会压缩处理意外问题的空间;一点需求变化就可能让整条计划连锁滑动。

我更关注三个结果:重要工作是否按约定完成、跨角色等待是否下降、临时插单是否减少。利用率可以作为诊断信号,却不适合作为唯一目标。特别是产品、研发、测试和设计高度依赖的项目,局部忙碌往往掩盖系统整体的等待。

资源分配落地方案:产品经理开展资源管理的协同管理案例解析

二、背景和真实场景:计划冲突通常发生在项目之间

1. 需求都重要,是资源冲突最常见的起点

设想一家拥有约一百五十名员工的软件企业,产品、研发、测试、设计和运营共同参与多个版本。业务部门同时提出三类诉求:重点客户要求增加权限能力;增长团队希望尽快上线新手引导;内部运营需要补齐数据导出和异常处理。每项诉求单独看都有理由,合在一起却超过了本季度团队可承载的工作量。

产品经理往往在这种场景中接到类似请求:“这个功能只改一点”“客户已经等了很久”“版本节点不能变”。如果只在项目群里逐个答应,资源冲突不会消失,只会被推迟到开发中途。此时最重要的动作不是马上找更多人,而是把这些诉求放到同一张决策桌上,使用一致口径比较业务价值、紧迫性、投入和风险。

本文案例的团队有五个主要职能:产品、研发、测试、设计和数据分析。经过核算,本周期可用于计划项目的有效容量约为研发二百四十人天、测试七十二人天、设计四十人天、产品三十人天、数据分析二十人天。这里的人天是案例的估算口径,已经扣除休假、固定会议、支持任务和部分日常维护,不应直接套用到其他组织。

2. 多项目共享人员时,职能瓶颈会先于总人力暴露

总人天看上去充足,常常不代表计划可行。一个项目可能只需要十天研发,却需要某位熟悉数据链路的工程师;另一个项目可能研发容量宽松,但测试环境和测试人员都无法同步。项目排期若只算总工时,最容易遗漏稀缺技能、关键岗位和关键路径。

我会要求计划至少按职能和关键技能拆开看。若多个项目都依赖同一名架构师、数据工程师或合规审核人,那么这个角色就是共享瓶颈。项目之间不是平均分资源,而是围绕瓶颈确定工作顺序,尽量减少等待和频繁切换。

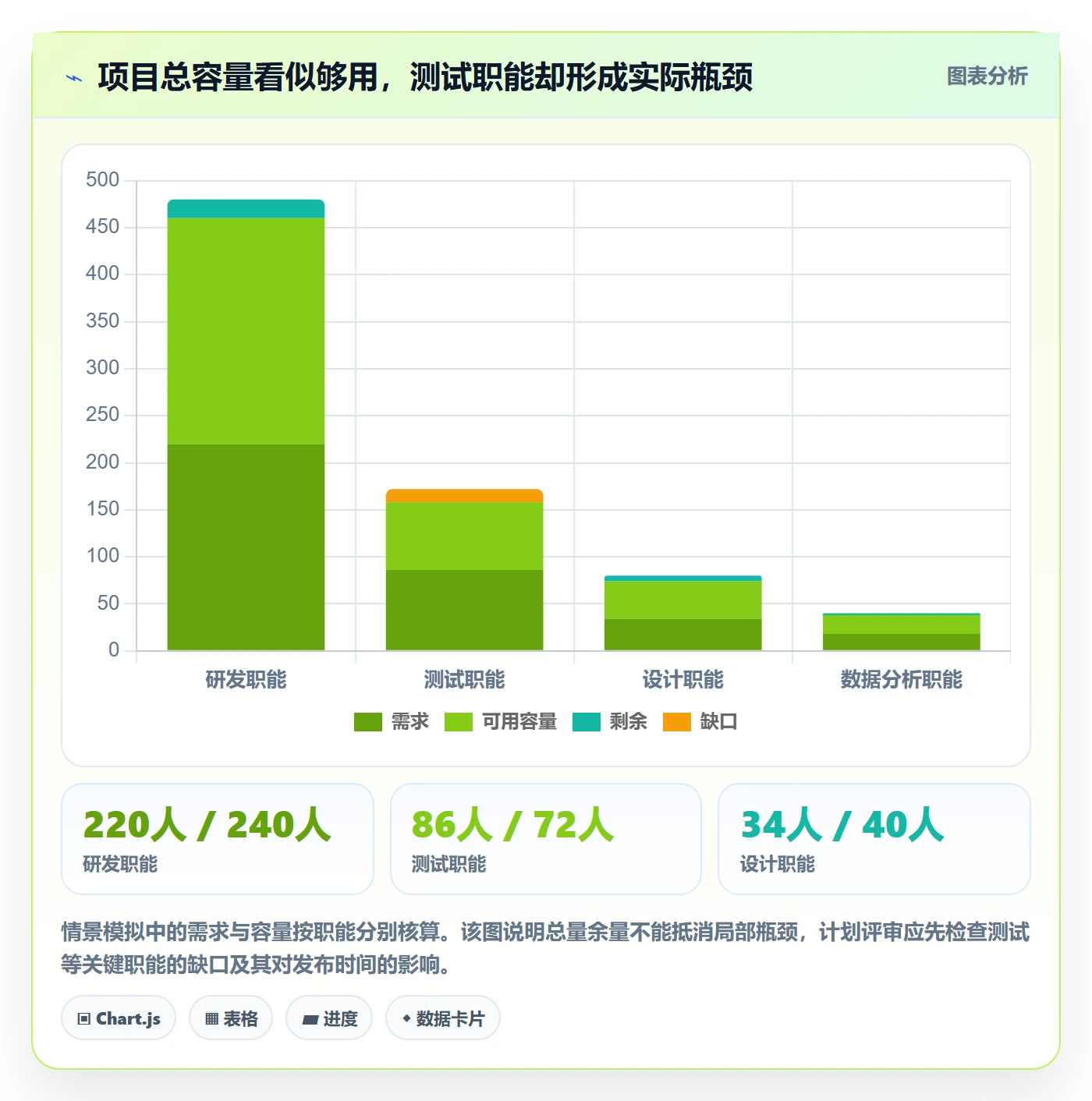

在案例团队中,三个项目的研发需求合计二百二十人天,看似低于二百四十人天容量;但测试需求合计八十六人天,超过七十二人天容量。若只看研发侧,计划会被误判为可行;上线前才发现测试排不开,最终还是延期。

3. 资源计划要把“确定的工作”和“未验证的假设”分开

一些需求在立项时还没有完成技术评估、数据验证或用户研究。若把未经验证的估算直接写成确定排期,计划表会显得精确,却没有真实的预测能力。产品经理应标记估算的成熟度,例如“已拆分并评审”“方案待验证”“依赖外部团队”,并明确每项假设的验证人和截止时间。

对不确定性高的项目,我通常不会立即承诺完整交付日期,而是先安排一个有时间上限的探索阶段。探索阶段要交付具体决策材料,比如技术方案、用户证据、风险清单或粗略工作量区间,而不是仅仅召开几次会议。

资源分配落地方案:产品经理开展资源管理的协同管理案例解析

三、拆解常见误区:看起来在分配,实际上在制造隐性负债

1. 误区一:把“有人参与”当作“资源已落实”

会议纪要写了某工程师负责,并不等于此人有可用时间。资源确认至少要包含投入比例、起止窗口、工作优先级、依赖关系和授权人。如果工程师同时承担线上故障支持,计划里写“投入百分之五十”,还要确认这百分之五十是否扣除了值班和临时修复。

产品经理应避免只向个人确认,而不让资源所属团队负责人知情。个人可能愿意接活,却没有权力改变团队优先级;负责人可能认可目标,却没有看到具体依赖和工作量。资源承诺需要同时经过执行者和能调度该资源的责任人确认。

2. 误区二:用投入比例替代工作拆解

“某人投入百分之三十”并不能说明这个人会交付什么,也无法判断任务是否能在依赖方完成后及时开始。投入比例适合粗粒度容量规划,不适合单独充当交付计划。越接近执行,越需要按交付物、工作包、依赖和验收点拆解。

在产品规划阶段,可以用较粗的区间估算,例如小、中、大,或者人天范围;进入迭代后,应将关键任务拆到能够在短周期内验证进展。过度拆分也有成本:若每个小动作都要维护,团队会把时间花在更新计划上,而不是完成工作。

3. 误区三:跨项目平均分配,忽略工作切换成本

把一个人平均分给四个项目,账面上能让四个项目都显示“获得资源”,实际却可能造成频繁切换。每次切换都要重新加载上下文、找回决策记录、同步状态,并处理中断。任务越复杂、依赖越多,切换的损耗越明显。

我通常优先争取集中投入窗口,例如让关键角色在某个阶段主要服务一个项目,阶段结束后再转向下一个。确实无法集中时,应把切换频率显式列出来,减少同一周内跨项目跳转,并确定每个项目的固定沟通窗口。

4. 误区四:用加班和压缩测试解决所有资源缺口

延期风险出现后,最容易想到的是加班、缩短测试或临时增加并行开发。但这三种做法都可能把问题从进度转移到质量、维护成本和团队可持续性上。若产品范围不变、依赖不变、容量不变,单靠口头要求“加快”通常不会凭空增加交付能力。

当容量不足时,合理选项通常是减少范围、调整顺序、延后时间、增加经过评估的支援,或者接受明确的风险。产品经理要把取舍摆到决策人面前,而不是把所有选项都藏在团队加班里。

5. 误区五:计划一经批准就不再更新

计划不是承诺一次就永久有效。用户反馈、故障、法规变化、关键依赖延迟,都会改变资源使用的合理顺序。更糟的做法是计划仍显示“正常”,团队却在私下加班、拖延其他项目或跳过质量检查。

我会把变更作为正常治理的一部分:明确哪些变化可由项目团队内部调整,哪些需要产品负责人重新排序,哪些必须由业务负责人或管理层拍板。变化本身不可避免,缺少透明规则才会制造混乱。

资源分配落地方案:产品经理开展资源管理的协同管理案例解析

四、专业判断逻辑:从业务优先级推导资源承诺

1. 先定义决策单位:不是功能名,而是可验证的业务结果

“做客户权限”“优化首页”“增加报表”是功能或需求描述,不足以直接决定资源优先级。我会追问:目标用户是谁、遇到什么问题、当前损失或机会是什么、完成后用什么指标判断有效。比如“减少企业管理员因权限配置错误造成的支持工单”,比“重构权限页面”更接近可判断的业务结果。

这样做不是为了给每个需求强行编一个收入数字,而是让决策者看见不同工作影响的对象和证据。若价值尚未验证,应把验证本身列为工作,投入少量资源去降低不确定性,而不是把推测当成收益承诺。

2. 用统一维度排序,避免会议上谁声音大谁先做

我建议至少评估价值、时效、成本、风险、信心五个维度。价值可以包括收入、留存、成本、合规和战略贡献;时效关注错过窗口的代价;成本不只算研发,还要纳入设计、测试、迁移和支持;风险关注依赖、技术债和质量影响;信心标记证据成熟度。

打分模型不是为了制造一个看似客观的总分,而是帮助暴露分歧。例如,业务负责人认为客户需求紧急,研发负责人认为技术成本高,产品经理认为用户影响范围有限。把差异显式写出来,决策才有机会围绕事实展开。

评估维度 需要回答的问题 常用证据 容易误用的方式
业务价值 解决问题后影响哪些用户或业务结果? 客户访谈、转化数据、支持记录、经营目标 把高层提出直接等同于高价值
时间窗口 推迟一个周期会失去什么? 合同节点、季节性、法规期限、依赖窗口 把“希望尽快”当成不可变期限
交付成本 需要哪些职能、技能和外部协作? 技术评审、拆解估算、历史相似工作 只估研发,不算测试、迁移和运营
风险与信心 关键假设是否验证,失败会造成什么影响? 原型测试、技术验证、依赖确认、数据质量 用单一精确数字掩盖估算区间

3. 算容量时要扣除不可计划时间

有效容量不是名义人数乘以工作日。名义工时中还包括休假、例会、值班、线上支持、面试、培训、临时协作和必要的团队事务。若历史上某职能每个周期平均有固定比例被支持工作占用,就应在容量估算里体现,而不是等工作发生后再称其为意外。

建议按团队过去三至六个周期的实际情况估计支持和中断占比;若没有可信记录,可先连续记录四到六周,形成初始基线。这个区间不是为了限制人员,而是为了让承诺更诚实。若团队变更频繁、产品处于快速探索期,缓冲应更大;若工作稳定且自动化程度高,缓冲可逐步降低。

可用容量可用一个简单口径表达:可用于计划工作的容量=名义工作时间-已知固定任务-历史支持消耗-风险缓冲。计算后还要按职能、技能和时间窗口拆分,不能把不同角色的人天当成可互换的筹码。

4. 估算要表达区间、置信度和验证节点

在需求不清楚时,单点估算会制造虚假的精确感。我更倾向于记录范围,例如“研发八至十二人天,置信度中等”,并附上影响区间的关键假设。待技术验证或方案评审完成后,再更新估算并确认是否进入正式排期。

区间不是逃避承诺,而是说明当前证据能支持什么程度的判断。若管理者需要单一日期,可以给出基于不同风险场景的日期区间,同时说明概率或假设。若组织无法接受任何不确定性,却又不允许缩小范围,产品经理应明确指出这是决策约束,不应让团队伪造精度。

5. 先识别瓶颈,再讨论资源增加

遇到缺口时,我会先定位约束到底在哪里:是总工时不够、某种技能稀缺、测试窗口不足、决策等待太久,还是项目并行数量过高。不同原因的解法完全不同。增加研发人数无法解决需求评审迟迟不决;压缩设计时间也不一定能补足测试环境限制。

识别瓶颈后再比较方案:降低范围、改变顺序、减少并行、提前验证依赖、调入支援或调整交付日期。增加资源只有在任务能拆分、协作成本可控、上手时间足够、关键路径确实受人手限制时才可能有效。

资源分配落地方案:产品经理开展资源管理的协同管理案例解析

五、案例拆解:一个产品周期如何从冲突走向协同

1. 案例背景:三条工作线争用同一批角色

案例团队同时面对三个候选项目。项目甲是重点客户权限能力,已有合同承诺,但具体权限模型仍需验证;项目乙是新手引导优化,目标是提高新用户完成关键配置的比例;项目丙是数据导出与异常处理,能够降低运营手工整理和重复支持成本。三项工作都有业务价值,但都希望进入同一个十二周计划。

最初的草案是三个项目并行启动。产品经理分别向团队收集了粗略估算,研发侧总需求低于总容量,于是有人建议“先都开起来,哪里紧张再协调”。我认为这是典型的总量视角陷阱:测试容量已经超出约束,关键数据工程师还被项目甲和丙同时需要,而且项目甲的权限模型尚未通过方案评审。

团队随后暂停了并行承诺,先做一周的计划准备:补齐用户和业务证据、完成关键技术评审、核对测试资源窗口,并把三个项目拆成可交付的阶段。准备周不是额外的管理仪式,而是降低大额返工概率的前置投资。

2. 排序决策:不是三选一,而是分阶段释放资源

团队没有把三条工作线简单排成“甲第一、乙第二、丙第三”,而是将每条线拆成价值验证、最小可交付范围和后续增强项。项目甲先验证权限模型和重点客户流程;项目乙先验证关键配置步骤是否可被用户理解;项目丙优先交付影响最大的导出场景,再决定是否扩展更多报表格式。

这一调整让团队能将部分资源先用于降低不确定性,而不是一次性承诺完整功能。比如项目甲的技术评审没有通过时,团队仍保留调整范围或调整时间的权利,不会因为已经排满整个周期而被迫继续投入。

项目 首阶段结果 优先依据 本周期处理方式
重点客户权限能力 验证权限模型并交付合同范围内的最小闭环 合同窗口明确,客户影响高,技术方案需先确认 先做模型验证,再按评审结果释放后续研发容量
新手引导优化 改善关键配置流程并测量完成情况 增长目标相关,用户问题可通过原型快速验证 先小范围验证,再决定是否扩展到更多用户路径
数据导出与异常处理 减少高频手工整理和重复支持 运营成本可观察,交付范围可按高频场景切分 先交付最高频导出场景,其他格式进入候选池

3. 容量校准:从名义人手改成可用窗口

案例团队用过去三个周期的工时记录和任务状态,估算日常支持占用。由于记录口径不完全一致,团队没有把结果包装成精确事实,而是将支持占比按职能设为区间,并保留风险缓冲。最后,计划采用较保守的研发容量二百四十人天、测试容量七十二人天、设计容量四十人天和数据分析容量二十人天。

产品经理还把关键角色的可用窗口单独列出。数据工程师在前四周有较多支持任务,因此不能在项目甲、丙同时投入;测试负责人要在第九周参与另一条版本发布,项目的集成测试必须提前安排。这样的信息比“团队总共还有多少人”更能指导实际排期。

对容量有争议时,团队不把工时记录当作绩效排名,而是用于改善预测。若人员担心记录会被用于惩罚,数据就会失真;资源计划的基础是可信信息,不是监控表格。

4. 协同运行:让承诺可见、冲突可升级

正式计划中,每项工作都记录业务目标、负责人、参与职能、预计投入区间、依赖项、验收口径、目标时间窗和置信度。状态更新不要求写长篇周报,只记录进展、下一步、阻塞和预测变化。产品经理每周主持一次短周期资源检查,重点不是逐人追问,而是识别新增冲突和计划偏差。

该团队采用三层升级机制。团队内可自行调整且不影响其他承诺的,项目负责人直接处理;需要跨项目挪用共享角色的,由产品负责人和职能负责人协商;影响合同、业务目标或其他团队承诺的,则提交业务决策人确认。这样能避免所有小变化都上升到高层,也避免重大取舍被困在项目群里。

在这个案例中,管理团队使用 PingCode 作为需求、项目计划与协作状态的集中管理载体,便于中大型团队统一查看需求优先级、跨项目依赖和执行进展。具体系统能力需要结合组织配置确认;工具本身不能替代容量核算、优先级决策和管理授权。对一百人以上的组织,使用统一平台的价值通常在于减少多表重复维护、降低状态口径差异,并让跨团队变化更容易追溯。

5. 案例结果:计划质量改善,但不是靠工具自动发生

在十二周情景周期里,团队把原先三条线同时全量启动的方案,改成阶段性释放资源。复盘时,原草案中预估测试需求为八十六人天,修订后通过缩小首期范围和调整顺序,将本周期测试需求降到六十八人天,落在七十二人天的计划容量内。这个结果来自范围选择和资源协商,不应归功于某个工具的自动排期能力。

案例中团队还记录了三项内部观察:计划任务按承诺完成的比例从七成左右提升到约八成五;因共享角色冲突导致的等待从每周期约十一人天降到约六人天;计划外插入的高优先级工作从九项降到五项。以上均为情景模拟数据,只用于演示复盘口径,不是外部调研或客户实测结果。

更重要的变化不是某个百分比,而是业务、产品和职能负责人开始共同讨论“做什么、放弃什么、谁承担风险”。计划透明后,未进入本周期的需求也能获得明确解释和复核时间,不再需要靠私下催办争取资源。

资源分配落地方案:产品经理开展资源管理的协同管理案例解析

六、落地流程:产品经理可以按周期运行的七个步骤

1. 建立需求入口和统一口径

先规定需求进入资源决策的最低信息:目标用户、问题证据、预期结果、时效理由、建议范围、依赖和提出人。信息不足的需求可以进入探索池,但不能直接占用正式交付容量。这样做不是为了抬高门槛,而是避免团队不断被描述不清的请求打断。

需求来源可以来自客户、销售、运营、管理层、用户反馈和技术债务。入口统一不代表所有需求必须由产品经理个人判断;相反,它让不同来源的工作使用同一套讨论框架,减少“某类请求天然插队”的隐性规则。

2. 进行价值评估与证据分级

将需求按预期业务影响、时效、证据强度和失败代价分类。对证据较弱但潜在影响大的工作,先设计低成本验证;对法规、合同或安全要求,明确约束来源和最后期限;对内部效率改进,记录当前耗时、频次和受影响岗位。

评估结论应留有依据链接或数据口径。无法量化的内容也可以描述,但要把主观判断标注出来。只要团队能区分事实、推测和承诺,就比把所有内容压成一个总分更有决策价值。

3. 按职能核算有效容量

以周期为单位核算团队容量,分别列出研发、测试、设计、产品、数据、运营及关键支持角色。对每一项容量,注明采用的口径和扣减项。对共享人员,另列时间窗口和优先级,不要只写一个周期总人天。

若团队缺少历史数据,先做粗估并显式标为初始基线;运行几个周期后,用实际完成量、支持工时和偏差复核。不要为了追求精确而花数周搭建复杂模型,先把明显遗漏的固定工作记录下来,往往就能显著改善计划质量。

4. 识别瓶颈和依赖链

把候选项目的职能需求与容量并列,找出最先饱和的角色。随后画出关键依赖:方案评审依赖谁、数据准备依赖哪个系统、测试环境何时可用、外部团队的交付是否有明确承诺。容量冲突和依赖延迟要分开处理,因为它们的解决路径不同。

如果关键依赖没有确认,不要把下游日期写成确定承诺。可以设置依赖确认截止点,并准备替代范围或备用方案。依赖负责人应有具体姓名或岗位,而不是泛泛写“等待技术支持”。

5. 做组合取舍,而非逐个项目承诺

把需求放到同一个组合视图里,根据价值、风险和职能容量决定进入、延后、验证或停止。需要讨论的不是“每个项目能分到多少”,而是“在当前容量下,哪些工作组合能产生最大且可信的结果”。多个项目共享关键角色时,项目顺序要考虑上下文切换和关键路径。

在有限容量下,常见组合策略有三种:优先完成一个高价值闭环;并行开展少量相互独立的工作;用探索任务降低高不确定性项目的风险。策略没有绝对优劣,关键看团队是否具备同时推进的技能和协同能力。

6. 确认承诺并公布变更规则

承诺至少写清范围、验收、时间窗、负责人、依赖和风险,不要只写发布日期。同步确认未纳入的需求、推迟原因、复核时间和重新进入计划的条件。业务方知道什么没有做以及为什么,往往比收到模糊的“资源不足”更容易配合。

变更规则要说明:哪些情况可以在团队内调整,哪些需要重新排序,哪些必须重新谈时间或范围。若关键人员缺席、依赖未满足或需求发生实质变化,计划应及时更新预测,而不是继续维持过时的日期。

7. 用复盘数据修正规则

周期结束后,比较计划与实际:承诺完成率、预测偏差、等待时间、插入工作量、返工原因、质量事件和职能负荷。数据应服务于改进估算和流程,不应用来简单排名个人。若连续几个周期测试总是最后拥堵,问题可能在需求拆解、开发批次或测试环境,而不只是测试人员数量。

复盘时至少追问三个问题:偏差是因为估算不准、工作变化、依赖等待还是容量口径错误?哪些偏差可预防,哪些需要缓冲?下一周期要改哪一条规则?每次只改少量关键机制,观察实际效果,比同时更换所有流程更容易判断因果。

资源分配落地方案:产品经理开展资源管理的协同管理案例解析

七、不同情况下的行动建议:先判断问题类型,再选方法

1. 小团队或单一产品线:先做轻量容量账本

十人左右的团队通常不需要复杂的资源治理系统。产品经理可以用一张共享表维护项目优先级、每周可用时间、支持负荷、关键依赖和风险。重点是每周看一次共享角色是否被重复承诺,以及团队实际完成量是否持续偏离计划。

小团队常见问题不是信息系统不足,而是优先级变更没有公开。建议设定简单规则:新工作进入时,必须说明它替代哪项已排工作;若没有替代项,就安排到候选池或探索池。这样能避免“只加不减”的隐形负荷。

2. 中大型组织:建立跨项目组合视图和角色责任

当多个业务线共享研发、测试、设计或数据团队时,单个项目的计划表已经不足以支持资源决策。需要有跨项目的组合视图,显示需求优先级、职能容量、共享人员窗口、依赖状态和风险。对中大型企业及一百人以上组织,统一协同平台能帮助减少不同部门之间的口径差异,但平台应与明确的决策机制配套。

在这类组织里,要特别区分产品优先级决策与职能资源承诺。产品负责人决定什么工作更重要;职能负责人评估技能、容量和技术风险;业务决策人对合同、战略和范围取舍负责。产品经理负责组织讨论、呈现证据和维护决策记录,不应被迫独自替所有角色承诺。

3. 需求高度不确定:先分配验证容量,不急于锁定全量交付

新产品、重大探索或技术路线未定时,建议将工作划分为验证阶段和交付阶段。验证阶段要有明确时限、问题清单和决策门槛;达到门槛后才释放后续研发和测试容量。若验证未通过,就停止、转向或重新定义范围。

这种方式需要管理层接受阶段性结论可能是“不值得继续”。若只允许验证成功、不允许停止,探索工作会变成包装过的既定项目,资源仍然无法及时退出。

4. 有明确合同或法规节点:优先保证关键路径,保留例外通道

涉及合同承诺、监管期限或安全修复时,时效可能优先于普通价值排序。但“紧急”不应成为无限插队的标签。产品经理应记录来源、不可延期的理由、影响范围和决策人,并同步明确该工作挤占了什么计划。

若此类工作持续发生,应该复盘例外通道的使用频率。例外太多说明组织的需求规划或风险识别存在问题;只要每项都能绕过正常优先级,正常计划就会变成无效装饰。

5. 线上支持和维护负荷高:先减少中断,再谈扩大项目数量

如果团队每周都被故障、客户支持和临时运营请求打断,继续增加项目只会扩大在制品。可尝试轮值支持、设置固定响应窗口、完善自助工具、治理高频缺陷,并把支持负荷作为独立容量项。减轻中断之后,项目预测才有可能稳定。

维护工作也应有明确优先级。并不是所有技术债都该无限延期,也不是所有技术债都能立刻插队。比较它对交付速度、故障风险和未来维护成本的影响,再决定在何时投入资源。

资源分配落地方案:产品经理开展资源管理的协同管理案例解析

八、不同情况下的取舍:资源管理没有同时满足所有目标的捷径

1. 范围、时间、质量和资源,至少要明确一个可调整项

当目标、范围、时间、质量和资源全部被锁死,团队面对的就不是排期问题,而是不可满足的约束组合。产品经理应把约束摊开,说明每种方案的代价:砍掉低价值范围会损失什么,延期会影响什么,增加资源需要多久才能产生效果,降低质量门槛可能带来多大风险。

选择不一定由产品经理独自做,但产品经理必须把信息组织到决策人能比较的程度。若没人愿意作取舍,资源冲突就会以延期、缺陷、加班或士气下降的形式暗中替组织作决定。

2. 选择并行还是串行,取决于任务耦合程度

并行能让多个项目更早启动,但会增加共享人员切换、集成等待和协调成本。若工作相互独立、团队有稳定分工,适度并行可能有效;若多个项目依赖同一架构师、测试环境或数据链路,串行或分阶段推进通常更稳妥。

不要只看项目开始日期,要看关键角色是否能连续交付。两个项目都显示“已启动”,不代表它们都在推进。可以比较在制工作数量、等待天数和交付流动时间,判断并行是否带来真实产出。

3. 选择内部调配还是外部增援,先算上手和协作成本

临时调入人员或外包资源可能缓解缺口,但必须评估培训、代码审查、业务上下文、沟通协调和质量保障成本。对独立、边界清晰、文档充分的任务,外部支援可能有效;对核心架构、频繁决策或高度耦合工作,新人员未必能在短周期内提高净产能。

即便决定增援,也要指定内部接口人,限制任务边界,提前准备环境和验收标准。若剩余周期短于新成员的上手时间,调整范围或日期可能比继续扩编更合理。

4. 选择高利用率还是留出缓冲,取决于工作不确定性

稳定、重复、依赖少的工作可以采用较紧的计划;探索性工作、线上支持负荷高的团队和跨部门依赖多的项目,需要更大的缓冲。缓冲不是闲置,而是用来吸收正常波动。若长期没有突发事件,再依据历史数据逐步校准,而不是事前把所有空白都填满。

缓冲最好放在项目或周期层面明确管理,不要藏在每个人的隐性加班里。管理者看见缓冲,就能讨论它是否合理;看不见缓冲,只会误以为计划容量能无限利用。

选择情形 优先考虑 主要收益 代价或风险
目标明确、瓶颈集中 集中关键角色,减少并行 降低切换和等待 其他项目需要延后或缩小范围
需求不确定、验证成本低 先分配探索容量 尽早发现无效方向 短期内不一定产生完整功能
合同节点固定、影响清晰 保护关键路径,明确挤占项 降低违约或节点失守风险 其他承诺可能需要重排
多个项目争用稀缺技能 错开窗口或拆分交付 缓解共享角色冲突 项目整体周期可能变长
临时工作持续侵入计划 建立支持轮值并治理重复问题 恢复可预测容量 需要短期投入流程改造和维护

九、衡量是否有效:别只看完成率,还要看计划为什么改变

1. 用少量指标观察计划质量

资源管理指标不宜过多。建议从四类开始:承诺完成率反映计划是否可兑现;预测偏差反映估算和变更记录质量;等待时间反映依赖和瓶颈;计划外工作占比反映中断与治理能力。每个指标都必须明确时间范围、统计对象和数据来源,否则不同团队之间无法比较。

完成率上升也不必然代表管理改善。团队可能通过降低承诺、漏报未完成任务或推迟困难工作来提高比例。指标应与质量事件、用户结果和延期原因一起看,避免追逐单一数字。

2. 建立基线,再判断变化是否有意义

没有基线时,百分比变化很容易被误读。建议先选择连续三到六个周期,用一致口径记录计划容量、承诺工作、实际完成、临时插入、等待时间和返工。若组织刚开始记录,不必追求覆盖全部项目,先从一条产品线和几个关键职能试点。

观察趋势时,要区分真实改善和周期波动。某一周期恰好没有大型故障,不代表支持负荷已经解决;某一周期发生一次关键依赖延迟,也不代表团队估算能力必然变差。复盘要结合具体事件和样本范围。

3. 让数据能触发决策,而不只是出现在仪表盘

每个关键指标应对应行动。例如,测试等待连续两个周期上升,就检查工作批次、测试准备时间和环境瓶颈;计划外工作占比持续升高,就评估需求入口、值班机制和故障治理;预测偏差集中在某类需求,就改善该类工作的估算或验证流程。

指标若不改变决策,只会增加维护成本。产品经理可以在周期复盘时记录“哪个数据触发了什么调整”,并在下一周期检查调整是否产生预期影响。这种因果链比堆叠更多报表更重要。

十、最后总结:资源分配的核心是让取舍提前发生

资源管理不是把所有人安排得毫无空隙,也不是让产品经理成为跨部门的催办员。它真正要解决的是:组织是否在工作开始之前看见容量限制、识别关键依赖,并对优先级作出有依据的选择。

我最看重的判断是:如果计划只展示谁在忙,却没有说明为什么做、哪些工作被推迟、哪些假设尚未验证,那么它不是资源方案,而只是忙碌清单。有效的资源方案应能被业务、产品和职能团队共同理解,也能在条件变化时有规则地调整。

下一步可以从一个真实周期开始:整理候选需求,标记证据成熟度;按职能核算可用容量;找出最先饱和的角色;删减或延后超出容量的范围;明确承诺、依赖和升级路径;周期结束后复盘偏差。先把这一套跑通,再决定是否需要更复杂的工具或模型。

资源分配的成熟,不是预测永远准确,而是让组织更早发现计划不成立,并且知道该由谁、依据什么、调整什么。当取舍在执行前变得可见,团队才有机会把有限时间用在真正重要的交付上。

常见问题解答(FAQ)

1. 产品经理如何建立可执行的资源分配方案,而不是只做一张人员排期表?

我以前做资源规划时,最初是按“一个人一周有五天时间”来分配任务,结果开发、设计和测试经常在同一周被多个项目同时占用。我的疑问是,资源管理到底应该统计名义人数,还是统计真正可以交付的产能?

资源分配的起点不是列出所有成员,而是建立“有效产能表”。我通常会把每个人一周的名义工时先按40小时计算,再扣除会议、值班、请假、技术债和跨项目沟通时间。例如,一名开发名义上每周40小时,固定会议占6小时、线上支持占4小时、技术债占4小时,真正可用于新需求的产能只有26小时。

若再预留20%的风险缓冲,最终可承诺工时约为21小时。这个数字比直接写“1人”更接近真实情况。在一次三周试运行中,我们把资源拆成四类:产品、设计、开发、测试,并为每类资源设置“可承诺工时”和“不可压缩事项”。结果显示,原先看起来还有15%余量的开发组,实际可用产能只有7%;

测试组则因为需求集中在迭代末期,出现了约30%的峰值超载。这个差异说明,资源管理不能只看总人数,还要看角色、时间窗口和工作到达顺序。建议产品经理使用“资源池,任务池,时间窗”三层结构。资源池记录技能、可投入周期和当前占用;任务池记录工作量、优先级、依赖和最晚完成时间;时间窗则按周或迭代展示冲突。

分配时优先满足关键路径任务,再安排可延后的工作,最后才使用缓冲区。判断方案是否可执行,可以看三个指标:承诺工时是否超过有效产能、关键角色是否连续两周超载、跨项目切换次数是否超过每周两次。只要其中一项持续恶化,就不应继续增加任务,而应调整范围、顺序或交付时间。

2. 多个项目同时争夺同一名开发人员时,产品经理应该如何协同分配资源?

我遇到过两个项目负责人都认为自己的需求是最高优先级,双方都拿着业务目标来争人,最后变成谁的声音大谁先排。我的疑问是,怎样把这种主观争抢变成团队都能接受的分配决策?

我不建议用“项目负责人级别”或“谁先提出需求”作为资源分配依据,因为这两种规则会把协同管理变成内部博弈。更稳妥的做法是建立一套可公开复核的评分模型,至少包含业务影响、时间约束、外部承诺、风险降低和资源替代性五项指标。

比如每项按1到5分打分,业务影响占30%,时间约束占25%,外部承诺占20%,风险降低占15%,资源替代性占10%。评分不是为了制造精确幻觉,而是让争议集中在依据上,而不是集中在个人立场上。在实际协同中,我会先做“资源冲突单”,只写四项内容:冲突资源、两个项目各自需要的工时、最晚完成日期、延期后果。

例如,某后端工程师未来两周可承诺32小时,项目甲需要24小时,逾期会影响已签署客户上线;项目乙需要20小时,逾期只会影响内部试用。即使两个项目都重要,也可以清楚判断:先保障项目甲,项目乙要么缩小范围,要么改用替代人员,要么顺延一周。

分配会议不应只宣布结果,还要同时确认三个动作:被延后的项目减少哪些需求、谁负责补齐替代资源、下次复盘日期是什么。我们曾把资源冲突从口头争论改成书面评估后,跨项目临时插单从每周约9次降到3次,迭代中途返工也明显减少。

这里的关键判断是,资源分配不是让每个项目都得到一点人力,而是让有限资源优先投入到延期代价最高、替代成本最高的工作上。

3. 需求临时变更或紧急故障发生时,产品经理怎样重新分配资源而不打乱整个计划?

我以前为了响应紧急需求,直接把开发和测试从原迭代任务中抽走,结果紧急事项解决了,原计划却连续延期。我的疑问是,资源调度是否应该保留一部分机动容量,以及这部分容量应该怎么计算?

紧急事项之所以容易造成连锁延期,通常不是因为团队不够努力,而是原计划把100%的有效产能都提前承诺了。我的经验是,为支持型产品或线上交易系统预留15%到25%的机动容量;相对稳定的内部工具可以预留10%到15%。预留比例应根据过去四到六个迭代的紧急工单统计,而不是凭感觉决定。

例如,过去四周每周平均出现18小时的线上问题和临时需求,而团队有效产能为120小时,那么至少应保留15%的机动容量。我会把工作分成“立即打断、当天处理、进入下个窗口”三档。立即打断只适用于影响核心交易、重大客户、数据安全或法定合规的问题;当天处理适用于有明确业务损失但存在临时绕行方案的事项;

其他临时需求必须进入候选池,不能直接插入当前迭代。每次发生打断,都要同步记录被挤出的任务、损失工时和新的交付日期。没有这一步,团队会误以为紧急工作是免费发生的。可以采用一个简单的调度规则:紧急事项占用机动容量时,直接处理;

超过机动容量时,必须进行等量交换,即新增8小时紧急工作,就从当前计划中移出8小时低优先级工作;如果没有可移出工作,则向业务方确认延期或增加资源。一次四周观察中,这种“先占缓冲、超出必交换”的方式让临时插单造成的计划偏差从平均5.5天降到2天左右。

真正有效的敏捷不是永远接受变化,而是让变化的成本被看见、被记录、被共同承担。

4. 产品经理如何判断资源管理流程和协同工具是否真正有效?

我曾经使用过任务数量、完成率和工时填报来判断资源管理效果,但这些数据看起来都不错,项目仍然经常延期。我的疑问是,资源管理究竟应该看哪些指标,才能避免团队为了完成数据而牺牲真实交付?

资源管理工具最容易制造一种错觉:页面上每个人都有任务、每个任务都有负责人,似乎管理已经完成。实际上,真正需要观察的是资源分配是否改善了交付结果。我会把指标分成三组。第一组是容量指标,包括有效产能准确率、角色峰值负载和计划外占用比例;第二组是流动指标,包括任务等待时间、跨项目切换次数和阻塞时长;

第三组是结果指标,包括承诺达成率、延期天数、返工率和紧急事项占比。在工具选择上,重点不是看功能列表有多长,而是确认它能否把资源冲突暴露出来。最低限度应支持按人员和角色查看负载、按周或迭代查看时间窗、记录任务依赖、标记计划外工作,并保留资源调整记录。

如果只能看到任务状态,却看不到同一人员在多个项目中的总占用,那么它更像任务清单,不是真正的资源管理系统。实际评估时,我会拿一个真实的两周排期做测试:加入请假、会议、紧急工单和跨项目任务,观察系统能否在几分钟内显示过载位置,而不是要求团队手工汇总表格。可以设置一个四周试点,先记录基线,再比较改善幅度。

例如,试点前每人平均同时参与3.8个项目,计划外工作占有效工时22%,承诺按期完成率68%;试点后如果项目数降到2.4个、计划外工作降到14%、承诺完成率升到82%,说明流程确实产生了价值。反之,如果只是填报完整率升高、延期和返工没有变化,就不应继续扩大流程。

我的判断标准是:资源管理必须帮助团队更早发现“做不完”,并促成范围、顺序或时间的调整;如果它只是增加填表工作,却没有改变决策质量,就应该删减字段和审批环节。

核心关键词

读者评论

田
田依诺

我们团队也遇到过研发排期够、测试资源却卡住的情况。按职能核算比只看总人天更有用,不过还得把测试环境和外部验收时间一起算进去。

杜
杜明远

把“已沟通”和“已承诺”区分开很实际。我想知道跨部门团队里,资源负责人迟迟不确认时,通常设置多长的等待期限比较合适?

袁
袁明远

我赞同不要把日程排满,但固定留出多少缓冲很难照搬。我们线上支持波动很大,按过去几周的中断量定容量,比套用统一负荷比例更稳。

文章包含AI辅助创作:资源分配落地方案:产品经理开展资源管理的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532904
