资源管理如何做好资源分配?产品经理入门指南与操作步骤

资源分配做得不好,通常不是因为团队“不够努力”,而是因为需求、工时和优先级没有放在同一张可核对的账上:同一个设计师被三个项目同时预约,关键接口人却只在计划表里有名字、没有可用时间。产品经理要解决的不是把任务平均分给每个人,而是在有限产能、不同技能和不断变化的约束下,让最重要的工作按时获得合适的人,并且尽早暴露做不到的部分。

资源管理如何做好资源分配?产品经理入门指南与操作步骤

一、先讲核心结论:资源分配不是分任务,而是管理承诺

1. 好的分配结果,必须同时回答四个问题

我判断一份资源计划能不能执行,不先看表格是否填满,而是看它是否回答了四个问题:要交付什么、谁具备相应能力、这个人何时有空、如果条件变化由谁做取舍。少一个答案,计划就可能只是愿望清单。

资源不只指人。产品项目里,研发、测试、设计、数据分析、业务专家、预算、设备、环境、外部供应商和管理层决策时间,都可能成为关键资源。即使团队人数没有变化,某个关键环境迟迟不可用,也会让整个交付链条停下来。

核心原则是先确定优先级和约束,再确定分配;先算有效产能,再接受承诺;先保护关键路径,再优化局部忙碌度。看起来每个人都很忙,不等于项目推进得快。若最关键的工作卡在一个被多条需求争抢的人身上,团队的高负荷反而会放大排队和返工。

2. 产品经理要管理的是“可兑现的产能”

团队人数乘以工作日数,并不能直接等于可用产能。会议、支持、评审、故障处理、请假、跨团队协作和返工都会消耗时间。比如一个团队有 8 名成员、一个月有 20 个工作日,名义上有 160 人日;若每人平均只有 70% 的时间可用于计划内交付,计划产能就约为 112 人日,而不是 160 人日。

70% 在这里是示例假设,不是所有团队都适用的标准。更稳妥的做法是用过去 6 至 12 周的实际工作记录,按角色和工作类型估算计划内投入,并把紧急支持、例会和维护工作单独统计。

3. 分配决策要能被复核,而不只是“感觉合理”

当两个项目都声称“必须本月上线”,产品经理不能只靠谁声音大来决定。应把用户价值、业务时点、风险、依赖关系和投入规模摆出来,记录取舍依据,并说明被延后的事项会产生什么影响。透明不保证所有人都同意,但能让争议变成可讨论的决策。

检查维度 要回答的问题 常见失真
交付目标 本周期必须完成什么,验收标准是什么? 把功能清单当成成果定义
人员能力 谁能独立完成,谁需要协作或审核? 只按职位名称分配
有效时间 扣除支持、会议和休假后还剩多少? 按满负荷日历排期
依赖与风险 哪些工作依赖单点角色、外部团队或环境? 假设依赖会自动按时完成
决策机制 冲突出现时由谁做何种取舍? 每次冲突都临时拉会

二、背景和真实场景:为什么资源问题往往在排期之后才暴露

1. 项目启动时,计划看起来充足,执行后却出现争抢

在产品团队中,我经常看到一种表面正常的排期:需求评审已通过,任务也分到各个角色,甘特图上每项工作都有开始和结束时间。但进入执行后,开发等待设计稿,测试等待稳定版本,产品经理又被临时拉去处理线上问题。计划没有写错日期,却漏掉了真正决定日期的等待、协作和突发工作。

这类问题的根源往往不是某一个人估算失误,而是计划把资源视为静态数字。现实中的资源有时间窗口、技能差异和上下游依赖。一个人可能总工时充足,却无法在关键日期参加评审;一个团队可能整体有余量,但唯一能维护旧系统的人已经超载。

2. 多项目并行时,局部最优会制造全局延误

假设一名资深工程师同时支援三个项目。每个项目都给他安排 30% 的投入,表面上刚好合计 90%。但如果三个项目都把他的评审、方案确认和疑难问题安排在同一周,他就会在多个上下文之间来回切换。任务的“占用比例”加起来没有超 100%,日历上的关键节点却仍然冲突。

这就是资源分配中常被忽略的协调成本。切换项目会增加重新理解背景、同步信息和恢复专注的时间;关键专家越稀缺,越不应把他们切成大量细碎的百分比。与其让一个专家同时参与六件事,不如明确其中两件由他负责、其余事项由其他人接手或延后。

3. 资源需求不是静态表格,而是持续变化的输入

需求范围、外部接口、业务窗口和团队成员状态都会变化。上线前出现合规要求,意味着工作内容增加;核心人员请假,意味着有效产能下降;实验结果不佳,可能意味着原计划的开发投入应该撤回。计划若不能更新,就会把最初的假设误当成承诺。

因此,我会把资源计划看成一个滚动决策工具,而不是季度初一次性完成的表格。较长期的工作适合用角色级产能和范围区间规划;临近执行时再把任务细化到具体人和日期。越远期的不确定性越大,分配粒度就应该越粗。

4. 资源管理工具能提高可见性,但不能代替判断

对百人以上、多个产品线并行的组织,项目管理平台可以帮助汇总角色投入、依赖关系、负载变化和历史记录。比如使用 PingCode 这类工具时,可以把需求、迭代、任务和负责人关联起来,减少信息散落在个人表格和聊天记录里的情况。

但工具不会自动判断哪个需求更重要,也不会替团队定义“预留多少产能应对线上问题”。如果优先级没有统一规则、工作记录不及时、团队不愿更新状态,仪表盘只会把不完整的信息展示得更整齐。先统一口径,再配置工具,通常比先购买系统更重要。

资源管理如何做好资源分配?产品经理入门指南与操作步骤

三、常见误区:看似公平的分配,可能让项目更慢

1. 误区一:把每个人排到 100%,就叫资源利用充分

满负荷排期不等于高效率。任务只要发生一点变化,所有人都没有缓冲,等待就会在链条中累积。尤其是工作包含评审、联调或外部确认时,关键人员排满会让一个小问题拖住多个后续任务。

我更关注瓶颈角色的可用窗口和系统整体吞吐,而不是每个人的日历占用率。对于不确定性高的产品探索,可以为关键角色保留适度机动时间;对稳定、重复性较高的工作,再逐步提高计划负荷。缓冲不是偷懒,而是给变化留出承接空间。

2. 误区二:按人数平均分配,忽略技能和熟练度

三个工程师并不必然等于三份相同产能。有人熟悉核心架构,有人刚加入团队;有人能独立完成复杂迁移,有人需要更详细的拆解和评审。按人数平均分摊,会掩盖能力差异,也可能把最难的工作集中到唯一专家身上。

分配时应同时看技能匹配、熟练度、学习成本和交接风险。新人承担工作可以是培养安排,但要把辅导者时间、验收方式和合理的学习周期计入计划。不能一边把任务交给新成员,一边仍按资深成员的速度承诺交付。

3. 误区三:先把所有需求排进去,再期待团队“想办法”

资源有限时,把所有需求都标为最高优先级,并没有完成排序,只是把冲突转移给执行团队。结果通常是人员不断切换、项目同时延迟、管理者到最后才知道无法按期完成。

产品经理应要求需求提出方说明价值、时效、成本和不做的后果。若两个需求在同一窗口争抢同一角色,就需要明确牺牲项:缩小范围、调整日期、替换人员、分批发布,或者停止其中一个项目。无法说明牺牲什么的计划,通常不是已完成的资源决策。

4. 误区四:用“百分比投入”掩盖日期冲突

“某人投入 20%”看似精确,却没有说明这 20% 在哪几天、承担什么责任、遇到冲突谁优先。对于需要连续专注的方案设计、架构改造或用户研究,零散的投入比例可能比短期集中安排更低效。

比例适合做中长期容量估算,不适合代替执行层的时间安排。到了近期计划,至少要明确交付物、负责人、可投入窗口和依赖完成时间。对于关键专家,最好把支持时段约定清楚,而非假设他会随时响应。

5. 误区五:只看任务数量,不看工作粒度和等待时间

“每人五个任务”并不能证明工作量相当。一个任务可能只需半天,一个任务可能跨多个系统、需要安全评审和数据迁移。任务没有拆到可估算、可验收的程度,资源分配就容易建立在虚假的精确性上。

同时,任务实际周期不等于实际劳动时间。一个工作投入 6 小时,可能因为等待审批、环境和接口联调而跨越 5 天。资源计划应区分工作时长和日历周期,不能把“需要几天完成”和“要占用几个人日”混为一谈。

6. 误区六:资源冲突出现后,才临时寻找替代人选

替代人选并非把同岗位人员的名字换上去就行。领域知识、系统权限、客户关系和交接材料都需要时间。对单点角色,应提前识别备份路径,明确哪些知识必须文档化、哪些工作可以结对、哪些风险无法在短期消除。

如果确实只能依赖一个人,也要把这件事作为明确风险写进决策记录,而不是隐藏在排期表里。管理层需要看到依赖的后果,才能决定是否投入培训、调整范围或接受交付风险。

表面做法 容易造成的后果 更可执行的替代做法
所有人按 100% 排满 突发事项挤占关键路径,计划频繁失效 依据历史实际产能设定计划负荷,并保留应急空间
按人头平均分任务 技能不匹配、资深人员成为单点瓶颈 按角色能力、熟练度和指导成本分配
所有需求都列为最高优先级 团队暗中并行,结果没有一个按期完成 明确排序,并记录不做或延后的代价
只写投入百分比 日历冲突、上下文切换和责任模糊 近期计划明确交付物与可投入窗口

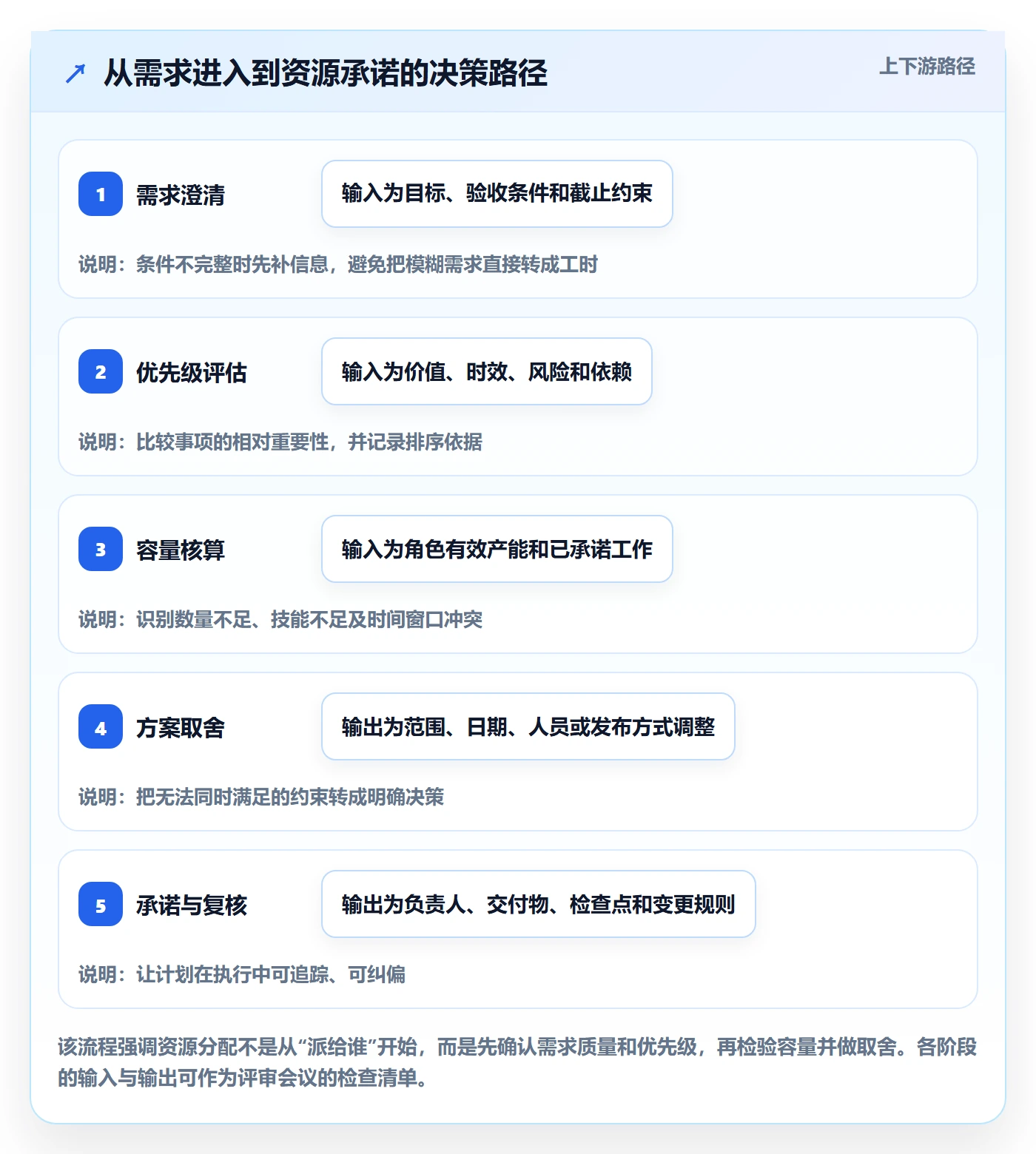

四、专业判断逻辑:如何判断资源应该分给谁、何时投入

1. 先分清资源约束的类型

资源冲突至少有四类:数量不足、技能不匹配、时间窗口冲突和依赖阻塞。它们的解决方式不同。数量不足可以削减范围或延后日期;技能不匹配可以培训、结对或外部补充;窗口冲突需要重新排序或集中投入;依赖阻塞则应处理接口、权限和决策等待。

我建议先描述“资源无法支持交付”的具体原因,而不是笼统说团队缺人。没有诊断就增员,可能得到一批无法处理瓶颈工作的人;没有看依赖就压缩工期,可能只是把等待转移到下游。

2. 先确定目标和优先级,再讨论人员名单

优先级至少要同时考虑用户价值、商业影响、时间敏感性、风险降低和战略约束。单独看收入可能忽略合规期限;单独看开发成本可能低估一次关键客户问题带来的长期损失。产品经理不一定能独自决定所有权重,但必须把权重和判断依据公开。

实际操作时,可以先把需求划分为必须完成、应当完成和可延后,再用相对评分辅助比较。评分不是机械裁决器,而是帮助团队暴露分歧的工具。当两个事项总分接近时,进一步核对截止日期、依赖和不可逆成本,而不是假装小数点后两位能给出客观答案。

3. 用角色产能做容量规划,用具体任务做近期承诺

远期计划应回答“哪个角色需要多少产能”,而不是提前断言某个人几个月后每天做什么。需求变化越大,远期任务级分配越容易制造沉没成本。可以先按研发、测试、设计、数据和产品等角色估算负荷,再逐步进入迭代时确定责任人。

短期计划才需要细化到任务和时间窗口。可用一个简单公式估算有效产能:

有效计划产能 = 可工作时间 − 固定协作时间 − 保障性工作 − 已知缺勤 − 预留的突发容量。

再比较需求工作量和角色产能。若某角色需求为 42 人日、有效产能为 35 人日,差额 7 人日必须被处理:缩小范围、调整顺序、增加合适资源或修改日期。不能把差额藏进“大家加把劲”的表述里。

4. 先找瓶颈,再优化团队整体分配

一个项目的交付速度常常受最稀缺、最难替代的角色限制。找瓶颈时,可以检查队列长度、等待时间、被多个项目共同依赖的人,以及返工集中出现的环节。若测试资源不足,继续增加开发任务只会扩大待测队列。

当发现瓶颈后,优先采取保护瓶颈、减少无关切换、提前准备输入、降低返工的措施。短期内给瓶颈角色更多任务,未必提高吞吐;让其只处理高价值且准备充分的事项,往往更有效。

5. 风险高的工作,不应只按平均值排期

新技术探索、外部接口联调、数据迁移和合规审批的不确定性通常更高。对这类工作,单一工期数字容易给出过度确定的承诺。我会要求列出乐观、较可能和悲观情景,并标清风险触发条件,比如接口文档未确认、测试数据不可用或审核周期未知。

三点估算可以作为讨论工具,但前提是团队理解每种情景的含义。它不是保证日期的数学魔法。关键是把不确定性转成可行动的事项:先做技术验证、提前约审、准备降级方案,或把范围拆成可独立发布的阶段。

6. 资源分配必须包含决策权限和变更规则

计划制定后,仍要明确谁能调整任务顺序,什么变化需要升级,如何处理新增需求,以及哪些已承诺事项不能随意插队。否则每一次临时请求都可能绕过优先级规则,让资源计划成为过时文件。

对小团队,可以由产品负责人和技术负责人共同处理日常冲突;对多产品线组织,则需要项目组合或管理层决策机制,负责跨团队的产能取舍。工具里的状态字段应服务于这些决策,不应为了填表而增加无用流程。

资源管理如何做好资源分配?产品经理入门指南与操作步骤

五、具体操作步骤:从需求清单到可执行的资源计划

1. 建立统一的需求与工作清单

先把本周期可能占用资源的工作放到一个清单里,包括新功能、缺陷修复、技术债、客户支持、合规事项、基础设施维护和内部改进。若只统计产品需求,团队的真实负荷必然被低估。

每条工作至少记录目标、业务负责人、验收条件、期望时间、相关角色、依赖和风险。信息不完整的事项可以进入待澄清区,但不要因为缺少估算就默认它不占资源。

2. 把需求拆到可估算、可验收的粒度

拆分的目的不是把任务切得越小越好,而是让团队能够判断工作量、完成条件和依赖。一个任务若跨越多个独立交付结果,通常需要继续拆;若拆到只剩机械操作,又会增加管理成本。

我会重点检查三件事:任务是否有明确完成标准,是否有可独立验证的结果,是否能在一个较短的执行周期内暴露问题。对于探索型工作,先安排有限时间的验证任务,再决定是否投入完整开发产能。

3. 盘点角色技能、可用窗口和单点风险

建立技能矩阵时,不必一开始做成复杂的人才评估系统。按关键能力列出“可独立承担、需要协作、暂不适合”三个层级,通常就足以支持项目分配。还要记录休假、值班、外部支持和其他已承诺工作。

技能矩阵不是给员工贴标签,而是帮助团队发现能力缺口。对于“只有一个人会做”的关键工作,应同时评估备份方案、文档现状和交接时间。把知识风险放进计划,才有机会提前降低它。

4. 用实际记录估算有效产能

至少选取一个有代表性的历史周期,区分计划内交付、维护支持、会议协作和突发工作。比较不同角色的实际投入,而非把团队平均值直接套用到每个人。新项目、重大架构调整和稳定维护团队的负荷结构可能完全不同。

如果工时记录不成熟,可以先做两到四周的轻量观察:记录工作类别和大致耗时,不必追求分钟级精确。目标是识别哪类占用被长期忽略,以及团队实际能完成多少计划工作,而不是监控个人的一举一动。

5. 识别瓶颈和关键路径

把任务依赖画出来,标注哪些工作必须先完成、哪些可以并行、哪些环节需要外部确认。然后查看关键路径上是否存在单点人员、共享环境、审批窗口或尚未验证的技术假设。

关键路径任务不一定工作量最大,却可能最影响最终日期。产品经理应优先为它们确认输入、预留资源、安排检查点,并准备替代路径。若某个节点延误会使整条计划后移,就不应该等到最终验收时才发现。

6. 生成至少两种可比较的分配方案

如果资源明显不足,别只给出一个“理想方案”。至少比较基准方案和备选方案:例如保持日期但削减范围,保持范围但延后上线,或者分阶段交付并先解决高价值部分。

方案对比要写清每种选择牺牲什么、保留什么、风险由谁承担。增加外部资源也应评估熟悉系统、权限开通、沟通和质量验收的成本。人数增加后,协调成本未必立刻下降,尤其在工作高度耦合时。

7. 明确承诺、检查点和变更入口

计划发布时,明确负责人、交付物、预计完成窗口、验收人、依赖方和检查点。不要只写“某某参与”,还要区分最终负责、协作支持和审批决策。责任不清会让任务在临近截止时才暴露无人承担。

新增工作进入后,要明确由谁决定替换哪项既有工作。每周检查一次近期计划通常足以发现偏差;对于高风险、短周期或关键上线任务,检查频率应更高。关键不在开更多会,而在偏差出现时有明确的决策动作。

8. 用轻量复盘校准估算和分配规则

周期结束后,比较承诺与实际交付,分析差异来自范围变化、估算偏差、等待、返工、缺勤还是突发支持。不要只问“为什么没按时完成”,还要问计划有没有忽略已知负荷、依赖是否提前确认、决策是否及时。

复盘的产出应能改变下一轮计划,例如调整某角色的可承诺比例、提前安排安全评审、为值班工作设置固定容量,或减少跨项目切换。没有规则变化的复盘,只是把相同的问题再讲一遍。

9. 把资源计划写成可复用的最小模板

一张可用的计划表不需要堆很多字段,但至少要包含:工作项、目标、优先级、角色需求、负责人、工作量区间、时间窗口、依赖、风险、验收条件和决策记录。字段太少会失去判断依据,字段太多则容易让团队把时间花在维护表格上。

若组织使用项目管理平台,建议让需求、迭代、负责人和风险在同一工作链路中关联。资源视图只是入口,必须能追溯到具体工作和变更记录。对小团队,一张维护良好的共享表也可能足够;工具复杂度应与协作规模匹配。

六、案例与数据观察:一个多项目团队如何看见隐藏的资源缺口

1. 案例背景:名义产能够用,关键角色却同时被三条线占用

下面是一个情景模拟,用于演示分析方法,不是某家企业的公开统计。某产品团队有 12 人,同时推进客户需求、平台升级和稳定性治理。管理层按每人每月 20 个工作日计算,认为团队有 240 人日可用,并据此接受了三个项目的计划。

进一步盘点后发现,团队每月约有 36 人日用于例会、评审和跨团队同步,约有 28 人日用于线上支持与维护,约有 16 人日受到培训、休假和不可用窗口影响。按这组示例假设,计划内可用产能约为 160 人日。与此同时,三个项目共同依赖一位资深工程师进行架构评审和关键迁移。

2. 先看总量,再看角色结构,才能找到真正的缺口

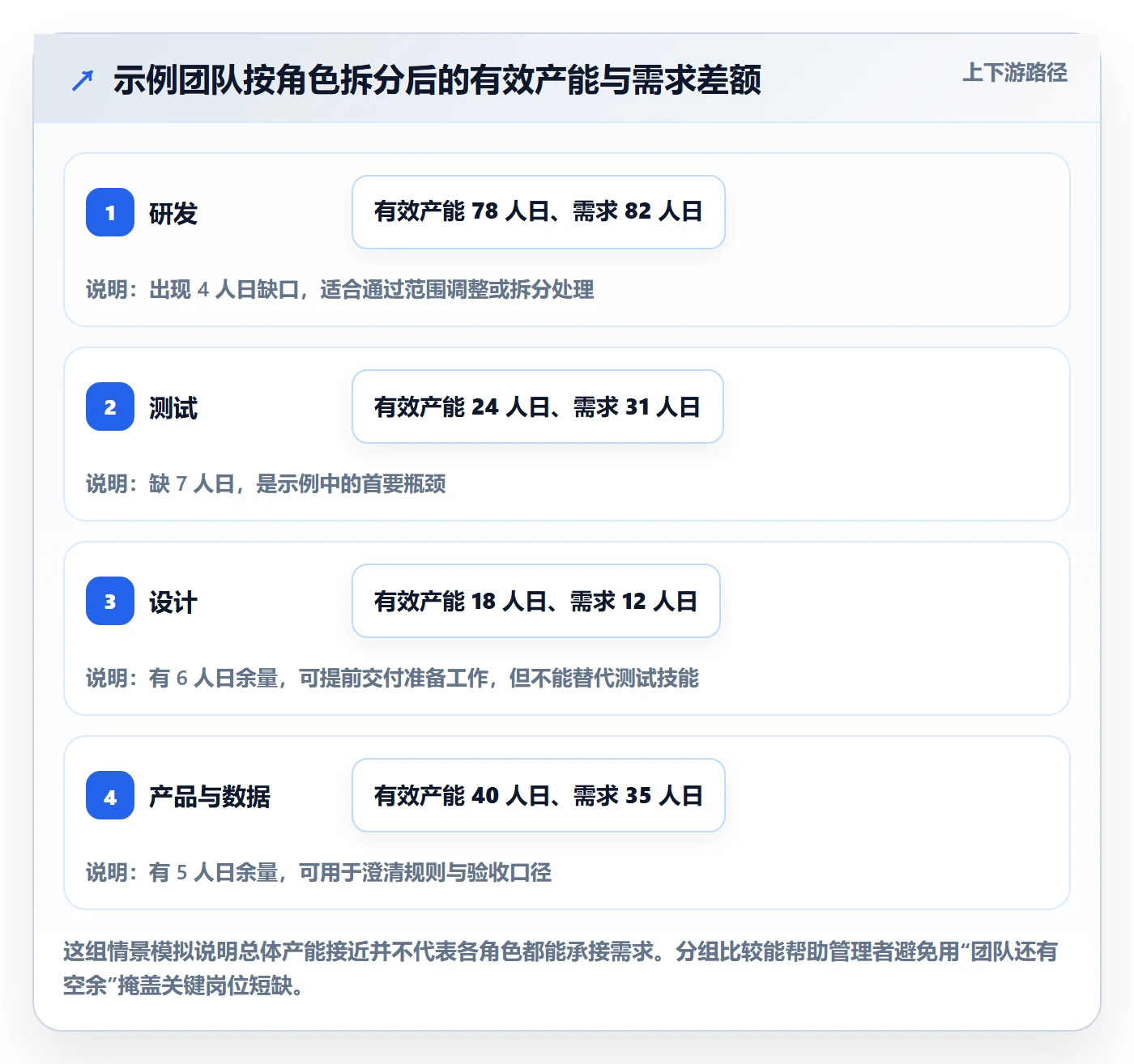

总产能从 240 人日降到 160 人日,只说明团队整体容量被高估了;它还没有回答“谁不够”。拆到角色后,示例中研发有效产能为 78 人日、测试 24 人日、设计 18 人日、产品与数据 40 人日,而需求侧分别需要 82、31、12 和 35 人日。

总量看起来仍接近,但测试短缺 7 人日,研发短缺 4 人日,设计反而有余量。若只看团队总人日,很可能误以为资源够用;若只新增通用开发人力,又解决不了测试瓶颈。分角色核算能让调整更有针对性。

3. 对比方案:不是“加人”或“加班”两个选项

团队比较了三个方案。方案甲保持全部范围和日期,预计需要额外资源并承担更高协调成本;方案乙保留稳定性治理和客户核心需求,将平台升级的非关键范围移到下一周期;方案丙按原计划推进,但把唯一资深工程师安排在多个项目间零散支持。

进一步讨论后,团队选择方案乙,并把资深工程师的评审窗口集中安排,提前让另一名工程师参与迁移设计。这样既缓解短期瓶颈,也开始建设备份能力。这个选择并没有让所有项目都按原日期完成,但让取舍可见,减少了临近发布时的意外延期。

角色 示例有效产能 需求工作量 缺口或余量 判断
研发 78 人日 82 人日 缺 4 人日 范围略超,需拆分或延后低优先级项
测试 24 人日 31 人日 缺 7 人日 主要瓶颈,增加开发任务无法解决测试排队
设计 18 人日 12 人日 余 6 人日 可提前完成关键流程和交付规范,不能直接替代测试产能
产品与数据 40 人日 35 人日 余 5 人日 适合提前澄清验收口径和数据验证方案

4. 变化后的关键观察:缺口比负荷总数更值得追踪

资源计划不能只显示“团队利用率”,还要观察角色等待时间、关键任务排队数、返工比例和已承诺工作变更频率。若测试任务积压上升,即便开发完成率很好,最终交付也可能没有改善。若每周新增需求很多,问题可能在变更机制而不是人员效率。

为了判断调整是否有效,团队可以在 4 至 6 周内跟踪一组一致的指标,例如承诺工作按期完成率、关键角色等待时间、计划外工作占比和返工工作量。样本较小时,不宜用一个周期的数据宣称改善已经稳定;更适合结合趋势和具体事件解释。

资源管理如何做好资源分配?产品经理入门指南与操作步骤

5. 指标要服务于决策,而不是变成个人排名

资源指标容易被误用。例如按个人完成任务数排名,会鼓励拆小任务、选择容易工作,忽略协作和复杂度;按工时填满率考核,会让成员不愿暴露缓冲和风险。应优先看团队层面的流动和交付结果,并把数据用于改善系统约束。

建议建立少而稳定的观察指标:计划工作按期完成率、计划外工作占比、瓶颈角色等待时间、返工工作量、关键依赖按期完成率。每项都要定义统计口径。例如“按期完成”是按原始承诺日期还是调整后的日期?不说明口径,指标变化可能只反映记录方式变了。

七、不同情况下的行动建议:资源策略要跟工作性质一起变

1. 小团队、单一产品:减少排队,建立简单可见的容量账

小团队往往没有专职项目管理角色,产品经理可以从共享看板和每周资源检查开始。重点不是做复杂预测,而是让所有人看见当前承诺、优先级、阻塞和剩余容量。新工作进入时,明确它替换什么,而不是直接叠加。

如果团队人数少、角色重叠多,尽量减少同时推进的项目数。集中完成一项高优先级工作,通常比每个人同时分散到多个项目更容易得到稳定结果。对于唯一专家,提前安排评审时段,并为关键知识建立可交接材料。

2. 多产品线、百人以上组织:建立跨团队的资源决策机制

规模扩大后,问题从单个团队的排期转向多个团队之间的优先级冲突。此时需要统一的项目组合视图,至少能看到各项目目标、角色需求、关键依赖和跨团队承诺。管理层应定期决定资源在产品线之间如何分配,而不是让每个团队都分别向同一批专家预约。

项目管理平台可以帮助汇集工作和状态,但跨团队机制仍需人工约定:谁有权改变优先级,资源冲突多久内要升级,哪些指标用于复核。使用 PingCode 等工具时,可从需求、迭代和任务的关联入手,再逐步形成角色负荷视图;不建议一开始就要求所有团队填写大量复杂字段。

3. 探索型产品或新业务:把资源分成验证阶段,而非一次押满

探索项目的不确定性高,早期目标应是验证关键假设,而不是预先占满整个季度的所有岗位。先安排小规模研究、原型、技术验证或客户试点,设定继续、调整和停止的判断条件;有证据支持后,再增加投入。

这类项目的资源计划要允许阶段性变化。若关键假设未通过,及时释放产能给其他优先事项,不应因为前期已经投入而自动继续。产品经理要区分“已投入成本”和“未来投入是否值得”,避免沉没成本影响决策。

4. 维护型团队或线上保障:为不可预测工作留出明确容量

维护工作不适合只按剩余时间承接。故障、咨询、漏洞修复和版本维护是长期存在的工作,应根据历史记录预留容量,并把突发支持与计划内改进分开看。若每次都靠临时挤占新功能,团队会不断在项目之间切换,最终两类工作都不稳定。

可以按周或迭代设置轮值,把支持责任集中到明确的人员或小组,减少全员随时被打断。轮值人员的计划产能要相应下调;非轮值成员则尽量获得完整专注时间。若实际支持量连续超出预留容量,应调整承诺,而不是长期靠加班吸收偏差。

5. 有明确上线窗口或合规期限:优先锁定关键路径与决策时点

硬性窗口意味着资源计划要逆向展开:先确认不可移动日期,再识别必须完成的交付、审核、测试和外部依赖,最后确定范围边界。预留时间给验收、回滚准备和风险处置,比把全部时间都分配给开发更可靠。

若资源不足,优先考虑减少非关键范围、分批上线或采用受控试点。增加并行任务不一定能压缩关键路径,尤其当任务之间高度依赖时。每个替代方案都应明确对用户、业务和风险的影响,由有权限的人做决定。

6. 人员流动频繁或技能稀缺:把知识转移当成正式工作

在人员变化频繁的团队里,不能把知识转移视为“有空再做”。交接文档、结对工作、权限配置和历史决策整理都需要时间,应明确负责人和交付标准。只在人员离开前临时交接,往往会漏掉隐性知识和边界条件。

对稀缺技能,短期可以通过外部顾问、跨团队借调或供应商支持补位,但要评估知识沉淀、权限和持续维护成本。外部人员能够增加执行能力,却未必能立即替代内部决策责任。

八、不同情况下的取舍:资源不足时该牺牲什么

1. 范围与日期冲突:优先保护核心结果,分层交付

若上线日期确实不能变,先识别最小可交付范围和不可妥协的质量标准。把次要功能拆到后续阶段,确认数据迁移、权限、安全和关键用户路径不能因压缩时间而被忽略。所谓“先上线再说”不能成为绕过验收的理由。

若范围必须完整,日期就需要重新评估。延后不等于管理失败;在成本、风险和用户预期明确的前提下,主动调整比按原日期发布一个无法使用或风险过高的版本更负责。

2. 关键人才冲突:优先减少单点依赖,而非无限切分时间

当多个项目争抢一位专家,第一选择通常不是把他排成许多小块,而是判断哪些决定必须由他做,哪些工作可以授权、培训或通过标准文档完成。把专家从重复咨询中释放出来,可能比再增加一名初级成员更有效。

如果短期无法培养替代者,就应集中安排专家处理真正需要其判断的节点,并给其他团队明确响应窗口。剩余风险要记录并升级,不能让专家默默承担所有项目的最后兜底责任。

3. 计划工作与突发支持冲突:明确服务边界和插队规则

对于突发事项,先判断是否涉及安全、合规、重大客户影响或系统稳定性,再按预先约定的级别处理。并非每个“紧急”请求都应立即打断正在执行的工作。没有统一标准时,最容易出现谁找得快、谁的需求先占用产能。

每次插队都记录新增工作、被替换事项和影响日期。这样团队才能看清计划外需求的真实成本,业务方也能理解“现在必须做”意味着“原本承诺的哪些工作需要调整”。

4. 短期速度与长期能力冲突:不要让关键知识永远集中在少数人身上

把任务交给熟练者通常更快,但若长期如此,团队会强化单点依赖。高风险、重复性高或持续存在的工作,适合安排结对、轮岗或文档化;低频且专业门槛很高的工作,则要比较培养成本与外部支持成本。

培养投入要进入计划,不应要求资深员工在满负荷交付之外免费承担指导工作。明确学习目标、辅导时间和验收方式,才能判断能力建设是否真的降低了未来资源风险。

5. 统一工具与团队灵活性冲突:先统一口径,再统一操作方式

规模化组织需要一定的数据一致性,但若强迫所有团队使用完全相同的复杂流程,容易造成表面合规、实际绕行。可以统一最少的核心字段和指标定义,同时允许不同团队根据开发、运营、研究或合规工作的特点设计局部流程。

工具选型应围绕真实协作问题:是否能追踪需求到任务,是否支持跨团队依赖,是否能看见资源冲突,是否方便维护历史决策。先确认需要做的管理动作,再判断系统能否支撑,而不是从功能清单倒推流程。

九、常见问题:产品经理在资源分配中最容易卡住的环节

1. 资源利用率越高,团队效率就越高吗?

不一定。高利用率可能带来更多等待、切换和返工,特别是流程中存在共享专家、审批或环境依赖时。更值得关注的是交付稳定性、瓶颈等待时间和整体吞吐,而不是单个人是否每天都被任务填满。

2. 应该由产品经理还是项目经理负责分配资源?

职责取决于组织,但产品经理通常需要说明产品目标、优先级和范围取舍;项目或交付负责人更关注计划协调、依赖跟踪和执行状态;团队负责人负责能力、人员安排和专业质量。跨产品线冲突则需要有资源决策权的管理者参与。

重要的不是职位边界完全一致,而是决策责任明确。产品经理不能单方面承诺并不归自己管理的人员产能,也不能在资源冲突时只更新排期、不推动业务取舍。

3. 没有精确工时数据,能不能开始做资源管理?

可以。先用粗粒度估算和简短周期观察建立基线,记录角色投入、计划外工作和阻塞原因。估算的目的不是精准预测每个人每小时的工作,而是及时发现需求超过容量、角色不匹配和单点依赖。

不要把“数据不够精确”变成不做容量管理的理由。更不要为了追求精确而引入过重的个人工时填报,让记录成本超过管理收益。

4. 资源冲突时,最先应该调整人员还是范围?

先找出冲突来自数量、技能、窗口还是依赖,再决定调整项。若只是非核心范围过多,削减或分期可能比增加人员更快;若关键专业能力缺失,调整范围仍无法消除风险,就需要培训、借调或外部支持;若工作依赖尚未准备好,增加人手可能只会扩大等待队列。

5. 资源计划应该多频繁更新?

没有适用于所有团队的固定频率。一般可在每个计划周期开始前做容量核算,在周期内定期检查近期承诺,并在重大范围、人员或依赖变化时及时更新。远期计划适合保持粗粒度,近期计划则需要更具体。

十、总结:把资源分配变成可追踪的取舍,而不是排满日历

1. 独特观点:资源分配的质量,取决于问题暴露得有多早

我更愿意用一个问题检验资源管理是否有效:团队能不能在交付日期受到影响之前,发现关键角色短缺、依赖未就绪或计划外工作正在挤占容量?如果答案是否定的,再精致的排期表也只是在延后冲突。

资源分配不是让每个人看起来公平,也不是把所有资源利用到极限,而是在限制条件下做出透明、可调整、能兑现的承诺。产品经理的价值,往往体现在让团队尽早看见代价,并推动正确的人做出取舍。

2. 下一步:用一个周期建立自己的资源分配基线

如果你刚开始负责资源管理,可以从以下动作开始,不必一次搭建复杂体系:

  1. 列出本周期所有计划内工作、维护支持和已知突发责任。
  2. 按角色盘点有效产能、可用窗口、技能缺口和单点依赖。
  3. 确认优先级、验收条件、关键路径和跨团队依赖。
  4. 对照需求工作量与角色容量,明确范围、日期或人员上的取舍。
  5. 发布有负责人、检查点和变更规则的承诺计划。
  6. 周期结束后复盘偏差来源,调整下一轮产能假设和分配规则。

从一张清晰的容量账开始,比先追求复杂系统更实际。持续几个周期之后,团队会逐渐知道哪些工作常被低估、哪个角色经常成为瓶颈、什么类型的突发事项最容易打乱承诺。那时资源计划才真正从“排期表”变成支持产品决策的工具。

常见问题解答(FAQ)

1. 产品经理做资源分配,第一步应该怎么做?

我刚接手一个迭代,需求方给了十几项需求,研发和测试却只有固定人手。我不确定该先排需求优先级,还是先看团队能做多少,怕排出来的计划根本落不了地。

先盘点可用产能,再决定做什么,而不是把需求排完后直接塞进迭代。按人分别统计迭代周期内可投入的工作日,扣除休假、会议、值班和已承诺事项;再按过去几个迭代的实际完成量预留缓冲。例如,5人团队每人10个工作日,账面产能是50人日,若日常沟通和支持约占20%,可规划产能约为40人日。

随后把需求拆到可估算的任务,核对关键角色是否有瓶颈,最后依据业务价值、紧急程度、依赖关系和工作量取舍。这里的百分比只是估算起点,应以团队自己的历史数据校准。

2. 资源有限时,如何判断哪些需求先做?

我手上有一个客户承诺需求、一个能改善转化的数据需求,还有几项内部体验优化,团队不可能同时完成。我担心只按老板或客户的声音排优先级,会让真正重要的事情一直被挤掉。

用统一的决策依据比较需求,不要把“谁催得急”当成唯一标准。可以逐项记录目标用户、预期影响、证据可信度、时限成本、实施工作量和依赖项,再讨论优先级。举例来说,若客户承诺有明确截止日期且违约影响重大,它可能需要先保障;若转化优化只有推测,没有数据支持,可以先安排小规模验证,而不是直接投入完整开发。

把判断理由写进需求列表,并标明哪些是已验证事实、哪些是假设,便于资源变化时重新排序。

3. 研发、测试等角色产能不均,资源分配怎么避免卡在一个人身上?

我发现迭代总量看起来没有超标,但测试任务集中在最后几天,研发完成了也无法按时发布。团队里还有少数人掌握关键模块,我不知道该继续多排开发,还是调整任务安排。

不要只看总人日,要按角色和时间段检查负载。把需求拆成开发、测试、设计等任务,分别标出负责人、依赖关系和预计完成时间;如果测试只剩一人,而多个开发任务都在迭代末尾交付,总产能充足也会形成排队。可通过分批交付、提前测试、安排结对或培养备份人员缓解瓶颈。

涉及关键人员时,还应预留其处理故障和评审的时间,避免把全部可用工时都分配给计划任务。

4. 计划中途出现紧急需求,产品经理应该怎样重新分配资源?

迭代进行到一半,业务方突然提出必须尽快处理的问题,团队已经承诺了原有范围。我不知道应该直接加人加班,还是把原计划中的需求换出去,也担心临时调整影响团队信任。

先确认紧急程度和不处理的具体后果,再评估新增工作对当前承诺的影响。若确需插入,明确它需要哪些角色、预计占用多少产能,并与相关方一起决定移出、延期或缩小哪项原计划工作;不要默认团队可以靠加班吸收全部变化。同步更新负责人、交付时间和风险记录。

每周或出现重大变化时复核一次计划,比较原估算与实际耗时,持续修正产能假设。这样调整有据可查,也能避免隐性超载。

核心关键词

读者评论

魏
魏一凡

把名义工时折算成可承诺产能这点很实用。我们团队之前也按工作日排满,线上支持一来,计划就整体往后推。想知道文中建议的突发容量,实际团队一般怎么根据历史数据估算?

杨
杨若宁

我比较认同远期按角色规划、临近执行再分到具体人的做法。只是小团队里一个人常常兼顾多个角色,按角色估算可能还是会重复计算产能,最好再结合个人日历核对。

郭
郭天佑

对单点专家预留时间很重要,但也不能只靠减少任务来解决。我们试过安排结对和交接文档,短期会多花时间,后续遇到请假或临时支持时确实更稳。

文章包含AI辅助创作:资源管理如何做好资源分配?产品经理入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532523

赞 (0)
飞飞飞飞
人员落地方案:产品经理开展资源管理的实操方法案例解析
上一篇 1小时前
技能怎么做?产品经理流程优化:资源管理从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
