角色落地方案:PMO开展资源管理的数据分析案例解析
一个项目组合里,团队名义上有 12 名研发人员,计划表上却同时承担了 19 个人的工作量;项目经理仍报告“进度正常”,直到两个关键项目在同一周争抢架构师,延期才集中暴露。PMO遇到的资源管理难题,往往不是“人不够”这么简单,而是角色、需求、容量和优先级没有被放进同一套可核验的数据口径里。本文以一个 120 人产品研发组织的情景案例为主线,拆解如何从角色定义、数据建模、冲突识别到管理动作,建立一套能支持决策、而非只做汇报的资源分析方案。
案例数据为便于说明的样本推演,不代表任何特定企业的实际业绩。
一、核心结论:资源管理的关键不是看“有多少人”,而是看“关键角色在何时能交付什么”
1. PMO要管理的是资源供需关系,不是人员名单
我判断一套资源管理方案是否有效,通常先看它能不能回答四个问题:某项工作需要什么角色、需要多少有效投入、投入发生在什么时间、冲突出现时由谁做取舍。只统计部门人数、项目人数或工时总和,回答不了这些问题。
例如,“研发组有 40 人”并不等于“当前有 40 人可用于新项目”。其中可能有人正在处理线上故障,有人只具备特定系统经验,有人已经被多个项目重复预留,还有人受合规或交付窗口限制,不能在目标时间段投入。资源的有效供给,是具备匹配能力、可投入时段和明确授权的容量,而不是花名册上的人数。
因此,PMO要把管理对象从“人头”转成“角色需求与容量”。角色不一定等同于岗位名称:在一个项目里,资深测试工程师可能承担质量方案设计;另一个项目里的测试角色则是执行回归测试。分析时需要捕捉的是可交付的能力与责任,而非只看组织架构上的职称。
2. 先统一口径,再谈利用率和缺口
不少团队会很快制作利用率报表,但不同部门对“可用工时”“项目工时”和“占用”的理解并不一致。有人把培训算入项目投入,有人把支持工作排除在外;有人用 8 小时作为一天,有人按有效工作时间估算;还有项目经理把“暂定需要”当成已确认需求。口径不一致时,算出来的小数点越精确,误导性反而越强。
我建议先约定最小分析单位:按周观察、按角色聚合、按项目阶段拆分。对关键角色,至少区分需求、已承诺投入、实际投入和可用容量。利用率必须带上分子、分母和时间窗口,不能只显示一个百分比。
| 管理对象 | 定义 | 主要决策用途 | 常见口径错误 |
|---|---|---|---|
| 角色需求 | 项目在指定时间段内需要的角色容量 | 判断项目是否具备启动条件 | 把未确认的愿望清单计入已批准需求 |
| 有效容量 | 扣除休假、固定职责和必要缓冲后可用于工作的容量 | 识别可承接空间与能力约束 | 直接用名义工时乘人数 |
| 已承诺投入 | 已经通过资源责任人确认的投入安排 | 识别超配、冲突和承诺风险 | 把口头沟通或临时预估当成正式承诺 |
| 实际投入 | 事后记录的真实工作量或投入比例 | 校准估算和持续改进计划 | 将实际投入直接等同于产出或效率 |
还要区分“忙碌”与“产出”。某角色一周投入 40 小时,可能完成了关键交付,也可能被频繁切换、等待审批和紧急支持打散。资源分析可以指出容量被占用了,却不能仅凭占用率判断团队绩效。

3. 资源分析必须落到管理动作
一张报表如果只告诉管理层“架构师利用率 112%”,并没有完成资源管理。PMO还要推动形成具体动作:调整项目顺序、降低并行度、改动交付范围、培养备份角色,或在明确收益和成本后补充外部能力。
我会把分析结论写成“事实,影响,选择,责任人,截止时间”五段式。例如:事实是未来三周高级数据工程师已承诺 14 人天,而按有效容量计算仅有 10 人天;影响是两个项目的验收节点可能重叠;选择是优先保证合规项目,另一项目将一项非关键分析功能延后;责任人是业务负责人和研发负责人;截止时间是本周五确认范围调整。
分析结果的价值,不在于让会议上多一个红色数字,而在于让冲突以更低成本、在更早时间被明确解决。
二、背景与真实工作场景:从“项目都重要”走到“资源如何分配”
1. 案例组织与问题起点
以下案例采用情景模拟,组织设定为一家约 120 人的企业产品研发团队,包含产品、设计、研发、测试、数据和实施等职能。团队同时推进 8 个项目,其中 3 个属于客户承诺或监管要求,2 个是核心产品迭代,其余为内部平台和体验优化。
PMO在季度计划会上发现,所有项目都已标注“高优先级”,但多个项目重复依赖相同的资深角色。项目计划分别看似合理,组合起来却不成立。冲突集中在高级后端工程师、测试负责人、数据工程师和产品架构师等角色,而不是每个职能平均短缺。
组织原先以项目经理提交的月度人力表为主。表格记录项目名称、人员姓名和预计投入比例,但缺少角色能力、投入时间段、资源确认状态、固定工作负担和变更历史。管理层看到的是“团队整体还有空间”,项目现场看到的却是关键岗位持续被打断。
2. 为什么冲突直到交付前才暴露
第一,需求按整月填写,工作却按周发生。一个人月度投入写 50%,看上去并不饱和,但如果两个项目都把关键评审安排在同一周,月度平均数会掩盖峰值冲突。
第二,资源确认与项目立项脱节。项目在商业评审时通过,资源责任人却没有确认具体角色和可投入窗口。项目计划使用“预计可获得”的资源,实际执行时才发现这些人员早已承担其他承诺。
第三,所有工作都被同一种资源单位描述。一个架构评审需要稀缺经验,不能简单用两个人天替代;常规测试执行可能有更大的角色替代空间。只看人天总数,容易把稀缺能力误当成普通工时。
第四,变化没有留下可比较的记录。项目范围增加、优先级调整、人员临时支援都发生过,但组织无法回答“资源冲突是何时产生的、哪次决策造成了变化、谁批准了变更”。当结果出现偏差,复盘就容易退化成对个人执行力的评价。
3. PMO需要建立的工作边界
PMO不应成为逐人审批工时的“资源警察”,也不应越过职能负责人直接决定所有人员安排。更可行的边界是:PMO负责建立统一视图、发现组合级冲突、组织优先级取舍、跟踪决策结果;职能负责人负责确认能力、容量和人员安排;项目负责人负责提出阶段性需求、说明交付影响并及时更新变化。
这个边界很重要。若PMO只收集数据却无权召集决策,资源报表会变成被动汇总;若PMO替职能负责人安排每个人的日程,则会把组织管理变成中心化排班,既慢又难以适应临时变化。资源管理的数据机制应当让责任透明,而不是把所有责任集中到一个部门。

三、常见误区:看上去有数字,不代表已经具备管理能力
1. 误区一:用“人力利用率”代替资源健康度
利用率是很容易计算的指标,因此常被误当作资源管理的总指标。组织希望利用率越高越好,便要求团队把所有空闲都填入计划。短期看,这似乎提升了资源使用率;中长期却可能增加排队、任务切换和交付波动。
如果稀缺角色长期安排在 95% 以上,任何缺陷、突发支持或范围变化都可能把计划推迟。反过来,利用率过低也不一定代表浪费:它可能意味着关键人员需要留有应急容量,或团队正在投资培训、技术债治理和方案验证。
所以,利用率适合观察容量是否被占满,不适合单独衡量效率。至少要同时看承诺负荷、需求波动、临时插单、关键路径延迟和切换频率。对于波动较大的工作,保留缓冲可能比追求满载更经济。
2. 误区二:把每个人都视为可以互换的容量单位
组织常用“一个高级工程师等于多少个普通工程师”来解释替代关系,但这种换算容易忽略上下文。某人可能熟悉系统历史、拥有特定行业经验,或者掌握不可见的运维流程。将其人天简单替换,未必能转化为同等交付能力。
因此,角色模型不能只按职能名称划分。对关键角色,我会额外记录能力层级、可替代程度、业务领域经验、关键系统授权和备份人选。并不是要为每个人建立复杂的人才档案,而是要识别对交付有实质影响的能力单点。
如果同一名专家长期承担评审、实施、故障处理和新人指导,资源冲突不仅是排期问题,也可能是组织韧性问题。此时简单增加临时工时并不能消除风险,培养备份与降低单点依赖才是长期动作。
3. 误区三:把计划工时当成实际工作,或把实际工时当成价值
计划工时是一种预测,实际工时是发生记录,两者的用途不同。拿计划工时评价个人,会鼓励保守填报;拿实际工时直接评价产出,又会把复杂工作和低效忙碌混为一谈。
对PMO而言,比较计划与实际的意义主要是改善估算与资源承诺。例如,连续数个迭代中,某类任务的投入都比计划高出 30%,就应检查工作拆分、需求质量、依赖等待或角色配置,而不是直接判定团队效率低。
我更重视偏差的解释是否可追溯。若记录显示偏差由需求变更、线上故障或外部审批造成,组织可以调整缓冲与治理方式;若只有一个“超时”数字,管理层很容易把系统问题归咎于个人。
4. 误区四:先选工具,再定义资源管理规则
工具能帮助集中需求、维护项目计划、记录工作进展和生成视图,但不能替组织决定谁有权确认容量、如何定义优先级、哪些变化需要升级。若口径和责任没有明确,系统只会更快地扩散不一致数据。
对 100 人以上的组织,协作工具的价值通常在于把多项目、多角色、多时间段的信息连起来,而非单纯多一张甘特图。以 PingCode 这类服务中大型团队的项目管理平台为例,评估重点应放在工作项与项目计划的关联、角色视角的资源分析能力、变更记录、权限治理和数据导出等方面。具体能力、版本与配置应以产品当前说明和实际试用结果为准。
如果组织只有一两个项目、资源冲突主要靠两位负责人日常沟通解决,先用轻量表格建立口径可能更合适。若项目组合复杂、同一角色跨多个团队流动、管理层需要持续追踪决策,那么才有必要评估集成平台。工具的选型应由管理复杂度驱动,而不是由功能清单驱动。
5. 误区五:以为一次性盘点能解决持续变化
资源不是静态资产。人员休假、项目优先级变化、客户需求增加、缺陷爆发和技术风险都会改变供需关系。季度初盘点后就不再更新,得到的只是历史快照。
我建议将管理节奏分为三个层级:年度或季度层面确定能力建设与项目组合;月度层面调整需求、容量和优先级;周度层面处理近期开工窗口、缺勤和关键角色冲突。不同层级不应重复做同一份汇报,而应对应不同时间跨度的决策。

四、专业判断逻辑:把资源问题拆成可验证、可决策的分析链
1. 先定义决策问题,而不是先问“要看哪些数据”
每次资源分析都应服务于一个决策。例如,季度组合评审要判断哪些项目可以承诺启动;月度滚动计划要判断哪些角色即将超配;周度协调会要决定谁先获得关键专家的支持。若不明确决策,PMO往往会收集大量数据,却无法解释哪些数字会改变管理动作。
我通常先把决策问题写成一句话:“在未来六周内,哪些已批准项目的关键角色需求超过可用容量,且必须由组合负责人作出优先级选择?”这句话限定了范围、时间和责任人,也自然确定了所需数据。
随后再区分事实、预测和判断。已批准的需求是事实;预计人员缺勤是预测;某项目应该优先是判断。三者可以同时呈现在决策材料里,但不能混为一个“系统计算结果”。
2. 建立四层数据模型
为避免把人员、角色和项目混在一张表里,我建议按四层建模。第一层是项目与工作包:项目阶段、优先级、承诺日期、范围版本。第二层是角色需求:角色类别、能力等级、所需容量、需求周次、需求状态。
第三层是资源供给:人员或团队可承担的角色、有效容量、固定职责、休假和可替代性。第四层是决策与实际:谁批准了分配、何时生效、实际投入如何变化、是否发生范围或优先级调整。
| 数据层 | 最低必要字段 | 质量检查 | 不建议的做法 |
|---|---|---|---|
| 项目与工作包 | 项目编号、阶段、优先级、承诺日期、范围版本 | 项目状态与批准状态是否一致 | 把所有项目都标成最高优先级 |
| 角色需求 | 角色、能力级别、需求周次、容量、确认状态 | 需求是否有负责人、是否对应具体交付 | 只有项目总人天,没有时间分布 |
| 资源供给 | 团队、角色能力、有效容量、固定职责、休假 | 容量计算是否包含支持和管理工作 | 把编制人数直接当作可用容量 |
| 决策与实际 | 确认人、确认时间、变更原因、实际投入 | 重大调整是否留下可追溯记录 | 只保留最新数字,覆盖历史变化 |
3. 使用容量公式时明确边界
一个便于沟通的基础公式是:有效容量 = 名义工作容量 − 固定职责 − 休假与缺勤预留 − 已知支持负担。项目缺口 = 已确认需求 − 可分配有效容量。这个公式帮助团队建立一致口径,但并不意味着每一项都能精确预测。
对稳定的例行工作,可以用过去数月的平均占用估算;对故障响应、客户支持等波动工作,适合采用区间或情景值,而不是把一个不稳定的平均数当成承诺。若故障负担通常在 4 至 10 人天之间,计划模型应说明使用了哪个情景、为什么采用这个缓冲。
角色利用率可计算为“已承诺需求 ÷ 有效容量”,但解读时要附带角色稀缺性和时间分布。一个月平均 80% 的利用率,不代表每周都健康;也可能是前两周 50%、后两周 110%。PMO若只能拿到月度汇总,就应把这个限制明确写进结论。
4. 把需求状态分级,防止不确定性伪装成承诺
资源需求至少可以分为四种状态:草案、待资源确认、已承诺、已取消或已释放。草案反映早期设想,不能与已确认需求相加后直接宣布资源短缺;已承诺需求要有确认人和时间窗口;已释放需求必须及时从未来负荷中移除。
项目负责人常常希望尽早锁定关键人员,但过早承诺可能会挤压其他已经批准的工作。因此,资源确认应绑定交付阶段、时间范围和优先级。若需求变化,需要重新确认,而不是默认原承诺永久有效。
5. 分析输出要从“缺多少”延伸到“缺在哪里、何时、后果是什么”
将一个总缺口拆成角色、周次和项目优先级,才能看见管理选择。例如,未来一个月团队总缺口只有 6 人天,但如果这 6 人天全部集中在同一位架构师、同一个验收窗口,风险可能高于 20 人天分散在多名可替代角色上的缺口。
资源风险评估至少考虑四个维度:角色稀缺程度、需求峰值、交付关键性和替代方案。一个可用的判断矩阵可以把风险分为高、中、低,但不应只靠颜色。每个红色风险都要说明事实、触发条件、可能影响和已评估的缓解路径。

五、案例拆解:如何把 120 人组织的资源冲突变成可行动决策
1. 第一轮盘点:先识别数据缺口,而不是急着下结论
案例团队将 8 个项目的资源需求汇总后,发现月度总需求与总容量相差不大。若只看总数,似乎无需调整。但进一步按角色和周次拆分后,出现了明显的集中:高级后端工程师在第 3 至第 4 周需求超出有效容量;测试负责人在发布前两周需要同时覆盖三个项目;数据工程师的月均需求不高,却在一个数据迁移窗口集中爆发。
第一次分析还发现,约 18% 的需求没有明确的确认状态,另有 12% 的需求没有对应到具体工作包。这意味着需求数字存在不确定性。PMO没有将这些数据直接算作已承诺负荷,而是把它们单独列为待确认项,要求项目负责人补齐范围、时间和责任人。
这一步看起来像数据清理,实际是在防止管理层对虚假的精确数字作出错误取舍。数据质量不是技术团队的后台工作,而是资源决策可信度的一部分。若某个项目一直无法提供明确需求,组织也应把“需求不清”作为项目风险,而不是无限期替它保留资源。
2. 第二轮分析:把月度容量改为周度峰值观察
团队最初以人天/月作为主要单位。PMO在关键角色上增加周度视图后,发现两个项目的架构评审都安排在同一周,导致该周需求超过有效容量 35%。若一个评审延后一周,两个项目就能避开峰值;若都不能延期,则需要明确哪个项目获得优先服务,另一个项目接受范围或日期调整。
这种分析改变了会议讨论方式。原先的问题是“这个人为什么不够忙”,后来变成“哪个决策导致两个不可替代的工作安排在同一时间窗口”。焦点从个人负荷转向计划和组合治理,也让缓解方案更具体。
对于普通角色,团队仍保留月度视图,避免不必要的管理颗粒度。只有稀缺角色、关键路径角色和需求波动明显的角色,才要求按周拆分。这样既保留了分析价值,也避免让所有人员陷入逐小时排班。
3. 第三轮决策:用优先级、可逆性和风险共同排序
案例中的两个项目都声称交付日期不能变。PMO组织业务负责人、产品负责人和职能负责人进行组合评审,逐项检查外部承诺、监管约束、延迟影响、功能可拆分性和替代方案。最终,团队将有明确外部承诺的项目列为第一优先级,核心产品迭代保留日期但拆分非关键功能,内部平台项目将一个可独立上线的工作包移至下一周期。
这里没有用“谁声音大谁先拿资源”的方式分配。决策依据包括延期成本、范围调整空间、关键路径影响、机会成本和角色替代性。优先级不是项目永久属性,而是特定时间窗口内的资源分配选择;当业务条件变化时,应该允许重新评估。
同时,团队没有把所有空余容量填满,而是为线上支持和需求变化保留了一定缓冲。缓冲不是“没安排工作”,而是对不确定性的有意识管理。若组织只在计划中承认确定需求,却不为常见波动留空间,实际执行就会不断通过加班和插单补偿模型缺陷。
4. 第四轮复盘:追踪计划变化,而不是只看结果数字
为了判断调整是否有效,PMO选取三个可核验的观察点:关键角色超载周数、已确认需求的按期兑现比例,以及资源冲突从发现到决策的平均时间。以下为情景模拟数据,用于展示观察方法,不应被理解为普遍行业基准。
| 观察指标 | 调整前样本值 | 调整后样本值 | 如何解读 |
|---|---|---|---|
| 关键角色超载周数 | 每月 6 周次 | 每月 2 周次 | 反映高风险峰值减少,不等同于所有资源问题已消失 |
| 已确认需求按期兑现比例 | 68% | 84% | 需同时检查范围变化和外部依赖,避免把所有变化归因于资源安排 |
| 冲突发现至决策时间 | 平均 9 个工作日 | 平均 3 个工作日 | 体现决策机制是否更及时,但不说明每次决策都正确 |
| 未确认需求占比 | 18% | 7% | 体现需求治理和责任确认的改善程度 |
指标改善并不自动证明某项管理措施有效。项目范围变化、人员变化和季节性工作都可能影响结果。PMO应记录调整发生的时间和原因,尽量用多个周期观察,并对异常项目单独解释,而不是将样本变化包装成因果结论。

5. 工具如何进入案例,而不替代治理判断
当组织规模扩大到多个项目组、资源角色频繁跨项目协作时,表格容易出现版本冲突、重复录入和历史变化不可追溯。此时可以评估项目管理平台,将项目工作项、时间计划、责任角色和进度状态尽可能关联起来。
以 PingCode 作为评估示例,团队可以围绕其是否适合自己的流程开展验证:能否把项目计划与具体工作关联;能否按角色或团队观察资源需求;权限是否能区分项目负责人、职能负责人和PMO;变更记录是否满足复盘需要;数据能否导出或与现有系统对接。上述问题应通过实际配置和试用验证,不应仅凭产品介绍做结论。
试用时,我不会只演示“做出一张漂亮的资源图”。我会选一个近期发生过冲突的真实流程,检查需求从提出、确认、变更到释放是否都有责任人;再核对系统汇总与人工样本是否一致;最后让项目负责人和职能负责人各自完成一次真实操作,确认录入成本是否可接受。
如果系统需要团队重复填写同一份需求,或资源视图无法解释数据从何而来,那么它可能只是增加了一层维护负担。成熟的工具评估应看数据链是否缩短、责任是否清楚、决策是否更快,而不是看仪表盘数量。
六、角色落地方案:按角色划清责任、数据责任和决策权限

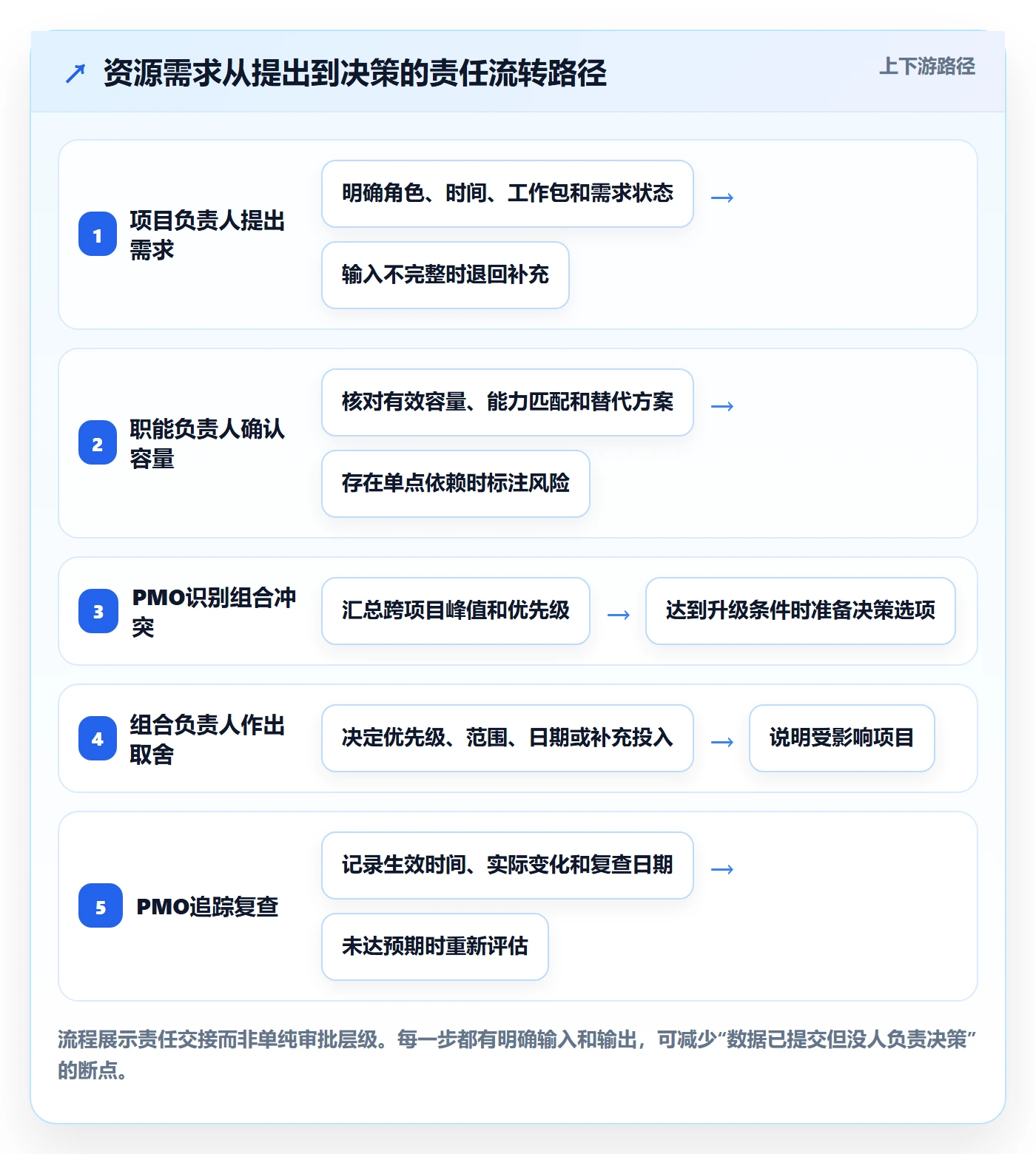

1. PMO:定义口径、发现组合冲突、推动决策闭环
PMO的核心责任不是替所有项目经理填表,而是设计一套可持续运行的资源治理机制。PMO要定义资源口径、需求状态、时间颗粒度、风险阈值和升级路径,定期检查数据质量,并把跨项目冲突带到有权作出取舍的会议中。
PMO还应维护决策记录:谁批准了资源优先级、受到影响的项目有哪些、决定何时生效、复查点是什么。没有决策记录,后续资源变化很容易被误解为个人承诺失效。记录机制越清晰,越能减少反复争论。
但PMO通常不应替职能负责人判断技术人员的能力匹配,也不宜直接向个人分配所有任务。若PMO没有清晰授权,可以推动设立组合级决策人或资源委员会,而不是以行政协调替代正式决策。
2. 职能负责人:确认容量、能力、替代方案和培养路径
职能负责人对资源供给负责,需要说明哪些角色可投入、容量如何计算、哪些人承担固定支持工作、哪些能力属于单点,以及哪些安排存在不可替代的限制。对稀缺角色,职能负责人还应提出备份培养和知识转移方案。
职能负责人不必承诺未来每一天的排期,但要对容量估算负责,并及时更新重大变化。若每次冲突都临时协调,团队很难从历史数据中形成可用预测。反过来,若把短期容量锁死过久,也会失去应对业务变化的灵活性。
3. 项目负责人:提供可核验的需求与变化说明
项目负责人要把“需要一名工程师”转化为可评估的需求:什么角色、需要什么能力、在哪个阶段投入、持续多久、对应什么交付。如果目前无法估算,应明确标记为早期假设并设定确认日期,而不是以确定承诺的形式提交。
当范围、日期或优先级变化时,项目负责人需更新需求并说明影响。若仍维持原计划却持续追加工作,资源模型会低估负荷。资源管理不是为了拒绝需求,而是让需求变化的代价显性化。
4. 组合负责人:对冲突取舍和机会成本负责
跨项目冲突最终需要由有权调整优先级、范围或日期的负责人决策。组合负责人要面对真实取舍:保证一个外部节点,可能意味着另一个项目延后;保护关键产品能力,可能意味着暂停部分内部优化;扩充人力,可能带来招聘成本、协作成本和上手时间。
如果所有项目都被要求保持最高优先级,组织实际上没有优先级。PMO可以提供证据和方案,却无法通过报表消除资源约束。优先级是被选择出来的,不是被标签标出来的。
| 角色 | 主要责任 | 关键输出 | 不能替代的判断 |
|---|---|---|---|
| PMO | 口径、组合视图、冲突升级、决策追踪 | 资源风险清单、决策记录、周期复盘 | 不能单独决定所有技术能力匹配 |
| 职能负责人 | 有效容量、能力供给、备份和人员发展 | 角色容量、替代路径、能力风险 | 不能替业务组合负责人决定项目价值排序 |
| 项目负责人 | 需求估算、范围与计划更新、交付影响说明 | 分阶段角色需求、变更原因、缓解方案 | 不能把未确认资源当作既定承诺 |
| 组合负责人 | 优先级取舍、范围与日期调整、投资决策 | 跨项目资源决策及其依据 | 不能把所有项目同时维持在最高优先级 |

七、分阶段落地:先解决高风险角色,再扩展管理范围
1. 第一阶段:用两周建立最小可用口径
起步时不必建设复杂的技能矩阵,也不必要求所有员工每天填报细分工时。先选出 5 至 10 个最常发生冲突的关键角色,收集未来 6 至 8 周的项目需求、可用容量、需求确认状态和责任人。
第一阶段的目标是发现明显的问题:同一角色是否被多个项目重复承诺、关键周次是否超载、需求是否缺少工作包映射、固定支持负担是否被忽略。只要能让过去要到交付前才出现的冲突提前两三周暴露,就已经有实际价值。
最小数据集可以控制为:项目、工作包、角色、需求周次、容量、人天或投入比例、确认状态、确认人、变化原因。字段越多并不代表越成熟。每个字段都应服务于某个决策或质量检查,否则会把填报成本转嫁给一线团队。
2. 第二阶段:建立月度组合评审和周度风险检查
月度评审应关注项目组合与角色容量的整体匹配,讨论优先级、范围、日期和投入选择;周度检查只聚焦近期的关键角色峰值、缺勤、插单和依赖变化。两种会议的目标不同,不应把所有数据在每次会上从头过一遍。
会议材料可以简化为三页:一页呈现未来 6 至 8 周的关键角色需求与有效容量;一页列出高风险冲突及其影响;一页给出待决策选项、责任人和截止日期。若没有需要决策的事项,会议可以压缩或取消,避免为了“有机制”而制造无效会议。
3. 第三阶段:依据预测偏差调整估算模型
经过两个到三个周期,PMO可以比较预测容量与实际变化。按角色观察计划偏差的方向和分布:经常低估的角色可能需要增加支持缓冲;经常高估的项目需求可能存在拆分过粗或需求状态失真;实际投入波动很大的工作应以区间表示。
不要为了让预测看起来更准确,就把数据细化到无法维护的程度。模型要足够稳定,才能支持决策;如果每周都因为一个小样本改变参数,使用者会失去信任。PMO应记录模型的调整依据和适用范围,避免把某个季度的异常情况永久固化成规则。
4. 第四阶段:需要时再引入平台和自动化
当数据开始跨多个项目组流动、重复录入明显增加、历史变化难以追踪时,可以评估平台化。自动化的优先顺序应是减少重复劳动和提升可追溯性,而不是先做复杂预测。
选型前先列出真实业务场景:项目创建后如何提出角色需求;职能负责人如何确认容量;需求变更后如何通知受影响项目;PMO如何查看不同时间窗口的冲突;管理层如何追溯决策。再将这些场景放到 PingCode 等项目管理平台中进行验证,并与当前流程的成本、权限、安全要求和集成能力一起比较。
平台上线也要分批。建议从一个项目群或一类关键角色开始试运行,验证字段、流程和报表能否被实际使用,再扩大覆盖范围。上线成功的标志不是所有人都完成培训,而是需求更少重复、冲突更早暴露、决策记录更容易找到。

八、不同情境下的行动建议:同一套方法不应套用到所有组织
1. 项目少、团队小:先用轻量方法解决重复承诺
若团队只有少量项目,冲突由几位负责人就能快速解决,没必要立刻引入大型平台或复杂资源模型。先建立一张共享的滚动计划表,按周记录关键角色需求、容量、确认状态和风险,固定每周一次短会处理差异。
轻量方法的重点不是工具简单,而是规则清楚。指定唯一的数据维护责任人,避免多个版本并存;把“未确认”与“已承诺”分开;对需求变化保留原因和时间。团队规模扩大或协调成本明显上升时,再评估是否升级工具和流程。
2. 多项目并行、关键角色稀缺:按角色峰值管理
当同一名专家或同一类角色跨项目共享时,应把精力集中在角色峰值和可替代性上。采用周度或双周度观察,先管理架构、数据、测试负责人、安全评审等容易形成瓶颈的角色,普通岗位仍可以按月汇总。
若某个角色持续超载,按顺序考虑:先消除低优先级需求或错开窗口;再拆分工作、调整评审方式;随后培养备份或改变技术设计;最后评估招聘或外部支持。直接招人不一定是最快方案,关键人才招聘和上手需要时间,也可能带来新的协作成本。
3. 需求变化频繁:采用区间、情景和短周期承诺
业务变化快、客户需求不稳定的组织,不适合把远期容量承诺到具体人员和具体日期。可以把近两周作为较强承诺窗口,未来 3 至 8 周作为区间预测,更远期只保留角色级需求和情景假设。
例如,需求可分为基准、上行和下行情景:基准情景按已批准范围估算;上行情景包含客户可能追加的工作;下行情景考虑项目延后或范围收缩。管理层要知道每个情景成立时会消耗什么资源、影响哪些交付,不能把最高需求情景当作默认承诺。
4. 组织处于合规或强交付约束下:把资源风险纳入项目准入
对监管、合同或关键客户项目,资源可用性应成为立项或承诺审查的一部分。如果项目没有明确关键角色、确认窗口和备份方案,就不宜只凭业务价值通过完整承诺。必要时,项目批准可以附带条件:某角色确认后启动、范围缩小后启动,或在特定日期前完成替代方案验证。
这类组织也要谨慎处理数据权限与人员信息。资源管理关注的是容量和能力匹配,不需要向所有项目成员开放个人敏感信息。报告可以按角色或团队汇总,对确需个人级安排的视图设置访问范围,并遵循企业内部的数据治理要求。
九、取舍与边界:提高透明度的同时,避免把团队变成工时机器
1. 管理精度与维护成本之间要平衡
把每项工作细化到小时,可能让计划显得精确,却会显著增加维护成本。若任务本身变化快,精细排程很快过时;团队随后要么反复修表,要么停止更新。适当的分析颗粒度应由决策周期和角色稀缺程度决定。
我倾向于对一般工作按月或迭代观察,对关键角色按周观察,对持续变化的支持工作用容量区间观察。除非存在明确的排班、安全或合规要求,否则不宜把资源分析扩展成所有人的逐日监控。
2. 利用率与韧性之间要平衡
提高利用率可以减少闲置,但把所有容量都提前承诺,会让团队缺乏响应变化的空间。对交付波动大的团队,保留缓冲可以降低紧急插单对关键工作的破坏。缓冲比例不能照搬固定标准,应根据故障频率、需求变更、交付波动和历史偏差逐步校准。
管理层需要看到缓冲的使用记录:哪些容量用于线上问题,哪些用于需求变化,哪些最终未被使用。这样才能判断缓冲是必要保险,还是长期缺少优先级治理的遮蔽物。
3. 标准化与团队自主之间要平衡
统一数据口径有助于横向比较,但不同职能的工作方式并不相同。产品探索、客户交付、平台运维和测试执行不一定适合使用同一套估算方法。PMO应统一字段定义和决策规则,同时允许团队在合理边界内选择估算方式。
如果标准化要求导致一线团队无法真实表达不确定性,表面一致的数据反而会变得不可信。允许注明区间、置信程度和假设,比强迫每个人填一个看似准确的单点数字更有管理价值。
4. 个人级透明度与组织信任之间要平衡
资源视图可能涉及个人时间安排、能力与工作负荷。若管理者把数据用于简单排名或绩效归因,员工会倾向于防御性填报,数据质量随之下降。PMO应提前说明收集目的、查看权限、使用边界和纠错机制。
分析关注的是系统层面的资源配置与交付风险,不宜把“某人利用率低”直接解释为表现差。可能的原因包括需求不足、任务等待、职责结构不合理或数据遗漏。先确认机制,再讨论个人责任,才能保持资源治理的可信度。
5. 平台化收益与实施成本之间要平衡
平台可以改善关联、追踪与可视化,但实施本身需要流程设计、数据迁移、权限梳理、培训和持续运营。团队应估算这些成本,也要估算不平台化的成本,例如重复汇总、冲突处理延迟和计划失真。
当多个项目组使用同一套流程、资源变化频繁且决策需要追溯时,平台化更可能带来净收益。若只是希望用软件解决优先级混乱或授权不清的问题,系统上线后问题仍会存在。先把治理规则跑通,再把稳定的流程固化到工具中,通常风险更低。

十、结尾:资源管理的成熟度,体现在组织能否尽早作出明确取舍
PMO开展资源管理,真正的转变不是从表格换成系统,也不是把每个人的工时都统计得更细,而是从“项目分别申请资源”走向“组织对资源供需共同负责”。只有当需求有状态、容量有口径、冲突有责任人、决策有记录,数据才会从汇报素材变成管理机制。
我在判断方案是否值得继续投入时,最看重三个变化:冲突是否更早被发现;团队是否能说明资源短缺背后的具体角色、周次和项目影响;管理层是否愿意基于证据调整范围、日期或优先级。若这三项没有变化,再复杂的仪表盘也只是装饰。
下一步可以从一个项目群开始:挑出未来六周最稀缺的五个角色,统一需求状态和容量算法,拆出周度峰值,召开一次只讨论真实冲突的组合评审。会后记录每项选择及其责任人,四周后复查预测与实际偏差。先用小范围验证决策链,再决定是否扩展数据模型和管理平台。
常见问题解答(FAQ)
1. PMO开展资源管理时,应该先分析哪些数据?
我所在的项目组合经常出现一种情况:每个人看起来都很忙,但关键项目仍然不断延期。我想知道,PMO做资源分析时,究竟应该从工时、任务数量,还是项目交付结果开始,才能避免收集一堆无法决策的数据?
建议先从“资源供给、资源需求、交付结果”三组数据建立最小分析模型,而不是一开始就统计所有工时。资源供给包括人员、技能、可投入时间和不可用时间;资源需求包括项目阶段、任务工时、技能要求和截止日期;交付结果则包括计划完成率、延期天数、返工率和关键里程碑达成率。三组数据缺一不可。
只看任务数量,会把一个两小时的配置任务和一个需要三天联调的任务等量齐观;只看工时,又无法判断投入是否转化成了交付结果。在一次项目组合梳理中,我们先抽取了8周数据,覆盖42名成员、17个项目和约1260条任务记录。清洗后发现,成员平均任务完成率为87%,但按关键里程碑计算的项目准时率只有61%。
进一步拆解发现,延期并非普遍缺人,而是测试、架构评审和数据分析三个技能组的需求峰值集中在同一周,峰值负载分别达到可用产能的132%、118%和109%。这说明PMO真正要找的是“关键技能的时间冲突”,而不是简单统计谁的任务最多。
建议第一版看板只保留六项指标:可用产能、已承诺工时、预测需求工时、负载率、关键技能缺口、里程碑准时率。判断时可采用以下区间:负载率低于80%通常意味着资源尚有缓冲;80%至100%属于可控区间;连续两周超过110%则应触发拆分范围、调整优先级或补充资源的动作。
这里的重点是“连续两周”和“关键技能”,单周超过100%不一定代表需要招聘,因为可能只是短期峰值。
2. 如何通过数据识别项目团队是真忙还是假忙?
我发现团队提交的工时总量一直上涨,但项目延期和返工也在增加。管理层认为大家效率低,项目成员则认为需求变化太多,我想用数据区分这两种情况,而不是靠会议上的主观争论。
区分“真忙”和“假忙”,不能只看投入工时,而要把工时拆成计划工作、等待工作、返工工作和协调工作四类。一个实用判断方法是同时观察有效投入率、等待占比、返工占比和任务切换次数。有效投入率可以定义为直接产出交付物的工时除以总登记工时;等待占比是等待需求确认、环境、接口或他人输入的工时除以总工时;
返工占比则是因缺陷、需求变更或验收不通过而重复投入的工时除以总工时。在一个跨部门研发项目中,团队连续四周人均投入约43小时,表面上已经超负荷。分析任务流转记录后发现,人均真正用于有效产出的时间只有27.6小时,等待和返工分别占总工时的18%和16%,另有约7%的时间消耗在重复同步上。
进一步查看任务切换次数后,部分核心成员每天平均切换项目6.8次,而低切换成员只有2.4次。最后我们没有立即增加人手,而是把需求确认集中到固定窗口、设置接口负责人,并限制核心成员同时参与的项目数。三周后,人均投入降到39小时,但里程碑完成率从68%升至89%。
判断标准上,若总工时高、有效投入率高、返工率低,通常是真实负载;若总工时高但等待和返工占比超过25%,优先解决流程阻塞;若总工时不高但切换次数极高,问题往往是资源被碎片化使用。PMO应避免用“加人”作为默认答案,因为资源碎片化和输入不完整造成的忙碌,增加人员反而可能增加沟通成本。
3. PMO如何用资源负载数据决定项目优先级?
多个项目都在向PMO申请同一批专家资源,每个项目负责人都说自己的项目最紧急。我过去主要依据领导意见或项目金额排序,但经常出现高优先级项目反复让路,团队也不知道为什么要调整资源,希望建立一套更透明的判断方法。
资源优先级不应只由项目金额或负责人职级决定,而应同时考虑业务价值、延期损失、依赖关系、资源稀缺度和交付确定性。实际操作中,可以为每个项目建立一个简化评分模型:优先级分数等于业务价值权重、延期损失权重、外部承诺权重和依赖影响权重之和,再除以所需稀缺资源量。
这样做的目的不是制造一个看似精确的数字,而是把资源冲突从“谁更会争取”变成“依据哪些事实决策”。我们曾对12个并行项目做过一次资源重排。原排序主要按合同金额,结果一个金额较大的内部优化项目占用了两名数据专家,但该项目延期一周的损失较低;
与此同时,一个对外发布项目因缺少同类专家支持,每周产生约18万元的延期风险。重新加入外部承诺、延期损失和资源稀缺度后,资源分配发生了变化:对外发布项目获得连续两周的专家窗口,内部优化项目则拆成数据准备和模型开发两个阶段。最终发布项目按期上线,内部项目仅延后4天,整体延期损失比原方案估算减少约31%。
建议PMO设置三层决策规则。第一层是硬约束,例如法规、客户承诺、上线窗口和关键依赖,原则上不能随意让路;第二层是经济价值,比较延期一周的实际损失,而不是只比较项目总预算;第三层是资源效率,优先安排能形成连续工作块的项目,避免专家每天被多个项目各占一小时。
尤其要注意,稀缺专家的最优利用率并不是100%,通常保留10%至15%的缓冲,才能处理线上故障、评审返工和突发决策。
4. 资源管理数据分析应该如何落地到某项目管理工具中?
我们已经使用某项目管理工具记录任务,但PMO每月仍要手工整理表格,项目负责人也不愿意维护复杂字段。我担心数据分析方案最后变成新的填报负担,想知道哪些字段必须沉淀,哪些数据可以先不做,以及如何验证数据是否真的能支持决策。
落地时应先围绕决策设计字段,而不是围绕报表设计字段。第一阶段建议只保留八类核心信息:项目优先级、任务所属阶段、负责人、所需技能、计划开始与结束时间、预计工时、实际工时、任务状态和阻塞原因。若团队还没有稳定的工时记录,可以先用“预计工时加完成状态”进行负载预测,不必强行要求每个人每天精确填报。
数据的最低合格标准是:项目覆盖率达到90%以上,关键任务的负责人和结束时间完整率达到95%以上,任务状态更新延迟不超过一周。在一次工具落地测试中,我们先选取3个项目、18名成员进行两周试运行。第一版表单设置了23个字段,平均每条任务录入时间约4分钟,成员主动更新率只有54%。
删掉优先级说明、成本中心、会议类型等暂时不影响决策的字段后,保留11个字段,录入时间降到约90秒,主动更新率提升到86%。这次测试说明,数据质量通常不是靠增加字段获得的,而是靠减少维护成本和明确使用场景获得的。建议采用“工具记录事实,分析层生成判断”的方式。
任务状态、工时、负责人和时间信息在某项目管理工具中维护;PMO在分析层计算负载率、预测缺口、延期风险和技能冲突,不要让成员手工填写这些派生指标。上线后每周做一次数据质量检查,重点看三项:已完成任务是否仍有未关闭状态,计划结束日期是否大量被反复修改,实际工时是否集中在月末突击补录。
如果出现月末集中补录超过总记录量的30%,说明工时数据不适合直接用于绩效评价,只能先用于趋势判断。最后,先用数据支持资源协调和项目排期,经过至少两个周期验证稳定后,再考虑将其纳入绩效或预算管理,避免团队为了指标好看而调整数据。
核心关键词
文章包含AI辅助创作:角色落地方案:PMO开展资源管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532203
读者评论
我们以前也按月统计投入比例,直到多个项目都把同一位架构师排在关键节点上才发现不对。改成按周看后,冲突确实更早暴露,但需求更新不及时的话,数据还是很快会过期。
文中把名义容量逐层扣减的思路挺实用。不过固定职责和休假预留比例最好按团队历史数据调整,不然统一套用一个比例,可能会把可用容量估得过高或过低。
我认同利用率不能单独衡量效率。想了解的是,实际投入记录要做到什么粒度才值得维护?如果要求每个人频繁填报,数据质量未必提高,反而会增加日常负担。
