人员实操方法:项目经理提升资源管理效率的协同管理方法与模板

项目经理提升资源管理效率,最容易被误解成“把每个人的任务排满”。我见过一个常见场景:计划表上每位工程师都只有一项主任务,实际却要同时参加评审、处理线上问题、支持销售演示和等待外部确认;表格显示资源利用率接近满载,项目却一再延期。问题通常不在于人不够努力,而在于计划没有把可用时间、技能匹配、任务切换和协作等待放在同一张图里。本文给出一套可落地的资源盘点、容量估算、冲突协调、复盘方法与模板,并用明确标注的模拟案例说明如何验证效果。

一、先讲核心结论:资源管理不是排满日历,而是减少不可见的损耗

1. 把资源效率定义为“承诺兑现能力”

我判断一个团队资源管理是否有效,不先看成员是否忙碌,而看团队能否在约定时间内,以可接受的质量交付优先级最高的工作。日历被填满,只能证明需求被塞进了时间表,不能证明这些需求具备可执行条件。

因此,资源效率至少要同时看四件事:有效可用容量、关键技能覆盖、任务在制数量、承诺交付的稳定性。只盯单一利用率,容易鼓励成员把每小时排满,却让跨任务切换、等待审批和临时支持都变成隐形成本。

我的核心判断是:先暴露资源约束,再讨论加人、延期或降范围。如果没有可验证的容量基线,所谓“缺人”可能是技能错配;所谓“效率低”可能是决策等待;所谓“计划不准”也可能是项目同时开启太多工作。

2. 资源管理的四个基本动作

一套可执行的协同方法,至少要完成四个动作:看清需求、核算容量、处理冲突、跟踪偏差。它们不是一次性排期,而是滚动更新的决策循环。项目经理要把资源信息从“谁很忙”转成“什么工作需要哪种能力、何时需要、缺口会造成什么结果”。

  • 看清需求:把工作拆成可估算的交付项,写清所需角色、技能、开始条件和依赖关系。
  • 核算容量:扣除会议、休假、值班、支持和必要缓冲后,计算团队真正能用于项目工作的时间。
  • 处理冲突:按照项目优先级、交付影响、技能稀缺度和延误成本决定先后,不把冲突留给个人自行取舍。
  • 跟踪偏差:每周比较计划与实际,判断偏差来自估算、插单、等待、返工还是人员变动,再调整下一周期。

下图中的数值是情景模拟,用于说明“满负荷”与“可兑现容量”不是同一个概念,不代表行业统计或任何企业实测结果。

  • 会议与协同:6小时;说明=模拟情景中用于例会、评审和跨团队沟通的时间
  • 线上支持与临时请求:5小时;说明=模拟情景中被计划外工作占用的时间
  • 任务切换损耗:3小时;说明=模拟估算的切换与重新进入工作状态时间
  • 项目有效容量:26小时;说明=扣除上述消耗后可用于计划交付的时间
  • 3. 项目经理要管理的是系统,而不是替每个人填表

    资源信息往往分散在团队日历、任务系统、会议纪要、个人经验和部门负责人脑中。项目经理的职责不是追踪每个成员每小时做什么,而是建立一套共同的决策依据,让团队知道哪些工作已承诺、哪些尚未承诺、冲突由谁裁决、变更如何记录。

    对于规模较小、工作稳定的团队,简洁的共享表格通常足够。对于跨产品、研发、测试、运营等多个职能,或者超过百人的组织,单靠个人维护表格会很快遇到权限、版本和关联信息问题。此时可以评估项目管理平台,例如 PingCode 一类工具,用需求、任务、负责人、时间和依赖关系形成可追踪记录;但工具只承载流程,不会自动替组织作出优先级决策。

    二、背景与真实场景:为什么资源表看起来完整,项目仍然延期

    1. 资源需求不是平均分布的

    项目计划常把工作量写成每周若干人天,但真实需求通常集中在少数节点。例如架构评审需要资深工程师,联调阶段需要接口负责人,发布前需要测试与运维共同参与。总人数够,不代表关键时点拥有正确技能。

    我会把资源需求拆成“总量”和“峰值”两层。总量用于判断整体是否可承接,峰值用于识别关键角色的拥堵窗口。若项目只比较总人天,两个团队都可能显示有余量,但同一位架构师在同一周被三个项目同时预约,实际计划仍不可执行。

    2. 多项目环境下,成员的“空闲”往往只是未登记工作

    跨部门协作中,临时支持、故障响应、招聘面试、客户答疑、合规检查等工作经常不在项目计划里。项目经理看到一个成员尚有两天容量,职能经理却知道他必须承担值班。两边都不是故意隐瞒,只是使用了不同的信息来源。

    因此,资源盘点不能只问“你有多少时间”,还要问“有哪些固定责任、周期性任务和不可预测工作”。对于波动明显的团队,可按历史记录估计计划外工作占比,并在容量中预留缓冲,而不是等插单发生后再把偏差归咎于个人执行。

    3. 角色名称相同,不代表能力可以互换

    “开发工程师”或“产品经理”是岗位名称,不是可直接替换的技能标签。熟悉某个历史系统、具备特定行业经验、拥有发布权限或能独立处理高风险变更的人,往往无法在短时间内由其他成员替代。

    我建议把能力描述拆成可用于排期的层次:岗位角色、具体技能、熟练程度、可投入时间、替代人选。比如,不写“需要一名研发”,而写“需要熟悉结算服务、能独立完成接口改造并参与上线回滚的工程师”。这种描述更容易发现真正的稀缺点。

    4. 资源计划会随着需求和团队状态变化

    项目启动时的计划只是基线,不是承诺永不变动的事实。需求变更、人员请假、缺陷返工、外部依赖延迟,都会改变可用容量。若团队每次都只修改任务日期、不记录修改原因,几周后就无法判断是估算能力有问题,还是组织持续向项目插入未排期工作。

    在协同成熟的团队里,我会保留“基线计划”和“当前预测”两个视角。基线用于解释原始承诺与变化过程,当前预测用于安排接下来行动。频繁覆盖旧计划虽然表面整洁,却会丢失管理判断所需的证据。

    三、常见误区:看似提高利用率,实际增加交付风险

    1. 误区一:把每个人排到百分之百

    排满意味着没有空间吸收估算误差、临时问题和任务切换。一个成员若每天从上午到下午都安排不同项目,看起来没有空档,实际可能不断中断高认知工作。此时团队的日历利用率变高,完成一项复杂工作的连续时间却变少。

    我不会把某个固定利用率当成所有团队的标准答案。稳定、可预测的重复性工作可以采用较高计划负载;探索性研发、外部依赖多或线上故障频繁的团队,需要留出更多缓冲。关键是把缓冲当成有用途的容量,而不是看起来“浪费”的空白。

    2. 误区二:把加班当作新增容量

    短期加班可能解决发布窗口内的紧急问题,但不能长期替代容量规划。若每次延期都通过加班补齐,计划模型就会把不可持续的额外投入误认为常态,进而鼓励更激进的承诺。项目经理需要区分一次性应急、阶段性冲刺和长期超负荷,并把恢复时间纳入后续安排。

    当项目靠加班维持时,我会先查三类原因:需求是否超出基线,关键依赖是否长期等待,是否存在返工或决策迟滞。如果根因没有消除,仅要求团队“再扛一周”,只是在把风险延后并扩大。

    3. 误区三:所有任务都按人天平均分配

    人天适合做粗略容量估算,却不能完整表达任务复杂度。两项工作都估为三人天,可能一个已有成熟方案,另一个涉及未知技术和外部接口。把工作量数字直接当成确定工期,会让计划产生虚假的精确感。

    我会让估算同时包含范围、假设和不确定性。对于高风险任务,记录“最可能投入”和“需要重新评估的触发条件”;对于重复任务,利用历史数据形成团队自己的参考区间。估算的价值不是预测到小时,而是让团队知道计划依赖哪些前提。

    4. 误区四:发现冲突后,让成员自己选项目

    如果同一名成员同时收到两个项目负责人的紧急请求,让他自行选择,本质上是把组织的优先级责任下放给最没有决策权的人。成员可能选择声音最大、关系最近或时间最紧的任务,真正重要但不紧急的工作反而被持续挤压。

    冲突应由有授权的人处理。项目经理负责说明影响和备选方案,职能负责人或项目组合负责人负责确定顺序。决策记录至少要回答:延期哪个交付项、影响哪些对象、何时重新评估、是否调整范围或资源。

    5. 误区五:上线管理工具就能自动解决资源冲突

    工具可以降低重复录入、展示任务状态、关联依赖和保存变更记录,却无法替代组织定义优先级、授权责任和资源边界。若团队没有统一任务口径、更新规则和冲突升级机制,系统里的数据只会更整齐地展示混乱。

    选择工具前,我会先确认要解决哪一种问题:信息不同步、跨项目冲突、工时核算、依赖追踪,还是审批过程过长。以 PingCode 这类项目管理平台为例,适合将需求、任务和协作过程集中关联;但资源计划是否可靠,仍取决于负责人是否及时维护容量、职能部门是否参与裁决,以及管理层是否支持优先级取舍。

    四、专业判断逻辑:从需求、容量、匹配到承诺

    1. 第一步:先定义资源单位,避免把人名当成计划

    资源计划的最小单位不应只是“某某负责”,而应是“交付项所需能力、投入区间、时间窗口和责任人”。这能避免计划过早锁定个人,也便于在人员变化时评估替代方案。

    每项任务至少记录以下信息:交付结果、负责人、协作角色、估算工作量、计划窗口、前置条件、技能要求、风险等级、当前状态。若工作尚未拆到可判断的程度,就先标为待澄清,不要把模糊需求伪装成确定排期。

    2. 第二步:计算有效容量,而不是直接使用合同工时

    可用容量可以用一个简单框架估算:合同工时减去固定会议、休假、值班、行政责任和已承诺支持工作,再按团队历史情况预留计划外工作缓冲。这里的数字需要由团队数据校准,不应照搬其他组织的比例。

    例如,某成员一周名义工时为四十小时,固定会议六小时,轮值支持四小时,计划外工作缓冲五小时,则可供项目计划的容量约为二十五小时。这个结果不是对成员工作效率的评价,而是更诚实地描述团队能够承诺的工作量。

    我会把容量按周或迭代更新,避免用季度平均数掩盖短期峰值。若成员有长期固定职责,可以单独列出;若波动来自偶发事件,则用历史区间表示,而不是每周随意拍一个数字。

    3. 第三步:区分技能容量与人数容量

    团队总容量充足,关键技能不足,仍然可能无法按时交付。资源匹配表要能回答:需要的技能由几人掌握,关键任务是否只有单点负责人,替代人选需要多少交接时间,缺口会影响哪个里程碑。

    对于不可替代的关键角色,我会将“培养备份”视为资源管理措施,而不是培训部门的附属工作。若某项发布能力只有一人掌握,短期可通过结对或审核降低风险,长期则应安排知识转移、权限备份和演练。

    4. 第四步:用优先级规则处理冲突

    我常用四个维度形成冲突讨论依据:业务影响、时间敏感度、不可逆成本、替代可能性。评分不必追求复杂,重点是让不同项目使用同一套问题,减少“谁更着急谁先拿人”的临场博弈。

    判断维度 需要回答的问题 对资源决策的影响
    业务影响 延期会影响收入、客户承诺、合规或关键目标吗? 影响越大,越需要优先保障关键角色。
    时间敏感度 窗口错过后,能否在短期内重新安排? 窗口不可恢复时,优先级通常提高。
    不可逆成本 现在投入与延后投入,成本差异有多大? 延期会造成返工或额外费用时,需要提前处理。
    替代可能性 能否换人、拆分、外包或调整范围? 替代方案越可行,越不必挤占稀缺资源。

    这不是自动算出唯一答案的评分表,而是把决策理由显性化。遇到高风险冲突时,项目经理应同时给出至少两个方案:保住原日期但缩小范围,或保住完整范围但调整日期;只有一种方案时,通常说明替代选项还没有被认真探索。

    5. 第五步:用在制工作限制保护专注时间

    资源效率下降,有时不是容量不够,而是同时开启的工作过多。每多开一个任务,团队就多一项上下文切换、状态追踪和依赖协调。对于研发、设计、分析等需要连续专注的工作,我会与团队约定在制工作上限,完成或明确阻塞后再引入新任务。

    上限不是所有成员统一的数字。可以从团队当前同时进行的任务数开始,观察等待时间、返工和交付周期,再逐步调整。若设定上限后紧急任务仍频繁插入,就应把插单原因纳入管理复盘,而非不断扩大上限。

    6. 第六步:区分可控偏差与系统性偏差

    一次任务超时不必然说明成员能力不足。偏差可能来自需求不清、依赖迟到、评审排队、环境故障、估算偏差或临时支持。项目经理要把偏差按原因分类,观察是否重复出现,再决定采取个体辅导、流程改进、范围调整还是容量重估。

    当同一种偏差连续出现时,我更愿意改进系统,而不是重复提醒个人。比如评审经常排队,就要检查评审资源和入口规则;需求频繁返工,就要前移澄清和验收标准;线上支持挤占计划,就要把值班容量纳入排期。

    五、可直接执行的协同流程与模板

    1. 建立资源清单:按能力和责任记录,不做隐私监控

    资源清单的目标是支持项目决策,不是记录成员每天的每一分钟。只收集与交付相关的能力、可用窗口、固定责任、关键备份和依赖信息。涉及个人隐私或考勤的数据,应遵守组织制度和适用法律,不能为了排期而无限扩张采集范围。

    字段 填写说明 示例
    资源角色 按项目职责描述,不只写职级 接口设计负责人
    关键技能 写清可执行的具体能力 结算服务接口改造、灰度发布
    可用窗口 按周或迭代标出可投入时间 第 3 周约 20 小时
    固定责任 记录已确定的支持与例行任务 周二值班、周五发布审核
    替代人选 注明备份是否具备独立承担能力 备份工程师需完成一次结对交付
    资源风险 标记单点依赖、请假或交接风险 当前仅一人有生产发布权限

    清单更新应有节奏。对于变化较快的项目,我会每周确认一次关键资源;对于稳定项目,可以在迭代计划时更新。每次更新都要区分“已确认容量”和“待确认容量”,避免把口头意向误写成正式承诺。

    2. 建立需求资源矩阵:让工作要求对得上能力

    资源矩阵把项目工作与能力需求对应起来,适合发现瓶颈和单点风险。矩阵不是给成员打分,而是帮助项目经理判断哪些工作可以并行、哪些必须由特定角色完成、哪些技能需要提前准备。

    工作包 所需技能 主责角色 预计投入 依赖条件 风险提示
    接口方案评审 业务规则、系统架构 架构负责人 约 12 小时 需求边界已确认 关键角色只有一人
    接口开发 服务端开发、联调 研发工程师 约 40 小时 接口协议冻结 外部系统响应时间不确定
    回归测试 测试设计、数据准备 测试负责人 约 24 小时 测试环境可用 测试数据准备可能阻塞
    灰度发布 运维、监控、回滚 发布责任人 约 10 小时 验收通过、变更审批完成 需确认备份值守人员

    预计投入是计划讨论的输入,不是对个人工时的刚性考核。若一项工作需要多角色协作,应把投入拆到各角色,不能只写一个总量,否则容量冲突会被平均数隐藏。

    3. 建立冲突决策模板:先说明影响,再要求选择

    资源冲突上报不应只写“缺一个人”。我会要求发起人说明冲突发生时间、涉及技能、受影响交付、可选方案和决策截止时间。这样管理者看到的是可裁决的问题,而不是把协调责任继续退回给项目经理。

    模板字段 填写内容
    冲突资源 具体角色或技能,避免只写姓名
    冲突窗口 从何时到何时,预计需要多少投入
    受影响交付 对应里程碑、客户承诺或内部验收项
    方案甲 维持范围与日期时,需要什么资源支持
    方案乙 调整范围、日期或实现路径后的影响
    最晚决策时间 超过该时间会产生的具体后果
    决策人及记录 由谁裁决,结论和复查日期是什么

    冲突记录的价值,在于把取舍留在组织层面。若决定将一个项目延期,应该记录为何延期、影响多大、是否触发客户沟通,而不是事后只留下“成员太忙”的模糊解释。

    4. 建立每周资源例会:只讨论例外,不逐人朗读任务

    资源例会不应变成状态汇报大会。我建议用三十至四十五分钟聚焦四类事项:未来两周的容量变化、关键技能冲突、阻塞超过约定时限的工作、需要管理层拍板的取舍。没有变化的任务可以在系统中查看,不必口头重复。

    1. 会前:项目负责人更新未来两周的交付预测、风险和资源需求。
    2. 开场:核对人员休假、值班、固定支持和已批准的新需求。
    3. 识别冲突:查看同一技能是否被多个项目重复承诺。
    4. 讨论方案:比较调整范围、日期、资源、顺序或实现方式的影响。
    5. 形成决策:写下负责人、截止时间、受影响对象和复查日期。
    6. 会后:更新计划基线或预测,并通知相关团队。

    如果会议连续两周没有需要裁决的事项,可以降低频率;如果每次会议都在处理同一种插单,则应建立更靠前的需求入口和优先级审查,而不是无限增加会议时间。

    5. 使用简单指标检查机制是否有效

    资源管理指标不宜堆得太多。初期可选三到五个能直接触发行动的指标,例如关键角色超配次数、计划外工作占比、阻塞等待时间、承诺兑现率、任务切换频率。每个指标都应写清统计口径、数据来源和负责人。

    不要把团队平均值当成个人绩效排名。平均等待时间下降,可能仍有少数关键任务被长期阻塞;承诺兑现率上升,也可能只是团队把承诺范围缩得过小。指标要与交付结果和风险解释一起阅读。

    六、模拟案例:一个跨职能项目如何识别真正的资源瓶颈

    1. 案例背景:总人数充足,关键角色却被重复预约

    以下为情景模拟,不是某家企业的真实经营数据。某产品团队计划在六周内上线一项结算能力,参与者来自产品、研发、测试和运维。项目启动时,计划表显示总计约 310 小时投入,团队可用容量约 360 小时,看起来有余量。

    进一步拆分后发现,架构评审需要的资深工程师同时支持两个其他项目;测试负责人每周固定承担线上回归;接口联调依赖外部团队确认协议,平均要等待反馈。总工时看似够,真正影响里程碑的是架构和测试两个技能窗口,以及接口确认的等待时间。

    2. 第一次复盘:把“缺人”拆成四类损耗

    项目经理没有立刻申请新增人员,而是连续两周记录计划与实际的差异。记录只围绕工作流,不追踪个人每分钟行为。模拟观察将偏差分为等待、临时支持、返工和估算误差四类,结果显示等待与返工占了大部分未计划时间。

    这改变了讨论方向:若立即增加普通研发人员,无法解决架构评审排队和接口确认迟缓;若把测试人员排得更满,反而会进一步压缩回归窗口。团队先调整评审预约机制、提前冻结接口边界,并为测试环境准备设置明确责任人。

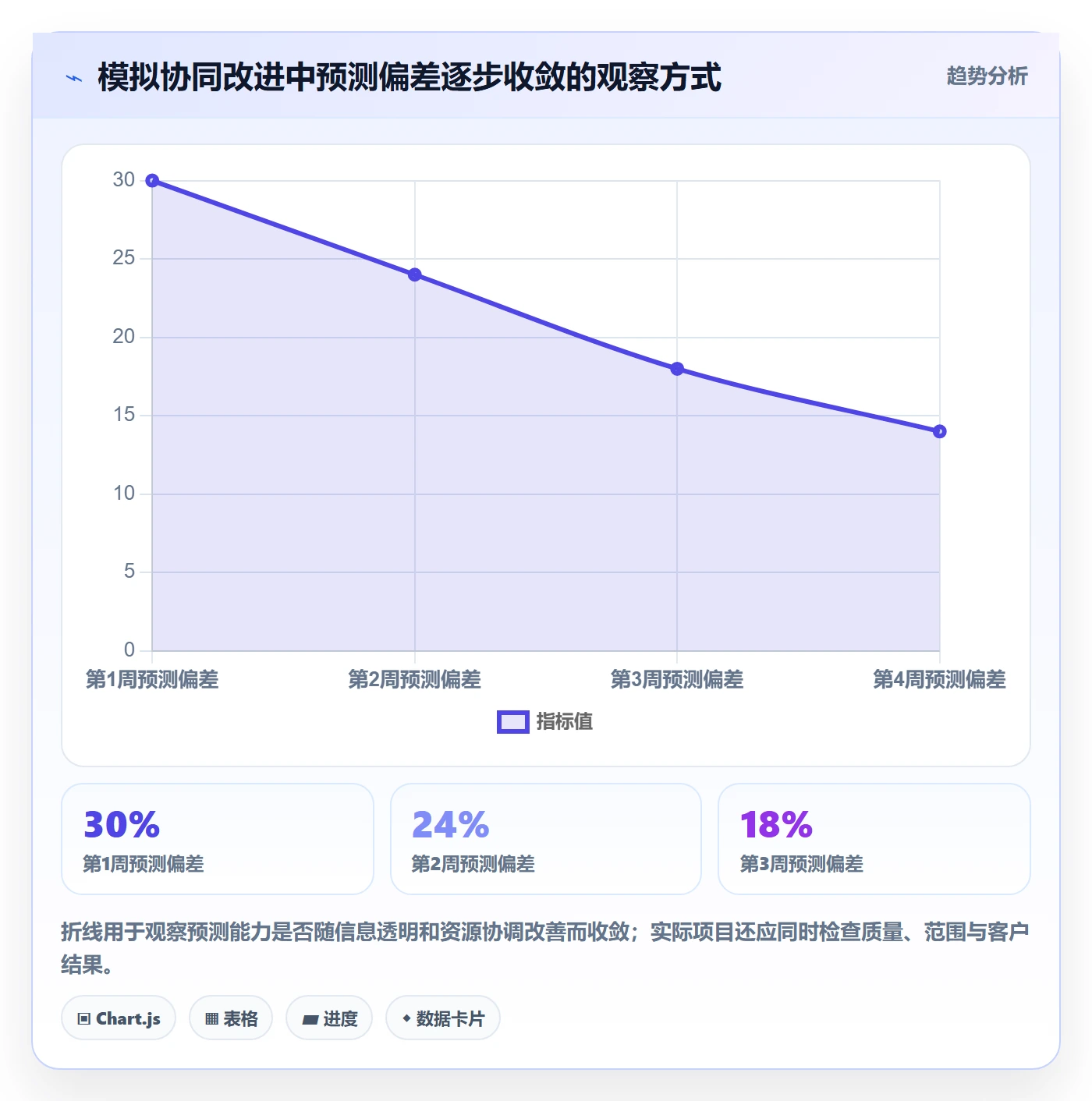

    下图是用于演示诊断方法的模拟统计。它表示需要先定位损耗来源,再决定资源动作;不应将其误读为适用于所有团队的行业基准。

    人员实操方法:项目经理提升资源管理效率的协同管理方法与模板

    3. 第二次排期:把工作拆到技能和依赖层

    团队把原计划中的“大块开发”拆成接口方案、核心逻辑、异常处理、测试数据、回归验证和灰度发布。每项工作都写明前置条件和需要的技能,并将接口确认设为正式决策点,而不是放在备注里等待某位成员自行跟进。

    同时,项目经理与职能负责人确认资深工程师每周固定提供一个评审时段,测试负责人预留连续回归窗口。其他项目如果需要同一资源,必须通过统一冲突模板说明影响,不能再靠临时消息直接抢占。

    4. 结果评估:看预测是否更可信,而不只看是否提前完成

    模拟情景中,团队没有承诺“效率提升百分之多少”,而是观察四周内的过程变化:关键技能冲突是否更早暴露、阻塞是否按时升级、计划外工作是否被记录、下一阶段预测是否减少临时改动。这样做能避免把偶然提前交付归功于方法,也避免把合理的范围调整误判为失败。

    如果某团队采用这套方法,至少应保留调整前后的容量假设、冲突记录、计划变更原因和交付结果。没有这些记录,只比较上线前后某个单一数字,很难判断变化来自管理机制、需求难度还是团队人员结构。

    人员实操方法:项目经理提升资源管理效率的协同管理方法与模板

    5. 案例得出的判断:先修复瓶颈,再决定是否加资源

    这类案例的关键不在于“少招人也能做成”,而在于新增容量必须对准瓶颈。若缺口来自稀缺技能,就考虑培养备份、外部支持或调整顺序;若来自流程等待,就先处理审批、评审和依赖响应;若来自需求总量超过可用容量,则应正面讨论范围、日期或人员配置。

    项目经理需要避免把流程改善包装成无限压缩工时。等待下降后,团队可能确实多出可交付容量,但这部分容量仍应进入下一轮计划和复核,而不是立刻被新的高优先级需求全部占满。

    七、不同情况的行动建议:按团队成熟度和工作性质调整方法

    1. 小团队、单项目:先用轻量模板,不急着购买复杂工具

    如果团队规模较小,项目依赖少,需求变更不频繁,我会先用共享表格维护工作包、负责人、技能、每周容量和风险。每周进行一次短会,重点确认新增工作和资源变化。流程足够简单,团队才有动力持续更新。

    此时最重要的是约定唯一数据入口和更新责任。若产品经理、项目经理和职能负责人各自维护一份计划表,很快就会出现多个“最新版本”。表格可以轻便,但必须有明确的所有者、修改规则和决策记录。

    2. 多项目团队:建立共同优先级和冲突升级机制

    当同一批成员服务多个项目时,单项目经理无法独立承诺所有资源。组织需要一份跨项目的关键资源视图,并明确谁能决定优先级。每周或每两周进行组合层面的资源审查,处理重复预约、关键技能缺口和项目之间的依赖。

    会议不应只讨论“谁先拿到人”,还要比较项目延迟成本、客户影响、合规期限和替代方案。若管理层不愿承担取舍,冲突就会以成员加班、项目暗中延期和质量下降的方式发生。

    3. 变化频繁的团队:缩短计划周期,保留明确缓冲

    探索性产品、创新项目或外部条件变化大的团队,不适合把数月计划写成精确到个人的确定排程。可以按近期较细、远期较粗的方式规划:当前一到两个周期明确到任务,后续阶段只保留里程碑、能力需求和关键假设。

    缓冲要与风险对应。需求不确定,就预留澄清与验证空间;外部依赖不稳定,就设置响应时限和替代路径;线上事件频繁,就把支持责任纳入容量。笼统预留一块“机动时间”,却不说明用途,容易被误当成闲置资源。

    4. 专业技能稀缺的团队:优先降低单点依赖

    当某项能力只有一两人掌握,排期上的小偏差都可能放大成关键路径风险。短期可以通过结对、评审、文档和权限备份提高韧性;中期安排轮换与实际演练;长期评估招聘、外包或架构简化的成本。

    不要把“让更多人参加会议”当作知识转移。真正的备份需要能独立完成工作、获得必要权限,并在演练中验证。否则备份名单只是纸面保障,关键成员请假时仍无法接手。

    5. 大型组织:先统一口径,再选平台和自动化范围

    当团队超过百人、职能边界多、项目并行密集时,资源信息可能需要通过项目管理平台与组织流程协同。评估时应检查权限模型、任务和需求关联、跨项目视图、变更留痕、报表口径及数据导出能力,而非只看功能清单。

    以 PingCode 这类平台为例,可用于集中管理工作项、责任关系和协作状态,帮助中大型组织减少多份表格之间的信息差。但在试点前要先统一角色定义、容量更新时间、状态含义和冲突裁决流程。若这些规则没有共识,系统上线只会把口径分歧变成更多字段。

    建议先挑一个跨职能项目或一个资源冲突明显的业务单元试点,记录上线前的手工耗时、数据延迟、冲突发现时间和计划变更次数。试点结束后再决定扩展范围,避免把系统部署当成管理改进已经完成。

    八、不同情况下的取舍:每个方案都有代价,关键是公开代价

    1. 维持日期还是维持范围

    如果日期与范围不能同时满足,项目经理应该把取舍摆到台面上。缩小范围能保护关键节点,但必须明确哪些能力延期、用户体验会有什么变化、后续是否需要补齐;调整日期能保护完整交付,但要说明客户、运营或依赖项目会受到什么影响。

    “先承诺,之后再看”不是折中方案,只是把决策推迟到风险更高的时点。只要关键路径已经出现明显缺口,就应在仍有选择空间时升级,而不是等最后一周才宣布无法完成。

    2. 加人还是延后

    新增成员适用于工作可以拆分、交接成本可控、当前瓶颈确实是可扩展的执行容量。若工作高度耦合、领域知识集中在少数人身上,临时增加成员可能先消耗核心人员的培训时间,短期反而降低产出。

    我会比较新增人员的到岗时间、熟悉业务所需周期、可独立承担的工作、管理和协作成本,再与延期成本比较。只看“多一个人多几个人天”,容易忽略新成员进入系统需要的时间。

    3. 提高利用率还是保留弹性

    提高利用率适用于工作可预测、任务切换少、交付接口稳定的场景。保留弹性适用于需求波动高、线上支持频繁、关键依赖不确定或需要快速响应的团队。二者并非价值观之争,而是对不确定性的不同定价方式。

    如果团队决定提高计划负载,就要同步约定何时触发重新排期,例如关键任务阻塞超过一定时限、计划外支持连续增加或关键人员不可用。没有触发条件的高利用率计划,最终会把所有偏差都变成个人加班。

    4. 统一工具还是保留局部灵活性

    统一工具有利于跨项目视图、权限治理和数据汇总,但配置过度统一,可能无法表达不同团队的实际工作方式。完全局部化则会造成状态口径不一、跨部门对账成本上升。大型组织通常需要统一核心对象和基本流程,同时允许团队在不破坏口径的前提下保留局部字段或视图。

    取舍时要先确认哪些数据必须跨团队可比,哪些只是团队内部协作需要。统一任务状态和责任字段通常有价值;强制所有团队使用完全相同的估算单位、迭代长度或审批路径,则未必合理。

    5. 精细记录还是减少行政负担

    记录越细,越可能支持精确分析,也越容易增加维护成本并引发成员反感。我的原则是:只有当某个字段会影响排期、风险判断、合规要求或复盘决策时,才要求持续维护。不能转化为行动的记录,不应成为团队的例行负担。

    如果某个指标长期没人查看、没人解释、也没有触发决策,可以删除或降低更新频率。资源管理的目标是改善交付,不是生产更多报表。

    九、上线后如何复盘:用证据判断改进是否真实发生

    1. 先定义基线和口径

    任何改进都需要基线。实施前记录一个或两个迭代周期的计划外工作、关键角色冲突、阻塞时间、承诺兑现情况和人工整理耗时。若没有历史数据,先做短期观察,并标注样本范围,不能把一次项目结果说成普遍规律。

    口径要写清楚。例如“承诺兑现率”应说明按任务数、工作量还是里程碑统计;“阻塞时间”从何时开始、何时结束;“计划外工作”是否包含线上故障、紧急客户支持和管理任务。口径变化时,要明确标记,不能把新旧数据直接拼接。

    2. 同时看结果指标和过程指标

    交付日期、缺陷和范围变更属于结果表现;依赖等待、关键资源冲突和插单频率属于过程信号。只看结果,容易错过风险变大的过程;只看过程,又可能把忙碌误当成价值。两类指标应互相验证。

    例如,承诺兑现率提高,但缺陷数量上升,可能是团队通过压缩测试换取日期;平均交付周期缩短,但返工增加,可能是前置澄清不足。指标之间出现矛盾时,先调查原因,不要急着宣布管理机制成功。

    3. 把复盘结论转成规则,而不是口号

    复盘不能停在“加强沟通”“提高意识”。每个结论都应对应责任人、行动、截止时间和验证方式。比如“外部接口等待过久”可以转化为接口确认责任人、响应时限、升级对象和备选方案,而不是再增加一场没有决策权的例会。

    对于重复出现的偏差,应在模板、排期规则或工作入口上做改变;对于一次性事件,则记录经验并保留弹性。并非所有问题都需要加流程,但重复问题不能每次都靠项目经理个人救火。

    十、结尾:先让资源约束可见,再谈效率提升

    项目经理提升资源管理效率,不是把日历填得更满,也不是用工具逼成员报告更多细节,而是让需求、能力、容量、依赖和取舍处在同一套可讨论的规则里。真正有效的管理,能够更早发现关键技能冲突,让计划外工作不再隐形,并让延期、减范围、加资源等决定有清楚依据。

    我的建议是从一个具体项目开始:先整理未来四周的工作包和关键技能,核算扣除固定责任后的有效容量,记录每一次资源冲突与计划外工作,再用每周短会做滚动调整。两到四周后复盘偏差来源,判断瓶颈究竟是人手、等待、切换、返工还是决策权。

    下一步不是先买工具,而是先拿一张真实计划做诊断。如果信息散落、跨项目关联复杂,再评估适合组织规模的项目管理平台;如果冲突的根源是优先级无人裁决,先建立决策机制。资源管理真正的效率,不是让每个人更忙,而是让稀缺能力用在最值得完成的工作上。

    常见问题解答(FAQ)

    1. 项目经理怎样快速发现资源冲突,而不是等到任务延期后才处理?

    我同时跟进几个项目时,经常发现同一位核心成员被多个负责人排期,大家都觉得自己的任务最紧急。有没有一种简单的协同方法,能提前看出冲突,并且让资源调整有依据?

    可以用一张按“人员,周次,任务”记录的资源负荷表,先看未来两到四周,而不只看当前进度。每项任务记录负责人、预计投入工时、优先级、计划起止时间和依赖项,再把个人每周可用于项目的工时作为容量基线;例如每周可投入30小时的人,若排入36小时任务,就标记为超载,而不是等延期后再追责。

    判断时还要区分“排期冲突”和“技能瓶颈”:前者可通过调整时间解决,后者可能需要培养备份人员或拆分任务。每周固定一次短会,由项目负责人和职能负责人共同确认变更,避免项目经理单方面挪用资源。表格的价值不在于精确预测每一分钟,而在于尽早暴露“谁、何时、因为什么”无法按计划完成。

    2. 资源管理模板应该记录哪些字段,才不会变成没人维护的表格?

    我试过把任务、人员、工时、风险、进度和备注都塞进一张大表,结果团队觉得填表比做事还累。哪些字段是真正影响资源决策的,更新频率又应该怎么定?

    模板应围绕决策保留字段,而不是追求信息齐全。建议至少包含:任务或交付物、负责人及备份人、所需技能、计划起止周、每周预计投入、优先级、依赖事项、当前状态和待决策问题。若某字段不会改变排期、人员安排或风险处置,就不必要求一线成员持续维护。

    实际使用时,可让成员只更新“投入变化、完成状态、阻塞原因”三类信息,项目经理负责汇总容量和冲突;一般每周更新一次,发生范围变更或关键人员缺席时即时更新。比如一个开发任务原计划每周12小时,因接口等待降为4小时,应记录释放出的8小时及可重新安排的时间窗口,而不是只把状态改成“进行中”。

    模板是否有效,可以用一个标准检验:团队能否在十分钟内回答下周谁超载、哪项交付受影响、需要谁做决定。

    3. 多个项目争抢同一批人员时,项目经理怎样协商优先级?

    我遇到过两个项目都把任务标成“最高优先级”,会议里每个人都强调自己的交付不能延期,最后只能让成员加班。除了靠资历或嗓门决定资源,还有什么更公平、可执行的判断方法?

    先把“紧急”拆成可比较的依据:合同或监管承诺、对客户的影响、延期成本、关键路径影响、是否存在替代人员,以及推迟后是否会造成后续工作闲置。可用简单的高、中、低分级进行讨论,但不要把分数伪装成精确结论;评分的作用是让分歧显性化。

    举例来说,两个任务都需要同一位工程师时,若任务A影响本周对外承诺且没有替代人,任务B可延后一周且不影响后续交付,应由项目组合或部门负责人确认A优先,同时明确B的新日期和受影响方。项目经理不应私下承诺“两个都按原计划完成”,而应提交选项及代价:调整范围、移动日期、增加合格人手,或接受风险。

    协商结果要记录决策人、依据和复核时间,避免下一次会议重新争论。

    4. 资源管理协同会怎么开,才能减少报进度、增加实际决策?

    我参加过不少资源协调会,大家轮流汇报忙不忙,散会后人员安排却没有变化。怎样设计会议节奏,才能及时处理冲突,又不让项目经理和团队陷入重复汇报?

    把会议从逐人报状态改成只讨论例外:超出容量的人员、关键任务缺口、即将到来的人员变动,以及需要跨项目取舍的事项。会前由成员更新资源表,项目经理提前标出需要决策的条目;会议控制在约30分钟,逐项明确问题、可选方案、决策人和截止时间。

    例如某测试人员下周负荷达到可用时间的120%,会议不必重新听完整项目背景,只需确认是缩减测试范围、调整发布日期,还是安排具备相应能力的备份人员。会后把决定回写到排期,并在下次会议检查是否兑现。若连续两三次会议都没有资源调整或风险关闭,通常说明会议缺少决策权限,或输入数据过于滞后;

    此时应缩小参会范围、提高负责人层级,或改为异步处理,而不是继续增加汇报内容。

    核心关键词

    读者评论

    徐
    徐承宇

    我们团队以前也按人天排计划,后来发现测试和发布支持经常被漏算。把会议、值班和临时需求单独列出来后,排期确实更接近实际,但容量缓冲比例还是需要根据历史数据调整,不能直接套用固定数字。

    潘
    潘亦辰

    技能匹配这一点很有共鸣。项目表里写着“研发两人”,但真正熟悉旧系统的人可能只有一个,临时换人会产生很长的交接成本。建议模板里增加替代人选和交接周期,否则总人数充足仍然没有决策价值。

    袁
    袁知夏

    在多项目并行的团队里,最难的不是记录任务,而是让负责人真正参与冲突裁决。我们曾经把所有任务都录入某项目管理平台,数据很完整,但优先级没人拍板,结果还是靠临时催办推进。工具能解决可见性,解决不了授权问题。

    文章包含AI辅助创作:人员实操方法:项目经理提升资源管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531607

    赞 (0)
    飞飞飞飞
    角色落地方案:项目经理开展资源管理的协同管理案例解析
    上一篇 47分钟前
    资源管理如何做好岗位?项目经理协同管理与操作步骤
    下一篇 46分钟前

    相关推荐

    发表回复

    您的邮箱地址不会被公开。 必填项已用 * 标注

    站长微信
    站长微信
    分享本页
    返回顶部
