资源管理人员做项目流程优化,最容易犯的错不是排期不准,而是把“每个人都很忙”误当成“资源已经被有效利用”。我见过团队把资源表填得很完整,项目却仍然一再延期:关键岗位被多个项目同时预订,临时任务没有进入计划,经理只看到工时总量,看不到等待和返工。优化流程的起点,不是把人塞满,而是让需求、能力、优先级和交付风险在同一张决策桌上说清楚。
资源管理人员教程:项目经理流程优化,避坑指南
一、先讲核心结论:资源流程优化不是排满日历
1. 资源管理要优化的是交付流动,不是个人忙碌度
资源管理人员通常负责汇总需求、核对可用容量、协调冲突、跟踪变更;项目经理则要对范围、进度、成本和交付结果负责。两种角色需要共享事实,但不能互相替代。资源管理人员若只负责收集“某人下周有多少小时”,就很难发现这批小时是否能转化为可交付成果。
我判断一个资源流程是否有效,会先问三个问题:当前最重要的交付是什么?它卡在哪个岗位或决策上?如果把一名关键人员从一个任务挪到另一个任务,端到端交付会变快,还是只会让另一处等待变长?这三个问题比“利用率有没有达到九成”更能指导实际决策。
核心判断:资源优化的对象是团队的有效产出和交付稳定性,个人利用率只是观察线索之一。利用率过低可能代表能力闲置,也可能代表团队留出了必要缓冲;利用率很高可能代表产出强,也可能意味着没有空间处理缺陷、评审和突发事项。
2. 先建立一套最小可行的资源管理闭环
我建议把流程压缩成一个可持续运转的闭环:提出需求、核实容量、评估优先级、分配资源、执行反馈、处理变化、复盘校准。每个环节都要有明确输入和责任人,不需要一开始就建复杂制度。
- 提出需求:写清交付物、所需能力、开始与截止时间、业务优先级和验收人。
- 核实容量:扣除休假、例会、支持工作和已承诺任务后,再计算可投入时间。
- 评估优先级:比较业务价值、时限、依赖关系和延误后果,避免只按提出时间排序。
- 分配资源:确认主责人、协作人和必要备份,明确任务切换成本与决策边界。
- 执行反馈:按固定节奏更新进展、阻塞、剩余工作和预测交付时间。
- 处理变化:新需求进入时,明确它替换什么、延后什么、增加什么容量。
- 复盘校准:比较计划与实际,修正估算方法、容量假设和流程瓶颈。
这个闭环的重点并非增加审批,而是让每一次资源承诺都能追溯到业务决定。没有优先级判断的分配,是把冲突推迟到执行阶段;没有变更机制的计划,则只是一张很快过期的表格。
3. 先看端到端指标,再看局部利用率
我会把交付周期、按期完成率、返工比例、等待时间和关键岗位负荷放在同一张月度看板上。利用率可以保留,但要与交付质量和工作稳定性一起读。如果只用利用率考核,团队容易把估算做大、把缓冲藏起来,表面上资源充足,实际排期越来越不可信。
例如,某团队的开发人员看起来每天都有任务,但需求经常等待业务确认,测试集中在迭代末尾,发布前反复返工。此时继续提高开发利用率并不能消除等待,反而会让缺陷和未确认需求堆得更高。先识别流动中的阻塞,再讨论人员配置,才是更合适的顺序。
二、背景和真实场景:资源冲突通常藏在“看似合理”的计划里
1. 多项目组织里的容量,往往比名义人力少
在多项目环境中,一个人可能同时承担项目交付、日常支持、跨团队评审、紧急故障响应和内部建设。组织名册上有十个人,不等于十个人都能整周投入项目。若计划直接按“人数乘以工作日”计算,最后常会把非项目工作挤到晚上,或把项目延期解释成个人执行不力。
我的做法是先用团队日历和实际记录做容量校正。比如一个小组共有八名成员,每人理论上每周工作五天;扣除公共会议、轮值支持、请假和固定运营工作后,可用于计划交付的时间可能只有理论值的七成左右。这个比例不是通用标准,必须依据本团队过去数周的实际情况校准。
此外,容量不只是“有多少人天”。某任务需要熟悉特定系统的工程师,团队有五名工程师,不代表五人都能立即接手;某个审批需要业务负责人确认,也不能通过增加开发人力解决。能力、授权和依赖共同决定有效容量。
2. 资源冲突常由多个局部正确的决定叠加而来
项目甲希望关键工程师在周一到岗,项目乙也将同一位工程师列为本周主责人;两个项目经理都认为自己的安排合理,因为各自的排期表上都有余量。冲突不是排期人员粗心,而是组织没有统一承诺口径,也没有明确谁能在冲突时决定取舍。
另一个常见场景是新需求在执行中途进入。业务方说“只改一个小点”,项目团队就临时塞进开发计划,却没有讨论测试、文档、审批和发布窗口的影响。结果,原先承诺的任务没有被正式延期,资源计划也没有更新,团队只能靠加班吸收变化。
因此,资源管理要把“计划内工作”和“计划外工作”分开记录。突发事项可以合理存在,但必须能看到它占用了谁的时间、挤压了哪个承诺、是否需要调整上线范围。没有可见的挤出效应,管理层就容易误以为变化没有成本。
3. 资源流程要适配组织规模,不必照搬大企业制度
小团队通常可以通过每周一次的协同会议、共享任务板和明确的升级机制解决大部分冲突;项目多、部门多、技能稀缺的大型组织,则需要统一的数据口径、跨项目优先级机制和可追溯的变更记录。流程复杂度应随协调成本增加,而不是为了显得规范而增加表单。
面向中大型企业及百人以上组织,资源信息常散落在项目计划、需求系统、工时记录和部门表格中,平台化管理有助于统一视图。不过,软件不会自动替组织做出取舍。若优先级规则不清、负责人没有决策权、数据更新没人负责,换工具只会把原有混乱更快地展示出来。
4. 用工具承载流程,而不是把流程交给工具决定
以 PingCode 为例,项目团队可以围绕需求、任务、迭代和进度协作,并根据组织实际情况配置项目管理流程。对中大型团队来说,价值通常不在于多一个界面,而在于能否减少重复录入、让项目状态可追溯,并让不同角色基于同一份信息讨论优先级和风险。
实施前我会先核对三件事:关键数据是否能按业务需要关联;团队是否愿意在日常工作中维护状态;管理者能否用系统中的记录做出资源决策。若只有项目管理人员更新数据,而实际执行者仍在其他表格里工作,所谓统一视图很容易变成另一份需要人工维护的报表。
工具评估不应只看功能清单。还要看使用门槛、权限与流程适配、数据迁移、培训和持续运营成本。更稳妥的方式是选一个有代表性的项目组先运行,观察是否减少了重复沟通和计划失真,再决定是否扩大范围。
三、常见误区:看起来更精细,结果可能更差
1. 误区一:把所有人的利用率推到最高
满负荷计划缺少应对变化的空间。只要出现需求澄清、线上故障、评审等待或关键成员请假,整个计划就会发生连锁延误。项目工作不是流水线中每一小时都能无缝衔接,人的工作还受到任务切换、协作和决策等待影响。
我更关注团队是否能在合理负荷下稳定完成优先任务。对波动较大的支持团队,预留一定容量用于故障和临时请求可能比追求满排更有效;对范围明确、依赖少的短期工作,则可以安排更紧凑,但仍要保留处理风险的空间。
2. 误区二:把工时记录当作绩效结论
工时记录的首要价值是解释容量消耗和估算偏差,不是直接证明某人效率高低。不同任务的复杂度、环境依赖和质量要求不同,花费时间长并不必然代表表现差。用工时排行榜评价个人,很容易诱发拆分任务、低报复杂工作或把协作时间转移到不可见渠道。
如果团队需要记录工时,应先明确用途:用于项目成本核算、容量分析,还是合同交付追踪。每种用途需要不同的粒度和准确度。若目的只是改善排期,不必要求成员把一天精确切成几十个时间片;过细的记录会增加维护负担,却未必提高决策质量。
3. 误区三:每个项目经理都可以独立承诺同一类稀缺资源
项目经理对项目结果负责,不代表可以不受约束地占用共享岗位。设计、数据、安全、测试和特定技术专家往往服务多个项目,组织需要设定统一的优先级排序、冲突升级路径和承诺规则。否则,项目经理只能通过私下沟通抢资源,协作关系也会受损。
设立资源协调人或组合管理机制,并不意味着把决策集中到一个人手里。协调人负责提供事实、揭示冲突和提出选项;真正影响业务优先级的取舍,应由拥有相应授权的业务负责人或项目组合决策者作出。
4. 误区四:把资源问题都归因于“人手不够”
新增人手前,先判断瓶颈究竟是容量、能力、流程还是决策。如果工作大量等待需求澄清,增加执行人员可能只会让等待队列更长;如果任务反复返工,应先检查验收标准和质量控制;如果审批周期占据主要时间,应优化授权和评审节奏。
我会特别注意“忙但不产出”的区域:需求长期处于待确认状态、任务反复在不同岗位间退回、测试资源在迭代末尾集中排队、负责人不清导致问题被重复沟通。这些现象不一定需要扩编,可能需要重新设计交接方式。
5. 误区五:把工具上线当成流程优化完成
工具上线后,若任务仍然没有明确的完成定义,资源分配依旧靠口头承诺,状态更新无人负责,系统数据就会迅速失真。管理层看到的是“每个项目都有进度”,执行者看到的却是“多填一份表”。这类落差不是培训一次就能解决,而是要重新定义信息维护责任。
系统实施时要明确哪些字段是决策必需、谁在什么节点更新、哪些信息自动产生、哪些信息需要人工确认。字段越多不代表管理越成熟;每个字段都应对应一个实际用途,例如识别冲突、估算容量、追踪风险或满足审计要求。
6. 误区六:计划有变化,却只更新日期不更新承诺
项目延误后,常见处理是把结束日期顺延,却不重新确认范围、人员投入和依赖关系。这样做只改变计划表,不改变实际约束。新的日期很快又会失效,团队则逐渐不再相信计划。
每次重大变化都应回答:影响了哪些交付?谁的工作被挤出?是否需要调整范围或验收条件?有哪些下游团队需要重新安排?答案记录下来,计划才具有可解释性。资源管理人员的价值,往往就在于让这些影响不被“顺手改一下日期”掩盖。
四、专业判断逻辑:先判断瓶颈,再决定调人还是改流程
1. 用四类约束拆解资源问题
我通常把资源问题拆成四类约束:容量、技能、依赖、决策。容量不足指工作量超过可用时间;技能不匹配指有空闲人力却缺少所需经验;依赖受阻指任务等待其他团队、数据或审批;决策不清则是优先级和责任边界无法确定。
同一项目可能同时存在多类约束,但应先确定当前最限制交付的一类。若关键审批平均等待数天,先增加执行人员不一定有用;若仅有一名成员具备某项操作权限,培训备份或建立授权机制可能比加班更有效。
- 容量问题:检查净可用时间、并行任务数和计划外工作占比。
- 技能问题:检查技能覆盖、经验等级、替补能力和知识集中度。
- 依赖问题:检查等待时间、交接次数、外部输入和评审队列。
- 决策问题:检查优先级冲突、授权范围、责任人和升级时限。
2. 区分需求量、资源容量和交付能力
需求量是计划中要做的工作,资源容量是团队在一段时间内可投入的时间,交付能力则是团队在现有技能、流程和质量要求下能够稳定完成的成果。三者不能简单画等号。即使总人天足够,关键技能缺口或依赖延迟也可能让交付能力低于计划需求。
估算时应统一口径。团队可以使用人天、任务点或能力等级,但不要把不同团队的指标直接横向比较,除非估算方法和工作范围足够一致。资源管理人员更需要观察同一团队的趋势和偏差来源,而不是制造看似精确的跨团队排名。
我会把计划容量作为一个区间,而非单点承诺。对于不确定性较高的项目,可以分别给出保守、常规和乐观情景,并说明各自成立的前提:范围是否冻结、关键人员是否到位、外部依赖是否按期提供。这样,管理者讨论的是条件和取舍,不是争论一个伪精确日期。
3. 用“延误后果”而非“声音大小”排序
优先级评估可以至少包含业务价值、时间约束、延误损失、依赖影响和实现风险。高层提出的紧急事项需要被认真评估,但“声音最大”不等于“价值最高”。如果新任务进入,必须显式说明它会推迟哪些已有承诺。
对优先级冲突,我建议给决策者准备可比较的选项,而不是只抛出“资源不够”。例如:维持原范围并延后交付;缩小范围保住关键日期;临时调用外部支持但承担交接成本;暂停低优先级工作,把稀缺岗位集中到关键路径。每个选项都要说明风险与代价。
4. 识别关键路径上的瓶颈,而不是平均分配人力
项目进度取决于一系列相互依赖的工作。若某个任务处于关键路径,延迟会直接影响最终交付;非关键任务即使提前完成,也未必能缩短总周期。资源调整时,应先确认任务依赖和可并行性,再决定增加谁、调整顺序或拆分范围。
给关键任务增加人手也不一定能加速。新成员需要熟悉背景、环境和规范,现有成员还要投入辅导时间。若任务高度依赖单一决策或必须串行验证,增加执行人员可能只带来更多协调成本。因此,资源投入与产出之间并非总是线性关系。
5. 设定资源决策的升级阈值
并非所有冲突都需要高层拍板。团队层面可以处理短期、影响范围小、可逆的调度;涉及多个项目优先级、关键日期、预算或客户承诺时,应升级到相应授权人。升级阈值越明确,资源管理人员越不必在每次争议中临时判断谁的项目更重要。
可采用简单的规则:若调整影响一个团队内部的短期任务,由团队负责人协调;若影响跨项目关键岗位或已对外承诺的日期,由项目组合负责人决策;若涉及业务目标变化、预算或合规风险,则由业务决策层确认。具体边界要结合组织治理方式制定。
五、案例与数据观察:一支多项目团队如何找回计划可信度
1. 案例口径:用示意数据解释诊断方法

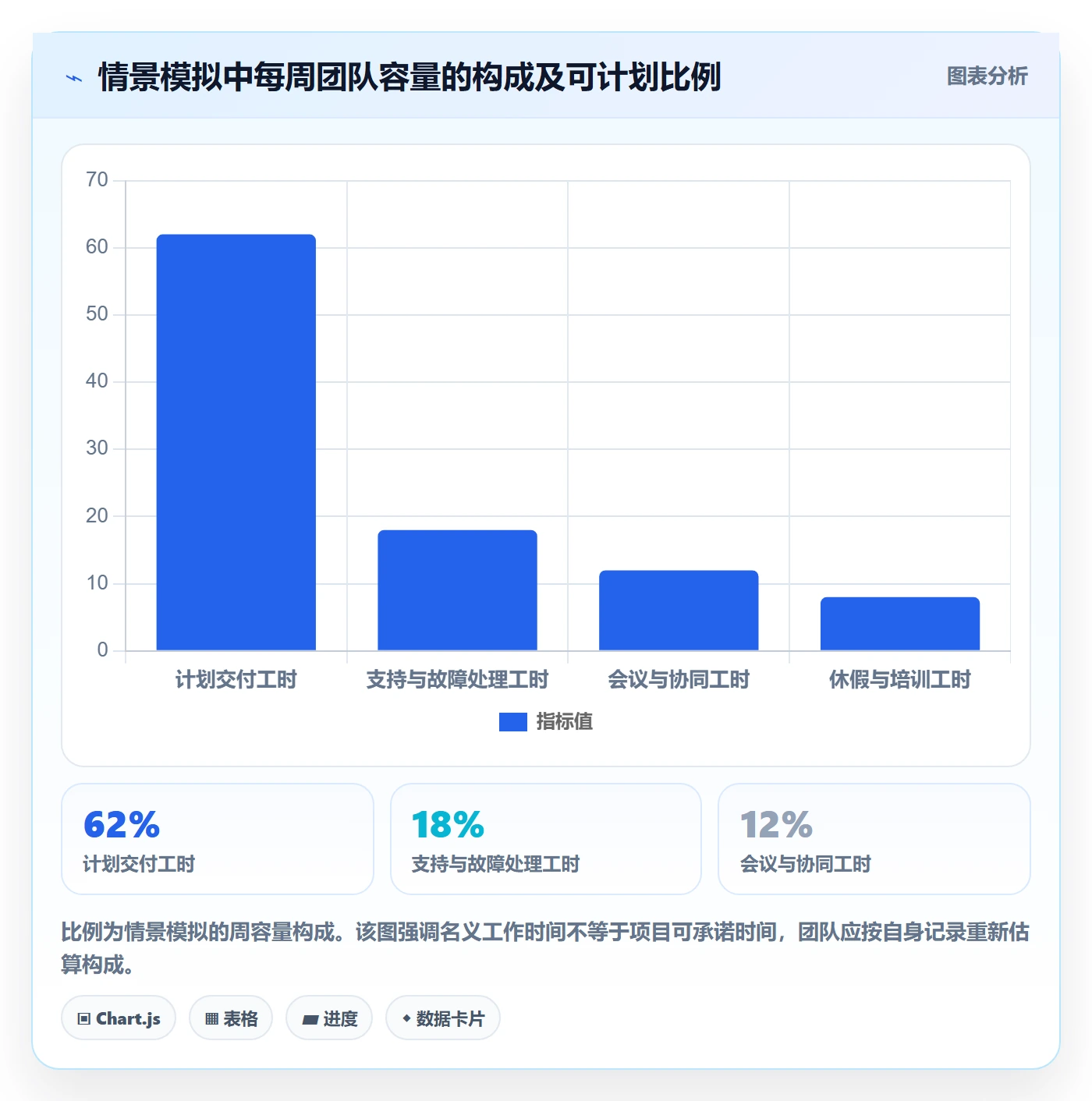

以下案例是用于说明方法的情景模拟,不代表某个企业的真实绩效,也不能直接作为行业基准。设想一家有 120 名员工的产品组织,三个产品项目共享一组工程、测试和设计人员。团队连续两个月出现承诺延后,管理层最初判断为人手不足,资源协调人员则先对任务流和容量做了四周观察。
观察发现,工程师理论可用时间中,约有一部分被支持工作、会议和临时沟通占用;测试任务集中在迭代后段;设计评审常因需求未冻结而重复;两个项目对同一位数据工程师作了重叠承诺。表面上有大量任务在进行,真正按时完成并通过验收的工作却不够稳定。
2. 先做基线测量,再讨论优化方案
团队没有先购置更多人力,而是将工作按需求澄清、开发、评审、测试、等待和返工分类,记录每个任务从进入到验收的时间。观察窗口设为四周,目的是找出主要等待位置,而不是根据几天的偶然波动下结论。
基线还包括每周计划内与计划外工作、关键岗位被多项目占用的次数、任务切换频率和验收退回原因。记录不要求每名成员逐分钟填报,而是从任务状态变化、团队日历和简化工时分类中取得足够的信息。测量设计越贴近日常工作,数据越可能持续。
3. 优化动作:减少并行承诺,提前暴露依赖
团队随后做了四项调整。第一,设定每个关键岗位同时负责的高优先级工作上限,新增事项必须说明替代项。第二,把测试人员提前纳入需求评审,避免问题集中到迭代末尾。第三,指定数据工程师的项目时间窗,其他项目通过资源协调会申请变更。第四,针对反复退回的需求补充验收条件。
这些做法没有让团队每天的工作量瞬间消失,却改变了工作进入系统的方式。关键变化是冲突提前暴露:资源负责人不再等到任务逾期才发现重叠承诺,项目经理也必须在计划变动时说明取舍。
4. 结果怎么读:改善要看多项指标共同变化
在这个情景模拟中,四周后团队观察到计划按期完成比例提高,测试等待时间下降,返工比例有所减少,但并非所有指标都同步变好。原因是前期花了更多时间做需求评审,短期内看起来开发启动变慢;从端到端周期看,减少后段返工后,整体交付反而更稳定。
这说明优化不能只盯一个指标。若只看需求进入开发的速度,增加评审可能被误判为流程变慢;若同时观察验收周期、返工和计划偏差,才能看到前置投入是否减少了后续浪费。评价窗口也要足够长,避免把短期波动当成因果结论。

5. 观察资源挤出效应,避免把计划外工作藏起来
案例中另一个重要发现是计划外支持工作没有进入项目计划。若不记录这部分工作,团队可能被误认为“估算总是偏大”或“执行效率不高”。将突发工作分类后,管理者可以判断问题来自产品质量、客户支持需求、运维轮值安排,还是计划容量预留不足。
我建议将计划外工作记录到足以帮助决策的粒度,例如来源类别、影响岗位、占用时间区间和被挤出的任务,不必把每个电话都转换成精确工时。记录的目标是揭示系统性负担,而非增加个人监督。

6. 用工具把决策留下来,而不是只保留结果
在案例组织中,团队选择用项目管理平台记录需求、任务负责人、状态、风险和决策备注。重点不是将所有沟通搬进系统,而是保证资源冲突、范围调整和日期变更能够追溯。对 PingCode 这类面向中大型组织的项目协作工具,试点时尤其应验证跨项目视图、权限设置、流程适配和数据维护责任是否符合组织实际。
试点不宜只选最成熟、最配合的团队。最好选择一个有真实共享资源冲突、又有明确负责人支持的项目组,观察一个完整计划周期。若系统上线后,协调会议仍要靠人工重新汇总几份表格,就应先排查字段映射、状态规则和数据责任,而不是急着扩大推广。
六、可执行流程:把每周资源协调变成可重复的工作机制
1. 需求进入前,先定义“资源申请”的最低信息
资源申请不必写成长篇立项书,但必须足以让协调者判断工作是什么、为何现在做、需要什么能力、持续多久、依赖谁。缺少这些信息的请求可以进入待澄清队列,不能直接默认为已承诺。这样既避免“先答应再补细节”,也减少项目经理和资源负责人反复追问。
- 交付物和验收条件:完成后产生什么成果,由谁确认。
- 优先级依据:业务目标、法规时限、客户承诺或风险控制理由。
- 所需技能与投入区间:需要什么角色,预计在哪些时间段投入。
- 依赖和风险:前置输入、外部团队、审批及技术不确定性。
- 变更影响:如果无法按原计划获得资源,哪些范围或日期可以调整。
申请人可以给出估算,但应标明假设。比如“预计两周完成”需要说明需求范围是否已确认、接口是否可用、是否包含测试和上线支持。估算不是承诺的替代品,计划也不是对未来的保证;把条件说清楚,才能在条件变化时合理更新。
2. 每周会议只处理冲突和变化,不逐条朗读任务
资源协调会不应变成所有项目逐项报进度的流水账。会前由项目经理更新关键状态和需求变化,会议集中处理跨项目冲突、关键岗位短缺、依赖延迟、需要升级的风险和优先级变化。一般状态可通过系统或简报异步查看,把会议时间留给决策。
我建议控制会议议程在几个固定问题内:本周有哪些承诺发生变化?哪些任务卡在共享资源或外部依赖?新需求进入时要挤出什么?哪些决定超出团队授权?对每个问题都记录决策人、行动人和复查日期。只有“讨论过”而没有决定,不能算完成协调。
3. 计划时分开看承诺、预测和缓冲
承诺是团队愿意承担的交付目标;预测是根据当前信息估计的可能结果;缓冲则用于吸收不确定性。三者混在一起,容易让管理者把早期预测当作保证,也容易让项目经理不敢更新风险。明确区分之后,计划变化就可以被解释,而不是被当作失信。
对于需求不稳定的项目,可以用范围弹性保护关键日期;对于外部依赖较多的项目,可以先设定阶段性里程碑并建立依赖确认点;对于监管或合同约束强的工作,则应尽早识别不可移动的日期,并围绕它安排优先级和容量。
4. 资源变更要包含“谁被影响”与“如何回收”
人员调入一个项目,往往意味着原项目失去一部分时间。调整记录应说明新工作从何处获得容量,原工作是延期、缩小范围,还是由其他人接手。若不记录资源来源,团队表面上完成了新的紧急需求,实际却形成未被承认的延期债务。
临时调动还要设定复核时间和退出条件。例如,借调支持故障处理两周,达到稳定标准后回到原项目;若没有退出条件,临时安排可能无限延长,使原团队无法重新计划。资源管理人员要跟踪的不只是“人在哪”,也包括临时承诺何时结束。
5. 月度复盘聚焦预测误差和重复浪费
月度复盘不应只总结完成了多少工作,还要检查计划偏差是怎样形成的。是需求进入太晚、估算假设错误、临时工作未计入、关键人员重叠,还是评审和测试队列过长?把偏差归类,才能判断下一步要调整估算、流程、授权还是人员结构。
复盘需要避免“找一个人负责所有偏差”。资源计划是组织对需求和容量的共同预测,多个偏差往往来自系统设置。个体责任当然重要,但如果每个项目都依赖某位成员加班才能按期交付,首先应检查组织的计划假设是否不现实。
七、不同情况下的行动建议:不要用一套排期规则处理所有团队
1. 小团队、项目数量少:先把承诺透明化
小团队未必需要完整的资源管理系统或专职资源办公室。共享任务板、统一优先级清单和每周短会通常就能解决多数冲突。关键是每个人都能看到当前主要工作、负责人、截止时间和阻塞状态,新增需求必须说明优先级,而不是靠私聊插队。
如果团队只有少数共享岗位,可以在周计划中标出明确可用窗口,减少多个项目同时“默认拥有”同一资源。小团队要特别避免因人员少就跳过验收标准和变更记录;规模小只意味着沟通链更短,不意味着资源冲突会自动消失。
2. 多项目、中大型组织:建立组合层面的取舍机制
当项目数量增加、共享岗位变多、跨部门依赖变复杂时,单个项目经理难以独立判断全局优先级。组织需要一个能够比较业务价值、交付风险和资源需求的组合机制。该机制不一定要成为复杂委员会,但需要明确谁收集信息、谁提出选项、谁最终拍板。
这类组织可以考虑在统一平台中管理项目状态、需求优先级、资源分配和变更记录。以 PingCode 等项目管理平台为例,评估时应重点确认它是否能适配现有项目治理方式、是否支持组织级视图,以及团队能否以可接受的成本维护数据。平台能帮助汇总信息,却不能替代业务负责人决定哪些项目先做。
3. 敏捷团队:限制并行工作比填满冲刺更重要
敏捷团队常通过迭代计划安排短期工作,但迭代容量不能只按人数和工作日计算。团队需要考虑支持任务、休假、技术债、评审和跨团队依赖。若每次都把迭代计划排满,任何临时事项都会造成范围滑动,团队也难以判断速度变化究竟来自估算、依赖还是需求变更。
可以通过限制同时进行的任务数、给支持工作设定容量预留、把未准备好的需求留在待澄清阶段来改善流动。速度适合用于团队内部预测,不适合简单用作不同团队的绩效排名。每个团队的技术背景、估算习惯和工作类型不同,机械对标很容易损害数据可信度。
4. 项目高度不确定:采用滚动规划和阶段决策
探索型项目的需求可能在执行过程中变化,过早细化到个人每天的排期,会产生大量维护成本。更合适的方式是先规划近期可验证工作,远期保留为范围或容量区间。每个阶段设置明确的验证目标,依据结果决定继续投入、调整方向或停止。
资源决策也要跟着证据成熟度调整。早期可配置小规模跨职能团队验证关键假设;当技术与市场不确定性下降后,再增加交付资源。若在验证之前就大规模铺人,可能把资源锁定在错误方向;若验证成功后仍迟迟不补关键能力,也会错过窗口。
5. 运维和客户支持负荷高:先分离稳定性工作与项目工作
支持团队面临的工作波动较大,不能照搬纯项目团队的满负荷排期。可以通过轮值机制、分类队列和服务等级约定,减少每个项目成员都被零散请求打断的情况。轮值人员承担常规响应,其他成员保持相对连续的项目时间,遇到重大事件再按规则升级。
这类团队还应回看重复故障和重复咨询。若同一类问题反复占用支持容量,知识库、产品改进、自动化或客户培训可能比增加轮值人数更有长期价值。资源分配应同时处理短期响应和长期减负,否则团队会持续被同一类问题消耗。
6. 关键技能高度集中:先降低单点依赖
当某类工作只能由一两个人处理,短期排期往往看似可控,长期却容易被休假、离职和突发问题击穿。应建立技能覆盖矩阵,识别关键岗位的主责、备份和成长路径,再通过结对、文档、轮岗或授权逐步降低单点风险。
知识转移也需要安排真实容量。要求专家“抽空带一下”通常会失败,因为辅导没有被纳入计划。可以把培训、影子参与和独立验收作为阶段性交付物,评估备份人员是否能够在真实情境中完成任务,而不是只看是否参加过培训。
八、不同情况下的取舍:每一种改善都要支付相应成本
1. 追求高利用率,还是保留弹性容量
高利用率有助于减少明显闲置,但容易放大需求波动和任务切换的影响;预留弹性容量看似降低短期负荷,却能承接故障、评审和紧急事项。没有一种比例适合所有团队。支持波动大的团队更需要缓冲,范围清晰、依赖稳定的工作则可以把计划做得更紧。
决定预留多少容量时,应依据历史数据:突发工作出现频率、持续时间、影响岗位和延误后果。不要凭直觉给所有团队统一规定,也不要把缓冲变成无人解释的闲置。预留容量需要清楚说明用途和触发条件,未被使用时再用于优先级明确的工作。
2. 集中资源,还是多项目并行
集中资源可以减少任务切换,让一个优先项目更快形成完整交付;多项目并行则能满足多个业务方的阶段性需要,并降低单一项目失败带来的机会成本。两者的取舍取决于项目优先级差异、关键依赖、业务时限和资源稀缺程度。
如果每个项目都只获得少量兼职资源,团队可能长期忙于上下文切换,却没有项目真正完成。此时应讨论能否阶段性集中资源,先完成关键路径或验证目标。反过来,若项目必须共享阶段性服务,完全集中也可能让其他重要交付停摆。决策依据应是端到端影响,而非抽象地偏好“专注”或“均衡”。
3. 细粒度追踪,还是低负担管理
细粒度记录适合成本审计、合同结算或严格的合规场景,但会增加成员维护成本。低负担记录更适合快速调整容量和识别趋势,但不一定能支持精确核算。选择追踪粒度时,要先问“这个数据会改变什么决策”,若答案不明确,就不要为了报表而要求团队持续填写。
实践中可以分层记录:普通任务按状态和剩余工作更新;需要成本核算的项目增加工时类别;高风险事项补充变更原因和审批记录。分层设计比对所有任务套用最高精度更合理,也更容易维持数据质量。
4. 快速上线工具,还是先梳理流程
先上工具可以尽早形成统一入口,降低多套表格并行的成本;先梳理流程则能减少把旧问题搬进新系统的风险。两者不必完全二选一,可以先定义最小必需规则,再用一个项目试点,边运行边修正。
我会避免两个极端:一是花很久设计完美流程,却没有真实团队验证;二是先把所有旧表格照搬进系统,再期待软件自动改善协作。更可行的节奏是明确必需字段和责任、试运行一个完整周期、复盘维护负担和决策收益,然后再扩大范围。
5. 借调人员,还是培养长期能力
外部借调或临时支持能快速缓解短期缺口,但要考虑交接、权限、领域知识和退出时间。若缺口来自长期稳定的业务需求,反复借调会让团队承担持续协调成本,可能不如培养内部备份或调整岗位结构。
培养能力需要时间,短期内会减少专家的可交付时间;但对长期存在的关键技能缺口,培训和知识转移可以降低单点风险。决策时应比较整个周期的成本,而不是只看本月可用人天。也要确认新技能是否会有实际应用机会,否则培训投入难以转化为团队能力。
九、流程优化的指标与数据治理:不让数字变成新的负担
1. 指标组合应覆盖速度、质量、稳定性和负荷
建议建立少量指标的组合,而不是追求一张包含几十项数字的大屏。交付周期反映从工作进入到验收的时间;按期完成率反映计划稳定性;返工比例反映质量和需求清晰度;等待时间揭示依赖和队列;关键岗位负荷帮助识别集中风险。指标要能回答管理问题,而非只是容易采集。
利用率可以作为容量观察指标,但要与计划外工作、返工、等待和加班一起解释。若利用率上升而交付周期变长,说明工作可能只是变得更拥堵;若利用率略降而按期率和质量提高,可能代表团队用合理缓冲换来了更稳定的交付。
2. 定义口径,才能比较趋势
“按期完成”是指按原始日期完成,还是按批准后的日期完成?“返工”是否包含需求变更?“等待时间”从任务进入队列开始,还是从负责人接手开始?如果不同项目使用不同口径,汇总数字看起来精确,实际却无法比较。
每项指标都应记录名称、计算方法、数据来源、统计周期和责任人。口径变更时要保留变更说明,避免历史趋势被误读。对小样本团队,要同时展示样本数量和观察周期;几个任务的波动不适合被包装成稳定规律。
3. 把数据用于改善系统,不用于制造单一排名
跨项目比较可以帮助发现模式,但不能忽略工作类型差异。探索型项目和维护型项目的任务周期不同,合规项目和产品迭代的验收要求也不同。若组织用未经校正的速度或工时排名项目经理,团队可能选择容易统计的工作,而不是最有业务价值的工作。
更好的用法是提出问题:哪些项目等待时间异常?哪些岗位过度集中?哪些变更最常导致延期?哪些团队的估算偏差持续扩大?数据先用于定位值得调查的区域,再由团队结合上下文验证原因。数字是线索,不是结论。
4. 建立数据更新责任和异常处理规则
系统数据的可信度取决于更新责任是否清楚。任务负责人更新进展,项目经理确认范围和日期,资源协调人员维护跨项目冲突,业务决策者确认优先级变化。角色不必复杂,但要避免每个人都以为“别人会更新”。
还应规定异常信息如何处理:任务长时间无更新时提醒谁;计划日期变更时是否要求说明原因;关键依赖延期后通知哪些团队;临时支持工作怎样进入资源视图。自动化提醒可以减少遗忘,但如果提醒过多,成员会忽略所有通知。因此,提醒应围绕真正需要行动的事件设计。
十、落地路线与最后的避坑清单
1. 用四周建立可验证的试点
若团队目前没有统一资源流程,可以用四周开展一个轻量试点。第一周梳理项目清单、关键岗位和现有承诺;第二周记录容量、计划外工作和主要等待;第三周实施一到两项明确调整;第四周比较基线和变化,决定保留、修改或撤销。
试点范围要足够真实,至少包含一个共享岗位或明确的跨团队依赖;但也不要一开始覆盖整个组织。选定试点后,提前约定成功标准,例如减少重复承诺、缩短等待、提高计划可信度,避免只以“系统填报率”判断成效。
2. 每次只调整少数变量
如果同时改优先级规则、会议节奏、团队结构、工具字段和考核方式,结果变化后很难判断是哪项措施起作用。试点阶段优先选择最明显的瓶颈,例如减少关键岗位的并行承诺,或将测试评审前移。措施越聚焦,复盘越容易形成可迁移的经验。
调整后也要观察副作用。限制并行工作可能让低优先级需求等待更久;增加评审可能增加前期会议时间;预留支持容量可能让部分项目暂时少拿资源。每项措施都要说明适用范围和可能代价,避免把局部有效的做法直接变成全组织硬规定。
3. 资源会议结束时要留下明确决定
会议纪要无需很长,但至少要写清决策、影响、责任人和复查时间。比如“数据工程师本周优先支持项目甲,项目乙的报表工作推迟到下周,项目经理重新确认发布日期,周五复查外部数据是否到齐”。这样的记录比“已协调资源”更有执行价值。
如果事项尚未决策,也要明确谁在何时补充什么信息、由谁作最终判断。把未决事项伪装成已达成共识,是资源流程中很隐蔽的风险。团队可以接受暂时不知道答案,但不能不知道下一步由谁解决。
4. 避坑清单:在扩大流程前逐项核对
- 没有容量基线就设利用率目标:先用实际记录校正理论工时,再讨论合理负荷。
- 只看个人投入,不看交付流动:同时检查等待、返工、验收和计划偏差。
- 新需求进入却不调整旧承诺:要求明确被替换、延期或缩小的工作。
- 所有冲突都交给资源协调人决定:协调人提供选项,业务优先级由有授权的人确认。
- 把不同团队的速度直接排名:先检查工作类型、口径和估算习惯是否可比。
- 系统字段越来越多:删除无法对应实际决策的字段,减少重复录入。
- 把临时借调变成无限期安排:设置复查日期、退出条件和交接责任。
- 把计划变化当作个人失误:先检查需求变更、依赖、容量假设和决策机制。
5. 下一步怎么做:从一次资源冲突开始
如果你是资源管理人员,下一步不必先重写全部制度。选取最近一次延期或跨项目冲突,复盘它从需求提出到资源承诺的全过程:信息在哪一步缺失,冲突何时出现,谁有权取舍,计划外工作挤掉了什么,系统记录是否能还原决策。
如果你是项目经理,先让当前计划具备可讨论性:标出关键交付、共享岗位、外部依赖、未确认假设和可调整范围。需要更多资源时,不要只提交人头需求,尽量说明增加资源能改变哪条关键路径、需要多久产生效果,以及可能挤压的其他承诺。
如果你负责组织级流程或工具选型,先用真实项目验证信息是否完整、更新是否可持续、冲突是否能被提前发现。对于中大型组织,可以评估 PingCode 等平台对项目协作和组织视图的适配情况,但应将试点成效、维护成本和治理规则一起纳入判断,不能把软件采购当作流程改革的替代品。
十一、结论:让资源承诺可解释,比让日历看起来很满更重要
资源管理人员教程的关键,不是教人把表格填得更细,而是让组织更早看见容量边界、依赖风险和优先级冲突。一个有效流程会让新增任务的代价可见,让每次调人都有对应的取舍,让计划变化能够被解释,也让团队从交付偏差中修正下一轮判断。
我的经验判断是:当一个团队长期靠加班弥补排期,问题通常不只是“执行不够努力”;当所有人看起来都很忙,组织也未必处于高效状态。先减少隐形工作、限制不必要的并行、缩短等待和返工,再评估是否需要扩编,通常能做出更可靠的资源决策。
下一步可以从一个共享岗位、一项反复延期的交付或一次临时需求插入开始,记录四周基线,选择一项流程调整,比较交付、等待、质量和负荷的变化。资源优化不是把每个人的时间填满,而是让有限的能力优先流向最值得完成的工作,并让组织知道自己为这个选择付出了什么。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源管理人员教程:项目经理流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/531318
读者评论
我们团队以前也把利用率当核心指标,后来发现测试和业务确认经常排队,开发看起来很忙,版本还是延期。把等待时间和返工单独记录后,才看出真正瓶颈不在人手数量,而在交接和决策速度。
文章提到计划外工作要有挤出效应记录,这点很实用。实际执行中临时需求往往直接插入,却没人同步修改原计划,最后延期责任落到执行人员身上。现在我们会要求提出新任务时同时确认延期范围,沟通成本反而降低了。
资源流程是否有效,确实不只取决于有没有平台。我更关心系统维护责任能不能落到具体岗位,以及状态多久更新一次。若管理者仍靠会议和私聊做最终判断,再完整的看板也可能只是另一份滞后的报表。
