发布流程与规范看起来像一张审批表,真正决定它是否有效的,却是一个更难回答的问题:一次发布失败,团队能否在几分钟内知道谁有权叫停、影响哪些用户、如何回退,以及回退后怎样确认服务恢复?我设计发布管理制度时,通常不先问“要几级审批”,而先问“这次变更的风险由谁识别、由谁承担、用什么指标证明它安全”。审批层级可以复制,风险判断和责任闭环却不能靠模板自动长出来。
一、先讲核心结论:发布制度不是审批制度
1. 把制度设计成一套风险控制机制
项目负责人制定发布管理制度,核心任务不是让每次上线都多签几个名字,而是让变更经过可识别、可验证、可回退的控制链。流程的价值,在于降低错误进入生产环境的概率,并缩短错误发生后的发现与恢复时间。
我更愿意把发布制度拆成四个连续问题:变更是否值得现在发布;发布前是否具备必要证据;发布过程中是否能判断继续或停止;发布后是否能确认业务结果。任何一个问题没有明确负责人和记录,流程就可能只留下“已审批”三个字,却没有留下决策依据。
制度设计的第一原则:控制强度要与风险匹配,而不是与组织层级匹配。低风险、可快速回退的文案修正,没必要套用核心交易系统的审批链;涉及数据结构迁移、身份权限、资金结算或跨系统接口的变更,则不能因为团队熟悉业务就省掉验证和回退准备。
2. 用关键指标衡量制度,而不是用流程页数衡量
一套制度是否有效,要看它能否同时改善交付和稳定性。只看发布次数,会鼓励频繁上线;只看故障数量,可能诱导团队减少变更;只看审批时长,则容易把风险控制压缩成形式。项目负责人至少要观察发布成功率、变更失败率、回退耗时、变更前置时间和紧急变更占比,并按发布类型、系统等级分层解读。
这些指标不是互相独立的。审批很快但回退准备不足,可能换来更长的故障恢复时间;发布成功率很高但紧急变更长期偏多,可能说明计划和测试环节存在积压;平均交付周期下降,但线上缺陷同步上升,也不能据此认定流程优化成功。
| 指标 | 建议口径 | 它回答的问题 | 常见误读 |
|---|---|---|---|
| 变更失败率 | 导致回退、热修复或服务降级的生产变更数 ÷ 生产变更总数 | 多少发布造成了需要额外处置的生产影响 | 把用户反馈延迟、观测不足造成的漏报当作“没有失败” |
| 变更前置时间 | 从变更进入可交付状态到生产部署完成的时间 | 团队交付环节是否存在排队和等待 | 只压缩审批时间,不分析测试、冻结和发布窗口等待 |
| 回退耗时 | 从确认需要回退到恢复关键业务指标的时间 | 失败后的止损能力是否可用 | 仅统计执行回退命令的时间,忽略数据修复和验证 |
| 紧急变更占比 | 按紧急通道发布的变更数 ÷ 生产变更总数 | 计划、需求治理和缺陷处置是否稳定 | 把真正的安全修复也当成流程违规进行惩罚 |
| 发布后缺陷密度 | 约定观察期内归因于本次变更的缺陷数 ÷ 发布变更数,或按用户影响量归一 | 上线质量是否在生产环境被验证 | 不设归因规则,导致团队互相推诿或重复计数 |
如果团队刚开始建立数据口径,我建议先选少量指标连续观察,而不是一次性做出几十张仪表盘。指标先稳定,才有资格讨论目标值;否则同一个“失败”在不同团队里有不同定义,仪表盘看起来精确,决策却没有可比性。

3. 先确定决策权,再决定审批节点
发布时常见的争议,不是没人签字,而是签字的人不知道自己应该判断什么。技术负责人可以判断部署方案和技术风险,质量负责人可以判断验证证据是否充分,业务负责人可以确认业务影响和发布窗口,但不能把这些责任统统压在项目负责人身上。
项目负责人要做的是确保决策角色清晰:谁提出发布、谁确认准备就绪、谁批准风险接受、谁执行部署、谁监控结果、谁有权停止或回退。特别要写明发布指挥人有权在触发条件出现时暂停流程,不需要等全部相关人员再次开会。
二、背景与真实场景:为什么“上线前都测过了”仍然不够
1. 发布风险来自变更与环境的组合
在流程评审中,我经常看到团队把测试通过当成发布安全的充分条件。实际上,测试覆盖的是已知条件,而生产发布还会遇到数据规模、真实流量、权限配置、外部依赖、缓存状态、并发时序和操作顺序等组合影响。测试通过是必要证据,不是生产无风险的保证。
一个常见场景是数据库字段调整:新版本代码在测试环境正常,发布后却发现旧版本服务仍在读写旧字段,或者异步任务尚未完成迁移。此时问题不在“测试团队漏测”这么简单,而是发布计划没有把应用版本、数据兼容和任务完成状态放进同一张依赖图。
另一个场景是定时批处理。应用部署成功并不代表业务处理成功,如果发布窗口覆盖结算、对账、数据同步或报表生成,系统健康检查可能显示正常,业务结果却已经出现偏差。制度必须明确哪些指标代表服务可用,哪些指标代表业务正确。
2. 团队规模越大,信息不对称成本越高
在十几人的团队里,发布负责人可能直接知道代码改了什么、谁在监控、谁能回退。人员增加、系统拆分、异地协作和多项目并行后,这些信息不再天然共享。发布规范的作用不是把所有事情审批一遍,而是把关键上下文从个人记忆中提取出来,形成可以交接和追溯的证据。
对于中大型企业或百人以上组织,发布制度往往还要连接需求、缺陷、测试、变更、值班、服务目录和审计记录。若这些信息散落在不同工具和群聊里,负责人要花大量时间核对“这次到底改了什么”。此时可以用 PingCode 这类项目管理平台承载需求、任务、测试与交付关联,但平台只是工作载体,不能替代组织对风险等级、责任边界和停止条件的定义。
工具选型时,我更关注它是否能把变更与验证证据关联起来,而不只看有没有“发布”按钮。一个任务从需求、开发、测试到部署的状态能否追溯?审批是否记录意见和时间?发布后缺陷能否反向关联变更?紧急通道是否保留事后复盘记录?这些问题比界面上有多少流程模板更重要。
3. 发布流程必须能覆盖“正常”和“异常”两种节奏
只设计正常流程的制度,遇到生产事故就会被绕开;只强调紧急流程,又会让所有人把计划发布都包装成紧急。合理制度应有常规、受控、高风险和紧急等不同通道,每条通道的控制项可以不同,但都要保留最低限度的责任、证据和事后闭环。
紧急不等于免治理。安全漏洞修复、核心服务故障止损,可能确实需要快速执行,但至少要明确提出人、授权人、影响范围、最小验证、监控责任与恢复方案。若事前无法完成完整评审,事后必须补充原因、风险接受记录和改进动作。

三、常见误区:看起来严格,实际并不一定安全
1. 误区一:审批人数越多,风险越低
增加审批人可能提高风险识别概率,也可能制造等待、责任稀释和“别人看过了”的错觉。如果每个人都只点通过,没有明确判断对象,审批人数只是排队人数。更糟的是,关键发布窗口被拖延,团队最终通过线下消息或共享账号绕过流程。
我建议每个审批角色只回答一个清晰问题。例如,业务负责人确认影响范围、用户沟通和业务窗口;质量负责人确认测试证据与未关闭缺陷是否可接受;技术负责人确认依赖、部署和恢复方案;项目负责人确认角色到位、决策记录完整以及变更之间不存在明显冲突。
审批人应有明确的拒绝或暂缓权限,也要知道怎样表达条件批准。诸如“原则上同意”但没有补充条件的意见,不能作为可执行的授权。制度需要规定条件由谁验证、何时完成、在哪里留痕。
2. 误区二:测试全部通过就代表可以发布
“全部通过”只有在测试范围和风险范围匹配时才有意义。若本次变更修改身份权限,却只跑了页面冒烟;修改数据迁移,却没有演练恢复;修改接口,却没有检查调用方兼容性,那么通过率再漂亮也无法证明关键风险已被覆盖。
我会把测试结果拆成三类:必须通过的阻断项、可以带条件发布的已知问题、暂不覆盖但已被明确接受的风险。制度要避免只显示一个总通过率,让负责人看不见失败用例是否集中在最关键的业务路径。
3. 误区三:有回退脚本就算具备回退能力
回退不是执行一条命令。对于无状态应用,恢复旧版本可能比较直接;对于数据库变更、事件消费、外部通知和用户数据写入,回到旧代码不一定能撤销已经发生的业务效果。所谓“回退准备”,至少要回答代码如何恢复、数据如何处理、消息如何补偿、缓存如何刷新、用户如何获知。
如果旧版本无法兼容新数据,团队需要采用向前修复、双写切换、版本兼容窗口或业务补偿等策略。把“数据库有备份”当成数据回退方案也不够,因为恢复备份可能带来大范围数据丢失,恢复时间还可能超出业务容忍度。
4. 误区四:用平均值制定所有系统的发布目标
平均恢复时间很容易掩盖长尾。某系统多数故障几分钟恢复,少数涉及数据修复的故障要几天;总体平均值看起来尚可,关键业务用户却可能无法接受长尾风险。发布指标需要按服务等级、变更类型、用户影响和数据可逆性分组。
同样,统一规定所有团队每周发布几次也容易适得其反。成熟的低风险服务可以频繁、小批量发布;依赖复杂、合规要求高、窗口受限的系统,可能需要更强验证和更少发布批次。制度应该统一底线,不应强行统一节奏。
5. 误区五:紧急发布是个人失误,应该惩罚
紧急发布占比偏高,可能是团队计划不足,也可能是上游依赖变更不可控、监管修复时限较短、生产缺陷集中暴露或发布窗口设计不合理。先惩罚提出紧急申请的人,往往会让真实风险更晚被报告。
我更倾向于把紧急变更视为组织信号:如果同一类问题连续出现,应追查需求冻结、测试环境差异、依赖管理或值班响应,而不是只要求填写更长的紧急申请表。只有故意绕过控制、隐瞒影响或伪造验证结果,才应进入责任处理。

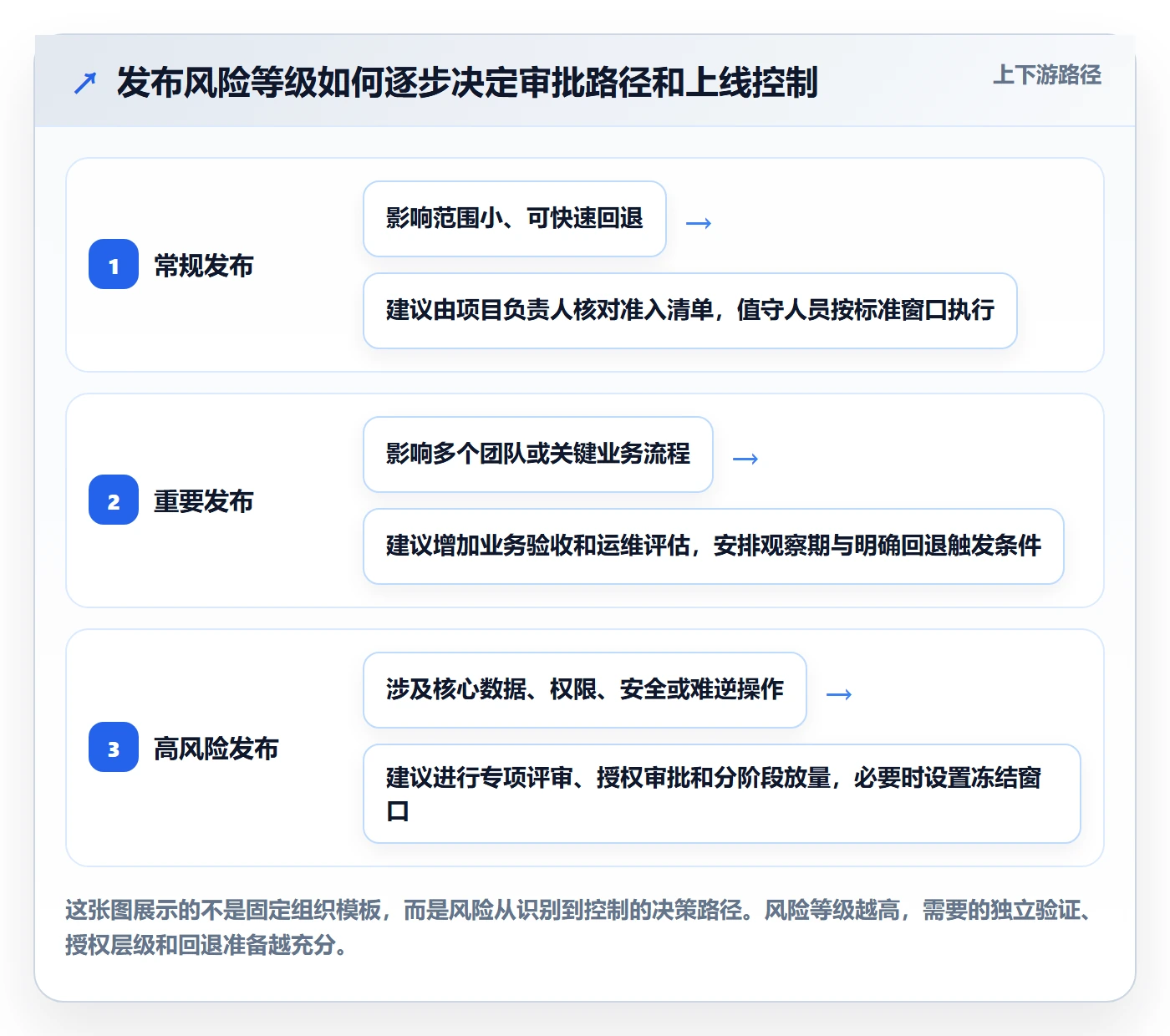

四、专业判断逻辑:先分级,再设门槛,再决定放行
1. 用风险分级决定控制强度
我建议项目负责人把风险分级做成可解释的规则,而不是依赖发布人自我判断“影响不大”。一个实用的评估框架,至少包括影响范围、可逆性、数据敏感度、依赖复杂度、用户可见性和失败发现难度。可以使用低、中、高三级,也可以增加“需专项评审”级别;关键是团队能用同一套问题解释为什么被分到某一档。
| 风险因素 | 低风险信号 | 高风险信号 | 可能增加的控制 |
|---|---|---|---|
| 影响范围 | 单一内部页面或少量用户 | 核心交易、全量用户或多个关键系统 | 分批放量、业务负责人确认、跨团队通知 |
| 可逆性 | 配置可快速恢复,数据不变 | 数据结构变化、外部副作用或不可逆写入 | 迁移演练、补偿策略、专项恢复验证 |
| 依赖复杂度 | 单服务独立变更 | 多个服务、外部接口或异步任务联动 | 依赖清单、联调确认、分阶段切换计划 |
| 发现难度 | 错误可通过自动告警快速发现 | 问题需要人工核账或用户投诉才暴露 | 业务指标监控、抽样核验、延长观察窗口 |
| 数据与合规 | 不涉及敏感数据和审计边界 | 涉及个人信息、权限边界、财务或监管要求 | 安全评审、审计记录、授权复核和留存要求 |
分级不应只做加法。两个因素同时偏高,风险可能不是简单相加:例如数据不可逆、又缺乏自动监控时,故障发现和恢复会相互放大。因此,对高影响且难回退的变更,要设置强制评审或灰度验证,而不是让评分表给出一个看似精确的总分后自动放行。
2. 让每个阶段有明确输入、决策和输出

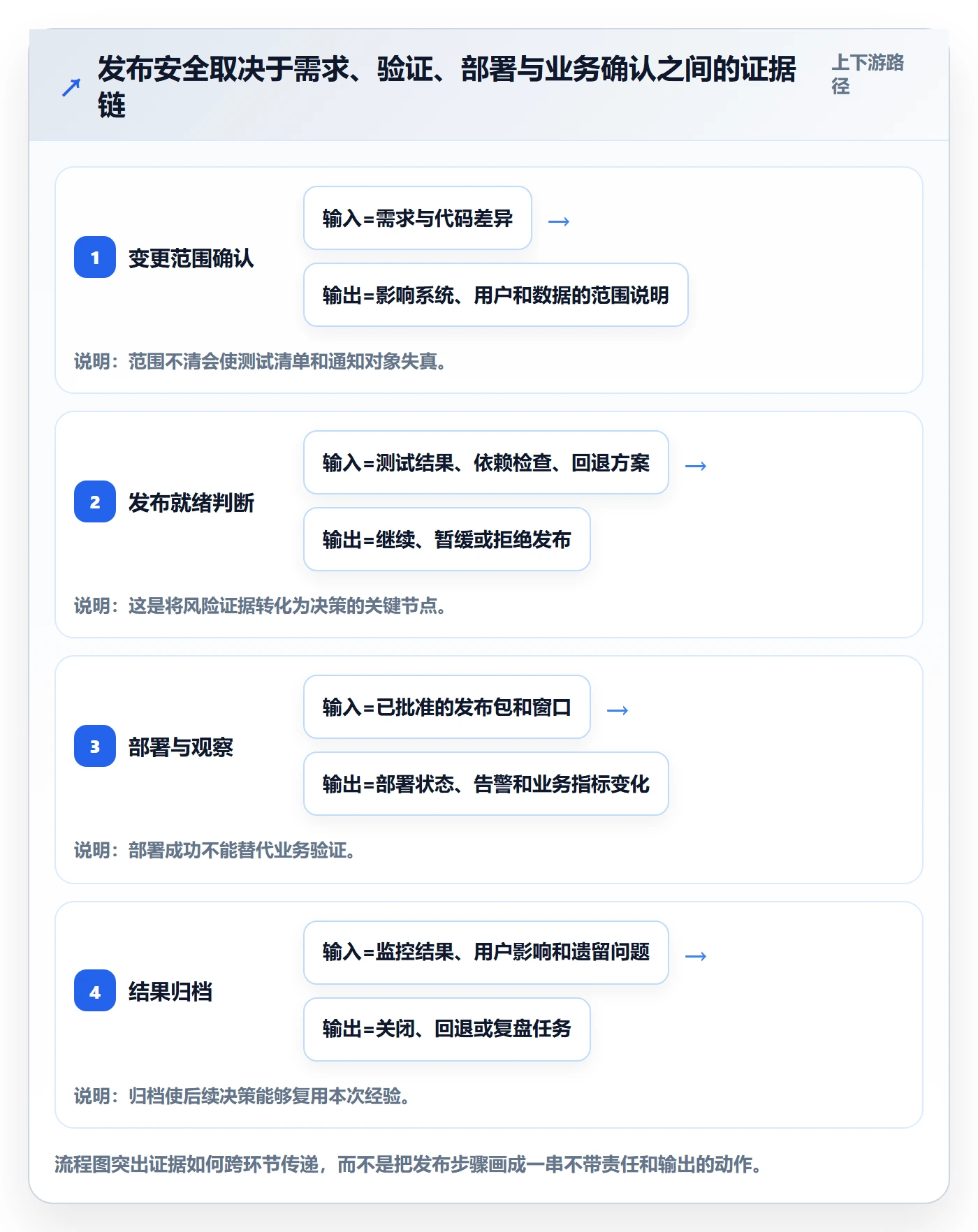

流程图只有在每个节点都定义责任和证据时才有用。下表可以作为制度设计的起点,再按团队现有职责调整。它不是强制规定审批层级的模板,而是帮助负责人发现控制链是否缺口。
| 阶段 | 责任角色 | 最低输入 | 决策或动作 | 可追溯输出 |
|---|---|---|---|---|
| 提出变更 | 变更负责人 | 目标、范围、影响系统、计划窗口 | 说明为何现在发布及不发布的代价 | 变更记录与责任人 |
| 风险评估 | 技术负责人、相关服务负责人 | 依赖、数据变化、兼容性、恢复方案 | 完成风险分级和控制项确认 | 风险等级与未解决事项 |
| 发布就绪检查 | 质量负责人、发布负责人 | 测试结果、缺陷状态、监控和通知准备 | 放行、条件放行、暂缓或拒绝 | 检查结果与条件责任人 |
| 执行发布 | 发布执行人 | 批准版本、操作步骤、停止条件 | 按计划部署并记录关键时间点 | 版本、操作日志、异常记录 |
| 观察与关闭 | 值班负责人、业务代表 | 技术指标、业务指标、用户反馈 | 继续放量、暂停、回退或进入复盘 | 验收结论、遗留问题、复盘任务 |
“条件放行”需要特别谨慎。条件必须可验证、可指派、可设期限。例如“先完成关键路径回归再继续”可以执行;“风险较小,关注一下”不可执行。条件如果不能在发布窗口内被核验,就不应以条件批准包装为无条件放行。
3. 把停止条件提前写进发布计划
发布开始后,现场容易受到沉没成本影响:既然窗口已经申请、人员已经到位,团队就想“再观察一下”。因此,停止条件应在开始前写清楚,最好采用可量化的阈值或明确的事件触发器。
例如,关键接口错误率超过约定阈值并持续一定时间;核心业务成功率低于发布前基线;队列积压超过服务可接受范围;关键数据核对出现不一致;或无法在约定时间内确认部署状态。阈值要结合业务基线制定,不能从别的系统直接照搬。
停止条件必须配套动作。触发后由谁暂停放量、谁通知业务、谁决定回退或继续观察、谁记录影响范围,都应预先明确。否则团队只会看到告警,却仍然等待最有资历的人在线判断。
4. 让指标有定义、有分层、有责任人
每一个发布指标都应有口径说明、数据来源、统计周期、归因方式和维护责任人。比如“发布成功率”究竟按部署任务成功、服务稳定观察结束,还是业务验收通过来计算?口径不同,团队会得到完全不同的趋势。
我会把指标卡至少写成五项:指标名称、计算公式、纳入范围、数据源、负责人。再加上阈值或行动规则,才能从“报表数字”变为“管理工具”。没有明确行动规则的指标,最好先作为观察项,不急着绑定绩效。

五、案例与数据观察:一次发布制度试运行怎样读出问题
1. 先说明案例边界,避免把示意数据包装成行业结论
下面用一个中型产品团队的情景案例说明指标如何用于诊断。团队有多个业务模块,发布前主要靠群聊协调,版本说明、测试记录和回退步骤分散在不同位置。试运行阶段把常规发布、受控发布和紧急变更分开登记,统一变更记录字段,并连续观察两个各为八周的窗口。
这是一组用于说明分析方法的情景模拟数据,不是对某家公司或行业的调查结论,也不应直接作为绩效目标。它的价值在于展示:指标变化要和流程变化、样本范围及业务影响一起解释,不能仅凭前后对比就宣称制度带来了因果改善。
2. 观察到的变化,不等于每个数字都在变好

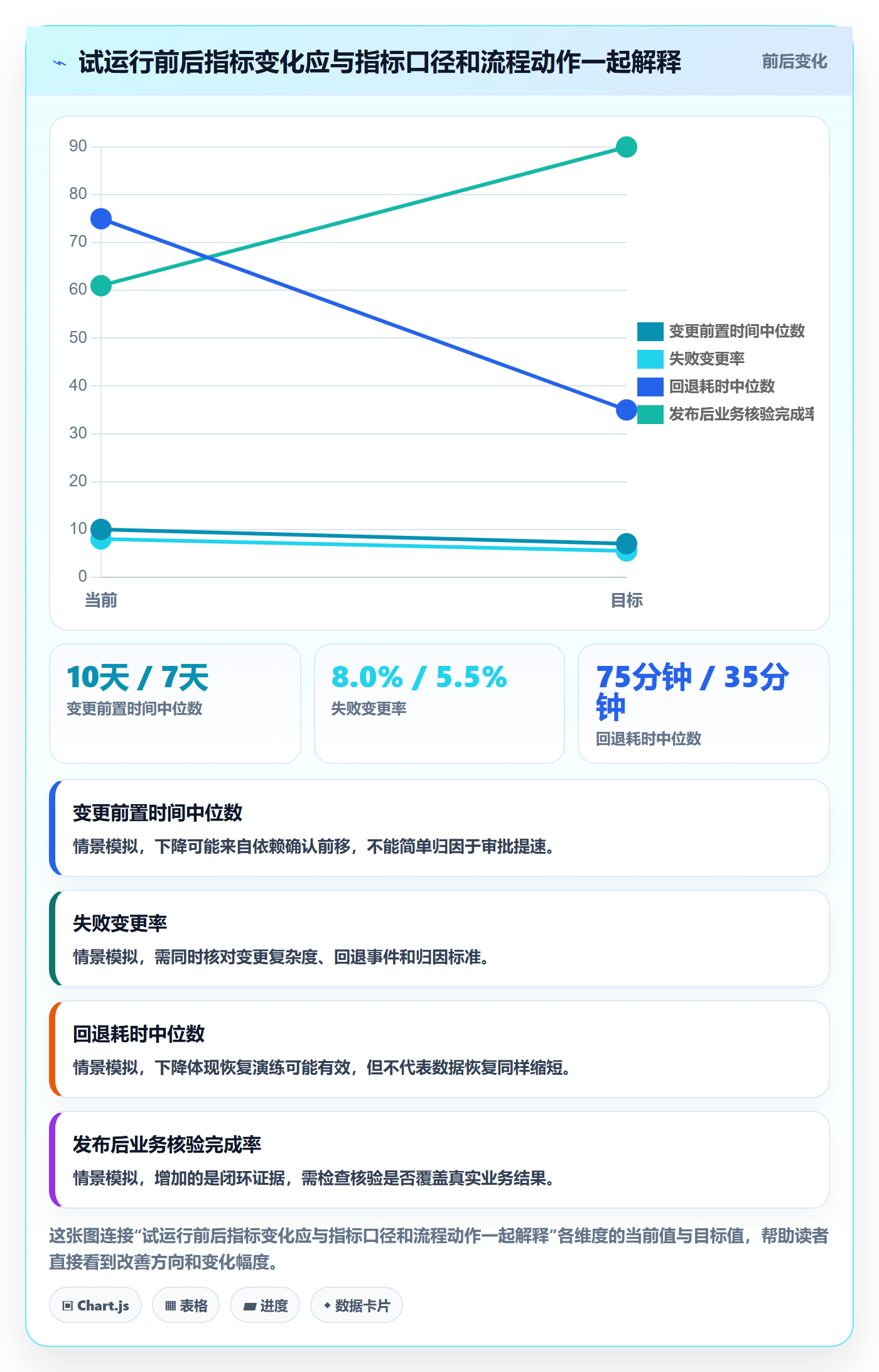

试运行前后,团队记录了变更前置时间、失败变更、回退耗时和紧急变更占比。我们发现,发布前置时间缩短的同时,失败变更率也下降,但其中一个重要原因不是审批更快,而是发布前将依赖确认提前到了开发完成之前。回退耗时下降,则主要来自恢复步骤经过演练,而非临时增加审批人。
| 观察项 | 试运行前八周 | 试运行后八周 | 解读 |
|---|---|---|---|
| 变更前置时间中位数 | 10 天 | 7 天 | 情景模拟显示等待减少;还需确认是否有低风险变更比例上升的影响。 |
| 失败变更率 | 8.0% | 5.5% | 情景模拟显示生产处置事件占比下降;要结合变更规模和归因口径判断。 |
| 回退耗时中位数 | 75 分钟 | 35 分钟 | 情景模拟显示恢复流程更熟悉;仍应单独检查数据修复时间和业务恢复时间。 |
| 紧急变更占比 | 20% | 14% | 情景模拟显示常规交付承接能力改善;不能据此推断紧急事件本身减少。 |
| 发布后业务核验完成率 | 61% | 90% | 情景模拟显示关闭流程更完整;高完成率仍需确保核验内容有实质性。 |

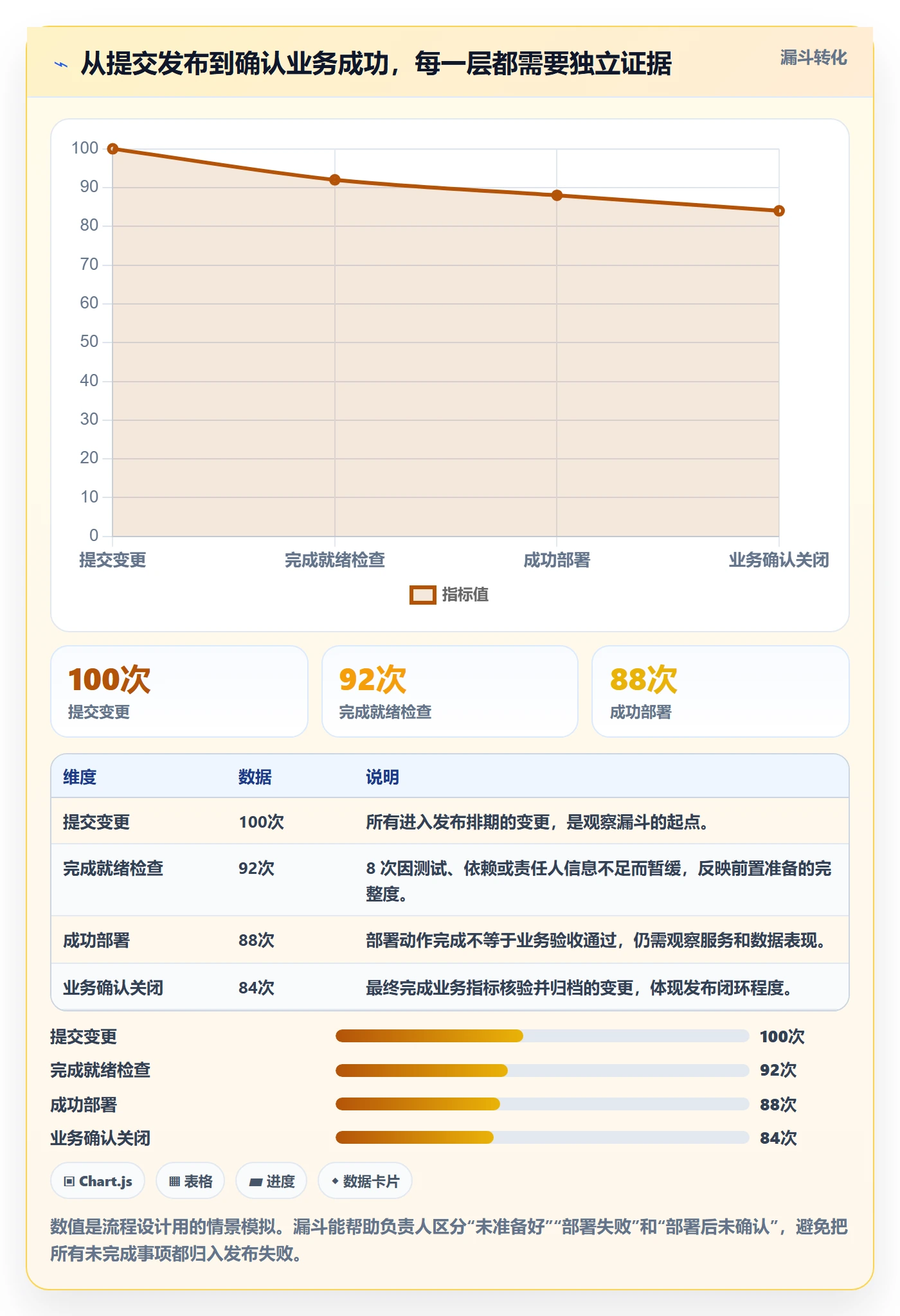

这里最值得关注的不是“失败率下降了几个点”,而是发布后业务核验完成率提升后,团队发现了之前没有被及时记录的边界问题。换句话说,观测能力变强可能会让早期缺陷记录暂时增加,这不一定意味着质量变差;它也可能意味着过去看不见的问题现在被识别出来了。
因此,制度试运行的前几周,我不会急着用缺陷数量给团队打分。更适合先看缺陷发现阶段是否前移、影响范围是否缩小、恢复时间是否缩短,以及相同根因是否再次发生。只有经过足够的稳定观察,才考虑设定目标值。

3. 用一个具体发布事件检验制度是否真正可用
假设某次发布包含应用功能和一项数据字段调整。旧流程可能只记录“功能已测试、审批通过”,发生兼容问题时,现场才发现后台任务还在写旧格式,执行人员也不确定能否直接恢复旧版本。
在改进后的方案中,变更记录应列出受影响服务、数据兼容窗口、迁移顺序、旧版本兼容要求、业务核验项和停止条件。发布先对小范围流量或非关键用户开放,确认错误率、数据一致性和关键业务成功率,再逐步扩大。若数据核验不通过,停止放量并按预设方案处理,而不是等用户投诉后再判断。
在这个案例里,发布制度的成果不是“审批更严格”,而是团队在发布前就发现了一个旧版本与新数据格式不兼容的问题。制度为团队节省的不是某一张表单,而是避免了在生产现场临时猜测恢复路径的时间。
4. 如何避免把情景数据误用为绩效指标
情景案例可以帮助团队讨论口径,却不能直接成为考核目标。若把失败变更率设置成越低越好的个人绩效指标,团队可能倾向于少报故障、把紧急修复改名为常规变更,或只发布低风险改动。指标一旦和奖惩绑定,记录行为就会改变,数据的解释力也会随之下降。
更稳妥的顺序是:先统一定义并收集基线,再由跨职能团队评估影响因素,接着设定改进假设和行动项,最后观察是否改善了用户影响、恢复能力和交付等待。指标用于发现系统性问题,不应变成对单个执行人的简单归责工具。
六、不同情况下的行动建议:按团队阶段落地
1. 团队刚开始建立发布规范
初建制度时不要追求“一次写全”。先建立一张最小发布记录,至少包含变更内容、影响范围、负责人、风险等级、测试证据、发布窗口、停止条件、回退方案和发布后验证结果。字段过多会降低填写质量;每个字段都应能回答明确的决策问题。
- 先选一两个业务系统试运行,避免全组织同时切换造成混乱。
- 为常规、受控和紧急变更分别写清最低控制项。
- 先采集基线,再设目标值,不要凭管理者印象定指标。
- 每周抽查几条真实发布记录,检查证据是否可验证,而不只看字段是否填满。
- 给每个流程节点指定责任角色,避免用“相关人员”替代具体责任。
这个阶段最重要的产出不是一份厚重制度,而是一组团队能够持续执行的动作。若项目负责人无法在十分钟内判断一项变更谁负责、影响什么、哪里可以停止,制度仍需要简化和澄清。
2. 多团队、多系统并行发布
组织进入多团队协作阶段后,主要问题往往是依赖关系和窗口冲突。某个团队认为自己的改动低风险,但它依赖的服务正在进行数据迁移;一个业务系统的发布还可能影响共享组件、统一身份服务或外部合作方接口。
- 建立服务与依赖关系清单,维护负责人和关键联系人。
- 对跨服务发布设置变更关联记录,写清先后顺序和兼容窗口。
- 发布日历用于发现冲突,不要把它变成所有变更必须排队的唯一入口。
- 对共享基础服务、公共数据结构和统一权限变更设置更高控制等级。
- 复盘时将影响按系统、团队和依赖关系展开,避免只按项目名称归档。
规模化管理的重点不是让中央发布经理审批每一项变更,而是建立统一底线、共享风险信息和可执行的例外机制。否则中心团队会成为排队瓶颈,业务团队则会重新回到私下协调。
3. 监管、审计或高可用要求较强
对受审计约束的系统,发布制度除了支持安全上线,还要证明谁在何时基于什么证据做了决定。记录应包含版本标识、批准意见、测试结果、操作日志、权限使用、风险接受和事后验证,并按组织要求进行访问控制与留存。
- 将执行权限与批准权限分离,特别是高风险生产变更。
- 对紧急变更规定授权替代人和事后复核时限。
- 保留原始证据链接或系统日志,避免只留下可编辑的结论文本。
- 明确数据变更、权限调整、外部接口和敏感信息处理的专项检查项。
- 定期演练审计取证,确认记录能够从变更追溯到执行与业务结果。
审计要求不意味着每一次低风险改动都要进行相同规模的人工审批。可以通过权限控制、自动化检查、不可篡改日志和风险分级降低重复操作,同时保留高风险事件的人工判断。
4. 高频发布、持续交付的团队
高频发布并不等于取消治理。它要求治理从人工逐条审批转向自动化门禁、细粒度变更和快速恢复。自动化适合执行确定性规则,例如测试是否通过、制品是否签名、依赖扫描是否达标;复杂业务影响、风险接受和例外处理仍需要明确责任人。
- 把大变更拆成可独立验证的小批次,减少单次故障影响面。
- 为关键路径准备自动化回归、健康检查和渐进式放量。
- 将部署状态与业务指标联动,而不只监控主机和进程存活。
- 对自动化规则设定误报复核机制,防止团队习惯性绕过门禁。
- 跟踪变更批次大小与故障影响,判断高频是否真的带来更小的风险单元。
若团队自动化覆盖不足,却照搬成熟持续交付组织的发布频率,通常只会把手工风险压缩到更短时间内。发布频率是交付能力的结果,不是单独追求的管理目标。

七、不同情况下的取舍:制度要守住底线,也要保留弹性
1. 速度与控制之间的取舍
严格控制可以降低部分风险,却会增加等待和协调成本;流程过轻则可能把成本转嫁到事故处理、用户沟通和数据修复上。判断标准不是“越快越好”或“越严越安全”,而是控制所降低的风险是否大于它增加的等待和执行成本。
低风险变更可以采用自动检查和快速授权;高影响、低可逆变更需要人工评估、分批放量和更充分的恢复准备。对相同系统,如果风险级别不同却使用同一审批路径,通常说明制度缺少分层。
2. 统一标准与团队自治之间的取舍
统一标准适合定义最低证据、术语、责任边界、审计要求和紧急例外;团队自治适合决定具体测试策略、发布节奏、监控阈值和局部操作细节。中央制度不应规定所有技术团队必须使用同一种部署方式,但必须确保每种方式都能说明如何停止、恢复和确认业务结果。
如果组织的一部分团队使用自动化流水线,另一部分依赖人工窗口,可以采用统一控制目标、不同实现路径。把实现方式统一成某个工具或某张表,未必能提高控制质量,反而可能掩盖不同系统的真实差异。
3. 事前评审与事后学习之间的取舍
事前评审擅长拦截已知风险,事后复盘擅长发现流程盲点和未知组合。过度依赖事前审批,会让团队假设风险已经被评审消除;过度依赖事后复盘,则可能把可预防的问题留给用户承担。
我会把高风险、不可逆变更的控制重心放在事前,把低风险、高频变更的控制重心放在自动化和事后趋势分析。无论哪种方式,都要保留明确的用户影响阈值和恢复路径。
4. 指标精细度与维护成本之间的取舍
指标越细,越可能揭示差异,也越需要稳定的数据源和解释能力。团队没有能力维护精细归因时,先用少量可靠指标,比做一套无法更新的复杂仪表盘更有价值。指标需要能回答“接下来采取什么动作”,否则精度只是展示效果。
对发布管理而言,先把变更失败率、回退耗时、前置时间、紧急变更占比和发布后核验完成率定义清楚,通常比同时采集几十个未经验证的指标更务实。随着自动化程度和样本积累提高,再增加更细的服务等级、风险类别和影响范围分析。
5. 平台化与轻量流程之间的取舍
团队规模小、系统少、依赖简单时,轻量登记和清晰的值班约定可能足够;团队跨部门、多系统、审计要求高时,统一平台能减少信息散落和重复录入。选择工具时,应验证真实工作流,而不是只看演示环境里的标准流程。
可以用一条真实变更做试点:从需求确认开始,关联开发任务、测试证据、发布审批、执行记录、监控结果和缺陷复盘。若必须在多个系统里重复录入大量相同信息,或者现场人员无法快速找到当前状态,那么平台化并没有解决协作成本。
八、制度落地检查:从文件发布到真实执行
1. 发布前检查清单要少而关键
检查清单不应变成每次发布机械勾选的长表。项目负责人可以先围绕六个判断建立最小版本:变更范围是否明确;风险等级是否合理;必要测试是否有证据;依赖方是否知情;停止条件是否可执行;恢复或补偿方案是否匹配变更特性。
对于高风险变更,再增加数据迁移、权限审查、业务窗口、外部通知、容量、合规和专项演练等项目。清单应采用条件显示或按风险级别展开,减少低风险发布的无效负担。
2. 发布后检查必须验证业务结果
发布完成后的检查不能只看部署工具显示绿色。团队还要确认关键业务交易、数据一致性、消息处理、用户可见功能和错误告警是否符合预期。不同系统的观察窗口不同:即时交易服务可以关注分钟级变化,批处理或对账场景则可能要等一个完整业务周期。
观察期结束后,负责人应明确选择关闭、延长观察、回退或转入事故处理。没有最终结论的变更记录,不能因为部署结束就自动关闭。若发布后缺陷与本次变更有关,还要关联处理任务,避免问题被记在缺陷系统里却与发布决策失去联系。
3. 复盘要追问控制为何失效,而不是只问谁做错
一次发布事故的复盘,至少应还原时间线、影响范围、检测时间、决策时间、恢复时间和用户影响。然后分析预防、检测、止损和恢复四类控制各自发挥了什么作用。若复盘最后只有“加强培训、提高意识”,通常说明根因还没有被转化为系统改进。
改进行动要有负责人、完成期限和验证方式。比如增加数据兼容自动化测试,不只是任务关闭,还要观察后续类似变更是否被门禁拦截;完善业务告警,不只是上线监控规则,还要通过演练确认值班人员能收到并执行对应动作。

九、结尾:下一步不是再加审批,而是验证一条真实发布链
1. 用一项真实变更检验制度是否能做出正确决定
发布管理制度最容易陷入两种表面成果:文档越来越完整,生产现场却依然靠熟人协调;仪表盘越来越精细,团队却不知道哪个数字变化意味着暂停。项目负责人要把制度放回真实变更中验证,而不是只在评审会上检查格式。
下一步可以选一项近期计划发布的变更,按风险分级完整走一遍:先确认范围和责任,再收集测试与依赖证据,明确停止条件和恢复方案,发布后验证技术与业务结果,最后把指标口径和改进动作归档。若某一步只能靠口头补充,就说明制度仍缺少可执行的证据或授权。
2. 把“发布成功”从部署完成改写为风险闭环
我的判断是,发布管理成熟度不应以审批层级、制度页数或发布频率衡量,而要看团队能否在发布前识别风险,在发布中及时停止错误扩散,在发布后证明业务恢复,并把经验转化为下一次更可靠的控制。
项目负责人真正要设计的不是一条“所有人都通过”的通道,而是一套允许低风险变更快速前进、要求高风险变更提供更强证据、并能在异常发生时迅速止损的决策机制。先选一条真实发布链做小范围试运行,连续记录口径一致的数据,再逐步扩展到更多系统。制度不是写完就生效;它只有在现场帮团队更早看见风险、更快做出正确决策时,才算真正落地。
常见问题解答(FAQ)
1. 项目负责人设计发布管理制度时,哪些指标最值得纳入?
我在梳理团队发布流程时,发现指标列得越多,周会上越没人看。我想知道,哪些指标能真正帮助负责人判断版本是否可发布,而不是只增加填表工作?
先选能触发决策的指标,而不是把所有过程数据都搬进报表。建议从四类开始:计划发布准时率,用来观察排期与依赖管理;发布成功率,用来判断交付质量;发布后缺陷率,用来识别测试遗漏或验收不足;回滚率,用来衡量变更风险。可先按月统计,例如连续三个版本准时率下降、回滚率上升,就启动排期和变更评审复盘。
指标阈值应以团队过去数个版本的基线为起点,不宜直接照搬行业数字。
2. 发布准时率应该怎么定义,才能避免团队通过修改日期美化数据?
我遇到过计划日期临近时,负责人先把发布日期往后改,最后报表仍显示按期完成的情况。我想把准时率纳入管理制度,但担心口径不一致,指标反而失去意义。
制度里应同时记录“首次承诺日期”和“当前计划日期”,准时率以首次承诺日期为主口径,变更后的日期用于排期管理,不能覆盖原记录。计算方式可定义为:按首次承诺日期完成的发布次数 ÷ 纳入统计的计划发布次数。另设“经审批变更率”,记录因范围调整、外部依赖或重大风险而获批延期的比例。
延期不必一概视为失误,关键是变更原因、审批人和影响是否留痕;否则团队会倾向于改日期,而不是暴露真实的估算偏差。
3. 怎样判断一次发布是否成功,避免只看上线动作完成?
我看到过发布任务显示完成,但上线后出现权限异常,团队还要临时回滚。我不确定发布成功率应以部署完成为准,还是要把上线后的观察期也算进去。
把“部署完成”和“发布成功”拆成两个状态更有用。制度可规定:部署、冒烟检查、关键业务路径验证均通过,并在约定观察期内没有触发回滚或重大故障,才计为成功;观察期可按系统风险设为数小时或一个工作日。统计时还要单列部分成功、紧急回滚和计划内回滚,避免把不同风险混在一个百分比里。
对于高风险版本,负责人应在发布前明确验证人、检查项和回滚条件,不能等故障发生后再临时决定什么算成功。
4. 发布管理制度怎样设计,才能减少审批形式主义和临时救火?
我担心制度写得太严,普通修复也要层层签字,最后大家绕开流程;写得太松,又会在发布当天才发现测试或依赖没完成。我想找一个既能控风险又不拖慢交付的做法。
按变更风险分级,比所有发布使用同一套审批更有效。低风险、可快速回退的修复可走轻量检查;涉及数据结构、权限、关键业务或多个团队依赖的变更,则要求负责人确认测试证据、影响范围、回滚方案和通知对象。可以用连续四周的记录检查制度是否有效:统计紧急发布占比、发布后缺陷数、审批等待时间和回滚次数。
如果审批等待变长但故障没有减少,说明流程可能过重;如果紧急发布和回滚同时偏高,则应优先补齐发布前检查与依赖确认,而不是单纯增加签字环节。
核心关键词
文章包含AI辅助创作:发布流程与规范:项目负责人发布管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530671
读者评论
我们之前也统计发布成功率,但后来发现“部署成功”不等于业务没受影响。把观察期和缺陷归因规则先定下来,数据才有讨论价值。
回退耗时这个指标很有用,不过涉及数据迁移时,恢复旧版本未必能恢复业务状态。实际制定流程时,最好把数据补偿和恢复验证也算进去。
低风险变更和核心系统走同一套审批确实容易造成绕行。分级之后还得定期检查紧急变更占比,否则紧急通道很容易变成常规通道。
