上线落地方案:跨部门团队开展发布管理的最佳实践案例解析

上线落地方案:跨部门团队开展发布管理的最佳实践案例解析

一次发布延期,表面上可能只是测试没有按时完成,真正的原因却常常藏在更早的环节:需求变更没有同步到运维,数据迁移没有明确责任人,业务验收标准直到上线前才被补充。跨部门团队做发布管理,难点不是把日历排满,而是让每个参与者在同一时间依据同一份事实作出判断。本文以一个匿名化的企业系统改版场景为例,拆解从发布计划、风险评估到上线后观察的落地方法;案例中的量化结果为情景模拟,用于说明分析口径,不代表任何企业的普遍统计。

一、先讲核心结论:发布管理的对象不是日期,而是可控的变化

1. 上线计划不能代替上线准备

我判断一次发布是否准备充分,不先看计划表里有没有上线日期,而是看团队能不能回答三个问题:什么条件满足后才可以上线,出现异常时谁有权暂停或回退,以及上线后用什么信号判断业务真的恢复正常。三个问题任何一个答不出来,日期就只是一个愿望,不是可执行承诺。

发布管理需要把需求、代码、测试、基础设施、数据、业务运营和客户支持放到同一条变化链路上。每个环节的交接都要有清晰输入和输出,而不是把“已通知”当成“已准备”。通知只能证明消息发出,不能证明接收方理解了影响,也不能证明其完成了准备。

2. 用“就绪证据”代替“感觉差不多”

跨部门发布常见的状态词包括“基本完成”“问题不大”“测试应该没问题”。这些词在日常沟通里很顺口,却很难作为上线依据。可执行的状态应该对应证据,例如:阻断级缺陷为零、关键业务流程通过、迁移脚本已在近似生产数据量上演练、回退方案经过验证、值守人员已确认联系方式。

我建议把发布决策写成一组可检查的门槛,而不是单一的“完成度百分比”。完成度容易把不同性质的事项混在一起:文档完成九成,不能抵消回退脚本尚未验证;测试用例通过率很高,也不能证明账务数据核对正确。发布门槛的作用,是明确哪些风险可以接受,哪些风险不能用其他进度抵消。

3. 让发布节奏匹配风险,而不是匹配会议习惯

低风险的小功能可以采用轻量审批和短观察窗口;涉及核心交易、身份权限、数据结构或大规模客户迁移的变更,则需要更严格的演练、明确的暂停权和分阶段放量。制度不应对所有发布一视同仁。流程过重会让团队绕流程,流程过轻则让重大风险被当成普通变更处理。

所以,我的核心判断是:发布管理要建立“分级控制、证据就绪、职责清晰、异常可退”的机制。它不是为了让更多人参加上线会议,而是为了让有权决策的人及时看到足够可靠的信息。

二、背景和真实场景:为什么跨部门发布容易在最后一公里失控

1. 一次发布往往同时改变多个系统和工作方式

本文案例设定为一家业务持续运营的中大型企业,准备上线客户服务系统改版。项目团队包括产品、研发、测试、信息安全、运维、数据分析、客服运营和业务负责人。改版涉及工单状态调整、客户通知模板更新、历史数据迁移和客服人员操作流程变化。任何一项延误,都可能让“技术上线”与“业务可用”出现时间差。

这个场景不是单纯的软件部署。客服人员要学会新流程,运营团队要更新知识库,数据团队要确认历史记录映射,安全团队要审查权限变化,运维团队要确认监控和回退路径。若发布管理只盯代码合并和部署窗口,就会把大量实际工作留到上线当天才暴露。

2. 部门各自完成任务,不等于端到端准备完成

跨部门项目通常不是没人负责,而是每个人都只对自己的局部负责。开发认为接口已经交付,测试认为用例已经跑完,业务认为培训材料已经发出,运维认为部署脚本已经准备。可当新流程上线后,客服发现某类旧工单无法正确归类,大家才意识到没有人负责验证“历史数据进入新流程后,客服能否完成完整处理”。

我把这类问题称为交接缝隙:单个岗位的工作看似完成,但岗位之间没有共同验收的结果。发布方案要专门识别这些缝隙,尤其是需求到测试、测试到运维、系统到业务、上线到客服支持这几处。它们往往比单一团队内部的进度更值得关注。

3. 发布日只是生命周期中的一个节点

成熟的发布安排至少覆盖准备、决策、执行、观察和复盘五个阶段。发布日之前要证明系统与业务具备上线条件;发布期间要控制变更范围并按信号决策;发布后要观察真实运行表现,并确认遗留事项由谁处理。把上线成功定义为“部署命令执行完成”,会遗漏用户体验、数据完整性和运营能力。

对上面的案例而言,部署成功只意味着新版本已进入生产环境。还需要确认客服能否创建、分配、处理并关闭典型工单,客户通知是否发出,历史记录是否可查,关键报表是否与旧口径对得上。上线后的验证不是额外加分项,而是发布任务本身的一部分。

4. 发布协作的关键输入与输出

每个部门都应知道自己需要提供什么,以及交给下一个环节的验收结果是什么。下表给出案例中的最小协作边界。实际组织可以调整岗位名称,但不宜让关键责任悬空。

角色 关键输入 交付结果 必须明确的决策边界
产品与业务负责人 目标、范围、业务优先级 验收标准、业务影响清单、用户沟通方案 是否接受业务流程变化及已知限制
研发负责人 需求基线、技术约束 版本范围、部署步骤、技术风险说明 技术变更是否可冻结、是否具备回退条件
测试负责人 版本构建、验收标准 测试结论、未关闭缺陷分级、覆盖盲区 质量风险是否达到约定门槛
运维负责人 部署包、架构及依赖变化 监控、容量、备份、部署与恢复验证结果 是否允许进入生产执行窗口
数据负责人 数据映射、迁移规则 迁移演练记录、核对口径、异常处置路径 数据差异是否可接受及如何补偿
客服与运营负责人 业务变化、用户影响说明 培训、话术、知识库及升级渠道 一线是否已具备承接能力

这个表格刻意把“交付结果”和“决策边界”分开。负责提供材料的人不一定拥有最终放行权,拥有放行权的人也不应只听口头汇报。把两者混为一谈,会造成责任模糊:出了问题,大家都参与过会议,却没人明确作出风险接受决定。

三、常见误区:看起来有流程,实际上没有控制风险

1. 把开会当成协同,把参会人数当成覆盖度

发布会议并非越长越可靠。若参会者只是轮流汇报“已完成”,会议就会变成状态播报,最重要的风险反而没有被追问。有效会议要围绕少数决策展开:是否满足放行门槛、是否有未接受风险、谁负责关闭遗留项、什么信号会触发暂停或回退。

我会在会前让各责任人更新同一份发布记录,会议只处理差异、阻塞和决策。对于无变化的信息,不必现场逐项复述。这样做的目的不是追求会议短,而是把面对面时间用于无法靠异步记录解决的问题。

2. 把“测试通过”误当成“业务可上线”

测试通过说明被执行的测试范围达到了某个标准,不代表所有用户路径、数据组合和外部依赖都已覆盖。测试结果必须连同范围一起阅读:测了什么、没测什么、测试环境与生产环境有哪些差异、遗留缺陷会影响谁。没有这些上下文,“通过率”容易成为脱离业务的装饰数字。

例如,自动化测试覆盖了新工单创建和状态流转,却没有验证历史工单的批量迁移;接口测试使用固定样本,却没有覆盖高峰期第三方通知超时。这些缺口不一定否定上线,但必须被显式评估,不能被一句“回归已通过”掩盖。

3. 把回退方案写成一句“必要时回滚”

真正可用的回退方案需要说明触发条件、执行人、操作步骤、预计耗时、数据处理办法和回退后的业务限制。数据库结构变化、外部通知已经发送、用户已经产生新数据时,所谓回滚可能无法简单恢复到原状。此时团队需要设计的是前向修复、兼容运行或分阶段恢复,而不是只准备一个按钮。

我常追问:“如果回退,哪些数据会丢失或需要补偿?旧版本还能读取新版本写入的数据吗?谁来向业务解释暂时限制?”回答不清楚,就说明回退设计还停留在标题层面。对有状态变更的系统,回退演练要特别关注数据一致性,而不只是部署时间。

4. 把风险登记表做成静态清单

风险表如果只在项目启动时填写,之后无人更新,很快会与现实脱节。发布风险具有时间性:依赖团队延期、需求新增、测试环境不稳定、生产容量变化,都可能改变风险等级。更重要的是,每个风险要有可观察的触发信号和对应动作,否则登记只是存档。

例如,“迁移可能失败”不是完整风险描述。可执行的写法是:在迁移演练中,关键字段缺失比例超过约定阈值时,暂停全量迁移,保留原流程并由数据负责人核查映射规则。这样,团队才能在风险变成事故前采取行动。

5. 只把“按时上线”当作成功标准

上线准时并不意味着发布成功。若版本准时交付,但一线无法处理用户问题、错误率明显升高、数据对账失败,团队只是把延期成本转移到了生产环境。发布绩效至少要同时看交付、稳定性和业务承接,不要用单一日期覆盖真实结果。

反过来,遇到必要的暂停也不必自动判定为管理失败。如果门槛设计合理、风险被提前发现、团队根据证据决定延期,延期反而说明控制机制发挥了作用。需要复盘的是风险为什么没有更早暴露、影响能否缩小,而不是简单追问谁“耽误了上线”。

四、专业判断逻辑:从风险分级到放行决策

1. 先按影响范围和恢复难度分级

风险分级不必追求复杂模型,但要覆盖两个基本维度:失败可能影响多少用户或业务,以及恢复到可运行状态需要多大代价。低影响且容易恢复的变更,可以缩短审批链;影响核心业务、涉及敏感数据或恢复复杂的变更,需要更高强度的验证和更明确的授权。

我不建议把“变更大小”简单等同于代码行数。小范围代码也可能修改认证、计费、权限等关键路径;大规模界面调整如果有成熟灰度和即时关闭能力,实际风险可能更可控。分级应依据业务后果、依赖复杂度、可观测性和恢复能力,而非只看研发工作量。

风险等级 常见特征 放行要求 上线方式建议
低 影响范围有限,功能可独立关闭,数据变化少 基本回归通过,负责人确认影响面 常规窗口或小流量验证
中 涉及多个服务或部门,存在可识别外部依赖 关键路径验证、依赖确认、监控与恢复步骤齐备 分阶段部署,设置观察间隔
高 触及核心交易、权限、敏感数据或难以恢复的迁移 专项演练、业务签收、明确暂停权和高层风险接受 受控窗口、灰度或分批迁移,现场值守

2. 用阶段门槛建立“能否继续”的判断

发布不应只有最终的上线或取消两个选项。将关键路径拆成阶段门槛,团队可以在成本较低时发现问题,也能减少全部准备完成后才临时叫停的冲击。常见阶段包括范围冻结、测试退出、上线前检查、执行中观察和发布后验收。

每个门槛都需要定义检查人、证据和失败后的动作。门槛不是让所有事项都由一个人审核,而是让不同专业的责任人分别对自己掌握的信息作出确认,再由指定的发布决策者综合判断。

  1. 范围冻结:明确本次发布包含什么、不包含什么,新增需求如何处理。
  2. 质量退出:核对关键用例、缺陷分级、测试盲区和环境差异。
  3. 生产就绪:确认部署、监控、容量、权限、备份、沟通和值守安排。
  4. 执行检查:按步骤记录实际结果,达到暂停信号时停止扩大影响。
  5. 业务验收:确认真实用户路径、数据结果和运营承接符合预期。

3. 设定触发条件,而不只写“密切关注”

“密切关注错误率”没有明确阈值,也没有说明观察多长时间、与哪个基线比较、达到阈值后谁采取行动。发布前应选出少数与业务直接相关的信号,例如关键接口失败比例、交易完成耗时、消息积压量、数据核对差异和客服升级量。

阈值要结合系统基线和业务容忍度制定。没有历史基线时,可以先记录现状,或使用小流量试运行建立参考,但应明确这是暂定阈值。不要把本文示例中的数字直接复制到生产方案;业务峰值、架构特点和监控延迟都可能让同一阈值产生不同含义。

4. 把“停止扩大影响”作为第一反应

发现异常时,团队常急于判断根因,导致灰度继续扩大或更多客户进入受影响范围。发布控制更重要的第一步,通常是停止扩量、关闭相关开关或暂停后续批次,再判断异常属于系统缺陷、数据问题还是外部依赖故障。

这要求事前明确谁能叫停。若每次都需要等待多层级审批,停止窗口可能在信息传递中消失。高风险发布应明确至少一个值班负责人具备临时暂停权,并约定事后补充记录和升级路径。先限制影响,再寻找根因,是发布现场比“快速给出解释”更可靠的顺序。

5. 让证据链保持可追溯

发布记录不需要堆砌大量附件,但应能串起需求、变更、测试、审批、部署、监控和复盘。出现异常时,团队要能快速回答:此次发布改了什么、由谁确认、哪个信号先变化、采取了什么操作、影响持续多久。

若团队使用 PingCode 或其他项目管理平台,可将需求、缺陷、发布任务和责任人关联起来,减少信息散落在群聊、表格和个人笔记里的情况。工具解决的是信息连接和责任可见性,不会自动替团队作出风险判断;字段再完整,若责任人不更新,记录仍然不可信。

五、案例拆解:一个跨部门改版如何从“各自完成”走向端到端就绪

1. 案例边界与数据口径

以下案例为匿名化的情景模拟,目的是展示发布治理方法,不是对某家企业的真实绩效披露。假设一个客服系统改版涉及八个协作职能、三个核心业务流程,以及一批历史工单迁移。团队过去采用固定日期推进,直到临近上线才集中核对业务、数据和运维准备。

案例中的“上线前”和“机制调整后”均为模拟观察值,用于演示如何建立比较口径。实际项目应从自身发布记录提取数据,统一统计范围、缺陷级别、观察窗口和人天计算方式,避免把不同版本、不同风险级别的发布混在一起比较。

2. 先重建一次延期的因果链

项目原计划在周五夜间发布。周三测试发现历史工单的状态映射存在差异,但该问题没有被标记为业务阻断;周四客服运营才发现培训材料未覆盖旧工单处理方式;同日运维发现一项告警规则依赖旧接口名称。每个问题单独看都像是局部事项,叠加起来却让团队无法判断上线后是否能正常处理存量工作。

最初的复盘容易把原因概括成“沟通不及时”,但这不够具体。我们把问题拆成三类:风险发现晚,是因为迁移验证没有共同验收场景;影响传递断,是因为版本变更没有自动触达运营和运维;决策依据弱,是因为团队没有规定历史数据差异达到何种程度必须暂停。

3. 先建立一个共同的发布清单

团队没有立刻上新系统或增加审批层级,而是先建立一份共同发布记录,把发布范围、接口变化、数据变更、风险、负责人、证据链接和决策状态放到同一处。每项工作都写清“完成定义”,例如“迁移演练完成”必须包括样本范围、差异统计、异常处理和业务方签收,而不是只写“脚本执行成功”。

第二步是指定发布负责人。这个角色不代替产品、测试或运维做专业判断,而是负责检查关键责任是否齐备、风险是否被升级、决策是否有记录。对于高风险事项,由对应领域负责人确认专业结论,再由具有授权的业务或技术决策者接受剩余风险。

4. 把验收从部门任务改成业务旅程

团队选择三个端到端旅程作为联合验收对象:新客户提交工单、客服处理历史工单、客户收到状态变更通知。产品、测试、数据、客服和运维共同走查每条旅程,确认输入、系统行为、数据结果、异常提示和支持流程。这样做并非取代专业测试,而是补足跨系统、跨角色的交接验证。

对迁移验证,团队不只检查记录总数,还核对关键字段完整性、状态映射、附件可访问性和抽样业务处理结果。若数据量大,统计应说明抽样方法、样本覆盖和无法验证的部分。任何抽样结论都不能被包装成全量保证,需要保留其适用边界。

5. 采用分阶段发布,降低一次性暴露面

经过风险评估,团队将原计划调整为内部用户试运行、小比例业务团队启用、逐步扩大范围。每一阶段都有明确观察项和继续条件:内部阶段重点确认功能与日志;小范围阶段关注业务处理效率、通知准确性和数据差异;扩大前再核对客服承接能力和异常工单处置。

分阶段发布不是万能方案。如果旧、新系统无法并行,数据无法兼容,或者业务必须在同一时刻统一切换,灰度可能增加双轨运营成本。此时更重要的是演练切换、准备明确的冻结窗口,并确保备份与恢复策略经过实际验证。方案要适配系统约束,而非为了看起来现代化而强行灰度。

6. 用数据复盘,而不是只记录“上线成功”

模拟复盘采用统一口径:准备阶段从首次范围冻结到放行决策;人工协调耗时只统计跨部门状态确认与重复对齐;上线后观察期按业务事先约定;意外返工按需要重新执行的任务记录。经过流程调整,模拟数据显示准备周期从约十二个工作日降到九个工作日,跨部门重复协调约减少三成,业务旅程验收覆盖从两条增至五条。

这些数字不意味着所有团队都能得到相同比例的提升。模拟结果更重要的启示是:改善来自提早发现交接问题、减少重复确认和让验收围绕业务旅程展开,而不是来自压缩测试或减少参与部门。团队应同时检查缺陷发现时点、发布后业务异常和复盘行动关闭情况,防止只优化速度指标。

下面的对比是情景模拟数据,建议将其视为如何设定观察指标的范例,而非行业基准。

上线落地方案:跨部门团队开展发布管理的最佳实践案例解析

7. 复盘必须找到能改变下一次发布的动作

复盘会结束时,团队需要留下可验证的改进项,而不是“加强沟通”“提高意识”这类无法验收的口号。针对本案例,具体动作包括:把迁移差异纳入放行门槛;在变更记录中增加受影响岗位;给暂停条件指定决策人;让客服参与关键旅程验收;记录每次发布后的观察结论。

每项改进都应指定负责人、完成期限和验证方式。比如“提高迁移质量”可以改成“在下一次正式迁移前完成一次近生产数据量演练,记录字段缺失率、状态映射差异与抽样业务验收结果”。后者有明确交付物,也能在下一次发布中确认是否真正降低风险。

六、可直接执行的上线落地方案

1. 发布前四周:确定范围和责任

不同项目周期差异很大,以下以中等复杂度版本作为参考节奏。周期不是硬性模板:风险低、依赖少的变更可以压缩;高风险迁移或多系统协作需要更早准备。比“提前几周”更关键的是,关键事项要在进入生产窗口前留出足够的验证与修正时间。

  1. 确认发布目标、业务收益、影响用户和不包含的范围。
  2. 列出依赖系统、接口、数据、权限、供应商和运营流程变化。
  3. 为每项关键工作指定责任人、协作方、验收证据和截止日期。
  4. 按业务影响、恢复难度、数据风险和依赖复杂度确定风险等级。
  5. 建立变更冻结规则,规定新增需求如何评估对范围和日期的影响。

2. 发布前两周:验证关键路径与恢复能力

这一阶段重点不是追求所有文档齐全,而是把最可能造成生产影响的路径先跑通。测试、运维、数据和业务应围绕代表性场景协同验证,尽早识别环境差异、数据映射错误和外部依赖不稳定等问题。

  1. 执行关键业务流程回归,并说明覆盖范围和未覆盖盲区。
  2. 完成部署演练,记录步骤、耗时、前置条件和失败处理方式。
  3. 验证备份、恢复、兼容或前向修复方案,明确数据处置规则。
  4. 核对监控、告警、日志、权限和容量准备,确认有人接收告警。
  5. 让业务代表验证操作流程、客服话术、培训材料和升级路径。

3. 发布前一至两天:举行基于证据的放行检查

放行检查不应从头朗读项目进度,而应聚焦门槛是否满足。每位责任人需要给出“已满足、未满足、带条件满足”之一,并附上可查看的证据。带条件放行必须写明风险接受人、补救措施和截止时间,不应以模糊表述绕过阻断条件。

如果存在未关闭问题,团队需要区分阻断项与已接受风险。阻断项意味着上线条件未成立;已接受风险则意味着决策人理解潜在后果,并准备了限制影响的措施。两者的区别必须记录清楚,否则会出现问题被默认接受、却无人真正承担决策责任的情况。

4. 发布当天:按步骤执行并保持单一指挥

发布窗口内的沟通要尽量减少多头指令。指定一名执行协调人维护时间线、确认每步状态和召集判断;技术负责人负责专业操作;业务负责人观察用户流程;运维负责人监控系统健康。任何参与者都可以报告异常,但是否暂停或恢复,应按事先约定的授权机制执行。

  1. 核对版本、环境、备份和窗口条件,确认没有未经批准的变更。
  2. 按步骤执行,每一步记录开始时间、结果、操作人和观察信号。
  3. 达到暂停阈值时停止扩量,先控制影响,再开展故障判断。
  4. 恢复发布前,重新确认触发问题已被隔离或已获得授权接受。
  5. 发布结束后执行业务冒烟验证,不以部署成功替代业务验收。

5. 发布后一至三天:从系统稳定延伸到业务可用

观察窗口应依据业务周期确定。对工作日交易量差异明显的业务,只观察夜间低流量时段可能不足;对批处理系统,要覆盖完整任务周期;对月度结算流程,则需要规划后续专项核验。发布后检查不应只看技术告警,还要看用户工单、业务操作时长、数据对账和人工补救情况。

当观察信号稳定后,发布负责人应组织关闭事项:确认已知问题归属、补齐监控盲区、更新运行手册、归档发布证据,并将复盘行动纳入后续工作跟踪。若出现异常,团队应记录发现时间、影响范围、处置过程和恢复时间,避免只留下“已解决”的结论。

6. 发布清单模板应关注证据而非字段数量

一个可用清单不必冗长,但应能让团队判断当前状态。建议至少包含以下信息,并按风险等级增减,不要为了显得完整而堆积无人维护的字段。

  • 基本信息:发布编号、目标、时间窗口、版本范围、责任人与决策人。
  • 影响说明:受影响用户、系统依赖、数据变化、业务流程变化和对外沟通要求。
  • 质量证据:关键用例结果、缺陷分级、未覆盖范围、环境差异及遗留风险。
  • 执行准备:部署步骤、备份、监控、权限、值守人员与外部依赖确认。
  • 异常控制:暂停阈值、回退或恢复路径、决策权限、用户影响控制措施。
  • 验收与复盘:业务验证人、观察指标、观察窗口、问题责任人和改进项。

七、指标与图表:怎样知道发布管理真的变好了

1. 不要只看速度,要同时看稳定性与返工

发布管理指标容易被单一目标绑架。若只看发布频率,团队可能增加小版本数量,却忽略每次变更的风险;若只看按时率,团队可能不愿意及时延期;若只看缺陷数量,又可能因统计习惯变化而出现假改善。指标要形成组合,并与明确的业务判断关联。

我通常把指标分成四组:准备质量、执行效率、生产稳定性、学习闭环。准备质量看关键证据与跨部门验收;执行效率看等待、协调和变更失败后的返工;稳定性看影响、恢复和用户侧结果;学习闭环看复盘行动是否按时完成,以及相同问题是否重复发生。

2. 建议采用可解释的核心指标

指标 建议口径 适合回答的问题 使用时的限制
发布准备周期 从范围冻结到放行决策的工作日 等待与返工是否减少 需按风险等级分组,避免大版本拉高均值
发布后变更失败率 发布后引发回退、紧急修复或显著业务影响的发布占比 放行质量是否改善 必须统一失败定义和观察窗口
平均恢复时长 从影响确认到业务恢复的时间 异常控制和恢复能力如何 不要把检测延迟排除在复盘之外
关键旅程验收覆盖 通过联合验收的关键业务旅程数占计划数比例 跨部门交接是否得到验证 旅程清单应稳定且按风险更新
复盘行动按期关闭率 到期前完成且经过验证的行动占比 团队是否把经验转成机制 关闭不等于有效,需抽查实际结果

3. 观察流程变化时,重点看问题在哪里被发现

同一个问题,若在需求评审阶段发现,修正成本通常低于上线窗口才发现;但不能仅凭“越早越好”下结论,还要确认发现机制是否覆盖了真正风险。建议记录问题首次发现阶段、影响范围、修复耗时和是否导致发布决策变化,形成问题流转视图。

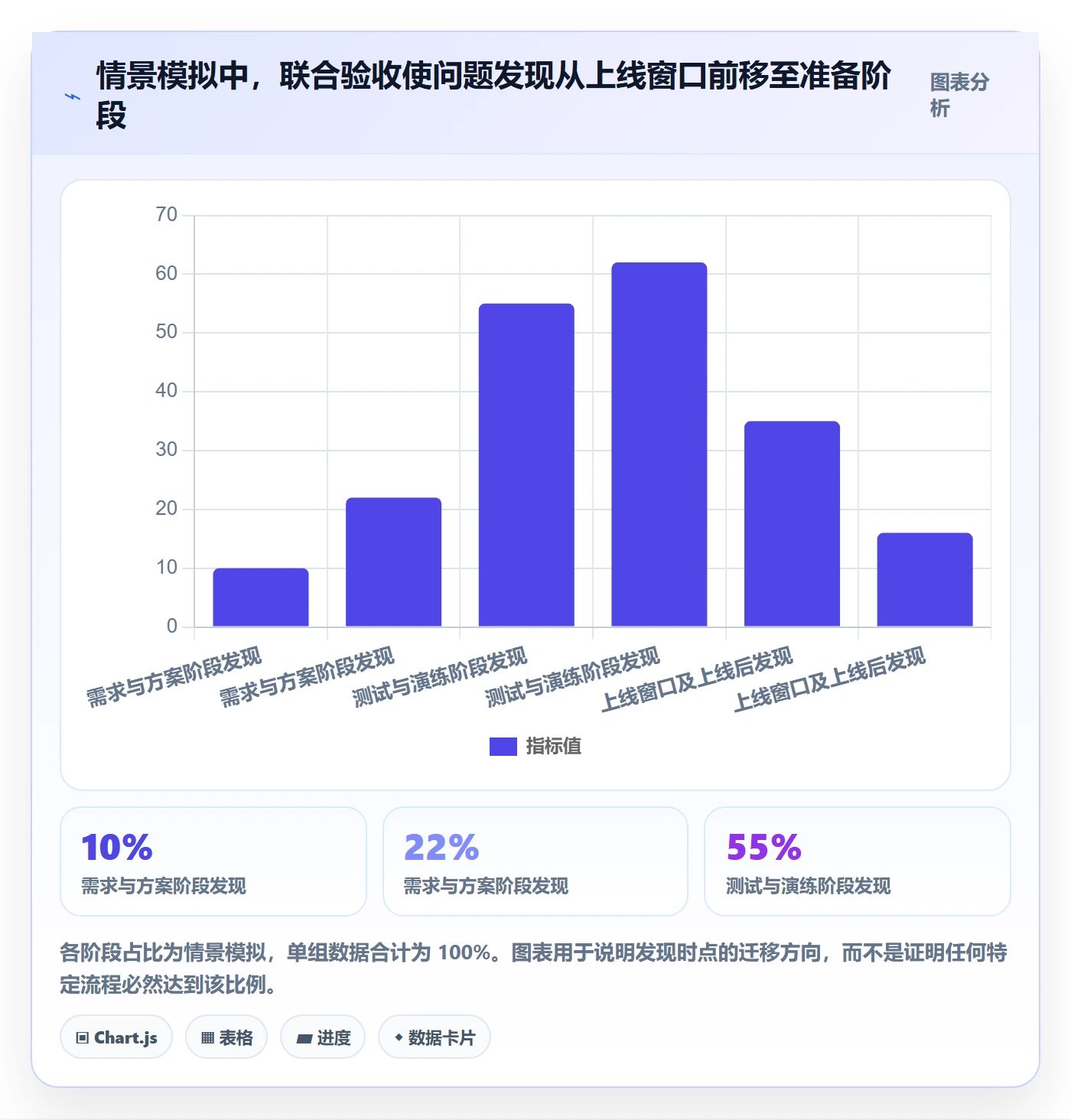

下方为情景模拟数据,展示问题发现时点如何随联合验证前移。它并非行业调查结果,组织在使用时应根据缺陷管理记录重新统计。

上线落地方案:跨部门团队开展发布管理的最佳实践案例解析

4. 指标异常时先检查口径,再评价团队

发布失败率上升,可能是质量变差,也可能是团队开始如实记录过去被忽略的失败;发布周期缩短,可能是等待减少,也可能是跳过了验证。指标变化需要与样本结构、风险级别、业务量和记录完整度一起解释。不能把数字直接等同于绩效排名,更不能让团队为了指标好看而隐藏风险。

建议按月或按季度复盘趋势,同时保留重大单次发布的案例分析。总量趋势便于发现系统性变化,个案复盘则有助于识别低频高损风险。对于发布量较少的团队,单个异常就可能显著改变比例,此时应报告分子、分母和具体事件,不要只展示百分比。

八、工具与组织机制:什么时候需要平台,什么时候先改流程

1. 先确认信息断点,再决定是否采购工具

若团队的发布信息散落在邮件、即时消息、多个表格和代码仓库里,项目负责人需要反复追问状态,工具可能帮助建立关联视图、责任提醒和记录追踪。但如果根本问题是没有人愿意承担放行责任,或者业务验收标准模糊,换工具不会自动生成治理能力。

我通常先画出信息流:需求变更如何传递到测试,测试结论如何进入发布决策,部署结果如何反馈业务,异常如何沉淀为改进项。只有找出断点,才能判断需要统一数据源、自动化通知、审批记录、发布日历还是缺陷关联。避免从功能清单出发采购,却让一线继续用旧方式工作。

2. 评估项目管理平台时看工作闭环,而非功能数量

对于中大型企业和百人以上组织,团队数量、系统依赖与权限边界往往复杂,评估 PingCode 或其他项目管理平台时,我会重点检查需求、迭代、缺陷、测试和发布记录是否能形成可追溯链路;不同部门能否按职责看到需要的信息;配置是否支持组织既有治理方式;数据权限、审计和集成能力是否满足要求。

平台适不适合,不能仅凭演示页面判断。应选一个真实版本做小范围试点,至少验证一次需求变更、一条缺陷流转、一轮放行检查和一次发布后复盘。试点期间重点观察重复录入是否减少、关键责任是否更清晰、信息更新是否及时,以及系统配置和维护成本是否可接受。

采购评估时还要问清楚历史数据迁移、现有身份体系接入、权限模型、接口能力、培训投入、管理员资源和长期维护责任。平台上线后若每个团队仍要手工维护多份清单,信息孤岛只是换了界面;若字段过多,使用者可能绕开系统,最终形成“平台有记录、实际在群里决定”的双轨问题。

3. 没有专用工具时,也能先建立最小可行控制

团队不必等采购完成才开始改善。可以先用受控共享记录维护版本范围、责任人、证据链接、风险、门槛状态和复盘动作;明确唯一发布负责人;固定变更冻结与暂停权限;用一次真实发布检验模板是否有人更新、是否支持现场决策。

但临时表格要有维护规则:谁能编辑、如何归档、怎样避免版本冲突、重要结论如何留痕。若组织规模扩大、发布数量上升,手工方法的搜索、追踪、权限和关联成本会逐渐增加,再评估平台化是否经济。工具迁移应解决已验证的痛点,而不是替代流程设计。

九、不同情形下的行动建议与取舍

1. 小团队、低风险、发布频繁:轻流程胜过重审批

如果团队人数少、服务边界清晰、变更可独立关闭,建议采用短清单、自动化检查和明确值班人,不必每次召开多部门评审。重点检查变更范围、基本测试、监控、快速关闭开关和发布后观察。通过小批量发布与持续复盘控制风险,避免审批成本超过变更风险。

取舍是:流程轻意味着依赖团队纪律和系统自动化,不能省掉必要的记录。若某次小变更触及权限、数据删除或外部支付,应临时提升风险等级,不能因为团队习惯轻流程就照常快速发布。

2. 中大型组织、多部门依赖:优先统一责任和信息口径

当多个部门各有工具、发布节奏不一致时,先明确共同的发布对象和关键字段,再谈是否统一平台。组织不一定要把所有工作方式统一,但应统一最基本的风险定义、放行证据、状态含义和异常升级路径。跨团队接口越多,越要把交接结果纳入验收。

取舍是:统一口径需要协调成本,也可能压缩局部团队的灵活性。可采用“核心标准统一、执行细节分层”的方式:安全、数据和生产放行要求保持一致,低风险团队内部的协作细节允许自行优化。

3. 涉及关键业务或敏感数据:宁可增加演练,也不要只增加签字

若变更影响资金、身份权限、重要客户数据、关键交易或法定报表,应优先投入到真实演练、数据核对、恢复方案和现场责任安排。多一个签名不一定降低风险;一次成功的数据恢复演练,往往比一页形式化审批更有价值。

取舍是:演练会增加准备周期,甚至要求维护临时环境或兼容方案。若业务无法容忍长时间双轨运行,要在上线前安排窗口、冻结规则和补偿机制,不能等异常发生后再临时协商恢复方式。

4. 外部依赖多或供应商参与:把依赖确认做成门槛

依赖外部接口、云服务或供应商变更时,要明确对方的响应窗口、版本兼容、故障通知、测试环境与支持联系人。不能把“供应商已确认”当成无条件保证,应记录确认时间、适用范围、待验证内容和失效处理方式。关键依赖还需要设计降级或延迟发布选项。

取舍是:增加依赖验证会占用项目时间,但可以减少上线窗口内等待外部人员响应的风险。如果供应商无法提供可验证承诺,团队应调整方案、缩小发布范围或安排更保守的窗口,而不是把不确定性当成已解决的问题。

5. 交付时间固定但准备不足:拆范围,不要拆掉安全门槛

当商业活动或合同要求形成固定日期,团队可以评估拆分功能、先开放低风险能力、延后非关键流程,或采用受控试点。要保护的是必要的安全、数据和业务验证门槛,而不是一味保护原始范围。项目应把“按日期交付什么”作为谈判对象,而非把所有需求都视为不可变。

取舍是:缩小范围可能降低短期业务收益,也会增加后续版本安排;但它通常比带着不清楚的风险全量上线更可控。若不能缩范围且关键门槛未达成,应由有权负责人明确接受风险,并保留决策依据与预案,不能让执行团队被动承担未授权的风险。

6. 团队规模与复杂度上升:从人工提醒转向机制化追踪

当发布数量增加、多个团队共用服务、状态更新成本明显上升时,可以考虑把发布日历、责任提醒、缺陷关联、审批证据和复盘追踪纳入项目管理平台或自动化流水线。先找出高频重复工作,再自动化;例如自动汇总构建结果、提醒缺失责任人、关联变更与缺陷,而不是把尚未稳定的流程自动化。

取舍是:自动化能减少重复操作,却可能把错误规则更快传播。上线自动门槛之前,应验证数据来源、异常处理和人工覆盖权限。特别是高风险放行,不宜仅凭单一自动化信号做决定,仍要让领域负责人理解证据和例外。

十、落地检查清单:把建议变成下一次发布的动作

1. 发布前逐项确认

下面这份清单适合作为启动讨论的底稿。团队应按风险和业务特点删改,不要把“全部打勾”当成目标;真正目标是每个关键风险都有负责人、证据和处置动作。

  • 本次发布的目标、范围、用户影响和不包含事项是否清楚?
  • 所有依赖团队、供应商、数据变化和业务流程变化是否已识别?
  • 关键旅程、测试范围、未覆盖部分和未关闭缺陷是否明确?
  • 部署、监控、容量、权限、备份和恢复方案是否已验证?
  • 客服、运营和业务支持人员是否知道变化内容及升级渠道?
  • 放行门槛、暂停阈值和决策权限是否在发布前达成一致?
  • 观察指标、窗口长度、数据来源和最终验收人是否已确定?

2. 发布后完成三类复核

第一类是技术复核:服务是否稳定,关键错误与延迟是否回到预期范围,告警是否正常工作。第二类是业务复核:用户是否能完成核心任务,数据是否对齐,客服是否遇到新型问题。第三类是治理复核:问题发现得是否够早,门槛是否有效,责任交接有没有遗漏。

复核结果应区分“无需调整”“需要补救”和“需要改变机制”。单个偶发问题可能只需要补救;重复出现的交接问题,则需要改验收流程或责任边界。不要把所有问题都归为培训不足,也不要把每个个案都升级成新的审批制度。

3. 用小范围试点验证组织改变

如果当前发布管理混乱,不要一开始就全面推行复杂制度。选一条具有代表性的发布链路,最好同时包含研发、测试、运维和业务验收,但风险可控。用两到三次发布检验清单是否可用、会议是否聚焦、风险是否更早暴露、记录是否能支持决策,再根据结果调整。

试点结束后,应同时听取一线执行者和决策者意见。一线能指出字段是否重复、操作是否繁琐;决策者能判断风险信息是否足以支持放行。若只听管理层意见,流程可能更整齐却更难执行;若只听执行者意见,也可能忽略审计、合规和长期治理需求。

十一、总结:好的发布管理,是让风险在可承受的位置被看见

1. 关键判断不是“谁都参加了”,而是“谁能证明已就绪”

跨部门上线方案最容易被误解成一份时间表、一场发布会或一串审批动作。真正有效的方案,要把业务目标、技术变化、数据影响、操作责任和异常恢复连成一条证据链。每个参与方既知道自己要交付什么,也知道交付结果如何被下游验证。

我认为最值得保留的专业判断是:发布风险无法靠口头承诺消失,只能通过提前发现、限制影响、明确授权和验证恢复能力来管理。制度的好坏,不看它有多少字段,而看它是否能让团队更早识别不可接受的风险。

2. 下一步从一场真实发布开始

下一次上线前,先不要急着采购工具或扩充审批。选一个真实版本,列出端到端业务旅程,确认各部门交接证据,定义放行和暂停条件,再约定上线后如何观察与复盘。用统一口径记录准备周期、问题发现阶段、生产影响和行动关闭情况。

当这些数据持续积累,团队就能判断真正值得投资的地方:是测试自动化、数据迁移演练、平台整合、值班机制,还是业务验收能力。上线落地方案的最终产物不是一份写得漂亮的文档,而是一套能在压力下帮助团队做出正确取舍的工作机制。

常见问题解答(FAQ)

1. 跨部门发布管理落地时,先统一流程还是先统一发布日历?

我所在的团队里,研发、测试和运营各自都有一套上线习惯,临近发布时才发现依赖关系没对齐。我想知道,如果一开始就要求所有部门照同一套流程执行,会不会反而增加沟通成本?

建议先统一发布日历和关键节点,再逐步统一流程。日历能先暴露“谁在什么时间需要提供什么”的协作问题,推行阻力通常小于一上来要求各部门改工作方式。可以先用一个月试运行:每个发布项记录负责人、计划时间、前置依赖、验证人和回退条件;每周核对一次变更。

比如接口改动需要客户端同步发版,就把接口冻结时间和客户端提测时间放在同一条依赖链上。试运行后再把反复出现的协作规则固化为流程。判断是否有效,不看表格填得多完整,而看临时插单、遗漏依赖和上线前反复确认是否减少。

2. 如何设置发布准入条件,避免上线前才发现准备不足?

我遇到过代码已经合并,测试也说通过了,但客服话术、监控告警和回滚负责人都还没准备好的情况。我不确定准入条件应该列得多细,才能真正挡住风险,又不至于变成没人认真看的打勾清单。

准入条件应围绕“上线后能否发现问题、控制影响、恢复服务”来设,而不是堆砌文档要求。一个可执行的检查项通常要有证据和责任人,例如核心路径测试结果、监控指标与告警接收人、数据变更验证方式、回滚触发条件及执行人。对低风险文案调整,可以采用轻量检查;涉及支付、权限或数据结构的变更,则增加专项验证和审批。

试运行时可统计因准备不充分而延期或回滚的发布,逐月调整检查项。若某项连续多次只被勾选、却没有帮助发现风险,就应改成可验证的证据要求,或删除。

3. 发布窗口经常被临时需求打乱,怎样建立例外机制?

我们常在发布前一天收到业务方的紧急需求,拒绝会影响业务,放行又担心测试不充分。我想知道,怎样区分真正紧急和只是排期晚了,并且让例外审批不变成走形式?

例外机制的关键不是禁止临时发布,而是让插队的风险和代价可见。可要求申请人说明业务影响、最晚处理时间、受影响范围、验证方案和回退方式,由业务负责人及技术值班负责人共同判断;只有安全事故、重大故障或明确的业务时限等情形才进入紧急通道。

紧急发布仍应保留最小验证、监控观察和事后复盘,不能把“时间紧”当作免检理由。每月回看例外次数、来源和后续缺陷:如果同一团队持续高频申请,问题往往不是审批太严,而是需求规划或发布节奏失灵。

4. 怎样判断发布管理方案是否真正改善了跨部门协作?

方案上线后,团队新增了发布清单、审批记录和复盘会议,但我不确定这些工作究竟有没有让发布更可靠。我担心大家只是把流程材料补齐了,实际延期、线上故障和沟通返工并没有改善。

不要用流程完成率单独证明成效,建议同时观察交付速度、发布质量和协作成本。可先选取连续四周作为基线,再观察试运行后的同类发布:例如统计按计划完成比例、上线后需紧急修复的次数、因依赖遗漏导致的延期,以及各部门为一次发布重复确认的次数。

指标要按风险等级和发布规模分组,否则一次大型改造可能掩盖日常小版本的改善。每次复盘只追问一个核心问题:哪项信息本应更早出现、由谁提供、在哪个节点确认。若指标没有改善,就调整依赖识别、责任边界或发布频率,而不是继续增加审批步骤。

核心关键词

读者评论

彭
彭景行

我们团队实际遇到过迁移脚本演练通过、正式数据仍出问题的情况。除了核对数量,还应提前验证异常记录如何补偿,以及业务人员能否快速定位差异,这部分往往比部署步骤更耗时间。

姚
姚雅楠

分级发布对大型团队比较合适,但小团队如果把每个低风险变更都套上完整审批,最后可能变成绕流程。建议保留少数硬性门槛,其余事项按风险和可回退能力简化。

谭
谭梦琪

文中强调阈值和证据很有价值,不过监控指标本身也可能存在延迟或误报。上线前最好明确数据来源、刷新间隔和人工复核方式,否则触发暂停后仍可能无法判断是真异常还是采集问题。

文章包含AI辅助创作:上线落地方案:跨部门团队开展发布管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530448

赞 (0)
飞飞飞飞
发布管理上线计划全流程:跨部门团队落地方案与一文讲清
上一篇 44分钟前
发布流程与规范:跨部门团队发布管理最佳实践关键指标
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
