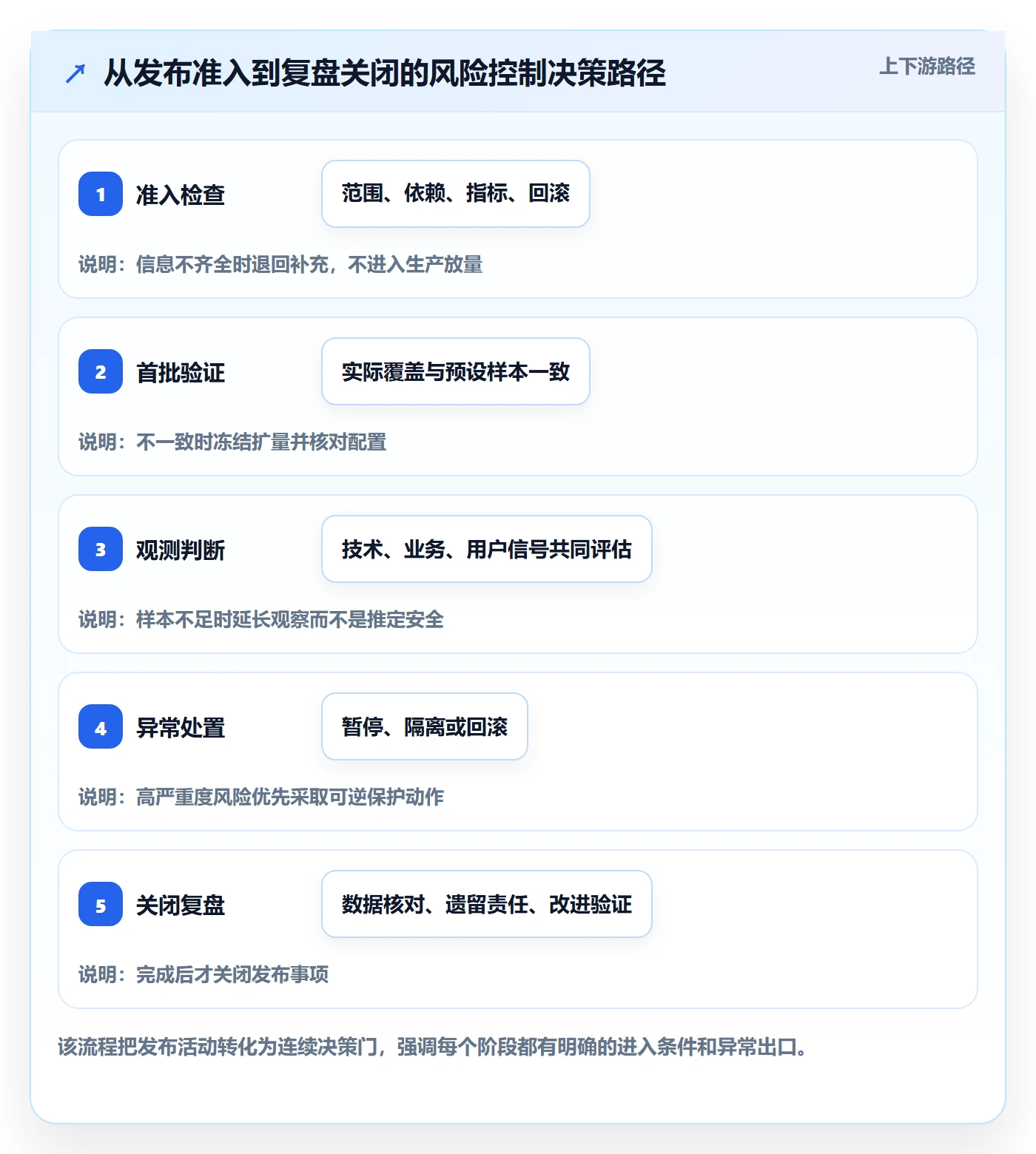

一次灰度发布是否成功,不只看新版本有没有报错,还要看目标用户是否选对、业务指标是否守住、异常时谁能拍板,以及回滚后数据能不能恢复。跨部门发布最容易出问题的地方,往往不是技术团队不会部署,而是“发布完成”的定义在研发、产品、运营、客服和业务负责人之间并不一致。本文提供一套从准入、分批、观测、决策到复盘的管理方法,并用明确标注的情景模拟数据说明如何落地。
一、核心结论:灰度发布不是缩小版上线,而是一组有退出条件的业务实验
1. 先定义成功与停止,再决定放多少流量
我判断一场灰度是否可控,首先不看放量比例,而看团队能否回答四个问题:这次变更要验证什么;哪些用户或业务会受影响;出现什么信号必须停止;停止之后如何恢复。四个问题如果没有明确答案,即使只放 1% 流量,也只是把不确定性缩小,并没有消除不确定性。
灰度发布的本质,是在有限风险敞口内收集足够证据,再决定继续、暂停、回滚或扩大范围。它既是交付方式,也是风险管理机制。发布比例只是控制手段之一;用户分群、时间窗口、功能开关、数据兼容、客服准备和决策权限,同样会决定结果。
我的核心判断是:灰度发布的最小管理单元不是一次部署,而是一个可验证、可停止、可恢复的变更。如果一个团队只记录“周二 20:00 发布 10%”,却没有明确监控窗口、指标阈值和回滚责任人,那么这个百分比并不能证明风险已经受控。
2. 发布范围应由风险决定,而不是由团队习惯决定
“先 5%,再 20%,最后全量”是常见流程,但不是适用于所有变更的标准答案。高频、低影响的前端文案调整,可能更适合按用户群快速验证;涉及资金、权限、订单状态或数据结构的变更,则应按业务边界、数据隔离和恢复能力分阶段推进。
我建议将每次发布拆成三种范围:技术范围、用户范围和业务范围。技术范围说明代码或配置覆盖哪些服务;用户范围说明哪些账号、地区、设备或组织可见;业务范围说明哪些交易、流程或数据会受影响。三者不一致时,发布描述就会产生歧义。
3. 放量需要证据,不能只靠“看起来正常”
短时间内没有告警,不等于功能正确。发布后可能出现延迟性问题,例如账单在结算时才错、权限在用户切换组织后才异常、缓存过期后才暴露旧配置。放量决策至少要同时看技术健康、业务结果和用户反馈,并结合覆盖到的真实场景判断。
适用于多数团队的原则是:观测窗口要覆盖关键业务周期,放量条件要有可测量阈值,回滚条件要比放量条件更明确。当证据不足时,暂停扩量不是失败,而是避免把未知风险扩散到更多用户。
4. 建议把发布状态设计为有限且清晰的决策状态
发布过程可以采用“待准入、灰度中、观察中、暂停、回滚中、已完成、复盘中”这类有限状态。每种状态应对应进入条件、责任角色和下一步动作。状态不宜过多,否则团队会把精力用在维护流程标签,而不是判断真实风险。
| 状态 | 进入条件 | 负责人要做的事 | 退出条件 |
|---|---|---|---|
| 待准入 | 发布内容和验证计划已提交 | 核对影响面、依赖、监控和回滚方案 | 准入通过或退回补充 |
| 灰度中 | 首批用户或实例已启用变更 | 核对实际覆盖范围,确认监控数据可用 | 进入观察、暂停或回滚 |
| 观察中 | 灰度范围稳定且关键指标有数据 | 对照基线、分群指标和用户反馈 | 扩大范围、继续观察或停止 |
| 暂停 | 信号异常、证据不足或外部依赖不稳定 | 冻结新增流量,保留现状并定位原因 | 恢复、回滚或升级处置 |
| 已完成 | 全量完成且观察窗口结束 | 确认遗留问题、数据状态和复盘安排 | 进入复盘并关闭发布事项 |
二、背景和真实场景:跨部门风险来自接口不清,不只是代码变更
1. 一次发布同时牵动多条责任链
跨部门发布通常由研发实现,但风险分布在多个环节:产品定义用户看到什么,数据团队确认埋点和口径,运维保障部署与监控,安全团队判断权限与数据边界,运营安排用户触达,客服准备应答,业务负责人评估交易或流程影响。任何一环没有准备好,都可能让技术上成功的发布变成业务上的事故。
例如,某功能采用逐步放量,技术监控显示错误率正常,但客服没有收到功能变更说明。首批用户咨询时,客服无法判断这是新设计还是故障,于是重复升级工单;产品团队又将这些工单当成异常集中反馈。此时问题并非部署失败,而是发布信息没有跨越团队边界。
所以,发布管理要识别的不只是“谁写代码”,还包括“谁接收变化、谁解释变化、谁承担变化带来的业务结果”。角色越多,越需要把责任落到具体动作,而不是只在群里抄送相关人员。
2. 常见的发布失败链条是信号滞后与决策等待叠加
我在设计发布流程时,会特别关注两个时间:异常发生到被发现的时间,以及发现异常到采取动作的时间。前者反映监控与反馈能力,后者反映授权和协作能力。很多团队有监控,却没有清晰的决策权限,导致告警发出后仍要等待多人确认。
如果异常检测需要 10 分钟,责任人确认需要 15 分钟,回滚操作还要 20 分钟,那么实际风险暴露时间不是 10 分钟,而是至少 45 分钟。放量速度若快于团队发现和处置速度,风险敞口就会在决策完成前继续扩大。
这也是为什么发布节奏不能只按“每隔半小时扩大一档”制定。发布节奏必须与观测延迟、业务周期、回滚耗时和决策机制匹配。
3. 100 人以上组织更需要把发布管理做成可复用协作机制
在中大型组织中,同一变更可能影响多个产品线、区域团队、共享服务和客户成功团队。信息通过会议、即时消息和工单传播,容易出现版本不同步、决策留痕不足或责任人临时缺席。此时,流程不是为了增加审批,而是为了让所有参与者读取同一份发布事实。
例如,使用 PingCode 这类项目管理平台时,团队可以将发布事项、风险清单、责任人、验证任务、缺陷和复盘结论关联管理。关键不在于平台名称,而在于信息是否有唯一入口、状态是否可追踪、权限是否清楚,以及变更记录能否支持审计和复盘。
对小团队而言,一张结构清楚的发布表可能已经足够;对多团队并行、频繁交付的组织而言,则需要稳定的工作流和跨项目视图。工具选择应服从协作复杂度,不能为了“上系统”而把简单发布变成繁琐审批。
4. 发布计划要围绕风险路径,而不是围绕部门汇报顺序
部门习惯按自己的工作顺序汇报:研发讲部署,测试讲用例,运营讲公告,客服讲培训。这种汇报能说明各团队做了什么,却未必能说明风险如何从一个环节传到另一个环节。更有效的计划,是沿着用户旅程和数据流梳理故障路径。
比如,用户点击新入口后,系统先校验权限,再读取配置,随后创建业务记录,最后触发通知。每个节点都要回答:失败时用户看到什么;记录是否会重复;下游是否已消费;回退后状态如何处理。这样,部门任务才能被放进一条可验证的业务链中。
| 发布链路 | 典型责任方 | 容易漏掉的风险 | 应准备的证据 |
|---|---|---|---|
| 需求与用户范围 | 产品、业务 | 目标用户描述模糊,误把内部用户当作试点样本 | 用户分群规则、排除条件、试点名单 |
| 代码与配置 | 研发、测试 | 开关默认值错误,配置与代码版本不匹配 | 测试结果、配置差异、部署版本记录 |
| 基础设施与权限 | 运维、安全 | 容量不足、权限越界、日志包含敏感信息 | 容量评估、权限检查、日志抽样 |
| 用户沟通与服务 | 运营、客服 | 客服不知变化,用户反馈无法分类 | 话术、知识库、升级渠道和处理时限 |
| 业务结果与复盘 | 业务负责人、数据团队 | 只统计技术告警,未验证业务价值或损失 | 业务指标、对照口径、复盘事项 |
三、常见误区:看似谨慎的做法,也可能扩大风险
1. 误区:灰度比例越小,风险就越低
小比例只能控制受影响用户数量,不能保证样本具有代表性。若首批 1% 用户恰好都是内部员工、低频用户或某一地区用户,团队可能看不到真实交易路径、复杂权限和高峰负载下的问题。样本不匹配时,“灰度正常”可能只是没有测到风险。
选择试点人群时,我更看重风险覆盖是否完整,而不是比例是否好看。样本至少要覆盖关键设备、主要用户类型、核心业务路径和必要的权限组合;若风险与地区、客户等级或业务规模有关,就应按这些维度分层。
2. 误区:监控面板绿色,就可以继续放量
监控指标可能存在采样延迟、聚合掩盖和分群缺失。全局错误率很低,不代表某个高价值客户群没有失败;平均响应时间正常,也不代表长尾请求没有显著恶化。发布决策应同时检查总体趋势和关键切片,并确认指标口径在发布前后没有变化。
另一个常见问题是只看技术指标。接口成功率可以稳定,但用户可能无法完成关键任务;订单创建成功,也可能因为后续通知或对账异常而造成隐性损失。因此,发布观测要有技术健康指标、业务完成指标和用户反馈信号三类证据。
3. 误区:功能开关等于回滚能力
关闭功能开关通常只能停止新请求使用新路径,不一定能恢复已经写入的数据,也不一定能撤销下游已经执行的动作。若新旧数据格式不兼容,单纯关开关可能导致旧版本读不懂新数据;若消息已发送,关闭功能也不能撤回用户收到的通知。
我会把回滚拆为三层:停止进一步扩散、恢复可用服务、处理已产生的数据和外部副作用。每层都要有负责人和验证方法。回滚预案若只写“关闭开关”,就没有覆盖数据修复和业务补偿。
4. 误区:所有发布都套同一审批流程
审批步骤过多会让低风险变更等待,高风险变更却仍可能被形式化签字放行。流程应根据风险等级改变检查深度,而不是把所有变更都放进同一条队列。文案修订、内部工具调整和账务核心逻辑变更,不应承担相同的准入成本。
反过来,低风险也不等于不留记录。只要变更可能影响用户或生产数据,就应记录版本、范围、负责人和恢复方式。轻量流程可以简化审批,但不能取消追溯。
5. 误区:发布完成等于上线任务关闭
部署成功只是技术动作结束。观察窗口、数据核对、用户反馈分类、遗留缺陷和回滚条件是否解除,决定了发布是否真正完成。若发布后没有明确结束标准,团队容易把短期无告警误当成长期稳定。
我建议把“部署完成”和“发布关闭”分开记录。前者表示变更已进入目标环境;后者表示验证证据齐全、风险已接受或处理、后续责任已移交。两者之间的时间差,就是观察和治理阶段。
6. 误区:所有异常都归咎于发布本身
发布期间出现异常,不等于异常由本次变更引起。依赖服务波动、流量变化、第三方故障、数据任务延迟都可能同时发生。若团队急于回滚,可能造成额外变更;若团队因归因不明而不行动,也可能让真实故障继续扩大。
应对方式不是等待完美因果证明,而是先按影响程度采取保护动作,再进行归因。若用户影响正在扩大,暂停扩量和保护关键业务通常优先于确定根因;待风险稳定后,再通过版本对照、时间关联、请求样本和依赖状态排查原因。
四、专业判断逻辑:用风险敞口、可观测性和可恢复性决定发布策略
1. 先给变更做风险分层
我通常从影响范围、损失严重度、发生概率、发现难度和恢复难度五个维度评估风险。无需把评分伪装成精确科学,评分的价值是让团队暴露分歧:一个人认为影响面小,另一个人认为会触及所有客户,这种分歧本身就值得在发布前澄清。
可采用 1 至 5 分的内部评估,但应注明这是团队判断,不是行业统计。风险总分可以用来筛查优先级,不能替代高严重度事项的强制控制。例如涉及资金、隐私或不可逆数据操作时,即使发生概率估计较低,也应触发更严格的验证。
| 评估维度 | 低风险信号 | 高风险信号 | 对应控制动作 |
|---|---|---|---|
| 影响范围 | 单一内部团队或可隔离用户群 | 全体客户、共享服务或多业务线 | 按组织、地区或服务分批,明确排除名单 |
| 损失严重度 | 体验轻微下降,可快速恢复 | 资金、数据、合规或核心业务受损 | 增加业务审批、双人核验和补偿预案 |
| 发生概率 | 路径成熟,变更局部且充分测试 | 依赖多、逻辑复杂、首次改造 | 缩小首批范围,增加场景化验证 |
| 发现难度 | 关键指标实时可见且能分群 | 问题只在周期结算或用户投诉时出现 | 延长观察窗口,设置人工抽样和对账 |
| 恢复难度 | 开关可逆,状态兼容 | 数据不可逆或外部动作无法撤销 | 先做备份、双写校验、补偿演练或分阶段迁移 |
2. 风险敞口要把概率、影响面和暴露时间放在一起看
为了方便沟通,可以用一个简化模型估算风险敞口:风险敞口约等于潜在影响范围乘以单位影响损失,再乘以异常被发现和控制前的暴露时间。它不是用于精确预测事故成本的财务模型,而是提醒团队:同样的异常,如果影响面更大、损失更重、发现更慢,管理优先级就应更高。
例如,接口错误率短暂上升但自动熔断迅速,暴露时间较短;错误率轻微上升却持续 40 分钟、且集中在高价值客户,实际影响可能更大。仅看错误率峰值会错过风险差异,必须结合用户数量、业务价值和持续时间。
建议每次发布至少记录两个时间:从首个异常到确认的时间,以及从确认到完成保护动作的时间。它们能够揭示真正的治理瓶颈,是监控没看见、责任人没响应,还是恢复操作太慢。
3. 放量档位应匹配风险和反馈速度
放量不必总按固定百分比递增。对可以按账号隔离的功能,可从内部员工、受控试点客户、特定用户群逐步扩大;对共享底层服务,可以按实例、机房或区域控制;对数据迁移,应按数据分区、租户或时间窗口分段。每一步都要保证能观察、能暂停、能恢复。
如果异常信号需要一小时才显现,就不宜每十分钟扩大一次范围。相反,若关键指标实时、业务路径可快速验证、回滚时间很短,扩大节奏可以更快。放量间隔不是固定日历参数,而是由信号延迟与恢复能力共同决定。
4. 设定三类指标,避免把“系统正常”误当成“发布成功”
第一类是技术健康指标,例如错误率、延迟、资源使用、队列积压和依赖超时。第二类是业务结果指标,例如关键任务完成率、支付成功率、工单处理时长和数据对账差异。第三类是用户反馈信号,例如投诉、客服咨询、主动退出和功能使用异常。
每个指标都要定义口径、数据源、更新频率、分群方式、责任人和触发动作。没有责任人或动作的监控面板,只是信息展示,不是控制机制。
指标阈值应优先依据历史基线、业务容忍度和服务目标设定。若没有可靠基线,可以先采用短期保护阈值,并标注为“建议基准”或“待校准”,发布后收集数据修订。不要把示意阈值包装成行业标准。
5. 决策权限要在发布前约定
异常出现时,团队要知道谁有权暂停放量、谁能执行回滚、谁负责业务影响判断、谁对外沟通。重大风险场景可以采用“技术负责人先行保护、业务负责人同步确认”的机制,避免为了等待会议而放任风险扩大。
决策权限不等于单人承担全部责任。执行者可以有权采取可逆的保护动作,同时保留后续复核。发布负责人要保证记录决策依据、时间、影响范围和后续验证结果,这样才能兼顾速度与审计性。
五、具体案例与数据观察:用一场模拟的跨部门发布推演检查控制链
1. 案例背景:面向企业客户推出新的审批流程
以下为情景模拟,用于展示方法,不代表真实客户数据或行业统计。一家面向企业客户的业务团队计划推出新的审批流程,涉及 Web 前端、权限服务、消息通知和数据分析。团队规模约 120 人,产品、研发、测试、运维、数据、客服及客户成功共同参与。
需求目标是降低审批处理时间,但变更同时修改了权限校验和通知逻辑。风险不只在页面是否显示正确,还包括越权访问、审批记录重复、消息发送失败,以及旧流程中的待办如何处理。因此,团队没有直接以“全量上线”作为唯一里程碑,而是将功能验证、权限验证和业务结果验证分开。
发布前,团队把用户分为内部验证账号、两家愿意参与试点的客户、其余企业客户三组。首批试点覆盖常见审批路径、跨部门审批、代理审批和移动端查看;高风险权限组合另行安排受控测试,不依赖随机用户样本碰运气。
2. 准入时先固定基线、样本和退出条件
团队记录了过去两周的审批任务完成率、处理时长、消息送达率和权限异常工单数,并锁定指标口径。由于模拟案例没有真实历史数据,以下阈值仅作为情景推演:关键任务完成率较基线下降超过 3 个百分点时暂停扩量;权限拒绝异常或越权信号一旦确认,立即关闭新流程;消息送达率连续 15 分钟低于预设底线时冻结新增客户。
这些阈值的重点不在于数字本身,而在于每个信号都绑定动作。团队还定义了观察窗口:工作日高峰期至少观察 2 小时,包含审批发起、审批人处理、通知接收和结果查询;低频的月末业务场景,则不能仅凭首日表现宣布稳定。
发布责任分工也被写入同一份计划:发布负责人负责协调和状态更新,技术负责人可以暂停流量,业务负责人决定客户沟通和业务补偿,客服负责人维护问题分类,数据负责人核对指标口径。任何人发现权限风险都可直接触发保护,不需等常规例会。
3. 放量过程按业务边界推进,而非只按百分比递增
首阶段只开放内部验证账号,确认主路径和回退路径。第二阶段开放两家试点客户,但每家客户都有独立开关,避免一家的配置问题影响另一家。第三阶段按客户批次扩大,不把所有租户共享在一个无法隔离的配置组中。
模拟过程里,首批用户的技术错误率维持在预设范围,但消息送达率比基线低 4 个百分点。若只看接口健康,团队可能继续放量;由于通知指标被列为关键业务指标,发布负责人冻结扩量,通知团队检查队列与模板配置。排查发现新流程的一类审批节点没有触发原有通知订阅。
团队修复后先在内部账号验证,再对试点客户补测。由于尚未发现重复审批或权限异常,最终没有全量回滚;但他们对已经进入新流程的任务进行抽样核对,确认消息补发不会造成重复操作。这个处理体现了一个重要原则:暂停扩量与回滚不是同一动作,前者用于保护风险边界,后者用于恢复旧状态。
4. 用阶段指标判断是否继续,而不是用单个绿色信号拍板
下面的数据是情景模拟,用来展示观察表如何服务决策,不应引用为真实案例成效。发布团队对照模拟基线、试点阶段和修复后观察阶段,分别查看技术与业务信号。指标改善不自动意味着可以全量,团队还需确认样本覆盖、观察窗口和异常归因。
| 观察指标 | 模拟基线 | 首批试点 | 修复后观察 | 解释与决策 |
|---|---|---|---|---|
| 审批关键任务完成率 | 96.0% | 95.6% | 96.2% | 首批变化较小,仍需按客户与设备分群确认 |
| 消息送达率 | 98.5% | 94.5% | 98.1% | 首批出现明显退化,触发冻结扩量和配置排查 |
| 审批接口错误率 | 0.8% | 0.9% | 0.8% | 未显示明显恶化,但不能替代业务指标判断 |
| 权限异常确认数 | 0 次/日 | 0 次/观察窗 | 0 次/观察窗 | 高严重度指标,任何确认事件都应立即停止新流程 |
| 客服相关咨询量 | 12 件/日 | 18 件/日 | 14 件/日 | 需要区分正常咨询、使用困惑和真实故障 |

5. 复盘要验证控制链是否有效,不只是总结谁做错了
本次情景推演的复盘重点不是“通知配置遗漏是谁的责任”,而是检查为什么准入阶段没有识别该依赖、告警是否及时、冻结决策是否顺畅、数据是否支持定位,以及补发动作是否会产生副作用。
可转化为行动项的结论包括:发布模板增加通知订阅检查;测试场景加入跨部门审批节点;监控增加按流程类型拆分的送达率;发布面板显示冻结状态;补发操作先执行重复性校验。每项都应有责任人、完成时间和验证方式,否则复盘仍停留在会议纪要层面。
如果团队使用项目管理平台管理此类发布,可以将发布任务与缺陷、测试记录、变更审批和复盘行动项关联起来。这样做的收益是减少信息散落与责任遗漏;代价是需要维护字段、权限和状态规则。只有当跨团队协作复杂度足以抵消配置成本时,平台化管理才值得投入。
六、落地清单:从发布前到复盘后逐项检查
1. 发布前:确认范围、依赖、指标和责任人
发布前的目标不是追求文件齐全,而是让团队具备做出正确决策的必要信息。清单可以按风险等级裁剪,但影响范围、回滚方法和责任人不应缺失。
- 确认变更目的、用户价值和本次不处理的范围。
- 列明服务、配置、数据结构、第三方依赖和受影响用户群。
- 确认新旧版本兼容策略,包括读写兼容、消息兼容和数据回填。
- 定义试点样本、排除条件及用户分群规则。
- 记录技术指标、业务指标和用户反馈信号的口径、基线与数据源。
- 为每个关键指标指定责任人、告警接收人和触发动作。
- 明确暂停、回滚、数据修复和用户补偿的执行路径。
- 安排客服、运营、客户成功所需的说明、话术和升级渠道。
- 确认发布窗口覆盖关键业务活动,避开无法承受的峰值或结算期。
- 检查备用人员、访问权限、操作记录和紧急沟通渠道。
2. 发布中:核对实际状态,不把计划当作事实
计划写了放量 5%,不代表实际只有 5% 用户受到影响。配置漂移、缓存、租户映射和分批规则错误,都可能造成实际范围与计划不一致。因此,每个阶段都要核对实际覆盖人群、版本分布和关键依赖状态。
- 记录每次开始、暂停、恢复和扩量的时间与决策人。
- 验证实际覆盖范围与预定用户组一致,不只检查开关配置。
- 检查总体指标与关键用户、地区、设备、流程类型等分群指标。
- 抽样验证关键业务流程的输入、输出和下游状态。
- 将异常分为技术故障、业务规则问题、用户理解问题和外部依赖问题。
- 确保任何暂停指令都能被相关团队确认,并冻结自动扩量动作。
- 在决策记录中写明所依据的数据、尚未确认的风险及下一次检查时间。
3. 发布后:区分部署完成、验证完成和发布关闭
发布后至少要完成三类确认:服务是否稳定、业务结果是否符合预期、遗留状态是否可控。对于低频场景,应延长观察周期或设计人工抽样;对于高影响变更,要核对数据一致性和用户补偿事项。
- 确认发布范围达到计划目标,未出现未授权的提前全量。
- 检查关键指标是否覆盖足够观察窗口和代表性用户。
- 核对数据迁移、消息队列、账务记录或下游同步状态。
- 关闭临时权限、临时开关和不再需要的观察配置。
- 登记未解决问题、风险接受人、后续期限和回退条件。
- 整理用户反馈与客服工单,区分产品教育需求和真实缺陷。
- 形成复盘行动项,并验证改进动作是否降低同类风险。
4. 发布协同模板:用最少字段形成可执行记录
发布记录不需要长到无法阅读,但必须足以让未参加会议的人理解现状。建议至少保留以下字段:变更说明、影响范围、风险等级、版本与配置、试点人群、观测指标、停止条件、回滚路径、负责人、当前状态、最近一次决策及后续检查时间。
大型团队还应补充依赖团队、合规要求、数据处理边界、客户沟通状态、变更窗口和审计记录。若同一事项经常跨多个项目或服务,记录应能够关联到缺陷、测试结果、设计决策和生产事件,而不是只留在群聊消息里。
5. 发布中的快速决策表
| 观察结果 | 建议动作 | 需要补充的判断 |
|---|---|---|
| 技术和业务指标稳定,样本覆盖充分 | 按既定档位扩大范围 | 确认关键业务周期已覆盖,依赖服务无异常 |
| 总体稳定,但某一用户群明显退化 | 暂停该群扩量,保留其他安全范围 | 判断是否可按租户、地区或流程隔离 |
| 指标无异常,但样本不足或数据延迟 | 继续观察,不扩大范围 | 补充人工抽样或等待完整统计窗口 |
| 疑似高严重度权限、资金或隐私问题 | 立即冻结新变更并启动保护动作 | 先控制影响,再确认范围与根因 |
| 故障扩大且旧路径可安全恢复 | 执行回滚并验证恢复效果 | 检查数据兼容、重复操作和下游副作用 |
| 外部依赖异常,无法判断本次变更因果 | 暂停扩量,按业务影响采取临时保护 | 记录依赖状态,避免未经验证的重复部署 |

七、不同情况下的行动建议:发布方式要适配业务约束
1. 小团队、低风险、用户范围清晰
小团队不必先建立复杂审批委员会。可以使用轻量发布记录、两人交叉检查和一页式指标面板,重点保证责任明确、配置可控、回滚可执行。低风险变更可以合并准入和验证步骤,但仍要留下版本、范围和结果记录。
如果团队成员很少,不要让流程依赖某个关键个人在线。至少指定一名备用责任人,确保紧急情况下有人能暂停或恢复变更。工具可从共享文档和任务看板起步,遇到信息重复、状态不同步或审计困难时再升级。
2. 多团队并行、共享服务或中大型组织
当多个团队共享基础服务,发布风险会跨越项目边界。应建立统一的变更日历、依赖视图、服务责任目录和事件升级机制,并明确哪些团队拥有最终暂停权。共享服务的发布不能只通知直接调用方,还要识别间接依赖和下游数据消费者。
这类组织更适合将发布管理纳入可追踪的项目与交付流程,利用 PingCode 等项目管理平台集中管理发布事项、责任人、缺陷、验证任务及复盘行动。平台应服务于统一事实来源,而不是让每个团队重复填表。实施前先梳理状态流转和权限边界,再决定字段和自动化规则。
如果平台只能记录“已审批”,却不能回答当前影响哪些客户、指标由谁观察、谁能暂停发布,那么数字化只是把原来的沟通问题搬到线上。要用真实发布演练检验流程,而不是以配置完成度作为验收标准。
3. 涉及资金、权限、隐私或不可逆数据操作
这类变更要提高准入等级,不能仅靠用户比例小来降低风险。应考虑双人核验、数据备份、影子读写、对账、幂等性检查和补偿机制,并在独立环境演练失败路径。若新旧数据模型无法安全共存,可能需要先迁移兼容层,再分阶段切换流量。
发生疑似重大风险时,先阻止更多操作,再查明原因。回滚前检查是否会造成状态覆盖或重复扣款;回滚后也要验证历史数据与后续任务。此类发布可以接受更长窗口和更高的人力成本,因为恢复失败的代价更高。
4. 面向外部客户或多个地区逐步推广
客户参与试点时,应明确试点目标、问题反馈渠道、退出方式和数据使用边界。不要只挑选最配合的客户,也要覆盖具有代表性的业务流程,但避免把高风险首发压在对业务中断容忍度极低的客户上。
跨地区发布还要考虑时区、语言、监管要求、当地支持能力和业务高峰。某地区用户比例很小,不代表影响小;如果该地区承担独立结算或关键客户服务,局部异常也可能产生重大影响。地区切分应与组织和业务边界共同设计。
5. 依赖外部供应商或第三方服务
第三方依赖可能没有与你同步发布的节奏,也未必提供足够细粒度的指标。发布前要确认接口限额、版本变更、超时策略、降级行为和供应商通知渠道。若外部服务故障时没有可靠降级方案,灰度范围应更保守,观察窗口也要覆盖依赖的实际使用时段。
发生异常时,保存请求样本、时间戳、响应码和供应商状态,避免仅凭“看起来像第三方问题”就结束排查。内部团队仍需控制重试、队列积压和用户侧提示,因为外部故障可能被内部重试机制放大。
6. 发布后的业务信号延迟明显
低频交易、月度结算、周期性报表和长周期审批,无法靠短时间内没有告警来证明安全。可以采用影子运行、历史数据回放、分区对账和人工抽样等方式提前验证,并把正式关闭时间设在关键周期验证完成之后。
如果业务无法等待完整周期,应明确接受的剩余风险,并指定风险接受人、补偿方案和事后核对期限。团队可以选择先扩大到可隔离的小范围,而不是在全量与完全不发布之间二选一。
八、不同情况下的取舍:没有免费的风险控制
1. 更快交付与更强验证之间的取舍
增加测试和观察时间会降低某些风险,却也会延长功能价值到达用户的时间。取舍应看风险是否可逆、失败代价是否可控,以及市场或业务窗口是否紧迫。对可快速关闭且无数据副作用的体验变更,可以采用更快节奏;对账务、权限或数据结构变更,应接受更长验证周期。
不要把“速度”简单理解为减少步骤。若发布后因为监控不足、责任不明而花数天排查,表面上提前上线,实际上总交付周期更长。更好的速度来自可重复的准入、快速发现和安全恢复。
2. 用户样本代表性与风险隔离之间的取舍
试点人群越接近真实用户,越有机会发现真实问题;但真实客户承受的影响也更大。内部员工试点风险低,却可能缺少复杂权限、真实业务量和客户环境差异。企业客户试点更有代表性,但需要沟通、支持和明确退出安排。
可采用分层样本:先内部覆盖主要技术路径,再选择少量具有代表性的客户,最后扩大到更多用户。每一层都要说明它能够验证什么、不能验证什么,避免把“内部通过”误解为“客户环境已验证”。
3. 自动化控制与人工判断之间的取舍
自动化适合执行明确、可重复、低歧义的动作,例如达到阈值后冻结新增流量、发送告警或记录时间。人工判断适合处理多指标冲突、用户影响难量化和外部事件不确定的场景。成熟机制不是全自动,也不是全部靠人,而是让自动化尽早保护边界,让人负责解释复杂情境。
自动回滚也需要限制条件。若指标存在噪声,瞬时波动就触发回滚,可能造成反复切换;若阈值设置过宽,自动化又会失去保护价值。应通过历史数据回放、演练和小范围运行校准触发条件,并设计人工覆盖和事后复核。
4. 统一标准与团队自治之间的取舍
组织级标准适合统一发布状态、风险术语、关键责任和审计字段;团队自治适合决定具体放量方式、指标和验证方案。标准定得太细,所有项目被同一流程拖慢;标准过于宽松,又会造成团队之间无法协同和比较。
比较实用的边界是:组织统一底线,业务团队拥有策略选择权。统一底线包括责任人、影响范围、停止条件、恢复方法和决策记录;具体批次、观察窗口和验证指标则根据业务风险制定。
5. 记录完整性与执行负担之间的取舍
记录不足会让团队无法追溯谁在何时做出什么决定;记录过多则会导致复制粘贴、字段失真和流程绕行。应优先记录能改变决策的事实,例如风险范围、指标口径、阈值依据、异常时间、操作记录和责任人,而不是把每次沟通逐字归档。
对重复发布,可以复用经过验证的模板,但不能机械复制上次结论。每次都要重新检查变更范围、依赖和基线是否改变。模板是减少遗漏的工具,不是替代判断的借口。
6. 分批发布与整体一致性之间的取舍
按租户或地区分批可降低影响范围,却可能造成新旧版本长期并存。若新旧版本之间存在数据格式差异、接口契约冲突或用户协作需求,混合状态本身就可能产生问题。团队必须评估并存时间、兼容策略和最终收敛计划。
如果系统无法安全支持新旧版本共存,就不要为了形式上的灰度强行分批。可以先采用影子验证、低峰切换、快速回退和强制数据兼容,或安排更严格的维护窗口。发布策略要服务于系统真实能力,而不是服从一个固定方法论。
九、建立持续改进机制:让每次发布降低下一次的不确定性
1. 复盘指标关注控制能力,而不只关注事故数量
只统计事故次数,无法判断团队是在进步还是只是运气较好。建议持续观察异常发现时间、保护动作耗时、回滚成功率、发布后缺陷率、指标覆盖率、复盘行动完成率和紧急发布占比。这些指标反映的是组织能否发现、限制和恢复风险。
每项指标都要避免错误激励。例如过度追求零回滚率,可能让团队不敢在适当时候停止扩量;过度追求发布速度,可能导致跳过必要验证。指标应配合定期案例复核,而不是单独用于排名或问责。
2. 将复盘结论变成流程、工具或设计改进
“加强沟通”“提高重视”不是可验证的改进。有效行动项应说明改变什么、由谁负责、何时完成,以及如何证明有效。例如新增一个发布准入校验、调整告警分群、补充回滚演练,或改造数据写入为幂等操作。
如果同一类遗漏反复出现,优先检查系统设计和流程默认值,而不是连续要求人员更细心。把风险控制嵌入自动检查和可见状态,比依赖每次会议提醒更稳定。
3. 定期演练暂停、回滚和跨部门通知
预案写得完整,不代表团队能在压力下执行。至少要演练一种正常暂停、一种故障回滚和一种依赖服务异常场景,观察操作耗时、权限是否可用、负责人是否能联系到、业务沟通是否准确。
演练不必制造真实客户影响,可以在预生产环境、影子流量或受控测试租户中完成。重点是发现预案与实际权限、系统行为和协作路径之间的差异,并据此修正。
4. 按业务变化重新校准风险,而不是永久沿用旧等级
某个功能最初可能只影响内部用户,后来接入共享服务、扩展到更多地区,风险等级就会变化。历史上安全的发布方式,不保证在新的用户规模、数据结构和依赖关系下仍然安全。
每次发布都应检查“风险条件是否改变”:流量是否增长,依赖是否新增,用户是否跨组织,数据是否变成不可逆,观察是否更慢。变更类型相同,不等于风险相同。
十、总结:真正成熟的灰度,是团队可以有依据地前进,也可以及时停下
灰度发布管理的价值,不在于把全量发布切成几个百分比,而在于让组织在不确定性中有序做决定。有效机制要把用户范围、技术变化、业务结果、风险阈值、回滚能力和跨部门责任连成一条可验证的控制链。
我最看重的不是团队有没有一套漂亮流程,而是异常出现时是否能在几分钟内回答:影响谁、损失是什么、现在停什么、谁来执行、如何确认恢复。能够快速回答这些问题的团队,才真正拥有发布控制能力。
下一步可以从最近一次发布开始做一次小型复盘:找出一个没有明确样本、一个没有绑定动作的指标,以及一个责任交接不清的节点。先补齐这三个缺口,再选择一场中等风险变更演练暂停和恢复流程。不要急着建设庞大制度;先让每一次发布都具备清楚的准入条件、可观测证据和可执行退出路径,再逐步把有效做法沉淀成组织能力。
常见问题解答(FAQ)
1. 灰度发布到底应该按什么比例推进,才能兼顾风险和发布效率?
我以前一直按10%、30%、50%、100%的固定比例做灰度,结果有一次首批用户刚好集中在高频场景,10%的流量反而暴露了大部分问题。我想知道,灰度比例是不是不应该只看流量,而应该结合用户类型、业务风险和观测能力来决定?
灰度比例不应套用固定模板,核心是让首批样本同时具备“可控、可观测、可回滚”三个条件。实操中,我更建议先按用户风险分层,再决定流量比例:内部员工或测试账号可先占1%至5%,低频普通用户可推进到5%至10%,高价值客户、核心交易链路和强合规场景则应单独建立灰度组,而不是简单混入总流量。
可以用一个简单的判断公式:灰度规模=可接受损失÷单用户潜在损失。如果一次错误可能导致订单重复、资金错扣或数据写入异常,哪怕只影响1%的用户,实际损失也可能高于普通页面故障。因此,支付、结算、权限、数据迁移类功能,首批灰度最好控制在可精确识别的用户集合内;推荐、展示、文案类功能,才适合按流量比例扩大。
我通常会设置四个阶段:验证环境或内部用户、5%业务用户、20%至30%目标用户、全量发布。每一阶段至少观察一个完整业务周期,而不是发布后看30分钟没报警就继续推进。对于电商促销、月底结算、工作日早高峰等具有明显时间特征的业务,观察窗口应覆盖关键峰值。
一个更实用的判断表是:低风险界面改动可采用5%,30%,100%;普通业务流程可采用1%,10%,30%,100%;资金、权限、库存和数据结构改动应采用指定用户,1%,5%,20%,100%。比例只是表面,真正决定能否扩大灰度的是错误率、核心转化率、接口延迟、人工投诉和数据一致性是否同时稳定。
2. 跨部门灰度发布如何划分责任,避免出现问题后互相甩锅?
我参与过一次跨部门发布,产品、研发、测试、运维都在群里,但没有人明确负责最终放量,异常发生后大家都在等别人判断。想知道一份真正能落地的灰度发布责任清单,应该怎样划分角色和升级路径?
灰度发布最容易被忽略的不是技术方案,而是“谁有权暂停、谁有权回滚、谁负责通知”的决策边界。我的经验是,不能只在群里写“相关同学关注”,而应在发布单中明确四类角色:业务负责人负责判断业务影响,研发负责人负责技术处置,测试负责人负责验收口径,发布协调人负责推进、记录和升级。
建议采用一张最小责任表:产品负责人确认目标指标和不可接受的业务后果;研发负责人确认开关、版本和回滚脚本;测试负责人确认主流程、异常流程及兼容性结果;运维或平台负责人确认监控、告警和容量;客服或运营负责人准备用户解释与投诉分流;最终发布负责人拥有暂停和回滚的执行权。
这里最关键的是最后一个角色必须唯一,否则出现异常时会陷入多人会商。我在实际排查中发现,很多团队把“发现异常”和“判断是否回滚”混成一件事,导致决策延迟。
更稳妥的做法是提前设定红线,例如核心接口5分钟错误率超过1%、支付成功率下降超过0.5个百分点、P99延迟连续10分钟超过基线30%、出现一例不可逆数据错误,就自动暂停放量;涉及资金或权限越权时,不等待指标累计,直接停止。
跨部门协作还需要规定时间节点:发布前一天完成风险评审,发布前30分钟完成监控和回滚演练,发布后每15分钟记录一次关键指标,出现红线后5分钟内完成初步分级,15分钟内决定暂停或回滚。这样做的价值不在于让流程变复杂,而是把争论从事故发生后提前到发布前,让每个人在没有压力时先做出判断。
3. 灰度发布期间应该监控哪些指标,才能真正发现业务风险?
我发现团队通常只盯着CPU、内存、错误日志和接口耗时,但这些指标正常时,用户仍然可能无法下单、无法登录或看到错误价格。我想建立一套既能覆盖技术问题,又能及时发现业务损失的监控指标体系,具体应该怎么设计?
灰度监控不能只看系统是否存活,而要同时回答三个问题:系统有没有报错,用户能不能完成关键动作,业务结果有没有偏离。建议把指标拆成四层,而不是把几十个监控项堆在一个大盘里。第一层是技术健康指标,包括HTTP错误率、超时率、P95和P99延迟、线程池、连接池、队列堆积和资源使用率;
第二层是功能指标,包括登录成功率、下单成功率、支付回调成功率、消息发送成功率和关键接口漏斗转化;第三层是数据一致性指标,例如订单数与支付单数的差异、库存扣减与发货单数量的差异、主从数据延迟;第四层是用户和业务反馈,包括客服工单、退款率、人工补单量、异常投诉和渠道转化率。
一个常见坑是只看绝对值,不看对照组。灰度发布最好保留未发布用户作为对照,使用“灰度组指标减对照组指标”的差值判断,而不是单纯观察灰度组是否超过固定阈值。例如整体支付成功率仍有99%,但灰度组只有97.8%,对照组为99.1%,这已经是明显风险;如果只看全站平均值,很可能被正常流量稀释。
我建议发布前至少记录过去7天同一时段基线,并为每个核心指标写清楚观察窗口和动作。示例:错误率连续5分钟高于基线0.5个百分点,暂停扩量;核心转化率较对照组下降2个百分点,回滚或关闭功能开关;数据对账出现无法自动修复的差异,立即停止写入。
指标数量不宜过多,首屏最好控制在10至15项,确保值班人员在几分钟内能判断“继续、暂停还是回滚”。
4. 没有完整自动化平台时,如何用清单和工具把灰度发布真正落地?
我们团队规模不大,暂时没有能力搭建复杂的发布平台,很多灰度动作依赖人工操作和群消息,最容易漏掉回滚验证、配置记录和发布后的复盘。我想知道,在工具不完善的情况下,怎样用最低成本建立一套可执行的灰度发布机制?
工具不足时,不要先追求大而全的平台,先建立一条可审计的最小闭环:发布申请、风险评估、灰度配置、指标观察、暂停或回滚、结果复盘。用项目管理系统、工单系统或协作表格都可以承载,关键是每一步都有负责人、截止时间、证据和下一步动作。
我建议先做一张发布清单,至少包含以下字段:版本号、变更范围、影响用户、灰度规则、开始时间、观察窗口、核心指标、回滚条件、回滚负责人、业务通知人、验证结果和最终结论。对高风险变更,再增加数据库备份确认、兼容性验证、旧版本保留时间和数据修复预案。
没有这些字段时,发布记录往往只能证明“发过”,无法证明“为什么发、出了问题怎么停”。低成本工具组合可以这样设计:代码仓库保存版本和配置变更;监控系统保存技术指标;业务数据看板保存转化和对账指标;某项目管理工具负责任务、审批、责任人和时间线;即时通讯群只用于提醒,不作为唯一记录。
群消息适合快速沟通,却不适合沉淀决策,因为消息容易被刷走,也很难追踪谁在什么时间批准了放量。我曾见过一个很有效的简化做法:把发布拆成四张卡片,分别是“发布前检查”“首批灰度”“扩大范围”“关闭与复盘”,每张卡片设置必填项和阻塞条件。
只要“回滚演练未完成”“监控链接缺失”或“业务负责人未确认”,下一张卡片就不能开始。这样即使没有自动化编排,也能把人为遗漏从经验问题变成流程约束。工具选择的判断标准不是功能数量,而是能否留下完整证据、能否快速找到责任人、能否在异常时一键停止后续动作。
对于小团队,先把发布流程标准化,通常比立即采购复杂平台更有效;当每月发布次数、参与部门和变更风险持续上升,再考虑引入自动审批、自动扩量、指标联动和回滚编排。
核心关键词
文章包含AI辅助创作:灰度发布管理方法大全:跨部门团队发布管理风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530321
读者评论
我们之前也按比例逐步放量,但首批多是内部员工,确实没覆盖到真实客户的权限和交易路径。现在会先按用户类型挑样本,比例反而放在后面考虑。
关闭开关不等于恢复数据”这点很实际。想请教一下,涉及已触发下游通知或订单状态变化时,补偿方案通常由谁验收,发布前怎么确认它真的可执行?
风险评分适合用来暴露分歧,不过具体分数容易让人误以为很精确。我们更倾向于把高影响场景设成硬性准入条件,再用评分决定观察范围和审批深度。
