发布审批最常见的失败,不是审批人太少,而是团队把“点了通过”误当成“可以安全发布”。在一个包含产品、研发、测试、运维、客服和业务运营的发布场景里,真正需要回答的是:这次变更影响谁、证据是否充分、出了问题谁能止损、发布后怎样确认结果。把这些问题变成清晰的准入条件、责任边界和可追溯记录,发布审批才算从0到1建立起来。
一、先讲核心结论:审批不是签字,而是风险决策
1. 发布审批要批准的是风险,而不是流程动作
我判断一套发布机制是否有效,通常先看三个问题:审批人能否看懂变更影响,关键风险有没有对应证据,批准后是否有人负责观察和回退。如果审批页面只有“同意”“拒绝”,却没有版本、影响范围、验证结论和回退方案,审批记录再完整,也只是留痕,不是风险控制。
发布审批的核心产物,不是一个通过状态,而是一项有边界的决策:在已知影响范围、当前证据和预案条件下,允许某个版本在某个时间窗口内,以某种方式进入生产环境。
因此,一次完整审批至少要关联五类信息:发布对象、业务影响、验证证据、执行窗口、异常处置。审批人不是替团队重新测试,而是确认这些信息足以支持决策;执行人也不能把“审批通过”理解为风险已经消失。
2. 先把最小闭环跑通,再逐步增加控制
从0到1不意味着一开始就建立复杂的委员会、几十个审批字段和多层签核。我更建议先做到“一个发布单、一名明确负责人、一组可核验证据、一条回退路径、一份发布后结论”。流程跑通后,再根据风险和数据补充分级、自动化校验与跨部门规则。
- 输入:变更内容、版本范围、计划时间、影响系统和业务。
- 判断:测试是否完成、依赖是否就绪、风险是否可接受。
- 授权:由有相应职责的人在明确范围内批准。
- 执行:按照窗口、批次和监控计划发布。
- 反馈:确认结果、记录异常,并将经验纳入下一次决策。
如果一个团队只能先改一件事,我会先改审批材料,而不是先买工具或增加审批层级。审批人看不到事实,流程越复杂,等待越长;输入标准清楚,很多低风险发布反而可以走轻流程。
3. 审批时长不能单独代表效率
“平均审批耗时下降”听起来是好消息,但它可能来自材料更清楚,也可能来自审批人习惯性点击通过。只有把耗时与一次通过率、上线后异常率、回退率和审批补充次数放在一起看,才能分辨效率改善究竟来自流程优化,还是控制能力下降。
| 观察结果 | 可能的解释 | 下一步判断 |
|---|---|---|
| 耗时下降,一次通过率上升 | 提交材料更完整,规则更清楚 | 抽样检查审批意见和上线结果,确认质量没有被牺牲 |
| 耗时下降,异常率上升 | 审批可能过于形式化,或风险分级失准 | 复核高风险变更准入项、验证证据和回退条件 |
| 耗时上升,退回次数也上升 | 材料质量或责任边界存在问题 | 定位反复补充字段,优化模板和前置检查 |
| 耗时上升,异常率下降 | 额外控制可能确实降低了风险 | 评估控制收益是否值得其等待成本 |
二、背景和真实场景:跨部门协作为什么容易卡在“等审批”
1. 同一项发布,各部门看到的不是同一种风险
研发关注代码和依赖是否可控,测试关注覆盖范围与缺陷状态,运维关注容量、监控和回退,业务关注用户路径、交易窗口与收入影响,客服关注问题口径和用户解释。每个部门都可能是对的,但如果没有共同的发布对象和证据格式,大家讨论的就不是同一个风险。
典型现场是:研发认为变更只改了一个接口,业务却发现该接口被多个活动页面调用;测试说主流程通过,客服提出历史用户迁移后会出现不同提示;运维拿到的发布计划没有依赖清单,无法判断是否需要同步扩容。审批看起来慢,实质上是影响信息到得太晚。
2. 等待时间常被误判为审批人的问题
我会把发布周期拆成“准备时间、等待时间、实际执行时间、观察时间”,而不是只盯着审批节点。审批人在流程里停留两天,可能是迟迟没有处理,也可能是发布单缺少测试报告、业务确认或依赖方意见。两种情况需要完全不同的改法。
尤其要区分审批等待和材料补齐等待。前者可以通过授权、值班安排或时限规则改善;后者需要改善提交质量、变更评审和跨部门沟通。如果把二者合并成“审批慢”,团队很容易对审批人施压,却没有解决信息缺口。
3. 发布管理要同时处理“流程”和“上下文”
一个发布审批单不应只承载状态,还应能让相关人快速理解上下文:这次发布对应哪个需求或缺陷、包含哪些代码或配置、依赖哪些服务、影响哪些客户、验证在哪个环境完成。没有关联关系,审批人只能依赖提交者的口头解释,复盘也难以把生产结果追溯到具体变更。
对于100人以上、业务线和系统较多的组织,协作对象往往不止一个研发小组。可以借助 PingCode 这类面向中大型团队的项目管理平台,把需求、任务、缺陷、测试和发布记录串联起来;但平台本身不会替团队定义风险标准。先统一对象、字段和责任,再配置系统,才不容易把混乱自动化。
4. 用发布链路定位问题,不要用部门标签归因
“研发总是拖到最后”“业务审批太慢”这类判断缺乏可行动性。更有效的做法是把每一次发布拆成节点,记录节点进入、退出时间,以及退回原因。这样才能看出瓶颈到底在需求冻结、测试证据、业务确认、审批授权,还是执行窗口协调。

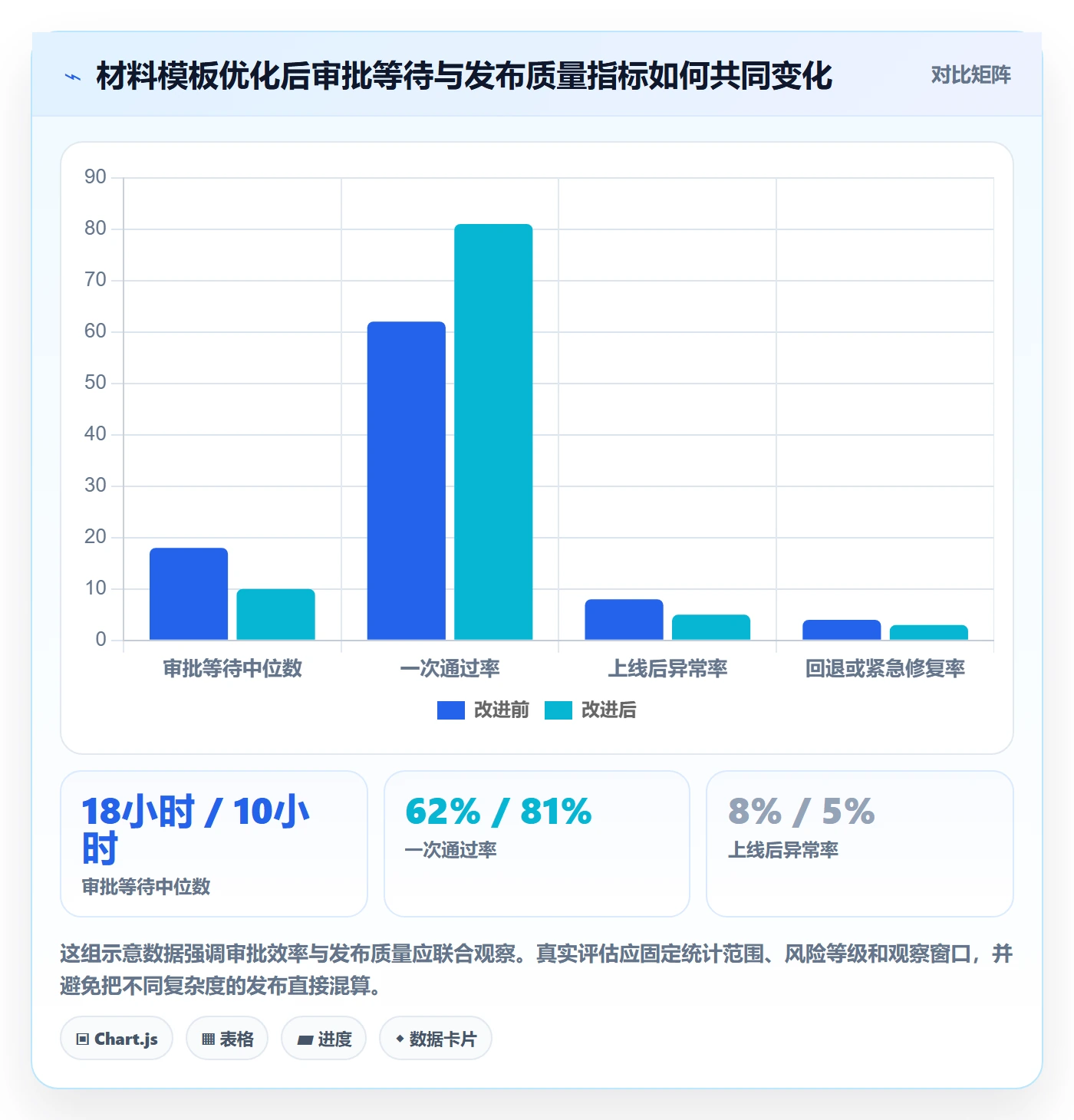

下图是用于说明诊断方法的情景模拟数据,不是行业基准。它展示了一个团队在流程盘点时,如何用等待时间而非主观印象寻找改进入口。

三、常见误区:看起来更严格,不代表更安全
1. 误区一:所有变更都走同一套审批
低风险文案调整与涉及资金、权限、核心数据迁移的变更,所需证据和授权不应相同。所有事情都走重流程,会造成审批疲劳:真正重要的发布被淹没在大量低风险请求中。所有事情都走轻流程,又会让关键变更缺少必要的独立检查。
更合理的做法是先定义风险分级,再决定流程强度。风险分级不要只看代码改动量,还要看业务影响、可逆性、影响用户数量、数据敏感度、依赖复杂度和发生问题后的恢复时间。
2. 误区二:审批人越多,风险越低
多人会签并不自动增加控制。若每个人都假设别人看过细节,责任反而会稀释;若多个审批人重复检查同一件事,流程只会变长。我的判断标准不是“签字人数”,而是每个角色是否承担了不同且明确的判断责任。
- 技术负责人确认变更范围、技术依赖和实现风险。
- 测试负责人确认验证范围、遗留缺陷和测试结论。
- 业务负责人确认影响对象、业务窗口和业务验收条件。
- 运维或发布负责人确认执行计划、监控告警和回退准备。
低风险事项可以由明确授权的责任人完成必要检查;高风险事项才引入相互独立的复核。团队不必追求所有角色都对所有字段表态,而要保证每一项关键风险都有对应的判断责任人。
3. 误区三:审批通过就等于测试通过
审批是对发布条件和剩余风险的决策,测试是对产品行为的验证,两者不能互相替代。审批人可以确认测试结论已提供,却不应只凭“已测”两个字推断质量充分;测试负责人也不应替业务负责人决定是否适合在某个商业窗口上线。
发布材料至少要说明测试范围、环境、关键结果、未覆盖场景和已知限制。若测试未覆盖某项高影响路径,应明确由谁接受这一风险、通过何种监控或分批策略降低影响,而不是把缺口藏在“审批通过”里。
4. 误区四:有回退按钮就有回退能力
回退方案不是一句“必要时回滚”。数据库结构变更、外部接口契约、用户数据迁移和不可逆业务操作,可能无法靠简单回退版本恢复。要确认回退是否已验证、所需权限是否可用、执行需要多久、回退后数据如何处理,以及回退本身会不会引发更大影响。
可回退性必须按具体变更验证。对不适合回退的变更,可以设计前向修复、开关隔离、分批放量或只读保护;关键是明确触发条件和负责人,而不是在发布单里填一个看似完整的方案名称。
5. 误区五:审批系统里有状态,就有可追溯性
状态只能说明流程走到了哪里,不一定能说明当时为什么批准。可追溯记录应包括提交版本、审批意见、证据链接、审批时间、执行批次、异常处置和最终结论。尤其要记录审批时已知的限制,避免事后把当时的合理决策改写成“没人发现”。
一个容易被忽略的细节是审批范围变化。版本、影响用户、执行窗口或回退方案发生实质变化时,原审批不应无条件沿用。可以定义“哪些变化触发重新评估”,避免小修改过度返工,也避免重大变更借旧审批绕过检查。
四、专业判断逻辑:从风险分级到审批责任
1. 先定义发布对象和变更边界
审批开始前,团队必须能回答“批准的到底是什么”。发布对象可以是一个版本、一组服务、一次配置变更、一次数据迁移或一个分阶段放量计划。若提交单将多个系统、多个业务目标和不同时间窗口混在一起,审批人很难判断批准范围,执行人也很难在出现问题时快速定位。
建议为每次发布建立唯一标识,并关联需求、缺陷、代码版本、测试记录、依赖服务和操作单。更改对象后,记录新旧版本及差异。这样不仅利于审批,也为发布后问题归因、审计和后续改进提供可信线索。
2. 风险分级看“影响、可逆、暴露、恢复”
我不建议用“改动行数”作为风险主指标。行数少的权限配置可能影响全体用户,行数多的纯视觉调整却可能风险较低。更实用的评估维度是:影响范围有多大、失败后果有多重、变更能否快速恢复、用户暴露速度有多快、依赖链有多复杂。
| 维度 | 需要问的问题 | 可能触发的控制 |
|---|---|---|
| 影响范围 | 影响多少用户、服务、地区或关键业务流程? | 分批发布、业务确认、扩大监控覆盖 |
| 业务后果 | 错误会造成体验下降、交易损失、数据问题还是合规风险? | 提高审批层级,补充专项验证或应急预案 |
| 可逆性 | 能否恢复到原状态,数据和外部依赖是否可逆? | 预演回退、设计前向修复、设置隔离开关 |
| 暴露速度 | 一次发布会立即触达所有用户,还是可以逐步放量? | 灰度发布、阶段验收、放量门槛 |
| 依赖复杂度 | 是否跨服务、跨团队、跨供应商或跨数据链路? | 依赖方确认、联合演练、统一窗口协调 |
风险等级应当决定控制强度,而不是替代专业判断。可设置低、中、高三级作为起步,但必须提供升级规则。例如涉及敏感数据、权限模型、资金结算或不可逆迁移时,即使其他分值较低,也应触发高风险复核。
3. 将“风险等级”映射到“证据要求”
只给发布打低中高标签,却不改变证据要求,分级就没有管理价值。低风险变更可以采用简化验证和授权发布;中风险变更需要完整测试结果、影响范围和监控计划;高风险变更还应有独立复核、回退或前向修复演练、分阶段放量方案及明确的业务窗口。
证据不一定要塞进审批页面。链接到可访问的测试报告、监控面板、变更记录或演练结果即可,但链接必须稳定、权限可用,且能看出结论与具体版本的对应关系。审批时才发现证据无法访问,是流程设计的问题,不该留给审批人临时解决。
4. 用责任矩阵消除“大家都参与、没人负责”
跨部门发布最怕的是责任看似共享,关键动作却没有唯一负责人。每个发布环节应明确执行者、最终负责者、需要咨询的人和需要知会的人。审批权也要和责任相匹配:批准者有权接受相应风险,执行者有权在条件不满足时暂停发布。
| 环节 | 主要负责角色 | 应提供的输出 | 不得含糊的边界 |
|---|---|---|---|
| 变更准备 | 产品或变更提出人 | 目标、范围、影响对象、计划时间 | 发布内容变更后需更新范围 |
| 技术评估 | 研发负责人 | 依赖、技术风险、配置与数据影响 | 不能将未确认依赖默认为无影响 |
| 质量验证 | 测试负责人 | 测试范围、结论、遗留问题 | 未覆盖项须明确说明 |
| 业务确认 | 业务负责人 | 业务窗口、验收口径、用户通知要求 | 业务接受风险不等于技术风险已消除 |
| 发布执行 | 发布负责人或值班人员 | 执行记录、监控结果、停止或回退决定 | 发现条件不符时可以暂停 |
5. 设计“停止条件”,比只写成功标准更重要
发布计划通常写“验证功能正常”,但很少写“出现什么情况立即停止”。没有停止条件,执行人员会在异常发生时临时争论,错过控制影响的窗口。停止条件可以包括关键错误率超过阈值、核心交易失败、延迟持续恶化、数据校验不一致或客服反馈集中出现某类问题。
阈值应来自业务基线和系统特征,不能机械照搬其他团队。对高峰业务,应考虑正常波动;对低频关键交易,单看百分比可能掩盖少量但严重的失败。必要时同时采用绝对量、比例、持续时长和业务影响来判断。
6. 让审批意见能改变动作
审批意见如果只写“同意”“注意风险”,对执行几乎没有帮助。更有用的意见会明确条件,例如“仅允许先放量至指定人群,观察关键指标达到约定标准后再继续”,或“需在业务窗口前完成数据备份校验,否则取消本次发布”。条件应可验证、可追踪,并注明由谁确认。
同样,拒绝也要有原因分类。材料缺失、风险不可接受、窗口不合适、依赖未就绪和技术方案不清,是不同的问题。拒绝原因能反映流程在哪些输入环节失效,长期统计后可以把改进资源投到真正的瓶颈上。
五、具体案例与数据观察:用一次模拟发布推演流程
1. 案例背景:订单状态调整牵涉多个团队
以下是一个匿名化情景推演,用于演示如何设计审批,不代表某家公司的公开统计。一家线上服务团队准备调整订单状态计算逻辑,同时更新客服后台展示和一项数据报表。参与方包括产品、研发、测试、运维、业务运营和客服。
最初,团队把变更描述为“优化订单状态展示”,研发估计改动范围较小,准备在常规窗口发布。测试验证了主流程,但没有覆盖历史订单数据;客服没有收到口径变化说明;报表团队则发现新旧状态映射可能影响次日统计。若只看代码变更量,这项发布可能被判为低风险;从数据影响和跨系统依赖看,它至少需要中风险控制。
2. 第一轮检查:把模糊描述变成可验证的问题
我会先要求提交人补齐四类信息:哪些用户和订单受影响、状态映射如何变化、历史数据是否重算、报表是否需要同步调整。随后,研发说明实现与依赖,测试补充历史数据抽样和边界场景,客服确认展示文案与问答口径,报表负责人确认统计规则及生效时间。
这一轮的重点不是把表单填满,而是把“展示优化”拆成能被验证的变更项。只要一个部门无法说明影响,就应视为仍有未知项,而不是默认它没有风险。未知项如果不能在发布前消除,就必须明确接受人和额外防护。
3. 第二轮决策:按影响面设置分阶段发布
团队确认变更涉及历史数据映射,直接全量发布的回退难度较高。最终采用先内部账号验证,再小比例用户放量,最后扩展至全量的方案;每个阶段检查订单状态分布、核心交易成功率、客服反馈和报表差异。放量不是为了制造复杂度,而是将一次大范围暴露拆成多个可观察、可停止的决策点。
如果阶段指标不符合预期,执行人暂停扩大范围。由于历史数据处理未必能简单回滚,方案还明确了数据修复脚本的验证方式、负责人和使用条件。业务负责人接受的是一个带有观察窗口和停止条件的发布计划,而不是笼统批准“上线”。
| 发布阶段 | 目标 | 关键检查 | 升级条件 |
|---|---|---|---|
| 内部验证 | 确认流程、权限与展示逻辑 | 关键状态转换、历史订单抽样、日志完整性 | 出现状态不一致则停止并修复 |
| 小范围放量 | 观察真实用户环境中的异常 | 交易成功率、错误量、客服反馈、报表差异 | 关键指标超出预设容忍范围则暂停扩量 |
| 扩大范围 | 验证系统负载和跨部门准备情况 | 服务延迟、数据一致性、客服处理能力 | 依赖服务异常或数据差异扩大则停止 |
| 全量与观察 | 完成切换并确认稳定 | 全量状态分布、业务结果、遗留问题 | 达到观察时限且各负责人确认后关闭发布 |
4. 用示意数据展示“通过率”为什么不够
下表中的数字是情景模拟,不是行业平均值。它说明同一个团队可以通过更完整的提交材料减少反复补充,但仍应同时检查发布后结果,避免只追求一次通过。

5. 数据观察要有口径,不要把小样本包装成结论
发布数据容易受到版本复杂度、业务季节性、发布频率和团队结构影响。若改进前统计的是所有发布,改进后只统计低风险发布,审批耗时下降没有可比性。至少要记录风险等级、变更类型、团队、时间窗口和发布结果,必要时按同类变更做前后对照。
对于故障率等低频指标,短期样本不足以支撑强结论。比如一个季度只发生少数发布事件,单次事故就会显著改变比例。此时要同时看事件严重程度、未遂事件、流程缺陷和控制执行情况,不应仅凭一个百分比宣布成功或失败。
6. 从案例提炼可复用的判断
- 描述越模糊,审批人越容易依靠经验猜测,风险也越难追溯。
- 跨系统影响应在发布前确认,不能依赖上线后由下游团队发现。
- 无法简单回退的变更,要把分阶段放量、数据保护和修复路径纳入审批。
- 每个阶段都要有观察指标和停止条件,否则分批发布只是在分批执行,没有形成控制。
- 数据结论必须与风险等级和变更类型匹配,不能用一个总平均值替代具体诊断。
六、从0到1落地:把规则变成团队每天能执行的动作
1. 第一步:盘点过去的发布,不先画理想流程
先抽取最近一段时间的发布记录,覆盖正常、延期、退回、紧急和发生异常的情况。样本不必一开始追求巨大,但要包含不同风险和团队。逐项记录提交内容、涉及部门、等待时间、退回原因、执行结果和异常处理,重点找反复出现的断点。
访谈时不要只问“流程哪里不好”,而要问具体事件:“这次审批为什么退回?缺少什么证据?谁在什么时候才知道变更?执行前最后一个未确认事项是什么?”事实问题比抽象评价更容易定位机制缺口。
2. 第二步:定义准入条件和发布单最小字段
表单字段应服务决策,不要为了显得专业而堆叠信息。初期可以包含以下内容,并在使用几轮后删除无人使用、无法判断或只是重复录入的字段。
- 发布名称、唯一编号、目标版本与计划窗口。
- 变更目标、影响服务、影响用户和业务范围。
- 关联需求、缺陷、代码版本、配置项和依赖方。
- 测试范围、结论、未覆盖项和遗留风险。
- 风险等级、等级判断依据和风险接受人。
- 执行步骤、监控指标、停止条件与回退或修复方案。
- 审批角色、最终决定、附加条件和审批时间。
- 发布后结论、实际异常、用户反馈和后续行动。
字段设计要避免让提交者用一段长文本回答所有问题。结构化字段便于检查和统计,补充说明则用来表达特殊情况。附件或链接应可访问,且能对应具体版本;不应要求审批人从多个聊天群里拼出完整事实。
3. 第三步:建立分级规则和授权范围
先用低、中、高三级降低理解成本,再为每一级规定不同的证据、审批角色和发布策略。规则要写明升级条件和例外条件。比如,一个原本低风险的变更,如果包含权限变更或不可逆数据操作,应自动升级;紧急修复可以缩短审批链,但不能失去事后复核与记录。
授权范围要落到角色和有效期。避免把审批权长期集中在少数负责人身上,也避免授权范围模糊到任何人都能代表业务接受风险。人员变动、组织调整和系统归属变化后,应定期检查授权表是否仍然有效。
4. 第四步:定义工作流状态和每个状态的进入条件
状态不宜过多,但每一个状态都要回答“谁下一步行动、要做什么、完成标准是什么”。例如,草稿、待准备检查、待技术评估、待质量确认、待业务批准、待执行、执行中、观察中、已完成、已取消等,是否都需要取决于团队协作边界。
避免让状态仅仅表示“轮到某部门”。如果进入“待业务批准”时,测试结论和影响范围仍为空,工作流只是把缺陷推给下一个人。可以设置必填校验、前置条件和退回原因,让问题在最接近信息源的位置被发现。
5. 第五步:选择试点,控制变更范围
试点优先选发布频率稳定、参与角色完整、业务风险可控且愿意复盘的团队。不要一开始覆盖所有系统,也不要只找一个流程特别简单、无法暴露问题的团队。试点应明确开始和结束条件,例如完成若干轮不同风险发布,或覆盖一次正常窗口和一次异常处置演练。
试点期间应保留流程前后的对照数据,并记录规则例外。例外不是一定要消灭的坏事;它可能说明规则过度僵化,也可能说明有人绕过必要控制。关键是每次例外都说明原因、批准人、有效范围和补偿控制。
6. 第六步:做发布后复核,而不是只做发布前审批
发布后复核要确认预期是否实现、监控是否有效、实际风险是否与审批时判断一致。若发生异常,复盘重点不应只落在“谁操作失误”,还要问:风险是否被识别、证据是否可信、停止条件是否清楚、授权是否合理、信息是否及时传递。
轻微变更可以采用抽样复核;高风险发布、回退和紧急变更则应有明确复盘要求。记录应简洁但具体,至少形成责任人、行动项和截止时间。没有后续行动的复盘纪要,通常只增加了文档数量,没有改变系统。
7. 流程成熟度可以按阶段推进

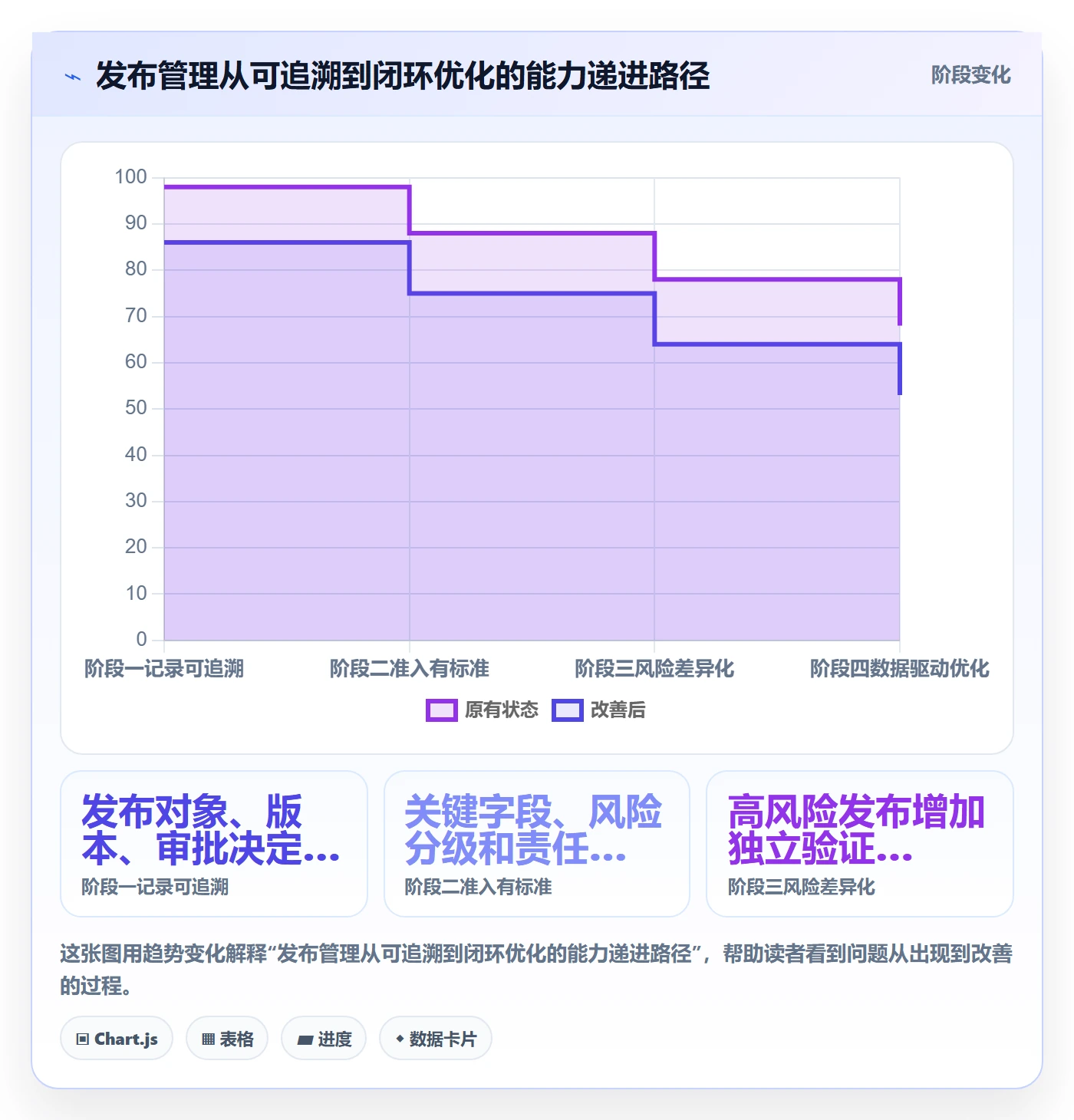

发布管理不需要一口气做到全面自动化。可以把成熟度分成四个阶段:先统一记录,再建立准入与责任;随后按风险差异化控制;最后基于历史结果调整规则并自动化校验。团队应该按当前痛点前进,而不是为了达到某种“成熟度等级”堆功能。

七、不同情况下的行动建议:团队规模和发布风险不同,做法也不同
1. 小团队、低风险、发布频率不高
小团队不必复制大型组织的多级会签。可以由变更负责人提交简明发布单,另一名具备相关职责的人做必要复核,并明确发布窗口、验证方式和停止条件。重点是让信息离开个人记忆,确保人员请假或离职后仍能追溯。
如果系统本身风险低、变更易回退,可以减少审批节点,但不能省掉版本记录和发布结果。最小流程的价值在于轻,不在于没有规则;一旦出现用户影响或数据问题,团队应能迅速回答“改了什么、谁验证过、如何恢复”。
2. 中大型组织、100人以上、多团队共用平台或服务
规模变大后,靠群消息协调会出现上下文分散、授权不透明、依赖方遗漏和数据无法汇总等问题。应建立统一发布对象、跨团队依赖登记、角色授权、风险等级和审计记录,并让需求、缺陷、测试与发布之间能相互追溯。
可以用 PingCode 这类服务中大型企业及100人以上组织的项目管理平台,承载需求、工作项、测试与发布协作信息,减少在多个系统之间手动拼接上下文。但具体实施时,要先确认平台的字段、权限、流程和组织责任设计能否匹配实际治理方式;工具配置不能替代业务规则,也不应为追求系统完整而强迫团队录入重复数据。
大型组织还需要处理平台治理问题:不同事业部是否共用风险定义,系统管理员能否调整审批链,跨部门审批是否有替补人,组织变更后授权是否同步更新。若总部只制定统一表单,却不区分业务风险和系统差异,基层很可能建立线下绕行流程。
3. 高可用、强监管或涉及敏感数据的系统
这类系统不能只依赖普通审批记录。应根据监管要求和业务风险补充独立复核、职责分离、操作留痕、数据校验、变更窗口限制和演练证据。关键操作是否需要双人确认,应由风险和制度要求决定,而不是一概套用到所有变更。
审批材料中要明确数据分类、访问权限变化、留存要求和影响范围。对于涉及个人信息、资金、医疗、安全或重要基础设施的变更,应由组织内合规与安全责任方确认适用规则;不能把通用流程文章当成具体法律意见。
4. 发布频率很高、持续交付或自动化程度较高的团队
高频发布如果每次都走人工逐项签核,审批会成为瓶颈。此时应把稳定、重复、可验证的控制前移到自动化检查,例如测试门禁、静态检查、依赖验证、环境校验和部署策略。人工审批聚焦高影响决策、例外放行和业务窗口,不必重复确认机器已稳定完成的检查。
自动化门禁也要有责任人和失效处理机制。检查项失败时,谁有权豁免、豁免理由如何留存、豁免后有哪些补偿控制,都要清楚。若团队经常因为检查误报而绕过门禁,问题可能在检测规则、环境一致性或责任设计,而不仅是使用者态度。
5. 紧急修复或重大故障中的发布
紧急发布需要更快,但“紧急”不应成为永久绕过流程的口号。可以设计缩短版授权:明确事件编号、影响范围、必要审批人、执行负责人、最小验证、监控安排和事后复核时限。无法完成完整材料时,应记录缺失项及原因,并安排补齐责任人。
紧急情况下,执行者必须有权在风险条件恶化时暂停。事后复盘要统计紧急变更发生原因,如果紧急发布长期占比偏高,应该检查计划质量、需求冻结、事故治理或发布窗口设计,而不是简单要求大家“少走紧急流程”。
6. 多供应商、外部接口或跨时区协作
外部依赖容易出现责任边界模糊:内部团队以为供应商负责验证,供应商以为业务方会确认影响。发布前要明确接口契约、联调证据、变更通知时限、回退配合方式和故障联系人。涉及共同窗口时,还要有唯一的协调负责人和变更顺序。
跨时区团队需要把审批时限按实际工作时间定义,并设置替补人和升级路径。只设“24小时内批准”但没有说明休息日、时区和紧急升级方式,容易让流程表面有时限、实际仍无人处理。
八、不同情况下的取舍:效率、控制和组织负担如何平衡
1. 取舍一:统一标准与团队自主性
统一标准有利于跨团队比较、审计和协作,但过度统一会忽略系统差异。更好的边界是统一最小记录项、风险术语和责任原则,允许业务线针对自身风险增加控制。平台可以支持模板差异,但核心对象和关键状态应保持可理解、可汇总。
判断是否该统一,可以问:不同团队是否要共同发布、共享依赖、统一审计或跨组织统计?如果答案是肯定的,至少统一关键字段和接口;如果只是内部低风险流程,保留局部灵活性可能成本更低。
2. 取舍二:强制审批与自动化门禁
强制审批适合需要人接受业务风险、判断跨部门影响或处理例外的场景;自动化门禁适合规则明确、可以重复验证的条件。把所有检查交给人,会浪费注意力;把所有决策交给机器,也可能无法理解业务窗口和风险接受责任。
我通常建议按问题类型分工:机器检查事实性、重复性条件;人判断影响、例外和不可量化风险。两者不能互相装饰,自动化检查必须可解释,人工审批也必须看到可靠证据。
3. 取舍三:审批耗时与发布风险
缩短审批时间有价值,但不是越短越好。对于低风险、高可逆、验证自动化程度高的变更,减少人工等待通常合理;对于影响大、恢复困难、涉及敏感数据的发布,额外验证和独立复核可能值得等待成本。决策要比较潜在损失、控制成本和替代措施,而非只比较流程时长。
如果等待集中在少数角色,可考虑授权和替补;如果集中在材料退回,应优化准备阶段;如果等待来自业务窗口,可用固定发布日历协调;若多个系统依赖无法同步,则要先治理依赖关系,而非单纯催审批。
4. 取舍四:流程完整度与一线使用负担
字段和审批节点越多,理论上可收集的信息越多,实际也越容易出现复制粘贴、空泛填写和线下绕行。每个字段都应能回答一个决策问题,或支持复盘、审计和自动化。如果长期没有人使用某字段,也没有明确制度要求,就应评估是否删除或改为条件显示。
另一方面,过度简化也会让重要风险被隐藏。适合的折中方案是按风险等级动态展示字段:低风险单只呈现必要信息,高风险单增加数据影响、验证证据、演练结果和补偿控制。这样既减少日常负担,也避免高风险变更被轻量模板漏管。
5. 取舍五:全量发布与分阶段放量
全量发布操作简单,适用于影响有限、可快速恢复且验证充分的变更;分阶段放量可以限制潜在损失,但会增加执行、监控和沟通成本。分阶段方案只有在每一阶段都有明确指标、观察时长、升级条件和停止权限时,才真正降低风险。
如果团队无法区分目标用户、无法监测关键结果或没有快速停止能力,强行做灰度可能只是形式上的谨慎。此时应先补齐可观测性和发布控制能力,再逐步扩大分批策略的适用范围。
6. 取舍六:统一平台与多工具协作
统一平台能减少信息孤岛,但迁移和治理成本不低。多工具协作可以保留专业系统能力,却会增加数据同步、权限管理和链接失效风险。决策时应盘点团队最常发生的断点:是需求与发布无法关联、测试证据不可见、审批授权混乱,还是执行记录分散。
如果平台不能解决关键断点,单纯集中工具不会自动改善管理;如果工具间可以稳定关联、责任边界清楚,多工具也可能是合理选择。无论采用哪种方式,都要保证发布标识唯一、关键记录可追溯、异常结果能反馈到前端工作项。
九、发布管理指标:别只盯审批时长
1. 建立一组相互制衡的指标
指标的目的不是给团队排名,而是发现机制问题。建议从效率、质量、控制和负担四类指标中选择少量可解释的项目,先把口径稳定下来,再决定是否扩展。统计时应尽可能区分风险等级和变更类型。
- 效率:审批等待中位数、端到端发布周期、计划内发布占比。
- 材料质量:一次通过率、平均补充次数、因材料退回比例。
- 发布结果:上线后异常率、回退率、紧急修复率、用户影响时长。
- 控制执行:高风险发布证据完整率、停止条件配置率、发布后复核完成率。
- 组织负担:每次发布的人工处理时长、重复录入次数、跨部门等待占比。
不要把“审批通过率”设计成越高越好的单一绩效指标。若拒绝和退回被视为负面,审批人会倾向于快速放行;若审批速度被用于简单考核,材料质量和风险识别可能被牺牲。指标应服务诊断,而非驱动表面行为。
2. 固定统计口径,避免数字制造错觉
审批等待可以从进入待审批到首次决定,也可以统计到最终批准;发布周期可以从提交草稿开始,也可以从材料齐全开始。不同口径回答不同问题,不能混在一起。建议同时记录提交时间、材料完整时间、首次审批时间和最终决定时间,便于区分等待来源。
异常率也要明确观察窗口和事件边界。发布后24小时、7天或一个业务周期,可能得出不同结论;“异常”是否包含用户投诉、告警、回退、数据修复,也要在统计定义中说清楚。跨团队比较前,应先确认采样范围和风险构成相近。
3. 用趋势和分布比一个平均数更有用
平均审批时长可能掩盖少数极端延迟。中位数更能描述典型体验,分位数则能提示长尾问题;按部门、风险级别、发布窗口和退回原因拆分,才可能找到干预点。涉及低频故障时,不要把小样本百分比当成稳定趋势。
如果团队发现高风险发布周期较长,未必是流程低效,可能是必要控制的成本。反过来,低风险发布也很慢,才更值得检查重复审批、授权不清或材料格式不合理。指标必须放回具体风险和业务场景解释。
十、模板与操作清单:让审批人拿到能决策的材料
1. 发布审批单的建议结构
下面的模板可以作为起点。团队应根据变更类型调整字段,不必为了形式完整而保留所有项目。关键原则是:审批人看得到事实,风险接受人明确,执行人知道什么情况下应停止。
| 信息区块 | 建议填写内容 | 检查重点 |
|---|---|---|
| 基本信息 | 发布编号、系统、版本、负责人、时间窗口 | 对象是否唯一,范围是否明确 |
| 变更说明 | 目标、变更项、影响用户、关联工作项 | 是否能理解“改了什么、为什么改” |
| 依赖与影响 | 上下游系统、数据、外部合作方、业务流程 | 依赖方是否确认,遗漏项如何发现 |
| 质量证据 | 测试范围、结果、未覆盖项、已知缺陷 | 证据是否对应当前版本且可访问 |
| 风险与控制 | 风险等级、判断依据、监控、停止条件 | 风险是否有责任人和对应控制 |
| 恢复方案 | 回退、前向修复、开关隔离、数据处理 | 是否验证过,执行权限与耗时是否明确 |
| 审批与结论 | 角色意见、附加条件、最终批准范围 | 决定是否包含条件、时间和范围边界 |
| 发布后结果 | 实际执行、指标变化、异常、后续行动 | 是否形成闭环,行动项是否有人跟进 |
2. 审批人可使用的五问检查法
- 我批准的对象是什么?确认版本、系统、范围和执行窗口,不批准模糊的“整体上线”。
- 影响范围是否可信?确认上下游、数据和用户影响是否经过相关角色检查。
- 验证证据是否够用?检查证据与版本对应关系、测试边界和未覆盖项。
- 失败时怎么止损?确认监控、停止条件、回退或修复方案以及实际执行人。
- 批准后谁继续负责?明确发布执行、观察、业务验收和复盘责任。
如果有一问无法回答,审批人可以选择退回补充、附条件批准或拒绝。重要的是说明缺口,不要让“同意”承担所有模糊责任。
3. 发布负责人执行前核对清单
- 实际版本和审批记录中的版本一致。
- 发布窗口、值班人员和依赖方已确认。
- 监控面板、告警联系人和停止条件可用。
- 回退或修复所需权限、脚本和数据备份已准备。
- 业务通知、客服口径和用户沟通安排已就绪。
- 若关键条件变化,已重新评估审批范围。
这份清单不是为了让执行者机械打勾,而是让临门一脚的条件可见。若某项不满足,应能明确说明是否阻止发布、由谁接受风险,以及如何增加补偿控制。
十一、结尾:先把每次发布变成可解释的决策
1. 真正的从0到1,是建立闭环而不是堆流程
发布审批做得好,不一定表现为签字更多、表单更长或发布更慢。更重要的是,团队能够说明为什么批准、批准了什么、依据是什么、出了问题如何停止,以及发布结果怎样反过来改进规则。流程的价值在于让这些答案不依赖某个人的记忆和临场判断。
我会把起步顺序定为:先盘点真实发布,找到重复出现的信息缺口;再确定最小字段、风险等级和角色责任;随后选一支团队试点,按统一口径观察等待、补充、异常和回退;最后才决定哪些环节要自动化、哪些控制值得增加。
2. 下一步先做一件具体的小事
如果你正在从零搭建发布审批,下一步可以抽取最近十次发布记录,逐次标出材料补充原因、审批等待、涉及部门、执行结果和是否需要回退。不要先追求复杂评分体系,也不要把所有问题归咎于某个角色。用这十次记录找到最常见的三个断点,再为每个断点指定一个责任人和一个可观察的改进指标。
发布审批的独特价值,不是阻止变化,而是让变化以团队能够理解、观察和纠正的方式发生。当风险有边界、证据可验证、决策能追溯、异常有止损路径,跨部门发布才真正从“大家都参与”走向“团队能共同负责”。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:发布审批怎么做?跨部门团队数据分析:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/530241
读者评论
我们团队实际拆分时间后发现,所谓“审批慢”多数是材料反复补充,真正卡在审批人手里的时间并不长。不过夜间、周末是否计入统计,必须先统一口径,否则数据很容易失真。
风险分级确实比所有变更一刀切更合理,但小团队维护分级规则也有成本。若缺少定期复盘和例外处理,大家为了省事可能把大多数变更都评成高风险,最后又回到重流程。
把测试报告、监控面板和回退记录关联起来很有帮助,但实际使用中常遇到链接权限失效、版本对应不清的问题。发布后的观察人和告警接收人也要明确,否则审批完成后仍可能没人真正跟进结果。
