发布审批最容易失效的时刻,往往不是审批人没点“同意”,而是审批通过后,发布包、变更范围和实际部署内容已经不再一致。实施团队如果把发布审批理解成“上线前多走一道签字”,得到的通常是等待变长、责任更模糊,事故发生后却仍说不清谁批准了什么。真正有效的发布管理,要让每次批准都绑定明确的变更、证据、风险和回退条件,并且让实际发布结果能够反向核验。
一、先讲核心结论:审批不是签字,是一项可验证的发布控制
1. 审批应回答四个可核验的问题
我判断一个发布审批机制是否有效,不看表单有多少字段,也不看审批链有几级,而看审批记录能不能回答四个问题:这次究竟改了什么、为什么现在可以发布、谁负责执行和观察、失败时怎样恢复。如果审批人只能看到“请批准上线”,审批就只是把风险从实施人员转移给了审批人,并没有真正降低风险。
一份可执行的发布批准,至少要对应到明确的需求或缺陷、目标环境、发布包版本、影响范围、验证结果、计划窗口、负责人和回退方案。审批通过后,如果构建版本、变更范围或目标环境发生变化,就应重新评估,而不是把原来的批准当作通行证。
2. 把审批设计成风险控制点,而不是固定关卡
所有发布都走同一条长审批链,表面上统一,实际却容易出现两种问题:低风险变更被拖慢,高风险变更又因为流程太机械而被“形式化通过”。我更推荐以风险分级决定控制强度:低风险、可逆的小变更采用轻量确认;影响核心交易、数据结构或多个系统的变更,则要求更严格的独立验证和回退演练。
发布流程的目标不是消除所有风险,而是让风险在发布前可见,在执行中可观察,在失败后可恢复。审批人不需要替技术团队判断每一行代码,但必须能确认关键证据齐全,风险接受者明确,异常时谁有权暂停或回退。
3. 采用“证据齐全才批准”的判断原则
审批不是让管理者替团队补信息。缺少测试结论、影响范围或恢复路径时,默认状态应是“待补充”,而不是要求审批人凭经验猜测。这个原则能减少一类常见的组织性风险:所有人都参与了流程,却没有任何一个人掌握完整事实。
- 变更可识别:发布内容能够对应需求、缺陷、配置项或实施任务。
- 结果可验证:测试、验收或变更前后对比有可追溯证据。
- 责任可定位:执行人、批准人、业务验收人和事故决策人有明确分工。
- 失败可处置:回退触发条件、恢复步骤和决策权限已在发布前确认。
这四项里任何一项缺失,都不意味着发布必然失败,但意味着团队在失败时更可能靠临场协调弥补流程缺口。审批机制的价值,正是把这些临场问题提前变成明确的检查项。

二、背景和真实场景:实施团队为什么需要发布管理
1. 实施交付中的“发布”不只是一段代码上线
实施团队面对的发布对象,通常比单纯的软件版本更复杂。一次交付可能同时包含应用程序、配置变更、接口映射、数据初始化、权限调整、用户培训和客户侧操作。即便程序包没有变化,只要配置切换会影响生产业务,也应纳入发布管理。
尤其在多客户、多环境的实施项目中,“开发完成”不等于“可以发布”。测试环境里通过的功能,可能依赖不同的账号权限、网络策略、数据格式或第三方接口。发布审批如果只检查研发任务是否关闭,就容易漏掉那些真正影响客户现场的实施条件。
2. 三类典型场景暴露不同的审批缺口
(1)客户定制与标准版本并行
实施团队在标准产品上增加客户定制时,容易发生范围混淆:某客户的临时修复被误带入其他客户环境,或标准版本升级覆盖客户特有配置。审批材料必须清晰标识适用客户、版本分支、配置差异和是否会进入后续标准版本。
(2)跨系统接口和数据迁移
接口发布往往不是单方行为。实施团队、客户信息部门、第三方服务商可能各自管理一段链路。审批不能只写“接口已验证”,还要说明验证的数据样本、接口方向、依赖方窗口、失败重试策略和数据核对方法。
(3)窗口短、业务不能停的现场上线
当客户只提供一个夜间窗口,团队容易为了赶时间压缩验证与回退准备。此时更应该把发布拆成明确的阶段:预检查、执行、冒烟验证、业务确认和观察期。时间短并不等于可以减少必要控制,而是需要提前演练,把现场窗口留给真正不可预先完成的操作。
在中大型组织或百人以上团队里,多个项目、产品和实施小组经常并行工作。若审批只存在邮件、即时消息和个人表格中,变更依赖与冲突就很难汇总。像 PingCode 这样的项目管理平台,可用于把需求、缺陷、迭代、发布计划和责任人放在可关联的工作流中;但工具本身不会自动产生合格的审批,仍需团队定义证据标准、权限边界和异常处理规则。
3. 发布失败往往是链路失配,不是某个人忘了点确认

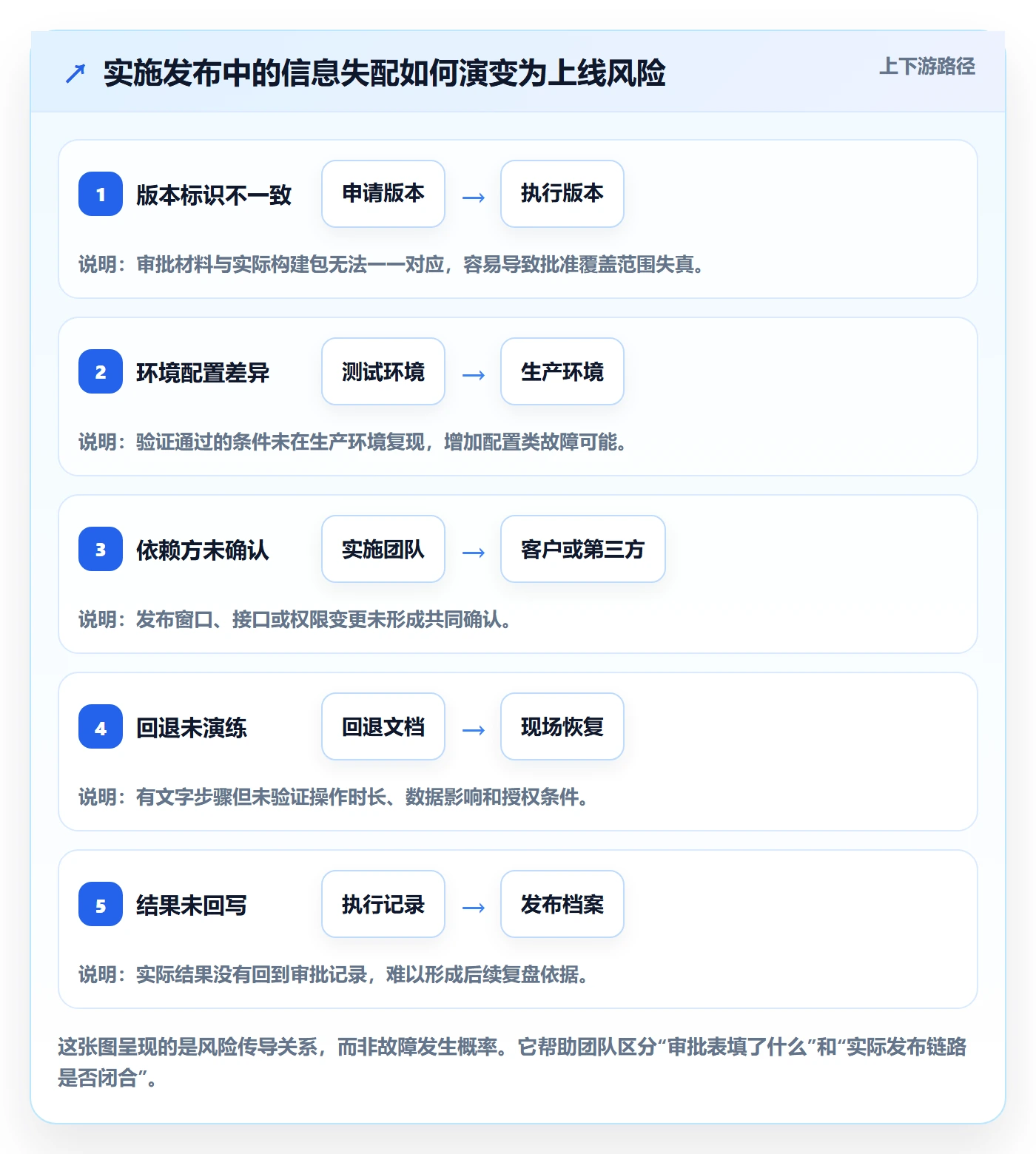

我会先检查“申请内容”和“实际执行”是否一致,而不是先追问谁犯错。常见失配包括:审批针对的是旧版本,执行时换了构建包;测试通过的环境与生产环境配置不同;计划窗口变更但依赖方没有同步;回退步骤写了,却没有验证数据能否恢复。
这些问题看起来分散,实质上都指向同一个缺陷:审批记录没有与发布对象建立稳定关联。只要批准的对象能够被唯一识别,并且执行前进行一致性校验,很多“批准过但发布错了”的情况就能被提前拦住。

三、常见误区:流程看起来严格,风险却没有下降
1. 误区一:审批层级越多,控制越强
增加审批人并不自动增加独立判断。若所有人看到相同的模糊描述,最后往往变成集体点击通过。层级过多还会带来等待成本,促使团队把申请拆小、提前补签,甚至在审批完成前先做不可逆操作。
我倾向于按责任分工设置审批角色,而不是按职级堆叠节点。业务负责人判断业务影响和可接受窗口;技术负责人判断变更与验证是否充分;发布负责人确认计划、依赖和执行准备;风险负责人只在达到明确阈值时介入。
2. 误区二:审批表越长,信息就越完整
表单字段多,可能只是把不同团队的术语塞进同一张页面。字段如果没有明确填写责任、判定标准和证据要求,最后会出现大量“已确认”“无影响”“符合要求”之类的不可验证回答。
每个关键字段都应能影响决策。例如,“影响范围”不能只填系统名称,还应说明受影响用户、数据对象或业务流程;“回退方案”不能只写“必要时回退”,而应写清触发信号、操作步骤、预估时长和执行权限。
3. 误区三:测试通过就意味着发布安全
测试通过只说明某组条件下观察到的结果符合预期,并不证明生产环境不会出现问题。测试数据、账号权限、网络路径、配置开关和流量负载,都可能与生产不同。
审批应区分测试结论与发布条件。测试结果回答“验证过什么”,发布条件回答“什么条件满足时才可以继续”。例如,接口测试通过但客户侧白名单尚未生效,就不应被描述成“可直接上线”。
4. 误区四:低风险变更可以不留记录
低风险不等于无记录。一次小配置调整如果不记录,后续团队就很难判断线上行为是代码变化、配置漂移还是人工操作导致。轻量流程可以减少审批动作,但至少应保留变更标识、执行人、时间、影响范围和验证结果。
5. 误区五:批准之后,发布内容可以灵活替换
批准是针对特定对象作出的判断,不是对整个项目团队的长期授权。构建包版本、数据库脚本、配置项或业务范围发生变化时,必须判断变化是否实质影响原来的风险结论。只有格式或文案修正且不改变行为的微调,可以通过补充记录处理;影响数据、权限、接口或故障恢复的变化,应重新走相应审批。
| 常见做法 | 表面收益 | 实际隐患 | 更稳妥的替代方式 |
|---|---|---|---|
| 所有发布统一多级审批 | 流程看起来一致 | 低风险变更排队,高风险变更仍可能被形式化批准 | 按影响、可逆性、暴露范围和数据风险分级 |
| 用“测试通过”作为唯一门槛 | 条件简单,容易填写 | 遗漏环境差异、依赖确认和生产验证 | 分别检查验证结论、上线前置条件和执行后检查 |
| 审批通过后随意换包 | 减少补审批等待 | 实际发布对象脱离批准证据 | 绑定构建版本,发生实质变更时重新评估 |
| 把回退写成一句口号 | 材料简短 | 事故现场无法确定触发条件和恢复责任 | 记录触发信号、步骤、时长、数据影响和决策人 |
| 以签字数量衡量治理成熟度 | 容易汇报 | 没有衡量等待、变更质量和事故恢复能力 | 跟踪审批等待、变更失败、回退和证据完整度 |
四、专业判断逻辑:先评估变更,再决定审批强度
1. 用影响范围、可逆性和不确定性判断风险
我建议不要只用“重要或不重要”给发布分级。更实用的判断维度是:影响范围有多大、操作是否可逆、影响是否容易被及时发现,以及当前证据是否充分。某些变更影响人数不多,但涉及不可逆数据转换,风险可能仍然很高;某些面向大量用户的页面文案调整,若可立即回滚且无数据副作用,控制强度可以较轻。
- 影响范围:单一用户、单一客户、单个业务模块、跨系统或全体用户。
- 可逆性:是否能够快速恢复旧版本,是否会造成无法直接回滚的数据变化。
- 可发现性:故障是否能被监控、业务校验或用户反馈及时识别。
- 证据完整度:测试覆盖、客户确认、依赖方准备和运行手册是否齐备。
- 窗口与依赖:发布是否依赖外部人员、第三方接口或不可重复的业务窗口。
2. 给风险分级配套不同的控制措施
分级不是为了制造新的审批术语,而是为了让控制措施与风险匹配。团队可以先采用三级模型,再根据实际事故和等待数据调整阈值。下面的等级是落地起点,不是行业统一标准,组织应结合监管要求、客户合同和业务影响修订。
| 等级 | 典型变更 | 最低控制要求 | 批准角色建议 |
|---|---|---|---|
| 低风险 | 无数据影响的文案、可快速撤销的小范围配置调整 | 变更登记、基础验证、执行后检查 | 模块负责人或授权发布人 |
| 中风险 | 影响单一业务流程的功能更新、接口参数调整 | 测试证据、影响说明、窗口确认、回退步骤 | 技术负责人加业务验收人 |
| 高风险 | 核心交易、权限模型、数据库结构、跨系统迁移或大范围切换 | 独立复核、生产前置检查、分阶段发布、回退演练、观察期安排 | 技术、业务及风险责任人按职责共同确认 |
3. 设置不可跳过的硬门槛与可调整的软门槛
硬门槛适用于一旦缺失就无法安全执行的条件,例如生产环境目标不明确、发布包无法识别、关键回退权限未落实。软门槛则可以通过风险接受或替代控制处理,例如某项非关键文档尚未更新,但现场已有经过确认的操作说明。
软门槛的例外必须留下谁接受风险、为什么接受、补偿措施是什么、有效期到何时。没有期限的例外容易变成永久豁免。对高风险变更,风险接受不能由实际执行人单独作出,避免“自己批准自己承担”的责任闭环失效。
4. 把发布冻结点和变更边界说清楚
发布申请应设定一个冻结点,例如审批通过后生成不可随意替换的发布清单。清单可以包含应用版本、配置版本、数据库脚本校验值、目标环境和相关任务编号。若执行前发现需要替换内容,先判定属于无实质影响的修订,还是改变了风险边界。
更改是否需要重新审批,不能只看文件名是否变化,而要看它是否改变用户行为、数据结果、权限、性能、兼容性、回退难度或外部依赖。这个判断标准比“改了就重走、没改就不走”更贴近实际风险。

五、发布管理落地方案:从申请到复盘形成闭环
1. 先定义发布对象和最小记录单元
团队首先要决定什么算一次发布。若一个窗口内部署多个独立变更,且各自可以单独回退、单独验证,可以分别编号;若它们互相依赖,不能拆开执行,就应作为一个发布批次管理。划分原则是:发生故障时,团队能否准确判断哪些内容需要停止、恢复或继续。
每个发布记录至少包含唯一编号、需求或缺陷关联、目标环境、版本标识、影响范围、发布窗口、负责人、验证证据和恢复方式。对实施项目,还应记录客户或租户、现场联系人、相关第三方及客户侧操作责任人。
2. 让申请材料回答执行问题,而不是填满字段
申请表应由准备发布的人填写,但字段设计要让审批人能快速判断。不要要求每个角色重复抄写同一段描述;应让关键信息一次录入、多处引用,并将证据链接到可追溯的任务或文档。
- 变更目的:解决什么业务问题,关联哪些需求、缺陷或实施任务。
- 变更内容:涉及应用、配置、数据、接口、权限或基础设施中的哪些对象。
- 影响分析:影响哪些用户、客户、流程、数据和下游依赖。
- 验证结果:测试范围、关键用例、测试环境和未覆盖项。
- 执行安排:窗口、前置条件、步骤、耗时估计和现场联系人。
- 恢复策略:触发回退的信号、恢复步骤、数据处置和决策权限。
- 发布后检查:观察指标、业务确认方式、观察期限和关闭条件。
3. 用阶段门替代一次性“全部批准”
高风险发布可以拆为多个阶段门:准备确认、执行授权、生产验证和正式关闭。准备确认核对材料与依赖;执行授权确认窗口和现场条件;生产验证核对关键业务结果;正式关闭确认观察期内没有未解决异常。阶段门不是增加形式,而是把“能否继续”的判断放在真正需要做决定的节点。
(1)准备确认
确认变更范围冻结、测试证据可查、发布包识别清楚、相关人员到位。依赖系统或客户侧条件未满足时,不能仅因为申请页面齐全就安排执行。
(2)执行授权
执行前再次核对实际构建版本、目标环境、权限、备份和窗口。若关键条件与批准时不一致,暂停并重新评估。这个检查可以是一分钟的发布前口头复核,但结果应留下记录。
(3)生产验证
完成部署并不等于发布成功。团队应检查关键交易、接口响应、权限行为、数据一致性或客户确认项。验证对象要和变更风险相匹配,不应只凭“服务启动正常”关闭发布。
(4)观察和关闭
观察期长度依业务风险确定。低风险变更可能通过即时冒烟测试关闭;关键业务变更可能需要覆盖一个业务周期。关闭时记录异常、临时补救、遗留风险和后续责任人,避免把未完成事项藏在“发布成功”状态里。
4. 明确角色分工,避免审批人与执行人责任混淆
小团队可以由一人承担多个角色,但关键判断应尽量分离。尤其是高风险发布,执行人不宜独立批准自己提交的风险例外。下表给出的是职责建议,具体名称可以依据组织结构调整。
| 角色 | 核心职责 | 不应默认承担的职责 |
|---|---|---|
| 申请人或实施负责人 | 描述变更、整理证据、确认客户侧条件和现场人员 | 单独确认所有业务风险均可接受 |
| 技术负责人 | 评估技术影响、验证覆盖、兼容性和恢复方式 | 替业务方确认业务结果可接受 |
| 业务验收人 | 确认业务影响、验收标准和关键窗口 | 替代技术团队判断部署安全性 |
| 发布负责人 | 协调计划、依赖、执行顺序、暂停和回退决策 | 在证据缺失时以个人经验代替审查 |
| 执行人 | 按批准步骤操作,记录时间、结果和异常 | 未沟通就更换发布包或扩大范围 |
5. 把审批和工具工作流连接起来,但不要迷信自动化
在团队协作平台里,适合自动化的是状态流转、必填项校验、提醒、任务关联、版本记录和审计日志;不适合完全交给自动化的是风险接受、业务影响判断和复杂例外决策。规则可以提醒“缺少回退方案”,但不能替管理者判断某次数据迁移是否值得承担风险。
如果团队使用 PingCode 管理需求、缺陷、迭代与发布工作,可先将发布申请关联到对应工作项,再把目标版本、责任人、验证记录和发布状态纳入同一条追踪链。对跨项目的大型组织,还应关注权限隔离、审计留痕、模板复用、数据汇总和与现有研发或运维系统的衔接。选型时应要求团队用一个真实发布场景走通,而不是只看演示页面是否丰富。

6. 建立例外流程,避免团队绕过正常流程
紧急发布并不意味着没有流程,而是使用更短、更明确的流程。紧急状态应有触发条件,例如生产故障正在扩大、关键安全问题需立即处置或客户核心业务无法继续。申请人记录紧急原因、受影响范围、最小修复内容和恢复办法;授权人可以通过快速通道批准,但事后必须补齐证据和复盘。
如果“客户催得急”“窗口不好约”也被长期当作紧急理由,紧急通道就会失去区分力。团队应定期统计紧急发布占比、重复紧急原因和补录完成时间,把反复发生的紧急情形转为计划改进,而不是让例外永远成为默认流程。
六、具体案例和数据观察:用一次客户上线检验方案是否能执行
1. 情景案例:客户侧接口改造与配置切换
以下案例为依据常见实施模式构造的情景模拟,不是对某个客户项目的实测披露。某实施团队要在客户夜间窗口发布接口字段映射调整,同时更新一项业务配置。表面看只是一个接口变更,实际涉及应用版本、客户侧白名单、接口字段兼容性、历史数据校验和现场业务确认。
团队第一次提交时,只写了“接口升级,测试通过,计划晚上十点发布”。审批人无法判断影响哪些业务流程、客户侧白名单是否已完成、旧版数据能否继续兼容,也不知道失败后应回滚程序还是恢复配置。此时拒绝直接批准,要求补充信息,比多加一个审批层级更能控制风险。
2. 把模糊申请改成可决策材料
补充后的申请明确了接口字段变更、涉及的业务单据类型、适用客户、目标环境和版本号;提供了成功与异常路径的测试证据;确认客户侧白名单在窗口前生效;说明配置切换后如何验证一笔真实业务;并将回退触发条件定义为关键接口错误率超过约定阈值或业务核对结果不一致。
这里的阈值必须由团队根据业务场景与客户约定确定,不能把某个通用数字当成行业标准。关键是阈值要能被监测、能触发动作,且业务负责人和技术负责人理解一致。若指标无法实时采集,应制定人工检查方式和检查频次。
3. 发布执行采用小批量验证,而非一次性全量切换
执行顺序可安排为:先检查依赖与备份,再发布到约定范围,完成接口冒烟验证和业务抽样核对,确认结果后扩大到全部目标范围。每一步都要有继续、暂停或恢复的条件。这样即使早期发现异常,受影响范围也小于一次性切换。
如果系统不支持灰度或分批切换,也应创造等价的风险控制方式,例如先选定一类业务单据验证、先在低峰时段执行可逆配置、将客户侧操作拆成有确认点的步骤。分批不一定意味着技术上有灰度能力,也可以是实施计划上的分段控制。
4. 用四项数据复盘,而不是只看“发布成功”
情景复盘不应只统计最终是否上线。可以追踪审批等待时间、一次通过率、执行偏差率和发布后异常率。它们分别揭示流程是否堵塞、申请质量是否稳定、实际执行是否偏离批准对象,以及发布结果是否可靠。
为避免把示意数字误当作效果承诺,下面数据统一标注为情景模拟。团队启动试点时,建议先测量自己的基线,再设定阶段目标,而不是照抄这些数值。
| 观察项 | 情景模拟基线 | 试点目标示例 | 解读方式 |
|---|---|---|---|
| 审批中位等待时间 | 18 小时 | 12 小时以内 | 观察从提交到作出决定的时间,另行区分等待补材料和等待审批人。 |
| 申请一次通过率 | 52% | 75% 以上 | 低通过率通常提示模板、培训或申请质量问题,不宜简单归咎于审批人严格。 |
| 批准后执行偏差率 | 9% | 3% 以内 | 统计实际版本、范围或窗口与批准内容不一致的发布比例。 |
| 发布后需人工补救比例 | 14% | 8% 以内 | 补救可能来自验证不足、依赖遗漏或回退准备不充分,应按原因分类。 |
| 紧急发布占比 | 22% | 逐季下降 | 需同时看紧急原因,避免通过重新标记类别制造表面改善。 |

5. 观察数据时要防止三种误读
第一,等待时间下降不一定代表效率改善。如果团队通过口头批准绕过正式记录,报表会变快,风险却会上升。第二,一次通过率升高也不一定代表材料质量提升,审批人可能只是放宽了标准。第三,发布后异常减少,可能来自发布量下降或变更被延后,必须同时查看发布总量、变更规模和业务影响。
因此,复盘指标必须配合样本抽查。每月抽取不同风险等级的发布,核对批准内容与实际执行记录;同时检查回退是否实际可用,而不只是文档存在。指标用于发现流程信号,抽查用于确认数据背后发生了什么。
七、不同情况下的行动建议:先解决最影响风险的断点
1. 团队规模小、发布频率低
小团队不必复制大型组织的委员会结构。先使用一页发布记录,覆盖变更、验证、影响、窗口、执行人和回退信息;由技术负责人确认技术条件,由业务负责人确认影响和验收。对于低风险变更,可以采用异步确认并保留记录。
当同一个人既申请又执行时,至少应让另一位具备相应职责的人进行独立复核。团队人少不是取消复核的理由,可以通过轮值、同伴检查或发布后抽查降低单人判断偏差。
2. 多项目并行、客户环境差异大
先统一最小数据模型,再允许各项目增加本地字段。最小模型至少包括客户或环境标识、目标版本、变更范围、依赖、窗口、验证、批准和执行结果。客户差异可以通过配置清单或附加说明表达,不宜靠团队成员记忆。
对同时影响多个项目的公共组件,应设置跨项目依赖确认。一个项目的审批不能自动替代另一个客户环境的审批,因为目标环境、合同窗口和业务风险可能不同。跨环境推广最好由平台或产品责任人确认通用变更,再由各实施负责人确认本地条件。
3. 受监管、数据敏感或高可用要求强
先梳理外部合规要求、合同义务和内部控制标准,再设计发布流程。保留批准记录、执行日志、访问权限、版本证据和异常处置链路;关键操作应能区分提出、批准、执行和复核角色。若法规或客户约定规定了专门控制,应以适用要求为准,不能用一般最佳实践替代。
高风险操作应增加独立检查和恢复验证,并明确紧急情况下的授权方式。对涉及数据迁移的发布,除了程序回退,还应考虑数据恢复、重复处理、部分成功和对账差异。回滚程序能够执行,不代表业务数据一定能够恢复到一致状态。
4. 发布频率高、审批队列经常拥堵
不要先删除审批节点。先把等待拆分为三类:申请补材料时间、等待业务确认时间、等待审批人处理时间。若大部分时间耗在补材料,应优化模板和提交校验;若耗在审批排队,应按风险分流、授权常规变更或设置值班机制;若耗在跨团队依赖,应提前规划窗口。
当团队已经拥有稳定测试、自动化检查、回滚能力和清晰责任边界时,可以对重复、低风险变更采用预先授权规则。预授权不是永久豁免:规则应明确适用范围、失效条件、审计抽查频率和变更后复核要求。
5. 组织正在从手工审批迁移到平台化管理
不要一开始就把所有历史流程搬进系统。先挑选一个变更类型和一条交付链路做试点,跑通申请、审批、执行、验证和复盘,再逐步扩展。试点应保留人工可理解的流程图和字段说明,避免系统状态变得复杂到只有管理员看得懂。
迁移期间要明确哪些渠道是正式记录。邮件、聊天记录可以用于沟通,但最终批准和执行结果应回到约定的系统记录中。否则组织会出现“系统里显示待审批,聊天里已经说可以上线”的双轨状态。
八、不同情况下的取舍:速度、控制与维护成本如何平衡
1. 速度与控制不是简单的此消彼长
审批越少,速度可能越快,但如果缺少自动检查和恢复能力,事故处理成本可能上升。审批越多,理论上有更多人参与判断,但队列等待和责任稀释也会增加。真正值得优化的是单位风险对应的控制成本,而不是审批节点的绝对数量。
| 选择 | 适合的条件 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 轻量审批 | 变更范围小、可快速恢复、验证充分 | 等待短,适合高频低风险改动 | 必须有可靠的记录、权限规则和事后抽查 |
| 分级审批 | 组织有多种风险水平,发布量持续增长 | 控制强度与风险相匹配 | 需要持续维护分级规则和例外标准 |
| 集中审批 | 极高风险、强监管或跨组织影响显著 | 集中协调和风险责任清晰 | 易形成排队,需设置时效和替补机制 |
| 预授权发布 | 重复性强、自动化成熟、回退可信 | 减少常规变更的人为等待 | 必须限制范围、记录触发条件并定期复审 |
2. 标准化与项目灵活性要分层处理
标准化适合统一关键控制和记录结构,不意味着每个客户项目必须使用完全相同的执行步骤。团队可以固定“必须证明什么”,同时允许项目选择“怎样证明”。例如回退能力是硬要求,但实现方式可以是版本切换、配置复原、数据备份恢复或业务补偿,取决于系统架构。
如果标准模板限制过多,实施人员会在表单之外补充信息,造成证据分散;如果模板过于自由,审批人又无法横向比较。比较好的做法是固定关键字段、提供风险类型模板,并允许附加客户特定条件。
3. 自动化与人工判断应有明确边界
自动化适合处理稳定、可重复、判定标准清楚的事项,比如必填字段、版本格式、测试任务状态、发布窗口冲突和权限检查。涉及业务可接受性、异常风险和复杂依赖时,仍需要有责任的人作判断。
对每条自动化规则,应问三个问题:误报时谁负责解除阻断,漏报时会产生什么后果,规则变化后如何留痕。自动化不是消除责任,而是改变责任发生的位置。缺少规则负责人和复核机制,系统会把旧规则固化得更久。
4. 什么时候值得引入专门的发布管理平台
当组织出现重复录入、审批追踪困难、跨项目影响不透明、审计证据难以收集或发布窗口频繁冲突时,才应评估专门的工具能力。评估时不要只比较页面和流程图,应拿一项真实变更验证:能否绑定需求与缺陷、区分环境和版本、支持分级审批、记录例外、回写执行结果、查询历史审计轨迹。
对中大型组织,工具还要考虑权限、数据隔离、报表口径、集成维护成本和管理员工作量。像 PingCode 这类项目管理平台可以帮助团队集中管理工作项和发布协作,但采购前仍应验证具体版本能力、部署方式、集成范围和组织适配度;不能从“有审批功能”直接推断“发布治理已经成熟”。

九、落地检查与持续改进:让流程在真实发布中变得更好
1. 先用一个周期建立基线
在调整审批制度之前,先选择一个有代表性的交付团队或发布类型,连续记录一个完整周期。记录申请量、风险等级、审批等待、补材料次数、紧急发布、执行偏差、发布后异常和回退情况。没有基线,就无法区分改善来自流程变化,还是发布量和项目难度发生了变化。
基线不必一开始就追求数据完美。对等待时间,至少区分申请提交、材料完整、审批决定和开始执行几个时间点;对失败事件,区分部署失败、业务验收失败、依赖未就绪和客户侧问题。分类越有行动指向,越能支持改进。
2. 每月检查流程信号,而不是追责排行榜
定期复核时,关注重复出现的缺陷:哪些字段最常被退回,哪类依赖最容易漏确认,哪些风险等级发生最多执行偏差,紧急通道是否被滥用。不要用审批人通过率或个人发布速度做简单排名,否则团队容易为了指标而少报问题。
复盘会议应输出可执行的流程改进,例如补充一类接口变更模板、为数据迁移增加对账项、给夜间发布设置替补联系人。每项改进都应有负责人、完成时间和验证方式。若一个问题只在会上讨论,却没有后续检查,流程并没有真正学习。
3. 通过抽样审计验证“记录”和“现场”一致
每月抽查不同风险等级、不同实施团队和不同客户环境的发布记录。核对批准版本与实际版本、计划窗口与执行时间、声明的验证与实际证据、回退方案与现场权限。抽样比例应结合发布量和风险确定,不需要追求形式上的固定比例。
当发现偏差时,先判断是规则不可执行、工具关联失效、人员认知不足,还是个人绕过控制。不同根因对应的措施不同:规则问题要重设计,工具问题要修复数据链路,培训问题要补场景训练,故意绕过则需要按组织制度处理。
4. 用“可恢复性”检验发布成熟度
很多团队会统计发布成功率,却很少验证失败时能否及时止损。我更愿意把可恢复性作为成熟度的检验项:团队能否识别异常、停止扩大影响、作出回退或补偿决定,并把业务恢复到可接受状态。
对高风险发布,可以做桌面演练或受控演练,检验关键联系人是否能在约定时间内响应,操作步骤是否可执行,备份是否可用,数据核对是否有办法完成。演练发现的缺陷,比事故发生后首次发现更容易低成本修复。
十、结尾:发布审批的终点不是批准,而是风险可解释、可恢复
我对发布审批的核心判断是:一套流程是否成熟,不取决于它拦住了多少发布,而取决于它能否让正确的变更带着充分证据前进,让不确定的变更停在可控位置,并在结果不符合预期时快速止损。这比审批层级、表单长度或工具按钮数量更能说明管理质量。
实施团队可以从一个真实发布类型开始:先明确发布对象,建立最小证据清单,按风险设置控制强度,再记录等待、偏差、补救和回退数据。完成一个周期后,依据事实调整模板和授权规则,而不是一次性设计一套看起来完美、现场却无人愿意执行的流程。
下一步可以选取最近一次包含跨系统依赖或客户现场操作的发布,逐项核对申请内容、批准版本、执行记录和发布后验证。如果这四者无法互相对应,先修复追踪链;如果都能对应,再检查回退是否真实可用。先让每次发布说得清、查得到、退得回,再谈加速和规模化。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:发布审批最佳实践:实施团队发布管理落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/529440
读者评论
我们团队以前也遇到过审批通过后临时换包的问题,最后只能靠聊天记录确认现场到底部署了哪个版本。把构建版本、配置和脚本校验值绑定起来确实更稳,但小团队实施时要注意别把流程做得过重,否则大家会绕开正式记录。
风险分级的思路比较实用,尤其是把可逆性和数据影响单独列出来。有些配置看似简单,却可能影响历史数据或权限,不能只按改动大小判断。比较想了解的是,低风险变更的“授权发布人”如何定期复核,避免轻量流程长期失去约束。
文章提到回退演练,这一点在客户现场很容易被忽略。我们做接口切换时,文档写了恢复步骤,但真正执行还受客户权限和第三方窗口限制,临时回退并不现实。审批材料里如果能明确替代方案和数据核对责任,会比单纯写“支持回滚”更有价值。
