上线计划最容易失控的时刻,往往不是代码写不完,而是所有人都以为“别人已经确认了”:产品经理以为测试通过就能发,研发以为运维会安排窗口,客服直到用户反馈后才知道功能变了。发布管理的价值,不是多加几张审批表,而是把上线前后的关键决定变成可见、可验证、可回退的行动计划。本文从产品经理实际要协调的事项出发,拆解一套适用于小团队和中大型组织的发布管理全流程,并给出可直接改造的模板、判断标准和示例数据。

一、先讲结论:上线计划不是排期表,而是一套风险控制机制

1. 上线计划要回答的不是“哪天发布”

我判断一份上线计划是否合格,首先不看它有没有漂亮的甘特图,而看它能不能回答六个问题:这次变更交付什么;哪些用户会受到影响;发布前必须满足什么条件;发布时谁做什么;出现异常如何止损;上线后如何确认结果。

如果计划只写“周三上线”,它本质上只是一个日期提醒。真正可执行的计划应该把日期拆成准备、验证、执行、观察和复盘几个阶段,并为每个阶段指定负责人、证据和退出条件。没有退出条件的“准备完成”,通常只意味着会议结束了,而不代表风险已经收敛。

核心结论是:发布管理不应以“功能完成”为终点,而应以“用户影响可控、变更可验证、异常可恢复”为目标。这也是产品经理从“催进度的人”转向“管理交付风险的人”的关键变化。

2. 一份计划至少要形成三类闭环

第一类是交付闭环:需求范围、代码版本、测试范围和上线内容能够相互对应。第二类是责任闭环:每项上线动作都有人负责,也有人能在负责人缺席时接手。第三类是反馈闭环:上线后有监控、有用户反馈入口、有明确的观察时间和复盘结论。

实践中,我会把“已完成”分成两种:一种是任务状态显示完成,另一种是有证据证明完成。例如“测试完成”后应能找到测试结论、缺陷清单和遗留风险;“数据迁移完成”后应能看到校验结果,而不是只看到某位同事在群里回复“好了”。

3. 效率提升来自减少等待和返工,而不是压缩检查

产品经理常把效率理解成“少开会、快上线”。但在发布管理里,省掉必要确认可能只是把工作推迟到上线后:用户报错、业务临时停用、研发紧急回滚,最终消耗更多人力。更可靠的效率改进,是尽早发现依赖、减少重复确认,并把判断标准前置。

下面的阶段时长是用于说明流程设计的情景模拟数据,不是行业统计。它展示了为什么前期多花一点时间整理依赖,可能减少上线当天的等待和临时协调。

发布管理上线计划全流程:产品经理效率提升与一文讲清

二、背景和真实场景:发布复杂度通常藏在“看起来无关”的依赖里

1. 一次功能发布,实际牵动多条工作线

以一个面向企业客户的权限改造为例,页面按钮可能只改了几处,但上线范围可能涉及角色配置、接口权限、历史数据兼容、帮助文档、客户成功培训和客服话术。产品经理只盯着前端功能,很容易漏掉权限默认值或存量用户的迁移方式。

这类复杂度在中大型组织尤其明显。一个变更可能横跨产品、研发、测试、运维、安全、数据、销售和客户成功团队。团队规模越大,信息传递越容易经过多个交接点;因此计划需要体现依赖关系,而不能只把部门名称列在参会人名单里。

对于 100 人以上的组织,PingCode 这类面向中大型企业的项目管理平台,可以用于关联需求、迭代、测试和缺陷等工作对象,帮助团队沿着同一条交付链路查看状态。工具本身不会替团队做发布决策,但它可以减少“需求在一个地方、测试结论在另一个地方、上线清单靠聊天记录”的信息断层。

2. 发布前的典型矛盾:不同角色对“完成”的定义不一样

产品经理说“需求完成”,可能指验收标准已满足;研发说“完成”,可能指代码已经合并;测试说“通过”,可能指当前测试环境下的用例通过;运维说“可以发”,可能只代表基础设施具备发布条件。这些表述都可能成立,却不一定指向同一个上线状态。

我的处理方式是把状态从形容词改成证据。例如,不写“测试完成”,而写“核心流程 24 条用例通过,阻断级缺陷为零,另有 2 项已知问题不影响本次目标用户且已确认处理方案”。这样做并非追求文档繁琐,而是减少同一个词被不同团队解释成不同结果。

3. 发布风险可以从四类来源识别

  • 变更风险:本次修改涉及核心链路、权限、计费、数据结构,还是局部展示?影响范围越大,验证和回退要求越高。
  • 依赖风险:是否依赖第三方接口、基础服务、客户配置、数据迁移或其他团队交付?依赖是否有明确负责人和确认日期?
  • 运营风险:用户是否需要培训、迁移、公告或支持?客服和客户成功团队是否知道何时变化、如何解释?
  • 恢复风险:如果出错,能否关闭开关、回滚版本、恢复数据或采取临时绕行方案?恢复动作是否经过验证?

其中最容易被低估的是恢复风险。团队经常花大量时间讨论“如何避免出错”,却没有认真验证“出错后如何恢复”。实际发布管理不可能让风险归零,真正的成熟度体现在风险发生后,团队能否快速识别、限制影响并恢复服务。

三、常见误区:看上去规范,实际却不能保护上线

1. 把审批数量当成风险控制能力

审批多不等于安全。若审批人只是点击通过,没有看到影响范围、测试证据和回退方案,审批就会变成责任转移。反过来,一个小范围、低风险的文案修正,如果要求走完与核心支付变更同样的流程,也会造成不必要的等待。

我建议把审批设计成基于风险的分级门槛:高风险变更关注数据、安全、业务连续性和恢复演练;低风险变更关注范围、验证和责任人。审批者需要回答的是“目前证据是否足以接受剩余风险”,而不是“我是否看过这份材料”。

2. 把测试通过等同于可以上线

测试通过只说明特定范围、特定环境和特定版本下的验证结果达到要求,不代表业务准备充分。比如测试环境没有真实客户配置,客服没有更新处理流程,或生产环境的开关默认状态与测试环境不同,依然可能在上线后暴露问题。

因此我会把上线准入拆成技术准入和业务准入。技术准入包括版本、测试、监控、数据和恢复条件;业务准入包括目标用户、公告、支持话术、运营安排和验收人。两类条件都满足,才进入发布执行阶段。

3. 把“无严重缺陷”当成足够精确的标准

“没有严重问题”听起来合理,但严重程度由谁判断?缺陷是否会影响所有用户?是否存在临时替代方案?是否会造成数据错误?如果没有统一口径,不同团队可能在会上达成表面一致,执行时却各自理解。

更有效的做法是用影响和可逆性描述遗留问题。举例来说:“少数旧版浏览器下显示错位,核心操作可完成;不涉及数据写入;目标用户可继续使用旧入口;本次上线不扩大该问题影响。”这比一句“低优先级缺陷”更有决策价值。

4. 把回滚写成一句“必要时回滚”

回滚不是一个按钮,而是一组动作。需要说明触发条件、决策人、执行人、操作顺序、数据处理方式、用户沟通方式,以及回滚之后如何确认服务恢复。若涉及不可逆的数据迁移,单纯回滚应用版本可能反而让新旧数据格式不兼容。

没有经过验证的恢复路径,只能叫应急设想,不能叫回滚方案。至少要在预发布环境演练关键步骤,确认权限、脚本、开关和数据恢复方式真实可用。

5. 把上线日期当成不可变承诺

发布日期当然重要,但它不应压过安全和业务准入条件。更好的承诺不是“无论如何都要周五上线”,而是“若周三前满足准入条件,则按周五窗口发布;若关键验证未通过,则启用备用窗口并提前通知相关方”。这类计划既有明确目标,也给风险留出边界。

对业务方来说,提前说明延期触发条件,通常比临近上线才临时宣布延期更可接受。产品经理要管理的不是所有人对日期的期待,而是日期、风险和业务价值之间的真实取舍。

四、专业判断逻辑:先分级,再定门槛,最后安排窗口

1. 用影响范围、变化深度和可逆性评估风险

我通常不把风险评分做成看似精确的数学结论,而是用三个维度帮助团队对齐判断。影响范围回答“出问题会影响多少用户或业务”;变化深度回答“变更触及多少关键系统和数据”;可逆性回答“出问题后能否快速恢复”。每项可以按低、中、高分级,再据此决定验证和审批强度。

如果是涉及核心交易、权限模型或数据结构的变更,即便初期用户范围不大,也可能因恢复困难而归入高风险。如果只是可独立关闭的展示开关,且不写入关键数据,风险可能较低。风险级别不是给团队贴标签,而是决定要投入多少控制措施。

2. 将准入条件写成“条件,证据,责任人”

每个准入项都要能被检查。比如“性能可接受”过于模糊;可以改为“目标接口在约定压测负载下,错误率不超过团队设定阈值,监控面板可见,研发负责人确认”。具体阈值应由业务系统的服务目标、历史基线和用户影响确定,不宜照搬其他团队数字。

准入领域 要回答的问题 可接受的证据示例 常见责任角色
需求范围 本次究竟交付哪些变更? 范围清单、版本关联、明确的非目标项 产品经理
质量验证 核心场景是否通过,遗留问题是否可接受? 测试结论、缺陷清单、验收记录 测试负责人、产品经理
发布执行 版本、权限、窗口和操作步骤是否就绪? 发布步骤、执行人、生产检查项 研发或运维负责人
数据与恢复 如何校验数据,异常时如何止损? 备份或迁移校验记录、恢复演练结果 数据、研发或运维负责人
用户准备 用户和支持团队是否知道变化? 公告、帮助文档、客服话术、培训记录 产品、运营、客户成功
上线观察 如何判断发布成功或触发停止? 监控指标、观察时段、异常升级路径 发布负责人、业务负责人

3. 选择发布策略时,先看变更是否能隔离

发布策略不应只看团队熟不熟悉某种技术方式。灰度发布适合能够明确区分用户群、逐步扩大覆盖范围的变更;功能开关适合需要快速关闭、且关闭后旧路径仍可运行的功能;蓝绿部署适合环境切换能力较成熟的系统;一次性全量发布则更适合影响较小、验证充分、恢复简单的变更。

如果系统没有稳定的用户分群能力,名义上的灰度可能只是随机放量;如果功能开关会留下不一致的数据状态,关闭开关也未必能恢复业务。策略的关键不在名称,而在它是否能控制影响、提供可观察性并支持恢复。

4. 确定发布窗口要考虑业务节律和支持能力

发布窗口不应只挑“研发有空”的时间。还要考虑用户活跃时段、财务结算周期、批处理任务、外部依赖服务窗口,以及发布后是否有足够的人手观察。周五下班前上线未必天然错误,但若关键负责人周末不可联系,且系统无法自动回退,这个窗口就可能不合适。

我会要求发布负责人确认“上线后观察时段”内的人员安排,而不是只确认开始时间。发布不是执行命令后散会,至少要等关键指标稳定、用户路径抽查完成,并明确由谁决定结束观察。

5. 设定明确的继续、暂停和回退触发条件

可以把发布过程看作一连串决策点:当前证据是否支持继续;出现异常是否暂停扩大范围;是否达到回退阈值。阈值可以是错误率、关键业务转化、任务积压、数据校验差异或客户投诉等,但要基于系统基线和业务容忍度制定。

若团队尚未积累足够历史数据,不要伪造一个“科学阈值”。先确定保守的观察规则,例如关键链路出现一例不可恢复的数据错误即停止放量,并在后续发布中收集基线。阈值的可信度来自持续校准,而不是小数点后的精度。

发布管理上线计划全流程:产品经理效率提升与一文讲清

五、从启动到复盘:产品经理可以直接套用的全流程

1. 启动阶段:先定义本次发布的边界

启动时不要急着问“什么时候上线”,先把发布单元说清楚。一个发布单元可以是一组功能、一项系统升级或一次数据迁移,但范围应足够明确,让团队能判断测试、沟通和回退边界。

  • 写出本次发布的目标和用户价值,避免只列技术任务。
  • 列出包含项与不包含项,标记尚未承诺的需求。
  • 识别受影响用户、系统、数据和外部依赖。
  • 指定产品、研发、测试、运维和业务侧的负责人。
  • 初步评估发布风险,确定是否需要灰度、演练或专项审批。

这里有一个常见陷阱:需求范围在开发期间不断扩大,却没有同步调整测试范围和日期。我的建议是设置范围冻结时间;冻结后确需增加内容时,必须重新评估验证时间和风险,而不是默认“顺手带上”。

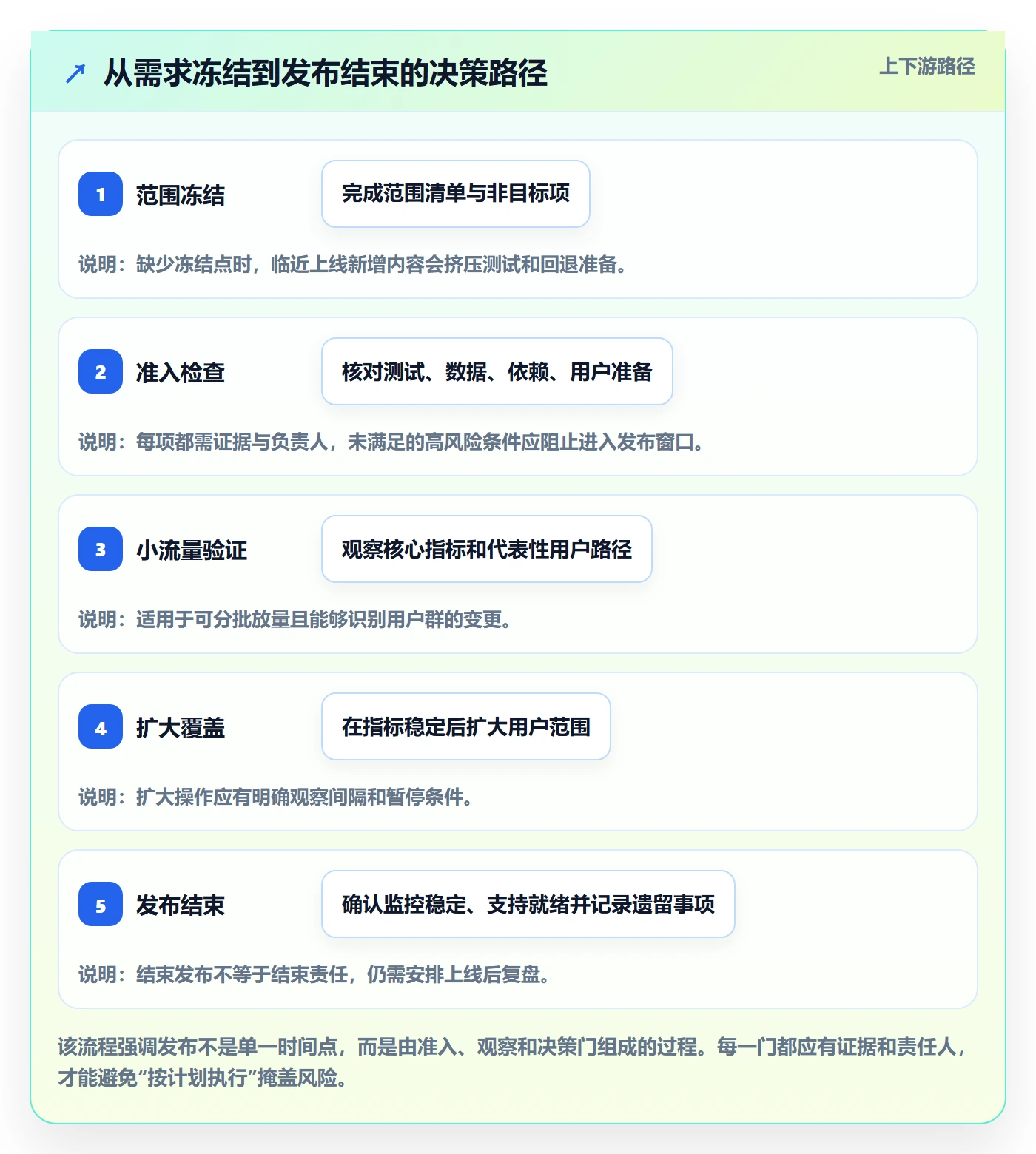

2. 计划阶段:把日期拆成里程碑和依赖

计划表至少应包含需求冻结、代码冻结、测试完成、业务验收、发布准入评审、发布窗口、观察结束和复盘时间。每个里程碑都要写负责人、前置条件、交付物和延期影响,避免只有日期而没有可检查的完成定义。

依赖项应单独管理。例如第三方接口配额、客户配置确认、证书更新或数据清理,不要埋在会议纪要里。对每项依赖标记最晚确认时间和替代方案;如果没有替代方案,就要明确它是发布阻断项。

3. 验证阶段:围绕用户路径而不是功能清单测试

测试计划应从用户完成任务的路径出发,而不是只按页面或接口拆分。权限改造就要覆盖不同角色、不同数据归属和异常权限;支付功能要关注重复提交、超时、失败重试和对账;数据迁移要验证总量、关键字段、抽样记录及迁移失败处理。

产品经理不一定亲自执行所有测试,但应确认验收标准覆盖了用户真正关心的结果。对于重要功能,我会要求至少准备一条端到端验证路径:从目标用户进入系统开始,完成核心任务,再确认结果在相关页面、通知或数据记录中一致。

4. 准入阶段:召开短而有结论的发布评审

发布评审不需要把所有项目背景再讲一遍。建议按“范围、证据、风险、方案、决定”顺序进行。每个风险都说明影响、缓解动作、剩余风险和责任人;评审结束时明确通过、带条件通过、延期或取消,不留“大家再看看”的模糊结论。

带条件通过必须列出条件、截止时间和未达成时的处置。例如“若周四 16:00 前未取得数据校验结果,则本次不做全量迁移,转为只发布不启用”。这样才能让条件成为计划的一部分,而不是会后遗忘的备注。

5. 执行阶段:按步骤操作,并保留关键证据

发布当天应有单一的执行指挥人,负责控制节奏、确认步骤和协调异常;各执行人负责具体操作。产品经理不必承担技术操作,但要确保用户影响、业务校验和沟通动作没有遗漏。

  1. 确认发布窗口、参与人员、联系方式和当前系统状态。
  2. 确认版本号、配置、权限、备份和必要的开关状态。
  3. 按计划执行部署、迁移或逐步放量操作。
  4. 逐项记录操作结果、时间和异常,不用事后凭记忆补日志。
  5. 检查核心技术指标与用户关键路径,决定继续、暂停或回退。
  6. 发布负责人宣布结束观察或启动应急方案,并同步相关团队。

6. 观察阶段:确认用户结果,而不是只看服务在线

服务没有宕机,不代表发布成功。用户可能无法完成关键操作,数据可能积压,通知可能延迟,或某些角色看到了不该看到的信息。观察项应同时包含技术指标和业务指标,并指定检查频率、数据来源和异常升级路径。

观察时间要按业务特性设定。低频业务可能需要覆盖一个完整业务周期,实时高频业务则可能在短时间内暴露问题。不要机械规定“上线后观察半小时”,而应问:哪些问题需要时间才能出现?哪些关键用户路径必须至少验证一次?

7. 复盘阶段:把异常和顺利之处都转化成规则

复盘不只是追责,也不应只写“后续加强沟通”。要还原事实:原计划是什么、实际发生了什么、何时发现、影响多大、哪个控制点有效或缺失、哪些改进会降低复发概率。

若发布顺利,也要记录哪些准备真正发挥了作用。比如提前确认客户配置避免了窗口等待,开关让团队快速限制影响,或客服话术减少了重复咨询。只有把有效做法沉淀成检查项或模板,下一次发布才能复用,而不是依赖个人记忆。

六、案例与数据观察:一个权限功能如何从“按期上线”变成“可控上线”

1. 案例设定:企业管理后台的角色权限调整

下面是一个情景模拟案例,用于说明计划结构,不代表某个真实客户项目。团队准备调整管理后台的角色权限,让部门管理员能管理本部门成员,但不能访问其他部门的数据。表面上这是权限页面改造,实际上影响角色配置、历史数据、接口校验和客服解释。

若只按页面开发和测试安排上线,容易漏掉旧角色如何映射、既有用户是否会被自动赋权,以及不同部门之间的数据隔离是否真正生效。产品经理在启动阶段把风险拆成四项:存量角色兼容、接口鉴权、数据抽样校验、客户管理员告知。

2. 计划调整:把不可逆风险从发布窗口前移

团队先锁定本次只覆盖新权限模型和目标客户群,不同时调整成员邀请流程。测试除常规角色用例外,增加跨部门访问验证;数据团队准备迁移前后抽样校验;研发增加可关闭的新权限开关。客户成功团队则准备一页说明,解释角色变化和管理员需要采取的动作。

发布策略采用小范围客户试用,再逐步扩大。团队设定的暂停条件是:出现跨部门数据越权、关键管理员无法完成成员维护,或迁移校验出现无法解释的差异。由于这是模拟案例,具体客户数量、监控阈值和放量比例应由实际系统能力及风险承受度确定,不能直接复制。

3. 用过程指标解释效率,而不是只看是否准时

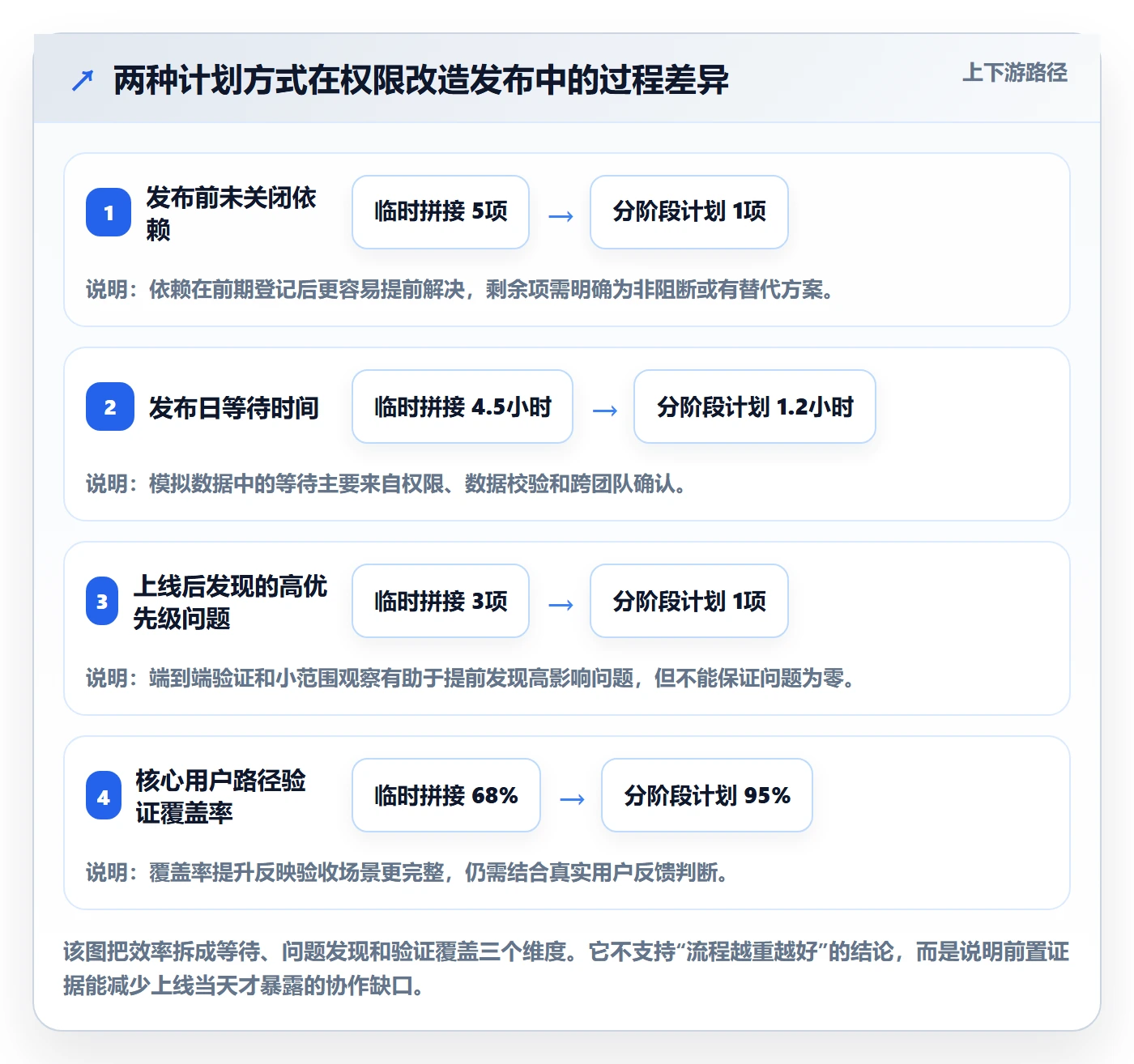

下面的数据同样是情景模拟。它比较的是临时拼接计划和分阶段计划在一次发布中的过程表现。数据的重点不是证明某种方法必然节省固定比例,而是提醒团队同时观察等待、返工、异常发现和恢复能力。

发布管理上线计划全流程:产品经理效率提升与一文讲清

4. 案例中的产品经理工作发生了什么变化

产品经理没有替代测试负责人做测试,也没有替代运维负责人执行发布。变化在于,产品经理把“权限需求是否正确”扩展为“用户变化是否可理解、角色边界是否可验证、发布风险是否有人承担”。这让产品经理从追问进度,转向管理决策质量。

发布后,团队将客户反馈、权限日志和支持工单放在同一复盘里看。若客户反复询问“为什么看不到某成员”,可能不是培训没做,而是产品对数据范围的解释不足。复盘因此产生了新的产品改进项,而不是把问题简单归类为客服工作量。

七、发布管理工具与协作机制:先定义工作对象,再选择工具

1. 工具应解决追踪断点,不应制造重复录入

团队选择工具时,我会先画出信息链:需求如何关联代码和测试,缺陷如何关联版本,发布步骤如何关联负责人,用户问题如何回到产品待办。若一套工具要求同一状态在多个系统手工更新,最终常见结果是有人维护主表、有人维护聊天记录、有人维护个人表格,三者逐渐不一致。

对中大型团队,某项目管理平台可以承载需求、迭代、测试和缺陷等交付信息;发布过程中的操作记录、监控告警和用户支持信息也应有清晰入口。PingCode 可作为这类协作平台的例子,适用于需要跨团队追踪工作项的组织;选型时仍应验证权限模型、集成能力、审计要求、部署方式和团队使用成本,而不能只看功能列表。

2. 发布管理最小数据模型可以从六个对象开始

  • 发布批次:本次发布的目标、范围、版本、窗口和状态。
  • 变更项:每项需求、修复或配置变动,以及它所属的版本。
  • 准入条件:检查项、要求的证据、责任人和截止时间。
  • 风险与决策:风险等级、影响、缓解措施、剩余风险和决定。
  • 执行步骤:操作顺序、执行人、检查点和异常动作。
  • 上线观察:指标、观察时段、用户反馈入口和复盘结论。

这套模型不要求所有团队一开始就建设复杂流程。小团队可以先用一张表或现有协作工具记录;当发布频率、跨团队依赖和合规要求增加后,再逐步自动化关联、提醒和审计。

3. 自动化应优先处理易遗漏、可标准化的动作

适合自动化的通常是版本关联、准入提醒、发布清单生成、状态同步、监控告警和复盘任务创建。需要人判断的事项,例如某个遗留缺陷是否可接受、客户沟通是否充分、是否应该延期,不能仅凭自动化规则代替业务决策。

我会先看某项工作是否重复、规则是否稳定、错误成本是否明确,再决定是否自动化。如果流程本身还在频繁变化,过早写进复杂规则,后续维护成本可能超过节省的时间。先把规则跑顺,再把重复动作自动化,是更稳妥的顺序。

八、不同情况下的行动建议:不要让所有发布走同一条路

1. 小团队、低风险、变更独立

小团队可以采用轻量发布单:范围、负责人、测试证据、上线步骤、观察指标和恢复方式。用十分钟检查关键项,通常比维护一套没人更新的重型流程更有效。

若变更独立、可快速关闭、无数据迁移且影响范围有限,可以采用短周期验证。即便如此,也应明确谁在上线后观察,以及发现异常时如何联系决策人。轻量不等于没有责任边界。

2. 中大型组织、跨团队依赖较多

跨团队发布应设置统一发布负责人和共享时间线,避免每个团队各自维护一份计划。把依赖、准入条件、发布窗口和业务沟通放在可追踪的位置,并提前确认关键负责人缺席时的替代安排。

对有多个产品线或多团队并行发布的组织,建议建立变更日历和冲突检查机制,尤其留意共享服务、数据库、认证系统和基础设施的集中变更。平台化工具的价值在于减少状态查找和重复同步,而非要求所有团队采用完全相同的流程细节。

3. 涉及数据迁移、权限或核心交易

这类变更应提高验证和恢复要求。上线前要核对迁移前后数据口径,验证最关键的异常路径,并确认恢复操作不会造成二次损害。涉及权限时,应测试越权与误拒绝两类风险;涉及交易时,应关注重复提交、失败补偿和账务一致性。

如果无法安全回滚,就要把“回滚”改为真实可行的止损方案,例如停止新流量、关闭新入口、冻结后续写入或采用补偿流程。不要为了让模板看起来完整,写下团队实际上无法执行的恢复承诺。

4. 面向客户的重大版本或行为变化

客户可感知的变化应把公告、培训、帮助文档、支持排班和客户分层纳入发布计划。重大变化还要明确哪些客户需要提前沟通,是否提供迁移期,旧功能何时关闭,以及客户不采取操作时会发生什么。

对于企业客户,客户成功和客服并非“发布后再通知”的外围角色。他们掌握用户真实使用情境,可能发现产品团队未识别的流程依赖。尽早让他们参与影响评估,往往比上线后集中处理咨询更有效。

九、不同情况下的取舍:速度、确定性与控制成本

1. 快速发布与充分验证的取舍

每次增加验证都会消耗时间,但省略验证也会把风险转移到用户和支持团队。判断是否值得多验证,关键看潜在影响是否可逆、用户范围是否可控、监控是否能及时发现问题,以及团队能否恢复。

如果变更低影响、可快速关闭、用户范围清晰,可以接受较轻的准入流程;若涉及数据正确性、权限边界或核心业务连续性,就不应仅为赶日期压缩关键验证。速度不是单一目标,失控后的补救时间也属于交付成本。

2. 全量发布与灰度发布的取舍

全量发布操作简单,适合系统能力有限、影响范围小且恢复明确的场景。灰度发布能够限制初期影响,但需要可靠的用户分组、指标观察、放量控制和兼容策略;否则只是多了一步操作,并没有获得真正的风险隔离。

选择灰度前先回答三个问题:能否准确识别目标用户;能否比较不同用户群的结果;能否在异常时停止扩大范围。如果答案是否定的,优先补齐观测与隔离能力,或选择更可控的发布策略。

3. 统一流程与团队自主性的取舍

组织需要统一的是最低控制要求,而不一定是每一步的操作细节。比如所有发布都要有负责人、影响范围、准入判断和异常路径;但不同业务可以采用不同窗口、验证深度和审批方式。

强制所有团队填同样多的字段,会让低风险发布陷入形式化;完全没有统一标准,则让跨团队协作依赖个人习惯。更合理的做法是用风险级别决定流程深度,并定期检查团队是否真正执行了最小控制要求。

4. 自动化与人工复核的取舍

自动化能降低重复劳动和漏项概率,但它无法自动理解业务影响。对低风险、规则明确的动作,自动化收益明显;对高影响决策,自动化应提供证据和提醒,由具备上下文的人负责判断。

团队还要防止“自动化绿灯”带来错误安全感。流水线成功只证明它检查了的条件通过,不代表未检查的用户影响、运营准备和恢复路径也已经就绪。

5. 长文档与实时信息的取舍

发布文档需要留存决策和证据,但不应把所有动态信息复制多遍。建议将计划作为主记录,会议纪要链接到相关决策,监控数据关联到观察记录;聊天工具负责快速沟通,不承担唯一的状态存档职责。

如果关键决策只存在于聊天记录,事后很难确认谁在什么条件下作出决定。相反,若要求每条沟通都进入正式文档,团队会被记录工作拖累。要沉淀的是范围、风险、决定、执行证据和复盘结论,而不是所有对话。

十、可直接改造的发布计划模板与自查清单

1. 发布计划模板

模块 填写内容 检查重点
发布目标 用户价值、业务目标、成功判定方式 是否能验证结果,而非只描述功能上线
范围边界 本次包含项、不包含项、版本及关联工作 范围是否冻结,新增内容是否重新评估
影响评估 用户、系统、数据、依赖和业务流程 是否覆盖受影响的内部团队和外部客户
风险分级 影响范围、变化深度、可逆性及缓解措施 风险等级是否对应验证深度和审批要求
准入条件 测试、数据、监控、沟通、权限和恢复证据 每项是否有负责人、证据和截止时间
发布执行 窗口、步骤、执行人、检查点及协作方式 是否有单一指挥人和明确的异常升级路径
恢复方案 暂停、关闭、回滚、补偿或临时绕行方式 方案是否演练,是否考虑数据兼容性
观察与复盘 指标、观察时段、用户反馈、复盘负责人 是否有结束观察的条件和问题跟进机制

2. 上线前最后检查

  • 发布内容和版本是否一致,是否有未纳入计划的变更?
  • 关键测试是否覆盖真实用户路径和高影响异常场景?
  • 遗留问题是否写清影响、替代方案和责任人?
  • 发布窗口内的人员是否可联系,关键岗位是否有替补?
  • 监控是否能观察到核心技术和业务结果?
  • 暂停、回退或止损方案是否符合实际系统能力?
  • 客服、客户成功、运营和受影响用户是否得到适当通知?
  • 发布结束后,谁来确认结果并推动复盘事项?

3. 用三句话判断计划是否成熟

任何参与者能否用一句话说清本次发布影响谁?任何高风险条件能否找到证据和责任人?出现异常时,团队能否在约定时间内停止扩大影响并采取恢复动作?如果其中一项答不上来,计划还没有真正准备好。

十一、结语:好的上线计划,让团队在不确定中仍能做出清晰决定

发布管理不是追求零风险,也不是把每次上线都变成大型项目。它的核心,是把不确定性拆开:哪些事情已经验证,哪些风险仍然存在,谁有权决定继续,异常发生时如何限制影响。对产品经理而言,这比盯住一个发布日期更重要,也更能体现产品交付能力。

我建议下一步先不要购买工具或增加审批,而是选一次即将发生的发布,做三件事:画出用户影响范围;列出准入证据和责任人;写清暂停、恢复与上线后观察条件。跑完一次后,再根据实际等待、漏项和返工情况调整流程。发布计划的质量,不看文档有多厚,而看团队能否据此在关键时刻做出正确、及时且可追溯的决定。

常见问题解答(FAQ)

1. 发布管理上线前,产品经理应先梳理哪些信息?

我准备把发布流程从群聊和表格迁到统一的平台,但不确定该先整理需求、负责人,还是发布时间。要是一次性把所有历史信息都搬进去,可能又慢又乱;有没有更稳妥的起步顺序?

先梳理一条近期真实发布链路,而不是先搬历史数据。选一个即将上线的版本,逐项确认发布范围、需求与缺陷清单、负责人、依赖关系、验收条件、风险、发布时间和回退方案,再标出哪些信息目前散落在群聊、文档或个人表格里。可以用“信息是否影响上线决策”做筛选:影响范围、责任归属、阻塞状态或回退判断的信息优先纳入;

纯记录性质的旧讨论暂不迁移。试点时给每个事项指定唯一负责人和明确状态,跑完一轮后再决定是否扩展到全部团队。

2. 发布计划里,如何判断一个需求能不能进入本次版本?

我经常遇到临近上线时,业务方还在追加需求,研发也说有些事项只差一点就能完成。只看优先级或完成百分比,我都觉得不可靠;有没有一套能减少临时争论的准入判断方式?

不要用“优先级高”或“开发基本完成”单独作为准入依据。建议同时检查四项:目标用户价值是否明确、验收标准是否可验证、实现与测试是否有明确负责人、剩余依赖是否能在冻结时间前解除。把每项标成通过、待补充或不通过;待补充事项只有在指定补齐人和截止时间后才保留候选资格。

尤其要区分“代码完成”和“可以发布”:未完成回归、数据迁移验证或关键依赖确认的需求,不应计入确定发布范围。这个判断能把争论从个人承诺转成可核对的证据。

3. 怎样设置发布冻结时间,既控制变更又不拖慢团队?

我担心设置冻结时间后,团队会为了赶节点把问题藏起来;但如果一直允许改范围,测试和上线准备又总是被打断。实际操作中,冻结应该冻结什么,紧急需求又该怎么处理?

冻结的重点是发布范围和高风险变更,不是禁止团队修复问题。可把流程分成两个节点:范围冻结后,新增功能默认进入下一版本;候选版本确认后,只允许修复经评估的阻塞缺陷。每个例外都记录影响范围、风险、验证方式、批准人和是否需要重新回归,避免口头插单。

比如团队可先用一个迭代周期试行,并观察冻结后新增事项数、因此重测的任务数和延期原因;这些指标用于调整规则,不宜直接设成跨团队通用的考核目标。若紧急变更频繁,先查需求入口和评审时点是否失效,而不是单纯把冻结时间提前。

4. 发布管理上线后,产品经理用什么指标判断效率真的提升了?

我不想只用“流程上线了”或“大家都在平台里更新状态”来证明项目管理变好了。可发布延误有时是外部依赖造成的,缺陷数量也会受测试力度影响;哪些数据更适合判断流程是否有效?

把效率、可预测性和质量分开看,避免用单一指标下结论。可连续记录计划发布时间与实际发布时间的偏差、范围冻结后的变更次数、阻塞事项平均未解决时长,以及发布后约定观察期内的回滚或紧急修复情况。对比前后数据时,尽量选业务规模和团队构成相近的发布,并注明样本量;两三次发布只能作为信号,不能证明因果。

若状态更新更及时,但延期原因仍集中在依赖确认和验收返工,说明信息透明度有所改善,瓶颈却还没解决。产品经理应据此调整依赖检查或验收前置,而不是为了让数字好看而压低缺陷上报。

核心关键词

读者评论

胡
胡婉清

我们团队之前也把“测试通过”直接当成上线信号,结果客服和运营经常最后才知道变更。后来把用户通知、监控确认和观察负责人纳入上线清单,临时沟通确实少了。不过小团队如果每次都按高风险流程走,执行成本还是需要控制。

钟
钟文博

回滚方案这部分很有价值,实际最容易被忽略的是数据迁移后的恢复。我们曾遇到过应用版本能退回,但新旧数据结构不兼容,最后只能人工修复。现在会先确认迁移是否可逆,再决定是否允许全量发布,比单纯写一句“必要时回滚”可靠得多。

邱
邱婉清

文章对准入条件的拆分比较实用,但我比较关心阈值如何长期维护。错误率、投诉量这些指标如果没有稳定基线,刚开始很难设得准确。建议上线后把实际结果沉淀下来,定期调整继续、暂停和回退标准,否则清单容易变成形式。

文章包含AI辅助创作:发布管理上线计划全流程:产品经理效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/529205

赞 (0)
飞飞飞飞
