版本内容管理方法大全:企业管理者版本管理落地方案落地清单

版本内容管理最常见的失败,不是团队没有写版本说明,而是同一个“版本”在产品、研发、测试、销售和客户成功团队口中指向不同东西:有人说的是代码发布,有人说的是功能范围,有人说的是客户可见的上线包。管理者真正要解决的,不是再加一张表,而是让版本从需求承诺、变更审批、测试验收到发布复盘形成可追溯的闭环。本文给出一套可执行的版本内容管理方法、落地清单和取舍标准;文中的样例数据均为情景模拟,用于说明核算方法,不代表行业统计或某家企业的实际业绩。

一、先讲核心结论:版本管理的对象不是日期,而是承诺

1. 先定义“版本里有什么”,再讨论“什么时候发布”

管理者常把版本管理理解成排期管理:定一个发布日期,安排开发和测试,再盯着按时上线。这种做法能管理日历,却不能回答更关键的问题:这个版本承诺了什么、哪些内容已完成、哪些变更被批准、上线后如何证明交付符合预期。

我建议把版本定义为一组带有边界的交付承诺。它至少要包含版本目标、纳入范围、明确排除项、交付条件、责任人、目标窗口、依赖关系、风险和变更记录。发布日期只是承诺的一部分,不是版本本身。

一个可管理的版本,必须能回答五个问题:为什么做、做什么、不做什么、怎样才算完成、发生变化后由谁决定。若团队无法在几分钟内给出这五个答案,版本管理还停留在命名和排期阶段。

2. 版本内容管理要建立三条连续链路

第一条是需求到版本的追溯链:需求或缺陷如何进入版本,归属哪个目标,优先级依据是什么。第二条是版本到质量的验证链:每项交付内容如何设计验收条件,哪些测试结果构成放行证据。第三条是发布到反馈的回流链:上线后出现的问题如何关联到原版本、原需求和后续修复。

这三条链路不一定要依靠复杂系统。小团队可以用结构清晰的表格维护,但必须保持唯一标识、变更日志和责任人;规模较大的组织则需要工具支持跨团队关联、权限控制、通知和审计。工具的作用是降低协作成本,不是替管理者作决策。

3. 先管边界,再追求流程精细

我通常建议企业先确定版本边界和变更规则,再决定要不要增加评审会、模板字段或自动化。边界清楚,轻量流程也能工作;边界模糊,再精细的审批流也会把不确定性包装成手续。

版本边界至少要分成三类:已经承诺且必须交付的内容、可以按条件纳入的候选内容、明确不进入本版本的内容。尤其是第三类,很多团队不愿写“不做”,担心显得保守,结果需求不断滑入,版本承诺逐渐失真。

版本内容管理方法大全:企业管理者版本管理落地方案落地清单

二、为什么版本管理会失控:真实协作场景里的断点

1. 需求入口多,承诺却只有一份

在中大型企业里,需求可能来自客户合同、销售演示、客服工单、业务部门、合规要求和技术治理。每个入口都有合理性,但如果每条线都能直接对研发承诺日期,团队最终会同时面对多个版本口径。

典型表现是:销售答应客户“下个月一定有”,产品路线图写“本季度计划”,研发迭代里排了开发任务,测试团队却不知道这是合同承诺还是探索性方案。问题不是沟通不够勤,而是承诺没有唯一权威来源。

解决方式不是强行把所有人赶进同一场会议,而是建立单一版本记录。任何对外日期或范围承诺,都必须能回到该记录,并留下提出人、批准人、适用客户或业务范围、有效期限。未进入记录的内容可以讨论,但不应被当作已承诺事实。

2. 研发任务完成,不等于版本内容完成

开发人员说“做完了”,可能意味着代码已提交;测试人员说“通过了”,可能只表示已覆盖当前测试范围;产品人员说“可以发”,可能还依赖文档、配置、数据迁移或客户通知。不同角色使用同一个完成状态,却指向不同验收条件。

我会把“完成”拆成可验证的交付条件。例如:功能在目标环境可用、关键验收场景通过、兼容性检查完成、监控与回滚方案就绪、用户文档更新、待处理缺陷符合放行规则。不是每个版本都需要同样的条件,但每个版本都要在开始交付前说清楚适用条件。

3. 变更是正常现象,未经治理的变更才是风险

真实业务不会因为版本冻结就停止变化。客户可能发现严重缺陷,法规要求可能更新,外部接口可能延期,竞争环境也可能改变。因此,“冻结后不准改”往往不是有效制度;有效制度是要求每次变更说明价值、成本、风险、替代方案和对原承诺的影响。

如果每个新增需求都只写“工作量不大”,团队会低估上下游成本。一个看似两天的功能,可能引入权限规则、数据兼容、埋点、文档、迁移和回归测试。变更评估不能只看开发工时,而要看整个交付链的增量负担。

4. 版本越多,不代表交付越快

小批量发布可以降低单次变更风险,但频繁切分版本也会增加测试、发布审批、客户沟通、环境验证和维护成本。发布频率本身不是效率指标。管理者需要同时看交付周期、变更失败率、恢复时间、未完成工作比例和客户影响。

如果团队缩短发布周期,却让大量功能处于半完成状态,或者把测试负担转移给客户,表面上发布更频繁,整体交付质量可能反而下降。版本策略应服务于风险控制和用户价值,而不是为了追逐某个频率数字。

版本内容管理方法大全:企业管理者版本管理落地方案落地清单

三、常见误区:看起来有流程,实际没有管理

1. 把版本号当成版本管理

版本号解决的是识别问题,不解决范围、质量和责任问题。即使版本号规则设计得非常完整,如果同一个版本下的需求状态不一致、范围被随意增删、发布说明无法追溯,管理者仍然不知道交付了什么。

版本号应当服务于产品识别和兼容策略。例如主版本变化可能代表接口或数据兼容性变化,次版本代表向后兼容的能力扩展,修订版本用于缺陷修复。但具体规则要符合产品形态,不能因为其他团队采用某种编号就照搬。

2. 把“冻结”理解成停止沟通

冻结的含义应该是:未经明确审批,不改变已经承诺的范围;而不是不接收信息、不评估风险。若冻结后发现安全漏洞,团队仍需处理;若客户提出新需求,也可以评估,但应清楚说明是否替换原范围、推迟发布或进入后续版本。

我更倾向于把冻结做成“变更门槛上升”,而不是“信息入口关闭”。越接近发布,变更越需要提交明确证据和影响分析,因为可用来吸收变化的时间和资源都在减少。

3. 用工时估算代替交付容量

团队经常把所有任务的估算工时相加,再据此宣布版本可行。这种算法忽略了并行限制、跨团队等待、缺陷修复、评审、休假、支持工作和不确定性。可用工时不等于可交付容量,尤其是多个任务依赖同一位关键工程师时。

更可靠的做法是用历史完成数据作为起点,再扣除已知约束,并保留风险余量。对没有稳定历史数据的团队,可以先观察三到五个迭代,记录计划工作、实际完成、未完成原因和突发工作占比。样本不足时,应明确这是暂定基准,而不是承诺精度。

4. 把工具上线当成流程落地

某项目管理平台可以帮助团队统一需求、版本、缺陷和发布记录,但工具字段填得齐全,不等于决策发生了。若谁有权承诺范围、何时需要升级风险、变更如何影响客户都没有定义,工具只是把混乱数字化。

选型时我会先问三个问题:团队当前最昂贵的协作断点是什么?数据需要跨哪些角色流动?哪些信息必须留痕以供审计或复盘?回答不清楚,就不应先追求复杂配置。对中大型企业或一百人以上的组织,跨团队权限、项目组合视图、可追溯关联、自动通知和开放接口通常更重要;小团队则可能更看重上手成本和维护简单度。

5. 只看按期率,不看按期交付了什么

按期发布率容易被人为改善:把版本范围削小、把未完成内容移到下一个版本、把验收推迟到上线后,都可能让发布日期看起来准时。因此,我不建议单独把按期率作为团队绩效指标。

至少要同时观察承诺范围完成率、变更率、发布后缺陷、客户影响和未完成项滚动情况。只有按期率提高,同时质量和承诺完整度没有恶化,才可能说明计划能力真的改善了。

四、专业判断逻辑:管理者如何设计版本制度

1. 先按风险分层,不要让所有版本走同一套流程

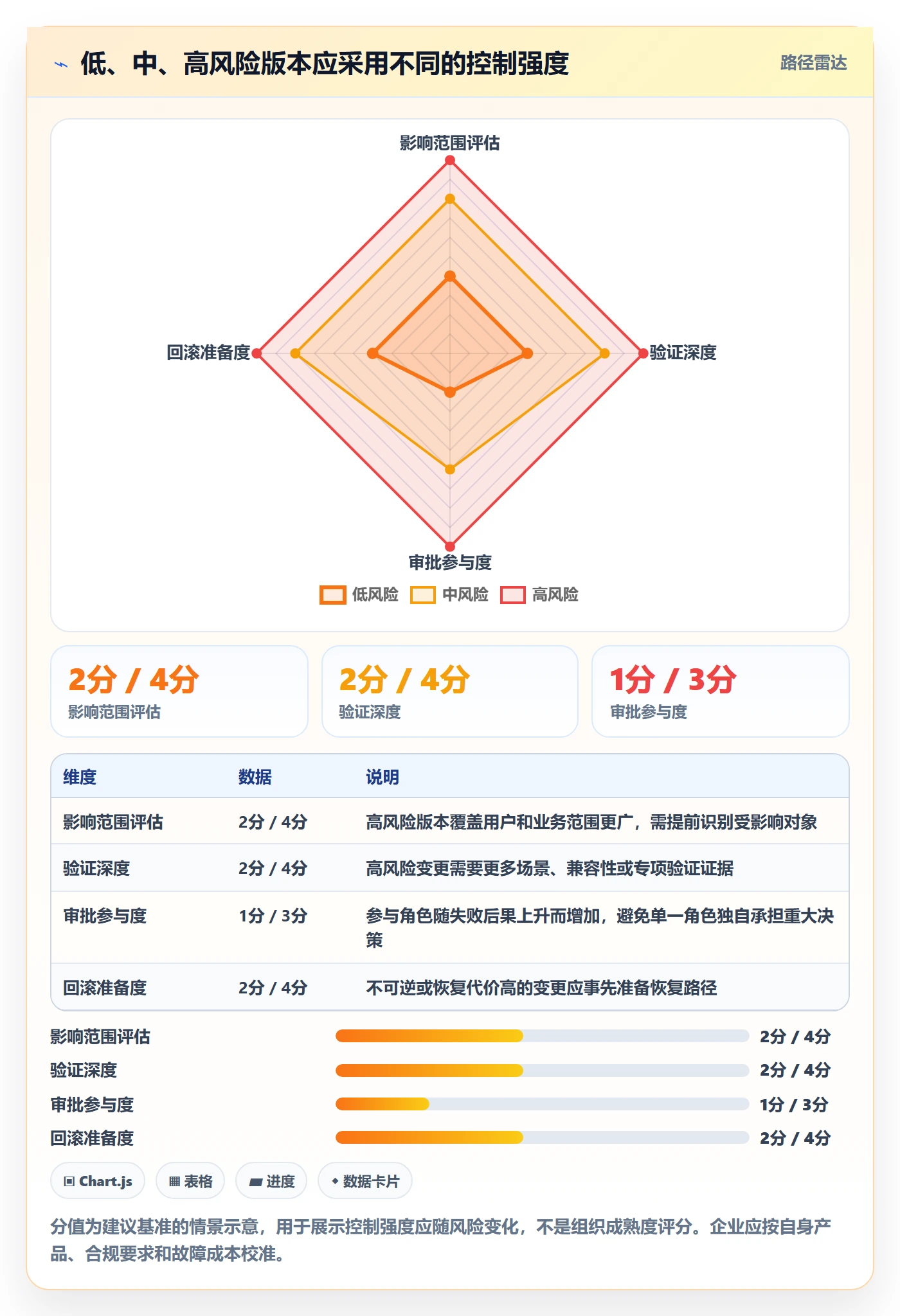

版本流程的复杂度应由影响面和可逆性决定。内部试验功能可以快速验证;涉及客户数据、权限、财务计算、外部接口或监管要求的变更,必须增加审查与验证。把所有变更都放进重流程,会拖慢低风险工作;所有变更都走轻流程,则会让高风险内容缺少保护。

我通常用三个维度进行初步分层:影响范围、失败后果、回滚难度。可以再加入数据敏感性、客户合同约束和外部依赖。分层的目的不是制造等级标签,而是决定谁必须参与、需要什么证据、放行前有哪些检查。

风险层级 典型变更 建议控制 放行证据
低风险 内部体验优化、非关键文案调整 产品与研发确认范围,按常规测试发布 验收结果、变更记录
中风险 面向客户的新流程、重要接口能力 增加跨角色评审、回归测试与客户沟通准备 关键场景测试、兼容性结果、回滚方案
高风险 权限模型、数据迁移、计费逻辑、安全修复 明确负责人和升级路径,安排专项验证与发布观察 审批记录、测试证据、监控指标、恢复预案

层级不必永久固定。一个原本低风险的改动,如果影响范围扩大或回滚变困难,就应升级管理强度。风险评估要随事实变化更新,而不是在立项时打一次标签后不再查看。

2. 先写版本目标,再排具体需求

版本目标不是一句宣传口号,而是判断范围取舍的共同依据。比如“降低首次配置失败率”比“优化配置体验”更可检验。目标最好能说明用户、问题、预期变化和观察方式;如果目标无法被观察,就很难评估版本是否成功。

目标确定后,再把候选内容分成必须项、目标贡献项、依赖项和明确排除项。必须项可能来自法规、安全或合同;目标贡献项要解释它如何推动目标;依赖项需要记录责任方和最迟确认时间;排除项则帮助团队抵抗临时扩张。

3. 用“范围,容量,风险”三角做承诺

任何版本都受范围、容量和风险共同约束。管理者可以调整范围、投入容量或接受风险,但不能假设三者同时固定且仍能保证日期。若发布日期不可动,范围就应有弹性;若范围和日期都不可动,就必须增加资源或明确风险承担人。

我会要求版本评审讨论至少两个方案,而不是只接受一个排期:方案甲保留核心目标并减少次要范围;方案乙保持范围但延后窗口;方案丙增加资源,但需要说明新增人员何时能真正产生有效产出。这样讨论的是可选决策,而不是团队被动承诺。

4. 设定变更准入门槛和替换规则

变更申请至少说明:提出原因、受影响用户、紧急程度、收益证据、开发与测试成本、依赖、风险、对发布日期和原范围的影响,以及不纳入本版本的后果。没有这些信息,评审只能凭声音大小决定优先级。

还要规定变更是“增加”还是“替换”。如果版本容量已满,新增一项通常意味着另一项退出、日期调整或风险上升。把替换规则写清楚,可以防止版本范围只进不出。

5. 将质量门槛定义为证据,而不是口号

“充分测试”“保证质量”不是可执行的放行条件。不同风险等级可以采用不同门槛,但必须指向可检查证据,例如关键用例通过、严重缺陷清零、兼容性验证完成、数据迁移演练成功、监控告警配置完成。

质量门槛要避免两个极端:一是任何版本都要求穷尽测试,导致小改动也被拖慢;二是以“测试通过”概括所有风险,却没有说明测试覆盖了什么。最重要的是让风险和证据对应起来。

版本内容管理方法大全:企业管理者版本管理落地方案落地清单

五、具体案例与数据观察:把版本评审变成可复核的决策

1. 情景:一个跨产品与研发团队的交付版本

下面使用一个情景模拟说明方法。假设某企业有产品、研发、测试、交付和客户成功团队,计划推出一项面向企业客户的工作流能力。原始需求池有四十项,其中既有客户提出的字段配置,也有权限调整、数据导入、审计记录和界面优化。

如果只按优先级排序,团队很可能先挑“看起来好做”的需求,最后发现权限和审计能力缺失,导致核心客户不能启用。更合理的做法是先定义目标:让管理员在不依赖定制开发的情况下完成主要流程配置,并能追踪关键操作。

2. 从候选清单到可承诺范围

团队把四十项需求按目标贡献和风险初筛后,发现十二项是核心流程必需,八项属于体验增强,六项存在外部依赖,其余需求暂不纳入。经过容量评估,最终承诺十项核心能力、三项体验优化,并把两个未确认依赖项列为条件性内容。

这个决定的关键不是“砍掉了多少需求”,而是把承诺和假设分开。条件性内容必须有最迟确认日期和未满足时的替代方案;否则它只是被包装成计划的风险。

3. 变更评审如何避免只听“工作量很小”

开发中途,客户提出增加批量导入。销售认为这是签约关键,研发初步估算为两天。评审后发现,真正的工作还包括权限校验、文件格式约束、错误报告、重复数据策略、导入回滚和大数据量测试。团队将其评估为中等风险,并给出两种方案:本版本先提供受限格式和数量上限,完整导入能力进入后续版本;或推迟发布窗口并完成完整能力。

最终选择受限方案,并在版本说明中明确限制条件。这个结果可能不如“全部支持”动听,但降低了客户误用和数据污染风险。版本内容管理的重要价值,正是把隐藏成本和真实取舍提前暴露出来。

4. 用样例数据观察管理改进,而不是宣称提升

假设团队连续记录两个周期。周期甲中,版本承诺二十项,实际按验收条件完成十四项;周期乙承诺十八项,完成十六项。若只看完成数量,乙的绝对产出略高;若看承诺完成率,则从百分之七十提高到约百分之八十九。

但这还不能证明流程改进有效。还要检查乙周期是否把困难任务移出版本、是否增加了发布后缺陷、是否把验收责任推给客户,以及变更是否集中在周期末。数据只有结合范围质量和风险结果,才有解释力。

观察维度 周期甲:情景模拟 周期乙:情景模拟 解读方式
版本承诺项 20项 18项 承诺规模缩小,不能单独视为效率下降
按验收条件完成项 14项 16项 完成项增加,但需核对复杂度和业务价值
承诺完成率 70% 约89% 改善可能来自范围治理,也可能来自任务难度变化
发布后高优先级缺陷 5项 3项 需要结合版本规模、客户暴露量和缺陷严重度判断

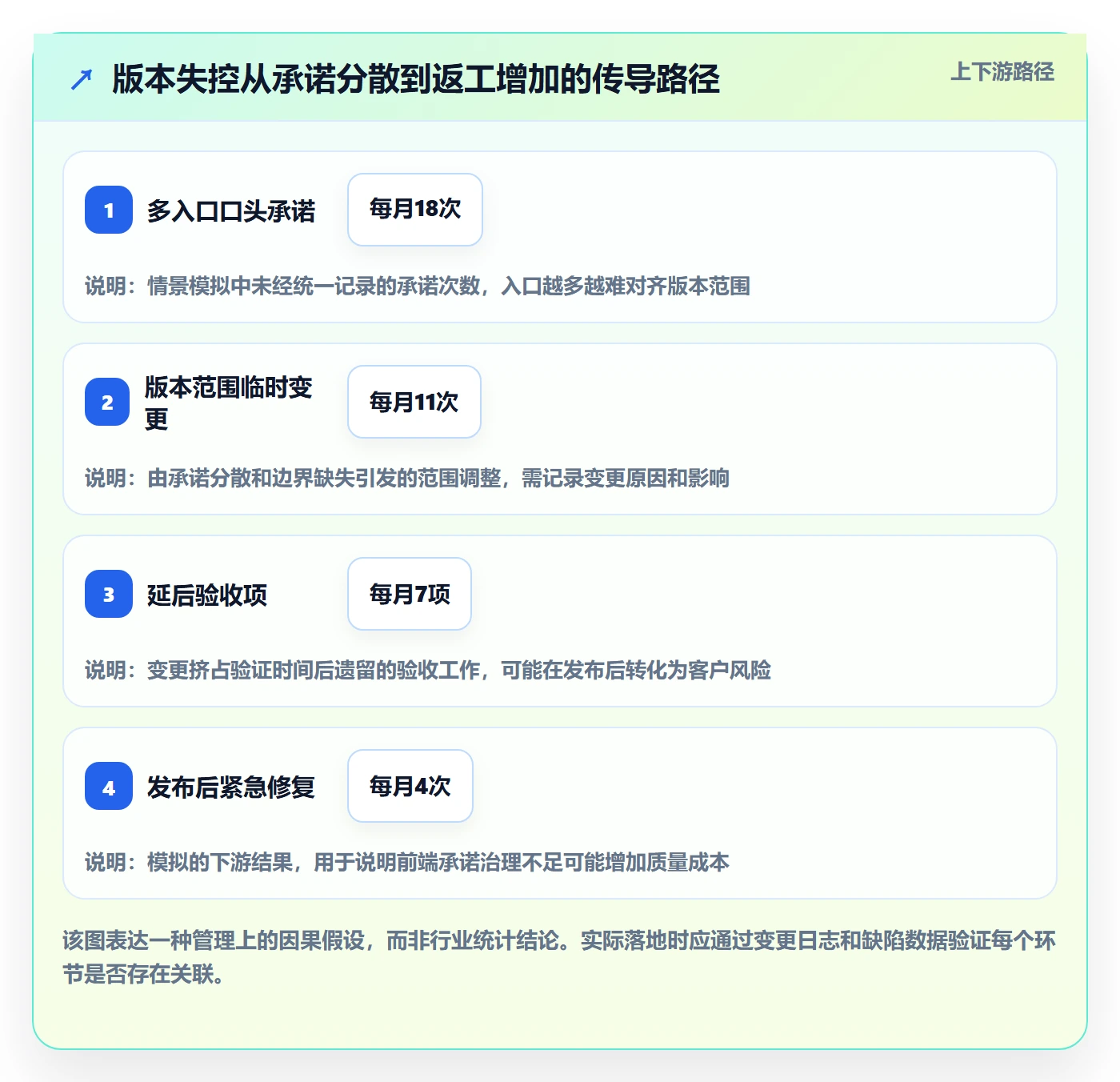

中途变更次数 9次 5次 减少可能说明边界更清晰,也要排查需求入口是否被压制

上述数值只是模拟数据。真实团队应明确统计口径:什么算一项承诺、何时算完成、哪些缺陷纳入版本后果、变更如何计数。口径不统一时,数字看似精确,实际上无法比较。

版本内容管理方法大全:企业管理者版本管理落地方案落地清单

5. 复盘要追问机制,不要只追责个人

如果版本没有按期完成,复盘应追问:哪些工作在评估时被遗漏?依赖何时暴露?变更为什么进入?哪些决策没有明确责任人?测试时间是否被计划挤压?这类问题会指向系统原因,比“谁没有努力”更能帮助下一周期改善。

如果发布后缺陷增多,也要区分需求歧义、实现错误、测试覆盖不足、环境差异、发布操作和监控迟滞。原因不同,改进措施就不同。把所有问题都归结为“加强沟通”通常没有可检验的后续行动。

六、版本内容管理落地清单:从试点到稳定运行

1. 第一阶段:建立最小可用版本记录

不要一开始就设计几十个字段。先为每个版本维护一份权威记录,确保以下信息可查、可更新、有人负责:

  • 基本信息:版本标识、产品或服务范围、目标窗口、版本负责人。
  • 目标与受众:要解决的问题、主要用户、预期业务变化。
  • 范围边界:承诺内容、条件性内容、明确排除项。
  • 交付条件:验收标准、质量门槛、文档或培训要求。
  • 依赖与风险:外部团队、接口、数据、合规和基础设施依赖。
  • 决策记录:评审结论、变更理由、批准人和影响。
  • 发布证据:测试结果、发布清单、回滚预案和观察指标。
  • 复盘结果:范围完成情况、缺陷、用户反馈和后续行动。

2. 第二阶段:规定工作项如何进入版本

所有需求、缺陷、技术治理和客户承诺都应进入统一入口或可汇总入口,并通过稳定标识关联到版本。入口可以不同,但决策记录不能分散在无法追溯的聊天、邮件和个人笔记里。

每项内容进入版本前,至少要有提出人、问题描述、价值或风险、验收条件、优先级依据、依赖和估算范围。信息不完整不意味着拒绝需求,而是意味着它还没有达到承诺条件。

3. 第三阶段:固定关键决策点,而非增加会议数量

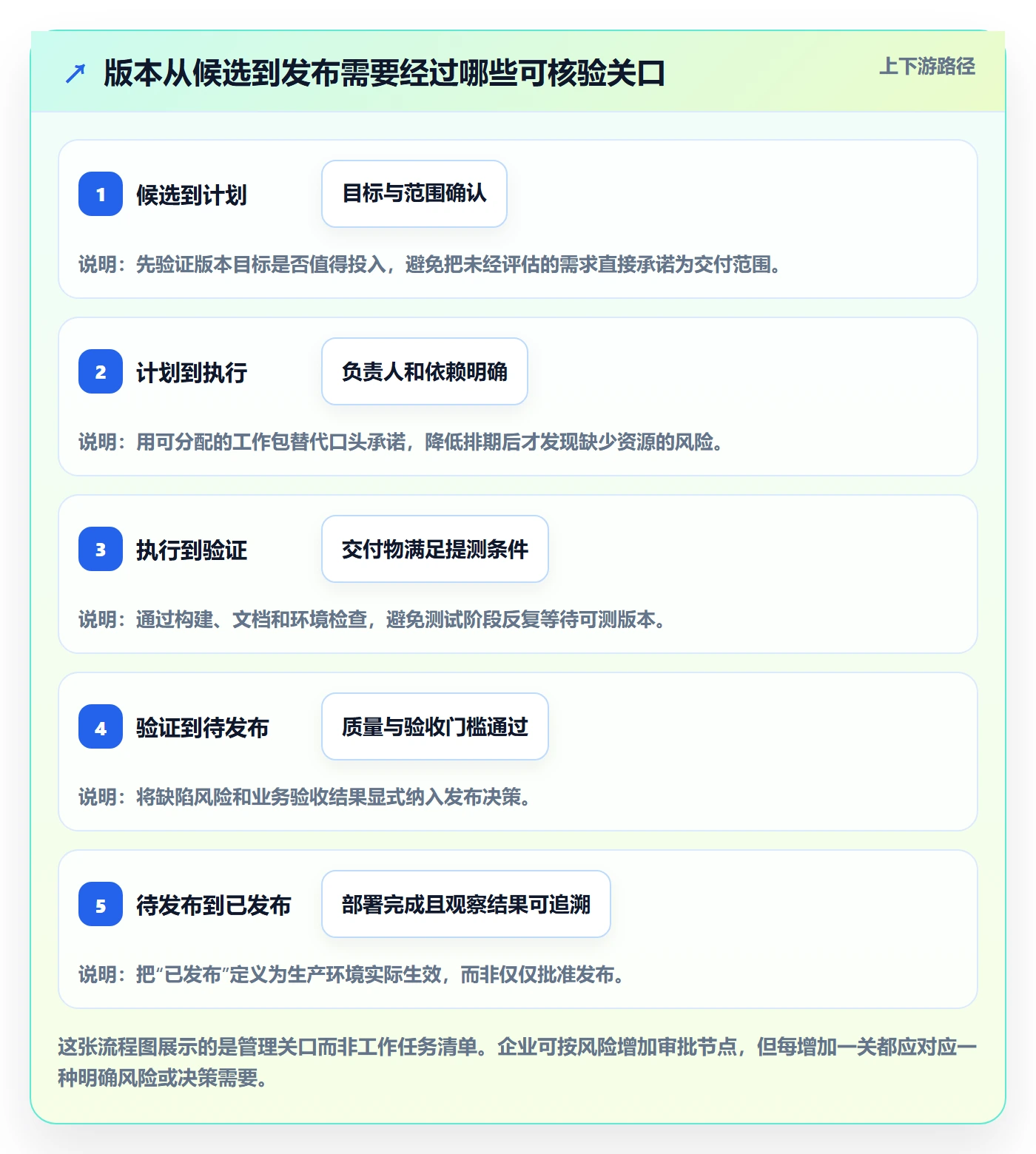

版本治理通常需要三个关键决策点:规划时确认目标与承诺范围;开发过程中处理高影响变更和风险升级;发布前判断质量证据是否满足放行条件。三者可以在线完成,也可以合并进已有会议,重点是决策可追踪,不是会议形式统一。

每次决策都应记录结论、理由、未决问题和责任人。没有结论的讨论会,不应被误认为审批;没有责任人和期限的风险清单,也不是真正的风险管理。

4. 第四阶段:建立放行清单与发布后观察窗

放行前,团队应逐项确认:版本范围是否与当前计划一致、重要验收是否通过、已知缺陷是否经过接受或排除、数据和配置是否准备妥当、客户沟通是否完成、监控是否就绪、回滚或降级方案是否可执行。

发布后还要设定观察窗口,观察内容由风险决定。关键能力可以关注错误率、任务完成率、支持请求、性能和客户启用情况。观察窗口结束后,明确遗留问题是否转为修复版本、产品改进或运营跟进。

5. 第五阶段:每月检查指标是否引导了错误行为

指标上线后要检查它是否被“优化”到失去意义。若团队为了提高按期率而缩小承诺,或为了降低缺陷数而改变缺陷等级口径,指标就开始诱发错误行为。管理者应定期抽查原始记录,并将数字与用户结果、质量和范围变化对照。

建议先使用少量指标:承诺完成率、范围变更率、按期交付率、发布后高优先级缺陷、平均恢复时间、未完成工作滚动率。各指标都需写清分子、分母、时间范围和排除规则。

版本内容管理方法大全:企业管理者版本管理落地方案落地清单

七、不同组织阶段的行动建议:治理强度要匹配复杂度

1. 小团队:先统一口径,不要先买复杂系统

如果团队人数少、产品边界清楚、跨部门依赖少,最优先的事情是明确版本负责人、需求入口、冻结点和放行条件。可以从共享表格或轻量协作工具开始,但要保留稳定标识和变更日志,避免计划散落在多个文档。

小团队最容易犯的错是把所有协作变成口头沟通,认为人少就不需要记录。人少时沟通成本低,但人员变动、并行项目增加或客户承诺增多后,口头记忆会迅速失效。记录应从影响承诺的地方开始,不必先覆盖所有工作细节。

2. 成长型团队:把跨职能依赖纳入版本计划

当产品、研发、测试、交付和运营逐步分工,版本风险会从单个任务转向团队间交接。此时要重点管理依赖责任人、最迟确认时间和失败时的替代方案,并建立共同可见的版本视图。

成长型团队不宜只按部门各自的计划管理。某个部门的任务按时完成,不代表客户可以使用功能。应以端到端交付为单位,检查从需求澄清、开发、验证到上线准备是否完整。

3. 中大型企业:统一治理规则,保留局部实施弹性

中大型企业通常面临多产品线、多区域、多交付模式和复杂权限。完全统一所有团队的节奏和字段,可能带来过度标准化;完全让各团队自行管理,则无法形成组合视图和审计能力。更可行的做法是统一必要的治理底线,允许团队按风险和工作方式扩展。

治理底线可以包括版本标识、负责人、范围状态、变更留痕、风险等级、放行证据和复盘数据。各业务线可以自定义工作流,但不能绕开高风险事项的升级规则,也不能使用互不兼容的指标口径。

例如,采用 PingCode 的中大型企业或一百人以上组织,可以重点评估需求、迭代、缺陷、版本和项目之间的关联能力,以及跨团队视图、权限管理、自动通知和数据分析是否贴合现有治理方式。不要只看功能清单,还应验证一个真实交付链:从提出需求到批准变更,再到测试验收、发布记录和问题回溯,能否不依赖手工重复录入完成。

4. 高合规或高风险行业:把审计证据嵌入交付过程

金融、医疗、能源、政务及处理敏感数据的业务,版本管理还要满足审计、授权、留档和变更可解释要求。此时应明确谁批准、谁执行、谁验证,并保存适用的测试证据、变更原因和发布记录。

但合规并不等于把所有人都纳入每一次审批。应按影响和职责设定权限,避免审批链过长导致紧急修复被拖延。对于高风险紧急变更,可以设置快速通道,但必须定义补充审查时限和事后复核责任。

八、不同情况下的取舍:没有一种版本策略适合所有团队

1. 固定发布日期与范围弹性之间怎么选

市场活动、法规生效日、客户合同或外部依赖会让发布日期难以移动。此时应让范围具有弹性,提前定义核心内容和可删减项。若范围固定而日期也固定,就必须接受额外资源、压缩范围之外的质量风险,或公开承认承诺不可行。

如果发布日期本身可以调整,而功能之间存在强依赖,保持范围完整可能更有价值。选择哪一边,不应由项目团队单方面决定,应由承担商业影响和风险的负责人确认。

2. 大版本与小批量发布之间怎么选

大版本有利于集中发布、集中沟通和统一客户预期,但单次变更面大,验证与回滚更复杂。小批量发布可以较早获得反馈、降低单次风险,但会增加版本协调、兼容管理、发布操作和客户沟通成本。

若功能可以独立启用、监控和回滚,且团队有成熟自动化能力,可以考虑小批量发布。若数据结构耦合、客户环境差异大或每次发布需要大量人工支持,频率不应盲目增加。

3. 完整验收与快速试验之间怎么选

探索性产品或内部试验的目标是获得学习,适合小范围、可回滚、明确告知限制的验证,不必套用完整商业发布流程。但试验不应被伪装成稳定版本,更不能在没有支持安排的情况下把实验风险转嫁给客户。

涉及核心业务、数据安全、合同承诺或不可逆操作时,快速试验也需要边界保护。可以缩小试验对象、限制数据范围或使用影子流程,而不是直接省略必要验证。

4. 统一流程与团队自主之间怎么选

统一流程有助于形成一致数据和组合治理,但会牺牲部分团队灵活性。团队自主能贴合具体业务,却可能导致版本定义不一致、跨团队依赖难以比较。实践中可以采用“统一底线、局部扩展”:所有团队共享关键字段与风险规则,各团队按自身工作类型增加步骤。

判断哪些必须统一,可以看它们是否影响跨团队承诺、客户沟通、审计和组合决策。只影响团队内部工作方式的细节,通常不值得强行标准化。

九、管理者可以直接使用的落地清单

1. 版本规划前检查

  • 是否有清晰且可观察的版本目标?
  • 每项候选内容是否有提出人、价值理由和验收条件?
  • 是否区分承诺项、条件性项和排除项?
  • 关键依赖是否有负责人、确认日期和替代方案?
  • 容量是否基于历史数据和现实约束,而非理想工时?
  • 是否明确哪些范围可以在容量不足时退出?

2. 版本执行中检查

  • 新增内容是否经过影响评估和明确批准?
  • 变更是否说明增加、替换、延期或风险接受?
  • 是否及时升级跨团队依赖和阻塞?
  • 剩余容量是否包含缺陷修复、验证和发布准备?
  • 计划状态是否反映真实进展,而不是为了报表好看?
  • 客户或业务方是否仍按同一版本记录理解承诺?

3. 发布前检查

  • 实际交付范围是否与批准记录一致?
  • 关键验收条件和风险相关测试是否完成?
  • 未解决缺陷是否有明确接受人和处理计划?
  • 配置、数据、文档、培训和客户通知是否就绪?
  • 监控、回滚、降级和问题响应路径是否可执行?
  • 是否明确发布观察窗口和判断成功的指标?

4. 发布后检查

  • 实际用户使用情况是否符合版本目标?
  • 是否出现未预期的缺陷、支持请求或性能变化?
  • 版本承诺完成率的变化是否由范围、难度或口径变化造成?
  • 未完成项是否重新排序,而非自动滚入下一版本?
  • 复盘行动是否有负责人、期限和验证方式?
  • 哪些流程步骤减少了风险,哪些只是增加了录入负担?

十、结语:把版本管理从“计划表”变成“决策系统”

版本内容管理的核心,不是让每个团队都按同一种模板填表,也不是保证所有版本从不延期。它的价值在于让承诺有来源、范围有边界、变更有代价、质量有证据、结果可复盘。管理者要保护的不是计划表上的日期,而是组织对用户和客户作出的可信承诺。

我的建议是先用一个真实版本试点:选一个有明确目标、参与角色适中、风险可控的交付,建立统一记录,明确纳入与排除范围,按规则评估变更,并在发布后复核质量和用户结果。试点结束后,删掉没有决策价值的字段和会议,再把有效规则扩展到更多团队。

下一步可以从三件事开始:找出当前最常见的版本失控场景;选定一份唯一权威的版本记录;为下一次评审准备“目标、范围、容量、风险、验收证据”五项信息。先让重要决策可追溯,再逐步自动化。流程是否成熟,不看它有多复杂,而看团队能否更早发现承诺冲突,并在付出更大代价之前作出清楚取舍。

常见问题解答(FAQ)

1. 企业做版本管理,应该先统一哪些对象?

我在推动版本管理时,最困惑的是版本到底只管代码,还是需求、测试、文档、配置也要一起纳入。我担心一开始范围铺得太大,团队嫌流程复杂;但只管代码,出了问题又很难还原某次发布到底包含了什么。

不要一上来就把所有文件都纳入同一套流程,先管理会影响交付判断和问题追溯的对象。通常至少包括产品版本、需求与变更记录、代码提交或构建号、测试结果、发布说明,以及关键配置的变更记录。判断标准是:发生线上问题时,团队能否在半小时内回答“哪个版本受影响、改了什么、谁确认过、如何回退”。

例如,配置变更会改变系统行为,就应留下版本和审批记录;普通会议纪要则未必需要进入发布链路。先选一个业务影响大、发布频繁的产品试点,验证追溯链条完整后再扩展范围。

2. 版本管理落地清单应该按什么顺序执行?

我想把版本管理做成一份团队能照着执行的清单,而不是写完制度就没人看。我不确定应该先选工具、先定规则,还是先要求团队填写发布信息,也担心流程一多反而拖慢交付。

建议按“定边界、定责任、定规则、跑试点、看数据”推进,而不是先采购或配置工具。第一步选定一个试点团队和产品,明确哪些变更必须关联版本;第二步为需求负责人、开发负责人、测试负责人和发布负责人分别设定确认责任;第三步约定版本命名、变更冻结时间、发布审批和回退条件;

第四步至少跑完两次真实发布,记录漏关联、临时插单和回退困难等问题;最后再决定哪些步骤适合自动化。清单不应追求项目多,而应确保每次发布前能核对范围、测试结论、风险、负责人和回退方案。

3. 版本号、分支和发布记录怎么设计,才能避免团队各自理解?

我见过同一个版本号在测试环境和生产环境里对应不同内容,也遇到过临时修复合并后没人说得清是否已经进入发布包。我想知道命名规则和分支策略要细到什么程度,才能减少歧义,又不会把小团队变成流程审批中心。

先让版本号回答“这是哪次可识别的交付”,让构建号回答“这是由哪次代码构建产生的产物”,不要用同一个字段承担两种含义。团队可以统一采用主版本、次版本和修订版本的规则,并为紧急修复设置明确标记;具体数字如何递增,要依据产品兼容性和发布节奏约定。

分支策略则按团队规模选择:多人并行、版本维护周期长的团队,需要明确开发、发布和修复分支的合并规则;人数较少、持续交付的团队,可以减少长期分支,但必须保留可追溯的提交、构建和发布标签。每次发布记录至少关联版本号、构建标识、变更清单、测试结论和回退点。

4. 怎样判断版本管理方案是否真的有效,而不只是增加填写工作?

我担心落地后大家只是多填几张表,出了问题还是靠群聊和个人记忆排查。我应该看哪些数据来判断方案有没有价值?如果追溯时间变短了,但发布速度下降,这种结果又该怎么权衡?

不要只统计表单填写率,应重点看版本信息是否真实改善了交付和排障。可以连续记录变更漏关联率、发布后缺陷率、从故障发生到定位受影响版本的时间、回退耗时,以及因版本信息不清造成的重复确认次数。比如团队可先测量两周基线,再试运行四周;

若受影响版本定位时间明显下降、漏关联率减少,而发布周期没有持续恶化,说明规则大体有效。数字需要结合基线判断,不能把某个行业阈值当成通用标准。若流程耗时增加,先检查重复录入和审批等待,优先自动带入构建、测试等已有数据,而不是简单删掉必要的风险确认。

核心关键词

读者评论

陶
陶思源

我们以前也有版本记录,但销售口头答应的日期经常没同步进去。把对外承诺关联到唯一记录这点很实用,不过实际执行时,谁有权确认客户承诺,可能比表格怎么设计更难定。

付
付静怡

按风险分层比所有版本套同一套审批更符合实际。我们做数据迁移时,开发完成并不代表能发布,还得看演练和恢复方案;只是风险等级最好能定期复核,免得一开始分低了就一直按低风险处理。

韩
韩婉清

文章提到不要只看按期率,我有同感。我们曾按时发布,却把验收项留到上线后,数字很好看,客户体验却一般。除了缺陷和范围完成率,未完成项如何跨版本追踪也值得进一步细化。

文章包含AI辅助创作:版本内容管理方法大全:企业管理者版本管理落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528903

赞 (0)
飞飞飞飞
版本计划流程与规范:企业管理者版本管理效率提升关键指标
上一篇 46分钟前
版本状态管理指南:企业管理者如何做好版本管理,最佳实践全流程
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
