实施团队最容易把版本管理做成“填一个版本号、写几行更新说明”,直到某次发布后才发现:测试验收的是一组内容,生产环境部署的却是另一组;客户承诺的修复项没有进版本,临时插入的配置变更又没人记录。版本管理真正要管的不是编号,而是一个版本里“承诺了什么、实际交付了什么、谁验证过、出了问题如何退回”。
一、先讲结论:版本管理首先是一套风险控制机制
1. 版本不是标签,而是可核验的交付边界
我判断一个团队的版本管理是否有效,不先看它用了多少字段,也不先看版本号是否整齐,而是看三个问题能不能被准确回答:本次发布包含哪些已确认内容?每项内容经过了什么验证?如果上线异常,团队能否在可接受时间内找到受影响范围并恢复服务?
如果这三个问题只能靠项目经理翻聊天记录、实施顾问问开发、开发再查提交记录来回答,版本管理实际上没有形成闭环。编号写得再规范,也只是给不确定性贴上了标签。
我的核心判断是:版本管理的对象不是“版本号”,而是版本内容的证据链。这条证据链至少要把需求或问题、实现变更、测试结果、发布批准、部署记录和回退方案连接起来。
2. 把版本内容分为承诺、候选、冻结、已发布四种状态
实施项目中常见的混乱,不是团队不知道有哪些需求,而是不同人把“预计会做”“正在做”和“已经交付”当成同一件事。为避免口径漂移,我建议至少区分四种状态:计划承诺、版本候选、发布冻结和已发布。
- 计划承诺:团队对客户或内部干系人表达了目标,但仍需确认范围、依赖和资源。
- 版本候选:内容已评估并进入候选范围,仍可能因测试、依赖或资源变化而调整。
- 发布冻结:范围、验收条件和变更审批方式已确定,非紧急变更不得直接插入。
- 已发布:生产部署完成且有可查证记录;若只完成部署但验证未通过,应标注为发布异常,而不是正常完成。
这几个状态不是为了增加流程,而是为了让不同角色知道自己能对外说什么。候选版本不能被宣传成确定交付,冻结版本也不能因为一句“客户很急”就悄悄变更。
3. 先控制变更,再讨论工具
我会把版本风险控制拆成三道关:进入版本前控制范围,发布前控制质量,上线后控制影响。第一道关判断变更是否值得进入;第二道关判断版本是否满足发布条件;第三道关保证发生问题时能定位、止损和复盘。
工具可以帮助记录、提醒和追溯,但无法替团队决定“这项变更是否值得承担风险”。如果审批人不清楚风险责任,或者验收条件没有写出来,系统里多一个流程节点也不等于风险降低。
| 控制关口 | 需要回答的问题 | 缺失时的典型后果 | 最低可行证据 |
|---|---|---|---|
| 进入版本前 | 做什么、为什么做、依赖什么? | 范围膨胀,承诺与资源不匹配 | 变更说明、优先级、责任人、验收条件 |
| 发布前 | 是否验证过,哪些风险未关闭? | 缺陷进入生产,测试范围不清 | 测试结果、未关闭问题、发布批准 |
| 上线后 | 实际部署了什么,如何恢复? | 故障定位慢,回退范围扩大 | 部署记录、版本标识、回退方案、监控结果 |

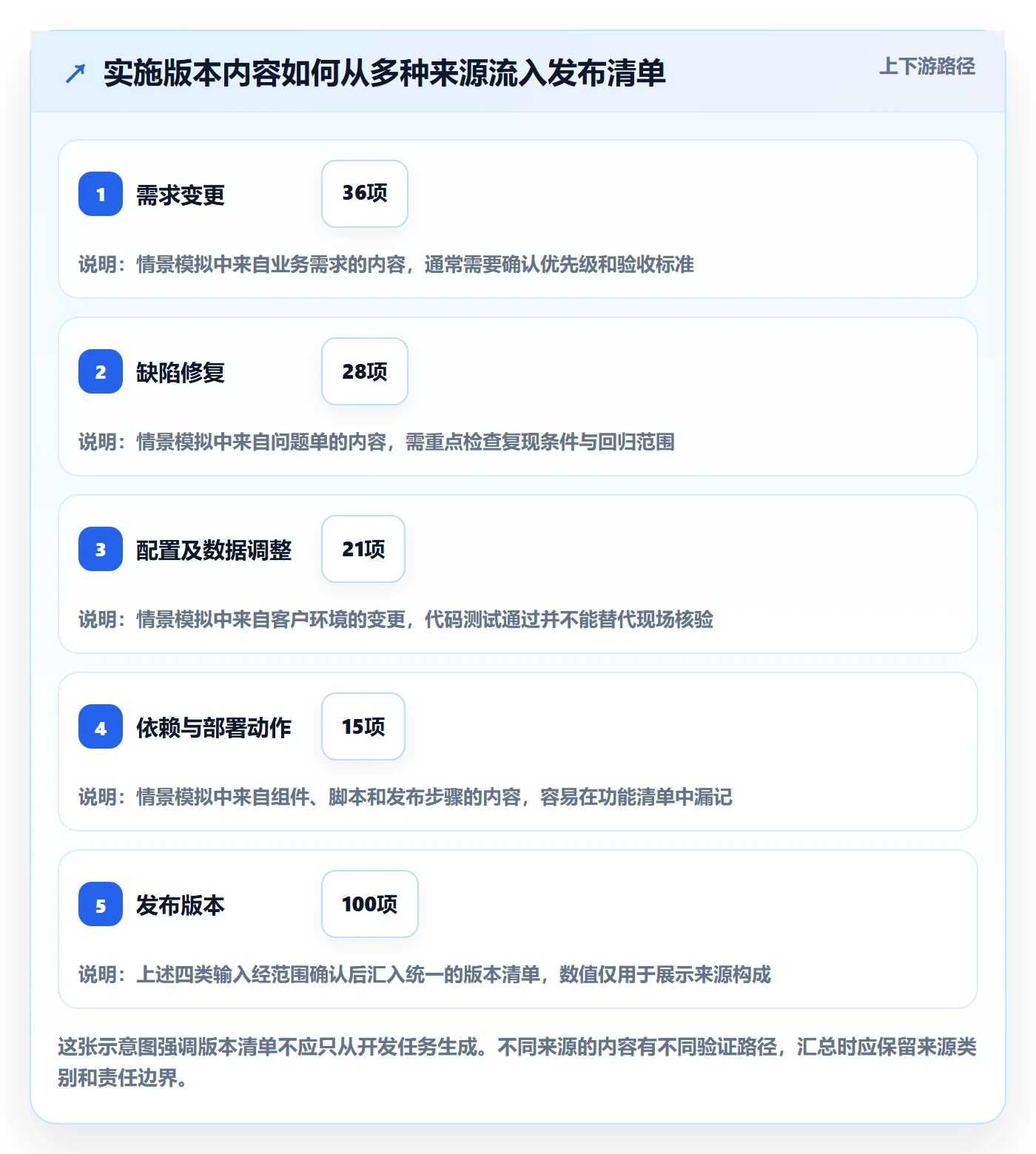

下图是一个情景模拟,展示完整证据链如何把“口头确认”转化为可追溯的控制点。它不是行业统计,也不代表特定团队实测结果,适合用来检查自己的流程是否存在断点。

二、背景和真实场景:为什么实施项目特别容易在版本内容上失控
1. 实施团队同时面对产品变更、客户差异和环境差异
实施项目的版本内容往往不只有软件代码。一个交付包里可能同时出现功能改动、客户专属配置、数据修复脚本、接口参数、权限调整、操作手册和上线窗口安排。它们分别由不同角色负责,却会在同一场发布中互相影响。
例如,开发认为某项功能已经合并,测试认为还要验证客户特定配置,实施顾问认为上线前要迁移一批数据,而客户只关心业务流程能否按时恢复。若版本清单只记录“功能已完成”,这些彼此依赖的内容就会被排除在版本边界之外。
因此我会把“版本内容”定义为:为实现本次交付目标而必须一同部署、配置、验证或说明的全部变化。它既包括新增功能,也包括数据库脚本、参数调整、依赖升级、数据修复、权限变更和回退动作。
2. 多项目并行时,版本边界比单项目更容易模糊
当团队同时服务多个客户或多个业务线时,研发分支、配置模板、实施脚本和发布窗口会出现交叉。一个缺陷可能在某个客户环境中修复,却被误认为适用于所有客户;一项通用改进也可能因为专属配置差异而无法直接复用。
我见过最危险的情况不是“没有版本号”,而是同一个版本号在不同环境里代表了不同内容:测试环境补过脚本,生产环境没有补;客户现场临时改过配置,项目记录却仍显示标准模板。此时版本编号无法证明环境状态一致。
实施团队因此至少需要管理三个层次:产品或交付版本的基线、客户环境的实际部署记录、针对单次上线的变更清单。三者相关,但不能互相替代。
3. 用“版本内容矩阵”把多角色责任放在同一张桌面上
我建议每项版本内容至少记录六个要素:内容标识、变更类型、责任人、依赖关系、验收方式和发布状态。若变更可能影响数据或业务连续性,再补充影响范围、回退办法和风险等级。
| 字段 | 填写方式 | 为什么重要 | 常见错误 |
|---|---|---|---|
| 内容标识 | 关联需求、缺陷、任务或变更单 | 让发布清单能追溯到来源 | 只写“优化页面”,没有可定位对象 |
| 变更类型 | 功能、缺陷、配置、数据、依赖、文档 | 帮助识别不同验证和回退要求 | 把脚本和功能都归为“代码变更” |
| 责任人 | 明确执行人与确认人 | 避免问题出现后多人以为别人负责 | 只填团队名称,不指定实际负责人 |
| 验收方式 | 写清步骤、结果和判定标准 | 让“测试通过”有可重复依据 | 只写“已测”“正常” |
| 回退办法 | 说明触发条件、操作顺序和恢复验证 | 缩短故障时的决策与恢复时间 | 写“必要时回滚”,却没有可执行动作 |
在中大型企业或百人以上组织里,跨项目角色多、变更链条长,适合用统一工作平台管理需求、缺陷、测试和发布记录。例如,团队可以在 PingCode 中把工作项、版本计划、测试结果和发布信息建立关联,再结合自身审批规则形成证据链。这里的重点不是平台名称,而是要验证关联关系是否能覆盖真实交付流程;不要因为系统能配置字段,就误以为治理已经完成。

三、常见误区:看上去有流程,实际仍然没有控制住风险
1. 把版本号当作内容说明
“版本已升级到 3.8”只能说明团队给某次交付分配了一个标识,不能说明这次升级包含什么、部署到哪里、是否经过验证。版本号要稳定、唯一、可引用,但不能代替变更清单。
我会把版本号视为索引,而不是证据。索引指向一组可核验的内容,内容本身仍需记录来源、状态和验证结果。若版本号只出现在文件名或群消息里,出问题时很难确认它指向哪个实际部署包。
2. 把“开发完成”当成“可以发布”
开发完成可能意味着代码已经提交,也可能只是开发者认为实现已结束。它不自动证明功能满足需求,不证明数据脚本已验证,也不证明配置和依赖已准备妥当。
更可靠的做法是把完成状态拆成可验证条件:代码已合并、构建成功、测试通过、文档或运维说明就绪、未关闭风险已说明、发布负责人已确认。并非每个小变更都需要同样重量的流程,但每项变更都应有与风险匹配的证据。
3. 以“客户很急”为由跳过范围和风险评估
紧急并不等于可以不评估。真正的紧急修复通常更需要明确影响范围、操作窗口和恢复路径,因为时间压力会放大误判概率。如果审批时间很短,至少要留下简化记录:为什么紧急、影响什么、由谁批准、如何验证、何时补齐复盘。
我不建议把所有紧急变更都塞进正常版本,也不建议为每个小修复都启动完整审批。应区分业务紧急程度与技术风险:影响范围大、数据不可逆、涉及权限或关键接口的变更,即使必须快速处理,也不能省略最小安全控制。
4. 只统计发布成功率,不统计变更质量
发布成功率容易被“部署命令执行成功”抬高,但用户真正关心的是业务可用、关键流程正确、异常可恢复。若只看有没有完成部署,容易忽略回滚、热修、数据修复和发布后缺陷。
我建议至少同时观察发布频率、变更失败率、恢复时间和发布后缺陷。DORA 研究体系长期把部署频率、变更前置时间、变更失败率、失败部署恢复时间作为软件交付绩效的重要维度;团队引用这些维度时,应根据实际服务类型定义统计口径,不要把外部基准直接当成内部目标。
5. 只写“可回滚”,没有演练过恢复动作
“可以回滚”常常只是文档中的一句话。数据库结构变更、数据迁移、消息格式调整和外部接口升级,可能无法通过简单切回旧程序恢复原状。若团队没有验证恢复步骤,回退方案就只是未经检验的假设。
对高风险版本,我会要求发布前明确回退触发条件、责任人、操作次序、数据处理策略和恢复后的检查项。条件允许时先在预发布环境演练;不具备演练条件,也应把未知风险写出来,而不是用一句“预计可回滚”掩盖。
| 表面做法 | 隐藏问题 | 更可靠的替代办法 |
|---|---|---|
| 版本号更新了 | 无法说明实际内容和部署对象 | 版本号关联内容清单与环境部署记录 |
| 测试人员说通过 | 没有测试范围、数据和判定标准 | 记录关键用例、测试环境及未覆盖项 |
| 客户口头同意 | 批准边界不清,事后责任难以还原 | 保存确认内容、时间、范围和授权人 |
| 有回滚方案 | 未验证数据和外部依赖如何恢复 | 按风险分级演练,并记录恢复检查结果 |
四、专业判断逻辑:如何决定一项内容能不能进入版本
1. 先看价值、风险和可逆性,不要只看工时
评估变更时,工时只是一个维度。更重要的是这项内容解决什么问题、影响多少用户、是否触及关键数据、依赖是否明确、上线失败后能否恢复。两小时的配置变更可能比两天的页面改动风险更高,因为前者可能影响整个客户环境。
我通常用四个判断维度做初筛:业务价值、影响范围、失败后果和可逆程度。每个维度不一定需要精确打分,但至少要说明理由。对于高影响、低可逆的变更,应要求更强验证和更明确授权。
| 判断维度 | 低风险特征 | 高风险特征 | 建议动作 |
|---|---|---|---|
| 业务影响 | 局部体验改善,有替代流程 | 影响关键业务或法定流程 | 提高验收参与度,明确业务负责人 |
| 影响范围 | 单一角色或可控客户环境 | 多租户、多系统或全组织范围 | 扩大回归范围,分批发布或灰度验证 |
| 失败后果 | 可暂时停用,数据不受影响 | 可能造成数据错误、服务中断或安全问题 | 增加审批、监控和故障响应准备 |
| 可逆程度 | 可通过开关或切回旧包恢复 | 涉及不可逆数据变更或外部状态 | 先演练恢复,必要时分阶段迁移 |
2. 再看依赖闭合:功能完成不代表交付准备完成
我会追问:这项内容依赖哪个接口、配置、脚本、权限或客户确认?依赖项是否有负责人和完成时间?发布清单里是否包含这些依赖?如果某项依赖没有闭合,版本就不应把“可发布”当成默认状态。
尤其要检查隐性依赖。比如新功能依赖新增权限,但权限模板没有更新;修复缺陷依赖数据清洗,但实施步骤没有写;接口字段增加后,外部系统仍按旧格式处理。这些都不是单纯的编码问题,却会在真实交付时变成版本事故。
3. 设准入条件,也设退出条件
团队常常只规定“什么情况可以进入版本”,没有规定“什么情况必须退出版本”。这会让已经投入开发的内容因为沉没成本而被硬塞进发布。我的建议是提前规定退出条件:验收标准不明确、关键依赖未就绪、重大缺陷未关闭、回退路径不可接受,任何一项都可以触发移出或延期。
退出版本不是失败,而是风险控制决策。真正需要复盘的,是为什么这些条件没有更早暴露,或者谁在明知条件不满足时仍然批准发布。
4. 依据风险等级调整控制强度
并非所有变更都需要同样多的审批。统一的重流程会拖慢低风险修复,统一的轻流程会放大高风险事故。我倾向于采用三档控制:低风险走标准记录与基础验证;中风险增加跨角色评审和回归测试;高风险要求负责人批准、发布窗口控制、恢复准备和发布后观察。

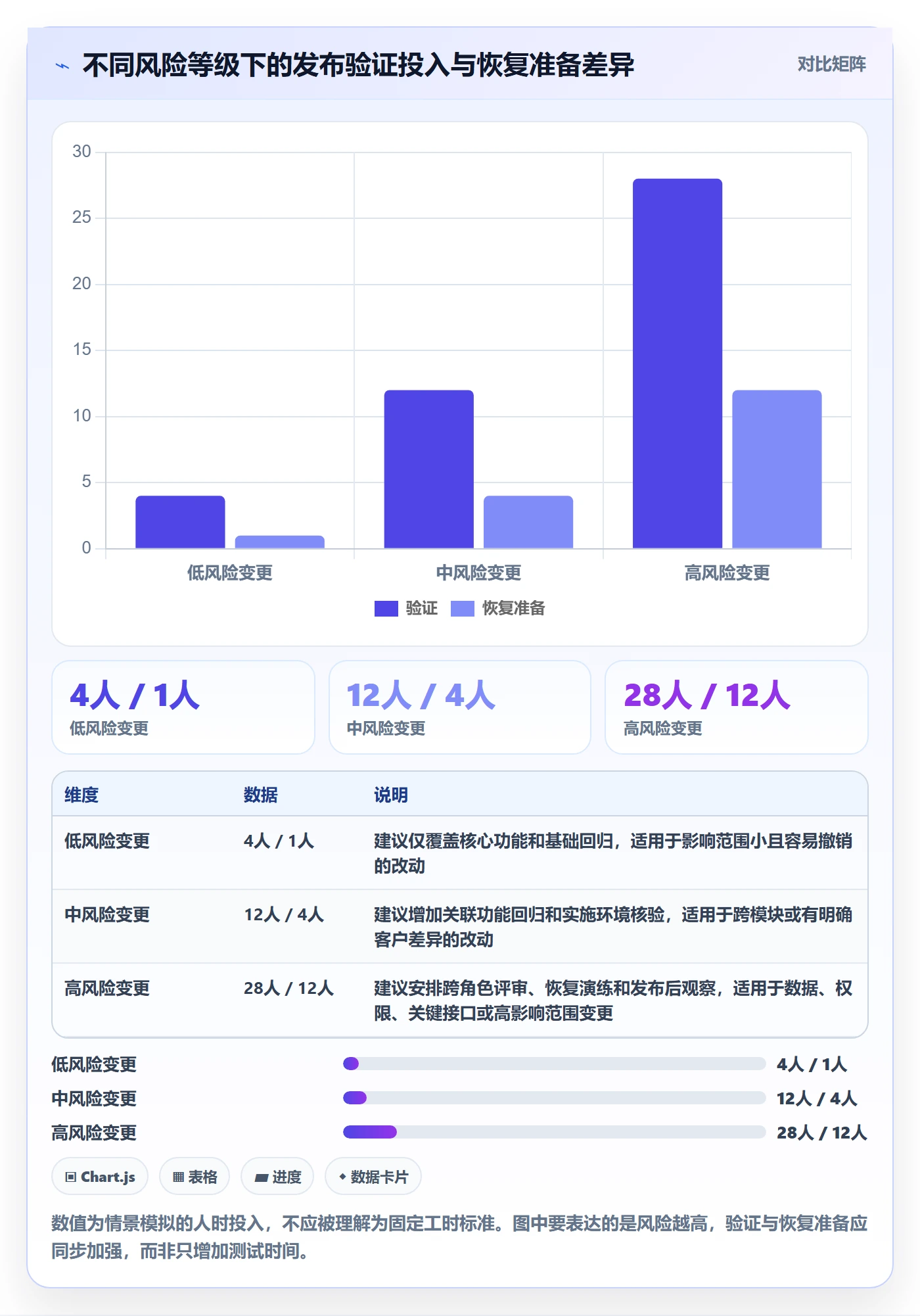

下列时间和比例是情景模拟的建议基准,用于帮助团队比较不同风险等级所需投入,不是行业统计或承诺值。团队应结合发布频率、系统关键性和实际事故复盘调整。

五、具体案例与数据观察:一份发布清单如何提前暴露遗漏
1. 匿名化案例:上线前发现脚本不在部署包中
以下案例是基于常见实施问题整理的匿名化情景,不指向某个具体客户。某团队准备上线一次业务流程优化,版本清单中有三个功能任务和一个缺陷修复,开发与测试都显示完成。上线前复核时,实施负责人发现其中一个功能依赖数据库字段调整,但字段脚本只存在于测试环境的执行记录里,没有进入正式部署清单。
如果按原计划发布,程序会读取新字段,生产环境却没有对应结构,相关流程可能在上线后报错。问题并不是开发没有完成,也不是测试没有执行,而是测试验证的环境状态与生产部署内容不一致。
团队随后没有简单地把脚本临时加进上线包,而是补做了三项确认:核实脚本是否可重复执行,检查已有数据兼容性,确认失败时如何恢复。最终将该项拆成独立的部署前置条件,并让版本内容清单明确标记“脚本执行与验证”。
2. 案例里的关键发现不是漏了脚本,而是基线不一致
表面上看,这是一项部署遗漏;深层原因是测试环境、发布包和生产环境没有共享同一份版本基线。只要基线不同,即使测试结果正确,也不能证明即将发布的内容可靠。团队需要管理的不只是功能实现,还包括环境配置和变更顺序。
我会用“预期内容、测试内容、实际部署内容”三栏对照。只要三者存在差异,就要求说明原因和风险,而不是默认它们等价。这个对照方法对代码发布、数据迁移、配置调整和客户专属包都适用。
| 核对对象 | 必须保留的信息 | 发现差异后的处理 |
|---|---|---|
| 预期内容 | 冻结后的功能、缺陷、脚本、配置和文档清单 | 确认差异是否属于批准变更 |
| 测试内容 | 测试包标识、环境配置、用例结果及未覆盖项 | 判断测试结论能否代表待发布包 |
| 实际部署内容 | 部署包标识、执行步骤、环境和时间记录 | 确认生产状态并安排发布后验证 |
3. 用指标观察流程,而不是制造“好看数字”
我不会建议团队一开始就追求极高的发布成功率,因为如果团队把“成功”定义得很宽,数字可以很好看,用户却仍在承受故障。更有用的观察方式,是把指标和定义绑在一起,并明确观察窗口与分母。
- 版本范围变更率:冻结后新增或移出的内容数,占冻结内容总数的比例。它能提示规划稳定性,但不能单独用于追责。
- 发布后缺陷率:发布后一段约定窗口内发现的缺陷数,按版本内容或发布次数统计。应区分严重程度和重复问题。
- 回退或紧急修复率:需要恢复、热修或额外数据处理的发布占比。应记录发生原因,而非只看百分比。
- 变更追溯完整率:能够从发布内容追溯到来源、责任人、验证结果和批准记录的比例。
- 恢复时间:从确认发布故障到业务恢复的时间。要统一起止定义,并区分技术恢复与业务确认恢复。

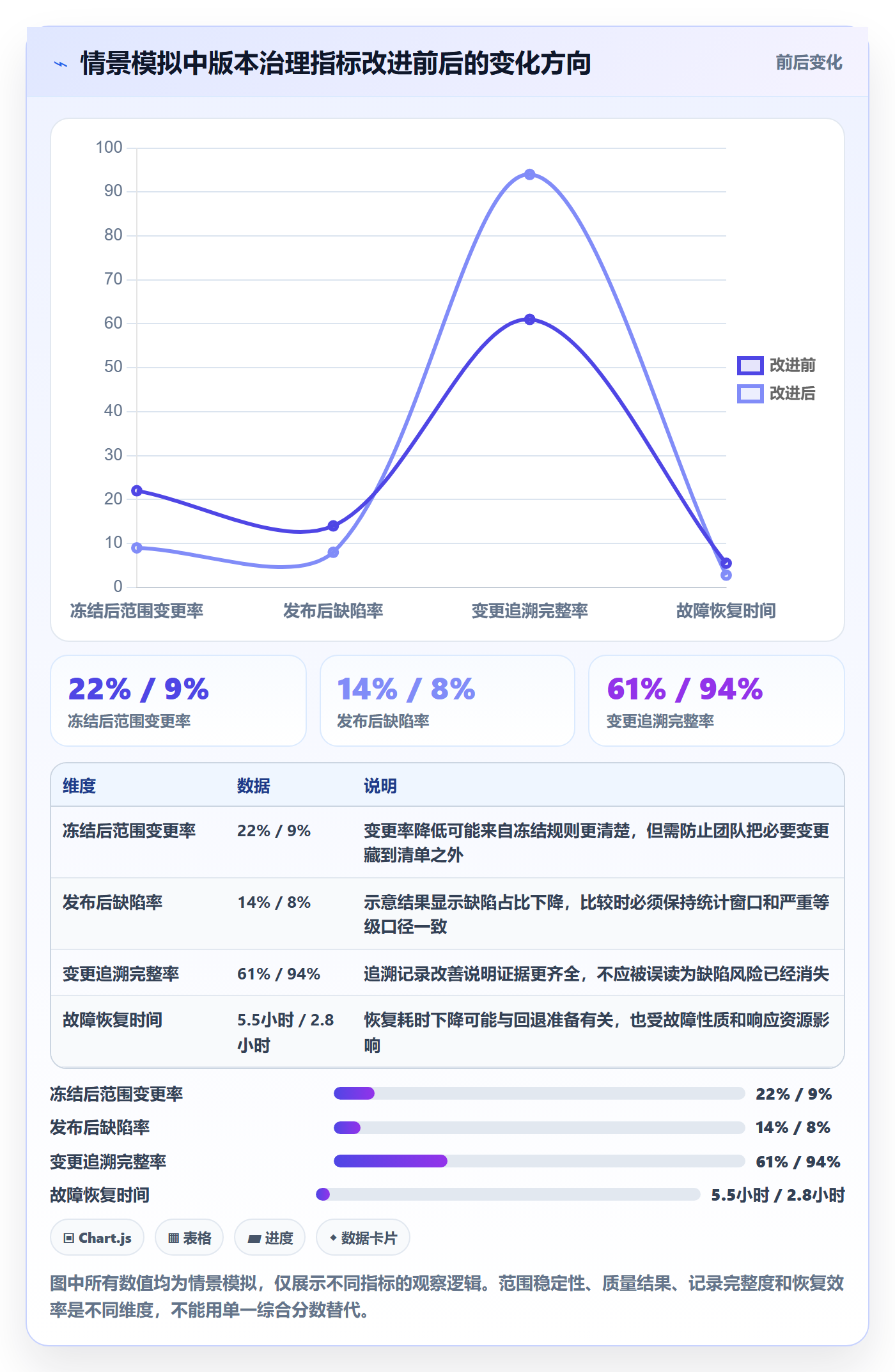

下表的数据为示意数据,用于展示同一团队改进前后可以如何观察流程,不代表真实组织的效果,也不能据此推断工具一定带来相同提升。
| 观察指标 | 改进前情景 | 改进后情景 | 解读 |
|---|---|---|---|
| 冻结后范围变更率 | 22% | 9% | 可能说明变更入口和冻结规则更清晰,也需检查是否存在隐瞒变更 |
| 发布后缺陷率 | 14% | 8% | 只有统计窗口、严重程度和分母一致时才可比较 |
| 变更追溯完整率 | 61% | 94% | 体现记录链条完整度,不等于产品质量已达到高水平 |
| 故障恢复时间 | 5.5小时 | 2.8小时 | 可能与部署记录和恢复准备改善有关,仍需按故障类型拆分分析 |

4. 发布复盘要追到机制,不止追到责任人
若发布后出了问题,复盘应回答:问题在哪个控制点首次可被发现?为什么当时没有发现?版本清单是否漏项?验收标准是否含糊?环境差异是否未记录?回退方案为何有效或无效?这些问题比单纯问“是谁操作错了”更能减少重复事故。
责任人仍然重要,但把复盘简化为个人过失,会让团队倾向于减少暴露问题。更有效的做法是区分操作错误、流程缺口、信息缺失、技术限制和决策失误,并把每类原因转化成可验证的改进项。
六、实施团队可直接采用的落地步骤
1. 先统一版本内容的最小字段
不要第一天就建立几十个必填项。字段太多会让团队复制粘贴,字段太少又无法追溯。建议先从最小集合开始:唯一标识、变更类型、内容说明、责任人、验收条件、依赖项、状态、风险等级、批准记录、部署与回退信息。
对不同类型内容使用条件字段。例如,数据变更必须写数据范围、执行前备份和验证方式;配置变更应写环境、参数来源和恢复值;功能改动应写业务验收路径。让表单结构随风险变化,比对所有内容强制填满同样字段更实用。
2. 建立固定的版本状态流转
团队可以从简洁状态开始:待评估、已确认、开发中、待验证、待发布、已发布、已撤回。每个状态都要规定进入条件和责任角色,避免同一状态在不同项目里含义不同。
- 提出变更时,记录来源、业务目的、影响对象和希望交付时间。
- 评估时,补充依赖、风险、验收方法和资源判断,决定进入哪个候选版本。
- 开发与验证时,持续更新实现状态、测试证据和未关闭问题。
- 冻结时,生成版本内容快照,标记新增、移出和延期项。
- 发布时,记录实际部署对象、执行结果、观察窗口和批准人。
- 发布后,根据监控和反馈确认稳定、回退或补充修复,并完成复盘。
3. 把冻结机制设计成可变更,而不是绝对禁止变化
冻结的目的不是拒绝业务变化,而是让变化显性化。冻结后允许变更,但必须走一个短小、可追溯的变更评估:说明原因、评估影响、确认验证范围、获得相应授权,并更新版本快照。
如果团队把冻结理解成“任何情况下都不能改”,紧急问题会绕过系统,通过私聊或现场操作解决;如果冻结毫无约束,团队又会不断追加内容。有效机制是在速度和可控性之间建立透明的例外通道。
4. 发布前使用一页式检查清单
我偏好一页式清单,因为发布前的检查要在真实时间压力下可执行。清单不应要求负责人重读所有项目文档,而应把决策所需的信息压缩到一处,并提供回到详细记录的链接或编号。
- 本次版本内容与冻结清单是否一致?差异是否有批准记录?
- 关键验收是否完成?尚未覆盖的场景是否有明确接受人?
- 数据库、配置、权限、接口和依赖是否纳入发布步骤?
- 部署顺序、负责人、窗口和沟通对象是否明确?
- 是否达到回退触发条件?回退所需资源和数据处理方式是否清楚?
- 发布后由谁观察哪些业务信号,观察多久,何时宣布稳定?
5. 用发布后观察补齐最后一公里
发布完成不是流程终点。团队要确认实际业务表现,而不只是确认部署命令没有报错。观察项应贴近本次改动,例如关键流程完成率、接口错误率、任务积压、数据一致性、客户工单和人工补救次数。
观察窗口应根据业务周期和风险设定。低风险体验改进可能只需短时检查;涉及批处理、月结或异步任务的改动,必须覆盖对应业务周期。窗口过短,容易把延迟暴露的问题误判为稳定。
七、不同情况下的行动建议与取舍
1. 小团队或低频发布:先做轻量清单,不急着建复杂审批
如果团队规模小、服务对象单一、发布频率低,先用一份统一版本清单和明确责任人,往往比配置复杂工作流更有效。重点是每次发布都能回答“改了什么、谁验证、怎么恢复”,并在每次事故后修订清单。
这种做法的代价是自动化程度低,人工维护容易遗漏;收益是学习成本低、规则更容易被理解。等发布频率和协作复杂度上升,再把稳定执行的规则固化到系统里。
2. 多项目或百人以上组织:优先统一对象关系和数据口径
中大型组织的难点通常不是没有流程,而是各项目字段、状态、审批口径和责任边界不同。此时应先统一最少一组跨团队定义:版本是什么、变更如何关联、冻结如何记录、发布事实如何回写、事故如何统计。
可以考虑使用支持工作项、测试、版本计划与发布记录关联的平台,例如 PingCode,并在试点中验证跨角色协作、权限、审计记录、报表口径和接口集成是否满足实际要求。采购或推广前,建议用一个真实发布场景做演练,而不是只看功能演示;尤其要确认团队能否从某次部署反查完整变更链。
取舍在于:统一会减少跨项目的信息摩擦,却可能增加局部团队的适配成本。不要为了统一而消灭必要的业务差异;应统一数据定义,允许不同项目按风险和交付模式配置执行细节。
3. 高合规或高可用业务:加强批准和证据,但避免形式主义
涉及敏感数据、关键服务或严格审计要求时,版本管理要更重视授权、记录留存、环境隔离、职责分离和恢复演练。发布批准应与实际风险相匹配,重要变更应留下不可随意覆盖的证据。
但“多一个签字”不必然等于控制更强。签字人若看不到影响范围和验证结果,批准只是流程动作。要把评审材料压缩到能支持决策的内容,并明确批准者承担的是范围、风险还是业务接受责任。
4. 客户专属交付:标准基线与客户差异分开管理
对于客户专属版本,我建议维护两层记录:产品或标准交付基线,以及客户环境的差异清单。客户差异需要写清它为何存在、由谁维护、能否回收到标准能力、升级时如何处理。
把专属改动混在标准版本里,会让后续升级无法判断哪些内容可以复用;把所有差异都当成例外,又会造成长期维护成本。项目复盘时应定期检查专属差异的必要性和存续时间,避免临时适配永久化。
5. 研发快速迭代、持续交付:把控制前移到自动化与小批量
高频发布不意味着跳过版本管理。相反,频率越高,越需要小批量变更、自动化测试、可观测性和快速回退。若团队每次发布都堆积大量内容,即使部署很频繁,定位问题仍会困难。
这类团队更适合把版本边界定义为可追踪的变更集,并通过构建标识、自动测试、环境记录和部署事件形成流水线证据。人工审批可集中于高风险变更,低风险变更则依靠经过验证的自动化规则。

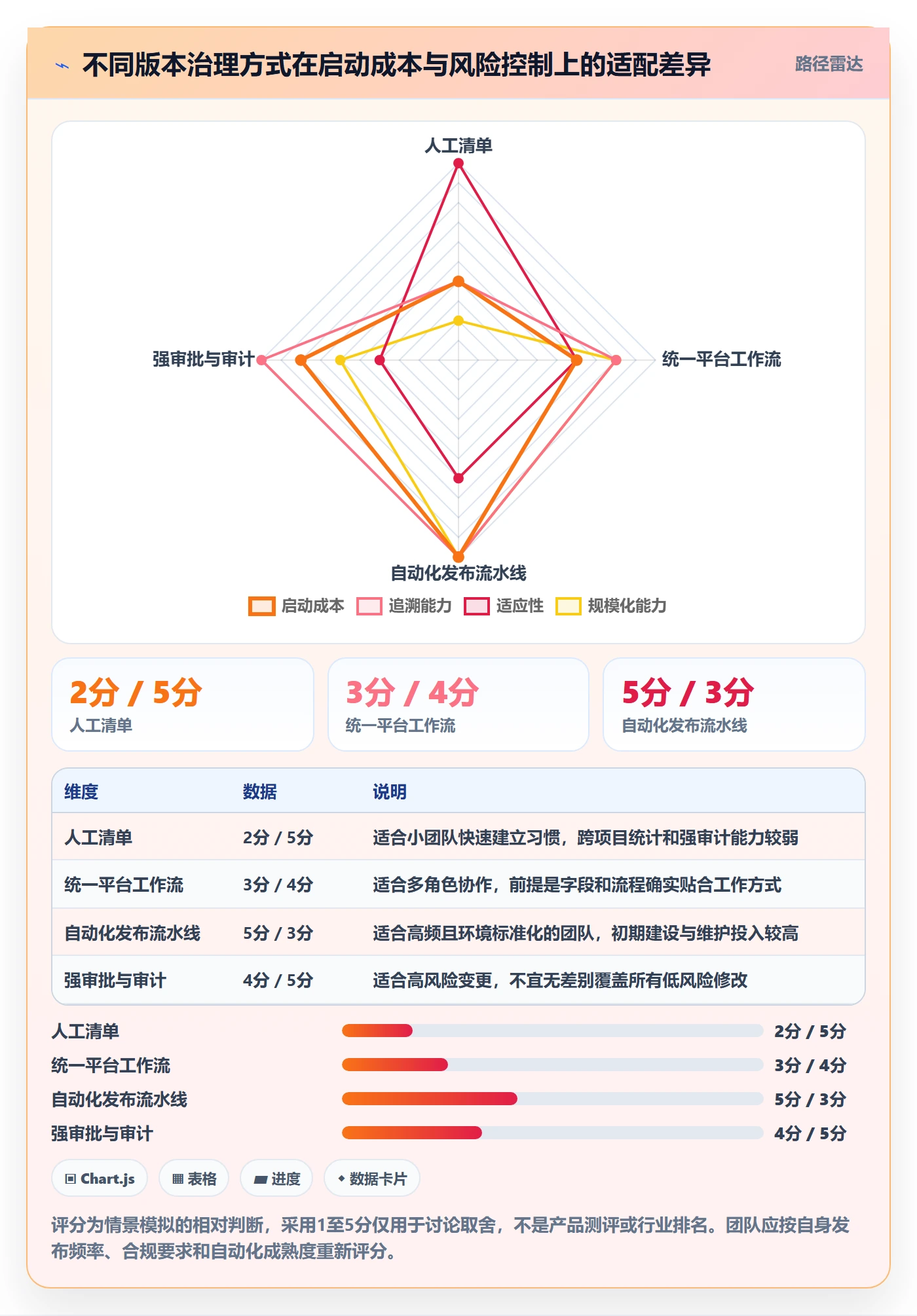

6. 不同做法的取舍对照
| 做法 | 适用情形 | 优势 | 代价与边界 |
|---|---|---|---|
| 人工清单 | 团队小、发布少、流程刚起步 | 启动快,规则容易调整 | 依赖维护习惯,跨团队汇总困难 |
| 统一平台工作流 | 多项目协作、需要跨角色追溯 | 关联关系可集中记录,便于权限和统计 | 配置成本较高,错误流程也可能被系统化 |
| 自动化发布流水线 | 发布频繁、技术环境相对标准化 | 减少重复手工步骤,增强部署证据 | 前期投入高,无法替代业务验收与风险决策 |
| 强审批与审计 | 高合规、高影响或低可逆变更 | 责任和证据边界清晰 | 可能延长交付周期,须避免审批流于形式 |

八、避坑清单:上线前用十分钟找出最可能被忽略的内容
1. 检查版本范围是否可被外部复述
请让一名没有参与开发的人看版本清单,并用自己的话说明本次会改变什么。如果对方只能读出任务标题,无法解释用户影响和验收结果,说明内容描述仍然不足。
2. 检查测试结论是否对应实际发布对象
确认测试包标识、配置、数据和依赖与待发布对象一致。若发布包在测试后有变更,必须判断变更是否影响既有测试结论;不能把旧包的测试通过直接沿用到新包。
3. 检查所有“人工操作”是否被视为版本内容
数据库脚本、现场配置、权限调整、数据订正、外部系统配合和手工验证,都应有执行人和检查结果。人工步骤不是版本之外的杂事,它们往往正是最容易出错的发布环节。
4. 检查延期和撤回项是否同步对外说明
版本管理不仅要说明本次做了什么,也要说明原计划中哪些内容没有交付、原因是什么、下一步如何安排。若只更新已完成项,不处理延期承诺,客户仍会按照旧计划判断交付状态。
5. 检查统计指标是否可能被“优化口径”
若团队把指标与个人奖惩直接绑定,可能出现拆分发布、推迟登记缺陷或缩短观察窗口等行为。指标应服务于发现问题,先用于团队改进;必须用于考核时,也要设置定义审核和异常复核机制。
九、结语:让版本内容成为团队共同认可的事实
1. 真正成熟的版本管理不是表格更满,而是争议更少
我更看重一种实际变化:发布前,业务、测试、开发和实施对本次内容有共同认识;发布中,现场人员能按清单执行;发布后,团队能区分已部署、已验证和仍需观察的部分。做到这一点,版本管理才真正从“写记录”变成“降低不确定性”。
版本号可以变,计划可以调整,紧急情况也无法完全避免。团队需要守住的不是流程外观,而是每次变更都能说明来源、影响、验证与恢复路径。版本管理的底线不是永不出错,而是出错时不靠猜;版本管理的价值不是让发布显得规范,而是让决策有据、风险可见、恢复可行。
2. 下一步先做一次真实发布回溯
不必从采购系统或重画流程开始。选最近一次发布,尝试在十分钟内找齐版本内容、测试结果、实际部署记录、批准信息和回退办法。找不到的部分就是当前控制链的断点。
随后挑一个即将发布的版本,用最小字段建立清单,要求每项内容有责任人和验收方式;冻结后记录差异,上线后记录实际部署和观察结论。连续执行几次,再决定哪些规则值得自动化、哪些审批需要加严、哪些字段可以删除。
这比先追求一套“完美流程”更可靠:从真实发布里找风险,用证据修订规则,再把有效做法固化下来。对于实施团队,最值得管理的从来不是版本号本身,而是每一次交付究竟改变了什么,以及团队凭什么相信它可以安全上线。
常见问题解答(FAQ)
1. 版本内容应该怎样划分,才能避免一个版本塞入过多需求?
我在做版本计划时,常常遇到业务方把“顺手加上”的需求也放进当前版本,最后原定目标反而没完成。我想知道,版本边界应该按功能数量、开发周期,还是业务结果来定?
先按可验收的业务结果划版本,再拆成功能和任务;不要用“本版本做十个功能”作为承诺,因为功能大小和依赖差异很大。比如,一个六周版本可以先明确目标为“让新用户完成首次下单”,然后列出必要功能、验收条件、负责人和外部依赖。
排期时可把约 15%,20% 的容量留给缺陷、联调和突发事项,这只是起始估算,团队应根据过去几个版本的实际偏差调整。判断边界是否过宽,可以问:如果删掉某项需求,版本的核心结果是否仍成立?若成立,它通常是候选延期项。
2. 版本计划已经确认后,新增需求应该怎样评估和审批?
我担心版本进入开发后,需求变更只在群聊里说一声,几天后就没人记得最初改了什么。我也不确定每个小改动都要走正式审批,会不会让团队响应太慢?
为每次变更留下可追溯记录,但审批强度按风险分级。记录至少包括变更原因、影响范围、估算工作量、受影响的验收条件、提出人与决策人;再区分修正错误、替换既有需求和新增范围。影响接口、数据迁移、合规要求或上线日期的变更,应由产品、研发和测试共同评估;
不影响承诺且工作量很小的文字或配置调整,可由指定负责人快速确认。示例阈值可以设为新增工作超过本版本剩余容量的 5%,或影响关键路径时必须重新评估日期与范围。阈值不是通用标准,关键是所有人看到的是同一份版本内容,而不是聊天记录里的多个口径。
3. 版本分支和发布标签怎样管理,才能减少修复时引入新问题?
我遇到过测试中的版本还在不断合入新功能,临近发布时很难确认究竟测的是哪一份代码。我想知道,什么时候该冻结分支,以及线上紧急修复怎样避免和主线代码脱节?
团队可以采用主干开发,并在需要稳定测试时创建发布分支;达到发布候选状态后,只允许缺陷修复和经批准的高风险变更进入该分支。正式发布时创建不可移动的版本标签,并记录构建号、提交标识和变更清单。
线上热修复应先基于实际运行版本处理,验证后发布,再把同一修复合回主干及仍受支持的发布分支,避免后续版本重新出现旧问题。发布冻结不是停止开发,而是限制进入待发布版本的变更。若团队规模较小,也可以不长期维护多条分支,但仍应保留可复现的发布标签和明确的合入规则。
4. 怎样制定版本发布与回滚检查,避免出现代码版本和配置版本不一致?
我过去会把“测试通过”当作发布完成条件,但上线后才发现配置、数据库脚本和应用包并不匹配。我想知道,发布前应该检查什么,以及出现问题时要依据什么决定回滚?
把发布对象当成一个整体核对:应用构建标识、配置版本、数据库变更、依赖服务、功能开关和回滚路径都要有记录。上线前先在与生产环境接近的环境演练升级和回退,尤其验证数据库变更是否兼容旧版本;能采用先新增字段、双版本兼容、确认稳定后再清理旧字段的做法,就不要把不可逆的数据改写和应用发布绑成一步。
发布时分批放量,并预先约定观察指标,例如错误率、关键流程成功率和响应时间;超过团队设定的阈值且排除监控误报后,按预案停止放量或回退。回滚方案必须注明负责人、执行步骤和回退后数据处理方式,只有“重新部署旧包”而没有数据兼容说明,不算完整方案。
核心关键词
文章包含AI辅助创作:版本管理版本内容教程:实施团队风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528295
读者评论
我们团队以前也把“开发完成”直接当成可发布,结果配置项和数据脚本经常漏在清单外。后来把部署内容、验证人和环境记录放到同一张表里,定位问题确实快了不少,但维护成本也明显增加,关键还是要按风险分级,不能所有变更都走同样重的流程。
版本内容矩阵这个思路比较实用,尤其能提醒实施人员关注客户专属配置和数据修复。不过实际项目里最难的是责任人持续更新,很多记录上线前才集中补填,容易变成形式。若能把发布清单和构建、部署记录自动关联,执行会更可靠。
文中提到“可回滚”不能只停留在文档里,这点很有感触。我们曾经成功切回旧程序,却发现数据库脚本和外部接口状态无法恢复,最后只能人工修复。现在对涉及数据的变更会单独写恢复步骤并做小范围演练,但仍想知道小团队如何在成本可控的情况下落实这套机制。
