一次发布后,客户报障说“新版本把原来的导出功能弄坏了”,实施人员却在三个项目群、两份 Excel 和一串工单里找不到确切答案:哪个客户何时升级、升级包包含哪些变更、数据库脚本是否执行、回滚到哪个版本才安全?这类问题通常不是缺少一张发布记录表,而是发布记录没有把版本、客户环境、变更内容和验证结果连成一条可追溯的链路。
一、先讲结论:发布记录不是流水账,而是决策证据
1. 一条记录至少要回答五个问题
我判断一条发布记录有没有用,不先看字段多不多,而是看出问题时能不能在几分钟内回答五件事:发布了什么、为什么发布、发布给谁、怎么验证、出了问题如何处置。缺少其中任何一项,记录都可能只对录入者有意义,对排障、审计和复盘却没有帮助。
- 发布了什么:版本号、构建号、交付包校验值、代码或制品来源。
- 为什么发布:需求、缺陷、客户变更、紧急修复或安全更新的关联编号。
- 发布给谁:客户、租户、环境、部署区域,以及实际升级时间。
- 怎么验证:执行人、检查项、结果、异常与验收依据。
- 出了问题怎么办:回滚条件、回滚步骤、数据兼容边界、责任人与通知路径。
版本管理的关键不是让每个团队都填写同一张巨型表格,而是让上述信息能够关联、可核验、可检索。记录可以分散在需求、缺陷、流水线和部署系统中,但必须有稳定的关联标识和清楚的责任边界。
2. 发布完成不等于发布记录完成
“部署成功”是一个技术动作的结果,不等于业务已经完成交付。实施团队还要确认客户侧配置、数据迁移、权限、接口连通性和关键业务路径。仅有流水线的成功状态,最多证明程序包被部署;它不能证明客户能够正常使用,也不能证明升级后的数据符合预期。
我建议把发布完成拆成三个状态:技术部署完成、业务验证完成、客户交付确认。三者可以发生在同一天,也可以跨越数日。若系统只允许一个“已发布”状态,至少要在备注或关联检查单中保留三类状态的分别结论,避免上线记录把未完成事项掩盖掉。
3. 先建立可追溯链,再谈数据看板
实施团队常想先做发布质量大屏,但如果版本号格式不统一、客户名称存在别名、工单没有关联发布,图表只是把混乱统计得更快。正确顺序通常是:定义对象和字段、约定状态与关联规则、补齐关键历史数据、再计算指标,最后才决定哪些数据适合放到看板上。
对中大型企业或百人以上组织,发布记录通常涉及研发、测试、实施、运维、客户成功和安全审计等角色。以 PingCode 这类项目管理平台为例,可把需求、缺陷、版本计划与交付任务关联起来;实际部署仍要结合企业已有的代码仓库、流水线、配置管理和客户环境台账,不应把“平台里有记录”误认为所有系统已自动打通。
二、背景和真实场景:实施发布为什么比单纯上线更复杂
1. 同一版本可能对应多个交付事实
在标准化软件团队里,“版本 4.8.2 已发布”听起来信息完整;实施团队却可能同时面对不同客户、不同部署形态和不同升级窗口。甲客户已经部署并完成验收,乙客户只拿到升级包,丙客户因接口改造延期,丁客户仍在验证环境。它们共享一个产品版本,却不是同一个交付状态。
如果团队把“产品版本”直接当成“客户发布”,就会把尚未部署的客户算作已交付;如果把每个客户都复制成独立版本,又会失去共同变更的汇总视角。更稳妥的模型是拆成两层:产品发布记录描述版本本身,客户部署记录描述某客户某环境的安装与验证事实。
2. 实施现场的记录通常被四类信息割裂
第一类是版本信息,常在发布说明或代码仓库里;第二类是客户现场条件,例如操作系统、数据库、定制项和网络限制;第三类是执行过程,可能散落在工单、群聊、远程会议纪要中;第四类是结果,包括功能验证、客户确认、遗留问题和回滚情况。信息分散本身并不可怕,真正的风险是没有共同的版本标识把它们串起来。
我见过的典型低效场景是:实施工程师先问研发“这个包里有没有修复接口超时”,研发再去查提交,实施随后翻客户群确认是否升级,最后测试补发一份验证结果。每个人都做了事,但没有一个页面能完整呈现事件链。故障处理中,等待信息的时间往往比实际修复代码的时间更长。
3. 数据分析要先区分“产品发布”与“客户部署”
产品发布适合分析版本节奏、变更规模、缺陷密度和回滚情况;客户部署适合分析升级覆盖率、实施耗时、验证通过率和客户环境差异。两种对象的分母不同,不能混在同一个指标里。例如,产品版本发布次数不能直接作为客户升级次数,客户部署失败数也不能直接解释产品缺陷率。
| 记录对象 | 一条记录代表什么 | 适合分析的问题 | 常见误用 |
|---|---|---|---|
| 产品发布 | 一个可识别、可交付的产品版本或构建 | 版本频率、变更范围、缺陷和回滚趋势 | 把一次版本发布当成所有客户都已升级 |
| 客户部署 | 某客户某环境的一次安装、升级或修复 | 部署耗时、升级覆盖、现场验证和环境风险 | 把同一客户多个环境合并为一次交付 |
| 发布变更项 | 一个需求、缺陷、配置或脚本变更 | 变更类型、影响面、验证覆盖和故障关联 | 只统计数量,不识别风险等级与依赖关系 |
下面的指标示意采用一个虚构的实施团队场景,用来说明统计口径,不代表行业基准。假设团队服务 30 个客户、管理 4 个产品版本,每个客户有测试和生产环境;没有区分产品发布与客户部署时,同一版本的交付进度会被严重高估。

三、常见误区:表格看上去完整,追溯链却可能断裂
1. 误区一:版本号写了,就认为可以追溯
版本号是索引,不是证据。若同一个版本号对应多个构建包,或补丁包覆盖了原文件但没有更新构建标识,事后就很难确认客户实际安装的内容。对于需要离线交付的环境,至少应记录制品名称、构建时间、来源流水线或提交范围,以及可校验的哈希值;否则文件名相同并不能证明文件内容相同。
版本号还需要有明确语义。建议团队提前约定正式版本、候选版本、热修复包和客户专属构建的命名规则,并明确谁有权创建或修改。规则不必复杂,但必须能区分“准备发布”“已批准”和“已交付”的状态,避免用一个编号同时承载计划、测试和生产事实。
2. 误区二:把发布说明当成客户交付记录
发布说明通常回答“这个版本改了什么”,而实施记录还必须回答“客户是否部署、如何验证、现场是否有差异”。将二者合并会导致两种问题:一是产品说明越来越长,客户环境细节难以搜索;二是发布说明写得很完整,却无法证明某个客户实际执行过升级。
较好的做法是发布说明保持面向版本,客户部署记录保持面向环境,并通过版本编号、部署单号或关联链接互相跳转。客户需要看到的变更摘要,可以从版本说明中引用;现场执行状态则单独记录,避免重复录入同一段内容后逐渐出现不同版本。
3. 误区三:只记录成功,失败和延期被当作噪声
如果统计表只保留成功部署,团队看见的往往是越来越高的成功率,却看不见延期、取消、回滚和待客户确认。失败记录不是团队的负面标签,而是暴露风险模式的输入。比如失败是否集中在某类数据库版本、某种网络隔离环境、某类定制接口,只有保留完整样本才可能识别。
状态也不能只设“成功/失败”。至少要区分计划中、准备中、执行中、技术部署完成、业务验证中、已验收、回滚、取消和阻塞。阻塞原因可用受控分类,例如客户窗口未开放、前置数据未齐、依赖系统不可用、包校验失败或验证未通过,同时保留简短事实描述。
4. 误区四:把问题数量当作发布质量
一次小版本有 12 条低风险文案调整,另一次热修复只有 2 条改动,却涉及权限绕过和数据修复。单看变更条数,会得出“热修复更简单”的错误结论。发布质量分析要综合变更影响、严重度、客户覆盖、回滚成本和观察窗口,不能把所有缺陷、工单或变更都按一个单位计数。
同样,发布后工单增加不必然说明版本变差。新版本可能扩大了使用范围,或者团队在升级期间加强了问题收集。分析前要看工单口径是否稳定、用户量是否变化、观察窗口是否一致,并把“版本相关问题”与一般咨询、配置问题、历史遗留问题分开。
5. 误区五:为了报表方便,要求一线填几十个字段
字段越多,信息越丰富,是一种常见错觉。若每次部署都要求手工填报大量技术细节,一线人员会复制旧记录、填“无”或延后补录,最终得到完整率很高、可信度很低的数据。更现实的设计是:系统自动带出版本、客户、环境和关联工单;人只补充自动化无法可靠判断的现场事实。
每个字段都应回答一个具体问题:谁会使用它、用于什么决策、由谁维护、何时更新、是否可自动获取。若字段没有明确消费者,或填完不会触发任何动作,就应该考虑删除、合并或改成附件,而不是因为“以后可能有用”而永久保留。
6. 误区六:发布后立刻统计,过早下质量结论
发布当天的部署失败率,不等于版本稳定性;发布后 24 小时没有故障,也不代表数据迁移和月结流程都正常。观察窗口要与产品风险和业务周期匹配。低风险前端调整可能观察数日即可,而涉及账务、批处理、权限或数据迁移的版本,可能需要覆盖一个完整业务周期或关键批次。
团队还要区分“发现时间”和“发生时间”。客户周五发现的问题,可能从周二升级后就存在。若指标用工单创建时间归属版本,跨期问题可能被错误分配;如果能记录首次出现时间、确认关联时间和解决时间,分析会更接近实际故障过程。
四、专业判断逻辑:从字段设计到指标解释
1. 用三层数据模型承载版本事实
我更倾向于把发布数据分为三层,而不是在一个表里无限加列。第一层是版本主记录,描述产品版本和制品;第二层是变更明细,描述需求、缺陷、配置、脚本和风险;第三层是客户部署记录,描述某个客户环境的执行过程与结果。三层通过唯一标识关联,既能看产品整体,也能下钻到现场。
| 数据层 | 建议字段 | 主要维护方式 | 判断价值 |
|---|---|---|---|
| 版本主记录 | 版本号、构建号、发布日期、制品校验值、发布负责人、支持周期 | 从流水线或版本流程自动生成,负责人审核 | 确认交付物身份与生命周期 |
| 变更明细 | 需求或缺陷编号、变更类型、影响模块、风险等级、迁移要求 | 关联工作项,补充影响与验证说明 | 解释版本为什么变化、风险从哪里来 |
| 客户部署 | 客户、环境、执行时间、执行人、前置检查、结果、回滚与验收状态 | 部署工单或实施任务记录 | 证明客户现场发生了什么,以及是否完成交付 |
2. 关键字段要带口径,不只带名称
“发布时间”看起来清楚,实际可能指代码冻结、制品生成、对外公告或首个客户生产部署。字段定义必须写明发生事件。例如,产品发布日以正式制品审批通过为准;客户部署时间以生产环境变更开始或完成为准,团队需要选定一种并保持一致。
“成功率”也要给出分母。可以按部署任务数计算,也可以按客户数、生产环境数或发布窗口数计算。若同一个客户有三个生产集群,按客户计数和按集群计数会得到不同结果。报表标题应明确口径,例如“生产环境部署任务一次通过率”,不要只写“发布成功率”。
3. 指标组合要覆盖速度、稳定性和交付完成度
单一指标容易诱导错误行为:只追求发布频率,可能忽视回滚;只追求低故障数,可能把问题隐藏或延迟升级;只追求高覆盖率,可能跳过必要验证。实施团队可以建立一组互相制衡的指标,再按业务风险决定权重。
- 交付覆盖率:目标客户或环境中,已完成部署的比例;需明确目标清单与统计时间点。

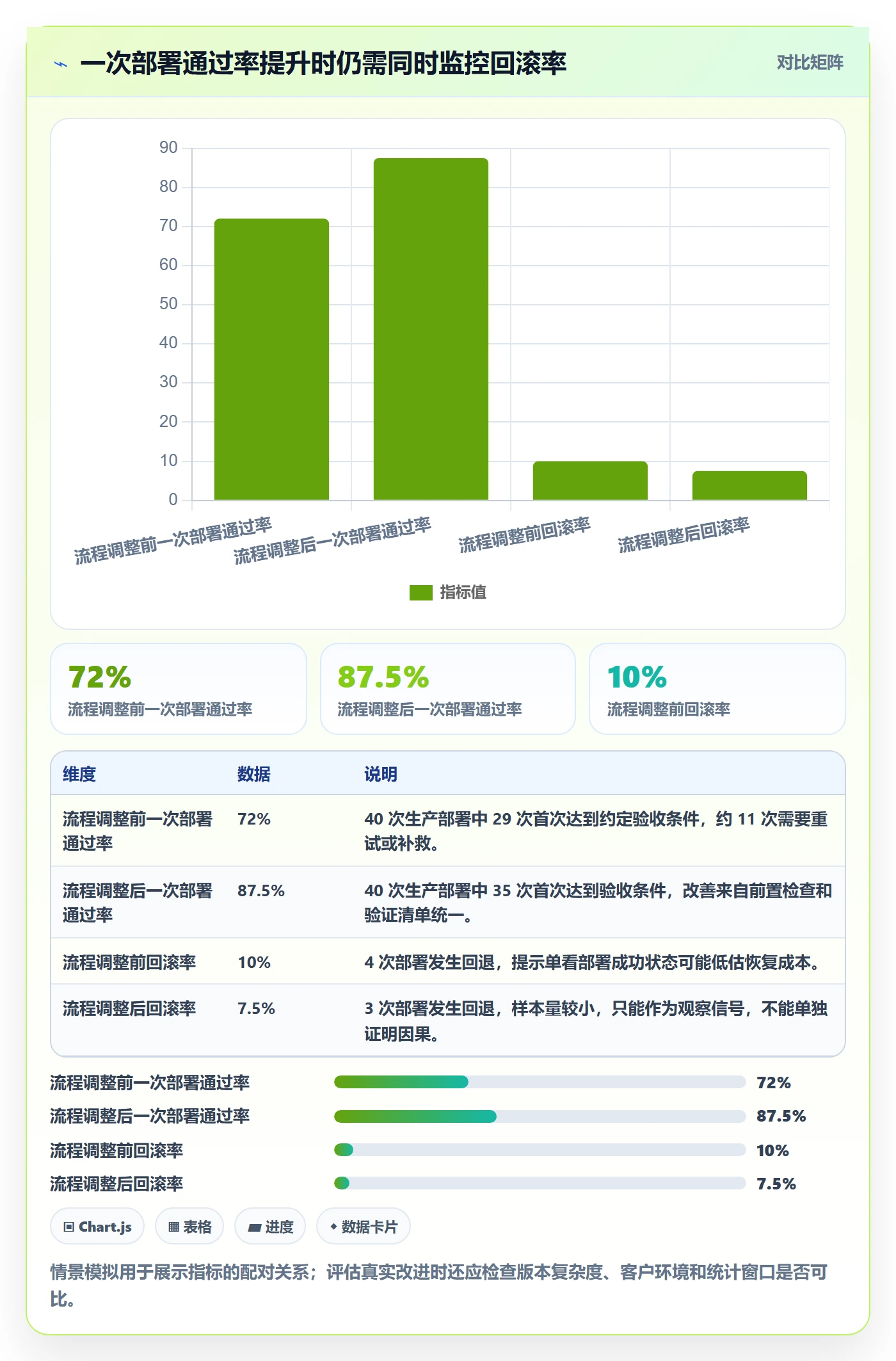

- 一次部署通过率:首次执行后达到约定验收条件的部署任务比例;重试不能抹去首次失败。
- 回滚率:需要回退版本或恢复数据的生产部署比例;同时标注回滚原因和严重度。
- 变更关联完整率:能够关联到需求、缺陷或变更审批的发布项比例。
- 发布后问题密度:规定观察窗口内确认与版本相关的问题数,可按部署次数或活跃客户数归一化。
- 发布准备耗时:从版本候选冻结到可交付状态的时间,用来识别等待审批、补材料或环境准备的瓶颈。
下面的示意数据把一次通过率与回滚率并列,是为了避免只优化“成功”标签。数据是假设一个团队在流程调整前后各观察 40 次生产部署所得的情景模拟,不是外部行业统计,也不能据此推导普遍提升幅度。

4. 先看分布,再看平均值
平均部署耗时容易掩盖少数极慢现场。假设 10 次升级中 8 次耗时 2 小时、2 次耗时 14 小时,平均值是 4.4 小时,但大多数部署并没有用到这个时间。对实施排期而言,中位数反映典型任务,P90 能暴露长尾风险;两者最好同时展示,并按部署类型、环境和客户复杂度分组。
同理,缺陷平均数不能说明风险分布。若 90% 的版本没有高严重度问题,少数版本集中出现严重故障,平均数会把风险摊薄。应查看严重度分层、重复发生模块、影响客户数和恢复时间,避免一个平滑的汇总数字让管理者误以为风险均匀。
5. 相关性不是根因,指标必须附带解释路径
某季度发布后问题数上升,可能是变更质量下降,也可能是客户数量增加、监控覆盖扩大、工单分类更严格,或集中升级了长期未更新的老环境。我的判断顺序是先验证数据口径,再找可比样本,随后按版本复杂度、客户环境和变更类型分层,最后才讨论原因。
发布记录最有价值的不是告诉团队“指标红了”,而是让人能追到造成变化的记录和过程。看板上的每个重要指标都应支持下钻:从汇总值进入版本,再进入变更项、客户环境、执行记录和验证证据。若无法下钻,指标只能提醒,不能支撑判断。
五、案例与数据观察:从一次升级争议还原记录价值
1. 情景案例:客户说“升级后变慢”,团队先别急着归因
以下是为说明分析方法构造的情景案例,不是某家企业的真实数据。某实施团队为 30 家客户维护同一业务系统。新版本发布后,3 家客户反馈报表变慢;其中 2 家完成升级,1 家仍在测试环境。最初的工单标题都写着“新版本性能问题”,如果按标题直接归因,团队会把三家全部计入生产故障。
团队将发布主记录、部署单、数据库变更和客户环境基线关联后,发现两家生产客户的情况不同:一家升级前已有慢查询,但升级后批处理时间增加;另一家是统计口径从异步改成同步,业务高峰时等待变长。第三家并未升级,问题来自历史报表配置。相同的工单标签,实际上对应三个不同事件。
2. 追查过程:把“感觉是版本问题”拆成可验证假设
- 确认部署事实:核对客户、环境、版本号、构建号和实际安装时间,先排除“尚未升级却归因新版本”的情况。
- 确认变更范围:从版本变更明细中定位报表、批处理和数据库脚本,查是否涉及执行计划、索引或同步策略。
- 比较前后基线:采用相同报表、相近数据量和相近业务时段,比较执行耗时、资源占用和任务队列长度。
- 核验客户差异:对照数据库版本、数据规模、定制脚本、硬件规格和并发量,避免把环境差异误判成产品差异。
- 形成结论并记录:将确认的问题关联到缺陷或变更任务,写明影响范围、临时措施、修复版本及回归结果。
在这个示例里,决定是否归因的不是“客户是否在升级后提出投诉”,而是多个证据是否指向同一变更路径。时间先后关系值得调查,但不能单独证明因果。若没有部署时间、构建号、环境基线和关联变更,团队只能靠记忆争论。
3. 指标观察:平均值正常,长尾环境仍可能危险
假设团队汇总 12 次报表验证,升级前的中位耗时为 8 分钟,升级后为 9 分钟,看似变化不大;但 P90 从 18 分钟升至 41 分钟。再按客户环境拆分,长尾集中在两套数据量较大的环境。这种结果提示团队应优先检查大数据量场景,而不是立即认定所有客户都受影响。
下表为情景模拟数据。它展示“整体中位数稳定”和“尾部风险上升”可以同时发生。正式分析时,样本应记录测试条件,并保留每条观测值;不能只存最终均值,否则无法复核异常点。
| 观测指标 | 升级前 | 升级后 | 专业解读 |
|---|---|---|---|
| 报表耗时中位数 | 8 分钟 | 9 分钟 | 典型环境变化有限,不能说明所有场景都稳定。 |
| 报表耗时 P90 | 18 分钟 | 41 分钟 | 最慢约一成场景明显变差,需下钻到大数据量或高并发环境。 |
| 长尾环境数量 | 1 套 | 3 套 | 异常环境增多,需核对它们是否共享数据库版本或定制配置。 |
| 重复验证通过率 | 未统一采集 | 9/12 次 | 数据不足以得出全面质量结论,但可作为后续验证的起点。 |
这个案例的独特价值在于:发布记录不是为了证明某一方“说得对”,而是把争议拆成可以被证伪的假设。对实施团队而言,一条记录若能减少一次无效远程排查、避免一次错误回滚,价值可能远大于它在报表上增加的一个字段。
4. 用风险分层确定验证深度
不建议所有变更都走同一套繁重流程。团队可以按影响范围、数据风险、权限风险、外部依赖和回滚难度做分层:低风险变更走轻量检查;涉及数据库结构、计费、权限、接口契约或批量数据处理的变更,增加预演、备份确认、双人复核和观察窗口。分层的目的是把有限验证资源放在后果更严重的地方,不是给流程增加更多签字。
| 风险等级 | 典型变更 | 建议验证动作 | 放行依据 |
|---|---|---|---|
| 低 | 文案、非关键界面调整、低影响配置 | 基本回归、制品校验、目标环境抽查 | 关键路径通过,变更与版本关联完整 |
| 中 | 常用业务流程、一般接口或权限配置变化 | 相关模块回归、接口验证、客户环境差异检查 | 影响范围明确,失败时可按已验证方案恢复 |
| 高 | 数据迁移、账务、核心权限、批处理或不可逆操作 | 预演、备份验证、双人复核、重点客户试点、延长观察 | 回滚与补偿策略经过演练,责任人和停发条件明确 |
六、实施步骤:把发布记录做成可运行的工作机制
1. 先定对象、边界和唯一标识
启动前先回答三个问题:记录的是产品版本、客户部署,还是两者都要;一个客户有多个环境时,是否分别建立部署记录;临时补丁和客户专属包如何编号。之后为版本、部署任务、变更项设置稳定标识,避免依赖客户简称或文件名作为关联键。
不要一开始试图统一所有历史数据。先覆盖新发生的发布,保证从现在开始能够准确记录;再选择仍在支持期内的版本、重要客户和高风险补丁补录历史信息。历史记录若无法确认,应标为“未核实”,不要为了报表完整而推测填写。
2. 设计最小可用记录模板
模板的目标是支持执行和复盘,不是收集一切可能的信息。建议先用必填、自动生成和条件必填三种规则控制负担:版本号、客户环境等可以自动带出;执行结果和验证结论必须填写;发生回滚、数据修复或例外放行时,再要求补充原因和审批信息。
| 字段类别 | 建议字段 | 采集规则 |
|---|---|---|
| 身份信息 | 版本号、构建号、部署单号、客户、环境 | 尽量从系统关联或主数据自动带出 |
| 变更信息 | 需求、缺陷、脚本、配置、影响模块、风险等级 | 关联工作项;缺少关联时说明原因 |
| 执行信息 | 计划窗口、实际开始和结束时间、执行人、前置检查 | 自动记录时间戳,手工只补充现场异常 |
| 验证信息 | 检查项、结果、证据链接、客户确认状态 | 关键业务路径和高风险项不可留空 |
| 恢复信息 | 回滚触发条件、恢复步骤、数据补偿、通知对象 | 高风险发布必填,低风险发布按需填写 |
3. 建立发布前检查门槛
发布前检查不是勾完所有框就可以放行,而是确认关键风险已经被识别并有处理方案。检查内容可分为制品、变更、环境、数据、验证和沟通六类。若某项不适用,应选择“不适用”并说明原因,不能通过空白让系统默认视为通过。
- 制品是否与批准的构建一致,校验值是否已保存。
- 变更项是否有负责人、风险等级和验证结果。
- 客户环境与支持矩阵是否匹配,定制项是否已评估。
- 数据库脚本是否具备执行顺序、耗时预估和恢复说明。
- 关键业务路径是否有明确的部署后检查人和验收标准。
- 客户窗口、通知对象、升级失败时的决策人是否明确。
4. 执行期间记录事实,不要只写结论
“升级失败,已处理”几乎无法支持复盘。更有用的记录包含时间、动作、观察到的现象、采取的措施和结果。例如:某时刻数据库脚本执行到第几步,返回何种错误;停止后是否继续部署;数据是否发生部分写入;何人批准继续或回退。无需写成长篇报告,但要让后来接手的人能重建关键过程。
对紧急修复,可以先保证风险控制和事实留痕,再在规定时限内补齐正式记录。紧急流程不应成为长期绕过审批和关联工作的借口。团队要设定补录责任人与期限,并在复盘中统计紧急发布占比、原因和重复触发来源。
5. 发布后按风险设置观察窗口
部署完成后立即检查技术状态,再按变更风险安排业务观察。观察项要对应变更,而非机械执行一份不分版本的通用清单。涉及批处理的版本要等关键任务运行;涉及权限的版本要验证授权与拒绝路径;涉及接口的版本要看调用成功率、超时和下游响应。
观察期结束后,记录应明确“已验收”“带条件验收”或“待处理”,并关联未解决事项。客户口头反馈可以作为证据线索,但重要交付最好保留可查的确认记录。若客户确认需要外部邮件或系统单据,可保存受控链接,不必把敏感内容重复复制到多个平台。
6. 每月做一次轻量数据质量检查
发布记录上线后,至少按月检查关联完整率、关键字段缺失率、状态长期未关闭比例、重复部署单和异常时长。抽样核对系统数据与实际交付材料,重点查“全部成功”“全部无异常”这类过于整齐的记录,也查大量集中在月底补录的情况。
数据质量问题要回到流程设计解决,而不是单纯要求实施人员更认真。例如,版本号无法自动带出,应改进系统关联;客户环境名称混乱,应治理主数据;验证结论长期缺失,应明确验收责任人和关闭条件。重复培训不能替代工具和规则的修正。
七、不同情况下的行动建议:团队成熟度不同,做法也不同
1. 小团队、发布频率低:先守住可追溯底线
如果团队人数少、客户数量有限、每月发布不多,未必需要立即建设复杂平台。可以先用统一的版本台账和部署单,但必须有唯一编号、固定字段、明确责任人和受控附件。重点确保每次生产部署都能关联到具体制品、客户环境、变更范围和验证结果。
小团队要避免两个极端:一是依赖某位工程师的个人记忆,二是复制大型组织的审批层级。先用少量必填字段把事故追溯能力建立起来;等部署数量、客户差异和协作人数增长后,再逐步自动化和分层治理。
2. 中大型团队、多人协作:把状态和权限纳入治理
当研发、测试、实施和运维由不同团队承担时,重点是定义状态交接条件。谁能创建版本,谁能批准生产发布,谁能将部署标记为验收完成,谁可以修改历史记录,都应有清晰规则。关键变更的修改最好保留审计轨迹,避免事后覆盖原始事实。
这类组织可借助项目管理平台关联需求、缺陷、测试任务和发布流程,再与制品库、流水线、监控和客户台账建立集成。以 PingCode 为例,适合把工作项和项目流程纳入协作链路;但客户环境实况、制品校验和生产执行结果仍需要有可信的数据来源,不能仅靠任务状态推断。
3. 客户环境差异大:按环境建部署记录
若客户使用不同数据库、操作系统、网络拓扑或定制模块,不要把环境差异压缩成一个“客户备注”。建议建立可维护的环境基线,并在部署时记录版本快照或差异项。基线应只保留对兼容性、风险或排查有用的信息,敏感凭证不得写入普通发布记录。
环境差异多时,发布策略可以先按代表性维度分组试点,例如数据库版本、部署模式、定制程度或数据量级。每组选择有代表性的环境验证,再逐步扩大覆盖。不能因为一套标准测试环境通过,就推断所有客户环境都安全。
4. 经常发布热修复:缩短流程,但保留关键控制
高频热修复的风险不在于“发布快”,而在于团队逐渐把紧急变成常态,补丁之间依赖不清、验证范围缩小、客户安装包版本混杂。热修复应有清晰的修复原因、适用版本、影响客户、兼容关系和是否需要合并回主线的说明。
可以为紧急发布设置快速通道,但关键控制不能省略:制品身份可核验、变更与缺陷关联、关键路径验证、批准责任明确、失败时可停止或恢复。上线后还要追踪补齐正式测试、文档和合并状态,防止临时补丁成为无人维护的分支。
5. 有审计或监管要求:重点是证据完整与权限分离
受审计要求约束的组织,应区分“记录存在”和“证据可信”。需要关注时间戳、操作者、审批链、变更前后内容、证据保存期限和访问权限。对敏感客户环境,记录应遵循最小必要原则,避免把个人信息、密钥、生产数据样本或完整配置复制到无权限控制的地方。
权限分离也要符合实际风险。小型团队不一定能做到每个步骤由不同人完成,但可以用复核、抽检、不可篡改日志或事后独立审查作为补偿控制。关键是记录控制设计和例外处理方式,而不是表面上设置多个审批人,实际由同一人代办。
6. 数据已经很多但没人看:先减少指标,再明确行动
如果看板有几十个图表,却没有人根据数据调整发布安排,问题不是图表不够,而是指标没有对应决策。每个指标应写明负责人、检查频率、触发阈值和后续动作。例如,某类环境连续出现迁移失败时,触发兼容性复测或暂停该环境批量升级,而不是只发一条红色告警。
建议每季度淘汰无人使用、口径不稳定或无法追溯的指标。保留少数能驱动行动的指标,再把需要调查的维度留作下钻分析。看板不是绩效装饰,更不宜直接把未经校准的单一发布指标用于个人排名,否则容易引发隐瞒失败、选择性记录或回避高风险客户。
八、取舍与避坑:完整、快速、准确很难同时拉满
1. 记录粒度:统一模板不等于统一细节
粒度太粗,无法定位客户环境和变更项;粒度太细,记录成本上升,维护质量下降。更合适的取舍是统一主干字段,按风险和场景增加条件字段。所有部署都记录身份、结果和关联关系;只有高风险变更再记录详细恢复步骤、数据校验和双人复核证据。
如果一个变更影响多个客户,不要为每个客户复制一份完全不同的变更说明。版本层记录共同变更,部署层只记录该环境的执行差异、验证结果和例外。这样既避免重复,也能保留现场事实。
2. 自动化程度:自动采集不等于自动判定
自动化适合采集流水线、制品、时间戳、环境和执行结果等客观信息;它不一定能准确判定客户验收、业务影响或现场特殊情况。把可自动获取的事实交给系统,把需要专业判断的结论交给责任人,并记录判断依据,是更稳妥的边界。
自动同步也有数据错误风险。例如流水线成功但生产节点未全部更新,或部署平台返回成功但业务探针失败。自动化流程应定义成功条件、异常分支和人工确认点,不能把接口返回的一个状态码直接当成最终交付结论。
3. 集中管理与分散协作:以关联为先,不必一开始大一统
所有信息集中在一个系统,检索方便,但可能造成重复建设、权限冲突和迁移成本;信息分散在多个系统,团队可以沿用现有工具,却要承担关联和数据一致性成本。选型时不应只问“能不能做发布管理”,还要确认接口能力、权限模型、审计日志、附件策略、数据导出和已有系统的集成边界。
如果短期无法打通系统,先建立稳定编号和明确的权威来源:版本以制品或版本库为准,客户环境以环境台账为准,部署执行以部署单为准,验收以约定的业务证据为准。每种信息只指定一个权威来源,其他地方引用链接,减少多头维护。
4. 发布频率与风险控制:快不是唯一目标
更频繁的发布可能缩小单次变更范围,却也会增加客户协调、验证、通知和记录的次数。对于客户现场,升级窗口可能受业务时间、网络审批、停机许可和现场人员安排约束。团队应比较发布频率带来的修复收益与交付摩擦,选择客户能承受、团队能支持的节奏。
若经常因为准备不足导致临时延期,首先要分析准备链路,而不是简单要求“提高发布效率”。从制品准备、客户窗口确认、备份、验收人到回滚演练,找出耗时最长或返工最多的节点。真正的速度改进常来自提前识别依赖,而不是压缩必要验证。
5. 统一指标与业务差异:可比性要建立在同类对象上
不同产品线、客户规模和部署模式之间,直接比较一次通过率或平均耗时容易产生误导。高复杂度项目的部署耗时可能天然更长,关键系统的验证要求也可能更严格。横向比较前要先分层,或者采用同类环境、同类风险等级和相同统计窗口进行比较。
管理者可以用统一框架看趋势,但不应把所有团队塞进一个排行榜。指标适合发现需要调查的差异,不一定适合给出简单名次。若团队看到某指标后会倾向于改变记录方式而非改善交付,说明激励设计需要调整。
九、结尾:把每次发布变成下一次决策的依据
1. 发布记录的价值,体现在下一次能少猜一步
版本管理发布记录不是发布当天的行政手续,也不是为了让项目台账看起来完整。它真正的价值,是在故障、审计、客户争议和升级决策出现时,能迅速还原“哪一份制品、在哪个环境、包含哪些变更、经过什么验证、产生什么结果”。如果记录不能支持这些判断,再多字段也只是负担。
我建议先从最近一次生产部署开始复盘:能否找到唯一版本和构建,能否定位实际客户环境,能否还原执行与验证过程,能否说清回滚边界。把找不到的信息列出来,优先修复版本关联、客户环境标识和验收证据这三类断点,再扩展指标和看板。
2. 下一步按三周节奏落地
- 第一周:统一口径。确定产品发布与客户部署的边界,定义编号、状态、关键字段和数据权威来源。
- 第二周:试跑流程。选一个普通版本和一个高风险变更,使用最小模板完成发布前、执行中和发布后记录。
- 第三周:核对数据。抽样检查关联完整率、部署结果和证据链接,删掉无用字段,补上自动采集与异常处理规则。
接下来再根据团队规模、客户环境差异和审计要求决定是否引入更完整的平台能力。先让记录可信,再让分析有用;先让数据能够追到现场,再让图表参与管理判断。好的发布管理不是把每次交付写得更漂亮,而是让下一次交付少依赖记忆、少发生误判,并且在出现问题时知道该从哪里开始查。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:版本管理发布记录教程:实施团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528210
读者评论
我们团队以前也把版本号当成唯一追踪依据,后来发现同一版本会有不同构建包,问题定位时很被动。现在会额外保留构建号和校验值,确实能减少扯皮,但离线客户的实际安装结果仍需要人工确认。
文中把产品发布和客户部署分开,这点对多环境交付很实用。不过客户数、环境数、部署任务数经常被混用,建议报表固定一种主口径,同时保留其他维度,否则不同部门看到的成功率还是可能不一致。
实施现场最难的不是设计字段,而是让研发、测试和实施愿意持续维护关联关系。我们试过一次性补齐历史数据,成本很高,后来改成只补关键版本和高风险客户,推进起来更现实。
