版本上线前一天,客户才发现合同约定的报表字段没有进入本次发布;研发认为需求已排期,测试认为没有收到测试范围,实施顾问则以为它属于下一期。这类问题通常不是某个人“漏看了一条消息”,而是版本内容没有被统一定义、确认和追踪。版本管理真正要管的不是一个版本号,而是从承诺、变更、验证到交付的完整证据链。
一、核心结论:版本管理先管边界,再管进度
1. 版本内容不是功能清单,而是一份可验证的交付承诺
我判断一个版本是否管理到位,不先看它有多少张需求卡片,而先问四个问题:这次明确交付什么?哪些内容明确不交付?每项内容由谁验收?发生变化时谁有权重新评估承诺?只要其中一项没有明确答案,版本计划就仍然是草稿,不适合对客户作确定承诺。
版本内容至少应包括需求或缺陷、适用客户或业务范围、责任人、依赖条件、验收标准、目标环境、计划窗口和变更记录。版本说明可以简短,但不能只写“优化体验”“修复若干问题”。这些词没有可验证边界,实施和客户很难据此判断是否完成。
2. 风险控制的关键,是让变化在进入交付前被看见
版本风险不是上线当天才出现。它通常先以小信号出现:需求没有验收口径、接口方迟迟未确认、测试环境与生产环境不一致、客户临时增加字段、修复缺陷引入了回归影响。每个信号单独看都不大,叠加后却可能让发布日期失去可信度。
因此,我更愿意把版本管理看成一套“变化控制机制”:变更有入口,影响可评估,决策有记录,结果可验证。版本计划的价值不在于保证永远不变,而在于变化发生时,团队能快速回答“改变了什么、谁受影响、要付出什么代价、谁批准”。
3. 适合多数实施团队的管理骨架
不必一开始就引入复杂流程。一个可运行的版本管理骨架可以分为六步:建立范围、确认基线、评估依赖、持续验证、控制变更、发布复盘。每一步都要留下足够证据,但不需要为了“留痕”制造没人使用的表格。
- 建立范围:把需求、缺陷、配置、数据迁移、培训和上线准备纳入同一版本视图。
- 确认基线:记录进入版本的内容、优先级、责任人、验收条件和目标日期。
- 评估依赖:识别接口、数据、权限、基础设施、客户决策及其他团队的前置条件。
- 持续验证:以可运行的软件、测试结果和验收记录判断进度,而不只看任务状态。
- 控制变更:评估影响后再决定纳入、替换、延期或拒绝,避免“顺手加进来”。
- 发布复盘:对照基线检查偏差、缺陷、变更和实际交付结果,更新下一轮估算依据。
在中大型组织中,跨团队协作和审计要求会放大这些环节的重要性。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,工具可以帮助团队把需求、迭代、缺陷、测试和发布关联起来;但工具本身不能替团队决定什么算承诺、谁有权批准变化。先定规则,再配置工具,通常比先搭一套复杂工作流更有效。

二、背景和真实场景:实施交付为什么比单纯排期更容易失控
1. 实施版本往往同时包含产品、配置和客户条件
标准软件团队可能主要追踪代码和测试,但实施项目的一个版本通常还包含客户化配置、数据初始化、接口联调、权限设置、业务流程确认、用户培训和切换安排。任何一项没有准备好,都可能让“软件已发布”变成“项目不能上线”。
例如,某业务系统的版本功能已经部署到测试环境,功能测试也通过了,但客户尚未提供完整的组织编码映射。开发团队认为代码交付完成,实施团队却无法完成数据导入演练。若版本看板只统计开发任务,这个风险会被错误地显示为绿色。
我会将版本状态拆成至少三个维度:软件状态、实施准备状态和客户准备状态。它们可以共用一个版本编号,但不能用一个“完成百分比”互相替代。对外沟通时尤其要说明:已完成开发、已通过测试、已具备生产上线条件,是三个不同结论。
2. 版本计划常在多种节奏之间拉扯
产品团队可能按双周迭代,客户按月度窗口安排变更,基础设施团队按季度维护,业务部门则希望赶在促销或财务结账前上线。实施团队必须把这些节奏放到一张时间轴上,而不是把研发计划直接复制给客户。
真正危险的不是日期不同,而是团队误以为日期已经对齐。比如研发说“月底可用”,客户理解为月底前生产可用,实施理解为月底进入验收,测试理解为月底开始回归。每个人都在说同一个日期,却承诺了不同的交付状态。
因此,日期必须附带状态定义:代码冻结日、测试完成日、客户验收日、生产发布窗口、回退决策时间。若无法一次性确认所有日期,至少标明哪些是已承诺日期、哪些是计划日期、哪些仍待外部条件确认。
3. 远程协作让口头共识更容易失真
跨区域或多供应方项目中,会议纪要、聊天记录、需求文档和任务系统经常并存。团队成员不一定故意忽略信息,而是难以判断哪个载体是最新依据。遇到冲突时,如果没有指定的版本基线,最容易被采用的往往是“最近一次听到的说法”,而不是经过授权的决定。
解决办法不是禁止沟通,而是规定沟通结果如何回到正式记录。会议可以讨论,聊天可以快速澄清,但影响范围、预算、验收条件和发布日期的决定必须进入版本记录,并注明决策人、日期和被替代的旧结论。
4. 版本内容管理要覆盖上线后的现实结果
发布成功不等于业务结果成功。功能可能正常运行,却造成用户操作路径变长;接口没有报错,却让数据延迟;缺陷数量很少,却集中在核心客户的高频流程。只统计“部署成功率”会忽略使用效果和业务风险。
我建议版本复盘同时关注交付指标和结果指标。交付指标回答是否按计划完成,结果指标回答交付是否产生预期效果。对实施团队来说,后者可能是关键流程完成率、人工绕行次数、数据核对差异、用户支持请求量或关键岗位实际采用率。

三、常见误区:看起来有管理,实际上没有控制住风险
1. 把版本号当成版本管理
给发布包标记“2.4.1”只能解决识别问题,不能说明里面有什么、为什么有、谁验收、哪些客户适用。版本号是索引,不是内容治理机制。团队若只维护版本号,却没有内容清单和变更轨迹,出现问题时仍要靠人回忆。
另一个常见误区是版本号规则过度复杂,团队花时间争论主版本和次版本,却没有定义紧急修复如何进入生产。版本号应服务于识别和兼容性沟通,规则保持稳定、易解释即可。真正的风险控制在于版本内容及其影响范围。
2. 把任务“已完成”当成交付完成
任务状态为完成,可能只表示代码已提交;也可能表示开发自测通过,或者已经部署到测试环境。不同团队对“完成”的定义不一致,会让版本燃尽图和进度报告产生虚假安全感。
我通常要求关键工作项至少区分开发完成、测试通过、业务验收、生产可用等状态。团队可以合并不适用的阶段,但不能把不同证据压成一个模糊状态。任务状态要能回答“完成的证据是什么”,而非只回答“谁点了完成”。
3. 把所有变更都视为小变更
“只改一个字段”“顺便补一个权限”“客户说影响不大”是最容易被低估的变更。字段可能影响导出、接口、报表、历史数据和权限规则;权限调整可能改变审计范围;一个看似简单的文案变化也可能影响培训材料和验收脚本。
判断变更大小不能只看开发工时,还要看影响面、可逆性、验证成本和外部依赖。若改变了业务口径、数据结构、验收方式、接口契约或生产窗口,就应当进入正式影响评估,即使代码改动只需几个小时。
4. 用单一进度百分比掩盖关键阻塞
“整体完成 85%”听起来直观,却可能把低风险文档任务和高风险数据迁移任务平均计算。若 90 个普通任务完成、但唯一的客户主数据映射仍未确认,平均进度仍可能很好看,实际发布却不可行。
版本报告更适合呈现关键路径、未决决策、剩余高风险项、测试覆盖状态和外部依赖。百分比可以保留,但必须配合“尚未完成的关键门槛是什么”。在管理评审中,我更信任一句“目前阻塞上线的是两项未确认接口和一次未完成回退演练”,而不是一个精确到个位数的完成率。
5. 把延期当作失败,导致风险被压到上线后
延期并不自动代表管理失败。若新发现的依赖会影响核心数据正确性,选择延期可能是更负责任的决策。真正需要复盘的是:风险是否早已可见、是否及时升级、延期是否有明确依据、替代方案是否评估,以及是否反复因同一类原因失准。
相反,为了守住日期而删掉测试、压缩验收、跳过回退演练,可能只是把计划偏差转化为生产事故。日期是约束,不是可以凌驾于业务安全和数据完整性之上的目标。
6. 只记录纳入项,不记录明确排除项
范围管理不仅要说明“本次做什么”,还要说明“本次不做什么”。如果客户口头提出的需求没有进入版本,也没有明确标注延期或排除,客户可能仍然把它当作承诺。下次会议中,这种落差会被描述成“原来不是说好了么”。
排除项要有理由和下一步:不满足前置条件、价值不足、容量不够、风险过高,还是等待客户决策。若条件变化,可以重新评估;但不能让未纳入的内容长期悬在承诺边界之外。

四、专业判断逻辑:如何判断一项内容能否进入版本
1. 先判断承诺层级,而不是先看优先级
需求池中的高优先级不等于已经承诺给客户。实施团队需要区分候选、计划、基线承诺和已发布四种状态。候选内容用于讨论价值;计划内容用于容量估算;基线承诺需要责任人、验收条件与依赖确认;已发布内容则必须有发布记录和结果证据。
我会特别留意“计划中”被外部误读为“承诺”的情况。对客户沟通时,可以使用明确措辞:目标版本、待评估、已承诺、已上线。若尚未完成影响评估,就不要把目标日期写成无条件承诺。
2. 用“价值、确定性、风险、容量”四个维度作决策
需求是否进入版本,不应只按提出者级别或提出时间决定。我会综合看业务价值、需求清晰度、实现与验收风险、团队可用容量。价值高但验收标准不清的内容,可以先做澄清;价值一般但风险低、依赖少的内容,也不一定值得占用关键发布窗口。
可以采用简单的定性评分,但不要把分数伪装成客观真理。评分的作用是暴露分歧,而非自动替代决策。例如业务方认为价值高,技术团队认为依赖风险高,双方应该讨论冲突本身,而不是用一个平均分把冲突藏起来。
| 判断维度 | 需要回答的问题 | 常见证据 | 风险信号 |
|---|---|---|---|
| 业务价值 | 解决什么业务问题,影响哪些用户或流程? | 业务目标、使用场景、影响范围 | 只写“体验优化”,没有具体场景 |
| 需求确定性 | 输入、规则、边界和验收结果是否清楚? | 样例数据、流程图、验收条件 | 关键规则仍依赖会后口头确认 |
| 交付风险 | 依赖、回归影响、可逆性和失败后果是什么? | 依赖清单、测试方案、回退方案 | 核心数据变更没有恢复验证方案 |
| 容量可行性 | 实际团队能否在窗口内完成开发、验证和实施? | 历史吞吐量、人员可用性、工作量拆分 | 计划只计算开发,不计算测试与客户等待 |
3. 采用风险分层,而不是对所有需求一视同仁
小幅文案调整与核心计费规则变更不应走完全相同的评审路径。流程过轻会漏风险,流程过重会让低风险事项堵塞审批。可以按影响范围、数据敏感度、生产可逆性、客户数量和合规要求分层,确定不同的评估深度。
低风险变更可以由版本负责人核对范围、测试和发布说明;中风险变更增加相关业务方及测试负责人评估;高风险变更则需要技术、业务、实施和安全等角色共同确认,并形成明确的上线与回退决策点。具体分层标准应写入团队规则,避免临时凭感觉判断。
4. 看关键路径和门槛,不迷信平均速度
容量估算应参考团队自身历史,而不是套用外部团队的速度。对实施项目而言,等待客户确认和环境准备的时间常常不体现在开发工时中,却直接占据日历周期。估算时应分别记录实际工作时间、等待时间和验证时间。
我会优先检查版本中最晚完成的关键依赖,而不是把所有事项的工作量相加后除以人数。若接口联调必须等到数据字典确认,增加开发人员并不能缩短等待。若核心测试必须在冻结后完成,继续并行开发反而可能扩大回归范围。
5. 设立“进入基线”的最低门槛
一项内容进入正式版本基线前,至少应有可识别的业务对象、明确的验收条件、责任人、优先级、估算或复杂度判断、已知依赖和风险说明。对于无法提前确定的事项,应标为待决策项,而不是用空白字段制造“已准备好”的错觉。
这套门槛不意味着每个需求都要写成长篇文档。一个小需求可能只需几条验收条件,一项跨系统数据变更则可能需要数据映射、异常处理和恢复验证方案。文档深度应由影响和风险决定。
6. 采用滚动规划,而非一次性冻结一切
版本越远,预测越不确定。把半年计划当成精确承诺,会造成反复改期和信任损耗。更合理的方式是近端细化、远端保留范围:近期版本确认到验收与依赖层面,远期版本只保留目标、候选项和关键假设。
冻结也不是绝对禁止变化。冻结的意义是让变化经过显式决策,并让相关方看到代价。紧急监管要求、严重安全缺陷或业务连续性风险可以打破冻结,但必须同时明确被挤出的内容、额外验证和发布风险。

五、案例与数据观察:一个版本如何从“看起来能发”变成“有条件可发”
1. 案例背景:问题不在开发量,而在承诺口径不一致
下面是一个经过匿名化处理的实施项目情景,数字用于说明管理方法,不代表行业统计。某中型企业准备上线一套业务协同系统,初始版本池有 46 项内容,涉及流程配置、报表、接口、权限和数据迁移。项目计划六周后进入生产窗口。
第一轮检查时,团队发现 11 项需求没有可操作的验收条件,8 项依赖客户提供数据或确认规则,另有 5 项与外部接口团队的交付时间未对齐。原计划将这些内容全部标为“本版本”,但按实际状态看,其中只有一部分具备正式承诺条件。
如果仍用任务完成百分比汇报,项目会显得进展顺利;但如果以交付门槛检查,关键问题已经清楚:需求口径、外部依赖和数据演练三者相互牵连。团队没有立刻加人,而是先把版本内容分成“已基线”“待澄清”“有条件纳入”和“明确延期”四类。
2. 第一轮处置:先补证据,再讨论要不要扩容
项目负责人安排业务代表在三天内确认关键报表字段和权限规则;接口负责人给出联调可用日期及失败响应约定;实施顾问补充迁移样本与差异核对方式。每项待决内容都写明责任人、最晚决策日期和逾期后果。
这一轮不以“所有内容都留在版本里”为目标,而是以让每项内容有明确状态为目标。若客户不能按期提供数据,相关迁移内容就不应继续显示为无条件承诺;若接口方无法确认日期,项目需要评估替代方案或调整发布范围。
3. 第二轮处置:把容量讨论转化为范围选择
经澄清后,团队发现有 6 项内容可以通过配置完成,不需要按原先估计开发;有 4 项内容价值较低但回归面较大;还有 3 项高价值需求必须等待接口改造。项目因此没有简单“再加一周”,而是保留关键业务路径,将低价值高风险内容移出本次基线,并把接口依赖设为发布门槛。
此处的专业判断是:范围不是越完整越好,而是要使交付目标、验证能力和可用窗口相匹配。一个缩小但有证据支撑的版本,往往比一个内容庞大却依赖未明的版本更容易兑现承诺。
4. 发布决策:使用门槛而不是情绪判断
临近生产窗口时,团队按预先约定的门槛评审:核心流程测试通过,关键数据抽样核对无未解释差异,接口错误处理完成验证,回退步骤经过演练,客户代表完成业务验收,未关闭的高严重度缺陷为零。低优先级问题可以保留,但要有责任人、临时绕行方案和修复目标版本。
若任一核心门槛未满足,发布负责人需要判断是否延期、缩小范围或分阶段上线。不能只因为“大家已经准备好了”就放行。上线决策应有可追溯依据,尤其要记录接受剩余风险的决策人和条件。
5. 数据复盘:把计划误差拆成可改进的来源
复盘时,不宜只看原计划与实际日期差了几天。更有用的是拆分误差来源:哪些估算偏差来自工作量判断,哪些来自等待外部确认,哪些来自返工,哪些是主动范围变更。下次计划要分别修正这些因素,而不是统一给所有任务增加 20% 缓冲。
团队还可以观察基线稳定度、未决依赖按期关闭率、变更导致的返工工时、测试发现缺陷的阶段分布、上线后支持请求量等指标。指标不必越多越好,关键是每个指标都能导向一个行动。例如基线稳定度下降,应检查入口澄清和决策节奏,而不是只要求成员“少提变更”。
| 观察指标 | 建议口径 | 可以帮助判断什么 | 容易误读的地方 |
|---|---|---|---|
| 基线变更率 | 基线建立后新增或移除的工作项数,占基线工作项总数的比例 | 范围稳定性及需求澄清质量 | 变更率低不一定好,可能只是团队没有记录变化 |
| 依赖按期关闭率 | 约定日期前关闭的关键依赖数,占到期依赖总数的比例 | 外部协同是否可靠,升级机制是否及时 | 依赖拆分不一致会导致不同项目不可直接比较 |
| 变更返工工时 | 因基线变更而重复开发、测试或实施的实际工时 | 变化带来的真实交付成本 | 不能把所有变更都视为浪费,紧急修正可能避免更大损失 |
| 上线后支持请求量 | 发布后约定观察期内与本版本相关的请求数及严重度 | 验收覆盖、用户准备和实际使用效果 | 需结合用户规模、使用频率和问题严重度解释 |

六、全流程操作:从版本规划到上线复盘
1. 规划阶段:建立唯一的版本内容入口
版本内容可以分散在不同团队的工作模块中,但必须有一个可识别的版本视图作为当前依据。入口应覆盖需求、缺陷、技术任务、实施准备和发布活动,避免客户承诺只写在会议纪要、测试范围只在测试表、上线条件只在运维邮件中。
每项工作至少关联唯一标识、版本、负责人、状态和验收条件。跨系统团队如果暂时无法共享同一套工具,可以通过稳定的编号和链接关联,不必强求所有人迁移到同一个平台;但必须明确哪个地方是基线,哪个地方只是讨论记录。
2. 基线阶段:把可讨论的计划变成正式承诺
基线评审不是逐条朗读清单,而是确认承诺边界、容量、依赖和风险。评审前应准备版本范围、关键路径、未决事项、测试策略、客户准备情况和发布窗口。对于尚未解决的问题,记录负责人和决策期限,不能用“后续跟进”代替明确动作。
基线建立后,团队应保存当时的版本快照或记录。后续如果内容变化,比较的是“变化前后有什么不同”,而非依赖成员在不同文档中找旧信息。快照可以是工具中的基线记录、导出的清单或有版本号的文档,重点是可追溯且不易被无痕覆盖。
3. 执行阶段:以证据更新状态
每日或每周更新版本状态时,重点回答三件事:过去一段时间完成了什么证据?接下来要完成什么?有什么阻塞会影响日期、范围或质量?只报告“做了多少任务”,不报告阻塞和验证结果,管理者无法判断是否需要介入。
缺陷管理应与版本工作项关联。缺陷不只记录标题和严重度,还要关联受影响版本、发现阶段、复现条件、修复版本和回归结果。对于无法稳定复现的问题,要记录观察环境和数据条件,避免问题在不同团队之间反复转述却无法推进。
4. 变更阶段:先评估影响,再做承诺调整
任何可能影响范围、日期、成本、验收或风险的变化,都应进入轻量的变更评估。评估并非必然开会,低风险变化可以异步完成;高风险变化要让受影响角色共同看见选择及代价。
- 记录变更内容、提出原因、提出时间和期望日期。
- 分析受影响的需求、接口、数据、测试、培训和发布材料。
- 估算新增工作、返工、验证成本和对关键路径的影响。
- 比较纳入、替换、延期、分阶段交付或拒绝等方案。
- 由有权限的人作出决定,并更新版本基线和对外沟通。
- 验证实施结果,确认旧承诺是否被替代以及相关方是否知晓。
5. 发布准备阶段:设置可判定的放行门槛
放行门槛应当可验证,而不是“风险可控”这类无法判断的描述。常见门槛包括:核心业务验收通过、关键缺陷关闭、数据迁移抽样结果符合标准、监控和告警可用、权限核对完成、回退方案经过验证、业务负责人确认窗口。
不同版本可以采用不同门槛。内部试点版本可以允许更多限制,但必须明确用户范围、数据保护措施和退出条件;面向全量客户或处理关键业务数据的版本,则需要更强的回归、审计和恢复验证。门槛应该按影响设定,而不是每次临近发布才临时讨论。
6. 发布与回退阶段:同时管理“发出去”和“退得回来”

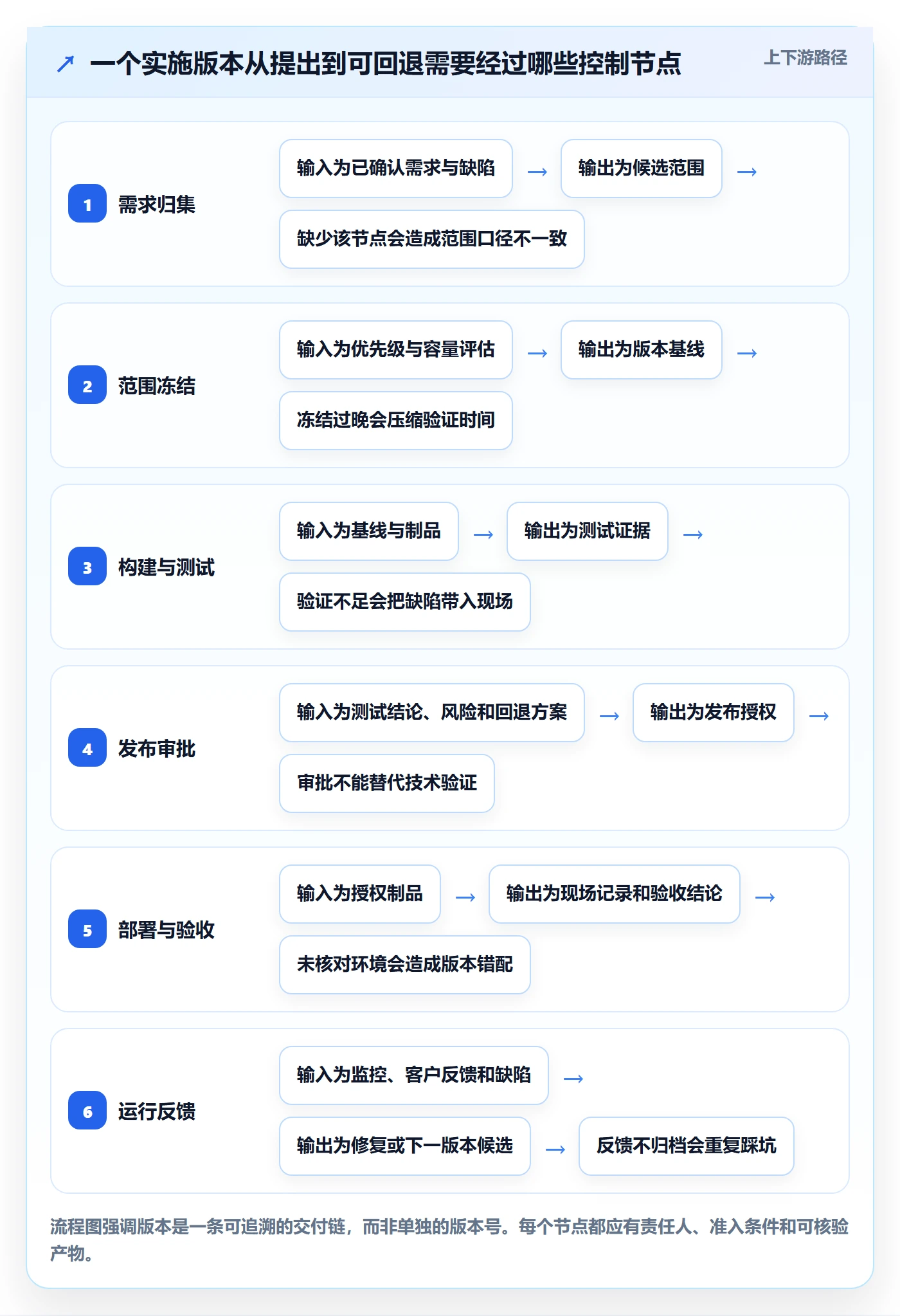

上线方案至少要写清责任人、执行顺序、预计时长、验证点、暂停条件和回退决策人。对于数据库结构或批量数据变更,必须特别确认回退是否真的可行。有些变更无法简单恢复,可能需要向前修复、双写过渡或分阶段切换,不能把“有备份”当成完整回退方案。
发布期间应记录关键时间点:开始执行、主要步骤完成、验证通过、业务确认、异常发生及处置。出现异常时,先按照预先约定的触发条件决策,不要在没有明确指挥人的情况下,让多个团队各自尝试修复。
7. 复盘阶段:从一次发布学到下一次估算
复盘不是追责会,也不是“大家辛苦了”的总结。可以先检查目标与实际的差异,再从范围、依赖、估算、测试、上线和用户反馈中找原因。对每个改进项指定责任人、完成时间和验证方式,避免问题被记录后无人处理。
如果一次发布延期,复盘要问:该风险最早何时可见?当时是否有证据?谁有能力作出决策?团队为什么没有更早升级?如果一次发布按时但上线后支持请求激增,也要检查验收是否覆盖真实场景、培训是否到位、是否存在用户绕行。

七、工具与协作:把流程落在系统里,但不要让工具替代判断
1. 先确定管理对象,再选功能
项目管理平台的功能很多,团队容易从看板、自动化或报表开始,最后发现版本内容仍散落在多个地方。选型或配置前,先定义要关联的对象:需求、缺陷、迭代、测试、发布、客户和风险。再明确这些对象之间需要什么关系,以及谁负责维护。
对于中大型组织,工具的价值往往在跨团队追踪、权限边界、历史记录和组合视图,而不只是任务分派。以 PingCode 为例,若组织需要把研发管理、测试协作与版本发布信息串起来,可以重点验证关联关系、权限配置、历史可追踪性和报表口径是否符合实际流程。具体能力应以当前产品实际配置和企业要求验证,不能只凭功能清单判断适用性。
2. 先做一个真实版本的试点
我不建议在流程尚未稳定时一次性设计覆盖所有部门的复杂工作流。可以选一个有代表性的版本,覆盖需求、测试、实施和上线,用两到四周观察:成员是否愿意更新、状态是否能反映事实、管理者是否能更快发现阻塞、客户沟通是否更一致。
试点要提前定义成功条件。例如版本内容关联率、关键依赖记录完整率、变更决策平均耗时、发布前未关闭高风险项数量。不要只用“用户觉得方便”作为结论,也不要把配置项数量当成落地成果。
3. 系统里要保留决策上下文
只记录“已批准”不够。至少应有决定人、决定时间、变更原因、受影响范围、替代方案和后续动作。若工具不适合长篇记录,可以存放简洁结论并链接到正式评审材料,但链接应稳定、访问权限应符合需要。
审计轨迹也需要适度。过度追求每个字段的强制审批,会让团队绕开系统;没有任何记录,又无法还原承诺演变。我的取舍是:对影响范围、日期、预算、数据和生产安全的字段严格留痕;对普通执行细节保持轻量,让一线成员能够快速更新。
4. 报表要从行动问题出发
一个有用的版本看板,至少应能回答:哪些内容已经进入基线?哪些依赖即将逾期?哪些高风险项还没有验证?有哪些变更尚未决策?预计发布窗口是否仍成立?如果仪表盘只有任务数量和完成率,就需要补上影响决策的信息。
颜色也要有明确规则。绿色不是“没有人提问题”,而是关键门槛按计划满足;黄色意味着存在可管理偏差并有行动方案;红色意味着关键承诺或安全门槛无法满足,需要管理决策。团队可以使用其他状态体系,但必须定义转变条件,避免同一个颜色在不同项目中含义不同。
八、不同情况下的行动建议:把方法按项目风险调整
1. 小团队、单一客户、低复杂度版本
这种情况下,管理流程可以轻量化,但不能省掉边界确认。使用一份版本清单即可,列出需求、负责人、验收条件、依赖、计划日期和状态。每周进行一次短评审,重点看变化、阻塞和测试结果。
团队规模小不等于可以依赖口头记忆。至少保留基线快照和变更记录,因为关键成员休假、离职或临时转岗时,信息断层会立即放大。小团队的优势是决策快,应把精力用在快速澄清,而不是维护复杂审批链。
2. 多客户并行、交付内容存在差异
此时需要区分产品公共能力与客户专属配置,避免将某客户的需求误认为所有客户都应进入同一个版本。版本内容可以按基础版本、客户配置、定制开发和迁移活动分类,并明确不同客户的适用范围。
如果多个客户共享同一发布包,要检查一个客户的定制是否影响其他客户的兼容性、权限或数据结构。发布说明应标注受影响客户和所需操作,不要只写通用功能名称。对无法同时满足的客户时间窗口,应在计划阶段提出分批发布方案。
3. 高合规、强审计或涉及敏感数据的版本
此类版本应加重基线、审批、测试证据和访问控制要求。需求变更、数据迁移、权限调整和生产操作需要有可追踪的授权链;测试数据的来源、脱敏方式和保存周期也要符合组织制度与适用法规。
不要把“流程多”误认为“控制强”。真正有用的是审批对象清楚、职责分离合理、证据可复核、异常可升级。对紧急修复可以设计快速通道,但要规定事后复核、补充测试和记录时限,避免紧急机制变成绕过正常控制的常态入口。
4. 紧急修复或安全事件版本
紧急版本的目标是尽快降低风险,但不代表完全不做管理。至少要明确受影响版本、问题严重度、临时缓解措施、修复范围、必要回归、生产验证人和回退方案。应避免在紧急修复中夹带无关功能,否则会扩大风险面并增加验证负担。
若完整回归无法完成,需要由有权限的人明确接受剩余风险,并记录未覆盖范围和后续补测计划。发布后应安排加强监控和观察期,确认问题真正消失,而不是以部署完成作为关闭条件。
5. 远期路线图或需求尚不确定的版本
远期内容不宜过早承诺到具体日期和功能细节。可以记录业务目标、关键假设、可能方案、依赖和下一次评估时间。随着调研和技术验证推进,再逐步收敛验收条件和容量判断。
对管理者而言,远期路线图的价值是帮助资源和方向讨论,不是制造确定性幻觉。面向客户沟通时,应明确哪些是方向性规划,哪些已经进入正式版本基线,避免把探索性方案写成不可撤销的交付承诺。
九、取舍与落地:流程做到什么程度才算够
1. 流程完整性与执行负担之间的取舍
版本管理过轻,容易留下口头承诺、隐性依赖和无证据放行;过重,则会让评审等待、重复录入和审批绕行。判断流程是否过重,可以观察同一信息是否需要反复录入、低风险事项是否被高风险审批阻塞、团队是否在系统外形成新的“真实流程”。
若团队频繁绕过流程,先检查流程是否与风险不匹配,而不是先责怪执行者。把高风险事项的控制做强,把低风险事项做短,通常比对所有内容统一加审批更有效。
2. 计划稳定性与客户响应速度之间的取舍
完全冻结可以提高稳定性,却可能错过重要业务变化;持续接受变化可以提高响应性,却会损害发布日期和测试质量。团队需要明确版本窗口内的变更规则:哪些情形可进入,哪些必须替换同等容量内容,哪些只能进入下一版本。
如果客户希望增加内容,可以提供可比较的选项:保持日期并缩小范围、保持范围并调整日期、分阶段发布,或接受额外风险但强化验证。让决策者看到真实代价,比反复争论“能不能赶上”更有效。
3. 统一标准与项目差异之间的取舍
组织需要统一最低要求,例如版本标识、基线记录、变更留痕、发布责任和复盘机制;但不同项目的风险等级、客户节奏和监管约束可以采用不同深度。强行使用同一套细节流程,会让低风险项目负担过重,也可能让高风险项目控制不足。
较好的做法是设定组织级底线,再由项目根据影响选择附加控制。例如果涉及关键数据迁移,就增加抽样核对和恢复演练;若只是内部低影响文案调整,则可走简化审查。例外必须说明理由和批准人,而不是靠口头默契。
4. 工具集中与团队自主之间的取舍
集中平台有利于组合视图、权限管理和审计,但各团队流程差异可能导致过度定制。完全分散又会让组织失去版本全貌。可以统一关键字段、状态语义和标识方式,同时允许团队在局部执行步骤上保留弹性。
工具配置应随着流程成熟逐步调整。先验证一个真实版本的使用效果,再推广到更多项目。若没有明确的数据责任人和持续运营机制,再强的系统也会迅速变成过时看板。
5. 指标透明与绩效考核之间的取舍
版本指标用于发现系统问题,不应简单变成个人排名。把延期率或缺陷数直接绑定个人绩效,可能诱发少报风险、延后登记缺陷、拆分任务美化进度。更好的用途是识别估算偏差、依赖瓶颈和验证薄弱环节。
不同项目之间也不宜不加条件地横向比较。客户响应速度、系统复杂度、合规要求和发布窗口都不同。对比时应先统一口径,再说明背景;数据适合提出问题,不适合脱离上下文给团队贴标签。

十、结尾:版本管理的目标,是让承诺能够被解释和修正
实施团队做好版本管理,不是为了让计划永远不变,而是为了让每次变化都有原因、有影响分析、有决策、有验证。版本号只能帮助识别发布,任务状态只能帮助描述执行;真正让交付可靠的,是从需求进入基线到上线复盘始终连得起来的证据链。
我最看重的判断标准很简单:如果明天关键负责人不在,团队还能不能准确说清本次版本交付什么、哪些风险尚未关闭、什么条件下可以发布、出了问题如何回退?如果答案依赖某个人的记忆,版本管理就还没有真正落地。
下一步可以从当前正在实施的一个版本开始:列出正式承诺与明确排除项,补齐验收条件和外部依赖,确定变更决策人,再选三项最可能影响上线的风险设定验证门槛。先把一个版本管清楚,再把有效做法固化进工具和组织流程,比一次性建立庞大制度更容易产生真实改进。
常见问题解答(FAQ)
1. 版本内容管理中,实施团队怎样划分版本范围,避免需求不断追加?
我负责的项目经常在临近上线时收到“顺手加一个小功能”的请求,单看每个改动都不大,合起来却可能影响测试和交付。我想知道,版本范围该怎么定,才能既不僵化,也不被临时需求拖垮?
先为每个版本设定一个可验证的目标,例如“完成核心流程上线”,再把需求分成承诺项、候选项和明确不纳入项。承诺项必须同时具备验收条件、负责人和依赖关系;候选项只有在评估剩余容量后才能进入。一个便于团队演练的做法是预留约 15% 的迭代容量处理缺陷与不确定事项,而不是把排期填满。
这个比例不是通用定律:若需求变更多、外部依赖多,应结合过去 3 至 5 个版本的实际偏差调整。新增需求必须记录业务价值、影响范围、测试成本和被挤出的事项;如果没有明确替换项,就进入下一版本候选池。
2. 版本变更如何评估风险,避免小改动引发大范围回归?
我遇到过一个看起来只改了页面字段的需求,最后却影响接口、报表和权限校验。团队当时主要靠开发口头判断影响范围,我不确定应该建立怎样的评估方法,才能把风险识别得更早、更具体?
不要只按代码改动大小判断风险,应沿着“需求,模块,接口或数据,权限,测试用例,发布步骤”追踪影响链。可以用低、中、高三级登记风险:低风险为局部文案或样式调整;中风险涉及共享模块、配置或接口兼容;高风险涉及数据迁移、权限边界、核心交易流程或不可逆操作。
每项变更至少记录影响对象、失败后果、检测方式、回退办法和责任人。实践中,若改动没有对应的回归用例,或回退步骤未在测试环境验证,就不应仅凭评审通过视为风险可控。对高风险变更安排针对性演练,比笼统增加测试时间更有效。
3. 实施团队怎样设置版本准入和发布门槛,减少上线后才发现问题?
我不想把“测试通过”当成唯一上线标准,因为有些版本测试结论不错,发布后仍会遇到配置遗漏或数据问题。团队该检查哪些门槛,才能判断版本是真的可发布,而不是只完成了开发任务?
把准入条件写成可核对的清单,而不是一句“测试通过”。建议至少核对:承诺需求均有验收结果;严重缺陷为零,未解决的普通缺陷有明确影响与责任人;关键回归用例通过;配置、权限和数据迁移经过核验;监控指标、发布窗口、回退条件和现场联系人已确认。
某团队可先用最近 10 次发布的数据校准门槛,例如统计上线后 24 小时内的回滚次数、严重缺陷数和验收遗漏,再决定是否提高检查强度。门槛的价值不在于检查项越多越好,而在于每项都能阻止一种真实发生过的失败。
4. 版本发布后如何复盘并形成下一轮风险控制,而不是只写总结?
我参加过几次发布复盘,结论往往是“加强沟通、提高测试质量”,但下一次还是会遇到类似问题。我希望复盘能真正改变流程,应该记录哪些信息,怎么判断改进措施有没有效果?
复盘应从可观察的事实开始:计划与实际发布时间、需求变更次数、缺陷发现阶段、回滚或热修情况、受影响用户范围,以及每个问题原本应在哪个控制点被发现。随后把问题归因到具体机制,例如验收条件缺失、依赖未确认、回归范围遗漏,而不是归结为个人粗心。
每个改进项都要指定负责人、完成日期和验证指标,例如“下个版本中,发布前配置核验完成率达到 100%”,并在后续版本检查结果。若连续两次复盘都出现同类问题,通常说明措施停留在提醒层面,应改为流程约束、自动检查或明确的准入条件。
核心关键词
文章包含AI辅助创作:版本内容管理指南:实施团队如何做好版本管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528209
读者评论
我们项目最常卡在客户数据准备,开发任务都显示完成了,迁移演练却迟迟开不了。把客户准备状态单独列出来,确实比看一个总进度更有用。
明确不交付什么”这点很实际。之前有需求没进排期,但会议纪要也没写清楚,验收时双方理解完全不同。想知道小团队怎么把排除项维护得简洁,又不变成另一套繁琐文档?
文中提到发布成功不等于业务结果成功,我也有类似体会:系统上线后功能正常,但用户还是靠表格绕流程。复盘如果只看缺陷和日期,很容易漏掉这类问题。
