版本计划流程与规范:实施团队版本管理制度设计关键指标

版本计划最容易失控的时刻,往往不是开发延期,而是计划表里仍写着“按期发布”,测试环境里却有三项需求未验收、两项缺陷没有责任人,销售已经向客户承诺了上线日期。实施团队的版本管理,不能只靠一张排期表;它要把客户承诺、需求范围、交付依赖、验收证据和变更权限串成可追溯的决策链。本文给出一套可落地的流程、制度和指标设计方法,并用明确标注的情景模拟说明如何判断计划是否可信。

一、核心结论:版本计划不是日期表,而是受控的交付承诺

1. 先把“计划”定义成可验证的承诺

我设计版本制度时,首先会追问:这份计划究竟承诺了什么?如果答案只有“某月某日上线”,它并不完整。实施团队真正需要管理的是一个组合承诺:在确定的时间窗口内,为哪些客户或业务场景交付什么范围,依赖哪些输入,以什么条件验收,遇到变化由谁决定。

因此,版本计划至少要包含六项内容:版本目标、纳入范围、排除范围、关键里程碑、依赖与风险、验收及发布条件。日期只是其中一项。没有范围边界的日期是愿望,没有验收标准的范围是争议,没有变更规则的承诺则会被不断追加。

版本管理制度的价值,不是让每个项目都按同一速度推进,而是让团队用同一套规则识别偏差、暴露风险并作出取舍。制度不应替项目经理承诺结果,而应明确哪些事实必须在承诺前被看见。

2. 管住三个决策点,比增加十张表更有效

实施团队常见的流程膨胀,是每个环节都新增审批、登记表和状态字段,最后没人能说清楚哪个信息用于决策。我更倾向于围绕三个决策点设计控制:是否接受进入版本、是否冻结范围、是否允许发布。

  • 进入版本:需求是否有业务价值、客户责任人、验收口径和必要输入。
  • 范围冻结:团队是否确认工作量、依赖、测试策略及风险,新增事项是否有置换方案。
  • 允许发布:关键验收是否完成,未关闭问题是否有风险接受人和回退方案。

每个决策点都要有清晰的输入、责任人和退出条件。审批的目的不是留痕,而是让团队在承诺之前把不可行因素暴露出来;如果审批人只看日期、没有权力调整范围,流程就只是形式。

3. 核心指标应该衡量计划可信度,而不只是交付速度

速度指标容易被误用:团队可能通过减少测试、压缩验收、把未完成事项挪到下一版本来提高“按期率”。更稳妥的做法,是把时间、范围、质量、风险和变更放在同一张指标看板上,避免一个数字遮住另一个数字。

指标 回答的问题 不宜单独解读的原因
里程碑按期率 关键节点是否按承诺完成? 节点可能被重新定义或反复改期。
范围完成率 承诺事项有多少按验收口径交付? 不能把“已开发”误当成“已验收”。
计划变更率 冻结后有多少范围被增加、删除或替换? 变更不一定是坏事,关键是是否受控。
验收一次通过率 交付物是否符合事先约定的验收条件? 口径过松会造成虚高。
上线后问题率 发布后是否出现影响客户使用的问题? 须结合问题严重程度和观察周期。

版本计划流程与规范:实施团队版本管理制度设计关键指标

二、背景与真实场景:实施版本为什么比产品迭代更容易失控

1. 实施项目同时面对产品范围和客户现场

产品团队可以围绕统一用户群体规划版本,实施团队则经常要把标准能力、客户配置、数据迁移、接口联调、培训和上线窗口一起交付。相同的软件版本,落到不同客户现场,可能受到权限、网络、数据质量、第三方接口和业务制度的影响。

这会造成一个典型误判:团队把“功能已完成”当成“版本可交付”。但客户现场可能还没有可用测试账号,历史数据尚未清洗,接口方没有开放联调环境,或者关键用户无法参加验收。软件本身完成,并不等于实施链条完成。

因此,版本计划要区分产品交付和客户可用。前者关注构建、测试、部署包和功能验收;后者还要覆盖环境就绪、数据准备、业务验证、培训、切换和运行支持。两者可以共用一个版本标识,但不能混为一个完成状态。

2. 多项目共享资源时,局部排期会制造整体冲突

在中大型组织里,实施顾问、测试人员、架构师和客户关键用户可能同时服务多个项目。单个项目看起来只需三天联调,但如果五个项目都把联调排在同一周,资源计划就无法兑现。计划表只记录项目任务,不记录共享资源冲突时,团队会在执行阶段才发现“每个人都有安排,但没有人真正可用”。

对于 100 人以上的组织,工具可以帮助统一需求、版本、任务、缺陷和交付记录。例如,若组织使用 PingCode 这类项目管理平台,可以将版本目标、工作项、责任人、依赖和状态关联起来;但平台不会自动替团队解决优先级冲突。工具提供的是共同事实来源,决策机制仍需由管理制度定义。

我会优先检查平台上的关联是否可追踪,而不是先检查看板有多少列:一项需求能否追到版本和验收记录,一个缺陷能否追到影响范围和处理决定,一次变更能否看见批准人及被置换的事项。字段丰富但关系断裂,仍然无法支持交付决策。

3. 客户承诺和内部估算之间存在信息不对称

客户通常根据业务窗口提出日期,销售或交付负责人可能先给出方向性承诺,技术团队之后才拿到完整需求。若组织没有“承诺等级”这一概念,口头意向很容易被传播成正式日期,项目团队随后只能通过加班或牺牲质量消化早期承诺。

建议把承诺分成至少三档:目标窗口、计划基线、正式承诺。目标窗口表示业务期望,仍需评估;计划基线表示内部依据已知范围与资源形成的可执行计划;正式承诺则要求关键依赖、验收口径、风险接受人和变更约定均已确认。不同等级要使用不同措辞,避免客户把探索性日期当成合同承诺。

4. 先识别输入约束,再讨论日期是否合理

版本计划的上游输入通常包括需求完整度、环境可用时间、数据准备进度、外部接口响应、客户验收人员档期和内部资源容量。只在排期会上讨论任务天数,不看这些输入是否成立,容易产生“计划精确、现实模糊”的错觉。

版本计划流程与规范:实施团队版本管理制度设计关键指标

三、常见误区:看似规范,实际让风险更晚暴露

1. 把按期发布率当成唯一成功标准

按期发布率适合衡量某类里程碑是否兑现,却不能独立说明交付质量。如果团队把“按期”变成唯一考核目标,可能把未验收内容移出范围、降低测试覆盖、把缺陷延后处理,或者通过修改基线让统计看上去更好。

我会要求每次复盘同时回答三件事:日期是否兑现、原范围完成了多少、上线后出现了什么问题。只有三个答案一起看,才能识别真实交付,避免指标优化变成口径优化。

2. 把开发完成当作版本完成

实施现场常见状态是:代码已合并,功能演示通过,但数据迁移、权限配置、客户验收和操作培训都还没有完成。如果状态体系只有“未开始、进行中、已完成”,不同角色会各自解释“完成”的含义。

更稳妥的做法,是拆分工作项状态和版本门槛。工作项可以完成开发,但版本仍处于待验证;客户验收可以通过,但生产切换准备仍未完成。状态名称要表达事实,门槛则表达整体是否允许进入下一阶段。

3. 冻结范围后只靠口头协调变更

冻结不是禁止变化,而是要求变化有成本、有决定人、有替代方案。若新增需求只在群聊里提一句,开发人员私下“顺手做掉”,版本计划就会形成隐性扩容。等到测试时间被挤压,团队才发现没人批准过这项交换。

每次冻结后新增或删除事项,都应记录变更理由、影响评估、决策人、替换项、日期影响和验收影响。若团队决定不调整发布日期,就必须明确牺牲什么:范围、缓冲、资源,还是质量保障。没有代价记录的变更,通常意味着代价被转嫁给执行团队。

4. 用统一缓冲比例掩盖不同风险

有些团队会给所有任务统一加上固定比例缓冲,表面上排期更保守,实际却没有解释风险来自哪里。可控的重复任务和依赖客户审批的任务,不应采用同一种缓冲逻辑。前者可以用历史波动估算,后者需要把外部等待作为独立依赖管理。

我更愿意把缓冲拆成三类:工作量不确定性缓冲、外部等待缓冲、上线观察缓冲。这样一旦出现延期,可以识别是估算偏差、依赖失约,还是质量观察时间不足,而不是笼统地说“项目风险比预想大”。

5. 为了管理方便,把所有变更都当成同等严重

修正文案、调整颜色、修改权限模型和改变核心业务流程,对版本影响并不相同。若每项变更都走同一层审批,团队会产生流程疲劳;若所有变更都不审批,重大范围变化又会悄悄进入。

变更类型 典型影响 建议决策方式
低影响修正 不改变验收条件,不影响关键路径。 工作负责人登记,项目经理在例会上汇总。
中影响调整 影响测试量、培训材料或部分客户配置。 评估人天和验收影响,由交付负责人批准。
高影响变更 改变核心范围、关键依赖、正式承诺或发布日期。 提交变更评审,明确置换项并由授权决策人批准。

6. 认为上了工具,版本制度就自动成立

项目平台能够提高可见性,却无法解决业务定义不一致、责任边界模糊和决策权限缺失的问题。团队可能把所有事项都录入系统,但同一个字段在不同项目里代表不同状态;也可能缺陷很多,却没有统一严重程度和发布阻断规则。

我建议先建立最小规则,再配置工具:版本状态有哪些、范围如何冻结、变更谁批准、什么情况阻断发布、指标口径如何计算。规则稳定后,再把流程固化到平台;否则只是把线下混乱搬到线上,并让混乱看起来更完整。

四、专业判断逻辑:从承诺、依赖、容量和风险推导计划

1. 先确定版本目标,再讨论需求清单

需求清单很容易越列越长,版本目标则应说明为什么要交付这批内容。目标可以是满足某个业务流程上线、解决一类高频故障、完成多客户共性能力,或者支持一个明确的监管窗口。目标不清,优先级就容易被“谁催得急”取代。

我会把目标写成可判断的结果,而不是功能堆叠。例如,不只写“增加批量导入”,还要写明服务哪个业务场景、预期减少哪些手工步骤、由谁验收。目标不是要求每个版本都拥有复杂的量化收益模型,而是确保团队知道哪些事项不能轻易被替换。

2. 用就绪门槛筛选需求,不让“半成品需求”进入承诺范围

需求进入版本之前,至少要有业务负责人、使用场景、验收条件、依赖清单和优先级依据。对实施项目,还应注明客户侧准备事项和对应责任人。信息尚不完整的需求,可以进入候选池,但不应伪装成已承诺工作。

  • 业务负责人能说明问题和受影响角色。
  • 验收条件能让不同评审者得出一致结论。
  • 关键依赖有确认状态、责任人和最晚到位时间。
  • 工作量估算有执行角色参与,而不是只由销售或管理者给出。
  • 需求的优先级能解释为什么本版本必须做,而非只是“重要”。

就绪检查不是追求文档完美。它要阻止团队在最关键的问题还没有答案时,先承诺一个不可能准确的日期。对紧急需求可以设置例外通道,但例外本身应记录审批人和风险承担方。

3. 按可用容量排期,而不是按名义人数排期

团队人数不等于可用交付容量。假设一个月有二十个工作日,某位测试工程师理论上有一百六十小时,但还要承担其他项目、缺陷响应、评审和休假,实际可用于某版本的时间可能远低于这个数。

容量估算至少要扣除已知的固定工作、跨项目支持、休假和维护任务。实施团队还应把客户等待和内部工时分开:等待客户准备数据,不应被误算成团队工作量,但它依然会影响关键路径和发布日期。

规划阶段可以先用粗粒度人天做筛选,进入承诺前再针对关键任务细化。过早追求每项任务精确到小时,会制造虚假的准确感;但完全没有容量校验,则会把不可行计划包装成“大家加把劲”。

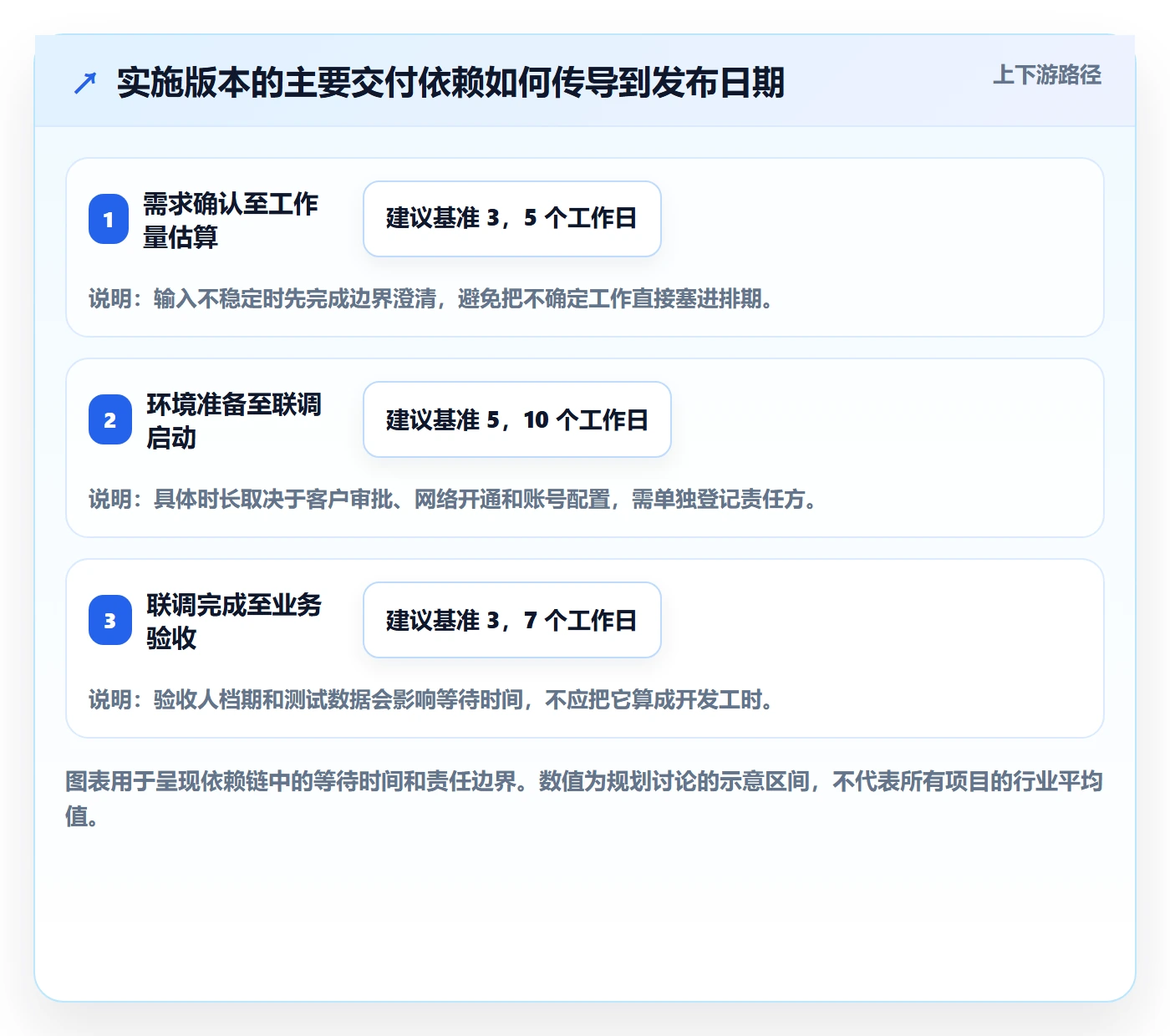

4. 把依赖画进关键路径,而不是只写在风险备注里

依赖不是“可能有影响”的备注,而是需要输入、期限、责任人和失败后动作的工作项。比如客户需在某日期前提供脱敏数据,测试环境需在联调前开放,第三方需完成接口联测。没有这些信息,团队无法判断某项风险是否已经转化为事实。

依赖要区分内部依赖、客户依赖和第三方依赖。内部依赖通常可以通过资源调整处理;客户依赖需要明确沟通和升级路径;第三方依赖则应评估替代方案、降级方案或延期触发条件。三者不应都写成一个模糊的“外部风险”。

5. 用风险暴露时间判断缓冲是否够用

一个风险是否严重,不只取决于它发生的概率,也取决于团队何时才能知道它发生了。例如,接口兼容问题若到上线前才发现,影响远大于在早期联调阶段发现。制度设计要鼓励早期验证高风险假设,而不是把风险清单越写越长。

我会优先安排那些能尽早验证高影响不确定性的动作:先跑通接口最小链路、先用代表性数据完成迁移演练、先确认客户网络策略、先让验收用户试用关键流程。这样的活动未必直接产出可见功能,但能显著缩短“以为没问题”到“发现有问题”的距离。

版本计划流程与规范:实施团队版本管理制度设计关键指标

6. 设置决策门槛,而不是在每个节点重复汇报

版本治理会需要固定节奏,但每次会议都应解决不同问题。范围评审决定做什么;计划评审决定能否在目标窗口交付;冻结评审确认哪些事项进入基线;发布评审判断是否满足上线门槛;复盘则检验制度假设是否成立。

如果会议只是逐项朗读状态,信息应在会前更新,会议集中处理偏差、争议和决策。每个决策都要记录:问题是什么、可选方案有哪些、谁有权决定、决定的依据是什么、影响了哪些范围或日期。这样复盘才能区分合理取舍和管理失误。

7. 指标口径先统一,再用指标管理团队

同名指标在不同团队里可能算法不同。例如,按期率的分母是全部里程碑还是关键里程碑?日期变化后按最初基线还是最新基线计算?延期一小时与延期三周是否同样算失败?口径不统一,就无法比较,也容易让团队通过调整定义改善数字。

指标字典应注明名称、计算公式、数据来源、统计周期、排除条件和责任人。管理者还要区分领先指标与结果指标:依赖按时就绪率、需求就绪率、冻结后变更率能提前提示偏差;按期率、缺陷率和客户验收通过率则更接近结果。

五、版本流程与制度:从候选池到上线复盘的闭环

1. 阶段一:建立候选池,明确需求来源与优先级

候选池是需求的统一入口,不代表所有进入池的事项都会进入版本。需求应标明来源、受影响客户或流程、价值假设、紧急程度和责任人。销售承诺、客户反馈、缺陷修复和技术债务可以共存,但应使用不同类别,避免把所有事项都伪装成业务功能。

优先级评审要说明取舍理由。可以综合业务价值、影响范围、紧迫性、实施成本、依赖风险和战略要求;不必追求看似精确的复杂公式。对管理决策来说,能解释为什么某项排在前面、为什么某项被延后,比给每项打出小数点后两位的分数更有用。

2. 阶段二:需求澄清与就绪评审

进入版本规划前,需求负责人、交付负责人、技术代表、测试代表以及必要的客户代表共同确认范围和验收方式。对于数据迁移、接口改造、权限变更等高风险事项,要尽早安排技术验证或现场核查,而不是等到开发完成后才询问可行性。

未达到就绪条件的事项有三种处理方式:退回补充、进入探索任务、作为明确标注风险的例外项。探索任务要有时间盒和产出,例如原型、接口验证结论或数据样本报告;它不是无限期“先研究一下”。

3. 阶段三:估算容量,形成初版计划

初版计划需要同时看需求工作量、角色容量、依赖日期、客户窗口和技术风险。计划不要只按功能清单自上而下分配,也要由执行者核对任务顺序和工作量。项目负责人可以调整优先级,但不应把未经执行团队确认的估算直接当作承诺。

此时计划可以有多个方案:按目标日期交付最小范围、按完整范围延后日期,或增加资源争取日期与范围兼顾。方案要把各自代价写出来,供业务负责人选择。没有替代方案的计划评审,往往只剩“能不能再快一点”的压力传导。

4. 阶段四:确认基线,发布范围冻结规则

计划基线至少应记录版本目标、范围清单、排除项、里程碑、关键依赖、风险、资源安排、验收门槛和承诺等级。基线不是不能改,而是变更后要保留原始版本和决策记录,避免事后用新日期覆盖旧承诺。

冻结规则要明确例外:什么级别的问题可以紧急进入,谁批准,是否需要替换同等工作量事项,哪些发布门槛不能因日期压力而跳过。安全、数据完整性和关键业务正确性通常不能仅凭项目负责人个人判断而豁免。

5. 阶段五:执行与滚动预测

执行期间,团队应定期更新剩余工作、依赖状态、缺陷和风险,而不只是汇报已完成比例。已完成工作是历史,剩余工作和阻塞状态才决定未来。若任务连续多日没有可验证进展,应检查是否存在等待、范围误解或技术问题,而不是只要求更新百分比。

滚动预测用于反映当前事实,不应悄悄改写基线。团队可以同时保留“原计划日期”和“当前预测日期”,并说明差异原因。这样既能看见计划偏差,也能给业务侧提供真实的最新预期。

6. 阶段六:范围变更评估与授权

变更申请应包含业务理由、影响范围、工作量区间、测试与培训影响、依赖变化、发布日期影响和置换建议。评估者应包括受影响的交付角色,不能只由提出需求的一方估算成本。

批准变更不等于必须接受变更。决策者可以选择接受并延期、接受并置换、拒绝本版本、转入后续版本,或者先做低成本验证。决策记录应说明选项与后果,避免把“同意讨论”误记为“同意纳入”。

7. 阶段七:发布门禁与客户验收

发布门禁要把质量事实和业务授权区分开。技术侧确认测试结果、严重缺陷、部署包、监控和回退准备;业务侧确认验收结果、客户沟通、培训和切换安排。不同组织的门槛可以不同,但例外必须记录风险接受人和补救计划。

如果验收人未参与前期需求澄清,临近上线时才看到系统,验收争议很可能被误判为产品质量问题。建议在需求阶段确认验收代表,在开发过程中安排阶段性演示,并提前提供验收数据和操作路径。

8. 阶段八:上线观察与复盘

上线不应是流程的终点。团队要设定观察窗口,记录生产问题、客户反馈、回退情况、人工处理量和未完成事项。观察时间可以按业务风险调整:低风险小版本可能较短,涉及核心数据、关键流程或多系统切换时则需要更充分的监控安排。

复盘不要以“谁导致延期”开场,而要查明计划中的假设:需求就绪程度是否被高估,依赖是否过晚验证,容量是否被其他项目挤占,验收是否缺少参与者。复盘输出应改变至少一项制度、模板或计划参数,否则只是一次情况说明会。

版本计划流程与规范:实施团队版本管理制度设计关键指标

六、关键指标设计:让数字能够触发行动

1. 里程碑按期率:同时保留基线日期和预测日期

一种常见计算方式是:统计周期内按原始基线按时完成的关键里程碑数,除以周期内到期的关键里程碑总数。关键是不能在延期后直接改写基线日期,否则历史偏差会消失。可以另行报告当前预测兑现率,但两者名称必须区分。

按期率下滑时,不要立刻要求团队加快进度。先拆解延期来源:内部估算偏差、客户输入迟到、资源冲突、范围变更、技术风险暴露过晚,还是审批等待。不同原因对应不同改进动作,把所有偏差都归结为执行不力,会让制度失去诊断能力。

2. 范围完成率:以验收口径为完成条件

范围完成率可以按已验收的承诺事项占基线承诺事项的比例统计。若需求大小差异极大,简单按事项数量计算可能失真;可以按经评审的工作量权重或业务级别辅助观察,但不应把估算权重包装成精确价值。

统计中要区分“完成开发”“通过测试”“客户验收”“生产可用”。团队可以分别报告这些状态的转化情况,让管理者看到工作在哪个环节积压。若一个版本开发完成率很高、验收完成率很低,问题可能不是开发产能,而是验收准备不足。

3. 冻结后变更率:看变化是否被治理

可以统计冻结后新增、删除或替换的工作量,占冻结基线工作量的比例,并按变更原因分类。只有数量没有原因分类,无法判断变化来自客户新要求、前期漏项、缺陷暴露还是管理层优先级调整。

变更率不宜设成越低越好的硬性目标。业务窗口变化时,适度调整可能是正确决策。真正应关注的是重大变更是否经过评估、是否影响验收和质量、是否有明确的置换或延期决定,以及是否存在大量未登记的“顺手做”。

4. 依赖按时就绪率:测量计划的输入是否兑现

计算时可以统计在计划所需日期前到位的依赖项比例,并按内部、客户、第三方分类。依赖项应有明确到位标准:例如账号可登录、接口能够返回约定数据、客户提供的数据样本满足字段要求,而不是只记录“已沟通”。

依赖按时就绪率适合作为领先指标。它持续走低时,即使当前里程碑尚未延期,也应触发重新预测。若问题集中在客户侧,项目负责人需要升级沟通或调整切换窗口;若问题集中在内部共享资源,则要重新分配容量。

5. 验收一次通过率:检查需求澄清质量

一次通过率可以按首次正式验收通过的工作项占首次提交验收总数的比例计算。要明确“首次提交”的定义,避免团队为了提高指标,在验收前多次内部试验却不计入记录。此指标适合与需求就绪率、缺陷严重程度一起分析。

低通过率未必代表开发质量差。如果验收规则在开发后才补充,问题可能来自需求澄清;如果测试环境与客户环境差异很大,问题可能来自环境验证;如果验收人频繁变化,则可能是决策机制不稳定。指标要引导调查,而不是直接贴标签。

6. 上线后问题率:按严重程度和观察窗口分类

上线后问题可按影响等级统计,并规定观察窗口和归属范围。例如,发布后两周内新增的生产问题可以作为一组观察,但需区分新版本引入问题、既有问题复现和配置错误。窗口设得过短会漏掉延迟暴露的问题,设得过长则容易混入后续变更。

不要只看问题总数。一个阻断核心业务的问题,可能比十个轻微显示问题更重要。可并行报告严重问题数、回退次数、客户影响时长和人工处置工时,让质量结果能够连接到真实业务影响。

7. 指标分层:团队、项目和组合不能混为一谈

项目层指标帮助单个负责人管理版本;团队层指标观察重复性流程问题;组合层指标关注共享资源、客户窗口和战略优先级。一个项目延期,可能源自自身管理,也可能是组合层资源冲突。把所有问题都压到项目层,会让项目负责人承担无权解决的系统性约束。

层级 适合观察 管理动作
版本层 范围完成率、里程碑偏差、验收问题、发布风险。 调整本版本范围、依赖、计划或上线门槛。
团队层 需求就绪率、估算偏差、变更原因、缺陷流入阶段。 改进澄清、估算、测试和协作机制。
组合层 共享资源冲突、跨项目依赖、客户窗口集中度。 调整优先级、资源配置和承诺顺序。

版本计划流程与规范:实施团队版本管理制度设计关键指标

七、案例与数据观察:一次模拟版本如何从“按期承诺”变成可管理计划

1. 情景背景:四类交付物挤在同一个窗口

以下为明确标注的情景模拟,不是客户项目实测,也不代表任何平台的内部数据。设想一家约 180 人的企业实施团队,要在六周内为一批客户完成业务流程升级。版本包含标准功能、历史数据迁移、两项外部接口和操作培训,客户希望在季度业务切换前上线。

初始计划把所有功能列为“六周交付”,但没有列出数据样本提供日期、接口方联调窗口和客户验收人档期。团队有开发、测试和实施顾问,却同时服务其他项目。第一次排期会认为工作量“基本可控”,但这句话没有包含资源占用和外部等待。

2. 首次评审发现的不是开发慢,而是输入条件不成立

评审后,团队把需求拆成 24 项承诺候选:其中 6 项验收条件不完整,3 项依赖客户提供样本数据,2 项要等待第三方接口环境。测试资源在第三至第四周已有其他项目安排,客户验收代表也尚未锁定时间。

如果不改变计划,这些问题会在联调或验收阶段集中暴露。团队于是把 6 项不完整需求退回澄清,将数据迁移演练提前到第一周,要求接口方在基线确认前提供可用环境,并为客户验收预留固定窗口。

3. 通过三种计划方案,把代价交给有权限的人选择

团队提出三个方案。方案甲保留原日期,但只承诺通过就绪评审的核心范围;方案乙保留全部范围,将上线窗口后移两周;方案丙增加短期测试与实施支持人力,同时保留全部范围,但要求客户与接口方按确认日期提供输入。

方案丙看起来最有吸引力,却依赖外部输入准时到位。管理者最终选择方案甲作为基线,把次要报表和非关键配置放入下一次发布候选池,同时保留满足客户关键业务流程的核心功能。这里的关键不是“缩小范围”,而是把业务目标和可交付条件绑定。

方案 计划日期 范围策略 主要风险 适用判断
甲 维持六周目标窗口 先交付核心业务闭环,次要事项后续安排 客户需接受分批交付 业务窗口固定、核心范围可以清晰拆分时优先考虑。
乙 延后两周 尽量保留原定完整范围 错过部分业务窗口或增加等待成本 范围之间强耦合、拆分会造成重复实施时更合理。
丙 维持六周目标窗口 保留较完整范围,增加短期支持资源 若外部输入迟到,追加人力难以补救 瓶颈确属内部容量且外部依赖已确认时才值得投入。

4. 执行中用滚动预测保护基线的可解释性

进入第三周后,接口方开放环境晚了三天,团队没有直接改写原始基线,而是在预测栏记录新的联调日期,并评估其对验收窗口的影响。与此同时,数据抽样演练发现一类历史记录缺少必填字段,业务负责人决定先采用有边界的转换规则,并将例外数据列入验收记录。

这种处理让问题留在可见状态:基线说明原先承诺,预测反映当前判断,变更记录说明做了什么决定。管理者可以看见风险是否被消化,也能在后续复盘时判断接口迟到和数据质量问题分别造成了什么影响。

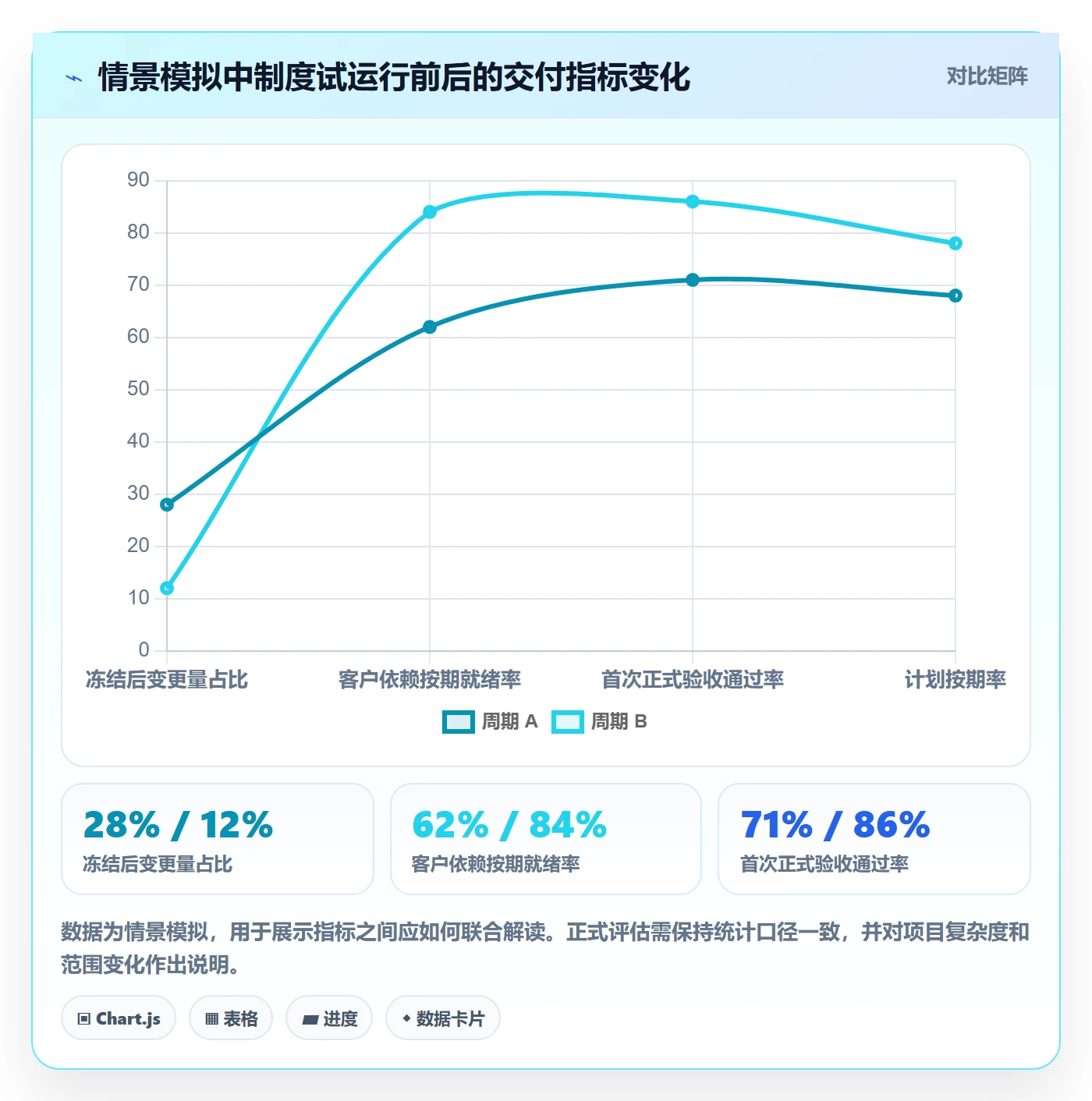

5. 用一组示意数据观察制度是否奏效

假设该团队在两个连续周期中记录以下模拟数据。第一周期没有冻结机制,需求反复插入;第二周期使用就绪评审、变更审批和发布门槛。数据用于展示制度评估方法,不是实测结论,也不能据此断言某种工具一定带来同样改善。

观察项 周期 A:无统一冻结规则 周期 B:完成制度试运行 解释
冻结后变更量占比 约 28% 约 12% 说明范围变化减少,但仍需结合业务紧急程度判断。
客户依赖按期就绪率 约 62% 约 84% 提前确认责任人和日期后,等待风险更早显露。
首次正式验收通过率 约 71% 约 86% 验收口径前置后,反复澄清和返工有所减少。
计划按期率 约 68% 约 78% 改善不能单独归因于制度,也受范围缩小和项目难度影响。
上线后严重问题 每版本约 4 项 每版本约 3 项 样本不足以证明趋势,需要延长观察并按严重程度统计。

这组数据最值得关注的不是按期率增加了十个百分点,而是领先指标与结果指标的关系:依赖按时就绪率和验收一次通过率改善时,团队更早发现输入和验收问题。若按期率提高、严重问题却同步上升,就要怀疑是不是通过缩短测试或降低门槛换来的“准时”。

版本计划流程与规范:实施团队版本管理制度设计关键指标

6. 案例给出的判断:制度有效不等于所有数字都变好

制度试运行初期,团队可能发现登记变更数量反而上升。这不一定说明流程恶化,可能只是过去的口头变化现在被记录了。依赖风险数量也可能增加,因为团队开始主动暴露问题。若管理者只看“风险数量下降”,就可能惩罚说真话的人,导致风险再次隐藏。

所以,第一轮试行要重点检查记录是否完整、决定是否及时、风险是否提前暴露,而不是急于做绩效排名。等口径稳定、样本积累,再讨论指标基线和改善目标。管理制度成熟的信号,不是异常越来越少,而是异常越来越早被识别、越来越少在发布前夕才变成事故。

八、不同组织阶段的行动建议:先补短板,再逐步增加控制

1. 只有少量项目的团队:先统一最小模板和责任人

项目数量少、协作链简单时,不必一开始就建设复杂的组合治理机制。先统一版本一页纸:目标、范围、排除项、责任人、里程碑、依赖、验收和风险。每周更新预测,冻结后新增事项要记录理由和置换关系。

这一阶段最重要的是培养“基线和预测分开”的习惯。即使只有一张表,也要保留原计划,不要在延期后覆盖日期。这样团队很快就能看出估算偏差、依赖等待和范围漂移分别有多大。

2. 多项目共享资源的团队:增加组合级容量与冲突评审

当同一批测试、实施或架构资源服务多个项目时,项目级排期已经不够。建议按关键角色汇总未来数周的容量和承诺,标出冲突周、关键客户窗口和不可替代的任务。管理者要决定优先级,而不是要求每个项目经理分别承诺后再互相抢人。

组合评审应以资源冲突和跨项目依赖为中心,不要再复述每个项目的全部状态。若多个项目都把同一位专家作为关键路径,团队需要安排替代人、错开计划或调整范围,而不是把风险留到资源实际冲突时再处理。

3. 中大型、100 人以上组织:让制度、数据定义和平台关联一致

组织规模扩大后,版本命名、状态、审批权限和指标口径容易因部门而异。此时要建立轻量的制度治理:规定哪些字段必须统一、哪些环节允许部门自定义、哪些重大变更需要跨部门批准,并设定制度版本和修订责任人。

如果采用 PingCode 这类项目管理平台,可以把版本与工作项、缺陷、测试、负责人和里程碑关联起来,减少重复维护。但上线配置前要先明确数据所有权:需求谁维护,验收证据谁更新,发布门禁谁签署,组合层指标由谁校验。否则平台里会出现多个版本的事实。

对这类组织,我通常建议分阶段落地:先选两个业务差异较大的团队试行,确认模板和指标不偏袒某一类项目,再推广到其他团队。一次性强推同一套细节,容易把不同交付模式压成一张表,造成填报负担而不是管理能力。

4. 强监管或高风险业务:扩大证据链,降低口头例外

涉及敏感数据、关键业务流程或严格审计要求时,版本计划还需要覆盖审批证据、测试记录、权限变更、数据迁移校验、回退演练和风险接受人。谁在何时批准了什么,应能从记录中追溯,不应依赖项目成员事后回忆。

高风险环境下,发布速度可以让位于可验证性。团队可以缩小本次交付范围,但不应把关键安全验证和数据校验变成“视情况补做”。例外必须有授权等级、补偿控制和到期处理办法,避免例外长期成为默认流程。

5. 客户现场差异很大的团队:区分标准版本与客户实施批次

若每个客户都有不同配置、接口和数据规则,建议把产品版本与客户实施批次分开管理。产品版本描述标准能力和兼容范围;客户批次描述配置、迁移、联调、培训、切换和验收。这样既能避免把客户专属工作误写成标准产品范围,也能看见共同能力是否值得产品化。

标准功能变更要评估对所有适用客户的影响,客户专属配置则要明确维护责任、升级路径和测试要求。两者的风险不同,发布门槛也可以不同,但应确保客户现场问题能够反馈到标准版本的缺陷或需求记录中。

九、取舍与决策:哪些该标准化,哪些应保留弹性

1. 统一流程与项目自治之间的取舍

统一流程有利于跨项目比较和审计,却可能给小型低风险项目带来不必要的负担。完全自治则能快速适应现场,但会让管理层失去统一的事实基础。折中方式不是给所有项目一套重流程,而是统一关键定义,让控制强度按风险分级。

例如,所有项目都应有范围、基线、责任人和变更记录;但审批层级、复核深度、发布观察周期可以根据业务影响和依赖复杂度调整。这样既守住可追溯底线,也不把每个小修正都送入高层会议。

2. 完整范围与按时交付之间的取舍

当日期固定、容量有限时,管理者需要决定优先守住哪一边。若范围可拆分,先交付核心业务闭环往往比强行塞入所有次要功能更可控;若功能之间高度耦合,拆分可能制造重复实施和用户困扰,延期反而更合适。

判断时要问:未交付部分是否影响核心流程?能否通过临时人工方式安全过渡?拆分后是否要重复部署、培训或迁移?客户是否接受分批验收?只有把这些问题讲清楚,范围裁剪才是有依据的取舍,而不是简单砍需求。

3. 增加人手与缩小范围之间的取舍

增加人手有帮助的前提,是瓶颈可以拆分、人员有足够熟悉时间、测试和客户依赖也能承接新增工作。若瓶颈是第三方未开放接口、客户数据迟到或关键决策无人确认,增加开发人员并不能缩短等待,还可能增加沟通和交接成本。

团队可以把阻塞分成容量瓶颈、技能瓶颈、等待瓶颈和决策瓶颈,再选择资源或范围方案。对短期高峰,调入熟悉业务的人员可能有效;对复杂耦合工作,保持小团队连续性往往更重要。

4. 精确预测与保留探索空间之间的取舍

需求清晰、任务重复、依赖稳定时,较细的计划可以支持资源协调和客户沟通。探索性工作或新接口验证则不适合假装能精确到日。此时应使用时间盒、阶段性决策和区间预测,先购买信息,再承诺完整范围。

组织不应把所有不确定性都转换成一个看似精确的日期。可以明确表示“目标窗口”与“承诺日期”的差别,并写出转为正式承诺还需满足哪些条件。坦诚标注不确定性,短期看似保守,长期更能保护客户信任。

5. 指标可比性与业务差异之间的取舍

跨团队比较有助于发现共性问题,但前提是项目类型、统计口径和观察周期相近。实施交付、产品功能迭代、数据迁移和客户定制的风险结构不同,直接按一个按期率排名可能把复杂项目系统性地判成低绩效。

可以统一指标定义,同时分组呈现项目类型、风险等级和规模区间。管理层更应关注趋势、异常和原因,而不是把单个数字变成简单名次。若样本数量不足,优先用于学习和校正,不急于用于绩效奖惩。

6. 何时要停止优化流程,回到业务判断

制度不是目的。如果团队花大量时间维护字段、整理汇报,却无法更快决定范围、资源和客户窗口,说明流程设计过度。一个有效流程应减少反复解释、延迟暴露和临时救火;若没有这些改善,应该删减低价值环节。

每季度可以检查一次:哪些审批改变过结果?哪些字段被用来做过决策?哪些指标触发了行动?哪些会议只是重复同步?没有被用于决策的信息,不一定都要继续强制维护。治理的质量体现在更好的判断,而不是更长的记录。

十、落地清单:用四周搭出第一版版本管理制度

1. 第一周:盘点现有版本和失控点

挑选近几个交付版本,回看原始日期、范围变化、依赖、验收和上线问题。不要只问“延期了吗”,还要识别延期前是否有信号、谁看到了信号、当时有没有可选方案。把问题分成范围、容量、依赖、质量、决策和数据口径六类。

盘点结果不是为了寻找责任人,而是为了判断制度先补哪里。如果大多数问题源自客户输入迟到,就先规范依赖管理;如果需求反复变更,就先建立冻结和置换规则;如果验收争议突出,就前置验收条件和代表人确认。

2. 第二周:定义最小规则和指标字典

明确版本状态、基线字段、变更审批层级、发布阻断条件、验收定义和复盘周期。每个指标写出计算公式、数据源、责任人和不适用情形。宁可先从五个有行动价值的指标开始,也不要一次铺开几十个无法稳定采集的数字。

制度文本应能回答执行者最常问的问题:谁可以批准范围变化?什么变化必须重新评估日期?客户依赖迟到时如何升级?什么缺陷阻断发布?未通过验收的事项如何计入范围完成率?不能回答这些问题的制度,仍需要继续补充。

3. 第三周:选择代表性项目试运行

试点应包含不同复杂度,例如一个标准化交付和一个有接口或数据迁移的项目。观察团队能否使用同一套核心定义,同时允许项目按风险增加控制。记录填报耗时、决策等待时间、风险暴露时间和例外数量,判断流程是否真正降低沟通成本。

试点期间不要马上把指标用于个人绩效。先验证口径是否一致、数据是否可追溯、指标是否触发了有用行动。若团队把大量精力花在维护系统而不是解决问题,先简化字段或改进责任分工,再扩大范围。

4. 第四周:复盘、删减并正式推广

试点复盘要区分规则本身的问题和执行偏差。规则问题通常表现为边界不清、审批层级不合适或字段无法支持决策;执行偏差则可能是责任人未更新、管理者绕过流程或项目计划没有资源支持。两者的改进措施不同。

推广前形成一页制度摘要,说明适用范围、关键门槛、变更规则和求助路径,并保留详细说明供需要的人查阅。制度应有明确版本和维护人,半年或重大业务变化后复核一次,避免长期沿用已经不适合团队规模和交付方式的规则。

十一、结尾:先让计划诚实,再让交付变快

1. 真正值得追求的是更早暴露偏差

版本管理的核心,不是让每个项目都变得可预测,而是让不可预测的部分尽早显形,并且有明确的决策出口。需求不完整,就标为待澄清;客户输入不确定,就作为依赖管理;日期与范围冲突,就公开选择代价。把不确定性写进计划,比用确定语气掩盖不确定性更专业。

我判断一套版本制度是否有效,会看三件事:团队能不能说清楚当前承诺是什么,变化有没有经过有权限的人决定,发布后能不能把结果反馈到下一轮计划。三件事都做到了,计划表才真正成为管理工具,而不是一份看起来完整的排期记录。

2. 下一步从最近一个版本开始

不用等待组织重构,也不必先采购更多工具。选一个最近要启动的版本,补齐目标、范围、排除项、依赖、容量、验收和发布门槛;保留原始基线;让冻结后变更有影响评估和置换关系;上线后同时复盘日期、范围、质量和依赖兑现。

先让计划诚实,团队才有机会做出正确取舍;先把取舍记录下来,组织才能从一次次交付中学会更准确地承诺。这比追求一张永远准时的计划表,更接近版本管理制度真正要解决的问题。

常见问题解答(FAQ)

1. 版本计划流程应设置哪些关键节点?

我负责过一个研发团队的版本计划梳理,发现大家都填了发布日期,却常常到了发布前才暴露依赖没确认、测试资源不足的问题。我想知道,流程里到底要设哪些节点,才能让计划真正起到提前发现风险的作用?

建议把版本流程拆成需求准入、范围冻结、开发完成、测试准入、发布评审和复盘六个节点,而不是只记录一个发布日期。每个节点都要有明确的进入条件和责任人:例如,需求准入时确认目标、验收标准和优先级;范围冻结时确认依赖、工期及变更审批人;测试准入时确认代码已合并、部署环境可用且阻塞缺陷已清零。

一个实用判断是:如果某节点无法回答“谁在什么条件下做出什么决定”,它通常只是日历提醒,不是有效流程。

2. 版本计划制度应该跟踪哪些指标?

我在看团队的版本报表时,发现按期发布率看起来不错,但有些版本是临时砍掉需求才赶上日期,发布后又出现不少缺陷。我不确定该用哪些指标识别这种“表面按期、实际失控”的情况,也担心指标太多会增加填报负担。

建议用少量指标组成诊断组合,而不是单看按期率。可以跟踪计划完成率(按期完成的承诺项数÷计划项数)、范围变更率(冻结后新增或移出的工作量÷冻结时工作量)、发布后高优先级缺陷数,以及预测偏差(实际发布日期与基线日期之差)。

例如,按期率高但范围变更率持续上升,通常说明团队在通过缩减范围维持日期,计划质量并没有同步改善。指标应能触发具体动作;无法对应复盘问题或决策的指标,可以先不采集。

3. 版本范围冻结后,需求变更应该怎么处理?

我们曾经在版本开发中途接收多个“只改一点点”的需求,单看每项都不大,合起来却挤占了测试时间,最后上线延期。我想知道,范围冻结是不是意味着完全不能改,还是应该设置一套既能响应变化又不让版本失控的规则?

范围冻结不是禁止变更,而是把变更从口头插入改为可评估、可追踪的决策。建议每项变更记录业务原因、工作量、受影响依赖和测试成本,由版本负责人会同产品与研发代表判断;若新增工作量进入版本,应明确等量移出其他事项,或同步调整日期和风险说明。

这样做的依据是容量有限:新增工作不仅增加开发量,也会带来回归测试和发布验证成本。紧急修复可以走快速通道,但仍要补齐记录并在复盘中核对是否确属紧急。

4. 如何判断版本计划制度是否适合团队,而不是增加流程负担?

我担心引入版本管理制度后,团队会花更多时间维护表格和开会,真正用于交付的时间反而变少。有没有办法通过实际数据判断制度是在减少返工和延期,还是只增加了审批步骤?

可用连续数个版本做前后对比,观察计划偏差、冻结后变更、发布后缺陷和计划维护耗时,而不要只看会议次数或文档完整度。建议先记录一个基线周期,再选取少数规则试行;如果延期和临时插单下降,同时每个版本的计划维护时间没有明显增加,制度大概率在发挥作用。

反过来,若审批等待变长、决策责任仍不清晰,问题通常不在“流程不够细”,而在节点权限或准入条件设计不当。对规模较小、依赖简单的团队,可以合并评审节点,但不能省略范围、风险和发布责任的确认。

核心关键词

读者评论

范
范知夏

我们团队以前也把“开发完成”当成版本完成,后来在客户现场频繁卡在数据准备和验收人员档期上。把环境、数据、培训和切换单独列出来确实更接近实际,但前提是客户侧责任人也要纳入计划,否则内部记录得再细,外部等待还是没人负责。

孙
孙依诺

按期率和范围完成率分开看很有必要。不过“验收一次通过率”在不同项目之间不太容易横向比较,客户参与程度、需求复杂度和验收标准差异都很大。建议同时保留项目背景和问题严重程度,避免指标被简单排名。

韦
韦泽宇

冻结后变更必须记录置换项,这一点比较实用。实际工作中最难的不是登记,而是决策人是否真的有权删减范围或调整日期。若销售承诺和项目基线之间没有统一出口,变更流程很容易变成事后补手续。

文章包含AI辅助创作:版本计划流程与规范:实施团队版本管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/528102

赞 (0)
飞飞飞飞
版本计划怎么做?实施团队风险控制:版本管理从0到1
上一篇 9小时前
版本发布时间管理指南:实施团队如何做好版本管理,制度设计全流程
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
