迭代规划流程与规范:管理层需求排期数据分析关键指标

迭代计划看起来按时完成了,管理层却仍不知道为什么关键需求连续延期:这是排期数据最常见、也最容易被“完成率”遮住的问题。评估管理层需求排期,不能只数这轮交付了多少项,还要追问需求何时进入、为什么被承诺、过程中如何变化、延期成本落到哪里。本文以可复算的情景模拟拆解规划流程、指标口径和管理判断,帮助团队把排期从一张承诺清单,变成能解释取舍、暴露风险并指导下一轮决策的证据链。

一、核心结论:排期管理要回答三个问题

1. 先判断承诺是否可信,而非只看完成率

我判断一轮迭代规划是否成熟,先看三件事:承诺的工作量与团队容量是否匹配;进入计划的需求是否稳定;实际完成与计划之间的差异是否能被解释。完成率只是最后一个结果指标,若团队不断缩减范围、拆小需求或把未完成工作移出迭代,完成率仍可能很好看,却不能代表计划可靠。

排期数据的价值不在于给团队打分,而在于辨认“承诺,执行,变更,结果”之间的因果关系。如果只有结果,没有过程数据,管理者无法区分是估算偏差、依赖阻塞、临时插单,还是决策迟缓导致延期。此时追责通常会落到最容易看见的执行人员身上,而真正的系统性原因继续存在。

2. 将排期拆成输入、过程、结果三层

排期指标应至少覆盖三个层次。输入层看需求质量、优先级、容量与依赖;过程层看计划变更、阻塞时长和决策等待;结果层看交付、延期、返工与价值验证。只选其中一层,往往会让管理者把相关性误判为原因。

层次 关键问题 建议观察指标 不能单独得出的结论
输入 计划开始时,需求是否可执行? 就绪率、容量利用率、外部依赖占比 就绪率高不等于需求有价值
过程 计划执行期间,发生了什么变化? 计划变更率、插单率、阻塞时长、决策等待时长 变更多不必然说明管理失控
结果 团队最终交付了什么,代价如何? 承诺兑现率、延期率、返工率、价值验证率 完成率高不等于交付价值高

3. 管理层应管理取舍机制,而不是直接替团队排每一项

管理层最有价值的动作,是确定目标、优先级原则、风险容忍度和跨部门资源承诺;团队负责拆解工作、估算复杂度并提出可交付范围。若高层绕过规则直接插入需求,排期数字会失真,团队也会学会把“真实计划”与“汇报计划”分开维护。

对于100人以上、多团队协作的组织,我会把需求决策、项目执行、研发交付和质量反馈放进同一条可追溯链路。以 PingCode 这类面向中大型企业的研发管理平台为例,组织可以将需求、迭代、缺陷、版本和工作项建立关联,再按团队或业务线汇总数据;但工具只能让过程可见,不能替管理层解决优先级冲突。选择平台前,应先明确指标定义和责任边界。

二、背景与真实场景:为什么管理层看到的计划常常不可信

1. 需求排期不是单纯的“把事项放进日历”

管理层需求通常来自战略项目、客户承诺、合规要求、内部效率改善和突发经营问题。它们的价值口径不同,时间约束也不同。一个监管期限内必须完成的事项,与一个需要验证市场反应的功能,不应只因负责人声音大小或提出时间早晚,获得相同的排期权重。

跨团队排期更复杂:需求可能依赖数据、设计、平台、法务或外部供应商。需求方只看到自己的交付日期,执行团队却要承担依赖未就绪、接口变化和测试资源冲突。若规划会议只确认“谁做、何时做”,却不确认“前置条件何时满足、由谁承诺”,排期就只是愿望的集合。

2. 一个常见的月度复盘场景

以下是情景模拟,用于演示指标如何帮助判断,不代表某家企业的实测结果。某业务线有4个交付小组,每轮计划容量合计为160人日。管理层提报20项需求,最终承诺14项;迭代结束时,10项按期完成,2项延期,另有2项在中途被替换。表面看,按期完成率为71.4%(10÷14),但这个数字没有说明被替换的两项是否算失败,也没有反映临时工作消耗了多少容量。

进一步检查发现,14项承诺中只有9项在规划开始前满足“范围明确、验收条件可验证、关键依赖有人负责”三项基本条件;执行期间新增了3项紧急工作,其中两项来自管理层临时决策。假如这3项占用18人日,原计划需求即使按时完成,也必须让出相同容量。把“新增工作”从复盘中删掉,完成率就会掩盖真实的组织取舍。

这类场景里,我不会先问“哪个团队没完成”,而会沿着三个节点追问:计划开始时的承诺是否可行;变更发生时谁批准、释放了什么容量;结果发生后,延期的业务影响是否被验证。先把事实链补齐,再判断执行问题,通常比直接提高考核压力更有效。

迭代规划流程与规范:管理层需求排期数据分析关键指标

3. 指标口径不一致,会让同一轮迭代出现多个“完成率”

有的团队按需求项数计算完成率,有的按故事点,有的按工时,还有的将“开发完成”视作完成、另一些则要求测试通过并上线。它们回答的是不同问题,不能混在同一张趋势图里比较。管理层应先要求每个指标写清分子、分母、统计时点、排除规则和数据来源。

例如,“按期完成率”可以定义为:在迭代开始时承诺,且在承诺截止日达到约定完成状态的工作项数量,除以该轮开始时纳入承诺的工作项数量。若中途取消或替换,必须单列变更,不应静默从分母中删除。否则团队只要调整计划,就能改善指标表现。

三、常见误区:数字看起来更好,决策反而更差

1. 用完成率代表计划质量

完成率高可能意味着估算成熟,也可能意味着计划过于保守;完成率低可能代表能力不足,也可能是管理层临时改序、依赖方延误或范围扩大。没有容量、变更和阻塞的上下文,单一完成率既不公平,也缺少诊断价值。

我会把“计划兑现”与“价值兑现”分开看。团队按期交付了10个低价值事项,不一定比完成8个高优先级事项更好。另一方面,价值高的需求如果长期没有明确验收指标,也容易在交付后被重新解释为“效果不理想”。因此,业务目标和验收方式应在需求进入承诺之前写明。

2. 把需求数量当作工作量

一个需求可能涉及多个系统、迁移方案、权限改造和兼容测试;另一个需求可能只是改一处配置。按项数比较团队产出,容易诱发拆分方式的游戏化,也不能反映真实投入。需求项数适合观察入口流量,不适合直接衡量研发产能。

故事点、工时或人日也各有边界。工时适合讨论排班和成本,却容易被误读为个人绩效;故事点有助于团队内部估算,但不同团队之间通常不可直接横向比较。我的建议是:跨团队汇总用容量、周期、交付结果和变更解释;团队内部才使用稳定的估算单位改善预测。

3. 把利用率拉满当成效率提升

如果每位成员每周都被排满,计划表看上去利用率很高,实际却没有缓冲处理线上问题、评审等待、依赖迟滞和估算误差。知识工作中,排满日历不等于有效产出;当突发工作不可避免时,过度承诺会把缓冲变成加班或延期。

容量利用率应该被视为风险信号,而不是越高越好的目标。团队的业务波动、值班责任、跨时区协作和质量要求都不同,适合的缓冲比例也不同。更可靠的做法是用历史实际投入校准计划容量,并观察高利用率时阻塞、返工和延期是否同步上升。

4. 只记录延期,不记录变更的来源与代价

若计划中途增加工作,却仍用原始承诺评价团队,团队承担了超出承诺范围的任务;若新增工作被当成原计划的一部分,管理层则无法知道自己的决策占用了多少容量。每次变更至少应记录提出方、原因、批准人、影响范围、被挤出的工作和预期收益。

“紧急”也应有清晰定义。生产事故、法定期限或重大客户风险可能值得打破计划;一般管理层关注或尚未充分评估的机会,并不天然等于紧急。没有规则时,所有需求方都会把自己的请求标成最高优先级,最终优先级失去区分作用。

5. 把团队间数字直接排名

不同团队的工作复杂度、技术债务、支持负担和依赖结构不一样。把各队故事点、需求项数或完成率放在一起排名,容易把结构性差异误当成能力差异。跨团队比较应优先对齐定义,再比较趋势和异常,必要时按工作类型、依赖复杂度和服务责任分组。

如果管理层确实要横向对照,应把结果用于提出问题,而非直接奖惩。例如同一业务线中某团队变更率持续偏高,下一步应检查需求入口、审批节奏和依赖稳定性,而不是立即要求该团队“向第一名学习”。

四、专业判断逻辑:从流程规范到指标解释

1. 先定义规划边界和决策权

在建立指标前,我会先确定谁有权提出、评估、排序、承诺和变更需求。角色不清时,数据系统只能记录争议,无法消除争议。至少应明确业务负责人对价值排序负责,需求负责人对范围与验收条件负责,交付团队对估算和可行性负责,跨部门负责人对依赖资源负责。

管理层可以决定目标和约束,但不应一边指定全部事项,一边要求团队为超容量计划承担兑现责任。超过容量时,应在缩小范围、调整日期、增加资源和放弃其他工作中明确选择,并留下决策记录。

2. 建立从提报到复盘的闭环流程

  1. 需求登记:记录目标用户、业务问题、期望结果、提出方、期望时间和影响范围。信息不足的需求进入澄清状态,不直接进入承诺池。

  2. 价值与时效评估:区分战略价值、风险规避、客户影响和法定时限,标注证据来源与不确定性。不要把“领导关注”当作可量化价值。

  3. 就绪性检查:确认范围边界、验收条件、依赖负责人、设计和数据条件。若关键未知尚未解决,可先安排探索或验证工作,而不是虚构精确工期。

  4. 容量与风险评估:根据历史实际可用容量扣除值班、维护、已知会议、支持工作和缓冲,再讨论可承诺范围。依赖未确认的需求应标注风险,不把风险隐藏在平均估算里。

  5. 排序与承诺:比较业务收益、紧迫性、成本、风险和机会成本,形成有明确取舍的计划。计划冻结后,新增事项按变更规则处理。

  6. 执行监控:按约定节奏更新状态、阻塞、剩余工作和范围变化。监控的目的在于尽早调整,而不是在截止日才统计失败。

  7. 复盘校准:对照原始承诺,分别解释未完成、被替换、范围扩张和额外完成的事项,更新估算与容量假设。

这一流程不要求每个组织都设置很多审批层级。小团队可以通过一次规划会和简明模板完成;多业务线组织则需要固定节奏和跨团队决策机制。关键是每个阶段有清晰的入口条件和责任人,不是流程图画得越复杂越专业。

3. 关键指标要写清口径与用途

指标 建议口径 适合回答的问题 主要风险
需求就绪率 规划开始前满足约定就绪条件的承诺需求数÷承诺需求数 计划是否建立在足够清晰的输入上 就绪条件若过于形式化,会出现“勾选式就绪”
容量利用率 计划承诺工作量÷扣除已知固定负担后的可用容量 承诺是否留有应对变化的空间 容量单位和实际负担不准确时失真
承诺兑现率 按时达到约定完成状态的基线承诺工作量÷迭代开始时基线承诺工作量 团队预测和执行是否稳定 需单列取消、替换和范围变化
计划变更率 迭代开始后新增、移除或重大改范围的工作量÷基线承诺工作量 计划稳定性与需求入口纪律如何 必须统一何为“重大变更”
阻塞时间占比 工作项处于有效阻塞状态的时长÷其总流转时长 依赖、审批或环境问题是否拖慢交付 状态记录不及时会低估阻塞
价值验证率 达到约定验证条件的已上线需求数÷已上线且到达观察窗口的需求数 交付是否转化为业务结果 不同业务结果需要不同观察周期

不要试图把所有指标压成一个“项目健康分”。综合评分会隐藏不同类型的风险:计划兑现率好但价值验证差,说明团队可能交付了不重要的工作;价值目标清晰但阻塞时间高,说明依赖机制需要改进。管理者需要看到指标之间的关系,而非一个方便汇报的总分。

4. 用基线、分组和趋势避免误判

单轮迭代的数据波动很大,可能受假期、线上事故、大型发布或人员变化影响。我通常建议先观察连续6至8轮的趋势,并至少按团队、需求类型、工作来源和变更原因分组。这个窗口是管理实践中的建议基准,不是适用于所有组织的统计定律;周期更长、样本更少的团队应延长观察期。

如果需求项大小差异明显,最好同时查看项数口径和工作量口径。两者方向不一致时,正是进一步调查的信号。例如项数兑现率稳定而工作量兑现率下降,可能意味着剩余工作集中在复杂事项;工作量兑现率稳定但项数骤降,可能是大需求拆分策略改变。

5. 用异常解释推动行动,而非只做仪表盘展示

每个指标都应配套“达到什么条件需要行动”。例如计划变更率连续两轮超过团队自身滚动基线,应检查入口治理和管理层插单;阻塞时间集中在某个依赖团队,应召开依赖专题而非要求下游团队加速;兑现率下降并伴随返工上升,则先检查验收条件与质量策略。

阈值不宜照搬行业平均值。团队规模、工作类型和业务节奏不同,统一阈值会造成大量误报。可先以自身历史中位数或滚动均值为基线,再设置预警区间,并在每季度复核。样本不足时,应把阈值标注为暂定规则,而不是伪装成精确标准。

五、案例与数据观察:同一个结果,背后可能是两种管理问题

1. 情景模拟:兑现率下降,不一定代表团队变差

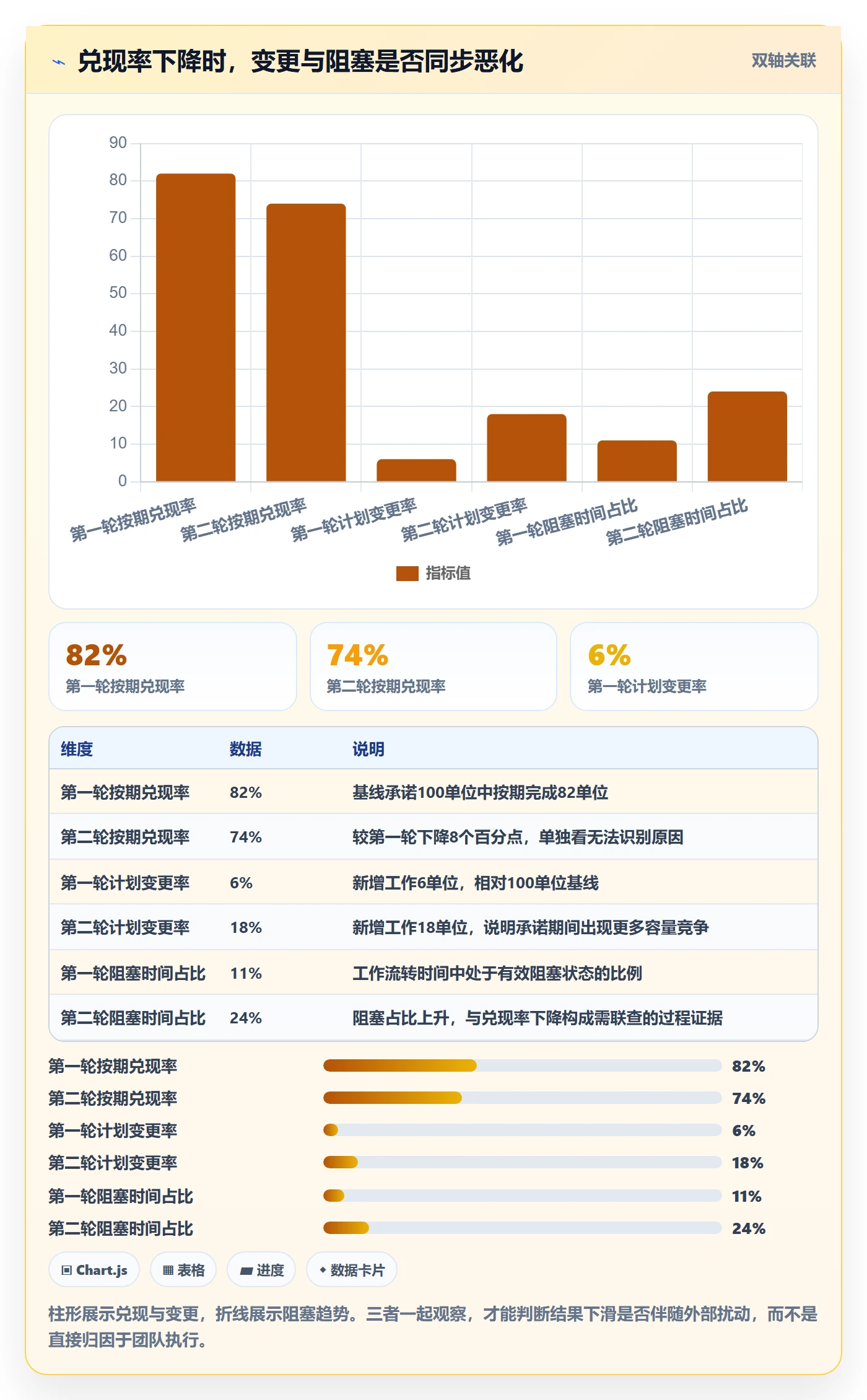

仍以情景模拟说明。某产品团队连续两轮基线承诺均为100个工作量单位。第一轮按期完成82单位,迭代中新增工作6单位,阻塞累计占工作流转时长的11%;第二轮按期完成74单位,新增工作18单位,阻塞占比升至24%。如果只看兑现率,团队从82%降到74%,容易被判定为执行下滑。

但把过程数据放在一起,第二轮的新增工作显著增加,阻塞也同步上升。再核对变更日志,发现新增工作中12单位来自两个跨部门紧急请求,另有5单位因接口依赖未按时交付。更合理的结论不是“团队效率降低”,而是“计划稳定性和依赖承诺恶化,且承诺容量未随变化调整”。这需要管理层改善变更入口和依赖责任,而非单纯提高团队目标。

上述数字是情景模拟数据,目的在于展示解释方法,不应被引用为行业基准。实际组织应使用自己的历史数据,保留原始基线和变更记录,并注明统计周期、团队范围和完成状态定义。

迭代规划流程与规范:管理层需求排期数据分析关键指标

2. 先看偏差发生在哪个时间点

延期并非都在截止日前突然出现。若工作项在迭代前半段就长期停滞,可能是依赖或范围不清;若开发已完成却卡在验收,问题可能在测试能力或业务决策;若接近结束时才发现超出预估,则应检查拆解颗粒度和风险暴露机制。按阶段记录流转时间,比只记“延期了几天”更能指导动作。

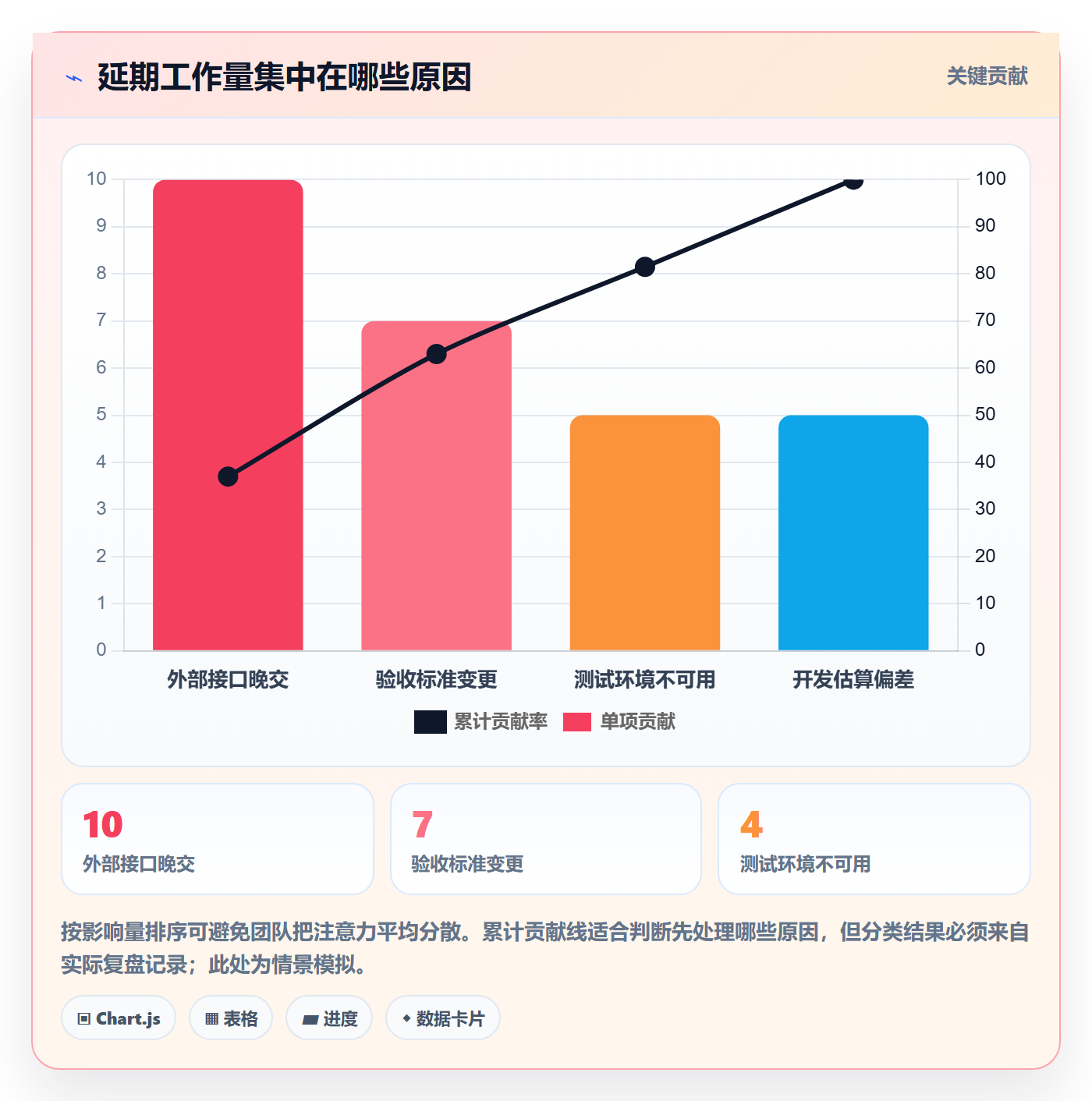

情景模拟中,假设某轮延期工作共计24单位,其中10单位因外部接口晚交,7单位因验收标准改变,4单位因测试环境不可用,3单位因开发估算偏差。此时把所有延期归为“研发执行不足”会错过绝大部分改善机会。改善优先级应先放在影响最大的可控原因上。

迭代规划流程与规范:管理层需求排期数据分析关键指标

3. 把范围变化与容量占用同时展示

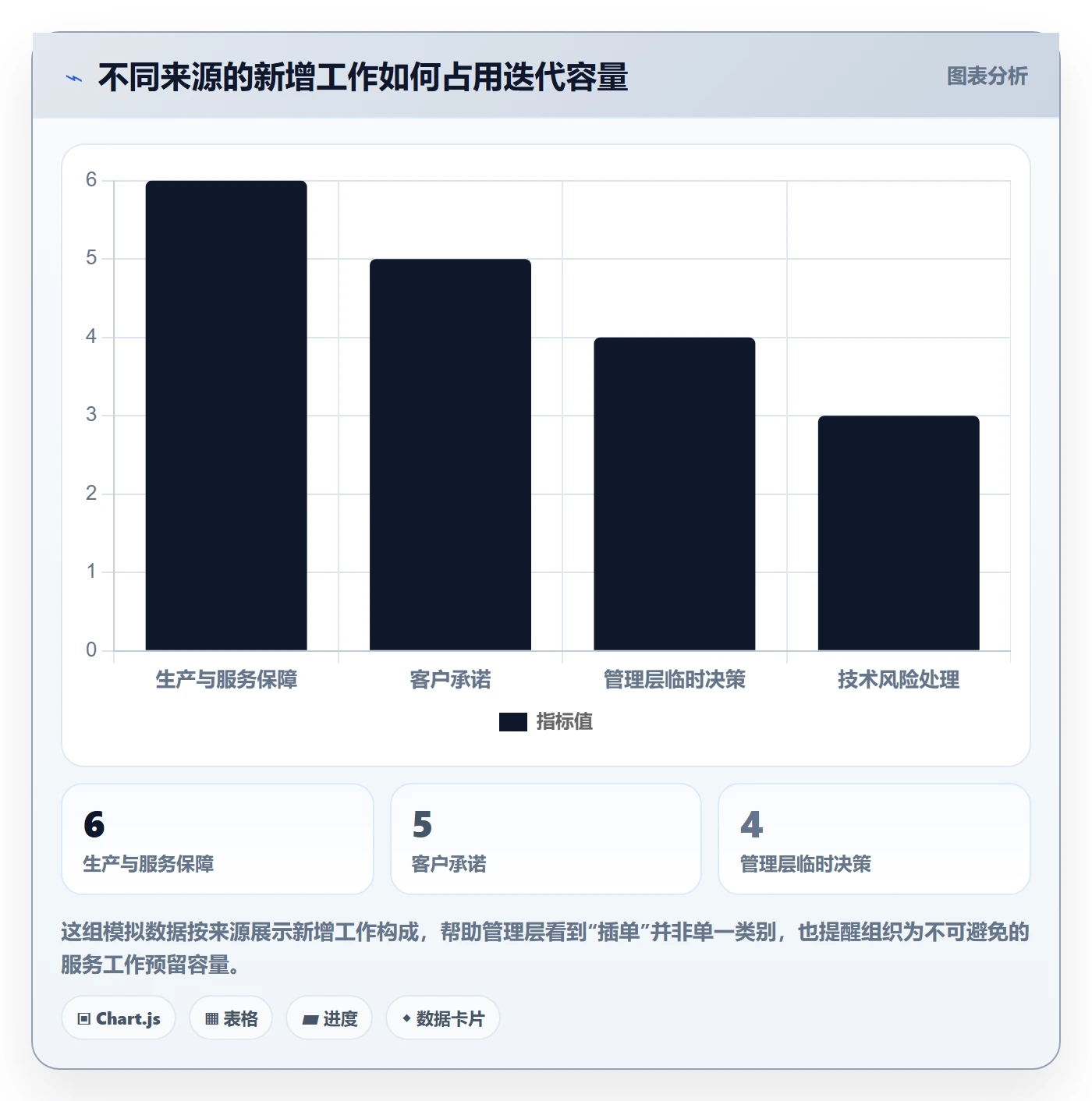

只记录新增需求数量,无法判断它们对团队造成多大影响。一个小型修复与一个跨系统改造都只算“一项”,但资源占用可能相差数倍。因此,变更记录最好同时保存需求项数、估算工作量、优先级变化和被挤出事项。管理层不仅要知道增加了什么,也要知道因此放弃了什么。

可以将变更按来源分成生产事故、客户承诺、法规要求、管理层决策和技术风险等类别。分类不是为了证明谁造成了问题,而是为了看出组织的工作组合是否偏离战略。例如,若连续数轮大量容量被内部临时请求占用,战略项目即使排期合理,也会持续失去执行空间。

迭代规划流程与规范:管理层需求排期数据分析关键指标

4. 衡量计划质量时要观察预测误差,而非强求每轮完全一致

成熟计划不是每轮都百分之百命中,而是误差可解释、预测逐渐改善、关键风险提前暴露。若每次都精确完成,可能是团队只承诺了低风险工作;若频繁超额完成,也可能说明计划容量估得过低或任务被拆得过细。应同时观察低于承诺和高于承诺的偏差,避免把“多做”自动等同于优秀。

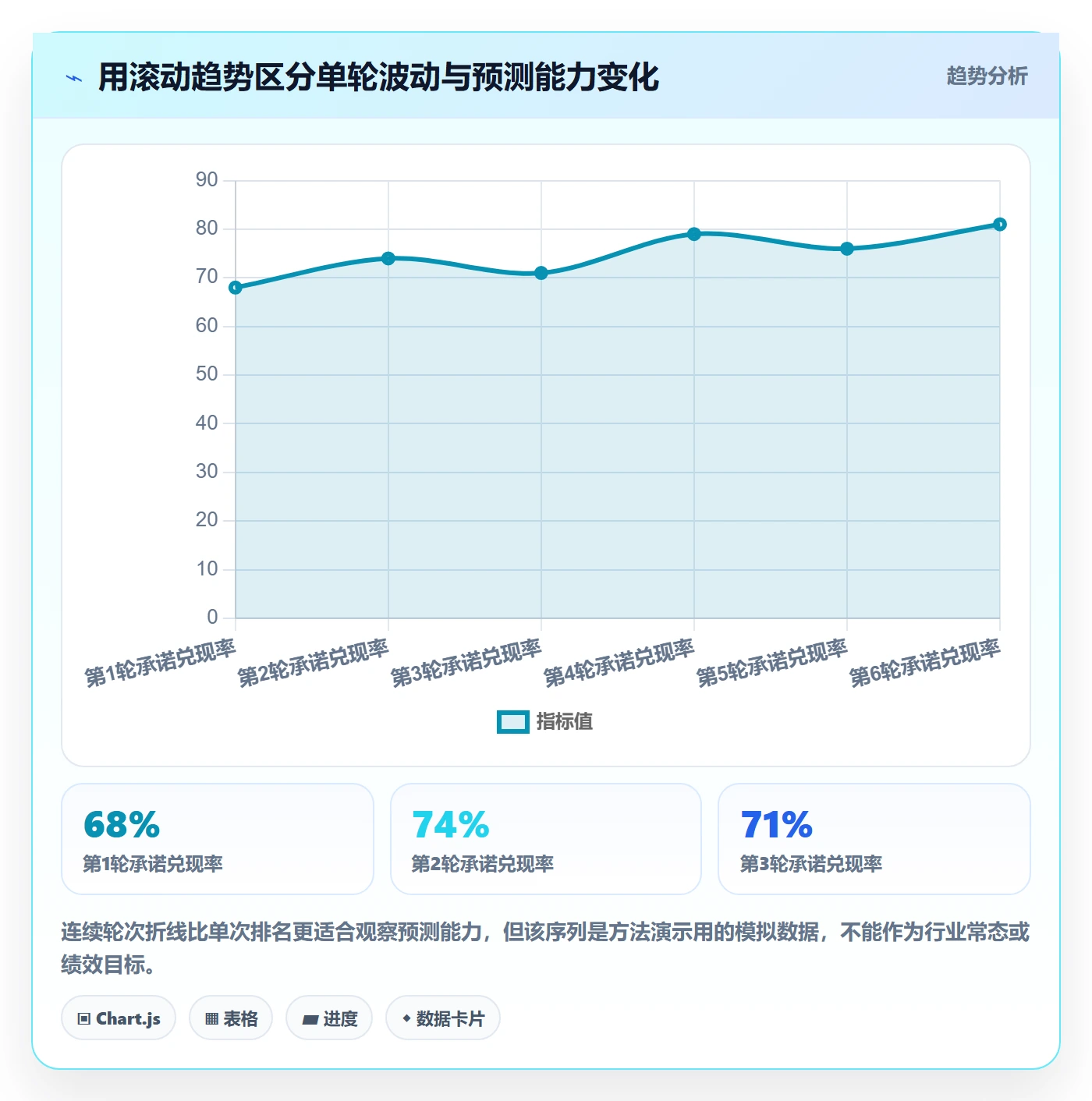

例如,在情景模拟中,若团队连续6轮的承诺兑现率分别为68%、74%、71%、79%、76%、81%,趋势虽有起伏但总体改善;若同期插单率从22%降到9%,则说明入口治理可能在起作用。反之,兑现率上升但插单工作被排除在统计之外,就不能据此判断计划更可靠。

迭代规划流程与规范:管理层需求排期数据分析关键指标

六、不同情况下的行动建议:先找约束,再改流程

1. 需求经常不清楚时,先治理入口

若计划中大量工作在执行后才补充范围、验收条件或依赖信息,不要先引入更复杂的估算方法。先制定轻量就绪标准:业务问题明确、目标用户明确、验收可验证、关键依赖有负责人。对于尚不确定但价值可能较高的事项,安排探索任务并设定时间盒,再决定是否进入正式承诺。

需求就绪标准要服务于决策,不要变成审批材料堆积。小型改动可以使用简化模板;跨系统、高风险或涉及监管的需求则需要更完整的影响评估。标准应与风险相称,避免所有需求都走同一套重流程。

2. 插单频繁时,建立变更预算和替换规则

若团队的工作性质确实包含突发故障或客户支持,可按历史数据预留容量,并定期调整。预留不是空闲,而是为已知的不确定性购买缓冲。若突发工作超过预留,必须在新增事项与原计划之间明确交换,不允许计划容量无声膨胀。

对临时变更,可以设定最小记录字段:原因、影响等级、批准人、工作量估算、被替换事项、预期结果。高风险事件允许快速决策,但事后仍需补齐记录。若管理层临时需求占比长期过高,应讨论决策节奏,而不是无限提高团队并行任务数。

3. 依赖阻塞严重时,治理跨团队承诺

依赖工作应有明确的提供方、接收方、交付物、日期和验收条件。仅在任务描述里写“等待某团队支持”并不足够。对关键路径上的依赖,可以在规划前召开短会确认资源;依赖无法确认时,应把风险公开,选择调整计划或先做不依赖部分。

如果阻塞时间集中在少数团队,不宜只要求下游团队提前催促。管理层需要判断依赖团队是否同时承担过多服务职责、是否缺少优先级仲裁者,或接口与环境是否经常变化。跨团队指标可以看等待时间分布和重复阻塞原因,而非只看谁的任务逾期最多。

4. 兑现率低但返工也高时,先处理质量和验收

如果完成率低、缺陷和返工同时升高,单纯加大容量往往会把不确定性带入更多工作。先检查验收条件是否过晚确认、测试是否被压缩、需求是否频繁改动,以及完成定义是否只包含开发完成。将质量检查前移,可能短期减少承诺量,却能降低后续返工和延期。

已上线的工作应在适当观察周期后验证业务结果。功能上线并不自动代表目标达成;如果转化、效率、风险或用户反馈没有变化,需要重新判断假设。不同需求的验证周期不同,不要用一个固定的短窗口评估所有项目。

5. 数据很少时,先做轻量采集而非追求复杂分析

团队刚开始建立数据治理时,不必立刻追求预测模型。先确保工作项有稳定标识、状态变更有时间戳、迭代基线能保留、变更原因可分类。连续记录数轮之后,再判断哪些指标稳定到足以用于决策。

如果现有工具不能方便记录基线和变更,可以先用简明表格或流程模板试运行。等口径稳定后,再考虑把需求、迭代、缺陷、版本和报表打通。以 PingCode 为例,组织可评估其在研发流程关联、权限、报表和多团队协同上的适配度,但选型验证应以实际流程试点为准,而不是以功能清单长度为准。

七、不同情况下的取舍:没有一种指标组合适合所有组织

1. 速度与预测稳定性之间的取舍

探索型产品需要快速试验,计划变化较多未必是坏事;监管或大型交付则更重视范围、日期和审计轨迹。前者适合把小批量验证、学习周期和假设调整纳入复盘;后者需要更严格的基线、变更批准和依赖追踪。用同一套兑现率目标要求两种工作,容易让探索团队隐藏试验,也会让关键交付缺少约束。

如果组织处于高不确定阶段,可以接受更高的短期变更,但应控制单次承诺规模,并明确何时冻结范围。若组织承担硬性期限,则优先减少未就绪需求进入计划的比例,并更早识别关键路径。稳定性不是目的,符合业务风险的可预测性才是目的。

2. 产能利用与突发缓冲之间的取舍

降低承诺量会让短期排期看起来“不够忙”,但可为事故、依赖波动和探索工作留出空间;提高利用率可能增加短期交付,却会放大排队和切换成本。团队应基于自身历史的突发工作量和服务责任确定缓冲,而不是统一规定所有团队必须达到某个利用率。

若工作内容稳定、依赖少、需求就绪度高,可以逐步提高计划容量;若线上支持频繁、依赖复杂或需求变化大,应保留更多弹性。缓冲应接受复盘:长期未使用可能意味着过度保守,频繁被耗尽则意味着容量假设过于乐观。

3. 指标透明与绩效考核之间的取舍

排期数据一旦直接与个人奖金或团队排名绑定,记录行为就可能改变:团队可能拆小事项、少报风险、推迟登记插单,或只承诺容易完成的工作。数据透明的第一阶段,应优先用于发现流程问题和校准预测,而非立即用于个人绩效排名。

这不意味着永远不能用于治理。经过口径稳定、影响因素分组和多轮验证后,管理层可以将部分结果纳入团队级经营复盘,但应避免把单一指标当作个人贡献度。对于复杂知识工作,评价更需要结合业务结果、质量、协作和长期改进。

4. 统一标准与团队自治之间的取舍

大型组织需要统一基本定义,否则无法汇总趋势;但过度统一流程会忽略团队差异。比较好的做法是统一最小公共口径,例如基线承诺、变更记录、完成定义和阻塞标记,同时允许团队根据工作类型增加本地指标。

管理层应关注跨团队可比的结果和风险,不必规定每个团队如何拆分全部任务。团队需要保留估算和执行方式的自主权,同时接受透明、可追溯的结果复盘。这样既能形成组织级视图,也避免指标标准变成干预每个工作细节的工具。

八、落地检查清单:用四周建立可用的排期数据

1. 第一周:统一定义与数据责任

选定一个业务线或产品团队作为试点,定义计划基线、完成状态、变更、延期、阻塞和需求就绪的口径。指定每项数据的维护责任人,并说明哪些字段是必填、在哪个流程节点更新。不要一开始就覆盖全公司,先验证定义是否能被团队实际执行。

2. 第二周:记录容量与基线承诺

规划时记录可用容量、已知固定负担、承诺工作和未确认依赖。保存迭代开始时的基线快照,不要在迭代中修改基线来美化结果。对于新增事项,单独登记工作量、来源和被替换内容。

3. 第三周:追踪过程事件

为阻塞、范围变化和关键决策设置轻量记录。团队不必每小时更新状态,但应在重要变化发生时留下时间、原因与影响。若数据录入本身消耗过多精力,先减少字段数量,保留最能解释决策的内容。

4. 第四周:复盘而不急于排名

先计算就绪率、承诺兑现率、计划变更率和阻塞时间等少量指标,结合实际案例检查口径是否合理。复盘应回答:哪里偏离预期、偏差由什么造成、哪些原因可控制、下一轮准备改变什么。若一个指标不能触发明确的调查或行动,就暂时不必放进管理层仪表盘。

5. 形成适合本组织的常态节奏

常见节奏包括规划前做就绪检查,迭代中按固定周期看风险,结束后复盘结果与变更,季度层面检查需求组合和资源约束。不同团队可以调整频率,但必须保证问题能在影响扩大前被发现。将所有复盘压到季度末,往往只能看到结果,错过过程修正机会。

九、结语:排期不是承诺越多越好,而是取舍越清楚越好

管理层需求排期最容易被误解为“把更多工作塞进更短时间”。我的判断恰好相反:成熟的排期机制,首先让组织清楚什么已准备好、什么仍有风险、容量被什么占用,以及选择一项工作意味着放弃什么。只有这样,计划才是可讨论、可验证、可调整的管理工具,而不是事后追责的清单。

下一步可以从一条业务线开始,保留每轮基线,统一完成和变更口径,连续观察6至8轮,再决定是否需要扩大指标体系或引入管理平台。每轮复盘只挑一两个最大偏差做改善,并验证后续变化。不要先追求漂亮仪表盘;先让每个排期数字都能回答“它如何影响下一次决策”。

常见问题解答(FAQ)

1. 迭代规划会上到底该谁来拍板?需求进入迭代前必须满足什么准入条件?

我们团队每次迭代规划会都开成辩论赛:产品说这个需求必须做,研发说排不进去,最后领导拍脑袋定下来。我作为组织者很尴尬,手里没有任何标准能判断一个需求到底该不该进这个迭代。想知道别人家的准入线到底是怎么定的,是真有硬门槛,还是全靠人情和职级?

先说结论:规划会的本质不是「讨论做什么」,而是「确认能不能做」。讨论做什么应该在前一周的 backlog 梳理会上就完成。我们踩过的坑是把两件事塞进同一个会,结果 3 小时的会里有两个半小时在争论需求价值,最后 7 分钟草草估算,第二天就开始变更。

后来我们把准入做成四道硬门槛,任何一个不满足就直接退回,不进会议议程:一是有明确的价值假设和衡量方式,不能只是「老板说要」;二是验收标准已经写出来,能被测试同事读懂;三是外部依赖已经确认(接口文档、设计稿、数据权限),没确认的进不了;四是已经做过估算,且拆到 3 天内能完成的粒度。

落地效果:迭代内需求变更率从 34% 降到 11%,规划会时长从 180 分钟压到 70 分钟。判断依据是我统计了 6 个迭代的数据,变更率超过 25% 的迭代平均完成率只有 61%,变更率低于 10% 的迭代平均完成率 92%,两者不是巧合,变更本身就是产能黑洞。

关于拍板权,我们的规范写得很直白:决定「做不做、先做哪个」的是产品负责人,决定「这个迭代装不装得下」的否决权在团队手里,因为产能是物理约束,不是谈判筹码。这条写进规范后,最大的变化不是效率,而是争论的位置从会上挪到了会前。

给一个直接能用的动作:规划会前 48 小时冻结候选列表,冻结后新增的需求只能进机动池,不能临时替换已承诺条目。

2. 老板每周都冒出新想法,一句「这个很急」就插进当前迭代,最后目标完不成还怪研发效率低,我怎么用数据说明问题又不显得在甩锅?

我们迭代目标已经连续三个周期完不成了,复盘时管理层的第一反应永远是「研发投入度不够」。但我很清楚,有一半产能是被中途插进来的需求吃掉的,只是我拿不出让人信服的数字。想问问有没有人用指标把这件事讲清楚过,取哪几个数、怎么呈现,才不至于变成互相指责?

别用「插入需求数量」这一个数,太单薄,容易被反驳成「就几个小需求能占多少时间」。

我们用三个数组合说明:插入率(迭代内新增需求数 ÷ 迭代承诺需求数)、计划外产能占比(插入需求实际消耗人天 ÷ 迭代总人天)、切换成本(因中断导致的重新联调、返工、环境恢复人天,我们按每次上下文切换 2 到 4 小时折算,这个折算系数是拿三个团队各两周的工时记录实测出来的)。

跑了四个季度的数据,得到一条非线性曲线:插入率低于 10% 的迭代,平均交付周期 9.4 天;10% 到 25% 之间是 13.1 天;超过 25% 直接跳到 18.6 天。关键在于它不是线性的,越过 25% 之后每增加一个百分点,周期上涨的斜率明显变陡,因为并行度被打碎、等待时间堆积。

这个非线性关系是我们最有说服力的一条结论,因为它解释了「为什么只插了三个小需求,整个迭代就崩了」。呈现方式上我强烈建议不要做「谁插的」排行榜,那只会引发防御,做一张插入率与交付周期的散点图,让管理层自己看出趋势,比你说十句话管用。

真正的解法不是禁止插入,而是把机动性制度化:每个迭代预留 20% 的机动带宽,插入需求只能走这个池子,池子用完就排到下一个迭代。我们把这条写进迭代规范、并在每次规划会上公开机动池余额之后,扯皮减少了大约八成,因为争的不再是「该不该插」,而是「池子还有没有余量」,后者是个事实问题。

3. 排期看板上挂了十几个指标,哪些是真有用、哪些其实是有害的自我安慰?

我们的数据看板有故事点完成率、燃尽图、缺陷数、代码提交量、需求交付数……但每次汇报大家都各挑对自己有利的那条说,看板成了辩论素材库。我怀疑有一半指标根本不该存在,甚至正在引导大家做错误的事。想请教怎么判断一个指标该留还是该砍?

判断标准只有一条:这个指标有没有对应的决策出口。如果没有人在某个具体场合因为看到它而改变行动,它就不该占看板位置。

按这条标准,我们砍掉了一整批:故事点完成率(分子分母都能被操纵,团队只要把估算调小就好看)、代码提交量和代码行数(纯粹的虚荣指标,还会鼓励拆碎提交)、单独的缺陷数(不区分严重级别,且会诱导隐藏缺陷)。

这些指标的共同问题不是不准,而是可操纵,任何能被个人行为直接影响却又不反映真实价值的指标,最终都会失真并腐蚀信任。留下的是三个:一是承诺达成率,口径必须锁死在迭代启动会上承诺的条目,事后加减一律不计入,这个口径要在规范里写死,否则每次统计都吵架;二是周期时间中位数,同时看 P50 和 P85;

三是阻塞时长占比,即需求处于阻塞状态的天数占总在制天数的比例,这个数直接指向流程哪里卡住,而且很难被美化。为什么强调 P85:管理层做排期决策时需要的是未来产能的区间,不是过去的平均成绩。P50 告诉你「一半概率能完成」,P85 才是能对外承诺的数字。

我们有过一次很典型的翻车:连续三个迭代承诺 21 个点,实际交付稳定在 18 点左右,达成率只有三成出头;后来改用 P85 的历史值做承诺基线,连续六个迭代全部达成,单迭代交付量还略降了,但准时率从 33% 变成 100%,管理层对团队的信任度反而明显上升。

这里有个反直觉的判断:让团队「看起来产出更多」和让团队「变得可预测」,后者对排期的价值高得多,而大多数团队选错了方向。

4. 管理层不接受故事点,一定要具体日期,但研发说给死日期就是逼着加班,我夹在中间该给日期还是给区间?

每次汇报我都卡在同一个地方:我说这个需求大概 8 个点,管理层立刻问「8 个点是几号」。我要给个日期,研发同事就说又被逼排期;我说给不了,管理层就觉得团队不专业。到底应该怎么回答才既专业又不埋雷?

给日期,但不是凭点数换算出来的日期,而是带条件的区间。点数本身不能换算成日期,因为它是个相对量,跨团队、跨需求类型都不可比;能换算的只有历史周期时间分布。我们的做法是:先把需求拆到「3 天内能完成」的粒度,然后查历史上同类需求的周期分布,乘以并行度倒推出区间。

举个真实例子,某个需求拆成 7 个小项,历史同类项 P50 是 1.5 天、P85 是 2.8 天,两人并行,算下来 P50 大约 5.3 个工作日、P85 大约 9.8 个工作日,所以对外报「10 个工作日内完成」,并且明确写清前提:期间不插入新的最高优先级需求、第三方接口在 T+2 前完成联调、测试环境在这两周内不被其他项目占用。

这套说法的关键不在数字,而在后面那串假设条件清单,它把不确定性显性化了,也让管理层看到自己的决策是有成本的,插一个新需求,不是凭空加进来,而是把某个已有承诺往后推。我们把这个机制叫条件式承诺:条件成立,承诺有效;任一条件被破坏,自动触发重新评估,而不是事后追责。

落地之后最明显的变化是对话性质变了,从「你们怎么又延期」变成「这个前提不成立了,我们要不要砍范围还是往后挪」,讨论对象从人变成了约束。顺带说一句,拒绝给日期是错误的对立姿势,它会让管理层失去所有可用的规划信息,最后只能靠施压;

正确的姿势是给带条件的日期,并且每次都用同一套历史数据说话,坚持两三个周期之后,你的日期就会开始被当成可信输入,而不是谈判起点。

核心关键词

读者评论

袁
袁思妍

我们之前也只看迭代完成率,后来把临时插单和被替换的工作单独记下来,才发现不少延期其实是容量被重新分配了。关键还是团队能否如实记录变更,光有指标不一定能解决问题。

王
王子涵

就绪率这个指标有参考价值,但要注意别把它做成填表门槛。我们有些需求验收条件写得很完整,开发中仍会因外部接口变化返工,最好把依赖是否实际落实也纳入检查。

莫
莫若宁

文中建议看连续多轮趋势,我觉得比单轮排名稳妥。不过不同团队的支持工作差异很大,汇总时如果没把值班和维护容量扣除,利用率、兑现率还是不太适合直接横向比较。

文章包含AI辅助创作:迭代规划流程与规范:管理层需求排期数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/526115

赞 (0)
飞飞飞飞
需求排期最佳实践:管理层需求排期入门指南,常见问题
上一篇 39分钟前
需求优先级管理方法大全:管理层需求排期效率提升落地清单
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
