开发周期落地方案:实施团队开展需求排期的数据分析案例解析
实施团队最容易把开发周期排错的时刻,往往不是需求太多,而是把“需求池里的工作量”误当成“团队真正能交付的工作量”。在一个模拟的中大型企业实施项目中,团队最初按 12 人、每人每周 5 个工作日估算,认为两周可投入 120 人日;扣掉并行项目、客户会议、缺陷处理和环境等待后,可用于新需求的有效容量只有 68 人日。排期偏差不是靠加班解决的,而是要先把需求、容量、依赖和不确定性放进同一套可核算的模型。
一、核心结论:排期不是填日期,而是管理承诺的证据
1. 先明确排期要回答的四个问题
我判断一份排期是否可落地,不先看甘特图画得是否完整,而看它能否回答四个问题:团队到底要交付什么、每项需求由谁负责、关键依赖何时解除、出现变化时哪些承诺需要调整。只写开始日期和结束日期,不能证明计划可执行。
开发周期排期的核心对象不是“任务数量”,而是经过澄清、拆分、估算并满足准入条件的工作项。需求如果仍存在业务规则争议、接口人未确认或验收口径缺失,就不应被当作已经准备好进入开发的工作。
我的核心判断是:排期可信度取决于输入质量、有效容量和风险缓冲,而不是团队的主观乐观程度。输入不完整时,日期越精确,越容易制造虚假的确定性。
2. 用承诺区间替代单点日期
在需求早期,团队通常无法精确预知每个工作项的实际耗时。此时给出“某月某日必定完成”的单点承诺,容易把估算误差包装成确定事实。更稳妥的做法,是先给出计划窗口、置信条件和影响日期的关键假设。
例如,团队可以表达为:“在接口字段于本周三冻结、测试环境按期开放、范围不增加的前提下,目标窗口为第 4 周末;若接口确认延迟超过两个工作日,则重新评估联调和验收日期。”这比单独写一个完成日期更有管理价值,因为它揭示了日期成立的条件。
3. 把“做完”拆成可验证的交付状态
我不会把“开发完成”直接等同于“需求完成”。对于实施项目,一项需求通常还要经过代码开发、代码评审、集成验证、业务验收、部署准备和上线观察。不同组织的流程名称可能不同,但状态定义必须能被团队一致理解。
如果产品负责人认为“代码合并”算完成,测试人员认为“回归通过”才算完成,实施顾问则认为“客户确认上线”才算完成,那么周报里的完成率就没有统一含义。排期前先定义完成标准,可以减少后期围绕进度数字的争论。
4. 排期的输出应该包含可调整规则
一份实用的周期方案,不只是列出需求和计划日期,还要明确哪些变化可以由团队内部吸收,哪些变化必须重排。比如,低风险的小修正可以在预留容量内处理;新增跨系统接口、改变核心流程或增加验收范围,则应重新估算影响并由相关负责人确认。
这条规则能避免“每个新增点看起来都很小,最后整个版本整体延期”。真正的排期治理不是拒绝变化,而是让变化有成本、有影响范围、有决策人。

二、背景和场景:实施团队为什么比单一研发团队更难排期
1. 一个团队往往同时服务多个交付现场
实施团队常常不是只做一个产品版本。团队成员可能同时承担客户需求澄清、现场问题处理、数据迁移、配置调整、接口开发和上线保障。每件事单独看都合理,但它们争抢的是同一批人的时间,且现场问题通常会打断原有计划。
在本文的模拟案例中,团队有 12 名成员,包含开发、测试、实施顾问和技术负责人。表面上看,两周有 120 人日的理论工作时间;实际上,团队还要处理既有项目支持、会议、评审、缺陷修复、休假以及跨部门等待。若把理论工时直接当容量,排期从第一天就已经超载。
2. 客户提出的需求通常不是可以直接开发的工作项
实施现场里,“增加一个审批条件”可能意味着梳理角色权限、确认历史数据兼容性、调整接口映射、补充页面提示、更新测试用例,并重新走客户验收。客户用一句话描述的需求,不等于研发能够直接估算的任务。
因此,我把需求池拆成两层:上层是业务目标和需求主题,下层是可以估算、分配和验证的工作项。主题用于讨论范围和优先级,工作项用于评估容量与执行进度。两层混在一起时,团队容易出现“看起来只排了 8 项,实际拆开后是 30 个交付点”的错觉。
3. 多方依赖会让串行等待成为周期的重要组成部分
研发任务的周期不等于开发人员实际编码的时长。需求可能等待业务确认,接口可能等待外部系统团队,测试可能等待环境和样例数据,部署还可能等待客户变更窗口。即使实际工作量不大,只要关键依赖迟迟未解除,整个交付链条就会被拉长。
我会区分“工作时间”和“等待时间”。工作时间用人日、人时或相对估算表达;等待时间则记录依赖对象、计划解除日期、责任人和升级路径。把等待隐藏在任务周期里,会让团队无法判断究竟是估算失准,还是依赖管理失效。
4. 本案例采用可复算的模拟数据,而非行业基准
为了展示排期推导过程,本文使用一组情景模拟数据:一个 12 人实施团队,规划周期为两周,待评估需求 14 项,工作量初估合计 86 人日。数字用于解释计算方法,不代表某个企业的真实经营数据,也不应被当作所有团队的效率基准。
模拟团队的工作项来自需求评审清单、缺陷池、会议安排和依赖登记表。若在真实项目中复用这套方法,应以自己的任务记录、实际休假、历史返工和现场支持数据替换示例值,尤其不要直接套用本文的有效容量比例。

三、常见误区:看上去有计划,实际上不可执行
1. 把团队人数乘工作日,当成有效产能

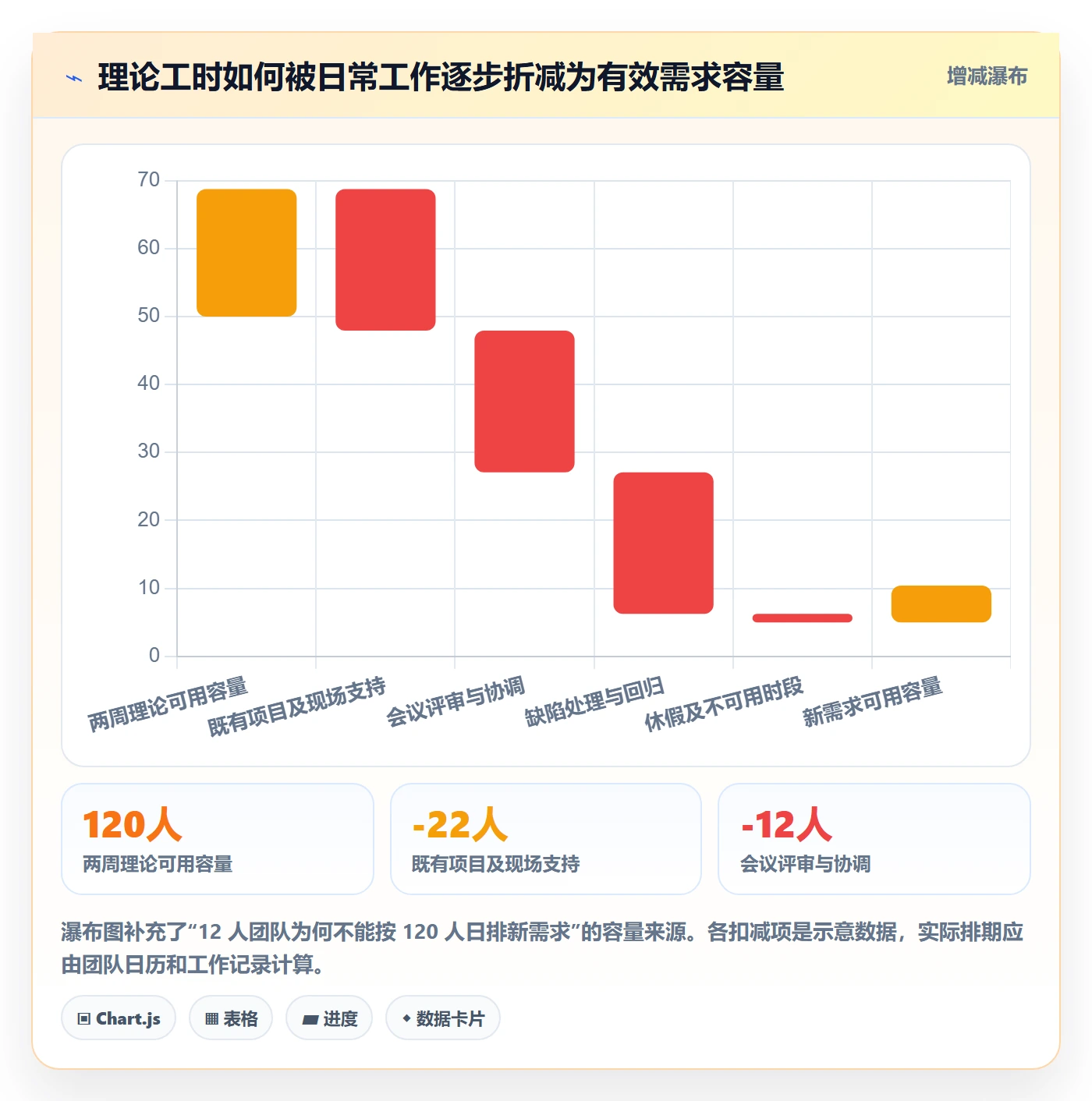

理论容量是排期的起点,不是承诺额度。团队有 12 人、周期 10 个工作日,不表示 120 人日都能用于新需求。团队需要参加例会、处理线上问题、评审方案、协助测试、支持客户和完成必要的协作工作。
如果团队长期用理论工时排满每一天,任何突发缺陷都会挤占已承诺任务,最终形成连续延期。排期模型里应当把不可用时间明确扣除,而不是默认成员可以自行挤出额外时间。
2. 用需求数量比较不同周期
“这个迭代完成 10 个需求,下个迭代完成 12 个,所以效率提高了 20%”是一个很容易误导管理层的说法。需求颗粒度可能不同,简单文案调整和复杂权限改造不能按同一单位计数。需求数量适合观察工作流,不适合单独衡量产能。
我更愿意并列观察工作量、交付周期、返工比例和计划完成率。即使这些指标也有边界,但能帮助团队识别:是需求拆分变细了,还是实际流动效率改善了。对外汇报时应明确统计口径,避免用数字制造不必要的绩效压力。
3. 用个人承诺替代团队容量评估
让每个人估计“自己这两周能做多少”,看似精细,实际可能把计划切成互不兼容的个人承诺。一个开发人员完成代码,并不意味着测试资源、架构评审和实施验收都同步可用。局部满载常常会造成整体排队。
排期应按工作流评估约束:关键技能是否稀缺,任务是否需要同一位专家评审,测试是否有足够并行能力,依赖系统是否能按时响应。团队总容量够,不等于每个岗位都够。
4. 把所有需求都排进一个周期
需求池里经常混合了必须交付项、可选优化、客户承诺、风险修复和待确认想法。若不先分类,团队容易为了“全部有安排”而让所有事项都带上日期,最后没有任何一项真正优先。
我会要求每个需求明确“不做的后果”。若没有业务影响、合规要求、客户承诺或风险降低理由,它可能不应该占据本周期容量。排期的价值不仅是安排要做的事,也包括把暂不做的事清楚地放回队列。
5. 只加缓冲,不识别缓冲对应的风险

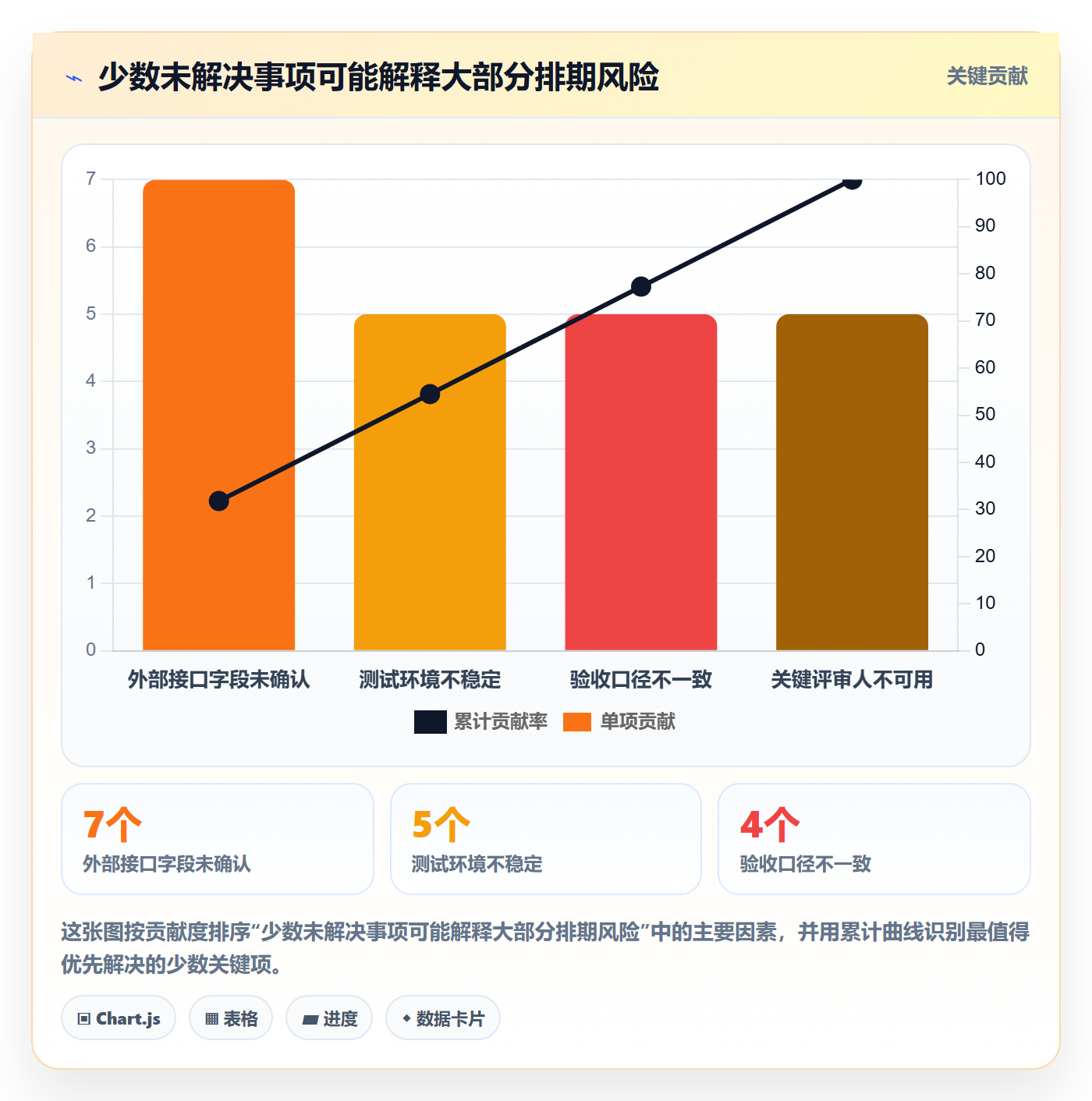

在总工作量上随手加 20% 缓冲,并不能替代风险分析。接口未冻结、验收人缺席、数据质量未知和团队成员休假,具有不同的发生概率和影响方式。统一缓冲可能掩盖了真正的关键路径,也可能让低风险任务占用过多容量。
缓冲需要说明用途:用于已知波动、未决依赖、缺陷处理,还是上线观察。每一类缓冲都应有触发条件和消耗记录。若缓冲总是被会议和临时需求消耗,问题通常不是缓冲不足,而是变更入口没有治理。

四、专业判断逻辑:把需求转成可执行的周期计划

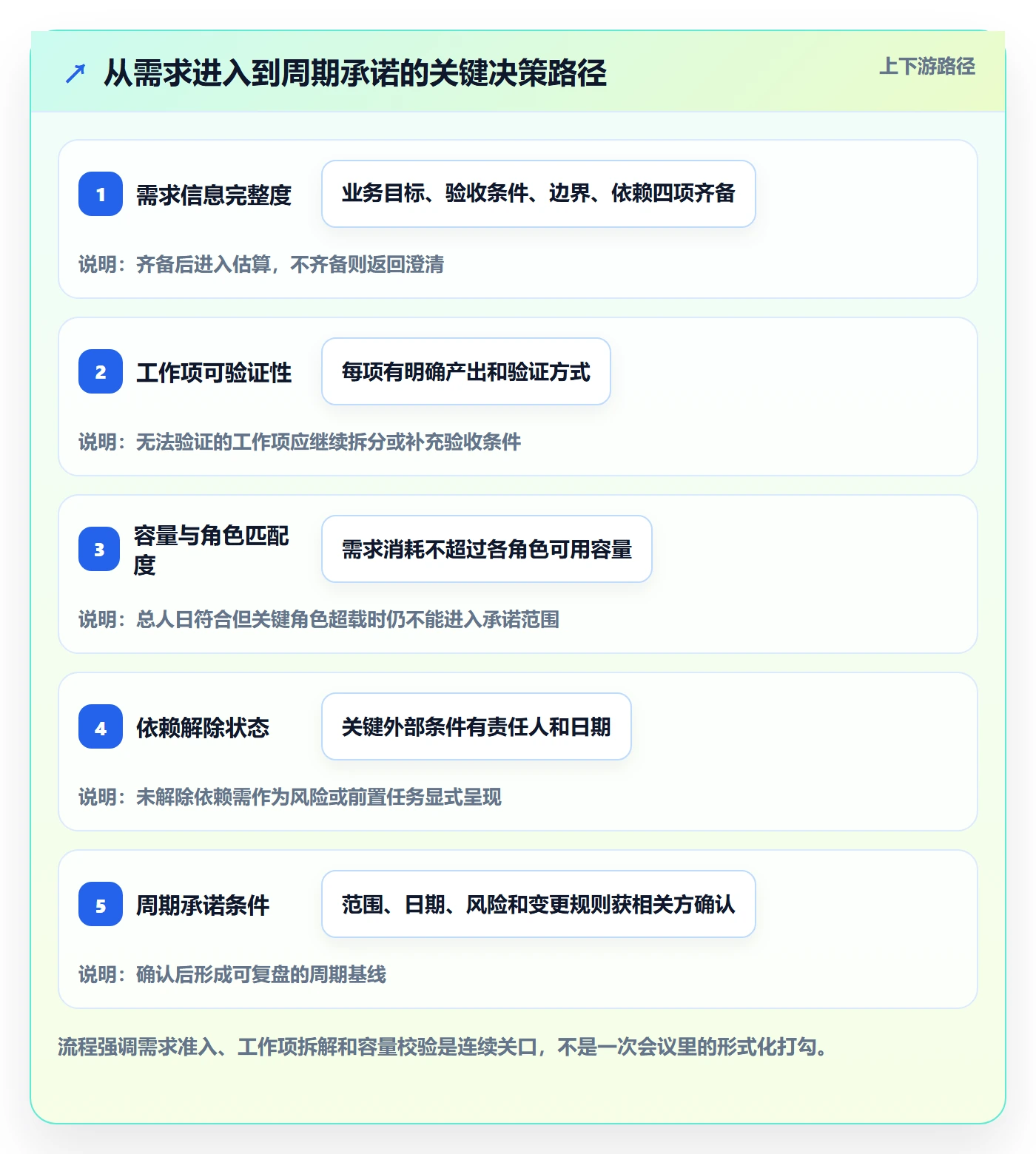

1. 第一步:先做需求准入,而不是先估工时
需求进入排期前,我会先确认它是否具备最基本的可评估信息:业务目标、受影响用户、验收条件、范围边界、依赖对象和期望窗口。缺一项并不代表需求不能讨论,但需要标记为待澄清,不能与已就绪工作项用同样的确定性排日期。
准入不是增加文书负担,而是尽早发现“估不准”的原因。比如,接口规则尚未确认时,团队可以先安排技术澄清和原型验证,而不应把完整开发任务直接写成固定工期。
2. 第二步:拆分工作项,并检查是否能独立验证
工作项拆分的目标,不是把大任务机械切成许多小任务,而是让每个部分有清晰的结果、责任人和验证方式。一个可执行项应尽量避免“完成若干开发工作”这类模糊描述,改成“新增某字段映射,并通过指定样例完成双向数据校验”。
如果一项工作需要超过一个周期才能看到任何可验证结果,我会检查它是否包含多个可独立交付的部分。拆分后要同时检查依赖:数据库变更、接口协议、权限逻辑和前端展示是否可以并行,还是必须串行完成。
3. 第三步:按角色和技能计算有效容量
团队容量不能只算总人日,还要计算关键角色的可用时间。比如,本轮总容量可能有 68 人日,但测试只有 9 人日,能做复杂接口评审的技术负责人只有 3 人日。若计划需要 14 人日测试或 5 人日评审,团队整体容量再充足也无法按原日期完成。
我通常会建立“角色容量表”,把开发、测试、实施顾问、架构评审等资源分开核算。成员同时承担多个角色时,需要避免重复计算同一段时间。容量变化后,先检查瓶颈角色和依赖链,再决定是否调整范围或日期。
4. 第四步:估算时区分工作量、周期和等待
工作量表示投入多少人时或人日,周期表示从开始到达到交付状态需要经过多久,等待时间则表示工作受外部条件限制而无法推进的时段。三者有关联,但不是同一个概念。
例如,一项接口改造可能需要 3 人日开发、2 人日测试,但由于外部团队要在第 4 天提供测试环境,端到端周期可能达到 7 个工作日。若只看 5 人日工作量,排期就会把环境等待误认为团队可以消除的空档。
5. 第五步:按优先级、依赖和风险组合,而不是单纯按分数排序
优先级评分适合帮助讨论,但不应机械决定顺序。高业务价值需求如果依赖尚未准备好,可能先安排验证工作;低工作量需求如果能解除多个后续任务的阻塞,也可能值得提前做。排期需要兼顾价值、时效、风险、依赖和团队技能。
我会把需求分成“必须进入本轮”“条件满足后进入”“候选储备”三类。第一类是本轮承诺范围;第二类有明确的准入条件;第三类只有在容量释放或优先级变化时才考虑。这样既保留调整空间,也避免候选项被误认为承诺项。
6. 第六步:建立变更规则和重排触发条件
重排不应等到周期结束才发生。团队应提前约定触发条件,例如关键依赖延期超过两个工作日、预计工作量超过剩余容量、核心验收口径发生变化,或线上高优先级事件占用关键角色。达到条件后,由指定负责人组织影响评估。
评估时要说明变化影响了哪些工作项、关键路径是否移动、是否需要移除低优先级需求、目标日期变化多少,以及由谁确认。这样做可以把“感觉要延期”变成可讨论、可追踪的管理动作。

五、数据案例:从 86 人日需求池排出 68 人日可执行计划
1. 先整理需求池,而不是按提出顺序照单全收

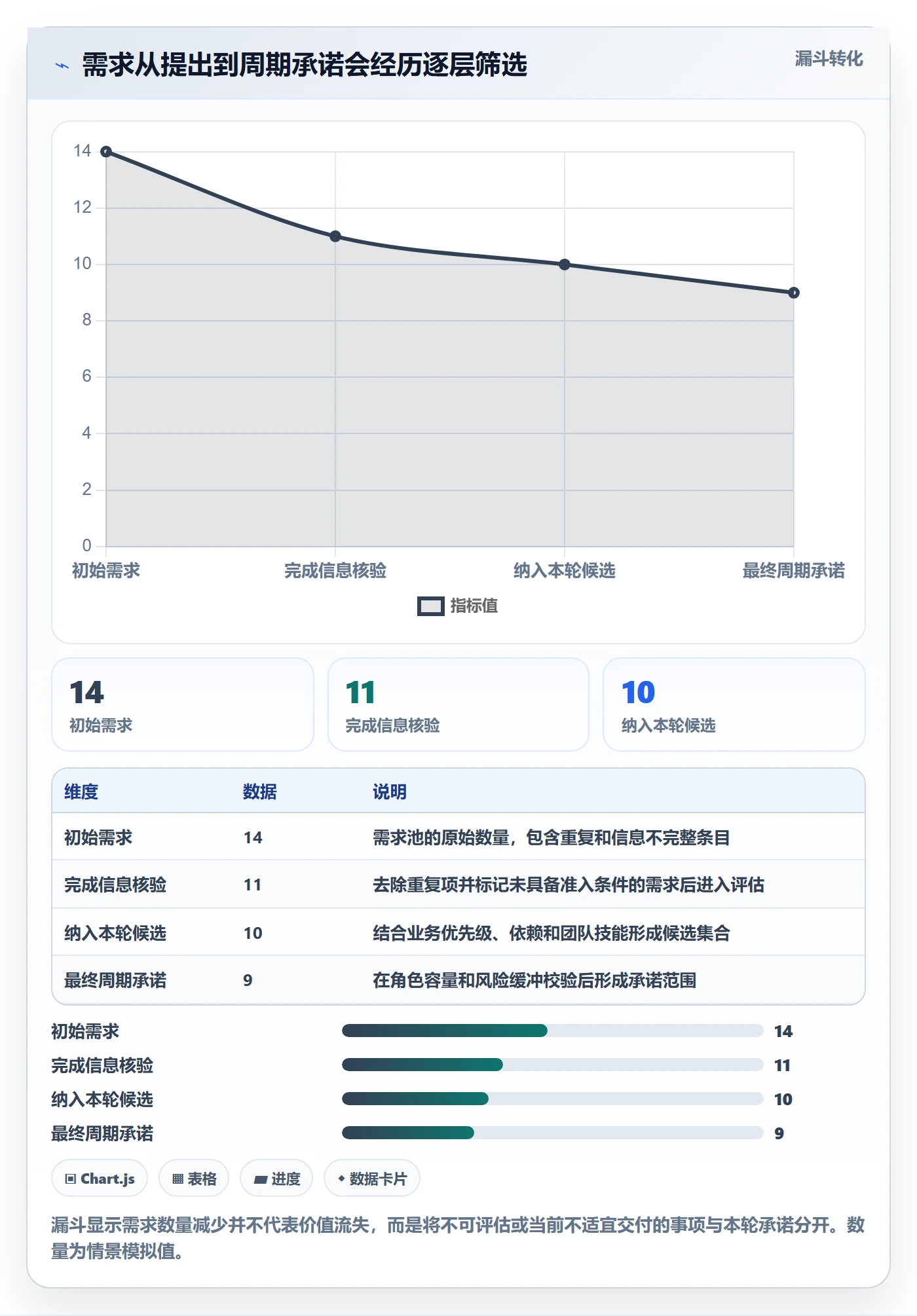

模拟团队收到 14 项需求,初估总量为 86 人日。评审后发现,其中 3 项验收标准不清,2 项依赖外部接口确认,1 项实际是另一个需求的重复描述。清理后,能进入本轮评估的工作项为 11 项,工作量合计 73 人日。
这一步没有减少真实工作,只是把虚高和不确定的工作量从“承诺范围”里分离出来。若直接把 86 人日除以 12 人,团队会误以为有足够容量;但有效新需求容量只有 68 人日,且角色容量还存在差异。
2. 用业务价值和交付风险安排候选顺序
团队把 11 项工作按业务影响、时效性、风险降低和依赖解除能力进行讨论,而不是只按估算从小到大排序。必须交付项包括客户合同明确约定的流程改造、影响上线的数据校验,以及阻塞两个后续需求的接口准备工作。
一项估算 2 人日的界面优化虽然容易完成,但业务价值较低且不影响上线,因此进入候选储备。另一项 5 人日的接口准备工作虽然看起来不如可见功能直观,却能解除多个需求的联调阻塞,团队决定优先安排。这个判断体现的是整体流动效率,而不是追求短任务数量。
3. 按角色容量校验工作量分布

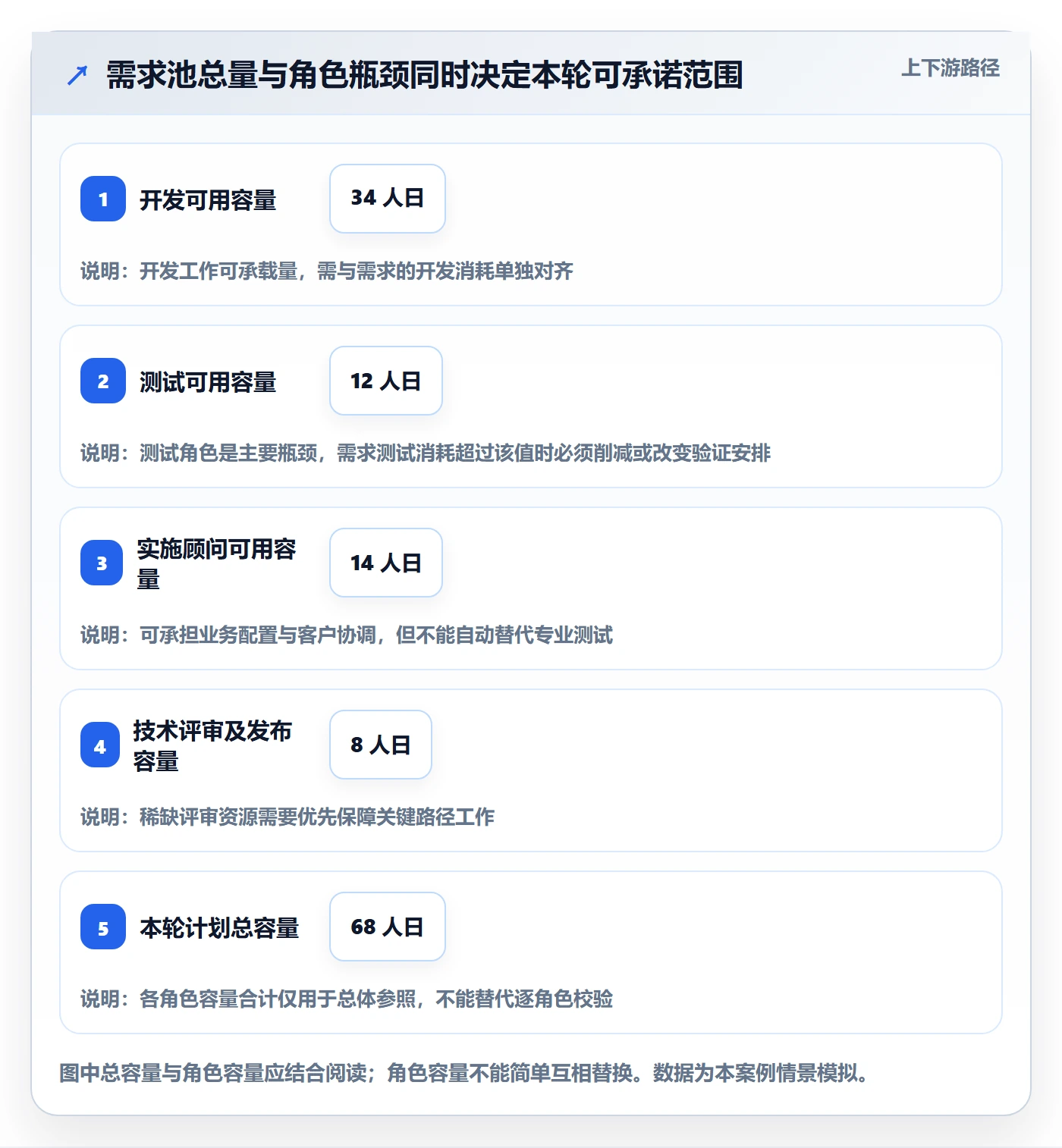

团队计算出的 68 人日可用容量,分布为开发 34 人日、测试 12 人日、实施顾问 14 人日、技术评审与发布保障 8 人日。11 项需求虽然总量为 73 人日,但其中测试工作量达到 15 人日,技术评审和发布准备需要 9 人日,分别超过对应角色容量。
如果只把总需求削减 5 人日,仍可能无法执行,因为瓶颈集中在测试和技术评审。团队因此调整了范围:将一项非必要的报表优化移出本轮,测试补充复用自动化校验,并把一项低风险配置工作安排给具备能力的实施顾问执行。每项调整都经过职责边界和质量风险确认,而不是简单把工作转嫁给空闲的人。
4. 用缓冲保护关键路径,而不是把所有人排满
最终承诺范围为 62 人日,另保留 6 人日作为本轮已识别风险缓冲。缓冲不对应一项虚构任务,而是用于环境波动、有限范围的缺陷修复和依赖延误。若缓冲未被使用,团队不自动追加新需求,而是在周期复盘时讨论如何处理。
在 62 人日中,需求交付与验证工作为 56 人日,另外 6 人日用于接口联调和上线准备。周期承诺没有排满 68 人日,是因为容量估算仍存在误差,且团队需要保留应对现场波动的空间。安全余量不是低效,而是避免所有偏差都变成加班或延期。
5. 以周内检查点识别偏差,而非只在周期末算完成率

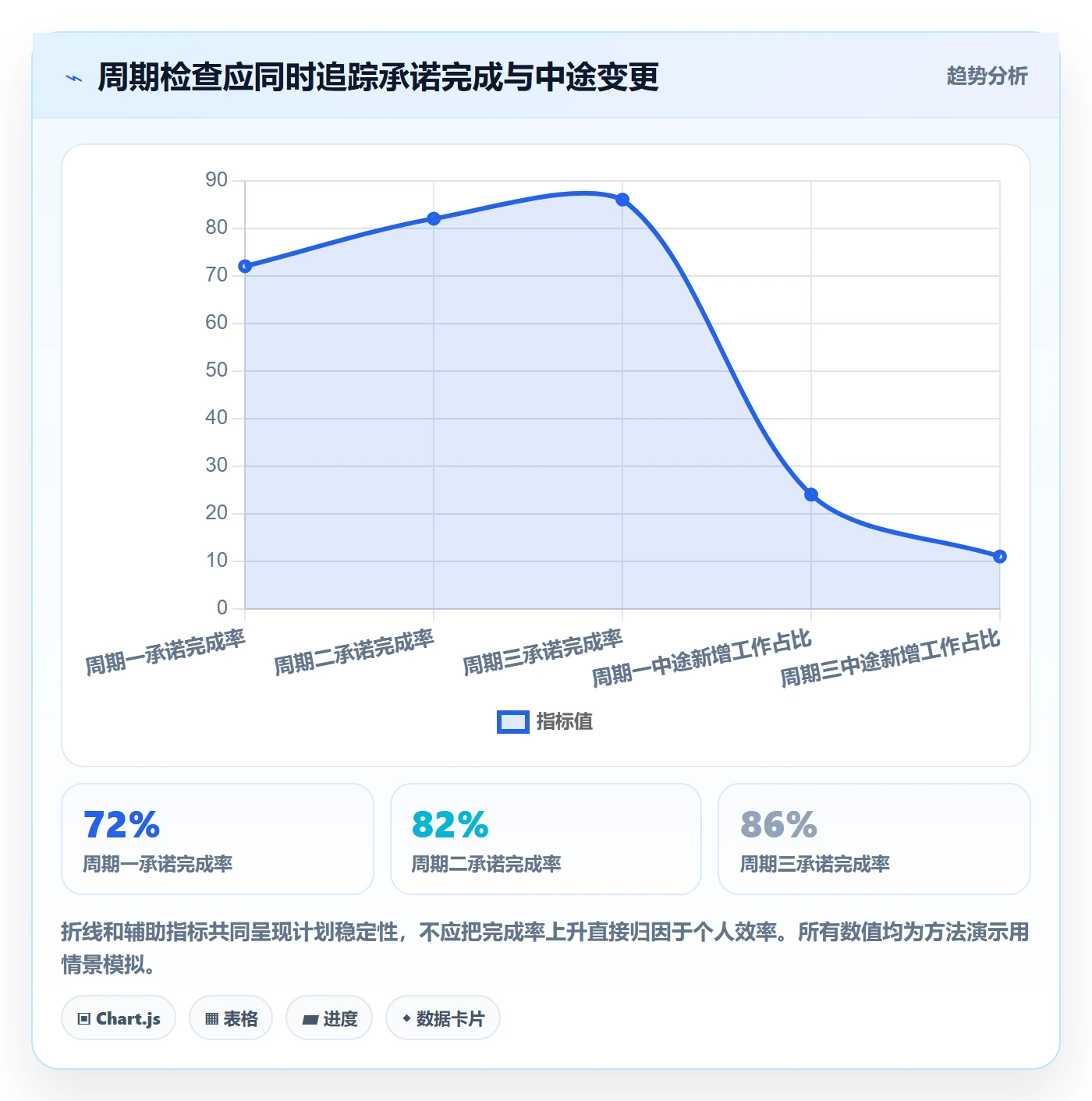

团队设置三个检查点:需求澄清完成、接口联调开始、测试通过并准备验收。每个检查点关注已完成的可验证结果、剩余工作量、阻塞时间和风险变化,不只看任务状态是否被改成“进行中”。
模拟数据显示,第一个检查点有 2 项需求因验收人未确认而暂停;团队在当天把它们转为待决策事项,同时先推进不依赖验收口径的接口准备。若继续让需求保持“开发中”,周报可能看起来仍在推进,却无法反映真正的交付风险。
6. 模拟结果应看交付稳定性,不宣称普遍效率提升
在这组情景模拟中,团队最终按期交付了 8 项承诺需求,1 项因外部环境晚开放而延后,另 1 项在验收时发现规则差异并进入下一轮。这个结果不能证明某种排期方法对所有团队都有效,但能说明提前暴露依赖、限制承诺范围,能让延期原因更具体、重排动作更及时。
对真实团队,我会至少观察三个周期再判断方法是否改善了交付:承诺完成率是否更稳定、周期中途变更是否减少、等待时间是否下降。只观察单个周期,可能受到需求复杂度、客户响应速度和突发故障的影响。
| 评估项 | 模拟初始状态 | 调整后方案 | 解释 |
|---|---|---|---|
| 需求池总工作量 | 86 人日 | 不作为承诺总量 | 包含未澄清、重复描述和外部依赖未确认项 |
| 可评估工作量 | 未区分 | 73 人日 | 清理后进入优先级和容量评估的工作量 |
| 本轮承诺工作量 | 86 人日倾向全排 | 62 人日 | 按有效容量及角色瓶颈裁剪范围 |
| 风险缓冲 | 未单独记录 | 6 人日 | 用于已识别波动,不等同于可随意新增需求 |
| 周期结束交付 | 目标未定义清楚 | 8 项按期、1 项延后、1 项进入下一轮 | 以情景模拟说明偏差可定位,不代表行业表现 |


六、落地执行:把排期变成团队每周都能使用的工作机制
1. 先建立一张统一的需求与依赖台账
团队不一定需要一开始就引入复杂系统,但必须有统一记录入口。每项工作至少包含需求目标、优先级理由、工作量区间、责任人、验收条件、依赖对象、计划窗口、风险状态和变更记录。多人分别维护不同版本的表格,迟早会出现口径冲突。
若团队人数超过 100 人、跨产品线或同时服务多个项目,单靠共享表格通常会遇到权限、关联关系、状态同步和跨项目视图等问题。此时可以评估适配中大型组织的项目管理平台,例如 PingCode,并先验证需求、研发任务、测试和交付信息是否能在团队现有流程中连续追踪。工具能帮助呈现信息,但不能代替需求准入、容量判断和变更决策。
2. 每周开展一次短周期排期检查
周检查的重点不是让所有人逐个汇报忙了什么,而是回答:哪些承诺已完成、哪些工作正在等待、哪些依赖可能影响关键日期、剩余容量如何变化。若会前数据已更新,会议可以聚焦少数需要决策的问题。
我建议把检查会限制在明确议程内,通常先看关键路径和阻塞项,再看容量变化,最后决定是否调整范围。没有需要协同解决的问题时,不必把状态同步做成冗长会议;状态可异步更新,会议留给决策和风险处理。
3. 让变更进入同一评估通道
客户新增需求、缺陷修复、监管调整和线上事故都可能改变原计划,但它们的优先级和处理时限不同。团队应设置统一入口,并为每类事项提供紧急程度、影响范围、是否必须插入当前周期等字段。
新需求进入后,先估计工作量和角色消耗,再明确它替换哪项承诺、是否使用风险缓冲、是否改变关键路径。若无法说明替换对象或容量来源,就不要把新增事项悄悄塞进现有排期。
4. 复盘偏差时追原因,不追责于“估算错误”四个字
周期结束后,延期可能来自估算偏差、需求返工、依赖等待、临时插单、角色不足或环境故障。把所有偏差归结为“估得不准”,无法指导下一轮改善。复盘时应按原因分类,并区分团队可控因素和外部约束。
如果偏差主要来自需求返工,应改善澄清和验收;如果来自等待,应提升依赖管理;如果来自关键技能瓶颈,应调整并行度或培训安排;如果来自临时插单,应治理变更入口。只按个人估算误差追责,容易让估算越来越保守,却不能提升交付可靠性。
5. 用少量指标建立可行动的反馈回路
指标不宜贪多。我通常会选择计划完成率、工作项端到端周期、阻塞等待时间、周期中新增工作占比、返工工作量占比和关键角色利用情况。每个指标都要定义计算口径、数据来源和观察周期。
例如,计划完成率可以定义为“周期开始时承诺且达到完成定义的工作项数,除以周期开始时承诺的工作项数”。中途新增项单独统计,不直接改写分母。否则团队可能通过不断调整基线,让完成率看起来始终良好。

七、不同情况下的行动建议:不要用一套排期模板处理所有团队
1. 新团队或历史数据不足时,先做短周期校准
新组建团队、刚接手业务或更换交付模式时,历史吞吐量很可能不可比。此时不建议用外部所谓行业均值替代自身数据。可以先选择范围较小、依赖相对清晰的一批需求,执行一到两个短周期,记录实际投入、等待时间、返工和计划偏差。
校准期间,计划应偏向保守,并明确哪些估算只是初步假设。等团队积累了多个周期的同类工作数据,再按工作类型和团队能力建立区间。若需求类型差异很大,不要把所有历史数据混成一个平均值。
2. 客户承诺日期固定时,优先锁范围和依赖
当上线窗口或合同节点无法移动,排期重点就不应是承诺“所有需求都做完”,而是明确最低可交付范围、验收条件和上线前置项。对固定日期项目,范围需要有优先级层次,至少区分上线必需、可延期和上线后优化。
同时要把外部依赖当作关键路径治理对象,安排责任人、最晚完成日期和升级机制。如果依赖延误已经消耗缓冲,管理层应尽早选择减范围、增加经过验证的资源或调整上线目标,不能把决定留到最后一周。
3. 需求变动频繁时,使用滚动计划而非僵硬冻结
探索型项目、政策变化快的场景或客户反馈密集的阶段,需求在周期内变化并不罕见。此时可以固定短期执行窗口,同时维护中期滚动预测:近期承诺更具体,远期只保留优先级、依赖和容量范围,不提前伪造精确日期。
滚动计划不等于随时改变当前周期。团队仍需要一个短期稳定区,保护开发和测试连续性。新需求如果必须插入,应明确被替换的事项,并记录插入原因,避免“灵活”变成无法复盘的频繁切换。
4. 技能瓶颈明显时,先拆解瓶颈而不是简单扩编
有些团队不是人少,而是只有一位成员能够完成核心评审、数据库迁移或复杂接口联调。简单增加初级人力,短期内未必提升关键路径产能,反而增加沟通和评审负担。
我会先观察瓶颈角色的工作队列、等待时间和返工来源,再考虑结对、知识沉淀、评审轮值、任务拆分或外部支持。若瓶颈是业务决策人响应慢,增加开发资源更无法解决问题。
5. 突发故障频繁时,单独管理服务容量
如果实施团队持续处理生产故障,就应把故障处理从普通需求容量里显式拆出,分析不同等级事件的发生频率和平均占用。完全不留服务容量,会让新需求计划周期性失效;预留比例也不能凭感觉永久固定,应按一段时间的记录定期校准。
当故障占用长期超过预留空间,管理者需要追查系统质量、运维机制和客户现场问题来源。把所有故障都视为“不可避免的随机事件”,会掩盖可以通过自动化、监控或产品改进减少的重复工作。
八、取舍与结论:好的排期会明确放弃什么
1. 追求高利用率,还是保留应对波动的空间
把所有成员排到接近满负荷,看上去资源利用充分,却会放大任务切换和等待。一旦出现缺陷或依赖延误,团队没有空间吸收波动。保留容量会降低短期表面利用率,但可能提升整体交付稳定性。
我不主张所有团队固定预留同一个比例。团队应根据历史插单、缺陷和环境等待的分布来决定缓冲,并定期调整。如果缓冲连续多个周期都未使用,可以重新评估;如果经常迅速耗尽,先查变更和故障来源。
2. 追求日期精确,还是表达风险区间
业务方需要日期,团队也需要可执行目标,但早期计划不应假装精确。信息不足时,区间加假设比精确日期更诚实;信息逐步明确后,再收窄窗口并形成阶段性承诺。
这不是回避责任,而是让承诺与证据匹配。凡是日期依赖外部条件,就应把条件写在计划里;凡是范围发生变化,就应重新评估日期,而不是把范围变化隐藏在团队的加班时间中。
3. 追求更多交付项,还是保护关键价值
项目最终并不按任务数量验收,而是看业务目标是否实现、风险是否降低、客户是否能使用。为了提高完成项数量而拆出大量微小任务,可能让报表更好看,却不一定让用户更早获得价值。
排期顺序应优先考虑业务结果和依赖关系。工作项拆分是为了让进度可验证,不是为了制造更高的完成数。团队复盘时应问“本轮交付解决了什么问题”,而不只问“关闭了多少条任务”。
4. 什么时候该调整范围,什么时候该调整日期
如果需求优先级存在明显差异、低优先级项可延期,而且固定日期确有业务约束,优先讨论削减范围。如果核心范围不可拆、依赖延期超出可控范围,调整日期往往比压缩测试和验收更安全。
若日期和范围都不可变,团队就要把风险提升到决策层,而不是默认通过加班填平差距。额外人力只在任务可并行、交接成本可控且不会增加关键瓶颈时才有帮助;否则,新增人员可能增加协调负担,却没有缩短关键路径。
5. 下一步从一周内能完成的动作开始
如果团队目前主要靠经验排期,不必先做复杂的管理改造。我建议下一周先选一个真实需求周期,收集需求工作量、成员日历、角色容量、未决依赖和近期插单记录,再把理论容量与有效容量并排计算一次。
随后挑出最影响计划的三类等待,分别指定责任人和解除日期;把未澄清需求与本轮承诺分开;最后设置一个周期中检查点,记录预测变化而不是事后补写原因。连续运行几个周期后,团队就能用自己的数据判断是估算、依赖、范围治理还是资源结构出了问题。
开发周期落地方案真正的价值,不在于把未来排得毫无空隙,而在于让每一项承诺都能追溯到需求证据、容量条件和风险假设。先把“能做多少”算清,再把“必须做什么”说透,最后用持续反馈调整计划,排期才会从静态表格变成可执行的交付机制。
常见问题解答(FAQ)
1. 实施团队做需求排期,到底该从项目管理平台里采集哪些数据?为什么很多团队导出的流转日志根本没法用?
我们团队其实一直在某项目管理平台里维护需求状态,从受理、评审、开发、提测到上线都有节点。但真把这些数据导出来做分析时,我发现一半以上的需求时间戳是断的,还有大量需求在开发中停了十几天。我有点怀疑:是这些数据天生就不能用来排期,还是我们从一开始采集的方式就错了?
如果要从零重建一套能支撑排期的数据口径,具体该抓哪些字段、怎么定状态?
先说结论:大多数团队的问题不在于没有数据,而在于状态节点的定义是为了“汇报好看”而不是为了“测量时间”,所以导出的日志天生不可用。
我们团队(18 人,实施顾问 9、配置开发 6、测试 3)在去年做过一次重建,抽取了近 12 个月、427 条需求记录,清洗后只剩 268 条可用,砍掉的 159 条里,大部分不是数据丢失,而是口径本身就错了。第一个坑:状态名相同,含义不同。
顾问理解的“开发中”是“我已经把需求提给开发了”,开发理解的“开发中”是“我真的开始配了”。这中间可能隔着一周。所以只靠状态流转时间戳算出来的周期,会把排队时间算成工作时间。我们的解法是给每个节点补两个必填字段:进入该状态的原因,以及当前阻塞方是谁(客户、内部评审、第三方接口、等环境)。
补上这两个字段之后我们发现,38% 的需求在“开发中”停留超过 15 天,实际并不是在开发,而是在等客户确认字段口径。这个发现比任何排期技巧都值钱。第二个坑:缺“受理时间”和“承诺时间”。
很多团队只记录“开始做”的时间,但排期的本质是承诺,你必须同时知道需求是什么时候进入队列的(受理)、什么时候对客户承诺的、什么时候真正交付的。少了受理时间,你算出来的是执行周期,不是交付周期,两者能差一倍。第三个坑:撤销和合并的需求没有标记。
一条需求做完一半被合并进另一条,如果不剔除,它会同时污染两条需求的周期。我们要求撤单必须填原因,合并必须双向关联,否则不允许关闭。具体该抓的最小字段集,我建议就七个:需求受理时间、评审通过时间、开发开始时间、提测时间、验收通过时间、上线时间、需求类型。
加上阻塞方和撤并标记这两个辅助字段,一共九个,足以支撑后面所有的周期测算和偏差复盘。字段不在多,在于每个字段都有明确的进入条件,且有人对填错负责,我们把“状态填错率”纳入了项目例会的固定议题,第一个月抽查错误率 27%,三个月后降到 6%,数据才真正能开始用。
2. 用历史数据估算需求周期,为什么不能看平均值?按需求类型拆分之后,排期的算法该怎么设计?
我们之前排期就是拿过去几个月的平均工期乘一下,结果每次都被打脸,有的需求三天就完了,有的拖了一个月还没上线,平均值看起来挺准,实际没有一次排准过。我不太理解的是,如果连平均值都不靠谱,那到底该用哪个数?还有,把需求分成配置类、接口类、报表类之后,每一类是不是单独算一个系数就行了?
具体怎么算才不至于自己骗自己?
平均值是排期里最危险的数字,因为它把长尾和短活搅在一起,看上去很稳,实际上每一次都偏。我们那 268 条有效需求算下来,平均交付周期 14.2 天,中位数只有 9.5 天,P80 是 21 天。
三个数放在一起你就明白了:平均值被少数超长需求拉高了 50%,如果你拿 14 天去排一条典型的配置需求,你会天然多留四天,然后这四天又被新的插单吃掉,最后变成“排期永远宽松、交付永远延期”的怪圈。正确的做法是分位数,而且要分用途。
对内做资源排期,用 P50(中位数),因为它代表“一半的需求能在这个时间内完成”,用来估算产能最贴近实际;对外给客户承诺,用 P80,因为它意味着 80% 的需求能在这个时间内交付,是用来兜住风险的。
同一个需求,对内排 9.5 天、对外承诺 21 天,这不是自相矛盾,这是两种不同的风险偏好,很多团队把这两个数混成一个“计划工期”,才导致对内对外都失信。第二个必要动作是按类型拆。我们拆完的结果差异极大:配置类(表单、流程、权限)P50 是 3 天,样本 112 条;
接口对接类 P50 是 11 天,样本 63 条;流程改造类 P50 是 18 天;报表和数据类 P50 只有 6 天,但返工率高达 42%,注意,这一类是典型的“低估陷阱”,看着快,实际上有接近一半要返工一次,返工平均再补 4 天。
所以我给报表类设的不是 1.0 系数,而是 1.6 倍,依据就是“首次完成率”这个指标,而不是工期本身。还有一个容易被忽略的分层:同一类需求,第一次做和第二次做完全不是一回事。我们把接口对接拆成“已对接过的第三方系统”和“首次对接”,前者 P50 是 7 天,后者是 16 天,差距超过一倍。
如果排期时不区分,新人接手首次对接的需求,你按 7 天排,必然爆。至于“算一个系数就行了吗”,系数只能修正总量,修正不了偏差分布。我们的做法是双轨:用类型中位数估基数,用该类型的历史 P80 与 P50 之比作为波动倍数,再叠加当前在制需求数量做拥堵修正。
这条规则不复杂,但它是从我们自己的数据里长出来的,不是抄来的行业经验值,这一点比公式本身重要,别人家的 P50,套在你身上往往是灾难。
3. 周期都算出来了,排期还是被插单和客户临时需求冲垮,数据分析到底能解决哪一部分?
我们排期最大的痛点不是估不准,而是排了也没用。一个月里客户临时提的需求、售前答应的加急、上线前冒出来的问题修复,能占到总需求的将近三分之一,计划表每周都要重排一次。我现在很困惑:这种情况下再去做数据分析意义大吗?是不是应该先把插单管住,数据分析才有价值?如果要管,从哪里下手才不至于把客户关系搞僵?
这个问题我特别理解,因为我们曾经也一样:计划做得很漂亮,一周之后面目全非。但我后来的判断是反过来的,恰恰是插单多,才更需要数据,因为插单管理最大的障碍不是客户不接受,而是你说不清“接了这一个会挤掉哪一个”。没有数据的时候,你只能凭感觉说“最近很忙”,客户和售前都不会买账;
有了数据,你可以说“这条加急会顶掉已经承诺的 A 项目上线,因为它占的是同一批配置开发资源,A 项目会推迟 4 天”,这句话的说服力和“我们很忙”完全是两个量级。先量化,再治理。
我们统计了连续三个月的数据:月均插单 7.2 个,占总需求量的 31%,其中真正需要 48 小时内响应的紧急缺陷只占插单量的 22%,剩下 78% 是“客户觉得急”和“售前答应的”。这个 22% 是治理的起点,它意味着插单里有一大半是可以协商排期的,不是不能碰的红线。第二步是区分两条排期线。
一条是承诺线,对客户,只放已确认范围和 P80 工期;另一条是资源线,对内,按 P50 排到人,并且给每个人设 WIP 上限,我们的上限是同时在制需求不超过 2 个。
这条规则看起来和插单无关,其实直接相关:WIP 一旦超过 2,切换成本会吃掉大量有效工时,我们对比过,WIP 为 3 的顾问平均单需求周期比 WIP 为 2 的长 40% 左右。也就是说,插单带来的一半损失不是“多了活”,而是“频繁切换”。第三步是留缓冲,但缓冲要留得有名有姓。
我们不再用“预留 20% 时间”这种模糊说法,而是把每个迭代的 15% 到 20% 产能显式标注为“插单池”,并且规定只有紧急缺陷和合同内变更可以动用,动用需记录来源。缓冲一旦被命名,它就不再是隐形加班,而是可被管理、可被审计的资源。最后一点经验:插单治理不要从拒绝开始,从透明开始。
我们把月度插单量、插单来源、被挤掉的需求清单放到项目例会上,连续两个月之后,售前那边的“口头加急”自己就少了三分之一,因为他们第一次看到加急是有价格的。数据在这里的作用不是算出答案,而是把隐形成本显性化,让协商有共同的参照物。
4. 排期做完就结束了吗?上线之后该用哪些指标复盘,才能让下一次排期真的变准?
我们每次项目结束也会开复盘会,但基本就是聊聊哪里不顺,下次该注意什么,说完就散了。我总觉得复盘应该更硬一点,能算出“这次排期偏了多少、偏在哪一环、下次系数该怎么调”。但我不太确定该盯哪几个指标,盯多了变成负担,盯少了又看不出问题。有没有一套能真正跑起来的、轻量的排期校准机制?
复盘如果不产生数字,就不会产生改变。我们现在的做法是把排期准确率做成一个可观测的指标,目标值和责任人都是明确的,不靠感觉判断“这次排得怎么样”。核心指标只有一个:计划偏差率,算法是实际交付时间减计划时间取绝对值,再除以计划时间。按需求逐条算,再取中位数,避免个别超长需求把整体拉花。
我们刚开始测的时候,中位偏差率是 58%,说实话比大家自我感觉的差得多,团队普遍以为自己是“偶尔延期”,数据说明是“系统性偏离”。三个月后降到 23%,靠的不是加班,而是三件事:口径统一、分类系数校准、插单池显性化。第二个指标是阶段占比,它决定了你的优化杠杆在哪里。
我们把周期切成四段:受理到评审 12%,开发 34%,提测到验收 46%,上线发布 8%。很多人第一反应是去压开发,但数据显示接近一半的时间在提测到验收之间,而我们的测试只有 3 人,对上 6 个配置开发,瓶颈根本不在一线写配置的人身上。
所以真正有效的动作是把测试左移:需求评审时同步出验收要点,配置类需求建立免测清单(只测差异项),把验收环节的等待时间从平均 4.6 天压到 2.1 天。同样的人力,周期直接少了十分之一,这类判断只能来自分段数据,靠开会讨论是讨论不出来的。第三个指标是返工率,按需求类型分开看。
我们发现报表类的返工率 42%,而返工原因里超过六成是“口径没对齐”,不是技术问题。于是把报表类需求的前置动作改成必须先给一份样例数据确认口径,才允许进入开发。这条规则生效后,报表类 P80 从 15 天降到 11 天。
返工率这个指标的价值在于,它衡量的是“有没有做对”,而周期只衡量“有没有做完”,只看周期的团队会不断用返工来换取表面的快。机制上,我们做得很轻:每月一次 40 分钟的校准会,只看三张表,偏差率分布、各阶段占比、按类型的返工率,会上只允许做两类决定:调整某一类需求的估算系数,或者改一条流程规则。
不允许出现“下次注意”这种结论。系数每次只调 10% 到 15%,调完观察一个月再动,避免为了追指标把系数调到失真。最后说个反直觉的体会:排期准确率不需要做到很高。我们停在 23% 左右就不再强推了,因为继续压缩偏差的代价是把缓冲全部去掉,一旦来一个紧急需求就全线崩塌。
排期不是要做到预估精确到天,而是要做到偏差可解释、可归因、可提前告知。当偏差率能在需求进入队列的第三天就被预测出来,并且能提前通知客户,这个团队在交付可信度上就已经赢了大半。
核心关键词
文章包含AI辅助创作:开发周期落地方案:实施团队开展需求排期的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524595
读者评论
把工作时间和等待时间分开记录很实用。我们项目里不少延期并非开发超时,而是测试环境和客户确认迟迟不到位;如果不记责任人和解除日期,复盘时很难说清问题在哪。
按角色核算容量比只看总人日更贴近实际,尤其测试和评审经常是瓶颈。不过需求估算也会随拆分口径变化,团队最好固定估算规则,否则不同周期的数据不太适合直接比较。
用计划窗口表达早期不确定性我认同,但客户有时仍需要一个明确日期做内部安排。实际操作中可以同时给目标日期和成立条件,并约定依赖变化后何时重评,避免区间变成没有约束力的说法。
