去年十一月,我旁听了一家做政企数字化交付公司的季度复盘。他们的实施团队 120 多人,同时在线 40 多个项目,业务本身没出大问题,但 CTO 给我看了两个并排放着的数字:过去三个季度,承诺给客户的里程碑按期交付率是 61%;而团队自评的“忙碌度”是 95% 以上。人不闲,事没成,这两个数字放在一起,指向的结论只有一个,问题不在努力程度,而在“排期”这件事从来没有被当成一个工程问题来处理。
迭代规划在实施型团队里之所以格外难,是因为它同时要满足三拨人的时间观:客户按合同日期算,产品按版本节奏算,顾问按自己手上的碎片时间算。三套时间轴不对齐,任何一次插单、任何一次需求澄清延迟,都会沿着链条放大成一次违约。这篇文章不讲概念,只讲我从 0 到 1 把它跑通的过程:核心结论是什么、真实场景长什么样、哪些做法看着对其实是坑、判断逻辑怎么搭、一个 120 人组织六个月里数据怎么变、不同规模该做到哪一步、以及在哪些地方必须主动做取舍。
一、核心结论:迭代规划做不好,多数不是工具问题,是承诺链条断了
我见过太多团队把迭代规划的失败归结为“工具不好用”或者“需求太乱”。这两条都不成立。真正的问题是:从客户的一句话,到顾问手上的一张任务卡,中间缺了三段可被校验的记录。链条一断,排期就从“承诺”退化成“猜测”。
1. 排期的基本单位不是“天”,是“承诺”
“天”是一种可消耗的资源,“承诺”是一种可兑现的义务。团队排的是天,客户记的是日期。当两者之间没有明确的换算规则时,任何一次插入需求,都不再是“调整计划”,而是直接变成对某个具体客户的违约。
这就是为什么很多团队排期会开完,所有人都点头,第二周就崩。因为会上确认的是“这段时间大概做这些事”,而不是“谁,在什么前置条件下,于哪一天交付哪一个可验收的结果”。前者是一份意愿,后者才是一份承诺。
我判断一张排期表是否合格,只看一个标准:把它交给客户,客户能不能拿着它去安排自己的人员和验收窗口。做不到,它就是一张内部装饰图。
2. 实施团队的真实产能通常只有名义产能的 55%-70%
这是我做时间去向抽样后最反直觉的一个结论。一个中级实施顾问,一周名义 40 小时,真正用于“按计划推进的交付工作”的时间,通常在 22 到 28 小时之间。剩下的时间不是浪费,是被结构性占用:客户答疑、线上支持、内部同步会、售前方案配合、返工与缺陷处理。
按 40 小时排期,等于从第一周起就给自己叠加了 30% 以上的超载。而超载的表现不是“做得慢”,是“所有任务同时往后挤,且没有人愿意第一个说做不完”。这个沉默会一直持续到交付前一周,然后集中爆发。
3. 从 0 到 1 只需要四件事,多了就是过度设计
我在多个团队验证过,把下面四件事做扎实,排期质量能跨一个台阶;这四件没做完就先去搞度量看板、搞敏捷仪式、搞燃尽图美化,收益基本为零甚至为负:
- 唯一需求入口:所有需求只有一个登记处,不进这个口的需求不排期;
- 可用产能模型:把名义工时折算成真实可用人天,并让团队认可这个折算系数;
- 依赖拓扑:把“谁等谁”写进系统,而不是记在某个 PM 的脑子里;
- 分层缓冲:把不确定性拆成项目缓冲、迭代缓冲、个人缓冲三层,分开管。
4. 一句话版本
如果只能记住一句话:把“谁在什么条件下、什么时候交付什么”写成系统里可校验的记录,然后每周校准一次系数。前半句解决承诺问题,后半句解决失真问题。迭代规划的本质不是预测未来,而是让预测的偏差以可承受的节奏暴露出来。

二、真实场景:一个 120 人实施组织的排期崩盘现场
先说清楚场景,否则后面的判断都是空中楼阁。这家公司做的是中大型政企客户的系统实施,典型项目周期 3 到 9 个月,一个项目配 2 到 5 名顾问,客户方有专职项目经理,且经常在迭代中期提出“这个能不能先上”。这个场景几乎集齐了所有不利于排期的因素。
1. 崩盘不是发生在交付当天,而是第二周
我跟着他们看了两个完整迭代。规律非常一致:第一周进展良好,第二周开始出现“还差一点”,第三周集中加班,第四周延期 2 到 4 天,然后进入下一个迭代时带着上一轮的尾巴。

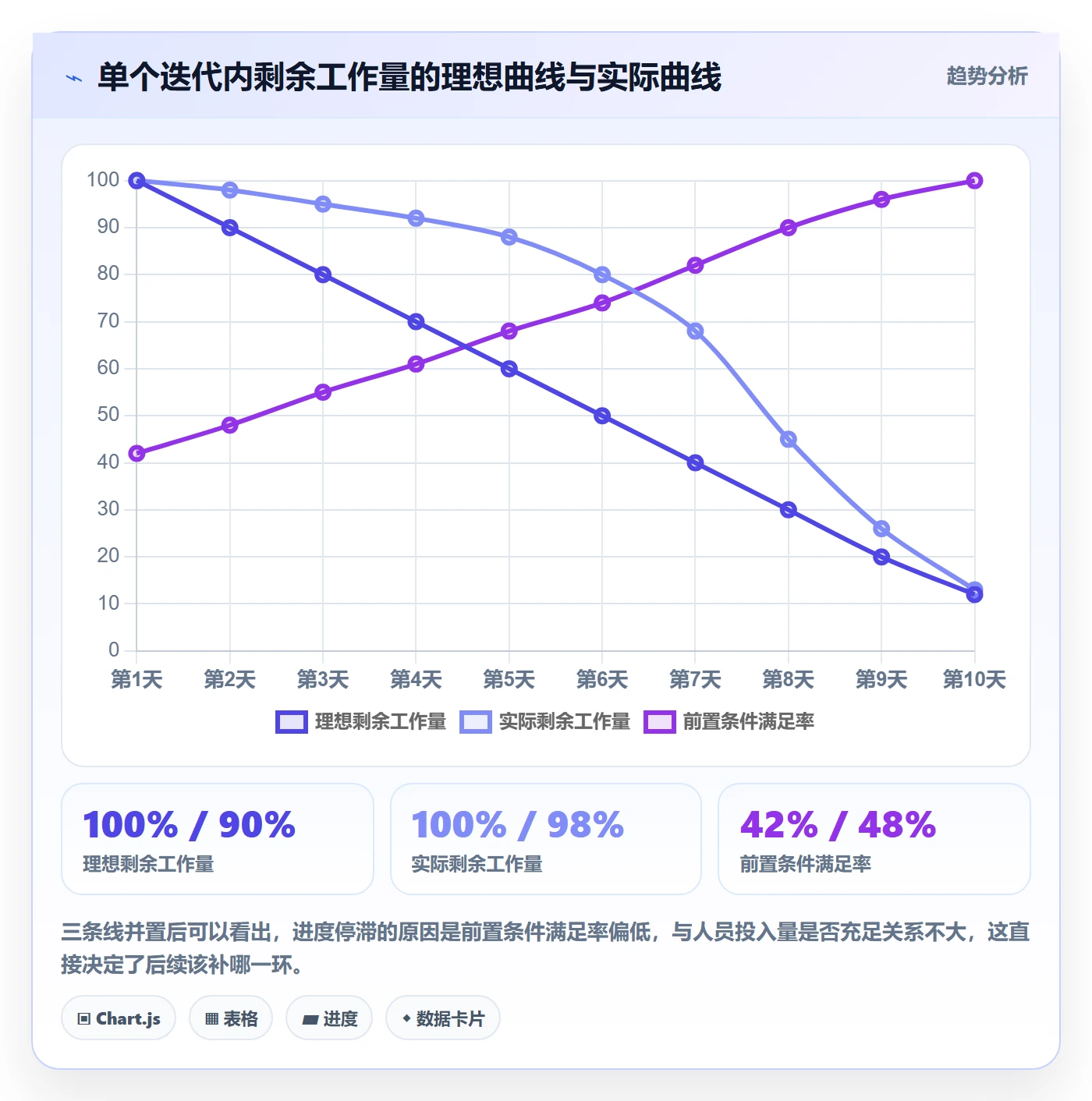

把剩余工作量按天画出来,形状像一把镰刀:前五天几乎不掉,最后三天垂直下坠。这不是团队偷懒,而是所有未被满足的前置条件都在前五天累积,直到最后几天才被迫用加班强行收敛。

2. 三重约束:客户时间窗、产品版本、人的碎片化
实施团队的排期难点,本质是三种节奏的频率不同,硬要压进同一张表。
客户时间窗由合同和客户内部审计、上线节点决定,往往按季度甚至按天卡死,几乎没有弹性。产品版本节奏按月或按双周发布,某些客户定制需求必须等版本窗口,理论上不能插队。人的碎片化则来自顾问同时在两三个项目间切换,每天被切出 3 到 5 个不连续的可用时段。
三者叠加的结果是:排期表必须同时回答“什么时候能交付”“依赖哪个版本”“谁能抽出连续时间”三个问题,而大多数团队的表只回答了第一个。
3. 我看到的四类典型信号
不需要复杂诊断,出现下面四个信号中的任意两个,基本可以判定排期机制已经失效:
- 排期会被反复重排,两周内改过三次以上,且改动没有留痕;
- 迭代结束时,有超过 20% 的任务被挪到下一轮,且挪动原因无法归类;
- 顾问被问到“你这个任务什么时候能做完”时,回答是“看情况”;
- 项目经理的时间有 40% 以上花在口头对齐上,而不是在系统里更新状态。
4. 从 0 到 1 的四个阶段划分
我把这件事拆成四个阶段,每个阶段只解决一个核心矛盾,不解决就进下一阶段,几乎必然反复:
| 阶段 | 解决的问题 | 关键动作 | 典型耗时 |
|---|---|---|---|
| 收敛 | 需求从哪来、谁说了算 | 建立唯一需求入口与准入规则 | 3-4 周 |
| 量化 | 到底有多少可用产能 | 产能系数测定、迭代容量上限 | 4-6 周 |
| 显性化 | 谁在等谁 | 依赖关系入库、关键路径识别 | 6-8 周 |
| 稳态 | 偏差如何被及时发现 | 分层缓冲、周度校准、复盘沉淀 | 8-12 周 |

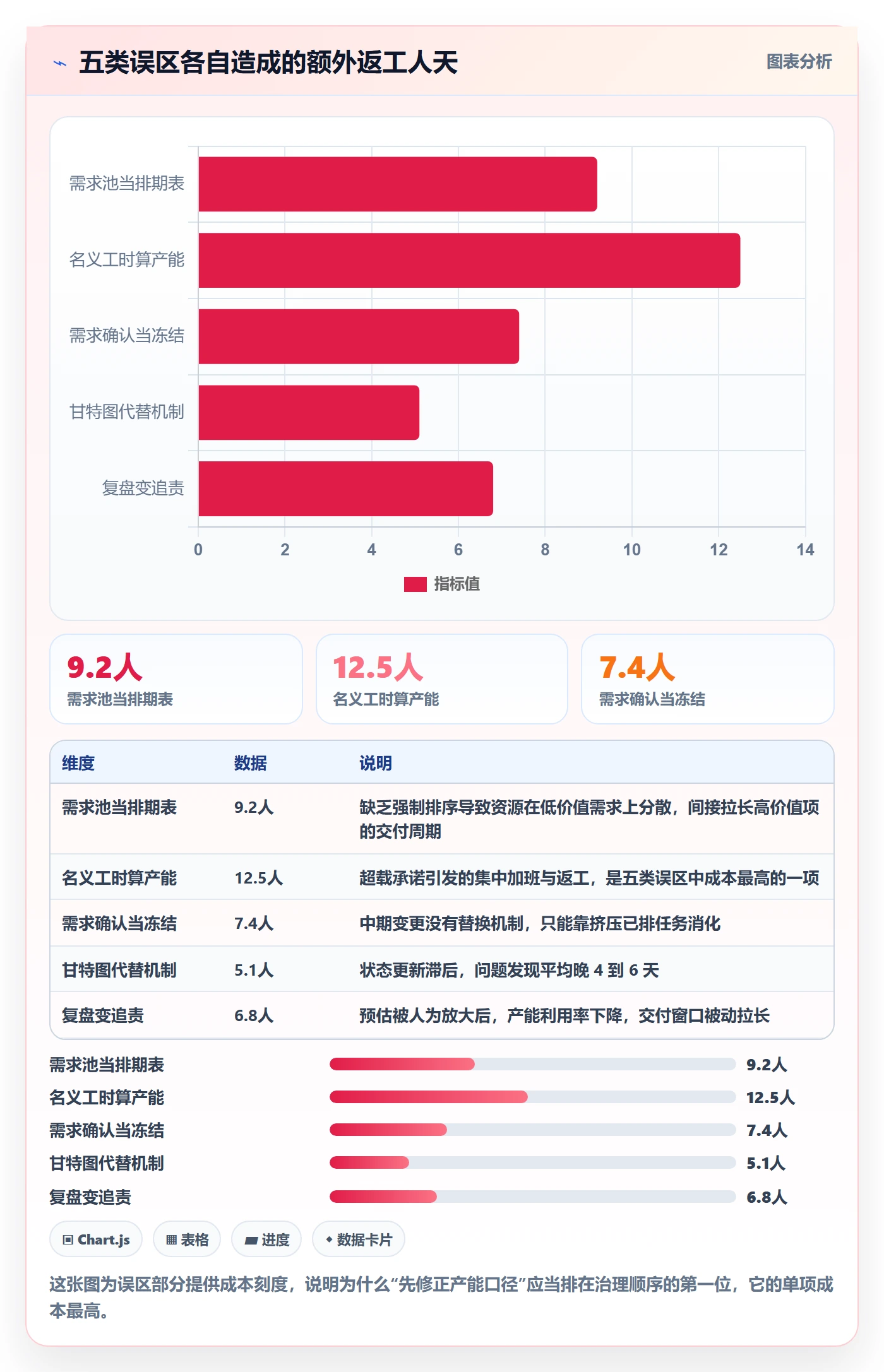

三、五个误区:看着对、其实在制造下一次延期
下面五个误区,我在不同团队里至少各见过三次。它们的共同特征是:短期看起来提升了效率或响应速度,长期都在给下一次延期攒利息。
1. 误区一:把需求池当排期表
需求池回答的是“有哪些事要做”,排期表回答的是“这轮做哪些、什么时候交、谁负责”。把两者混在一个列表里,最直接的后果是所有人都以为自己看到的是承诺,实际上看到的是一份愿望清单。
更隐蔽的伤害在优先级上。需求池里的“高优先级”往往有十几个,因为每个人都在自己的条目上标了高。真正的排期必须强制排序:如果两个需求都是最高优先级,那说明还没有做优先级。我通常要求团队把当轮需求压到“非做不可”的 60% 以内,剩下的 40% 是缓冲与吸收插单的空间。
2. 误区二:用名义工时算产能
这是最普遍、也最昂贵的一个错误。把 8 小时当成一天,把 5 天当成一周,看上去严谨,实际上忽略了所有结构性占用。团队一旦按这个口径承诺,就等于默认自己每周要超时工作 30%,而这个默认从来不会写在任何文件里。
我坚持用两级折算,并且把公式显式写出来,让所有人看见:
可用产能(人天) = 名义工作日 × 人数 × 出勤率 × 专注率
专注率 = 1 − (会议 + 客户答疑 + 售前支持 + 返工) ÷ 名义工时
迭代容量 = 可用产能 × (1 − 缓冲比例)
第一次算出结果时,团队通常会不相信:“怎么可能只有这么点?”但把一周的时间去向记录下来,争议就消失了。数据比争论有用得多。
3. 误区三:把“客户确认”当“需求冻结”
客户在需求文档上签字,只代表他确认了这份文档描述的是他想要的,不代表他承诺不再改。这两件事之间有巨大鸿沟,而排期表恰好架在鸿沟上方。
我的做法是把变更显性化,而不是试图禁止变更。每一轮迭代设定一个“变更预算”,比如占容量的 15%,用完了就要走正式的替换流程,要加一个,必须换掉一个,并且由提需求的人自己选换掉哪个。这个规则一旦执行,插单量通常会在两个月内下降一半以上,因为大多数插单并不是真的紧急,只是提出成本太低。
4. 误区四:用甘特图代替协同机制
甘特图是很好的沟通工具,但它只是一张静态投影。很多团队把甘特图做得很漂亮,每周更新一次,然后在会上花两小时讨论“某根条为什么变红了”。这不是协同,这是验尸。
协同机制的核心是三件事:状态谁改、什么时候改、改了之后谁收到通知。这三件事没定义清楚,再精细的图都只是装饰。反过来,只要这三件事成立,用最朴素的列表也能跑起来。
5. 误区五:复盘会开成追责会
复盘会一旦变成追责会,下一轮所有人都会开始隐藏风险,而排期最需要的就是风险被尽早暴露。我见过最糟的一次,是项目经理在会上点名批评某顾问“连续两个迭代延期”,此后这个团队的所有预估都往后多报了 30%,排期表彻底失去参考价值。
有效的复盘只问三个问题:这次偏差是哪一类原因造成的、这类原因下次能不能提前识别、识别出来之后流程上改哪一步。不评价人,只改流程。

四、专业判断逻辑:需求排期的四层漏斗
讲完误区,需要给一套可操作的结构。我用的是一个四层漏斗:需求分层、产能建模、依赖拓扑、缓冲设计。四层顺序不能颠倒,因为每一层的输出是下一层的输入。
1. 第一层:需求分层,先解决“做不做”
分层不等于打优先级标签。我用的是一套强制四选一的分类,每条需求必须落进其中一档,不允许“待定”:
- 必须做:不做则合同义务无法履行,或会导致客户无法上线;
- 应该做:不做会影响客户体验与后续扩展,但可以通过替代方案过渡;
- 可以做:价值明确但时间不敏感,进入储备区;
- 本次不做:明确关闭,并写清关闭原因与重新开启条件。
关键在最后一档。绝大多数团队的问题是“没有关闭动作”,需求永远悬着,每次排期都要重新讨论一遍,消耗大量管理带宽。明确关闭一条需求,等于给排期节省一次未来的会议。
2. 第二层:产能建模,先解决“做多少”
产能建模有三个必须落地的参数:出勤率、专注率、缓冲比例。前两个用来算“真实可用”,第三个用来算“敢承诺多少”。
我在实践中形成的经验区间是:出勤率按 0.92 到 0.95 取(考虑休假、培训、病假),专注率按 0.55 到 0.70 取(随团队支持强度波动),缓冲比例按 0.15 到 0.25 取。三者相乘之后,一个 10 人团队的名义产能 50 人天/周,真实可承诺产能通常只有 26 到 33 人天/周。
这个数字一定要让团队自己算一遍、自己认下来。外来的系数永远会被质疑,自己测出来的系数才会被遵守。
3. 第三层:依赖拓扑,先解决“能不能并行”
排期最容易出错的地方不是任务多,而是任务之间的等待关系没有被看见。一条实施任务链上,通常有四类依赖:客户侧资源(数据、环境、人员)、产品侧版本、内部其他人(配置、开发、测试)、外部供应商。
我的处理原则是:只有被记录下来的依赖才算依赖,口头约定的等待不计入排期。每条依赖必须有三个字段:依赖对象、需要满足的条件、承诺满足的时间。缺任何一个,这条依赖就标红,不允许进入迭代。
4. 第四层:缓冲设计,先解决“敢不敢承诺”
缓冲不是“多留几天”,而是分层的、有归属的、可被消耗和统计的容量。我一般设三层:
| 缓冲类型 | 归属 | 建议比例 | 消耗规则 |
|---|---|---|---|
| 项目缓冲 | 项目经理 | 总工期 10%-15% | 只在里程碑级别风险触发时使用 |
| 迭代缓冲 | 迭代负责人 | 迭代容量 10%-15% | 吸收插单与估算偏差,每轮清零重算 |
| 个人缓冲 | 顾问自己 | 单项任务 15%-20% | 不外借,不用于支援他人 |
三层分开的意义在于:插单只消耗迭代缓冲,不会直接吃掉项目里程碑。如果只设一个总缓冲,任何一次小扰动都会直接威胁最终交付日期。
5. 四层漏斗串起来长什么样

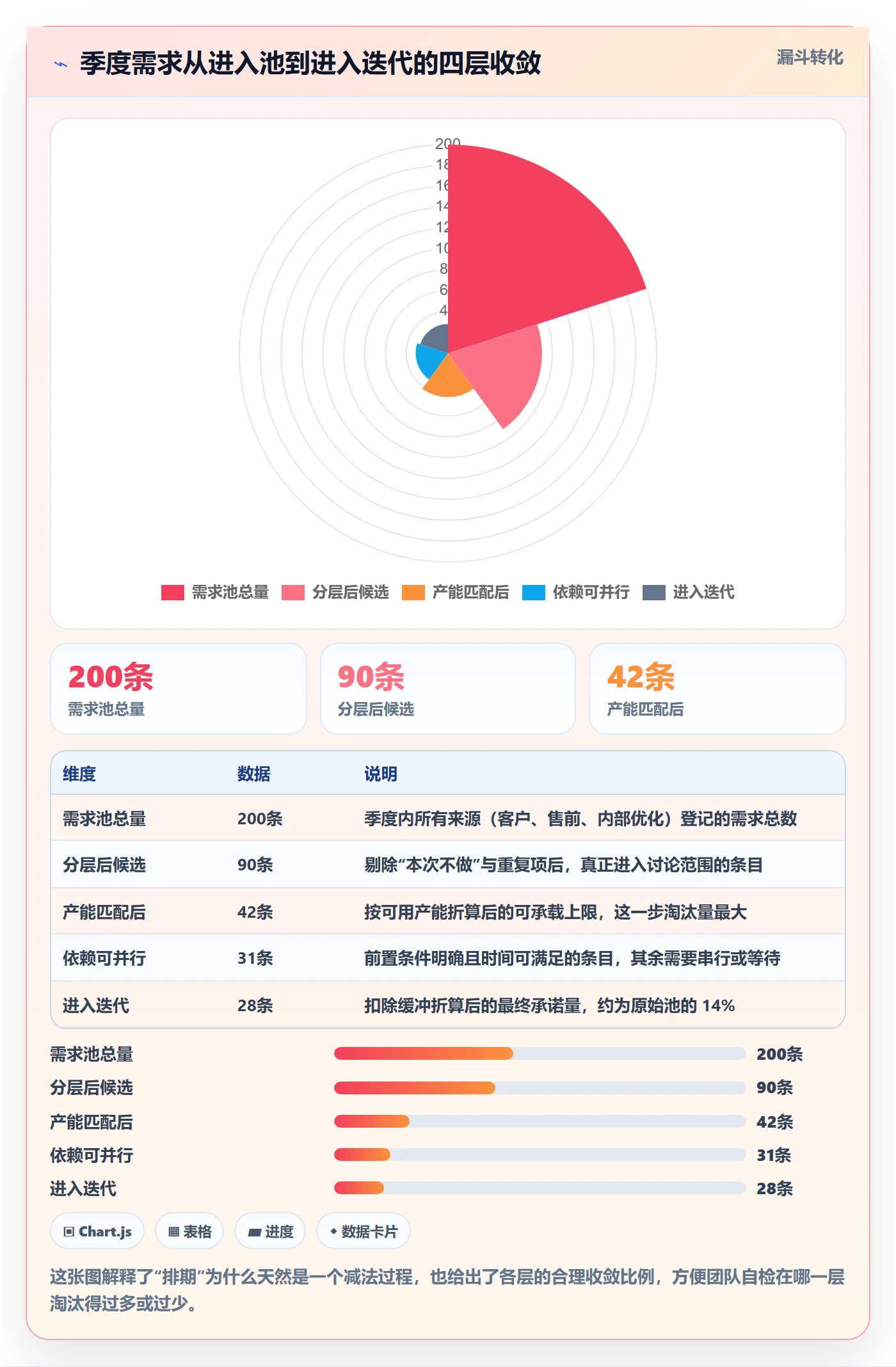

把四层连起来看,一个 200 条的季度需求池,经过分层剩 90 条进入候选,产能匹配后只能容纳 42 条,依赖梳理后确认 31 条可在本轮并行推进,加上缓冲折算,最终进入迭代的是 28 条。从 200 到 28,这个收敛过程本身就是迭代规划的核心价值:它不是把所有事排进去,而是有依据地把大部分事排出去。

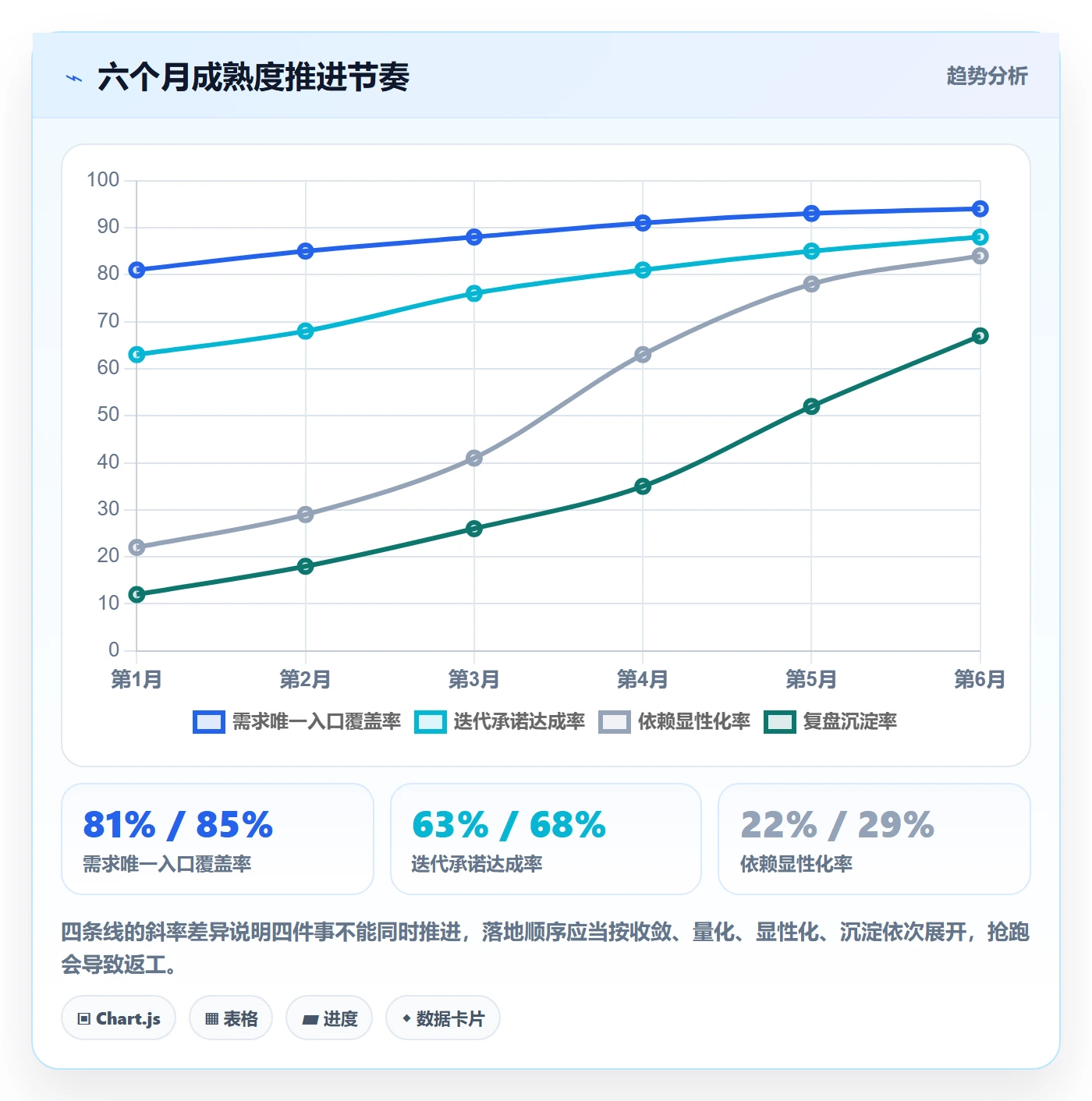

五、案例与数据:一个 120 人实施团队从 0 到 1 的六个月
下面这段是我参与的一次完整陪跑,客户是一家做中大型企业系统实施的团队,120 人规模,40 多个在行项目。所有数据做了脱敏与合并处理,比例与量级保留真实。他们用的工具是一个面向中大型组织的项目管理平台,这里以 PingCode 为例说明配置方式,替换成其他同类平台逻辑是一样的。
1. 起点:三张互不相认的表格
入场时我看到的第一个画面是:售前有一张需求跟进表,实施有一张排期表,研发有一张版本计划表。三张表之间没有关联字段,靠人脑记忆对齐。项目经理每周花两天做“对齐”,实际产出是一份 PPT。
这一点很关键。排期混乱的表面原因是需求多,深层原因是数据没有唯一出处。在三张表并存的情况下,任何排期机制都会被三套口径撕裂,所以第一步必须是收敛入口,而不是优化排期算法。
2. 第 1 个月:把需求入口收成一个
我们在 PingCode 的需求模块里建了一个统一需求池,所有来源的需求都进这里,并强制填写五个字段:来源客户、业务价值、期望交付窗口、前置依赖、验收标准。五个字段缺任何一个,需求状态就停在“待补充”,不进入排期会议。
这条规则的阻力主要来自售前,因为多了填写成本。我们的做法是给售前开放一个简化入口,只填三个必填项,剩下两项由实施顾问在需求澄清时补齐。入口可以分角色,出口必须唯一,这是让规则能落地的关键妥协。
第一个月结束时,需求唯一入口覆盖率从 38% 提升到 81%。这个指标我通常定义为:当期进入迭代的需求中,来自统一入口的比例。
3. 第 2-3 个月:把产能模型跑起来
第二个月做的是最不受欢迎的事:让每个顾问连续两周记录时间去向,精确到半天。一开始大家都觉得这是监控,抵触明显。我们改了话术,不记具体在做什么,只记五类占用:计划内交付、客户答疑、内部会议、售前支持、返工。
两周数据出来后,平均专注率是 0.61,比管理层预估的 0.85 低了 24 个百分点。这个差距本身就是最有说服力的材料。基于此,我们把迭代容量上限设为名义产能的 62%,并在 PingCode 的迭代视图里设了容量上限提醒,超过就报警。
第三个月,迭代承诺达成率从 61% 升到 76%。这里有个容易忽略的细节:达成率上升,一部分原因不是做得更多,而是承诺得更少。当期交付的需求条数确实下降了约 9%,但客户侧的验收通过率反而上升了。
4. 第 4-5 个月:把依赖关系搬到台面上
这一阶段最难,因为它要动到跨部门。实施团队的很多任务在等产品版本、等客户数据、等第三方接口,这些等待过去都记在项目经理的脑子里,没有进入系统。
我们在 PingCode 里用任务关联和依赖字段把四类依赖登记入库,并每周做一次“阻塞清单”评审:所有被标记为阻塞的任务,必须在会上给出解除时间,否则从本轮迭代移出。
这条规则执行两个月后,迭代内因依赖未满足导致的返工从每人每月 4.6 人天降到 1.9 人天。更重要的变化是,项目经理的时间结构变了:口头对齐从占 42% 降到 19%,省下来的时间用于前置风险排查。
5. 第 6 个月:把复盘变成可复用资产
最后一个月做的是沉淀。每轮迭代结束,我们只记录三类信息:偏差类型(估算偏差、依赖未满足、需求变更、资源冲突)、偏差量、下次的预防动作。这些记录挂在项目集的度量视图里,形成趋势线。
六个月后回看,最有价值的不是那些好看的曲线,而是一份“偏差类型分布表”。它告诉管理层:这个组织的延期 47% 来自依赖未满足,21% 来自需求变更,只有 18% 来自估算偏差。这意味着继续抓估算精度是低效的,真正该投入的是前置条件管理。这就是数据能带来的决策价值,不是汇报价值。

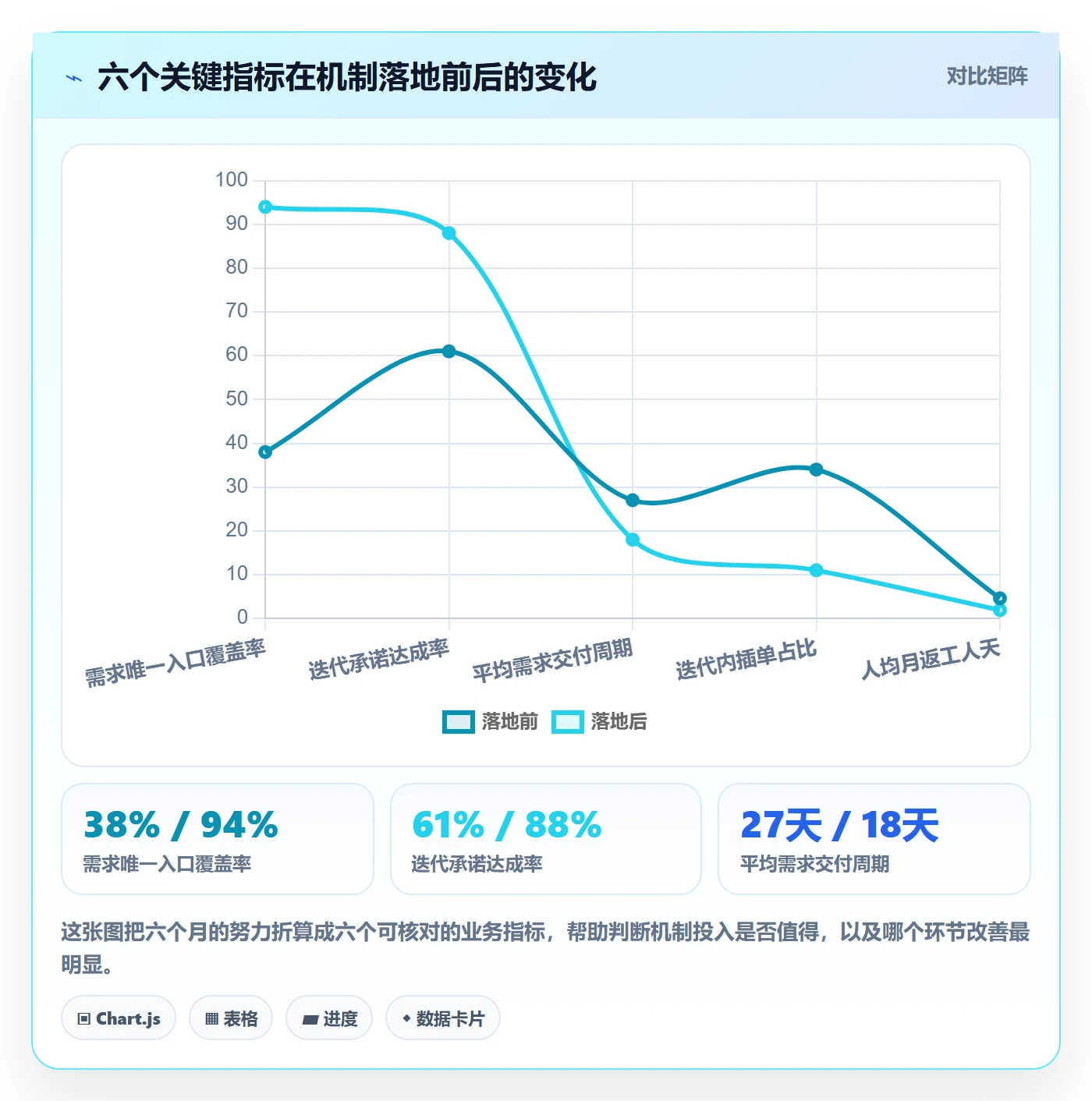

6. 六个月的数据变化
下面这组对比是整个陪跑过程的核心结果。需要说明的是,这是单一组织样本,不能直接外推为行业基准,但方向和量级在我参与过的其他团队里基本一致。


六、不同情况下的行动建议

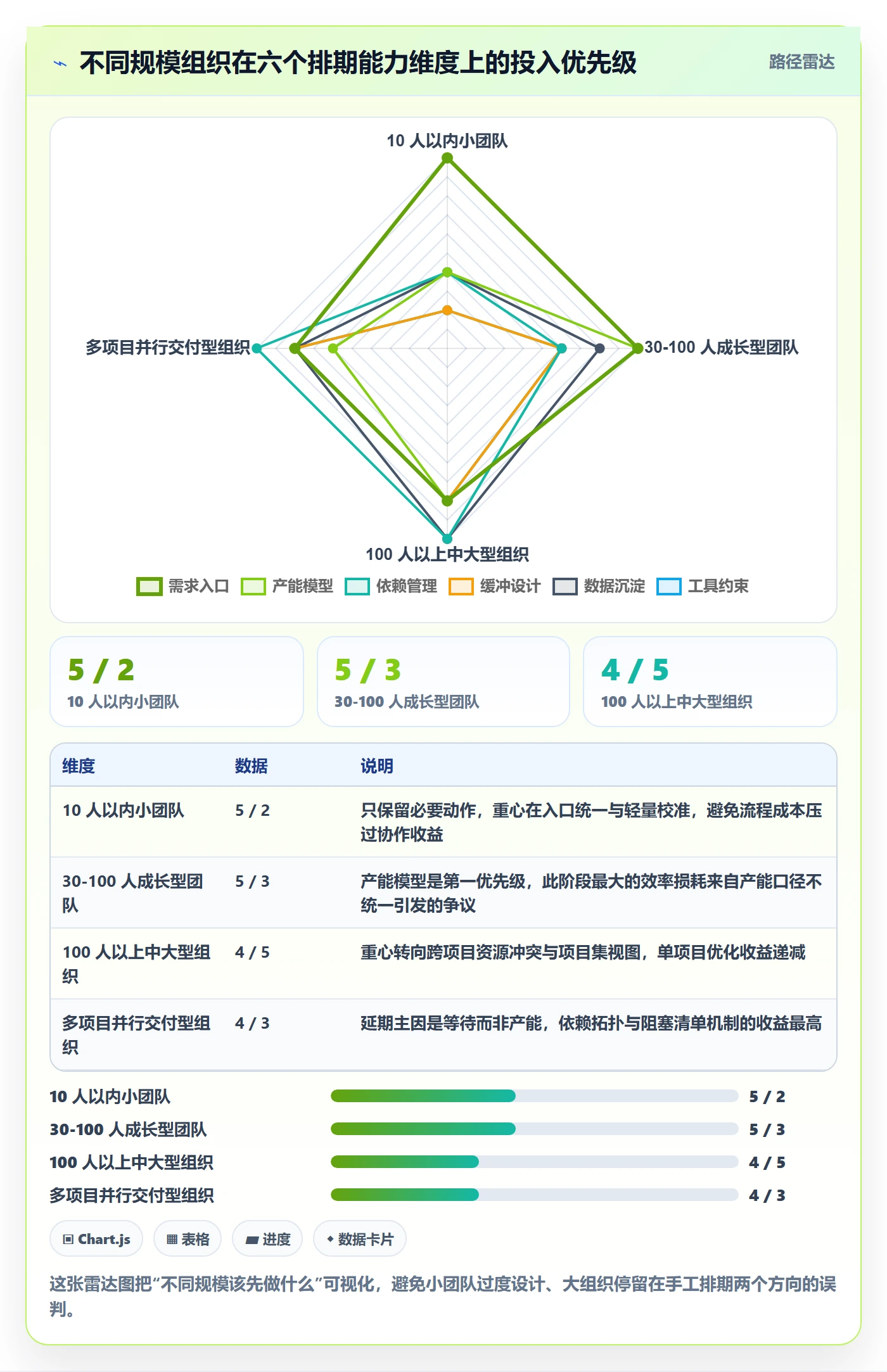

同一套方法,在不同规模的组织里做法差别很大。我见过 20 人团队照搬 200 人团队的流程,最后被文档压死;也见过 300 人组织只用一张共享表格,靠三个项目经理的超强个人能力勉强撑着。下面按规模分档给建议。
1. 10 人以内的小团队:只做两件事
这个规模不需要产能模型,也不需要缓冲分层,因为所有人对彼此的工作状态都有直接感知。只需要做两件事:需求有唯一列表,每周固定一次 30 分钟的排期校准。
列表用最简单的看板即可,关键在字段:谁提的、什么时候要、依赖什么。校准会只回答一个问题:这周有没有人的任务被卡住了。不要引入工时记录,10 人团队的记录成本会超过收益。
2. 30-100 人的成长型团队:必须补上产能模型
这个阶段的典型断层是:管理者已经无法靠感知判断谁忙谁闲,但还没有建立起数据习惯。我的建议是先做产能模型,其他都可以缓。因为产能口径统一之后,排期争议会减少一大半,而争议正是这个阶段最大的效率损耗。
具体动作:连续两周记录时间去向、算出专注率、设定迭代容量上限、把上限写进工具里。这四步做完,通常能在两个月内把承诺达成率提升 10 到 15 个百分点。
3. 100 人以上的中大型组织:先解决跨项目资源冲突
到了这个规模,单个项目的排期往往不是最难的,最难的是同一个人被三个项目同时需要。这时候要靠项目集视角来看整体资源占用,而不是逐个项目优化。
以 PingCode 这类面向中大型组织的平台为例,通常会提供项目集与资源视图,能把多个项目的任务负荷叠加到同一个人身上,从而看出哪一周出现资源尖峰。这个视图的价值在于:它让“人手不够”这个模糊抱怨变成“第 14 周有三个项目同时需要同一个人”这个具体问题。
这个规模还必须做一件事:把排期的决策权分层。项目内的排期由项目经理定,跨项目的资源调配由资源负责人定,两者不能混在同一个会上讨论,否则会永远开不完。
4. 多项目并行的交付型组织:依赖拓扑优先
如果业务形态是同时交付多个客户项目,那么依赖管理的重要性高于产能管理。因为这类组织的延期原因里,等待占比通常最高,等客户环境、等产品版本、等第三方接口。
建议动作:建立阻塞清单机制,每周评审一次;所有阻塞项必须有解除时间和责任人;连续两周未解除的,从本轮承诺中移出并同步给客户。这条规则执行起来会有阻力,但它是唯一能让依赖从“隐性风险”变成“显性工作”的办法。
5. 客户强介入的实施型项目:把变更预算做成合同语言
如果客户全程深度参与、且有权随时提变更,那么内部再怎么优化排期都不够,必须把变更规则前置到商务阶段。我的做法是在项目启动会上就把“变更预算”讲清楚:本轮迭代预留多少容量用于变更,超出部分如何走替换流程,替换时由谁决定优先级。
把它写进启动会纪要,比写在合同附件里更有效。客户真正在意的不是不能改,而是改了之后要付出什么代价、代价由谁承担。规则清楚,反而更容易建立信任。

七、不同情况下的取舍:没有全都要这回事
迭代规划做到后期,会不断遇到“两边都对”的选择。这些选择没有标准答案,只有与当前阶段匹配的答案。我把最常见的四组取舍列出来,并给出我的倾向。
1. 排期精度 vs 排期速度
精度来源于信息完整度:依赖是否清楚、需求是否澄清、历史数据是否足够。速度来源于决策节奏。两者在海量需求的场景下必然冲突。
我的倾向是:需求澄清阶段追求精度,排期决策阶段追求速度。也就是说,一条需求进入排期会之前必须把该问的问清楚;一旦进入会议,就不再讨论细节,只做排序和取舍。把精度要求放在错误的环节,会让每次排期会变成澄清会,一开就是半天。
2. 需求冻结 vs 响应变化
完全冻结在实施型业务里不现实,客户不会因为你排了期就不改需求。完全开放同样不可行,团队会被插单拖垮。真正的取舍不是冻不冻,而是变更的成本由谁承担、以什么方式承担。
我采用的规则是“等价替换”:任何新增需求必须指定一个被替换掉的同等工作量需求,由提出方选择。这条规则的本质是把变更从“增加”变成“交换”,它既保留了响应能力,又维持了容量守恒。执行三个月后,插单量通常下降 50% 以上,因为大量“顺便加一个”的诉求在需要自己砍掉别的需求时会自动消失。
3. 工具强约束 vs 团队自治
强约束的好处是数据一致,坏处是团队会想办法绕过;自治的好处是接受度高,坏处是口径发散。这个取舍我通常按字段分层:关键字段强约束,工作方式完全放开。
关键字段只有五个:需求来源、承诺交付日、依赖项、验收标准、当前状态。这五个必须在系统里填,其余(任务怎么拆、每天怎么干、用不用番茄钟)一概不管。约束范围越窄,执行率越高。
4. 高利用率 vs 留缓冲

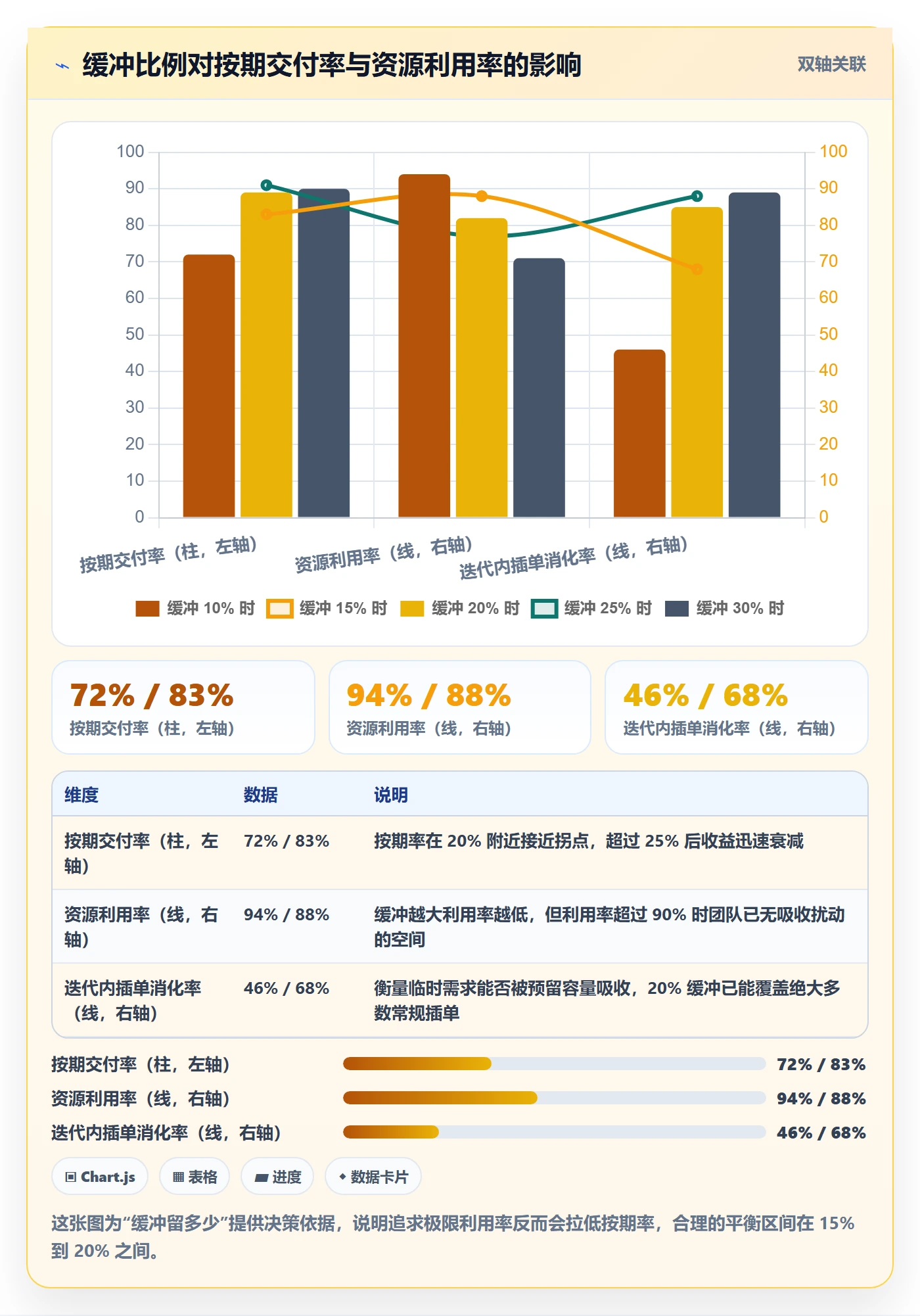

这是最容易被管理层误判的一组。利用率看上去是效率指标,实际上超过某个阈值之后,它会变成风险指标。我在多个团队观察到同一个拐点:当人均利用率超过 90% 时,任何一次突发都会直接转化为延期,因为没有余量可以吸收。
我的建议是把利用率目标定在 75% 到 85% 之间,并把剩下的部分显式命名为缓冲,而不是让它以“看起来不忙”的形式隐性存在。显性的缓冲可以被管理,隐性的余量只会被不断蚕食。
5. 一份取舍清单
把上面的内容压缩成一张表,方便直接对照使用:
| 取舍点 | 倾向选择 | 适用条件 | 代价 |
|---|---|---|---|
| 精度 vs 速度 | 澄清求精度,决策求速度 | 需求量大、澄清质量不稳 | 需要前置投入澄清人力 |
| 冻结 vs 变化 | 等价替换而非冻结 | 客户强介入的实施项目 | 需要商务层面背书规则 |
| 约束 vs 自治 | 五个关键字段强约束 | 50 人以上、多项目并行 | 短期有填写阻力 |
| 利用率 vs 缓冲 | 利用率目标 75%-85% | 存在外部突发扰动 | 短期产能数字不好看 |
需要强调的是,这些取舍会随阶段变化。同一个组织在 50 人和在 150 人时,正确答案是不一样的。我见过最典型的错误,是团队把某个阶段的最优解固化成制度,然后在规模翻倍之后被制度拖住。

八、下一步:30 天启动清单与验收标准
如果你准备动手,我建议不要一次性铺开。下面这份 30 天清单是我反复用过的版本,每周只做一件事,每件事都带可验证的产出。
- 第 1 周:盘点三个数据源。把售前表、实施表、版本计划表放在一起,找出重复登记与口径冲突的条目。产出:一份冲突清单,通常会有 15% 到 25% 的需求是重复或矛盾的。
- 第 2 周:确定唯一入口与五个必填字段。产出:一条准入规则,以及一个能自动拦下缺字段需求的状态流转设置。
- 第 3 周:测两周专注率。只记五类时间占用,不记具体内容,减少抵触。产出:一个团队认可的专注率系数。
- 第 4 周:设容量上限与变更预算。把迭代容量按系数折算后写进工具,同时公布变更替换规则。产出:下一轮迭代的容量上限数字,以及一份对外沟通用的变更说明。
四周之后,用三个指标自检是否跑通:需求唯一入口覆盖率是否超过 80%、迭代承诺达成率是否提升 8 个百分点以上、排期会耗时是否下降 30% 以上。三个都达到,再进入依赖拓扑与分层缓冲的第二阶段;有一个没达到,回到对应那一周重做,不要往下走。
最后说一个我认为最容易被忽略、但决定成败的判断:迭代规划的目标不是把计划做准,而是让不准的部分尽早暴露、并且暴露得起。任何试图通过更精细的估算来消除不确定性的努力,都会在某个体量之后失效;而通过缓冲、分层和显性依赖来吸收不确定性的机制,会随着组织变大而变得更有价值。想清楚这一点,你就不会在“要不要再细化一层任务”上纠结太久,而是把时间花在真正稀缺的东西上,前置条件的管理,和承诺的可信度。
常见问题解答(FAQ)
1. 从零开始做迭代规划,第一步应该做什么?
我们团队以前一到迭代规划会就直接分任务,结果开工后才发现需求边界不清、接口没人确认。我想知道从零搭建流程时,应该先准备哪些信息,才能避免把排期会开成临时需求讨论会?
先确定迭代目标,再整理可进入迭代的需求,不要从“把待办事项塞满”开始。每条需求至少写清用户或业务问题、验收条件、依赖关系和责任人;验收条件如果还需要在会议上临时讨论,通常应先补充澄清,而不是先估时排期。
可以用一个两周迭代试运行:会前由产品负责人准备候选需求,研发和测试分别标出技术风险、测试范围及外部依赖;会上只做优先级、工作量和承诺范围的确认。规划结束时,团队应能用一句话说明迭代目标,并指出每项需求的完成标准。
2. 团队没有历史数据,怎么估算迭代容量和排期?
我刚接手一个协作流程还不稳定的团队,成员人数看起来够,但每次排进去的工作总是超期。我不确定应该按人天、故事点还是经验估算,也担心第一次就留太多缓冲,导致看起来产出很低。
没有历史数据时,先用可用工时做保守试算,不要把名义工时全部当成开发容量。例如,一个8人团队、10个工作日,名义容量是80人天;扣除会议、支持工作、请假和跨团队沟通后,若按约65%的有效容量估算,可先把约52人天作为规划参考,而不是直接排满80人天。这个数字只是首轮假设,不是行业标准;
还要检查具体角色是否成为瓶颈,比如测试只有1人时,开发容量充足也不代表整体能按期完成。连续记录两到三个迭代的承诺量、完成量和中断原因,再用团队自己的实际完成情况校准后续计划。
3. 迭代开始后不断插入新需求,应该怎么处理?
我遇到过业务方在迭代中途要求加功能,理由通常是“很急”,团队又担心拒绝会影响合作,于是只能继续加任务。我想知道怎样区分真正的紧急事项和普通变更,同时不让原定目标悄悄失控?
先约定变更入口和判断标准,例如线上故障、合规风险或明确的业务阻断可以申请紧急处理;普通优化进入下一轮候选池。确需插入时,应同步说明影响,并采用等量替换:新增一项,就由产品负责人和团队共同确认移出哪一项,避免只加不减。
团队也可以试运行预留容量,例如把预计有效容量的10%左右作为中断缓冲,再根据实际插单情况调整;如果缓冲频繁被占满,问题通常不是团队估算不准,而是需求入口或优先级机制失控。每次变更记录提出时间、原因、决策人和被替换事项,复盘时才有依据改进。
4. 怎么让产品、研发和测试在迭代中保持协同,而不是各自等消息?
我们有任务看板,但状态更新经常滞后,研发说已经完成,测试却发现验收条件还没确认。我想知道看板之外还需要哪些协作约定,才能尽早暴露风险,而不是到迭代最后几天才发现任务卡住?
把协同重点放在依赖和阻塞的提前暴露,而不是增加汇报次数。每项任务明确负责人、验收条件、前置依赖和当前阻塞;每天用简短同步回答“昨天完成了什么、今天推进什么、有什么需要他人决策”,需要讨论的问题再单独拉相关人员处理。
需求进入开发前确认接口、测试数据和验收口径,开发完成后按团队约定进入测试,不要把“代码提交”直接等同于“需求完成”。建议每周检查一次进行中任务和阻塞时长;若临近迭代结束仍有大量任务同时处于进行中,优先减少并行、推动已开始的工作完成,而不是继续开启新任务。
复盘时同时看完成率、延期原因和中途变更,才能判断该调整容量、需求准备还是协作方式。
核心关键词
文章包含AI辅助创作:迭代规划怎么做?实施团队协同管理:需求排期从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/524568
读者评论
专注率这个折算我试过,第一轮只有0.58,团队不服,把一周时间去向贴出来才没话说。但难点在后面:系数一旦公开,销售拿去报价、客户拿去压工期,就变成新的承诺基准。我们后来只在内部分解任务时用,对外仍报区间,这点文章没提。
变更预算15%在政企客户那儿很难谈。合同里客户是强势方,你说“要加一个先换掉一个”,对方常理解成推诿。我们最后改成对内记变更账、对外不显性拒绝,靠预留容量吸收,效果打折但关系没崩。
从61%到88%这个跃升,同期还动了需求入口和复盘方式,很难说全是排期机制的功劳。我更关心跑满半年后产能系数有没有漂移、还有没有人在私下用表格另排一份。机制扛不扛得住人员流动,比峰值数字重要。
