发布审批怎么做?企业管理者流程优化:发布管理从0到1

发布审批怎么做,真正决定成败的通常不是审批节点够不够多,而是每个节点能否拦住一种明确风险。很多企业的发布单上有产品、研发、测试、运维、业务负责人一长串签字,出了问题却仍说不清谁确认了数据迁移、谁验证了回滚方案。我的判断是:发布审批不是“上线前再开一次会”,而是一套把变更风险、证据和责任对应起来的管理机制;从零搭建时,应先明确哪些发布需要审批,再设计最小必要流程,最后用数据持续删减无效环节。

一、先讲核心结论:审批控制风险,不是制造等待

1. 发布审批的目标不是让所有人都签字

我评估一套发布审批流程时,先问三个问题:它要防止什么损失?审批人凭什么作出判断?不通过时,团队知道下一步怎么做吗?如果流程只能回答“需要谁点同意”,却回答不了这三个问题,那么它更像一张电子签字表,而不是管理控制。

有效审批应当把“变更内容,风险等级,必要证据,决策角色,执行结果”连成一条可追溯链路。审批人不必重新检查所有研发工作,但要能迅速判断:影响面是否识别、验证是否覆盖关键路径、上线窗口是否合适、失败时能否恢复。

我的核心原则是:审批层级随风险变化,证据标准随影响变化,低风险变更尽量自动化,高风险变更必须有明确的人工决策。这比给每个发布套同一张表,更能兼顾安全和速度。

2. 先把“发布”定义清楚

企业里“发布”常被混用:有人指代码部署,有人指功能对用户开放,有人指数据库结构调整,也有人把移动应用上架、配置切换和数据修复都叫发布。定义不清,审批边界就会反复争论。

建议把发布管理对象定义为:任何会改变生产环境中的软件、配置、数据、权限、基础设施或用户可见行为的受控变更。纯文案修正是否纳入,可按影响面决定;生产环境的权限策略调整,即使不涉及代码,也不应被遗漏。

与其追求一开始就覆盖所有变更,我更建议先覆盖“可能导致用户受影响、数据不可逆、服务中断或合规偏差”的变更。范围小一些,但每一类都有明确的入口、责任人和证据要求。

3. 用风险分级代替一刀切审批

一种可执行的起步方式,是把发布分为低、中、高三个风险级别。低风险通常是影响面小、可快速回滚、验证充分的常规发布;中风险涉及关键功能、较多用户或跨团队依赖;高风险则可能造成重大业务中断、数据损坏、权限暴露或监管影响。

风险等级不应只由提交人勾选。可以先让提交人自评,再由规则校验影响范围、变更类型和关键字段;命中高风险条件时自动升级审批。这样既不把责任全压给申请人,也避免所有小改动都进入高层审批。

风险级别 典型情形 最低证据 审批方式
低 小范围、可回滚、影响路径明确的常规变更 变更说明、自动化验证结果、回滚入口 责任人确认或规则自动放行,事后抽查
中 关键功能变更、跨团队依赖、影响较多用户 测试结论、影响范围、监控方案、发布窗口 技术负责人及业务责任人按职责审批
高 不可逆数据操作、核心服务改造、重大权限或合规变更 专项评估、恢复演练、应急联系人、风险接受记录 指定决策人审批,必要时召开变更评审

这张表是管理设计范例,不是适用于所有行业的法定标准。金融、医疗、能源等受监管场景,应把适用法规、内部控制要求和审计证据纳入本企业的分级标准。

二、背景和真实场景:为什么审批单越长,风险未必越低

1. 发布失败常常不是“没人审批”,而是证据没有对准风险

我见过的典型失效,不是流程缺少一个签字,而是审批人看到了“测试已完成”,却不知道测试环境与生产配置有差异;看到了“有回滚方案”,却没人确认数据库变更是否可逆;看到了“业务已通知”,却没有核对通知对象是否覆盖受影响客户。

这些缺口说明,审批节点的数量和控制能力不是一回事。一个清晰的证据字段,可能比多加两级签字更有价值。例如要求提交人说明“回滚后数据如何处理”,能迫使团队提前考虑状态一致性,而不只是填一个“支持回滚”的复选框。

发布风险也不只来自代码缺陷。依赖服务不可用、容量估算偏差、权限配置错误、用户沟通遗漏、观察窗口不足,都可能让技术上成功的部署变成业务上的失败。因此,流程必须覆盖变更前、变更中和变更后的责任。

2. 研发、运维和业务对“准备好了”的定义不同

研发关注功能是否实现、测试是否通过;运维关注部署顺序、监控告警和恢复能力;业务关注用户影响、运营安排和客户沟通。每个角色都可能认为自己已经完成任务,却仍然没有一个人对完整发布结果负责。

因此,审批设计不宜只按组织部门堆叠节点,而应按需要确认的决策拆分职责:技术风险由技术责任人确认,业务影响由业务责任人确认,生产执行条件由发布或运维责任人确认。一个人可以承担多个角色,但角色的判断依据必须分别写清。

如果企业把所有事项都交给“部门负责人审批”,流程看起来简单,实际却容易出现责任模糊。部门负责人可能没有足够信息判断数据恢复能力,也不一定能代表业务负责人接受客户影响。

3. 发布审批常见于组织规模扩大后的协作断层

十几人的团队,负责人通常知道谁改了什么,发布窗口也靠口头协调。团队扩大、服务数量增加、多个小组并行迭代后,口头约定难以支撑稳定协作:变更依赖不透明,审批记录散落在聊天和邮件中,事后复盘也无法还原当时决策依据。

对于 100 人以上、产品线多或跨地域协作的组织,流程化的价值不只是“留痕”,更是让不同团队共享同一种发布语言。PingCode 可作为项目管理与研发协作场景中的例子,用于承载需求、任务、缺陷、版本和流程信息;但工具是否合适,仍要看企业能否配置出与自身职责和风险标准匹配的流程,而不是看功能清单有多长。

4. 流程成本应该和潜在损失一起衡量

审批会产生等待、上下文切换和准备材料的成本。若一个普通变更需要等待多个负责人,审批本身可能成为发布瓶颈;反过来,高影响变更若没有足够评估,短期省下的时间可能转化为更大的事故成本。

我建议企业同时观察“审批耗时”和“发布风险结果”,不要只用审批速度评价流程。审批快但事故增加,不是优化;审批慢但没有降低风险,也不是控制有效。管理者要比较流程投入与风险暴露是否相称。

发布审批怎么做?企业管理者流程优化:发布管理从0到1

三、常见误区:看起来严格,实际可能更脆弱

1. 误区一:审批人越多,责任越清楚

审批节点越多,责任并不会自动越明确。若每个人都只点“同意”,却没有说明自己确认了什么,最后容易形成“大家都看过,所以没人真正负责”的局面。节点增加还会拉长等待时间,诱使团队在线下先沟通、线上补记录,形成流程与真实决策脱节。

解决办法是给每个审批角色定义决策范围。例如业务负责人确认影响用户、业务窗口和沟通安排;技术负责人确认方案边界、依赖风险和验证结果;生产执行负责人确认部署条件、监控和恢复准备。不同角色不必重复检查同一份材料。

2. 误区二:把“测试通过”当成完整的发布证据

测试通过只能说明在某种环境、某组输入和某个时间点,执行了预先设计的验证。它不能自动证明生产数据迁移正确、真实流量下容量充足、告警有效,也不能证明受影响用户已得到通知。

测试证据应包含范围和边界:测了哪些关键路径、哪些场景未覆盖、环境差异是什么、遗留问题由谁接受。对高风险发布,单写“测试通过”不够;更有用的是能追溯到测试报告、自动化结果或明确的风险接受记录。

3. 误区三:把回滚方案写成一句“必要时回滚”

“可回滚”必须说明回滚触发条件、执行人、预估耗时、数据处理方式和回滚后的验证步骤。特别是数据库结构变更、批量数据处理和第三方接口切换,代码回退不一定能恢复数据状态。

如果回滚不可行,也不代表发布不能做,而是要明确替代控制措施,例如灰度、备份、双写校验、只读切换、分批执行或前向修复。审批的目的不是逼每个变更都声称可回滚,而是让团队诚实说明失败后如何止损。

4. 误区四:所有发布都走同一个审批模板

统一模板便于管理,却不代表所有字段都对每种变更有用。文案修订和数据迁移对风险的影响不同;移动端上架和后台配置切换的执行步骤也不同。如果所有人面对同一张超长表,常见结果是大量字段填“无”或复制旧内容。

更好的方法是设置共同核心字段,再按变更类型加载补充项。核心字段用于识别责任和追溯,扩展字段只在相应风险触发时出现。这样既能保持统计口径,又能减少无关填写。

5. 误区五:审批通过等于发布成功

审批通过只是允许进入执行阶段,不是执行结果。流程还必须记录实际发布人、开始与结束时间、部署批次、异常情况、验证结果以及是否触发回滚。没有结果反馈,管理者只知道“曾经批准”,不知道批准的变更最终发生了什么。

发布关闭条件也需要明确。比如核心监控在观察窗口内稳定、关键业务路径验证完成、未处理告警有责任人,才能将发布状态标记为完成。出现异常时应转入事件处置或复盘,而不是把工单直接关闭。

6. 误区六:流程数字化等于流程优化

把纸质表格搬进系统,确实能改善留痕和提醒,但如果原有审批逻辑本身不合理,数字化只会更快地传递不合理规则。系统配置前,应先梳理决策、责任、证据和例外情形,再确定哪些环节适合自动化。

以 PingCode 这类项目管理平台为例,企业可以评估需求、版本、缺陷、发布任务和审批记录能否在协作流程中关联起来。但不要假设软件会自动替团队判断风险:风险分级规则、角色责任和上线后的度量仍需要管理者定义。

四、专业判断逻辑:从风险识别到发布关闭

1. 先识别变更对象与业务影响

申请人提交发布时,第一步不是选审批人,而是说明“改了什么、影响谁、涉及哪些系统”。没有影响分析,后续审批很难有针对性。至少应识别用户群、关键服务、数据对象、上下游依赖和是否涉及权限或外部接口。

影响范围不能只写“线上服务”。建议描述到可判断的粒度:例如某个地区、某类账户、某条交易路径、某个租户群或某一批数据。范围描述越具体,灰度策略、通知计划和监控指标越容易设计。

2. 用风险维度而不是职位级别决定审批强度

我通常把风险判断拆成五个维度:影响范围、故障严重程度、可检测性、恢复难度和合规敏感性。可以采用低、中、高三级评分,重点不是算出一个看似精确的总分,而是让团队说明为什么风险等级如此判定。

判断维度 低风险信号 高风险信号 对应控制
影响范围 少量用户或非关键功能 核心业务、多区域或大规模用户 灰度、分批发布、业务确认
故障严重程度 体验下降但有替代路径 交易中断、数据错误或安全暴露 专项评审、应急预案
可检测性 自动化监控能及时发现 问题可能长期隐蔽或难以量化 人工抽检、业务指标校验
恢复难度 可快速回退且数据兼容 不可逆操作或恢复需长时间协调 演练、备份、分阶段执行
合规敏感性 不涉及受控数据或权限 涉及隐私、财务、监管或关键权限 合规与安全角色参与

风险分级应由组织根据事故经验校准。不要把评分模型包装成精确预测工具;它的价值是让判断过程一致、例外理由可追踪,并帮助不同团队对“高风险”形成共同语言。

3. 把审批角色设计成决策责任,而不是部门名单

一个可起步的职责组合通常包括提交责任人、技术责任人、业务责任人和生产执行责任人。高风险变更再引入安全、数据、合规或变更管理角色。角色可以由同一人兼任,但不应让“谁有空谁审批”成为默认规则。

审批人需要有拒绝、要求补充证据和接受明确风险的权力。若审批人只能点击通过,却不能提出条件或退回,流程就无法承载真正的决策。退回理由最好选择可统计的类别,并补充具体说明,便于后续发现材料质量和流程设计问题。

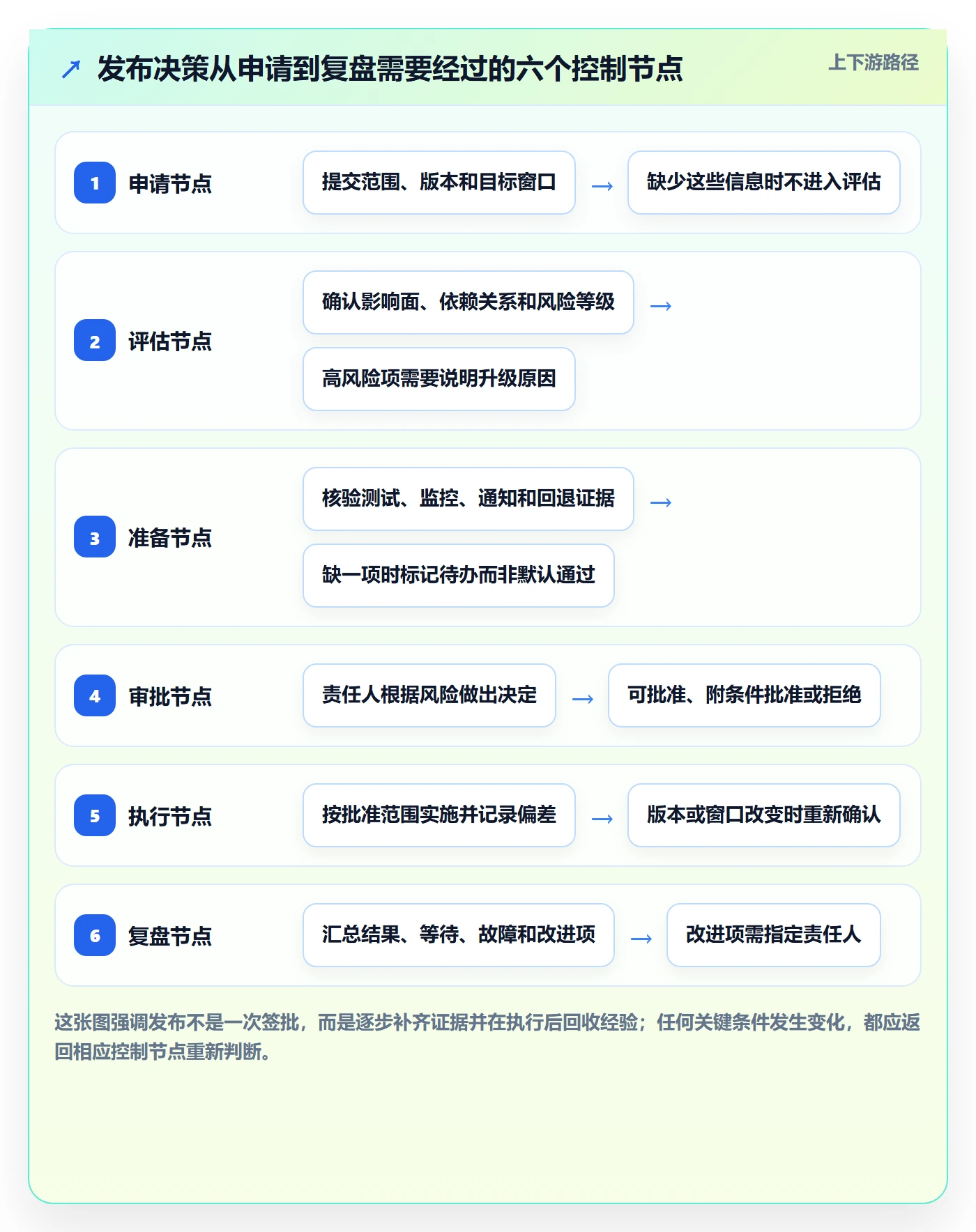

4. 设置发布门禁:每一道门都要回答一个问题

我建议把发布流程拆成四道门,而不是无差别增加会签。每一道门都要有清楚的进入条件、责任人和退出条件。

  1. 申请门:变更范围、版本、负责人、计划窗口和关联事项是否完整。
  2. 就绪门:验证、依赖、监控、通知和恢复措施是否满足对应风险等级。
  3. 执行门:窗口、人员、生产条件和应急联络是否已确认。
  4. 关闭门:执行结果、观察指标、异常处置和复盘要求是否完成。

这些门不一定都需要人工审批。低风险变更可由系统校验必填项和自动化结果;中风险由责任人确认;高风险才安排跨职能评审。流程越成熟,越应该把重复性检查交给规则,把有限的人工注意力留给高影响判断。

5. 证据要能回答“如何验证”,而不只回答“是否完成”

“已测试”“已通知”“已准备回滚”都是状态,不是证据。高质量证据应告诉审批人验证对象、结果、责任人和时间,例如关键路径测试报告、变更前后指标对照、演练记录、通知范围或备份校验结果。

也不必把所有文件复制进审批单。可以关联有权限控制的测试报告、变更记录或运行手册,并确保链接稳定、版本明确。重点是审批人能在需要时找到证据,而且事后可以确认当时看的是哪个版本。

6. 例外流程必须设计在正式流程里

紧急修复不可能总按常规节奏等待,但“紧急”不能成为长期绕过控制的通行证。应定义紧急变更的触发条件、最低双人确认、执行后补录时限、事后复核责任以及不得省略的安全底线。

例如,紧急修复可先由值班负责人和技术负责人确认风险与操作方案,执行后在规定时限内补齐变更记录,并在下一个工作周期复核影响。具体时限由企业按响应制度设定,关键是让例外可追溯、可统计、可复盘。

五、具体案例与数据观察:从“排队签字”转向“按风险放行”

1. 一个适用于中大型团队的匿名化场景

以下案例是用于说明方法的情景推演,不代表某家企业的公开统计。一家拥有多条产品线的企业,发布申请集中在统一队列里,常规小改动与数据迁移使用同一审批路径。管理者发现,审批人经常重复确认测试情况,但没人专门检查数据恢复和业务通知。

团队先没有更换工具,而是抽样检查近两个月的发布记录,将变更按影响面、恢复难度和合规敏感性分类。结果发现,真正需要跨部门判断的发布只占一部分;许多小改动虽然经过多级审批,但申请材料中仍缺少明确的监控指标。

随后团队做了三项调整:低风险常规发布减少人工会签并增加自动化校验;涉及关键业务的变更要求业务责任人确认影响和窗口;高风险数据操作要求恢复演练或明确的前向修复方案。发布结束后,补充执行结果和观察指标,而不是只记录审批结论。

2. 示例数据要看趋势,不要误读成行业基准

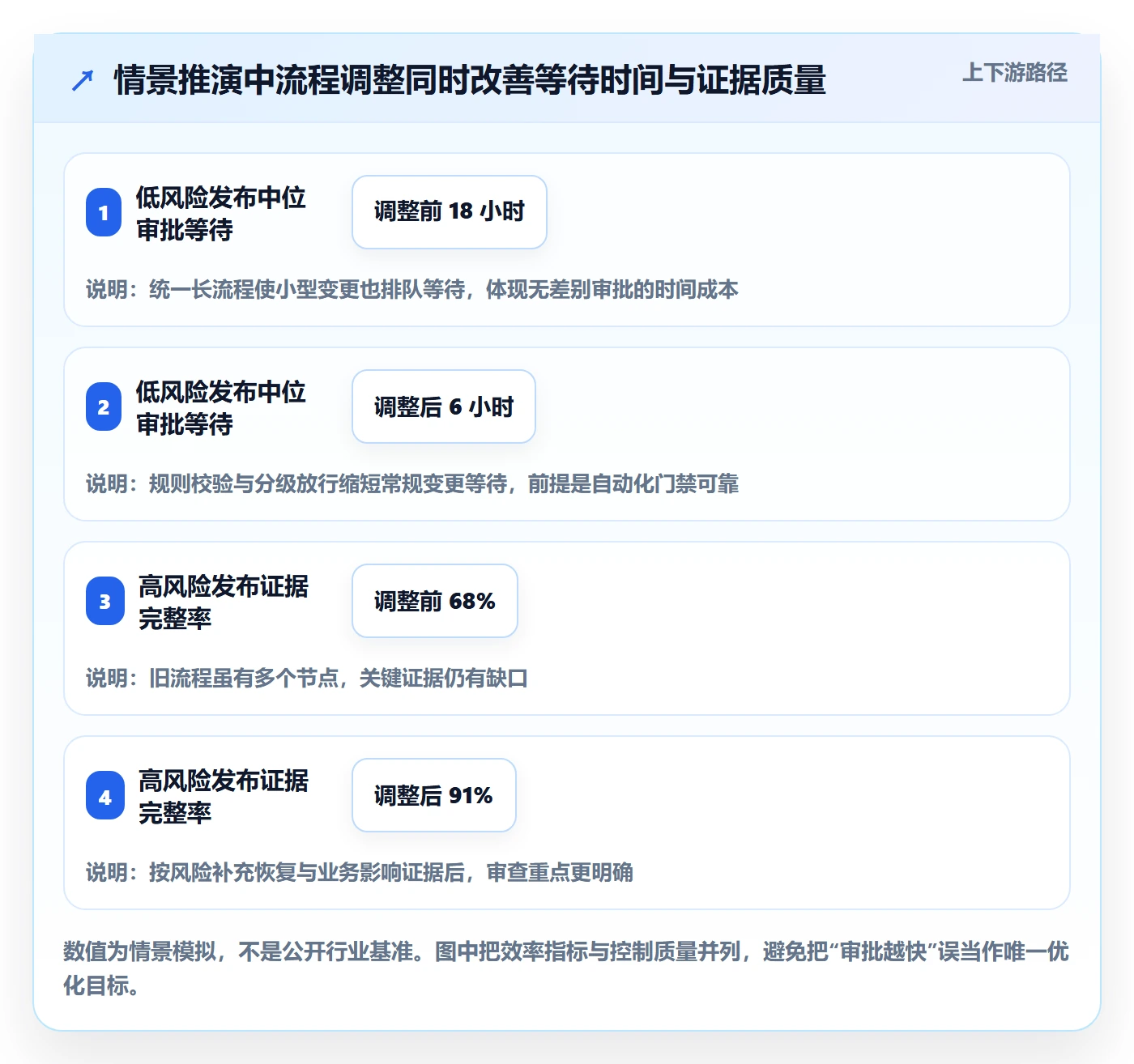

下面的数字是情景模拟,用于展示如何评价流程调整。企业在实施前后使用相同口径统计,发现常规发布等待时间下降,但更重要的是高风险变更的证据完整率提高。这里的目的不是证明某个工具带来固定收益,而是说明流程改造应同时检查效率与控制质量。

观察指标 调整前 调整后 解释口径
低风险发布中位审批等待 18 小时 6 小时 从提交完整到获得放行的中位耗时
高风险发布证据完整率 68% 91% 抽查中满足该等级必需证据的发布占比
发布后补录率 22% 9% 执行后才补齐关键记录的发布占比
紧急变更事后复核完成率 61% 88% 在内部规定时限内完成复核的紧急变更占比

这组模拟数据的重点是指标组合:只看等待时间,容易鼓励跳过必要控制;只看证据完整率,又可能鼓励过度填表。把效率、证据质量和例外治理放在一起,才更接近流程真实效果。

发布审批怎么做?企业管理者流程优化:发布管理从0到1

3. 观察数据时,先统一统计口径

审批等待时间可以从提交到完整审批,也可以从材料齐全到决策完成,二者含义不同。若不区分,团队补齐材料的时间可能被误认为审批人响应慢。建议把总周期拆成申请准备时间、等待决策时间和执行窗口等待时间,分别找瓶颈。

发布成功率也不能只用“部署完成”定义。可以结合核心功能验证、关键业务指标、告警和回滚情况设定观察窗口。若不同产品线的发布风险和用户规模差异很大,宜按风险等级或服务类别分层统计,避免平均数掩盖少数高风险问题。

4. 把事故复盘反向用于审批改造

发生故障后,不要只问“审批人为什么没发现”,更要问流程是否提供了发现问题所需的信息。如果审批表没有要求说明数据兼容性,审批人很难主动想到;如果监控指标没有绑定业务目标,发布后即使告警正常也可能用户受损。

复盘结论应转化成具体的控制更新:新增一个风险触发条件、调整某类发布的证据要求、自动关联一项验证任务,或删除已经证明无效的审批节点。只有能改变下一次行为的复盘,才真正进入发布管理闭环。

六、从 0 到 1 的落地路线:先跑通,再自动化

1. 第一步:盘点现状,不要先画理想流程

先抽取一段时间内的发布记录,访谈研发、测试、运维、业务和安全角色,弄清楚实际发生了什么。除了制度文件,还要看聊天记录、紧急变更、事后补单和线下审批,因为真实流程往往藏在正式流程之外。

盘点时重点记录变更类型、审批耗时、退回原因、失败结果、紧急绕行比例和材料缺失项。样本不必一开始就很大,但要覆盖正常发布、重大变更和紧急修复。管理者最需要的是发现反复出现的断点,而不是追求一份看起来全面的流程蓝图。

2. 第二步:定义范围、术语和风险等级

明确哪些生产变更必须进入流程,哪些可以采用轻量登记,哪些属于紧急机制。统一“申请、审批、执行、观察、关闭”的定义,并写明发布人与变更负责人是否为同一角色、跨团队服务由谁牵头。

风险分级先从少量明确条件起步。例如涉及不可逆数据操作、核心交易路径、重大权限调整或外部监管要求时,不允许自动放行。条件过多会让申请人无所适从,条件过少则无法区分风险;第一版可以简单,但必须允许基于复盘迭代。

3. 第三步:设计一张短的核心申请单

核心申请单应围绕决策,而不是围绕部门收集信息。通常需要变更描述、关联版本或任务、影响范围、计划窗口、验证结果、依赖项、监控方案、恢复策略、责任人和风险等级。

字段是否保留,最好通过试运行验证:审批人是否真的用它作判断?它是否能帮助事后还原?如果一项字段长期无人查看、无法触发动作,考虑删除或改成自动读取。字段多不代表治理成熟,信息可用才重要。

4. 第四步:先用少量角色验证端到端闭环

选择一条产品线或一类服务试运行,明确提交人、审批人、执行人和复核人。试点不追求一次解决所有边界问题,而要验证从申请到关闭是否能顺利完成,尤其关注退回、取消、延期、紧急发布和发布失败时的处理路径。

试点期间每周检查几类样本:审批是否依据证据、申请材料是否重复、等待发生在哪个环节、是否出现线下绕过。不要只收集“好不好用”的主观意见,还要追问具体步骤在哪儿卡住,以及卡住是规则、权限、信息还是工具造成的。

5. 第五步:再把稳定规则配置进系统

流程稳定后,再将必填校验、角色路由、风险触发、状态变更、通知提醒和记录关联配置到协作系统。若团队使用 PingCode 或其他项目管理平台,可评估是否能把需求、缺陷、版本、发布任务和审批证据关联,减少重复录入和信息断层。

工具选型时,我会优先检查四件事:流程规则是否能配置;权限和审计记录是否满足要求;跨团队信息能否关联;数据导出和后续分析是否可行。界面是否漂亮重要,但不应高于流程可追溯和责任清晰。

6. 第六步:用 30、60、90 天节奏复盘

前 30 天主要看流程是否跑通、申请字段是否被理解、紧急路径是否可用;60 天检查退回原因、审批等待和证据质量;90 天评估发布风险、事故与流程成本的变化。周期可以按企业节奏调整,重点是预先约定复盘时间,而不是等出事故才回头看。

流程调整要有版本记录。每次变更写明触发原因、受影响角色、预期指标和回看日期。否则审批规则不断叠加,团队只记得“现在多了一个字段”,却不知道它要解决什么问题。

七、不同情况下的行动建议与取舍

1. 小团队:优先统一责任和恢复意识

人数较少、服务较简单的团队,不需要复制大型组织的多级委员会。可以由技术负责人确认技术风险,业务负责人确认业务窗口,执行人记录部署结果。关键是每次发布都能回答“改什么、影响谁、出了问题怎么办”。

小团队的主要风险不是审批少,而是知识集中在少数人身上。建议保留发布记录和操作手册,安排交叉复核,避免只有某位工程师知道部署细节。对低风险发布可轻量登记,对数据和权限等高影响变更仍要有明确检查。

2. 多产品线或 100 人以上组织:建立共同底线,允许局部扩展

规模较大的组织需要统一风险语言和核心字段,否则跨团队数据无法比较。但不同产品线的发布方式可能不同,应该采用“共同核心流程加领域扩展”的结构:核心负责追溯和基本风险控制,扩展部分处理行业、服务和架构特有要求。

这类组织尤其需要避免审批权集中在少数管理者身上。若所有发布都等同一批负责人,审批队列会成为系统性瓶颈。可以把可授权的低风险决策下放给服务责任人,把高风险事项保留给跨职能决策,同时通过抽查和指标监控权限使用质量。

3. 受监管行业:流程证据不能替代制度审查

涉及金融、医疗、个人信息或关键基础设施的组织,应先由合规、安全和内控角色确认适用要求。通用的风险模板不能替代法规解释,也不能假设电子记录天然满足审计要求。权限控制、记录保留、审批身份和证据完整性都要纳入评估。

这类组织的取舍通常不是“要不要审批”,而是如何在审计可追溯和业务响应之间划分不同路径。可以对常规、低风险变更设置标准化快速通道,但必须保留条件、责任和审计记录;高风险和例外路径则需明确升级机制。

4. 高并发、持续交付团队:把人工审批前移为自动化门禁

发布频率很高的团队,如果每次都依赖人工开会,审批机制会拖慢交付,也会导致审核疲劳。可以把稳定、重复、可验证的检查前移到自动化流水线,例如测试结果、依赖扫描、制品签名、配置校验和发布窗口规则。

但自动化门禁只有在规则可靠时才有效。应设定规则所有者、误报处理方式、例外审批和定期校准,避免团队为了赶进度长期绕过门禁。人工审查应集中在系统难以判断的业务影响、不可逆操作和风险接受上。

5. 处于事故高发期的团队:先补可观测性和恢复能力

如果团队频繁发布后才发现问题,增加审批通常不是第一步。先检查变更是否可观测、关键业务指标是否有基线、告警是否能区分噪声与真实影响、恢复步骤是否经过演练。看不见风险的流程,只能增加表面上的谨慎。

对恢复能力不足的服务,可以暂时提高审批级别、缩小发布批次或设置更长观察窗口;同时把这些措施视为过渡控制,明确何时以监控、自动化测试或恢复演练取代人工保守措施。

6. 工具预算有限:先统一记录结构,再决定采购

没有专门系统时,也可以先用受控表单和统一记录库试运行,但必须设置权限、版本和备份,避免关键证据散落在个人空间。工具不足并不妨碍先把风险等级、角色和关闭条件说清楚。

当协作规模扩大、跨团队关联变复杂、审计和统计成本上升时,再评估项目管理平台或研发管理工具。采购前用真实发布样本验证工作流,不要只看演示环境;尤其要确认紧急变更、撤回、延期、权限变更和审计导出能否满足实际要求。

7. 管理者要在速度、控制和自治之间做选择

流程不可能同时把等待压到最低、把所有风险降到零、又不增加任何组织成本。管理者需要明确哪些风险可以由团队自治接受,哪些必须升级,哪些应通过技术手段消除。这个取舍要公开,不要让一线团队靠猜测决定是否冒险。

如果审批速度优先,必须接受更强的自动化和更明确的责任边界;如果监管与风险控制优先,就要为证据准备、复核和审计留出时间;如果组织强调自治,则要配套抽查、复盘和透明度。没有取舍意识的流程,最终往往把所有矛盾都压给审批人。

八、如何判断流程真的变好了

1. 同时观察效率、质量和风险结果

建议建立一组精简的运行指标,而不是追求仪表盘越多越好。效率指标包括不同风险等级的等待时间和退回次数;质量指标包括证据完整率、发布后补录率和关闭及时性;风险指标包括回滚、发布相关事件和紧急变更复核情况。

指标要有明确分母、统计窗口和责任人。例如“发布成功率”要说明是否按发布次数统计,还是按用户影响统计;同一事故涉及多批次发布时如何计算。口径不统一,跨团队排名只会制造争议。

2. 用分层趋势替代单月排名

发布量、变更类型和季节性都会影响指标。单月事故增加不一定表示流程变差,可能只是高风险发布变多;等待时间下降也可能来自发布量减少。建议按风险等级、产品线和变更类型查看趋势,并结合代表性事件解释变化。

管理者不应把指标直接变成员工绩效扣分依据,否则团队可能少报事故、滥用低风险分类或把发布拆分以改变统计结果。数据首先用于改进系统,之后才用于讨论责任;两种目的混在一起,往往会损害数据质量。

3. 为每个指标配一个反指标

单一指标容易被优化到失真。减少审批等待,应同时观察发布后问题和紧急变更比例;提高证据完整率,应观察申请准备耗时和无效字段比例;降低回滚次数,也要确认是否存在延迟发现或隐瞒问题。

这种“指标与反指标”设计,能提醒团队优化的是整体结果,而不是一个数字。例如审批通过率接近 100%,并不必然说明流程好;如果退回机制失灵,所有申请都通过反而可能是警报。

九、结语:发布审批的成熟,不是把门变多

发布审批从 0 到 1,最容易走偏的地方,是把“可追溯”误解成“多签字”,把“风险控制”误解成“所有人都要看”。成熟流程恰恰相反:低风险变更尽量轻,关键风险必须有证据,高风险决策由明确角色承担,发布结果回到流程中用于修正下一次判断。

我更看重一个实际检验:随机抽取一条发布记录,团队能否在几分钟内说清变更影响、放行依据、执行结果和失败处置?如果不能,问题通常不在审批人不够多,而在流程没有把信息、责任和行动连接起来。

下一步可以从三件事开始:抽样复盘最近一段时间的发布记录;按影响范围和恢复难度划分风险等级;选择一条产品线试运行最小审批闭环。先让流程能解释真实决策,再逐步增加自动化和系统能力。发布管理真正的价值,不是让团队更谨慎地等待,而是让企业更有把握地改变生产环境。

常见问题解答(FAQ)

1. 发布审批流程从0到1,第一步应该先规定审批节点还是先划分发布风险?

我在梳理团队发布流程时,发现大家一上来就争论要不要增加测试、运维和负责人审批,结果节点越加越多,发布反而更慢。我想知道,是不是应该先按发布类型分级,再决定谁来审批?

建议先划分风险,再配置审批节点。审批的目的不是让更多人点“同意”,而是确认与风险相匹配的检查已经完成。可以先分三类:低风险,如文案或配置调整;中风险,如单个服务的小版本;高风险,如数据库变更、跨系统改造或影响核心交易的发布。

低风险可由发布负责人自检并留痕,中风险增加测试确认,高风险再要求业务负责人、技术负责人和运维共同确认。试运行时,可用过去一个月的发布记录做回放:如果某节点无法说明它检查什么、发现过什么问题,就先不要把它设为强制审批。这样比照搬一张长审批链更容易落地。

2. 一套可执行的发布审批单,至少要收集哪些信息?

我不希望审批表变成只填标题和发布人、审批人最后凭经验判断的形式,但字段太多又会让一线同事绕过流程。我想知道哪些信息真的会改变审批结论,哪些只是增加填写负担?

优先收集能支持判断和回退的信息,建议首版控制在七项:发布内容与关联需求、影响系统或用户范围、计划时间与负责人、测试结果及证据链接、数据或配置变更说明、监控与验证指标、失败后的回退步骤。重点不是字段数量,而是信息是否可核验。例如“测试通过”不如写明测试环境、覆盖的关键场景和缺陷状态;

“可回滚”不如说明回退负责人、操作步骤及预计耗时。可以用最近十次发布试填:如果某字段审批人从未据此追问或改变决定,就考虑删除;如果反复在发布当天才补充,就应设为必填或在流程前置收集。

3. 紧急修复也要走发布审批吗?怎样避免流程既失控又拖慢处理?

我担心线上故障发生时,等齐所有审批人会延长影响时间;但如果紧急发布完全不留审批和记录,事后又说不清是谁判断、改了什么。我想知道紧急通道应该怎样设计,才不是普通流程的后门?

紧急发布不宜取消控制,而应采用缩短版流程,并把事后复核写进规则。可设定触发条件,例如持续影响核心功能、数据错误正在扩大,或安全风险需要立即处置;由当班技术负责人和业务值班人通过指定渠道确认影响、方案、执行人及回退条件。

若无法及时联系完整审批链,可允许授权负责人先执行,但必须保留时间戳和变更记录,并在次日或约定时限内补齐测试证据、影响范围和复盘结论。普通需求不能仅因排期紧就使用紧急通道;每月统计紧急发布占比和复发问题,若比例持续偏高,通常说明计划或发布节奏有问题,而不只是审批规则不够快。

4. 发布审批上线后,如何判断流程是在降低风险,而不是只增加等待时间?

我准备推动团队从口头确认改成正式审批,但担心最后只看到审批单数量增加,无法证明流程有价值。我想知道应该跟踪哪些指标,也想知道出现什么信号时该删节点或调整规则?

不要只看审批通过率或审批单数量,建议同时观察发布周期、审批等待时间、发布失败率、回滚率、紧急发布占比和发布后问题数。以首月建立基线,再按风险等级比较,避免把低风险变更和核心系统变更混在一起。

比如某团队的中风险发布平均等待从6小时升到18小时,但失败率没有下降,就应检查审批是否集中在少数人、是否缺少明确的审批时限,而不是直接再加人。反过来,如果高风险发布的回滚率下降,且审批等待没有明显恶化,说明控制点可能有效。建议每两周抽查几单,确认审批人实际检查了什么;

长期没有产生判断价值的节点应合并或改为自动校验。

核心关键词

读者评论

卢
卢宇轩

我们团队以前把所有发布都放进同一套审批,结果小改动也要等好几个人确认,确实影响效率。后来按影响范围和是否可回滚区分后,等待时间短了不少。不过风险等级由提交人自评时,还是需要定期抽查,否则容易把中风险填成低风险。

魏
魏若溪

文中对回滚的要求比较实用,尤其是数据库变更不能只写“支持回滚”。我们曾遇到代码能恢复、数据却无法还原的情况,后来改成先做恢复演练,再决定是否上线。建议实际落地时把演练结果和负责人写进发布单,避免方案停留在纸面上。

江
江若宁

审批记录集中后,复盘确实方便了,但系统不会自动解决责任模糊的问题。我们目前更关注每个角色到底确认了什么,而不是审批人数多少。另一个实际难点是发布完成后的观察窗口,业务指标和技术监控往往没人主动补录,需要设定明确的关闭条件和提醒。

文章包含AI辅助创作:发布审批怎么做?企业管理者流程优化:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/523620

赞 (0)
飞飞飞飞
回滚最佳实践:企业管理者发布管理风险控制,常见问题
上一篇 43分钟前
灰度发布管理方法大全:企业管理者发布管理风险控制落地清单
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
