发布窗口到了,代码已经合并,测试也显示通过,为什么团队仍不敢点下上线按钮?我在复盘发布事故时反复看到同一种情况:真正让人犹豫的不是“有没有做检查”,而是检查项没有对应的责任人、证据和失败后的动作。发布管理的关键不是把清单做得更长,而是让每一个放行判断都能被验证、追溯,并在条件不满足时及时停止。
一、先讲结论:发布检查不是签字仪式,而是风险控制系统
1. 发布管理要回答四个问题
我判断一套发布管理是否有效,通常先看四个问题:这次准备改变什么,影响哪些用户和系统;团队用什么证据判断变更可发布;出现异常时谁有权暂停或回滚;发布后如何确认预期结果真的发生。只要其中一个问题只能靠口头解释,流程就存在断点。
“发布检查”是发布管理中的一个环节,而不是发布管理本身。检查表可以提示团队不要遗漏,但它不能自动提供测试结果、不能替代风险判断,也不能在事故发生时代替明确的决策权。把表单填满,不等于风险被控制。
我更愿意把发布管理定义为一条有证据的决策链:变更范围经过识别,风险经过评估,验证结果可以查证,放行责任清晰,发布过程有观测,异常处理有预案,最终结果有复盘。流程中的每个节点都应产生可供下一个节点使用的信息。
2. 检查项必须同时具备责任、证据和动作
一条可执行的检查项,至少要写清楚三件事:谁负责、用什么证据通过、失败后怎么办。例如,“数据库变更已评估”不够具体;更好的写法是“数据库负责人已在变更记录中确认执行顺序、锁表风险和回退方式;若回退无法在约定窗口内完成,发布负责人暂停放行”。
这样的写法看起来比勾选框复杂,却能减少临场追问。尤其在跨团队发布中,检查项不是为了证明某人做过事,而是为了让别人能判断当前条件是否满足。没有证据的通过状态,实质上仍是口头承诺。
3. 用风险分级,不要让所有发布走同一条长流程
低风险文案调整、普通服务版本升级、核心支付链路改造、涉及数据迁移的发布,不应共享同一套审批深度。流程越重,越容易让低风险变更绕流程;流程越轻,越容易让高风险变更缺少保护。更稳妥的方式是根据影响范围、可逆性、故障影响和依赖复杂度分级。
下面的数据是用于方案设计的情景模拟,并非行业统计。它展示了风险分级后,检查投入与潜在影响的关系:高风险发布需要更多验证,但不代表每个项目都应套用相同工时。

二、背景与真实场景:发布问题往往不是“没检查”,而是检查信息断裂
1. 一个常见的跨团队发布场景
设想一个中大型企业的业务平台准备发布新版本:产品团队确认需求范围,开发团队完成合并,测试团队提交测试结论,运维团队安排窗口,业务团队负责确认关键路径。每个角色都完成了自己手里的任务,发布前却仍然出现三个问题:测试报告对应的是哪个构建版本不明确;数据库变更的回退方式只在聊天记录里;业务负责人不知道发布后要观察哪些指标。
这类场景并非因为团队不专业,而是工作信息分散在不同的工具、文档和沟通渠道中。检查表里写着“测试通过”,测试报告里却没有构建号;变更记录里写着“已回滚”,但没有说明回滚后如何验证;发布群里有人说“可以上线”,却没人知道这句话是否代表正式放行。
我会把这类问题称为发布证据断链:每个环节都留下了某种信息,但信息之间无法互相证明。问题通常在发布窗口临近时暴露,因为团队直到那时才尝试把分散信息拼成一个完整判断。
2. 发布流程需要连接变更、验证和运行状态
一个发布对象不应只是一张审批单。它至少要关联变更需求、代码或构建版本、测试结果、配置差异、数据变更、发布计划、监控指标、回退步骤和发布后结论。不同团队可以使用不同工具,但关键关系必须能找到。
对 100 人以上的组织来说,跨团队协作和权限边界会让这种关联更重要。以 PingCode 为例,这类面向中大型企业的项目管理平台,可以用于组织需求、任务、缺陷和迭代信息;但平台是否适合发布管理,不能只看它是否能创建流程表单,还要检查它能否与团队已有的代码、测试、部署和监控证据建立稳定关系。工具可以承载流程,不能替组织决定风险。
3. 先画信息流,再画审批流
很多团队一上来就设计“开发负责人审批、测试负责人审批、运维负责人审批”。我通常建议先画信息流:发布申请从哪里来,版本号在哪生成,测试证据在哪里,变更配置如何记录,谁能看到发布状态,结果如何回写。信息流不通,审批流只会把不完整的信息逐级传递。

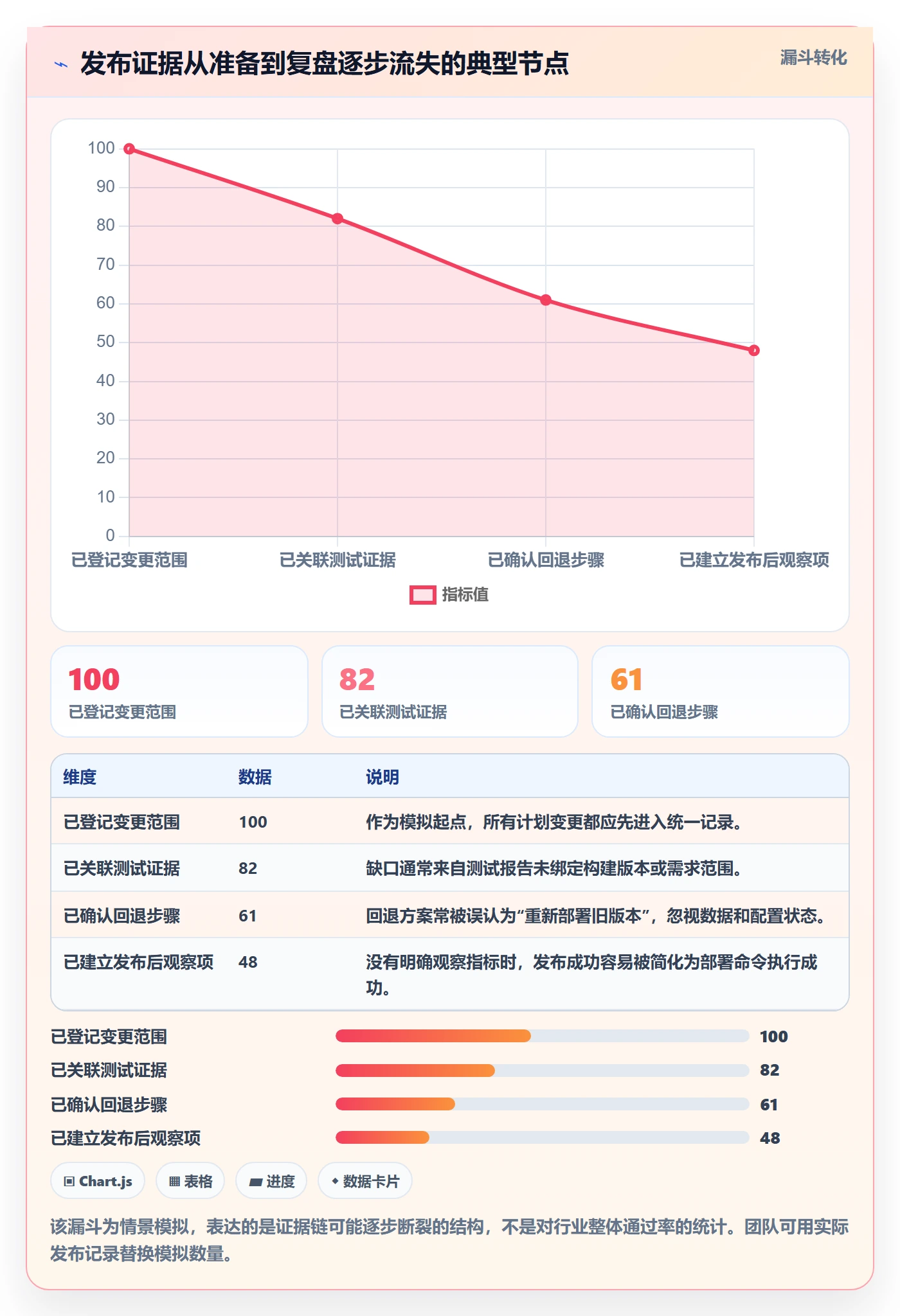

下图用情景模拟展示发布信息的常见断点。它不是某个企业的测量结果,而是一种流程诊断模型,可用于工作坊中让各角色标出本组织最容易丢失的证据。

三、常见误区:看起来流程完整,实际控制力很弱
1. 误区一:检查项越多,发布越安全
检查项数量增加,不会自动提高安全性。如果一张清单有 80 项,但其中 30 项长期由同一个人机械勾选,且没有证据链接,团队得到的只是更长的确认动作。真正应该优化的是检查项的覆盖质量:高风险是否被覆盖,证据是否可验证,失败是否能阻止发布。
清单过长还会产生“注意力稀释”。执行者会把精力花在容易勾选的格式项上,反而忽视数据回退、依赖服务、灰度停止条件等真正影响结果的内容。我的做法是将检查项分成“强制阻断”“条件触发”和“记录观察”三类,而不是让所有事项都具有相同权重。
2. 误区二:审批人越多,责任越清楚
审批链过长时,责任可能变得更模糊。每个人都点了通过,出问题后却没人知道谁在判断整体风险。审批不是风险分担的替代品,也不应变成“大家都看过,所以大家都负责”。
在发布决策中,至少要区分三个角色:提供证据的人、审核专业风险的人、作出最终放行或停止决定的人。小团队可以由同一人兼任多个角色,但记录中仍应体现不同判断;高风险变更则应避免由变更执行者单独完成全部确认。
3. 误区三:部署成功等于发布成功
部署系统显示成功,只能证明某些部署步骤执行完成,并不能证明用户请求正常、业务数据正确、外部依赖可用或关键指标保持稳定。发布结果至少包含三个层次:部署状态、服务健康状态和业务结果状态。
例如,服务进程存活不代表交易链路没有超时;接口返回成功不代表账务记录完整;错误率没有上升也不代表新功能被正确使用。因此,发布后检查必须选取与变更目标相关的指标,而不是只看通用基础设施指标。
4. 误区四:回滚方案就是把旧版本部署回去
当变更涉及数据库结构、消息格式、缓存键、外部接口或数据批处理时,“部署旧版本”可能无法恢复业务状态。回退方案必须回答:旧版本是否兼容已经变更的数据;未完成的任务如何处理;重复请求如何避免;回退后哪些数据需要修复或对账。
如果回退不可行,团队需要明确替代动作,例如关闭功能开关、停止流量、暂停批处理、执行前向修复或启用人工兜底。回退不是某条命令,而是一条经过验证的恢复路径。
5. 误区五:统一模板等于统一治理
模板只能统一记录方式,不能自动统一风险判断。不同业务的发布节奏、故障影响、法规要求和回退条件差别很大。把所有团队塞进完全相同的表单,往往会出现两种结果:一部分人绕开流程,另一部分人填了大量与自己无关的内容。
更有效的做法是统一最小公共字段,再按变更类型加载专属检查项。这样既能保证跨团队可比较,也不会要求每个发布都重复回答与风险无关的问题。
四、专业判断逻辑:把发布流程设计成可验证的决策链
1. 第一步:定义发布对象和变更边界
发布对象要能被唯一识别,至少包含服务或产品名称、版本或构建标识、计划窗口、变更负责人和影响环境。变更边界则要说明“本次包含什么、不包含什么”,特别是配置差异、数据库脚本、功能开关和依赖升级。
发布范围不清,后续的测试结论和回退计划就无法对应。若一个发布包临时加入新的需求或补丁,团队应重新评估受影响的检查项,而不是沿用原有放行结论。版本身份变化,本质上就是决策对象变化。
2. 第二步:按风险而不是按部门分配检查深度
部门职责适合分配任务,风险等级适合决定检查深度。评估时可以使用四个维度:影响范围、故障严重度、回退难度、依赖复杂度。团队不必追求复杂的数学模型,但要有可重复的判断规则。
| 风险维度 | 低风险信号 | 高风险信号 | 对应的检查动作 |
|---|---|---|---|
| 影响范围 | 单个内部用户群或可控流量 | 全量用户、关键业务链路 | 明确灰度比例、观察窗口和扩量条件 |
| 故障严重度 | 体验轻微下降且不影响核心交易 | 资金、数据、合规或核心服务受影响 | 增加独立复核、业务验证和停止门槛 |
| 回退难度 | 可快速切回且状态无损 | 数据已变更、回退需人工修复 | 要求演练、前向修复方案或保护性开关 |
| 依赖复杂度 | 单服务、依赖稳定 | 跨服务、跨团队或外部系统联动 | 核对依赖版本、契约兼容性和联系人 |

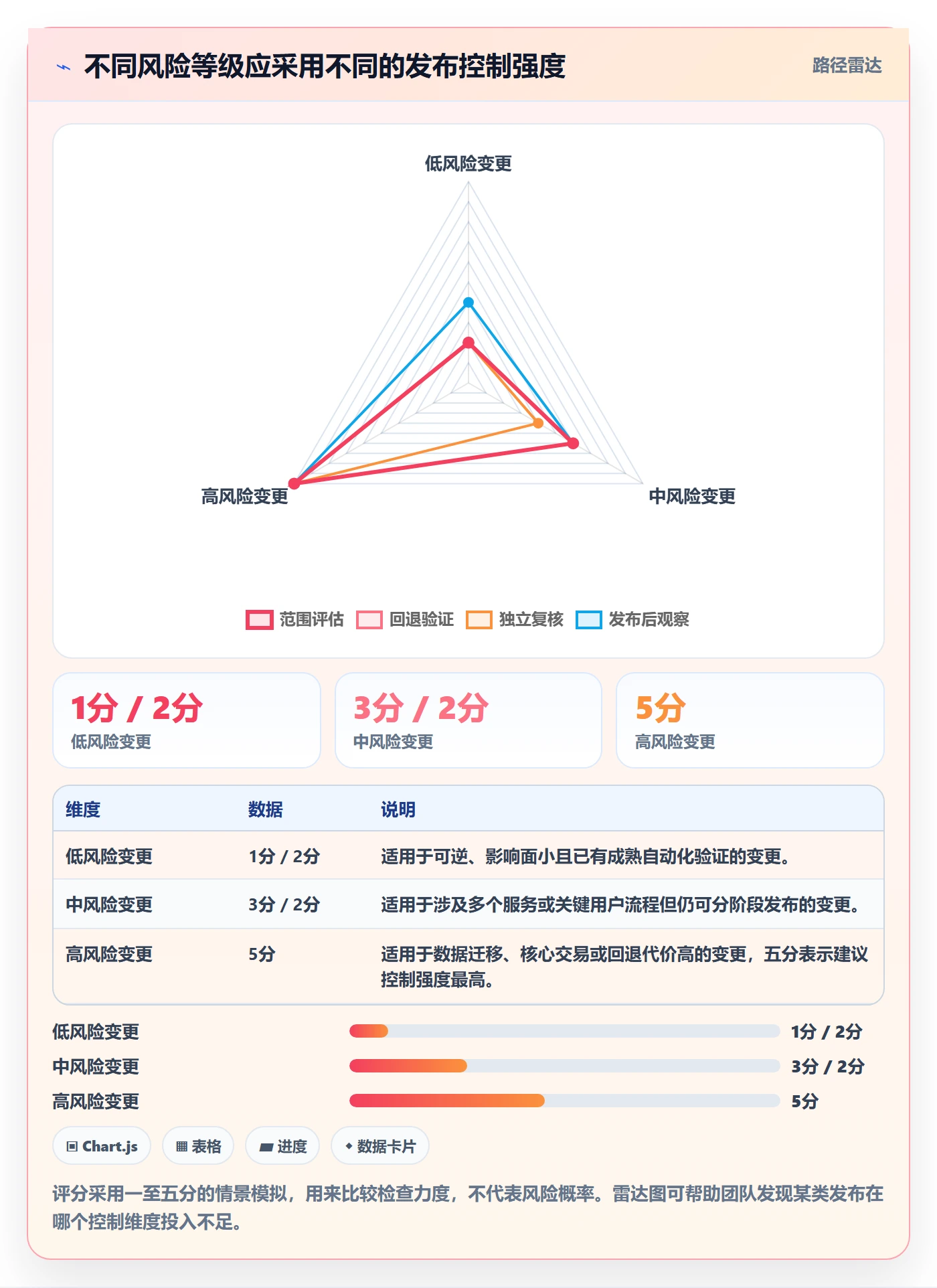

风险分级的目的不是给变更贴标签,而是把有限的检查时间投向可能造成较大损失的地方。以下数据为建议基准的情景模拟,组织应根据自身业务和历史事故校准,不宜直接当成统一标准。

3. 第三步:每项检查都写明通过证据与失败动作
检查项的标准结构可以是:检查对象、责任角色、通过证据、失败动作、完成时点。比如“关键链路验证”应说明具体业务路径、测试环境或生产验证方式、结果记录在哪里,以及失败后是阻断发布、缩小灰度还是转入人工确认。
证据不一定要复制进同一份表单。可以使用稳定链接,关联测试报告、监控面板、变更记录或演练结果。重要的是链接指向可访问、版本明确的材料,而不是聊天截图或没有日期的文件名。
4. 第四步:设置明确的放行门槛
放行门槛应尽量写成可判断的条件。例如:阻断级缺陷为零;关键接口验证通过;数据库备份或恢复点确认完成;值班联系人可达;灰度监控项已配置;回退或前向修复责任人已到位。对于无法量化的判断,也要写明谁有权作出判断以及需要哪些输入。
“大家看起来都准备好了”不是门槛。“所有阻断级问题关闭,测试负责人附上对应构建的结果,业务负责人完成关键流程验收,发布负责人确认观察和停止条件”才是可复核的判断。
5. 第五步:把发布后观察设计在发布前
发布后观察不能等部署完成后临时讨论。每个重要变更都应在发布前确定观察指标、基线、观察周期、异常阈值和处理人。指标选择要与变更目标和风险相关:改造登录服务,关注登录成功率和延迟;调整结算逻辑,关注金额对账、失败率和重复处理情况。
如果观察项没有基线,团队很难判断波动是否由发布造成。至少要记录发布前一段稳定时间内的同口径数据,并确保观察窗口覆盖业务峰谷或关键批处理周期。短时间“看起来正常”并不足以证明长期影响不存在。
6. 第六步:将停止条件与回退动作绑定
停止条件应能触发行动,而不仅是提醒。例如,错误率超过约定阈值持续五分钟,由发布负责人停止扩量并通知值班人员;关键业务对账差异超过上限,暂停后续批次并启动核查。阈值应由业务基线和风险承受能力确定,不应照搬其他团队的数字。
团队还应区分“暂停扩量”“停止发布”“回退版本”和“业务降级”。这四种动作的成本不同,触发条件也不同。将动作分层,能够避免轻微波动引发不必要的全量回退,也能防止严重异常只停留在观察阶段。
五、案例与数据观察:一次发布窗口如何从“等人回复”变成有序放行
1. 场景设定:不是事故统计,而是可复用的演练案例
下面是一个情景模拟,用于说明流程改造方法,不代表某家企业的真实经营数据。某服务团队每两周发布一次版本,参与方包括产品、开发、测试、运维和业务运营。原流程依赖群聊确认,发布负责人需要逐个追问测试结论、配置差异和业务验收情况。
团队复盘最近 12 次演练记录后发现,耗时主要不在执行部署,而在等待材料和确认责任:测试报告没有关联版本、回退方案缺少演练证据、业务观察指标未提前确定。团队于是没有增加一层审批,而是把发布信息整理成统一的变更记录,并为高风险项设置阻断条件。

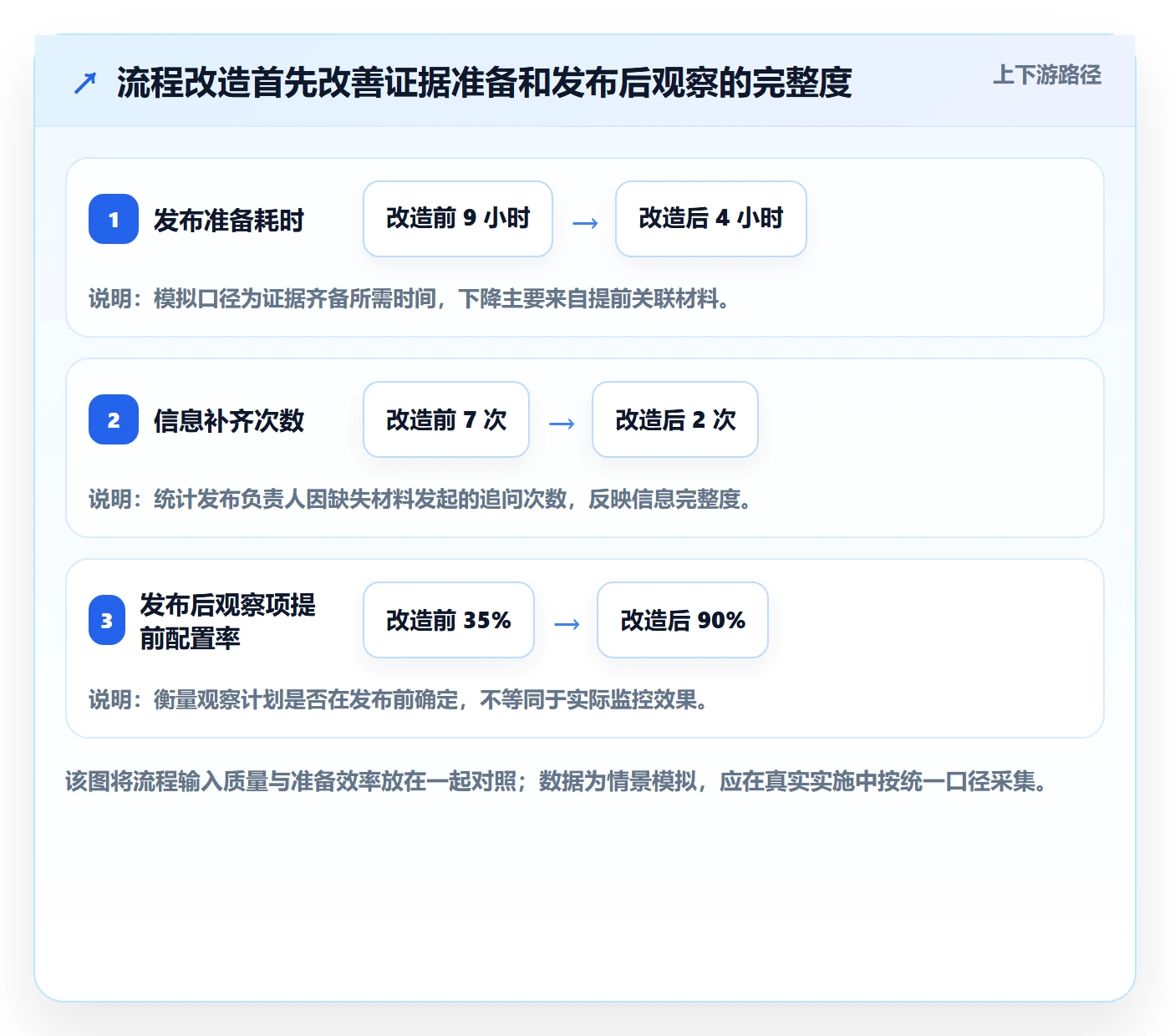

2. 改造前后对比:先缩短信息等待,再优化执行时间
下表使用情景模拟数据,展示一种流程诊断口径。这里的“发布准备耗时”是从发起准备到所有放行证据齐备的时间,不包括实际部署窗口;“信息补齐次数”是负责人因缺少材料而发起的追问次数。团队应使用自身记录复算,不应把这些数字当作外部基准。
| 观察项目 | 改造前 | 改造后 | 解释口径 |
|---|---|---|---|
| 发布准备耗时 | 平均 9 小时 | 平均 4 小时 | 统一版本标识和证据入口后,减少临近窗口的材料搜集。 |
| 信息补齐次数 | 平均 7 次 | 平均 2 次 | 必填证据与责任人提前明确,减少群聊追问。 |
| 发布后观察项提前配置率 | 约 35% | 约 90% | 将观察项纳入发布准备,而不是部署后临时讨论。 |
| 演练中止条件明确率 | 约 40% | 约 85% | 明确阈值与动作后,演练参与者更容易作出一致决策。 |
这些变化不意味着流程一定更安全,因为准备时间缩短并不能直接证明故障减少。它们说明的是信息更早到位、决策依据更完整。要判断安全性是否改善,还要观察回退成功率、严重问题逃逸率、发布后异常发现时间等结果指标。

3. 真正要跟踪的,不只是“按时发布率”
按时发布率容易理解,却可能带来错误激励:团队为了守住日期,压缩验证时间或把风险留到上线后。发布管理指标最好同时覆盖效率、质量和恢复能力,并对高风险和低风险发布分别观察。
我通常建议从少量指标开始:准备耗时中位数、证据缺失率、发布后异常率、回退或前向修复耗时、发布窗口内紧急变更比例。指标的价值不在于多,而在于能否触发实际改进。某指标连续变差,却没有明确责任和行动,就只是报表。
4. 用时间线识别耗时究竟卡在哪里
发布流程优化前,先把一次发布拆成若干时间节点:申请提交、范围冻结、测试证据齐备、放行判断、部署开始、业务验证完成、观察结束。记录每个节点的开始和结束时间,团队就能区分等待时间、执行时间和返工时间。

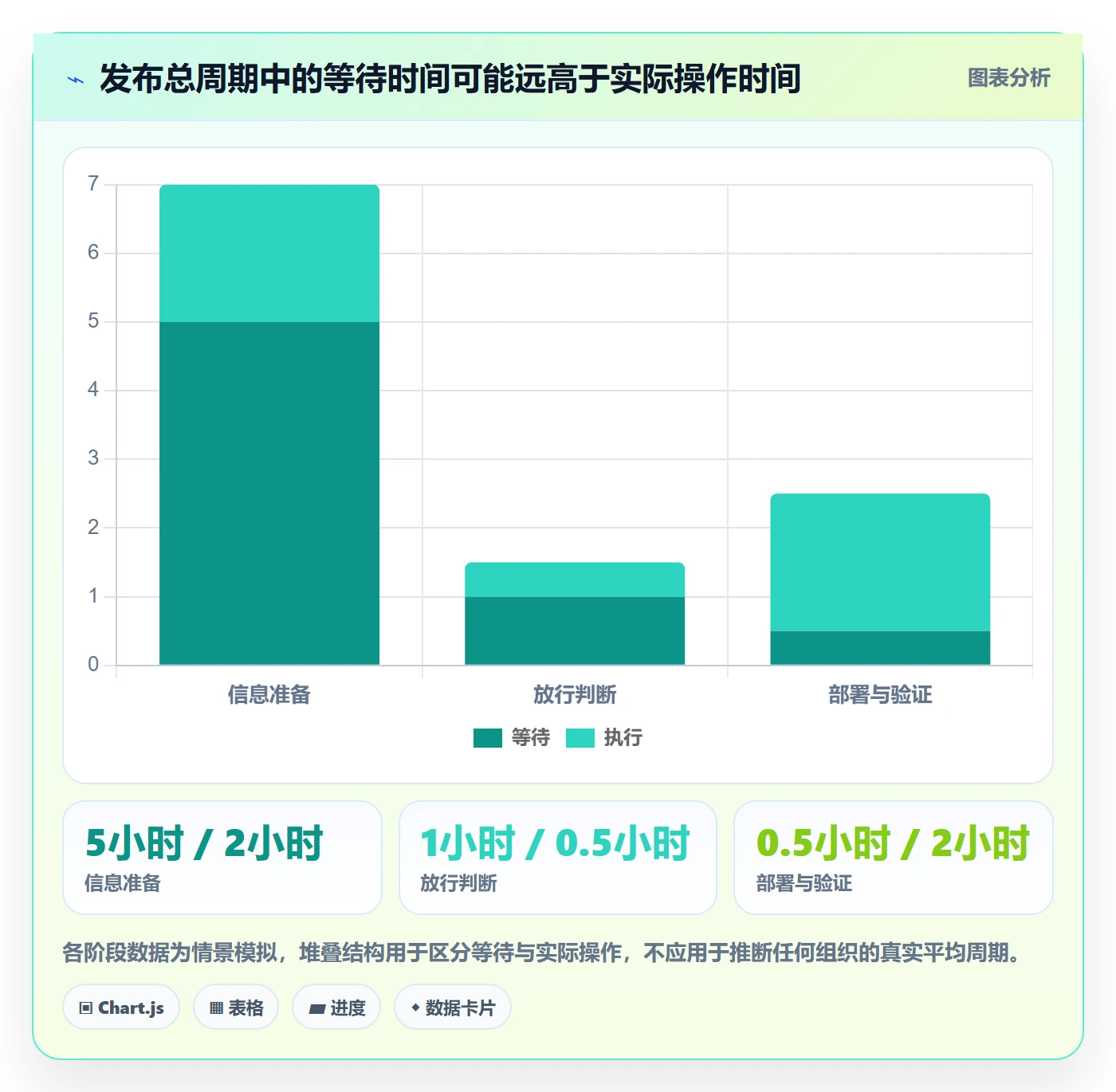

以下是用于工作坊的情景模拟时间线。它展示了“审批环节很短,但前置材料等待很长”的典型结构。优化时若只盯着审批耗时,可能优化错对象。

六、实施方法:从现有流程出发,分阶段落地
1. 先盘点最近的发布,而不是先购买工具
选取最近 8 至 12 次有代表性的发布记录,覆盖普通变更、高风险变更和一次需要暂停或修复的情况。逐项检查:版本标识是否唯一,测试结果能否对应版本,变更范围是否完整,回退步骤是否可执行,发布后是否有明确观察结论。
盘点时不要把“没有记录”直接归类为“没有做”。先与执行者核实实际操作,再区分三种问题:工作没做、做了但没留证据、证据留了但找不到。三类问题的解决办法完全不同。
2. 建立最小可用发布记录
第一版记录不必追求字段齐全,建议至少包含发布标识、变更范围、风险等级、责任人、验证证据、计划时间、停止条件、回退或修复方案、发布后观察项和结论。字段名称应使用团队平时能理解的业务语言,避免为了显得规范而堆叠术语。
每个字段都要问一句:如果这个信息缺失,谁会在什么时候遇到什么问题?如果答案不清楚,该字段可能并非必需。反过来,如果缺少某项会导致无法判断是否放行,就应把它设置为强制字段或条件触发项。
3. 用一次演练验证流程,而不是等正式窗口发现问题
演练不一定需要完整部署到生产环境。团队可以模拟一次高风险变更,从申请、检查、放行判断到异常处理,观察参与者是否能在限定时间内找到证据、理解停止条件并执行角色分工。
演练时特别要测试“坏消息路径”:测试未通过怎么办,业务负责人暂时不可达怎么办,回退脚本执行失败怎么办,指标波动但尚未超过阈值怎么办。只演练一切顺利的路径,会让团队误以为流程已经完整。
4. 让自动化负责重复检查,让人负责判断例外
适合自动化的工作包括:检查必填字段、比对版本标识、验证测试状态、提醒责任人、确认时间窗口冲突、检查监控链接和发布后结论是否填写。自动化可以减少漏项,但不能替代对影响范围、业务容忍度和例外风险的判断。
自动化规则必须有维护责任人。若规则长期不更新,团队会遇到两种风险:合法变更被错误阻断,或真正危险的变更被旧规则放行。每次事故复盘和流程变更都应检查相关规则是否需要调整。
5. 每次发布后做短复盘,定期做趋势复盘
单次发布复盘关注事实:计划是否符合实际,哪些检查项发现了问题,哪些条件没有发挥作用,监控是否及时发现异常,恢复路径是否有效。复盘重点不是追责,而是找出流程、系统和信息设计上的缺口。
趋势复盘则按月或季度汇总高频问题。例如,多个团队反复缺少数据库回退证据,说明这不是某个人忘记填写,而可能是组织没有统一定义恢复要求。持续出现相同缺口时,应改造机制,而不是不断提醒。
6. 根据组织规模选择流程承载方式
小团队可以先用共享模板和清晰命名规则,但要确保责任人、版本证据和结果记录可追溯。随着发布数量、团队数量和依赖复杂度上升,手工维护会增加核对成本,届时再考虑将需求、任务、缺陷、发布记录和部署证据关联起来。
选型时不要只演示“能不能建审批流”。应拿真实发布案例验证:能否识别版本对应关系,权限是否符合团队边界,能否保留审计记录,自动化失败时是否有人工替代路径,旧数据如何迁移,流程修改后如何兼容既有记录。对于中大型组织,可把 PingCode 这类项目管理平台纳入评估范围,同时单独验证其与现有研发和运维系统的集成能力。工具适配程度要靠场景验证,不宜仅凭功能清单判断。
七、不同情况下的行动建议:按风险、规模和成熟度调整
1. 发布频率低、团队规模小:优先消除口头依赖
如果团队每月只发布少量版本,且成员固定,先做三件事即可:统一发布记录位置,明确谁能放行,给高风险变更增加回退或修复说明。不要一开始就建设复杂审批矩阵,否则维护流程的成本可能高于它带来的收益。
但“团队小”不等于可以只靠记忆。核心业务负责人休假、人员轮岗或紧急发布时,口头知识会迅速变成单点风险。最小记录应确保另一位合格成员能理解这次改动和恢复方式。
2. 发布频率高、变更规模小:优先自动化轻量检查
高频发布如果每次都走人工逐项确认,流程很容易成为吞吐瓶颈。适合采用标准化流水线和风险触发规则:低风险变更自动检查并快速放行;遇到跨服务、数据变更或阻断级缺陷时,自动切换到更深的审核路径。
这种模式的前提是基础验证可靠。若测试覆盖不足、构建身份不稳定或监控没有明确基线,自动放行只会更快地放大不确定性。自动化之前,要先证明检查本身可信。
3. 跨团队依赖多:优先建立统一的发布对象和联系人机制
跨团队发布最常见的延迟,不一定来自审批,而是对依赖状态没有共同认知。应为每次发布建立唯一标识,列出上下游服务、负责人、依赖版本、准备状态和联络方式。所有团队围绕同一个发布对象更新,而不是分别维护互不一致的表格。
对关键依赖,明确“已确认”“有条件确认”“未确认”三种状态。模糊的“应该没问题”不应被当作确认。若依赖团队无法在窗口前提供证据,应提前决定延期、降级范围还是采用兼容方案。
4. 涉及数据迁移或不可逆操作:优先证明恢复能力
数据迁移的检查重点不只是脚本通过,而是迁移前后数据一致性、重复执行安全性、异常中断后的续跑方式,以及新旧版本是否兼容。执行前要使用接近生产特征的数据进行演练,并明确迁移完成的校验口径。
若无法真正回退,就不要在流程里写“支持回滚”来制造安全感。应改为记录前向修复步骤、受影响数据范围、人工处理容量、业务暂停策略和决策授权人。对不可逆动作,坦诚说明边界比承诺一个不存在的回退方案更可靠。
5. 监管或审计要求高:优先确保记录完整和授权可追溯
高监管要求的团队需要关注谁在何时作出什么判断、依据是什么、记录是否被修改、例外由谁授权。审批记录与执行日志应能够相互关联,关键操作权限应符合职责分离要求。
审计记录不应只在检查季临时补填。若流程要求留存某项证据,就要在执行时形成记录,并说明保留周期、访问权限和数据责任人。补材料无法完全还原当时的实际判断。
八、不同情况下的取舍:安全、速度和成本不能只选一个口号
1. 安全与速度:用风险路由,而不是一刀切
增加检查通常会增加准备成本,但不意味着发布一定更安全;减少检查可以提高吞吐,也可能使错误更早进入用户环境。真正的取舍不是“快还是稳”,而是根据风险配置合适的控制强度,并尽量让低风险路径自动化。
如果团队每次发布都觉得流程太慢,先定位等待时间在哪。若主要是审批等待,可能需要调整授权;若主要是证据缺失,应提前准备;若主要是测试执行时间,应该优化测试策略,而不是删掉必要检查。
2. 自动放行与人工审批:明确边界和例外入口
自动放行适用于规则清晰、回退容易、证据可靠、影响范围受控的变化。人工审批适用于高影响、低可逆、涉及法规责任或存在未解决例外的变化。边界应写在规则里,而不是依赖某位负责人临场判断。
自动路径也要有紧急停止机制。监控失效、测试服务异常、版本身份无法确认时,系统应转为暂停或人工核实,而不是把“没有发现失败”误当成“验证通过”。
3. 统一模板与团队自治:固定底线,允许专业扩展
完全统一能提高跨团队比较能力,但可能压平业务差异;完全自治能贴近实际,却容易形成各自定义、无法协作的局面。较好的折中是统一发布标识、风险字段、基本放行证据和复盘口径,同时允许团队追加自己的专项检查。
新增专项项时,应说明它针对什么风险、由谁维护、何时可以删除。没有维护责任的检查项会逐渐过时,并让清单越来越难用。
4. 更多指标与更少指标:优先选择能改变行动的指标
指标越多,解释成本越高。发布管理早期可以先关注证据缺失、准备等待、异常发现、恢复耗时和紧急变更比例。每个指标都应有明确的统计范围、负责人和复盘周期。
尤其要谨慎使用单一“发布成功率”。如果团队把成功定义为部署命令返回成功,指标会掩盖用户影响;如果把任何轻微波动都定义为失败,团队又可能不愿报告问题。定义应围绕业务结果和可接受风险。
九、发布检查清单:将原则落到执行动作
1. 发布前:确认对象、范围和证据
-
确认发布标识、构建版本、目标环境和计划窗口唯一且一致。
-
列出本次变更、配置差异、数据库操作、功能开关和外部依赖。
-
确认测试结果对应当前发布版本,并能定位到测试范围和未覆盖项。
-
识别阻断级缺陷、遗留风险和明确的例外授权。
-
确认业务验收路径、责任人和通过标准。
2. 放行前:确认恢复路径和观测条件
-
确认回退、降级或前向修复方案,并说明其适用条件与限制。
-
确认关键操作已演练或有足够证据证明可执行。
-
确认监控指标、发布前基线、观察周期和异常阈值。
-
确认停止扩量、暂停发布和恢复业务的决策人及联系方式。
-
确认发布窗口内的依赖团队和业务联系人可以及时响应。
3. 发布后:确认用户结果,而不只是系统状态
-
核对部署状态、服务健康状态和关键业务结果。
-
按约定窗口观察错误率、延迟、交易或业务校验结果。
-
记录灰度扩量、暂停或恢复的时间点及判断依据。
-
确认未处理风险、临时措施和后续责任人。
-
形成发布结论,并把问题回写到流程、测试或自动化规则中。
4. 检查清单的使用原则
清单不是每次发布都机械复制的任务列表。执行者应根据变更类型加载适用项,明确不适用项的理由。若某项长期被标记为“不适用”,团队应检查模板设计是否正确,而不是持续保留无意义字段。
当检查项失败时,不应只允许“继续”或“取消”两种结果。团队可以根据风险选择延期、缩小范围、关闭功能、分批发布、增加观察、准备人工兜底等动作。前提是决策和依据留痕。
十、下一步怎么做:从一次可复盘的发布开始
1. 用两周完成一轮小范围试点
第一周选取最近的发布记录,梳理变更范围、证据、责任人和异常处理;与参与方一起找出最常出现的三类断点。第二周选一个真实但风险可控的发布,试用最小记录、风险分级和发布后观察机制。
试点结束后,不要只问“大家觉得流程好不好用”。应检查发布准备耗时是否可解释、缺失证据是否减少、停止条件是否明确、发布后结果是否能回写。若表单更完整但判断仍靠临场追问,说明流程改造还没有触及核心问题。
2. 以证据链完整度作为第一阶段目标
发布管理成熟度不是以审批层数、模板页数或平台功能数量衡量。初期更值得追求的是:每次发布能识别同一个对象,重要判断有相应证据,执行者知道失败后的动作,结果可以在复盘中还原。
当这些基础稳定后,再逐步增加自动化、风险模型和跨团队数据分析。过早追求复杂评分,容易让组织把注意力放在模型外观,而不是检查模型是否改善了实际决策。
3. 建立流程改进的停止规则
流程优化也需要停止规则。新增一个审批或字段前,先说明它降低哪类风险、会增加多少操作成本、如何判断它是否有效。若连续一段时间没有产生有用决策,或团队只能机械填写,应考虑合并、自动化或删除。
我的核心判断是:好的发布管理不是让团队永远不犯错,而是让风险尽早显形,让错误影响范围可控,让恢复动作可执行,让经验能够改变下一次发布。下一步可以从最近一次发布开始,抽查版本、证据、回退、观察和结论五个环节;先修补最薄弱的连接,再决定是否需要更复杂的流程或工具。
常见问题解答(FAQ)
1. 发布前检查清单应该包含哪些内容?
我准备把团队的发布检查从口头确认改成固定清单,但担心项目不同、检查项也不同,最后清单越做越长。哪些项目是每次发布都必须核对的,哪些应该按风险增减?
把检查项分成“每次必查”和“按变更触发”两层,比所有项目共用一张不断膨胀的清单更实用。每次必查项通常包括:发布负责人和时间窗已确认、变更范围有记录、关键测试通过、回滚方案可执行、监控与值守人员已安排、业务方完成验收。按变更触发的项目则包括数据库迁移、权限调整、外部接口变更、配置切换和数据修复等。
每个检查项应写成可验证的结果,例如“迁移脚本已在预发布环境执行并核对记录数”,不要只写“数据库已检查”。如果一项检查连续多次没有发现问题,可复盘它是否仍有风险价值;如果事故或险情暴露了缺口,则补进对应的触发条件,而不是机械地给所有发布增加步骤。
2. 如何设置发布准入和放行条件,避免检查流于形式?
我发现团队的发布单经常全部勾选通过,但上线后仍会出现配置遗漏或验收不完整。是准入条件定得太松,还是检查方式有问题?怎样让放行判断真正对应风险?
放行条件应当能被证据验证,并且明确谁有权作出判断。可以将条件分为硬性阻断项和风险确认项:例如关键用例未通过、回滚步骤未经验证、数据迁移结果不明,属于硬性阻断;低影响的已知缺陷则需要记录影响范围、临时处置和接受风险的责任人。
实践中可在发布单附上测试报告、变更差异、迁移校验结果或审批记录,而不是只保留勾选状态。对高风险变更,要求发布负责人和业务验收人分别确认;对低风险小改动,则采用轻量检查,避免审批成本超过风险本身。判断标准不是“表单填满了没有”,而是出现问题时能否快速说明依据、责任和处置路径。
3. 发布流程怎样安排灰度、监控和回滚,才能降低上线风险?
我负责的服务有时一上线就扩大到全部用户,出了问题只能临时排查,回滚也常常要等开发确认。想引入灰度发布,但团队规模不大,担心流程变复杂,应该从哪里开始?
先把灰度当作风险控制手段,而不是额外增加一套审批。对影响面较大的变更,可先放给内部用户或少量流量,观察错误率、核心业务成功率、响应时间和关键日志,再按预定条件扩大范围。指标要有基线和观察窗口,例如对比发布前后同一时段的错误率,不能只凭“看起来正常”放量。
回滚方案需要提前明确触发阈值、执行人、预计耗时,以及数据库或数据变更是否能反向恢复;不可逆迁移应先设计兼容阶段,避免应用回滚后数据结构不匹配。团队资源有限时,可优先对高影响、高不确定性的发布做灰度,并用演练验证回滚步骤,而不是要求每个小改动都走复杂流程。
4. 发布后如何复盘并持续优化发布管理流程?
我所在团队每次发布结束后都会在群里说一句“已完成”,但相同类型的问题隔一段时间又会出现。复盘应该记录什么,怎样避免最后只变成追责或补文档?
发布复盘应围绕流程和信号,而不是先寻找个人责任。建议记录计划与实际发布时间、变更范围、检查结果、告警情况、用户影响、发现问题到恢复所用时间,以及哪些判断依据失效。例如发布耗时延长,可能是审批等待、环境准备还是验证步骤过多,原因不同,优化措施也不同。每项改进要有负责人、完成期限和验证方式;
如果增加了发布前检查,就观察后续同类问题是否减少,同时留意发布准备时间是否显著增加。可按月查看发布失败率、回滚率、变更恢复时间和重复问题数,但不要把单一指标当作团队绩效排名。流程优化的目标是让风险更早暴露、恢复更可控,而不是让记录数量不断增加。
核心关键词
文章包含AI辅助创作:发布检查管理指南:实施团队如何做好发布管理,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/522299
读者评论
文中把“部署成功”和“发布成功”区分开很有用。实际工作中最容易漏的是业务结果验证,建议再补充一些可直接参考的指标示例,比如订单、对账或消息积压等。
证据链的思路比较落地,但链接权限和有效期常被忽略。跨团队协作时,如果测试报告或监控面板无法访问,发布记录仍然会退化成口头确认。
风险分级适合中大型团队,不过小团队执行时要控制表单复杂度。可以先保留版本、影响范围、回退方式、观察指标和最终负责人几个核心字段,再逐步扩展。
