发布审批流程与规范:PMO发布管理最佳实践关键指标

发布审批流程最常见的失效,不是审批人太少,而是审批单上显示“已通过”,却没人能回答:这次发布包含什么变更、谁验证过回滚、哪些风险被接受、上线后由谁盯指标。对 PMO 来说,发布管理的目标不是多设几道签字,而是让每次上线都能被判断、被追溯、被恢复;审批流程与关键指标也应服务于这三个结果。

发布审批流程与规范:PMO发布管理最佳实践关键指标

一、先讲结论:审批不是发布管理的中心,风险闭环才是

1. 发布审批要回答四个问题

我判断一套发布审批机制是否有效,通常不先数审批节点,而是看它能不能在发布前、发布中和发布后分别回答四个问题:变更范围是否清楚,风险是否有人评估,放行条件是否已经满足,异常发生后是否有明确的止损与恢复动作。

如果审批人只能看到“申请上线”,看不到需求、代码、测试、变更窗口、依赖系统和回滚方案,那么审批实际是在用签字替代信息。签字再多,也无法补足缺失的发布证据。

我的核心判断是:审批流程的价值不在于拦住更多发布,而在于让高风险变更得到足够审查,让低风险变更不必承担不必要的等待。因此,流程设计要从风险分级出发,而不是从组织架构出发。

2. PMO应把流程、规范、指标分开管理

发布流程定义“按什么顺序做”;发布规范定义“每一步要满足什么条件”;发布指标则回答“这套机制是否改善了交付与稳定性”。三者经常被混成一份流程制度,最后文件很厚,团队却只记得找谁审批。

我建议把发布治理拆成三层:第一层是统一的最小控制要求,例如版本、影响范围、验证证据和回退方案;第二层是按风险等级配置审批强度;第三层是用指标复盘等待、质量、恢复和合规情况。PMO负责定义规则与校准,业务和技术团队负责执行。

  • 流程层:明确发起、评估、审批、执行、验证、复盘的责任人与顺序。
  • 规范层:明确必填字段、准入条件、授权边界和例外处理。
  • 度量层:监测审批等待、发布失败、回滚、证据完整度和紧急发布等结果。

3. 先建立最小可运行机制,不要一开始追求流程完美

流程治理常见的反效果,是一上来就要求所有系统、所有团队、所有变更走同一张复杂审批单。团队为了尽快上线,会在线下沟通、事后补单,系统里的“合规率”很好看,真实过程却不可见。

对多数组织,我更愿意先统一最少的控制点:变更对象可识别、风险等级可解释、验证结果可查、回退责任人明确、发布结果有记录。先用一个月观察瓶颈,再决定是否增加审批人或控制项。

发布审批流程与规范:PMO发布管理最佳实践关键指标

二、发布治理的真实场景:同一条流程面对的是不同风险

1. 发布不是一个动作,而是一组相互依赖的变更

在中大型组织里,一次业务发布可能同时涉及应用版本、数据库脚本、配置项、基础设施、数据迁移、外部接口和运营公告。单看应用上线时间,往往会遗漏前后置条件。例如应用已部署,但数据库索引尚未完成;新旧接口并存时间不足;客服和运营还未收到变更说明。

这也是为什么我不主张把“发布”简单等同于“代码部署”。对于 PMO,发布对象应包括交付内容、目标环境、时间窗口、依赖关系、验证方式与业务影响。否则团队可能认为已经完成,业务方却还在等待数据刷新、权限开通或渠道切换。

2. 低风险变更与高风险变更不应使用同一套审批深度

把所有变更都送到同一个委员会,会产生两个问题:小变更被排队,大变更被淹没。相反,如果所有审批都简化成团队自批,又可能让跨系统、不可逆或影响关键业务的变更缺乏独立审视。

我会先用影响范围、可逆性、验证成熟度、依赖复杂度和业务时点来判断风险。它们不是抽象评分,而是为了回答“出错时影响多大、多久能发现、能不能恢复、谁会受到影响”。

风险等级 典型变更 最低审批要求 发布控制重点
低风险 小范围界面调整、已有自动化验证覆盖的常规修复 团队负责人或预先授权的值班角色审批 版本可追溯、自动化检查通过、发布结果留档
中风险 多服务协同、涉及关键业务流程但可回退的功能变更 业务代表、技术负责人及必要的运维角色确认 依赖确认、监控阈值、灰度与回退条件清楚
高风险 数据结构迁移、核心交易链路调整、重大基础设施切换 变更评审角色独立审查,并由业务责任人接受剩余风险 演练记录、分阶段放量、明确中止条件及恢复负责人
紧急变更 生产故障止损、安全事件处置或重大业务中断恢复 先按紧急授权机制处置,随后在规定时限内补充复核 记录紧急原因、决策依据、实际操作和事后复盘

3. PMO要治理的是跨团队接口,不是替代技术判断

发布失败的根因未必是技术实现错误,也可能是业务验收时间没有对齐、数据团队不知道迁移窗口、客服没有准备应答口径,或供应商变更没有纳入整体计划。PMO在这里的作用,是让依赖和责任可见,而不是代替架构师判断技术方案是否正确。

我会把职责边界写清楚:发布负责人对材料完整性负责;技术负责人对技术风险和验证方案负责;业务负责人对业务影响及验收负责;运维或平台团队对环境、监控和执行窗口负责;PMO对规则、例外、跨团队协调和指标复盘负责。

发布审批流程与规范:PMO发布管理最佳实践关键指标

三、常见误区:看起来合规,不等于发布风险真的降低

1. 误区一:审批节点越多,控制越强

多一个审批人并不自动增加一份独立判断。如果几位审批人都只看同一张信息不全的表单,实际效果可能只是重复确认。更糟的是,责任被稀释:每个人都以为前一个角色已经审过风险。

我通常会追问每个节点的决策权限:这个角色能否拒绝、能否要求补充证据、拒绝依据是什么、承担哪类风险。如果答案只是“需要会签”,就要评估它是否能改为通知、抽查或按条件触发,而不必占用每次发布的审批时间。

2. 误区二:审批通过率越高,流程越顺

审批通过率高,可能表示申请质量好,也可能表示审批人习惯性通过;通过率低,可能意味着风险控制有效,也可能只是申请人不理解标准。单独拿通过率做绩效,很容易诱导团队降低审查力度或拆分申请。

我会把通过率与补充材料次数、驳回原因、发布失败率、紧急变更占比一起看。若通过率接近百分之百,但发布后的回滚和故障没有改善,流程可能只是在制造确认动作,而非控制风险。

3. 误区三:平均审批时长能代表审批效率

平均值容易被少数超长申请拉高,也可能掩盖大多数申请很快、少数关键变更严重拖延的事实。更重要的是,审批时间必须拆为申请人准备、审批排队、实际审查、等待补充和窗口等待;这几类时间对应的改进方法完全不同。

例如,审批人只花半小时审查,却让申请在队列里停留两天,问题在资源配置或审批授权,不在审查标准。反过来,高风险变更审查时间长,若是因为发现依赖未验证,单纯设定更短时限只会把风险推到发布现场。

4. 误区四:把紧急发布率压到零

紧急发布不一定都是计划失败。生产故障、安全事件和外部依赖突发,都可能要求快速处置。真正需要关注的是紧急变更是否被滥用、是否有合法授权、是否记录原因、是否按期补做复核,以及同类紧急原因是否反复出现。

把目标设成“零紧急发布”,可能导致团队把紧急事项改名为常规变更,数据变得更好看,风险反而更难发现。更可操作的目标是控制可避免的紧急发布,并缩短紧急处置后的复核闭环时间。

5. 误区五:回滚方案写了,就代表可以回滚

“必要时回滚”不是回滚方案。可执行的回退信息至少应说明触发条件、执行人、预计耗时、数据兼容性、回退后的验证方法,以及哪些操作不可逆。数据库变更、批量数据处理和外部接口切换尤其需要说明回退边界。

如果从未在类似环境演练过,文档中的回退步骤只能算假设。对于高风险变更,我会要求团队提供演练证据,或采用分阶段发布、兼容性设计、备份恢复验证等替代控制,并记录剩余风险由谁接受。

6. 误区六:把指标做成团队排名

团队之间的业务复杂度、系统架构、发布频率和风险暴露不同。直接拿发布次数、故障率或审批时长排名,容易诱导拆分变更、延迟登记故障,甚至回避有价值但风险较高的改造。

我更愿意用指标做趋势和分层比较:同一个团队与自身过去相比如何;同一风险等级的变更是否改善;变化来自流程调整、自动化覆盖还是业务量变化。指标首先是治理工具,不是简单的奖惩依据。

四、专业判断逻辑:用风险分级决定审批深度

1. 建立轻量、可解释的风险判断维度

评分模型不是为了制造一个看似精准的数字,而是帮助申请人和审批人使用同一套语言。我建议至少从五个维度评估,并给每个维度设置清晰的高、中、低判断依据。

判断维度 需要问的问题 风险上升信号 可用于降风险的证据
影响范围 影响多少用户、业务流程、系统或地区? 影响关键交易、全量用户或多个核心系统 分批放量、用户范围限制、明确隔离边界
可逆性 失败后能否恢复到稳定状态? 不可逆数据操作、外部状态已提交或恢复时间不确定 备份校验、兼容读写、演练过的恢复步骤
验证成熟度 上线前可以验证什么,覆盖哪些真实风险? 核心路径未测、依赖环境差异大、验收标准不明确 自动化测试、预生产验证、业务验收及监控阈值
依赖复杂度 有多少团队、供应商和系统需要协同? 跨团队顺序未确认、接口兼容性不清或窗口冲突 依赖清单、负责人确认、联调及时间窗口锁定
业务时点 是否处于结算、促销、监管申报或高峰期? 故障影响被关键业务时点放大 调整窗口、安排值守、设置延迟发布和止损策略

可以将各维度以一到三分作初筛,但不要把总分当成自动审批结论。比如“影响范围低、可逆性高、验证成熟”的变更,即使某一个维度得分较高,也可能适合授权放行;而涉及不可逆数据迁移的变更,即使总分不高,也应触发专项审查。

2. 把风险等级映射到控制措施,而非只映射到审批人

风险级别只有对应到行动才有意义。我会为每一档明确审查深度、审批角色、证据要求、发布窗口、监控时长和复盘要求。这样,团队知道升级风险会增加什么工作,也知道充分的验证和隔离措施可以降低哪些风险。

  • 低风险:采用团队授权、自动化准入检查和抽样审计,重点避免人为等待。
  • 中风险:要求业务与技术责任人确认,核对依赖、验证证据、监控和回退触发条件。
  • 高风险:进行独立评审,要求分阶段放量、值守安排、演练证据和明确的停止决策人。
  • 紧急变更:启用限定角色的快速授权,记录口头或即时决策依据,并规定事后复核时限。

3. 让审批条件成为可核验的“准入门”,而非自由文本

有效的准入条件应尽量能回答“满足或不满足”,例如测试结果链接是否存在、回退负责人是否填写、业务验收是否完成、监控告警是否配置。对于无法自动判断的内容,要求审批人留下简短的判断依据,而不是只点选“同意”。

这里要避免过度结构化。若每项都强制填长篇说明,申请人会复制模板;若全部是自由文本,后续又难以分析。我的做法是:机器可验证的字段用系统校验,判断性内容用简短选项加证据链接,特殊例外再补充文字解释。

4. 为例外设计边界和到期机制

任何流程都会遇到例外。区别在于例外是受控的临时路径,还是逐渐变成隐形常态。每项例外至少要记录触发原因、授权人、风险承担人、有效期限、补偿性控制和事后复核结果。

对长期反复出现的例外,PMO不应只催团队补材料,而要判断根因:可能是流程不适配、测试环境缺失、授权角色不可用、供应商协同模式不合理,也可能是团队计划管理不足。重复例外本身就是流程设计的反馈信号。

五、关键指标:同时测等待、质量、风险和闭环

1. 先给指标写清楚口径

一个指标是否有用,首先看不同团队能否按相同方法计算。以“发布失败率”为例,分母究竟是变更单、发布批次还是服务部署?失败是否包括主动中止?因业务策略取消是否算失败?如果口径不统一,仪表板的精确小数只是表面精确。

我建议每个指标都配一张指标卡,写明用途、定义、分子分母、数据源、统计周期、排除规则、责任人及可能的行为副作用。任何目标值也应标注它是基于本组织历史基线、风险容忍度还是试点期建议,不要把情景假设伪装成行业标准。

2. 建议优先跟踪的发布治理指标

指标 建议口径 它能说明什么 容易被误用的地方
审批等待时长 申请信息完整后至作出审批决定的时间,按风险等级报告中位数和高分位 排队与审批资源是否构成瓶颈 不应把申请人补资料时间混在审批等待里
一次完整提交率 首次提交即满足必填材料要求的申请数 ÷ 总申请数 模板、培训和需求准备质量 不能鼓励申请人把不确定风险标成“无”来通过校验
变更失败率 导致服务降级、回滚、紧急修复或用户影响的变更数 ÷ 已执行变更数 发布质量与变更风险的综合结果 需定义影响事件与变更的关联规则,并按业务类型分层
回滚率 执行后触发正式回退的发布批次 ÷ 已执行发布批次 变更稳定性、准入和验证质量 回滚可能是正确的止损动作,不能简单视作团队失误
紧急发布占比 紧急授权发布数 ÷ 全部发布数,并按触发原因拆分 计划缺口、生产事件与例外机制使用情况 压低比例可能诱发重新分类或延后登记
发布证据完整率 符合规定证据要求的已关闭发布数 ÷ 已关闭发布数 可追溯性和审计准备程度 必须抽查证据有效性,不能只统计附件数量
发布后验证完成率 在规定观察窗口内完成关键业务与技术验证的发布数 ÷ 已执行发布数 发布后的风险识别是否落地 验证窗口要按系统风险与业务特征设置
失败部署恢复时间 从确认发布引发影响到服务恢复至约定状态的时长 发现、决策、回退和恢复协作效率 要说明恢复状态如何判定,避免只记录技术操作完成时间

3. 把发布管理指标与交付指标放在一起解释

DORA研究体系长期关注部署频率、变更前置时间、变更失败率、失败部署恢复时间等交付与稳定性指标。它们可以帮助组织从结果层面观察交付表现,但不能直接替代企业自己的审批控制项,也不能被当成一套不分业务场景的统一考核线。

我的实际建议是把两组指标分层呈现:一组看流程运行,如审批等待、一次完整提交率、例外比例;一组看交付结果,如失败率、恢复时间、发布后验证情况。前者用于定位过程,后者用于验证过程是否带来了更好的结果。

4. 用分布和分层替代单一平均值

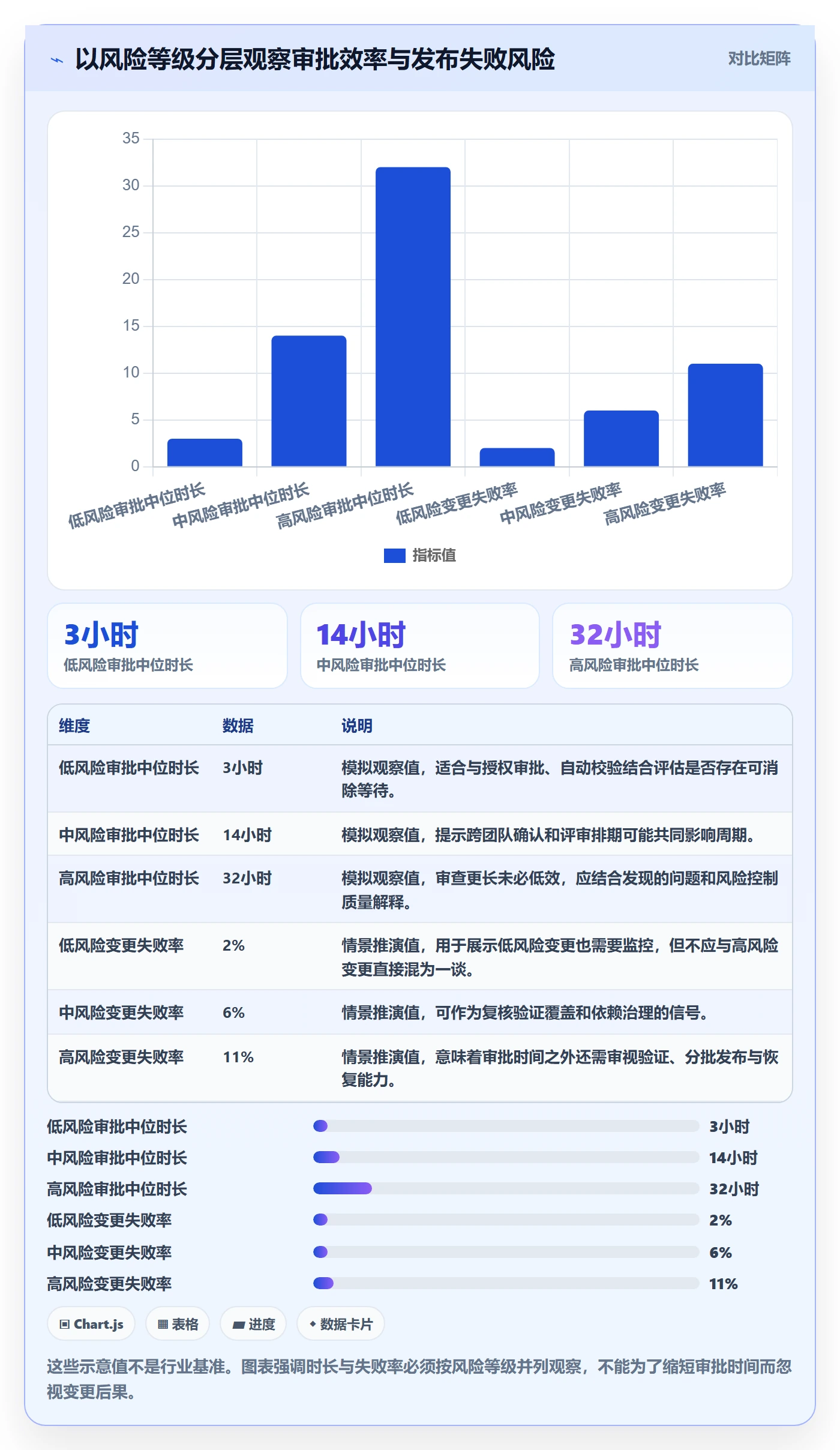

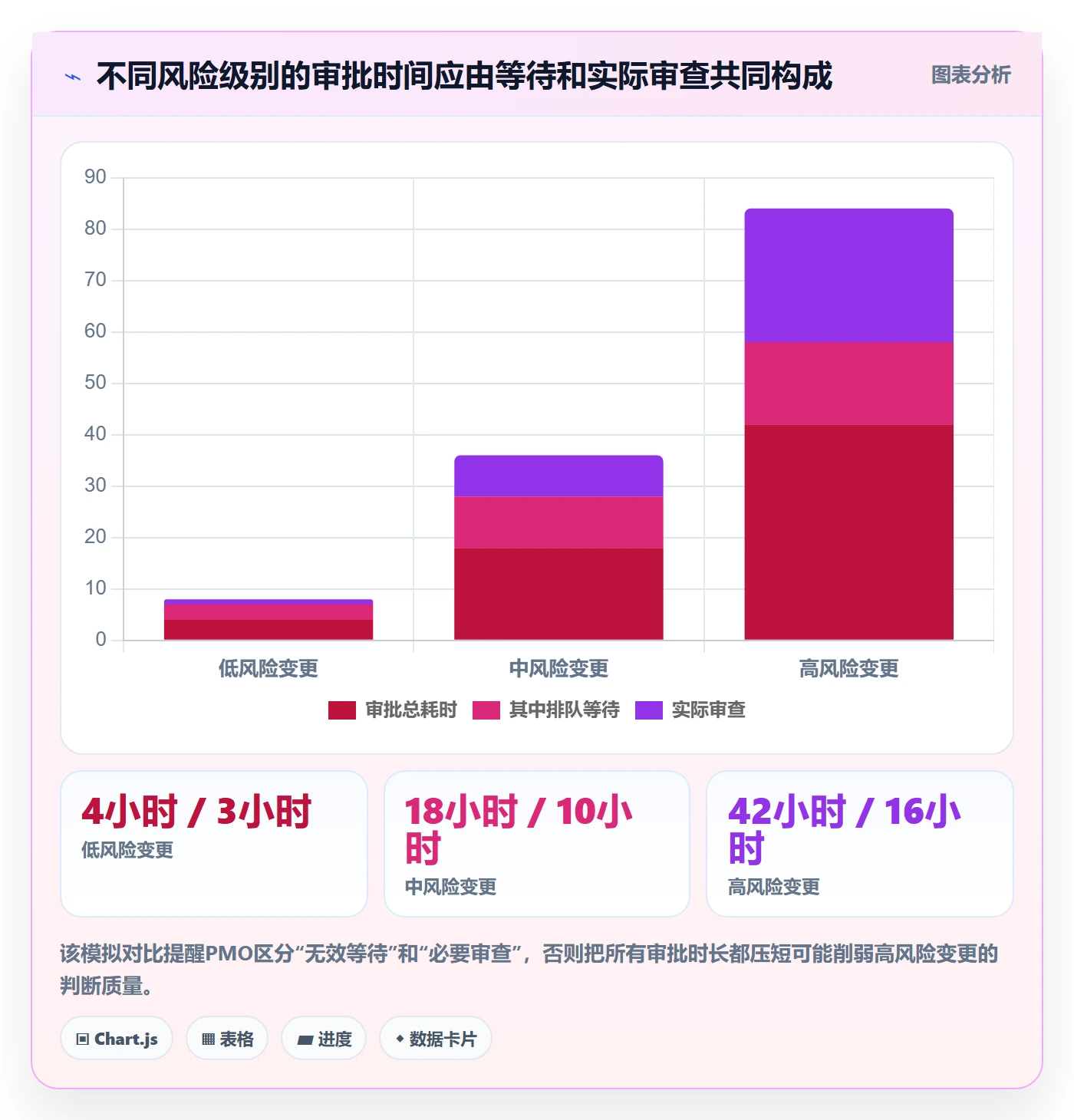

审批中位数反映典型体验,高分位反映少数严重卡点,二者应并看。对发布失败率,则至少按风险等级、系统类型、变更类型和是否紧急拆分。若整体指标改善,但高风险变更的回滚率上升,PMO就不能简单宣布流程成功。

设置目标值时,我通常先观察四到八周基线,再与团队确认可解释的改善方向。例如先把“等待超过一个工作日的低风险申请”作为治理对象,而不是直接承诺所有申请都在一小时内完成。目标可以分阶段调整,但口径不要随指标表现而反复改写。

发布审批流程与规范:PMO发布管理最佳实践关键指标

六、可落地的发布审批流程:从申请到复盘形成闭环

1. 第一步:发起变更并识别发布对象

申请阶段要把“要上线什么”说具体。建议至少记录变更编号、所属产品或服务、版本或提交标识、目标环境、计划窗口、关联需求或缺陷、变更类型、影响范围、依赖系统和业务联系人。编号必须能连接后续测试、执行记录和故障事件。

不要要求申请人把整个技术方案复制进表单。审批页应是索引和决策界面,详细设计、测试报告、监控面板、操作步骤等以链接或结构化附件关联。信息过长会降低审阅质量,关键信息找不到也会让审批流于形式。

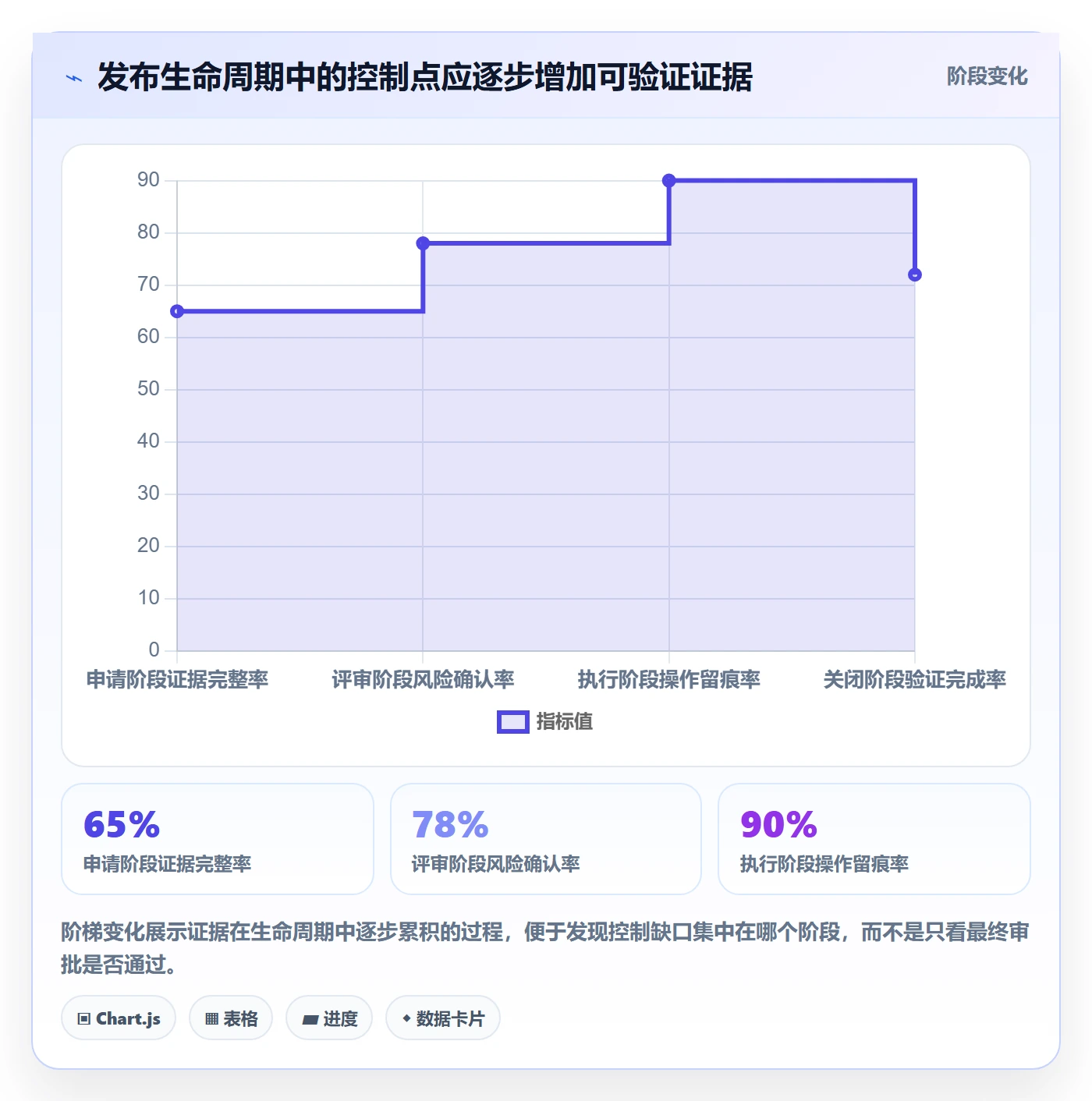

2. 第二步:完成风险分级与影响评估

申请人先按统一规则自评风险,系统或发布负责人再检查是否存在触发条件,例如不可逆操作、核心链路变更、跨区域切换或关键业务窗口。风险分级必须能说明理由,不应只有一个标签。

若申请人和评审人判断不同,不要直接把分歧当成流程错误。记录分歧涉及的风险假设和最终决策依据,后续可以用实际结果校准规则。这比要求所有人机械地给出相同分数更有治理价值。

3. 第三步:验证准入条件并确认依赖

发布前应确认测试与业务验收状态、代码或制品版本、环境准备、数据处理方案、依赖团队窗口、告警和监控、回退操作及值守安排。高风险发布还要确认演练证据、分批策略和停止条件。

这里的关键不是把所有材料堆在审批单里,而是保证每项关键结论都有可追溯的证据来源。比如“测试通过”应关联测试结果,而非只填写一句话;“回退可行”应能说明执行人和步骤,而不是勾选“有方案”。

4. 第四步:按授权矩阵审批或自动放行

审批矩阵应写明谁对哪类风险有决定权、谁负责知会、谁可以批准例外,以及审批人缺席时由谁代理。对于符合预设条件的低风险变更,可以由团队授权或规则自动放行;高风险和例外变更则保留独立判断。

审批超时需要有升级路径:提醒、代理、升级到授权责任人,或在明确规则下延期。不要让流程默认“沉默即批准”,除非组织已完成风险评估并明确适用范围、责任承担和审计要求。

5. 第五步:执行、监控与停止决策

发布执行时应记录实际开始与结束时间、执行人、制品标识、关键操作和偏离计划的事项。若采用灰度或分批方式,需定义每一阶段的放量条件、观察时长、监控指标及停止阈值。

停止条件不应只写“出现异常即回滚”。要明确异常信号的口径、观测窗口、判断人和决策时限。比如关键交易成功率持续低于约定阈值,或者错误率在特定时间窗口内超出基线,就触发暂停继续放量并进入评估。

6. 第六步:完成业务验证与发布关闭

执行结束并不代表发布完成。发布负责人应在约定观察窗口内确认关键功能、业务数据、服务健康和用户影响;若发现异常,关联故障记录、处理动作和恢复状态。只有证据齐全后,才关闭发布记录。

对于影响较小的变更,验证可以由自动化监控和业务抽查构成;对于关键链路,则可能需要业务人员确认真实交易或核心流程。PMO不必规定所有系统使用同一观察时长,但应要求每个系统明确自身的观察标准。

7. 第七步:复盘异常和重复例外

复盘不应只对失败发布启动。高风险发布、紧急变更、审批超时、回滚、验证遗漏和重复例外,都可以进入轻量复盘。复盘目标不是追问“谁没签字”,而是确认控制点为什么没有阻止风险、哪些证据不足、哪项规则需要改变。

  1. 先还原时间线:申请、审批、执行、发现异常、止损和恢复分别发生了什么。
  2. 区分事实与解释:日志、监控、变更记录属于事实;“审批人应该知道”属于待验证假设。
  3. 找出可改进控制点:自动校验、权限、测试覆盖、依赖确认或回退演练。
  4. 为改进行动指定责任人、到期时间和验证方式。
  5. 在后续指标中验证措施是否降低了重复问题,而不是只检查任务是否关闭。

发布审批流程与规范:PMO发布管理最佳实践关键指标

七、案例与数据观察:一个百人以上组织如何避免“全员等审批”

1. 情景设定:增长期企业的跨团队发布拥堵

下面以一个情景模拟说明设计逻辑,不代表某家企业的真实业绩。假设一家超过一百人的软件组织,产品、研发、测试、运维和业务运营分属不同团队,月均有约一百二十次发布申请。过去所有变更都要求多个角色会签,低风险修复也要等待固定评审会议。

观察初期,团队发现申请看似按时提交,但常见问题包括:影响范围描述不一致,依赖团队在审批后才被通知;回退方案常用模板句,缺乏执行步骤;发布后验证没有明确负责人;紧急发布原因没有统一分类。因此,单纯增加一个审批角色并不会解决主要矛盾。

如果使用 PingCode 等项目管理平台承接跨团队工作,可以把需求、缺陷、任务、版本和发布记录之间建立可追踪关系,并按组织配置流程、责任和字段。具体能力要以实际产品版本、权限配置和集成方案为准;平台只是记录与协作载体,不能替代风险判断,也不能自动保证材料真实有效。

2. 第一次调整:先减等待,不先删掉高风险控制

情景中的团队先按影响范围、可逆性、验证成熟度、依赖复杂度和业务时点划分风险。符合条件的低风险变更由团队负责人授权,使用自动化检查;中风险变更由业务与技术责任人确认;高风险变更保留独立评审,并补充分阶段发布和演练要求。

在试点阶段,PMO只选择两个产品团队和一个平台团队运行六周。这样做不是为了制造一个漂亮的试点数字,而是观察授权规则是否被误解、风险升级是否及时、申请材料是否能支撑决策,以及异常发生后能否追溯。

3. 第二次调整:把口径从“审批完成”改为“闭环完成”

最初的仪表板只记录审批完成时间,团队很快发现,审批通过后发布可能延期,执行结束后也可能缺少业务验证。于是指标口径被拆成:申请完整时间、审批决定时间、计划窗口、实际执行时间、验证完成时间和关闭时间。

这个调整看似只是增加时间戳,实际改变了问题定位方式。申请准备慢,可能是材料模板或需求交接问题;审批排队长,可能是授权配置问题;发布后关闭慢,则可能是业务验收责任不清。PMO由此能把优化建议送到真正负责的环节,而不是笼统地要求所有审批人“提高效率”。

4. 情景模拟数据:改善应同时看效率、风险与可追溯性

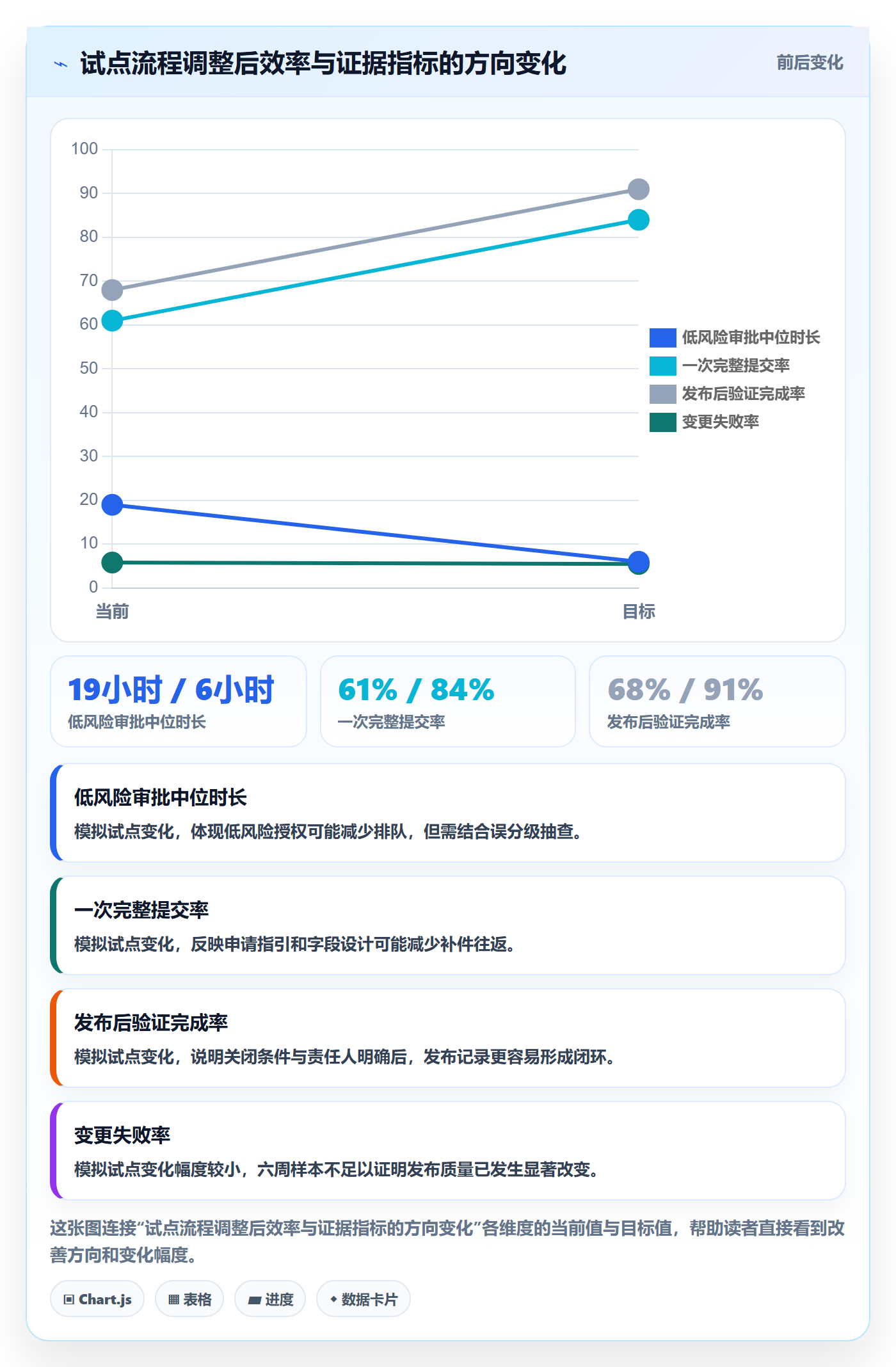

下表是为了展示如何读数而构造的模拟结果,不是行业统计,也不是 PingCode 的产品成效数据。它说明流程调整后,审批效率可以改善,但仍需同时观察失败、紧急变更和证据完整度,不能只选择最有利的一列发布成绩。

观察指标 调整前模拟值 六周试点模拟值 解读重点
低风险审批中位时长 19小时 6小时 授权与自动校验减少排队,但需确认未把高风险变更错误分到低风险。
一次完整提交率 61% 84% 字段指引和证据关联改善申请质量,仍需抽查内容是否真实有效。
发布后验证完成率 68% 91% 明确验证负责人和关闭条件后,追溯性提升。
紧急发布占比 14% 10% 比例下降值得关注,但还需核对是否是计划质量改善,而非分类方式变化。
变更失败率 5.8% 5.5% 短期变化有限,样本规模和系统差异会影响解释,不足以证明风险已显著下降。
发布证据完整率 72% 93% 记录更加完整,但证据质量仍需抽样审阅,避免出现“附件齐全、内容无效”。

我会特别提醒管理层:六周的试点数据只能用于发现方向,不能直接推断因果。发布频率、业务季节性、变更类型和系统复杂度都可能影响结果。至少应延长观察周期,并比较同类变更,才能判断流程变化是否真正带来改善。

发布审批流程与规范:PMO发布管理最佳实践关键指标

5. 这类案例真正值得复制的不是数字,而是验证顺序

流程调整应该遵循“先统一口径、再做风险分层、再试点授权、最后用结果校准”的顺序。如果先把审批人删掉,却没有风险分级和事后监控,组织只是在减少可见控制;如果先上系统却不清理责任边界,系统只会把模糊流程数字化。

因此,试点报告除了列出指标,还应写清样本量、系统范围、发布类型、排除规则、异常情况和未解决的问题。对管理者而言,这些限制说明比一张上升趋势图更有价值,因为它能帮助判断下一步是否扩大范围。

八、不同情况下的行动建议:按组织成熟度逐步推进

1. 流程刚起步:先把记录和责任补齐

如果团队目前主要靠群聊、邮件和个人经验协同,不要立刻引入复杂评分模型。先统一发布编号、变更对象、责任人、时间窗口、影响范围、验证证据和回退信息,让每个发布都能被找到、被解释。

第一阶段重点不是考核,而是盘点现状:哪些团队发布频繁、哪些系统影响大、哪些例外反复出现、哪些审批总在等待。用四到六周建立基线后,再确定最值得治理的两个问题。

2. 审批拥堵严重:优先拆解等待并授权低风险变更

如果低风险申请也要等待多个委员会,先查审批等待发生在哪个节点。若问题是排队,可通过授权矩阵、代理机制、固定评审时段或自动校验改善;若问题是信息不完整,应先改申请模板与责任分工,而不是盲目增加评审频率。

授权应带有边界:适用的系统和变更类型、必备验证、最大影响范围、禁止触发条件、抽查比例和撤销授权的条件。任何授权规则都应有负责人和复核周期,否则“临时简化”容易变成无人管理的永久例外。

3. 生产稳定性不足:把验证、回退和观察窗口放在前面

如果回滚和发布故障频繁,优先检查测试覆盖、环境一致性、变更切分、监控阈值和恢复演练。审批表里多加几项确认,通常不足以弥补验证链路薄弱。对高风险变更,采用小批量放量和明确停止条件,往往比增加泛化会签更有实际作用。

同时应将回滚事件视为风险控制信号。快速回滚可能说明团队发现问题及时、止损有效;但若同类问题反复出现,则说明前置验证或变更设计需要改进。要把“是否回滚”和“回滚是否成功”分开看。

4. 合规审计压力较大:优先强化证据链和例外留痕

监管或客户审计要求较高的组织,应确保每个发布能连接申请、风险判断、审批决定、执行记录、验证结论和例外授权。记录要有时间、责任人与版本标识,并明确谁有权修改或关闭记录。

审计证据不等于文件越多越好。可追溯的关联关系、明确的责任链和可复核的实际结果,通常比上传大量无法定位内容的截图更有价值。对敏感操作,还要结合企业安全制度定义访问和保留规则。

5. 多团队使用项目管理平台:先统一对象关系,再统一工作流

平台落地时,我会先确认需求、缺陷、任务、版本、发布和故障之间如何关联。若不同团队使用相同字段表达不同含义,跨团队报表就会失真;若所有团队被迫遵循同一套过细流程,线下绕行又会增加。

比较稳妥的做法是统一核心对象与最小必填字段,同时允许团队针对风险和业务特性增加局部规则。以 PingCode 这类项目管理平台为例,可把它作为需求到发布的协作与追踪载体来规划流程;实施前应验证权限模型、字段配置、数据接口和现有发布系统是否匹配实际要求,不要把工具上线等同于治理完成。

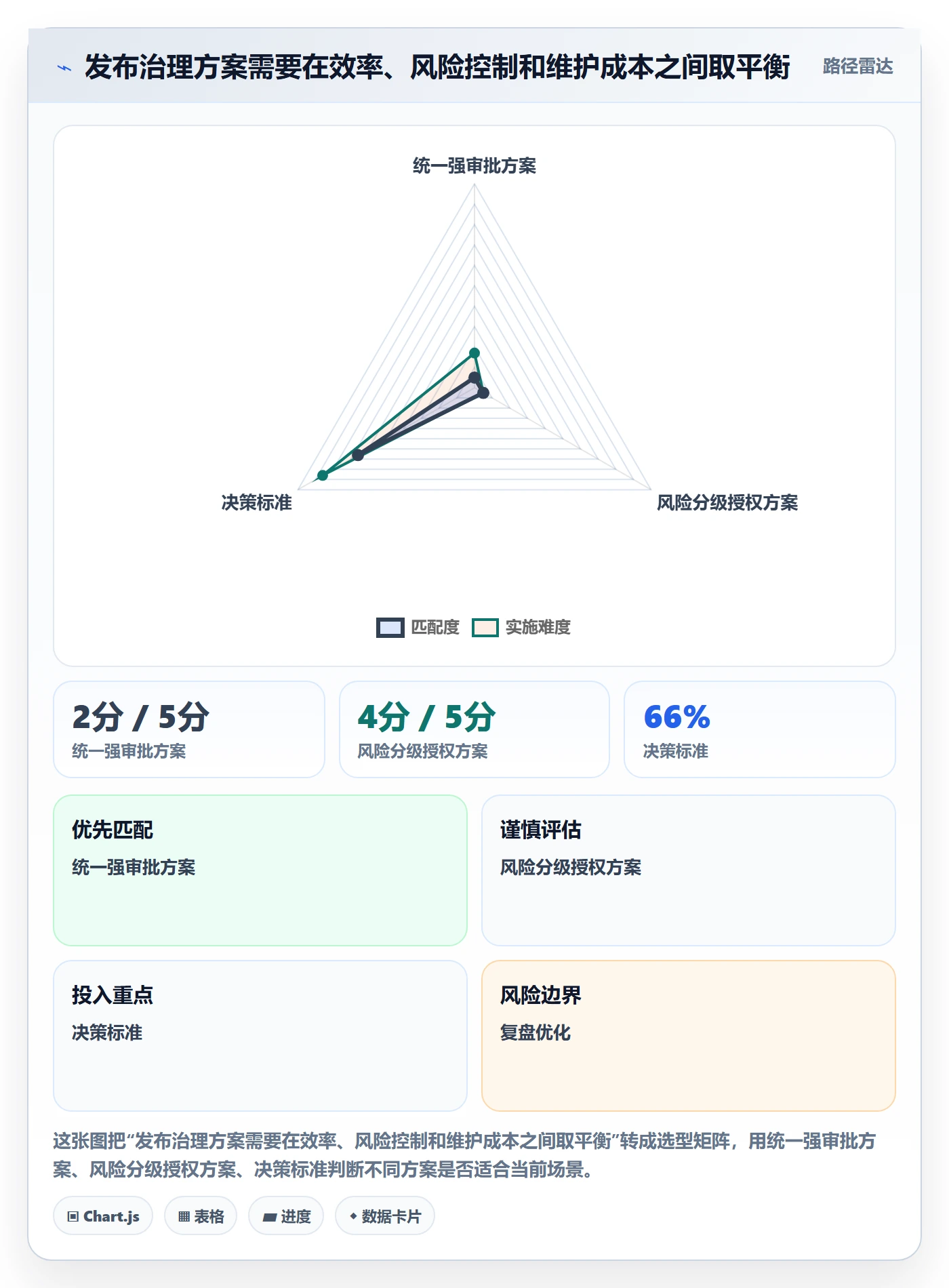

九、不同情况下的取舍:速度、控制与组织成本如何平衡

1. 统一流程还是分级流程

统一流程的优点是口径一致、培训简单、审计容易;缺点是小变更负担重,高风险又可能因为流程过于通用而缺少针对性。分级流程能更贴合风险,但需要维护规则、解释边界,并定期校准。

我的取舍通常是“统一底线、分级执行”:所有发布都要具备可追溯对象、责任人、验证和结果记录;高风险变更再增加独立评审、演练、分批放量和强化观察。既不追求每个团队完全相同,也不允许各自定义到无法比较。

2. 自动审批还是人工审批

自动审批适用于规则明确、风险可控、证据可机器核验的变更。它能降低排队,但不能可靠处理所有业务例外、复杂依赖和风险接受判断。人工审批的价值在于解释模糊性和权衡取舍,而不是重复确认系统已经验证过的字段。

较好的组合是:机器负责检查硬性条件,授权人负责接受剩余风险,PMO负责抽样复核规则执行。若自动规则误放行或误拦截,要能追踪规则版本、判断依据和受影响的发布记录。

3. 审批时限还是审批质量

设定服务时限有助于控制积压,但时限应按风险等级区分,并区分排队与实际审查。低风险申请可以强调快速响应;高风险申请则应设置合理评审窗口,允许在证据不足时暂停,而不是为了满足时限仓促通过。

如果必须使用时限指标,至少同时观察补件率、驳回原因、审批后故障和例外数量。否则团队可能通过缩短审阅时间满足指标,却把判断成本转移到发布现场。

4. 追求低紧急发布比例还是保留快速处置能力

降低可避免的紧急发布,能改善计划性和资源安排;但保留紧急通道,是为了在真实事件发生时快速止损。组织应对紧急路径设权限、范围、记录和复核要求,而不是把它完全取消。

定期复盘紧急原因,比单纯设置比例红线更有帮助。若原因集中在计划遗漏,就改善需求和发布排期;若来自外部依赖,就补充供应商协同机制;若源于生产故障,就加强可靠性和恢复能力。

5. 追求表单完整还是降低填写负担

表单字段越多,信息不一定越完整。关键是每个字段是否影响决策、能否由系统自动带入、是否有明确填写责任。重复采集版本、负责人、关联需求等已有信息,会增加错填概率,也会降低团队对流程的信任。

我建议用“必须、条件必填、可选”分层:安全、合规或高风险所必需的内容设为必须;特定变更类型才需要的信息设为条件必填;用于复盘但不影响审批的信息尽量从系统记录自动生成,避免把所有分析需求都压给申请人。

发布审批流程与规范:PMO发布管理最佳实践关键指标

十、下一步怎么做:用一个周期建立可验证的改进闭环

1. 两周内完成现状盘点

先收集最近一到三个月的发布记录,统一发布批次定义,标记风险等级、审批节点、等待时长、补件情况、紧急原因、回滚事件和发布后验证状态。样本不全时,先说明缺失,不要用估算填出看似精确的基线。

访谈申请人、审批人、运维和业务代表,分别问他们最常见的等待原因、最难判断的字段、最容易遗漏的依赖和最不可信的证据。不同角色的描述如果矛盾,通常正说明流程接口存在认知差异。

2. 四周内试行风险分级与最小准入条件

选取一个业务范围清楚的团队或产品线,定义低、中、高风险的判断依据,写明每档的审批角色、证据要求、停止条件和例外路径。让团队拿真实变更走一遍,记录哪些规则无法判断、哪些字段重复、哪些审批节点没有独立决策价值。

不要在试点开始时同时更换审批流程、发布工具、值班机制和考核方式。变更多了,就难以知道结果由什么造成。优先稳定流程口径,再逐步扩展自动化和数据集成。

3. 六到八周后做一次有边界的复盘

复盘时至少报告样本量、风险结构、试点范围、数据缺失、指标变化和异常案例。分别分析效率、稳定性和可追溯性,不要用审批时长下降一项代替整体结论。

如果效率改善而失败率暂时未变,可能是流程先减少等待,质量变化尚未显现;如果证据完整度上升但团队反馈负担加重,就要检查字段是否能自动获取;如果高风险变更审批更慢但发现了更多未准备事项,也不能直接判为低效。

4. 扩大实施前先确认四个条件

  • 风险分级规则能被不同团队一致解释,分歧可以记录并复核。
  • 关键发布对象和证据能够关联,避免审批记录与实际版本脱节。
  • 低风险授权有边界、抽查机制和撤销条件,高风险审查有清晰责任人。
  • 指标口径经过业务、技术和治理角色确认,且没有明显诱导错误行为。

如果上述条件不成熟,优先修补数据和责任边界,不必急于在全组织推广。发布治理的规模化不是把一张表推给所有团队,而是让组织能够在不同风险情境下保持一致的判断逻辑。

十一、总结:一套好流程,应该让风险更早暴露、让低风险更快通过

发布审批流程不应以“签字数量”“表单字段数”或“通过率”证明价值。真正值得关注的是:风险是否在发布前被识别,审批等待是否集中在必要判断上,执行时是否有明确的停止与恢复条件,发布后是否能验证结果并追踪改进。

我建议PMO从一个具体问题开始:过去一个月,哪类发布最常卡住,卡在准备、排队、验证还是关闭?先统一口径,再按风险分层,随后用小范围试点验证。流程不必一次做得复杂,但每个控制点都应说明它减少了什么风险、由谁执行、如何证明有效。

下一步可以先选一个发布频率高、影响范围可控的团队,盘点近期发布记录,建立审批等待、一次完整提交率、变更失败率和发布后验证完成率四项基线。用一个周期验证“低风险是否更快、高风险是否更清楚、异常是否更容易恢复”,再决定是否扩大流程。

常见问题解答(FAQ)

1. PMO发布审批流程应该设置哪些关卡,才能避免审批流于形式?

我所在的团队每次发布都要经过好几轮审批,但有时只是逐级点“同意”,真正的问题上线后才暴露。我想知道审批到底应该卡在哪些节点,哪些内容必须有明确结论?

审批关卡应围绕风险决策设置,而不是按组织层级堆人。一个可执行的流程通常包括:研发自检,确认代码、测试和变更范围;测试验收,确认关键用例通过且遗留缺陷已评估;业务负责人确认影响窗口与用户通知;运维或安全负责人检查回滚、监控、权限及数据迁移方案;发布负责人最终决定是否放行。

每个关卡都应有输入材料、责任人和通过条件,例如测试验收不能只写“已测试”,而要附关键用例通过率、未关闭缺陷等级及例外批准记录。建议先用连续数次发布验证流程:若某关卡长期没有提出风险、没有改变放行结论,就检查它是否重复、缺少权限,或缺少有效检查项,而不是继续增加审批人。

2. 发布审批需要哪些材料,如何判断材料是否足以支持放行?

我经常看到发布单写着“功能已完成、测试通过”,但上线后仍会遇到配置遗漏、数据异常或回滚困难。我不确定发布材料要细到什么程度,既能让审批人做判断,又不至于变成形式化填表。

材料应能回答四个问题:本次改了什么、可能影响谁、如何发现异常、出问题如何恢复。建议发布单至少包含变更清单与版本号、影响服务和用户范围、测试结论及未关闭风险、发布时间与负责人、监控指标和告警阈值、回滚触发条件及操作步骤。

对涉及数据库迁移的发布,还要说明是否可逆、迁移耗时估算、备份验证方式及新旧版本兼容策略。一个实用的判断方法是让未参与开发的值班人员根据材料复述“异常到什么程度需要停止,谁执行回滚,回滚后如何验证”;如果无法复述,材料就还不足以支持放行。

3. PMO应该用哪些关键指标衡量发布审批流程,而不是只统计审批时长?

我能从系统里导出审批平均耗时,但这个数字变短后,发布故障似乎并没有减少。我担心团队只是更快地点了通过,想知道哪些指标能同时反映效率、风险和审批质量。

建议把指标分成效率、质量和风险三类,并结合发布量解释。效率可看审批周期中位数及第90百分位数,按等待审批与材料补充拆分,避免平均值掩盖少数长尾;质量可看首次提交材料完整率、审批退回率及发布后缺陷率;风险可看变更失败率、回滚率、紧急发布占比和发布后约定观察期内的重大事故数。

变更失败率可定义为导致回滚、热修复或服务影响的发布数除以总发布数,统计口径必须固定。不要孤立追求“审批越快越好”:例如退回率下降但变更失败率上升,可能意味着审查变松;审批周期缩短且失败率稳定或下降,才更能说明流程改善。

指标应按产品、变更风险等级和发布类型分层看,避免把低风险文案更新与核心数据迁移直接比较。

4. 紧急发布是否可以跳过审批?怎样设计既快速又可追责的例外流程?

线上出现故障时,我最担心审批流程拖延修复;但如果直接绕过流程,事后又很难查清谁判断了风险、有没有回滚准备。我想知道紧急发布怎样既争取时间,又不把控制机制完全取消。

紧急发布不宜理解为“无审批”,而应采用缩短版审批:由当班发布负责人和一名具备授权的技术或业务负责人共同确认故障影响、变更范围、验证方式和回滚触发条件;同步通知相关值班人员,并记录决策时间、批准人及风险接受依据。

可以把目标设为数分钟内完成关键确认,但具体时限应依据团队值守能力和服务风险制定,不应机械套用。发布后安排独立复核,例如下一个工作日补齐变更记录、测试证据、影响评估和根因分析,并检查是否需要转成常规修复。PMO应单独追踪紧急发布占比及其失败率;

若某类变更反复走紧急通道,通常说明计划、测试环境或发布窗口存在结构性问题,而不只是审批速度不够。

核心关键词

读者评论

邵
邵俊杰

实际推行时,最难的不是设计风险等级,而是让业务负责人愿意按时参与验收。建议再明确跨部门负责人缺席时的替代机制,否则流程容易卡在确认环节。

欧
欧阳雨桐

文中把平均审批时长拆解得很实用。我们曾经以为审批慢,后来发现大部分时间耗在补材料和等发布窗口,单看总时长确实很容易误判。

方
方云舟

回滚方案是否可信,关键还要看数据变更和外部接口。应用版本可以退回,但数据已写入或第三方状态已改变时,通常只能做兼容和补偿,这部分值得单独设检查项。

文章包含AI辅助创作:发布审批流程与规范:PMO发布管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/521048

赞 (0)
飞飞飞飞
发布管理发布教程:产品经理入门指南,避坑指南
上一篇 51分钟前
发布记录落地方案:产品经理开展发布管理的入门指南案例解析
下一篇 51分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
