发布记录最佳实践:项目负责人版本管理效率提升,常见问题

发布记录看起来只是一次上线后的说明文档,真正影响项目负责人效率的,却是它能否把“这次发布改了什么、谁受影响、上线后怎么验证、出了问题如何回退”一次说清。我的判断是:发布记录不是版本号的附属品,而是连接需求、研发、测试、交付与运维的证据链。只追求写得完整,容易把它做成没人读的流水账;只追求写得快,又会把风险留给上线后的团队。

一、先讲结论:发布记录要解决的是决策,不是排版

1. 一条有效记录必须回答五个问题

我评估一份发布记录时,不先看它有多少条功能描述,而是先问:这是什么版本?为什么发布?实际包含哪些变更?谁需要采取行动?出现异常时如何判断和回退?五个问题有明确答案,记录才有协作价值。

不少团队把版本说明写成“新增若干功能、修复若干问题”,这类表达在统计数量时有用,在判断影响时却很弱。客服不知道该怎样解释变化,测试不知道该复核哪些路径,项目负责人也无法确认发布范围是否与批准范围一致。

我的核心原则是:先记录可验证的事实,再补充对用户和团队有用的解释。“新增批量导入”是事实;“导入失败后可以查看错误行,不必重新提交整份文件”是用户影响;“需在发布后核对导入成功率”则是验证动作。三者不能互相替代。

2. 把记录拆成四层,避免一份文档承担所有任务

发布信息通常混合了四种内容:版本身份、变更清单、风险与行动、发布后结果。把它们分层后,项目负责人更容易检查遗漏,也更方便不同角色按需阅读。

  • 身份层:版本号、发布日期、发布环境、发布负责人及适用范围。
  • 变更层:新增能力、行为变化、缺陷修复、已知限制和依赖调整。
  • 行动层:客户或内部团队要做什么,是否需要迁移、培训、配置或通知。
  • 结果层:上线检查结果、异常、回退情况及后续改进项。

若读者只能在一页里找到“改了什么”,这份记录或许适合浏览,却不足以支撑发布治理。对有多个团队协作、需要审计或要维护长期兼容性的组织,我会把变更摘要与发布执行记录分开管理,再通过版本标识关联起来。

3. 先统一口径,再谈自动化

工具能自动汇总工单标题,却不能自动判断标题是否准确,也不能替团队决定某个变更是否影响客户。若需求、缺陷、代码提交和发布版本之间没有稳定关联,自动生成的记录只会更快地汇总不完整信息。

因此,项目负责人应先明确版本归属规则、条目分类规则、发布状态及责任人,再考虑自动化。自动化的价值是减少重复搬运,不是替代内容治理。

记录字段 主要回答的问题 建议责任角色 常见缺失风险
版本标识与发布时间 这是什么版本,何时生效 发布负责人 不同团队谈论的不是同一次发布
变更条目与来源 改动来自什么需求或缺陷 需求负责人、研发负责人 无法追溯范围和验收依据
影响对象与行动 谁会受影响,需要做什么 产品、交付或运营 通知到了,却没有可执行指引
验证与回退信息 如何判断成功,失败时怎么办 测试、运维、发布负责人 异常发生后临时决策,扩大影响

这张表不是要求每个团队增加四个审批节点,而是提醒负责人:字段必须有明确用途和责任归属。没有责任人的字段,往往会变成空白;没有行动含义的字段,则容易沦为装饰。

二、背景与真实场景:版本记录为什么会变成项目负担

1. 发布记录的工作量通常藏在“最后一公里”

在一个并行推进多个需求的项目里,研发、测试、产品和交付团队可能各自使用不同的工作语言。需求讨论“业务目标”,测试记录“验证用例”,研发关注“合并提交”,交付关心“客户是否受影响”。到了发布前,负责人要把这些信息拼成一个可读版本。

这项工作常被低估,因为它看起来只是整理文字。实际耗时来自反复确认:这条需求是否进本次发布?修复是否已经合入?配置变化是否需要客户配合?原计划里的功能为何没出现?如果没有统一的状态与关联关系,项目负责人就会成为人工查询接口。

我通常把发布记录的成本拆成三类:信息搜集、范围核对和发布后澄清。团队只统计撰写时间,就会漏掉大量发生在聊天、会议和临时表格里的确认成本。

2. 一个常见场景:功能已上线,团队却说不清上线了什么

以下案例是用于说明方法的匿名情景推演,不代表行业统计。某跨部门产品团队每两周发布一次版本,版本内同时包含新功能、缺陷修复和后台配置调整。发布前,负责人从多个项目板与测试记录中手动整理变更,平均要花约 4.5 小时;发布后两天内,客服和交付仍会追问“某项能力是否已对外开放”。

复盘发现,问题并非单纯因为文档写得少,而是三处信息断开:需求没有稳定关联版本,未完成项没有明确排除说明,用户影响没有从技术描述转换成行动指引。结果是发布范围在会议上口头确认过,却无法从记录中复核。

这类情况容易造成错觉:团队觉得发布信息已经发出,读者却仍要二次询问。发布记录的质量不能只用“是否发布”衡量,还要看它是否减少了重复确认。

3. 负责人面对的不是单一读者

项目负责人往往想用一份记录满足所有人,但不同角色读取信息的目标不同。客户关心可见变化与操作方式;测试关心范围和风险;运维关心依赖、配置和回退;管理者关心承诺兑现与风险暴露。

  • 客户或业务使用者:想知道功能何时可用、行为是否改变、是否需要培训或迁移。
  • 研发与测试:想知道具体变更、关联任务、验证范围及尚未解决的已知问题。
  • 运维与交付:想知道部署顺序、配置变化、依赖条件、监控点和回退路径。
  • 项目负责人:想确认计划范围、实际范围、未交付事项和责任边界。

我的做法不是把所有细节都塞进同一段,而是用统一版本标识做入口,再以摘要、详细变更和执行信息分层呈现。这样既能保持用户阅读轻量,也不牺牲内部追溯能力。

4. 组织规模会改变记录的最低要求

个人项目或小型团队可能靠口头同步就能处理大部分变化;当参与角色变多、项目并行、跨区域交付或客户对版本有不同节奏时,口头同步就很难成为稳定机制。尤其是 100 人以上的组织,发布信息经常需要跨产品线、研发、测试、支持和交付传递,记录的规范性会直接影响协作成本。

以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,负责人可以关注需求、缺陷、迭代与版本信息之间是否形成可追溯关系。工具本身并不自动保证发布记录准确;真正要验证的是团队能否从版本视图找到本次变更来源、状态和责任人。

若团队只有三五个人、版本范围简单,轻量模板和明确约定可能足够。若多个团队共用产品、版本需要对客户承诺,或者需要保留变更审计轨迹,则应提高字段一致性和审批可见性。

三、常见误区:看似规范,实际增加沟通成本

1. 误区一:条目越多,记录越完整

把每个代码提交都列出来,确实让清单变长,却未必让读者更理解版本。提交信息可能是实现细节、重构说明或临时修正,直接面向用户会造成噪声,也可能暴露不必要的技术信息。

发布记录应该按读者的决策粒度组织内容。用户需要的是行为变化,研发需要的是可追溯来源,负责人需要的是承诺范围与实际交付的差异。三个层次可以关联,但不必放在同一个展示层。

2. 误区二:只写新增功能,不写变化与限制

功能列表看起来积极,但实际风险常藏在“行为变化”和“已知限制”中。例如权限默认值调整、旧接口停止支持、报表口径修正,都可能比新增一个按钮更影响用户。若记录只强调新增能力,用户会误以为原有操作不变。

我会要求负责人检查四类变化是否都被考虑:新增、调整、移除、暂未解决。并非每次发布都必须包含四类,但每一类都应有“无”或“不适用”的判断,而不是默认跳过。

3. 误区三:把“已完成”当成“可发布”

需求状态完成,不一定意味着满足本次发布条件。代码可能已合并但测试未通过,验收可能通过但配置未就绪,功能可能部署到生产却尚未对所有用户开放。负责人必须区分工作项完成、发布准备完成和对外可用三个状态。

如果团队只用一个“完成”标签覆盖这些阶段,发布记录就容易出现时间和范围冲突。更实用的做法是明确版本冻结点、验收状态、部署状态和开放状态,并规定每种状态由谁更新。

4. 误区四:版本号规范了,版本管理就规范了

版本号能识别版本,却不能说明版本边界。即使团队采用一致的版本编号,只要条目未关联、变更未经确认、未交付项没有记录,版本号仍只是标签。

项目负责人应把“可识别”与“可追溯”分开检查。前者看版本名、发布日期和环境;后者看需求、缺陷、代码或测试结果是否能沿关联关系回到来源。版本治理的关键不是编号漂亮,而是变更有去处、责任有归属、结果能验证。

5. 误区五:自动生成就意味着准确

自动化汇总经常会把标题、状态和关联条目拉进发布页面,但源数据如果过时,生成速度越快,错误传播也越快。常见问题包括:任务标题仍是临时描述、已取消事项仍挂在版本下、缺陷修复状态没有同步、对外说明包含内部术语。

我会先抽查自动生成的三类内容:条目是否属于本次发布、状态是否符合发布规则、描述是否适合目标读者。若抽查频繁发现同类错误,优先改源字段或流程,不要靠发布负责人每次手动修饰来掩盖数据质量问题。

6. 误区六:发布后不更新记录

发布记录若只在上线前定稿,就无法说明实际执行结果。延期、分批开放、紧急回退、上线后发现的限制,都可能改变原先的发布事实。若记录不更新,后续排查的人会把计划当作现实。

因此,我建议把记录区分为“计划信息”和“执行结果”。发布前写预计范围和风险;发布后补实际发布时间、验证结论及偏差。变更历史要保留,不能覆盖原计划后让读者无法分辨发生了什么。

常见写法 隐藏的问题 改进方向
新增若干功能,修复若干问题 无法判断影响对象与变化价值 改成用户行为变化、适用范围和验证依据
本次版本包含所有已完成事项 工作项完成不等同于发布就绪 明确冻结、验收、部署和开放状态
上线正常 没有说明检查了什么、由谁确认 列出关键检查项、时间窗口和结论
出现问题请联系项目组 责任不清,异常响应不可执行 给出升级渠道、响应角色和回退判据

四、专业判断逻辑:决定写什么、写到什么程度

1. 先判断风险,而不是先套模板

并非每个版本都需要相同的记录深度。内部工具的小型修复与涉及数据迁移、权限变更或客户接口的发布,不应使用同一套审核强度。我的判断逻辑是先看影响范围、可逆性、发现时间和依赖复杂度,再决定记录和验证的详细程度。

影响范围越大,越需要清楚列出受影响对象;变更越难回退,越需要提前写明回退条件;故障越不容易被及时发现,越需要补充监控指标和观察窗口;依赖越多,越要记录顺序和责任边界。

可以用风险分层做初筛,但分值只是讨论工具,不是客观概率。示例中可将影响范围、回退难度、外部依赖、数据风险分别按 1 至 3 分评估:总分较低走轻量核对,中间区间增加跨角色复核,高分项进入发布评审并明确回退负责人。团队应依据自身事故历史调整阈值。

2. 用“变更,影响,验证”组织每一条重要事项

一条对决策有用的发布条目,可以按三个问题写:发生了什么变化?谁会受到影响?团队如何确认它按预期工作?如果其中任何一项不适用,也应明确说明,而不是让读者猜。

  • 变更:用准确、可读的语言描述功能、行为、依赖或修复内容。
  • 影响:指出用户角色、产品范围、接口、数据、权限或操作流程是否改变。
  • 验证:说明已完成的测试、上线后检查、观察指标或验收条件。

例如,“优化导出功能”信息太少。更好的表达是:“支持按筛选条件导出当前结果;管理员可导出团队范围内数据,普通成员仍受既有权限限制;已在测试环境核对筛选条件、字段权限和大批量数据超时行为。”它让使用者理解变化,也让负责人知道验证边界。

3. 明确计划范围与实际范围的差异

版本计划不是不可改变的承诺,实际发布也不必伪装成完全符合原计划。项目负责人应把延期、拆分、临时加入和取消的事项显式记录,并说明差异原因、后续安排及是否影响用户承诺。

如果某个需求从本次版本移出,至少要让相关角色知道它不在当前发布范围内。若功能分批开放,则说明哪些用户、区域或租户先获得能力,避免把“已部署”误读成“所有人已可用”。

4. 用证据等级约束措辞

“已修复”“已验证”“已上线”看起来相近,实际上对应不同证据。修复意味着代码或配置已调整;验证意味着某种测试或检查已通过;上线意味着生产部署或用户可用状态达成。负责人应避免用一个动词替代三个事实。

我常用四级证据来审阅表述:计划中、已完成但未验证、已验证但未上线、已上线并完成观察。记录中应给出时间、环境或责任角色等最小信息,让后续读者知道结论是基于什么得出的。

5. 让模板服务于审阅,而不是让审阅服务于模板

模板字段太少,重大风险无处可写;字段太多,每次发布都要填写大量“不适用”,最终团队会敷衍。更稳妥的设计是“基础字段必填、风险字段条件触发、技术附录按需展开”。

基础信息通常包含版本标识、发布时间、范围、负责人、变更摘要和验证状态。数据迁移、接口调整、安全权限、外部依赖等字段可以在命中对应风险时展开。这样小版本不被流程拖慢,大版本也不会缺少必要信息。

判断维度 低风险情形 高风险情形 记录深度建议
影响范围 单一内部小组 多客户、多地区或关键业务链路 高风险时列明范围、分批策略和通知对象
回退难度 可快速关闭开关 涉及不可逆数据变更 高风险时写清回退判据、步骤和责任人
依赖复杂度 单服务、无外部变更 多系统协同或供应方依赖 高风险时记录顺序、检查点和依赖确认
故障可见性 异常能立即被用户发现 错误可能静默累积 高风险时明确监控指标与观察窗口

五、案例与数据观察:一份记录如何从“能发布”变成“可复盘”

1. 情景推演的边界与口径

以下数字是匿名化流程案例的情景模拟,用来展示如何评估改进,不是行业平均值,也不是对任何单一团队的统计结论。假设一个有产品、研发、测试、交付四类角色的团队,每两周发布一个版本,发布前需核对约 30 条变更事项。

初始流程依赖负责人从多个列表中手动收集信息,清理重复条目后再与测试和交付确认。根据该情景设定,记录整理与核对约耗时 4.5 小时,发布后两天内出现约 8 次范围或操作类追问。这个基线的意义不是证明普遍规律,而是为团队建立自己的前后对照口径。

2. 改进重点不是少写字,而是减少重复确认

团队先统一每条工作项的版本归属、状态定义和责任人,再要求关键事项补充用户影响及验证结果。发布前增加一次范围冻结核对;上线后在同一记录中补实际发布时间、异常和观察结果。没有增加复杂审批,而是把原本分散在聊天里的确认动作前移。

在这组情景数据中,第二轮记录整理时间降至约 2.2 小时,发布后两天的范围追问降到约 3 次。由于样本只有两个发布周期,不能直接归因于工具或模板,更不能据此宣称固定比例的效率提升;能够谨慎得出的结论是,范围关联与责任明确后,人工追问减少了,后续应继续观察多个周期。

我更看重“追问类型”而不只是追问总量。如果次数下降,但关键风险问题也被压下去,改进可能适得其反。因此,复盘时还要检查未解决问题是否被隐藏、异常是否及时升级、用户是否理解变更。

发布记录最佳实践:项目负责人版本管理效率提升,常见问题

3. 记录模板要能暴露缺口,而不是掩盖缺口

改进后的单条记录可以采用下面的结构。描述不要求长,但每个关键字段都应有明确含义。对普通修复,影响和验证可以各用一句话;对接口、数据或权限变化,则应扩展成专项说明。

版本:产品版本 2.8.0
计划发布日期:2025-06-18

实际发布日期:2025-06-18 20:30

发布范围:团队版全部租户,按既定灰度策略逐步开放

变更事项:支持按筛选条件导出当前列表

用户影响:管理员可导出团队范围内的数据;普通成员权限保持不变

验证情况:已核对筛选条件、导出字段权限及大批量数据处理

已知限制:单次导出超过设定行数时需要缩小筛选范围

发布后观察:记录导出成功率与超时比例,观察至次日 12:00

关联事项:需求编号、测试用例编号

负责人:产品负责人、发布负责人

回退条件:导出超时比例连续超过约定阈值时暂停灰度并关闭开关

这段示例中的阈值没有给出统一数值,因为不同业务的容忍度不同。负责人应根据服务等级、历史基线和用户影响制定具体阈值,避免模板里出现看似精确、实际无人认可的数字。

4. 建立前后对照时,要避免错误归因

改进前后的耗时比较,至少要保证统计边界一致:是否包含会议时间?是否把研发确认算入整理成本?追问是按消息数量、独立问题还是重复询问计算?若版本规模差异很大,最好同时记录事项数和发布类型。

例如,10 条小修复与 80 条跨模块变更不能直接以“每版本耗时”比较。可以计算每条事项核对耗时,也可以按风险等级分组。指标越接近团队的实际决策,越容易发现问题;指标越多,维护成本也越高,所以不建议一开始就铺开几十个度量项。

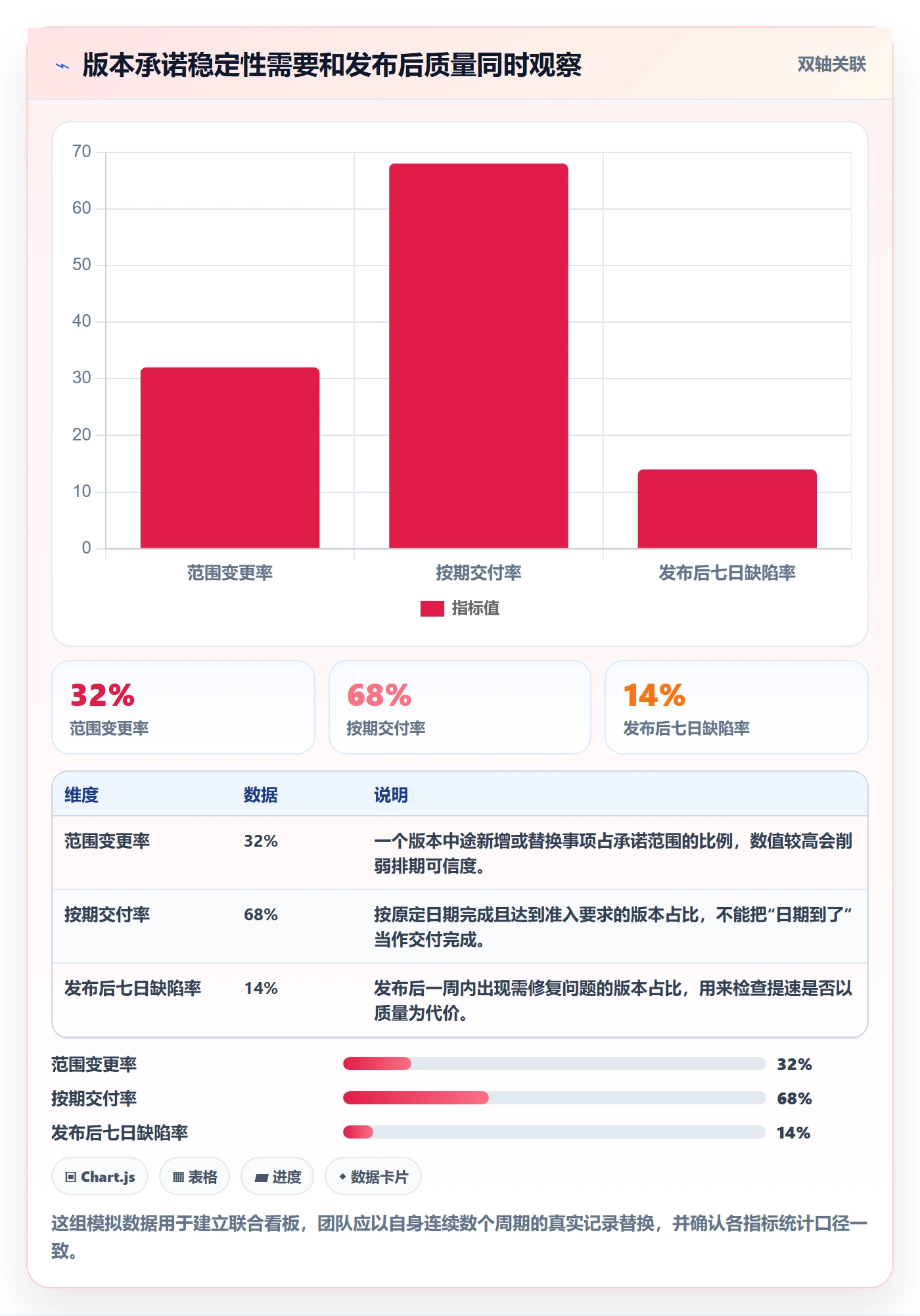

5. 把时间花在最有解释力的指标上

我会优先跟踪四类指标:流程投入、范围可靠性、上线质量、信息使用效果。流程投入看记录耗时;范围可靠性看变更关联和冻结后新增项;上线质量看回退、严重异常和验证通过情况;信息使用效果看重复追问、客服澄清和读者是否找到行动说明。

这些指标不能简单合并成一个“发布效率分数”。如果为了降低追问而压制用户反馈,指标就会失真;如果为了提高覆盖率而要求所有字段强制填写,行政成本可能反而上升。度量应支持复盘,而不是成为新的绩效压力。

六、落地方法:从版本定义到发布后复盘

1. 发布前:定义边界与最低信息质量

发布周期开始时,负责人先确认版本目标、计划范围、责任人和预计发布时间。版本目标应足够具体,例如“完成报表筛选能力并满足团队版试用要求”,而不是“提升产品体验”。目标模糊,后续就无法判断哪些事项必须进入本次版本。

进入版本的事项要有唯一关联关系,至少能区分计划中、开发中、待验证、已验证、排除或延期。团队可根据流程选择具体状态名称,但必须避免同一个状态被不同角色作不同解释。

2. 开发中:让变更归属随工作发生

不要等到发布前才补版本归属。新需求、缺陷或范围变化一旦确认,就更新版本关联和责任信息。若事项从版本移出,说明移出时间、原因和后续安排;若临时加入,记录批准人及影响评估。

负责人可以每周做一次轻量检查:抽查状态异常项、无责任人事项、测试未关联项和长期挂起条目。比起发布前集中清理,这种短周期治理更容易发现问题,也不需要每次都发动大范围追问。

3. 冻结前:核对清单,不以会议代替证据

发布范围冻结前,我会要求各角色对自己的责任区作明确确认。产品确认用户影响与业务口径,研发确认实际合入范围和依赖,测试确认验证范围与遗留风险,运维或交付确认部署条件和行动要求。负责人负责汇总差异,不替每个角色代签。

  1. 筛查版本内是否存在未完成、未验证或状态异常事项。
  2. 核对计划范围与实际范围,列出新增、移出和拆分事项。
  3. 检查数据、权限、接口、配置、外部依赖等高风险变化。
  4. 确认发布说明面向目标读者可理解,并且没有把内部状态误写成用户承诺。
  5. 明确上线窗口、验证责任人、观察指标、升级渠道和回退判据。

会议可以帮助各方解决分歧,但会议纪要不是自动成立的发布证据。最终记录应能说明谁确认了什么、依据是什么、仍有哪些未决事项。

4. 发布时:记录实际发生的事情

执行阶段可能延期、分批、暂停或回退。负责人应及时把计划信息与实际情况区分开,记录关键时间点和决策原因。若变更影响用户范围,需同步更新对外说明,避免内部状态已经变化,外部页面仍展示旧信息。

回退不是失败的遮羞布,而是控制风险的手段。记录回退触发条件、决定时间、执行动作和受影响范围,才能在后续复盘中判断预案是否可用。没有任何回退记录,不一定代表发布质量更好,也可能意味着团队从未认真演练。

5. 发布后:从“已上线”走向“已验证”

发布完成不等于价值已经实现。对于重要变更,负责人应规定观察窗口和验证指标。窗口长度取决于用户行为周期和风险暴露速度:有些服务检查数小时足够,有些低频业务需要观察数天或一个完整结算周期。

上线后至少补齐实际发布时间、验证结论、异常与处置、未完成事项和后续负责人。若没有异常,也写明检查了哪些项目、结果如何;“无异常”必须有观察范围,否则无法区分认真检查与没有发现。

6. 复盘时:优先解释偏差,而非给团队打分

每个周期复盘不必开长会,但要回答:计划范围兑现了吗?冻结后新增了多少事项?哪些信息在发布前缺失?上线后哪些问题本可提前暴露?记录是否减少了重复确认?如果只统计准时率,团队可能为了按时而压缩测试或隐瞒延期。

复盘的目标是修正流程约束。例如,若多次出现任务挂错版本,就调整关联规则;若用户经常误解技术说明,就补充面向用户的表达;若回退方案无法执行,就把演练纳入高风险发布检查。

七、不同情况下的行动建议与取舍

1. 小团队、低风险、发布频率高

如果团队人数少、版本影响局部、变更可快速回退,我建议采用一页式轻量记录。字段保留版本标识、变更摘要、责任人、验证状态和已知限制即可,不必复制大型组织的审批链。

这种场景的主要取舍是速度与可追溯性的平衡。可以减少正式评审,但不能省掉版本归属和异常说明。每月抽查几次发布记录,确认“轻量”没有变成“只靠记忆”。

2. 多团队并行、需求频繁变更

多个团队共享版本或有独立交付节奏时,优先解决范围边界与依赖关系。记录要明确每个变更属于哪个团队、是否依赖其他模块、是否需要跨团队验证。项目负责人应维护统一的版本视图,同时允许团队保留各自的技术细节。

此时的取舍是统一口径与团队自主性。字段定义、状态含义和版本标识应统一;技术实现方式和团队内部工作流可以保留差异。强行把所有团队压进同一套细节模板,往往增加抵触,却未必提高信息质量。

3. 面向客户交付或存在合同承诺

当发布内容影响客户承诺、验收范围、收费能力或服务可用性时,发布记录应明确适用客户、功能开放时间、已知限制、兼容性变化和沟通责任。涉及不同客户版本或专属配置时,不能只用通用发布摘要替代客户级确认。

这类场景的主要取舍是透明度与信息边界。用户需要足够信息作出行动,但内部安全细节、未公开计划和无关实现信息不应不加筛选地对外发布。可以区分外部说明与内部执行记录,并确保两者以同一版本事实为基础。

4. 涉及数据迁移、权限或关键接口

高风险变更不能只写“已修复”或“已完成迁移”。应补充变更对象、兼容策略、预检查、数据校验、异常阈值、回退限制和责任人。若回退可能造成数据不一致,必须在发布前确认补偿方案,而不是等异常出现后再讨论。

这里的取舍是发布速度与风险可控性。增加检查会消耗时间,但未必意味着流程低效;对不可逆变化而言,预先多花时间验证通常比事后修复和解释更可控。是否值得增加步骤,应由影响范围和潜在损失决定。

5. 工具支持不足或数据分散

若当前工具无法串联需求、测试、版本与发布信息,可先用统一模板和唯一版本标识过渡。不要一开始就为了追求自动化而迁移全部系统。先记录人工整理中最耗时的环节,再决定是改善字段、接口还是流程。

当团队规模和协作复杂度上升,项目管理平台可帮助建立工作项、迭代、测试和版本之间的关联。评估某项目管理平台时,我会重点检查权限模型、关联能力、变更留痕、视图适配和数据导出,而不是只看功能列表。工具是否适合,最终看它能否减少信息断点,而不是看菜单是否齐全。

6. 是否自动生成发布记录

自动生成适合结构化程度高、版本关联稳定、描述质量可控的团队。对于需求标题规范、状态更新及时、内外部描述已分层的团队,自动化能减少复制与遗漏。

如果源数据经常滞后,先自动化会让错误更快扩散。此时应先建立必需字段、责任人和抽查规则,再让系统生成草稿,由负责人检查范围、读者口径和风险说明。最稳妥的自动化不是无人审核,而是把人工检查集中到真正需要判断的部分。

团队情况 优先做什么 暂时不要做什么 核心取舍
小团队、低风险 轻量模板、版本关联、发布后补结果 照搬多层审批与复杂评分 减少流程负担,同时保留基本追溯
多团队并行 统一版本口径、记录依赖与范围偏差 强制统一所有团队的内部做法 共享事实与团队灵活性之间平衡
客户交付场景 区分内部记录与外部说明,标明适用范围 把内部技术清单直接发给所有客户 透明沟通与信息边界之间平衡
高风险变更 预检查、回退条件、观察指标和责任人 用“已完成”替代风险验证 短期速度与潜在损失之间权衡
数据分散 统一标识和字段,逐步补齐关联 先上自动化再治理源数据 渐进投入与一次性改造之间选择

八、如何判断发布记录真的提升了效率

1. 不要只看编写时长

一份记录写得更快,如果发布后仍有大量范围追问、遗漏变更或反复确认,不能说效率真正提高。项目负责人应把效率看成端到端结果:整理成本、确认次数、信息错误、发布后异常处理和读者完成任务的时间。

也不要追求所有指标同时改善。高风险发布增加核对时间,可能是正确决策;上线后发现异常增加,也可能说明监控更有效。指标必须结合发布类型解释,不能脱离上下文做简单排名。

2. 建议建立一组最小观测面板

对多数团队,先用四到六个指标就够:记录整理耗时、版本范围关联覆盖率、冻结后新增事项数、发布后重复追问次数、重大回退或异常次数、已知问题按期关闭率。每项指标都定义口径、数据来源和统计周期。

例如,“重复追问次数”应按独立问题统计,而不是按聊天消息数;同一问题被三个人重复询问,既可以记一次问题、三次询问,也应提前规定团队采用哪种口径。口径不一致,会让趋势图制造虚假的确定感。

3. 观察流程成熟度,而不是追求零缺陷

发布治理成熟,不代表从不延期、从不回退或从不出现问题,而是团队能提前识别不确定性、及时修正范围、保留真实记录,并从异常中改变机制。若团队为了“零回退”而不愿回退,反而可能扩大事故影响。

负责人应关注风险是否被更早发现、责任是否更清楚、决策是否可追溯。发布记录的价值,最终体现在组织能否减少对个人记忆的依赖,并在人员轮换后仍然理解版本发生过什么。

4. 采用连续周期对照,避免被单次发布误导

单个版本可能因范围特别小、人员经验丰富或外部环境变化而显得格外顺利。建议至少按连续数个版本观察趋势,并按发布规模或风险类型分层。若关键指标明显变化,再回查流程事件和记录内容,确认变化是否有可解释原因。

把每次发布的事项数、风险等级和人员变动作为背景信息,有助于避免错误归因。若上线后追问减少,但版本事项数量也大幅下降,不能简单说是模板带来了效率提升。数据需要解释,也需要承认边界。

九、结语:把版本管理从“写说明”变成“留下可用证据”

1. 项目负责人下一步可以这样开始

如果团队当前没有稳定的发布记录,不必先设计一套庞大制度。挑选一个最近发布的版本,回看计划范围、实际变更、发布后追问和异常处置,找出最常断开的两三个信息点,再据此调整模板与责任分工。

  1. 统一版本标识及事项归属规则,确保每个变更能找到来源。
  2. 给每条关键事项补齐变更、影响和验证三个要素。
  3. 把计划范围与实际范围分开记录,明确新增、移出和延期事项。
  4. 对高风险变化写清观察指标、责任人和回退判据。
  5. 连续跟踪多个发布周期,用同一口径评估耗时、追问和异常。

2. 最值得坚持的判断

发布记录不是为了证明项目组完成了工作,而是让下一位读者能够基于真实事实作出决定。它既要对用户可读,也要对团队可追溯;既要控制信息噪声,也不能隐藏风险;既要支持自动化,也不能把源数据质量问题交给系统掩盖。

我认为版本管理效率提升的标志,不是每次都更快写完,而是同样的范围问题不再反复问、同类风险不再临时补、上线后的事实不再依赖某个人记得。从下一次发布开始,先记录范围边界和验证证据,再逐步自动化;这比先追求一份看起来完整的文档,更能形成长期有效的发布治理。

常见问题解答(FAQ)

1. 项目发布记录应该包含哪些内容?

我以前把发布记录写成版本号加几条功能名称,结果上线后客服、测试和业务同事还是不断来问“这次到底改了什么”。我想知道一条能真正帮助团队协作的发布记录,至少要写到什么程度?

发布记录的目标不是重复开发任务标题,而是让不同角色快速判断“改了什么、影响谁、要做什么”。建议至少包含版本号与发布日期、变更摘要、用户可见的功能或修复、影响范围、升级或配置要求、已知问题以及回滚或应急说明。项目内部还可以关联需求、缺陷和代码提交,方便追溯,但不要把内部编号当成用户能理解的描述。

例如,与其写“优化权限校验”,不如写“项目成员移除后,原有访问权限将在数分钟内失效;管理员无需额外操作”。是否需要写升级步骤,要看这次发布是否改变数据结构、配置或接口;没有操作要求时也应明确写“无需额外升级操作”,减少读者猜测。

2. 如何让项目负责人更快完成版本发布记录?

我负责的版本经常临近上线才开始汇总改动,开发、测试给的信息格式各不相同,最后还得逐条确认。有没有一种不增加团队填表负担、又能让发布记录更快成稿的做法?

把整理工作前移到需求和缺陷关闭时,比发布当天临时追问更有效。可以为每条交付项约定三个字段:面向用户的一句话说明、影响范围、是否需要用户操作;负责人在版本冻结时只做筛选、归类和风险核对。一个可执行的节奏是:冻结前两天导出已完成事项,按功能、修复、兼容性调整分类;冻结前一天由测试确认实际交付状态;

发布前由负责人核对版本号、日期和升级影响。比如一个包含二十多项交付的版本,先让各责任人补齐统一字段,再由负责人编辑摘要,通常比从任务标题逐条改写更省沟通轮次。判断效率是否提升,不只看写记录用了多久,也要看发布后因信息不清产生的追问和遗漏是否减少。

3. 发布记录里的变更应该写得多详细?

我担心写得太简略,用户看不懂;写得太详细,又容易把内部实现和一长串任务编号都堆进去。我该怎么判断哪些内容值得放进正式发布记录?

按读者需要采取行动的程度决定细节,而不是按开发过程写了多少内容决定篇幅。用户可见的变化、兼容性影响、权限或数据行为变化、已知限制和必要操作应写清;纯内部重构如果没有外部影响,通常可以合并为简短说明,不必逐项罗列。可以用“读者看完后是否会因此改变使用方式、升级安排或风险判断”作为筛选标准。

例如,按钮位置微调可用一句话概括;若接口字段改名,则要说明受影响的调用方、切换期限和兼容安排。对外记录尽量用业务语言,对内记录再保留需求编号、缺陷编号和技术细节,两种用途不要混成一份难读的清单。

4. 版本发布记录常见问题如何提前避免?

我遇到过版本记录漏掉已上线修复、把计划中的功能写成已交付,也遇到过同一个版本在不同页面显示不同日期。项目负责人发布前应该重点检查什么,才能避免这些低级但影响信任的问题?

最常见的错误不是文案不够漂亮,而是记录与实际交付不一致。发布前应以已部署版本为准,核验版本号、发布日期、交付状态和变更范围;未通过验收或未进入部署包的事项不能写成已发布。再做一次影响检查:配置和接口是否变化,是否涉及数据迁移,是否存在已知问题,出现异常时由谁决定回滚。

建议维护单一的版本信息来源,并指定负责人更新,避免多个页面各自手工维护。对于高风险版本,可由开发、测试和项目负责人分别确认技术变更、验收结果和对外表述;普通小版本则使用精简核对清单即可。发布后若发现错漏,应保留修订时间和更正内容,而不是悄悄覆盖,以免读者依据旧信息做出错误操作。

核心关键词

读者评论

田
田天佑

我们团队以前把发布说明当成上线通知,后来发现真正有用的是把“未交付项”和“分批开放范围”写清楚。现在客服少了不少追问,但维护版本历史仍需要专人负责,否则过几个月回看时还是容易对不上。

潘
潘亦辰

把计划范围和实际范围分开记录很实用,尤其适合需求经常临时调整的项目。不过我认为小版本没必要强行填写所有字段,最好按数据风险和影响范围分级,否则模板过重,执行一段时间后容易流于形式。

苏
苏俊杰

文章提到自动生成不能替代内容治理,这一点在实际使用中很明显。任务标题经常带有内部术语,直接同步给客户并不合适。我比较关心的是,发布后验证结果由谁在什么时间点更新,最好能纳入明确的值班或交付流程。

文章包含AI辅助创作:发布记录最佳实践:项目负责人版本管理效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519150
