版本发布时间一再延期,往往不是开发人员“做得慢”,而是团队把发布日期当成一个承诺,却没有把它拆成可验证的条件:需求何时冻结、测试何时完成、风险由谁接受、发布失败如何回退。我的判断是,版本管理效率的关键不在于把日期排得更精确,而在于让每个日期背后都有明确的输入、决策人和退出条件。下面这套方法适用于从小团队按需发布,到百人以上组织按节奏发布的项目,重点是把“计划发布”变成可控、可调整、可复盘的经营动作。

一、先讲核心结论:发布日期不是日历上的一个点

1. 把发布日期拆成承诺、窗口和决策点

项目中常见的“发布日期”至少有三种含义:对客户或业务的承诺日、技术团队可以执行发布的时间窗口、负责人判断是否放行的决策时间。把它们混成一个日期,任何一个环节的变化都会被误解成“项目延期”。

我建议在计划里明确写出这三个时间。比如“对外目标日为 6 月 28 日;正式发布窗口为 6 月 27 日 20:00 至 6 月 29 日 06:00;最终放行会在 6 月 27 日 16:00 召开”。目标日负责沟通,窗口负责操作,决策点负责止损,三者不能互相替代。

2. 先定发布条件,再定承诺日期

排期时不要先问“业务希望哪天上线”,而要先确认哪些条件决定“能不能上线”。通常至少包括:范围是否冻结、关键路径是否有余量、测试是否覆盖高风险场景、依赖方是否就绪、发布方案是否可执行、回退方案是否验证过、业务是否有人验收。

一个可执行的发布日期,必须能回答“谁在什么时间检查什么证据,以及不满足时怎么办”。如果日期只有目标,没有条件和动作,它更像愿望,不是管理计划。

3. 把延期管理从“报坏消息”变成“做选择”

延期并不总是坏决策。为了保住日期而缩短测试、跳过数据校验或带着未评估风险上线,可能把短期延期转变为线上事故。项目负责人要做的不是维护原日期,而是及时呈现选择:按期缩范围、保范围改日期、分批发布,或者接受经过评估的风险。

每个选择都应说明对用户、质量、成本和后续版本的影响。只有把代价摆在桌面上,团队才是在做管理决策,而不是用“再努力一下”掩盖资源和范围的冲突。

管理对象 需要回答的问题 建议记录内容
对外目标日 什么时候对用户或业务作出承诺? 承诺范围、适用对象、沟通责任人
发布窗口 什么时间执行上线操作? 开始时间、结束时间、值守安排、避让时段
放行决策点 谁依据哪些证据决定继续或停止? 检查项、决策人、未通过时的处理方案

二、背景和真实场景:为什么日期会在最后一周失去可信度

1. 计划失真的起点,常常是依赖没有进入排期

一个版本看起来只涉及产品、研发和测试,实际上可能还依赖数据迁移、第三方接口、运维变更、法务审查、客户培训、应用市场审核或销售物料。主项目计划里如果只有“研发完成”和“测试完成”,这些依赖就会在接近发布日期时突然出现。

我会把依赖分成三类:必须先完成的前置条件、可以并行但有最晚完成时间的事项、上线后仍可补齐的事项。第一类决定关键路径,第二类需要预警,第三类才适合放到后续版本。凡是没有责任人、交付物和最晚时间的依赖,都不能算作已纳入计划。

2. 版本范围不断变化,会让日期看似稳定、实际失控

范围膨胀有时并非明显新增一个大需求,而是由多次“小调整”累积而成:增加一个筛选条件、兼容一种旧数据、补一个权限例外、支持一个特殊客户配置。每次改动看起来都不大,但会带来开发、回归、文档和验收成本。

如果团队只记录需求列表,不记录范围变更对测试面和依赖面的影响,日期预测就会持续偏乐观。范围冻结不是禁止改变,而是要求改变必须经过代价评估:谁提出、为何现在加入、影响哪些工作、要移除什么或接受什么风险。

3. “开发完成”不是上线就绪的同义词

开发人员提交代码,只能说明一部分实现工作结束。版本还需要构建、部署、配置核对、数据兼容、灰度观察、监控告警、业务验收和支持团队准备。把“代码完成日期”直接当作“发布时间”,是许多计划偏差的来源。

在发布管理中,我更愿意追问“交付物是否达到下一阶段的进入条件”。例如,测试阶段的入口不只是代码提交,还要有可部署构建、变更说明、已知问题、测试环境和依赖服务;发布阶段的入口则需要测试结论、回退方案、值守人和业务确认。

4. 百人以上组织的难点不是信息少,而是状态口径不一致

当产品、研发、测试、运维、客户成功和业务部门分布在多个团队时,“完成”可能有不同定义。一个团队说需求完成,是代码合并;另一个团队说完成,是通过验收;业务部门说完成,是客户可使用且支持材料已准备。口径不一致会造成状态表面乐观、实际准备不足。

在 100 人以上的组织中,可以用 PingCode 这类项目管理平台承载需求、任务、缺陷、版本和风险信息,但平台本身不会自动消除歧义。应先定义状态含义、必填字段和负责人,再考虑自动化提醒、关联关系和报表,否则只是把各自不同的表格搬到同一个界面。

表面状态 容易产生的误读 建议补充的证据
开发完成 误认为已经可以上线 构建版本、代码评审结果、部署说明、遗留项
测试通过 误认为所有风险均已消失 覆盖范围、未测场景、缺陷分布、风险接受人
业务确认 误认为发布后无需跟进 验收人、验收环境、观察指标、反馈渠道

三、常见误区:看起来在管版本,实际上在管日期表

1. 把日期写得很细,不代表预测更准确

把任务排到小时、把每个人排满,并不能自动提高版本预测准确率。任务时间估计普遍存在不确定性,特别是跨团队等待、缺陷返工和外部依赖。计划越细,如果没有滚动更新和风险缓冲,越容易给人一种虚假的确定感。

细粒度排期适合短周期执行,不适合替代预测。负责人可以对近期任务细排,对远期任务使用区间或置信等级,并明确哪些工作仍是估算。比如将“6 月 28 日发布”表达为“当前目标为 6 月 28 日,主要风险集中在数据迁移验证,若 6 月 20 日未通过,将启动范围收缩方案”。

2. 把缓冲藏进每个人的估时,反而更难管理

有些团队要求成员在估时中“留点余量”,但没有说明余量对应什么风险。结果是每个人各留一段,项目负责人看不出缓冲在哪里、是否被消耗,也无法判断还有没有空间处理新问题。

更好的做法是把不确定性显性化:为关键路径设置项目级缓冲,为外部依赖设置最晚交付日,为高风险模块设置验证里程碑。缓冲不是鼓励拖延,而是用来吸收已知范围内的波动;当缓冲被消耗时,要同步触发决策,而不是默默压缩测试。

3. 用“全部做完”作为发布门槛,容易推迟有价值的交付

一部分团队把需求清单上的所有事项都设为同等重要,任何低优先级事项未完成,就阻止整个版本发布。这会造成不必要的等待,也让真正影响用户的风险与体验优化混在一起。

发布门槛应该看用户价值和风险,而不是列表是否清零。可以把内容分为必须上线、可延后、需单独评估三类。若核心链路稳定,非关键增强项可以通过功能开关、分批启用或后续补丁处理;但涉及数据正确性、安全、权限、合规或关键业务流程的事项,不能简单降级为“以后再说”。

4. 把会议当作治理机制,容易形成“讨论过了就算解决”

每日站会、发布会、风险会的价值不在于开了几次,而在于是否产生明确决策。会议结束后如果没有责任人、期限、证据链接和升级条件,同一个风险可能每周重复汇报,却没有真正向前推进。

我建议每条风险都采用“现象,影响,应对,责任人,截止点,触发条件”的结构。对外部团队依赖,还要补充“如果对方未按时交付,我们采取什么替代方案”。发布管理不是会议密度竞赛,而是缩短风险从被发现到被处理的时间。

5. 发布成功只看服务恢复,忽略了用户结果

技术上部署成功,不代表版本达到目标。用户可能无法完成关键任务,数据可能出现延迟,客户支持可能被大量咨询淹没,或者新功能实际使用率很低。若团队只监控服务可用性,就无法判断这次发布是否产生了预期价值。

因此,发布观察要同时看技术指标和业务指标:错误率、响应时间、任务完成率、关键流程转化、工单量、功能使用率等。不同版本关注的指标不必相同,但必须在发布前选定,不能等上线后才临时寻找“成功”的解释。

误区 直接后果 替代做法
只盯最终日期 风险集中到最后几天暴露 设置阶段门和最晚决策点
所有需求同等重要 低价值事项拖住核心交付 划分硬门槛、可延后项和风险项
测试时间被当成可压缩项 线上质量风险上升 先缩范围,再讨论是否调整日期
只看部署成功 无法确认用户是否获益 同时观察技术与业务结果

四、专业判断逻辑:如何从目标日期推导出可执行的版本计划

1. 先判断版本类型,再选择管理强度

并不是所有发布都需要同一套审批流程。修复性补丁、常规功能迭代、重大业务切换、涉及数据迁移的版本,风险结构完全不同。把低风险修复按重大版本治理会拖慢团队;把高风险切换当作普通迭代,则容易漏掉必要准备。

我通常从影响范围、可逆性、用户可见度、数据风险、外部依赖五个维度给版本分层。分层的用途不是贴标签,而是决定测试深度、发布窗口、审批层级、灰度范围和回退要求。版本等级要能导出实际动作,否则只是多一个分类字段。

版本特征 建议管理方式 主要检查重点
低风险修复,可快速回退 轻量评审,缩短等待 修复范围、回归结果、监控告警
常规功能迭代 标准阶段门和发布清单 验收、兼容性、灰度和用户反馈
数据结构或核心流程变化 专项风险评审和演练 数据校验、回退可行性、依赖就绪
多团队或客户集中切换 跨团队指挥和分批计划 协调窗口、支持资源、应急沟通

2. 用阶段门控制日期风险,而不是等到发布会才做判断

一个实用的版本节奏可以设为:范围确认、实现检查、测试准入、发布准备、最终放行、上线观察。每个阶段门只判断本阶段最重要的进入条件,避免所有问题都挤到最后一次会议。

阶段门不是增加审批,而是把“晚发现”改成“早验证”。例如,依赖外部接口的功能,应在实现初期验证接口可用性;涉及大规模数据变化的功能,应在开发中期完成样本迁移和校验;依赖客户培训的功能,应在对外沟通前确认材料与支持安排。

3. 用概率和证据表达计划,而不是只报一个确定日期

项目负责人可以维护目标日期、预测区间和当前信心水平。这里的信心水平不是精确的统计概率,而是结合关键路径完成度、风险数量、依赖确定性和缓冲消耗做出的管理判断。关键是让判断可以追溯,而不是把“我觉得应该能按期”当成预测。

若有历史数据,可以按项目类型和团队工作方式复盘周期分布;若没有足够样本,先用低、中、高三档风险评分也比假装精确更好。随着团队积累真实交付数据,再逐步建立更可靠的预测区间。不要把个别项目的平均值直接套用到所有团队。

4. 先定义停止条件,再定义放行条件

很多发布清单只写“达到什么条件可以上线”,但没有写“出现什么情况必须暂停”。对于高风险版本,停止条件同样重要,例如关键路径测试失败、数据校验差异超出阈值、严重缺陷未关闭、核心依赖不可用、回退演练失败或值守人员缺席。

停止条件要尽可能客观,并指定谁有权触发。否则临近发布时,团队容易陷入“再观察一小时”的反复拉扯。停止不是失败,而是让团队在风险扩大之前保留选择空间。

5. 把发布责任设计成协作网络,而不是单人背锅

项目负责人负责节奏、信息完整性和决策组织,但不应替代研发、测试、运维和业务负责人承担各自的专业判断。开发负责人确认构建与变更,测试负责人说明覆盖与遗留风险,运维负责人确认部署和监控,业务负责人确认验收与用户影响,最终放行人综合证据作出决定。

这套责任分工可以用项目管理平台记录,但必须做到任务和决策可追溯。百人以上团队可考虑在 PingCode 中关联版本、需求、缺陷、测试任务与风险记录,并通过必填字段和自动提醒减少遗漏。真正的效率来自清楚的责任边界,不是工具里字段越多越好。

五、具体案例与数据观察:一次“目标日期没变、交付内容变了”的复盘

1. 案例背景:功能按时开发,发布仍然有风险

下面是一个情景模拟案例,用于说明决策方法,不代表某家企业的实际经营数据。设想一支 120 人左右的企业产品团队,计划在 6 月底发布一组客户权限与数据导出功能,涉及产品、研发、测试、运维和客户支持五个职能。

版本计划一开始把全部功能都放在同一发布日期,里程碑只有“开发完成、测试完成、上线”。进入测试阶段后,团队发现权限组合比预期复杂,两个客户的历史配置也不一致。此时如果只问“还能不能赶上”,答案很可能是乐观的“再加班一周”;但真正要判断的是:哪些内容是上线的硬门槛,哪些可以拆分,哪些必须等数据验证完成。

2. 复盘过程:把范围、风险和决策点放到同一张表

项目负责人将需求拆成核心权限控制、数据导出、管理端体验优化三组,并分别标记用户影响、技术风险和回退难度。权限控制涉及核心访问边界,属于硬门槛;数据导出涉及数据完整性,需要通过样本验证;管理端体验优化不影响核心流程,可以独立延后。

团队重新设置三个检查点:测试开始前确认权限矩阵和测试数据;目标日期前一周完成数据导出样本核对;放行会议前确认监控、支持话术和回退负责人。最终对外日期没有改变,但体验优化被放到下一次迭代,数据导出先对小范围用户开放。

3. 情景模拟数据:范围调整比压缩测试更可控

下表是基于上述场景构造的示意数据,用于展示不同选择的相对代价。它不是行业基线,也不能用来推断其他团队的真实事故概率。真实项目应以自己的历史周期、缺陷和回退记录校准。

决策方案 预计对外日期 测试时间 范围交付 主要风险
维持全部范围并压缩测试 6 月 28 日 8 个工作日 全部功能 测试窗口变短,数据与权限问题可能后置暴露
维持范围并调整日期 7 月 8 日 13 个工作日 全部功能 外部沟通和业务计划需要同步变化
保留核心范围,分批开放 6 月 28 日 13 个工作日 核心功能先发,体验优化后续补齐 需管理分批对象和后续启用节奏

4. 复盘判断:按期不等于原样交付

这个案例的关键不在于“拆分发布总是更好”,而在于把决策建立在风险可逆性上。如果体验优化可以独立上线、不会造成数据不一致,拆分通常能保护核心价值;如果功能之间强耦合,拆分反而会增加兼容和维护成本,那么调整日期可能更稳妥。

我会要求负责人至少回答四个问题:缩范围后核心用户目标是否仍然成立?延后功能是否能通过配置关闭或独立部署?拆分会不会引入重复测试和支持成本?未交付部分是否有明确的补齐承诺和责任人?回答不清楚时,不能把“先发一部分”当成天然安全的方案。

观察维度 压缩测试 调整日期 拆分范围
对外日期稳定性 较高,但依赖风险被转移到上线后 较低,需要重新沟通 较高,前提是拆分边界清晰
质量验证空间 较少 较多 核心范围可保留完整验证
后续维护成本 可能增加事故处理成本 日期变化带来协调成本 需要管理版本兼容与补齐节奏
适用边界 仅适合低风险且验证充分的变化 功能强耦合或关键风险无法拆解 模块边界稳定且可独立启用

六、版本发布时间落地清单:从启动到上线观察的七个动作

1. 启动时明确版本目标和成功定义

在排期之前,先写清楚版本解决什么用户问题、哪些用户会受到影响、什么结果表示成功。成功定义可以是关键任务完成率、错误率下降、支持请求不超出承载范围,或某项业务流程实现可用,而不是笼统的“功能上线”。

同时明确不做什么。版本边界如果只有“要交付的功能”,没有明确排除项,新增需求就会不断挤入计划。负责人应将目标、范围、非目标和成功观察指标放在同一份版本说明中。

2. 建立完整的工作分解和依赖清单

把版本拆成需求、开发、测试、部署、数据、文档、培训和支持准备等交付项。每个交付项应有责任人、预计完成时间、验收方式和依赖对象。跨团队依赖需要有对方确认的交付日期,而不是只写“等待某团队支持”。

推荐在依赖清单中增加“最晚需要时间”和“替代方案”。如果一个依赖错过日期会直接阻塞发布,它就应进入关键路径监控,而不只是放在备注里。

3. 评估关键路径与计划余量

关键路径不是任务最多的那条路径,而是任何延迟都会推动最终日期的依赖链。对关键路径上的工作,安排更早的验证点;对并行工作,确认它们的交付是否真正独立;对不确定任务,尽量通过技术验证或原型缩小估算误差。

不要把所有空闲时间都排满。预留的余量应对应具体不确定性,例如外部审核、兼容性验证或数据修复,而不是泛泛地给每个任务加一个百分比。余量使用情况要定期检查。

4. 设立范围冻结与变更评估机制

范围冻结日之后仍可以改,但不能无成本改。任何新增或替换需求都应说明价值、紧急性、影响面、测试增量、依赖变化和计划影响,并由有权决策的人确认取舍。

如果一项需求必须加入,负责人要同步提出至少一种补偿方式:移除同等规模事项、拆为后续版本、调整日期,或接受经评估的风险。不要让团队默认“加需求但日期不变,测试照旧”。

5. 用准入条件管理测试和发布准备

测试准入可以包括:构建可部署、需求验收标准可追溯、测试数据准备完成、环境可用、变更说明齐全、已知问题列出。发布准入则需覆盖:高优先级缺陷处理结果、回归范围、监控告警、发布脚本、回退方式、值守人员、业务验收人和沟通渠道。

准入条件并非越多越好。每一项都应能解释它要防止什么风险,以及由谁提供证据。否则清单很快会变成没人认真检查的表面手续。

6. 在放行点做有证据的决策

放行会议应聚焦未关闭事项、风险变化、停止条件和备选方案。会议之前,相关负责人提交证据;会议中,最终决策人决定继续、暂停、拆分或回退准备;会议之后,记录决定、理由、剩余风险和用户影响。

如果关键数据缺失,应先把“证据不足”作为风险,而不是默认通过。高风险决策可以设置明确的授权人,避免责任被“大家都同意”稀释。

7. 发布后观察并将反馈带回下一轮计划

发布后要按预定窗口观察,不要在部署完成后立即宣布结束。重点观察技术稳定性、关键用户任务、数据一致性、支持请求和业务效果。若指标越过阈值,应按照事先约定的动作处理,例如暂停扩大灰度、关闭功能开关、回退或启动专项排查。

复盘重点不是追究谁估错了,而是找出哪条信息更早出现、哪个检查点本可提前发现、哪种状态定义产生歧义、哪项缓冲被错误消耗。把改进落实为下一版本的模板、准入条件或自动化检查,复盘才会转化为效率。

阶段 项目负责人检查项 未通过时的动作
启动 目标、范围、非目标、成功指标明确 不进入承诺排期,先补齐决策信息
实现中 关键路径、依赖、风险和范围变化有记录 触发风险评估,必要时调整范围
测试准入 构建、环境、测试数据和验收标准齐备 暂停测试计时,明确补齐责任人
最终放行 质量证据、回退准备、值守和业务确认完成 暂停、拆分或调整日期,不带未知风险放行
上线观察 技术与业务指标均在观察范围内 停止扩大影响,按预案处置

七、不同情况下的行动建议:不要用一套节奏管理所有版本

1. 小团队、低风险、可以频繁发布

小团队如果具备自动化测试、可快速回退和稳定监控,不一定需要冗长的版本审批。可以采用小批量、短周期的发布方式,重点把变更说明、回退动作和观察指标自动化。

这类团队的主要风险通常不是流程缺失,而是发布过于依赖某个“最懂系统的人”。至少要确保发布步骤可复用、值守信息可找到、关键操作有记录,避免人员休假或临时离开就无法上线。

2. 100 人以上、多团队协作的组织

大型团队的重点是建立共同口径和跨团队依赖机制。要统一版本状态、风险等级、缺陷级别和“完成”定义,并约定哪些问题可以由团队自行决定,哪些需要跨团队升级。

如果使用 PingCode 等项目管理平台,可以把版本与需求、缺陷、测试任务、风险、审批记录关联起来,并为关键字段设置约束。先解决各团队如何表达状态,再做仪表盘和自动提醒。对管理层来说,能看到风险趋势和决策请求,比看到大量未经筛选的任务状态更有价值。

3. 存在固定客户窗口或市场节点

如果发布时间被发布会、合同节点、客户培训或市场活动约束,日期成本会更高,但这并不意味着所有功能都必须一并交付。应提前区分“日期不可移动”和“范围可调整”分别意味着什么,并准备可接受的分批方案。

这类项目还要把沟通准备纳入关键路径。客户名单、培训材料、支持轮值、公告文本和变更说明都需要责任人和确认时间。只把技术计划做得很完整,却忽略客户侧准备,仍然可能让按时上线变成体验失败。

4. 涉及数据迁移、安全或核心业务流程

高风险版本不能依靠加开几次会议来弥补验证不足。应尽早准备测试数据、执行演练、验证回退路径,并明确数据正确性阈值。回退方案尤其要区分“应用可以回滚”和“数据可以恢复”,两者不是同一件事。

如果数据变化不可逆,必须提前设计前向修复策略、备份验证和业务人工核对方案。遇到关键证据缺失时,调整日期往往比在生产环境验证假设更便宜。

5. 外部依赖交付时间不确定

外部依赖不稳定时,不要只把对方承诺日期抄进计划。要尽早确认接口、验收样例和替代路径,并设定最晚决策点。超过最晚决策点仍无法确认,就触发降级、拆分或改期,而不是持续等待。

如果存在模拟接口或替代数据,先验证团队可独立完成的部分,但要标记哪些结论仍依赖真实环境。模拟通过不等于外部集成通过,必须把剩余验证明确列出。

6. 发布时间已经承诺,但当前预测明显变差

当预测变差时,先在内部形成事实基线:已完成范围、剩余工作、关键路径、未关闭风险、日期变化的触发条件。随后在承诺失效之前沟通,而不是等到最后一天才通知相关方。

建议把方案整理成简洁的决策选项:按期发布核心范围、按原范围延期、先发布低风险部分、暂停并解决高风险问题。每个方案说明用户影响、交付差异、质量风险和下一次确认时间。提前沟通不是推卸责任,而是给相关方留出调整空间。

八、如何取舍:准时、完整、质量和成本不可能永远同时最大化

1. 先保护不可妥协的底线

通常不能轻易让步的底线包括:数据正确性、安全与权限、核心业务流程、法规要求、故障可观测性和最低限度的回退能力。具体底线因业务而异,但必须在压力最大之前定义,否则临近上线时每一方都可能重新解释“可接受风险”。

底线之外的事项才进入取舍,例如非核心体验优化、次要报表、部分用户的便利功能、市场传播节奏。把底线和可协商项分开,才能在计划受压时迅速做选择。

2. 日期固定时,优先讨论范围而非牺牲验证

如果日期确实不能移动,通常先评估功能能否拆分、能否通过配置关闭、能否只面向部分用户开放。压缩验证是最后的选项,因为它将计划风险转换成用户风险,且后者往往更难估算。

但范围拆分也有边界:如果拆分会导致数据不一致、用户流程断裂、兼容关系复杂或重复部署成本过高,就不能为了守日期机械拆分。此时应比较延后带来的业务影响与拆分带来的维护风险。

3. 范围固定时,调整日期往往比降低质量门槛更透明

如果核心范围不可拆,且证据显示关键风险没有解决,调整日期是清晰且可管理的决定。日期变化会带来沟通成本、机会成本和资源冲突,这些代价应当如实呈现;但它们不自动意味着延期不可接受。

负责人应说明延期期间要完成哪些可验证工作,何时重新评估,哪些风险已被消除,哪些仍然存在。没有明确的新计划,单纯把日期往后挪,只是把不确定性延后。

4. 质量目标固定时,重新评估资源和发布节奏

如果日期和范围都很难改变,团队需要检查是否可以增加并行验证资源、提前准备环境、拆分部署步骤或调整其他项目优先级。增加人手不一定能线性缩短周期,尤其当任务有高耦合或新人需要熟悉系统时。

更有效的资源投入通常是解除关键路径瓶颈:让依赖方尽早响应、提前准备测试数据、自动化重复回归、安排有权限的决策人及时处理阻塞。把资源投在最受限的环节,而不是平均分配,才可能真正缩短周期。

约束条件 优先讨论 谨慎对待
日期固定、范围可调整 功能拆分、灰度、延后非核心事项 压缩关键测试和数据验证
范围固定、日期可调整 关键路径重排、风险消除、明确新节点 只改日期、不改计划
质量底线固定、资源有限 解除瓶颈、自动化重复工作、调整项目优先级 平均加人或要求团队持续加班
外部窗口固定、风险较高 准备降级路径、分批开放、沟通预案 把外部不确定性当作已确认条件

九、项目负责人可以直接复用的版本管理模板

1. 版本计划卡片

每个版本可以用一页卡片作为信息入口。卡片不需要复制所有任务,而是连接到详细执行信息,并集中回答目标、时间、范围、风险和决策责任。

  • 版本目标:解决什么用户或业务问题。
  • 目标用户与影响范围:哪些用户、团队、系统或客户会受到影响。
  • 必须交付项:不交付就不能实现版本目标的内容。
  • 可延后项:可以独立延后的功能和对应补齐计划。
  • 对外目标日与发布窗口:分别写明承诺时间和实际操作区间。
  • 阶段门:范围确认、测试准入、放行决策及其日期。
  • 关键依赖:依赖方、交付物、最晚日期和替代方案。
  • 风险与停止条件:风险负责人、触发阈值、应对动作。
  • 发布后观察:技术指标、业务指标、观察时长和责任人。

2. 风险记录格式

风险记录要尽量把“担心”转换成可行动信息。只写“测试风险较高”并不能帮助决策;写清影响、验证计划和触发条件,团队才知道何时需要升级。

字段 填写示例
风险描述 旧客户权限配置可能与新规则存在冲突
潜在影响 部分用户可能无法访问原有数据
当前证据 已核对两个样本,尚未覆盖全部配置组合
验证动作 扩展样本、完成权限矩阵回归并检查日志
责任人与截止点 权限模块负责人;放行会议前一天完成
触发后的动作 暂停扩大开放,保留旧配置路径并重新评估发布范围

3. 放行会议议程

放行会议不应逐条朗读任务状态。建议把会前材料发给决策人,会议集中处理未满足条件、重大风险和需要拍板的取舍。

  1. 确认当前版本范围与实际构建版本一致。
  2. 查看测试结论、缺陷状态和未覆盖场景。
  3. 逐项检查数据、依赖、运维、支持与业务验收准备。
  4. 确认停止条件是否触发,以及风险是否有人接受。
  5. 决定继续发布、分批发布、暂停或调整计划。
  6. 记录决策理由、责任人、观察指标和下一次复核时间。

4. 版本复盘问题

复盘要尽量从系统和流程角度分析,不要把个体失误作为唯一解释。可以围绕以下问题展开,并挑选真正影响本次版本的部分讨论。

  • 最早出现的延期或质量信号是什么?团队何时看见它?
  • 哪些依赖没有进入计划,或者没有得到对方确认?
  • 范围变化是否及时评估了测试、数据和沟通成本?
  • 哪个阶段门没有发挥作用?缺少的是规则、证据还是决策权限?
  • 发布后观察是否覆盖了用户目标,而不仅是服务状态?
  • 下一次可以通过什么模板、自动化或责任调整减少重复工作?

十、结论:把日期管理变成证据管理和选择管理

1. 版本效率不等于发布得更快

项目负责人真正要提升的,不是让团队每次都更快完成,而是让团队更早知道当前计划是否可信、更早发现范围与风险冲突、更早作出代价清楚的选择。日期准不准只是结果之一,风险是否提前暴露、决策是否及时、上线后是否达到用户目标,同样重要。

2. 下一步从一个正在进行的版本开始

不必一次性重做所有流程。先选一个正在推进的版本,补齐三项信息:对外目标日、实际发布窗口、放行决策点;再列出前三个关键依赖和停止条件;最后检查测试时间是否被默默压缩、变更是否有明确取舍。只要这一步让团队更早看见一个风险,版本管理就已经开始产生价值。

我的核心建议是:不要试图把发布日期变成永不变化的承诺,而要让每一次日期变化都有证据、选项和责任人。一个成熟的版本计划,不是从不延期,而是在风险出现时能及时调整范围、节奏或资源,同时守住对用户和业务真正重要的底线。

常见问题解答(FAQ)

1. 项目版本发布时间怎样安排,才能减少临近发布时的混乱?

我负责的项目经常把发布日期定得很早,但到临近上线时,测试、修复和业务确认总挤在一起。我想知道发布时间应该怎么倒排,才能既给团队留出缓冲,也不至于把计划排得过于僵硬?

不要只在日历上写一个发布日期,要把它拆成可检查的阶段节点。一个可参考的倒排方式是:正式发布前10个工作日冻结本次版本范围,前5个工作日进入回归测试,前2个工作日完成上线评审,发布当天执行部署和冒烟验证。这里的天数不是固定标准:如果系统依赖多、回归周期长,就要把测试窗口前移;

如果是低风险的小版本,可以缩短流程,但不应省掉上线前验证。建议用一张版本日历记录版本号、范围冻结日、提测日、评审日、发布时间、负责人和当前风险,并给每个节点设置明确的完成条件。例如,“完成测试”应意味着核心流程通过、阻塞级缺陷清零,而不只是测试人员开始执行。

实际排期时还应留出缓冲:若过去几次发布平均延期2天,就不要把资源排到发布日期当天才刚好完成,而应把这段历史偏差纳入计划。

2. 版本范围冻结后,临时需求和紧急缺陷应该怎么处理?

我遇到过版本已经提测,业务方又提出一个看起来只改一点的小需求,最后测试范围被迫重来。我不确定是应该一律拒绝,还是留一个入口给真正紧急的事情,怎样判断才公平、可执行?

冻结范围不等于禁止变更,而是要求变更承担明确成本。可以把变更分成三类:影响数据安全、核心业务或合规的阻塞问题,经过负责人评估后可进入当前版本;有价值但不影响当前运行的问题,登记到下个版本;范围不清或缺少验收标准的需求,先补齐信息再排期。

判断时重点看影响面、发生概率、是否有临时规避方案,以及加入后需要重测哪些模块,而不是只看提出者的职级或紧迫程度。例如,若一个小改动会触及公共接口,即使开发只需半天,也可能要求多个下游模块回归;这类变更不能按“代码工作量小”来估算风险。每次例外都记录提出人、理由、影响范围、批准人和新增测试项。

若冻结后变更频繁,下一轮应检查需求澄清和业务确认是否过晚,而不是单纯要求团队加班。

3. 多个版本并行开发时,版本号和发布时间怎样管理才不容易混淆?

我现在需要同时跟进一个正在开发的版本、一个待发布版本和一个线上维护版本,群里常有人只说“这个版本”,导致我不知道指的是哪一条线。我想建立一套不依赖口头记忆的命名和状态规则,应该从哪里开始?

先把“版本标识”和“发布状态”分开管理。版本号用于唯一识别交付物,状态用于说明它处于开发、提测、候选发布、已发布或维护阶段;不要用“最新版”“下周版”这类随时间变化的叫法代替版本号。

版本号格式可按团队约定,例如主版本.次版本.修订号,并在发布记录中同时写发布日期、代码分支或构建编号、范围摘要和回滚方案。并行时可以用一张清单明确每条线的负责人和边界:例如,版本A处于回归测试、版本B仍在需求开发、线上维护线只接收高优先级修复。

若修复需要回灌到其他版本,也要记录目标版本和验证结果,避免修复只进入一条分支。命名规则不必复杂,但每个版本必须能回答三个问题:交付了什么、从哪里构建、出了问题如何定位或回退。

4. 怎样判断版本发布时间管理方法是否真的提升了效率?

我已经开始维护发布日历和上线清单,但感觉文档变多了,团队是否更高效却说不清。我想用少量指标判断流程有没有改善,也希望知道哪些数据会误导决策,应该看什么?

不要用“发布次数增加”单独代表效率提升,因为发布更频繁也可能意味着返工更多。建议连续记录至少4至6次发布的计划日期与实际日期、冻结后的变更数、上线后发现的严重问题数,以及从提测到发布的周期。

比如,若连续几次发布都准时,但冻结后变更数和上线故障同时上升,说明团队可能是在压缩验证换取准时,不能算真正改善。复盘时把指标和原因放在一起看:延期是需求范围变化、测试环境不稳定,还是审批等待造成;线上问题是测试遗漏、配置差异,还是回滚准备不足。用小样本不要急着下结论,先区分偶发事件与重复瓶颈。

一个实用的判断标准是:在不增加严重线上问题的前提下,发布时间偏差逐步收窄,且团队用于临时协调和重复确认的时间减少,流程才算产生了实际价值。

核心关键词

读者评论

徐
徐舒然

把目标日、发布窗口和放行决策点分开,这个做法对跨团队项目很实用。以前我们经常把“测试完成”直接等同于“可以上线”,结果部署、验收和客服准备都挤到最后,确实容易失控。

马
马清越

文中提到停止条件比单纯设置放行条件更重要,这一点很有感触。实际项目里大家都倾向于临近发布时间继续观察,但如果没有明确的暂停标准,往往会因为不想延期而放大风险。

高
高沐阳

范围分成必须上线、可延后和需单独评估三类,落地时还需要业务负责人真正接受取舍。否则即使项目表里完成了分类,评审会上仍可能不断把低优先级需求加回来,计划还是会反复变化。

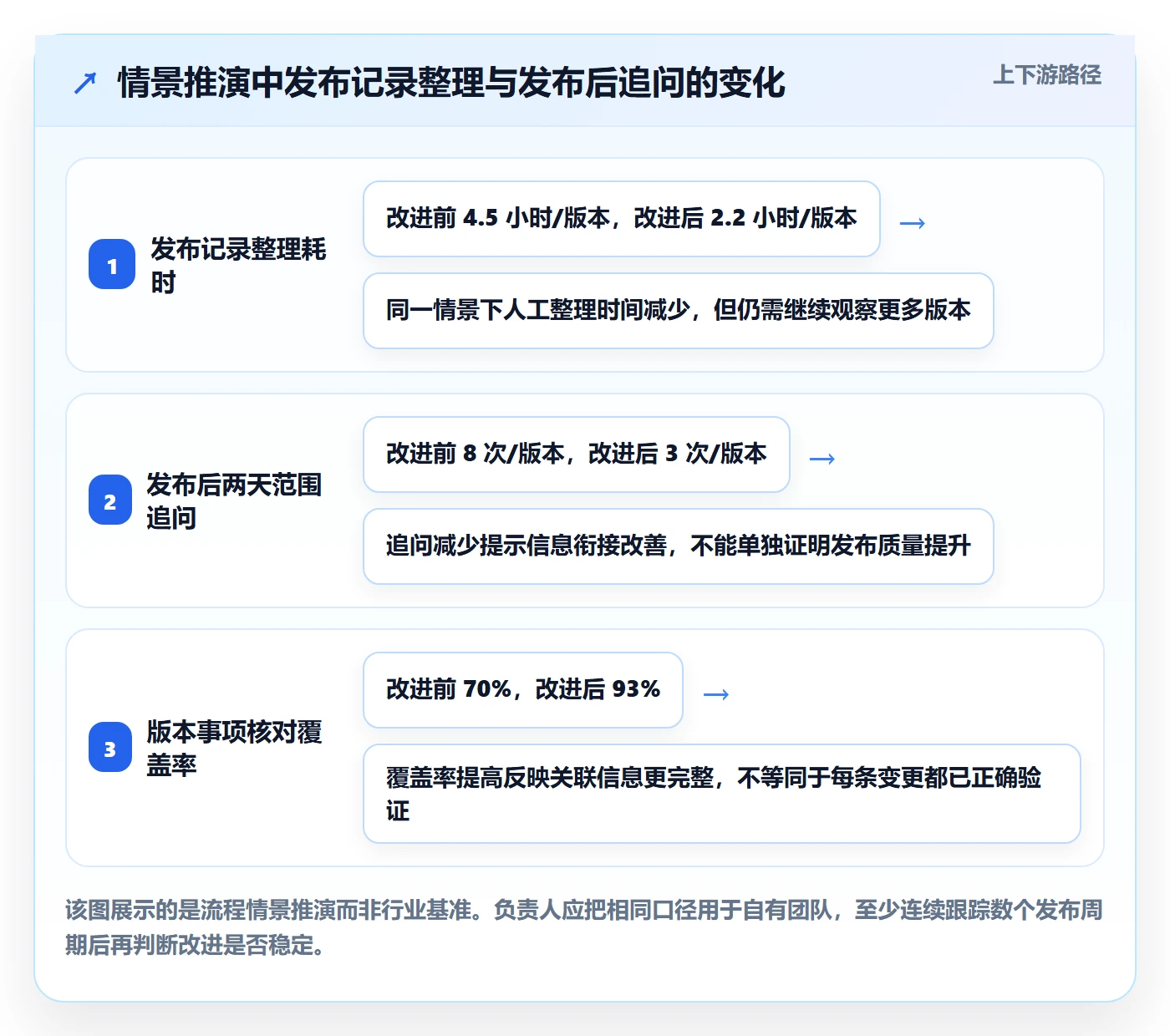

文章包含AI辅助创作:版本发布时间管理方法大全:项目负责人版本管理效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/519149

赞 (0)
飞飞飞飞
发布记录管理方法大全:项目负责人版本管理入门指南落地清单
上一篇 1小时前
发布记录最佳实践:项目负责人版本管理效率提升,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
