版本状态管理失灵,通常不是因为团队缺少“待开发、开发中、已完成”这样的状态,而是因为同一个状态在产品、研发、测试、运营和客户成功团队眼里代表不同的事实。我的判断是:版本管理制度的核心不是把状态名称列齐,而是定义每次状态迁移的责任人、准入证据、风险边界和退出条件。只有状态变化能带来明确的行动,版本状态才不是看板上的装饰。
一、先讲结论:把版本状态设计成可验证的决策门
1. 状态不是标签,而是团队之间的承诺
在跨部门协作中,“开发完成”经常被误解成“可以上线”。研发可能是指代码已提交,测试可能理解为功能已验证,产品可能认为需求已符合预期,而运营则可能以为客户已经可以使用。问题不在于哪个团队用词不对,而在于制度没有把词语绑定到可核实的事实。
我会把版本状态定义为一个承诺:当前阶段已经满足哪些条件,谁确认这些条件,接下来由谁采取什么行动。比如“待发布”不应只表示开发和测试工作结束,还应说明发布负责人已确认窗口、回滚方案和通知对象。状态若不改变责任、权限或下一步任务,就不值得单独存在。
一条可执行的状态定义,至少包含五项:状态含义、进入条件、责任角色、必须证据、退出条件。这五项缺一,状态就容易被不同团队各自解释,也难以在项目管理工具中形成稳定流程。
| 状态要素 | 需要回答的问题 | 示例:待发布 |
|---|---|---|
| 状态含义 | 现在客观上发生了什么? | 版本已通过约定的发布验证,等待执行发布 |
| 进入条件 | 哪些条件满足后才能进入? | 关键测试通过、发布包确定、风险清单已评估 |
| 责任角色 | 谁有权确认状态变化? | 发布负责人确认,测试负责人提供验证结果 |
| 必须证据 | 凭什么说条件已经满足? | 测试记录、变更清单、回滚预案、发布窗口 |
| 退出条件 | 满足什么事实后进入下一状态? | 发布结果核验完成,监控观察达到约定时间 |
2. 状态数量应服务于决策,而不是追求完整
状态过少,团队只能靠会议和聊天补充信息;状态过多,成员就要花时间判断“现在到底该选哪一个”。我通常先从团队必须作出的决策倒推状态:是否允许开发、是否可以进入验证、是否可以发布、是否可以关闭。每个状态都要对应一个实际决策点,而不是把每个工作动作都变成一个状态。
例如,“评审中”“等待反馈”“等待确认”如果没有不同的责任人、时限或处理规则,通常可以合并;相反,“测试通过”和“待发布”即使紧邻,也可能需要分开,因为前者由测试证据支撑,后者还涉及发布时间、发布授权和运营准备。
对于多数跨部门产品版本,先从六到八个主状态起步更容易验证制度是否清晰。这个数量是设计建议,不是行业定律。若发布治理、合规审查或多区域交付确实有独立决策门,可以增加状态;否则应把细节放在任务、检查项或字段中,而不是继续扩充状态列表。
3. 用“状态门”替代“状态装饰”
状态门是指进入下一阶段之前必须通过的检查。它不一定意味着增加审批人,也不等同于开会。一个轻量的状态门,可以是指定角色确认必填项已完成;一个高风险状态门,则可能需要独立审批、风险评估和发布窗口确认。
我会特别检查一个问题:如果成员把状态改错,团队会不会因此做出错误行动?若答案是会,状态迁移就需要权限控制或证据校验;若答案是否,可能不需要复杂审批。这样能把制度投入集中到真正影响交付和客户风险的节点。

二、背景与真实协作场景:版本问题往往出在接口处
1. 一个版本同时承载多个团队的不同风险
一个面向客户的版本,通常包含需求取舍、代码交付、质量验证、基础设施准备、客服话术、市场传播和客户通知。它们之间不是简单的前后串行关系:运营可能要提前准备公告,测试需要稳定环境,研发需要明确范围,客户成功需要知道哪些客户受影响。任何一个接口信息缺失,都会让“版本已经完成”变成局部事实。
举例来说,研发在周四下午将功能标记为完成,但测试环境中的依赖服务尚未升级。产品看到开发状态关闭,以为版本范围不会再变;运营已经按照旧范围准备公告;测试却发现新依赖会影响原有权限逻辑。此时如果没有“待验证”与“待发布”的边界,也没有版本范围冻结规则,团队容易在最后一刻同时修改代码、测试计划和客户通知。
这类问题看起来像沟通不足,实质上往往是制度没有规定:谁有权改范围,什么时候冻结范围,变更如何评估,哪些角色必须收到通知,以及被影响的测试和交付活动如何重新确认。
2. 版本状态应该呈现“整体就绪度”,不能掩盖局部阻塞
跨部门版本经常出现一个危险现象:版本总状态是“进行中”,但没有人知道究竟是哪一条工作流卡住;或者总状态已经“完成”,某个地区、客户群或部署环境却仍未交付。单一主状态适合概括阶段,不适合承载所有细节。
我倾向于用“主状态加就绪条件”的方式表达:主状态回答版本走到哪一阶段;就绪条件分别展示范围、研发、质量、发布、运营和客户准备情况。这样既避免给每种组合都造一个新状态,也能把阻塞位置暴露出来。
| 维度 | 建议呈现的信息 | 不能被主状态替代的原因 |
|---|---|---|
| 范围 | 需求清单、变更记录、延期项 | 主状态无法说明版本内容是否仍在变化 |
| 研发 | 代码合并、构建产物、依赖准备 | 开发完成不代表部署条件已具备 |
| 质量 | 测试通过率、未关闭缺陷、风险接受记录 | “测试中”无法区分正常验证和高风险阻塞 |
| 发布 | 发布窗口、授权、回滚和监控安排 | 技术就绪不等同于组织批准发布 |
| 运营与客户 | 公告、客服材料、客户分批计划 | 内部完成不代表外部交付准备完成 |
3. 以中大型组织为例,工具需要承载制度,而不是替制度作决定
当组织超过一百人,或产品团队、平台团队、交付团队分别负责不同环节时,靠一个负责人逐条追问版本进度的方式会迅速失效。以 PingCode 这类面向中大型企业和百人以上组织的项目管理平台为例,实际设计重点不是把所有团队塞进同一张看板,而是将版本对象、需求与缺陷关联、角色权限、状态流转和变更记录对应起来。
我会先问平台能否回答四个问题:当前版本包含哪些工作项;哪些事项阻止版本进入下一状态;谁确认了关键门槛;最近一次范围或风险变化是什么。若这些信息散落在表格、群聊和不同项目中,平台只是增加了一个展示入口,不会自动形成版本治理能力。
工具配置也要克制。可以先通过项目、版本、工作项关联和权限规则覆盖主流程;只有当某项审批确实改变授权或风险承担时,才考虑配置审批。把每个状态变化都做成审批,会制造排队和形式确认;完全不留记录,则会让责任在事后无法还原。
4. 将外部规范转化为内部可执行规则
我会参考 ITIL 对服务变更与发布管理的区分,也会借鉴 DORA 对交付稳定性、变更失败等概念的讨论,但不会把框架名词直接复制成公司制度。框架提供的是思考维度,不是适用于所有团队的状态模板;内部制度仍要基于产品风险、发布频率、客户承诺和合规要求校准。
尤其要避免把某个外部指标当成版本状态的替代品。交付频率高,不代表版本范围清晰;缺陷少,也不能单独证明客户影响可控。状态管理需要同时看过程证据和结果反馈,才能判断流程是否真的有效。
三、常见误区:看起来更细的流程,未必更可控
1. 误区一:状态越多,管理越精细
把“待排期、已排期、待开发、开发中、待联调、联调中、待测试、测试中、待验收、待发布、发布中、已完成”全部设成状态,表面上很详细,实际却可能让成员难以判断何时更新、由谁更新、更新后谁需要行动。
如果“待联调”和“联调中”没有不同的负责人或进入条件,两个状态只是切碎了过程;如果“待发布”有发布审批、窗口确认和回滚要求,它就可能值得独立存在。判断状态是否保留,不看名称是否专业,而看它是否带来新的决策、责任或风险控制。
一个简单测试是让不同角色分别解释同一个状态。如果产品、研发和测试给出的解释明显不同,就先修定义;如果他们都能一致说出进入条件和下一步动作,才说明这个状态有机会稳定使用。
2. 误区二:所有团队必须使用完全相同的状态流
统一不等于每个团队的流程都一模一样。基础设施变更可能需要容量评估和回滚演练,内容型产品可能更关注审核、素材和多语言校对,客户交付项目则可能有客户验收和现场部署。强行把不同风险压进同一条状态链,会让某些团队绕流程,另一些团队做无关审批。
更稳妥的做法是统一共同的治理骨架,例如范围冻结、质量确认、发布授权、结果核验;团队可以在骨架内部保留少量差异化步骤,但必须说明差异对应的风险、适用范围和责任人。这样既保持汇总口径,也不牺牲专业流程。
3. 误区三:所有工作完成后,版本自然就能发布
“工作项全部关闭”只是一个有用信号,不是发布授权。仍可能存在已知问题被接受、数据迁移未演练、外部依赖未确认、客户通知未发送、监控告警未配置等情况。版本是否可发布,应依据风险接受与交付准备判断,而不是只依靠任务完成率。
我会把“完成工作”和“允许发布”拆开:工作完成描述执行结果;允许发布描述组织是否接受当前风险。若两者被合并,项目成员很容易把“把任务关掉”误认为“风险已经消失”。
4. 误区四:审批越多,责任越清楚
审批人越多,不代表决策越可靠。若每个审批人都只点确认,没有明确核查范围,审批链只会增加等待时间。特别是低风险、可逆的小改动,若套用高风险变更的审批流程,团队可能转向私下绕行,留下更大的审计盲区。
我会按风险区分审批方式:低风险变更采用预先授权和自动校验;中风险变更由责任人确认影响与验证方案;高风险变更才增加独立评估、明确授权和回滚演练。审批的作用是让风险有人承担、证据有人检查,而不是让更多人参与一个已经没有实质讨论的点击动作。
5. 误区五:状态更新频率等于管理透明度
要求成员每天更新状态,可能让看板更勤快,却未必让事实更真实。如果每次更新都只是“仍在进行”,管理者仍然不知道阻塞原因、预计解除时间和影响范围。相反,在关键节点及时更新并附上证据,通常比机械的日更更有决策价值。
建议把更新触发点设在事实变化上:范围冻结、关键依赖确认、测试结论改变、风险升级、发布时间变化、客户影响范围扩大。对没有变化的工作,可以按团队约定的节奏汇报,但不必制造虚假的状态波动。
四、专业判断逻辑:从风险、责任和证据反推制度
1. 先按风险决定状态门的强度
状态设计的起点不是画流程图,而是确定不同版本错误发布后的代价。影响面小、可快速回退、客户不感知的内部工具更新,适合轻量流程;涉及数据迁移、账务、权限、隐私或关键客户承诺的变更,就需要更明确的验证、授权和监控。
我常用影响范围、可逆性、可检测性三个维度做快速判断。影响范围越大,越需要提前识别受影响对象;越难回退,越需要前置验证和演练;越难在短时间内发现问题,越需要更强的发布后观察安排。它不是精确数学模型,但能让讨论从“大家觉得应该审批”转到“具体风险是什么”。
| 判断维度 | 需要追问 | 对应制度动作 |
|---|---|---|
| 影响范围 | 影响多少用户、服务、地区或业务链路? | 扩大影响评估与通知范围 |
| 可逆性 | 发现问题后能否快速恢复到稳定状态? | 难回退时增加备份、演练或分批发布 |
| 可检测性 | 异常能否在客户受影响前被发现? | 难检测时明确监控指标和观察时长 |
| 外部承诺 | 客户、监管或合作方是否已依赖发布时间? | 增加变更沟通和授权留痕 |
2. 再定义最少但充分的状态集合
我建议先把主流程压缩到能够支持版本决策的阶段,再通过字段或子任务表达团队差异。下面是一种可作为讨论起点的状态集合,不应机械复制:规划中、范围已确认、开发中、验证中、待发布、发布观察中、已完成、已取消或延期。
这组状态中,“范围已确认”是容易被忽视的一步。没有范围冻结,版本内容就会在开发、测试和运营准备过程中持续变化,后续所有完成率和排期都缺少稳定分母。冻结不意味着绝对禁止变化,而是要求新变更说明收益、风险、工期影响和批准人。
“已完成”也要谨慎定义。对于需要生产发布的版本,只有达到发布结果核验和约定观察条件后才关闭;对于已取消或延期的版本,应保留原因、影响范围和重新安排方式,不能直接删除或覆盖历史状态。
3. 为每次状态迁移配置责任角色和证据
一个常见的制度漏洞,是多个角色都“参与”,但没有人承担最终确认责任。RACI 等职责矩阵可以用于厘清谁负责执行、谁对结果负责、谁需要协商、谁需要知会,但不宜把每项工作都扩展成一张复杂矩阵。对关键迁移,至少要明确一个最终责任角色。
例如,测试负责人可以提供质量验证证据,产品负责人确认需求验收口径,发布负责人核对窗口、依赖和回滚安排。高风险变更还可能需要独立授权角色。谁提供证据与谁承担放行责任,不一定是同一个人;分开之后,检查才有实际意义。
证据要尽量贴近工作发生的位置。测试记录不应只写“已通过”,最好能关联测试范围、结果和未关闭问题;变更说明应可追溯到具体工作项;回滚方案应指出触发条件和执行负责人。证据不是为了事后追责,而是让下一位决策者能快速判断当前事实。
4. 把异常路径写进制度,避免流程只适用于理想情况
实际版本管理里,需求临时变化、依赖延迟、测试失败、关键负责人缺席、发布窗口取消都很常见。如果制度只定义正常路径,团队遇到异常时就会临时发明规则,最后每个团队形成不同的“特殊处理”。
至少需要明确四种异常的处理方式:范围变化如何评估;质量不达标时谁可以接受风险;发布失败如何回退或暂停;版本延期后如何处理已通知的客户和内部资源。每种异常都应有触发条件、决策角色、记录要求和恢复路径。
紧急发布不应成为制度外的灰色通道。可以设置紧急授权机制,但需要限定适用条件、最小验证范围、补充记录时限和事后复盘要求。否则“紧急”会逐渐变成常态化绕流程的理由。
5. 用少量指标验证制度是否有效
状态管理的指标不宜堆得太多。我更关注四类结果:状态信息是否可信,状态门是否及时,异常是否可追溯,发布后问题是否被及时发现。指标要能引出行动,而不是为了周报凑数字。
比如,统计“待发布”停留时间可以发现发布时间确认过晚;统计范围冻结后的变更次数可以看需求稳定度;统计发布后需要回滚的版本比例可以反看验证与风险判断是否充分。每个指标都要先定义口径,避免不同团队把“版本”“缺陷”“回滚”理解成不同对象。

五、案例与数据观察:用一次模拟版本复盘制度如何改变结果

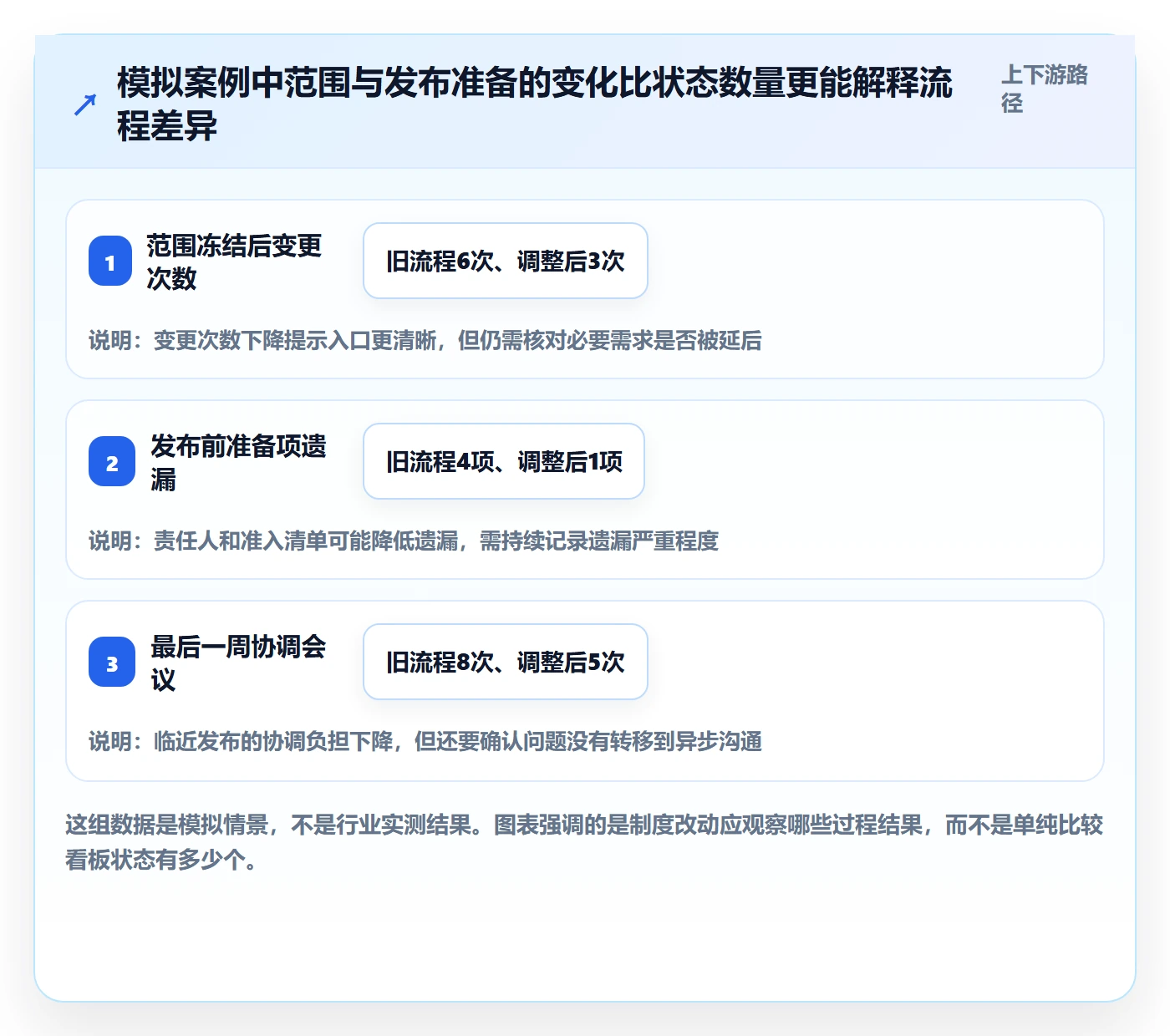

1. 案例边界:数字用于展示方法,不冒充行业统计
下面用一个模拟的企业服务版本说明制度设计的影响。假设团队共有产品、研发、测试、运营和客户成功五类角色,版本原定六周交付,包含十二项需求与若干缺陷修复。以下数字是情景模拟,用于展示如何记录和比较流程变化,不代表特定公司的真实绩效,也不应直接作为行业基准。
第一轮版本仍使用“开发中、测试中、已完成”三个宽泛状态,没有范围冻结,也没有明确的发布准入证据。临近发布时,三项需求发生变化,其中一项影响权限逻辑;测试团队直到发布前两天才拿到最终变更清单;运营已按旧范围准备客户通知。
复盘时,团队把问题归为三类:变更未及时传递、发布准备项缺少负责人、状态含义不一致。值得注意的是,问题并不是某个成员没尽责,而是制度允许每个人在自己掌握的信息范围内作出合理判断,却没有要求关键事实在状态迁移时汇合。
2. 第二轮调整:先治理变更入口,再改看板
团队没有先增加十几个状态,而是做了四个调整:版本范围确认后记录基线;新增需求必须说明影响并由产品负责人确认;测试通过和待发布分为两个节点;待发布状态要求发布负责人核对窗口、回滚、监控和外部通知。
同时,团队把“版本总状态”与“就绪条件”拆开。看板主状态仍然简洁,但版本详情中分别展示范围、研发、质量、发布和运营准备情况。这样,管理者能看到版本处于验证阶段,也能直接定位“发布窗口未确认”,而不是在会议上再问一轮。
试运行后的模拟比较如下。由于只对比两个假设轮次,不能排除团队熟练度、需求复杂度等因素,因此这些数字只能用于说明改进逻辑,不能据此宣称制度单独带来确定的因果效果。
| 观察项 | 旧流程情景 | 调整后情景 | 需要怎样解读 |
|---|---|---|---|
| 范围冻结后变更 | 6次 | 3次 | 变更减少不必然是目标,也要判断必要需求是否被压制 |
| 发布前准备项遗漏 | 4项 | 1项 | 说明清单与责任人可能改善了准备完整度 |
| 最后一周跨部门协调会议 | 8次 | 5次 | 会议减少需要与问题解决速度一起观察,不能单独视为成功 |
| 发布后观察期内的高优先级问题 | 2项 | 1项 | 样本很小,不能据此推断长期质量水平 |

3. 不要只看平均值,要检查阻塞集中在哪个阶段
假设连续观察十个版本,平均“待发布”停留两天,听起来似乎可以接受。但如果其中八个版本几小时内通过,两个版本分别停留八天和十天,平均值会掩盖异常集中。状态停留时间最好结合中位数、最长停留和超时原因一起看,尤其要区分正常等待窗口与责任不清造成的滞留。
我会按阶段记录进入时间、退出时间、责任角色、阻塞原因和是否发生范围变更。只有这些数据能关联起来,团队才能判断延迟究竟来自需求不稳定、测试资源不足、外部依赖还是审批队列,而不是把所有延误都归到“沟通效率”。
同样,版本准时率也要谨慎解释。若团队为了准时而不断砍掉验证范围,指标表面变好,实际风险可能上升。建议同时看延期原因、范围变动、回退或紧急修复情况,让指标之间形成约束关系。
4. 用流程数据定位原因,而不是给团队排名
版本周期长,不一定是执行效率低。周期可能被需求确认、等待外部依赖、环境排队或发布窗口限制。若只比较不同团队的平均周期,很容易把复杂度差异误判为执行差异,诱发压低估算、拆分统计或隐瞒阻塞。
更好的做法是把周期拆成实际处理时间与等待时间,并记录等待的原因和责任接口。处理时间长,可能需要改善工程流程;等待时间长,可能需要调整决策权限、资源协同或外部服务承诺。制度指标应帮助管理者找到约束点,而不是把复杂系统缩成一个排行榜。

六、落地全流程:从制度草案到稳定运行
1. 第一步:盘点现状,先找出最昂贵的状态歧义
制度设计不必从全公司流程重构开始。我通常会收集近期版本的状态记录、变更记录、延期原因和发布后问题,访谈产品、研发、测试、运营和交付角色,寻找反复发生且代价明确的断点。比如,测试拿到的范围晚于开发完成,或运营经常在发布前临时追问影响客户。
盘点时要问具体事实,不要只问“流程哪里不好”。可以拿一项近期版本逐步复盘:谁在什么时间把它改成什么状态;当时依据是什么;下一位角色是否知道;如果信息缺失,造成了什么返工或风险。具体事件比抽象抱怨更容易转化为制度条款。
2. 第二步:画出当前真实流程,不要先画理想流程
把版本从提出到关闭的实际路径画出来,并将跨部门交接、等待和例外情况标明。很多组织的正式流程图只有一条直线,真实工作却有反复打回、并行准备、临时加需求和跨团队等待。看清真实路径后,才能判断问题在状态设计、权限安排还是资源约束。
这一阶段不要急着把所有差异统一。先标出哪些步骤承担风险控制,哪些只是信息同步,哪些因为历史原因而存在。对不产生决策或证据的环节,可以考虑合并;对不能遗漏的控制点,则明确责任和记录方式。
3. 第三步:定义版本范围、状态和迁移规则
为每个主状态写一张简短的定义卡,内容包括状态目的、进入条件、负责人、证据、最长建议停留时间、退出条件和异常处理。限时值可以先作为提示而非硬性考核,以免团队为了避免超时而随意改状态。试运行后,再根据实际分布设置合理提醒。
状态迁移规则要说清楚谁能修改、是否允许跳转、何时需要备注、系统是否自动记录历史。不是所有迁移都要审批,但关键状态应该能追溯到确认人和证据位置。对于延期、取消、紧急发布等路径,最好明确如何回到主流程或如何关闭。
4. 第四步:配置工具时,先配置对象关系和数据口径
工具落地前,先定义版本与需求、缺陷、变更、测试结果和发布任务之间的关系。若关联对象缺失,版本状态即使自动流转,也无法回答“这个版本到底交付了什么”。字段也不要贪多,先保留能够支持决策和复盘的信息,再根据使用反馈补充。
在 PingCode 这类面向中大型团队的项目管理平台中,可以考虑把版本作为可追踪的管理对象,并将需求、缺陷、迭代和发布准备项关联起来;不同团队通过权限与视图看到所需信息。具体配置要根据组织现有工作模式验证,不能把平台能力等同于制度设计。若成员仍需在平台之外维护另一份事实清单,说明信息模型或使用流程还未打通。
配置后要做一次端到端演练:选取一个真实但风险较低的版本,从范围确认开始,模拟正常进入验证、发布和关闭,也模拟一次测试失败与延期。演练的目标不是证明系统能点通,而是检验责任、证据和异常路径是否真实可用。
5. 第五步:安排试点,验证规则能否被不同角色理解
试点最好选一个有一定跨部门依赖、但又不会把组织置于高风险中的版本。试点前让每个角色独立解释状态含义,再对照制度卡;若解释不一致,说明制度语言仍有歧义。试点中记录每次状态变更所需时间、被退回原因、信息缺失和临时绕行。
试点不是“培训完成”的同义词。培训能说明流程怎么走,真实工作才能检验流程是否可走。若成员频繁在备注中写“实际已经完成,只是系统不允许”,不要先责怪执行,而要检查状态规则是否与真实工作冲突。
6. 第六步:复盘指标,按问题改制度,不按感觉加流程
试点结束后,至少检查三类问题:状态定义是否被一致理解;状态门是否阻止了高风险遗漏;制度是否制造了不必要的等待。对每个问题优先修改最小范围,例如调整证据要求、指定责任人或增加异常分支,不要一有问题就新增审批层级。
可以按月或按几个版本周期复审制度,关注流程变更是否带来实际改善。若某项检查长期没有发现问题,也没有明确风险控制价值,可以考虑自动化、抽样或取消;若某个例外频繁发生,则可能不再是例外,需要设计为正式路径。
- 第1周:采集近期版本案例,访谈相关角色,确定最常见的三类状态歧义。
- 第2周:画出真实流程,定义主状态、状态迁移责任和必需证据。
- 第3周:配置版本对象、关联关系、权限和关键提醒,开展端到端演练。
- 第4至6周:选取一个或多个版本试点,记录等待、退回、范围变化和例外处理。
- 试点结束后:复盘规则收益与负担,保留必要控制,删除只增加填报工作的环节。

七、不同情况下的行动建议与取舍
1. 小团队、低风险、发布频率高:优先减少等待
如果团队人数少、职责边界清楚、发布频率高且回退容易,复杂审批往往得不偿失。建议保留范围确认、基本质量验证、发布结果核验等关键节点,将低风险变更纳入预先授权;通过自动化检查和简短记录替代重复会议。
这种模式的取舍是依赖团队自律和工程可观测性。若人员流动大、系统影响范围不清或回退能力不足,轻量流程就可能把风险隐藏起来。团队应定期抽查变更证据,并明确什么情况会触发升级治理。
2. 中大型多团队组织:优先统一接口,不强求统一细节
当多个团队共享平台、客户或发布窗口时,最值得统一的是版本对象、关键状态定义、变更记录和发布准入条件。团队内部如何拆分开发任务、安排评审或设计测试,可以保留差异,只要不影响跨团队接口和管理汇总。
这种模式的取舍是治理设计和工具配置成本较高,需要有人维护公共规则。若没有版本治理负责人或规则变更机制,统一流程可能迅速变成各团队自行解释的文件。应定期收集例外,决定哪些是合理差异,哪些需要回到共同规则。
3. 强合规、高影响业务:优先证据链和独立复核
涉及敏感数据、财务处理、关键基础设施或外部监管要求时,应加强变更授权、测试证据、风险接受和发布后核验。需要确保记录能够回答:谁提出变更,影响评估是什么,谁检查证据,谁授权放行,出现问题如何处理。
这种模式会增加准备时间和文档负担。设计时应把重复填写变成关联记录,把低风险可逆变更与高风险变更区分开,避免将最严格流程套用于所有事项。合规控制的目标是让证据完整、责任明确,不是单纯增加表单数量。
4. 多产品线、多区域或分批交付:优先管理发布单元
同一个版本可能分批面向不同地区、租户或客户群开放。此时“已发布”容易产生歧义:是代码已部署、功能已启用,还是所有目标客户都已获得能力?建议把版本主状态与发布批次、部署环境或开放范围分开记录。
这种模式的取舍是数据模型和汇总视图更复杂,但能避免用一个总状态掩盖局部交付情况。每个发布单元都应有独立的时间、范围、验证结果和异常处理记录;只有所有约定批次达到关闭条件,整体版本才进入最终完成。
5. 发布后问题频发:先补验证和观察,不要先加更多前置审批
如果团队的主要问题是发布后才发现异常,第一反应往往是增加发布前审批。实际上,问题可能来自测试覆盖不足、生产环境差异、监控指标缺失或分批发布能力不足。要先看问题发生在哪个阶段,以及发布前哪些信号可用于识别。
若问题在预发布环境已存在但未被发现,应改进验证范围或环境一致性;若只有生产环境才出现,应强化分批开放、监控和回退机制;若风险已知但被错误接受,则需要调整授权与风险记录。审批只有在决策失误是主因时,才是优先改进方向。
| 当前主要问题 | 优先改进方向 | 不建议的第一反应 | 需要接受的代价 |
|---|---|---|---|
| 状态解释不一致 | 补充状态定义卡和迁移证据 | 增加更多状态名称 | 需要培训并持续修订定义 |
| 发布准备遗漏 | 明确责任人、检查项和准入条件 | 要求所有部门逐级审批 | 准备阶段需要更早启动 |
| 需求频繁变化 | 建立范围基线与变更影响评估 | 禁止所有中途变化 | 决策速度可能受到约束 |
| 上线后才发现问题 | 补强验证、监控、分批和回退 | 只增加签字和会议 | 需要投入自动化和观测能力 |
| 状态长期停滞 | 识别等待原因并明确升级机制 | 设置统一超时后强制流转 | 需要改进资源协调或授权边界 |
6. 状态停滞时,区分“合理等待”和“治理失灵”
状态停留时间长,不一定意味着流程有问题。等待外部认证、客户验收窗口或固定发布窗口,可能是业务约束;等待一个没有明确职责的审批人回复,则可能是治理设计缺陷。系统提醒只能指出停滞,不能自动判断停滞是否合理。
建议为关键状态设置“计划停留时间”和升级条件,但不把它们当作简单的绩效考核线。超时后先记录原因,再判断属于资源限制、决策延迟、依赖未满足还是信息缺失。若某类等待持续出现,才调整制度、授权或资源安排。
八、结尾:让状态能说明事实,也能推动行动
1. 版本制度的好坏,不取决于流程图有多完整
一套有效的版本状态管理制度,应该让团队更早发现范围变化、风险和依赖,让需要作决定的人及时看到证据,也让已经作出的决定可以追溯。制度不是为了让状态看起来整齐,而是为了减少各团队对“完成”“可发布”和“已交付”的不同理解。
我最看重的判断标准很简单:一个人看到版本当前状态后,是否能知道它代表什么、下一步谁负责、还缺什么证据、有哪些风险不能被忽略。如果这些问题仍然要靠临时拉会才能回答,再漂亮的流程图也没有真正管理版本。
2. 下一步先做一次小范围状态审计
不必先写一份覆盖全公司的制度。拿最近三个版本,逐个检查状态定义是否一致、范围是否冻结、关键迁移是否有责任人和证据、发布与完成是否被混为一谈、异常是否留下记录。把发现的问题按影响排序,只先修最容易造成返工或客户风险的两个断点。
最值得记住的原则是:状态越关键,证据越明确;风险越高,授权越清楚;流程越复杂,越要证明它实际降低了风险。从一条边界清楚的状态迁移开始,比一次性增加一整套审批链更容易落地,也更容易持续改进。
常见问题解答(FAQ)
1. 跨部门团队的版本状态应该怎样设计,才能避免各部门各用一套?
我们研发把版本标成“开发中”,测试却认为已经进入提测,业务部门还在等需求确认,开会时大家说的“当前版本”根本不是一回事。我想统一状态,但又担心状态太多,最后没人维护,应该怎么取舍?
先统一“版本状态”的含义,而不是先统一每个部门的工作流程。可从一套精简主状态开始:规划中、范围冻结、开发中、测试中、待发布、已发布、已结束;需求评审、代码评审等部门内部环节保留为任务状态,不要塞进版本主状态。每个状态都要写清进入条件、负责人和退出条件。
例如,“测试中”不能只代表测试人员开始执行用例,而应要求代码已合入目标分支、部署包可用、测试范围和已知缺陷已登记。实际制定时,可以拿最近三次发布记录逐条回放:若某个状态无法改变跨部门决策,就不值得成为主状态;若一个状态里经常同时出现“尚未提测”和“测试阻塞”两类情况,则需要增加明确的状态或阻塞标记。
这样既能统一沟通,也不至于把流程做成状态迷宫。
2. 版本状态变更应该由谁负责,怎样避免多人修改造成信息失真?
我们团队里产品、研发、测试和发布负责人都能改版本状态,结果经常出现状态刚变成“待发布”,又被改回“测试中”的情况。我想知道是否应该只让一个人维护状态,以及怎样设计权限才不会让流程卡在某个人手里?
建议区分“提出变更”和“确认变更”:各部门可以提交状态变更申请或更新本部门的准入证据,版本负责人根据规则确认主状态。版本负责人可以由发布经理、项目经理或当期发布负责人担任,但不能成为唯一信息来源;每次变更都应自动记录操作者、时间、原状态、新状态和依据链接。
比如进入“待发布”时,研发负责人确认构建产物和变更清单,测试负责人确认测试结论及遗留风险,发布负责人核对窗口和回滚方案;三项证据齐备后再变更状态。对于紧急修复,可以允许值班发布负责人先推进状态,但要求在一个工作日内补齐记录和复核。这样既保留责任归属,也不会因为某位负责人不在线就让发布停摆。
3. 跨部门版本管理制度应该包含哪些准入条件和异常处理规则?
我们已经有版本状态表,但每次进入测试或发布阶段,大家还是要临时问“这些材料齐了吗”,延期和插单也经常靠群里口头确认。我想把制度写得能执行,又不希望变成一份没人看的审批文件,具体要规定哪些内容?
制度至少要写明状态定义、变更责任、准入证据、例外流程和记录要求,重点是把高风险关口变成可核验条件。例如,进入“测试中”前检查需求范围和构建版本是否一致、测试环境是否可用、验收负责人是否明确;进入“待发布”前检查阻断级缺陷是否清零、回滚步骤是否验证、发布通知是否准备好。
例外也要有规则:插入需求必须标注影响的版本、测试范围和被挤出的事项;延期必须记录原因、受影响部门、决策人和新日期;带已知缺陷发布必须明确风险接受人及补救期限。可以用最近一次延期做演练:如果事后无法回答“谁在何时基于什么信息做了决定”,制度就还缺记录字段。
审批步骤应只放在会改变风险或承诺的节点,日常任务更新不必层层签字。
4. 怎样判断版本状态管理制度是否真正有效,而不是只增加了填表工作?
我们推行版本看板后,状态更新率看起来不错,但发布延期并没有明显减少,会议上仍然要重新核对进度。我想知道应该看哪些指标,才能区分制度有效、数据好看和团队只是机械填表?
不要只看状态填写率,它只能说明有人更新,不能说明信息能帮助决策。建议先选取连续六到八个发布周期,跟踪三类指标:流程时效,例如从“开发中”到“测试中”的实际天数;预测质量,例如计划发布日期与实际发布日期的偏差;质量与返工,例如发布后严重缺陷数、因准入条件缺失导致的退回次数。
还要抽查状态变更记录,看一次状态更新是否带有可验证的证据,以及风险是否在发布前被发现。比如“测试中”平均耗时变长,不一定代表测试效率低,也可能是提测范围不清导致反复退回;若退回次数同步上升,优先修正提测准入条件,而不是催测试加速。
每月复盘一个高频卡点,改一条规则并观察后续周期,通常比一次性增加更多字段更能验证制度是否有效。
核心关键词
文章包含AI辅助创作:版本状态管理指南:跨部门团队如何做好版本管理,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518367
读者评论
我们团队之前也把“测试通过”直接当成可发布,后来才发现客服通知和回滚准备经常滞后。把发布准备单独核对确实有用,不过最好先说清谁负责补齐,避免变成大家都能看、没人认领。
状态门设置得太重也会拖慢小版本。我更倾向于按影响范围区分流程:内部低风险更新走预先授权,高风险变更再要求独立确认。落地时关键是定期复核哪些检查项已经失去实际作用。
多地区分批上线时,一个版本标成“已发布”容易让人误以为所有客户都已交付。我们会额外记录各批次的发布时间和观察结果,这部分若只靠主状态呈现,汇总看板还是可能掩盖局部阻塞。
