版本计划怎么做?跨部门团队入门指南:版本管理从0到1

版本计划怎么做?跨部门团队入门指南:版本管理从0到1

版本计划最容易失控的时刻,通常不是开发延期,而是研发、产品、测试和业务部门各自以为“版本范围”已经达成一致:产品按需求清单报进度,研发按代码完成度报进度,测试按可测版本报进度,业务却按发布日期对客户做了承诺。要从0到1建立版本管理,关键不是先画一张甘特图,而是让所有人围绕同一组可验证的范围、依赖、准入条件和决策规则工作。

一、先讲核心结论:版本计划不是日期表,而是一套共同承诺

1. 版本计划要回答五个问题

我判断一份版本计划是否可用,不先看它有多少颜色、任务和时间条,而看团队能否用它回答五个问题:这个版本为什么做、准备交付什么、谁负责交付、交付依赖什么、出现偏差时谁来决定取舍。

如果这五个问题没有统一答案,版本计划就只是信息展示页。页面可以很完整,团队仍可能在临近发布时争论需求是否属于本次版本、某个依赖是不是已经确认、测试不通过是否能延期,以及业务承诺是否需要调整。

从0到1的版本管理,首先是建立共同语言,其次才是排日期。跨部门成员要明确“需求已确认”“开发完成”“可测试”“发布就绪”等词分别意味着什么。否则同一句“已经完成”,可能分别指代码已提交、功能已部署到测试环境、验收已通过,或者只是负责人预计能做完。

2. 一个可执行版本计划的最小结构

对于刚开始建立机制的团队,我建议先用一张版本主表,覆盖目标、范围、负责人、依赖、里程碑、风险和变更记录。不要一开始就复制大型组织的全套流程;如果团队连谁有权确认范围都说不清,增加审批节点只会让不清晰变得更慢。

计划要素 需要写清楚的内容 缺失时最常见的后果
版本目标 为什么发布,主要改善哪个用户或业务问题 需求都能解释,但无法判断优先级
范围基线 本次包含、明确不包含、待决策的事项 需求在执行中不断被默认加入
责任人 需求、开发、测试、发布、业务确认的唯一负责人 多人参与却无人推动,问题长期悬而未决
依赖关系 接口、数据、环境、供应商、合规或其他团队交付 主线任务看似正常,关键路径却在等待
里程碑 范围冻结、代码冻结、测试完成、发布评审等检查点 只盯发布日期,直到最后才发现准备不足
风险与决策 风险触发条件、处理人、升级对象和决策时限 风险被反复讨论,却没有明确下一步

3. 计划不是一次性预测,而是持续校准

版本计划中的日期不是承诺的全部。它是团队基于当前信息做出的预测,需要随着范围、依赖和验证结果更新。成熟的做法不是假装每个日期都准确,而是让日期的依据透明:哪些工作已完成拆解,哪些仍是估算,哪些依赖外部确认。

我更愿意把版本计划理解成“带有决策规则的滚动预测”。团队约定什么情况下调整范围、什么情况下调整日期、什么情况下升级风险,比在启动会上报出一个看似精确的发布日期更有价值。

版本计划怎么做?跨部门团队入门指南:版本管理从0到1

二、为什么跨部门版本计划容易失真:每个部门看到的都是局部事实

1. 同一个版本,在不同团队眼里并不是同一件事

产品团队通常从用户价值和功能范围看版本;研发团队关心技术方案、工作量和依赖;测试团队关心环境、覆盖范围和可测时间;业务团队关注客户承诺、培训和收入影响;运维或安全团队则关心变更窗口、容量、权限和回滚。

这些关注点没有谁天然正确或错误。问题在于,如果计划只记录产品需求和研发任务,其他部门就会在后期以“新增事项”的形式出现。实际上,发布审批、数据迁移、客户通知、培训材料和监控指标常常不是临时附属工作,而是交付能否真正完成的一部分。

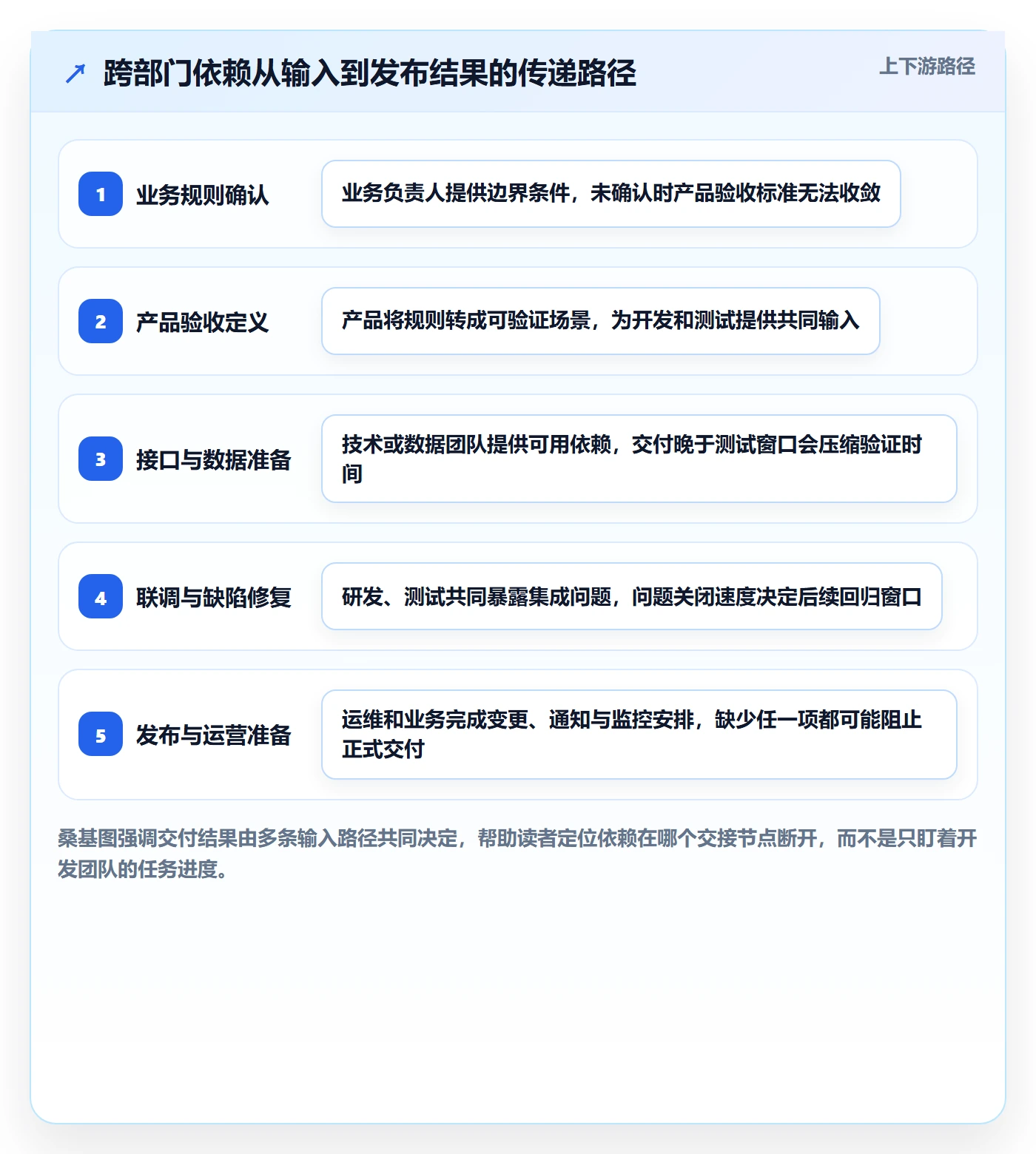

因此,跨部门计划的核心对象不是“开发任务集合”,而是一次可交付、可验证、可运营的变更。团队应在计划阶段识别所有会影响交付的工作流,并确认它们何时需要输入、何时能够给出结果。

2. 一张日期表遮住了真正的依赖

假设某项功能预计开发需要十个工作日,表面上只需把任务放进迭代。但它可能依赖数据团队先提供字段定义,依赖业务确认规则,依赖测试环境准备特定数据。若这几个前置事项没有进入计划,十天估算再准确,也不能代表端到端交付时间。

我通常把依赖分成三类:团队内部可控依赖、跨团队协作依赖和外部不确定依赖。第一类可以通过任务排期处理;第二类需要明确交付方、接收方和确认时间;第三类则需要准备替代方案或设置决策截止点。把三类依赖都写成“跟进中”,实际上等于没有管理。

计划里还要区分“预计完成日期”和“最晚需要日期”。前者是当前预测,后者是下游工作不受影响的边界。某项数据接口预计周三交付,但测试周四就要开始,周三实际已是高风险交付,而不是宽裕安排。

3. 规模越大,信息不对称越容易转化成承诺风险

超过100人的组织往往有多个产品团队、共享平台团队、独立测试或安全职能,也可能需要面对更严格的变更审批。此时,版本风险并不只是“单个团队做不完”,还可能来自共享资源冲突、接口契约变化、不同团队采用不同版本定义。

例如,一个团队把“功能开发完成”作为完成口径,另一个团队把“通过验收并部署到预生产”作为完成口径。管理层看到的状态即使颜色一致,也不能说明交付成熟度一致。规模越大,越需要定义字段、状态、责任边界和升级路径,而不是单纯增加汇报频率。

以 PingCode 作为中大型企业的项目管理平台场景示例,团队可以围绕需求、迭代、缺陷和发布建立统一的跟踪视图;但是否能形成可靠计划,仍取决于组织有没有定义数据口径、权限责任和变更规则。工具可以减少信息散落,不能替团队决定优先级,也不能代替业务负责人确认发布取舍。

版本计划怎么做?跨部门团队入门指南:版本管理从0到1

三、常见误区:看起来有计划,实际没有可执行性

1. 把发布日期当作计划的起点

管理层给出一个日期后,团队常常先把所有事项倒排到这一天,再用加班、并行开发或压缩测试填补缺口。这样做的风险是把日期当成事实,把工作量和交付条件当成可以随意挪动的变量。

更合理的做法是先确认目标窗口,再检查范围是否有足够依据、依赖是否能在窗口内满足、验证是否有完整时间。若日期不能调整,至少要明示范围可以调整到什么程度,以及哪些准入条件不能为了赶日期而放弃。

固定发布日期并非一定错误。促销、监管申报、客户上线窗口等场景可能确实有硬约束。错误在于把硬日期误读为“所有范围都必须交付”,而不是将其转化为一项明确的资源与范围决策。

2. 把需求数量当作版本价值

一份计划里有二十项需求,不代表它比只有六项需求的版本更有价值。需求数量既不反映用户影响,也不体现实施风险。多个看似独立的小需求还可能共享同一个底层改造,导致整体风险高于单项评估之和。

需求优先级应至少考虑用户影响、业务收益、法规或合同约束、实现成本、依赖不确定性和延期成本。评分模型可以帮助比较,却不应冒充客观真理。举例说,把“收益、紧急度、成本”简单加权得出分数,如果所有打分都由一个部门独立完成,结果仍然只是该部门偏好的数字化表达。

3. 把开发完成率当作版本完成率

开发任务完成不等于功能通过验收,验收通过也不等于具备上线条件。测试数据、迁移脚本、监控告警、权限配置、客服话术和回滚步骤都有可能在开发看板之外。

我建议团队明确至少四种状态:进行中、开发完成、验证通过、发布就绪。每个状态都要配上进入条件,而不只是换一个颜色。例如“验证通过”需要记录验收场景执行结果、未关闭缺陷等级和已知限制;“发布就绪”还需确认变更窗口、回滚方式和责任人。

4. 把所有风险都写成“持续跟进”

“持续跟进供应商接口”不是风险处理方案。它没有说明谁跟进、何时必须得到答案、超过期限会影响什么,也没有说明接口延迟后团队如何处理。

可执行的风险记录至少包括风险事件、影响对象、触发条件、责任人、最晚决策时间和应对方案。风险并不是写得越多越专业,关键是团队能否识别需要今天采取行动的风险,以及哪些风险只是需要观察。

无效写法 可执行写法 改善点
接口可能延期 若周二下班前未收到稳定测试环境,周三停止新增联调范围,改用模拟数据验证主流程 触发条件、动作和时间边界明确
测试时间不足 若代码冻结晚于周五,版本负责人需在周五评审缩减低优先级范围,不压缩主流程回归 把风险连接到可执行的范围决策
业务需要确认 业务负责人周三前确认退款规则;逾期则按已评审的默认规则开发,新增差异进入后续版本 避免等待变成无期限阻塞

5. 把更多会议当作更强管理

会议不能自动消除信息差。若每次会议都从头过一遍任务状态,却没有提前共享材料,也没有决策记录,团队只是在重复口头同步。会议越频繁,负责人越忙,真正的风险反而可能被淹没。

更好的原则是:状态异步更新,决策同步完成。状态会议聚焦偏差、依赖、风险和需要跨部门做出的决定;普通任务进度放在共享计划中更新。会议结束时记录决策、责任人和截止时间,避免同一个问题下次再次从零开始讨论。

版本计划怎么做?跨部门团队入门指南:版本管理从0到1

四、专业判断逻辑:把目标、范围、能力、风险和时间连起来

1. 先定义版本目标,再讨论功能列表

版本目标应描述希望改变的用户行为或业务结果,而不是把功能名称堆在一起。比如“增加批量导入、增加审核按钮、增加状态筛选”是功能清单;“让运营人员在不求助研发的情况下完成一批数据的导入、校验和纠错”才更接近目标。

目标要能指导取舍。如果团队说不出某项功能如何服务版本目标,它可能是必要的基础能力、合规要求,也可能只是被顺手塞进来的需求。无论是哪种情况,都应该明确标注,而不是让它借由“大家都觉得重要”自动获得优先级。

一个版本可以有多个目标,但目标越多,冲突的概率越高。对刚建立版本管理的团队,我更倾向于设定一个主目标和少量不可缺失的约束,例如必须满足的安全、合同或监管要求。其余愿望型需求进入候选池,不默认占用本次容量。

2. 做范围基线时,必须明确不做什么

很多团队只列“本次包含”,却不记录“明确不包含”。结果是业务方把尚未排期的需求理解成仍在本版本,只是团队暂时没有更新状态。清楚写出不包含项,能够减少临近发布时的预期冲突。

范围基线并不意味着冻结一切变化。基线的作用是形成比较依据:当新事项出现时,团队可以评估它的价值、成本、依赖和替代项,而不是把新增工作直接叠加到原承诺上。

我常用的变更问题有四个:新增事项解决什么问题?不做会造成什么影响?它需要多少容量和验证成本?若要纳入,原计划中哪项内容退出?如果最后一个问题没人回答,通常说明团队还没有真正做范围取舍。

3. 用容量而不是理想人力排计划

名义上有八名开发人员,不代表版本拥有八个人的完整产能。支持线上问题、代码评审、技术债、休假、跨团队协作和突发任务都会占用时间。直接用人数乘工作日,通常会高估可用容量。

容量估算可以从历史交付数据开始:查看过去数个可比迭代实际完成的工作量,区分计划内与临时工作,再按当前团队人员变化、假期和已知依赖做调整。如果团队没有稳定历史记录,就先用区间估算,并把不确定性写出来,而不是用精确到小数的工时制造确定感。

计划还要区分总容量和可承诺容量。团队可能有100个理想人日的理论产能,但考虑支持任务、评审、协作和风险缓冲后,只能把其中一部分用于新增范围。缓冲不是“空闲时间”,而是对常见波动和未知工作的现实承认。

4. 识别关键路径,不要只看任务截止日期

关键路径是决定整体最早完成时间的一串相互依赖工作。某项任务即使工作量不大,如果它是多条后续工作的共同前置条件,就可能比大型独立功能更值得优先跟进。

团队可以为任务补充前置关系、所需交付物和最晚可用日期,再检查哪些事项一旦延误会压缩测试、验收或发布准备。通常,关键路径上的依赖应该有更高的跟进频率和更明确的升级机制;非关键工作则不必被同等程度地催促。

判断关键路径还要结合验证成本。把功能开发得很快,却把集成测试、兼容性验证和数据迁移放在最后,等于把最难的不确定性留给最短的时间窗口。计划应当尽早安排高风险假设的验证,而不是追求看板上每个功能都快速进入“开发完成”。

5. 用准入和退出条件管理里程碑

里程碑不是日历上的装饰线,而是检查是否满足下一阶段条件的决策点。比如“代码冻结”不仅是日期,还要说明冻结后允许什么级别的修复、如何审批例外、例外会不会影响回归范围。

里程碑 进入或退出条件示例 需要参与的角色
范围基线 目标、包含项、不包含项、验收标准和主要依赖均已确认 产品、研发、测试、业务负责人
开发完成 代码集成、必要的单元验证完成,遗留项有责任人和处理计划 研发负责人、测试负责人
测试完成 核心验收场景通过,缺陷等级、回归范围和已知限制有记录 测试、产品、研发
发布就绪 变更审批、监控、回滚、沟通、值守安排已核验 发布负责人、运维、业务代表

团队不必照抄这些条件。真正重要的是把“完成”从个人理解变成可检查的证据,并明确谁有权确认。对于高风险、强合规场景,退出条件需要更严格;对于内部低风险的小版本,可以缩短评审形式,但不应省略关键验证。

版本计划怎么做?跨部门团队入门指南:版本管理从0到1

五、版本计划从0到1:一套可以实际启动的操作流程

1. 第一步:确定版本类型和管理粒度

先明确团队管理的究竟是哪类发布:面向客户的产品版本、内部系统变更、移动端应用更新、平台能力升级,还是一次跨部门业务上线。不同类型的交付,对审批、回滚、数据迁移和用户沟通的要求不同,不能只用“一个版本”统称所有事情。

接着确定计划粒度。团队规模小、依赖少时,需求级别足够;涉及多个子团队时,需要同时管理版本目标、能力包、跨团队依赖和关键里程碑。粒度过粗,问题不可追踪;粒度过细,计划维护成本会高到没人愿意更新。

最实用的判断方式是问:发生偏差时,我们是否能定位到具体原因和责任人?如果只能看到“整体进度落后”,粒度太粗;如果每个小任务都要在多个表格重复维护,粒度可能过细。

2. 第二步:建立需求入口和候选池

需求入口可以是统一表单、需求看板或项目管理平台中的需求模块,但入口统一不意味着所有需求都要同等对待。建议至少收集问题描述、目标用户、影响范围、期望时间、业务依据、验收场景、提出人和决策人。

候选池不是承诺清单。团队要把需求状态清楚地区分为待澄清、待评估、候选、已排入版本、已拒绝或延期。尤其要避免把“产品已录入”误解成“产品已承诺”,把“正在评估”误解成“下一版一定做”。

对大型组织,需求入口还要减少重复和冲突:相似需求可以归并,部门特有要求需要标出适用对象,公共能力需求需要识别潜在受益团队。这样做能避免同一问题由多个部门分别提交,造成优先级争议和重复实现。

3. 第三步:进行跨职能范围评审

范围评审不是产品团队单独宣布优先级,也不应变成每个部门各自争取资源的会议。会议材料应提前共享,围绕目标、价值、实现成本、依赖、验收方式和风险逐项讨论。无法当场确认的问题要有负责人和截止时间,而不是被记成“会后再看”。

为了避免会议被需求细节拖住,我建议先按三类处理:必须做、值得做、暂不做。必须做通常来自合规、安全、合同或版本目标的必要条件;值得做是优先级较高但可替代;暂不做则进入后续候选池。每一类都要有理由,而非只靠职位高低决定。

范围评审结束时,至少形成版本目标、包含清单、明确排除清单、待决事项、主要依赖和决策记录。对尚未成熟的需求,可以先保留为预留项,但必须标出最晚确认时间和退出条件。

4. 第四步:拆解工作并确认端到端负责人

每项重要需求应拆成可以交付和验证的工作单元。常见的工作包括产品规则梳理、交互与内容、技术设计、开发实现、数据准备、测试验证、运维发布和业务培训。拆解不只是为了估工时,也为了识别没人负责的交接点。

每个跨部门交付物最好有一个端到端负责人。这里的“负责人”不是要求一个人完成全部工作,而是确保信息从提出到验证没有中断。比如业务部门确认规则,产品负责转成验收标准,研发实现,测试验证;如果没有人负责推进规则确认,团队就容易在开发后期才发现各方理解不同。

负责人之外,还要写清协作角色和决策人。多人共同负责往往会让责任稀释,因此重要交付物最好指定一个最终推动者,并明确涉及范围变化时由谁拍板。

5. 第五步:排依赖、估容量、形成日期区间

先排依赖再排日期。对外部依赖,不仅记录“依赖某团队”,还应写明请求内容、交付物、交付方联系人、最晚需要日期和延误后的替代动作。对内部依赖,也要确认前置工作是否真正进入相应团队的计划。

容量评估中,把团队历史吞吐、已知支持工作、休假、评审和测试资源纳入。若缺少历史数据,可先用任务区间估算,例如工作量分为低、中、高不确定性,并针对高不确定事项安排技术验证或原型,而不是把所有事项都当成确定任务。

之后再排日期。对不确定性较大的版本,可以给出目标窗口和置信范围,例如“目标在某周完成,若关键接口在某日后才可用,则需要缩减范围或顺延验证”。这种表述比没有依据的单点日期更诚实,也更便于管理层作出取舍。

6. 第六步:设定版本基线和变更规则

版本基线应有版本号或更新时间,并保留变更记录。记录无需复杂,但必须说明谁在何时改变了什么、为什么改变、影响了哪些团队、由谁批准。没有变更记录,团队就无法判断延期是原计划低估、依赖失控,还是范围增加造成的。

变更规则可以采用轻重分级。小型文案修订、缺陷修复和不改变验收范围的技术调整,可按团队授权快速处理;新增用户能力、改变数据结构、增加外部依赖或影响发布窗口的事项,则应评估范围、成本和风险,并由对应决策人批准。

规则的目的不是把所有变化都拦住,而是让变化的代价可见。一个很实用的问题是:“新增事项进入后,团队准备移出什么、增加什么资源,或者接受什么风险?”若没有答案,就不应把新增事项悄悄塞进原计划。

7. 第七步:用短周期检查风险,而不是每天催进度

节奏可以按团队实际调整。较常见的做法是每周进行一次版本风险检查,在关键测试或发布阶段增加短周期检查。检查内容应聚焦范围变化、关键依赖、关键路径、缺陷趋势、未决决策和发布准备,而不是逐条朗读所有任务状态。

状态可以采用简单口径:正常、需关注、需决策。正常表示按当前假设推进;需关注表示存在可能影响目标的风险,但仍有可行动作;需决策表示需要负责人在限定时间内选择范围、日期或资源。颜色本身不是管理,颜色对应的行动才是。

每次检查后,更新计划的风险和预测,不要只更新任务百分比。一个团队可能有80%的任务标记完成,但最关键的接口尚未验证;另一个团队任务完成率只有60%,却已经提前解决高风险依赖。单看完成率容易做出错误判断。

8. 第八步:发布后复盘预测误差,而不只复盘结果

版本发布后,复盘不应止于“按时或延期”。还应比较原始计划和实际情况:哪些需求估算偏差最大,哪些依赖等待超出预期,哪些缺陷在测试后期出现,哪些范围变化没有及时记录,哪些发布准备工作被漏掉。

复盘的目的是修正系统,而不是寻找一个人承担全部责任。若测试总是在最后两天被压缩,问题可能在范围拆解和阶段准入;若外部依赖经常逾期,问题可能在计划未纳入对方交付窗口;若需求不断插入,可能是决策规则缺位,而非单纯执行不够努力。

版本计划怎么做?跨部门团队入门指南:版本管理从0到1

六、案例推演:一个多部门版本如何从“赶节点”变成可管理的交付

1. 场景设定:不是功能多,而是交接点多

下面用一个情景模拟说明计划如何落地,不把它当作真实企业统计。假设一家有多个业务团队的公司要上线“批量客户资料更新”能力,涉及产品、研发、测试、数据、客服和运营。业务希望六周内上线,理由是人工更新耗时高、客户资料错误会影响后续服务。

最初的需求清单只有三个功能点:批量导入、错误提示、结果导出。第一次评审时,团队发现这还没有说清楚文件格式、字段映射、重复记录处理、权限限制、失败重试、操作留痕和客服处理方式。若直接按三个功能估算,计划看似简单,真正的工作却被藏在验收和运营环节。

团队先把版本目标改写为:“业务人员能够在权限范围内完成一批客户资料更新,并在操作后识别失败记录、追踪处理结果。”这个目标把结果和边界说清楚,也使测试团队可以设计验收场景。

2. 第一次计划暴露的三个问题

第一,数据团队提供的字段规范尚未确认。研发按旧字段实现,业务部门却在使用新模板,两套定义相冲突。团队把字段映射确认列为范围基线前置条件,而不是默认由开发自行猜测。

第二,原计划把测试安排在开发结束后的最后一周,但批量更新涉及数据准确性和异常处理,单靠一轮主流程测试不够。测试负责人提出先验证错误处理和重复记录规则,再安排完整回归,避免在开发完成后才发现关键逻辑无法验收。

第三,客服和运营不在原始需求评审中。上线后用户遇到失败记录时,若没有明确解释和处理路径,技术上成功上线也会造成服务压力。团队增加了操作说明、失败处理指引和上线监控,但将非必要的报表美化功能移出首版。

3. 如何把范围变成有边界的承诺

团队将需求分成首版必须交付、可选增强和后续版本三类。首版保留文件校验、权限校验、批量更新、失败记录导出和操作留痕;可选增强是历史任务筛选;复杂的模板自动映射和多级审核进入后续版本。

这不是简单的砍需求。团队先确认了“不做复杂自动映射”的影响:首版用户需要使用统一模板;客服和产品需要提供模板下载与错误说明;若用户要求异构文件自动识别,就先通过人工规范化处理。把替代路径也写进计划后,范围缩减才不会转化成上线后的隐性承诺。

发布前,团队安排一次端到端演练:由业务人员上传包含正确、缺失和重复字段的样例文件,研发确认处理结果,测试验证错误记录,运营确认监控告警,客服按照指引模拟用户咨询。演练发现的缺陷和文档问题进入发布准入清单,不再被视为“上线后再补”的边角工作。

4. 情景数据怎样帮助团队判断,而不是证明团队有多准确

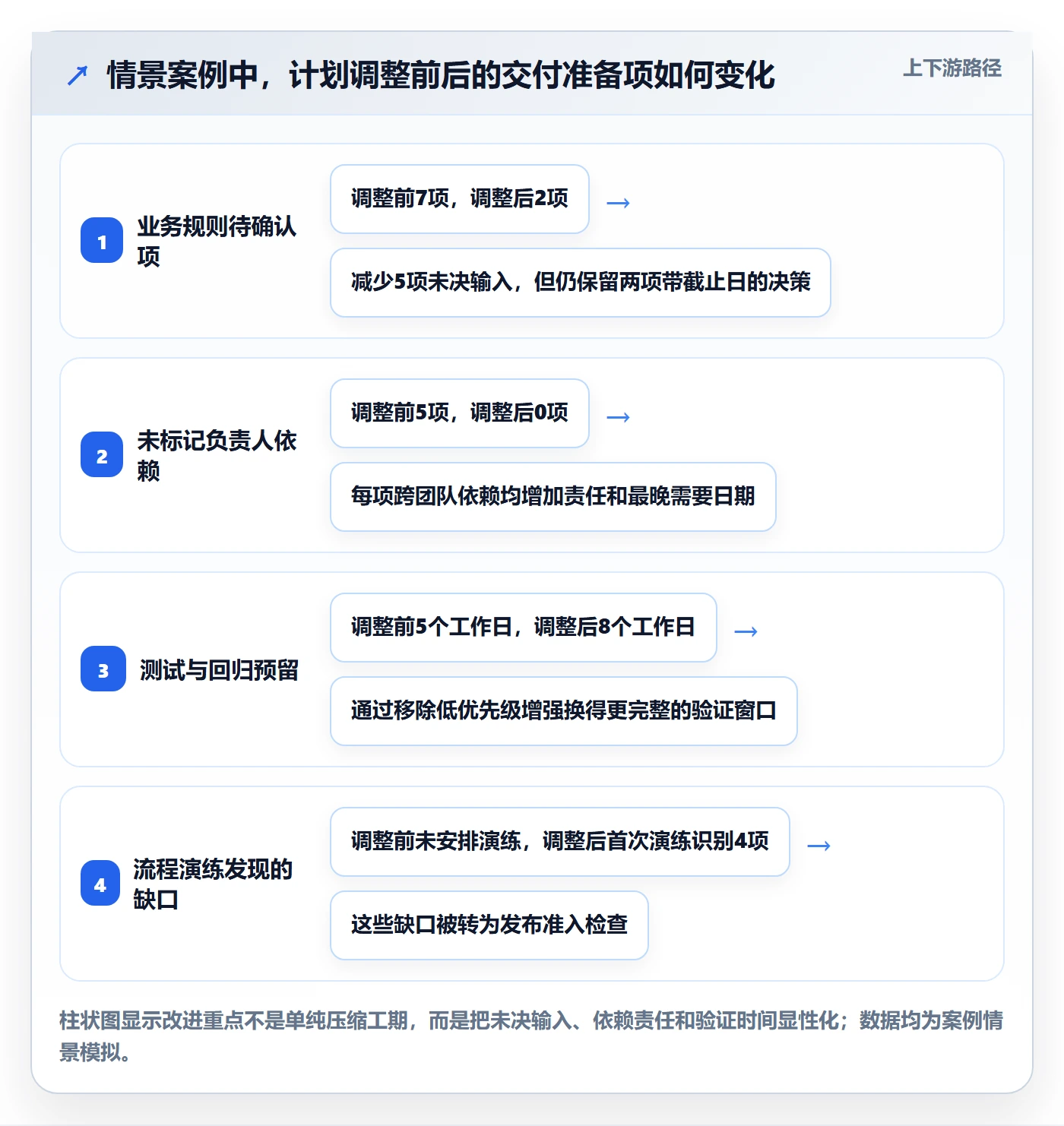

下表是这个案例的情景模拟数据,用来演示如何观察计划质量。它不是行业基准,也不能推导出所有团队都应达到同样数字。对真正的团队来说,重点是保持口径一致,连续记录多个版本后再看趋势。

观察项目 原始草案 调整后的计划 解释
业务规则待确认项 7项 2项,且设定截止日 不再把未决业务规则隐藏在开发任务中
未标记负责人依赖 5项 0项 跨团队交付均有请求方、交付方和最晚需要日期
测试与回归预留 5个工作日 8个工作日 通过移出低优先级增强换取验证窗口
首次演练发现的流程缺口 未安排演练 4项,均进入准入检查 提前发现错误提示、客服指引和监控缺口
范围变更记录 无统一记录 新增1项、移出2项,均有决策人 新增需求不再被误认为原始承诺的一部分

从这个情景能看出,计划质量的改善未必表现为“任务完成率更漂亮”。更有价值的变化是:未知事项被提前暴露,范围缩减有明确理由,依赖有人负责,测试时间有依据,发布准备可以被验证。对业务决策者而言,这些信息比一个看似乐观的百分比更能支持行动。

版本计划怎么做?跨部门团队入门指南:版本管理从0到1

七、不同组织阶段的行动建议:先解决最影响交付的那一层

1. 小团队:先建清单和决策口径,不急着搭复杂系统

如果团队成员少、依赖简单、发布频率高,可以先用一个共享版本看板和固定评审节奏。最小落地项包括版本目标、范围清单、负责人、验收标准、风险、变更记录和发布准入检查。

这类团队的主要风险往往不是流程不足,而是信息只存在于聊天和个人记忆里。第一阶段应把关键决策写下来,并且让每个需求都能追溯到版本目标和验收结果。先做到所有人看的是同一份计划,再考虑是否需要增加审批或报表。

如果团队每周都发布,版本管理不必等同于大规模发布会。可以按连续交付方式管理变更批次,但仍应明确每次发布的范围、风险、监控和回滚策略。频繁发布不等于可以不做版本控制,只是把控制动作做得更轻。

2. 100人以上组织:优先统一定义、跨团队依赖和权限边界

当组织有多个团队同时交付,最先要解决的不是看板样式,而是共同的状态定义和责任关系。产品团队、平台团队和测试团队的“完成”口径需要能互相映射;共享服务团队要有明确的需求入口、优先级规则和交付窗口。

对中大型组织,可以将 PingCode 作为版本与项目协作场景中的工具示例,用统一工作空间承载需求、任务、缺陷、迭代或发布信息,减少计划散落在多个表格和聊天记录里的情况。落地前应先做一轮轻量治理:定义字段、角色权限、状态流转、版本关联方式和数据责任人,再逐步迁移团队数据。

工具选型或配置时,我会特别检查三个问题:管理层能否从版本视图看出依赖和决策风险;一线团队是否只需维护必要信息,而不是重复录入;跨团队数据是否有明确权限边界。若平台只是增加填表任务,管理层看得到更多字段,团队却无法更快作出决定,治理就没有产生实际价值。

不要一次性要求所有团队使用完全相同的详细流程。共同的核心字段和关键准入规则可以统一,团队内部的拆解粒度、例会频率和工作方法可以保留差异。统一的是协作接口,不一定是每个团队的全部操作细节。

3. 高合规或高风险项目:把准入证据前置

涉及个人信息、资金、关键业务、监管要求或复杂迁移的版本,应在计划阶段就纳入安全、合规、法务、运维和业务连续性检查。不要等到发布前才确认是否需要审批、留痕、演练或风险评估。

这类项目可以为关键里程碑增加证据要求,例如审批记录、测试报告、数据校验结果、回滚演练、权限核验和负责人签字。证据要求要与风险相称,既不能用“流程效率”跳过关键控制,也不应让低风险的普通改动套用同样沉重的审查链。

若发布窗口固定,应把范围弹性作为计划的一部分。可以预先设定优先级顺序和降级方案:核心能力必须通过准入,其余增强按风险和窗口决定是否纳入。这样,遇到突发风险时,团队有规则可循,不必临时争论谁的需求更重要。

4. 需求变化特别频繁的团队:管理进入机制,而非幻想需求不变

有些业务环境变化很快,要求版本范围绝对冻结并不现实。更合适的做法是设定固定的范围审查窗口,明确哪些类型的变化可以快速纳入,哪些必须替换原有范围,哪些只能进入下一个版本。

可以为团队预留一部分容量处理高优先级突发事项,但具体比例应通过历史数据验证,不要直接照搬一个看似标准的数字。连续记录临时任务占用、计划完成量和延期影响,几个周期后再判断预留容量是否合适。

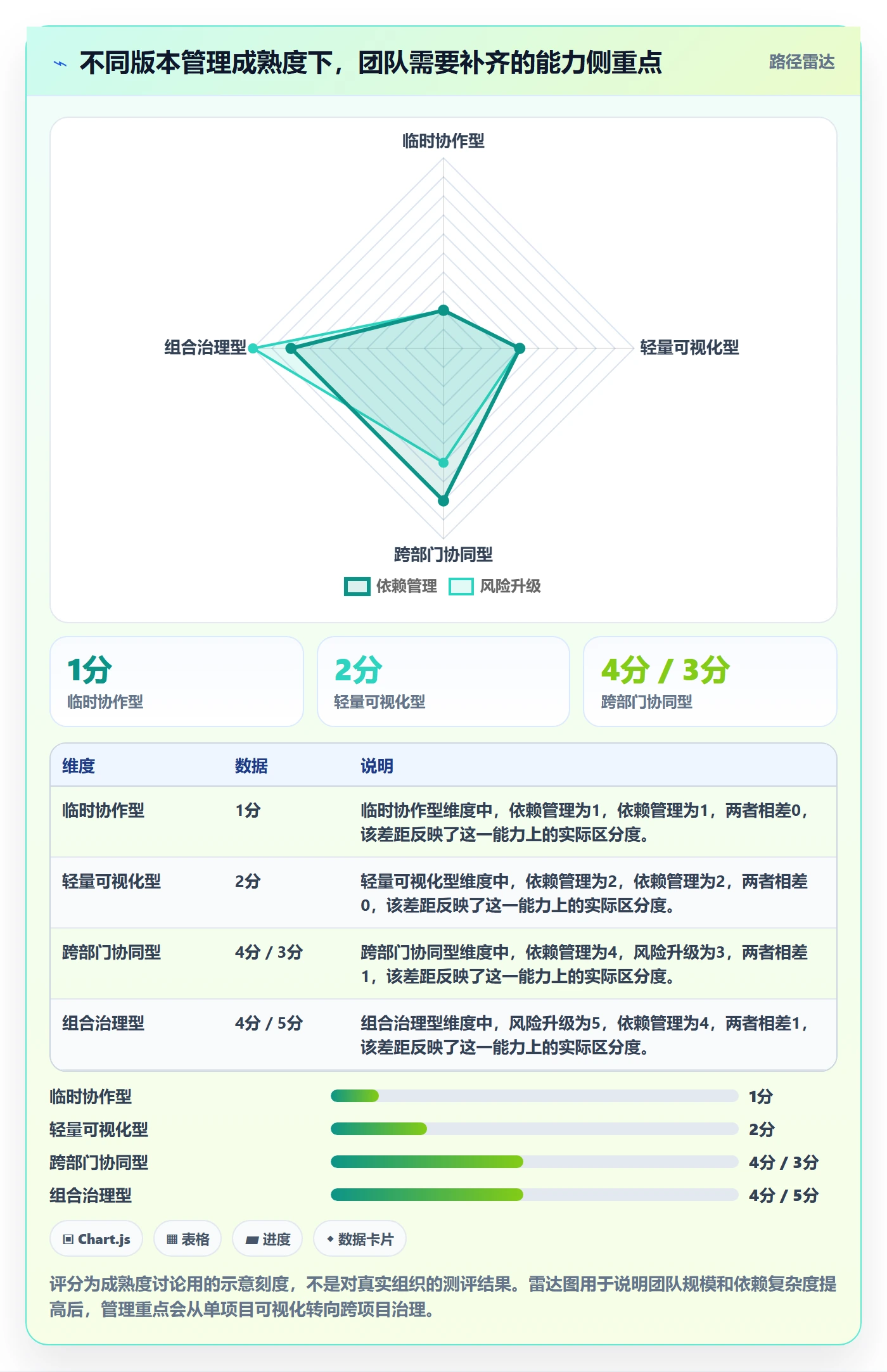

要避免把所有新增事项都冠以“紧急”。可以要求提出人说明影响对象、截止条件、延迟成本和可接受的替代方案。紧急程度必须能被验证,否则临时需求会挤占已承诺工作,却没有人承担代价。

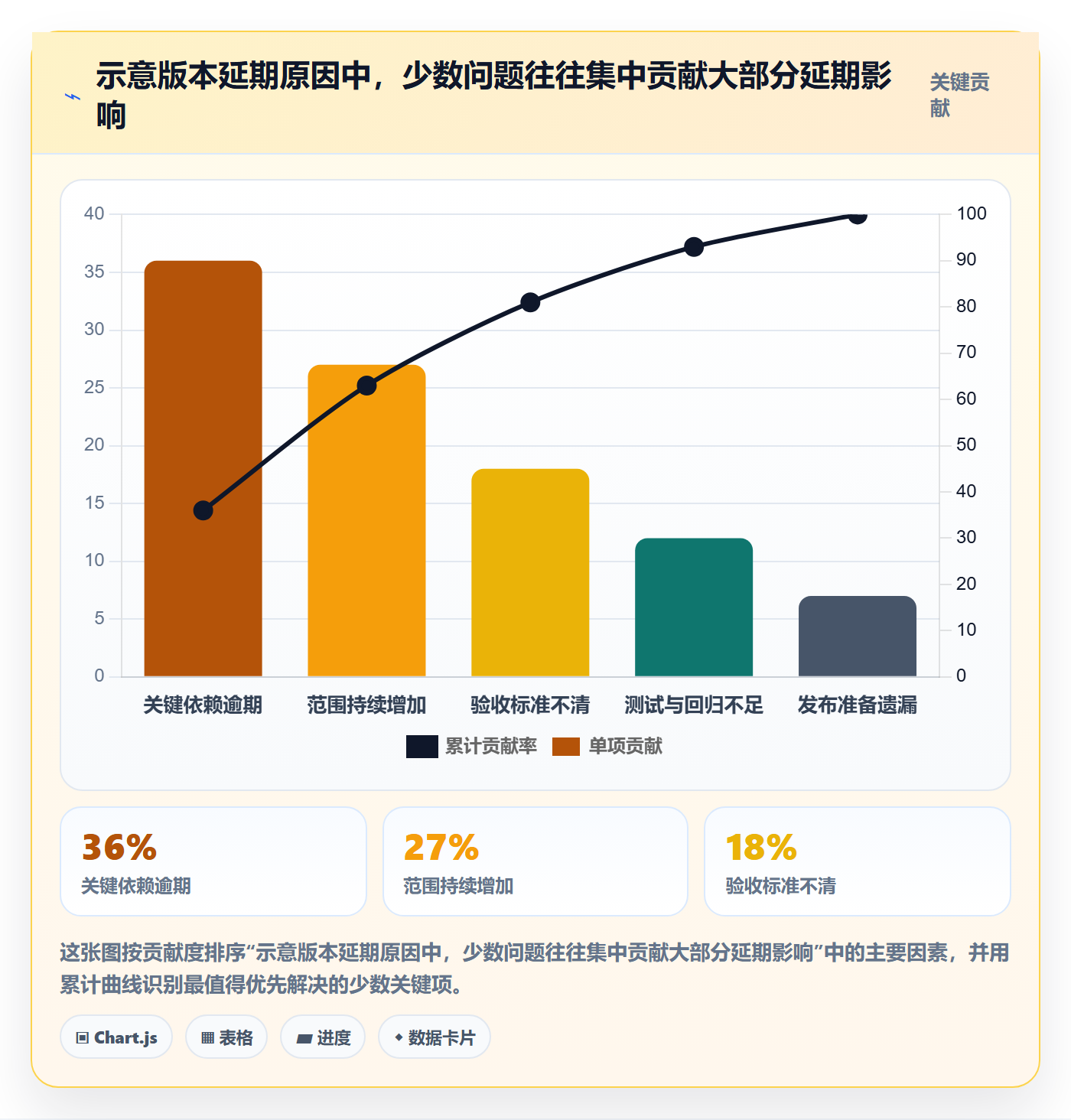

5. 版本经常延期的团队:先找系统性偏差,不要先要求加班

复盘连续几个版本,比较计划工作量与实际交付、依赖等待、返工、临时支持、需求变更和测试压缩。如果延期主要来自依赖等待,继续提高开发效率未必有效;如果延期来自验收标准反复变化,就要在需求阶段引入业务确认;如果延期来自容量低估,就需要基于历史数据调整承诺方式。

不要只统计延期次数,还要记录延期天数、延期原因占比、范围变化次数、临近发布新增事项数量和缺陷发现阶段。不同指标能揭示不同问题:延期次数反映稳定性,范围变更反映承诺治理,缺陷阶段分布反映验证是否前置。

版本计划怎么做?跨部门团队入门指南:版本管理从0到1

八、行动取舍:何时加强控制,何时保持轻量

1. 哪些情况值得增加评审和准入检查

如果版本会影响大量用户、关键收入、核心数据或安全边界,增加评审通常是合理的。若多个团队共用一个接口,或者数据迁移无法轻易回滚,也应提高依赖核验和发布准入要求。

另一种需要加强控制的情况是:团队已经连续出现相同类型的事故。比如多次因权限遗漏导致上线返工,就应把权限检查纳入标准准入;若多次因为外部依赖晚到而压缩测试,就应把依赖承诺和升级机制提前到范围评审。

控制措施必须针对已知风险设计。增加一个审批人如果不能提供新的判断信息,也不拥有明确决策权,只会延长等待时间。每个新增环节都应回答:它降低什么风险、检查什么证据、超时由谁处理。

2. 哪些情况不适合把流程做重

对于影响面小、可快速回滚、内部使用、依赖少的变更,采用完整的大版本审批可能得不偿失。可以使用更轻量的检查清单和自动化验证,保持必要的记录,同时缩短等待。

如果团队还没有稳定的需求定义和任务维护习惯,先引入大量状态、表单和审批矩阵,往往会让数据质量更差。流程越复杂,更新成本越高,最后计划会成为项目助理维护的“展示版本”,而一线团队继续在聊天工具里工作。

轻量不等于无规则。即使是小改动,也要知道改了什么、谁负责、如何验证、出现问题如何回退。区别在于证据和批准的规模与风险匹配,而不是把所有环节都取消。

3. 什么时候固定日期,什么时候固定范围

固定日期适合有市场窗口、合同约定、监管节点或对外活动的情境。此时更应该把日期约束和范围弹性同时说清楚:可以先交付核心能力,次要增强进入后续版本,但不能把安全、数据正确性和必要验收当成可随意牺牲的部分。

固定范围更适合交付边界清晰、合同内容明确或技术方案已充分验证的项目。如果日期存在弹性,可以根据真实工作量和依赖情况调整窗口。无论固定哪一边,另一边都需要显性化管理;既不调整日期也不调整范围,却不断要求团队加速,是把风险转移给执行者,不是制定计划。

对于日期和范围都重要的项目,可以把交付拆成多个可独立验收的阶段。每一阶段设定清楚的最小可交付能力、依赖和质量门槛,让团队在信息逐步明确后继续决策,而不是把所有不确定性压到同一个最终节点。

4. 何时需要上项目管理平台,何时共享表格就够用

如果只有一个小团队、需求不多、依赖简单、变更少,结构化表格和固定评审机制可能足够。团队应先验证版本字段和管理节奏是否真的有用,再考虑迁移到更复杂的平台,避免把工具上线当成管理建设的替代品。

当出现多个团队共享资源、需求与缺陷关联混乱、版本状态需要重复汇总、权限边界复杂、历史记录难以追踪时,平台化管理的价值会更明显。评估时不仅要看功能清单,还要看数据能否连续、协作成本是否下降、风险是否更早可见,以及团队是否愿意持续维护必要信息。

工具切换也需要取舍。一次迁移全部历史数据,可能让上线周期过长;只迁移当前活动版本,则要确认历史查询和审计要求。配置越细,不代表越适配;先从核心流程和真实使用场景出发,保留扩展空间,往往比第一天就设计完美体系更稳妥。

九、把计划变成组织能力:从一次交付到可重复改进

1. 用少量指标看计划是否变得更可信

不需要一开始建立复杂的绩效仪表盘。建议先连续记录少量能推动行动的指标,例如范围变更次数、关键依赖逾期数、计划与实际完成差异、测试阶段缺陷分布、发布准备遗漏和延期原因。

指标必须配有明确口径。比如“完成需求数”是按开发完成、验收通过还是正式发布统计?“延期”是相对最初目标日期,还是相对每次滚动预测?口径变化会让趋势失去可比性,团队需要在指标旁边注明定义和统计周期。

指标也不应被直接用于简单排名。若把按时交付率作为唯一绩效指标,团队可能倾向于减少范围、隐藏风险或把缺陷推迟到版本之后。指标更适合用于发现系统性偏差和支持资源决策,而不是惩罚报告坏消息的人。

2. 把例外处理纳入设计,而不是等问题发生再发明规则

计划不可能消灭变化。需要提前约定哪些情况可以例外处理、谁能批准、需要补充什么证据,以及例外之后如何重新评估范围与日期。紧急安全修复和普通新增需求不应走同一套规则。

对紧急变更,重点是控制影响面和保留追溯记录;对一般新增需求,重点是价值和替代范围;对依赖延期,重点是触发预案并尽早通知受影响团队。例外规则越清楚,团队越不需要依靠临时拉群和个人关系处理冲突。

3. 复盘要转化为下一版计划的具体变化

复盘结论应指向可验证的改动。例如,“估算不准”可以转成高不确定需求先做技术验证;“测试时间不足”可以转成测试参与范围评审并提前设计验收场景;“业务确认太晚”可以转成设定决策截止日和默认处理规则。

改进项也要有负责人和检查时间。若连续几次复盘都提出同一个建议却没有落地,说明问题不仅是版本执行,也可能是团队缺乏决策权限、资源支持或改进责任机制。管理者需要处理组织约束,而不是继续要求一线团队“提高重视程度”。

4. 版本管理的成熟,不是每次都按原计划不变

成熟团队依然会调整计划。它们的优势不是从不延期,而是能更早暴露风险,知道哪些信息不确定,清楚调整范围或日期会产生什么后果,并能由有权的人及时作出决定。

因此,版本计划的质量不能只看“原定日期是否守住”。还要看团队是否减少了无记录变更,是否让关键依赖更早得到确认,是否避免了临近发布才发现验收标准分歧,是否能够在出现意外时保护必要质量底线。

十、结语:先统一承诺的含义,再追求计划的精确

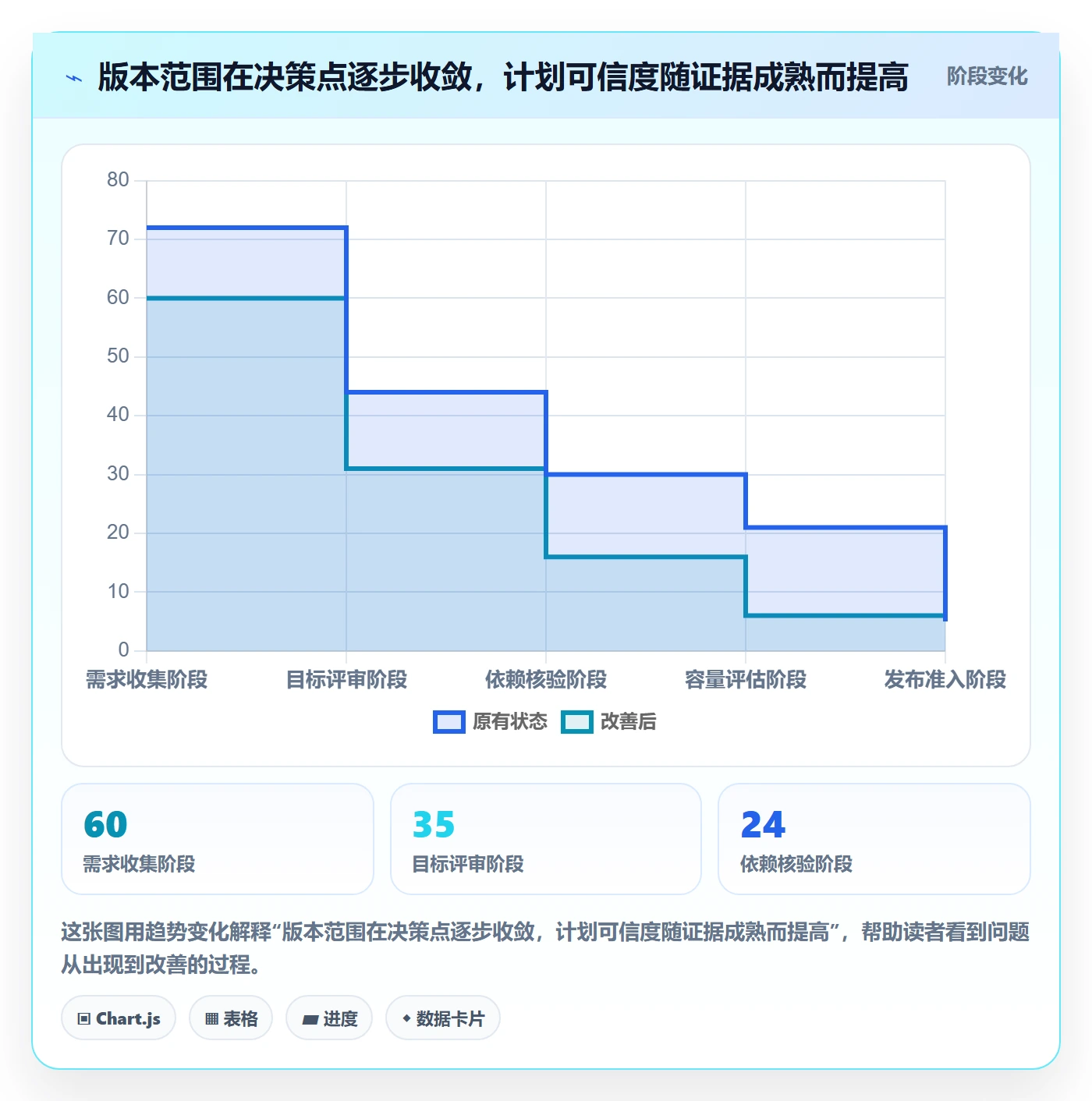

版本管理从0到1,不是先挑一个模板、建一套复杂流程,再要求每个部门填满字段。正确的顺序是先让团队说清楚版本目标,明确包含和排除的范围,识别跨部门依赖,按真实容量评估,再设定可以检查的里程碑、变更规则和发布准入条件。

我最看重的版本计划,不是预测得最漂亮的那一份,而是偏差出现时仍然能帮助团队作决定的那一份。它能告诉团队哪些事项正在威胁目标,哪些风险需要升级,新增需求要替换什么,哪些质量条件不能让步。计划越接近真实工作,越能减少临近发布时的惊讶。

下一步可以从当前正在准备的版本开始:找产品、研发、测试和业务负责人共同确认一个版本目标;把本次包含、不包含和待决事项分开;为每条关键依赖指定交付方、负责人和最晚需要日期;再检查容量、验证窗口和发布准备是否真实存在。先用一两个版本验证这套方法,再依据复盘结果调整粒度和工具,通常比一次性搭建庞大流程更容易成功。

常见问题解答(FAQ)

1. 版本计划从哪里开始?

我第一次负责跨部门版本时,产品、研发和运营都给了需求,但每个人说的“必须上线”好像不是一回事。我该先排日期,还是先把需求和目标理清?

先定版本要解决的问题,再定日期和范围。建议用一页版本说明写清目标用户、要改善的指标、候选需求、明确不做的事项和负责人;例如目标是“让新用户完成首次配置的比例从 40% 提高到 55%”,就比“优化新手体验”更能帮助团队判断优先级。把需求分成必需、可选和暂缓三档,只有必需项进入基准范围。

跨部门项目常见的坑,是先承诺发布日期,再把各部门提出的事项全部塞进版本;结果范围不断膨胀,日期却没有变化。

2. 版本范围和发布日期应该怎么一起确定?

我担心先定日期会让团队为了赶进度牺牲质量,也担心不定日期,各部门就一直等不到结果。有没有一种做法能让业务承诺和交付能力都说得过去?

不要把发布日期和需求范围同时当成不可变条件。先估算团队在周期内的有效容量,再预留验证和突发工作的空间。例如一个 6 人团队,按 2 周迭代、每人每周 5 个有效工作日计算,理论上有 60 人日;若历史上约 20% 时间用于支持、评审和返工,可计划的容量约为 48 人日,而不是按 60 人日排满。

优先锁定对版本目标有贡献的最小范围,发布日期作为业务约束,低优先级功能作为可调整项。若关键依赖或估算不确定,就给出日期区间和条件,而不是制造精确但不可靠的承诺。

3. 跨部门依赖怎么排进版本计划,才不容易临近发布才发现卡住?

我们经常到开发后半段才发现设计稿、接口、合规审核或运营素材没有准备好。我想把依赖提前管起来,但不希望每天开会追进度,应该记录哪些信息?

每项跨部门依赖至少记录提供方、接收方、交付物、需要日期、验收标准和风险升级人。不要只写“等设计”或“等接口”,而要写成“设计团队在 5 月 8 日前交付移动端确认页稿件,包含空状态和错误状态,由产品负责人验收”。

排期时先画出关键路径:若接口联调是后续测试的前置条件,就要给联调留出缓冲,并在依赖逾期时明确谁在何时协调。每周检查一次依赖状态通常足够;只有高风险事项才需要更频繁同步。这样能把会议从逐人报进度,变成处理具体阻塞。

4. 版本计划确定后,需求变更和延期应该怎么处理?

计划发出去后,业务方可能临时加需求,测试也可能发现严重问题。我不想每次都靠负责人拍脑袋,也不想为了守住原计划把风险藏起来,团队应该按什么规则调整?

先约定变更门槛:新增需求必须说明用户影响、紧急程度、工作量和被挤出的事项;若影响版本目标或关键路径,由产品、研发和业务负责人共同决定。可以采用“加入一项,就移出一项”的范围交换规则,避免计划只增不减。

延期判断则看剩余工作、缺陷严重度和关键依赖,而不只看已完成比例:例如剩余 5 个工作日仍有未完成的关键接口联调,且核心流程存在阻断缺陷,就应评估缩小范围或调整发布日期。每次调整都记录原因、影响和决策人,复盘时比较原计划与实际交付,逐步校准团队的估算,而不是把延期简单归结为执行不力。

核心关键词

读者评论

梁
梁俊杰

我们团队以前只盯开发完成率,临近上线才发现测试数据和运营通知没准备好。后来把“可测试”和“发布就绪”分开记录,确实少了不少临时返工,但前提是每个状态的判断标准要有人维护。

韦
韦明远

跨部门协作中,最容易被忽略的是依赖的最晚交付时间。接口说“预计周三完成”并不代表测试来得及,最好同时写清下游使用节点和延期后的替代方案,这比单纯标记高风险更有用。

潘
潘清越

我认同先定范围再排日期,但实际项目里发布日期有时无法调整。遇到这种情况,除了缩减需求,还应提前明确哪些测试和发布条件绝不能压缩,否则团队很容易把风险转化成上线后的问题。

文章包含AI辅助创作:版本计划怎么做?跨部门团队入门指南:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518075
