版本状态流程优化,最容易被误判成“把状态名称统一一下”。但真正让项目延期的,往往不是缺少“待发布”或“已发布”这样的标签,而是同一个版本在不同成员口中代表不同事实:研发认为代码已合并,测试认为尚未验收,产品认为需求已冻结,运维却还没拿到可回滚的包。我的判断是,流程是否有效,不看状态数量,而看每次状态变化是否有明确条件、责任人、证据和后续动作。本文给出一套可执行的状态设计方法,并用明确标注的情景模拟数据说明如何衡量优化结果。
一、先讲核心结论:状态不是标签,而是团队共同遵守的承诺
1. 状态的价值在于减少解释成本
“开发中”“测试中”“已完成”这些词看起来直观,却未必能指导行动。一个成员看到“测试中”,仍然可能不知道测试是否已经开始、阻塞在哪里、谁负责处理失败项,以及什么时候可以进入下一步。
我设计版本状态时,会先追问一个问题:如果团队里没有人开会解释,这个状态能否让下一个负责人知道自己该做什么?如果不能,它只是展示标签,不是流程节点。
因此,一个有效状态至少要对应一个可核验的业务事实,例如“候选包已生成”“验收用例通过”“发布审批完成”。同时,还要定义进入条件、退出条件、负责人和证据位置。四项缺一,状态就容易沦为口头约定。
2. 优化目标不是状态越少越好,而是流转越清楚越好
状态过多会让成员不断选择、维护和解释;状态过少则会把不同风险压在同一格里。比如把“等待测试环境”“测试执行中”“测试失败待修复”统称为“测试中”,管理者看不到等待时间究竟花在环境准备还是缺陷修复上。
我通常把状态数量控制在团队能稳定维护的范围内,并优先拆分那些会改变责任人、风险级别或决策动作的节点。状态的边界由管理动作决定,不由组织架构图决定。
3. 关键指标应同时覆盖速度、质量、可预测性和数据可信度
只追求发布周期变短,团队可能通过跳过评审或缩短测试来“改善”数字;只追求缺陷率变低,也可能通过延迟登记问题来美化结果。因此,版本管理不能依赖单一指标。
我建议至少观察四类结果:从承诺到发布的时间、状态停留和等待时间、发布后变更失败与恢复情况、版本计划的稳定程度。另加一项数据可信度检查,确认状态更新与实际工作同步。
一句话总结:流程优化不是让看板更整齐,而是让承诺更可信、等待更可见、异常更早暴露、发布后果更可控。
二、背景和真实场景:为什么版本流转常常“看上去正常,实际上失控”
1. 多角色协作时,状态含义很容易悄悄分叉
一个版本从需求范围确认到生产发布,通常会经过产品、研发、测试、发布负责人和运维等角色。每个角色都可能用自己的工作语言理解“完成”:产品关心需求是否满足,研发关心代码是否合并,测试关心验收结果,运维关心上线条件和回滚准备。
如果流程只规定“开发完成后转测试”,却没有说明“开发完成”必须满足什么条件,团队就会在交接处反复确认。会议里大家都说版本在推进,实际工作却卡在测试数据、权限、构建包或待定需求上。
2. 版本管理的断点通常不在主流程,而在例外处理
按计划推进时,状态流转看起来很简单;真正拉开效率差异的,是需求临时变更、关键缺陷阻塞、发布窗口取消、候选包回退等例外场景。如果异常只能靠群聊通知,项目成员很难判断哪个信息是最新的,也很难还原决策过程。
因此,我会检查每个版本是否有清楚的异常路径:发生什么情况需要暂停,谁可以批准重新进入,受影响的范围如何记录,原计划和新计划如何区分。没有异常路径的流程,表面上简单,实际往往把复杂度转移给个人记忆。
3. 工具只能承载规则,不能替团队决定规则
以 PingCode 这类项目管理平台为例,团队可以用工作流、字段、负责人和通知来承载版本协作。但平台配置得再完整,如果“测试通过”没有统一判定口径,或者谁可以将版本改为“已发布”没有约定,系统只会更快地记录分歧。
我更倾向于先用一页纸写清状态定义、转换条件和例外处理,再配置工具。工具中的字段要服务于决策,不能为了“看起来专业”而把审批、标签和必填项层层叠加。
对中大型企业和百人以上组织而言,版本流程还涉及跨团队依赖、权限边界、审计追溯和多产品节奏。此时要明确哪些规则是组织级底线,哪些可以由项目团队自行裁剪,避免一套流程强行覆盖所有业务。
4. 如何界定一个值得治理的版本流程问题
我会先找可观察的信号,而不是先开会讨论“大家觉得流程慢不慢”。例如,版本临近发布才发现范围变更,状态连续数日无人更新,候选包多次返工,发布后紧急回退,或者项目成员需要在多个地方重复维护同一信息。
这些现象背后的原因可能完全不同。状态长期不动可能是实际工作停滞,也可能只是没有人负责更新;发布延期可能源于测试能力不足,也可能源于需求冻结太晚。先识别机制,再决定改流程,才不至于把症状当病因。

三、常见误区:看板变漂亮,不代表版本管理变有效
1. 误区一:状态越细,管理越精确
状态细化确实能增加过程可见性,但每增加一个节点,也增加了更新成本和定义歧义。若成员需要反复判断“已提测”与“测试准备中”有什么区别,状态越细,数据越容易失真。
我判断是否拆状态,会看它是否带来明确的新动作、新责任人或新决策。如果只是把一个动作拆成两个近义表达,却没有改变后续处理方式,就更适合用时间戳、子任务或说明字段记录,不必增加主状态。
2. 误区二:状态更新及时,就等于项目推进及时
团队可以每天更新看板,但工作仍然可能长期等待。反过来,个别异步团队未必每天更新,却能够在关键交接节点准确记录。把“每日更新次数”当成效率指标,容易鼓励机械操作,而不是让阻塞更早得到处理。
更有价值的检查是:状态更新是否发生在真实事件之后,是否记录责任人和证据,是否能解释停留时间。若状态在周会前集中修改,系统时间线便不能准确反映实际工作节奏。
3. 误区三:版本准时发布,说明流程健康
准时发布是一个结果,不一定代表过程可持续。团队可能靠连续加班、临时砍范围或压缩验证时间守住日期。若只奖励准时率,项目成员可能不愿意提前暴露风险,直到临近发布才提出延期。
我会把准时率与范围变更、加班负荷、发布后缺陷和回退情况一起看。按时上线但重大问题增加,不是流程优化,而是把成本从发布前转移到了发布后。
4. 误区四:把所有团队塞进一套完全相同的状态链
业务形态不同,版本周期也不同。面向用户的在线服务可能频繁小批次发布;硬件或受监管项目可能需要较长验证、签署和审计过程。统一术语有价值,统一每个审批节点则未必合理。
我通常保留共同的治理骨架,例如范围确认、交付准备、验证、发布决策、发布后观察;具体状态可以按风险与行业要求扩展。标准化应该让跨团队信息可比较,而不是让所有团队做完全一样的事。
5. 误区五:只看平均值,掩盖少数版本的严重风险
平均交付周期可能稳定,但少数版本拖延数周;平均缺陷率看似可控,却有个别发布造成严重影响。均值容易被极端值和规模差异影响,也不适合单独支撑资源决策。
我会同时看中位数、较慢分位区间和异常版本数量,并按版本规模、风险级别或交付类型分组。小修复版本与大型平台升级版本放在同一个平均值里,往往得不出有行动价值的结论。
四、专业判断逻辑:先画清状态转换,再讨论流程指标
1. 先定义版本对象,避免“版本”指代不明
开始设计流程前,要先说清版本对象是什么:一个产品版本、一次上线批次、一个迭代交付,还是一组跨服务变更。对象不清,状态就可能同时描述需求、构建包和生产环境,最后没人知道状态究竟属于哪一层。
一个实用原则是:每个状态都要能回答“哪个对象正在处于这个阶段”。若需求项有自己的状态,版本也有自己的状态,发布单还有状态,就要明确它们之间的关联,不能用一个字段替代三种事实。
2. 给每个状态写出进入条件和离开条件
我会把状态说明写成可检查的规则,而不是形容词。例如,“候选包可验收”要说明构建产物已生成、范围清单已确认、关键依赖已具备、已知风险已登记。这样,交接双方不必依靠“我觉得差不多”。
离开条件同样重要。测试阶段何时算结束,是全部用例执行完成、关键用例通过,还是遗留问题经授权接受?如果没有明确的退出条件,状态很容易停留在“差不多完成”,最后由发布日期倒逼大家作出临时判断。
3. 用责任人与证据闭合每次关键转换
关键状态转换应记录谁执行、何时执行、依据什么证据。证据不必都上传成文档,也可以是测试报告、构建记录、审批结果或发布清单的可追溯链接。核心不是材料越多越好,而是事后能够还原当时的判断。
责任人设置要避免“大家负责”。通常应明确一个对当前阶段推进负责的角色,同时允许多个角色提供输入。若一个节点需要多人共同确认,应区分执行人、审核人和最终决策人,减少无人敢推进或多人重复审批的情况。
4. 区分正常流转、阻塞和回退
阻塞不应伪装成正常状态。版本正在测试但环境不可用,与测试正在执行,是两种不同情况;把它们分开记录,才可以判断需要增加测试资源还是修复环境管理。
回退也不应简单改回上一个状态并抹掉历史。出现不通过、范围变更或发布撤销时,应保留触发原因、影响范围、决策人与重新进入条件。对高风险变更,回退路径本身就是流程设计的一部分,不是出了问题才临时补写。
5. 将状态流转规则压缩成团队可执行的骨架

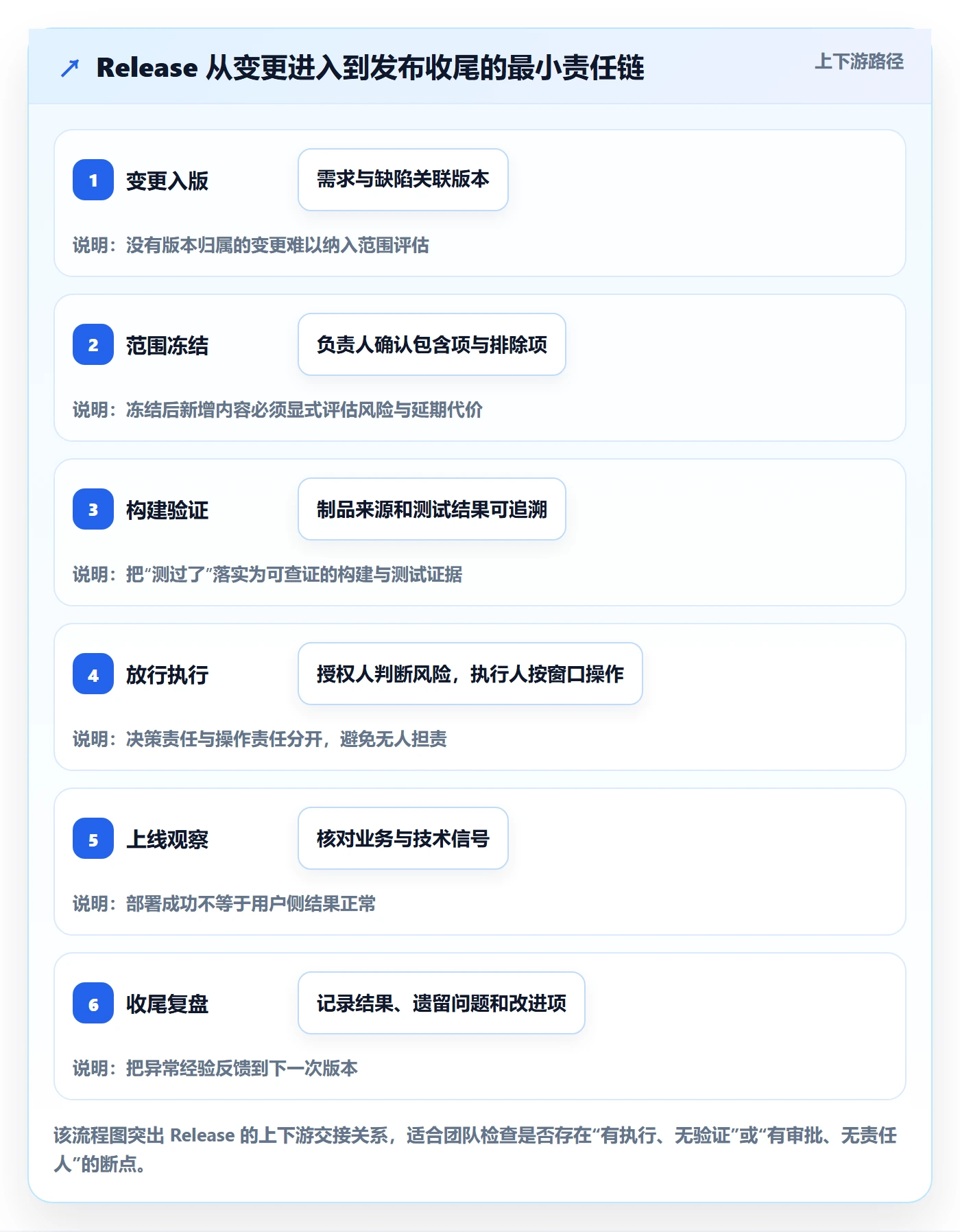

下表是一套通用骨架,实际状态名称可以调整。若组织已有合规审批或安全验证要求,应将其纳入相应节点,而不是在表外另建无人维护的流程。
| 阶段 | 进入条件 | 主要责任 | 离开条件与证据 |
|---|---|---|---|
| 范围确认 | 版本目标、纳入事项和验收口径已明确 | 产品负责人牵头,研发和测试参与评估 | 范围清单与变更规则可追溯 |
| 研发进行 | 依赖、负责人和工作项已分配 | 研发负责人跟踪实现与风险 | 代码合并、构建条件满足,未完成项有明确处置 |
| 验证准备 | 候选范围和测试入口已确定 | 测试负责人确认环境、数据和用例准备度 | 测试可以启动,阻塞项已登记 |
| 验证进行 | 候选构建可用,验收条件明确 | 测试团队执行,研发协同处理问题 | 结果、缺陷等级和遗留风险有记录 |
| 发布决策 | 质量门槛、发布窗口和回退方案齐备 | 指定发布决策人组织确认 | 通过、延期或取消的决定及理由可追溯 |
| 发布观察 | 生产变更已执行 | 发布负责人协调监控和问题响应 | 观察窗口结束,异常已关闭或进入后续处置 |

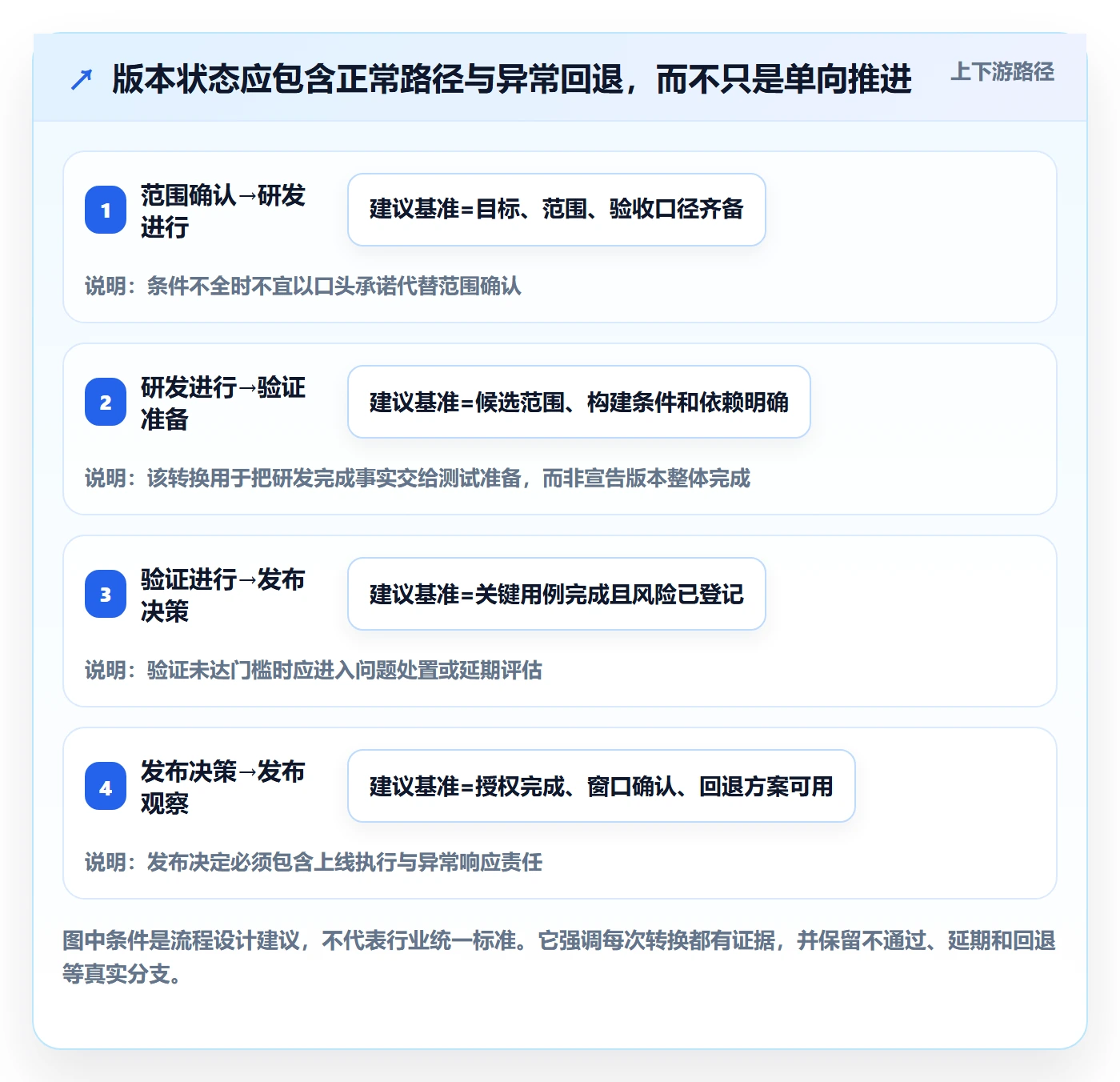

6. 把异常路径纳入规则,而不是写成备注
我会至少定义三类异常:范围变化、质量门槛未达成、发布时间窗口变化。每类异常都要明确触发条件、批准角色、重新评估的对象和状态如何记录。否则主流程只会描述理想世界,真实项目仍靠私聊补洞。
尤其要区分“暂缓”与“取消”。暂缓意味着仍有明确的恢复条件和新评估时间;取消意味着当前版本不再推进,相关事项要转入其他版本或另行决策。两者对计划准确性和成员负荷的影响完全不同。

五、关键指标:用少而准确的指标判断流程是否真的改善
1. 版本交付周期:观察从承诺到交付的总时间
版本交付周期可以定义为从团队确认该版本承诺日期或进入正式执行,到生产发布或约定交付完成的时间。起点和终点必须固定,否则不同团队算出来的“周期”无法比较。
我会同时看中位数和较慢分位区间,而不只看平均值。周期变长时,再拆成主动工作时间与等待时间:前者包括实际开发、验证和发布操作,后者包括等需求确认、环境、审批或跨团队依赖。两者对应的改进手段不同。

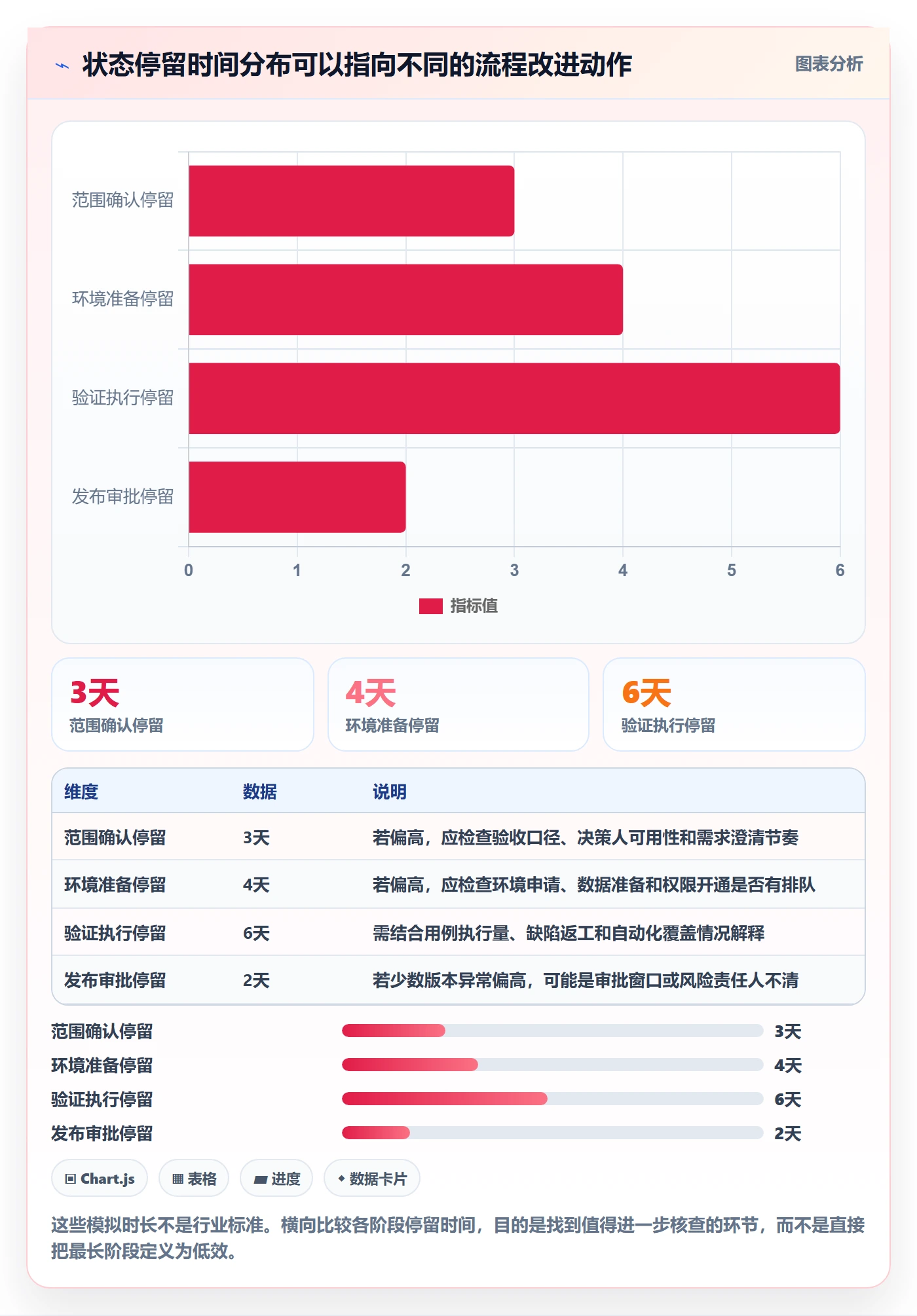

2. 状态停留时间:定位流程瓶颈,而不是给成员排名
对每个状态计算进入到离开的时长,并区分工作时间与非工作时间。某阶段停留较久,不一定代表负责成员效率低,也可能是外部依赖未满足、审批人缺席或测试资源不足。
因此,状态停留时间应与阻塞原因、责任边界和版本类别一起分析。把它直接做成员排行榜,会让成员倾向于快速改状态,而不是诚实登记等待和风险。
3. 首次通过率与返工率:判断交接质量和准备度
首次通过率可定义为某一阶段首次提交后通过的版本比例;返工率则观察需要回到前一阶段或重复执行关键活动的比例。统计时要说清样本单位是版本、构建包还是测试批次,避免把同一版本多次提交混在分母里。
这两个指标适合发现范围不清、验收标准不一致、环境不稳定或交接质量不足,但不能简单归因于某个角色。若测试阶段首次通过率低,根因也可能是需求频繁变化或构建物不稳定。
4. 发布计划兑现率:衡量承诺可预测性
计划兑现率可按“在基线窗口内完成的版本数÷纳入基线的版本数”计算。基线应在约定时点冻结,之后的变更要保留原因和审批记录;若每次延期都修改原计划,兑现率就会失去意义。
我建议同时记录范围变化比例与延期原因分布。若计划兑现率下降,但新增范围显著增加,治理重点可能是变更控制;若范围稳定而等待时间增加,则要优先排查依赖、资源或决策链。
5. 变更失败与恢复:让发布质量与速度保持平衡
可借鉴 DORA 对软件交付绩效的度量思路,关注交付速度、变更失败和恢复能力,但要结合组织自己的业务边界定义口径。不同系统的发布频率、故障严重度和恢复目标不同,不能把外部基准直接当成所有团队的硬性目标。
建议至少记录发布后需要回退、热修复或紧急补救的变更比例,以及从影响发生到恢复服务所需时间。若团队没有可靠的事件记录,先建立一致的采集方式,再讨论横向比较,避免制造看似精确的错误排名。
6. 状态数据可信度:检查流程记录能否代表真实工作
状态数据可信度不是“填写率”这么简单。我会抽样核对事件时间、系统状态、实际交接记录和证据链接,观察状态是否在关键事件后合理更新,是否存在批量补录、状态跳转异常或大量长期未更新对象。
也可以记录状态更新滞后时间,即实际事件发生到系统更新的间隔。该指标更适合做流程诊断,不适合用来惩罚个体,因为数据延迟可能来自工具使用成本、接口同步或职责不清。
7. 组合指标的判断顺序
当交付周期下降时,我不会立刻认定流程优化成功,而会继续检查发布后失败率、返工率、范围变化和加班负荷。若周期下降、返工上升、紧急修复增加,说明速度可能是通过压缩验证换来的。
反过来,若周期暂时持平,但等待时间下降、首次通过率上升、发布风险更早暴露,也可能是流程质量在改善。过程指标先帮助找到原因,结果指标再验证改善是否真实,二者不能互相替代。


六、案例与数据观察:一次流程改造如何从“催更新”转向“看等待”
1. 案例背景:多团队共用版本窗口,但缺少统一交接条件
以下案例为经过简化的情景模拟,用于说明诊断方法,不代表某家企业的真实经营数据。设想一个有多个研发小组的产品团队,原流程只有“规划中、开发中、测试中、已发布”四个状态,版本计划按双周节奏推进。
团队的问题不是没人更新,而是“测试中”同时覆盖环境等待、测试执行、缺陷修复和回归验证。发布前一周,项目负责人只能逐个询问成员才能判断进度;版本延期后,又无法区分是范围变化还是验证返工导致。
2. 诊断方法:抽样还原事件,而不是先改看板
我会抽取最近一段时间内具有代表性的版本,核对版本计划、状态历史、缺陷记录、候选构建和发布结果。样本不应只包含顺利版本,也要纳入延期、回退和范围变化明显的版本,否则容易只看到流程的理想路径。
在这个模拟案例里,团队选取连续两个迭代周期的12个版本,按事件时间线重新分类等待原因。样本量不足以推导行业规律,但足以帮助团队判断自己的主要瓶颈是否集中在某几个交接点。
3. 改造动作:先规范交接证据,再增加少量必要状态
团队没有把状态扩展成十几个节点,而是把原来的“测试中”拆成“验证准备”和“验证进行”,并增加独立的“阻塞”标记。状态之外补充了阻塞原因、责任人、预计解除时间和证据链接。
同时,发布决策前增加一张简短检查清单:版本范围是否冻结、关键用例结果是否可见、遗留风险是否有接受人、回退方案是否明确。清单只记录需要作决策的信息,不要求成员重复填写已有数据。
4. 结果解释:效率改善来自等待可见,不是状态数量增加

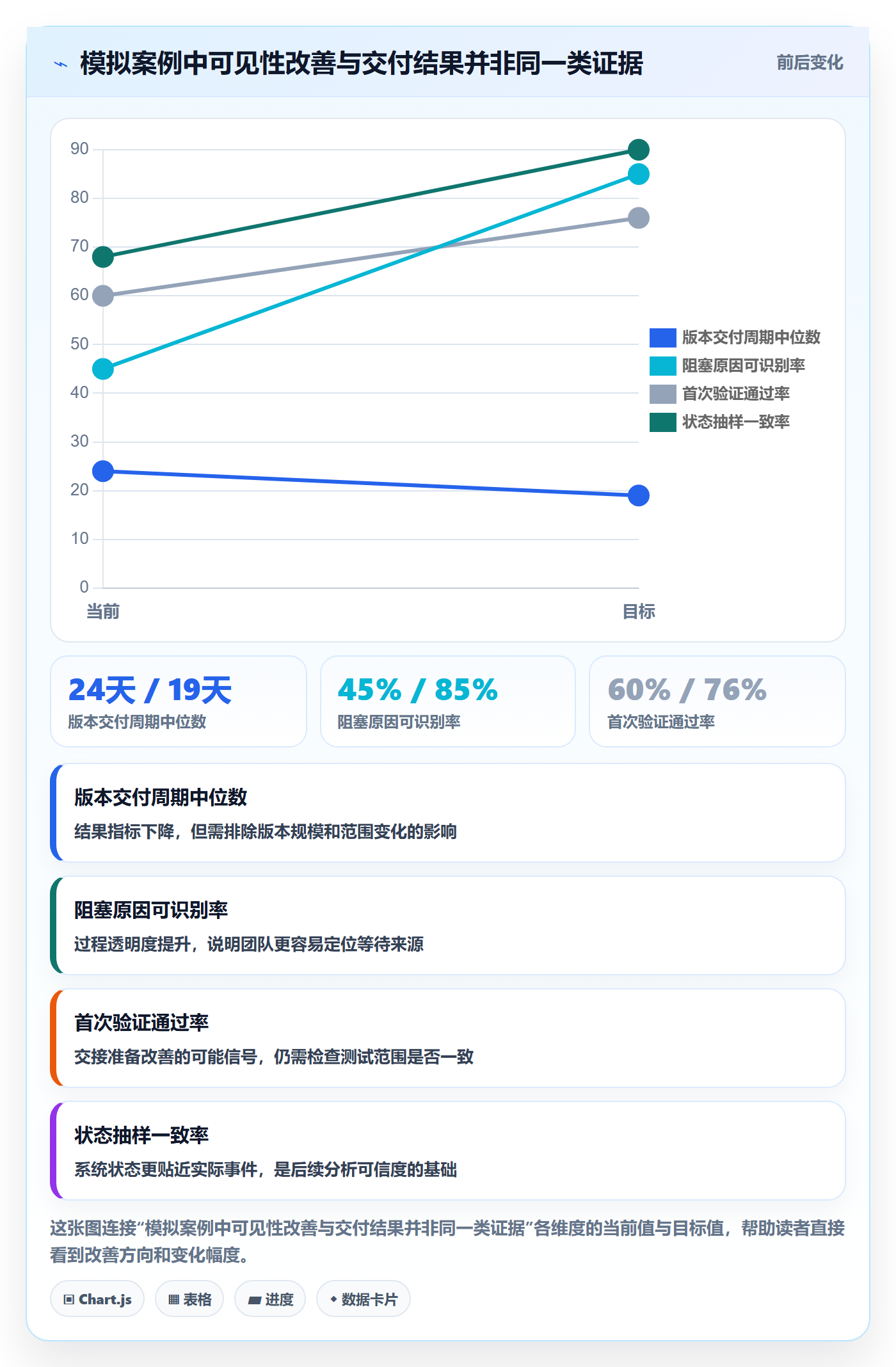

情景模拟中的前后数据如下。这里的“前后”是改造演示值,并非外部调研结果。正式落地时,应由团队用统一口径采集至少数个周期的数据,再判断变化是否稳定。
| 观察项目 | 改造前模拟值 | 改造后模拟值 | 解释方式 |
|---|---|---|---|
| 版本交付周期中位数 | 24天 | 19天 | 需要结合版本规模和范围变化确认是否可比 |
| 阻塞原因可识别率 | 约45% | 约85% | 更多等待被分类记录,便于确定责任边界 |
| 首次验证通过率 | 约60% | 约76% | 交接条件明确后,候选版本准备度提高 |
| 发布后紧急修复率 | 约10% | 约9% | 小幅变化不宜过度解读,还需观察更长周期 |
| 版本状态抽样一致率 | 约68% | 约90% | 状态记录与事件证据的对应程度提升 |
5. 哪些结果值得相信,哪些还不能下结论
这组模拟数据中,最值得关注的不是交付周期缩短了五天,而是阻塞原因可识别率和状态抽样一致率上升。它们说明团队更能解释时间花在哪里,后续才有机会做针对性改进。
紧急修复率从约10%到约9%的变化很小,样本也有限,不能据此宣称发布质量显著提升。真正实施时,应区分严重故障与普通修复,并跨多个发布周期观察,避免受单次偶发事件影响。
还要注意版本规模差异。若改造后发布的版本更小、更少涉及跨团队依赖,周期缩短可能与流程变化无关。比较前后数据时,至少按规模、风险级别或交付类型分层,必要时使用相同类型版本进行对照。

七、不同情况下的行动建议:按组织规模和风险选择改造深度
1. 小团队或单一产品线:先消除交接歧义
如果团队人数不多、依赖关系简单,我不会建议先建立复杂审批链。优先定义核心状态、完成条件、负责人和阻塞标记,再选两个最常发生争议的交接点试运行。
小团队可以用轻量模板记录版本范围、验收口径和发布决定。只要每个版本都能回答“谁负责、当前卡在哪里、下一步是什么、依据是什么”,就已经比堆叠大量状态更有价值。
2. 多团队或百人以上组织:统一治理口径,保留局部差异
跨团队规模扩大后,问题通常从“没人知道状态”变成“不同团队对同一状态定义不一致”。这时需要组织级的数据字典、关键指标口径、权限边界和审计要求,同时允许团队根据交付模式增加本地节点。
可用 PingCode 等项目管理平台承载统一字段、工作流和关联信息,但应先确定哪些字段用于组织级度量,哪些只服务团队内部。实施时建议选择一条产品线试点,完成口径校验后再推广,不要一次性要求所有业务线迁移。
3. 高频发布团队:弱化逐次审批,强化自动证据和异常升级
高频交付团队如果每次小变更都经过相同层级的人工审批,流程可能产生大量排队。对低风险、可自动验证的变更,可以将决策规则前置为自动检查,人工关注例外、超阈值风险和影响面较大的变更。
这不代表取消治理,而是把治理重点从“每次都等人签字”转向“规则可追溯、异常有升级、失败可恢复”。自动化门槛必须经过验证,不能把形式上的自动通过当成真实质量保障。
4. 高风险或受监管项目:优先保证证据链完整
涉及安全、资金、隐私、设备或法规约束的项目,发布周期不一定是首要目标。需要先明确审批授权、测试证据、变更记录、风险接受人和回退条件,再讨论如何减少不必要等待。
这类流程不宜为了追求状态简洁而删除必要控制点。可以通过提前准备材料、明确审核时限和并行评估减少等待,但每项控制是否保留,应由风险和合规要求决定,而非单纯按操作便利性决定。
5. 流程刚建立、数据不足:先做口径试运行
如果团队过去没有稳定记录状态历史,第一阶段目标不应是绩效排名,而是把定义和采集方式跑通。连续观察若干个完整版本后,再判断哪些指标稳定、哪些口径还需要修订。
样本较少时,可以用个案复盘和事件时间线补足量化盲点,但要标注观察范围。小样本适合发现机制问题,不适合轻率得出普遍结论,也不适合给团队之间下绝对高低判断。
八、不同情况下的取舍:标准化、速度和控制不能同时无限拉满
1. 状态细分与维护成本之间的取舍
拆分状态能增加过程信息,但每个状态都会产生定义、培训、更新和报告维护成本。只有当新增节点能带来更早的风险识别、更明确的责任交接或不同的管理动作时,细分才值得。
如果团队规模小、工作流稳定、例外少,简单状态加阻塞原因通常足够。若多个团队长期在同一个状态里排队,且排队原因对应不同改进手段,才有理由拆分阶段。
2. 统一流程与团队自治之间的取舍
统一流程有助于跨团队比较和组织治理,但统一得过细,会让不同交付形态承担不必要的流程负担。完全自治则可能使状态口径碎片化,组织无法形成可信的全局视图。
折中方式是统一关键概念、数据口径和风险底线,开放状态名称、细分阶段和团队内工作方式。对组织级关键节点规定最低要求,对局部流程允许适配,并定期检查适配是否破坏了统计可比性。
3. 更快发布与更严格门槛之间的取舍
发布速度和风险控制不是简单的二选一,但资源有限时确实需要做优先级选择。低风险、可回退、影响面小的变化,可以通过较轻的验证路径;高风险、不可逆或影响面广的变化,应投入更多验证和决策时间。
不要对所有版本设置同一套发布门槛。更成熟的做法是按风险分级,说明每一级需要什么证据、由谁接受剩余风险、出现异常如何恢复。分级规则要透明,否则“灵活处理”很容易变成不一致的例外。
4. 自动化与人工判断之间的取舍
自动化适合处理重复、可验证、规则稳定的事项,例如构建检查、必填项校验和测试结果采集。人工判断仍适用于影响面评估、风险接受、复杂依赖和无法形式化的业务决策。
如果把不成熟的规则自动化,错误会更快扩散;如果把所有检查都留给人工,交付又容易受人员可用性影响。应先用人工流程验证规则,再逐步自动化稳定部分,并保留异常处理和人工复核入口。
5. 指标透明与指标被滥用之间的取舍
指标透明有助于识别瓶颈,但一旦直接与个人奖惩绑定,成员可能优化指标本身而非优化交付。例如为了缩短状态停留时间而提前转状态,为了提高准时率而缩小承诺范围,最后数字变好,真实协作却变差。
初期应将指标用于团队级诊断和流程改进,明确禁止脱离上下文做个人排名。等口径稳定、异常解释机制成熟后,再讨论它是否适合进入治理考核,并保留定性复核和申诉机制。
6. 试点范围与推广速度之间的取舍
小范围试点便于发现定义漏洞,也可能因为团队特殊而无法代表全局;快速全面推广节省协调时间,却容易把未经验证的字段和流程扩散到所有项目。
更稳妥的方式是选取交付模式不同的试点团队:一个流程相对稳定,一个跨团队依赖较多,必要时再加入高风险业务。先验证通用骨架,再形成可配置的例外,而不是用单一试点的习惯替代组织规则。
九、落地步骤:用四周完成一次小范围、可复盘的流程优化
1. 第一周:建立问题基线和口径
先选取近期版本,记录范围变更、状态历史、等待原因、发布结果和数据缺口。不要先追求指标数量,优先确认版本对象、周期起止、延期定义和状态更新时间的计算规则。
和项目成员一起走查几个真实案例,找出最常出现的误解与交接失败。若成员对某个状态的解释明显不同,先统一定义;若解释一致但持续等待,再调查资源和决策链。
2. 第二周:设计最小状态集和例外路径
围绕关键责任交接设计状态,给每个状态补上进入条件、退出条件、负责人和证据。与此同时,明确范围变更、阻塞、延期、取消和回退如何记录,避免流程只覆盖顺利版本。
让研发、测试、产品和发布负责人共同评审规则。若某个节点没有明确决策价值,删除或合并;若多个角色都认为自己在等别人,重新定义责任人与升级路径。
3. 第三周:在工具中试运行并抽样核验
把确认后的最小规则配置到项目管理平台中,优先配置状态、负责人、必要字段、证据关联和关键通知。通知不要覆盖所有状态变化,而要聚焦责任交接、阻塞超时和发布决策等需要行动的事件。
运行期间定期抽查系统记录与实际工作是否一致。发现填报成本过高、字段含义不清或数据无法汇总,就及时调整,不要等到全组织推广后才修补。
4. 第四周:比较基线、解释变化、确定下一轮
比较周期中位数、关键阶段等待、首次通过率、发布后问题和状态一致性。重点不是寻找一个“改善百分比”作宣传,而是解释变化来自哪项机制、是否存在副作用、哪些指标受样本和规模影响。
最后形成一个小结:保留哪些规则、删除哪些字段、还需观察哪些风险、下一轮要验证什么假设。若结果不确定,就延长观察;若改进未出现,则检查问题诊断是否正确,而不是立刻增加更多状态。
十、结尾:从“版本到哪了”转向“下一个决定需要什么证据”
1. 真正的优化对象是决策质量
版本状态流程的独特价值,不是让管理者随时看到一条彩色进度条,而是让团队尽早发现事实差异:范围是否稳定、依赖是否到位、质量门槛是否满足、剩余风险由谁接受。状态能回答这些问题,才真正支持协作。
我更看重一个团队能否解释延期,而不只是能否报出延期天数;能否说明为什么放行,而不只是能否按时发布;能否追溯一次状态变化的证据,而不只是看板上有没有绿色标签。
2. 下一步从一个真实版本开始,而不是从一套大制度开始
挑选最近一个发生过延期、返工或发布风险的版本,按时间线复盘:哪些状态定义含糊,哪次交接没有证据,等待究竟发生在哪里,哪个指标能让同类问题更早暴露。随后只改最关键的一两项规则,观察几个周期。
先让流程能够诚实描述现实,再让它推动现实变好。版本管理不是追求最漂亮的流程图,而是让每位成员在正确的时间拿到足够的信息,做出可追溯、可执行、可恢复的下一步决定。
常见问题解答(FAQ)
1. 版本状态流程应该如何设计,才能避免状态越多、协作反而越慢?
我在梳理团队版本流程时,发现大家常把“开发中、待测试、测试中、待发布、已发布、已完成”都设成状态,但成员对每个状态的理解并不一致。我想知道状态到底该按工作阶段划分,还是按负责人划分,怎样判断流程已经细到影响协作?
状态应描述版本当前可验证的阶段,不应代替负责人、优先级或风险标签。一个常用的精简流程是“规划中,开发中,待验证,验证中,待发布,已发布”;如果版本还需要审批,可增加“待审批”,但只有当审批确实会阻塞流转时才值得单独设状态。例如,版本进入“待验证”时,要求代码已合并、部署包可用、变更说明齐全;
进入“待发布”时,要求关键用例通过且未解决的高优先级缺陷为零。每次流转都要有明确的进入条件和责任人。判断状态是否过细,可以观察连续两周的记录:若某些状态平均停留不足半天、成员经常跳过,或只是换了负责人却没有工作阶段变化,就应考虑合并。
2. 优化版本管理流程时,哪些关键指标比单纯统计按期发布率更有用?
我看过一些团队只用“版本是否按期上线”评价流程,但这个数字看不出延期是需求变更、测试排队还是缺陷返工造成的。我希望找到一组能定位问题、又不会诱导大家为了好看而压缩测试的指标,应该怎样计算和解读?
建议至少跟踪计划兑现率、版本周期时间、状态等待时间、发布后缺陷率和范围变更率,并同时看趋势而非单次结果。计划兑现率可按“按承诺日期完成的版本数÷到期版本数”计算;周期时间统计从正式承诺开发到发布的天数;等待时间则拆分为待验证、待审批等状态的停留时长。
例如,某团队连续8个版本中有6个按期发布,计划兑现率是75%;但若周期时间中位数从12天升到18天,且其中待验证平均占6天,问题更可能在测试资源或交接,而不是开发速度。发布后缺陷率应明确观察窗口,例如上线后14天内的严重缺陷数除以版本数。
不要单独追求按期率,否则团队可能通过缩小统计范围或推迟登记变更来美化结果。
3. 项目成员在版本流程中的责任如何划分,才能减少交接遗漏和重复确认?
我遇到过版本状态已经变成“待发布”,但没人确认发布说明、回滚方案和通知对象是否准备好的情况。大家都参与了流程,却很难说清哪一步由谁最终负责;我想知道怎样分工才不会把责任拆得过细。
每个关键状态转换只指定一个最终负责角色,同时列出必要协作方,而不是让所有成员共同负责。可以用简化责任表约定:版本负责人维护范围和日期,开发负责人确认合并与构建,测试负责人给出验证结论,发布负责人检查发布窗口、回滚方案和通知清单。一个人可以兼任多个角色,但每项交付物必须有唯一确认人。
例如,进入“待发布”前由发布负责人逐项确认构建编号、变更摘要、回滚步骤和通知对象;测试负责人对测试结论负责,但不替发布负责人批准上线。若版本卡住,记录阻塞原因和下一位行动人,比在群里反复询问“现在到哪了”更有效。交接信息最好直接附在版本记录中,避免依赖个人聊天记录。
4. 版本流程优化后,怎样判断新规范真的有效,而不是增加了填表负担?
我担心引入状态准入条件、检查清单和指标看板后,成员只是多填几项内容,实际发布并没有更稳。我想知道试行时该设什么观察周期,以及出现哪些信号时应该调整规范,而不是继续加规则。
先选一个项目或一类固定发布节奏试行4至6周,记录试行前后相同口径的周期时间、等待时间、发布后严重缺陷数和信息缺失次数。若流程更规范,但等待时间明显增加、成员大量绕过状态,说明门槛可能设错位置;若发布后严重缺陷减少、交接遗漏下降,而填报时间可控,才有理由扩大应用。
可以设一个实际检查点:每周抽查3个版本,核对状态与实际工作是否一致、准入条件是否有证据、阻塞原因是否可追踪。规范的价值不在字段数量,而在于能否更早暴露风险并明确下一步行动。对低风险的小版本,可采用轻量检查;涉及数据迁移或跨团队依赖的版本,再启用完整清单,避免所有版本承担同样的流程成本。
核心关键词
文章包含AI辅助创作:版本状态流程与规范:项目成员版本管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517711
读者评论
我们团队把“测试中”拆成环境准备和用例执行后,排查等待原因确实直观了些;但如果没人及时维护状态,细分反而增加负担。关键还是要明确更新责任。
文中把版本范围、构建包和发布单区分开很实用。我们之前用一个状态字段描述这几层,开会时经常各说各的,后续准备按对象拆开试试。
指标建议很全面,不过跨团队比较时,版本规模和风险分组可能还不够,依赖数量、外部审批等因素也会影响周期。实际落地时最好先定清统计口径。
