版本管理Release全流程:项目成员流程优化与一文讲清

版本管理 Release 的问题,通常不是“谁忘了点发布”,而是团队直到上线前才发现:需求范围没有冻结、测试环境与生产环境不一致、数据库变更没有回退方案,甚至没人能说清这次发布到底包含什么。我的判断是,Release 不该被当作一个临近上线的审批按钮,而应被设计成一条从范围确认、构建验证到上线观察和复盘的可追溯链路。

版本管理Release全流程:项目成员流程优化与一文讲清

一、先讲核心结论:Release 是一条责任链,不是一张发布单

1. Release 管的是“可交付状态”,不只是上线动作

我在梳理版本流程时,会先把三个容易混淆的概念拆开:版本是对一组变更的管理边界;部署是把软件包或配置放到某个环境;发布则是让用户能够使用这些变更。三者可能同时发生,也可能相隔数天。

例如,团队周三把新构建部署到生产环境,但通过功能开关暂不开放给用户。这是一次部署,不一定是一次面向用户的发布。反过来,团队也可能只调整功能开关,让早已部署的功能开放给一批用户,这仍然是发布动作。

如果团队把“部署成功”直接等同于“发布成功”,就容易遗漏用户影响、灰度策略、功能开关状态和发布后验证。Release 流程的边界应围绕“变更如何被识别、批准、交付、观察和收尾”来划定。

2. 先设计最小闭环,再决定要不要增加审批

一个可执行的最小 Release 闭环,至少需要回答六个问题:这次发布包含什么、谁对范围负责、构建来自哪里、上线前验证了什么、出现问题怎样止损、上线后如何确认结果。答案不需要全部写成长文,但必须能被团队成员快速找到。

我通常把流程是否有效,判断为“关键状态能否被可靠确认”,而不是“流程里有多少个节点”。若一项检查只是为了填字段,却没有人依据它作出判断,那它大概率只是增加等待时间。

Release 要素 必须回答的问题 建议留下的证据
范围 哪些需求、缺陷或配置进入本次版本? 版本清单、变更记录、明确的排除项
构建 待发布的软件包从哪里来,能否复现? 构建编号、提交标识、依赖版本、制品位置
验证 哪些风险已验证,哪些仍被接受? 测试结果、未解决问题、风险说明
放行 谁有权判断可以继续,谁负责执行? 放行记录、执行人、发布时间窗
观察 上线后看哪些信号,观察多久? 监控指标、告警、用户反馈、观察结论
收尾 版本是否完成,问题是否进入后续处理? 发布总结、回退记录、遗留事项

3. 让每个状态对应一个可验证的事实

“测试完成”不是足够清晰的状态。它可能表示测试人员点过一次页面,也可能表示关键路径通过、自动化回归完成、已知风险得到说明。状态名称越宽泛,团队对完成的理解越容易分叉。

我更倾向于为状态设置进入条件。例如,“待发布”意味着版本范围已冻结、制品已生成、关键测试结果已归档、执行窗口已确认;“已发布”则意味着执行完成并完成基础健康检查,而不是只在群里发了一句“已经上了”。

版本管理Release全流程:项目成员流程优化与一文讲清

二、背景和真实场景:为什么版本越赶,越需要把边界说清

1. 一个版本经常同时承载不同类型的变更

业务团队常把新功能、缺陷修复、配置调整、数据库迁移和依赖升级放在同一个版本里。它们的风险并不相同:界面文案调整可能容易回退,数据结构变化可能影响历史数据,依赖升级则可能改变运行时行为。

当这些变更只被统称为“本周上线内容”,团队就很难判断发布失败时应该撤回哪一部分,也很难解释某项风险来自哪个变更。版本管理的价值之一,是给不同变更建立明确的归属关系和风险上下文。

2. 关键断点常出现在跨角色交接处

产品负责人关注范围和业务目标,研发关注代码与依赖,测试关注覆盖和风险,运维或平台团队关注环境、窗口和可恢复性,业务负责人则关心用户影响。每个角色单独看都可能完成了任务,但交接信息不完整,整个版本仍然可能失控。

例如,测试通过的是候选构建 A,执行发布时却拿到候选构建 B;研发认为配置变更已经审批,执行人员却没有收到配置清单;业务方知道灰度名单,却没有确认流量开关的生效时间。这些并非简单的“沟通不到位”,而是流程没有把交接所需的证据变成必需输入。

3. 高频发布与低频发布需要不同的控制方式

每周发布一次的内部系统,可以依赖较完整的版本评审和批次验证;一天多次交付的服务,则需要把部分控制前移到自动化检查、制品治理和监控告警中。把高频团队的每次变更都套进长审批,会产生排队;把低频高风险系统按轻量流水线处理,也可能低估影响。

因此,Release 流程不应追求一套固定模板覆盖所有项目,而应把风险分类、变更规模、可回退能力和用户影响作为流程强度的输入。发布节奏越快,越要让证据自动生成;影响越大,越要明确人工判断的边界。

4. 选择管理平台时,重点看信息是否连得起来

对于百人以上、同时维护多个产品线的组织,版本信息常分散在需求管理、缺陷记录、测试报告、代码仓库、流水线和运维平台里。某项目管理平台可以作为协作入口,例如以 PingCode 为例,团队可以把需求、缺陷、版本计划和状态流转组织在同一协作上下文中;具体功能和集成范围仍应以实际部署版本、配置与服务能力为准。

我不会因为一款工具“有版本字段”就认定它解决了 Release 管理。需要验证的是:成员能否从版本追到需求和缺陷,是否能关联构建与测试结果,变更后是否能识别影响范围,执行完成后是否能回填观察结论。工具的作用是降低信息断裂成本,不能替代责任设计。

版本管理Release全流程:项目成员流程优化与一文讲清

三、常见误区:流程看起来完整,风险却仍然没有被管理

1. 误区一:把版本号当成版本边界

版本号是标识,不是范围定义。“5.4.0”并不能说明包含哪些需求、排除哪些修复、使用哪个构建,也不能说明是否启用了新功能。若版本号只是发布单上的一串文本,出了问题仍然需要靠聊天记录猜测。

有效的版本边界至少包括一份可核对的变更清单,以及制品或提交的唯一标识。版本说明可以简短,但要让研发、测试、支持人员和业务方知道这次交付了什么、哪些内容没有交付。

2. 误区二:把审批节点越多等同于越安全

审批本身不能消除风险。若审批人看到的只有“申请上线”,没有变更范围、测试结果、影响用户、回退策略和风险说明,签字只是把不确定性转移到流程记录里。

更有效的做法,是按变更风险设置不同的放行条件。低风险、可回退的小型变更可以依靠自动化检查和责任人确认;涉及数据迁移、权限模型、核心交易或大范围用户影响的变更,则应增加专项验证和明确的决策记录。

3. 误区三:测试通过就等于可以发布

测试通过只说明某些测试条件下得到了预期结果,并不自动代表生产环境具备发布条件。测试环境的数据、流量、权限、依赖和配置可能与生产不同,测试范围也可能没有覆盖回滚、容量、兼容性或跨系统联动。

我会把“测试通过”拆成“测试覆盖了什么”和“没有覆盖什么”。如果关键依赖服务没有进入联测,就应把它作为明确风险呈现,而不是用一个绿色状态掩盖验证边界。

4. 误区四:回滚等于恢复原状

代码回退不一定能撤销数据变化。数据库迁移、外部消息、用户已完成的操作、第三方系统调用都可能留下不可逆影响。发布方案里只写“必要时回滚”,没有说明回滚对象、触发条件、数据处理和决策人,实际上并没有形成可执行方案。

对不可逆变更,更现实的策略可能是向前修复、双写过渡、兼容版本并行或按批次迁移。回退能力应在设计阶段评估,而不是等发布窗口里才临时讨论。

5. 误区五:上线后没人报警,就算成功

没有告警不等于业务正常。告警阈值可能配置不当,监控可能只覆盖基础设施,业务指标也可能存在延迟。对支付、订单、身份认证等关键场景,还需要验证真实业务链路,例如请求成功率、关键操作完成率、错误分布和客服反馈。

发布后的观察窗口要与风险相称。一个后台文案调整和一次核心数据库迁移,不应使用同一套“上线后观察十分钟”的标准。发布前先定义观察信号,才能避免上线后临时争论“看什么才算正常”。

6. 误区六:临时插入的变更可以不记录

临时变更往往被认为“很小,不值得走流程”,但它们恰恰容易绕开测试和范围评估。若紧急修复确实需要快速进入版本,应保留最少但关键的记录:紧急原因、影响范围、执行人、验证方式、回退或补救方案,以及事后补充评审的时间。

这不是要求紧急修复等待冗长审批,而是让“快速”不等于“不可追溯”。是否走简化路径可以有明确规则,不能由当事人临场决定是否留痕。

表面做法 实际缺口 改进方向
发布单字段很多 字段没人读,也不触发判断 保留决策必需信息,明确谁据此放行
测试状态显示通过 不知道验证的是哪个构建、哪些路径 绑定候选构建和测试范围
有回滚按钮 数据或外部副作用不可回退 按变更类型制定恢复、补偿或向前修复方案
上线后没有故障 没有定义观察期和业务指标 发布前确定信号、阈值和责任人

四、专业判断逻辑:用风险、证据和恢复能力决定流程强度

1. 先判断变更风险,再选择控制力度

我建议至少从五个维度判断 Release 风险:用户影响面、变更复杂度、可逆程度、依赖数量、异常可发现速度。它们不必马上被包装成精密评分模型,先用低、中、高三级也足以帮助团队避免“一刀切”。

风险等级不是为了制造一个看似客观的分数,而是为了让团队说清楚为什么某次发布需要更多准备。若评分结果没有改变测试范围、发布方式、观察时长或批准责任,那评分表只是在制造形式工作。

风险维度 低风险信号 高风险信号 可能的控制动作
用户影响面 少量内部用户或单一功能 核心流程、大量用户或多地区 分批放量、灰度、业务代表确认
变更复杂度 局部、边界清晰 多服务联动或跨系统改造 集成验证、依赖方联合评审
可逆程度 可快速恢复旧版本 涉及不可逆数据或外部副作用 兼容迁移、补偿方案、专人值守
依赖数量 依赖稳定且接口兼容 依赖多个团队或第三方 依赖确认、降级策略、联合窗口
发现速度 异常可即时监测 影响延迟暴露或难以量化 增加业务监控、延长观察期

2. 用“证据门槛”替代模糊的完成状态

每个状态迁移都应有最小证据门槛。例如,需求进入版本,需要有负责人和验收标准;版本进入候选状态,需要有冻结范围和构建标识;版本进入可发布状态,需要有验证结论、未解决风险、执行计划和恢复策略。

证据不必全部存放在同一系统,但索引应当可追溯。管理平台中的版本记录可以链接测试报告、代码变更、制品和监控面板。团队的目标不是让每个人重复录入,而是让关键事实之间能相互指向。

3. 把决策责任和执行责任分开

发布执行人可以负责按步骤操作,但不一定是最适合接受风险的人;产品负责人可能判断业务窗口,研发负责人判断技术风险,服务负责人判断线上承载能力。责任角色应按风险类型明确,不必所有发布都由同一个最高级别管理者批准。

我会要求发布方案里至少明确三类责任:谁确认范围和业务影响,谁判断技术风险与可恢复性,谁执行并记录结果。高风险变更还要明确异常时由谁叫停,避免出现“所有人都在群里,但没人有权停止”的局面。

4. 让发布窗口由约束决定,而不是习惯决定

发布窗口应综合业务低峰、关键依赖可用性、支持团队覆盖、外部合作方时间和恢复资源。固定在周五晚上发布看似方便,却可能因为支持人手不足、业务方不可用而提高恢复成本。

窗口的选择不该只考虑“用户不活跃时上线”。若故障需要业务人员确认,过晚的窗口可能拖延判断;若数据处理持续数小时,低流量时段也未必适合。发布窗口是组织能力和技术风险的共同结果。

5. 关注领先信号,而不是只看最终故障数

团队常用发布成功率或故障数量来衡量版本管理,但这些指标容易滞后,也容易受到故障定义方式影响。还应观察范围临近冻结后的变更量、候选构建重复次数、关键检查缺失率、上线后观察完成率和回退演练覆盖等领先信号。

DORA 的公开研究长期关注软件交付与运营能力,不过具体指标定义及适用范围会随研究框架变化。团队可以借鉴其关注交付结果与稳定性的思路,但不应把外部报告中的分组数据直接当成本团队目标,更不能在缺少可比口径时简单对标。

版本管理Release全流程:项目成员流程优化与一文讲清

五、Release 全流程拆解:从需求进入版本到发布复盘

1. 需求进入版本:先解决“为什么要一起交付”

版本规划不只是把几个需求放进同一个时间盒。产品负责人应说明这批变更的业务目标、依赖关系、预期受众和不纳入范围的事项。研发和测试则需要尽早暴露技术前置条件、接口依赖和验证成本。

我建议在需求进入版本时至少检查四项:工作项有明确负责人;验收标准可测试;依赖项有责任团队和预计时间;需求与版本目标存在合理联系。缺少其中一项,不一定要禁止进入计划,但必须标出未决风险和解决期限。

2. 版本计划:把容量、依赖和不确定性放到同一张桌面

团队不能只用“人天总和”推算版本是否可交付。研发任务、测试周期、代码冻结、环境准备、业务验收和外部依赖都可能占用日历时间。测试若只能在所有功能完工后开始,版本计划就会把风险集中到最后几天。

计划阶段应区分承诺范围与候选范围。承诺范围是团队愿意对交付负责的内容;候选范围可以在资源允许时纳入,但不能让关键路径依赖它。这样在进度受压时,团队有明确的减范围选项,而不是靠延长工作时间掩盖计划失配。

3. 开发与持续集成:确保候选版本可识别、可重现

代码合并后,构建流程应产生唯一制品标识,并保留提交、依赖和构建环境信息。候选版本应尽量由同一套构建产物向不同环境推进,避免测试环境验证一个包、生产环境重新构建另一个包。

如果组织暂时无法做到制品完全一致,至少要记录差异项和生成方式。依赖版本、配置文件和构建参数都可能改变行为。所谓“源码一样”并不总能保证部署结果一样,尤其是构建依赖未锁定或环境参数临时修改时。

4. 测试与风险评估:验证关键路径,也说明盲区

测试计划要匹配变更风险,而不是只追求用例数量。可以按功能验收、回归、兼容性、性能、安全、数据迁移和故障恢复等类型选择适用检查。并非每次发布都要覆盖所有类别,但没有覆盖的类别应结合变更影响判断是否可接受。

发布候选阶段最好明确“已知问题、影响人群、临时规避方式、后续处理人”。未解决问题不一定必然阻止发布,关键在于团队是否知道影响,并由合适的人接受风险。把风险藏在缺陷列表里,不等于风险已经被管理。

5. 版本冻结:冻结的是范围,不是现实变化

版本冻结的目标是避免范围无声扩张,而不是禁止所有变化。冻结后新增内容应走变更评估,至少说明新增价值、测试影响、依赖影响、发布窗口影响,以及是否需要移除原有内容。

如果新变更是安全修复或生产紧急问题,流程可以加速,但应明确谁有权批准例外、需要补充哪些验证、何时完成事后复盘。没有例外机制的流程会被团队绕开;没有留痕的例外机制则会把常态变成临时。

6. 发布准备:把执行方案写成可以交接的操作说明

发布准备不必写成厚重的操作手册,但应足以让指定执行人按顺序完成关键动作。常见内容包括版本与构建标识、环境、时间窗、执行步骤、配置变化、数据迁移、验证方法、观察指标、异常联系人和停止条件。

步骤描述要具体到能执行,例如“检查核心接口成功率是否回到基线范围”,而不是“确认系统正常”。如果某个步骤只能由特定专家完成,应明确替补人员或升级路径,避免关键人员临时缺席就无法判断。

7. 放行与执行:每次关键动作都要有状态反馈

发布开始前,执行人应核对目标环境、候选构建、变更清单和授权状态。执行过程中,重要节点要记录时间和结果,尤其是数据库迁移、流量切换、功能开关、缓存刷新等可能影响业务的动作。

发布过程中的“暂停”必须是可接受的结果。若验证信号异常,团队应能按预先约定停止后续步骤,而不是因为已经投入时间就继续推进。沉没成本不是继续发布的理由。

8. 灰度与观察:控制用户暴露速度,提前设计退出条件

灰度发布适用于能够分群、分流或分阶段开放的变更,但它并非自动安全。灰度对象需要有代表性,监控信号要能区分新旧逻辑,流量切换也要具备可控性。只把功能开放给少数内部账号,却没有观察真实负载或关键业务路径,验证价值有限。

发布前要约定观察期、成功条件和停止条件。观察多久没有统一答案:它取决于流量周期、业务交易周期、异步任务延迟和风险暴露速度。低频业务可能需要跨过一个完整业务周期,短时间无告警不足以判定成功。

9. 收尾与复盘:让结果回到版本记录和后续工作

版本收尾应记录实际发布范围、执行时间、异常情况、观察结论、回退或补救动作,以及未完成事项。若发布过程完全顺利,也可以用简短记录确认变更已验证和遗留项已分派,不需要为了“复盘”而制造会议。

复盘应关注系统原因,不以追责为中心。比如,重复出现构建与测试版本不一致,根因可能是制品交接没有被流程约束;版本频繁临时插入变更,根因可能是需求入口和紧急通道没有区分。改进项必须有负责人和验证日期,否则经验不会自动沉淀。

版本管理Release全流程:项目成员流程优化与一文讲清

六、具体案例与数据观察:一个百人规模团队如何找出发布等待

1. 案例背景与数据口径

以下是一个用于说明方法的情景模拟,并非某家企业的真实统计。假设某企业产品研发团队约 120 人,负责多个业务模块,每两周安排一次主版本,期间也有少量紧急修复。团队反馈“上线总是拖”,但不同角色对拖延原因说法不一。

我们把连续 8 个发布批次作为观察窗口,记录从范围冻结到上线完成的日历时间、冻结后新增工作项、候选构建次数、发布前待确认问题、上线后观察完成情况。这里的目标不是证明某个工具带来提升,而是示范如何用过程数据定位等待来源。

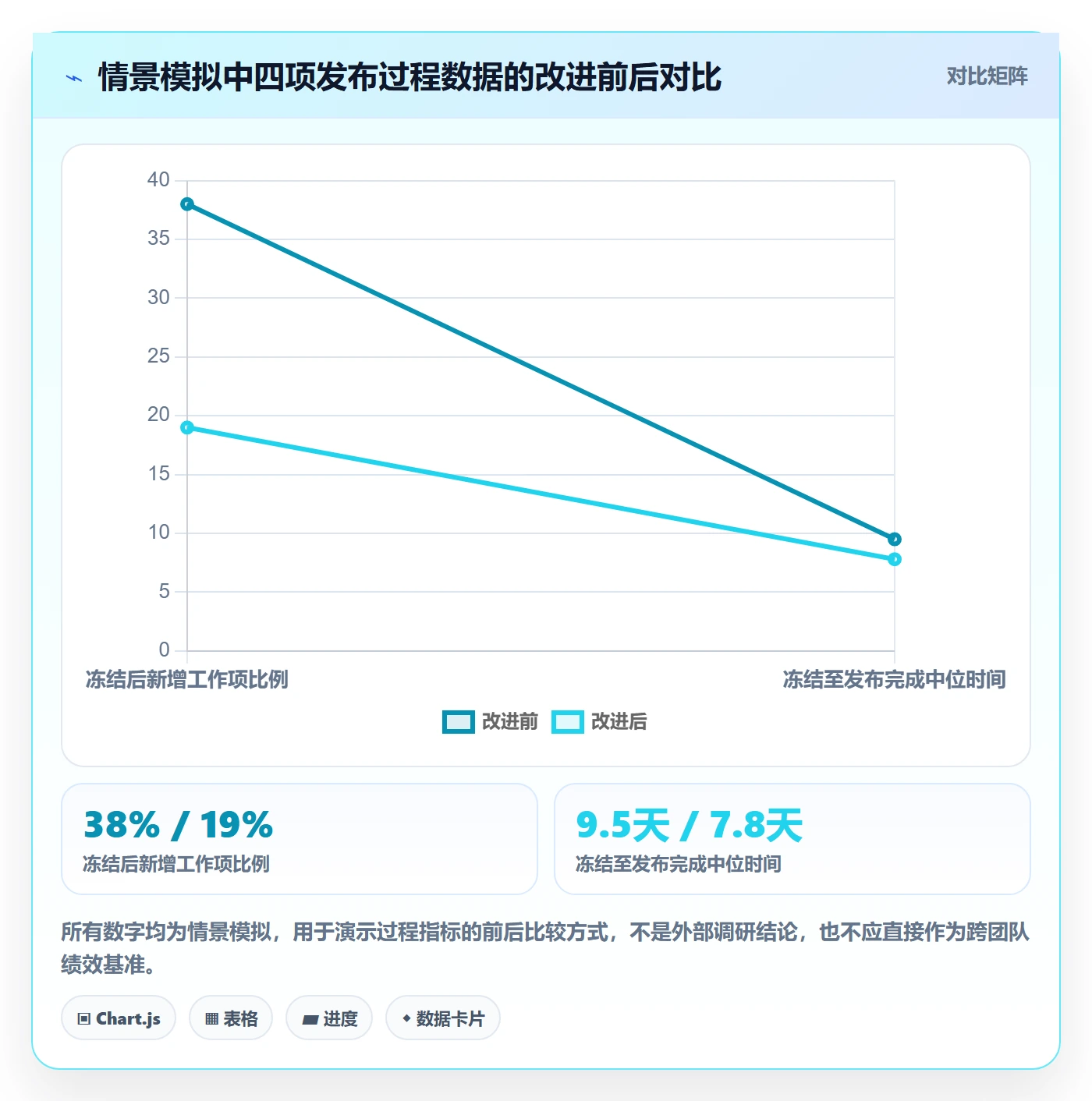

2. 先看现象:发布时间变长,不一定是研发写代码变慢

情景数据中,版本从范围冻结到发布完成的中位时间为 9.5 天;其中编码与修复耗时约 3.2 天,等待环境、依赖确认、测试补充和发布窗口合计约 4.1 天,剩余时间分布在评审及其他协作环节。这个结果提示,单纯要求研发“提速”可能没有击中主要瓶颈。

更值得关注的是,8 个批次里有 5 个批次在冻结后新增了工作项;候选构建平均生成 2.4 次;每个批次发布前平均仍有 3 项待确认问题。团队并不是没有做事,而是缺少一个能把范围变更、构建验证和放行判断连起来的机制。

3. 再看原因:临近发布时的变更带来验证返工

把等待时间按原因拆开后,情景模拟显示:环境准备和权限确认约占 29%,依赖团队响应约占 24%,范围变化后的补测约占 31%,发布窗口协调约占 16%。这些比例只用于展示诊断方法,不能被当作其他团队的通用基准。

如果只看总发布周期,团队可能会把问题归因于“流程太慢”;拆开后,至少可以提出更可检验的假设:环境与权限是否能提前准备,依赖是否有明确响应承诺,冻结后变更是否触发影响评估,窗口是否总被固定时间限制。

4. 小步改进:先处理高频等待,不先引入复杂审批

模拟团队试行四项改动:版本冻结时列出明确排除项;构建候选编号与测试结果绑定;新增变更必须记录验证影响和取舍;发布前一天完成环境与权限检查。对高风险数据变更仍保留专项评审,没有把所有变更都加上同样的审批。

再观察 8 个批次的情景结果:范围冻结后的新增工作项比例从约 38% 降到 19%;候选构建平均次数从 2.4 次降到 1.6 次;发布前待确认问题平均从 3 项降到 1.4 项;冻结至发布完成的中位时间从 9.5 天降到 7.8 天。

这些模拟数字不能证明任何单一动作必然产生同样收益。真正值得借鉴的是验证逻辑:先测量过程节点,再针对瓶颈做有限改动,最后观察周期、风险和返工是否同步变化。若周期缩短但故障率上升,不能把它称为优化成功。

过程观察项 改进前情景值 改进后情景值 解释
冻结后新增工作项比例 38% 19% 冻结边界和变更评估降低了无声插入
候选构建平均次数 2.4 次/版本 1.6 次/版本 更稳定的范围减少了反复重建与补测
发布前待确认问题 3 项/版本 1.4 项/版本 准备检查前移,减少窗口内的临时确认
冻结至发布完成中位时间 9.5 天 7.8 天 等待减少,但仍需同时检查质量结果

5. 如何避免把情景数字误用成团队目标

不要把“冻结后新增低于 19%”直接设成考核线。不同团队的业务不确定性、应急频率和发布粒度不同,数字可比性有限。更稳妥的方式是先建立本团队基线,再观察趋势和分布,同时标记变更类型、风险等级与异常事件。

建议至少把交付速度与稳定性一起看。周期变短但线上回退增加,说明流程可能只是把验证挤到了生产环境;测试发现的问题变少,也可能意味着测试范围缩窄。单一指标很容易被优化成表面成绩,成组观察才能接近真实结果。

版本管理Release全流程:项目成员流程优化与一文讲清

七、成员流程优化:让每个角色知道何时交付什么

1. 产品负责人:对范围、优先级和业务影响负责

产品负责人应明确版本目标、需求优先级、验收标准、目标用户和不纳入范围的事项。发生范围变化时,需要评估业务价值是否足以抵消测试、窗口和依赖成本,而不能只把新需求追加到当前版本。

发布前,产品或业务负责人还应确认用户沟通、客服准备、灰度对象和业务侧验证人。若功能对外可见,版本说明或用户通知也应进入发布准备,而不是等上线后才发现支持团队没有信息。

2. 研发负责人:对构建、技术依赖和恢复路径负责

研发负责人应确保变更有可追溯的代码或配置来源,关键依赖和迁移步骤已识别,候选构建可以明确定位。涉及架构、兼容性、数据模型或权限边界的变更,应在范围规划阶段暴露风险,而不是把技术判断推迟到发布窗口。

恢复方案不能只写一个动作名称。需要说明撤回代码是否会影响数据、能否通过功能开关止损、是否需要补偿任务,以及恢复后如何验证。对不可逆变更,负责人应说明为什么采用向前修复或分阶段迁移。

3. 测试负责人:对验证范围和证据可信度负责

测试负责人需要把风险映射到验证计划,明确哪些关键路径必须通过、哪些验证没有完成、未解决问题影响什么用户。测试结论应关联实际候选构建,避免“测试通过”无法对应生产执行的制品。

如果时间不足以完成全部验证,应清楚区分“已覆盖”“未覆盖”“风险接受”和“计划补测”。测试人员不应被要求用一个绿色状态掩盖测试条件不足;可见的不确定性比虚假的完整更有利于决策。

4. 发布执行人或运维角色:对操作一致性和现场反馈负责

发布执行人需要核对执行环境、版本标识、时间窗口和授权状态,按步骤记录关键动作。若现场条件与方案不符,应有权暂停并升级,而不是为了按时完成而自行猜测。

基础设施或平台团队还应帮助项目组提前准备环境、权限、监控和自动化能力。若多个项目反复因为同一类权限或环境问题等待,解决方案更可能是平台化改进,而不是每次在发布群里临时协调。

5. 业务支持与客服:提前知道变化和异常升级路径

客服、客户成功和业务运营人员不一定参加每次技术评审,但对面向用户的变化,应知道影响对象、上线时间、预期行为和异常升级方式。涉及重要客户或关键业务流程时,支持团队的反馈可以成为发布后观察的重要信号。

发布后出现用户反馈,不应只留在聊天窗口。应将可复现问题关联到版本或缺陷记录,并标注出现时间、用户范围、环境和处理结果。否则,团队会把同一类反馈在不同批次里重复排查。

角色 发布前主要交付物 发布中主要责任 发布后主要责任
产品负责人 范围、优先级、验收与用户影响 业务决策和范围例外判断 业务结果确认与遗留项优先级
研发负责人 构建、依赖、技术风险与恢复方案 技术判断、止损建议和异常定位 缺陷修复与技术复盘
测试负责人 验证计划、结果和覆盖边界 关键路径核验与风险提示 问题归档、回归验证与质量反馈
发布执行人 执行步骤、窗口和环境准备 按方案操作、记录状态、必要时暂停 执行结果回填与操作问题反馈
业务支持角色 用户沟通和升级路径准备 按需反馈业务侧异常 归集用户反馈并关联后续处理

八、不同组织和场景下的行动建议

1. 小团队、单一产品:先用轻量版本清单跑通闭环

小团队通常沟通距离短,没必要一开始就配置复杂审批链。可以用一个统一版本记录,包含变更清单、负责人、构建标识、验证结果、执行窗口、恢复方案和发布后结论。只要关键事实可追溯,就已经优于散落在个人聊天记录里的发布安排。

小团队尤其要避免“人少所以不用记录”的想法。人员少意味着知识集中在少数人身上,一旦负责人休假或项目交接,口头经验更容易变成交付风险。记录应尽量简短,但不能依赖某个人记得所有细节。

2. 百人以上、多产品线组织:按服务和风险分层治理

中大型组织需要统一最小字段、状态含义和关键指标,但不宜把所有团队的具体流程完全固化。建议由组织定义哪些信息必须可追溯、哪些风险需要升级、哪些指标统一口径;各产品线再根据发布频率、合规要求和恢复能力设计细节。

以 PingCode 作为某项目管理平台的协作示例,中大型团队可以关注需求、缺陷、版本计划和责任人是否形成统一关联,再检验它与代码、测试、构建和运维系统的连接是否符合实际工作流。选型评估应让真实成员跑一遍端到端场景,而不只看功能列表或演示页面。

3. 高频服务或持续交付团队:把人工判断放在真正需要判断的地方

高频发布适合通过自动化校验、标准化制品、功能开关、分批放量和可观测性降低每次发布成本。人工评审更应聚焦高风险变更、策略例外和异常信号,而非重复确认流水线已经可靠检查的项目。

但自动化不等于无需治理。流水线规则需要有责任人、变更审批和定期验证;自动回滚也要知道回滚对象和触发条件。过度依赖“绿灯”可能让团队忽略覆盖盲区,尤其是无法自动验证的业务语义和跨系统影响。

4. 强合规或高风险系统:审计证据要从日常流程自然产生

金融、医疗、政务、身份和关键基础设施等场景,往往需要更严谨的授权、职责分离、环境隔离、审计记录和变更审批。此类组织应结合适用法规、合同义务和内部安全政策制定控制要求,不能把通用文章当作合规意见。

有效做法不是发布结束后补一堆截图,而是在需求、构建、审批和执行过程中自然产生可追溯记录。审计要求如果不能融入工作流,成员就会把它视为额外文书,最终形成记录与真实操作脱节。

5. 外包协作或跨组织交付:重点管理接口和验收定义

跨团队发布的主要难点往往不是谁做代码,而是谁提供何种输入、何时交付、由谁验证。接口文档、兼容性约定、测试环境、数据准备、缺陷响应时间和变更通知机制都应在计划阶段明确。

对于外部供应商或合作方,版本清单不能只依赖对方的“已完成”状态。需要约定制品标识、交付说明、测试证据、已知问题和支持窗口,并让内部责任人对最终放行做出判断。

版本管理Release全流程:项目成员流程优化与一文讲清

九、不同情况下的取舍:速度、确定性和控制成本如何平衡

1. 速度与审批:减少无效等待,不减少必要判断

审批节点可以减少误操作,但也可能形成排队。判断是否保留某个审批,关键是看审批人是否掌握独立信息、是否有真实决策权、审批结论是否能改变方案。若只是重复确认已有系统状态,优先考虑自动校验或责任人自查。

高风险发布不意味着所有角色都要审批。更实用的是找到真正承担业务影响、技术风险和授权责任的人。审批链短而明确,通常比多人逐层转发更可靠。

2. 固定发布窗口与按需发布:降低协作成本还是缩短等待

固定窗口适合依赖多、业务沟通成本高、需要集中值守或存在明确维护时段的系统。固定节奏便于业务准备和支持排班,但会让已就绪的低风险变更等待,也可能造成大量内容集中在一个大版本里。

按需发布适合自动化较成熟、变更可拆分、监控与恢复能力较好的团队。它能缩短变更等待,但前提是小变更本身可独立验证和控制。若每次按需发布都需要多个团队临时协调,名义上的高频只会增加组织切换成本。

3. 大版本与小批次:管理简单还是故障定位清晰

大版本可以统一对外说明、集中验证和集中安排窗口,适合硬件依赖、客户升级或复杂的跨模块交付。但变更越多,故障定位和回退就越复杂,测试覆盖也越难保持完整。

小批次有利于缩小变更范围、快速发现问题和减少回退面,但要求团队能独立交付、具备自动化验证和可观察性。若服务之间强耦合、接口不兼容,贸然拆小批次可能导致更繁杂的版本兼容工作。

4. 自动化与人工检查:信任流水线,也持续验证流水线

自动化适合重复、规则明确、结果可机器判定的任务,例如静态检查、构建、基础回归和部署步骤。人工更适合判断业务影响、异常风险、不可逆操作和用户沟通等需要上下文的事项。

自动化检查本身也需要维护。测试数据过期、环境漂移、覆盖不足和规则被绕过,都可能造成“流水线通过但生产失败”。团队应定期抽查自动化结果与真实缺陷之间的关系,而不是把自动化率当作独立成绩。

5. 统一模板与团队自治:统一证据,不强迫统一做法

统一模板能降低交接成本,也便于管理层查看版本状态;过度统一则可能让低风险团队承担不必要字段,让高风险团队误以为填完整模板就足够安全。较合理的方式是统一关键定义和最低证据,允许团队按风险增加专项内容。

例如,所有团队都记录版本范围、构建标识、验证结论和执行结果;涉及数据迁移的团队增加兼容与恢复计划;对外部客户有影响的团队增加通知与支持安排。这样既保持可比较性,也保留专业判断空间。

决策问题 倾向轻量的一侧 倾向加强控制的一侧
审批是否保留 可自动验证、影响面小、容易恢复 高影响、授权受限、后果难逆转
是否采用固定窗口 自动化成熟、变更独立、可按需观察 跨团队依赖多、需集中值守或受业务时段限制
是否拆小批次 模块边界清楚、兼容性好、可观测性强 耦合紧密、客户升级成本高、接口难以兼容
是否增加人工检查 结果可机器验证且规则稳定 涉及业务语义、不可逆动作或异常判断

十、落地路线与指标:从能追溯开始,而不是从买工具开始

1. 第一阶段:先统一版本定义和最小必需信息

用一到两周梳理团队现有版本流程,找出每个团队对“版本”“候选构建”“发布完成”的不同理解。先统一术语和最小字段,不急于重做所有流程。建议从范围清单、负责人、构建标识、测试结论、执行窗口和结果记录开始。

在此阶段,重点是找断点:哪些信息需要到处询问,哪些状态无法证明,哪些审批没有判断依据,哪些发布异常没有回到缺陷或改进项。用具体批次做走查,通常比抽象讨论“流程是否完善”更容易发现问题。

2. 第二阶段:选一个产品线做端到端试点

选择发布频率适中、成员愿意参与、风险可控的产品线试点。跑通需求进入版本、范围冻结、候选构建、测试证据、放行、执行、观察和收尾,再根据成员反馈调整字段与权限。

试点时要观察流程有没有减少重复沟通和临时确认,而不是只统计填写率。若成员必须在多个地方重复录入同一信息,应优先处理集成或数据责任,不要用培训来掩盖系统设计问题。

3. 第三阶段:按照风险增加自动化和差异化控制

当最小闭环稳定后,再决定哪些检查值得自动化、哪些变更需要分级审批、哪些服务需要灰度或恢复演练。自动化优先处理高频、规则清晰、错误成本明确的环节;高风险控制优先覆盖不可逆或用户影响大的变更。

如果引入某项目管理工具或某项目管理平台,应以场景验证为中心:成员能否从版本找到关联工作项,负责人能否识别未完成检查,执行人能否看到最终授权和步骤,管理者能否查看跨团队风险。工具上线不是流程完成,真实运行中的信息完整性才是验收依据。

4. 第四阶段:建立一组能共同解释结果的指标

指标要服务决策,不要为了看板而堆数字。可以从交付周期、范围稳定性、变更失败、回退与补救、发布后缺陷、恢复耗时和观察完成率中挑选少量指标,并统一计算口径。不同系统的风险和发布规模不同,比较前必须标记上下文。

应避免用单一指标考核个人。例如,只考核发布频率可能诱发拆分过度;只考核故障率可能导致团队不愿发布;只考核审批时长可能让风险判断被压缩。指标更适合用来定位流程问题和检验改进,而不是制造新的形式主义。

指标 建议口径 适合回答的问题 使用时的限制
冻结后范围变更率 冻结后新增或移出工作项数÷版本工作项数 范围是否稳定,计划是否过早承诺 要区分紧急修复与普通插入
发布前检查缺失率 应完成检查中未留证据的项目占比 准备环节是否存在系统性遗漏 不能把“有记录”直接等同于“有效检查”
变更失败率 导致回退、热修复或显著用户影响的发布占比 交付稳定性是否变化 故障定义与影响等级必须统一
恢复耗时 异常确认到业务恢复的时间 止损和恢复能力是否足够 应区分检测延迟与实际修复时间
发布后缺陷率 观察窗口内与本次变更相关的缺陷数或影响比例 验证覆盖是否匹配风险 需控制不同版本规模和流量差异
观察结论完成率 在约定观察期内完成结论记录的版本占比 发布后闭环是否真正执行 结论应包含业务信号,而非仅填状态

版本管理Release全流程:项目成员流程优化与一文讲清

5. 每次改进都要写清验证方式和停止条件

如果团队决定缩短审批链,应先说明哪些风险仍由谁判断、用什么自动化检查补位,以及出现何种信号需要暂停。若决定缩短观察期,也要解释业务周期和监控覆盖如何支持这个判断。

改进方案最好一次只调整少数关键点。若同时更换工具、模板、审批机制和发布节奏,结果变化后很难知道是哪项改动起作用。逐步试验不仅更便于归因,也能降低团队在流程切换期的混乱。

十一、结尾:把 Release 做成可学习的系统

1. 最重要的不是流程更长,而是团队更早看到不确定性

我对 Release 管理的核心判断是:流程质量不取决于节点多少,而取决于团队能否在成本最低的时候发现风险,并在影响扩大前停止、修复或恢复。版本清单、审批记录、测试报告和监控面板只有连成责任链,才真正构成管理能力。

如果团队现在只打算做一件事,我建议先拿最近一次发布走查:找出版本范围、最终构建、测试证据、放行人、恢复方式和上线后结论。任何一项需要靠“某个人应该知道”才能回答的地方,都是流程改进的真实入口。

2. 下一步行动:用一个版本验证,而不是等待完美流程

选择下一个风险适中的版本,明确一位版本负责人,建立变更清单和构建标识,冻结后执行变更评估,发布前确认验证与恢复方案,发布后记录观察结论。跑完一个完整闭环,再决定哪些字段应自动化、哪些场景需要分级处理。

成熟的版本管理不是保证永不出错,而是让每次变更范围清楚、决策有据、执行可控、异常可止损、结果能反馈。当团队能够稳定做到这五点,Release 才从临近上线的临时协作,变成可持续优化的交付系统。

常见问题解答(FAQ)

1. 版本管理中的 Release 全流程应该怎么设计?

我正在梳理团队从需求开发到正式上线的流程,但大家对“提测”“候选版本”和“正式发布”的理解不太一致。每次临近上线还会临时塞需求,我想知道怎样划分阶段,才能既不拖慢交付,也不让版本范围失控?

把 Release 设计成一组有准入条件的状态,而不是一个日历日期:需求确认、开发中、功能冻结、测试通过、发布候选、正式发布、观察完成。每次状态变更都要有明确负责人和证据,例如从“测试通过”进入“发布候选”,至少确认本次需求清单、已知问题、部署步骤和回退方案。临时需求不要直接混入当前版本;

由发布负责人判断它是否影响范围、测试和上线窗口,不能在窗口内完成验证的,默认进入下一版本。这样做的关键不是增加审批,而是让团队能回答“这次到底发布什么、凭什么可以发布”。

2. 如何优化项目成员在版本发布中的协作流程?

我发现开发、测试、产品和运维都在参与发布,但信息散落在群聊、任务和文档里。上线前经常有人以为别人已经确认过,我想知道应该怎样分工,才能减少重复沟通和遗漏?

建议按交付物分责任,而不是只列参与人:产品负责人确认范围和验收口径,开发负责人确认代码、配置及数据库变更,测试负责人提供测试结论和未解决缺陷,发布负责人核对窗口、部署顺序与回退条件。

一个实用的检查方式是给每个发布项标注“负责人、状态、证据链接、阻塞项”,并在发布前用短会逐项过一遍,而不是重新口头汇报所有背景。若一个关键事项没有明确责任人,例如数据库脚本由谁执行、失败由谁判断,应视为发布条件未满足;这比在上线当天靠群消息临时找人更可靠。

3. Release 发布前需要检查哪些内容,才能降低上线风险?

我过去会按一张通用发布清单逐项打勾,但有些项目和当前版本无关,真正重要的配置变更反而容易漏掉。有没有一种更有效的检查方式,能让清单贴合本次发布,而不是变成形式?

把清单拆成固定项和变更驱动项。固定项包括版本号、发布负责人、维护窗口、监控入口、回退联系人;变更驱动项则由本次改动决定,例如涉及数据库结构就核对备份、迁移耗时和反向兼容,涉及权限就检查新旧角色行为,涉及外部接口就确认超时与降级策略。

发布候选版本应有可追溯的需求和缺陷清单,并记录阻断级问题为零、非阻断问题的影响与接受人。不要只看“测试通过”这个结论:测试覆盖了什么、哪些环境与生产不同、哪些风险仍被接受,才是判断能否发布的依据。

4. 版本发布后如何安排观察、回滚和复盘?

我们通常把部署成功当作发布完成,但偶尔会在几小时后才发现错误率上升或关键流程异常。我的疑惑是,发布后观察多久、看哪些信号,以及什么情况下应该回滚,才能避免凭感觉做决定?

发布完成后应进入有时限的观察阶段,并在发布计划里预先写好指标、基线和回退阈值。例如针对高风险变更,观察登录成功率、核心接口错误率、任务积压和业务关键操作完成率;阈值要结合服务自身历史基线设定,不宜照搬固定百分比。

若指标越过阈值且无法在约定时间内确认原因,优先执行预先验证过的回退或关闭新功能开关,而不是边排查边继续扩大影响。观察结束后记录实际发布内容、异常时间线、决策依据和后续责任人;复盘重点不是追责,而是找出清单、测试或告警中哪一环没有提前暴露风险。

核心关键词

读者评论

杜
杜可欣

我们团队以前把测试通过当作放行条件,后来发现测试报告对应的构建和实际上线的包对不上。现在会在发布记录里固定构建编号,这一步比多加一道审批更有用。

雷
雷鸣

回滚方案确实容易写得过于笼统。涉及数据库变更时,我们还会提前确认旧版本是否兼容新结构,否则代码退回去了,数据问题仍然留在生产环境。

郑
郑宁

高频发布如果每次都等人工逐级审批,确实容易排队。不过自动化检查也要有人维护,尤其是告警阈值和业务指标;否则流程看似顺畅,异常可能只是没被发现。

文章包含AI辅助创作:版本管理Release全流程:项目成员流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517706

赞 (0)
飞飞飞飞
版本管理指南:项目成员如何做好版本管理,流程优化全流程
上一篇 3小时前
版本状态流程与规范:项目成员版本管理流程优化关键指标
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
